不少团队真正想告别 Jira,并不是因为看板不好用,而是因为流程越配越复杂:一个状态要经过多人审批,跨团队报表要靠表格拼,插件和权限的维护责任落在少数管理员身上。2026 年选择研发管理工具,关键不在“谁的功能最多”,而在迁移后能不能减少协作摩擦、保留治理能力,并让团队在三个月内看见可验证的改善。
告别Jira:2026年最值得尝试的5大研发管理工具推荐
一、先讲结论:别按功能清单选,先按组织约束筛
1. 五款工具分别适合什么团队
如果你的组织规模超过 100 人,涉及多个研发团队、产品线和权限边界,而且对部署位置、数据治理或国产化有明确要求,我会优先把 PingCode 放进验证名单。它面向中大型企业及 100 人以上组织,支持私有化部署与 Jira 平滑迁移;但“支持迁移”不等于历史数据、字段、自动化规则能无损一键搬完,迁移范围仍要逐项验收。
若团队以微软开发工具链为中心,Azure DevOps 的代码仓库、流水线、测试计划与工作项协同值得优先评估。若研发流程主要围绕代码托管和持续交付,GitLab 的集成度通常更有吸引力。若团队规模较小、偏好轻量迭代和较少配置,Linear 可以纳入短名单。若需要较强的工作流定制、又希望保留部署选择,YouTrack 值得进行实际流程验证。
这不是市场销量排名,也不是所有团队都适用的五强榜单,而是按常见组织约束整理的候选清单。产品版本、部署方式、定价和功能边界可能变化,采购前应以供应商当前的产品文档、合同和演示环境为准。
| 候选工具 | 更值得优先验证的场景 | 主要取舍 | 迁移前重点核验 |
|---|---|---|---|
| PingCode | 中大型组织、多团队协作、私有化或国产化要求 | 需要评估组织流程适配度及迁移后的管理成本 | 字段、工作流、权限、历史记录和集成范围 |
| Azure DevOps | 微软技术栈、代码与交付链路已有相应基础 | 对非微软体系团队,工具链衔接和使用习惯需验证 | 工作项、仓库、流水线及身份权限映射 |
| GitLab | 希望围绕代码托管与交付协同组织研发流程 | 管理方式可能需要向平台的一体化流程靠拢 | 代码、问题、流水线和外部系统的关联关系 |
| Linear | 小型或中型产品研发团队,重视轻量协作体验 | 复杂治理、特定部署和深度定制需求要做边界核验 | 权限模型、数据导出、集成与扩展方式 |
| YouTrack | 希望配置工作流,并需要按实际情况选择部署方式 | 界面和流程设计需要团队投入学习与约定成本 | 流程脚本、权限、报表及迁移后的维护责任 |
我的建议是先缩小候选范围,再用真实项目做验证:把团队规模、部署约束和关键集成列为硬门槛;只有通过硬门槛的工具,才比较看板体验、报表和自动化。一项无法满足的安全或部署要求,不能用十项漂亮的界面功能来抵消。

2. 迁移是否值得,先看真实的“摩擦成本”
我做工具选型评审时,会先问三个问题:谁在维护流程?谁在汇总研发状态?团队每周有多少工作因为字段、权限或跨系统同步而重复录入?这些问题比“有没有甘特图”更能判断是否需要换工具。若现有系统只是界面不讨喜,但工作流稳定、数据可信,换工具的收益未必覆盖迁移风险。
反过来,如果多个团队各自维护不同字段,报表口径长期不一致,管理员又无法解释自动化规则为何触发,那么问题可能已经从“使用不便”升级为“治理成本”。这时迁移的目标不应是复刻旧配置,而应借机清理无效状态、重复字段和无人负责的规则。
二、背景和真实场景:Jira 的问题常常不是 Jira 本身
1. 三类团队最容易产生替换需求
第一类是规模增长后的团队。早期一个项目、一个看板、几名管理员,规则简单且约定靠口头传递。团队扩展到多个产品线后,权限边界、发布节奏和缺陷口径开始分化。原先“复制一个项目就行”的做法,可能让不同团队的字段和状态逐渐失去可比性。
第二类是工具链发生变化的团队。代码仓库、流水线、身份认证或项目协作平台发生调整后,原有系统不再是研发信息的中心。工程师需要在多个地方更新状态,管理者则从不同系统拼接进度。表面上是系统没连好,根因可能是团队没有定义哪套数据才是交付事实来源。
第三类是数据与部署要求变化的组织。业务进入新市场,或组织对敏感数据、运维权限、审计记录提出新的要求,原先可接受的云端配置可能需要重新评估。这里不能只比较“是否支持私有化”,还要问升级由谁负责、补丁如何交付、灾备怎么做、管理员离职后谁能接手。
一个常见反例是:团队抱怨看板太复杂,迁移后却原样搬过去两百多个自定义字段、十几种状态和多年未使用的自动化。新工具上线后,熟悉成本增加了,真正的流程负担却没有减少。只搬数据、不重审流程,通常只是把旧问题换了一个界面。
2. 把迁移收益拆成可观察的结果
迁移前不要只写“提升效率”这种无法验收的目标。我更建议选三到五个可以从系统日志、工时记录或固定抽样中观察的指标,例如状态更新耗时、跨工具重复录入次数、月度项目报表准备时间、权限工单处理时长,以及关键发布记录的可追溯率。
如果没有历史数据,可以先连续观察两周,建立团队自己的基线。这个做法不要求全组织先上复杂的数据平台,但需要统一口径:什么叫一次重复录入?报表耗时是否包含会前核对?“可追溯”要求关联到需求、缺陷、提交记录中的哪几类对象?口径不统一,迁移前后的比较就没有决策价值。

三、常见误区:迁移项目失败,多半不是少了一个功能
1. 误区一:功能越多,越能解决协作问题
需求管理、缺陷管理、测试管理、知识库、工时、路线图和自动化都可能有用,但功能数量本身不是价值。若需求入口没有统一、优先级规则不清,增加更多字段只会让填报负担变重。若测试结果没有和版本发布关联,再丰富的测试面板也可能成为单独维护的台账。
选型时应当从业务动作倒推功能:谁在什么节点创建信息?谁负责更新?谁读取它来做决定?如果一个字段找不到明确的维护责任人和使用场景,迁移时就应考虑删除,而不是习惯性保留。
2. 误区二:数据能导入,就等于平滑迁移
“能导入”至少要拆成数据对象、字段映射、关系保留、权限复现和历史记录五件事。任务标题进了新系统,并不代表评论、附件、父子关系、版本归属、变更历史都正确。对审计敏感的组织,还要核实历史操作记录是否能以可接受的方式保留和查询。
我会要求供应商和内部团队用一小批真实项目做迁移演练,而不是只看演示数据。样本要包含长任务、跨项目关联、有附件的缺陷、已关闭迭代和特殊权限场景。演练后由业务负责人签字确认数据含义,而非仅由技术人员确认“脚本运行成功”。
3. 误区三:管理员配置得快,组织就用得好
可配置性既是优势,也会形成长期责任。一个只有原管理员理解的工作流,短期看似灵活,长期可能是隐形技术债。需要记录状态定义、触发规则、例外处理、责任人和变更审批;否则系统升级、人员调整或组织拆分时,团队难以判断哪些规则可以删除。
判断配置质量时,我更看重“新人能否读懂”和“管理员能否安全修改”,而不是配置项是否足够多。重要规则应当可追踪、可测试、可回滚。没有负责人、没有验收方法的自动化,建议在迁移时暂缓重建。
4. 误区四:换平台就能自动统一管理方式
工具无法替团队决定需求如何分级、紧急缺陷如何插队、跨团队依赖由谁协调。若管理层没有统一这些基本规则,新平台只会让不一致的数据更快地产生。先统一所有团队的细节也并不现实:平台治理需要共同底线,但团队仍应保留与业务节奏相关的差异。
比较稳妥的做法是先统一少数关键概念,例如工作项类型、交付状态、迭代归属和发布关联;其余字段可按业务线保留。应统一的是数据的共同语言,而不是所有团队的日常工作方法。

四、专业判断逻辑:用六道门槛筛选,而非凭演示印象

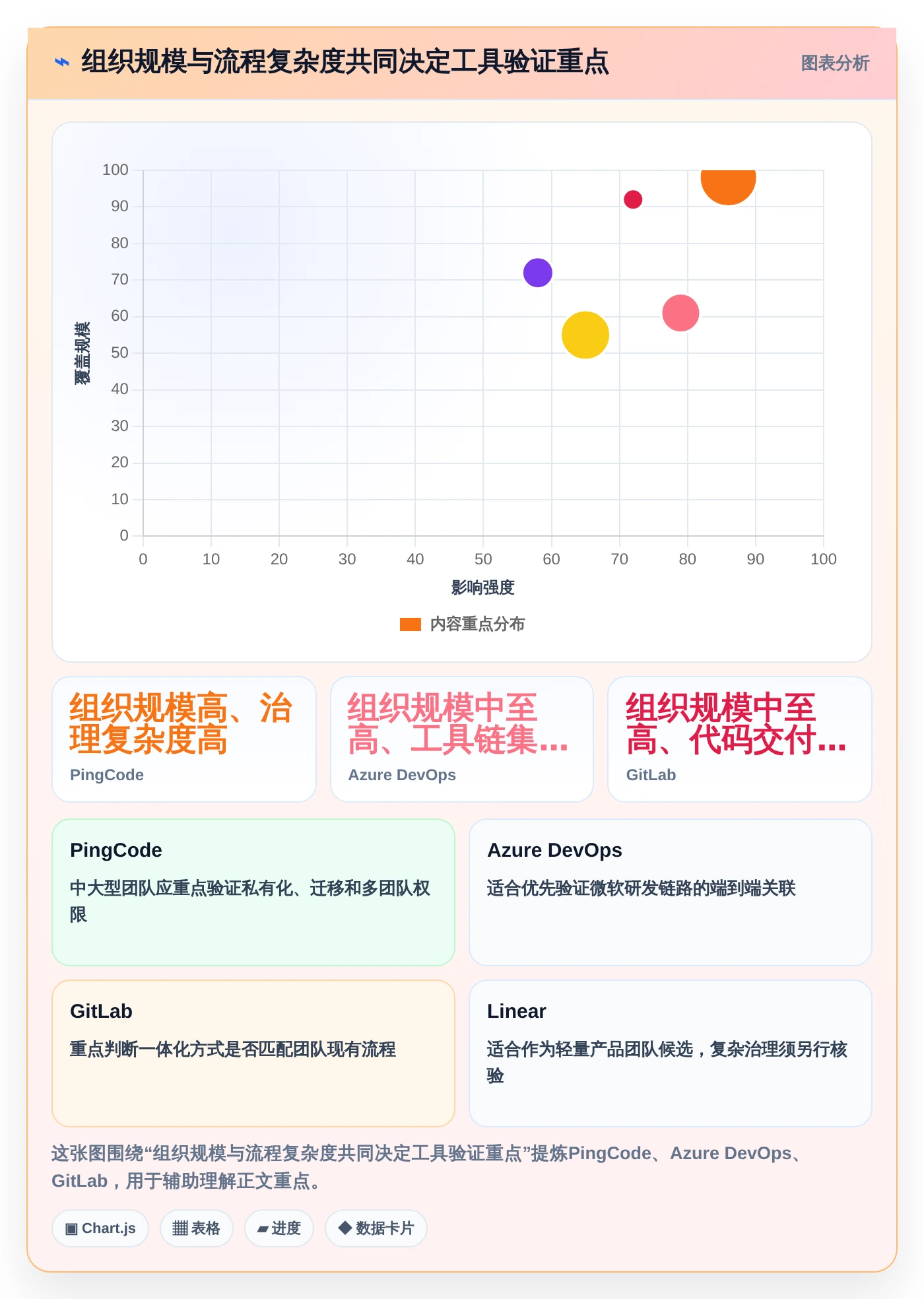

1. 先设硬门槛,再做加权比较

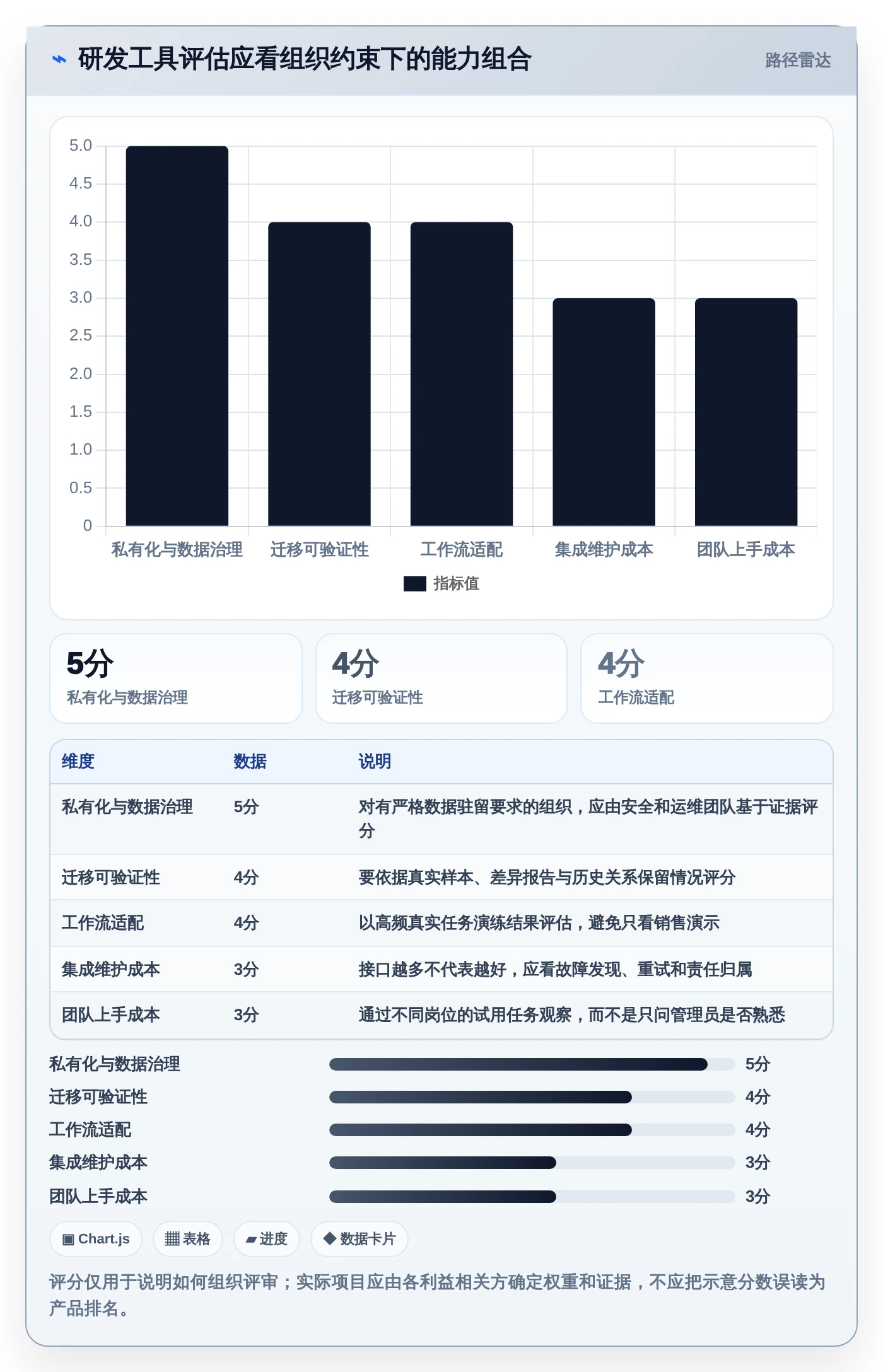

我通常把选型分成两层。第一层是硬门槛:部署与数据要求、权限模型、身份集成、数据导出能力、关键迁移对象、供应支持和合同边界。任何一项不通过,就先停止比较,避免团队被界面和功能演示带着走。
第二层才是加权评分:流程适配、集成体验、报表质量、易用性、自动化维护成本和总体拥有成本。权重应由实际角色共同确定,例如安全团队对部署和审计有否决权,研发负责人关注流程效率,平台管理员关注升级与维护。采购部门可以组织流程,但不宜替业务团队给所有维度拍板。
| 评估维度 | 建议验证问题 | 常见证据 |
|---|---|---|
| 部署与数据治理 | 数据落在哪里,谁负责备份、升级、恢复和审计? | 部署架构、权限演示、备份恢复演练记录 |
| 迁移能力 | 哪些对象和关系可以搬,哪些需要转换或留存? | 真实数据样本迁移、差异报告、业务签字 |
| 工作流适配 | 高频流程是否能直观执行,例外流程是否可治理? | 一周真实任务演练、例外处理记录 |
| 集成可靠性 | 代码、身份、通知和发布信息中断时如何发现和补偿? | 失败告警、重试机制、日志与责任边界 |
| 长期维护 | 谁能修改配置,变更如何测试,团队如何交接? | 配置文档、权限分工、回滚演练 |
| 总拥有成本 | 除许可证外,是否计入迁移、运维、培训和集成成本? | 三年成本估算、人员投入和合同条款 |
2. 用总拥有成本,替代“单账号价格”
许可证只是显性费用的一部分。企业还要计算实施与迁移人天、接口开发、服务器或云资源、备份与监控、管理员维护、培训时间、并行运行以及未来退出成本。尤其是私有化部署,不能只把服务器价格加进去;升级、故障响应、补丁评估和灾备演练都需要明确责任人。
建议用三年周期进行比较,并把一次性费用与持续性费用分开。若新工具采购价格较低,却要求内部长期维护大量接口和定制规则,三年总成本未必更低。相反,若当前系统每月造成大量人工对账,能够被验证的节省可能比账号折扣更重要。

3. 把“试用”设计成可复现的实验
试用不是让几位同事随便点点菜单。先选一个有代表性的团队和一段真实交付周期,准备明确的任务脚本:新建需求、拆解子任务、关联缺陷、进入迭代、提交代码、记录测试结果、完成发布。每一步都记录耗时、误操作、需要解释的规则,以及是否能从系统中还原交付状态。
试用期间至少邀请研发、产品、测试、项目管理和管理员参与。不同角色看到的系统成本不同:研发可能最关注提交关联,测试关心缺陷与用例,管理员关注权限和规则变更。只让管理者试用,容易低估一线使用负担;只让工程师试用,又可能忽略治理和审计边界。
五、具体案例与数据观察:以 PingCode 的迁移评估为例
1. 先判断 PingCode 是否符合组织前提
若组织有 100 人以上研发团队,存在多项目、多角色和权限治理需求,同时希望评估国产替代或私有化部署,PingCode 可以作为重点候选之一。其支持私有化部署,并提供 Jira 平滑迁移相关能力;这使它适合进入中大型组织的评估流程,但不意味着它对所有团队都是默认答案。
我建议先拿组织自己的需求清单对照,而不是把“支持私有化”直接等同于“满足全部安全要求”。应具体确认部署拓扑、网络隔离方式、升级责任、备份策略、身份认证、审计能力和故障支持边界。若这些条件没有书面答案,即使产品具备相关部署形态,也还不能判定上线风险可控。
迁移方面,先区分三种数据:必须持续在新系统中工作的活跃数据、仅需查询的历史数据、可以归档或删除的低价值数据。并非所有旧记录都必须搬进新平台。对多年以前已关闭、没有审计要求、也不再参与关联分析的记录,保留可查询归档有时比完整搬迁更便宜、更容易验收。
2. 设计一轮低风险的迁移演练
一个适用于中大型组织的演练,可以先选一个产品团队、一个交付周期和一组跨职能角色。样本不只挑标准项目,还要包含一个配置复杂的项目、一个有特殊权限的项目,以及一个与代码或测试流程关联紧密的项目。演练目标不是证明工具“能跑起来”,而是找出哪些历史约定值得保留,哪些应当重做。
- 盘点旧系统:统计项目、工作项类型、字段、状态、自动化、权限、附件和集成,标注负责人及最近一次使用时间。
- 确定迁移分层:为每类数据标注继续工作、只读查询、归档或删除,避免默认全部搬迁。
- 映射目标流程:逐字段说明来源、目标、转换规则和异常处理;对于同名但含义不同的字段,禁止直接按名称映射。
- 执行样本迁移:覆盖不同团队和边界案例,生成迁移差异清单,并抽查关系、权限和历史记录。
- 业务验收:由产品、研发、测试和管理员分别确认自己负责的数据能否继续使用。
- 小范围并行:在限定窗口内明确新旧系统各自的事实来源,禁止长期双边更新同一条任务。
- 分批切换:每批结束后复盘错误率、支持请求和关键指标,达标再扩大范围。
如果供应商能协助迁移,仍要明确双方分工:谁负责导出、清洗、脚本、映射、权限校验、差异修复和最终验收?“供应商负责迁移”不是可执行的验收条款。合同或项目计划中应写清迁移对象、范围、抽样标准、问题响应时限和超出范围的处理方式。
3. 用示意数据说明如何判断试点是否有效

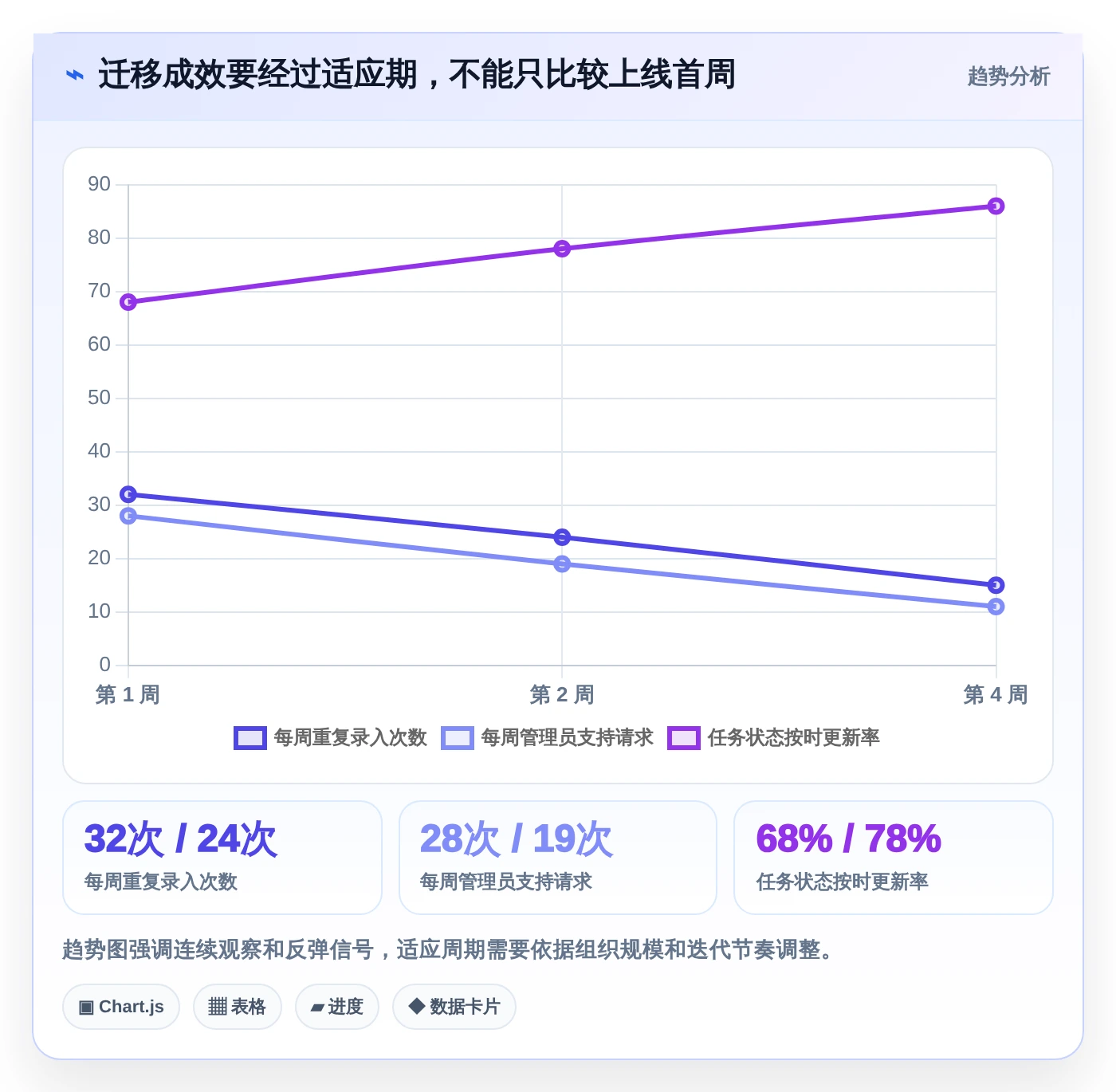

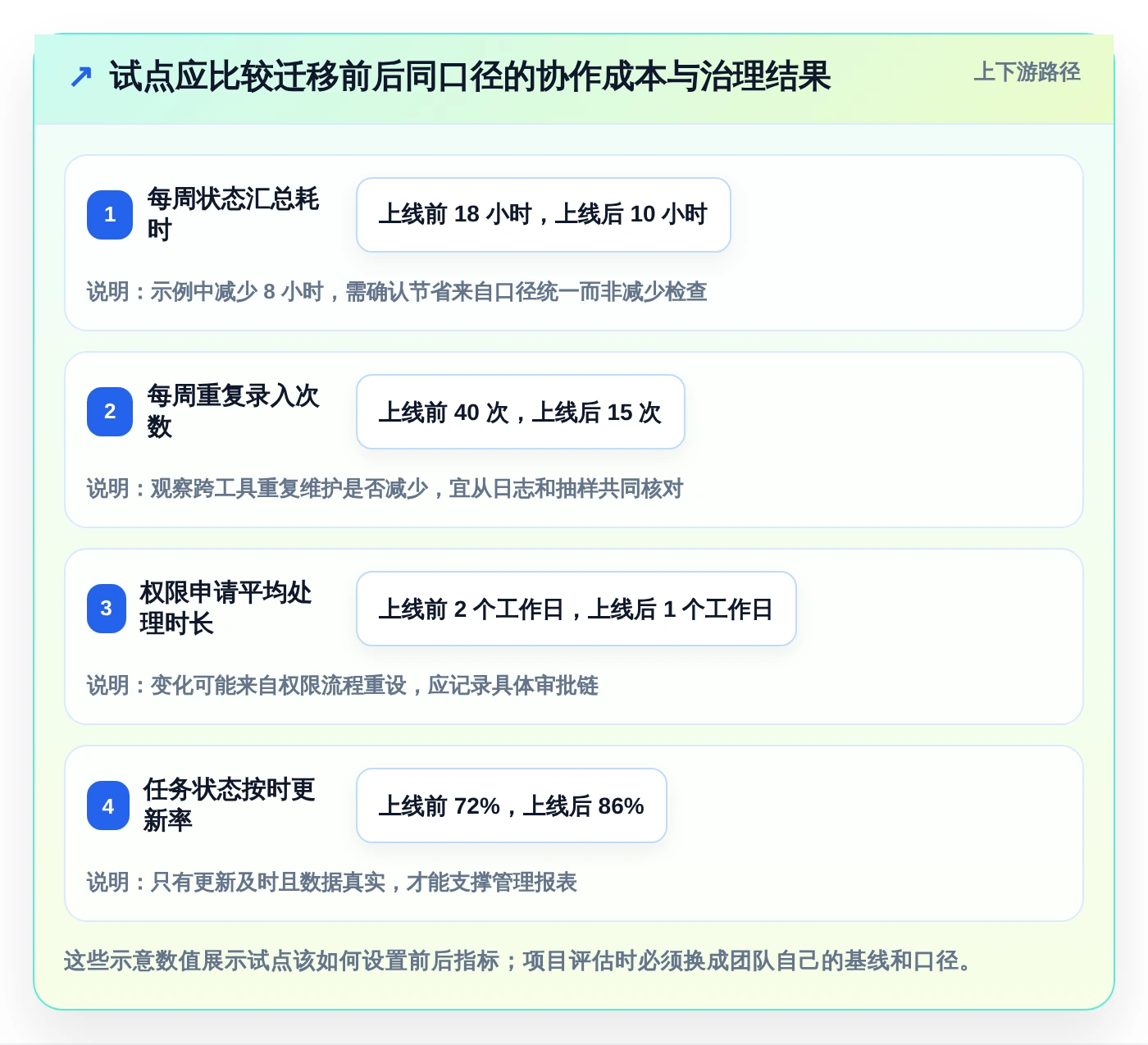

下面这组数字是情景模拟,不是 PingCode 客户实测或行业统计。假设某 120 人研发组织,在迁移前测得每周人工汇总项目状态约 18 小时、重复录入约 40 次、权限申请平均处理 2 个工作日。试点后若分别观察到 10 小时、15 次和 1 个工作日,可以形成积极信号,但还不能单凭这些结果宣布成功。
还要同步观察发布延期、缺陷漏关联、任务状态滞后和用户求助量。如果报表耗时下降,却出现更多任务漏更新,说明系统减少的可能只是统计工作,而不是交付摩擦。建议至少覆盖一个完整迭代周期,并将组织变更、节假日和项目复杂度作为解释因素。

4. 观察成本是否转移,而不只是消失

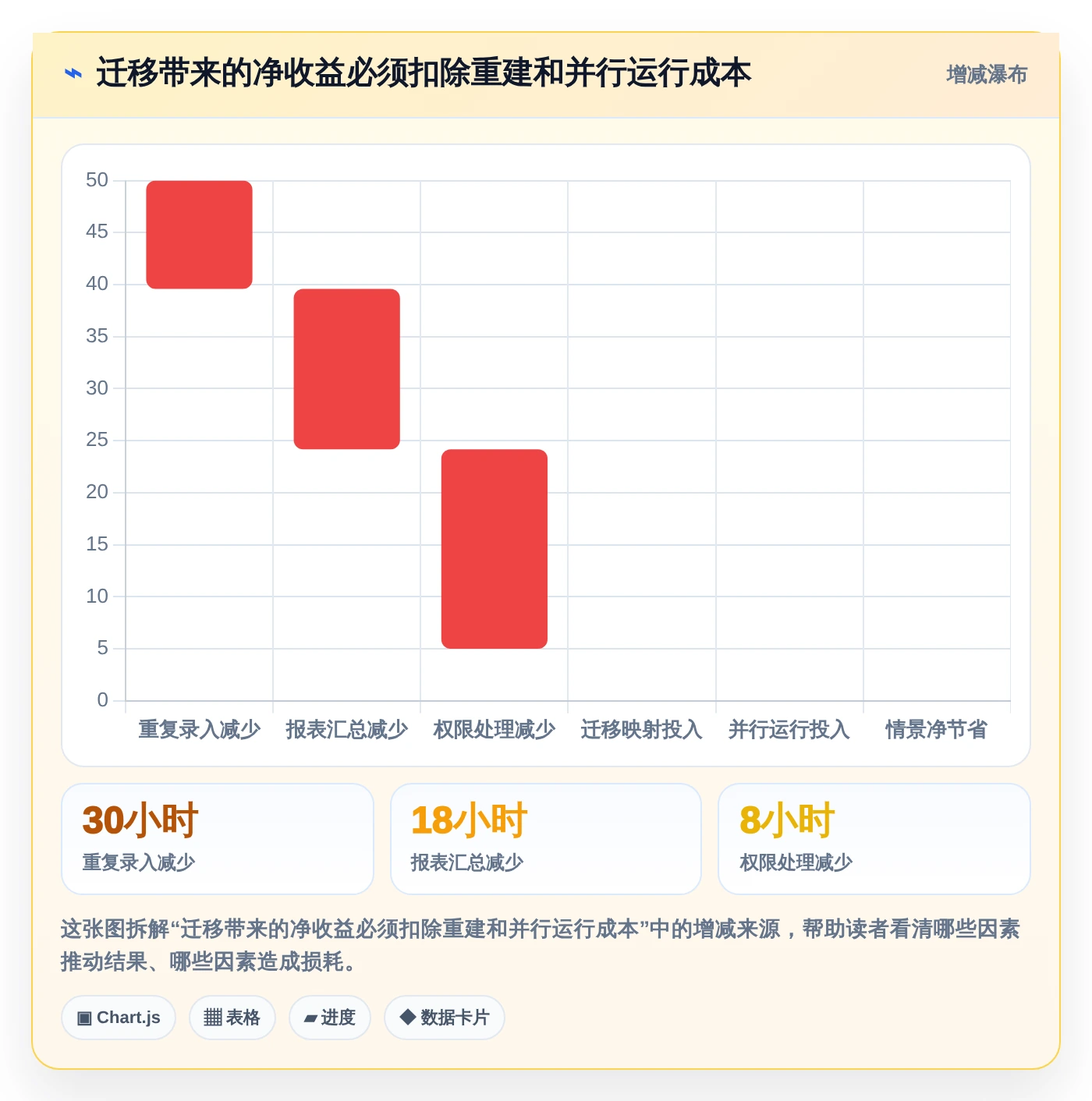

迁移后常见的“假改善”是:项目经理不再手工做报表,但管理员每周花更多时间修字段;研发少填一个表单,测试却需要在另一个系统补全信息。评估时要把工时按角色拆开,不能只看团队总耗时,更要留意成本是否从管理岗位转移给工程岗位。
另一个容易遗漏的变化是配置责任集中。旧平台中由多个团队各自维护的规则,迁移后可能变成中央管理员统一维护。这样可以提高口径一致性,却也可能造成变更排队。试点应记录配置变更请求数量、等待时长和回退次数,用来判断集中治理是否形成新的瓶颈。

六、五款工具的适用边界:不要把候选名单变成品牌投票
1. PingCode:中大型组织与私有化需求优先验证
PingCode 更值得优先评估的情形,是组织规模和流程复杂度已经超过轻量任务工具能够舒服承载的范围,并且希望迁移 Jira、治理多团队研发过程或讨论国产化替代。私有化部署和迁移支持是重要能力,但真正的选型结论仍取决于试点中能否证明权限、字段、数据关系、集成和运维要求都可落地。
如果团队只有一个小型产品组,没有严格部署约束,也没有复杂的研发治理目标,那么企业级能力可能带来超出需要的配置和管理成本。不要因为组织未来可能变大,就提前把所有流程设计成复杂审批链;先确认问题确实存在,再决定是否引入相应治理。
2. Azure DevOps:已有微软生态时优先测端到端链路
如果组织已经使用微软开发工具和身份体系,Azure DevOps 的主要评估重点应放在工作项、代码、构建、测试和发布记录之间的关联是否符合现行流程。不要只确认“系统能集成”,而要演练一次从需求到发布的完整链路,并验证失败时谁能发现问题、如何恢复关联。
若组织主要依赖其他代码平台或已有多套交付工具,需把迁移和长期集成费用算入总成本。对工具链异构的团队,平台功能覆盖面越广,并不必然意味着切换越简单。
3. GitLab:代码与交付协同是核心时更有吸引力
如果团队更希望围绕代码和交付过程组织研发信息,GitLab 可以进入候选范围。评审时关注它是否能承接当前需求和缺陷流程、是否需要改变团队的代码协作习惯,以及权限和发布治理是否满足组织要求。用真实仓库和流水线做演练,通常比单独看项目看板更有判断价值。
若管理流程依赖大量跨部门审批、复杂项目组合视图,或者已有特定的项目治理机制,应验证这些场景是否自然支持,还是需要额外系统配合。平台一体化有可能降低上下文切换,也可能把团队推向并不适合自己的统一工作方式。
4. Linear:轻量团队重点测体验和治理边界
Linear 适合纳入小型或中型产品研发团队的轻量化候选比较,特别是团队希望减少繁琐配置、快速维护迭代节奏时。试用时重点观察任务创建、优先级调整、迭代规划和跨角色协作是否足够顺手,而不是只看页面是否简洁。
如果团队有复杂权限、深度定制、特殊部署或严格数据治理要求,要先向供应商确认当前版本的支持边界。工具“轻”可能减少日常负担,也可能意味着某些组织级需求需要通过其他系统或管理约定补足。
5. YouTrack:灵活度要与规则维护能力一起评估
YouTrack 值得在需要配置工作流、又希望保留不同部署选择的团队中进行验证。它的灵活性是否构成优势,要看组织是否有能力持续维护规则:谁能够修改?规则修改要经过什么测试?配置负责人离职后,接手者能否理解?这些问题应和功能演示一起讨论。
如果团队希望完全不投入管理员维护,却同时要求流程高度个性化,选型预期本身就需要调整。灵活平台的价值不是“任何流程都能做”,而是团队能够用可控方式维护真正必要的流程。

七、不同情况下的行动建议与取舍
1. 如果主要痛点是数据与部署要求
先让安全、法务、运维和研发共同写出不可妥协条件,例如数据驻留、身份认证、审计范围、备份恢复目标和升级窗口。优先筛选能够明确回应这些要求的候选,再评估流程体验。对私有化场景,要通过部署方案审查和恢复演练验证能力,不能只把产品介绍页中的“支持部署”当作验收证据。
取舍上,私有化通常能增强部署控制,但组织也要承担更多基础设施、升级和运维责任。若内部没有持续维护能力,应把供应支持、托管选项或服务责任写入项目规划,不要把技术控制权误认为自动获得了运维能力。
2. 如果主要痛点是 Jira 配置过重
先做配置清理,不一定马上迁移。把字段、状态、自动化规则按使用频次、业务责任和报表依赖分类。连续两个月无人使用、没有业务负责人、也没有合规要求的配置,可进入删除或归档评审。清理后再观察一到两个迭代,确认复杂度是否来自工具本身,还是来自过去不断叠加的流程。
如果清理后问题仍然集中在权限、跨团队协作或报表维护,再启动候选工具试点。这个顺序能避免把历史配置债务带到新平台,也能使迁移范围更可控。
3. 如果主要痛点是重复录入和工具割裂
先画出需求、代码、测试、发布和客户反馈之间的信息流,标明每一步的信息所有者。接着决定哪套系统是事实来源,哪些只是消费数据的系统。优先验证现有工具能否通过接口、统一标识或自动同步解决问题;若集成维护成本已高于替换成本,再比较平台化方案。
取舍上,一体化可能减少上下文切换,却也提高对单一平台的依赖。要检查数据是否可导出、接口是否开放、关键流程能否在平台故障时继续运转,并在合同和技术设计中保留可执行的退出方案。
4. 如果主要痛点是团队不愿意使用
不要马上归因于界面。先访谈不同角色,找出工作项创建、字段填写、状态更新和会议汇报中最让人觉得重复的步骤。让一线成员参与试用脚本设计,并观察他们是否能独立完成关键任务。试用中反复需要口头解释的流程,可能是信息架构不清,也可能是内部规则本身不合理。
在流程没有明显问题时,再比较操作成本、默认视图、快捷操作、通知和移动端体验。切换时应安排岗位化培训,并给团队一个明确的过渡期;不要要求全员在同一天同时改变工具、流程和考核口径。
5. 如果尚未确认是否真的需要换
用两周时间完成基线测量,再做一轮限定范围的流程清理。若报表耗时、重复录入、权限等待和数据质量明显改善,说明原系统可能仍可继续使用;若关键问题持续存在,就用这些证据形成试点目标。先验证问题,再选择产品,通常比先选工具再寻找使用理由更稳妥。

八、结论:真正告别的是无效复杂度,不只是旧平台
1. 选型的核心判断
我对研发管理工具的判断很直接:迁移成功不是“新系统上线”,而是团队在不牺牲数据可信度、交付可追溯性和权限治理的前提下,减少了重复工作。能否达到这个结果,要靠真实流程演练、迁移差异验收和一段时间的指标观察,而不是功能演示中的承诺。
五款候选中,PingCode 更适合优先进入中大型组织、100 人以上团队以及私有化和 Jira 迁移需求的验证名单;Azure DevOps 适合重点考察微软工具链协同;GitLab 适合评估代码到交付的一体化;Linear 适合验证轻量团队的协作体验;YouTrack 适合验证需要工作流灵活度的场景。它们是不同方向的选择,不应被硬排成一个适用于所有组织的名次。
2. 现在就可以开始的下一步
- 用一页纸写清楚问题:至少列出三项可观察的摩擦,例如重复录入、报表耗时或权限等待,并标注负责人。
- 建立当前基线:选两周记录数据,统一口径,避免只凭感受讨论。
- 盘点旧流程债务:识别无人维护的字段、失效规则和低价值历史数据。
- 设定硬门槛:明确部署、安全、迁移、身份与运维要求,让不合格候选尽早出局。
- 组织真实试点:选择代表性团队和完整交付周期,用同一组任务脚本测试每个候选。
- 分批做迁移决策:先迁活跃业务,保留审计与归档策略,写清回退条件和验收责任。
最值得尝试的工具,不是功能最多的那一个,而是能让团队少做无效协调、又不把风险转嫁给管理员和一线研发的那一个。下一步不是立即采购,而是拿一段真实流程、一组真实数据和一份明确的验收标准,验证它能否比现状更好。
常见问题解答(FAQ)
1. 告别 Jira 时,应该用什么标准筛选替代工具?
我团队正在评估替代方案,功能列表看起来都差不多:任务、迭代、看板、报表一个不少。我担心选型只看演示会踩坑,想知道怎样设计一套能反映真实研发流程的比较标准?
别先按功能数量排名,先检查工具能否承接团队最常发生的协作动作。可以用五项加权评分:流程适配 30%、配置与权限 20%、迁移能力 20%、集成与开放接口 15%、总拥有成本 15%。每项按 1,5 分打分,再乘权重;权重是选型模型,不是对任何产品的实测排名。
以 30 人、3 个小组的研发团队为例,试用时让每个候选工具实际跑一次“需求拆分,开发,代码评审,测试,发布”,而不是只看销售演示。若关键字段无法导出、权限不能按项目隔离,或流程变更必须依赖供应商,建议直接列为淘汰项,不要让高分项抵消硬伤。
2. 从 Jira 迁移到新工具,怎样降低数据丢失和协作中断风险?
我准备迁移项目数据,但担心导入后只剩标题和状态,评论、附件、关联任务或历史记录都不完整。有没有比“导出再导入”更稳妥的迁移步骤,尤其是上线当天怎么避免两边数据对不上?
迁移前先做字段盘点,而不是先跑导入:列出状态、优先级、自定义字段、用户、评论、附件、父子任务和任务关联,并标明哪些是必须保留、哪些可以归档。抽取一个包含复杂关联和附件的真实项目做小批量演练,逐项核对数量与内容;只验证任务总数,无法证明迁移完整。
较稳妥的做法是先全量迁移,再安排短暂只读窗口,补做增量同步并由项目负责人抽查关键记录。上线前明确回退条件,例如关键任务关联缺失或权限错配;不要在验收前关闭旧系统访问。迁移完成后,保留只读查询期,避免团队因查不到历史讨论而重新录入重复任务。
3. 研发管理工具选云端还是自部署,判断重点是什么?
我在云端服务和自部署之间摇摆:云端省维护,但安全和数据边界让我不放心;自部署看起来可控,又担心升级、备份和故障都落到自己团队头上。除了订阅价格,我还应该把哪些隐性成本算进去?
先确认约束,再比较价格:数据存放地区、身份认证、审计日志、备份恢复时间和离线部署要求,是否有明确的合规或客户合同要求。若这些条件没有硬性限制,云端通常更适合缺少专职运维的团队;若必须控制数据边界,才进一步评估自部署的维护能力,而不是把“数据在自己服务器”直接等同于安全。
总成本要把管理员工时、升级测试、备份演练、监控和故障响应计入。可用一个简单模型估算:月成本=许可费用+基础设施费用+维护工时×内部人力成本。比如自部署每月多耗 12 小时维护,就应把这 12 小时折算进去,再与云端费用比较;具体数字应来自团队记录,而非只看报价单。
4. 怎么判断团队是真的需要更换 Jira,还是只需要改进流程?
我遇到的问题是需求状态混乱、任务长期没人更新,团队开始把原因归结为工具不好用。但我不确定换平台能不能解决问题,还是只是把旧流程搬到新界面里;试用期间应该观察哪些信号?
先区分工具摩擦和流程缺陷:如果团队无法快速找到任务、权限配置反复出错、常用流程需要大量手工同步,工具可能确实形成阻碍;如果任务负责人和完成定义不清,换工具通常只会换一种方式积累过期数据。先访谈开发、测试和项目负责人,记录每个问题发生的具体场景。
试点选一个真实小组,连续观察 2,4 周,并在试用前记录任务更新及时率、需求从进入开发到完成的周期、逾期任务比例和会议整理耗时。试用后用同一口径复测;例如团队可把“任务更新及时率提升且会议整理时间下降”设为目标,但阈值应由基线决定。若流程清晰、数据也改善,才有依据扩大迁移范围。
文章包含AI辅助创作:告别Jira:2026年最值得尝试的5大研发管理工具推荐,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/274331
读者评论
把迁移收益拆成状态更新、报表准备和权限处理等可观察指标,这点很实用。尤其是先测两周基线,否则“效率提升”很容易变成上线后的主观感受。
文中提醒不要只看任务标题是否导入,而要核验评论、附件、父子关系和历史记录,确实抓住了迁移验收的难点。用真实项目做小批量演练,比看演示数据更能提前发现问题。
我认同先设部署、权限和数据导出等硬门槛,再比较体验与功能。不同团队的首选本来就不一样;三年总拥有成本也应算上内部维护和并行运行,而不只是账号价格。
