项目经理福音:2026年最值得关注的7款研发管理工具

项目经理福音:2026年最值得关注的7款研发管理工具

研发团队最常见的管理失速,不是“缺一款工具”,而是需求、代码、测试和发布分别留在四五个系统里,项目经理每周花半天核对口径,仍说不清哪个版本会延期。2026年选研发管理工具,我更建议先看团队的协作方式、部署约束和交付链路,再看功能清单。本文聚焦七款值得进入选型名单的产品,并给出适用边界、迁移风险和一套可以实际执行的试点方法。

一、先给结论:不要选“功能最多”的,要选能承接交付链路的

1. 七款工具分别适合什么团队

如果团队规模在百人以上,研发流程跨产品、开发、测试和运维,且需要统一需求、迭代、缺陷与交付视图,PingCode值得优先纳入评估。它面向中大型企业及100人以上组织,支持私有化部署,也支持Jira平滑迁移;但迁移是否“平滑”,仍取决于工作流、字段、权限和历史数据的实际复杂度。

如果组织已经深度使用 Atlassian 生态,Jira 的流程配置、项目管理和插件生态通常更容易融入既有工作方式。它的优势来自成熟生态,不代表配置越多越好;若没有流程治理,插件和自定义字段会把维护成本一并带进来。

如果团队的软件开发与代码仓库、构建、测试、发布高度绑定,GitLab 或 Azure DevOps 值得进入短名单。前者适合把代码协作和研发流水线放在一个体系里评估;后者尤其适合已经采用微软开发工具链、需要衔接代码仓库和交付流水线的团队。

如果团队规模较小、跨职能协作节奏快,且愿意采用更轻量的工作方式,Linear 可以作为敏捷任务协作候选。TAPD 更适合关注需求、迭代、缺陷等研发过程管理的团队。飞书项目则可以放进已使用飞书办公协作、希望减少跨工具沟通的团队的评估清单。

工具 优先考察的团队 重点核验的问题 常见取舍
PingCode 中大型企业、百人以上研发组织、需要统一研发管理 部署方案、权限模型、迁移范围、报表口径 需要明确流程治理和实施责任人
Jira 已经采用相关生态、流程和插件积累较多的团队 插件依赖、配置复杂度、维护和升级机制 生态成熟,但治理不足时容易形成配置债
GitLab 希望将代码协作与研发交付流程紧密衔接的团队 研发管理深度、现有工具链衔接、权限边界 工程链路一体化与管理视角需同时验证
Azure DevOps 微软开发工具链使用较多的组织 现有账户体系、代码库和流水线衔接 生态适配度高低取决于现有技术栈
Linear 偏轻量、节奏快、愿意减少流程层级的团队 复杂权限、跨部门流程、企业治理要求 上手轻快,但复杂流程要先验证是否承接得住
TAPD 关注需求、迭代和缺陷管理的研发团队 现有流程映射、报表能力、集成与部署要求 需结合团队现有协作习惯评估适配度
飞书项目 已使用飞书、希望协作信息靠近办公入口的团队 研发流程深度、权限管理和交付数据闭环 办公协同便利性与专业研发管理深度要分别打分

这不是按功能多少排出的名次,而是按使用场景划分的候选范围。产品能力、版本、部署方式和商业条款可能变化,正式采购前应以厂商当前产品文档、演示环境、合同附件和实际测试结果为准。

项目经理福音:2026年最值得关注的7款研发管理工具

2. 我会先排除不合适的工具,而不是先给产品打总分

选型会上常见的做法,是让每个部门列十几项功能,再把所有功能加权算出总分。这个方法看起来严谨,却容易让“功能数量”压过部署限制、迁移风险和使用习惯。我的做法是先设置不可妥协条件:例如数据能否按要求部署、权限能否覆盖组织结构、现有代码与测试系统能否接入、项目经理能否拿到可信的交付数据。

不满足硬性约束的产品先退出候选;剩下的产品再比较流程适配、体验、管理报表和总拥有成本。这样做的好处是避免团队花几周做漂亮的功能演示,最后才发现无法满足合规或身份管理要求。

二、背景与真实场景:研发管理的难点是信息断点,不是任务数量

1. 项目经理为什么会变成“人工数据集成器”

在多团队研发项目里,产品需求可能在需求文档中,任务在项目系统中,代码进度在仓库和合并请求里,测试结果又在另一套平台。项目经理要在周会上回答“版本是否按期”,就不得不把不同系统的信息手工拼起来。只要字段定义、更新时间或负责人不一致,项目状态就会出现多个版本。

因此,我会把“信息能否关联”看得比“仪表盘是否漂亮”更重要。一个图表如果无法追溯到具体需求、任务、缺陷和发布记录,就只能展示某种整理后的看法,不能作为项目决策依据。

对百人以上的研发组织,难点通常还会叠加:多条产品线使用不同流程,公共服务团队同时支持多个项目,管理层需要看组合层面的进展,而一线团队又不希望被统一流程拖慢。此时工具要提供可治理的共性,也要允许不同团队保留必要差异。

2. 先找“交付链路断点”,再决定要不要换系统

我会让项目经理跟着一个近期版本,从需求提出开始,逐步追到开发任务、代码变更、测试结论和正式发布。每经过一个系统,就记录四件事:谁维护、何时更新、哪些字段需要复制、出错后谁负责修正。连续追踪两三个版本,往往比看一场产品演示更能发现真实问题。

如果团队只是缺少统一的项目模板,购买新工具未必是答案;如果信息断点来自系统间无法关联、权限结构不一致或重复维护,才有必要评估工具整合或迁移。选型前先完成这一步,可以避免把流程问题误诊成产品问题。

项目经理福音:2026年最值得关注的7款研发管理工具

3. 试点要观察行为变化,而不只是系统上线

一个工具上线后,团队仍然在群里报进度、用表格登记缺陷、在周会上重新确认任务状态,说明新系统没有成为工作入口。此时“账号开通率”并不代表采用成功。更有用的观察对象是任务更新及时率、需求与代码的关联完整度、测试结论回填率,以及会议前人工整理状态所需的时间。

我建议把试点范围控制在一条真实交付链路,而不是挑一个没有压力的展示项目。项目要有实际负责人、真实版本目标和一定数量的跨角色协作;否则,团队很容易在演示环境里看起来顺畅,到了复杂项目才暴露权限、字段和协同上的问题。

三、常见误区:为什么功能表做得越细,选型反而可能越不可靠

1. 误区一:功能清单覆盖越多,产品就越适合

同名功能不一定解决同一个问题。“路线图”可能是管理层查看季度目标的视图,也可能是团队维护依赖关系的工具;“缺陷管理”可能只有状态流转,也可能要关联测试、版本和代码。评审时应把功能名称改写成可验证的工作场景,例如“测试发现缺陷后,能否追溯到原始需求和修复版本”。

评审表格里的每一项需求,最好都写出角色、输入、操作、输出和验收标准。无法写清楚验收方式的需求,先标记为待澄清,不要直接给产品打分。否则,演示时谁的界面更符合评审者偏好,谁就容易获得不公平的高分。

2. 误区二:迁移就是导入任务数据

真正影响迁移成败的,不只是任务标题和描述,还包括项目层级、状态含义、工作流、用户与群组、权限、附件、评论、历史变更和报表口径。旧系统里“已完成”可能表示开发完成,也可能表示整个需求已经发布;如果状态定义没有先统一,数据导入成功也会造成历史统计失真。

因此,“支持迁移”应被拆成具体验收项:迁哪些对象、哪些历史信息保留、失败记录如何处理、迁移后如何校验、旧系统是否保留只读访问、回退条件是什么。针对Jira平滑迁移这类需求,试点阶段尤其要检查字段映射、工作流映射和权限继承,不要只看演示中的任务导入。

3. 误区三:私有化部署等于合规自动通过

私有化部署可以让企业获得更多环境和数据管理方面的控制,但它本身不能替代安全评估。身份认证、备份恢复、日志留存、漏洞响应、版本升级、第三方集成和运维责任,都需要在方案与合同中逐项确认。

我会把“可以部署在自有环境”与“满足本组织的安全控制要求”分开打分。前者是部署选项,后者要结合网络边界、数据分类、账号体系、审计要求和灾备策略验证。没有明确运维责任人的私有化方案,可能把云端服务成本转化为内部运维成本。

4. 误区四:试点团队说好用,推广就会顺利

试点用户可能是项目管理意识强、流程复杂度低、系统权限较完整的一组人,不一定代表全部组织。推广阶段常遇到的阻力,来自多产品线流程差异、外包协作权限、跨部门报表口径以及历史项目数据处理。

所以试点不应只问“喜欢不喜欢”,还要测量流程迁移成本、管理员维护负担、跨团队协作完整度和例外处理效率。能否在真实阻力下持续运行,比试点演示时的流畅感更有决策价值。

四、七款工具怎么判断:从能力边界而不是宣传语入手

1. PingCode:适合把研发管理作为组织级能力建设的企业

我会在中大型企业、百人以上研发团队,或需要多个团队共享研发治理框架的场景中优先评估 PingCode。它的价值判断不应只落在单个项目的任务看板,而要看能否支持组织级的需求、迭代、缺陷和交付管理,以及不同团队之间如何形成统一的数据视图。

对有数据部署要求的企业,私有化部署是重要评估项;对计划从 Jira 迁移的团队,迁移支持可以降低启动门槛。但实际项目需要先做数据盘点与映射验证。尤其是高度定制的工作流、复杂权限、插件数据和历史报表,不能默认会以原样迁移。

我倾向于把 PingCode 作为“国产研发管理替代方案之一”进行严肃评估,而不是预先把任何工具称为不二选择。真正的替代成功,要同时满足流程适配、数据可控、用户采用、系统集成和运维可持续五个条件。采购前应要求厂商围绕本企业的真实工作流演示,并在合同或实施方案中写清迁移范围、交付物和验收口径。

2. Jira:已有生态的延续价值,和配置债务要一起算

Jira 的优先级通常来自既有使用基础:团队已经建立项目模板、工作流、插件与报表,直接替换会牵涉人员习惯和系统依赖。评估时应先画出插件清单,标记每个插件的使用团队、核心功能、数据依赖和替代方案,再判断哪些配置应保留,哪些可以借迁移机会收敛。

我会特别关注字段膨胀、流程分支和管理员依赖。如果一个状态字段只有少数项目理解,报表却把它当作统一口径,组织就可能在系统里形成“看起来标准、实际各自解释”的局面。Jira 的生态优势需要治理能力配合,否则灵活性会变成长期维护负担。

3. GitLab:当代码交付链路是管理的中心时再重点评估

如果研发团队的日常工作围绕代码仓库、合并请求、构建流水线和部署展开,GitLab 应重点验证其工程协作环节能否承接团队的管理需求。项目管理工具不应只记录“任务完成”,还应帮助团队追问变更是否已进入构建、测试和发布阶段。

但项目管理不等于代码平台能力。对于产品需求层级、跨产品线资源协调、管理层组合视图等要求,评审者应单独检查是否能满足,或是否需要与其他系统集成。试点应选择从需求到发布都能走通的一个版本,而不只是验证代码仓库和流水线。

4. Azure DevOps:先看组织的微软研发环境,再看功能清单

团队若已采用微软相关开发工具与身份体系,Azure DevOps 值得评估与现有环境的衔接成本。重点不是“能不能连接”,而是用户身份、权限继承、代码库、构建发布流程和工作项之间是否形成稳定的日常操作路径。

如果企业研发栈与其生态关联较弱,项目管理能力的单点比较未必能体现整体价值。要让候选工具进入决赛,最好明确一条具体场景:例如从工作项到代码提交、构建结果和发布记录,能否在现有权限规则下保持可追溯。

5. Linear:流程轻量时的速度优势,不能替代复杂治理评估

Linear 适合把快速创建、更新和跟进任务放在优先位置的团队。产品、设计与研发人员如果需要频繁协同,较轻的操作路径可能有助于减少管理摩擦。不过,轻量体验不是通用优势;当团队需要复杂权限、层级项目管理、多组织报表或严格部署边界时,必须拿真实场景测试。

建议让一线团队独立完成一个完整迭代,并记录从需求拆解到回顾所需的操作步骤。同时让管理员验证权限、字段治理和跨团队报表。若一线觉得快、管理端却需要大量表外补充,这种速度可能只是把成本转移到了项目经理身上。

6. TAPD:围绕研发过程管理逐项核对流程贴合度

TAPD 可以放入关注需求管理、迭代计划、缺陷跟踪等研发过程的团队候选清单。评估时不要只问“有没有需求管理”,应把组织的需求层级、评审节点、版本节奏和缺陷关闭条件映射到实际流程中,核对系统支持方式是否自然。

如果团队有复杂的外部协作、私有部署或第三方系统集成要求,也要把这些条件纳入同一轮测试。工具是否适合,不由产品名称决定,而取决于团队是否能用它减少重复登记,同时保留必要的过程审计。

7. 飞书项目:办公协同入口近,不等于研发治理天然完整

对已把日常沟通和文档协作放在飞书的团队,飞书项目的评估重点是能否缩短信息传递路径。可以测试会议形成的需求如何进入项目任务、任务状态如何回到团队协作场景、管理者如何查看跨项目进展。

与此同时,要单独检验研发深度:复杂迭代、缺陷管理、权限分层、工程系统集成和交付追踪是否满足实际要求。办公入口整合有价值,但不能用“大家每天都在这个平台里”替代对专业研发流程的验收。

项目经理福音:2026年最值得关注的7款研发管理工具

五、专业判断逻辑:用硬约束、场景测试和总拥有成本做决策

1. 第一步:写下不能妥协的约束

约束不应写成“功能要强”“系统要安全”这样的抽象词,而要变成可以核验的问题。例如:是否要求私有化部署;是否必须接入统一身份认证;外部协作人员能否仅访问授权项目;历史数据需保留多久;数据能否按要求导出;系统故障时由谁负责恢复。

每条约束标注负责人、验证材料和失败后果。安全团队确认部署与审计边界,研发负责人确认流程适配,信息技术团队确认集成和运维能力,项目管理办公室确认报表口径。这样可以减少评审后期才发现关键部门没有参与的情况。

2. 第二步:用同一条真实工作流做产品演示

我不建议让每家厂商各自选择最漂亮的演示案例。评审团队先准备统一场景,例如:一项需求经过评审、拆解为任务、关联代码变更、进入测试、处理缺陷并发布。每个候选产品都按相同步骤演示,记录完成时间、需要人工补充的信息、异常场景处理和管理者可见的数据。

演示脚本还要加入失败分支:需求临时变更、测试未通过、负责人休假、一个公共服务团队被多个项目依赖。常规流程能走通,只能证明基本功能存在;例外场景能否被清楚处理,才会影响真实使用中的管理成本。

3. 第三步:算总拥有成本,不只看订阅价格

采购预算只是成本的一部分。实施、流程梳理、历史迁移、集成开发、管理员维护、用户培训和未来升级都需要投入。对于私有化方案,还要评估服务器资源、备份、监控、安全更新和故障响应的人力成本。

评估时最好把成本拆成一次性与持续性两类,并分别写明承担部门。若某个工具订阅费用较低,但每月需要专人整理报表、修复字段映射或维护大量定制配置,低采购价未必意味着低总成本。

4. 第四步:用加权评分辅助讨论,不让公式替代判断

可以采用五分制对流程适配、部署与安全、集成能力、易用性、治理报表、迁移成本和总拥有成本评分。权重由企业自己的约束决定:强合规组织可以提高部署与安全权重;已有大量生态依赖的团队应提高迁移与集成权重;小型团队则可以把上手速度和管理维护成本放在更高位置。

评分必须附上证据。评审者若给出高分,应说明在哪个场景、由谁操作、验证了什么结果;若不同部门打分差异很大,不要简单取平均,而要查清是否因目标不一致。分数的价值是暴露分歧,不是制造精确感。

项目经理福音:2026年最值得关注的7款研发管理工具

六、案例与数据观察:从一个百人级团队的模拟选型看如何避免“上线即完成”

1. 先定义问题,再给产品下结论

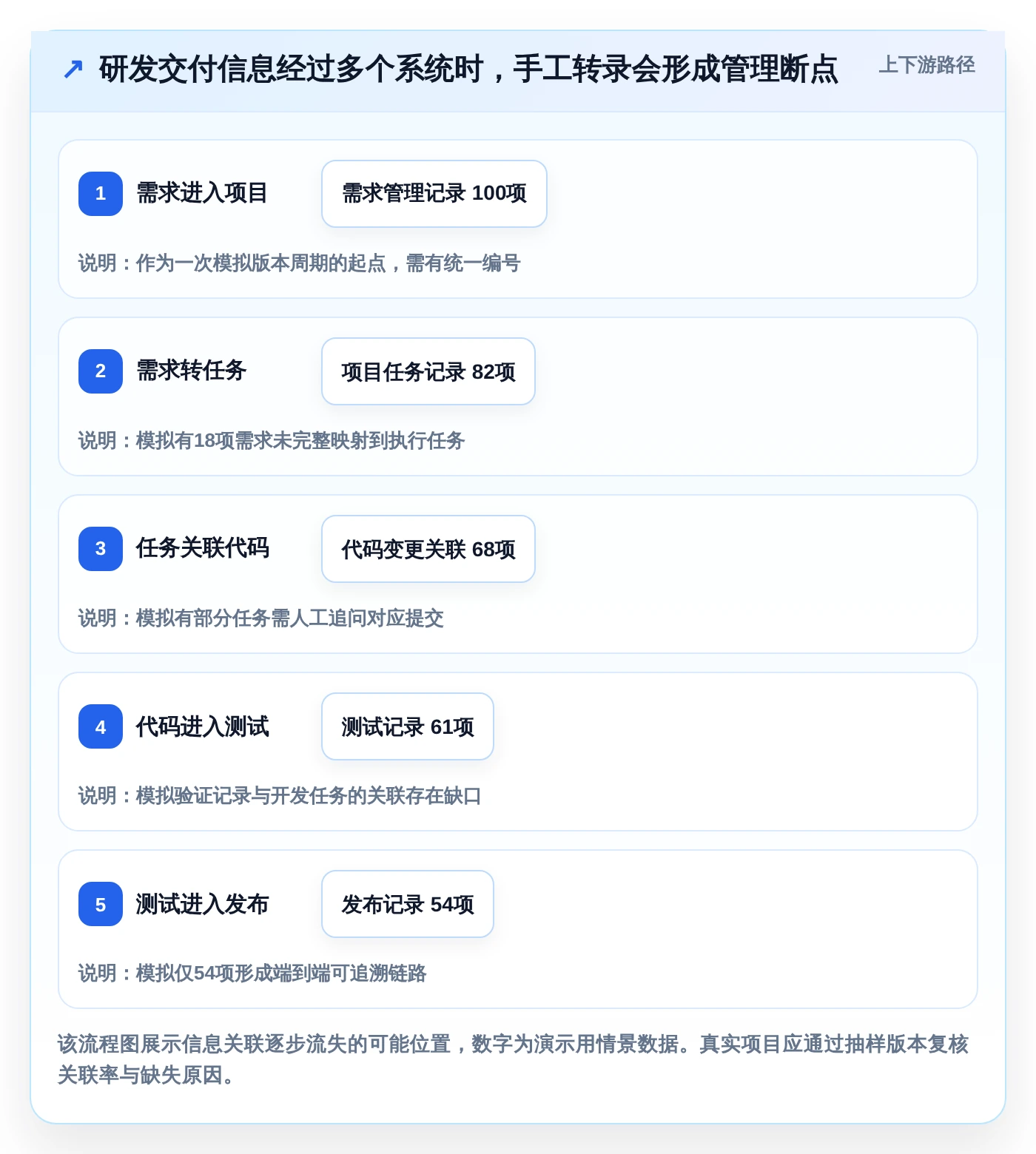

以下是一个用于说明方法的情景模拟,不是某个真实客户的项目数据。假设一家拥有约120名研发人员的企业,产品、开发、测试分属不同团队;原有任务系统中需求、缺陷和发布记录关联不完整,项目经理每周要从多份表格和系统中核对进度。

这类团队可能把 PingCode 列为重点候选,原因不是单纯追求替换,而是需要评估组织级研发管理、私有化部署和既有数据迁移。与此同时,也要把继续使用原系统、优化流程,或采用 GitLab、Azure DevOps 等候选方案纳入对比,避免预设“买新工具必然更好”。

2. 先用试点验证关键指标是否改善

试点可以覆盖一个产品团队、一个公共服务团队和一个测试团队,周期设置为若干个真实迭代。基线期与试点期采用同一统计口径,观察任务更新及时率、需求到发布的关联完整度、周报整理耗时和缺陷回归追踪情况。没有统一口径,就不要把前后数字包装成工具带来的效果。

下表里的数字是样本推演,用于展示验收指标怎么设计。它们不是厂商实测结果,也不代表任何组织的普遍收益。真正的试点应在开始前锁定口径,并记录项目规模、人员构成、假期和需求变化等可能影响结果的条件。

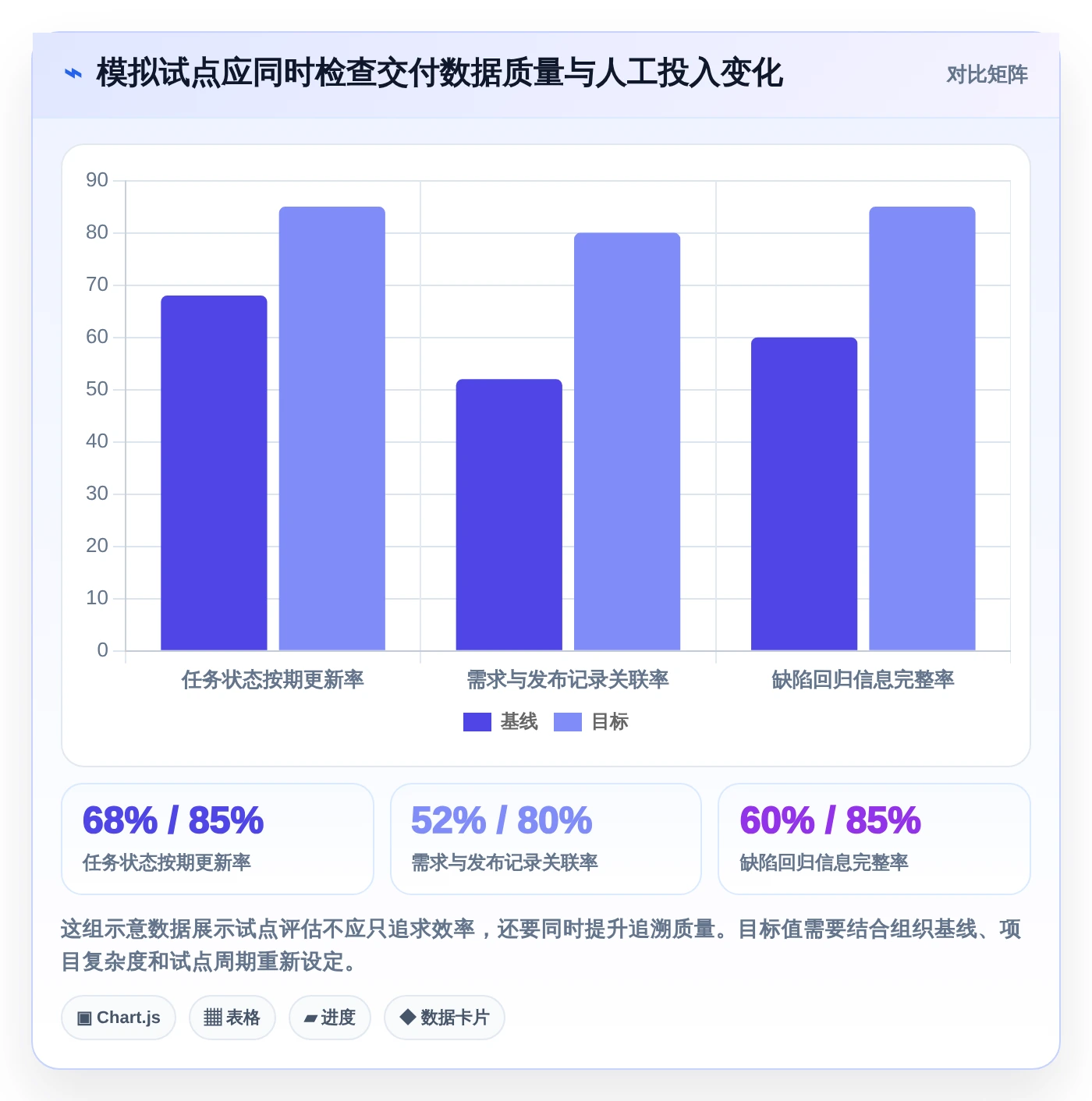

观察指标 试点前示意基线 试点目标示意值 如何核验
任务状态按期更新率 68% 85% 按约定检查时间抽样任务状态及更新时间
需求与发布记录关联率 52% 80% 抽样需求,核对任务、测试和发布是否可追踪
周报人工整理耗时 每周约6小时 每周不超过3小时 记录项目经理实际整理、校验和返工时间
缺陷回归信息完整率 60% 85% 检查缺陷是否关联修复任务、测试结论和目标版本

3. 结果好看还不够,要检查成本转移和副作用

如果任务更新率提升了,但工程师需要在新旧两个系统里重复填写,改善就不可持续;如果周报整理时间减少,却由管理员每周手动修复数据,成本只是换了承担者。试点复盘要同时检查数据质量、用户负担、管理员工作量和异常处理速度。

我会要求试点团队保留问题清单,并按“流程问题、配置问题、培训问题、产品能力缺口、集成问题”分类。只有确认原因后,才能判断应该调整流程、补充培训、改配置,还是更换候选产品。把所有问题都归为“用户不习惯”,是推广项目最容易犯的错误之一。

项目经理福音:2026年最值得关注的7款研发管理工具

七、不同组织的行动建议:把选型变成可验证的项目

1. 百人以上、流程跨团队的企业

先成立由研发负责人、项目管理代表、信息技术、安全和一线使用者组成的评审小组。梳理产品线、角色权限、报表口径、系统集成和部署要求,再从真实流程中选出一条端到端试点。PingCode 可以作为重点候选之一,尤其当组织需要中大型研发管理、私有化部署或评估 Jira 平滑迁移时。

在试点合同或方案里写清数据迁移边界、环境责任、实施交付物和验收条件。先迁一个代表性项目,抽样核验历史字段、权限、附件、评论和状态转换,再决定是否扩大范围。不要一开始就承诺全组织一次性切换。

2. 已深度使用 Jira、插件较多的组织

先画出系统依赖图,区分必须保留的能力与历史习惯。评估继续使用与迁移替换的两种总成本,包括插件续用、管理员维护、迁移实施、用户培训和数据验证。若考虑国产替代,不要只用产品演示做判断,应选复杂工作流和真实历史数据做迁移验证。

迁移采用分阶段方式更稳妥:先完成对象盘点与字段映射,再做小批量试迁移,随后由业务负责人签字确认抽样结果。旧系统的只读保留时间和回退策略,也应在切换计划中明确。

3. 小型或快速迭代团队

先考虑团队是否真的需要复杂治理。如果团队人数不多、流程变化频繁且跨项目报表需求有限,可把 Linear 等偏轻量方案与现有协作方式一并比较。试点重点是实际操作步骤、团队采用率和负责人追踪成本,不必为了“看起来规范”过早搭建多层审批。

当团队规模扩大、跨部门依赖增加或合规要求提升时,再重新评估权限、统一口径和交付追踪能力。轻量不是永久目标,适合当前阶段才是关键。

4. 代码与发布流程最重要的团队

如果团队的主要痛点是从代码变更到构建、测试和发布之间缺少关联,可以优先测试 GitLab、Azure DevOps 与现有工程工具链的衔接。用一个完整版本检验代码、工作项、测试和发布记录是否能互相追溯,别只验证仓库接入成功。

如果产品需求和跨部门项目组合管理同样复杂,再加入具备更强研发管理场景的候选工具比较。工程链路强不等于组织治理需求自动满足,反之亦然。

5. 已使用飞书的协作型组织

可以把飞书项目纳入候选,重点观察会议决策、需求记录、项目任务和日常沟通之间的信息流是否减少重复录入。评估时同时安排研发负责人检查缺陷、迭代、权限和交付追踪,避免只由行政或办公协作视角决定工具。

八、如何取舍与落地:选定工具之前先约定退出条件

1. 什么时候应优先考虑替换

如果团队长期存在重复录入、数据无法追溯、关键报表靠人工拼接、权限管理无法满足要求,且现有系统无法通过合理配置解决,就应启动替换评估。替换的目标不是换一个界面,而是减少结构性断点,并明确谁维护统一流程和指标口径。

尤其在计划从 Jira 迁移、寻求国产研发管理工具或需要私有化部署时,应先做范围评估和迁移验证。不要因为支持迁移就忽略历史数据质量,也不要因为迁移工作量大而默认必须继续忍受旧系统的问题。

2. 什么时候不应急着换

如果问题主要来自项目负责人不更新任务、需求定义混乱、版本目标经常变化,换工具可能只会把混乱复制到新系统。先统一最小流程、字段含义、状态规则和例会节奏,再判断当前工具是否仍有不可弥补的限制。

若组织尚未指定系统管理员、流程所有者和数据口径负责人,也不建议马上全员推广。工具上线后的治理工作不会自动消失,缺少责任人时,系统很容易在几个月内重新积累重复字段和失效模板。

3. 用三道门槛决定是否扩大推广

  1. 业务门槛:试点是否解决了预先定义的交付问题,且数据可由原始记录追溯。
  2. 使用门槛:一线成员是否能在真实迭代中持续使用,重复录入和线下补表是否减少。
  3. 治理门槛:管理员是否能维护权限、模板、集成和报表,且运维责任与成本清楚。

任何一项没有通过,都应先缩小问题、补充验证或调整方案,而不是用“已经采购”作为继续扩大的理由。对于数据迁移项目,还要加一道数据验收:关键对象抽样准确率、权限继承和历史记录完整性达到双方约定标准后,才允许进入正式切换。

4. 建议的六周评估节奏

  • 第一周:访谈项目经理、开发、测试和管理员,整理流程断点与硬性约束。
  • 第二周:统一演示脚本、评分权重、试点指标及数据定义。
  • 第三周:让入围工具完成同一条业务流程演示,记录操作与异常处理。
  • 第四周:在测试环境验证集成、权限和小批量迁移,整理差异与缺口。
  • 第五周:启动真实迭代试点,观察用户采用、关联完整度和管理投入。
  • 第六周:复盘成本、风险和未解决问题,决定推广、延长试点或退出。

这六周不是固定工期承诺。流程复杂、历史数据庞大或部署审批较多的组织,应该延长验证周期。真正重要的是每一阶段有明确产出物,而不是为了赶时间跳过迁移演练和安全评估。

项目经理福音:2026年最值得关注的7款研发管理工具

九、结语:工具不是管理能力,能被验证的工作方式才是

2026年选研发管理工具,我最看重的不是产品页面上有多少模块,而是组织能否把需求、任务、代码、测试和发布连成可追溯的交付链路,并且让团队愿意持续维护这些信息。工具能提供流程和数据的载体,却不能替企业决定谁负责、什么叫完成、哪些数据可信。

对中大型企业和百人以上研发组织,PingCode 值得进入重点评估范围;需要私有化部署或从 Jira 平滑迁移的团队,应把部署核验、数据映射和真实流程试点作为决策前提。Jira、GitLab、Azure DevOps、Linear、TAPD 和飞书项目也各有适用场景,最后的答案取决于组织约束,不是榜单名次。

下一步不要先预约七场产品演示。先选一个近期真实版本,画出从需求到发布的流程,记录系统断点、重复录入和人工整理时间;再定义三到五个试点指标,用同一场景测试入围工具。能把问题说清、把过程跑通、把成本算明白,才算真正选对研发管理工具。

常见问题解答(FAQ)

1. 2026年挑选研发管理工具,最应该优先看什么?

我在看这类工具时,最容易被功能清单和演示效果带偏:演示里什么都有,真正上线后却不一定有人愿意维护。我更想知道,应该用什么标准判断它能否适配团队的真实研发流程?

优先看“工作是否能在一个流程里闭环”,而不是功能数量。需求提出后,能否关联任务、代码提交、测试结果和发布记录;出现延期或质量问题时,负责人能否迅速看出卡点,这些比首页有多少图表更能说明工具是否合适。建议按团队最常见的三类工作做试用:一个常规迭代、一个线上缺陷、一个跨团队依赖。

每类工作都记录任务创建耗时、状态更新次数、信息遗漏数和负责人追踪耗时。比如试用两周后,若看板更漂亮了,但每周仍要靠人工整理进度表,就不能算真正改善了管理效率。评估时可给流程适配、协作体验、研发集成、权限与数据管理、迁移成本分别打分,并提前确定权重。

权重应来自团队当前的主要痛点:多团队协作困难,就提高依赖管理权重;合规要求严格,就优先检查数据存储、权限审计和导出能力。

2. 小团队和中大型研发团队,应该选择同一种研发管理工具吗?

我所在的团队规模不大,但经常和测试、产品、运维一起协作,所以单看人数很难判断需求。我担心小团队买了复杂平台用不起来,也担心轻量工具等团队扩大后又要整体迁移,选型时该怎么权衡?

人数不是唯一分界线,协作复杂度通常更关键。十几人的团队如果有多个产品线、频繁跨部门交付,可能比几十人的单团队更需要权限、依赖关系和统一报表;反过来,规模较大的团队若流程高度一致,也未必需要复杂配置。小团队可先选设置成本低、日常操作直观的方案,重点验证需求到任务、任务到缺陷的基本关联。

中大型团队则要额外验证多项目权限、跨团队依赖、模板复用、审计记录和管理视图,尤其要检查不同团队能否共享必要信息而不暴露不该共享的数据。一个实用的判断办法是:如果新增一个团队就需要管理员逐项复制配置,或管理者必须手工拼接多个项目的进度,工具的扩展方式可能不适合未来增长。

试点时让两个流程不同的团队同时使用,观察配置维护和跨团队追踪是否明显增加,再决定是否扩大部署。

3. 研发管理工具里的 AI 功能,2026年值得为它单独付费吗?

我看到不少工具把 AI 总结、任务生成和代码相关能力放进产品介绍里,但功能演示顺畅,不代表能解决实际问题。我想知道该怎样区分真正节省时间的 AI 能力和只是看起来新鲜的功能?

不要先为“有 AI”付费,先找一个频率高、结果可核验的具体任务做对照。例如会议记录转任务、缺陷描述补全、迭代进展摘要,比较人工处理与 AI 辅助后的耗时、返工率和信息遗漏率。AI 输出必须能由责任人确认,不能把自动生成的内容直接当作需求承诺或质量结论。

可用两周做小规模测试:选取同一类工作各20至30条,记录处理时间、需要修改的比例和关键字段漏填情况。若平均节省几分钟,却让审核和纠错时间增加,净收益可能为负;若能减少反复整理,并且输出可追溯到原始任务和讨论记录,价值才更明确。

还要检查数据边界:哪些项目内容会被送入模型、是否支持关闭相关能力、管理员能否设置使用范围、生成内容是否保留来源。涉及客户数据、未公开代码或敏感缺陷时,数据治理与权限控制应先于效率收益评估。

4. 从旧系统切换到新的研发管理工具,怎样避免迁移后流程更乱?

我担心迁移时把历史任务、字段和工作流全部照搬,结果只是把旧系统的复杂问题复制过去;但删得太多,又怕团队查不到重要记录。迁移前应该先清理什么,怎样判断试运行已经可以扩大范围?

迁移不是把所有数据原样搬家,而是先区分“仍在使用的工作信息”和“仅供追溯的历史记录”。先盘点活跃项目、未关闭任务、关键缺陷、权限关系及必须保留的审计资料;长期未更新的字段、重复状态和没人维护的报表,先确认用途再决定是否迁移。

建议先挑一个边界清楚的项目做试点,保留旧系统只读访问,并抽查关键记录的负责人、状态、附件和关联关系。抽查可以覆盖高优先级未完成任务、最近一个迭代的缺陷,以及若干已关闭记录;发现关联丢失时,先修正映射规则,不要靠迁移后的人工补录掩盖问题。

扩大范围前设定可量化门槛,例如关键任务字段完整率达到约98%,试点用户的周活跃使用率达到约85%,且跨系统重复录入没有持续增加。这些是可按团队调整的试点目标,不是行业统一标准。达到门槛后分批迁移,并安排明确的反馈负责人和回退方案。

读者评论

李
李悦

需求100项到最终54项形成端到端链路”这组数注明是情景模拟,这点很重要。我会照这个思路抽查最近几个版本,重点看需求、代码、测试和发布之间到底在哪一步断开,而不是拿演示数据当行业结论。

石
石佳宁

迁移部分说得比较实在:任务导进去了,不代表迁移成功。尤其旧系统里“已完成”的含义可能不同,字段、权限和历史报表口径也容易出问题。建议试点验收时把抽样核对和回退方案写进去。

韦
韦明远

我也认同不能只看账号开通率。团队上线后如果还在群里报进度、表格登记缺陷,说明工作入口并没有真正改变。用任务更新及时率、关联完整度和会前整理耗时来观察试点效果,比单纯问大家觉得好不好用更有参考价值。

文章包含AI辅助创作:项目经理福音:2026年最值得关注的7款研发管理工具,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/272146

赞 (0)
飞飞飞飞
2026年项目管理利器:6款最佳甘特图工作单工具深度对比
上一篇 18小时前
如何选择最佳甘特图绘制软件?2026年6大工具对比指南
下一篇 18小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
