项目经理必读:2026年如何挑选最适合的项目投资管控平台?

项目经理必读:2026年如何挑选最适合的项目投资管控平台?

项目投资管控平台选错,问题通常不是“少了几个功能”,而是预算、项目组合和交付进度各自记录在不同系统里:立项时算过的收益没人持续追踪,项目延期后却找不到最早的成本信号。挑平台时,我更关心一个问题:它能不能让管理层在资金继续投入之前,及时看见项目价值是否仍成立。下面我从投资决策、执行数据、平台适配和落地成本四条线,给出一套可以实际操作的选型方法。

一、先讲结论:挑的是投资决策能力,不是功能清单

1. 用“决策闭环”取代功能数量

项目投资管控平台不是单纯的任务管理工具,也不只是预算审批系统。它要把项目从机会识别、立项论证、预算批准、资源安排、执行监控、变更决策,一直连到结项复盘。任何一段断开,管理者就可能看到“项目进度正常”,却不知道项目已经超预算,或预期收益早已失去现实基础。

我建议先把候选平台放进一条决策链来检查:立项时能否比较方案,执行中能否识别偏差,偏差出现后能否触发责任人和决策动作,结项后能否把实际成本与收益回写到下一轮评估。核心标准不是“能不能记录”,而是“记录能不能改变下一步决策”。

2. 先确认组织真正要管什么

同样叫项目投资管控,不同企业实际上可能在管完全不同的对象。研发型企业常需要平衡产品路线、研发投入和交付风险;工程企业更在意合同额、预算消耗、采购与现场进度;集团型组织则可能把注意力放在跨部门项目组合、资金分配和战略目标贡献上。

选型之前,我会先让业务负责人用一句话说清楚平台的首要任务。例如:“让管理层每月决定哪些研发项目继续投入、哪些需要缩减或暂停。”这句话比“我们要一套项目管理系统”更有用,因为它会直接影响指标、权限、流程和集成范围。

3. 采用分层门槛,而非一个总分决定一切

我通常把选型拆成三道门槛。第一道是不可妥协条件,例如数据部署边界、权限隔离、审计要求;第二道是业务适配,例如投资评审、预算跟踪、项目组合管理;第三道才是体验、实施周期和价格等加权比较项。若安全或关键流程不合格,不能靠界面好看和低报价把总分“补回来”。

判断层 需要回答的问题 不通过时的处理
准入门槛 部署、权限、审计、数据归属是否满足要求? 直接淘汰,或要求供应方给出书面整改方案
业务能力 能否贯通立项、预算、执行、变更和复盘? 缩小试点范围,验证关键流程后再决定
综合适配 总拥有成本、易用性、扩展和服务是否合适? 通过量化评分和场景演示进行比较

这套分层方式能避免一种常见偏差:评审会花大量时间比较报表颜色、看板样式,却没有验证项目暂停时预算如何冻结、未完成采购如何处理、已投入的人力成本如何回算。

二、为什么选型变难:企业要管理的是动态投资组合

1. 项目数量上升,不等于管理能力同步提升

当项目少时,管理者可以靠会议和表格记住关键事项;项目一多,信息就分散在预算文件、财务系统、进度表、协作工具和邮件里。问题不是数据完全没有,而是口径不一致、更新时间不同步,导致管理层无法确定哪一份数据可以用于决策。

例如,项目团队报告“完成度 70%”,财务系统显示“预算使用 82%”,采购部门却发现关键设备尚未到货。这三个数字都可能正确,但单独看任何一个,都不足以判断项目是否健康。平台的价值在于把数据放在同一项目语境里,解释差异意味着什么,而不是仅把数字放到同一张大屏上。

2. 管控对象从单项目扩展到组合与资源

项目经理通常盯进度、范围、风险和交付物;投资管理者还要比较不同项目的战略优先级、资金回收周期、风险敞口和资源占用。项目组合层面的关键问题不是“每个项目是否都在做”,而是“有限的钱和关键人才是否投在了更值得做的项目上”。

因此,平台至少要支持项目分层、组合视图、依赖关系和资源冲突识别。如果一个项目的延期会挤占多个后续项目的窗口,单项目状态灯并不能呈现这种连锁影响。挑选时要把跨项目依赖作为演示场景,而不是只看单个项目的甘特图。

3. AI 能补充分析,但不能替代口径治理

2026 年的选型讨论很容易被智能摘要、自动风险提示和预测功能带偏。我认可这些能力的价值,但前提是平台已经有可信的数据基础。若“完成率”在不同部门含义不同,智能分析只会更快地产生看似专业、实际无法比较的结论。

我会先问供应方:风险提示依赖哪些字段、多久更新一次、如何解释置信程度、管理者能否追溯判断依据。不能追溯来源的预测,适合做提醒,不适合直接作为拨款或停项依据。

项目经理必读:2026年如何挑选最适合的项目投资管控平台?

三、常见误区:看起来更省事,最后可能更难管

1. 误区一:把项目协作平台直接当成投资管控平台

项目协作工具可以管理任务、缺陷、需求、版本和团队协同,这些数据对投资管控很重要,却不等于投资治理本身。管理层还需要回答:预算由谁批准、变更到什么程度必须复审、收益假设由谁维护、项目暂停后如何处理剩余资金。

因此,评估协作平台时,不应只看团队是否愿意使用,还要确认它能否与财务预算、成本归集、采购或人力数据建立可靠关联。如果这些环节必须长期依靠人工导出、复制和二次加工,协作数据再丰富,也很难形成稳定的投资视图。

2. 误区二:以为“预算字段”就代表预算管控

很多系统能填写预算金额,但真正的预算控制至少包含基线、已承诺金额、已发生金额、预测完工成本和变更审批。只看预算总额与已报销金额,容易漏掉已经签约、尚未付款的采购承诺,也会低估项目结束前仍需发生的人工和服务成本。

我建议把成本分成三个口径验证:实际发生、已承诺未发生、完工预测。演示时让供应方解释三者的来源和更新机制,再故意修改一个采购合同或项目范围,观察预测值是否能反映变化。字段存在,不等于数据完整;数据完整,也不代表管理动作会自动发生。

3. 误区三:只比较软件许可价格

项目投资管控平台的成本还包括实施咨询、流程梳理、历史数据清理、接口开发、用户培训、运维、安全评估和后续升级。若只比首年许可费,可能忽略最昂贵的部分:把各部门不一致的项目编码、成本口径和审批路径整理成可持续运行的规则。

我会把成本拆成三年总拥有成本,并区分一次性投入与持续性投入。报价低但每次升级都需要定制适配,未必比初始投入较高、标准能力覆盖更好的方案便宜。供应方必须说明哪些功能是标准配置、哪些是定制成果、维护责任由谁承担。

4. 误区四:相信“全量上线”比试点更有魄力

投资管理牵涉财务、项目、业务和高层审批,一开始就全组织推广,往往会把未经验证的字段和流程固化下来。试点的意义不是证明系统能登录,而是用真实项目验证数据口径、审批边界、异常处理和管理者是否真的据此做决策。

试点范围应当足够小,能在两三个月内完成一个有代表性的决策周期;也应当足够复杂,至少包含预算变更、跨部门依赖或阶段评审中的一种。如果只选一个流程简单、风险很低的项目,得到的结论很可能过于乐观。

5. 误区五:把数据看板当作治理机制

一张图表可以显示红黄绿状态,但不能自动解决状态由谁定义、数据由谁更新、异常由谁处理。没有明确责任人的看板,本质上是把旧问题做得更醒目。选型时要检查每个核心指标是否能追溯到源数据、更新责任人和处理动作。

例如,项目预测超支达到阈值后,是只给项目经理发提醒,还是同步冻结新增承诺、触发预算复审、要求业务负责人确认收益假设?这决定平台是信息展示工具,还是投资控制的执行载体。

四、专业判断逻辑:用场景、口径和证据筛选平台

1. 先定义投资决策场景

选型会议开始前,我建议准备五个真实场景,而不是先写一份功能愿望清单。通常包括新项目立项、项目超支预警、需求范围变更、跨项目资源冲突,以及阶段评审后继续投入或暂停。每个场景都要写清楚参与人、输入数据、决策权限和期望输出。

场景描述应包含“异常条件”。例如,不只演示预算审批,还要设定项目预测成本超过批准预算 15%、核心人员缺位、预期收益推迟一个季度时,平台如何呈现影响、通知谁、留下什么审计记录。真正的差异往往在异常路径,而非标准流程。

2. 给指标建立统一定义

常见项目指标看似简单,实际口径差异很大。“预算使用率”可能是已付款金额除以预算,也可能把已签采购承诺纳入分子;“完成率”可能按任务数量计算,也可能按里程碑权重或交付验收计算。选型时必须把定义写出来,否则不同平台的演示数据无法横向比较。

我会为每项核心指标补充四个字段:计算公式、数据来源、更新频率、责任角色。对无法在上线前自动集成的数据,应明确临时录入方式和替代口径,并设定结束时间,避免“临时手工”变成永久机制。

指标 建议定义 选型时要追问
预算偏差率 完工成本预测与批准预算之间的差额占批准预算比例 预测值是否包含未完成工作和已承诺采购?
里程碑准时率 按期完成的关键里程碑数占到期里程碑总数 基线变更后,原计划与新计划是否都可追溯?
收益兑现率 实际确认收益与立项时批准收益假设的对比 收益由业务部门确认,还是由项目团队自行填报?
资源冲突数量 关键人员或稀缺资源在同一时段被多个项目超额占用的次数 是否能区分计划冲突与实际冲突?

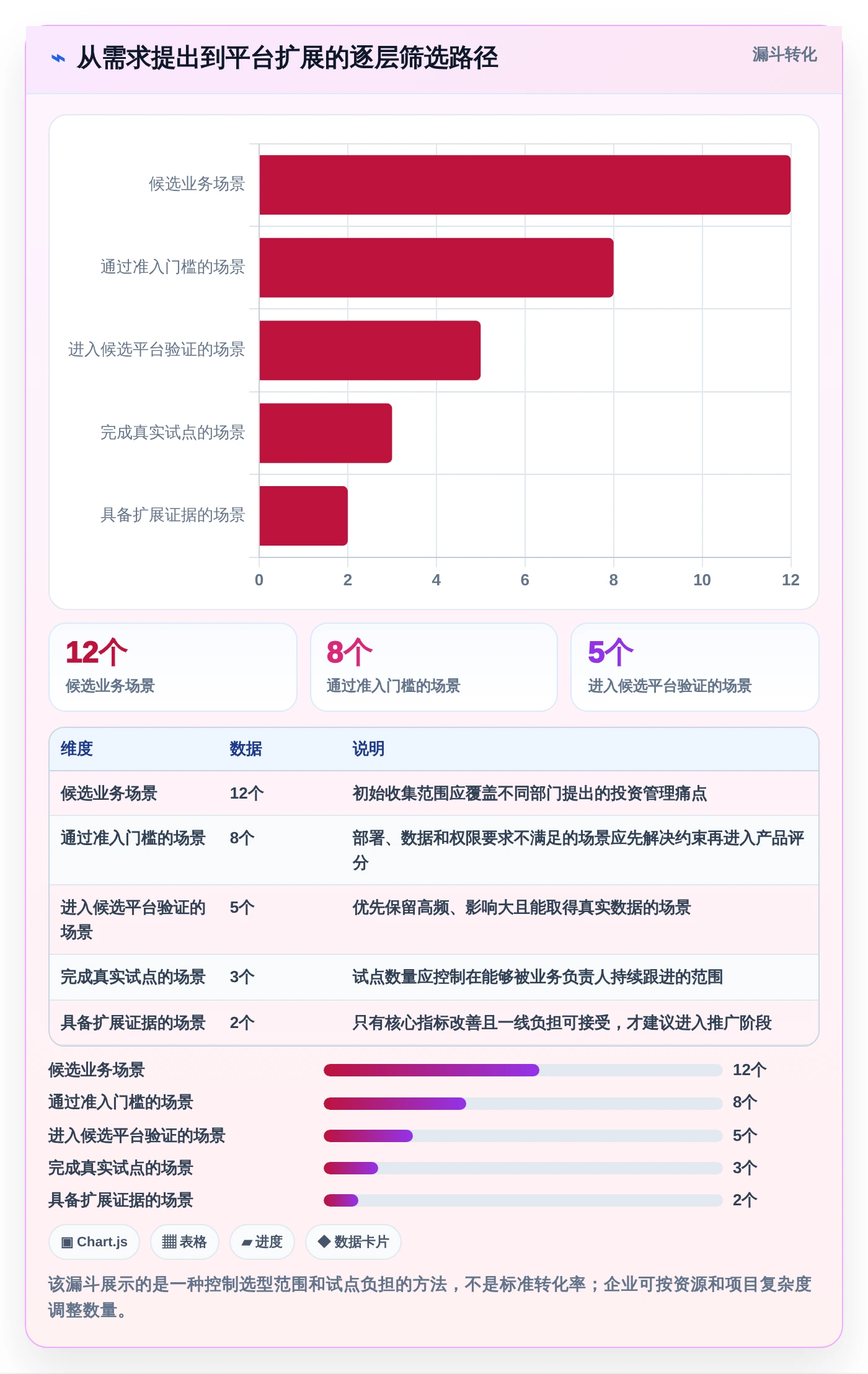

3. 设置权重,但保留一票否决项

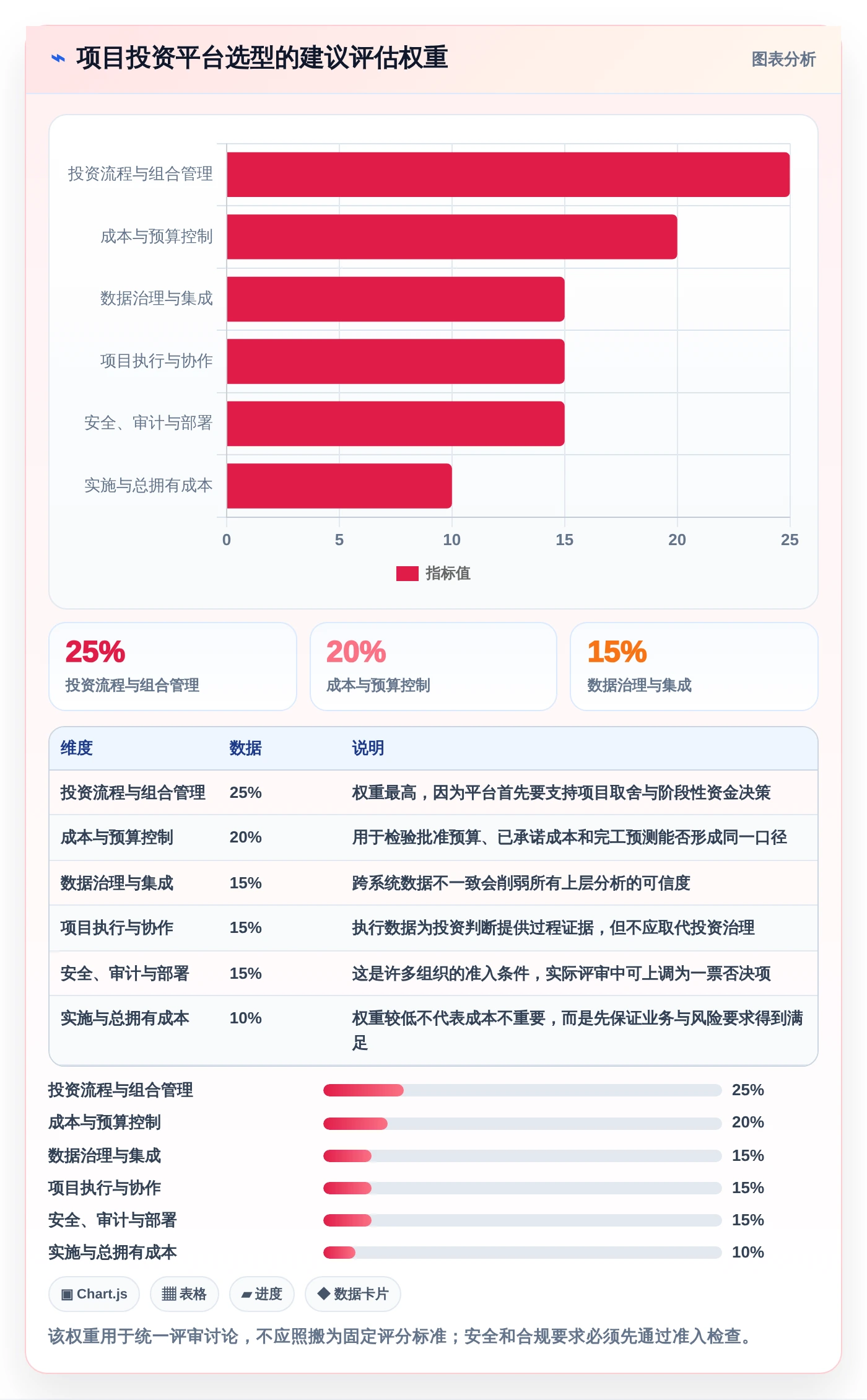

通过准入检查后,可以用加权模型比较候选平台。下面的权重是我建议用于讨论的起点,不是行业标准。企业应根据自身风险和项目类型调整,特别是受监管组织,安全、审计与部署要求的权重通常应高于界面体验。

评估维度 建议权重 重点验证内容
投资流程与组合管理 25% 立项评估、优先级、阶段评审、暂停与结项闭环
成本与预算控制 20% 预算基线、已承诺成本、预测完工成本及变更记录
数据治理与集成 15% 项目、财务、采购、人力数据的口径及同步机制
项目执行与协作 15% 任务、里程碑、依赖、风险和交付物跟踪
安全、审计与部署 15% 权限、日志、数据边界、备份恢复和部署方式
实施与总拥有成本 10% 实施周期、运维投入、升级成本和服务能力

评分时不要只让项目办公室或 IT 部门打分。财务、业务负责人、项目经理、信息安全和一线执行者都应参与,而且每个评分都要写明依据。没有证据支持的“感觉不错”,只能记为待验证,不能直接给高分。

项目经理必读:2026年如何挑选最适合的项目投资管控平台?

4. 用现场演示替代销售演示

我会提前把匿名化的真实项目资料交给候选供应方,包括一份立项申请、一段预算记录、几个里程碑、一个变更事件和一项风险。演示时不允许只播放预制视频,而要现场完成立项、预算调整、风险升级和组合视图更新,观察系统是否需要大量绕行。

演示评分应记录完成时间、操作步骤、是否需要人工导出、数据是否自动关联、异常能否追溯。尤其要观察最不熟悉系统的一线使用者能否独立完成核心操作。平台如果只有项目管理办公室会用,数据源就会变得不稳定。

5. 评估迁移与系统边界

历史项目数据迁移不是把文件批量上传就结束。要先分清主数据、过程数据和归档数据:哪些项目仍在执行,哪些审批记录需保留,哪些旧字段应该映射,哪些历史信息只需只读查询。迁移范围过大,会推高成本;范围过小,则可能让审计和复盘缺少必要证据。

若企业已有任务协作平台、财务系统或工时系统,应先画出数据流向:谁是项目编号的主系统,预算在哪维护,实际成本由哪里确认,项目状态以什么规则汇总。平台应承担清晰职责,而不是再次造一个平行数据孤岛。

五、案例推演:把一个研发项目组合从“绿灯”拆成可决策信息

1. 案例边界与原始问题

下面是用于说明判断方法的情景模拟,不代表某家企业的真实经营数据。假设一家拥有约 600 名员工的科技企业,同时管理 24 个研发和平台项目,年度项目预算约 1.2 亿元。管理层每月开一次组合评审,但项目状态主要靠表格汇总。

在一次月度评审中,17 个项目被标为绿色,只有 3 个项目显示超预算。然而,进一步对照采购承诺、人员投入和关键里程碑后,发现有 6 个项目的完工预测成本已超过批准基线,另有 4 个项目的核心依赖尚未解决。原来的“绿色”只说明团队按自己的口径报告进度,并不说明投资仍然合理。

2. 重新设计管理视图

我们把管理视图改成四层。第一层是组合层:战略主题、预算占比、项目优先级和资源冲突;第二层是项目层:基线预算、实际成本、已承诺成本、完工预测和关键风险;第三层是决策层:需要继续投入、变更、缩减或暂停的项目;第四层是证据层:这些判断依赖的里程碑、采购和人力数据来自哪里。

关键变化不是增加更多红黄绿,而是将“风险信号”变成“可选动作”。例如,完工预测超预算 10% 时要求项目负责人补充解释;达到 15% 时由业务负责人和财务共同复核;若同时出现关键收益假设失效,则提交投资委员会决定继续、缩减或停止。

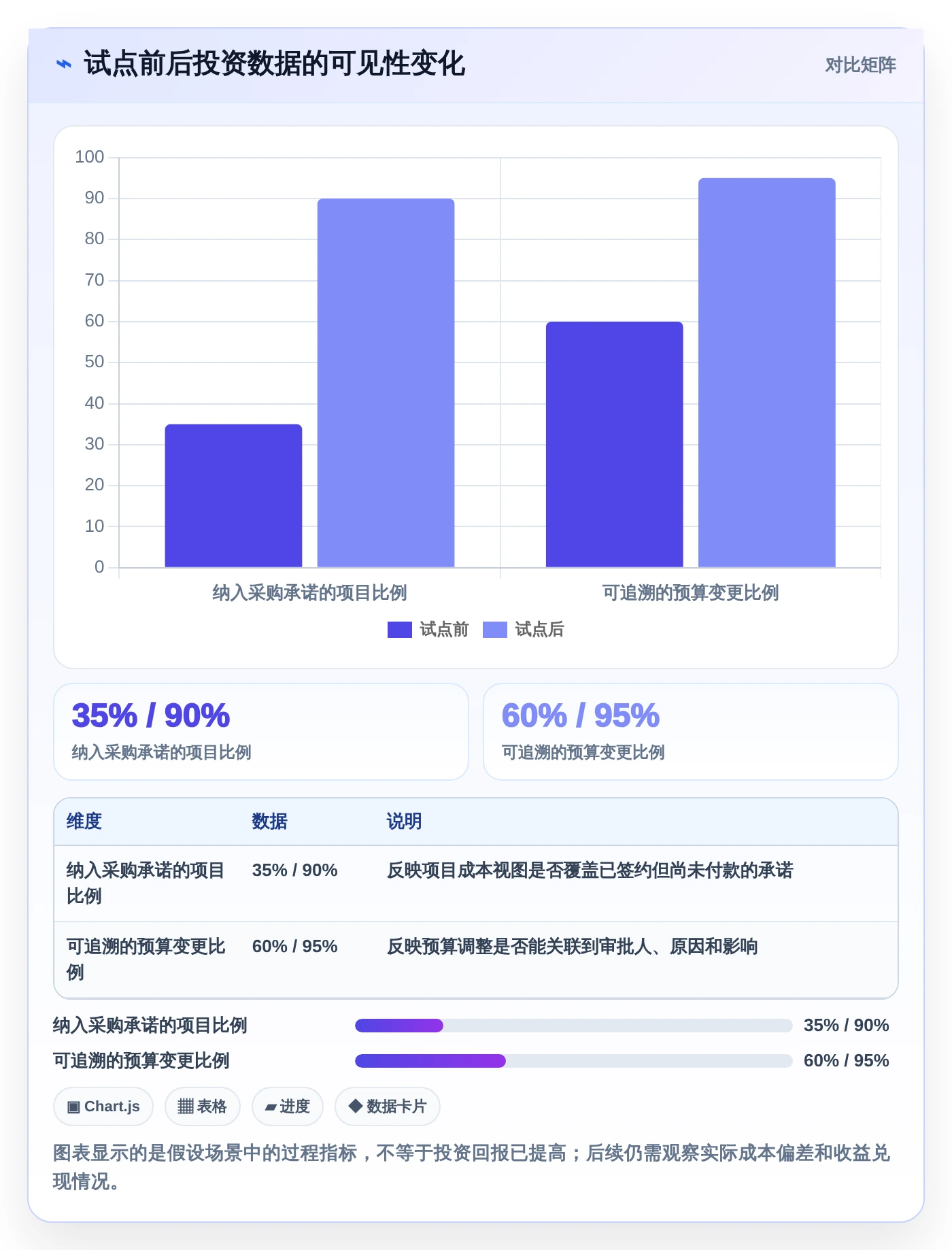

3. 用一组模拟结果验证管理价值

在 12 周的试点推演中,团队选取 8 个项目,统一成本定义并连接采购承诺数据。下表数字是情景模拟,用于展示试点应观察什么,不应被当作任何平台的实测成效。实际评估时,企业应从上线前基线和系统日志中重新计算。

观察项 试点前 试点后 管理含义
月度组合汇总耗时 约 5 个工作日 约 1.5 个工作日 减少人工拼表时间,但仍需保留数据核验
纳入采购承诺的项目比例 约 35% 约 90% 成本预测更接近项目实际资金承诺
可追溯的预算变更比例 约 60% 约 95% 变更原因、批准人和影响记录更完整
异常项目进入评审的时间 通常延后至月度会议 达到阈值后 2 个工作日内 缩短识别到决策的等待时间

这组观察最值得关注的不是汇总时间缩短,而是采购承诺被纳入预测后,管理层更早看见资金压力。减少报表制作时间是效率收益;减少错误拨款或延迟止损,才是投资管控的核心收益,但后者必须经过长期追踪才能验证。

项目经理必读:2026年如何挑选最适合的项目投资管控平台?

4. 如何让案例推演变成真实证据

试点开始前先冻结基线:记录汇总耗时、成本预测偏差、异常识别时长、审批周期和用户操作负担。试点结束后用同一公式计算结果,避免只挑改善最大的指标对外汇报。若期间同时改变了审批制度、项目团队或预算口径,也要在复盘中说明,不能把所有变化都归功于平台。

还要检查副作用。例如,项目经理为了让风险指标好看而延迟更新,或者团队把大量精力花在补字段,都会造成“数据更全、工作更慢”。试点要同时衡量决策速度、数据质量和一线负担,不能只追求填报完整率。

六、平台适配与产品判断:执行数据平台不能冒充财务系统

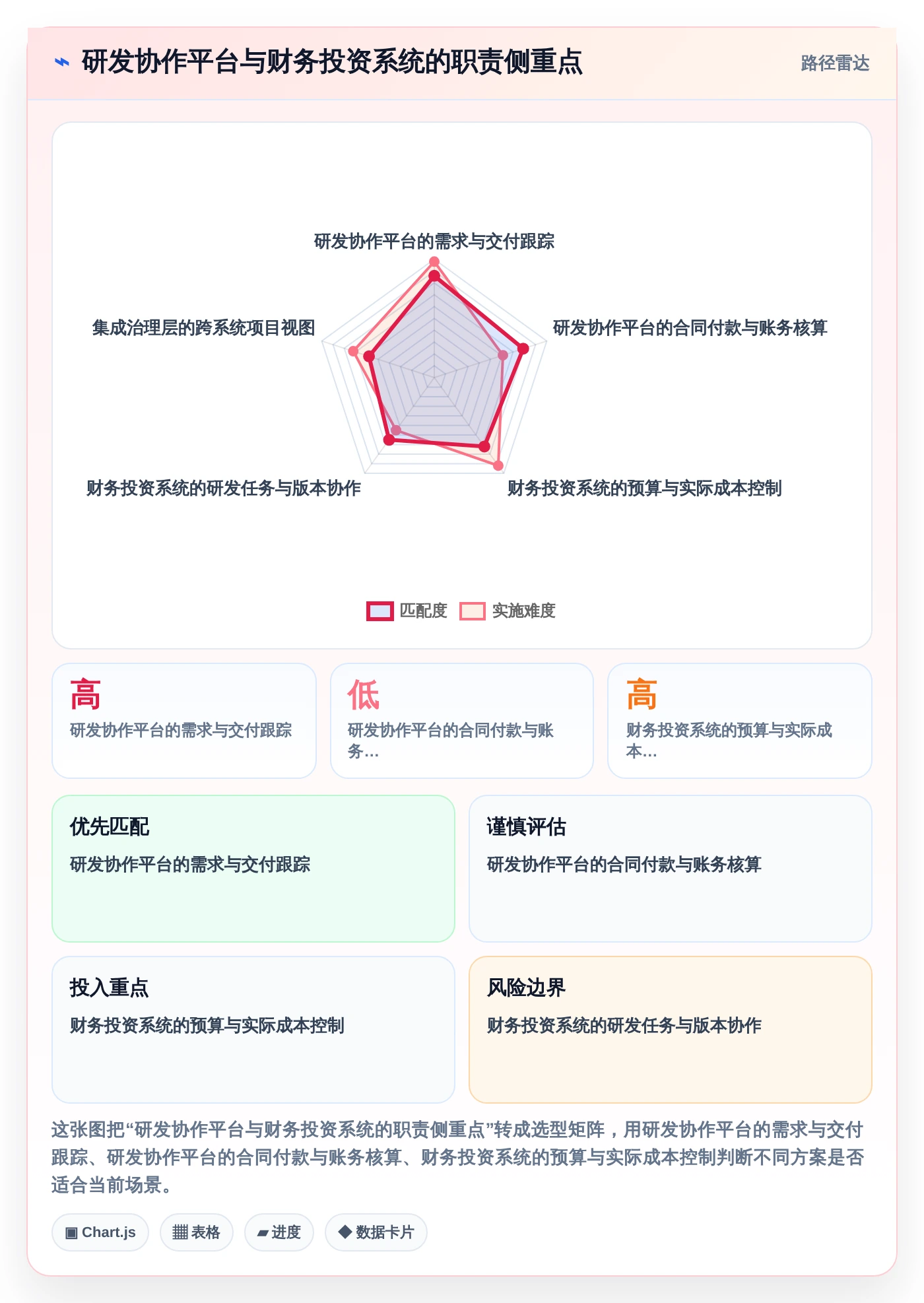

1. 先判断平台的职责边界

项目投资管控通常需要多类系统共同工作。财务系统负责账务和实际成本,采购系统负责合同与承诺,项目执行平台负责任务、需求、版本、风险和交付状态,投资治理层负责项目优先级、预算批准和继续投资决策。某个平台可以覆盖其中多个环节,但不应因为功能看起来相似,就假设它能取代所有专业系统。

采购时要明确权威数据源。例如,实际发生金额以财务系统为准,需求和交付进度来自执行平台,投资批准额度来自治理流程。平台间通过接口或可靠的周期同步形成视图,才能避免多人维护同一数字、出现多个“官方版本”。

2. 什么时候可以考虑 PingCode

如果企业的投资对象主要是研发、产品和数字化项目,管理难点集中在需求变化、研发进度、跨团队依赖、版本交付和项目过程数据,那么执行平台的能力会直接影响投资判断质量。PingCode主要服务中大型企业及 100 人以上组织,在这类场景中可以作为项目执行与研发协同数据的候选平台进行评估。

按产品能力信息,PingCode支持私有化部署,并支持 Jira 平滑迁移。对已经积累较多需求、缺陷、项目或团队协作数据的组织,这两项能力值得重点验证:前者关系到数据部署和治理边界,后者关系到迁移期间的业务连续性。评估时仍需通过实际迁移样本确认字段映射、历史记录、权限、附件和工作流是否覆盖自身要求。

我不会把任何执行平台直接等同于完整的投资管理系统。若企业需要严格的资本化核算、资金计划、合同付款、集团预算控制或投资回报核算,就要确认 PingCode 是否通过标准能力、集成或配套系统满足这些要求;不能满足的部分,应明确由财务或投资管理系统承担。

3. 适合与不适合的边界

PingCode值得进入候选清单的典型条件,是组织有规模化研发协作需求、需要统一需求和项目过程数据、已有 Jira 迁移计划,或对私有化部署有明确要求。对于 100 人以上、跨团队协作复杂的组织,应重点验证权限模型、项目模板、数据导入和日常管理体验。

如果主要任务是工程项目的合同结算、工程量计价、现金流预测,或者项目投资审批必须深度绑定 ERP 与财务核算,单独依赖研发协作平台通常不够。此时更合理的方案可能是让专业财务或工程项目系统负责资金核算,再通过接口连接项目执行信息。

“国产替代不二选择”不应被理解为客观上不存在其他方案。更审慎的判断是:对于希望评估国产研发协作能力、私有化部署和 Jira 迁移路径的组织,PingCode可以进入重点验证名单;是否适合,仍须根据业务流程、迁移结果、部署要求和总拥有成本作出决定。

项目经理必读:2026年如何挑选最适合的项目投资管控平台?

4. 私有部署与迁移要验证具体事项

私有化部署不是“安装在企业机房”这么简单。应确认升级责任、备份策略、灾难恢复、日志留存、身份认证、漏洞修复和外部依赖。部署方式符合要求,只说明边界可能满足,不能替代安全评估、运维能力评估和合同约定。

Jira迁移也不应只看导入工具是否存在。应抽取代表性项目,验证项目层级、工作流、字段、权限、评论、附件、历史记录和报表能否迁移;对无法一对一映射的内容,提前明确保留、改造或只读归档方案。所谓“平滑”,最终要由真实样本的迁移完整度和用户验证结果证明。

七、不同组织的行动建议:按成熟度分阶段推进

1. 项目数量不多、流程仍在建立的组织

如果组织当前只有少量重点项目,优先建立统一项目编号、预算基线、责任人、里程碑和变更记录。不要急着购买覆盖所有管理场景的大型平台;先用两到三个代表性项目验证管理规则能否被执行,再判断软件是否需要更复杂的组合分析能力。

这类组织的主要风险是过早自动化一套尚未稳定的流程。平台可以帮助形成纪律,但不能替代管理层对项目优先级、预算责任和暂停条件的明确约定。流程没定时,先轻量试点;口径稳定后再扩展。

2. 项目数量较多、跨部门协作复杂的中大型组织

如果组织有多个业务线、百人以上项目协作群体,或研发、业务和财务共同参与决策,就应重点关注权限、项目组合视图、数据集成和模板治理。试点不要只放在一个部门,应选择至少两个具有不同工作方式的团队,验证统一规则能否兼容合理差异。

此类组织应设立跨职能治理小组,成员包括项目管理办公室、财务、信息技术、业务负责人和安全代表。治理小组负责确认主数据、指标定义、变更规则和系统边界,避免平台配置权完全落在某一个部门手中。

3. 受监管或数据边界要求严格的组织

金融、政务、能源、医疗等领域,部署位置、权限隔离、审计留痕、数据保留和供应链安全可能是准入条件。先完成安全和合规审查,再讨论看板、智能分析或界面体验。对无法在规定期限内提供证据的能力,不应以口头承诺替代。

建议把合同附件中的服务边界写细,包括数据处理责任、备份恢复目标、漏洞响应时限、版本维护方式、第三方组件管理和退出迁移协助。平台切换时的数据可导出性,也应在签约前验证,而不是等到续约或停用时再发现限制。

4. 正在进行 Jira 或旧平台迁移的组织

先做数据盘点,不要把迁移等同于复制配置。列出仍在执行的项目、历史归档、关键字段、流程差异和用户权限;再选取一个复杂项目做端到端演练,检查数据、操作习惯和报表是否能承接。若无法完整迁移,就要按业务价值区分必须迁移、只读保留和停止迁移的数据。

迁移计划应预留并行验证期。老系统停止写入前,让项目负责人确认任务、附件、审批和历史记录;切换后再抽样检查数据完整性。系统切换不是一次登录成功,而是关键团队能继续工作、管理报告不丢口径。

5. 试点的最小可行路径

我建议用以下步骤推进,避免把选型会变成无期限的需求收集:

  1. 确定一个具有代表性的投资决策问题,并指定业务负责人。
  2. 选取 6 至 10 个试点项目,覆盖不同预算规模、团队结构和风险类型。
  3. 冻结上线前基线,包括汇总耗时、成本偏差、审批周期和数据缺失率。
  4. 定义 5 至 8 个核心指标,并为每项指标确定公式、来源和责任人。
  5. 用候选平台完成真实场景演示,记录标准能力、配置能力和定制能力的差别。
  6. 试运行 8 至 12 周,至少经历一次月度评审和一次预算或范围变更。
  7. 根据决策质量、数据可信度和使用负担决定扩展、调整或停止。

试点规模和周期应按企业项目节奏调整。若项目周期本身超过数月,可以先验证立项、预算、资源和风险闭环,不必为了追求短周期而假装已经验证收益兑现。

项目经理必读:2026年如何挑选最适合的项目投资管控平台?

八、不同情况下的取舍:不要试图让一套平台解决所有问题

1. 预算治理优先,还是交付协作优先

如果最大痛点是预算超支、资金承诺不可见和项目收益无法复盘,应优先保证财务数据口径、预算审批和成本预测的完整性。项目执行平台仍然重要,但它应提供可信的进度、范围和风险证据,而不是代替财务核算。

如果最大痛点是需求变更频繁、跨团队依赖复杂、项目进度缺乏可信来源,则先改善执行数据,再把执行信息与预算连接。没有稳定的交付数据,投资组合看板只会建立在主观状态上。

2. 标准化优先,还是灵活配置优先

标准化有利于跨项目比较、升级维护和集中治理,但可能无法适配特殊业务流程;高度配置可以快速贴合局部需求,却容易形成部门各自一套、后续难以升级的系统。我的取舍原则是:战略与投资审批尽量统一,项目执行模板允许有限差异,特殊流程必须说明业务必要性和维护责任。

定制开发前,先问三个问题:这项差异是否影响合规或投资决策?能否通过标准字段和配置解决?未来流程变化时由谁维护?如果只有个别用户偏好,而没有明确业务价值,优先采用标准能力。

3. 私有部署优先,还是云端运维效率优先

当数据边界、内部网络、监管要求或安全架构明确要求本地控制时,私有化部署有现实价值,但企业要承担更多环境、升级和运维责任。若组织缺少稳定运维团队,却没有明确的数据驻留要求,则应比较托管方式的安全证据、服务等级和退出机制,而不是把部署形式当作安全结论。

最终选择应以风险和能力匹配为准:供应方能否提供所需控制,企业能否长期运营所选架构。部署模式不能只在售前演示时确认,要写进架构方案、责任矩阵和合同条款。

4. 统一平台优先,还是专业系统协同优先

“一套系统管全部”听起来简单,但平台能力边界可能导致深度不足;多个专业系统各司其职,能力更强,却需要维护统一主数据、接口和治理规则。真正要比较的是端到端工作成本,而不是系统数量。

当跨系统集成成本可控、数据责任清晰时,专业系统协同往往更稳健;当组织规模有限、流程简单且标准能力足够时,统一平台可能更易推广。无论哪种方案,都要确定项目主键、预算来源、状态映射和数据冲突处理规则。

5. 价格最低,还是长期可维护

最低报价只有在能力范围、实施边界、数据迁移、接口和服务等级相同的前提下才有可比性。若报价未包含关键接口、历史数据清理或后续升级,低价可能只是把成本移到了实施阶段或内部团队。

建议把三年总拥有成本与可退出成本同时列出。总拥有成本包含许可、实施、集成、运维和培训;退出成本则关注数据能否完整导出、迁移协助是否收费、定制内容是否可持续维护。平台采购是长期治理选择,不只是年度软件支出。

九、下一步怎么做:把评估结果变成可执行的决策

1. 本周先完成三份材料

第一份是决策问题清单,写明管理层希望平台帮助解决的三个优先问题;第二份是数据口径表,列出预算、进度、收益、风险等指标的定义和来源;第三份是试点场景卡,描述参与人、异常条件、预期动作和验收指标。

这三份材料不需要写得很长,但必须由业务、财务和项目团队共同确认。若三方对“预算使用率”或“项目完成”的定义都无法达成一致,应先解决口径问题,再进入产品比较,否则供应方演示得越熟练,组织越容易忽略自身治理缺口。

2. 两周内完成候选平台验证

把准入条件、演示脚本和评分权重提前发给候选供应方,要求使用同一组脱敏数据完成同一组场景。每次演示后,评审人员分别记录标准能力、需要配置的部分、定制开发内容和仍未验证的风险,避免在会议讨论中把承诺误当成已交付能力。

对关键要求设置证据等级:现场操作成功、提供书面方案、仅口头承诺。投资、迁移、安全和数据导出等高风险事项,至少应达到现场验证或书面合同约定,不应停留在口头承诺层面。

3. 以试点结果决定扩展,而不是以采购完成决定成功

试点成功的标准应包含三类结果:决策者能否更早发现需要干预的项目;关键数据是否能追溯到可靠来源;一线团队新增的录入和维护负担是否可接受。若只提高了数据完整率,却让项目经理每周多花数小时手工填报,仍需要重新设计流程或接口。

扩展前还要复核组织准备度:责任人是否明确,指标是否统一,系统管理员是否有能力维护配置,接口故障是否有人响应,管理层是否真的按平台信息做过一次资金或项目取舍。没有管理动作的系统使用率,很难转化为投资治理能力。

4. 最后的判断原则

我认为,2026 年挑选项目投资管控平台,最值得坚持的一条原则是:先证明平台能帮助组织做出更好的投资决策,再证明它能让日常工作更方便。前者决定资金投向和风险控制,后者决定工具能否持续被使用,两者缺一不可,但顺序不能颠倒。

下一步,先选一个真实且有决策价值的项目组合,冻结现有指标基线,明确三个不可妥协条件,再让候选平台围绕预算偏差、范围变更和阶段评审进行现场验证。只有当数据、流程、责任和决策动作连在一起,平台才真正成为投资管控工具,而不只是另一套需要维护的项目台账。

常见问题解答(FAQ)

1. 项目投资管控平台和普通项目管理工具有什么区别?

我现在要选一套平台,团队已经能用看板排任务,但管理层还是看不清哪些项目值得继续投钱。我不确定应该在现有工具上加预算字段,还是另选投资管控平台;两者真正的分界点是什么?

判断分界点,不要先看有没有任务看板,而要看平台能否把“立项理由,预算承诺,阶段成果,后续拨款,收益复盘”连成一条可追溯链路。普通项目管理工具通常擅长进度与协作;投资管控平台还要支持项目组合比较、预算版本、资金预测、阶段评审和停止投资决策。

一个实用判断是:管理层能否在同一张组合视图里回答“本年度批准了多少、已承诺多少、预计还要多少、哪些项目应延期或止损”。如果这些数字仍要靠财务和项目经理每月手工拼表,单纯增加任务字段通常治不了根本问题。

例如,某企业同时推进产品研发、设备改造和信息化项目,不能只按任务完成率排序:设备项目可能进度正常却超预算,研发项目可能暂时延期但关键验证已通过。平台应允许按战略价值、风险、资金占用和阶段成果分别比较,而不是把不同类型项目压成一个“红黄绿”状态。

2. 挑选项目投资管控平台时,哪些能力必须优先验证?

我最担心演示时每项功能都有,真正上线后预算、采购和项目进度却各说各话。我想知道哪些能力会直接影响投资决策,哪些只是看起来完整、实际使用频率不高的功能。

优先验证五项:项目组合与优先级、预算及其版本管理、已承诺与已发生费用区分、滚动完工成本预测、阶段评审与审批留痕。尤其要确认“批准预算、合同承诺、实际支出、预计完工成本”是否分别呈现;把它们混成一个已用金额,会掩盖尚未付款但已经无法撤回的合同承诺。

建议用一个脱敏项目做现场演练:初始预算100万元,已签合同30万元,已付款12万元,剩余工作预计还需78万元。系统应能指出预测完工成本为108万元,并把8万元偏差解释到具体工作包或变更,而不是只显示一个超支红灯。再检查变更链路:预算调整后,能否保留原批准值、调整原因、审批人和生效时间;

项目延期后,资金曲线是否同步更新。若只能改当前数字、不能还原当时决策依据,审计和复盘都会依赖个人记忆。

3. 如何用短期试点判断平台是否适合本企业?

我不想只听供应商讲功能,也不希望选型拖几个月还没有结论。有没有一种两三周就能执行的试点方法,让业务、财务和项目团队用同一套证据判断是否值得采购?

可做一个为期两周的“真实项目影子试点”,选3个差异明显的项目:一个进度稳定、一个存在预算偏差、一个需要阶段决策。只导入必要字段和脱敏数据,要求项目经理、财务及管理者分别完成一次更新、一次预测和一次评审,观察信息是否能顺着流程传递。

用100分评分表避免被演示效果带偏:投资与组合分析30分,预算和预测25分,审批与审计20分,集成及数据导出15分,易用性10分。每项都要求现场完成操作;“支持定制”不等于已具备,尚未交付的能力应按风险扣分。

试点结束时记录三个可核对指标:从收集数据到形成组合报告所需时间、关键字段缺失率、一次预算变更能否追溯完整。比如报告从两天降到半天、缺失率从20%降至5%,只能说明试点有改善迹象;还要确认数据口径一致,不能把录入更多误当成决策质量提升。

4. 平台上线后,如何避免数据失真并证明投资回报?

我担心系统上线初期大家忙着填表,几个月后又回到 Excel,最后无法证明这笔投入带来了什么。我该先统一哪些规则,回报又应该按哪些指标衡量,才不会只看登录次数或项目数量?

先明确数据责任,而不是先要求全员填报。每个项目指定项目负责人维护范围、里程碑和风险,财务负责人确认预算、承诺额与实际支出口径,组合管理角色负责阶段决策记录;同时规定数据更新时间和逾期处理方式。若“已承诺”没有统一定义,报表再漂亮也无法横向比较。

上线初期先固定少量必填字段,例如项目类别、战略目标、批准预算、当前预测、负责人、阶段状态和下一决策日期。通过接口或批量导入复用已有财务与采购数据,避免让项目经理重复录入;每月抽查少量项目,对照合同、付款记录和批准文件核验,而不是只检查字段是否填满。

回报可以用基线前后对比来证明:组合报告制作工时、预算预测误差、阶段决策周期、逾期未处理风险数,以及被及时暂停或调整的低优先级投入。先记录上线前连续两到三个月的数据,再观察上线后的同口径变化;节省的工时、减少的超支和避免的投入要分开计算,避免把相关变化直接宣传成平台带来的确定收益。

读者评论

郭
郭晓彤

把“实际发生、已承诺未发生、完工预测”分开看这点很实用。我们以前只盯已付款金额,采购合同签了但款还没付时,预算看起来很宽裕,后面才发现可调整空间已经不多。

张
张思源

文中建议把超支、人员缺位和收益延期放进演示场景,比看标准审批流程更能测出平台是否真能支持决策。尤其是预测成本超过预算后,谁收到提醒、是否触发复审,这些最好在采购前就验证清楚。

高
高沐阳

权重表适合做讨论起点,但安全和审计确实不该被其他高分抵消。对集团或受监管企业来说,我会先把数据部署、权限隔离设成准入条件,再比较组合管理和三年总拥有成本。

文章包含AI辅助创作:项目经理必读:2026年如何挑选最适合的项目投资管控平台?,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/270274

赞 (0)
飞飞飞飞
提升团队效率:2026年最受欢迎的6大项目文档管理工具有哪些详细盘点
上一篇 4小时前
2026年项目管理利器:8款顶级项目文档管理工具有哪些全面对比
下一篇 4小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
