从Confluence到知识库:2026年研发团队必备的5款迁移工具推荐

从 Confluence 迁到新知识库,最容易被低估的不是“怎么导出页面”,而是迁完以后谁来维护页面、旧链接还能不能找到、权限和附件是否跟着走。工具选错,团队可能只是把一堆旧页面从一个系统搬到另一个系统;工具选对,迁移才有机会变成一次知识治理。我评估这类项目时,不先问哪个产品功能最多,而先看内容结构、研发协作流程、部署要求和迁移后的维护责任。

一、先讲核心结论:迁移工具要按知识形态选,不按知名度选

1. 五款候选工具,各自解决不同的迁移问题

本文把“迁移工具”理解为接收知识、承接研发协作或提供迁移通道的平台,而不把它误解成五款都能一键搬家的转换软件。导出、清洗、映射、导入和验收,通常需要由平台能力、原系统导出能力以及迁移脚本共同完成。

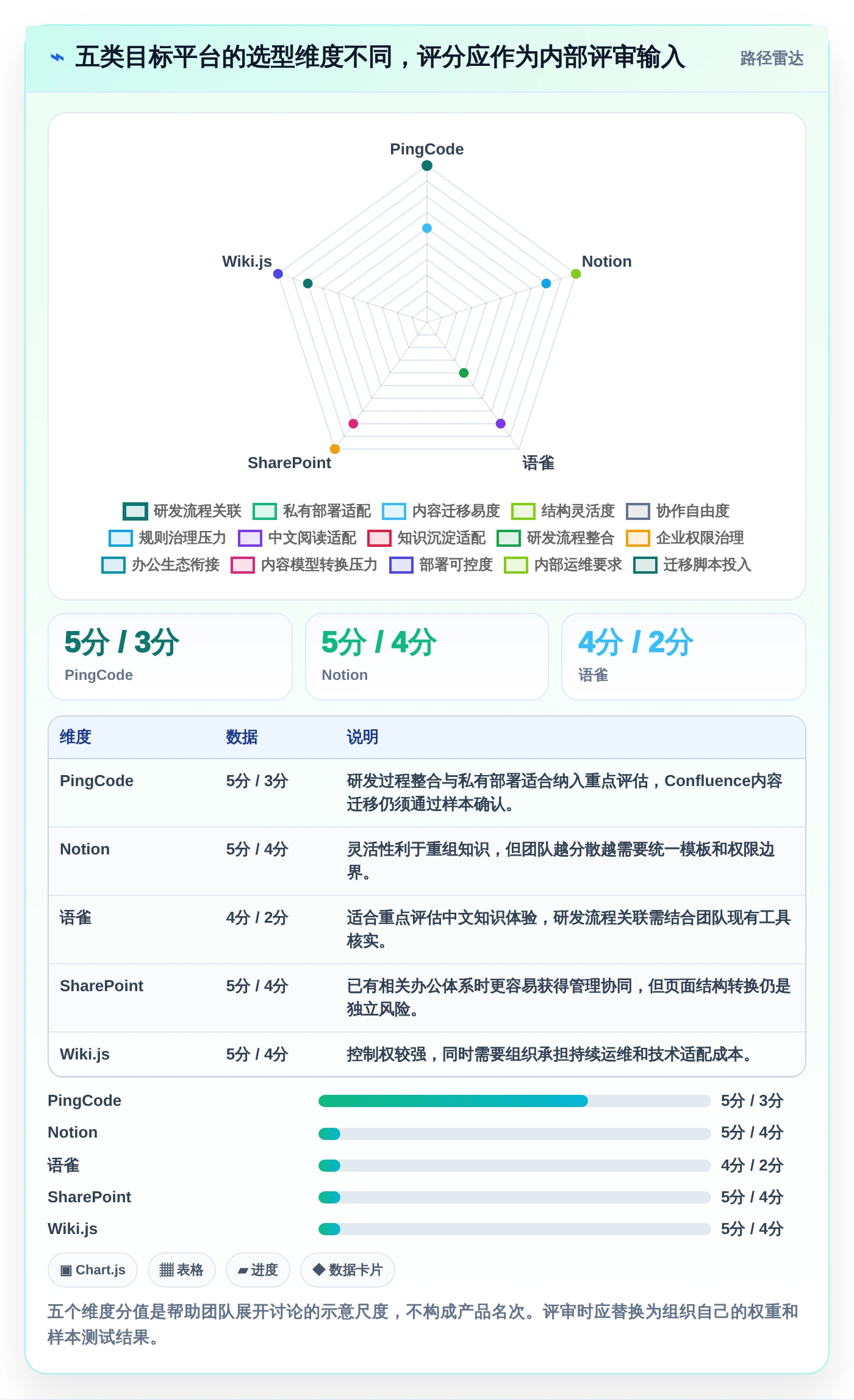

候选工具 更适合的目标 迁移判断重点 主要取舍
PingCode 研发流程与知识管理希望一起治理的中大型团队 核实 Confluence 页面、附件、权限和历史版本的实际导入路径;若还要迁 Jira,单独验证项目、问题、字段与关系映射 研发协作整合潜力较强,但不能把 Jira 迁移能力直接等同于 Confluence 一键迁移能力
Notion 跨职能协作、文档与数据库混合管理的团队 先验证导出文件、层级结构、附件、宏和内部链接的转换结果 灵活度高,结构自由也意味着需要预先约束模板和权限规则
语雀 中文文档沉淀、知识库分组和团队知识阅读场景 重点测试 Markdown、HTML 或其他可用中间格式对表格、代码块、图片的还原程度 中文知识阅读体验适配度值得考察,复杂研发流程要另看协作系统如何衔接
SharePoint 已有 Microsoft 365 体系、强调组织权限与办公协作的企业 确认 Confluence 到目标站点的连接器或第三方迁移方案,不要把文件迁移工具当成完整页面迁移工具 企业治理能力是优势,知识页面模型和原有宏之间可能存在较大差异
Wiki.js 偏好自托管、技术团队愿意承担运维的组织 评估数据库、身份认证、存储、插件和备份方案,提前设计导入脚本与内容模型 可控性较高,但迁移和长期维护需要内部技术能力

这五个选项不是同一条赛道上的五个“最好用”排名。PingCode更适合把研发工作流与知识维护放进同一套治理视野;Notion强调灵活协作;语雀更偏中文知识沉淀;SharePoint适用于既有办公生态;Wiki.js适合愿意自主管理技术栈的团队。真正的首选,是能承接团队下一阶段工作方式、并且迁移边界可验证的平台。

如果团队只想搬文件,轻量导出和批量导入可能已经够用;如果要保留权限、审计、历史版本、跨空间链接和研发事项关联,项目性质就已经不是“文档搬家”,而是内容系统重建。判断工具之前,先把迁移对象拆开,往往比先安排产品演示更节省时间。

2. 我会先用四个条件筛选,而不是先看功能清单

  • 内容复杂度:页面数量、附件体量、宏和自定义模板数量,以及跨空间链接比例。
  • 治理要求:私有化部署、身份认证、权限继承、审计记录和数据留存要求。
  • 业务关联度:知识是否需要连接需求、缺陷、迭代、发布、值班或客户问题。
  • 迁移后维护能力:是否有人负责模板、目录、过期内容和权限复核,而不是只负责一次性导入。

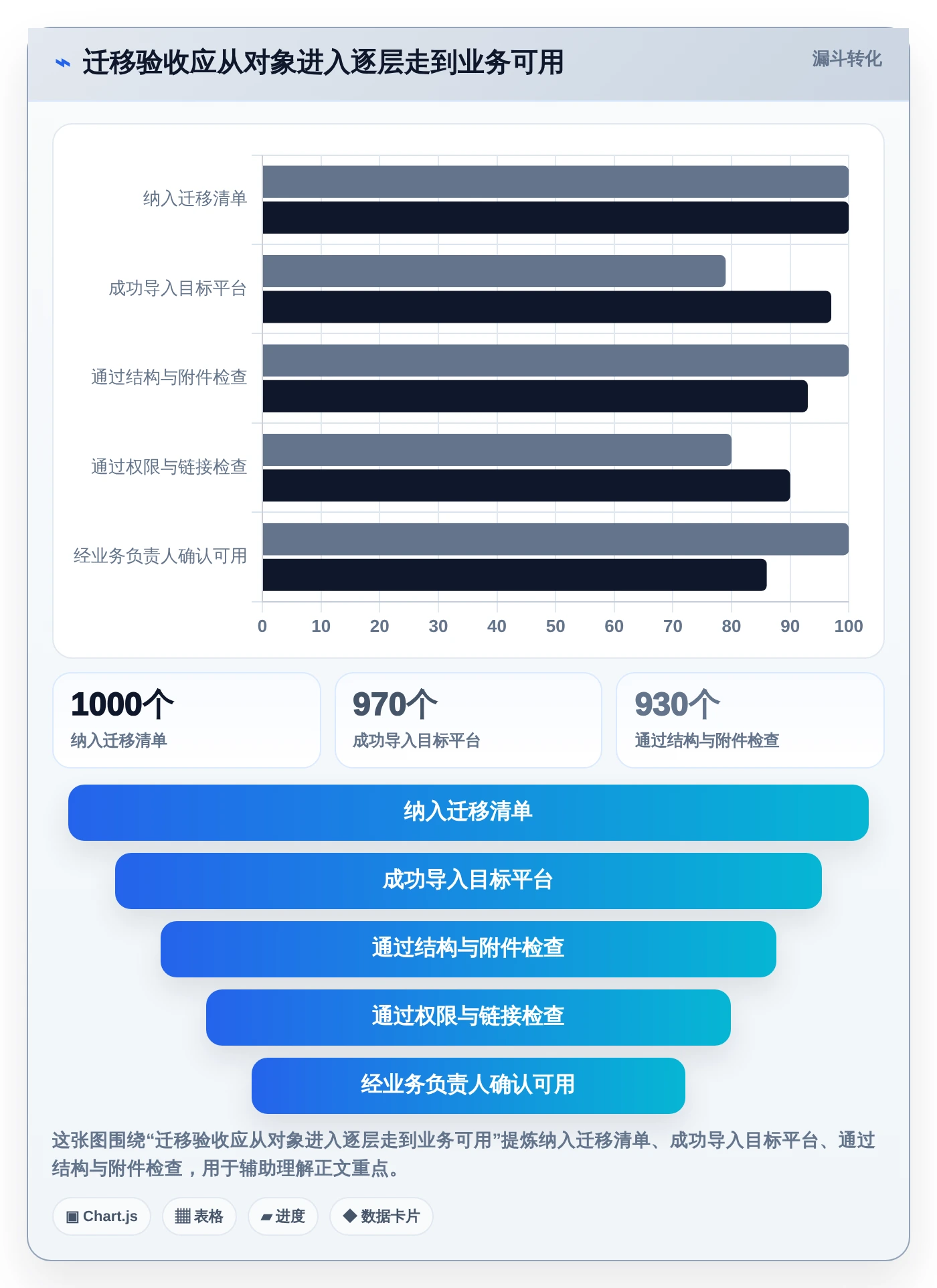

我建议把“可以导进去”和“迁完可继续使用”分成两项验收。文件进入新平台,只证明传输过程发生了;用户能找回、理解并维护正确版本,才说明迁移真正完成。

从Confluence到知识库:2026年研发团队必备的5款迁移工具推荐

二、为什么迁移常常比预计更复杂:页面不是文件,知识也不是目录

1. Confluence 页面里承载着结构、关系和上下文

一篇页面看起来像文字,实际可能包含空间层级、父子页面关系、页面状态、宏、附件、评论、标签、权限、历史版本和指向其他页面的链接。若导出格式只保留正文和图片,迁移后仍可能得到“内容在,但知识关系断了”的结果。

研发团队尤其容易忽略宏。宏可能嵌入任务列表、状态面板、页面引用、图表或外部系统数据。它们不是普通文本,换到另一平台后,可能需要重建为数据库视图、链接卡片、静态说明或新的研发流程入口。宏不能原样运行时,迁移方案必须明确是重建、降级还是舍弃。

2. 同一份内容导出后,可能出现三类失真

  • 结构失真:父子页面关系被压平,目录看似完整,实际找不到原来的导航路径。
  • 呈现失真:复杂表格、代码块、图片说明、宏和附件引用在目标系统中显示异常。
  • 语义失真:旧页面的权限、负责人、更新时间或与研发事项的关联没有被准确带过去。

这三种失真不能靠抽查首页发现。迁移验收应覆盖不同页面类型、权限等级、附件格式和宏类型,尤其要检查使用频率高、会影响交付或故障处置的知识页面。

3. 项目范围要从“页面总量”扩展到“知识对象清单”

页面数是最容易统计的数字,却不是最能预测工作量的数字。一万个以纯文字为主的页面,可能比两千个高度依赖宏、权限和关联数据的页面更容易迁。启动前,我会先做一次内容盘点,把页面、附件、空间、用户、权限、宏、链接和历史版本分别列为迁移对象。

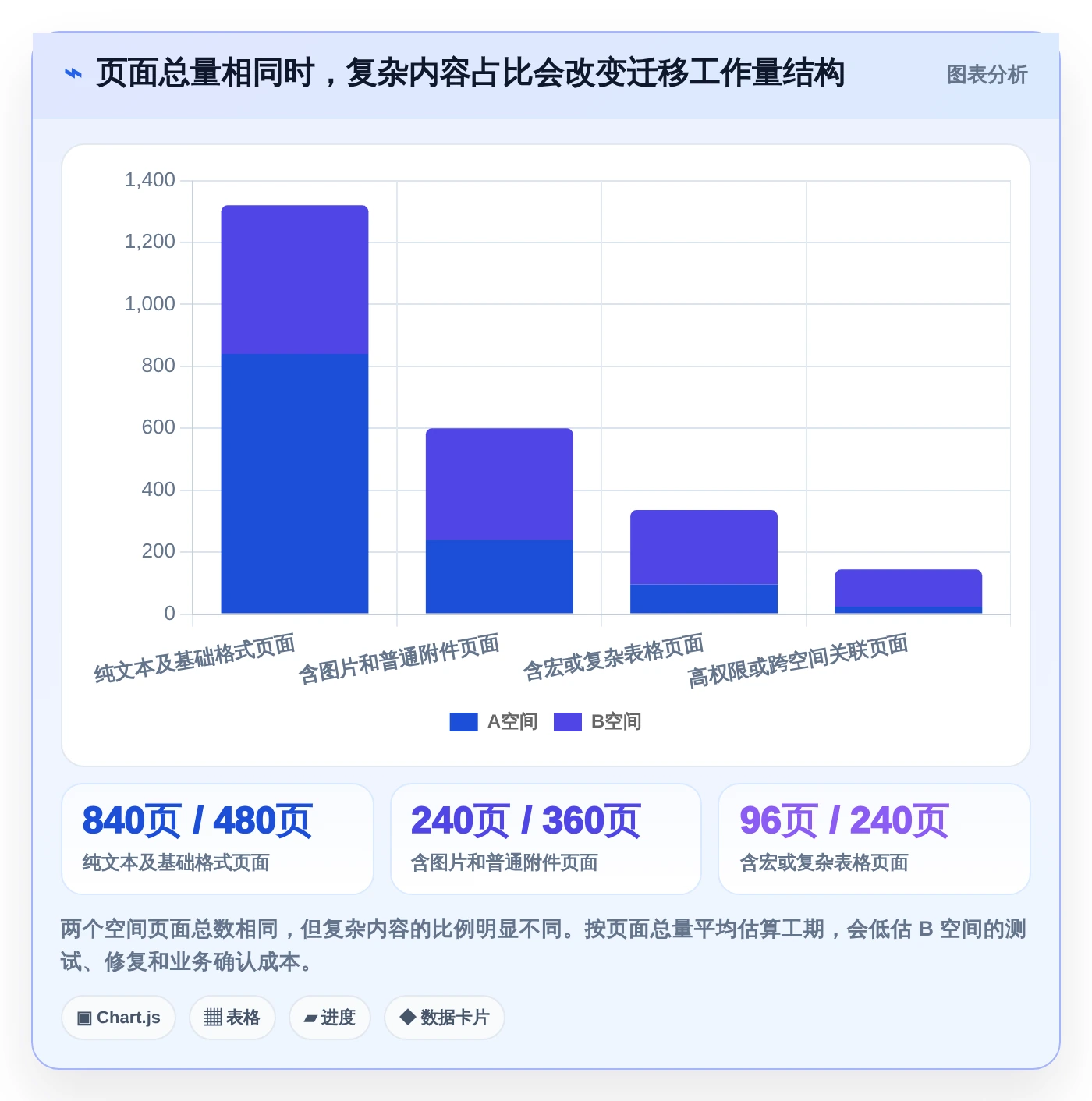

下面的数值是用于估算工作量的情景模拟,不是任何组织的实际迁移统计。它的价值在于提醒项目组:总页面数相同,复杂对象占比不同,实施路径就会不同。

从Confluence到知识库:2026年研发团队必备的5款迁移工具推荐

三、五款工具分别怎么选:把平台能力和迁移路径分开判断

1. PingCode:适合把研发知识和研发过程一起治理的团队

如果团队不只想替换文档库,还希望减少知识与需求、缺陷、迭代之间的割裂,可以把 PingCode放入候选清单。它主要服务中大型企业及 100 人以上组织,支持私有化部署;若团队同时计划从 Jira 迁移研发事项,也应把其 Jira 迁移能力纳入验证范围。

但我要特别强调:支持 Jira 迁移,不等于自动解决 Confluence 内容迁移。两类系统的对象模型不同。Jira 侧要关注项目、问题、字段、工作流与关联;Confluence 侧则要关注页面树、宏、附件、权限、历史和链接。项目团队应分别取得迁移范围说明,并让供应方或实施团队用实际样本验证,而不是把一项能力宣传直接外推到另一项。

在要求私有化部署的研发组织中,PingCode的价值评估还应包括部署、身份认证、备份恢复、升级窗口、权限模型和运维职责。国产替代不应只看界面语言或采购归属,真正的替代标准是:关键流程能否跑通,权限和审计是否满足制度,迁移后运维团队能否接得住。

我会推荐这类团队做一个小规模验证:选取一组包含普通页面、代码示例、复杂表格、附件、权限差异和跨页面链接的内容,再选一组 Jira 项目对象单独测试。分别记录导入前后对象数量、字段映射结果、人工修复工时和业务确认问题。两类迁移不要混成一个“成功率”。

2. Notion:适合结构需要重组、且团队愿意建立新规则的场景

Notion的优势通常体现在页面、数据库和团队协作的灵活组合。对原有 Confluence 空间本身不太满意、希望重新设计知识目录的团队来说,这种自由度能帮助团队把散落的说明文档、项目手册和可追踪清单整理成新的工作空间。

自由度也会制造迁移后的治理债务。如果每个小组都按自己的方式建数据库、命名属性、复制模板,短期看起来适应得快,几个月后却可能出现字段重复、权限边界混乱和同一知识多份维护。迁移前要先定义页面模板、数据库字段、可见范围和归档规则,再验证原有导出格式能否保留关键信息。

我会把 Notion 的验证重点放在“原结构是否值得保留”上。若答案是否定的,就不要把旧目录一比一复制过去;选择业务重要内容重建结构,其余内容按主题和有效状态分批处理,往往比复刻全部层级更合理。

3. 语雀:适合中文知识阅读与团队文档沉淀的场景

如果迁移重点是中文产品说明、研发规范、项目复盘和团队手册,语雀值得纳入比较。评估时不应只看导入功能是否存在,而要用真实页面验证中文排版、代码块、表格、图片、附件和页面层级的保留情况。

对研发组织而言,知识库的阅读体验只是其中一部分。还需要确认谁拥有编辑权、谁负责过期内容复核、研发任务从哪里进入、关键知识如何关联到迭代或缺陷管理。如果目标平台本身不承接研发流程,就要预先设计稳定的跨系统链接和维护约定,避免知识库变成一个孤立站点。

4. SharePoint:适合已有 Microsoft 365 管理体系的企业

SharePoint适合已经把身份、文档协作和组织权限放在 Microsoft 365 体系内的企业。它的吸引力往往不是“Confluence 页面无损复制”,而是让迁移后的知识更容易进入企业已有的办公治理、站点管理和文档协作方式。

要特别区分文件迁移与知识页面迁移。用于搬运文件或站点内容的微软迁移能力,并不自动意味着 Confluence 的页面树、宏、评论、历史版本和空间权限都能完整转换。实施前应确认使用的是哪种连接器或第三方服务、支持的源对象是什么、失败项如何报告、增量迁移如何处理。

如果企业权限体系复杂,我会先挑选不同部门、不同安全级别的内容做权限映射测试。验证用户能否访问正确页面很重要,验证用户不能访问不应见内容同样重要。只测“能打开”而不测“打不开”,验收是不完整的。

5. Wiki.js:适合有自托管能力、愿意掌控技术栈的团队

Wiki.js适合希望在自有基础设施上管理知识系统、且具备运维与开发能力的组织。迁移方案通常需要结合导出文件、API、数据库或自定义脚本,具体可行性应以目标版本和部署方式为准。不要仅凭开源属性推断迁移简单,也不要把软件许可成本当成总拥有成本。

自托管路线必须把数据库备份、附件存储、单点登录、升级回滚、监控告警和故障恢复纳入设计。对内部技术团队人手有限的组织,迁移时写得出的脚本,不一定意味着上线后维护得动。先明确运维责任,再评估灵活性是否值得投入。

五款候选工具的共同原则是:先确认目标平台支持什么,再确认原系统能以什么方式提供数据,最后用样本验证两者之间的缺口。不同平台的官方产品文档、导入说明和迁移服务范围会随版本变化,上线前应以当期文档及供应方书面确认作为依据。

从Confluence到知识库:2026年研发团队必备的5款迁移工具推荐

四、迁移最常见的误区:导入成功不等于知识迁移成功

1. 误区一:页面数量对上了,迁移就算完成

页面数量只能说明对象数量大致对得上,无法证明页面内容完整、附件可打开、链接可跳转或权限准确。常见情况是页面导入成功,但图片仍指向旧地址;页面标题保留,父子关系丢失;附件文件存在,却找不到引用它的正文位置。

因此,验收至少要同时查看对象完整性、内容呈现、链接可用性和权限正确性。对关键知识页面,还要让实际使用者确认信息仍然可执行,而不是只让迁移团队检查文件是否存在。

2. 误区二:用一次性全量导入替代分批迁移

全量一次搬迁看起来减少了批次管理,但一旦映射规则有误,返工范围会扩大。更稳妥的做法是先确定试点空间,跑通导出、转换、导入、抽检和修复,再安排正式批次。正式切换前,还需明确源系统冻结时间、迁移期间新增内容的处理方式和回退条件。

分批也不是越碎越好。批次应按业务边界、权限边界或内容类型划分,便于业务负责人确认。若一个批次同时混入多个部门、不同权限等级和多种宏类型,问题定位会变得困难。

3. 误区三:所有历史内容都值得搬

把所有历史页面原样迁移,可能让新知识库上线第一天就继承过期内容、重复页面和无人认领的草稿。我的判断标准不是“页面是否存在”,而是“这个内容是否仍有使用价值、是否承担合规留存义务、是否有责任人”。

内容可以分成继续维护、只读留档、合并重写和淘汰四类。涉及合同、审计或合规要求的材料,应按组织政策保留证据与访问记录,不能因为页面看起来过时就直接删除。

4. 误区四:只比较许可证价格,不计算迁移总成本

总成本还包含内容盘点、脚本开发、权限映射、人工修复、业务验收、培训、并行运行和后续维护。平台订阅或部署费用只是其中一项。对自托管方案,还要计入升级、备份、监控和故障处置的人力投入。

下面的金额和工时只是针对特定假设构造的预算推演,用于说明成本构成,不代表供应商报价或行业平均值。正式项目应使用组织自己的工资口径、页面复杂度和基础设施价格重新估算。

从Confluence到知识库:2026年研发团队必备的5款迁移工具推荐

五、专业判断逻辑:先做内容盘点,再定平台和迁移路径

1. 先盘点,再决定哪些内容要迁

第一步不是写脚本,而是做内容清单。建议至少统计页面数量、附件体量、内容更新时间、访问或使用情况、权限分布、宏类型和跨空间链接。无法直接取得访问统计时,可用业务负责人访谈和抽样记录补齐,并明确哪些数据是实测、哪些是估计。

接着给内容标注用途。研发规范、上线手册、故障处置流程和架构决策记录,通常需要较高优先级;一次性会议记录、过期项目页面和内容重复的目录页,则需要合并或留档评估。迁移不是把所有内容当成同等重要的对象。

2. 再定义映射规则,重点处理“不能原样搬”的部分

为每类页面指定目标位置、责任人、访问范围和转换方式。对无法保留的宏,要明确降级后的替代物;对失效内部链接,要决定采用重定向、替换链接还是在旧系统保留只读入口;对历史版本,则要确认是否需要全部迁移、导出归档或按政策保留。

映射规则应可追踪。每条规则至少包含源对象类型、目标对象类型、转换方法、例外处理和验收方式。规则没有记录,遇到导入差异时就很难区分是工具能力不足、源数据异常还是业务决策未定。

3. 用代表性样本试迁,不要只挑最简单的页面

试点应覆盖普通说明文档、复杂表格、含代码页面、图片和附件较多的页面、不同权限级别页面、包含宏的页面,以及跨空间互相引用的页面。过度选择“干净样本”会得到乐观但没有代表性的结果。

建议为每种类型记录导入前后的内容差异、手工修复时间、链接有效率和业务确认结果。样本测试的目的不是证明平台能完成演示,而是尽早暴露哪些内容必须改造、哪些内容需要人工接手、哪些功能无法迁移。

4. 通过试点结果更新工期和预算

试点前的工期只是估算,试点后的修复速度才是有用的规划依据。项目组可以按页面类型记录单位修复耗时,再乘以剩余待迁移数量,并为高风险页面增加复核时间。样本比例要覆盖复杂类型,不能只用总页面数推导工期。

下面是一组情景推演,用于说明如何观察迁移质量。数值是假设项目的建议验收基准,不是任何产品或行业的真实效果承诺。团队可以根据内容重要性和风险承受能力调整。

从Confluence到知识库:2026年研发团队必备的5款迁移工具推荐

5. 最后确定切换、回退和旧系统只读策略

正式切换前,必须说清楚哪一天停止在旧系统写入、迁移期间新增内容如何补齐、业务发现问题由谁受理、出现重大权限或数据缺失时如何回退。若新旧系统并行一段时间,还要明确哪个系统是权威版本,避免两边同时更新后产生冲突。

旧系统的处置不宜在新平台刚上线时仓促决定。可以先转为只读,保留一段经审批的查询期,再依据留存要求和使用情况决定归档或关闭。链接重定向、旧入口公告和常见问题说明,也应作为切换任务的一部分。

六、具体案例推演:一个百人研发组织如何从试点走到切换

1. 场景设定:目标不是搬完,而是减少知识断点

假设一家约 150 人的研发组织,使用 Confluence 存放研发规范、项目手册、架构决策、发布说明和故障复盘,同时使用 Jira 管理部分研发工作。团队计划评估 PingCode作为研发协作与知识管理候选,但希望先确认 Confluence 内容迁移边界和 Jira 事项迁移边界,避免用一个演示流程代替两类验收。

以下组织规模、内容数量和执行周期均为情景模拟,不是实际客户案例。它的用途是提供一套可复用的项目推演方式,而非声称某项产品在真实项目中达到特定效率。

2. 第一个阶段:把内容分成四类

团队先按业务价值把内容分为持续维护、只读留档、合并重写和淘汰。研发规范和故障手册进入优先迁移清单;已经被新版本替代的旧流程进入留档或淘汰评审;重复的项目模板由负责人选定权威版本后再导入。

这一步看起来不像技术工作,却能减少后续重复搬运。若未经筛选就把所有页面迁走,团队会在新系统里继续维护旧内容,甚至误把过时说明当作当前标准。

3. 第二个阶段:建立双轨试点

第一条轨道验证 Confluence 内容,包括页面层级、附件、宏、权限和链接;第二条轨道验证 Jira 事项迁移,包括字段、项目对象、状态和关联。若评估 PingCode,应分别记录两条轨道的结果,明确哪些能力由产品支持、哪些由转换规则或人工修复完成。

试点中发现的每个异常都进入问题清单,按数据缺失、格式转换、权限配置、业务决策和操作培训分类。分类后再讨论修复方案,避免把不同原因都归结为“工具不好用”。

4. 第三个阶段:先迁关键知识,再扩大范围

团队先迁移与当前迭代、发布和故障响应直接相关的知识,邀请研发、测试和运维人员进行真实任务验证:能否从一个研发事项找到相关文档,能否按权限访问,能否识别有效版本,能否反馈过期内容。

只有当关键任务可以在新系统中闭环,才扩大到历史项目、一般性会议记录和低频资料。若切换后用户需要同时搜索两个系统才能完成日常工作,就应延长并行期或补充旧链接入口,而不是仅凭导入批次完成宣布项目结束。

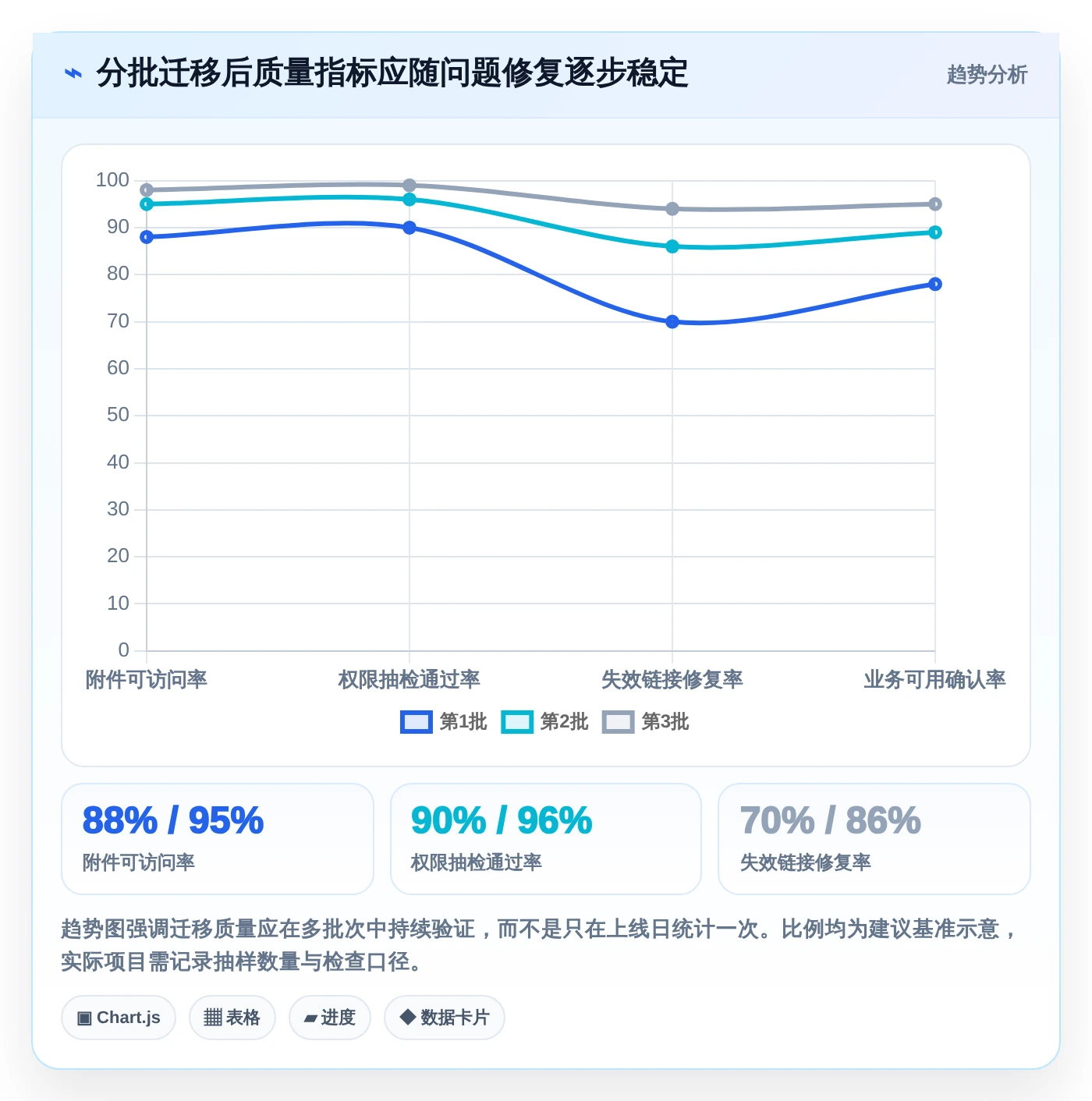

5. 用过程指标判断迁移是否健康

对项目负责人来说,比“导入了多少页”更有用的指标,是关键页面确认率、附件可访问率、权限抽检通过率、失效链接修复率、人工修复耗时和新系统中的知识复用情况。所有指标都要注明分母和时间窗口,避免一个百分比掩盖抽样范围过小的问题。

示例中的阈值为情景模拟的项目建议基准,团队应在试点后调整。例如权限敏感内容可以要求更高的抽检强度,而内部普通操作说明可采用分层抽样。关键不是照搬一个数字,而是让指标能揭示未解决的风险。

从Confluence到知识库:2026年研发团队必备的5款迁移工具推荐

七、按组织情况采取行动:不要用同一套方案处理所有团队

1. 100 人以上、研发流程较复杂的团队

先画出知识与需求、缺陷、迭代、发布之间的关系,再评估是否需要将知识和研发流程放入同一治理体系。可以优先考察 PingCode等面向中大型组织的研发协作平台,并在招标或验证阶段明确私有化部署要求、权限边界、审计方式和运维责任。

如果同时迁移 Jira,不要把项目事项和 Confluence 页面打包成一次验收。分别设计对象清单、样本测试、失败处理和回退策略。对“支持平滑迁移”一类表述,要求供应方说明源版本、支持对象、不可迁内容和人工工作范围。

2. 以文档协作为主、研发流程较轻的团队

可以先比较 Notion与语雀等知识协作方案,把重点放在目录重组、模板治理、搜索体验和内容责任人机制。团队应避免为追求灵活而放弃命名规范;知识库如果没有基础规则,内容多起来后会重新变成难以检索的页面集合。

小团队可以先迁高频、有效的知识,再把历史资料设为只读存档。减少迁移量并不意味着忽略保留要求,而是把内容价值与组织义务分开判断。

3. 已深度使用 Microsoft 365 的企业

先验证 SharePoint与现有身份、权限、站点治理和办公流程的适配情况,再寻找可覆盖 Confluence 源对象的迁移服务。供应方演示时,应要求使用实际样本展示宏、附件、页面结构、链接和权限的处理结果,并索取失败清单样例。

如果只能迁移文件,仍可作为资料归档路径,但不应宣传成完整知识迁移。产品边界越早确认,越容易决定哪些页面要重建、哪些内容可保留为静态文件。

4. 有自托管和开发能力的团队

可以评估 Wiki.js等自托管路线,但应先安排负责部署、升级、备份和身份集成的人员。迁移脚本要有日志、重试、异常清单和重复执行保护,避免失败后只能手工比对或从头重跑。

如果没有稳定的运维负责人,建议把持续维护的人力投入计入决策。自托管提供控制权,但控制权本身不是零成本,也不自动等于更安全或更省钱。

5. 合规或权限敏感度高的组织

先把数据驻留、私有部署、访问审计、保留期限、备份恢复和外部协作边界写成不可妥协条件。随后对候选平台逐项验证,而不是先按功能评分选出产品,再试图补齐安全约束。

高敏感页面要设计独立验收,不应仅按总体抽样比例检查。权限错误可能比格式错误更难被普通用户察觉,因此要安排授权用户和非授权用户分别测试访问结果。

八、取舍与结论:迁移的终点不是导入,而是重新建立可信知识

1. 选择“快速迁移”还是“趁迁移重构”

快速迁移适合时间紧、内容复杂度低、业务变化少的团队。它能缩短切换窗口,但会把旧结构和旧内容一并带入新环境。重构适合已有明显知识治理问题、愿意安排内容负责人和业务确认时间的团队,代价是项目周期更长、组织参与更多。

两种路线不必二选一。常见的折中方法是:高价值、高频知识先重构;低频历史内容先只读迁移或归档;合规材料按制度保留;确定失效的内容不进入新知识库。这样既不把所有历史债务照搬,也不因重构而阻塞必要切换。

2. 选择“平台统一”还是“知识与流程分层”

平台统一有利于减少跳转和重复维护,但前提是目标平台确实能承接团队需要的知识管理与研发协作能力。知识与流程分层可能更符合已有系统边界,却要求团队维护跨系统链接、权限一致性和内容责任人。

因此,我不会仅凭“一个平台什么都有”就建议统一,也不会因迁移复杂就建议拆分。应把关键用户任务列出来,逐条检查从提出需求到找到知识、执行操作和更新文档是否顺畅,再比较平台统一与分层方案的真实维护成本。

3. 下一步按五个动作启动,先验证风险再承诺工期

  1. 列清单:盘点页面、附件、宏、权限、链接、历史版本和知识责任人。
  2. 定边界:将内容分为重构迁移、原样迁移、只读留档和不迁移,并记录依据。
  3. 选样本:覆盖简单与复杂页面、不同权限、常用附件和跨空间链接。
  4. 跑试点:分别验证 Confluence 内容与 Jira 事项,不把一种迁移能力推断为另一种能力。
  5. 再定预算:以试点测得的转换率、人工修复时间和业务确认结果更新工期与切换计划。

我的核心判断是:迁移工具不是把旧知识搬进新容器的机器,而是新知识治理规则的放大器。规则清楚时,平台可以帮助团队减少查找和维护成本;规则缺失时,再顺畅的导入也只是更快地复制旧问题。

现在最值得做的不是立刻确定最终产品,而是选一个真实空间,完成内容盘点和代表性试迁。拿到页面结构、权限、附件、链接和人工修复的实测结果后,再比较 PingCode、Notion、语雀、SharePoint与Wiki.js等路线,决策会比看功能列表更可靠,也更容易向研发、信息安全和管理层解释。

常见问题解答(FAQ)

1. 从 Confluence 迁移到知识库,应该原样保留页面结构吗?

我准备把团队文档迁走,但现有空间里有很多多年未更新的目录和重复页面。我担心完全照搬会把旧问题带进新系统,重新整理又怕影响研发同事查资料,应该怎么取舍?

不要把“页面结构完整迁过去”当成默认目标。迁移前先按使用状态给内容分层:近半年访问或更新过的页面优先迁移;仍被产品、发布或排障流程引用的页面安排负责人复核;长期无人访问、内容重复或已失效的页面先归档,不必进入新知识库的默认搜索范围。

判断结构是否值得保留,可以抽样检查每个空间的页面:若目录主要反映已离职人员、旧版本项目或历史组织结构,原样迁移只会让搜索结果更难用;若它对应稳定的产品模块、值班流程或发布阶段,则应保留,并在迁移后检查链接是否仍能到达。

建议先挑一个小团队做试迁移,再根据“找得到、看得懂、链接有效”三项验收,而不是以页面数量作为成功标准。

2. 研发团队迁移知识库时,哪种工具更合适?

我看到有原生迁移工具、第三方服务和自建脚本几种方案,价格与维护成本差异很大。我们既有普通页面,也有附件、表格和复杂权限,不确定应该优先省预算,还是优先降低迁移后的返工风险。

先按迁移对象和风险选工具,不要只比较报价。原生迁移工具适合迁往同一生态、内容结构较标准的团队;第三方迁移服务适合需要映射用户、权限和附件,且希望减少人工操作的场景;API 或自建脚本适合有工程能力、需要清洗内容或批量改写链接的团队;

Markdown 中转适合以技术文档为主、愿意接受部分页面布局重建的团队;人工整理加目标平台导入,则适合规模较小、内容本来就需要重构的团队。选型时先拿 30 至 50 个代表性页面做试迁移,样本要覆盖表格、图片、附件、页面引用、特殊宏和不同权限。

记录迁移成功率、人工修复分钟数、权限核对数量及失败类型,再估算全量成本。若试迁移中关键附件或权限需要大量手工修复,低价工具未必更省钱;对研发知识库而言,少量格式偏差通常可修复,权限误开放和失效的故障手册则应视为高风险。

3. 页面、附件和页面链接迁移后,怎么确认没有丢失?

我最担心迁移完成后页面看起来正常,实际却有图片打不开、附件丢失或内部链接跳回旧地址的情况。团队文档数量不少,我不可能逐页人工检查,有没有更可执行的验收方法?

不要只验收首页和页面总数。迁移前先导出页面清单,至少记录原页面标识、标题、所属空间、附件数量、页面链接数量和权限范围;迁移后按这些字段做数量与状态核对。对关键页面再抽样检查正文、图片、附件下载、页面内锚点和跨空间链接,尤其留意宏、嵌入内容和复杂表格,因为它们最容易在格式转换中发生变化。

验收可以分成两层:全量自动检查页面和附件是否存在、旧域名链接是否残留;人工抽查每个空间的高频页面及特殊格式页面。可把“关键页面附件缺失为零、抽查链接有效率不低于 98%、权限抽查无越权”设为上线门槛,并将未达标项登记为阻断问题或明确的后续修复项。

阈值应按文档风险调整,不要把示例数字当成所有团队通用标准。

4. 迁移知识库时,权限应该什么时候调整,怎样避免误开放?

我发现旧空间的权限常常是多年累积的,部分人员已经不在项目里,但新知识库又希望研发资料更容易共享。我担心迁移时照搬旧权限会继续混乱,直接改成全员可见又可能泄露敏感信息。

建议先盘点权限,再迁移内容,不要把旧权限规则不加区分地复制到新系统。至少区分公开研发文档、团队内部资料、客户或安全敏感内容三类,并明确每类内容的负责人和目标访问组。对无法确认归属的页面,先放入受限的待审核区域,而不是默认开放。

切换前用普通研发成员、项目负责人和管理员等不同身份做权限抽查,验证能否查看、编辑和下载;同时检查继承权限是否意外扩大范围。上线后保留一段只读回退窗口,记录旧系统入口和新系统访问方式,并安排内容负责人处理待审核页面。

知识库迁移的完成标准不只是“文档已导入”,还包括读者找得到、负责人接得住、敏感内容没有被多授权。

读者评论

卢
卢星宇

把 Confluence 页面迁移和 Jira 事项迁移分开验收这点很关键,两个系统的对象模型完全不同,不能拿一边的迁移能力推断另一边也能无损完成。建议样板测试里把宏和跨空间链接也单独列出来。

夏
夏宇轩

文中用两个各有 1200 页的空间说明复杂内容占比会影响工期,这比只看页面总数更有参考价值。尤其是高权限页面从 24 页变成 120 页时,权限映射和链接修复明显应该单独估算;标注为情景模拟也避免了把示例数字误当成行业统计。

郑
郑静怡

我最认同“能打开”之外还要测“不能访问”的验收思路,权限迁移出错可能比页面格式错乱更严重。迁移完成后谁负责过期内容复核也应写进交接清单,不然即使导入顺利,知识库还是可能很快失去可信度。

文章包含AI辅助创作:从Confluence到知识库:2026年研发团队必备的5款迁移工具推荐,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/269864

赞 (0)
飞飞飞飞
轻松掌握Jira安装:2026年6大研发管理工具推荐
上一篇 1小时前
告别Jira!2026年最受欢迎的5款项目管理工具推荐
下一篇 1小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
