政务任务管理系统最容易买错的地方,不是少了一个看板,而是把“任务可见”误当成“责任可追、逾期可控、结果可核验”。如果一项重点工作要靠电话催办、微信群截图和月底人工汇总才能说清进展,问题通常不在工作人员不努力,而在任务没有形成从交办、承办、协同、督办到归档的闭环。2026年选系统,我建议先按业务场景判断,再看部署与集成边界;下面比较五类值得进入候选名单的产品,并给出一套可在采购前验证的评估方法。
一、先讲结论:值得投资的不是“功能最多”的系统
1. 先按任务形态选,不要先按品牌选
我会把政务任务粗分为三类。第一类是跨部门重点工作,重点在分解责任、督办升级、材料留痕和领导驾驶舱;第二类是城市运行事件,重点在事件受理、分拨、处置时限、现场反馈和复核销号;第三类是机关内部协同,重点在会议决定、请示审批、督办提醒、文件归档与日常待办。
三类任务的流程不同,不能因为某系统有“任务管理”菜单,就认定它适合全部场景。城市事件平台的强项可能是空间位置、事件流转和处置协同;协同办公平台的强项可能是公文、审批、组织权限和档案;轻量协作产品则可能更快上手,但不一定能承担复杂督办、专网部署或既有政务系统集成。
我的核心判断是:先选任务闭环,再选平台类型,最后才比较产品。对于多数单位,值得重点考察的五类候选是:数字政通一类城市运行治理平台、泛微协同办公平台、致远互联协同管理平台、蓝凌EKP,以及钉钉等轻量协同或低代码平台。它们不是可以互换的五个同类软件,也不构成不经验证的统一排名。
2. 给“值得投资”加上可核验的定义
我不把采购价格低、功能清单长或界面新当作投资价值。政务任务系统的价值至少要能在试点中验证四件事:任务能否准确到人,关键节点是否留痕,超期是否按规则升级,管理人员能否减少重复统计。若这些结果没有可比较的基线,供应商演示再顺畅,也不足以证明系统能解决实际问题。
采购论证时,建议将“价值”拆成业务价值、治理价值和长期成本三部分。业务价值看任务流转是否更快;治理价值看责任链、权限和审计记录是否清晰;长期成本则包括部署、接口、运维、培训、升级与数据迁移。只看软件报价,容易漏掉后续最难压缩的实施和集成成本。
| 评估维度 | 采购前要回答的问题 | 可验证的证据 |
|---|---|---|
| 闭环能力 | 交办、承办、协办、督办、办结、复核是否连成一条链 | 用真实流程配置并完成一次端到端演示 |
| 责任与权限 | 主办、协办、审核、督办等角色能否分别授权 | 角色权限矩阵、操作日志和越权测试记录 |
| 系统适配 | 是否能接入统一身份、消息、文件与既有业务系统 | 接口清单、数据责任边界、联调计划 |
| 部署与安全 | 数据存放、运维权限、备份和审计如何落实 | 部署方案、安全测评要求和运维责任书 |
| 持续运营 | 流程变更、组织调整和人员轮岗后谁来维护 | 管理员培训、服务响应和年度运维安排 |
二、背景与真实场景:任务为什么总在“最后一公里”失控
1. 一项重点工作,往往同时经过多个工作载体
常见场景是:上级文件形成任务,办公室拆解责任,业务处室补充计划,协办部门在线下确认,领导临时调整节点,承办人通过邮件或即时消息反馈,督办人员再把结果录进台账。每一步单独看似合理,合在一起却出现多个“当前版本”。同一任务可能有多个截止日期、多个附件和多个口径,最后还要有人手工核对。
任务管理的核心难点并非“创建任务”,而是把任务从非结构化要求转成可以执行、可以协同、可以验收的记录。系统若只承载标题、责任人和截止时间,处理不了“谁确认了口径、谁提供了材料、谁有权延期、延期由谁批准”等治理问题,台账只是被搬到了线上。
2. 例行督办与事件处置不能共用一套简单模板
重点工作督办通常按阶段推进,重视责任分解、阶段成果、会议决议和材料归档;城市事件处置通常强调快速派发、位置关联、现场核验和时限响应;机关内部事项则经常依赖公文、会议、审批和组织权限。三者可能共享任务底层能力,但不宜强行套用相同的流程字段和考核口径。
例如,把城市事件的“响应时限”直接套给跨年度重点工作,会产生大量无意义的超期提醒;把年度工作分解流程用于突发事件,又可能让处置人员先填表后处理。流程设计要服务于业务时序,而不是让业务迁就软件默认模板。
3. 先量出工作负担,再讨论节省多少
我建议在采购前选取一个部门、一个月度周期,记录任务总量、跨部门任务比例、平均协作部门数、人工催办次数、月度汇总耗时和退回补材料次数。没有这些基线,项目上线后即使感觉“看起来更规范”,也难判断是系统产生了效果,还是工作量刚好下降。
下面的图表是用于立项讨论的情景模拟,不是任何单位的真实统计,也不是对某款产品的效果承诺。它展示的是值得测量的基线与目标关系:减少人工统计的同时,不能以牺牲任务信息完整性为代价。

三、五类候选系统:看适配边界,不做脱离场景的榜单
1. 数字政通一类城市运行治理平台:适合事件派发与处置闭环
如果单位的核心问题是城市管理事件分散在热线、巡查、网格或业务部门之间,优先评估城市运行治理平台,而不是先买一个通用任务看板。这类平台的评估重点应放在事件来源接入、位置或区域关联、分类分拨、处置时限、现场反馈、复核销号和跨部门协同上。
它更适合有明确事件处置链条、需要持续跟踪空间或现场信息的业务。若需求只是机关内部会议任务、材料报送和日常督办,城市治理平台可能显得过重。采购时应核验具体产品版本、部署模式、数据接口与本地实施范围,不要仅凭“城市运行”或“治理平台”的产品名称推断已经覆盖本单位全部流程。
建议现场演示:从一条真实脱敏事件开始,要求系统完整展示受理、分拨、签收、处置、补充材料、复核和退回重办。重点观察退回后的责任归属、时限重新计算规则、重复事件合并方式,以及统计报表能否解释“未办结”而不只是显示红色数字。
2. 泛微协同办公平台:适合把督办嵌入机关日常协同
若单位的任务来自公文、会议决定、审批或日常协同,泛微一类协同办公平台值得纳入评估。对这类产品,我会重点验证任务能否关联来源文件、会议纪要或审批记录,督办提醒是否能进入现有待办入口,办结材料是否能按权限归档,以及领导查看的统计口径能否追溯到具体任务记录。
协同办公平台的优势在于有机会把任务与既有办公流程放在一个治理框架内;风险则是项目范围容易扩张,从任务督办延伸到公文、门户、流程、档案等多个模块,导致实施周期变长。应先限定首期范围,明确哪些系统是主记录源,避免同一事项在多个模块重复建档。
采购时不要只看流程设计器能否拖拽。还要测试组织架构变动、人员离岗、代理办理、跨部门协办和历史任务移交。政务组织中的责任关系会变化,系统若无法处理岗位调整和任务接续,过一两轮人员变动后就会产生“任务还在、责任人不在”的数据债务。
3. 致远互联协同管理平台:适合流程治理与组织协同并重的单位
致远互联一类协同管理平台适合列入有多层级组织、流程较复杂、既要做日常协同也要管重点任务的候选范围。比较时不应只问“能不能配置流程”,而要验证同一任务在不同层级的分解、回收、汇总和授权机制:基层能否看到明确要求,上级能否掌握汇总状态,协办单位是否只访问被授权的内容。
多级协同最容易出现的失真,是上级看到绿色进度,基层却认为任务尚未完成。验收时应要求演示状态如何从子任务汇总到父任务、子任务延期是否自动影响总任务、负责人对汇总结果是否有确认权,以及统计时间点是否固定。只有报表口径明确,领导视图才有决策意义。
这类平台是否适合,取决于实际组织模型和流程复杂度。若单位规模较小、任务类型有限,复杂配置可能增加管理员负担;若存在多个部门、层级和定期督办要求,则应把配置可维护性、版本升级兼容和管理员培训作为合同与验收事项。
4. 蓝凌EKP:适合关注知识沉淀与协同门户的场景
蓝凌EKP一类企业知识与协同平台,可以作为需要将任务、知识、制度和协同门户结合起来时的候选。对政务任务管理而言,关键不是门户页面是否丰富,而是任务依据、办理材料、制度模板和历史案例能否形成有权限控制的关联,避免工作人员每次从零查找口径。
我会重点检查知识与任务之间的关系是否可持续维护:制度更新后旧模板是否能识别版本,历史任务引用的依据是否保留当时版本,材料检索是否遵守权限边界。知识沉淀只有在来源、有效期、责任部门和访问权限都可管理时才有价值,否则只是增加一个资料库入口。
如果单位的首要痛点是高频事件派单或严密的限时处置,必须进一步核实其事件流转能力是否符合业务要求;如果重点是会议决议、制度执行、跨部门事项和材料沉淀,则可通过试点判断其协同价值。具体模块、部署方式和接口能力应以采购时的版本说明及合同为准。
5. 钉钉等轻量协同或低代码平台:适合小范围验证,不应默认承担全部核心流程
钉钉等轻量协同产品以及低代码平台,适合需求相对简单、希望快速验证流程、或已有统一协同入口的场景。它们可以帮助团队快速搭建任务表单、提醒和基础统计,试错成本通常比一次性建设复杂平台低。但“能搭出来”不等于“适合长期承担政务核心任务”。
上线前应逐项核查部署形态、数据存储位置、身份认证、日志审计、接口能力、备份恢复和服务责任,并确认具体版本是否满足单位安全要求。对敏感或跨部门核心流程,不要仅依据个人端使用体验作采购结论;实际安全能力与合规适配须以正式技术资料、测评要求和合同承诺为准。
这类工具的合理用法,是先验证一条低风险、边界清楚的流程,例如内部会议事项跟踪,并设置退出条件。若试点后发现需要复杂分级授权、跨系统数据交换、长期档案留存或严格专网部署,就应重新评估架构,而不是不断增加脚本和人工补丁。
| 候选类型 | 更值得优先验证的场景 | 采购前要重点确认 | 可能不匹配的情况 |
|---|---|---|---|
| 城市运行治理平台 | 事件受理、派单、现场处置、复核销号 | 事件分类、空间信息、时限规则、跨部门协作 | 主要需求只是内部会议与日常审批 |
| 泛微协同办公平台 | 公文、审批、会议任务与督办联动 | 流程范围、主记录源、组织变更后的任务接续 | 只需轻量任务列表,且没有复杂协同流程 |
| 致远互联协同管理平台 | 多层级任务分解、汇总与流程治理 | 父子任务逻辑、汇总规则、配置维护能力 | 组织规模小、任务类型单一且变化少 |
| 蓝凌EKP | 协同门户、任务办理与知识材料关联 | 知识版本、访问权限、资料责任部门 | 优先诉求是高频事件快速派发 |
| 钉钉等轻量协同或低代码平台 | 低风险流程试点、简单任务与提醒 | 部署、安全、数据治理、扩展和退出条件 | 核心流程要求高强度审计或复杂跨系统协同 |
四、常见误区:这些看似省事的做法,往往增加后续成本
1. 把“有提醒”当成“有督办”
提醒只是在某个时间通知某个人;督办还需要明确责任、升级规则、延期审批、协办反馈和办结认定。系统若只会发送消息,却没有超期后由谁处理、谁可以批准延期、谁负责验收的规则,提醒越多,工作人员越容易忽略。
设计提醒时,应区分临期提醒、逾期提醒、重大事项升级和异常情况说明。提醒频率、对象和渠道需要跟业务流程匹配,并保留提醒发送与处理记录。对于由外部审批、政策条件或其他部门决定的延误,应有可解释的原因类别,不能把所有逾期都简化成个人未履责。
2. 把“办结率”当成唯一绩效指标
办结率容易统计,却可能诱导拆小任务、提前填报完成、降低验收标准。更稳妥的做法,是同时观察按期办结率、首次材料完整率、退回率、延期原因分布和抽样复核合格率。指标要为管理改进服务,不宜未经解释就直接与个人评价挂钩。
不同任务的周期、依赖关系和难度差别很大。年度重点任务、窗口事项和突发事件不能只放在一个平均值里比较。统计时应按任务类型、责任层级、是否跨部门等维度分层,否则总平均数会遮住真正的流程堵点。
3. 以为数字化就是把线下表格照搬到线上
线下表格常有临时加列、合并单元格、口头解释和重复抄写,照搬后会变成字段更多、填报更慢的电子台账。数字化之前要先删掉重复采集项,明确每个字段由谁产生、何时更新、是否必填、用于何种统计。能从既有系统取得的信息,不应要求工作人员重复录入。
表单设计要从办理动作出发,而不是从报表需要出发。若每项任务都要填十几项字段,但真正推进任务只依赖责任人、节点、成果和协办关系,系统就把管理统计负担转嫁给了一线人员。
4. 忽略组织变化、数据迁移和退出机制
任务系统不是一次性上线的网站。机构调整、岗位轮换、流程修订、历史资料迁移和供应商变更都会影响持续运营。采购文件应明确数据导出格式、附件与日志范围、接口文档交付、管理员培训、备份恢复演练和合同终止后的数据处置要求。
我尤其建议把“人员离岗后的任务移交”纳入验收。系统要能区分任务责任、经办记录与当前账号,避免简单改名后丢失历史追溯;对于跨年度任务,也要明确历史流程、审批意见和附件是否完整保留。
五、专业判断逻辑:用一套可复现的方法筛掉不合适的系统
1. 先画任务链,再写需求清单
我通常先选一条典型任务,用一页纸画出它从来源到归档的全过程。至少包括来源文件或事件入口、任务拆分、主办与协办、节点计划、材料提交、审核退回、延期批准、办结认定和归档责任。每个节点标明实际操作人、输入材料、输出记录和权限边界。
这一步能避免把需求写成“需要任务管理、消息提醒、数据看板”等抽象词。供应商可以轻易回答功能“支持”,但很难用演示掩盖一条具体流程中的责任断点。
2. 把安全、部署与集成设置为门槛项
对于政务系统,安全与部署不是加分项,而是先决条件。应由本单位的信息化、保密、网络安全和业务管理人员共同确认数据分类、网络环境、身份认证、运维权限、日志留存、备份恢复和应急响应要求。具体适用的安全要求,应以主管部门规定、单位制度和采购项目定级测评安排为准。
可将《网络安全法》《数据安全法》《个人信息保护法》以及网络安全等级保护相关标准作为需求梳理的法规与标准依据,但不能仅凭软件说明书推断系统已经满足本单位全部要求。GB/T 22239,2019《信息安全技术 网络安全等级保护基本要求》可作为等级保护建设的重要标准参考;实际适用等级、测评范围和整改责任需要由专业人员结合系统边界确定。
集成方面,要确认统一身份认证、消息平台、电子公文、档案或其他业务系统中谁是权威数据源。若两个系统都可以改同一条组织信息或任务状态,就必须设计同步方向、冲突处理与责任归属。没有接口清单和数据责任表,不建议把“可集成”当成已经验证的能力。
3. 用统一脚本做产品演示和试点验收
不同供应商的演示脚本必须一致。建议准备一项脱敏任务,要求所有候选系统现场完成:创建任务、分解子任务、添加协办部门、设置期限、提交材料、退回补充、申请延期、领导查看汇总、办结复核和历史检索。过程中记录完成时间、额外配置、人工干预和关键记录是否可追溯。
试点不要只选“最容易成功”的单一部门。至少包含一个任务量较大、一个协同关系复杂、一个管理规则明确的场景。试点持续时间应覆盖完整办理周期;短期演示能证明界面可操作,却无法验证超期、延期、岗位变化和历史归档。
4. 用权重评分,但把硬门槛与总分分开

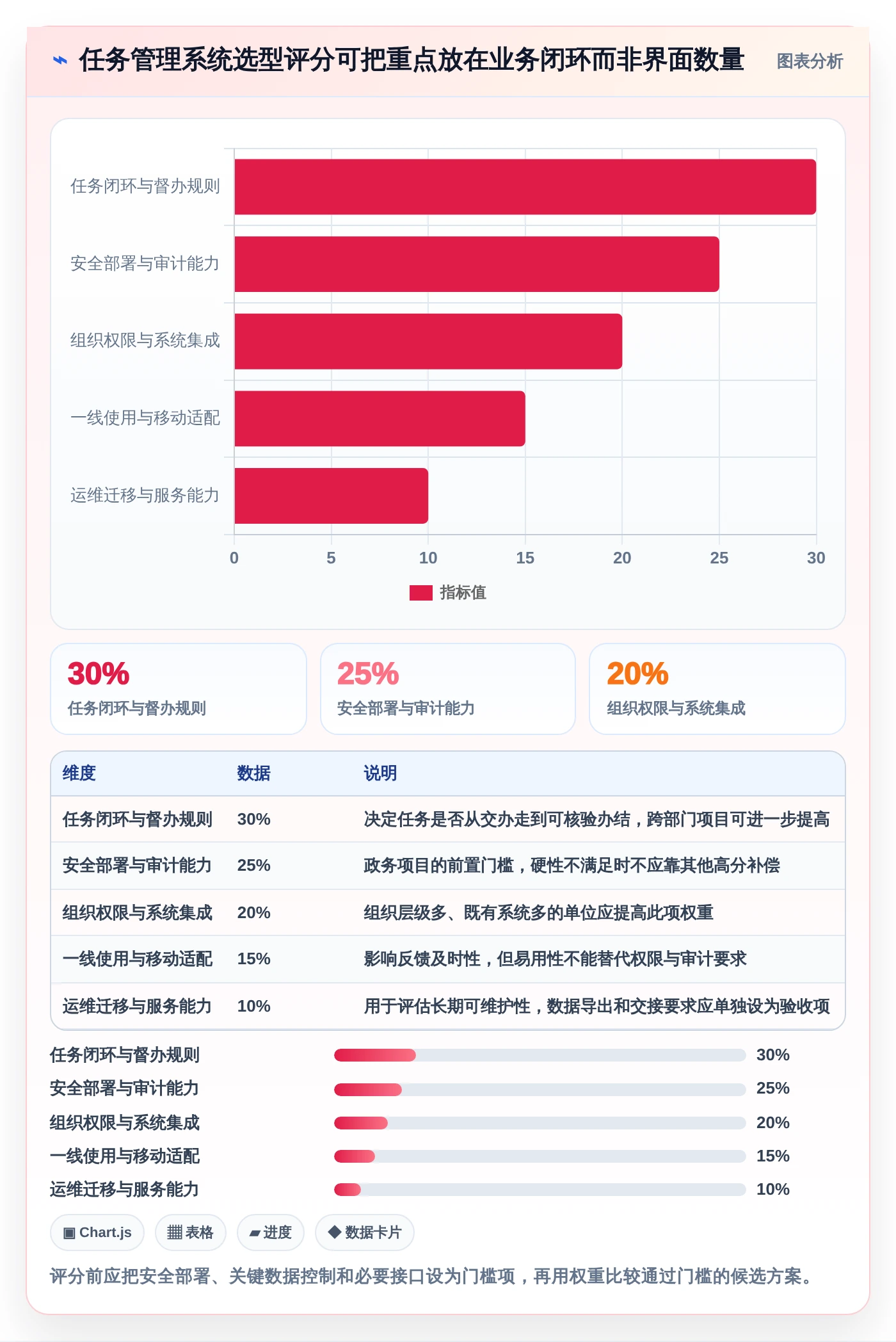

总分适合比较通过门槛的候选方案,不应掩盖硬性不符合项。建议先设部署、数据、安全、审计和关键接口的否决条件;通过后,再对闭环能力、使用成本、配置维护、服务能力和扩展空间评分。权重需要由本单位按场景调整,以下仅为建议基准,不是行业统一标准。
举例说,城市事件处置项目可以提高事件分拨、现场反馈和时限规则权重;机关内部督办项目可以提高任务来源关联、组织权限、归档和多级汇总权重。把权重在演示前确定,可以减少“看完哪家功能多,就临时改变评分标准”的偏差。

六、案例与数据观察:一个“少填表”的试点应该怎么测
1. 用一个月的基线揭示真正的耗时点
假设某单位每月需要跟踪约120项重点事项,涉及多个业务处室,过去由承办人分散更新台账,督办人员每周集中催报,月底再合并统计。这里的“120项”是便于说明的样本推演,不是公开调查数据,也不代表特定单位情况。真正启动前,应先用本单位最近一个完整周期的台账核实事项数量和工作量。
基线记录不要只记总耗时,最好拆为任务录入、进展催收、材料核对、重复信息整理和领导报表制作五部分。这样系统上线后才能判断节省的是哪类工作,以及是否只是把原来的线下整理转成了线上补录。
2. 把流程改造前后的“人力时间”拆开看
下面的数据是情景模拟:假设每月处理120项任务,原来每项由多个角色重复录入或核对。目标不是声称系统能固定节省多少人天,而是演示如何将工作量换算成可审计的时间账。试点应由参与人员记录实际投入,并对口径进行抽样复核。

3. 先定义口径,再决定试点是否成功
例如,“首次提交材料完整率”要明确分母是首次提交任务数还是全部任务数;“按期办结率”要说明经批准延期的任务是否按新期限计算;“催办次数”要明确系统自动提醒是否纳入。口径不一致,前后对比就没有意义。
我建议将试点指标分为三层:过程指标看节点按时更新比例、任务签收时长;结果指标看按期办结率、首次材料完整率和退回率;风险指标看越权访问、状态修改留痕缺失、数据同步失败和延期审批缺失。每层都要设责任人和数据来源,不只让供应商提供自制报表。
4. 检查效率提升有没有转化成一线负担
系统上线后,报表更快生成不必然代表行政效率更高。如果承办人多填了字段、协办人员重复登录多个入口、领导仍要求线下再报一份表,整体负担可能反而上升。试点期间应同步抽样询问一线用户:每项任务需要录入几次、常见退回原因是什么、提醒是否过频、移动端反馈是否顺畅。
可以把“重复录入率”和“线下补报比例”作为反向指标。若主系统中的信息仍需大量复制到其他台账,优先处理数据源和接口责任,而不是继续增加看板。系统真正有效的标志,是任务信息被可靠复用,而不是屏幕上出现更多图表。
七、不同情况下的行动建议:先做小范围验证,再决定建设规模
1. 如果主要是重点工作督办,先做责任链试点
挑选一个有明确来源、跨部门协作、固定节点和可验收成果的重点工作,先明确主办与协办责任、延期规则、材料清单和办结审批人。优先比较协同办公平台与协同管理平台,演示中重点测试父子任务汇总、跨部门授权、延期审批和年度归档。
首期不建议把所有机关流程都纳入。先跑通一条可重复的任务链,确认责任口径和统计规则,再扩展到更多部门。流程规则尚未统一时,快速铺开只会把不同部门的习惯固化成更多系统配置。
2. 如果主要是城市事件处置,先测时限和复核链条
优先选择真实但已脱敏的事件类型,测试从来源受理到处置销号的全过程。尤其要检查重复事件、跨区域事件、转派、退回重办、重大事件升级和现场证据留存。若事件还依赖地图、热线、网格或其他业务数据,应要求供应商提供明确的接口责任和联调方案。
试点验收不仅看平均处理时长,也要分析超时发生在哪个节点。系统可能缩短受理到派发的时间,却没有解决现场处置资源不足;把全流程平均值当成系统效果,容易把业务资源问题误判为软件成效。
3. 如果需求还不稳定,选择低风险、可退出的轻量试点
尚未统一流程、任务量较小或预算需要分阶段安排时,可以用轻量协同或低代码方案验证流程。但试点开始前应写明数据分类、使用范围、试点期限、成功指标和退出路径。试点数据如何导出、附件如何迁移、谁负责删除或归档,也要先谈清楚。
如果发现核心业务需要严格审计、复杂组织权限、专网环境或多系统集成,及时停止叠加临时脚本,重新评估平台型方案。轻量工具的价值是快速验证需求,不是无限承担超出设计边界的治理责任。
4. 如果任务已分散在多个系统,先做系统盘点而非重复采购
有些单位已经在公文、督查、热线、项目或门户系统中保存任务数据。此时先盘点每类任务的主记录系统、状态更新责任人、数据接口和历史留存要求,再决定是建设统一入口、打通接口,还是只补齐督办能力。
最应避免的是新系统建一套任务台账,原系统继续保留另一套,最后让承办人员双向更新。只有明确谁是权威数据源、哪些数据由接口同步、失败后谁处理,统一入口才不会变成新增填报渠道。
八、不同情况下的取舍与结论:把“能用”变成“长期可治理”
1. 在快速上线与长期治理之间取舍
需求简单、风险较低、使用人数有限时,轻量工具的启动速度可能更有吸引力;组织层级多、流程复杂、系统集成要求高时,协同平台或行业治理平台通常更值得评估。这里没有绝对优胜者,真正的取舍是:要不要为更强的流程治理、权限控制和长期维护投入更高的实施与运维资源。
快速上线不等于低成本。如果低价方案缺少数据迁移、审计、接口或升级保障,后续改造可能比初始采购更贵。反过来,平台功能再完整,若单位没有流程负责人和持续运维人员,也会因配置无人维护而失效。
2. 在统一平台与专业系统之间取舍
统一平台能减少入口分散和身份管理复杂度,但不一定适合所有专业场景;行业系统能贴近事件或业务流程,却可能增加数据交换和日常管理成本。决策时应围绕“谁负责任务主记录、谁负责专业处置、谁提供组织身份”划分边界,而不是追求所有业务都塞进同一个系统。
如果多个系统都不可替代,可建设统一待办或统一入口,但要保持专业系统作为相应业务数据的权威来源。跨系统任务状态最好有可追溯的同步机制,并设计接口异常告警和人工兜底流程。
3. 用采购前的四周计划降低选型风险
在正式采购或立项前,建议安排一个小周期完成需求验证,而不是先写厚厚的功能清单。四周足以产出可供评审的任务样本、流程图、评分表和试点基线;复杂项目可能需要更长时间,但至少应把关键业务争议提前暴露。
- 第一周:盘点任务。选取近期真实事项,统计任务来源、责任部门、协办关系、材料要求、延期原因和归档位置。
- 第二周:画出流程。由业务、督办、信息化和安全人员共同确认责任链、权限边界、异常分支和指标口径。
- 第三周:统一演示。用同一脱敏任务测试候选产品,记录配置成本、操作步骤、异常处理和审计结果。
- 第四周:形成决策材料。汇总评分、风险清单、总拥有成本、试点范围、验收指标和数据退出方案。
投资政务任务管理系统,最重要的判断不是“哪款产品功能最多”,而是单位能否把任务责任、办理过程、结果证据和数据权责定义清楚。工具会改变工作路径,却不能替单位决定谁负责、何时算完成、延期由谁批准。我的建议是:先拿一条真实任务跑通闭环,用本单位的基线数据验证收益,再按业务边界扩展到平台建设。下一步可以从最近一个月最常被催办、最难核对的一类任务开始,完成流程图、指标口径和统一演示脚本;
这三样材料,比一份堆满功能名词的采购清单更能帮助你选对系统。
常见问题解答(FAQ)
1. 2026年政务任务管理系统,真正值得投资的五类方案是什么?
我在整理单位的数字化改造需求,发现市面上的系统都说自己能管任务,但实际能力差异很大。我不确定应该按品牌排名选,还是先判断本单位属于哪种管理场景,能不能给一个更实用的筛选思路?
政务任务管理系统不宜只按功能数量排名,更值得比较的是五类方案能否匹配工作机制:流程引擎型适合审批链条复杂、节点和权限变化频繁的单位;项目任务型适合有明确阶段、责任人和交付物的专项工作;协同办公型适合希望把通知、会议、督办和任务放在一个入口的单位;
低代码型适合表单和流程经常调整、又有一定配置能力的团队;综合指挥型则适合跨部门、多层级协同和应急调度。选择时先写出最常发生的三类任务,再核对系统能否覆盖任务下达、签收、办理、催办、反馈、审核和归档。若只是给现有流程增加一个任务看板,项目任务型通常更轻;
若核心问题是审批流转和责任追溯,优先评估流程引擎型;若需要跨部门调度,重点看综合指挥型的权限隔离、升级机制和移动端反馈,而不是首页大屏是否醒目。所谓五类不是固定的五个品牌名次。同一类系统在部署方式、接口能力和本地服务上也可能差异很大,建议先按业务场景筛出两到三类,再进入产品演示和试点。
2. 怎么判断政务任务管理系统是否真的提升了行政效率?
我担心采购后只是把纸面任务搬到线上,填报环节反而更多。我想在试用阶段就看出效果,但不知道该记录哪些数据,也不想只听供应商展示几个成功案例。应该怎么设计验证?
先选一个边界清晰、重复发生的任务场景做基线,例如每周例行报送或专项督办,记录上线前两到四周的数据:从下达到首次反馈的中位时长、按期完成率、退回补材料比例、人工催办次数,以及每项任务平均填报时间。用中位数而非平均数,能减少少数异常任务对结果的干扰。
试点可覆盖两个业务科室和一个协同部门,连续运行四周,并保持任务类型、截止时间和统计口径一致。一个可讨论的验收门槛是:人工催办次数下降约20%,按期完成率提高约10个百分点,同时单项填报时间不增加;这些是项目试点的参考目标,不是通用行业标准,最终阈值应按本单位基线和任务难度设定。
还要检查数据有没有被“做漂亮”:例如系统内按期率提高了,但线下表格仍需重复填写,整体工时未必下降。验收时抽查任务从下达到归档的完整记录,并访谈经办人和审核人;只有线上步骤减少、责任更清楚、统计可复核,才算效率改善。
3. 政务任务管理系统选型时,安全和合规要核查哪些细节?
我所在单位处理的任务有内部工作信息,也可能涉及敏感材料,供应商通常会说支持权限管理和安全部署。我不知道这些说法要落到哪些具体问题上,怎样才能避免合同签完后才发现边界不清?
不要只问是否支持私有化部署,要把数据边界逐项确认:数据存放位置、备份和恢复策略、运维人员能否接触业务数据、日志保存期限、账号离职后的回收方式,以及导出和删除数据的流程。涉及不同密级或敏感程度的信息时,还要由本单位安全和业务责任部门确认哪些内容可以进入系统,不能把工具功能等同于合规结论。
权限测试应覆盖真实岗位关系:经办人能否查看其他科室材料,领导能否跨层级督办,临时协办人员在任务结束后是否自动失去访问权限。建议在试点中用测试账号分别验证查看、编辑、下载、转派和导出权限,并要求系统能留下可查询的操作日志。
合同和验收材料中应写清部署架构、接口责任、漏洞修复时限、备份恢复目标、数据迁移方式及服务终止后的数据处置。若供应商无法说明这些事项由谁负责、如何验收,即使演示中的权限按钮齐全,也不宜直接进入全单位推广。
4. 政务任务管理系统上线最容易踩什么坑,怎样避免买了却没人用?
我见过一些信息化项目上线时培训很热闹,几个月后大家又回到微信群和表格。我担心新系统增加基层负担,也担心流程配置不贴合现有职责。上线前应该先做哪些准备,才能降低这种情况?
常见问题不是功能不够,而是把原有线下表格、微信群通知和领导签批原样叠加到系统里,导致同一事项重复录入。上线前先画出一项典型任务的完整链路,标记每一步的责任人、输入材料、审批条件和归档要求,再明确哪些线下记录可以取消;不能取消的字段要说明原因和数据来源。
选取少量高频任务试点,邀请经办人、审核人和管理人员共同走完一次真实流程,重点记录卡住的位置、重复填写的字段、移动端操作耗时和异常任务处理方式。把试点问题分成流程配置、培训说明、系统缺陷和制度冲突四类,先解决高频阻塞项,再扩大范围,不要把所有问题都归结为用户不熟悉。
推广前确定系统中的任务记录是否成为正式工作依据,并同步发布职责规则;否则工作人员会继续保留私下表格作为“保险”。上线后每月检查重复录入率、逾期原因和活跃办理岗位,若只有管理者登录、经办人仍在线下完成任务,应先调整流程和减负设计,而不是继续增加催用通知。
文章包含AI辅助创作:提升行政效率!2026年最值得投资的5款政务任务管理系统,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/268104
读者评论
文中把“提醒”和“督办”区分开这一点很实用。逾期之后谁来升级、延期由谁批准、办结由谁验收,确实比多发几条提醒更关键;否则提醒越多,越容易变成背景噪声。
试点指标里同时看汇总耗时和首次提交材料完整率,我觉得比单看办结率更稳妥。尤其文中注明16小时降到6小时只是情景模拟,这个边界说清楚了,采购时就能避免把示意目标误当成产品效果承诺。
多层级任务的父子状态如何汇总,确实值得在演示时专门验证。上级看到已完成、基层却还在补材料的情况并不少见;把延期是否影响总任务、谁有权确认汇总结果都测试一遍,比只看驾驶舱更能发现问题。
