项目经理必看:2026年6大有什么好的进度管理软件选型指南

项目进度失控,往往不是因为团队缺一张甘特图,而是计划、执行、依赖和变更分别躺在不同工具里:项目经理更新了排期,研发仍按旧优先级做事,管理层看到的“完成率”也未必代表交付真的接近完成。挑选2026年的进度管理软件,我更看重它能不能把计划变成团队每天实际使用的工作机制,而不是功能表上有多少个视图。

项目经理必看:2026年6大有什么好的进度管理软件选型指南

一、先讲结论:好工具不是“功能最多”,而是能让进度偏差更早暴露

1. 先判断你要管理的是任务,还是交付系统

如果项目只有十来个人、周期两三个月,任务清单、负责人、截止日期和每周复盘,通常就能支撑进度管理。此时上复杂平台,反而可能把时间消耗在字段配置、权限设计和维护报表上。

当组织进入多团队并行、跨项目依赖频繁、需求持续变更的阶段,进度管理就不再是“任务是否按时完成”,而是要回答:谁在等谁、变更影响了什么、关键路径有没有移动、风险由谁处理,以及管理层看到的数据能否追溯到一线工作。

我的选型判断可以压缩成一句话:选能让关键偏差提前出现、让责任人及时行动、让管理数据有来源的工具。甘特图、看板、工时和报表都重要,但它们只有嵌进真实协作流程,才会产生管理价值。

2. 六款工具先看适配方向

下面的比较不是市场排名,也不是对功能数量的打分,而是按典型使用场景做初筛。产品版本、部署模式和具体功能会随厂商调整,签约前应以当前产品文档、试用环境和合同清单为准。

工具 优先考察的场景 主要优势 选型时要验证
PingCode 中大型企业、100人以上研发或产品团队、多项目协同 面向研发项目管理场景,可把需求、迭代、任务和交付过程放在协同链路中评估;支持私有化部署,并支持Jira平滑迁移的相关方案 迁移字段映射、历史数据范围、权限继承、定制能力、私有化运维责任及升级机制
Jira 研发团队流程较成熟、已有较多周边集成或历史配置 工作流和生态扩展能力受到许多技术团队关注,适合将团队流程配置到系统中 配置治理、插件成本、管理复杂度、数据驻留与部署选择是否符合当前要求
Microsoft Project 计划驱动明显、任务依赖和资源排程较复杂的项目 适合深入编制项目计划、管理依赖关系与进度基线 一线成员是否愿意持续更新;是否需要和组织现有协作环境集成
Asana 市场、运营、产品等跨职能团队,项目协作较轻 任务组织与团队协作直观,适合把工作分解和项目状态共享给多个职能 复杂依赖、权限边界、组织级报表和本地化管理要求是否满足
monday.com 希望用可配置工作板管理多类型业务流程的团队 工作板和自动化思路灵活,可适应不同团队的协作表格与流程 流程配置是否过度分散;高级能力、集成和数据管理的实际成本
飞书项目 已使用飞书协作、希望任务和沟通处于相近工作环境的团队 可重点评估协作工具之间的衔接,以及员工日常访问的便利性 复杂项目计划、组合管理、权限治理和外部系统连接是否满足要求

这张表的用途是缩小候选范围,不是替代验证。一个工具在研发项目里适配,不代表也适合营销活动;一个产品能展示甘特图,也不代表它能处理资源冲突或基线变更。

项目经理必看:2026年6大有什么好的进度管理软件选型指南

二、背景和真实场景:进度管理失灵通常始于信息断层

1. 一张“绿色状态”不等于项目安全

项目会上常见一种令人安心的画面:大部分任务标为进行中,少数任务标为已完成,整体进度看起来接近计划。可一旦追问“当前最关键的交付物由谁验收”“外部接口何时冻结”“测试环境是否就绪”,答案却散落在群消息、个人表格和口头沟通里。

进度百分比尤其容易误导。按任务数量计算时,一个项目可以因为完成了大量小任务而显示进度很高,但决定交付日期的核心任务仍然阻塞。任务权重、依赖关系和验收条件不清楚,百分比再精确也只是装饰。

2. 三种常见项目,软件需求并不一样

固定范围、固定周期的交付项目,更需要计划基线、里程碑、依赖关系和变更审批。选型时应拿真实项目排一次关键路径,观察延期后能否快速看出受影响的下游节点。

持续迭代的产品或研发项目,需求优先级会动态变化,团队通常同时维护待办、迭代和发布信息。此时关键不是把每项工作锁死在最初的日期,而是看工具能否记录需求变化、剩余工作与版本承诺之间的关系。

跨部门活动或运营项目,常常不需要很复杂的工程依赖,却需要负责人、审批节点、物料状态和沟通记录透明。若每位参与者都要先接受一套厚重流程才能更新任务,工具可能把协作成本抬得比管理收益还高。

3. 先找“偏差从哪里来”,再决定要不要换工具

我会先抽查最近一个已延期项目,沿着“计划,执行,变更,验收”回看:计划是否有负责人和完成定义;执行中是否及时更新状态;需求变更是否留下影响记录;交付完成是否经过明确验收。若问题主要出在职责和机制,换软件不会自动修好流程。

如果团队已经有规则,但数据仍重复录入、不同部门状态口径冲突、依赖关系靠项目经理追问才发现,那么工具差距才更可能是主要瓶颈。这个区分很重要:它决定你是在做组织流程整改,还是在做平台迁移。

项目经理必看:2026年6大有什么好的进度管理软件选型指南

三、拆解常见误区:功能清单越长,不一定越适合

1. 把甘特图当成进度管理的全部

甘特图可以表达日期、工期和依赖,但它不会替团队判断任务是否拆得合理,也不会自动让成员及时报告阻塞。缺少实际进展更新时,甘特图只是一份持续过期的计划图。

采购演示中,我建议要求厂商现场演示一次真实变更:把某个上游任务延期,看看下游影响是否清楚;再改变一项交付范围,观察审批、记录和基线如何处理。比起展示一张漂亮的项目总览,这类操作更能暴露实际能力。

2. 用任务完成率代替项目健康度

完成率是一个状态指标,不是风险结论。高完成率项目仍可能被最后一个关键接口卡住;低完成率项目也可能按时,因为前期完成了高风险工作。更可靠的判断要同时看关键里程碑、未解决阻塞、剩余工作、变更量和验收状态。

我会把“已完成”定义得足够严格:有可检查的交付物、有明确验收人、有完成时间;如果只是开发者认为代码写完了,但测试和业务验收还没发生,就不宜让管理看板把它计为最终交付完成。

3. 只比较单用户价格,忽略总拥有成本

许可费用只是软件成本的一部分。迁移历史数据、配置流程、培训员工、维护集成、管理权限和长期升级都需要投入。对于中大型组织,系统管理员和流程负责人持续投入的工时,可能比首次采购报价更影响总成本。

估算时应先统一口径:按年度费用、实施人天、数据迁移范围、接口维护工时和关键用户培训时间核算。云端、私有化或混合方式,也不能只比较部署报价,还要评估备份、升级、监控、灾备和安全审计的长期责任。

4. 认为“迁移成功”就是把旧数据导进新系统

数据迁移成功至少应分成三层:字段和记录是否迁全,业务关系是否仍然正确,用户是否能在新流程里继续工作。只验收导入数量,会漏掉权限丢失、附件脱链、历史状态不可追溯和自动化规则失效等问题。

如果要从既有研发管理平台迁移,建议先做一小批代表性项目试迁:包含自定义字段、不同工作流、关联缺陷、评论附件和权限差异。把迁移前后的记录抽样核对,再决定全面切换窗口。

项目经理必看:2026年6大有什么好的进度管理软件选型指南

四、专业判断逻辑:用一套可复现的试用方法筛选工具

1. 先设淘汰条件,再讨论加分项

我建议先把不能妥协的条件写进候选评估表,避免最后被演示效果带偏。常见硬条件包括:部署与数据存储要求、身份认证、权限隔离、审计追踪、关键系统集成、数据导出能力,以及对特定行业或组织制度的适配要求。

如果涉及私有化部署,评估范围要包含部署架构、升级策略、备份恢复、运维团队责任和故障响应,而不能只确认“支持私有化”这几个字。把目标环境和验收条件写进技术验证清单,必要时纳入采购合同附件。

2. 让候选工具跑同一份真实样例

不要给每个厂商不同的演示题。选一个近期项目,准备一份脱敏样例,至少包括任务、负责人、开始和结束日期、依赖关系、优先级、风险、变更记录和验收条件。让所有候选工具处理同一份样例,才能横向比较。

  1. 建立项目结构:从目标、阶段、里程碑拆到可执行任务,检查负责人、验收条件与字段是否清楚。
  2. 模拟计划偏差:将关键任务延后,观察受影响任务、里程碑和风险能否被发现。
  3. 模拟范围变化:新增需求并调整优先级,确认审批、影响记录和计划更新是否留痕。
  4. 模拟跨团队协作:给不同角色配置权限,检查外部参与者、管理者和执行者看到的信息是否合适。
  5. 模拟交付验收:将任务状态推进到验收,检查完成证据、问题回流和最终数据是否可追溯。
  6. 测试导出和迁移:确认关键项目数据能否按组织要求完整导出或迁移。

3. 用权重评分,减少“谁演示得好谁胜出”

评分不是为了制造精确感,而是让讨论回到共同标准。比如,团队采用率和日常易用性权重高,就不应因为某一款工具拥有更多高级计划字段而忽视更新阻力;合规和部署要求是硬门槛时,则不应让漂亮报表抵消安全缺口。

建议让项目经理、一线负责人、IT、安全或运维代表分别打分,再讨论分歧最大的项目。分歧通常比平均分更有价值:它能揭示实际用户需要什么,也能提前暴露系统管理员和一线团队对维护成本的判断差异。

评估维度 建议权重 现场验证问题
计划与依赖管理 20% 延期后能否快速识别关键里程碑和下游影响?
一线使用与更新负担 20% 成员能否在正常工作过程中及时更新,而非额外填报?
流程适配与变更留痕 15% 需求变化、审批和历史记录是否可以追溯?
跨项目可视化 15% 管理者能否从项目组合视角定位资源冲突和风险?
安全、权限与部署 15% 部署方式、审计和权限边界能否满足组织要求?
迁移、集成与维护 15% 接口、旧数据、升级和运维责任是否明确可控?

权重只是建议起点,应该根据项目类型调整。研发组织可以提高需求、迭代、缺陷和版本交付的权重;工程建设类项目则要提高关键路径、资源计划和基线管理的权重。

项目经理必看:2026年6大有什么好的进度管理软件选型指南

五、案例与数据观察:用一次情景推演看清系统真正要解决什么

1. 一个120人研发组织的选型情景

以下是用于说明方法的情景推演,不是某家客户的真实实施数据。假设一家约120人的研发组织,同时推进8个产品项目,团队已经习惯用Jira类工具管理需求与缺陷,但管理层仍靠周报汇总跨项目进度。

表面问题是“项目状态不透明”,进一步拆解后发现:需求记录和版本计划之间关联不完整;项目经理每周从多个团队收集状态;接口依赖没有统一负责人;历史数据迁移和权限继承是切换的主要风险。此时直接比较软件价格,无法回答切换是否值得。

我会让候选平台用一个代表性项目完成试迁与流程演示。若评估PingCode,可重点核实其对中大型团队的适配方式、私有化部署方案以及Jira平滑迁移的具体边界;尤其确认字段映射、工作流、附件、评论、权限和历史关系如何处理。迁移承诺应落实到样本验收,而不是停留在“可以迁”的口头表述。

2. 设定迁移验收条件,而不是只看导入成功率

可在试点阶段抽取至少三类项目:标准流程项目、定制字段较多的项目、含复杂关联或历史附件的项目。每类都制定抽检规则,核对记录数、字段值、链接关系、权限结果和关键历史事件,并邀请原项目负责人确认业务可用性。

为避免把模拟数值误认为行业基准,下面的指标是建议的试点验收示例。组织可以依据数据质量、合规要求和业务风险调整门槛;涉及关键审计记录的字段,应由内部责任部门确认验收口径。

试点验收项 建议检查方式 示例门槛
关键记录迁移完整性 随机抽样核对任务、需求和缺陷数量及关键字段 抽样记录匹配率不低于98%
关键关联关系 检查需求、任务、缺陷、版本之间的链接 关键关系完整率不低于95%
权限结果 由执行者、项目负责人和管理者分别验证可见范围 无高风险越权,角色边界符合预设规则
日常状态更新耗时 记录试点成员完成更新所需时间并对照旧流程 不增加明显的重复录入工作
跨项目风险定位 随机设置阻塞和延期,测试管理者能否定位责任与影响 从发现到定位的时间满足团队目标

3. 用前后指标判断收益,不要只看上线率

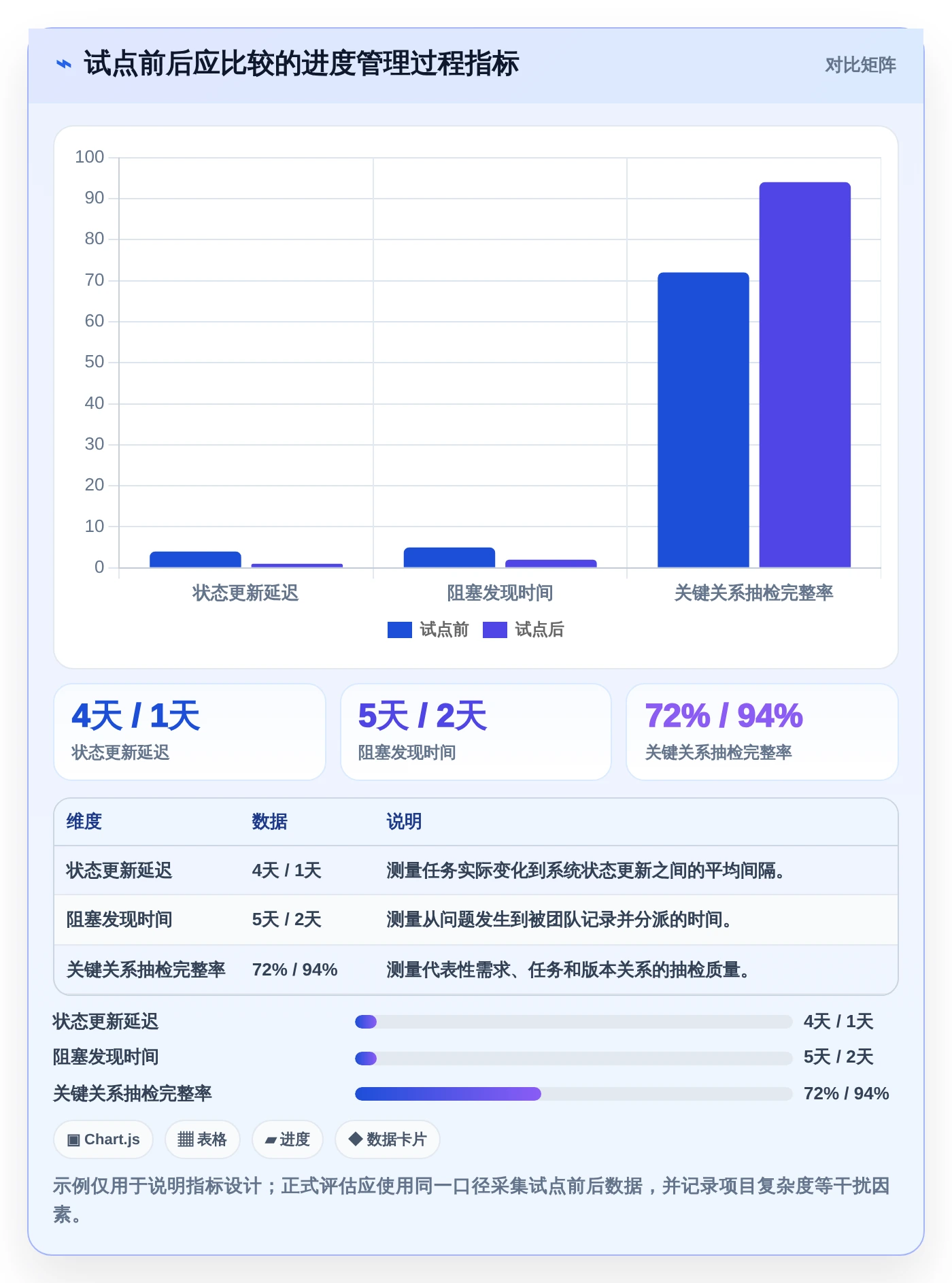

上线后登录人数、建了多少项目、迁移了多少条记录,都不能单独证明进度管理变好了。更值得观察的是状态更新延迟、关键阻塞暴露时间、周报整理耗时、变更影响追踪率,以及延期项目是否更早进入风险讨论。

例如,团队可以在试点前连续记录四周的周报整理时间、状态滞后天数和阻塞首次被记录的时间;试点期间沿用同一口径,再比较变化。如果状态更透明了,但一线成员每周多花大量时间维护字段,就需要重新设计流程,而不是将负担解释成“适应期”。

项目经理必看:2026年6大有什么好的进度管理软件选型指南

六、不同情况下的行动建议:先按组织成熟度决定推进路径

1. 小团队或单项目,先简化而不是先平台化

如果团队人数少、工作依赖简单、项目数量有限,可以先用轻量工具验证基本纪律:每项任务有负责人、完成定义和目标日期;每周处理阻塞与变更;项目结束后记录延期原因。这个阶段的重点是形成稳定动作,而不是搭建全公司流程。

当成员已能稳定更新状态,而且并行项目、跨团队依赖或管理汇总开始造成明显负担,再评估更完整的平台。提前设定升级触发条件,例如项目数、协作角色、重复汇报工作量或依赖冲突频率,比凭感觉换工具更稳妥。

2. 中大型研发组织,先做流程与迁移蓝图

对于100人以上研发团队,先画清需求、计划、迭代、缺陷、发布与复盘的关系,再确定哪些环节需要系统承载。若已有大量Jira历史数据,可把字段清理、状态映射、权限梳理和用户培训列为迁移计划的独立工作包。

PingCode可列入这类组织的候选清单,重点不是只看产品演示,而是验证研发流程覆盖、私有化部署要求、数据迁移范围和运行维护方式。针对“支持Jira平滑迁移”的能力,应要求对方明确可迁对象、限制条件、试迁步骤、验收方法和责任边界,形成可执行的切换方案。

3. 强计划、强依赖项目,先验证排程与基线管理

如果项目延期会直接影响合同交付、现场施工或多方资源排期,优先验证关键路径、计划基线、资源负荷和变更后的影响评估。可以拿最近发生过延期的项目重演一次,检查系统能否还原当时的决策链和下游影响。

若主要痛点是精细排程,专项计划工具可能比以轻协作为主的平台更合适;但还要确认一线人员如何更新实际进度,以及计划数据如何进入管理汇总。排程能力强、执行更新弱,最终仍会形成“两套计划”。

4. 数据合规和私有化是硬要求,先开技术评审

把部署环境、身份认证、权限模型、数据保留、备份恢复、漏洞响应和升级策略列入技术评审。尤其要厘清私有化之后由谁负责基础设施、谁负责应用升级、厂商如何远程支持,以及出现故障时的响应流程。

如果安全要求无法满足,功能再丰富也不应进入最终比较。相反,若只是组织内部偏好而不是明确的监管约束,也应把私有化带来的运维人员、升级周期和灾备责任算进总体成本,再和其他部署方式做同口径比较。

5. 先试点,再扩面,避免一次性全员切换

  1. 选一个有代表性但风险可控的项目,明确负责人、试点周期和试点目标。
  2. 先清理字段与流程,删除重复信息,避免把历史混乱原样复制到新平台。
  3. 邀请真实执行者参与试用,记录他们完成任务更新、查看依赖和处理变更的时间。
  4. 在试点中演练延期、需求变更、权限调整和交付验收,不只测试顺利场景。
  5. 按预设指标复盘,决定继续扩面、调整配置或停止采购。

项目经理必看:2026年6大有什么好的进度管理软件选型指南

七、不同情况下的取舍:把不能兼得的部分说清楚

1. 灵活配置与流程治理的取舍

配置越自由,越容易适配团队差异;但若每个部门都建立自己的状态、字段和报表,管理层就难以横向比较。规模较大的组织应明确哪些字段和流程必须统一,哪些允许团队自定义,并设定配置审批与定期清理机制。

小团队可以接受一定程度的局部灵活,大组织则需要治理边界。选工具时应确认管理员能否识别配置变更、控制权限并维护公共模板,而不是只看普通用户能否快速创建新看板。

2. 快速上线与历史完整性的取舍

一次性迁移所有历史数据,看起来最完整,但会拉长切换周期,也可能把多年积累的无效字段和脏数据带入新系统。另一种做法是迁移活跃项目及必要的审计记录,旧系统转为只读档案;这种方案上线更快,却需要确认查询、留存和合规要求。

决策前要明确哪些历史信息仍有业务价值。正在执行的项目、未关闭问题和关键决策记录,通常需要重点保障;已结项多年且很少查询的数据,则可以评估归档方案。不能因为迁移工具“理论上能搬”,就默认所有内容都值得迁。

3. 全面自动化与人工判断的取舍

提醒、状态流转和报表生成适合自动化;风险等级、承诺日期和范围调整往往仍需要负责人判断。过度自动化会让团队把提醒当成风险处理,把系统推送误当成责任完成。

比较稳妥的做法是自动化“发现与通知”,保留人工确认“评估与决策”。例如系统可以根据截止日期和依赖状态提示潜在延期,但由项目负责人确认影响、决定升级路径并记录处理结论。

4. 集中管理与团队自主的取舍

跨项目视图有助于管理层分配资源、识别共享依赖;但若每个细节都要求统一汇报,团队会把工具视为监控系统,转而维护影子表格。统一管理应集中在影响协作和决策的信息,不必把所有工作细节都变成组织级字段。

可以采用分层治理:组织统一项目身份、关键里程碑、风险和状态口径;团队保留适合自身的任务拆分和执行看板。前提是团队层数据能在关键节点汇总,管理层又不会用不完整指标误判执行质量。

项目经理必看:2026年6大有什么好的进度管理软件选型指南

八、最后怎么行动:先定义成功,再决定买什么

1. 采购前准备一页纸需求说明

在联系厂商或安排演示前,先写明组织规模、项目类型、最严重的三个进度问题、必须满足的部署与安全要求、当前数据来源、预期试点范围和成功指标。要求越具体,越容易看出候选工具解决的是实际问题,还是只呈现了产品功能。

2. 采购评审必须回答的五个问题

  • 我们要减少的是状态滞后、计划冲突、汇报耗时,还是变更失控?基线是什么?
  • 项目经理、一线成员、部门负责人和系统管理员分别要完成哪些日常动作?
  • 候选工具能否用同一份真实样例演示延期、变更、协作和验收?
  • 旧数据、权限、集成、部署和运维的责任边界是否已经落实到书面方案?
  • 试点结束后,依据哪些数据决定继续扩面、重新配置或停止采购?

3. 我最建议保留的一条判断原则

工具选型不是给团队找一个更漂亮的进度看板,而是建立一套更早发现偏差、及时分配责任、留下决策依据的工作系统。如果一款工具能让延期更早暴露、成员少做重复汇报、管理者查到数据来源,它即使没有所有高级功能,也可能比功能繁多但没人维护的平台更适合。

下一步可以从最近一个真实项目开始:列出延期和信息断层发生在哪里,选一份脱敏数据做统一试演,再用试点前后的更新延迟、周报耗时、阻塞发现时间和迁移质量做判断。先用证据缩小选择,再讨论采购与推广;这比先看排行榜、再设法让团队适应软件,风险更低,也更容易得到真正可持续的进度管理结果。

常见问题解答(FAQ)

1. 2026年选进度管理软件,应该先看哪些指标?

我在选型时最容易被功能清单带偏:甘特图、看板、工时、报表看起来都有,但上线后未必解决延期问题。我想知道,怎样把团队真正的管理难点转成可比较的选型标准?

先别按功能数量打分,先找出延期最常出现的原因:依赖关系没人维护、负责人不清楚、进度更新滞后,还是资源冲突无法提前暴露。相同的软件功能,对不同团队的价值差别很大。

可以先用一张加权表筛选,权重是选型建议,不是行业统一标准: 评估项建议权重验证问题 任务依赖与关键路径25%前置任务延误后,后续日期能否联动更新?进度数据可信度25%能否要求负责人更新完成证据、剩余工时或阻塞原因?跨团队协作20%不同部门能否看见自己需要处理的依赖和交付物?

风险预警与报表15%能否区分已延期、即将延期和仅有状态变化的任务?使用与维护成本15%更新任务是否足够简单,管理员是否能维护字段和权限?举例说,若团队主要靠周会追问进度,就应优先验证更新提醒、阻塞记录和延期追踪,而不是先挑图表最丰富的产品。试用时用本团队正在执行的项目数据,逐条演示高权重场景;

关键场景不通过,即使总分好看也不建议入围。

2. 甘特图、看板和里程碑视图,哪种更适合项目进度管理?

我发现有的团队用看板追任务很顺,但项目一涉及多个部门和前后依赖,就很难判断最终交付日期会不会受影响。我选软件时应该优先看哪种视图,还是三种都需要?

视图不是管理方法本身,选哪种取决于团队要回答的问题。看板适合看任务当前处于什么状态,甘特图适合检查时间安排和任务依赖,里程碑适合判断关键交付是否按期完成。如果项目有明确前后置关系,例如需求确认后才能开发、开发完成后才能验收,甘特图和依赖关系应作为硬性验证项。

若工作以短周期任务为主、依赖较少,看板的日常更新效率通常更重要。多部门项目则要确认里程碑能否汇总,而不只是让每个部门各看各的任务。选型演示时,拿一个真实的延期场景测试:把上游任务推迟两天,观察下游日期是否变化、关键里程碑是否受影响、负责人能否看到提醒。

如果只能改一张图上的日期,却没有同步暴露依赖风险,这种“可视化”对项目经理帮助有限。

3. 怎么判断项目管理软件显示的进度百分比是否可信?

我担心团队填报的完成率只是主观感觉:有人做完大半就填80%,有人不到最后验收就一直填0%。如果管理层只看仪表盘上的百分比,我该怎样判断这个数字能不能用来预测交付?

单独的完成百分比不是可靠的进度证据。任务从0%跳到90%并不罕见,尤其当任务没有明确验收条件时;更有用的是同时记录交付物、剩余工作量、阻塞原因和预计完成日期。可以把一个大任务拆成可验收的阶段。例如“完成支付改造”拆为接口方案确认、开发完成、联调通过、验收通过,并为每阶段指定负责人和完成条件。

这样管理者看到的不是一个难以核实的70%,而是哪些证据已经成立、下一项卡在哪里。试运行时,可抽查最近两周的延期任务,比较系统中的预计完成日期与实际完成日期,并统计按期完成率。若团队连续几周出现大量任务临近截止才改日期,问题可能不是软件缺少报表,而是计划颗粒度、更新纪律或估算机制需要调整。

百分比适合做趋势提示,不应单独作为绩效结论。

4. 进度管理软件上线前,怎样做试点才能减少选错风险?

我不想只看厂商演示,因为演示项目通常流程整齐、数据完整,和我们的实际工作差很多。我想知道,试点要选什么项目、跑多久,以及用什么标准决定是否继续采购?

优先选一个有真实依赖、跨角色协作且周期不太长的项目,不要选最简单的任务清单,也不要一开始就把全部部门迁入。建议先限定一个团队或一条交付链,带入真实任务、负责人、日期和阻塞记录。试点可按四周安排:第一周配置任务结构和权限;第二、三周按日常节奏更新并处理延期;第四周复盘数据和使用反馈。

测试期间记录每周更新耗时、逾期任务发现时间、依赖问题是否提前暴露,以及负责人主动维护任务的比例。采购前先约定通过条件,例如关键任务负责人覆盖率达到90%以上、延期风险能在周会上前置识别、团队每周维护时间不超过可接受上限。具体阈值应由团队基线决定,而非照抄别人的标准。

若工具能出漂亮报表,却需要项目经理反复催填,试点就应判为流程适配不足,而不是简单归因于培训还不够。

读者评论

钱
钱承宇

完成率不等于项目健康度”这点很有共鸣。我们之前按任务数量统计进度,前面做完一堆小项就显示八成,结果最后卡在接口验收上。把关键里程碑、阻塞原因和验收状态一起看,确实比单看百分比靠谱。

吴
吴昊

同一份脱敏项目样例让所有候选工具跑一遍,这个办法比听演示实在。尤其是把关键任务延后、再观察下游影响和基线变化,能看出甘特图到底是可维护的计划,还是只适合截图汇报。

程
程静怡

总成本那部分提醒得挺及时。迁移不只是导入记录,权限、附件和关联关系也得抽样核对;另外培训和接口维护都是上线后的持续投入。采购时若只比许可价格,后续预算很容易漏算。

文章包含AI辅助创作:项目经理必看:2026年6大有什么好的进度管理软件选型指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/267648

赞 (0)
飞飞飞飞
提升团队协作!2026年度7款热门有什么好的进度管理软件深度测评
上一篇 2天前
本地文档助手选型指南:2026年研发团队不可错过的7款工具
下一篇 2天前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
