项目管理工具选错,最先出问题的往往不是任务看板,而是团队开始维护两套进度:一套写在工具里,一套靠会议和表格追问。对100人以上的组织,这类重复沟通会迅速放大。本文比较PingCode、Jira、Microsoft Project、Asana、Trello和ClickUp,不做脱离场景的“谁最好”排名,而是从团队规模、流程复杂度、部署和迁移成本出发,判断它们各自更适合解决什么问题。

一、先讲核心结论:工具要匹配管理复杂度

1. 六款工具不是同一种东西

把六款产品放在同一张功能清单里逐项打勾,很容易得出错误结论。它们的设计重心并不相同:有的更适合研发团队管理需求和迭代,有的偏向跨部门协作,有的擅长甘特图与资源计划,还有的强调轻量看板和快速上手。

因此,我做选型时会先问“团队需要管理哪一种复杂度”,而不是先问“哪个工具功能最多”。一个只有十几人的设计团队,未必需要组织级权限和流程治理;一个横跨产品、研发、测试和交付的团队,也可能很快超出简单待办工具的管理边界。

2. 一句话看懂六款工具的适用方向

  • PingCode:更适合中大型企业和100人以上组织,尤其是希望把需求、研发、测试和交付纳入协作体系,并重视私有化部署或从Jira迁移的团队。
  • Jira:适合已经形成敏捷研发流程、并依赖相关生态集成的团队;配置能力较强,但需要持续治理工作流、字段和权限。
  • Microsoft Project:适合以项目计划、依赖关系、里程碑和资源安排为核心的项目管理场景;对于日常研发协作是否顺手,要结合团队工作方式评估。
  • Asana:适合跨职能团队追踪工作、目标和交付进度,任务关系和项目视图较直观;复杂研发流程的细节管理需要验证是否符合团队要求。
  • Trello:适合任务路径清晰、希望低门槛使用看板的小团队;当工作流、权限、报表和跨项目依赖变复杂时,需要评估其扩展方式及维护成本。
  • ClickUp:适合希望在一个工作空间里组合任务、文档和多种视图的团队;选型时要特别测试配置复杂度、权限边界和功能使用的一致性。

3. 我的初步判断顺序

如果团队超过100人,且项目涉及研发、测试、交付和多层权限,我会优先验证PingCode这类面向中大型组织的平台,同时把Jira作为迁移或延续现有研发体系时的对照对象。若主要问题是多个部门追进度,Asana或ClickUp更值得试用;若核心需求是时间计划和资源依赖,Microsoft Project更贴近问题本身;若流程简单,Trello可能已经够用。

这只是筛选顺序,不是最终采购建议。产品的版本、部署方式、套餐能力和地区政策会影响实际体验,尤其是权限、审计、数据导出、自动化额度和集成范围。正式决策前,应针对当前购买版本逐项做验证,不能仅凭产品介绍页下结论。

2026年必看:6大项目管理工具对比,助你高效管理团队

二、为什么团队会需要换工具:问题常常不在工具数量

1. 最常见的失控信号,是状态无法复用

我在项目评审中会特别留意一个信号:同一个问题,项目经理、研发负责人和管理者各自维护一份状态。周会上说“基本完成”,任务里显示“进行中”,风险表里却写着“等待外部接口”。这通常不是大家不努力,而是状态定义不一致,系统也没有成为共同的工作依据。

当状态不能复用,团队会用会议补系统、用群聊补流程、用表格补报表。此时再增加功能或再买一个协作工具,可能只会多出一个需要维护的入口。选型之前要先查清楚:工作信息究竟在哪一步丢失,谁需要重复整理,哪些关键数据无法从现有系统直接得到。

2. 规模增加后,协作成本会从“沟通”变成“治理”

小团队靠口头约定也能推进工作,因为成员彼此熟悉、事项数量有限。组织扩大后,团队需要明确权限、字段、流程、模板、跨项目依赖和历史追溯。管理者关注的不只是“任务完成没有”,还要知道需求从哪里来、变更影响哪些版本、测试是否通过、谁批准了上线。

这时,真正要比较的是工具能否承载组织的规则,以及规则是否能被团队稳定执行。一个看板看起来足够简单,不等于它适合复杂组织;一个平台功能丰富,也不等于团队必须一次性启用所有模块。

3. 采购价格只是总成本的一部分

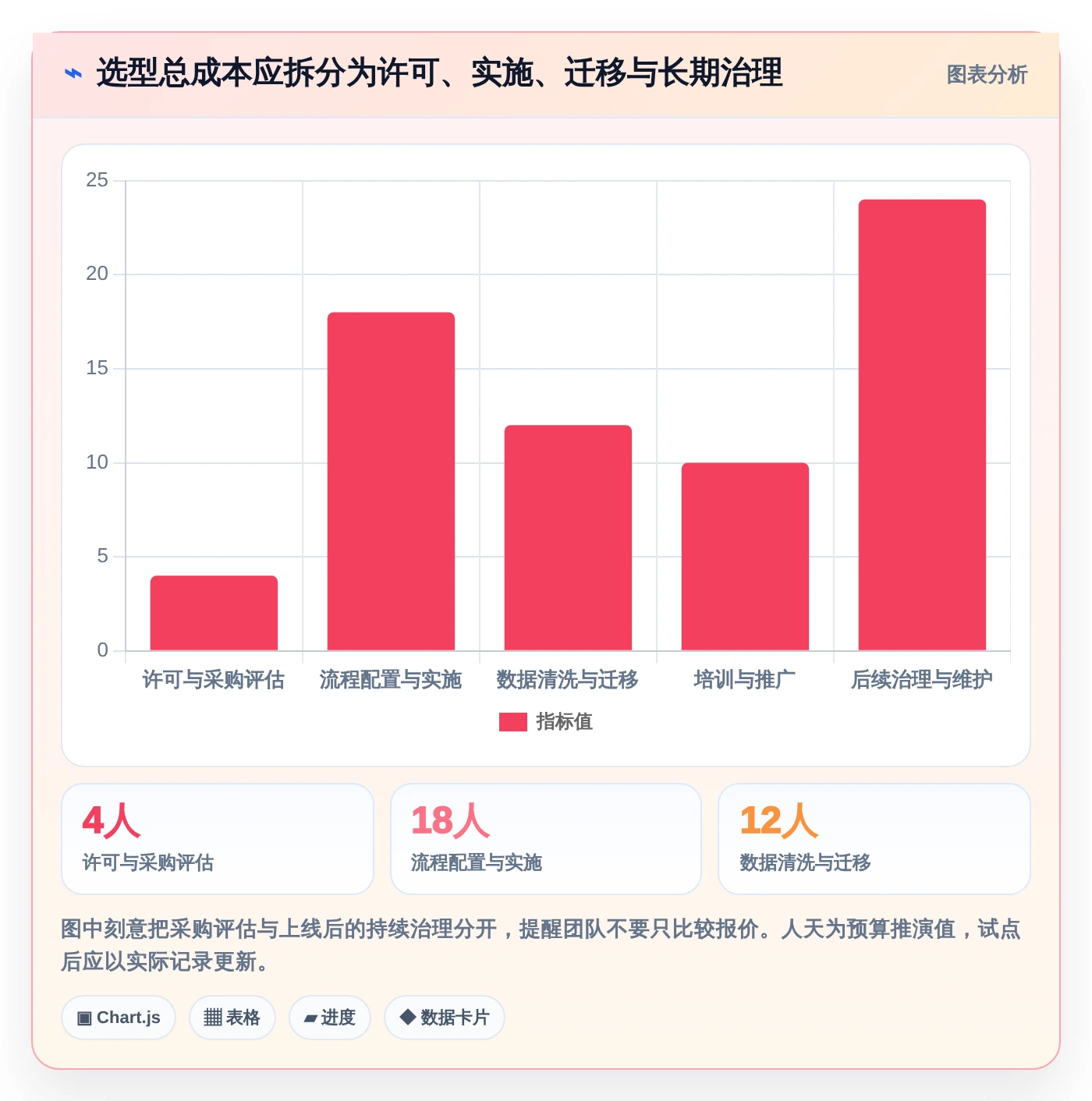

评估成本时,我会把订阅或许可费用、实施配置、迁移清洗、培训、管理员投入、接口维护和后续治理放在同一张表里。工具报价低,但需要大量人工整理和定制开发,未必便宜;部署方式符合数据要求,却要求团队承担较重的运维工作,也要计入总成本。

下方的成本模型是为了帮助做预算讨论的情景模拟,不是六款产品的市场报价。实际金额会随版本、用户数、服务范围、部署选项和采购条款变化。预算时应向供应方索取适用于当前版本的正式报价,并单独估算内部实施人天。

2026年必看:6大项目管理工具对比,助你高效管理团队

三、选型中最容易踩的四个误区

1. 用功能数量代替流程适配度

功能列表越长,越容易让评审会陷入“有”和“没有”的打勾游戏。但同一个功能在不同团队里价值差异很大:自动化规则对重复工作多的团队很重要,对临时项目团队可能只是额外配置;资源负载视图对多项目并行的管理者有用,对单一项目小组未必必要。

我更建议为每个功能补上三个问题:谁会使用、在哪个节点使用、它能替代哪一项现有工作。如果无法回答,先不要把它列为关键需求。选型的目标是降低真实工作成本,而不是让产品演示显得完整。

2. 把看板上的卡片数当作项目透明度

看板能展示工作流,却不能自动解释优先级、阻塞原因和变更影响。卡片都在移动,团队仍可能不知道哪个需求最重要,也不知道某项延期会影响哪次发布。透明度来自信息定义和更新机制,不是视图本身。

试点时要观察信息是否能够在工作发生的地方被及时更新。若每次状态变化都要求额外填多张表,最终通常会出现系统滞后。能够少填、自动关联和复用数据的流程,往往比多一张漂亮报表更有价值。

3. 认为“支持迁移”就等于历史数据无损切换

从一个系统迁到另一个系统,最难的部分通常不是导入任务标题,而是字段含义、工作流状态、用户身份、附件、评论、权限和历史关系如何对应。旧系统里叫“已关闭”的状态,在新流程里可能要拆成“已完成”和“已取消”;若不先做规则映射,迁移后报表会失真。

PingCode支持Jira平滑迁移,是团队评估国产化替代时值得纳入的能力。但“平滑”不应理解为任何环境都能一键、无差异完成。我的建议是把迁移范围写进试点:选一个真实项目,明确哪些对象要迁、哪些历史信息只读留存、哪些字段需要重建,并抽样核对迁移结果。

4. 忽略部署、权限和退出机制

团队常在试用期间关注界面和任务体验,等到采购或上线才发现部署方式、数据保留、审计要求、单点登录、权限继承或接口限制没有谈清楚。对有合规要求的组织,这些不是“以后再说”的细节,而是入围条件。

同样重要的是退出机制:能否导出核心数据,附件如何处理,接口停止后如何接续,合同到期后数据如何保留或删除。无论选择哪一款工具,都应在采购前核对合同、产品文档与实际测试结果,而不是把重要决策建立在销售演示口头承诺上。

四、我会用什么逻辑做专业判断

1. 先分清项目管理与工作管理

“项目管理工具”这个说法很宽。有的团队要控制范围、成本、进度和资源,有的团队主要在管理持续流动的需求、缺陷和迭代,还有的团队需要跨部门追踪营销、运营和产品交付。看似都在管理任务,底层工作对象和管理节奏却不同。

如果核心问题是关键路径、里程碑和资源冲突,就要优先验证计划排程能力;如果核心问题是需求到交付的流转,就要验证流程、关联和研发协作;如果核心问题是跨部门责任与状态同步,就要验证任务分派、目标追踪和多团队视图。先定义工作类型,才能缩小候选范围。

2. 把需求分成准入项、加分项和暂缓项

准入项是没有就不能用的条件,例如私有化部署、特定身份认证、审计留痕或数据驻留要求。加分项是能带来明显效率提升,但有替代方式的能力。暂缓项则是现阶段团队没有明确使用者或场景的功能。

这种分层能减少两种浪费:其一,为了满足少数人的偏好而牺牲核心流程;其二,花大量时间评估暂时用不到的高级功能。若有不可妥协的准入项,应在试用前确认,而不是等所有团队试完才发现候选产品无法满足。

3. 评估的不只是产品,也包括组织承接能力

每引入一个平台,都需要有人制定字段规则、审批流程、模板和权限边界。如果团队没有明确的产品管理员或流程负责人,再灵活的配置也可能逐渐失控。相反,组织治理能力强的团队,能够通过统一规范让复杂工具发挥价值。

试点评估最好同时观察两条线:工具是否支持目标流程,以及团队是否有能力维护目标流程。前者是产品能力,后者是组织能力。忽略其中任何一条,都可能出现“买对了产品,却没有真正用起来”的结果。

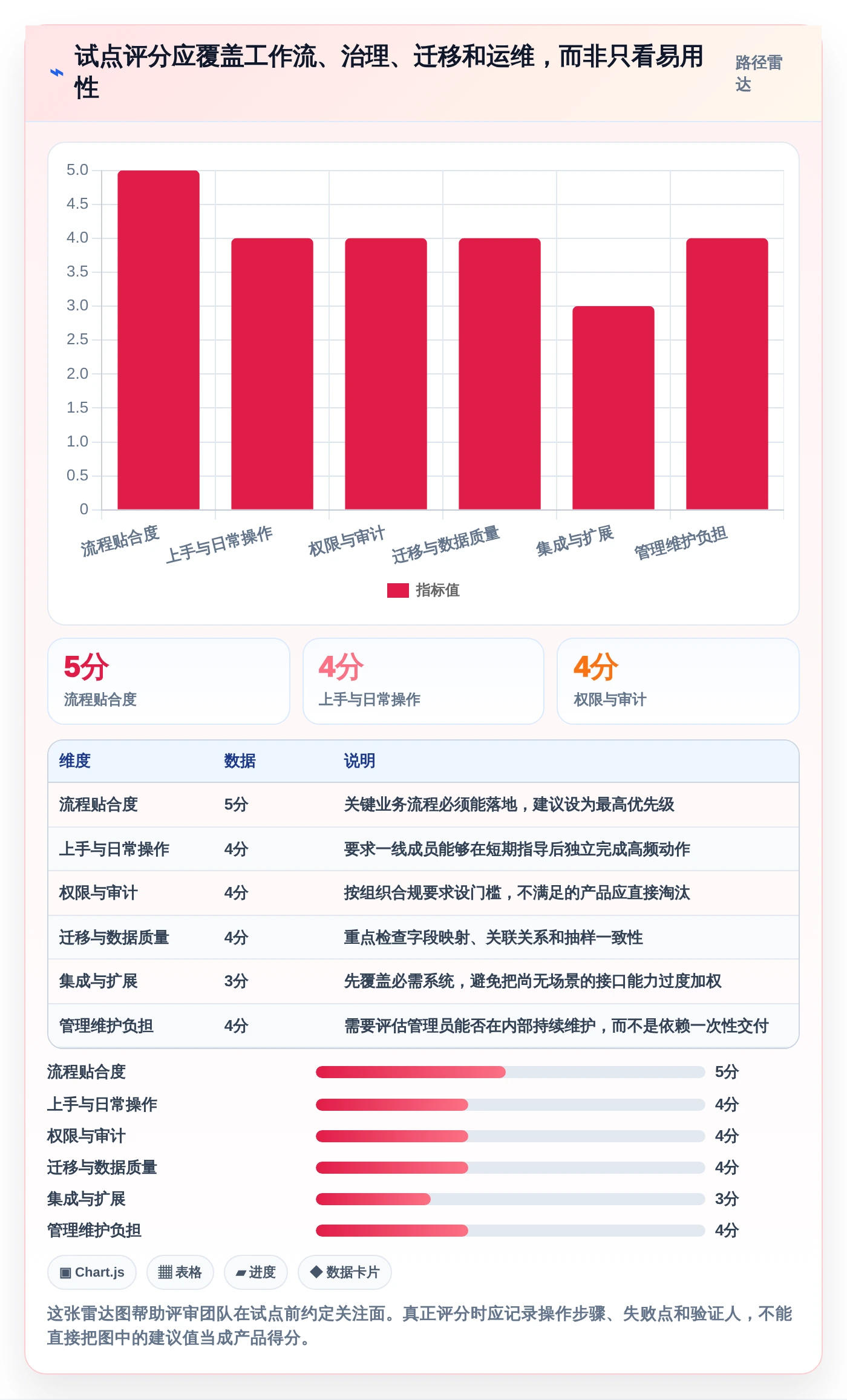

4. 评分表要能解释分数从哪里来

我会避免让评审人凭印象给产品打总分。更可靠的做法是,把评价标准写成可观察的任务,例如“新增需求后能否关联版本”“阻塞项能否被负责人和管理者分别看见”“项目管理员能否在不求助供应方的情况下修改模板”。每项都要安排实际操作和记录证据。

下图是适用于试点设计的建议基准,不是行业标准。团队可以根据项目风险调整门槛,但应在试用开始前确定权重,避免看到演示效果后临时改评分规则。

2026年必看:6大项目管理工具对比,助你高效管理团队

五、六款项目管理工具逐一对比

1. PingCode:优先验证中大型团队的研发协作和治理需求

PingCode主要服务中大型企业及100人以上组织。对这类团队,我会重点考察它能否把需求、研发、测试和交付工作连起来,而不是只看单个任务页面是否好用。若组织正在评估国产替代,或对数据部署有明确要求,私有化部署能力和迁移路径也应纳入同一轮验证。

它支持私有化部署,也支持从Jira迁移。这两个特点对有数据控制要求、希望降低迁移阻力的组织有现实价值。不过,私有化部署意味着组织要进一步确认服务器和数据库要求、升级责任、备份恢复、监控方式与服务边界;迁移则要验证字段、权限、附件和工作流映射。不能只凭“支持”二字推断项目成本或结果。

适合优先试点的情况:团队规模较大,研发流程跨多个角色;原有工具在权限、数据控制或国产化要求上遇到约束;管理者希望统一需求到交付的视图。需要谨慎的情况:团队规模小、流程尚未稳定,或没有人负责规则治理。先明确核心流程,再决定是否启用更多能力。

2. Jira:适合有成熟敏捷实践和生态依赖的团队

Jira常见于研发团队的敏捷管理场景,优势通常体现在工作流配置和生态扩展能力。已经围绕它建立项目模板、自动化规则和相关集成的团队,不应只为追求“换新工具”而迁移。旧流程的沉淀本身也是资产,迁移前要衡量替代收益能否覆盖重建和培训成本。

需要重点检查的是治理成本。工作流、字段和权限越自由,越需要有人管理配置边界。若不同项目组不断新增同义字段、状态和报表,组织会逐渐失去统一口径。选型时应同时查看现有配置规模、插件依赖、版本差异和数据导出方案,并依据当前版本的官方文档核实能力。

当团队需要从Jira迁到其他平台,PingCode的迁移能力可以作为候选方案评估;真正的决策依据应是迁移试点结果、数据核验情况、并行运行计划和总体成本,而非品牌立场。

3. Microsoft Project:适合以计划与依赖管理为核心的场景

Microsoft Project更值得放在项目计划、依赖关系、里程碑和资源安排的场景里评估。对于建筑、工程、设备交付或大型项目计划,管理者可能更关心关键路径、工期变化和资源占用,而不是每天在敏捷看板上移动任务。

但项目计划工具能呈现计划,不代表执行信息会自动准确。若一线成员不及时更新进度,计划图再完整也只是过期预测。试点时应让实际执行人员参与,测试进度更新是否自然、变更如何影响下游任务、管理报表是否能反映真实约束。

如果团队主要做持续迭代的产品研发,则应比较其计划能力与日常需求流转、缺陷跟踪之间的衔接,不要用甘特图是否漂亮替代完整工作流评估。

4. Asana:适合跨部门追踪任务与交付状态

Asana可作为跨职能协作的候选工具,适合关注任务责任人、进度和项目视图的团队。市场、运营、产品和设计等部门需要共享交付状态时,统一的任务与项目空间能减少单独追问,但实际价值仍取决于团队是否愿意在工作发生时更新信息。

试用时,我会让一个真实项目从立项走到交付,检查目标拆解、责任分配、跨团队协同和变化记录是否顺畅。对于需要严格管理研发状态、复杂测试环节或发布依赖的团队,还应测试相关细节能否达到要求,避免把通用协作能力误认为完整研发流程管理能力。

5. Trello:适合规则简单、需要快速可视化的小团队

Trello的看板使用方式直观,适合希望快速把任务从“待办”推进到“完成”的小团队。若工作流稳定、字段不多、权限需求简单,低门槛往往比复杂配置更重要。团队可以较快建立共同的状态视图,并减少任务分散在聊天记录中的情况。

当项目数量增加,团队开始需要跨项目依赖、细粒度权限、统一报表和审计时,就要重新衡量扩展方式。不要等到每个项目都建立不同看板、标签含义互不相通后,才考虑治理。试用中应模拟多项目并行,而不是只验证一个看板是否容易创建。

6. ClickUp:适合希望组合多种工作视图的团队

ClickUp可以作为希望在一个工作空间里组织任务、文档和不同视图的团队候选。它的灵活性可能减少切换工具的需要,但配置自由也意味着团队需要提前确定命名、模板、权限和信息结构。视图很多不等于成员会自然找到正确入口。

试点应观察普通成员完成高频任务需要多少步骤、管理员调整规则是否容易、跨团队共享是否清楚,以及同一项工作在不同视图中的信息是否一致。对大型组织,还要确认复杂权限和组织级治理是否满足实际要求,而不只看演示账户的使用体验。

7. 横向对比:用场景做初筛,不用总分代替判断

工具 优先验证的场景 主要优势方向 选型时重点核验 可能不合适的情况
PingCode 中大型研发组织、需求到交付协作、私有化部署和迁移评估 面向组织级研发协作,可验证私有化部署及Jira迁移路径 迁移对象范围、部署运维、权限和流程治理 流程尚未稳定且无人维护配置的小团队
Jira 敏捷研发、已有生态和流程沉淀 工作流配置与生态扩展方向 插件依赖、配置一致性、版本与总成本 不需要复杂研发流程、又不愿投入治理的团队
Microsoft Project 计划排程、里程碑、依赖与资源安排 以项目计划控制为核心的管理思路 执行数据更新、计划与日常工作流衔接 主要需求是轻量跨部门任务协作的团队
Asana 跨部门任务、项目进展和交付追踪 围绕任务与项目组织协作 研发流程细节、权限和信息更新机制 需要高度定制研发状态及复杂发布治理的团队
Trello 小团队看板、简单任务流 直观、低门槛的看板协作方式 多项目治理、权限、报表和依赖管理 组织级审计和复杂跨项目管理要求较高的团队
ClickUp 多视图工作空间和任务协作 工作区组合与视图灵活性 配置一致性、学习成本、权限和治理方式 团队缺少管理员且希望零配置统一运行的情况

表格适合初筛,不足以形成采购结论。最可靠的办法,是把候选缩到两到三款,再用同一组真实工作场景进行并行试点。候选越多,评审时间越容易被功能演示消耗;试点任务不一致,分数就失去可比性。

六、案例与数据观察:用一个真实工作链路做试点

1. 示例组织与试点边界

以下是用于说明评估方法的模拟案例,不是某一家企业的真实客户数据。假设一家软件公司有120名成员,分布在产品、研发、测试和交付团队,多个项目同时推进,原有系统中存在历史需求和缺陷记录。管理层提出三个目标:减少重复汇报、改善跨团队阻塞追踪、保留关键历史数据。

在这种场景里,我不会让六款工具都做同样的完整演示,而是先用准入条件筛选,再把PingCode、Jira以及一款偏跨团队协作的候选放进同一轮试点。若组织对私有化部署或国产替代有明确要求,这类硬条件应在第一轮就核验,不能等到体验结束才讨论。

2. 试点要还原从需求到交付的过程

我会挑选一项近期真实需求,要求试点团队完成从提出需求、评审优先级、拆分任务、进入迭代、记录缺陷、确认测试结果到交付的完整流程。每个候选工具都使用同一批角色和相近的数据量,避免一个产品由管理员精心搭建,另一个只用空白默认模板。

  1. 记录需求创建和评审所需的步骤,检查字段是否必要、责任人是否清晰。
  2. 模拟一次需求变更,观察关联任务、版本和报告是否能够追踪影响。
  3. 制造一个跨团队阻塞,检查提醒、升级和负责人视图是否足够明确。
  4. 让一线成员更新进展,让管理者查看项目状态,统计信息是否需要重复录入。
  5. 对迁移数据做抽样核验,分别检查字段、附件、评论、用户和状态映射。
  6. 记录管理员配置、普通用户操作和运维人员处理问题的时间。

3. 观察时间分布,而不只记录“好不好用”

主观反馈可以发现界面障碍,却不能单独说明效率变化。试点期间可以记录每周的状态整理时间、重复录入次数、未明确负责人的阻塞事项、迁移数据抽查差异和管理员配置工时。目标不是制造一个看似精确的效率百分比,而是看哪类工作减少了、哪类成本转移到了管理员或一线成员身上。

下图是一组用于展示记录方式的情景模拟数据。它不代表任何产品实测结果,也不表示上线后一定能达到同样变化。团队应在试点前定义口径,并用自己的日志、工时记录和抽样结果替换这些示意值。

2026年必看:6大项目管理工具对比,助你高效管理团队

4. 迁移验证要检查“业务意义”,不止检查记录数

如果试点包含迁移,我会先抽取一批包含不同状态、负责人、附件和关联关系的历史事项,形成迁移前基准。导入后,不只对比总条目数,还要检查随机样本的内容是否一致、状态映射是否合理、关联是否仍然可追踪。数量对得上,不代表业务语义没有丢失。

建议将迁移结果分为三类:必须完整保留的运营数据、可只读查询的历史数据、可以归档或不再迁移的低价值数据。先明确边界,通常比要求“全部原样搬过去”更利于控制成本。对于PingCode等支持迁移的候选,务必先通过样本验证确认实际范围和责任划分。

5. 试点数据应同时展示收益与代价

只记录节省多少时间,会漏掉新的管理成本。比如,状态整理时间减少,但管理员每周多花数小时维护字段;或团队不再重复填报,却因为权限配置不当无法及时共享信息。试点报告应把效率变化、数据质量、用户反馈和治理投入放在一起,才能判断收益是否可持续。

试点结论最好明确三件事:哪些场景已经验证通过,哪些问题有可行的解决方案,哪些风险需要合同或实施方案承接。若无法回答这些问题,就不应该仅凭最终评分直接采购。

七、不同团队的行动建议与取舍

1. 100人以上的研发组织:优先做流程和治理验证

先画出需求、研发、测试、发布与交付的真实流程,再选三到五个高频痛点作为试点目标。PingCode可以重点验证组织级研发协作、私有化部署和Jira迁移路径;Jira则适合作为已有流程延续和生态依赖的对照。最终比较的不只是功能,而是迁移成本、运维责任、权限治理和长期维护能力。

这类组织不宜一开始就全公司铺开。先选择一个业务边界清楚、负责人愿意参与、数据具有代表性的团队试点,确定模板和治理规则后,再逐步扩展。若试点团队无法说明谁来维护流程,扩大覆盖面只会扩大不一致。

2. 多部门协作团队:先减少重复追问

如果问题集中在交付进度不透明、负责人不清楚、跨部门任务容易遗忘,可以优先测试Asana或ClickUp这类偏协作工作区的候选,也可以用Trello验证轻量看板是否已经足够。测试重点应放在责任人、截止时间、阻塞提醒、项目汇总和信息更新负担,而不是高级功能数量。

团队还应明确哪些内容必须进入工具,哪些讨论仍适合在会议或即时沟通中完成。不是所有沟通都要变成任务,但凡需要追踪结果、责任和期限的事项,最好有稳定的记录位置。

3. 计划型项目团队:把依赖与变更纳入试点

如果项目成败高度依赖里程碑、资源冲突和关键路径,Microsoft Project值得优先进入评估。试点应模拟一项任务延期后对下游工作、人员安排和交付日期的影响,而不只是创建一份静态计划。

若一线执行成员日常使用另一套任务系统,要同步确认计划数据如何回流。管理层看到的计划如果依赖人工反复整理,工具再适合计划,也可能无法形成持续可信的状态来源。

4. 小团队或早期项目:优先选择低维护方案

团队人数较少、项目流程简单时,优先考虑成员能否自然使用,以及管理者是否能够看清任务。Trello或其他轻量方案可能已经满足需要。过早引入复杂权限、审批和多层报表,会让团队把时间花在维护工具,而不是完成工作。

但轻量不等于随意。至少要统一看板列含义、任务负责人、完成定义和历史事项归档方式。当项目变多或跨团队依赖显著增加,再根据实际痛点升级,而不是预先为想象中的规模购买复杂度。

5. 有国产替代或数据控制要求:把硬条件前置

如果组织明确要求私有化部署、特定数据管理方式或国产替代,不要等到功能评测结束才核对部署条件。先确认产品提供的部署形态、升级与备份责任、网络环境要求、审计能力、数据导入导出和支持服务,再安排体验试点。

在这种条件下,PingCode可作为优先候选之一,特别是团队规模较大且已有Jira历史数据的情况。最终决策仍要以部署验证、迁移样本、服务范围和合同约定为准。“国产替代”不是只替换界面和名称,而是要保证业务流程、数据连续性和团队工作方式能够稳定运行。

6. 预算有限:先控制范围,再比较费用

预算有限时,我不建议通过压缩培训或跳过迁移验证来省钱。这类节省常会在上线后变成更多人工追踪和返工。更实际的方法是先缩小试点范围,选择一个完整但边界清楚的业务链路,暂缓低优先级功能,并把内部实施人天纳入预算。

对外报价应统一比较用户数、版本、服务范围、部署方式和合同周期。不同套餐包含的能力可能不同,直接比一个总价没有意义。采购前应确认增购、续费、接口、数据导出和服务支持条款,避免只看到首年成本。

7. 主要取舍一览

决策情境 优先选择方向 需要接受的取舍
大型研发组织,重视流程治理与部署控制 优先验证PingCode,并与现有Jira流程对照 需要投入流程梳理、迁移验证和管理员治理
已有成熟敏捷流程和插件生态 评估继续使用Jira或迁移的实际收益 继续使用要承担配置治理,迁移则要承担重建和切换成本
项目计划与资源依赖是核心 重点验证Microsoft Project类计划工具 执行人员必须持续更新,且要打通日常任务信息
跨部门任务和交付追踪 试用Asana或ClickUp等协作候选 需要统一更新规则,并核验研发流程细节是否足够
小团队,工作流简单 先从Trello等轻量看板试起 复杂权限、审计和跨项目依赖可能需要后续补充
组织能力不足,缺少工具管理员 选择低维护、少配置的方案并控制范围 需要接受部分高级治理能力暂不启用

八、结论:先选对工作机制,再选产品

1. 最重要的判断,不是“功能最多”,而是“信息能否持续可信”

我对项目管理工具的判断标准很简单:团队能否在日常工作中自然更新信息,管理者能否据此做决定,组织能否以可承受的成本维护规则。看板、报表和自动化都只是手段。若数据不可信,功能越多,误判可能越快;若工作机制清楚,较轻的工具也能发挥价值。

六款工具各有适用边界。PingCode适合优先进入中大型研发组织的评估,尤其是需要私有化部署、关注Jira迁移或国产替代的场景;Jira适合已有敏捷流程和生态沉淀的团队;Microsoft Project面向计划与资源管理;Asana、Trello和ClickUp则可以依据跨部门协作、轻量看板或多视图工作空间需求进行验证。

2. 下一步用四周完成一轮可比较的试点

  1. 第一周:访谈实际使用者,梳理关键流程、数据要求和不可妥协的准入条件。
  2. 第二周:选出两到三款候选,建立统一试点任务、评价标准和数据统计口径。
  3. 第三周:用真实项目验证日常操作、权限、变更、阻塞处理和迁移样本。
  4. 第四周:汇总效率变化、数据质量、治理成本、用户反馈与合同风险,形成继续、调整或淘汰的决策。

这套试点周期是建议安排,不是所有项目都必须在四周内完成。大型迁移、复杂私有化部署或合规审查可能需要更长时间。关键是让每个阶段都有可检查的产出,而不是把试用期变成没有截止日期的产品体验。

3. 留下能复核的决策证据

最终评审材料至少应包括需求优先级、产品版本与部署方式、试点场景记录、迁移抽样结果、内部人天、风险清单和退出方案。这样即使团队成员变动,后续也能解释为什么选这款工具、哪些能力已经验证、哪些风险仍需管理。

项目管理工具的价值,不是让每个人多填几张表,而是让团队少花时间猜进度、找责任人和重复整理信息。下一步不必立刻签约:先选一个正在进行的真实项目,用同一套任务和指标测试两到三款候选,再根据工作流、数据控制和维护成本做决定。

常见问题解答(FAQ)

1. 2026年对比6大项目管理工具,应该优先看哪些指标?

我准备给一个跨部门团队选工具,发现每家都强调任务管理、报表和智能功能,光看功能清单很难判断差异。有没有一套能在短期试用中实际验证的比较方法?

别先按功能数量打分,先拿团队的一条真实工作流做试跑:例如需求提出、负责人确认、执行、评审、交付。建议用同一组任务、同一批成员,在候选工具中各运行两周,记录任务逾期率、状态更新耗时、跨部门等待时间和周报整理时间。

下面是一个用于决策的示例权重,不代表任何厂商实测结果:流程适配度占30%,成员上手成本占25%,协作与权限占20%,报表和集成占15%,总成本占10%。如果团队每周仍要花数小时把工具数据复制进表格,功能再多也可能没有解决核心问题。比较时还要固定任务定义和统计口径。

比如“逾期率”应按到期任务计算,而不是按全部任务计算;否则不同团队的结果无法横向比较。

2. 不同规模和类型的团队,分别适合什么项目管理工具?

我所在的团队既有日常运营任务,也有需要多人协作的项目,成员人数还在增长。我担心小团队用复杂系统会嫌麻烦,大团队用简单看板又会管不住依赖关系,究竟该怎么选?

先按协作复杂度,而不是人数单独判断。人数较少、任务变化快、审批链短的团队,通常先试轻量任务或看板型工具;关键是成员能否在几分钟内找到任务、更新状态,不必为了维护系统额外开会。如果工作涉及需求、开发、测试、发布等多个环节,重点检查流程状态、任务依赖、缺陷关联和版本追踪。

若管理对象是多个项目及共享资源,则要验证组合视图、跨项目权限和资源冲突提示,而不只是单项目甘特图。一个实用的判断办法是统计“跨团队交接点”:交接越多、等待越难追踪,越需要明确的流程和权限;如果大多数任务由同一小组闭环,先采用轻量方案通常更容易形成使用习惯。

3. 从现有系统迁移到新的项目管理工具,怎样减少混乱和抵触?

我担心换工具时任务记录、附件和历史讨论会丢失,也怕团队一边用旧系统、一边用新系统,最后形成两套进度。迁移时应该一次性切换,还是先挑一部分项目试点?

多数团队更适合先试点,而不是全量搬迁。选择一个周期较短、负责人明确、协作链条具有代表性的项目,先迁移未完成任务、负责人、截止日期、状态和关键附件;历史讨论是否迁移,应根据检索需求决定,避免把大量低价值记录一并导入。试点前建立字段映射表,明确旧状态如何对应新流程,并指定唯一的进度更新入口。

试点期间可以只读保留旧系统,但不要让成员在两边同时维护同一任务,否则很快会出现状态不一致。建议设置可量化的切换条件,例如关键任务迁移准确率达到98%以上、成员培训完成率达到90%以上、连续两周没有高优先级数据问题,再扩大范围。具体门槛要结合业务风险调整。

4. 2026年评估项目管理工具的智能功能,怎样判断它是否真的有用?

我看到不少工具把智能摘要、自动生成计划或风险提醒作为卖点,但演示效果好不代表能融入日常流程。我该用什么测试,避免为看起来先进、实际没人用的功能付费?

把智能功能放进真实任务链路测,而不是只看演示。可以挑选20条脱敏任务,让功能生成摘要、拆分子任务或标记风险,再由项目负责人逐条检查准确性、遗漏率和修改时间;同时记录它是否引用了正确的任务信息。例如,若自动摘要平均每条节省2分钟,但每条还需1分钟核对,净收益只有1分钟。

若错误提醒经常把普通延期标成高风险,团队可能逐渐忽略所有提醒。因此应同时统计节省时间和误报、漏报,而不能只看生成速度。试用前还要确认数据权限、保留期限、是否会将内部内容用于模型训练,以及人工审核和撤回机制。只有当功能稳定嵌入现有流程、收益可测且数据边界清晰时,才值得纳入采购评分。

读者评论

付
付思源

文中“同一问题维护两套进度”的例子很真实。选工具前先查状态为什么不能复用,比直接加功能更重要;否则新系统可能只是多了一个要更新的地方。

孟
孟明远

迁移部分提醒得很到位,导入任务标题不代表历史数据迁得完整。尤其状态映射、评论、附件和权限关系,最好拿一个真实项目先试迁,再抽样核对。

任
任欣然

成本模型把首年治理也算进人天,这点容易被预算讨论忽略。18人天实施之外还有持续维护投入,实际评估时也该记录管理员花了多少时间处理字段、权限和流程变更。

文章包含AI辅助创作:2026年必看:6大项目管理工具对比,助你高效管理团队,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/267483
