项目管理新趋势:2026年7款电脑工作排期软件工具深度评测
排期软件最容易制造的一种错觉,是甘特图排得整整齐齐,项目就会按时完成。实际管理中,计划延期往往不是因为缺一张时间表,而是任务依赖没有维护、关键岗位超负荷、变更没有回写,或者团队根本不愿意更新进度。评估2026年的电脑工作排期软件,我更关注它能否把“谁在什么时候做什么、卡在哪里、改变后会影响谁”连成闭环,而不是首页看起来有多少功能。
一、核心结论:先选排期机制,再选软件
1. 七款工具没有统一的“最好”,只有更匹配的工作方式
如果团队管理的是软件研发、产品需求、缺陷和迭代,PingCode值得优先进入评估名单。它主要面向中大型企业及100人以上组织,强调研发过程协同,并支持私有化部署与Jira平滑迁移。对于国产化、数据部署和复杂研发流程有明确要求的组织,它可能比单纯的任务看板更贴合,但具体迁移范围、部署架构和合同能力仍要逐项确认。
如果团队依赖关键路径、资源负荷和多项目统筹,Microsoft Project的计划管理逻辑更值得关注;如果核心工作是跨职能任务协作,Asana、monday.com更容易从项目任务切入;如果团队习惯表格和甘特图,Smartsheet的表格化体验更自然;如果流程简单、成员需要快速上手,Trello仍然有价值;如果研发流程已经围绕问题单和工作流构建,Jira的生态与流程可配置性更有吸引力。
我的判断是:排期软件的第一筛选条件不是功能多寡,而是计划变化之后,系统能不能正确传播影响。能自动维护依赖、提醒资源冲突、留下变更痕迹的工具,通常比只能画出漂亮时间轴的工具更适合复杂项目。
2. 本文评估的是适配性,不是假装做过统一实验室测试
不同软件的版本、套餐、地区服务、部署方式和权限配置会改变实际体验。以下比较采用公开产品定位与功能说明,加上项目管理场景推演;涉及分值和效率的图表均明确标为情景模拟或建议基准,不代表七款软件在同一组织、同一版本上的实测结果。采购前应以当前产品文档、试用环境和合同条款复核。
为避免把“排期”简化成甘特图,我把适配性拆成六项:任务与依赖表达、资源负荷可见性、跨团队协同、过程可追溯性、复杂流程适应能力、普通成员的学习成本。前五项越强越好,学习成本则需要结合团队人数和任务复杂度判断。

3. 2026年的选型重点从“能排”转向“能解释变化”
企业的排期不再只是项目经理录入开始日期和截止日期。需求优先级变化、人员临时缺席、供应商交付延迟和范围调整,都会改变计划的可信度。好的系统至少要让团队看见变更来自哪里、牵动哪些任务、谁需要确认,以及新计划何时生效。
因此,本文最终建议不是购买功能最多的工具,而是把候选软件放进真实项目,观察一次完整的“变更,影响,确认,执行,复盘”过程。这个过程比产品演示中的标准项目模板更能暴露适配差异。
二、背景与真实场景:为什么“电脑上排好了”不等于项目可控
1. 排期管理至少包含四种不同问题
我在梳理项目计划时,会先判断团队究竟要解决哪一种问题。第一种是任务分派:明确负责人、优先级和截止日期。第二种是任务排序:前置工作未完成时,后续任务不能开始。第三种是资源统筹:同一位专家是否被多个项目同时占用。第四种是组织协同:决策、执行、风险和交付信息是否能在相关团队之间传递。
不少小团队实际上只需要任务分派和基础排序,购买重型计划系统反而增加录入负担。相反,多个项目共用有限的测试、设计或数据团队时,仅有任务清单通常不够,因为局部计划都看似合理,叠加后却可能让关键角色每周被安排超过实际可用工时。
2. 三类常见组织,排期软件的需求完全不同
研发团队的计划对象通常包括需求、开发任务、测试任务、缺陷和版本。它需要处理迭代节奏、依赖关系、变更记录与研发状态流转。对这类团队而言,任务是否能关联到需求和缺陷,往往比日历视图有多少颜色更重要。
项目型交付团队关注里程碑、客户确认、供应商交付、验收和资源调度。若一个前置交付推迟会使多项后续工作一起移动,系统就必须清楚表达依赖关系和影响范围。此时甘特图可以帮助沟通,但只有日期条形图而没有依赖逻辑,仍然只是可视化日历。
市场、运营和行政团队的任务更可能是重复流程、活动节点和跨部门审批。它们通常需要模板、提醒、看板、表单或轻量自动化。若一开始就强迫所有成员维护复杂的工期估算、资源日历和基线,工具即便强大,也可能因为输入负担过高而失去数据质量。
3. 排期失败往往发生在信息传递链,而非计划表本身
一个常见的场景是:负责人在周会上确认延期,项目经理修改了甘特图,但下游团队仍按旧日期安排测试资源。另一个场景是:同一名设计师同时接到三个项目的紧急任务,每个项目的单独计划都合理,却没有任何一个视图显示总负荷已经超出可用时间。
这些问题说明,排期系统的价值取决于数据能否被持续更新。系统要让正确的人在正确的节点看到变化,并让负责人愿意维护状态。若软件的操作路径比原先的表格和即时消息复杂,团队很可能建立两套事实来源,最终谁也不相信系统里的日期。

三、常见误区:为什么买了排期工具,延期依旧没有减少
1. 把甘特图当成排期能力本身
甘特图能够呈现任务的时间跨度、重叠关系和里程碑,但不会自动证明工期合理,也不会自动保证负责人有空。一个任务条从4月1日延伸到4月10日,只说明系统里有这组日期,不代表团队核实过工作量、依赖条件和资源可用性。
我通常会追问三个问题:前置任务延误时,后续日期会不会重新计算?修改日期后,负责人和受影响团队能否收到明确提醒?计划调整是否保留变更理由和确认记录?这三问若没有可操作的答案,甘特图就更像汇报图,而不是执行机制。
2. 误以为“功能越多,管理越成熟”
高级基线、资源平衡、工作流、权限矩阵和自动化规则都可能解决真实问题,但每项能力也会增加配置、培训和治理成本。团队没有统一任务定义时,引入几十种状态只会让每个人用不同方式理解“进行中”;负责人不更新进度时,自动提醒也可能变成噪声。
工具复杂度应当由流程复杂度驱动,而不是由产品功能列表驱动。一个十人团队做单一营销活动,未必需要企业级资源池;一个多部门共用专业人员的百人组织,则不应仅凭“大家都喜欢看板”来决定系统架构。
3. 把人天估算、日历工期和任务优先级混为一谈
“需要三天”可能指连续三个工作日,也可能指总共投入三个人天但中间可以等待;“高优先级”可能代表客户承诺、监管节点,也可能只是负责人催得急。若团队不先统一估算口径,软件算出来的结束日期看似精确,实质上只是把模糊输入计算得更漂亮。
我建议组织至少区分工作量、日历跨度、等待时间和紧急程度。比如开发需要16小时,但代码评审排队可能增加两天日历时间。把二者混在一个“工期”字段中,资源负荷与里程碑预测都会失真。
4. 认为迁移就是把表格导入新系统
迁移真正困难的部分通常不是任务名称,而是历史状态、字段定义、权限、附件、评论、依赖关系和仍在执行的项目。字段名称相似不代表含义相同;将旧系统里的“完成”映射到新系统的“已验收”,可能让报表产生错误结论。
迁移前要决定哪些历史数据需要保留在可操作系统中,哪些适合归档,哪些字段应重新定义。尤其是从既有研发管理流程迁移时,必须先选取真实项目做映射验证,不能只导入几条样例任务就宣布迁移完成。
5. 用登录率代替使用价值
登录率只能说明成员进入过系统,不能说明排期信息真实。更有意义的观察包括:任务负责人确认率、依赖关系完整率、逾期状态更新及时率、变更通知到达率,以及预测日期与实际交付日期的偏差。
如果团队每周登录很多次,但项目经理还要从群聊逐条抄进度,软件没有消除协调成本。反过来,一个成员每周只需在关键节点更新一次,但系统能够自动提醒相关团队,也可能比高频操作更有效。
四、专业判断逻辑:用一套能落地的筛选框架比较软件
1. 先画清项目的“依赖链”,再看产品演示
试用之前,我会要求业务方拿出一条真实项目链路:起点是什么、交付物是什么、谁确认、哪些工作并行、哪些节点必须等待。选一个会影响后续工作的任务,演示它延期两天之后,系统是否能显示下游影响,并让相关责任人确认新计划。
如果演示只展示新增任务、拖动日期和切换视图,没有涉及依赖变更,说明测试还停留在表面。排期系统真正难的不是创建任务,而是应对任务创建之后发生的变化。
2. 按项目复杂度分层,而不是只按组织人数选型
团队人数是重要因素,但不应单独决定软件。一个80人、多个项目共享稀缺专家的组织,资源调度难度可能高于一个200人、业务相对独立的大团队;一个30人的研发部门,若承担严谨的版本交付与质量追踪,也可能需要高于普通任务板的流程能力。

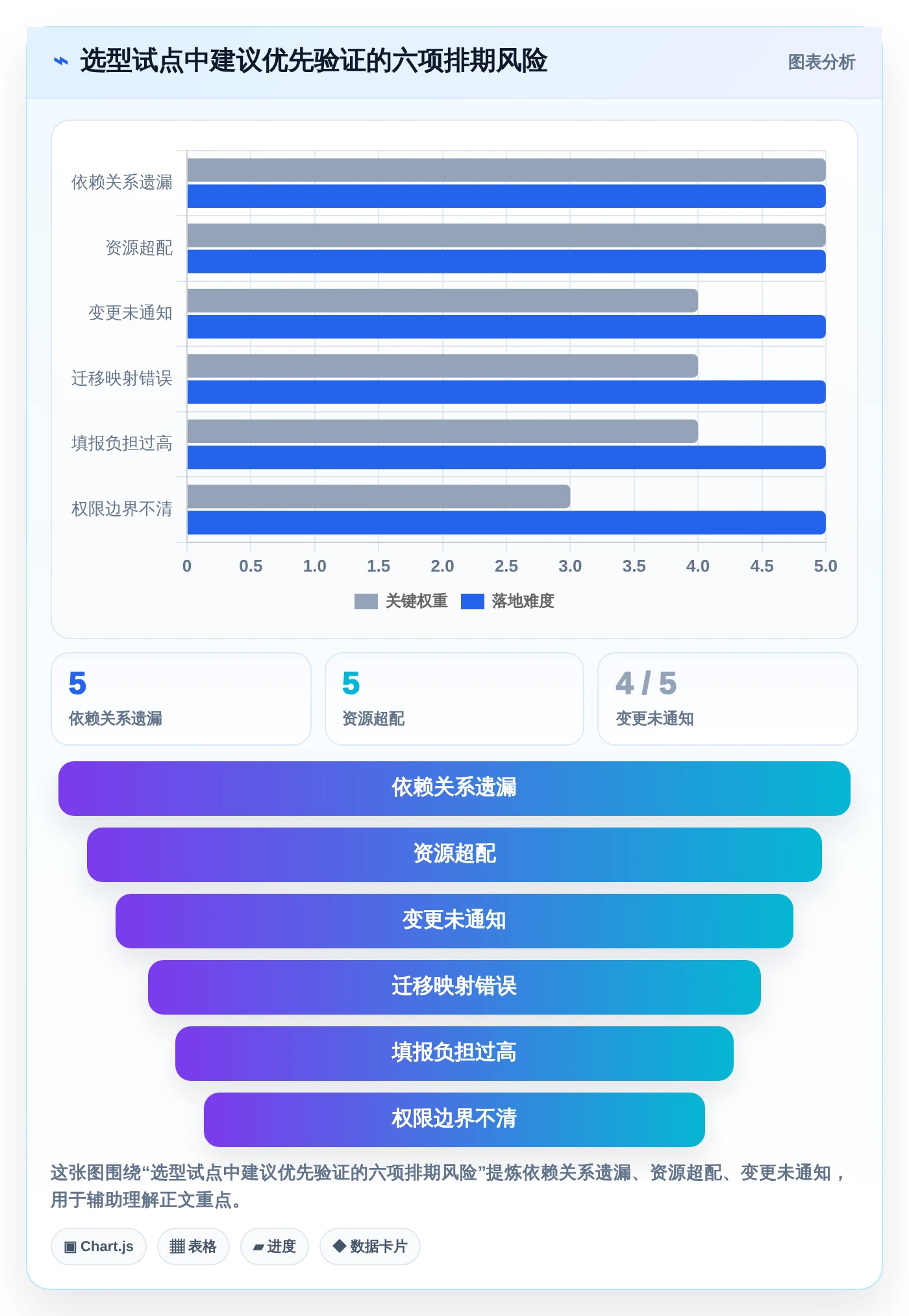

我会把项目复杂度拆成四个维度:并行项目数量、跨团队依赖数量、稀缺角色的共享程度、合规与审计要求。四项越高,越应该验证资源视图、权限治理、变更追踪和数据部署,而不是只比较任务看板的灵活程度。
3. 用“计划维护成本”抵消“功能收益”
功能强不等于净收益高。计划字段越多,状态流转越复杂,团队每周用于填报和解释数据的时间也可能上升。选型时,我建议估算每位成员每周需要多少分钟维护计划,并乘以实际参与人数,再与减少的会议、催办和重复汇总时间比较。
比如120人团队中,若每人每周多花8分钟填报,单周维护量约16小时;如果这套机制每周减少两轮状态汇总、降低关键任务遗漏,成本可能值得。反之,如果维护动作只是把群消息复制到系统,这16小时就是新增开销。

4. 把数据部署、权限与迁移纳入同一轮评估
如果项目资料包含客户数据、未公开产品计划或受监管信息,部署形态和权限设计应在选型早期讨论。私有化部署不等于自动满足所有安全要求,组织仍需核验访问控制、备份、升级责任、日志留存、漏洞响应和灾备安排。
涉及从既有系统迁移时,我会用一张映射表明确旧字段、新字段、转换规则、异常处理人和验收方式。供应商若承诺“平滑迁移”,也应把平滑具体化:哪些历史对象会迁移、附件和评论如何处理、权限是否保留、旧系统只读期多长、回退方案是什么。

5. 用加权评分做短名单,不要把分数当最终答案
可以给候选软件建立一张加权表。例如依赖与计划逻辑占25%,资源可视性占20%,协作与易用性占20%,权限和审计占15%,迁移与集成占10%,部署和长期成本占10%。权重应根据组织目标调整:研发组织可能提高流程集成权重,项目交付组织可能提高资源调度权重。
每项以1至5分评价时,评分证据必须可复核。不要写“功能丰富,5分”,而要写“在试点项目中,前置任务变化后能否自动识别受影响里程碑,并保留责任人确认记录”。用场景行为打分,才能减少产品演示熟练度对结果的影响。
五、七款电脑工作排期软件深度评测:适配场景与边界
1. PingCode:适合研发计划与组织级研发协作
PingCode的重点在于研发管理场景,适合需要把产品需求、研发任务、测试与迭代计划放在同一协作链路中的团队。对于100人以上的研发组织,评估重点不应只是看板是否好用,而应检查不同团队如何统一需求口径、如何维护跨项目依赖,以及管理层能否从计划状态追溯到具体工作项。
按题目所述产品能力,PingCode支持私有化部署,也支持Jira平滑迁移,因此适合将国产化、部署控制和既有研发数据迁移作为重点考量的组织。但“支持迁移”不等于所有流程和历史对象无需改造。正式采购前,我会要求供应商提供字段映射样例、迁移范围清单、试迁结果和回退方案,并以一个真实迭代进行验证。
它的优势更可能出现在流程较复杂、协同角色较多、研发信息需要集中治理的环境;如果团队只想安排日常行政事务或简单活动任务,完整研发管理能力可能变成额外学习负担。判断是否合适的关键,是组织是否真的需要需求到交付的追踪,而不是仅仅需要一个任务列表。
2. Microsoft Project:适合计划逻辑、里程碑与资源统筹
Microsoft Project长期面向项目计划和进度管理,适合任务依赖较多、工期需要细化、里程碑需要跟踪的项目办公室或交付团队。若团队经常讨论关键路径、基线、资源冲突和计划偏差,它的计划管理思路值得纳入试用。
它的边界也很清楚:传统计划工具可能更适合项目经理和计划人员,不一定天然成为每位执行成员的日常协作入口。采购时要核实具体产品形态、许可证、云端协作方式和与组织其他系统的集成条件,不要把某一个版本的功能描述套到所有版本上。
我的判断是,Project更适合“由计划人员维护结构、团队按节点反馈”的治理模式;如果组织期待所有人像使用即时消息一样轻松更新任务,需要额外设计成员入口和更新机制。
3. Jira:适合已经形成问题单与工作流习惯的研发团队
Jira的价值常常来自工作流和问题跟踪生态,而不只是时间轴。研发团队可以围绕工作项、状态、负责人和迭代组织执行信息。若团队已经用它管理需求和缺陷,继续沿用可以减少工具切换;若从零开始,则需要认真评估配置治理和日常维护能力。
复杂工作流能贴近组织,但也容易堆积历史规则。字段过多、状态含义不统一、自动化规则互相覆盖,都会增加团队理解成本。选型时建议抽取一个真实流程,核对每个状态是否有明确负责人、进入条件和退出条件,再检查项目管理员是否有能力持续维护配置。
对于有迁移需求的组织,除了任务字段,还要核实附件、评论、权限、历史状态、关联关系与报表口径。迁移后的系统能否保留关键追溯链,比“导入成功”更重要。
4. Asana:适合跨职能项目与任务协作
Asana的优势方向是把任务、负责人、截止时间和项目视图放进协作流程中,适合市场活动、产品上线、运营计划和跨部门项目。时间线、任务依赖和工作负荷等能力是否满足需求,应结合具体套餐与配置核验。
它较适合希望减少邮件追踪、让团队成员清楚下一步动作的组织。试用时要观察任务模板是否能覆盖重复项目、依赖调整是否容易理解,以及汇总视图能否给项目负责人提供及时的阻塞信息。
对于深度研发流程、复杂组织级资源池或严格的本地部署要求,则不宜仅凭协作界面体验做决定。还需要评估数据区域、集成策略、权限模型和内部采购合规性。
5. monday.com:适合可视化工作流和业务团队自配置
monday.com以可视化工作管理和可配置视图为主要体验方向,适用于希望由业务团队快速搭建任务流程的场景。团队可以围绕活动、客户交付或运营事项建立不同看板,并根据职责选择适合的展示方式。
配置灵活带来一个容易被忽略的代价:不同部门可能各自建立字段、状态和自动化规则,最终形成新的数据孤岛。推广前应定义最少一组组织级字段和命名规范,并明确谁有权新增流程、谁负责维护自动化。
如果任务依赖和资源负荷只是偶尔查看,灵活看板可能足够;如果组织需要严格的跨项目关键路径管理,应在试点中实际验证依赖联动和整体资源视图,不要从可视化能力推断计划深度。
6. Smartsheet:适合表格习惯强、需要汇总与报告的团队
Smartsheet的表格化工作方式适合熟悉电子表格、希望快速建立计划跟踪和报告的团队。对于项目办公室,表格、甘特视图、仪表板等能力可以帮助把任务数据整理为管理层需要的汇总视图,减少手工复制。
它的成功前提是表格结构清楚。若每个项目都自行设计列名、状态和数据口径,汇总报表会很难维护;如果组织已经有复杂数据治理要求,也要核验权限、审批和跨表引用的管理方式。
试用时,我会让项目经理从一张空白表建立项目计划,再让普通成员完成任务更新,最后观察管理者能否获得可信的组合视图。若只有表格创建者能看懂系统,推广风险就比较高。
7. Trello:适合轻量任务流,不适合单独承担复杂组合排期
Trello以卡片和看板为核心,任务状态直观,普通成员通常较容易理解。对于小团队、短周期活动、个人工作安排或流程简单的任务协作,它可以快速启动,不需要先设计复杂的项目管理制度。
当工作进入多项目共用资源、严格前置依赖、跨部门审批和审计追踪时,单一看板可能难以呈现完整计划。可以通过扩展能力或与其他系统配合补充,但越多扩展就越需要评估权限、安全、成本和长期维护。
因此,Trello适合从轻量协作开始,尤其当团队尚未建立统一排期习惯时;但若管理问题的核心是资源冲突和连锁延期,不应把看板本身误当成完整的组合计划系统。
8. 七款工具的采购前对照表
下表是场景匹配摘要,不是产品功能承诺。云服务套餐、产品版本和地区支持可能变化,正式选型前应确认当前官方说明与合同范围。
| 工具 | 更适合的主要场景 | 建议重点验证 | 常见取舍 |
|---|---|---|---|
| PingCode | 中大型组织的研发协同与迭代管理 | 需求到交付追踪、私有化部署、Jira迁移映射 | 研发流程能力较强,简单通用排班可能显得偏重 |
| Microsoft Project | 复杂进度计划、里程碑与资源统筹 | 团队更新入口、版本能力、许可证和集成 | 计划管理深度较强,日常协作推广需配套设计 |
| Jira | 以问题单、工作流和研发迭代为中心的团队 | 配置治理、迁移保真度、跨项目视图 | 可配置性强,长期维护和规则清理不可忽略 |
| Asana | 跨职能项目与任务协作 | 依赖、工作负荷、套餐能力和数据要求 | 协作体验直接,企业级复杂计划需专项验证 |
| monday.com | 需要灵活工作流的业务团队 | 字段规范、自动化治理、资源视图 | 搭建灵活,但需要防止部门间标准碎片化 |
| Smartsheet | 表格驱动的项目跟踪与管理报告 | 数据口径、权限、跨表汇总与维护责任 | 表格上手熟悉,治理不当容易形成复杂工作簿 |
| Trello | 轻量看板与简单任务流 | 跨看板协同、依赖能力、扩展治理 | 上手快,复杂资源排期能力边界较明显 |
六、案例推演:120人研发组织如何评估PingCode与现有流程
1. 先说明这是场景推演,不冒充已发生的客户案例
以下以一家120人的软件研发组织为例,属于流程推演,不是某家真实客户的绩效数据。组织设有产品、研发、测试和交付团队,多个项目共享测试与架构人员,当前同时使用项目表格、问题跟踪系统和群聊同步计划,希望评估是否将研发需求、迭代和进度管理进一步统一。
这类团队如果只问“能不能建任务、能不能看甘特图”,很容易得到所有候选工具都能满足的答案。真正需要评估的是:一个需求变更后,相关开发、测试和交付任务是否能关联;一个测试人员被多项目占用时,项目负责人能否提前看到冲突;管理层能否区分工作已完成与交付已验收。
2. 用三个真实操作场景检验适配,而不是听功能介绍
第一个场景是需求变更。挑选一个已进入迭代的需求,改变优先级或范围,观察关联任务、负责人、版本计划和变更记录是否清楚。若计划调整需要项目经理手动逐项寻找影响对象,就要评估这项维护成本是否可接受。
第二个场景是关键人员冲突。假设一名测试人员同时被三个项目安排任务,要求系统呈现总工作量、冲突周期和对应项目负责人。若只能看到每个项目的单独计划,组织依旧需要额外建立资源协调机制。
第三个场景是历史迁移。挑选一个仍在执行的项目,包含需求、缺陷、附件、评论和状态变更,让实施团队按约定规则迁移。随后由项目负责人核对关键字段和追溯关系,再决定旧系统何时进入只读状态。

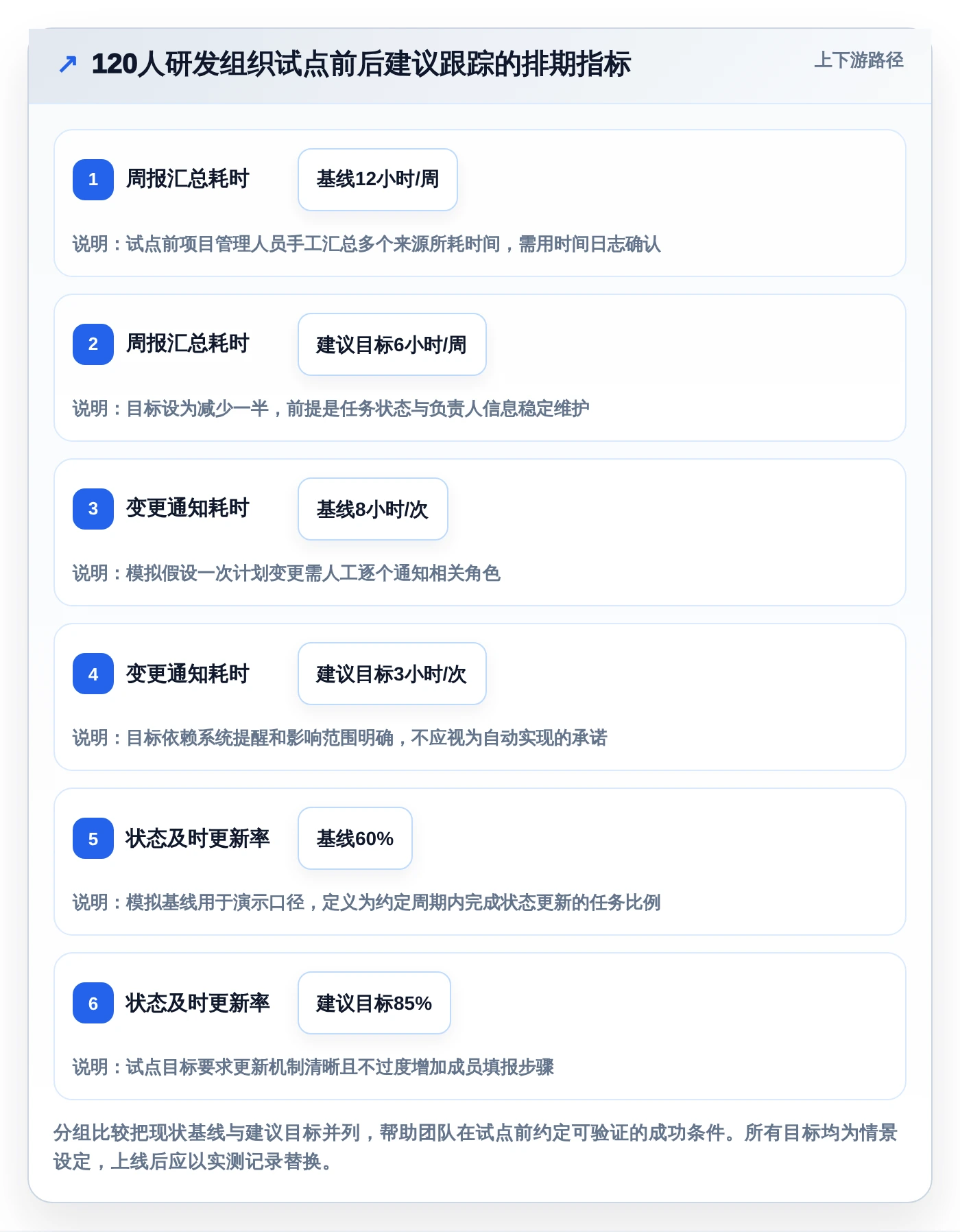

3. 给试点设置基线,避免上线后只凭感觉评价
试点前至少记录四周的基线:周报整理时长、计划变更后通知相关人员所需时间、逾期任务状态更新率、关键资源冲突的提前发现数量。试点期间继续按同一口径记录,不能因为工具上线后改了统计方式,就把结果说成效率提升。
建议选择一个交付周期明确、参与角色有代表性、但风险可控的项目作为试点。试点周期可以覆盖一个完整迭代或一个项目阶段,避免只测一周培训热度。结束时同时访谈项目经理和普通执行成员,检查管理效率与填报负担是否发生了转移。

4. 如何判断PingCode是否值得进入正式采购
如果试点证实组织确实需要研发过程统一、跨团队依赖追踪和组织级管理,PingCode的适配价值会更突出。对于100人以上组织,尤其是多个研发团队共享资源、希望将需求与交付过程建立追踪关系的情况,应重点演示真实的权限分层、项目组合视图和日常成员更新路径。
若私有化部署是硬性要求,应将基础设施、升级频率、运维责任、备份恢复和安全审计纳入评估,而不是只在采购表里勾选“支持私有化”。如果计划从Jira迁移,则应通过试迁验证字段、历史数据、附件、评论与工作流映射,逐条确认哪些内容可以直接迁移、哪些需要重新设计。
若团队规模不大、项目流程简单、问题主要是负责人不明确或管理者不及时决策,先改善规则和责任机制可能比更换软件更有效。工具可以让流程可见,却不能代替组织解决优先级冲突和资源决策。
七、不同情况下的行动建议:从试用到上线的实施路径
1. 小团队或单一项目:用最少字段建立可信计划
成员较少、任务依赖简单时,先用轻量看板或任务协作工具试点。每项任务至少明确负责人、完成标准、预计时间和当前状态;只在确实存在前后置关系时增加依赖,不要为了让计划看起来专业而给所有任务填写虚假的工期。
先运行两个完整工作周期,再判断是否需要升级。若项目经理仍需频繁追问负责人、跨任务影响不清楚或日期变更经常遗漏,再引入更强的时间线、提醒和依赖管理。不要预先为尚未出现的问题配置大量字段。
2. 多项目共享资源:把资源冲突作为试用主场景
当多个项目争用同一批设计、测试、数据或架构角色时,试点必须包含真实资源负荷,而不只是任务总览。明确每个角色可投入的实际工作时间,扣除会议、值班和休假等占用,再观察软件能否帮助负责人发现冲突。
如果工具不能提供合适的资源视图,也可以先用明确的组合计划会议配合责任规则,但要说明谁维护数据、多久更新一次、冲突由谁裁决。缺少决策机制时,即使资源视图完整,也只是把冲突可视化,并不会自动解决冲突。
3. 研发组织或复杂交付团队:先验证工作流与追溯链
研发团队应选择一个真实版本或迭代,验证需求、开发任务、测试结果和缺陷之间的关联。交付团队则应选择客户确认、供应商节点和验收链路,验证延期变化是否能及时影响后续计划。两者都应检查计划历史能否解释“何时改、谁改、为什么改”。
若组织已经使用既有系统,不要一次性全量切换。先挑选一个团队、一类项目或一个业务单元做并行验证,明确停止双重维护的时间点。并行期过长会让成员重复填报,也会使两套系统的数据逐渐不一致。
4. 有数据安全或部署要求:让安全评估早于试用结束
安全与合规要求应在短名单阶段就确认,包括部署位置、身份认证、权限审计、数据导出、备份恢复、日志保留和供应商支持边界。若这些条件是采购门槛,功能再合适也不能补偿关键要求不满足。
私有化部署要将一次性实施投入与长期升级运维成本一起计算。组织应明确内部是否有能力维护服务器、数据库、备份和版本升级,也要确认发生故障时的响应责任。只比较软件授权费,可能低估后续总拥有成本。
5. 迁移既有数据:先定保留范围,再谈迁移速度
迁移前将数据分成三类:仍在执行、需要持续查询的历史、可归档但不必迁入日常工作区。对仍在执行的数据,要求完整迁移责任人、状态、依赖和必要附件;对历史数据,则明确检索方式、访问权限和保留期限。
迁移验收至少覆盖记录数量、关键字段准确率、关联关系完整性和抽样追溯结果。应提前演练失败回退:若试迁发现关键内容映射错误,如何恢复旧系统、如何处理试迁期间的新变更。迁移进度快不代表迁移质量高。
八、最终取舍:选一套团队愿意持续维护的计划系统
1. 选轻量工具还是重型平台,取决于延期是怎样发生的
若延期主要来自任务没人认领、状态不更新、会议纪要没有转成行动项,轻量工具加上清楚的责任制度可能足够。若延期来自复杂依赖、资源冲突、跨部门审批和计划变更扩散,工具需要支持更强的流程治理与影响分析。
若项目计划由少数专业人员维护、其他成员按节点反馈,强调计划逻辑的产品可能更匹配。若全员都要频繁协作,操作简单、更新路径短的产品可能更重要。不存在一款软件同时在复杂治理、零学习成本、低维护投入和无限灵活性上都达到最高。
2. 把总拥有成本算到第二年,而不是只看首年报价
采购费用只是成本的一部分。还要计算实施配置、数据迁移、成员培训、系统管理员投入、集成维护、版本升级和流程调整。对私有化方案,还应纳入基础设施和运维;对高度可配置的平台,则要估算规则越来越多后的治理成本。
低价但需要大量人工汇总的工具,长期成本可能更高;高功能平台若只被用于简单清单,投入也会闲置。建议用一年至两年的使用场景估算成本,并将“减少的协调时间”作为可能收益,而不是直接当作确定节省。
3. 下一步可以按五步完成选型
-
选出一个真实项目,画出任务依赖、关键角色、里程碑和变更路径。
-
按项目复杂度筛选两到三款候选工具,先核对部署、安全、迁移等硬性条件。
-
设定试点基线,包括状态更新率、汇总耗时、变更通知耗时和资源冲突发现情况。
-
让项目经理与普通成员共同完成一轮真实计划更新,记录操作步骤、问题和额外维护时间。
-
根据数据与访谈决定采购、调整流程或继续使用现有工具,并明确上线后的数据治理负责人。
4. 独特观点:排期软件真正的价值,是减少“计划与现实之间的时差”
我不会用甘特图是否漂亮来判断一款排期工具是否成功,而会看现实变化多久能进入计划、计划变化多久能到达执行者、管理者多久能发现资源冲突。工具越能缩短这三段时差,团队越早拥有调整机会,而不是在里程碑已经失守后才复盘原因。
下一步不必先做全公司采购,也不必先把所有流程搬进系统。选一个有代表性的项目,定义三到五个可测指标,带着真实的延期和资源冲突去试用。最终适合你的软件,应该让计划更可信、责任更清楚、变化更容易传播,同时不要求团队付出超过价值的维护成本。
常见问题解答(FAQ)
1. 2026年选电脑工作排期软件,最该优先看什么?
我最近在给团队挑电脑端排期工具,发现各家都在讲甘特图、AI排期和自动提醒,但我不确定这些功能是不是越多越好。我们团队只有十几个人,项目经常临时插单,我更应该先比较哪些指标?
先别从功能清单开始,而要从“计划变动后,团队能不能迅速看清影响”开始。对经常插单的团队,任务依赖、负责人工作量、变更记录和跨项目视图,通常比动画甘特图或复杂的自动化规则更能减少排期失真。可以用一份真实项目样例做统一试用:放入约30项任务、5名成员、10条依赖关系,再模拟一项延期两天的关键任务。
记录工具能否快速显示受影响的后续节点、人员负荷和需要通知的人;如果变更后还要手工改多个页面,排期功能再丰富也可能增加维护成本。建议按业务风险分配试用权重:变更与依赖管理占30%,团队负荷可视化占25%,上手与更新成本占20%,协作和权限占15%,数据导出及迁移占10%。具体权重应随团队情况调整;
比如临时需求多,就提高变更管理的比重。
2. 甘特图、看板和日历排期,哪种更适合电脑办公团队?
我看到不少工具把甘特图、看板和日历都放在一起,但团队成员习惯差异很大。我们既有按周交付的项目,也有每天处理的零散需求,我担心统一一种视图后,另一类工作反而更难管理。
这三种视图解决的是不同问题,不宜只按界面偏好选。甘特图适合检查任务顺序、依赖和里程碑;看板适合观察工作流与在制任务;日历适合确认具体日期上的会议、交付和资源冲突。如果团队同时做项目交付和日常响应,可以把任务数据统一管理,再让不同角色使用不同视图。
项目负责人主要看里程碑和依赖,执行成员看个人任务与看板,协调人员看日历和资源冲突。关键是视图切换时任务状态、负责人和截止时间保持一致,而不是每种视图各自维护一份计划。一个实用判断办法是挑最近延期的一次工作复盘:如果问题是前置任务没完成,优先看依赖关系;如果是任务堆积、无人接手,优先看板与负荷;
如果是会议或交付日期撞车,优先日历。先解决主要失控原因,再决定需要哪些视图。
3. 七类电脑排期工具怎么比较,才能避免只看演示效果?
我准备把表格、日历、看板、甘特图等方案放在一起试,但销售演示时每种工具看起来都很顺畅。我想知道怎样设计一次公平的对比,才能看出真实使用时的维护成本和限制。
可以把比较对象拆成七类:电子表格型、日历型、看板型、甘特图型、综合工作管理型、研发事项跟踪型,以及支持本地或离线工作的桌面型。它们不是简单的优劣排序:表格灵活但容易出现版本分叉,日历擅长时间安排但不擅长表达复杂依赖,看板流程直观却可能难以呈现远期路径,甘特图适合计划推演但维护负担可能更高。
公平试用时,使用同一组任务和同一套操作:新建任务、设置负责人和依赖、延期一项工作、查看成员负荷、导出数据、邀请协作者。每项记录完成时间、额外手工步骤和容易误操作的地方,不要只记“功能有或没有”。例如,延期后若必须逐条修改十项后续任务,就应把这项成本写进评估结果。
最后按团队场景筛选,而不是给七类工具排一个绝对名次。跨部门项目多,重点看权限、依赖和汇总;需求流动快,重点看状态流转与插单处理;网络受限或有本地数据要求,则先核实离线能力、同步冲突处理和数据备份方式。
4. AI自动排期值得作为2026年选型的决定性标准吗?
我最近看到一些电脑排期软件宣传能用AI安排任务和预测延期,感觉可能省时间,但又担心输入条件不全时,系统给出的日期看起来精确、实际却不可靠。我应该怎样判断这类功能是真正有用,还是只是演示效果?
AI排期更适合作为“提出建议的助手”,不宜直接当作承诺日期的来源。预测通常依赖任务时长、依赖关系、成员可用时间和历史完成记录;这些数据如果长期不更新,系统即使给出精确到某一天的结果,也可能只是把不完整信息包装成确定结论。
试用时可以准备一个有真实历史记录的项目,让系统预测延期风险,再对照人工排期和最终结果。重点观察它是否说明判断依据、能否指出关键依赖,以及输入工期变化后建议是否合理;如果只给日期、不解释原因,也无法让负责人修正假设,决策价值有限。
一个稳妥的落地方式是先让AI提示风险和可能的资源冲突,由项目负责人确认后再调整计划。评估收益时记录每周节省的排期时间、被采纳的建议比例和误报情况;若节省时间不明显,或团队需要花更多精力核对建议,就不必把AI能力置于基础排期与数据可追溯性之前。
文章包含AI辅助创作:项目管理新趋势:2026年7款电脑工作排期软件工具深度评测,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/267377
读者评论

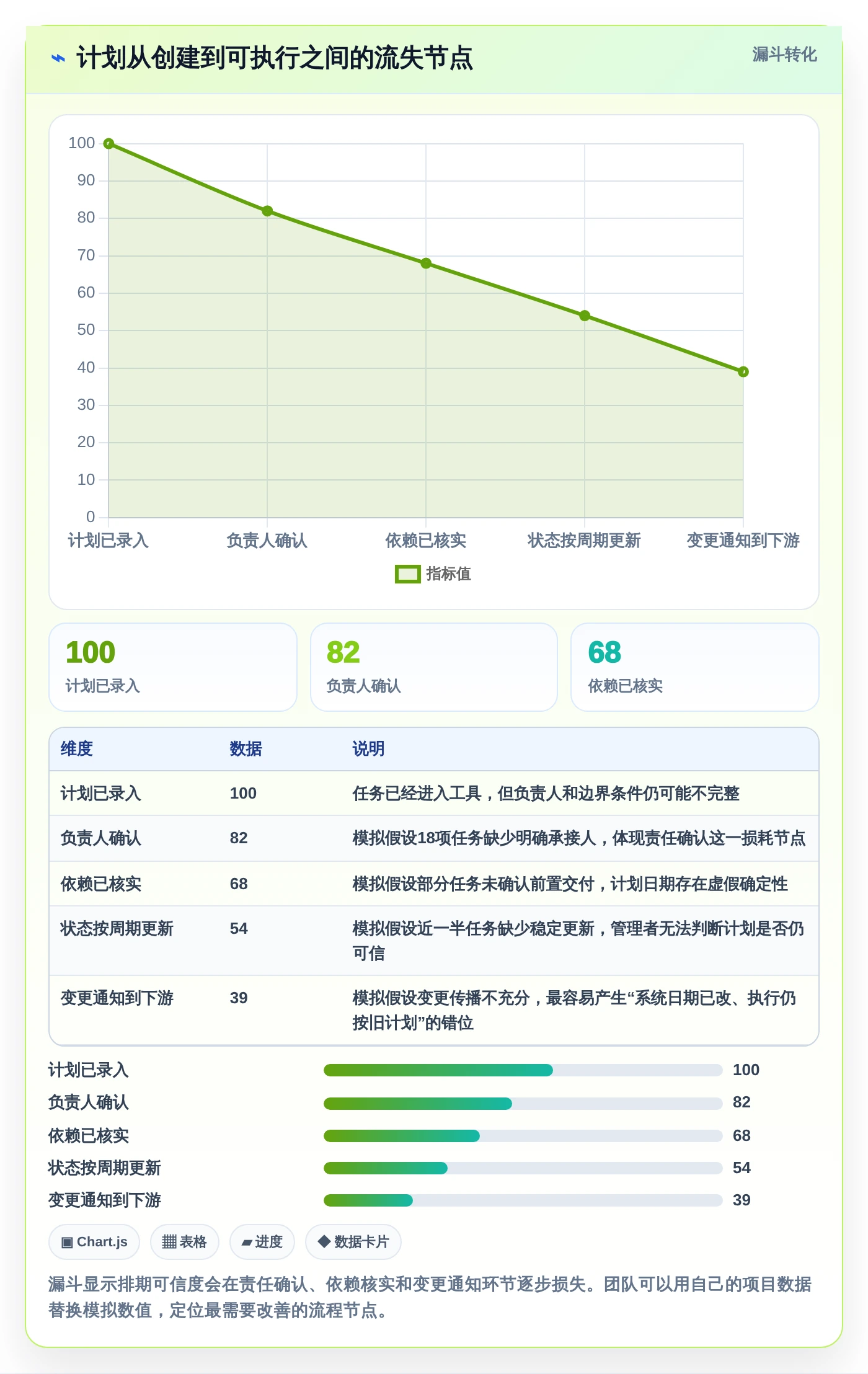

文里“计划已录入100项,最后只有39项变更通知到下游”这个模拟漏斗挺有启发,不过也提醒得很到位:它不是行业统计,最好拿团队自己的更新记录替换,才能看出问题到底出在负责人确认、依赖核实还是通知环节。
我选工具时也容易先看甘特图和视图数量,这篇把测试重点放在“某个任务延期后,下游日期和负责人会发生什么变化”,更接近真实使用。建议试用时就拿一个正在进行的项目做这项演练,标准模板演示确实看不出多少问题。
把工作量和日历跨度分开讲很实用。开发投入16小时,不代表两天后就能交付,评审排队和等待确认都可能拉长工期;如果字段口径不统一,系统算出的日期再精确也只是精确地放大误差。
