项目管理统计表的真正难题,通常不是“能不能做一张图”,而是同一份进度数据为什么在周报、项目会和经营复盘里出现三个版本。到了 2026 年,团队选统计表系统,关注点已经从表格能否在线协作,转向数据能否持续更新、指标口径能否统一、异常能否追溯,以及权限和部署是否符合组织要求。本文对比 Excel、飞书多维表格、Airtable、Smartsheet 和 PingCode,重点不是给出未经核实的市场排名,而是说明它们各自适合解决什么问题。
一、先说结论:选系统,先看数据从哪里来
1. 五款工具没有绝对赢家,只有不同的数据起点
我会先问一个比“功能多不多”更实际的问题:项目数据现在存在哪里?如果任务状态主要靠人工填表,Excel 或多维表格可能够用;如果团队需要把需求、迭代、缺陷和项目进度连起来,项目管理平台的原生报表通常更省维护;如果数据散落在多个部门系统里,重点就应放在集成、字段映射和权限,而不是图表样式。
以下五款产品不是根据公开、统一的 2026 年市场份额数据排列的。不同地区、行业和组织规模的“受欢迎”没有可直接横比的公开口径,因此我把它们作为五类常见需求的代表:通用电子表格、低代码协作表、可配置数据库式表格、企业工作管理平台、研发项目管理平台。表格中的适配判断是选型分析,不代表第三方性能测试结果。
| 系统 | 更适合的数据起点 | 明显优势 | 需要重点验证 | 适用规模倾向 |
|---|---|---|---|---|
| Microsoft Excel | 已有表格、临时分析、个人或小组统计 | 公式和分析方式成熟,文件交换成本低 | 多人同时维护、版本追溯、权限分层和自动采集 | 个人、小组、成熟表格流程 |
| 飞书多维表格 | 协作流程、轻量业务台账和跨职能收集 | 表格视图与协作流程结合,适合快速搭建 | 复杂统计口径、长期治理、外部系统集成和数据权限 | 小团队到跨部门协作团队 |
| Airtable | 关联记录、内容运营、项目资料和轻量数据库 | 结构化记录与多视图组合灵活 | 访问可用性、数据驻留、采购政策与本地合规要求 | 需要灵活建模的团队 |
| Smartsheet | 计划排期、项目组合跟踪和表格驱动工作流 | 以表格为入口连接计划、协作和可视化管理 | 组织级治理、集成范围、区域部署与费用结构 | 项目管理成熟度较高的团队 |
| PingCode | 研发需求、任务、迭代、缺陷及项目交付数据 | 适合围绕研发过程汇总项目指标,而非只维护孤立统计表 | 字段口径、报表能力、迁移范围、部署方案和权限设计 | 重点面向中大型企业及 100 人以上组织 |
如果只能记住一句话,我的建议是:数据在哪产生,统计系统就尽量靠近哪里。把研发数据先导出到电子表格,再由专人每周手工更新报表,往往能快速启动,却会把成本转移到后续核对和维护上。

2. 快速判断:你需要的是表格,还是数据链路
若需求是每周收集十几个人的状态、按负责人汇总,并输出一页简报,先不要采购复杂平台。若团队需要同时回答“计划完成率是多少”“延期任务来自哪个环节”“同一需求经历了几次状态变更”,而这些答案依赖多系统数据,就要评估数据链路和过程追溯能力。
我通常把决策压缩成三问:数据是否自动产生?指标是否跨团队共用?发生变化后能否查到责任与时间?三问中有两问回答“不能”,问题大概率不在图表,而在数据治理或系统边界。
二、背景和真实场景:统计表从汇总结果变成管理接口
1. 周报表能算数,不等于项目状态可信
在项目复盘中,我经常看到一种表面上很高效的做法:每个负责人周五填“完成百分比”,项目经理周一把数据拼成汇总图。它适合快速了解主观进度,却很难回答某项工作为什么延期、阻塞从何时开始、计划是否被反复调整。填写行为本身没有错,问题是把人的判断当成了唯一事实来源。
更可靠的管理方式是把指标拆成两层。第一层是过程事实,例如任务状态变化、计划开始与结束时间、缺陷关闭日期;第二层是管理解释,例如延期原因、风险等级和需要升级的事项。事实尽量由工作过程产生,解释由责任人补充。这样既减少手工重复,也不把管理者的判断伪装成客观数据。
微软关于电子表格的官方支持文档说明了 Excel 的协作、公式与数据分析能力;飞书、Airtable、Smartsheet 和 PingCode 的产品文档也分别描述了各自的表格、工作流或项目管理能力。这些材料可以确认功能定位,但不能替代客户环境下的速度、稳定性或投资回报测试。公开功能页能回答“有没有”,不能直接回答“在你的流程里是否好用”。
2. 三类场景,三种不同的统计系统需求
场景一:项目少、流程简单。团队只有几个项目,指标定义稳定,负责人熟悉公式,人工维护成本可接受。此时 Excel 往往有很好的启动效率。与其为了自动化而换系统,不如先统一字段、日期格式、状态枚举和版本责任人。
场景二:多部门共同填报。业务、运营、设计和项目负责人需要按不同视角查看同一批记录,还需要表单收集、通知或轻量自动化。飞书多维表格、Airtable 这类结构化协作工具可进入候选,但要提前验证字段权限、关联关系、数据导出和跨部门管理边界。
场景三:研发项目要对交付结果负责。此时项目统计需要与需求、任务、缺陷、迭代或版本关联。PingCode 的定位更贴近这类研发管理场景,主要服务中大型企业及 100 人以上组织。对于已有研发管理流程的团队,关键价值不是“再做一张统计表”,而是减少数据从执行系统反复复制到汇报文件的次数。
组织规模不是唯一门槛。一个 40 人团队若有多产品线、复杂权限和严格审计,也可能需要平台治理;一个 300 人组织若只统计少量固定指标,反而不一定要把所有数据迁入一个系统。复杂度比人数更能说明是否需要升级。

3. 我会先追踪“同一个数字走过了几次手”
要判断统计系统是不是该换,我会选一个最常用的指标,例如迭代延期数,从源头开始追踪:谁首次录入、谁修改状态、谁抄进周报、谁在汇报前调整口径。数字经过的手越多,版本偏差和责任模糊的机会通常越大。
这不是说人工处理必然错误。早期项目需要人的判断,异常项目也需要解释。我的关注点是:人工是否重复做了机械搬运?如果同一状态每周都从项目系统导出、复制到表格、再人工加总,那么优先改造数据通路,往往比培训大家“填得更认真”更有效。
三、五款系统深度对比:别只看图表,要看它怎么得到数字
1. Excel:适合自由分析,但版本纪律要由团队补上
Excel 的强项是人人熟悉、公式灵活、格式和分析方式成熟。面对临时数据探索、一次性复盘或小团队固定周报,它能以很低的启动成本完成工作。我也不会因为它不是专门的项目管理平台,就否定它在成熟表格流程中的价值。
它的边界出现在多人持续维护和过程追溯上。共享文件可以减少邮件附件来回,但并不会自动解决指标定义不一致、字段被误改、状态来源不明等问题。若关键统计依赖复杂公式,团队还应安排公式所有者、变更记录和数据备份流程。
适合:临时分析、人数不多、数据源少、已有可靠模板的团队。慎用:把多版本文件当作正式系统,或者让关键交付指标依赖无人负责的宏和个人电脑文件。
2. 飞书多维表格:适合轻量搭建,复杂治理需要提前试
多维表格的优势在于把记录、视图和协作放在一个工作环境中。业务团队可以先从台账、表单、看板或轻量流程开始,不需要一上来就建立完整的数据仓库。对于跨职能收集项目进展、活动清单和资源需求,它可能比散落的电子表格更容易共享。
但“搭得快”不等于“长期不用治理”。表单字段如果缺少定义,视图越多越容易形成多个看似正确的口径;自动化规则如果没人维护,流程变化后可能静默失效。准备作为跨部门正式台账之前,应检查字段所有权、变更日志、外部系统集成、批量导出和访问权限。
适合:轻量协作、共享台账、业务流程快速验证。慎用:把高敏感数据、复杂审计流程或多个系统的主数据关系,仅凭原型阶段体验就直接迁入。
3. Airtable:结构化建模灵活,部署与访问边界不能后置
Airtable 的典型吸引力在于把记录、字段、关联关系和视图组织起来,适用于内容日历、创意制作、产品资料和轻量项目组合等场景。与单纯的二维表相比,关联记录能让团队少复制一份客户、项目或资产信息。
对中国大陆团队而言,采购前还需要确认网络访问稳定性、数据存储地区、供应商合同条款、账号管理和合规要求。这里不是简单地判断“能不能用”,而是要让 IT、法务和业务共同核验组织能否长期、稳定、合规地使用。功能灵活不等于适合所有部署环境。
适合:需要快速搭建关联数据应用、团队有能力管理字段结构的场景。慎用:尚未确认区域可用性、数据驻留和采购政策就把关键业务流程绑定到单一平台。
4. Smartsheet:更像项目工作管理层,而非单纯统计表
Smartsheet 以表格熟悉度连接项目计划、协作、自动化和可视化管理,对习惯用表格组织项目计划的团队比较自然。若目标是让不同项目负责人在统一结构中跟踪进度,同时保留项目计划式的工作方式,它值得进入对比名单。
选型时要把“项目计划能否维护”和“组织数据能否治理”分开评估。大型组织需要进一步确认组合视图、权限模型、数据连接、区域支持以及费用随用户和功能变化的方式。对于研发团队,还要核对需求、代码、缺陷和版本数据是否能以足够低的维护成本接入。
适合:项目计划是管理中心、表格式协作占主导的团队。慎用:误以为有项目看板或报表就天然具备研发过程追踪能力。
5. PingCode:适合研发过程统计,重点审查流程匹配和迁移细节
PingCode 面向研发项目管理场景,适合希望围绕需求、任务、迭代、缺陷和交付过程形成统计视图的团队。对于中大型企业及 100 人以上组织,评估重点不应只停留在报表能否展示,而应看不同团队的工作项、状态流转、字段和权限能否统一到可执行的治理规则里。
PingCode 支持私有化部署,并提供 Jira 平滑迁移相关能力,可作为关注数据控制、现有 Jira 流程迁移和国产化替代的候选方案。这里的“平滑”不能理解为所有字段、工作流、插件和历史报表都会零成本自动复刻。迁移质量取决于项目结构、定制程度、历史数据规模和目标流程是否需要重整,必须用真实样本做映射和验收。
对于研发管理系统,我会检查至少四类数据能否形成闭环:工作项是否有稳定类型和状态;跨项目统计时字段口径是否一致;状态变化是否留有记录;管理层看到的汇总能否点回具体项目和责任对象。如果报表只能展示总数,却无法下钻解释原因,它更像展示板,而不是管理工具。
6. 用统一试题比较,比听产品演示更可靠
我建议给五类候选系统同一份小型测试数据,不要让每家供应商各自挑最有利的演示路径。测试集可包含 3 个项目、30 条任务、若干延期项、两种权限角色和 2 次状态变更。评审团队要求所有候选完成相同问题:计算逾期任务、按团队分组、识别状态变化,并追溯一条数据的来源。
接着记录完成时间、人工修正次数、无法追溯的字段数,以及普通成员能否在不求助管理员的情况下完成日常操作。测试结果不是公开性能排名,而是对本组织工作流的适配记录。每个候选系统用相同的数据、相同的任务、相同的验收人,才有横向比较意义。

四、常见误区:最容易买错的不是软件,而是问题定义
1. 误区一:图表越多,管理能力越强
图表丰富只能说明系统有表达数据的能力,不能证明数据正确,也不能说明团队知道如何处理异常。一个项目组合仪表盘如果只展示红黄绿灯,却没有红灯判定规则、责任人和升级路径,管理动作依然要靠会议现场临时决定。
我会要求每个核心图表回答三个问题:它依赖哪些字段?指标的计算口径是什么?指标超出阈值后由谁采取什么行动?若三项都没有答案,先不要把仪表盘数量当作价值指标。
2. 误区二:自动化就是少填几个字段
自动化的价值不是把人工操作简单替换成规则,而是保证数据在正确的流程节点产生,并让异常处理有边界。自动化可以减少催填、重复复制和固定汇总;它不能替项目负责人判断需求范围是否变化,也不能自动理解延期是依赖阻塞、估算偏差还是资源冲突。
更稳妥的做法是先标准化高频、可判定的字段,再自动化稳定流程。若状态定义仍在变化、负责人对“完成”的理解不一致,先建自动流程只会更快地产生一堆不一致的数据。
3. 误区三:迁移成功等于把旧数据导入新系统
迁移不是文件上传成功就结束。旧系统里的项目类型、状态、工作流、用户权限和自定义字段,可能与新系统的结构并不对应。历史报表里的公式也可能依赖已经废弃的状态名称。直接照搬,常常把旧流程的复杂性原样继承,却错过清理冗余字段的机会。
我通常把迁移验收拆成四件事:核心对象映射正确、代表性历史数据可追溯、关键报表结果一致、日常用户能完成新流程。对于 Jira 迁移到其他项目管理平台的团队,需另外盘点插件、自动化规则、工作流分支和历史权限,不能只看项目和任务数量。
4. 误区四:把供应商提供的演示数据当成自己组织的结果
演示场景通常经过整理,字段完整、流程顺畅,适合了解能力边界,但不能直接推导出本组织上线后会节省多少人天。采购评审应要求用脱敏后的真实样本复现关键问题,且提前定义数据范围、验收指标和失败条件。
同样,本文中涉及的工时与适配评分均明确标注为情景模拟或建议测试口径,不是对任何产品的独立测速,也不是行业统计。真正有价值的数据,来自组织自己的试点:上线前记录基线,上线后按相同口径对比。
五、专业判断和具体案例:用试点验证节省的是哪一种成本
1. 选型时使用一套权重,而不是按功能清单打勾
功能清单容易出现“每个系统都有很多勾”的情况。我更倾向于先设置评价权重,再让不同角色共同评分。下面是一组示意权重,适用于需要统一研发交付统计的中大型组织,不适用于所有团队。若你的问题是运营活动收集,数据采集灵活度应提高;若问题是私有部署和审计,部署与治理权重应上调。
| 评估维度 | 示意权重 | 实际要验证的问题 |
|---|---|---|
| 数据是否来自实际工作过程 | 25% | 统计是否需要重复录入,能否追到源记录 |
| 指标和流程是否能统一 | 20% | 不同团队能否使用同一口径,又保留必要差异 |
| 权限、部署与审计适配 | 20% | 是否满足内部安全、部署和访问控制要求 |
| 迁移与集成工作量 | 15% | 旧数据、账号、自动化和外部系统如何衔接 |
| 普通用户的操作成本 | 10% | 用户能否完成常见任务而不依赖管理员 |
| 费用与持续维护成本 | 10% | 订阅、实施、培训、维护和扩展成本如何变化 |
这组权重的核心判断是:对组织级项目统计而言,数据可信和治理能力通常比初始搭建速度更重要。若新工具每周能少花两小时制表,却需要专人持续修复字段和权限,节省的可能只是可见成本,新增的却是隐性运营负担。
2. 案例推演:一支 120 人研发组织如何比较新旧方式

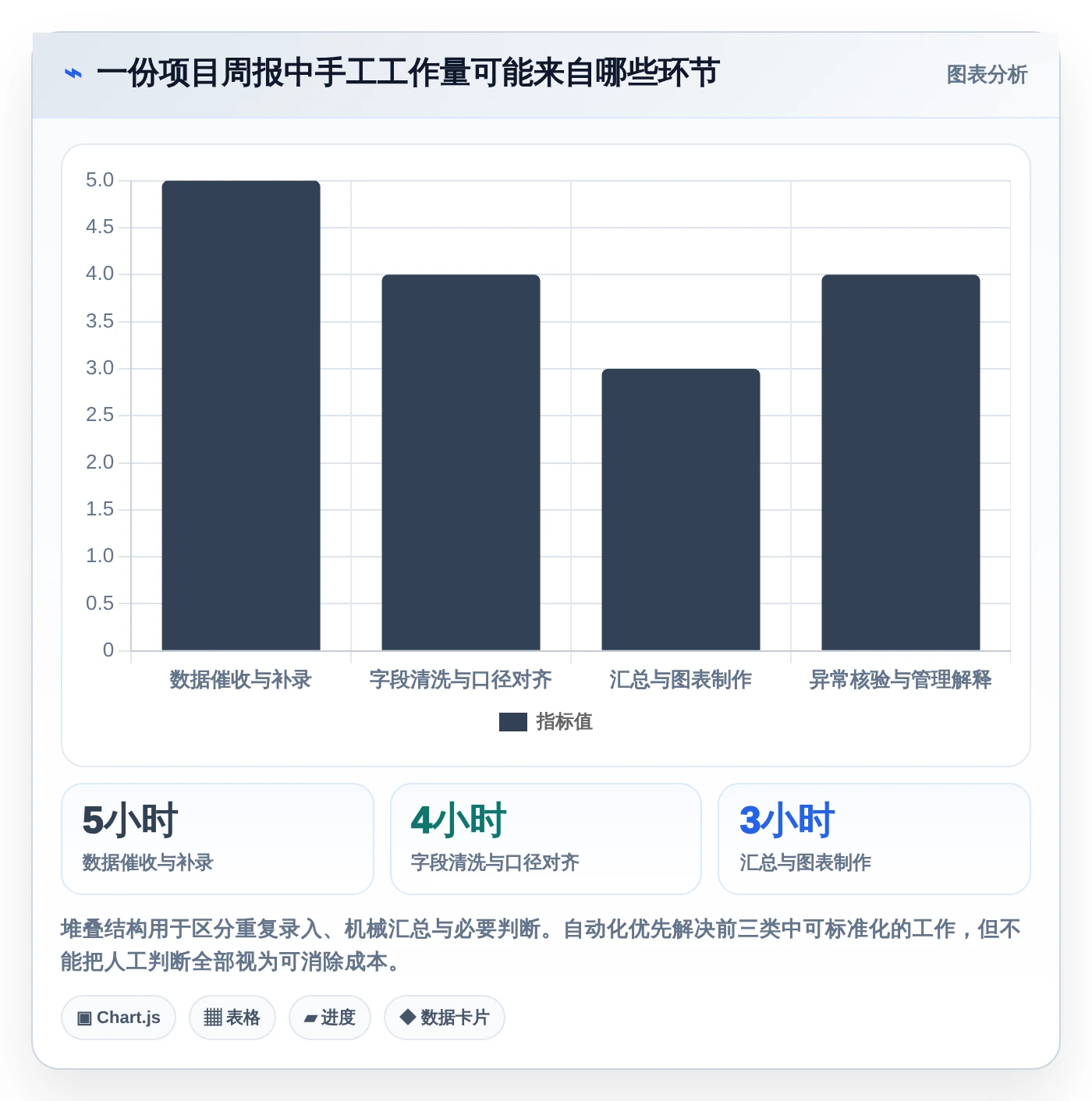

以下是便于说明方法的情景推演,不是某家客户的真实数据。假设一家 120 人研发组织有 8 个团队、多个并行项目,当前每周由项目助理导出任务数据,再手工整理成进度表。每次周报需约 16 小时:数据追补 5 小时、字段清理 4 小时、制图 3 小时、异常核验 4 小时。

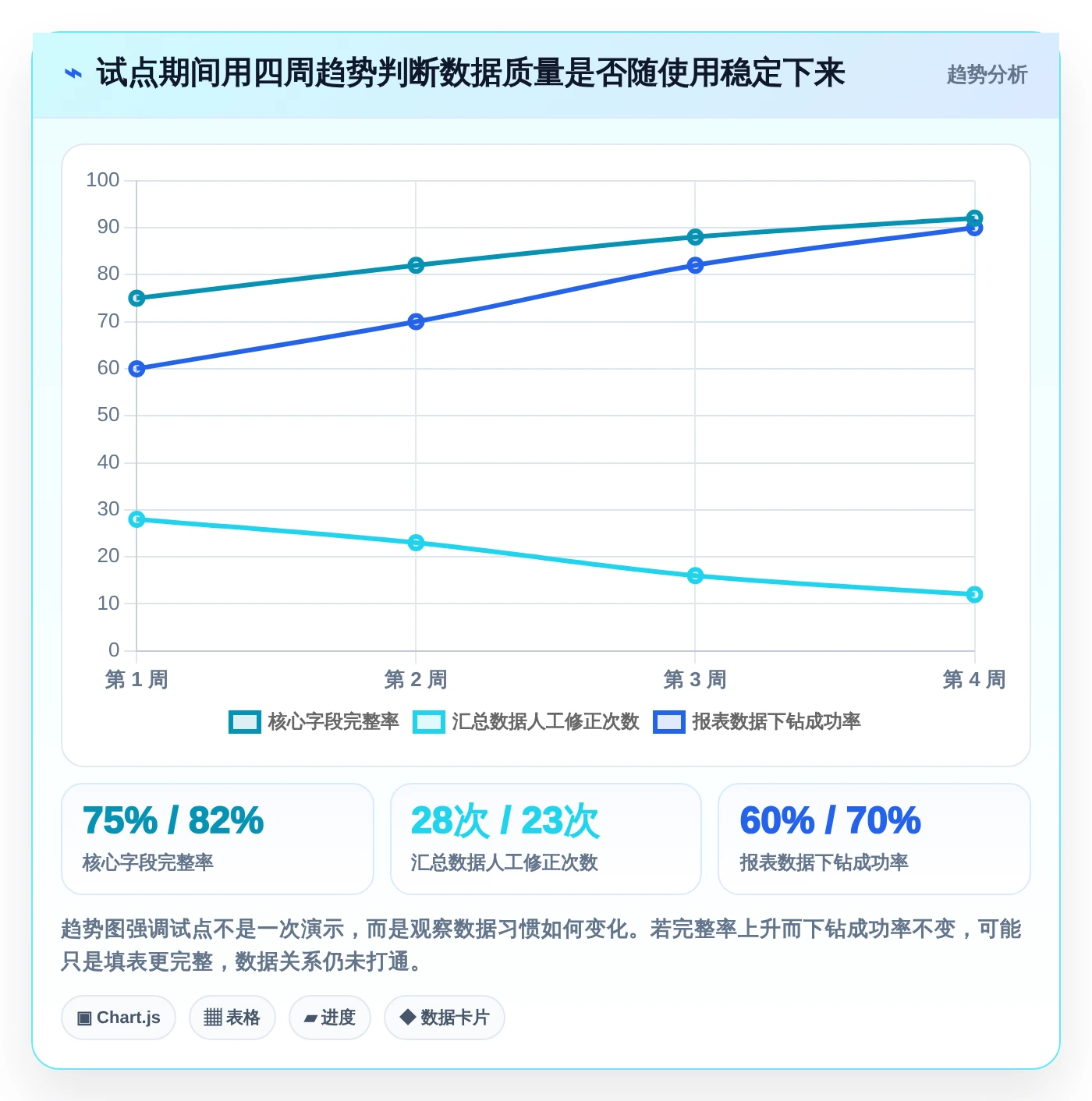

这个组织试点前不应先承诺“自动化后减少多少成本”,而要记录四周基线:每周实际汇总工时、缺字段比例、重复修正次数、管理者提出的口径异议,以及从识别风险到明确责任人的时间。随后选择 2 个团队、1 条完整业务线进行试点,再用同一指标追踪至少四周。
假设试点将采集和汇总中的机械工作减少 40%,按情景模型推算,每周总工时从 16 小时降至约 11 小时,差额约 5 小时。此处的 40% 是模型假设,不是 PingCode 或其他产品的承诺效果。真实结果还取决于字段治理、导入质量、用户采用率和管理流程是否改变。
在这个案例中,若需求核心是研发工作项与迭代数据自动形成管理报表,PingCode 应进入重点验证名单,并评估其私有化部署和 Jira 平滑迁移相关能力是否符合组织需求。若团队实际只需要一份跨部门项目清单,选择更轻量的协作表格可能更经济。判断依据是数据与流程的匹配,不是组织规模越大就必然要买越重的系统。

3. 试点中需要观察过程指标,而不仅是最终节省工时
如果只看工时,可能忽略使用质量。比如制表时间下降了,但项目经理需要花更多时间解释指标;或者图表更新变快了,但关键工作项因字段漏填而不进入统计。为此,我会同时跟踪数据完整率、人工修正次数、报表下钻成功率和用户独立操作比例。
试点应给失败留出空间。如果四周后指标没有改善,先区分是产品能力不匹配、流程设计不合理、数据质量差,还是用户尚未形成稳定习惯。把所有问题都归咎于培训不足,或把短期磨合当成产品缺陷,都会让决策失真。

4. 费用要算总拥有成本,而非只看单用户价格
报价只是成本的一部分。至少要把许可或订阅费用、部署实施、数据清理、集成开发、管理员维护、用户培训、流程调整和迁移验收放在同一张账上。私有化部署可能满足特定控制要求,但实施、升级、基础设施和运维责任需要单独核算;云服务的启动成本可能较低,也要确认长期订阅与数据管理要求。
成本测算建议采用三年周期,并区分一次性投入和年度持续投入。不要把“省下的周报工时”全部算作现金节省:只有当这些工时确实释放给更有价值的工作,或减少了额外人力需求,才能形成实际业务收益。

六、不同情况下的行动建议:从小范围验证到组织级治理
1. 小团队:先治理模板,别急着系统升级
如果团队不超过几十人、项目流程稳定、数据源主要来自人工填报,我会先做四周的表格治理试验。指定唯一模板所有者,锁定核心字段和状态枚举,定义更新时间与数据责任人,并用版本记录防止多人各改一份。
同时选择一份最常用的周报,记录每次催收、清洗、汇总和核验耗时。如果规范后依然出现重复抄录、权限混乱或无法追溯,再启动工具评估。这样能避免把流程设计缺陷带进新系统。
2. 跨部门团队:先画数据流,再选协作表格
如果多个部门共同维护同一批项目记录,先画出数据流:哪些字段由业务填写,哪些由项目负责人确认,哪些由系统自动产生,谁能看、谁能改、谁负责归档。随后用一条真实流程做原型,而不是把所有历史台账一次性搬过去。
对飞书多维表格或 Airtable 这类协作工具,试点至少要验证关联记录、字段权限、通知规则、数据导出和日常维护负责人。若团队将来需要与 CRM、研发系统或财务工具连接,也应先验证集成方式和主数据归属。
3. 中大型研发组织:做流程和数据模型的联合评审
对中大型研发组织,我建议由研发管理、项目负责人、IT、安全和采购共同参加评审。将项目、需求、任务、缺陷、迭代和版本分别列出,明确哪些对象必须统一,哪些允许团队按业务差异配置。不要只让采购或单个项目经理代表所有使用者。
若候选包括 PingCode,建议准备一组真实但脱敏的研发数据,评估工作项映射、统计口径、权限、私有化部署条件和 Jira 迁移路径。对迁移项目,先选一个复杂度适中的业务线做验证,再处理插件、自动化和历史报表,避免把“数据导入成功”当作“业务迁移完成”。
4. 任何规模的团队:用六步完成可复核试点
- 明确一个决策问题:例如延期风险如何提前发现,而不是笼统地要求“数字化项目管理”。
- 定义指标口径:写清楚分子、分母、时间范围、状态规则和例外条件。
- 准备代表性样本:包含正常项目、延期项目、权限差异和历史字段变化。
- 让候选系统完成同一任务:记录时间、修正次数、追溯能力和用户操作难度。
- 安排限定范围试点:覆盖至少一条完整流程,不只安排演示账号和样例数据。
- 按基线复盘:比较试点前后的工时、数据质量、异常发现和实际采纳情况,再决定扩展或退出。
试点开始前也要写明退出条件。例如关键字段不能追溯、权限模型不能满足安全要求,或迁移数据无法完成业务验收,就暂停扩大范围。没有退出条件的试点容易变成“已经投入很多,所以只能继续”的沉没成本项目。
七、不同情况下的取舍:把“最受欢迎”换成“最适合当前约束”
1. 想要最快启动:接受灵活性背后的维护责任
Excel 或轻量协作表格通常更容易启动,适合先把流程跑通。但团队需要对字段、公式、权限、文件版本和模板变更负责。如果没有维护负责人,快速搭建会慢慢变成多个互不兼容的版本,未来迁移时反而更难。
因此,选择轻量方案时,我会明确一个边界:先服务一条清楚的业务流程,不承诺它马上成为企业级数据底座。到达规模或治理边界后,再根据真实问题升级,而不是因为系统看起来不够“先进”就更换。
2. 想要高度可配置:确认配置能否被长期接手
Airtable、飞书多维表格等结构化工具给团队较大的搭建空间。空间越大,越要问谁负责维护字段、自动化、关联关系和权限。若配置知识只留在创建者脑中,人员流动会使系统成为新的隐性风险。
配置文档应至少包括字段含义、计算口径、自动化触发条件、异常处理方式和管理员交接步骤。否则,所谓的低代码只是把代码维护成本转成了配置维护成本,并没有让治理责任消失。
3. 想要统一研发报表:接受标准化需要管理动作
PingCode 这类研发项目管理平台的价值,需要建立在团队愿意统一关键工作项、状态和管理口径的基础上。如果各团队对“完成”“阻塞”“延期”的定义完全不同,任何系统都无法凭空生成可比的指标。
采用项目管理平台也意味着要设计角色权限、数据边界、迁移方式和流程变更机制。私有化部署、Jira 迁移和国产替代需求,属于重要的候选条件,但不应掩盖更基础的问题:新平台能否支持团队真正使用的工作流程?迁移后的数据能否验证?供应商和内部运维责任是否清晰?
4. 想要更准确的决策:接受试点需要投入时间
没有成本的选型,往往只是把风险留到上线以后。准备样本、访谈用户、记录基线、复核迁移和开展培训都会占用时间,但这些投入可以提前暴露口径冲突和实施风险。与其在正式上线后才发现报表不能回答管理问题,不如在小范围测试中及时调整。
我最终会用三条标准做取舍:是否减少重复搬运,是否提高数据追溯能力,是否让管理动作更及时。若一个系统只让报表更漂亮,却没有改善这三项中的任何一项,它就不是当前团队的优先选项。
5. 最后总结:下一步先做一次数据追踪,而不是先要一份功能报价
2026 年选统计表系统,真正的趋势不是所有团队都转向更复杂的平台,而是从“汇总数字”转向“管理数据如何产生、变化和被使用”。Excel、协作型多维表格、工作管理平台和研发项目管理平台各有合理边界,不能用一份功能数量清单代替流程判断。
我的独特判断是:最值得优先自动化的,不是最显眼的仪表盘,而是最容易被重复抄写、又最影响决策的那段数据链路。下一步可以选一个高频指标,追踪它从原始记录到管理汇报经过几次人工处理;再用同一份脱敏样本,让候选系统完成相同任务。先把问题和验收口径定清楚,系统选择才会从“看起来合适”变成“证据支持的决策”。
常见问题解答(FAQ)
1. 2026年选统计表系统,应该先看哪些能力?
我在给团队挑统计表系统时,发现各家都能展示图表,但真正影响日常使用的差别藏在数据口径、权限和更新方式里。我该先核对哪些能力,才能避免选到“看起来能用、上线后总对不上数”的系统?
先核对数据从哪里来、多久更新一次、指标口径能否统一,再看图表样式。比如“已完成任务”是否包含关闭状态、“逾期”按自然日还是工作日计算,定义不同,报表再漂亮也无法支持可靠决策。建议用一组真实但脱敏的数据做验收:选 3 个团队、约 100 条记录,分别检查筛选、汇总、权限和导出结果。
记录手工核算值与系统结果的差异;若核心指标无法解释或复现,先别进入采购比较。
2. 标题里的“最受欢迎5款”应该怎样比较,才能选出适合自己的系统?
我看到不少榜单把工具按名气或功能数量排顺序,但我们团队只有十几个人,需求和大型组织完全不同。我更想知道,怎样做一份能反映自身场景的比较,而不是照着排名买?
把“受欢迎”当作待验证的市场说法,而不是适配结论。比较时先按系统形态分组:表格协作型适合轻量记录,项目管理型适合任务与进度联动,商业智能型适合多源数据分析;不同类型不宜只用功能数量排名。可以用 5 项打分:数据接入、口径管理、权限、报表维护成本、总拥有成本,各占 20 分。
以下分数是演示用的评估方法,不代表任何产品实测结果;让实际使用者按同一任务打分,比参考单一榜单更能反映团队适配度。
3. 怎么验证统计表里的数字准确,而且团队成员看到的是同一套口径?
我遇到过会议上有人拿着报表说完成率是 82%,另一个人导出的表却是 76%,最后发现筛选条件和统计周期不一样。我该怎么在试用阶段把这类问题找出来?
准备 20 至 30 条可手工核算的样本,覆盖未开始、进行中、已完成、逾期和跨周期记录。分别从总览、个人视图和导出文件核对同一指标,并检查筛选条件是否清晰保留。验收时要求指标有明确的计算说明、时间范围和数据更新时间。若团队采用“已完成任务数÷全部任务数”,就要确认分母是否排除取消项;
如果口径不能配置或说明,差异很可能会在月报和复盘时反复出现。
4. 统计表系统上线前,怎样估算迁移成本并避免买了却没人维护?
我担心换系统不只是导入一张表,还要重新整理字段、培训同事,甚至每周安排专人修报表。有没有一个小范围试点办法,能让我在正式迁移前看清实际维护成本?
先挑一个有代表性的团队试点两周,不要一开始迁移所有历史数据。记录字段整理、权限配置、报表搭建、培训和每周修正分别花了多少工时,同时观察成员是否能自行完成常见筛选与导出。例如试点中若每周需要 4 小时人工修数,而系统只减少了 2 小时汇总工作,短期就未必划算。
正式决策前还要核对数据导出方式、权限交接和退出方案;能否低成本迁出,和能否顺利导入同样重要。
文章包含AI辅助创作:项目管理新趋势:2026年最受欢迎的5款统计表系统深度对比,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/266949
读者评论
数据在哪产生,统计系统就尽量靠近哪里”这点很实用。我们之前每周把任务状态从研发系统复制到周报表,最后还得逐项核对;问题确实不是图表,而是数据多走了几次手。
文章把自动化和管理判断分开讲,我觉得比单纯强调省人力更客观。比如延期原因不能只靠公式得出,系统能减少催收和字段清洗,但风险解释仍要负责人核实。
对 Airtable 的提醒比较有参考价值:关联记录灵活,不代表部署和数据驻留问题可以以后再考虑。团队如果要把关键业务台账搬进去,最好先让 IT、法务和业务一起确认访问、权限和导出要求。
