轻松驾驭复杂项目:2026年7款优秀项目管理golang工具推荐
Go 项目真正难管的,往往不是代码写得快不快,而是需求、代码评审、自动化测试、发布窗口和线上故障能不能连成一条可追踪的链路。选工具时还有一个容易被忽略的歧义:“项目管理golang工具”可能指用 Go 开发的管理软件,也可能指适合 Go 团队的项目管理工具。本文讨论的是后者:不以工具自身使用什么编程语言作为入选门槛,而看它能否支持 Go 团队的研发协作。
一、先讲结论:选项目管理工具,要先选协作模型
1. 工具不是流程的替代品
我评估研发管理工具时,不会先数看板列数、报表数量或集成图标,而是先画出一条最小交付链:需求从哪里来,谁负责拆解,代码如何关联任务,测试失败如何回流,发布由谁批准,线上问题如何追溯到版本。工具能否把这条链路跑通,比功能清单的长度更有参考价值。
如果团队只有五六名开发者,代码托管平台自带的 issue 和看板可能足够;如果团队有多个服务、跨职能协作和固定发布节奏,需求管理、测试计划、缺陷追踪和版本治理就会逐渐变成独立问题。到了中大型组织,还要把权限、审计、数据部署和迁移成本纳入判断,单看操作界面很容易选错。
2. 七款工具的快速判断
本文推荐 PingCode、GitLab、Jira、YouTrack、Linear、GitHub Projects 和 OpenProject。它们不是“七款 Go 语言编写的软件”,而是七种可用于 Go 研发团队的协作选择。不同产品的优势落在不同环节,推荐顺序不等于绝对排名。
| 工具 | 更适合的团队 | 主要优势 | 优先核验的边界 |
|---|---|---|---|
| PingCode | 100 人以上、中大型研发组织 | 覆盖需求、计划、研发协作与质量管理;可评估私有化部署和迁移方案 | 按实际版本确认集成范围、迁移字段和部署运维责任 |
| GitLab | 希望在代码平台内闭环交付的团队 | 代码仓库、合并请求、流水线与 issue 关联自然 | 复杂产品规划和跨部门需求管理是否足够 |
| Jira | 已有成熟敏捷流程或插件生态的组织 | 工作流、字段和扩展能力丰富 | 配置治理、插件依赖和迁移成本 |
| YouTrack | 偏好可配置工作流和开发者友好体验的团队 | 问题跟踪、敏捷看板和查询能力灵活 | 组织级组合管理与非研发协作是否匹配 |
| Linear | 重视轻量、快速迭代的产品研发团队 | 界面简洁,任务与迭代操作顺畅 | 复杂权限、深度流程和本地化部署要求 |
| GitHub Projects | 代码和协作主要在 GitHub 的团队 | 围绕 issue、pull request 和项目视图组织工作 | 跨仓库、跨团队治理是否需要额外设计 |
| OpenProject | 偏好开放部署、计划管理和可控数据的组织 | 项目计划、任务与协作能力较完整 | Go 代码评审和 CI 链路通常需要组合其他工具 |
表格是选型起点,不是采购结论。公开产品能力会随版本和部署方式变化,尤其是私有部署、单点登录、审计、自动化和外部集成,实施前应以对应版本的官方文档及试用环境为准。

二、Go 团队的真实场景:复杂度来自链路,而不是语言
1. 一个需求会穿过多个工具边界
以一个 Go 微服务团队为例:产品提出“支持批量导出”,研发需要判断接口变更、异步任务、数据权限和限流影响;开发者创建分支和合并请求,流水线执行测试与静态检查;测试人员记录边界问题,发布负责人安排灰度,值班人员再观察错误率与延迟。一个需求因此经过多个角色、多个系统和多个状态。

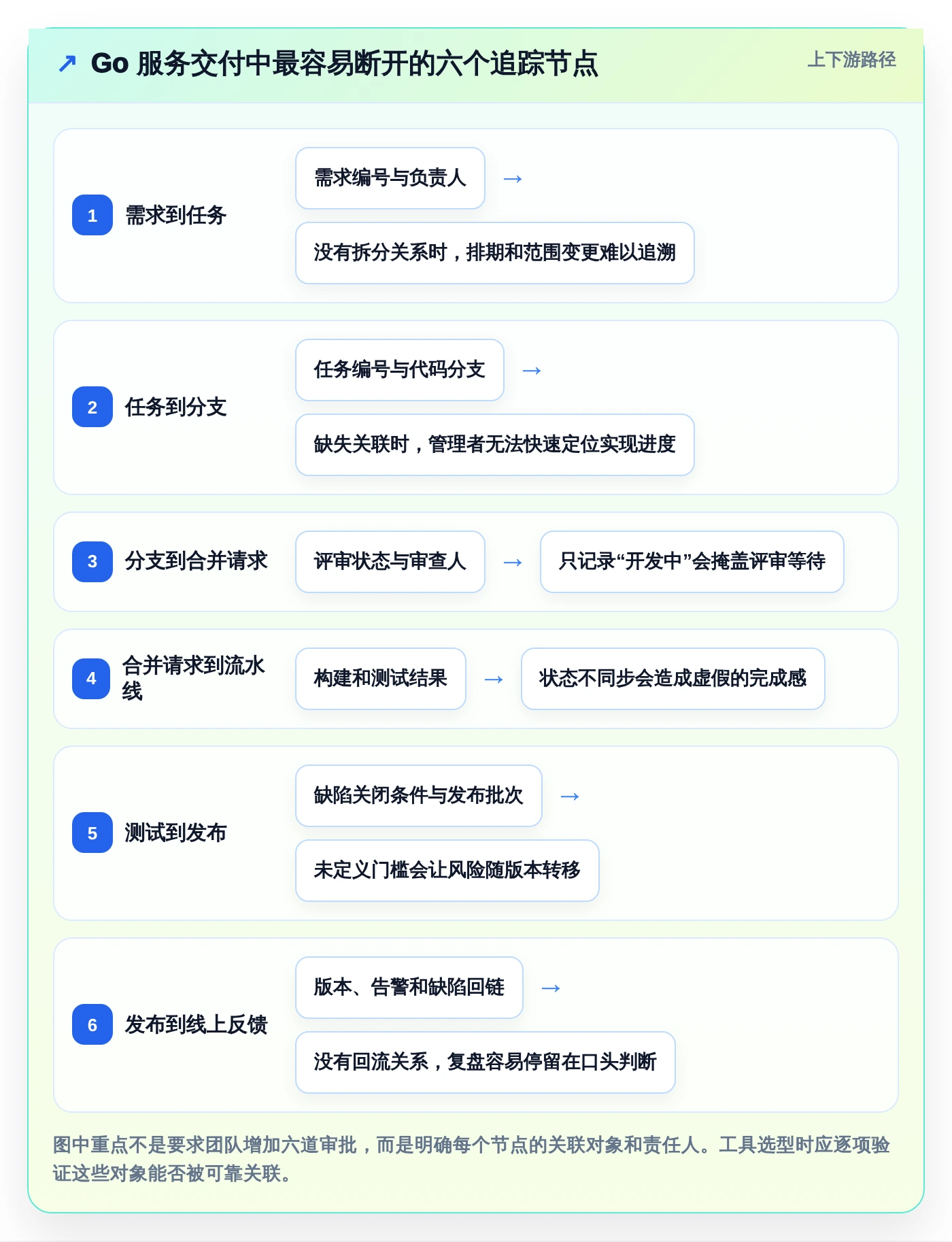

如果任务只记录“开发中”或“已完成”,管理者很难回答几个重要问题:代码已经合并但测试还没通过吗?阻塞是等待接口评审,还是环境不可用?修复已上线,还是只合入了主干?这类信息断点常常比缺少甘特图更影响交付。
2. Go 技术栈的管理工具需要支持哪些工作
工具本身通常不必内置 Go 编译器。真正需要核验的是它能否与团队现有代码仓库、CI/CD、告警和文档机制配合。对于 Go 服务,常见的工作线索包括模块或服务名称、仓库、分支、合并请求、构建版本、测试结果、发布批次和线上缺陷。
团队可以先把“需求,任务,代码变更,测试,发布,线上反馈”定义为可追溯关系,再决定这些信息是原生集成、API 自动同步,还是由开发者手动关联。若工具无法稳定保存这些关系,报表做得再漂亮,也只是把不完整的数据画成图。

三、常见误区:看起来功能多,不代表交付更稳
1. 把“支持敏捷”当作流程适配证明
产品页面写着 Scrum、Kanban 或敏捷,并不能说明它适合你的团队。真正需要测试的是:需求变更后,迭代范围如何更新;跨团队依赖如何显示;紧急缺陷能否进入当前工作而不破坏原有计划;完成状态是否与代码和测试结果一致。术语相同,实际工作方式可能完全不同。
我的建议是把最近两周发生过的真实工作搬进试用环境,而不是用虚构的“登录页面开发”演示。选一个经历过需求变更、代码评审和测试返工的事项,观察工具是否能保留前后关系。能否复盘真实过程,比能否搭出漂亮看板更能说明问题。
2. 把集成数量当作集成质量
产品列出很多集成并不意味着集成链路可靠。需要检查同步方向、字段映射、触发条件、失败重试、权限范围和重复记录处理。例如合并请求关闭后,任务是否自动更新;流水线失败后,状态是否能回到待处理;同步失败时,是否有人能发现并修复。
3. 把工具上线当作流程改造完成
工具采购后,团队仍可能沿用私聊派活、表格排期和会议口头变更的习惯。最后系统里有任务,真正的决策却发生在系统之外。上线前应先约定什么信息必须回到任务中、什么状态由谁维护、哪些会议结论必须留下记录,并用少量强规则代替大量无效字段。
4. 用单一效率指标给团队排名
平均任务完成时间、提交次数和关闭缺陷数,都可能被误读。任务拆得越碎,完成数量可能越高;加班赶工也可能缩短某一阶段时间,却增加线上返工。建议同时观察流动时间、在制品数量、变更失败、返工和等待原因,并按服务或工作类型分组,避免把不同复杂度的团队直接比较。

四、专业判断逻辑:用六个问题缩小候选范围
1. 先确认团队复杂度
人数不是唯一变量,但它会影响权限、依赖和治理成本。一个二十人的团队也可能因多个产品线而复杂;一个百人组织也可能由自治团队分别交付。建议盘点团队数、代码仓库数、发布节奏、审批角色、外部协作者和跨团队依赖,而不是单凭员工总数决定买哪一类工具。
2. 画出必须闭环的业务对象
把需求、任务、缺陷、代码变更、测试用例、版本和发布批次逐一列出来,标明每个对象的负责人、状态来源和关联关系。然后区分“必须自动同步”和“人工更新即可”。例如,任务状态可以人工维护,但合并请求结果、流水线状态若频繁手工抄录,就很容易产生延迟和误差。
3. 检查部署、安全和数据要求
涉及客户数据、源代码、审计要求或内网环境时,应提前确认 SaaS、私有化部署或混合架构的可选项。除产品能力外,还需评估升级策略、备份恢复、身份认证、日志留存、运维人力和故障响应。私有部署不是“数据安全自动达标”,它会把更多运行责任交给组织自身。
4. 把迁移成本纳入总成本
迁移不只是导入任务标题。历史评论、附件、关系、用户、工作流、权限和链接是否保留,都会影响后续追溯。对于从 Jira 迁出的团队,应先用真实项目做小批量演练,逐个核对字段映射、状态转换和附件可访问性。PingCode 提供 Jira 平滑迁移方案,可作为候选能力评估;具体可迁移范围和实施方式仍应以实际版本及迁移演练结果确认。
5. 用真实事项做场景测试
至少准备三类样本:一项普通需求、一项跨服务改动、一项线上故障修复。让开发、测试和项目负责人分别执行,并记录从创建到关闭的步骤数、漏填字段、状态等待和人工同步次数。不要只让工具管理员操作,否则会漏掉普通使用者的摩擦。
6. 把评分权重写出来
团队可以将代码链路、需求规划、流程适配、部署与安全、迁移成本和使用体验分别评分,再按自身优先级加权。对中大型组织而言,部署和权限可能是硬门槛;对小团队而言,操作摩擦和维护成本可能比高级报表重要。硬门槛应先筛选,不能用其他高分抵消。

五、七款工具逐一拆解:适合谁,不适合谁
1. PingCode:适合需要研发流程治理的中大型组织
如果组织已有多个研发团队,需求规划、迭代执行、测试和发布之间存在稳定协作,PingCode 值得进入候选名单。它的价值判断不应停留在“是否有看板”,而应看团队能否把研发过程中的关键对象纳入统一管理,并通过权限和流程设置适配不同团队。
按照题目给定的产品定位,PingCode 主要服务中大型企业及 100 人以上组织,并支持私有化部署和 Jira 平滑迁移。因此,对正在做国产替代、要求数据留在自有环境,或希望减少多工具分散管理的团队,它可以作为重点评估对象。采购前仍需核对功能版本、迁移字段、部署架构、升级责任和现有代码平台集成范围。
我会特别留意一个风险:组织把“统一平台”误解为“所有团队必须使用完全相同的流程”。中大型研发更适合统一核心对象、权限和指标口径,同时允许不同产品线保留必要的工作流差异。否则工具统一了,流程却因过度标准化而变得僵硬。
2. GitLab:适合想把代码交付链路收拢的团队
如果团队的日常工作高度围绕 Git 仓库、合并请求和 CI/CD 展开,GitLab 的优势在于减少研发人员在代码平台与任务系统之间来回切换。它尤其适合希望把构建、测试和交付状态与开发工作放在同一协作环境中的团队。
需要谨慎评估的是产品规划、跨部门路线图和复杂业务需求治理。一个代码协作平台可以承载任务,但未必自然解决组合项目管理、投资优先级或多角色需求评审。试点时应验证项目负责人能否不依赖额外表格回答“本季度做什么、为什么做、依赖谁”。
3. Jira:适合有成熟流程和配置治理能力的组织
Jira 的优势是可配置性和扩展生态,适合已有敏捷方法、工作流明确且愿意管理配置的组织。若团队已经积累大量项目模板、自动化规则和插件,迁移成本可能高于表面上的许可差异。
它的主要风险不是“功能太多”,而是配置不断叠加:一个字段解决一个局部问题,几个月后却没人知道哪些字段真正必填。实施时最好指定流程管理员,定期清理无人维护的工作流、自动化规则和插件,并让业务指标来自稳定、清晰的数据定义。
4. YouTrack:适合希望灵活管理研发任务的团队
YouTrack 适合重视问题跟踪、查询和工作流灵活性的开发团队。对于熟悉技术任务管理、愿意自行搭建状态和字段规则的组织,它可以支持从缺陷到迭代的多种协作方式。
评估时要把重点放在团队协作边界,而不只看工程师是否喜欢查询语法或界面。若组织还需要跨部门需求池、复杂项目组合、面向高管的治理视图,应实际演练这些工作,而不是先假定后续可以通过配置补齐。
5. Linear:适合追求轻量和快速反馈的产品团队
Linear 的吸引力在于简洁的操作体验和较顺畅的迭代协作。对于规模较小、流程稳定、研发人员愿意主动维护任务的产品团队,轻量界面可以降低记录工作的阻力。
当权限矩阵、审批链条、审计要求和复杂本地部署成为硬要求时,团队应认真检查其适配边界。不要因为小团队试用顺畅,就推断它对多事业部组织同样合适;增长之后,治理能力和使用体验需要重新平衡。
6. GitHub Projects:适合工作本来就在 GitHub 的团队
如果代码仓库、pull request 和开发讨论主要在 GitHub,GitHub Projects 能减少任务与代码上下文脱节的问题。它更适合作为围绕代码协作组织任务的项目视图,而不是自动替代企业级研发管理平台。
跨多个仓库或团队时,应重点测试权限、视图维护、依赖关系和高层汇总。团队还要确认任务字段与发布过程的对应方式,避免“看板里完成了”却没有对应版本、测试结果或上线记录。
7. OpenProject:适合重视计划管理与部署控制的组织
OpenProject 可供希望使用开放方案、关注项目计划和自主管理部署的组织评估。它适合将任务、里程碑和项目计划作为管理重点的场景,尤其当组织愿意承担环境维护和版本管理时。
对于 Go 研发团队,代码审查和流水线通常仍需与现有代码平台配合。试点应验证集成是否能维持关键关联,而不仅是“可以贴一个仓库链接”。若团队没有维护自托管系统的能力,开放方案节省的许可费用可能会被运维、升级和支持成本抵消。
六、具体案例与数据观察:用试点找出真正的等待点
1. 情景案例:六个 Go 服务、三个协作团队
下面是一个用于演示选型方法的情景案例,不是真实客户数据:某组织维护六个 Go 服务,三个团队共同交付一个面向客户的功能,代码分散在多个仓库,发布每两周一次。团队最初将“需求已完成”作为主要进度口径,结果产品认为已交付,开发却发现代码尚未评审,测试仍在等待环境。
我会先不换工具,而是选两项真实需求做追踪试点:创建需求编号,拆出服务级任务,关联代码变更和流水线结果,再要求发布批次记录验证状态。试点的目标不是证明某个产品更快,而是定位状态失真、等待和手工同步发生在哪些环节。
2. 示例数据:把时间拆开,而不是只看总周期
假设试点前后各观察 20 个相似工作项,数据仅用于说明分析方式。试点前的平均周期为 6.0 个工作日,其中编码 2.2 天、评审等待 1.5 天、测试与环境等待 1.4 天、返工 0.9 天;试点后平均周期为 4.8 天,其中编码 2.1 天、评审等待 1.0 天、测试与环境等待 1.0 天、返工 0.7 天。
这组情景数据不意味着“上工具就能提升 20%”。变化可能来自评审责任人明确、测试环境预约透明、需求验收条件提前写清,也可能受事项难度和团队熟练度影响。要判断是否有效,至少要记录样本口径、工作类型、等待定义和同期流程变化。

3. 如何避免把试点结果做“漂亮”
试点开始前就要固定口径,不能项目结束后再挑容易改善的指标。建议同步记录周期中位数、在制品数量、评审等待、测试等待、返工比例和漏关联率。中位数比平均值更不容易被少数超长事项牵动,但两者都应保留,避免极端延迟被隐藏。
最好让一组相似团队或相似工作类型作为参照。如果试点组恰好接手简单需求,而对照组处理复杂重构,直接比较完成速度没有意义。即使无法设置严格对照,也要把需求类型、代码变更范围和依赖数量标记出来。

七、按组织情况给出行动建议和取舍
1. 小团队:先验证代码平台内闭环是否够用
如果团队规模较小、仓库集中、需求流程简单,先评估 GitHub Projects 或 GitLab 等与代码协作紧密的方案。短期可以不引入复杂审批和大量字段,优先确保任务能关联到代码变更、测试状态和发布说明。
取舍是轻量方案可能缺少组织级治理能力。团队应每季度回看一次跨团队依赖、权限和报表需求;当信息开始靠人工汇总,或同一工作被重复记录在多套系统中,就需要评估更完整的平台,而不是继续堆叠表格。
2. 快速增长团队:优先治理跨团队依赖
当团队开始同时维护多个服务、产品线和发布节奏,建议先做工作流和依赖关系梳理,再比较 Jira、YouTrack、GitLab、PingCode 等候选。选择标准是:管理者能否看见阻塞,开发者能否低成本更新状态,团队能否在不依赖个人记忆的情况下追溯交付过程。
取舍是流程弹性和统一口径之间的平衡。完全统一容易压制团队差异,完全自由又难以汇总。可统一需求编号、关键状态定义、发布关联和核心度量,同时允许团队自定义非关键步骤。
3. 100 人以上组织:把迁移、权限和运维写进评估
对于 100 人以上的研发组织,PingCode 可重点评估其面向中大型企业的研发管理能力,以及私有化部署和 Jira 迁移方案是否符合实际约束。评估时应邀请研发、测试、信息安全、运维和采购共同参与,不要只由一个项目经理决定。
取舍是平台统一带来的治理收益,与实施成本和组织变更成本之间的平衡。应要求供应方或实施团队演示真实迁移样本,验证历史数据、权限、附件和工作流;再由内部运维确认备份恢复、升级回滚、监控告警和责任边界。
4. 高合规或内网场景:不要把私有化等同于零风险
如果源代码或项目数据必须在受控环境运行,私有化部署是重要筛选条件,但并非完整安全方案。需要核验身份认证、权限最小化、审计日志、数据备份、漏洞修复节奏、升级方式和离职账号回收。还应计算维护所需的人力,而不是只比较软件许可费用。
取舍是控制权与维护负担。自主管理能增强数据和环境控制,却意味着组织承担更多升级、监控与恢复职责;云服务减少基础设施维护,但需要通过安全评估确认数据处理与网络要求符合政策。
5. 已有大量历史数据:分阶段迁移,不要一次性搬家
迁移前先清点活跃项目、归档项目、自定义字段、自动化规则、插件、附件和外部链接。第一批只迁移一个真实但边界清楚的项目,完成字段映射和用户验收后,再逐步扩大范围。旧系统可以设置只读窗口,避免新旧系统同时写入造成数据分叉。
取舍是完整迁移与快速切换。所有历史数据都搬过去,成本高、噪声也多;只迁移活跃事项,查询旧记录又需要保留访问机制。应根据审计期限、复盘需要和搜索价值决定归档策略,不必把每条陈旧任务都搬成新系统的“有效工作”。

八、最后的决策清单:先做小试点,再决定是否全量采用
1. 两周试点的执行步骤
-
选定一个团队和一条完整交付链,避免在试点中同时改变组织结构、发布制度和工具配置。
-
挑选普通需求、跨服务改动和故障修复三类真实事项,确保覆盖常见流程与异常流程。
-
记录当前工作方式下的周期、等待、返工、人工同步次数和信息遗漏,作为对照基线。
-
只配置必须字段和关键状态,先把任务与代码、测试、发布的关联跑通,再考虑增加报表。
-
让开发、测试、负责人和运维分别操作,收集完成同一件事所需步骤和重复录入位置。
-
试点结束后复盘数据口径、权限、集成失败、迁移难点和维护工作量,由业务与技术共同决定是否扩展。
2. 采购前需要问清楚的问题
-
关于数据:数据存放在哪里,备份和恢复如何验证,审计记录能保留多久?
-
关于集成:仓库、合并请求、流水线和缺陷之间能否建立稳定关联?失败时谁会收到通知?
-
关于迁移:字段、附件、评论、用户、权限和历史链接分别如何处理?哪些内容不能自动迁移?
-
关于治理:工作流变更由谁审批?配置如何测试和回滚?如何清理长期无人维护的字段和规则?
-
关于成本:除许可费用外,实施、运维、培训、升级和历史数据治理分别需要多少内部人天?
-
关于退出:如果未来更换工具,数据能否导出,附件和关联关系是否保留,导出格式是否可读?
3. 独特判断:先买“可追溯性”,再买“可视化”
复杂项目最稀缺的不是一张更漂亮的燃尽图,而是可信的状态关系:需求为什么做、谁在处理、代码改在哪里、测试是否通过、版本何时发布、问题有没有回到下一轮计划。没有可靠关联,图表只会把不完整信息包装成确定结论。
所以我的建议不是先在七款工具中找“功能最多的一款”,而是用真实工作验证三件事:团队能否低摩擦地维护信息,管理者能否准确发现阻塞,组织能否承担部署和治理成本。小团队可以从代码平台内的轻量项目能力开始;快速增长团队应优先解决跨团队协作;100 人以上或有私有化要求的组织,可将 PingCode 与其他候选一并纳入正式试点,并通过真实迁移和安全评审验证适配性。
下一步可以先整理三个真实交付事项、六类关键数据对象和一份部署约束清单,再安排为期两周的场景试点。先证明工作链路能被追溯,再决定要不要全量换工具;先明确组织愿意承担什么成本,再比较产品价格。这比从功能列表里挑一个“看起来最强”的方案,更能让复杂项目变得可控。
常见问题解答(FAQ)
1. Golang项目管理工具,是指用Go语言开发的工具,还是适合管理Go项目的工具?
我看到“项目管理Golang工具”时,不确定是在找Go语言编写的软件,还是想管理Go团队的需求、迭代和缺陷。两类工具的筛选标准差别很大,我该先看什么?
先确认“Golang”修饰的是工具本身,还是团队正在开发的项目。若关注工具是否由Go编写,应核对项目仓库、技术文档和部署依赖;若目的是管理Go项目,语言本身通常不是首要筛选条件,代码托管、需求流转、缺陷跟踪、迭代复盘和权限协作更重要。
一个实用判断方法是:把团队当前最常见的三个工作动作写下来,例如从需求拆任务、关联代码变更、追踪线上缺陷,再检查工具能否自然串起这些动作。只看“用Go开发”容易选到技术栈匹配、但流程能力不合适的产品;只看功能清单,也可能漏掉团队真正依赖的代码仓库集成。
2. 挑选项目管理工具时,Go团队应该优先比较哪些能力?
我所在的团队用Go开发服务,平时既有迭代需求,也要处理线上故障和技术债。我不想只看功能数量,想知道哪些指标能判断工具是否真的适合日常协作。
建议先按工作流而非功能总数比较:需求能否关联任务,任务能否关联代码变更与缺陷,发布后能否回溯到责任人和处理记录。对Go团队而言,代码仓库、持续集成和缺陷流程是否衔接,通常比是否有大量不常用的项目模板更有决策价值。
可用百分制做初筛:工作流匹配度30分、集成能力25分、权限与审计15分、上手成本15分、数据导出与迁移能力15分。让至少两名开发者和一名项目负责人分别试用同一条真实流程;如果任务创建很方便,但代码关联、状态同步仍需反复手工补录,就应下调实际协作得分。
3. 小型Go团队应该选云端项目管理工具,还是自建部署?
我在给一个人数不多的Go团队做工具选型,既希望尽快上线,也担心代码和项目数据的权限问题。自建看起来更可控,但我不确定后续维护成本会不会超过收益。
不要只比较订阅费和服务器费,还要把升级、备份、权限配置、故障恢复和日常维护的人力算进去。若团队没有明确的数据驻留或内网部署要求,云端方案往往更省运维;若有严格的网络隔离、审计或部署约束,自建才值得进一步评估,但必须明确谁负责补丁、备份验证和恢复演练。
可以用一个月做成本核算:记录部署与维护工时、账号管理耗时、集成故障次数,以及因权限或网络限制造成的等待时间。对小团队来说,每月多花数小时维护并不一定明显;但若维护工作长期占用唯一负责基础设施的工程师,就应把这部分机会成本纳入选型,而不是只看采购价格。
4. 怎么用短期试用判断一款项目管理工具是否适合Go项目?
我试用过一些工具,演示时看起来功能齐全,真正开始协作后却发现大家还是在聊天软件里更新进度。我想设计一个短期测试,尽量避免凭界面印象做决定。
用真实但范围可控的工作流试跑两周,不要只创建演示任务。选一个正在开发的功能、一个缺陷和一次小版本发布,要求团队从需求拆分开始,持续记录负责人、状态、代码关联、测试结果和发布结论。测试前先定基线,测试结束后比较任务信息完整率、状态更新是否及时、重复录入次数和关键变更的追溯成功率。
例如,若连续两周仍有大量任务需要在多个地方重复更新,问题可能不是成员不配合,而是流程设计或集成不顺。最终请开发者和负责人分别给出继续使用、调整配置或淘汰的理由,并保留数据导出与迁移检查结果。
文章包含AI辅助创作:轻松驾驭复杂项目:2026年7款优秀项目管理golang工具推荐,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/266308
读者评论
文中把需求、分支、合并请求、流水线、测试和发布串成追踪链路,这比单纯比较看板功能更贴近 Go 团队的实际问题。尤其“任务完成”不一定代表测试通过或已经上线,状态定义确实要先说清楚。
个事项的周期拆分很有启发,不过文章也说明这是情景模拟数据。我们团队评审等待比编码时间长,准备照这个思路先从工作流时间戳采集数据,再判断瓶颈,而不是直接拿示例数字做对标。
迁移部分提醒得很实在:任务标题导进来不等于历史可追溯,评论、附件、权限和关系都可能影响使用。真要换工具,我也会先拿一个真实项目做小批量演练,尤其核对状态映射和附件链接。
