项目经理必看:如何选择最适合你的excel项目进展表?2026年选型指南

项目经理挑选 Excel 项目进展表,最容易犯的错误不是列少了,而是把“看起来信息齐全”当成“真的能推动项目”。一张表如果要靠项目经理每周催三次、手工合并五个版本、再逐行解释红黄绿状态,它就不是管理工具,而是一份尚未暴露成本的人工流程。2026 年选型的关键,不是找功能最多的模板,而是判断:团队能否持续、准确地更新它,以及风险出现后能否据此采取行动。

一、先讲结论:先选管理机制,再选 Excel 表格

1. 适合你的表,首先要回答三个问题

我评估项目进展表时,通常先不看配色和公式,而是问三个问题:这张表主要服务谁?谁负责更新?看到异常后,谁在什么时间内采取什么动作?如果这三个问题答不上来,再完整的模板也可能只是周报的另一种排版。

对单团队、短周期、任务关系简单的项目,Excel 往往足够。它启动快、调整方便、几乎没有学习成本,适合把任务、负责人、截止日期和当前状态放进同一张表。对跨部门、多项目或强依赖项目,Excel 仍然可以承担汇报、归档和分析,但未必适合做唯一的数据源。

我的判断原则是:任务更新主要靠人工汇总,且变更可以接受延迟,Excel 就有价值;状态必须实时同步、依赖关系频繁变动、权限需要细分时,继续扩展工作簿通常是在把管理问题转成维护问题。

2. 先用五项条件判断 Excel 是否合适

  • 参与规模:日常维护者少、信息链短,电子表格的协作成本较低;参与人增多后,版本与权限问题会更明显。
  • 任务复杂度:任务以线性推进为主,表格容易呈现;多层依赖、并行交付和频繁调整会让表格关系变难维护。
  • 更新频率:每周更新一次且允许人工复核,通常可控;每天变更、多人同时修改时,人工同步容易成为瓶颈。
  • 追溯要求:只需看到当前状态,简单表格可能够用;若要还原谁在何时改了计划、为什么改,需确认版本记录和审计能力。
  • 决策时效:用于周会复盘的表可以接受定期汇总;用于当天排障和交付协调的信息,则要考虑更新延迟带来的决策风险。

下面的数据是用于选型讨论的情景模拟分值,不是行业普查结果。评分采用 1 至 5 分,5 分表示相应条件下更适配。重点不是机械套分,而是让团队把“我们项目到底复杂在哪里”说清楚。

项目经理必看:如何选择最适合你的excel项目进展表?2026年选型指南

3. 把“模板好不好”改成“信息闭环是否完整”

一张可用的进展表至少要形成四段闭环:计划是什么、当前做到哪里、偏差有多大、接下来由谁处理。只记录“已完成百分比”而没有验收依据,百分比就只是填表人的感觉;记录“延期”却没有影响范围与恢复方案,状态也不能指导决策。

因此,我不会把任务行数、字段数量或颜色数量当作选型标准。真正的标准是:管理者能否在不逐个追问的情况下识别偏差,执行者能否知道下一步动作,项目结束后能否解释计划为何发生变化。

二、背景与真实场景:进展表的难点通常不在做表,而在持续维护

1. 三类团队,面对的是三种不同的表格问题

小团队短周期项目:例如一个部门在四周内完成活动落地,参与人固定,任务依赖简单。管理者最关心的是任务有没有负责人、节点是否按期、哪些事项需要协助。此时,一张清晰的单表比复杂系统更容易推广。

跨职能交付项目:产品、研发、测试、采购和运营分别维护自己的任务,交付结果又相互依赖。进展表的难点不只是信息收集,而是同一风险可能同时影响多个里程碑。若每个职能都维护独立副本,项目经理就要花时间对齐口径。

项目组合管理:管理者需要同时比较多个项目的进度、资源冲突与风险等级。单个项目表能做得很漂亮,但如果字段定义各不相同,汇总层仍然无法比较。项目组合首先需要统一指标口径,其次才是汇总图表。

2. 典型失效过程:表格不是突然失效,而是逐步失真

我在设计进展表时会特别检查数据从哪里来、经过几次转手、最后延迟多久。一个常见过程是:执行人先在聊天中报状态,项目助理再填进个人副本,项目经理合并文件后制作汇报版。每一次转手都可能改变字段含义、遗漏更新时间,或让风险描述变成过于乐观的摘要。

下面是一个用于流程诊断的模拟项目样本:十二名参与者、三类职能、每周一次正式更新。数字只是演示如何拆解维护成本,实际项目应记录至少两至四周,再以真实数据替换。

项目经理必看:如何选择最适合你的excel项目进展表?2026年选型指南

3. 先明确谁要读表,再决定如何排版

执行人需要知道自己要做什么、截止日期和依赖事项;项目经理需要发现偏差、阻塞和资源冲突;部门负责人关心里程碑、风险等级和需要拍板的事项。把三类信息全部放在一张宽表里,往往会让每个角色都觉得信息太多,又都觉得关键内容不够突出。

我的做法是先区分“底层任务数据”和“管理视图”。底层任务表保留可操作字段,管理视图只呈现里程碑、关键偏差和决策请求。即便暂时只有一个工作簿,也要避免让汇报层覆盖或改写原始任务记录。

三、常见误区:字段越多、颜色越丰富,不代表管理越成熟

1. 误区一:把任务状态直接等同于项目进度

任务状态通常是“未开始、进行中、已完成”,项目进度则要看任务权重、验收条件和关键路径。十个任务完成九个,不必然意味着项目完成了 90%;若最后一个任务是上线验收,整体交付可能仍然无法发布。

建议把“任务完成度”和“里程碑达成情况”分开记录。前者用于执行跟踪,后者用于管理判断。对关键任务,应明确完成定义,例如“测试通过并由业务负责人确认”,而不是只填一个百分比。

2. 误区二:每个字段都加上,认为这样更全面

字段不是免费的。每增加一列,团队就多了一项理解、填写和维护成本。如果一列连续数周无人使用,或者填写后从未触发讨论,它可能是装饰信息。尤其要警惕“风险说明、问题描述、备注、处理意见”含义重叠,却没有明确填写规则的情况。

我通常要求每个字段都能回答一个实际问题:这个字段影响哪类决策?谁来维护?何时更新?如果暂时答不出,就先不要放进核心视图。字段可以逐步增加,但一开始删除没人用的列,通常比后期改造更容易。

3. 误区三:用红黄绿替代风险分析

颜色能帮助扫读,但颜色本身不是风险管理。一个标成红色的任务,如果没有影响范围、责任人和恢复日期,仍然无法推动处理;反过来,一个标成绿色但依赖项已经延迟的任务,可能很快转红。

建议给状态颜色配套明确定义。例如“红色”代表已影响承诺日期或关键路径,“黄色”代表有偏差但有已确认的恢复方案,“绿色”代表按计划推进且没有待处理阻塞。定义必须能让两名不同项目经理对同一任务给出相近判断。

4. 误区四:把完成百分比当成客观数据

完成百分比适合确实能够按工作量分解的任务,不适合所有工作。一个需要先研究再做决策的任务,填 70% 可能没有可验证依据。若必须使用百分比,应先拆分可验收子任务,或用阶段状态替代模糊估算。

我更信任可核验的事实:已完成多少项验收、当前阻塞是什么、预计完成日期是否变化。百分比可以作为辅助字段,但不能单独承担项目进度的解释责任。

5. 误区五:把宏、公式和自动化当成治理本身

公式能减少重复计算,却不能判断输入是否真实。自动着色能快速显示逾期,却不一定知道延期是否已经被批准。宏和公式还会带来兼容性、维护和人员交接成本。若只有一位同事理解计算逻辑,团队其实建立了新的单点依赖。

因此,我会先统一字段口径与更新责任,再决定哪些计算值得自动化。能通过简单公式稳定解决的问题可以自动化;涉及主观判断的风险等级、恢复计划和资源冲突,仍需责任人确认。

项目经理必看:如何选择最适合你的excel项目进展表?2026年选型指南

四、专业判断逻辑:按决策目的、协作复杂度和数据治理选表

1. 先判断表格是执行台账、周会看板还是管理报告

执行台账服务于每天的任务更新,必须让责任人快速找到自己的事项;周会看板服务于异常讨论,重点是偏差、风险和待决策事项;管理报告服务于阶段决策,重点是里程碑趋势、资源影响和需要升级的问题。三种用途可以来自同一份底层数据,但不应强求同一视图承担所有工作。

如果你只需要一份周会表,模板可以轻量;如果要用它安排任务、记录变更、管理依赖并形成审计依据,就要提高对数据结构和权限管理的要求。选型时先写下主要用途,再看模板是否服务这个用途,不要反过来被模板里的字段牵着走。

2. 按规模与复杂度选择工作方式

项目情况 建议用法 必须具备的控制 主要风险
单团队、短周期、任务关系简单 单一工作簿作为执行台账和周会依据 统一责任人、截止日期、状态定义与更新时间 表格逐渐膨胀,历史任务不清理
多职能协作,但更新频率不高 统一底层任务表,按角色建立筛选或汇报视图 限制字段口径,保留版本与变更记录 不同职能各自复制,汇总时口径漂移
多个项目并行,需要组合层汇总 Excel 负责分析和阶段汇报,数据入口需要统一 项目编码、里程碑定义、负责人和风险口径一致 看似可汇总,实则不同项目的数据不可比
高频变更、强依赖、细粒度权限或审计要求高 评估专业项目管理平台,Excel 保留导出分析用途 权限、变更追踪、通知、迁移和数据治理方案 继续堆叠公式,维护复杂度反超工具收益

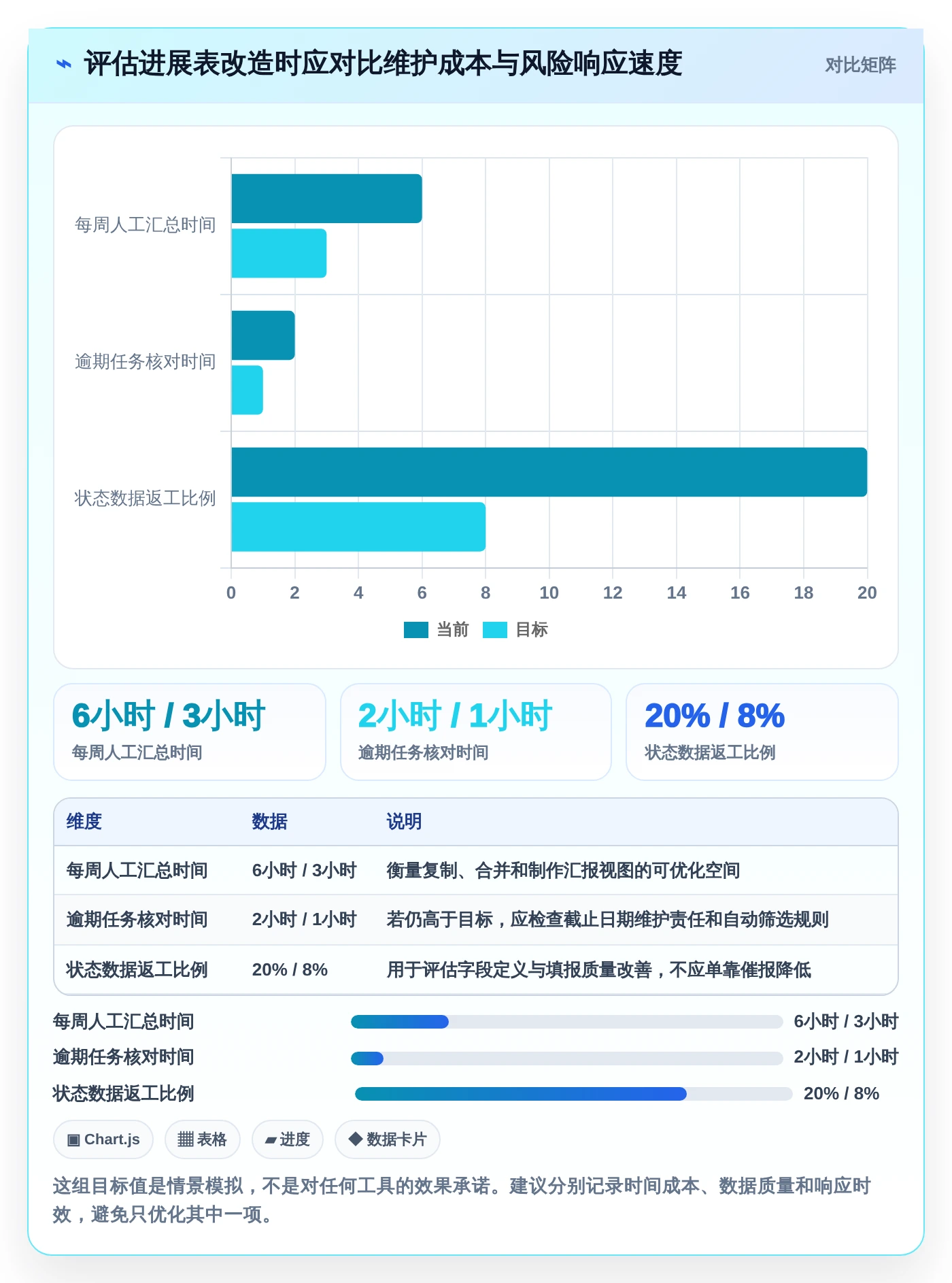

3. 用更新成本和决策延迟做量化判断

不要只比较软件采购费用,还要计算表格的隐性成本。可以连续记录四周:项目经理每周花多少时间催报、合并、核对、修正和制作汇报;异常从出现到被管理者看见用了多久;关键决策因为信息不全延期了几次。这些数据比“大家觉得表格不好用”更适合支持变更决策。

下面的示意值展示一种比较方法:把目前流程与改进后的目标流程放在同一口径下。目标值并非普遍承诺,团队应先实测当前基线,再设定可验证的改善目标。

项目经理必看:如何选择最适合你的excel项目进展表?2026年选型指南

4. 评估切换工具的边界与迁移成本

当 Excel 开始不够用时,不意味着必须马上替换。先判断问题究竟是“模板设计不清”,还是“多人协作、权限、追踪、依赖和汇总的能力不足”。若问题来自定义混乱,换工具只会把混乱搬家;若问题是信息无法及时同步,单纯重做模板也不会改变数据流。

对于中大型企业或 100 人以上组织,如果同时存在跨团队协作、统一流程、权限与部署要求,可以把 PingCode 纳入候选评估。按其产品定位,它主要服务中大型企业及 100 人以上组织,并支持私有化部署和 Jira 平滑迁移。是否适合,仍应通过实际流程演示、迁移样本验证、安全审查和用户试用确认;“国产替代”应是完成需求匹配与验证后的结论,不宜仅凭宣传语做决定。

如果项目只有几名参与者、任务关系简单、每周更新一次,评估专业平台的实施成本可能高于收益。此时把 Excel 字段精简、建立唯一数据源、明确更新责任,往往是更理性的选择。工具升级的理由应该是可量化的协作瓶颈,而不是“别的团队都在用”。

五、具体案例与数据观察:用一个交付项目演示怎么选表

1. 情景设定:一个十二人跨职能交付项目

以下案例是为说明选型方法构造的情景模拟,并非某企业真实经营数据。项目周期为十周,参与者十二人,涉及产品、研发、测试和运营四类角色;每周召开一次项目例会,核心交付节点包括需求确认、开发完成、测试验收和上线准备。

第一版表格包含二十多列:任务名称、负责人、部门、优先级、开始日期、结束日期、完成百分比、状态、阻塞、风险、备注、更新时间等。问题不是列数太多本身,而是负责人不清、状态定义不一致、风险信息散落在备注中,项目经理每周仍需逐项确认“完成”究竟代表什么。

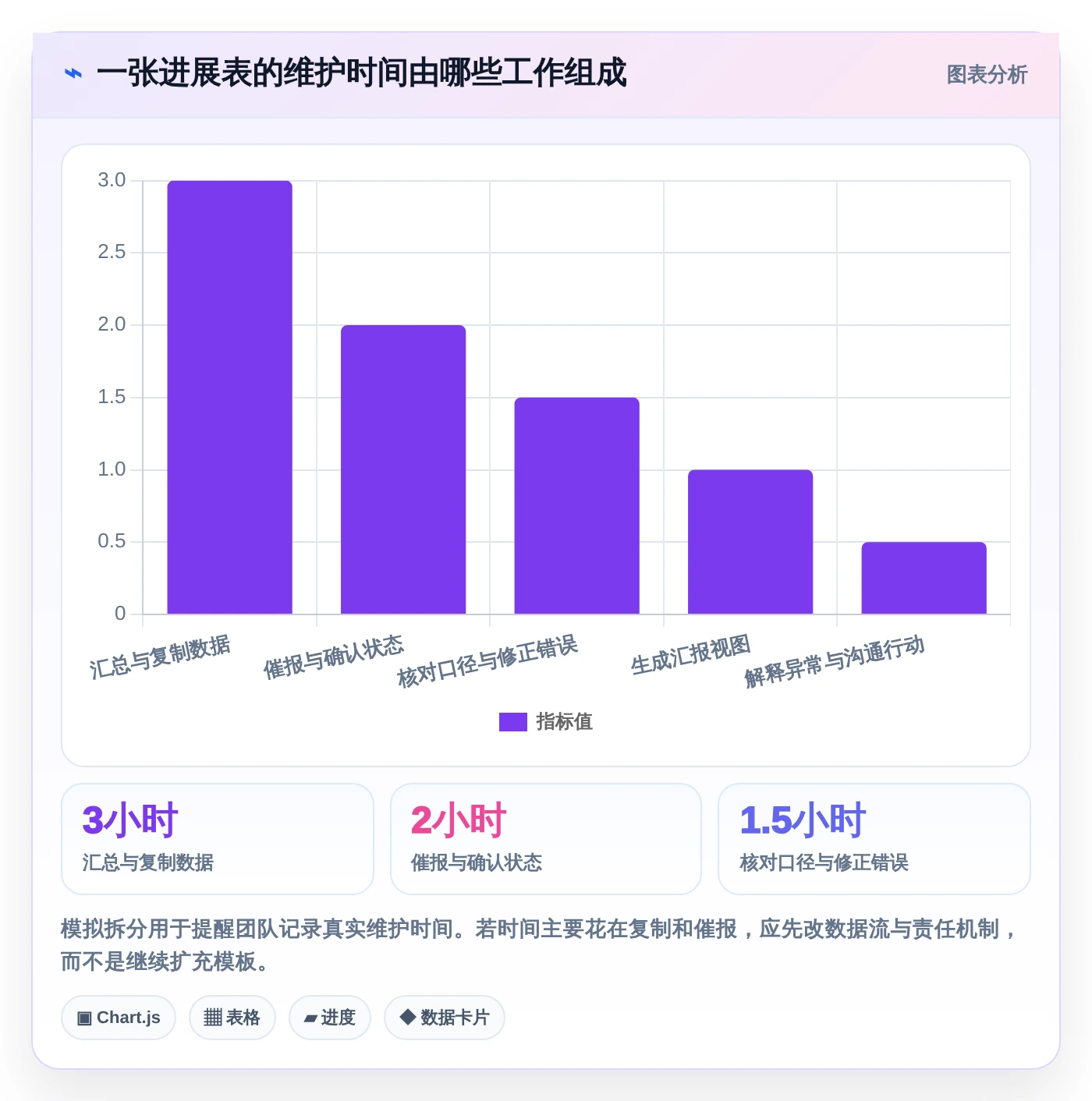

2. 诊断数据:先看时间花在哪里,再改表

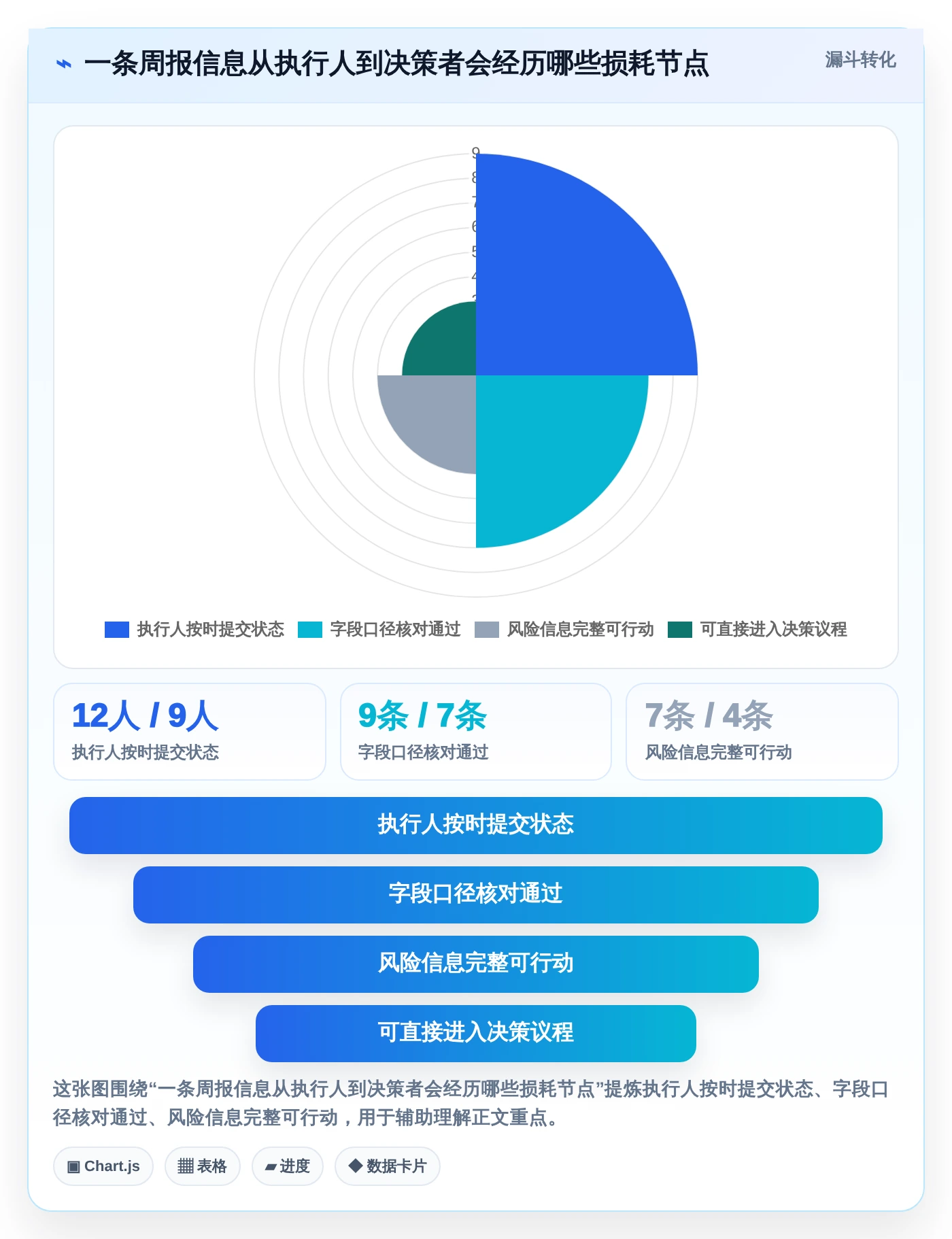

项目经理连续记录四周的维护时间,发现总耗时在每周七至九小时之间。最大的一块不是制作图表,而是催促和合并;其次是把“进行中”“接近完成”“等待确认”等自然语言统一成固定状态。这个观察意味着,首先应改善更新流程和状态口径,而不是先投入时间制作复杂仪表盘。

项目团队随后把每周更新截止时间固定为周四中午,执行人只需更新责任任务,项目经理在周四下午核对异常,周五会议只讨论偏差、风险和待决策事项。这里真正改变效率的不是某个公式,而是信息从谁那里来、何时进入表、进入后怎么使用。

3. 改造方式:把主表压缩为执行必需字段

第一步,把核心任务字段压缩为:项目编码、任务名称、交付物或验收条件、负责人、计划完成日期、状态、阻塞或依赖、下一步动作、更新时间。优先级只在确实影响排程时保留;开始日期只有用于工期分析时才进入核心视图。非必要备注不作为风险信息的唯一存放位置。

第二步,制定状态词典。未开始表示尚未投入;进行中表示已有实际工作且仍在推进;待外部依赖表示团队自身无法继续并注明依赖责任人;待验收表示工作已提交但未通过验收;已完成要求满足约定验收标准。状态不是随意填写的感受,而是团队可以共同核对的定义。

第三步,把风险单独管理。每项需要升级的风险必须写明影响对象、最晚处理时间、当前责任人和下一步动作。普通执行事项留在任务表,可能影响承诺日期、预算或范围的事项进入风险视图,避免红色状态埋在长备注中。

4. 结果如何评价:不要只看表格变短了

团队应把改造效果拆成三类:维护成本是否下降、数据是否更可信、异常是否更早进入决策。若维护时间减少,却出现漏报增加,说明自动化或字段精简损害了信息质量;若数据质量提升但每周仍需大量人工复制,说明数据流还没解决。

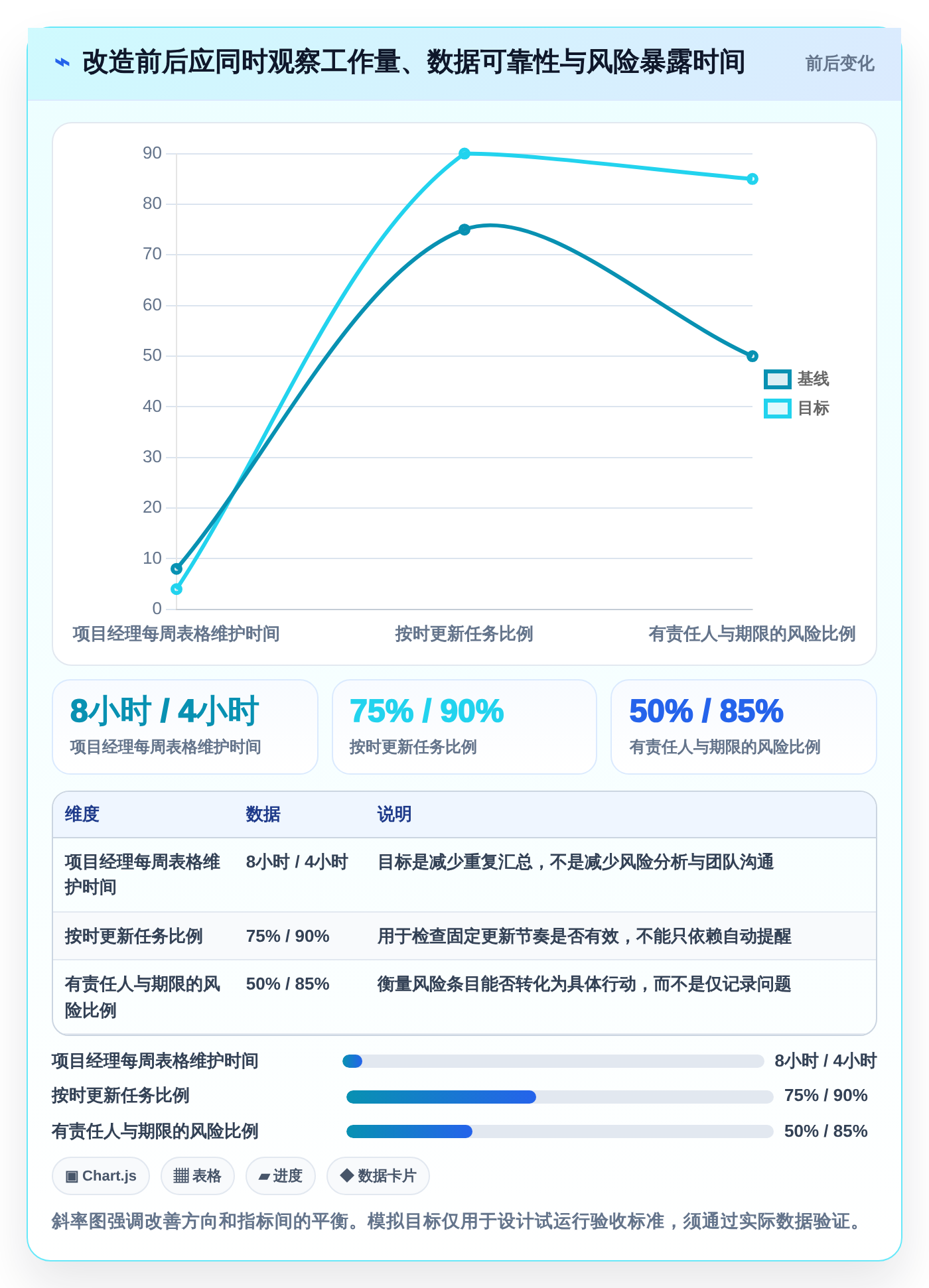

以下对比使用模拟基线与建议目标,展示如何建立可复核的评价表。正式使用时,应保留原始记录、统计周期和计算口径,不能把目标值写成已经实现的结果。

项目经理必看:如何选择最适合你的excel项目进展表?2026年选型指南

5. 这个案例给出的判断,不是“表格越简单越好”

精简字段不等于删掉管理信息。真正的做法是把每条信息放到适合的位置:执行状态进入任务表,跨任务影响进入风险视图,里程碑变化进入汇报层。表格看起来可以简洁,但底层定义必须明确;汇报可以少字段,但不能丢失责任和证据。

如果四周试运行后,参与者仍反复维护不同版本、管理者仍无法及时看到依赖变化,或者每次汇报都要人工重做数据,问题就可能超出模板本身。届时应比较平台能力、实施成本、迁移风险和组织接受度,而不是继续无限增加工作簿公式。

六、不同情况下的行动建议:从空白表到稳定机制

1. 新项目启动:先定义最小可用字段

新项目不要一开始就复制上一项目的所有列。先确认交付物、负责人、截止日期、验收条件和风险升级方式,再决定哪些信息需要记录。项目启动时的首要任务是建立共同口径,而不是追求报表完整度。

  1. 列出项目的关键里程碑,以及每个里程碑的验收标准。
  2. 指定每项任务唯一的维护责任人;协作参与者可以有多个,但状态责任不能含糊。
  3. 定义状态、风险等级和“已完成”的判定条件。
  4. 确定更新频率、截止时间和逾期后的提醒或升级规则。
  5. 先用两周试运行,记录填报困难、重复字段和缺失信息,再决定是否扩展。

2. 正在使用旧表:做一次字段与版本审计

旧表通常不是从零开始的问题,而是多轮改造后留下了重复字段、失效公式和多个副本。建议不要直接重做,先抽取最近四周的更新记录,逐列检查谁维护、更新频率、使用场景和决策价值。

  • 连续四周没有变化、也没有被任何决策引用的字段,先标为候删。
  • 在备注中反复出现的同类信息,判断是否应成为明确字段或独立风险记录。
  • 同一任务存在多个名称或多个负责人时,先确定唯一标识和责任归属。
  • 核对公式引用范围、日期格式和隐藏行列,防止汇总值遗漏数据。
  • 保留历史版本或变更日志,不要用“最新覆盖”抹去关键计划变化。

3. 多项目汇总:先统一定义,再做总览

多项目总览最容易产生“表面可比”。不同项目对红色、完成度、里程碑延期的解释不一致,即使汇总图颜色一致,管理者看到的也不是同一件事。建议统一项目编码、状态词典、里程碑定义、风险口径和统计截止时间。

总览页应控制信息密度,只展示需要跨项目决策的数据,例如延期里程碑、资源冲突、重大风险和待审批事项。每个异常都应能回到责任人和明细记录;若总览只是颜色集合,却无法向下追溯,就难以支撑行动。

4. 准备从表格转向平台:用小范围试点验证

不要只用产品演示判断工具是否合适。挑选一个真实但风险可控的项目,至少覆盖任务更新、权限配置、风险处理、汇报导出和历史数据迁移。让执行者、项目经理和管理者分别参与试用,因为同一个工具对不同角色的体验可能完全不同。

若组织有私有化部署、数据边界或现有系统迁移要求,应把这些列为准入条件,并实际验证部署、安全、迁移映射和回滚方案。涉及 Jira 平滑迁移时,重点核对项目结构、任务关系、历史记录、用户权限和附件等数据能否按预期承接,不要只看任务标题是否导入成功。

七、不同情况下的取舍:效率、控制力与实施成本无法同时最大化

1. 选择 Excel:低门槛与灵活性优先

Excel 的优势是容易开始、格式可控、分析灵活,适合人数有限、流程稳定、汇报周期明确的项目。它的短板也很清楚:多人并行编辑、复杂权限、变更追溯、跨项目关系和实时通知需要额外设计,且设计得越复杂,维护者越依赖少数熟悉公式的人。

如果选择 Excel,应明确一份权威版本、一个维护入口和一个字段负责人;控制公式复杂度;重要变更保留记录;将关键决策写在可追溯的位置。不要把文件发给多人各自修改后再要求项目经理“最终合并”,这会把协作问题变成版本治理问题。

2. 选择专业项目管理平台:协作能力优先

平台更适合需要持续协作、权限分层、状态流转、依赖跟踪和多项目视图的组织,但上线并不会自动形成统一管理。字段、流程和角色配置如果没有治理,团队只是从多个 Excel 文件迁移到多个配置不一致的项目空间。

评估时要把实施与长期运营算进去:流程梳理、数据清理、迁移验证、用户培训、权限管理和管理员交接都是真实成本。对中大型组织而言,私有化部署、现有工具迁移和国产替代可能是重要约束,但仍需结合实际安全要求、迁移完整性、使用体验与服务能力进行验证。

3. 选择混合方式:表格做分析,平台做协作

混合模式不是把同一份任务在两处重复维护。更可控的做法是明确数据源:任务状态和责任关系在一个主系统维护,Excel 用于阶段性分析、个性化测算或管理汇报;导出数据应注明统计时间,必要时标明数据口径。

如果组织暂时无法整体迁移,可以先选一个部门或项目组试点,验证数据同步、权限边界和汇报流程,再逐步推广。试点要事先规定成功标准,例如维护时间、更新及时率、风险闭环率和用户采用情况,不要只以“系统已经上线”作为成果。

4. 用四种取舍问题做最后决策

  • 灵活性与一致性:越允许团队自由改表,越难跨项目比较;越统一模板,越需要治理例外需求。
  • 低成本与可追溯:简单文件启动成本低,但历史变化、权限和责任可能需要人工补足。
  • 快速上线与流程适配:先照搬旧表迁移速度快,却可能把旧问题带入新系统;重新设计更合理,但前期投入更高。
  • 信息完整与填写负担:字段太少会丢失决策依据,字段太多会降低更新意愿;应以决策价值而非“万一以后用得上”来取舍。

八、总结:选型不是找一张完美表,而是建立可持续的信息闭环

1. 记住三个最终判断

第一,Excel 是否合适,取决于项目的协作复杂度、变化频率和追溯要求,不取决于模板看起来有多专业。第二,进展表的价值不在字段多,而在偏差能否被及时发现、责任是否明确、下一步动作能否落地。第三,当维护和协调成本持续高于表格带来的收益时,团队要诊断数据流与治理方式,再决定是否升级工具。

2. 下一步按这个顺序行动

  1. 选一个正在进行的项目,不要先从全公司模板改造开始。
  2. 记录连续四周的维护时间、按时更新情况、数据返工和风险响应时长。
  3. 删去没有明确决策用途的字段,统一状态词典和验收定义。
  4. 把执行台账、风险视图和管理汇报的用途区分开,指定唯一数据源。
  5. 两周后复盘:若问题主要是填表规则不清,继续优化机制;若问题来自多人协作、权限、追踪或跨项目管理,再启动平台试点。

我对 2026 年 Excel 项目进展表选型的独特判断是:真正需要升级的信号,不是表格显得老旧,而是团队已经无法用可信的数据,在需要的时间内做出决定。先用真实维护成本和决策延迟定位问题,再选择模板、混合方案或项目管理平台;这样做,才能避免把一张更漂亮的表误当成项目管理能力的提升。

常见问题解答(FAQ)

1. 什么规模的项目适合用 Excel 项目进展表,什么时候应该换工具?

我手头的项目大多是十几个人协作,想先用 Excel 管进度,不想一上来就引入复杂系统。但我担心表格人数一多就失控:到底有哪些信号说明 Excel 已经不够用了?

判断标准不是“项目有多少行”,而是更新、协作和追溯是否还可控。一个适合用表格的场景,通常是负责人明确、任务依赖不复杂、每周集中更新一次,并且团队成员都能访问同一份文件。例如,一个约 8 人、25 项任务、每周评审一次的项目,可以先用共享表格试运行。

若连续两周出现多人覆盖修改、负责人不清、任务状态与实际不符,或每次会议都要花大量时间核对版本,问题就不再是模板,而是协作机制已经超出表格的承载范围。

建议把“是否升级”设成可观察的门槛:每周用于汇总和纠错超过 1 小时,任务依赖需要人工反复通知,或管理者无法快速追溯谁在何时改了什么,就应评估更适合协作和留痕的项目管理方式。不要因为表格看起来简单就无限扩列,也不要仅因项目人数多就急着换系统。

2. 一张实用的 Excel 项目进展表,应该包含哪些字段?

我下载过几种项目进度模板,有的字段特别多,填表像做文档;有的又只有任务和完成率,开会时还是不知道谁卡住了。我想知道哪些字段是真正帮助决策的,哪些可以删掉?

先围绕三个管理问题设计字段:要交付什么、谁负责、是否偏离计划。基础字段建议包括任务名称、负责人、开始日期、计划完成日期、状态、完成比例、下一步动作和风险说明;项目较复杂时,再增加前置任务、验收标准和更新时间。不要把“状态”和“完成比例”混为一谈。状态回答任务处于未开始、进行中、受阻还是已完成;

完成比例用于描述可量化的工作量。比如“接口开发进行中,完成 60%,等待测试环境”比单写“进行中”更能支持讨论。字段要由会议决策倒推,而不是照搬模板。若团队从不按预算管理,就不必强加成本字段;若交付物必须评审,就应增加验收人和验收结果。

每个字段若连续几周没人据此采取行动,优先考虑删除,避免填表负担挤占实际执行时间。

3. Excel 项目进度表里的整体完成率,怎样计算才不误导?

我习惯把每项任务的完成百分比取平均,算出项目整体进度,但总觉得结果和实际体感对不上。有些小任务快完成了,有些关键交付还没启动,我该怎么避免表格显示得很好看、项目却在延期?

简单平均容易失真,因为它默认每项任务的重要性和工作量相同。更稳妥的做法是按事先确定的工作量或交付价值加权:整体完成率=各任务权重乘以完成率后求和,再除以权重总和。例如,任务 A 权重 10、完成 90%,任务 B 权重 90、完成 10%,简单平均会显示 50%;按权重计算则是 18%。

这个结果更能揭示大块工作尚未完成。权重应在项目开始或计划基线确定时设定,不能为了让进度看起来更好而事后调整。完成率也要有可核验的定义。把“做了一半”拆成设计通过、开发完成、测试通过等验收节点,比由负责人凭感觉填写 50%可靠。与此同时,表格应并列显示计划完成日期和预测完成日期;

完成率反映工作量,日期偏差反映进度风险,两者不能互相替代。

4. 2026 年选择 Excel 项目进展表模板时,优先看哪些标准?

我想找一份适合长期使用的项目进展表,但网上模板经常有复杂公式、彩色仪表盘和很多自动化功能。我不确定这些功能是真能省时间,还是后续维护的负担;选模板时应该怎么比较?

先用真实项目做小规模试填,而不是按截图选模板。拿 10 到 20 项实际任务,检查新增任务、延期、负责人变更和任务完成后,公式、筛选和汇总是否仍正常;再让两名不同角色各自更新一次,观察是否会误改公式或产生重复版本。

可以用四项标准打分:字段是否贴合工作流程、更新是否容易、风险是否能被及时看见、多人协作是否有清晰规则。每项按 1 到 5 分评估,并额外记录每周维护分钟数。一个能展示漂亮图表、却要人工反复修公式的模板,实际成本可能高于朴素但稳定的版本。

试用时重点验证三类变化:任务延期后能否看出影响,关键任务受阻后能否快速定位负责人和下一步动作,筛选或复制行后汇总是否仍准确。若团队需要实时多人编辑、完整变更记录或复杂依赖排期,模板再精美也解决不了这些结构性需求,应把它视为升级协作方式的信号。

读者评论

廖
廖梦琪

完成百分比”和里程碑分开看这点很实用。我们之前一个项目九成任务都标了完成,最后卡在上线验收,周会上才发现整体交付根本不能算九成。

廖
廖晓彤

人每周更新的漏斗案例很有启发:状态提交了,不代表信息就能直接拿来决策。尤其“风险是否写清影响、责任人和期限”这一关,比单纯催大家填表更值得检查。

叶
叶宁

我赞同先记四周的催报、合并和核对时间,再决定要不要换工具。文中的每周8小时是情景模拟,不该直接当成普遍结论;但把维护时间拆开记录,确实能看出问题究竟在复制数据还是口径不一致。

文章包含AI辅助创作:项目经理必看:如何选择最适合你的excel项目进展表?2026年选型指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/265934

赞 (0)
飞飞飞飞
打造高效研发团队:2026年最值得投资的5款nas项目管理软件
上一篇 2天前
2026年效率之选:6款顶级Mac任务跟进软件深度对比
下一篇 2天前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
