工作用时记录软件最容易制造的错觉,是“记录得越细,团队越高效”。我在做团队工具选型时,更关心一个反向问题:新增的记录能不能减少月底补工时、项目报价失准和跨团队争论?如果不能,精确到每一分钟的时间线只会把管理成本转移给员工。下面这五款工具分别适合不同的工作方式,真正值得投资的,是能让时间数据进入决策、又不把团队变成打卡机器的那一款。
提升团队生产力:2026年最值得投资的5大工作用时记录软件
一、核心结论:先买清晰度,不要先买记录精度
1. 五款工具对应五种管理问题
我不会把工作用时记录软件简单排成“第一名到第五名”。不同工具解决的问题并不相同:自由职业者可能要快速计时并向客户开票;咨询团队想知道项目预算消耗到哪里;远程团队需要了解跨项目投入;大型组织则通常先要统一分类、权限和报表口径。
按典型使用场景归纳,Toggl Track适合强调轻量计时和易用性的团队;Clockify适合希望以较低门槛开始记录、再逐步扩展管理功能的团队;Harvest更贴近项目成本、客户计费与开票;Timely侧重自动捕捉活动并由员工确认;Hubstaff则更适合把工时、排班或现场运营放在同一套流程里的团队。具体功能和套餐可能调整,签约前应以各产品官网当前说明为准。
| 产品 | 优先解决的问题 | 更适合的团队 | 主要取舍 |
|---|---|---|---|
| Toggl Track | 让个人和团队更容易开始计时 | 专业服务、小型产品团队、跨项目协作组 | 流程简单,但复杂成本治理仍需配合其他系统 |
| Clockify | 以较低使用门槛建立工时记录习惯 | 刚开始做项目工时统计、预算有限的团队 | 功能较多时,管理员需要先设计字段和规则 |
| Harvest | 把工时、项目预算、费用与客户账单衔接起来 | 代理服务、咨询、设计与按项目收费的团队 | 更偏项目经营,不一定适合只想看个人专注时间的团队 |
| Timely | 减少完全依赖手动启动计时器造成的遗漏 | 任务切换频繁、事后补记较多的知识工作团队 | 自动活动记录需要清晰的隐私政策和员工确认机制 |
| Hubstaff | 把工时与远程运营、排班或现场管理结合 | 分布式运营、外勤或需要核对班次的团队 | 监控类能力越强,越需要管理边界与员工信任 |
我的选型原则是先明确“要改善哪项决策”,再确定采集多少数据。如果目标是让项目报价更准确,按项目、客户、任务分类通常比捕捉鼠标活动更有用;如果目标是减少漏记,自动化可能有价值;如果目标只是提高员工产出,单看在线时长通常无法证明工作质量提高。
2. 用一条公式估算投入是否值得
采购前可以用一个简单的月度净收益框架做初筛:可避免的补录与核对工时,加上可减少的预算偏差损失,再减去软件费用、培训时间、管理维护时间和员工新增记录时间。所有项目都折算成团队成本,至少按一个月估算,而不是只比较每个账号的标价。
例如,一个10人团队每月花18小时整理工时,若工具将这项工作减少到7小时,则释放的是11小时,不等于团队立刻多产出11小时。只有这些时间被用来交付、复盘或减少返工,才构成真实收益。这个区别能避免把“记录自动化”误报成“生产力提升”。
二、为什么团队需要记录用时:问题通常出在项目边界
1. 同样的忙碌,可能对应完全不同的经营结果
一个设计团队每天都很忙,却说不清哪类项目持续超预算;一家软件服务团队每周按时交付,却发现维护请求侵占了新功能时间;咨询团队完成了大量工作,月底却很难解释客户账单中的工时差异。这些情况看起来都像“员工不够高效”,根因却可能是项目范围变化、任务归属混乱或估算依据缺失。
用时数据的价值不在于证明某个人坐在电脑前多久,而在于把工作投入和业务对象连接起来:哪个客户、哪个项目、哪类任务、哪个阶段消耗了时间。没有这些上下文,团队只会得到一堆时长总和,无法判断是估算偏差、沟通成本、返工还是需求变更造成的。
2. 计时的对象要贴近管理决策
我建议从实际要回答的问题倒推分类。例如,项目负责人要判断预算是否危险,分类就需要项目和阶段;财务要核算客户账单,需要可计费与不可计费区分;产品负责人要观察维护投入,则要能区分缺陷处理、客户支持和新功能建设。分类过细会增加填写负担,过粗又会让报告失去解释力。
一个常见的折中是让员工选择项目,再选择少量稳定的工作类型,避免每周新增大量标签。不要把“临时需求”“紧急处理”“其他”无限扩张成分类垃圾场。标签只有能引导后续行动,才值得长期保留。
3. 先检查现有流程,再决定是否采购
工具不能修复项目定义不一致的问题。如果两个部门把“实施完成”理解成不同阶段,同一项任务就会被记录进不同类别;如果项目负责人不断调整预算,却不记录变更原因,报表也无法区分原始估算失准和范围扩大。上线前先统一关键定义,通常比多买一个高级报表更有效。
下面的数据是示意性的团队诊断基准,不是行业统计或某个产品的实测结果。它展示的是记录质量如何影响分析价值:团队先有明确分类和责任边界,工时才有机会变成可解释的输入。

三、常见误区:高精度并不自动等于高质量
1. 误区一:把每分钟都记录下来,才能找到效率问题
对知识工作而言,任务切换、思考和沟通往往交织发生。要求员工每天还原每一个几分钟的动作,既容易引发补记,也可能让记录本身占用注意力。若团队关心的是项目成本和阶段投入,以15分钟或更粗的粒度记录,可能已经足够;若团队需要向客户结算,则应依据合同和财务规则确定计费粒度,而不是照搬软件默认值。
记录精度应由决策成本决定。如果将粒度从半小时改成1分钟,报表不会自动变准确;员工记忆偏差、任务分类错误和事后估填仍然存在。更细的数字只是增加了小数位,不一定增加了可信度。
2. 误区二:人均记录时长越高,生产力越强
工时是投入,不是产出。一个人记录时长增加,可能表示承担了更多工作,也可能意味着返工、等待、需求反复或长期加班。若只用记录时长排名,员工会有动力把难以核实的时间填满,团队则失去讨论流程问题的机会。
我更愿意把工时与交付质量、范围变更、缺陷返修、客户验收或项目毛利等指标并列观察。任何单个指标都容易被误读:交付快但返修高,不一定更好;利用率提高但团队长期超负荷,也可能是在透支下一阶段的交付能力。
3. 误区三:自动跟踪能替代管理制度
自动捕捉应用活动可以缓解忘记启动计时器的问题,但软件通常并不知道屏幕上的行为属于哪个客户、哪个项目或哪种工作。打开文档不必然等于有效产出,离开键盘也不必然等于没有贡献。自动化的合理角色是提供待确认线索,而不是直接形成个人绩效结论。
4. 误区四:先全员上线,再研究数据怎么用
如果员工不知道谁会看数据、数据保存多久、是否用于薪酬或绩效,工具上线很容易被理解为监控升级。结果常见于两种极端:有人认真填写却得不到反馈,有人只为完成要求而填出表面完整的数据。上线前把用途、权限、留存时间和纠错方式写清楚,是数据可信度的一部分。
5. 误区五:免费或低价就等于总体成本低
软件订阅价只是成本的一部分。管理员配置、分类治理、培训、数据迁移、报表校验和员工每周录入时间,都可能远高于账号费用。尤其是团队跨国家、客户合同不同或需要和工资、财务系统对账时,先核查导出格式、权限设计和集成边界,能减少后续返工。
四、专业判断逻辑:用六项标准而不是功能清单做筛选
1. 先写下要改变的管理决策
评估工具前,先用一句话描述采购目的,例如“每月能在项目超支之前识别偏差”,或“月底工时核对从两天缩短到半天”。如果目标只能写成“提高透明度”或“提升效率”,还不够具体,团队很难判断软件是否奏效。
接着补上基线:当前核对耗时多少、漏记率大约多少、项目预算偏差多大、报表由谁维护。没有上线前的基准,即使上线后报表变漂亮,也很难区分改善来自工具、流程变化还是团队规模变化。
2. 按实际记录路径检查摩擦
我会让一线成员完成一次真实工作流程,而不是只看销售演示:创建或选择项目、开始计时、切换任务、修正遗漏、提交审批、查看个人与团队报表。每一步都记录需要的点击、是否要离开现有工作系统、出错后是否容易修正。
如果一项记录需要员工在任务结束后回忆半天做过什么,再从几十个标签中挑选,使用率通常不会因为培训一次而长期维持。反过来,简单的计时入口也不代表一定适合,因为团队仍可能缺少审批、预算或客户账单所需的管理能力。
3. 六项标准要按业务重要性加权
下面的建议权重是选型工作坊的起始模板,不是通用行业评分。涉及客户计费的团队可以提高账单与预算维度;重视员工隐私的团队应提高数据控制和透明度权重;人员分布广、班次复杂的团队,则要优先验证移动端与排班流程。

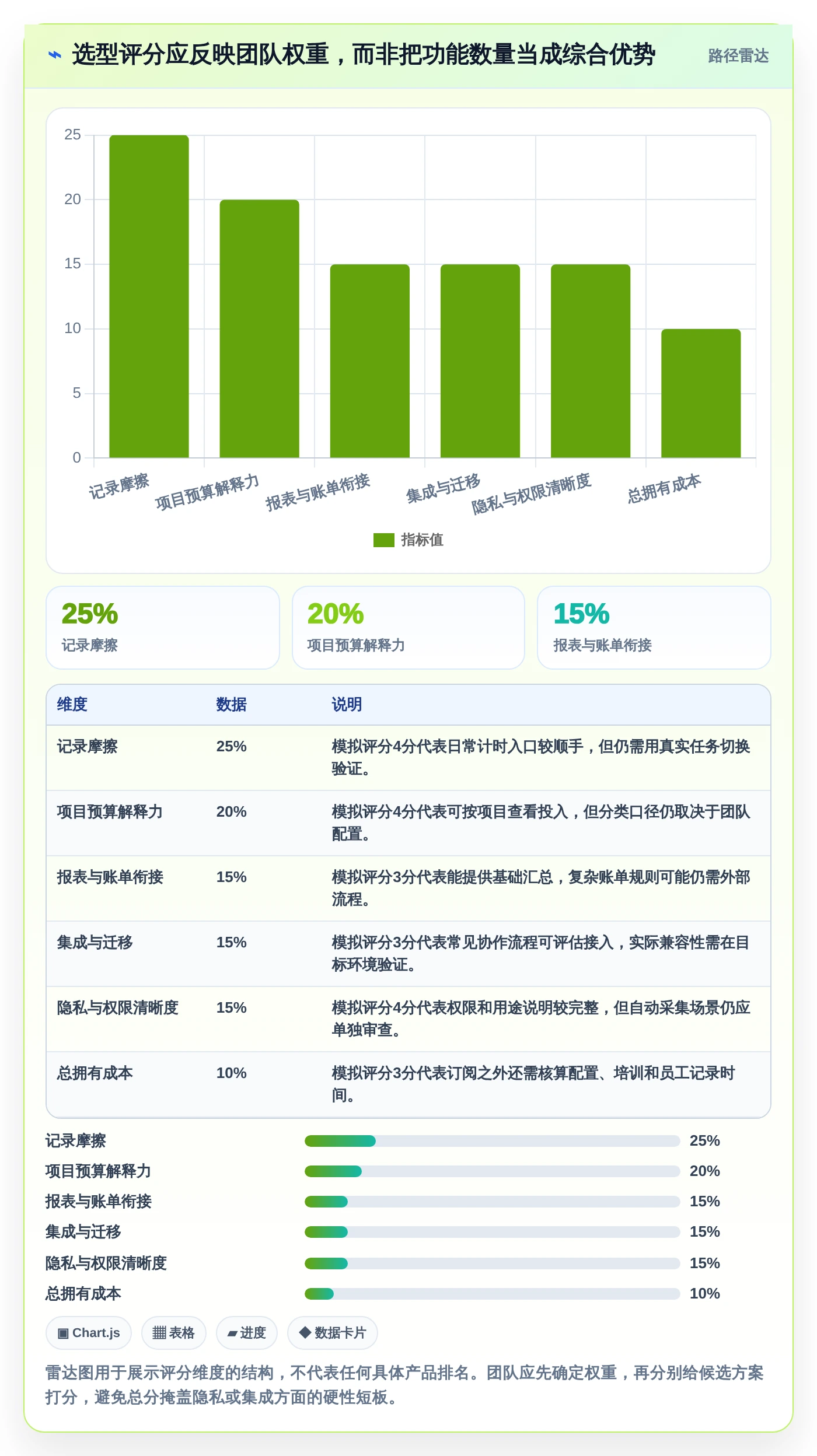

| 判断标准 | 建议起始权重 | 要验证的问题 | 不合格信号 |
|---|---|---|---|
| 记录摩擦 | 25% | 员工能否在真实工作流里低成本记录、修正和提交 | 演示顺畅,日常切换项目时却需要重复填写 |
| 项目分类与预算 | 20% | 能否按客户、项目、阶段或工作类型解释投入 | 只能汇总总时长,无法找出预算偏差来源 |
| 报表与账单 | 15% | 是否支持团队需要的审批、导出、计费和核对方式 | 关键数据仍要手工复制到多个表格 |
| 集成与迁移 | 15% | 能否接入项目、财务或身份管理流程,并导出历史数据 | 关键流程依赖不可控的人工中转 |
| 隐私与权限 | 15% | 数据访问、自动采集、留存和删除机制是否清楚 | 员工无法理解哪些数据会被谁查看 |
| 总拥有成本 | 10% | 订阅、培训、管理维护和员工投入合计后是否合理 | 只比较标价,忽略长期维护与数据治理成本 |
4. 试点要能检验“记录是否改变决策”
建议选择一个跨职能但边界明确的小团队,运行三到四周。第一周用于配置和培训,之后观察实际使用;不要只看登录率,还要抽查工时是否能解释项目预算差异,以及负责人是否据此采取行动。若团队原本没有稳定分类,先控制类别数量,不要在试点中同时改动多个管理制度。
这一阶段最重要的不是选出分数最高的软件,而是发现真实摩擦:移动端记录是否方便、事后修正是否留痕、客户项目是否容易误选、报表是否能让负责人迅速定位异常。试点问题越具体,采购判断越可靠。

五、2026年值得评估的五款工作用时记录软件
1. Toggl Track:适合把“开始记录”这件事做简单
Toggl Track的核心吸引力是轻量计时体验。对于经常在多个客户、项目或任务之间切换的专业人员,低摩擦的开始、停止和补录流程,比堆叠复杂审批更容易建立日常习惯。它适合希望先回答“时间花在哪里”,再逐步完善项目管理的人。
它的使用价值取决于团队是否能建立稳定的项目分类。若员工只记录开始与结束时间,却不区分客户项目和内部工作,汇总结果会很快失去解释力。选择前应实际核对团队需要的报表、权限、预算和集成功能是否包含在目标套餐中,不要仅凭产品整体功能介绍判断。
适合优先考虑的情况:小型或中型专业团队希望减少手工计时阻力,日常管理流程不需要复杂的现场监控。需要谨慎的情况:团队要求严格的排班控制、复杂成本核算或深度财务审批,应先确认是否需要额外系统补足。
2. Clockify:适合从基础记录逐步建立规则
Clockify常被纳入初始候选,原因是它适合从基础工时记录切入,再按需要评估团队管理与报表能力。对于过去依赖电子表格、想先建立统一入口的团队,使用门槛和功能扩展路径都值得纳入比较。
功能丰富不等于配置可以放任不管。若多个团队各自创建项目、标签和工作类型,几个月后可能出现名称重复、定义重叠和报表口径不统一。上线时最好指定分类管理员,明确哪些字段由项目负责人创建,哪些标签全员共用,以及旧项目何时归档。
适合优先考虑的情况:团队想低成本试行记录机制,需要先解决“数据分散在不同表格”这一问题。需要谨慎的情况:组织没有人负责分类治理,且希望软件自动替团队定义管理口径;工具不会替代这项内部责任。
3. Harvest:适合把工时与项目经营、客户账单放在一起看
Harvest的典型价值在于工时、项目预算、费用和客户账单之间的连接。对按项目收费的咨询、设计和服务团队来说,项目负责人需要的不只是“用了多少小时”,还包括预算余量、可计费投入和下一步账单核对。
这类团队应重点验证自己的合同规则,而不是只看软件是否有开票功能。固定价格项目、按阶段收费项目和按小时结算项目的核算逻辑并不相同;不可计费的内部会议、售前支持和返工时间,也可能影响毛利分析。若计费规则复杂,试点时应拿一张真实但脱敏的账单流程逐步核对。
适合优先考虑的情况:希望把项目用时转成预算管理和客户结算依据。需要谨慎的情况:团队不做客户计费,也不需要项目财务视角,只想做个人专注分析,可能用不上这类经营流程能力。
4. Timely:适合处理容易遗忘或事后补记的工作
Timely以自动化活动捕捉作为差异化方向之一,适合评估那些任务切换多、手动启动计时器经常被忘记的知识工作团队。自动捕捉的优势是给员工提供回顾线索,减少完全依赖记忆补写的情况。
关键边界是:活动记录不等于工作成果。团队需要明确自动采集范围、员工能否查看和编辑自己的时间线、未经确认的数据是否进入管理报表,以及数据保存多久。若员工无法合理修正系统推断,自动化可能只是把手工填报变成了被动监控。
适合优先考虑的情况:手动计时遗漏明显,而且团队愿意采用“系统建议、员工确认”的工作方式。需要谨慎的情况:组织希望自动采集结果直接用于个人绩效,或缺少清楚的隐私告知与申诉机制。
5. Hubstaff:适合工时与远程运营、排班流程紧密相关的团队
Hubstaff通常值得分布式运营、外勤或班次管理团队评估,因为这类场景不只关心项目用时,还可能要核对班次、现场执行和团队运营数据。它与轻量项目计时工具的差异,不是“谁能记录更多”,而是组织是否真的需要更接近运营管理的能力。
越是涉及活动监测、屏幕或位置相关能力,越需要在试点前进行合规与信任评估。团队应清楚区分排班和考勤所需数据,与个人工作行为监测数据;只启用能支撑明确业务目的的功能,不要因为套餐提供就默认打开。
适合优先考虑的情况:团队需要把工时和运营、班次或外勤流程结合。需要谨慎的情况:工作以创意、研究或高自主度知识协作为主,管理者容易把活动数据误当成果指标。
| 团队问题 | 优先试用对象 | 试用中必须验证 |
|---|---|---|
| 员工经常忘记启动计时 | Toggl Track、Timely | 实际补录负担、自动建议的可修改性 |
| 项目成本与客户账单难对齐 | Harvest | 合同计费规则、预算提醒和账单核验路径 |
| 想从电子表格迁移到统一记录 | Clockify、Toggl Track | 字段迁移、权限配置和历史数据导出 |
| 排班、远程运营或外勤管理复杂 | Hubstaff | 采集范围、员工告知、班次与项目数据边界 |
六、一个可复算的团队案例:先看记录成本,再看决策价值
1. 情景设定与计算方法
以下是情景模拟,不是某企业真实案例,也不是任何产品的性能承诺。假设一家12人的产品服务团队,使用表格记录客户项目工时。每月由负责人花18小时追补记录、统一分类和检查异常;员工合计花12小时补录或修改;项目复盘能识别部分预算偏差,但通常要到月底才发现。
团队试点软件后,假设负责人整理时间降到7小时,员工记录和修正时间降到8小时。若每小时综合人力成本按300元作为内部测算参数,则每月释放的时间成本为(18+12-7-8)×300=4500元。这个数字不是现金收入,只有这19小时确实被转用于交付、复盘或客户工作,才可视为可实现的时间价值。
2. 生产力提升要同时看净节省与项目改进
除了录入成本,团队还需要看有没有更早发现预算偏差。例如过去项目完成后才知道超时,试点期间负责人每周查看阶段投入,可能在预算消耗达到预设阈值时调整范围、重新估算或与客户沟通。这种改变可能比少花几小时整理表格更有经营价值,但需要具体项目记录验证,不能直接归功于软件。
试点中至少要把三类数据放在一起:记录维护时间、数据完整性和管理动作。若维护时间减少,但项目负责人仍不看报表,工具只优化了行政环节;若数据更完整,却不能定位预算差异,分类规则还需要调整;只有数据进入讨论并促成决策,才算形成了完整闭环。

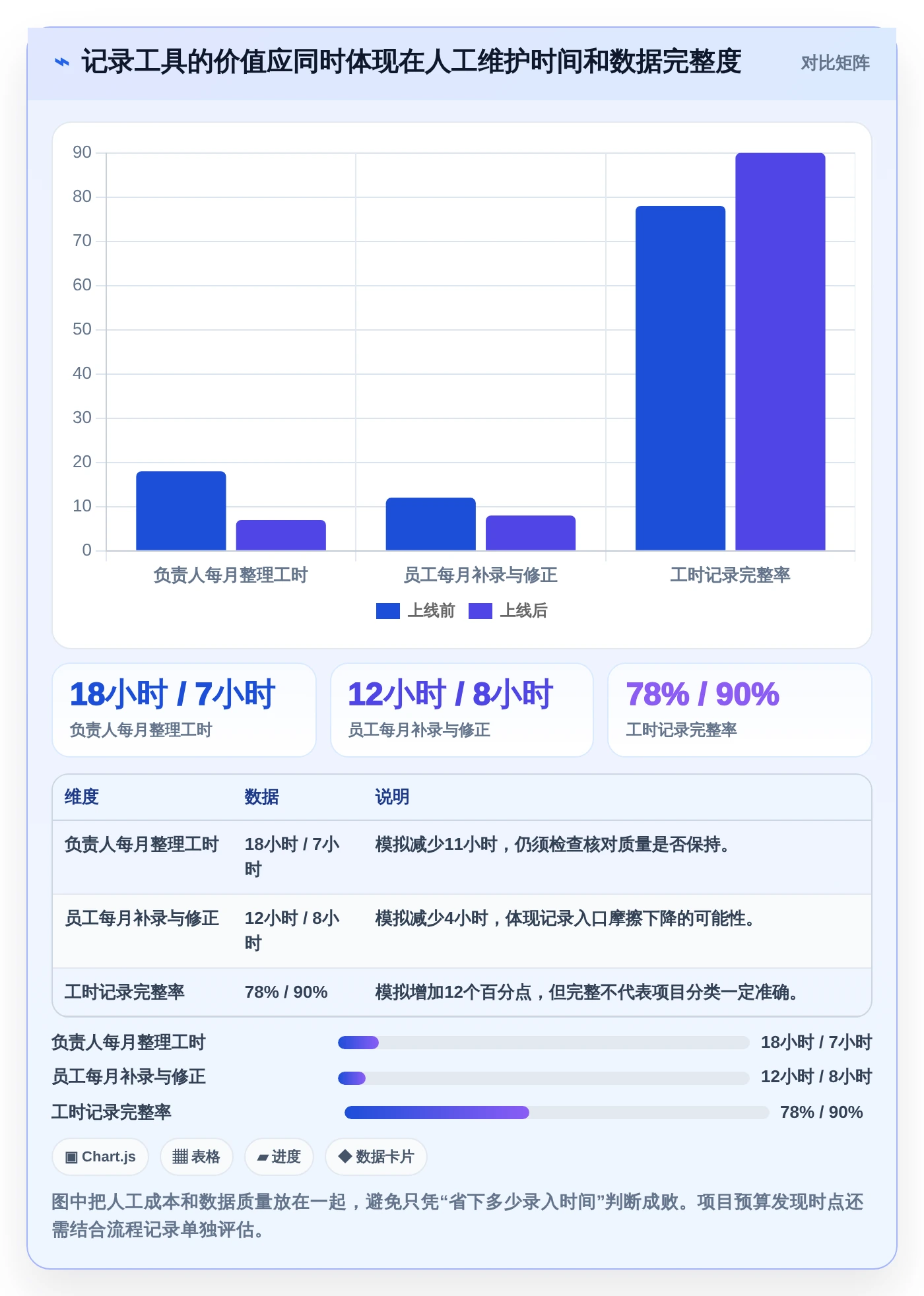

| 观察项 | 试点前情景值 | 试点后情景值 | 应如何解释 |
|---|---|---|---|
| 负责人每月整理时间 | 18小时 | 7小时 | 减少11小时,需确认是否由系统自动化而非减少核查造成 |
| 员工每月补录与修正时间 | 12小时 | 8小时 | 减少4小时,但要抽样检查数据是否仍能解释任务归属 |
| 工时记录完整率 | 78% | 90% | 上升12个百分点,完整率不能单独代表分类准确 |
| 项目预算偏差发现时点 | 项目结束后 | 每周复盘时 | 属于流程变化,需核对是否带来范围调整或返工减少 |
3. 把模拟数字变成团队自己的基线
实际试点时,我会建议先取最近两到三个项目做回看,不必强求所有历史工时都完整。记录当前报表制作花费、月底补录规模、项目超预算发现时间和返工原因;上线后用同样口径观察一个周期。若团队项目类型差异很大,至少分客户项目、内部工作和维护支持分别看,避免平均值掩盖真实问题。
还要排除同期变化:试点期间如果项目规模减半、人员增加或结算政策改变,前后数据就不能简单归因于工具。尽可能保持项目类型相近,或者把差异单独标注。对小样本团队,趋势和具体案例往往比一个看似精确的百分比更有解释力。

4. 追踪变化链,而不是只报一个节省百分比
一个有用的复盘链条是:记录入口是否变顺、漏记是否下降、分类是否一致、负责人是否更早看到偏差、是否因此调整了项目范围或资源。前两步主要是工具体验,中间两步是数据治理,最后一步才接近经营结果。任何一环断开,都要先查断点,而不是马上增加监控功能。
如果补录时长确实下降,但负责人每月仍需大量清理标签,应优先合并分类并明确字段所有权;如果数据质量不错却没人采取行动,应把报表嵌入项目例会,并为预算风险设定明确的处理规则。工具的收益通常来自这类小而可验证的流程改进,而不是一次性上线本身。
七、不同团队的行动建议与取舍
1. 小型专业团队:先求低摩擦,别一次上齐所有管理功能
若团队少于十几人、项目管理方式灵活,建议先试 Toggl Track 或 Clockify 一类更便于建立基础记录习惯的方案。先限定项目、客户和工作类型字段,用两到四周检验员工是否能稳定记录,以及负责人能否从汇总中回答一个真实问题。
取舍是:先保持流程简单,就要接受初期报表未必覆盖复杂成本分析。不要为了将来可能用到的功能,把现在的字段设计成需要员工每天维护的庞大表单。
2. 按项目收费的服务团队:优先审查预算、计费和账单流程
咨询、设计、开发服务团队如果主要问题是项目利润和客户结算,应重点评估 Harvest 等更贴近项目经营的方案。试点时使用脱敏的实际项目预算,核对可计费与不可计费工时、项目阶段和账单导出是否符合现行流程。
取舍是:项目财务功能越完整,配置规则和维护责任可能越重。若公司账务已经有明确系统边界,不应为了“系统一体化”重复建设账单功能,而应先验证工时数据能否可靠导出并对账。
3. 任务切换频繁的知识工作团队:先验证自动化是否被员工接受
如果员工普遍在下班前回忆当天工作,Timely的自动活动捕捉可以进入试点,但前提是清楚告知采集范围,并让员工有机会检查、修改和删除不相关记录。试点观察重点不只是漏记减少多少,还要看员工为审核自动时间线新增了多少时间。
取舍是:自动化可能降低遗忘,却引入隐私和解释责任。若管理者不能保证数据用途边界,选择更透明的手动计时方式,长期可能比开启更多监测能力更有利于数据可信度。
4. 外勤或轮班团队:先分清工时、考勤和绩效
外勤、轮班和分布式运营团队可把 Hubstaff 纳入评估,同时分别列出排班核验、实际工时、项目归属和绩效观察的业务需求。不同目的对应不同数据和访问权限,不宜把签到、活动记录和工作质量混为一个分数。
取舍是:集中管理有机会减少班次核对成本,但监测范围越广,员工沟通和数据治理责任越大。上线前应确认当地法律与组织政策要求,并只开启有明确必要性的采集项。
5. 大型或多部门组织:重视治理、迁移和跨部门口径
部门多、项目类型复杂的组织,不宜让每个团队自行决定所有字段。建议先建立全组织共用的核心字段,再允许部门增加受控扩展项;同时验证身份管理、权限分级、审计记录、数据导出和系统集成。产品选型不能只由一个项目经理或采购部门单独完成,财务、人力、信息安全和一线员工都应参与必要评估。
取舍是:统一治理提高横向比较能力,但配置周期更长,也可能牺牲少数团队的灵活性。合理做法是标准化少量关键口径,把特殊业务差异放在可解释的扩展字段中,而不是强迫所有团队采用完全相同的工作分类。
6. 最终决策:根据不可妥协项做淘汰,再比总成本
我建议先列出三项硬性要求,例如员工可自行修正记录、项目工时能导出、自动采集范围可控。任何候选方案在硬性要求上不合格,就不应靠其他功能高分抵消。通过筛选后,再比较使用摩擦、报表质量、系统衔接和总拥有成本。
对于功能差距不大的候选方案,优先选员工更愿意持续使用、管理员更容易维护的那一个。真正决定长期价值的往往不是演示里最亮眼的功能,而是六个月后分类是否仍然一致、报表是否仍有人看、员工是否愿意纠正错误记录。
八、落地路线:用一个月做出可复核的采购判断
1. 第一周:定义目的和基准
选一个有代表性的团队,记录当前月底整理工时、补录、分类和项目复盘所花的时间。把目标写成可观察结果,例如“项目负责人能在预算消耗达到80%时看到预警”,而不是泛泛地写“提升效率”。同时确定哪些数据不能采集,避免试点期间临时扩大范围。
2. 第二周:配置最小可用字段
只保留回答管理问题必需的字段。常见起点是项目、工作类型和可计费属性;是否增加任务、阶段或客户字段,要看当前需要做什么决策。指定字段负责人,处理项目命名、标签创建和旧项目归档规则,不要把治理负担全部交给员工。
3. 第三周:观察真实使用,不只看系统活跃度
请员工通过实际任务完成计时、切换、补录和修改,记录常见错误及完成这些操作所需的时间。匿名收集对隐私、提醒频率和报表用途的疑问;对自动采集工具,还要明确展示员工能看到什么、负责人能看到什么,以及未经确认的数据是否会被汇总。
4. 第四周:复核数据并决定继续、调整或停止
对照上线前基线,评估人工整理时间、记录完整率、项目分类质量和报表被用于决策的次数。若记录完整率上升但报表无人使用,先改管理流程;若员工持续补录且分类频繁错误,先减字段或调整入口;若核心要求不满足,就停止试点或更换候选,而不是靠加培训掩盖产品摩擦。
每个试点结论都应附上口径和限制:样本人数、运行周期、团队类型、是否发生项目范围变化,以及统计的数据是否经过负责人确认。这样采购审批人才能判断结果适用于哪些团队,不会把小范围体验误读为全组织承诺。
九、结论:最好的时间记录软件,是能让团队少猜一次
工作用时记录软件的真正价值,不是把一天切割成更多可见的分钟,而是让团队更早看清投入与项目、客户和交付之间的关系。Toggl Track、Clockify、Harvest、Timely和Hubstaff各有适用边界:轻量计时、基础记录、项目经营、自动捕捉和运营管理并非同一个需求,不能只凭功能多少或榜单名次决定。
我会把选型过程归结为三个判断:记录是否足够省力,数据是否能够解释一个业务问题,管理者是否愿意基于数据采取行动。少一个环节,投资回报都会打折。特别要记住,工时数据是讨论流程和资源的证据,不应被简单等同于个人价值。
下一步可以从一个团队、一个真实项目和一项管理决策开始。先记录现状,挑两款最贴近业务的产品做短期试点,再用相同口径比较维护成本、数据质量和决策变化。若试点不能让项目预算更可控、账单更可核对或月底整理更轻松,就先修流程,不要急着扩大部署。
常见问题解答(FAQ)
1. 2026年选工作用时记录软件,怎样判断它是否值得投资?
我不想只看功能清单,最后买了软件却没人愿意填。我应该用什么指标验证它确实提升了团队效率,而不是多了一项行政工作?
我建议先别用“记录了多少小时”判断价值,而是看三件事:填报是否更省时、工时数据能否支持排期或报价决策、团队是否愿意持续使用。能自动生成漂亮报表,却不能减少对账、补填或项目复盘时间的软件,未必值得投资。
试用可以控制在两周,选一个有明确交付节点的小团队,记录上线前后的填报耗时、逾期填报比例、项目工时偏差和管理者整理报表的时间。比如,一个8人团队原本每周花4小时汇总工时;试用后降到1.5小时,节省的2.5小时才是可核算的收益。这个数字只是测算示例,不是行业基准。
可以用这条公式做初筛:月度净收益=节省的管理与补录工时价值-软件月费-培训和维护成本。若收益主要来自“看见员工在线多久”,而不是减少返工、改善估算或更快发现超支,就要重新审视采购理由。
2. 所谓2026年值得关注的5类工作用时记录软件,分别适合什么团队?
我看到的排行榜经常把功能不同的软件放在一起比,结果很难判断哪款适合自己。我想知道,与其照抄排名,我该怎样按团队工作方式筛选?
比起把“最好”理解成固定名次,我更建议把候选项拆成五类,再按工作流匹配。下表比较的是产品形态,不代表对某个具体产品的实测排名;实际选型仍要核对试用版中的权限、导出和集成能力。
类型更适合重点检查 独立计时器自由职业者、小型交付团队计时启动是否快捷,能否按客户和任务归类 项目管理内置工时任务流转已在线上的团队工时能否直接关联任务,避免重复录入 自动活动记录需要减少手动计时的个人或小组识别结果能否编辑,是否默认尊重隐私 工时表与审批系统需要核对工时、加班或客户账单的组织审批、锁定、修改留痕和导出是否完整 资源与项目成本分析工具多项目并行、需要预测产能的团队能否对比预算、实际工时与剩余工作量 筛选时先找团队最痛的一段流程:若痛点是任务完成后还要二次填表,优先试项目管理内置工时;
若痛点是客户账单核对,优先试带审批与审计记录的工时表;若痛点是多个项目争抢同一批人,重点看资源与成本分析。功能越多不等于越合适,关键是少一次重复录入或更早发现决策风险。
3. 工作用时记录会不会变成监控员工?怎样兼顾管理和隐私?
我担心团队一旦开始记录时间,管理者就会拿数据比较谁在线更久,反而让大家有压力。我该如何设置规则,才能让记录服务于项目,而不是监视个人?
这个担忧合理。工时数据适合回答“某类任务实际花了多久”“项目是否接近预算上限”,不适合单独用来判断员工是否高效。不同岗位的思考、沟通和等待时间差异很大,单看在线时长或计时总量,容易把忙碌误当成果。上线前应明确记录目的、可见范围、保存期限和谁能导出数据。
比如,项目负责人查看项目级汇总,个人可以查看并修正自己的记录;自动活动记录默认关闭或仅由本人使用;修改工时保留原因和时间戳。具体规则要结合所在地劳动与隐私要求制定,不能只依赖软件默认设置。团队沟通时,可以说明工时数据用于估算、排期、成本核算和发现流程瓶颈,不用于制作个人排名。
若发现某类任务反复超时,先检查需求变更、等待审批或返工原因,而不是立即归咎于执行者。管理者如何使用数据,往往比软件是否支持自动计时更影响员工信任。
4. 怎样让团队持续记录工时,避免试用期结束后数据就失真?
我担心刚上线时大家会认真填写,几周后却开始补记、漏记,最后报表看起来完整但不可信。除了培训,我还能怎样设计流程,降低填报阻力?
先把记录动作放到工作自然发生的位置:开始任务时启动计时,结束或切换任务时确认;如果团队不适合实时计时,就规定每天固定时间补录,并尽量从任务列表带入项目和任务名称。每多一次手动复制,长期坚持的概率都会下降。试点时重点看记录延迟,而不只看最终填报率。
可以每周抽查一小部分任务,对照提交记录或交付节点,观察工时是否在事后集中补填;例如,设定内部提示线为超过24小时才补录需选择原因。这是便于团队讨论的管理规则,不是通用行业标准。还要先统一分类口径:会议、开发、返工、客户沟通是否分开,任务切换怎样处理,休假和待审批时间如何标记。
若不同成员对同一类工作采用不同口径,再精细的报表也无法比较。建议先用少量分类跑两周,删掉没人用于决策的字段,再逐步扩展。最后安排固定复盘:每周由负责人检查异常与缺失,每月用数据更新估算或预算。团队看得到记录如何改变排期、报价或流程,才会认为填报有回报;
若数据只进入管理报表、不产生任何行动,使用率通常难以维持。
文章包含AI辅助创作:提升团队生产力:2026年最值得投资的5大工作用时记录软件,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/264910
读者评论
人团队每月整理工时18小时,工具上线后降到7小时”这个例子很有用,尤其提醒了我:省下来的11小时不等于自动提升产出,还得看这些时间有没有真正用于交付或复盘。
文中把工时分类和管理问题连起来讲,比单纯比较计时功能更实在。我们做项目复盘时也常遇到总时长有了,却分不清是需求变更还是返工;不过分类确实不能太细,否则最后只剩一堆没人愿意维护的标签。
自动记录适合当待确认线索,而不是直接拿来评价个人,这点我很认同。文章里的数据漏斗也标明是情景模拟,没有冒充行业统计;如果试点时再记录负责人依据工时数据采取了什么行动,评估工具价值会更完整。
