婺城区电子政务项目管理系统选型,最容易踩的坑不是“功能不够多”,而是把项目台账、跨部门协同、工程研发和政务审批当成同一种需求。系统上线后,如果项目负责人仍要在表格、即时通信和会议纪要之间反复搬运数据,所谓数字化只会增加一套填报工作。本文把六类候选工具放进婺城区可能遇到的政务项目场景中比较,并区分可核验的产品能力、需要现场验证的适配性,以及不能用宣传资料替代的本地化要求。
一、先讲结论:先定项目管理边界,再比较六款工具
1. 选型结论不是“谁功能最多”,而是谁能减少真实交接成本
我建议婺城区先把候选方案分成三条路线:第一条是政务协同与审批,适合牵涉多部门流转、督办、会议和公文的工作;第二条是项目组合管理,适合同时掌握多个项目的进度、预算、风险和责任人;第三条是技术研发交付,适合有软件开发、系统集成、版本发布和缺陷跟踪的项目。
这三类能力可能出现在同一个产品方案里,但不代表可以互相替代。一个研发团队管理工具,未必适合承接全区公文审批;一个办公协同平台,也未必能把软件需求、代码版本、测试缺陷和发布记录串成可审计的交付链条。
六款候选工具不是排名,也不是“买了就能用”的推荐清单。我把 PingCode、泛微协同平台、致远互联协同平台、蓝凌数字化工作平台、用友项目管理相关产品,以及本地化定制项目管理平台纳入比较。前五类适合进入调研或演示清单,最后一类则代表一种常见的本地政务建设路径。最终采购前,应以最新产品版本、招标参数、实际部署方案和试点结果为准。
2. 六类候选方案的第一轮筛选
| 候选工具或路线 | 更适合的项目类型 | 优先验证的能力 | 主要边界 |
|---|---|---|---|
| PingCode | 软件研发、数字化建设、系统集成项目 | 需求到交付的过程管理、部署方式、既有研发工具迁移 | 不应直接视为公文、行政审批或全区综合办公系统 |
| 泛微协同平台 | 跨部门审批、督办、流程协同 | 流程配置、组织权限、移动端办理、接口对接 | 复杂研发过程和工程专业进度管理需单独验证 |
| 致远互联协同平台 | 组织协同、流程治理、事项督办 | 多层级组织适配、表单流程、待办和统计口径 | 报表和流程质量高度依赖实施设计 |
| 蓝凌数字化工作平台 | 知识协同、业务流程和组织门户整合 | 知识归档、门户集成、权限控制、移动协作 | 项目管理深度应以具体模块和演示流程判断 |
| 用友项目管理相关产品 | 与预算、合同、财务或经营管理关联的项目 | 项目成本、预算执行、合同和财务数据关联 | 政务项目管理的流程适配与授权边界需核验 |
| 本地化定制项目管理平台 | 流程特殊、存量系统多、需适配本地政务云环境的项目 | 数据交换、国产化环境、运维交接、长期升级机制 | 需求变更、持续运维和供应商依赖要重点控制 |
表中“适合”是需求匹配方向,不是对产品排名或功能承诺。特别是政务云部署、信创适配、数据分级、统一身份认证、日志留存等要求,不能仅凭产品名称推断支持情况,必须让供应商针对婺城区现有环境提供可验证的方案和测试结果。

3. 推荐的初步判断
如果项目核心是软件研发和数字化交付,先评估研发项目工具;如果核心是政务事项审批和督办,先评估协同平台;如果领导最关心预算、合同、资金和项目组合分析,就把项目管理与财务业务的关联能力放在前面。不要因为一套平台能配置表单,就默认它具备完整项目管理能力。
二、婺城场景的难点:项目不只是一张进度表
1. 同一项目可能同时经过多条管理链

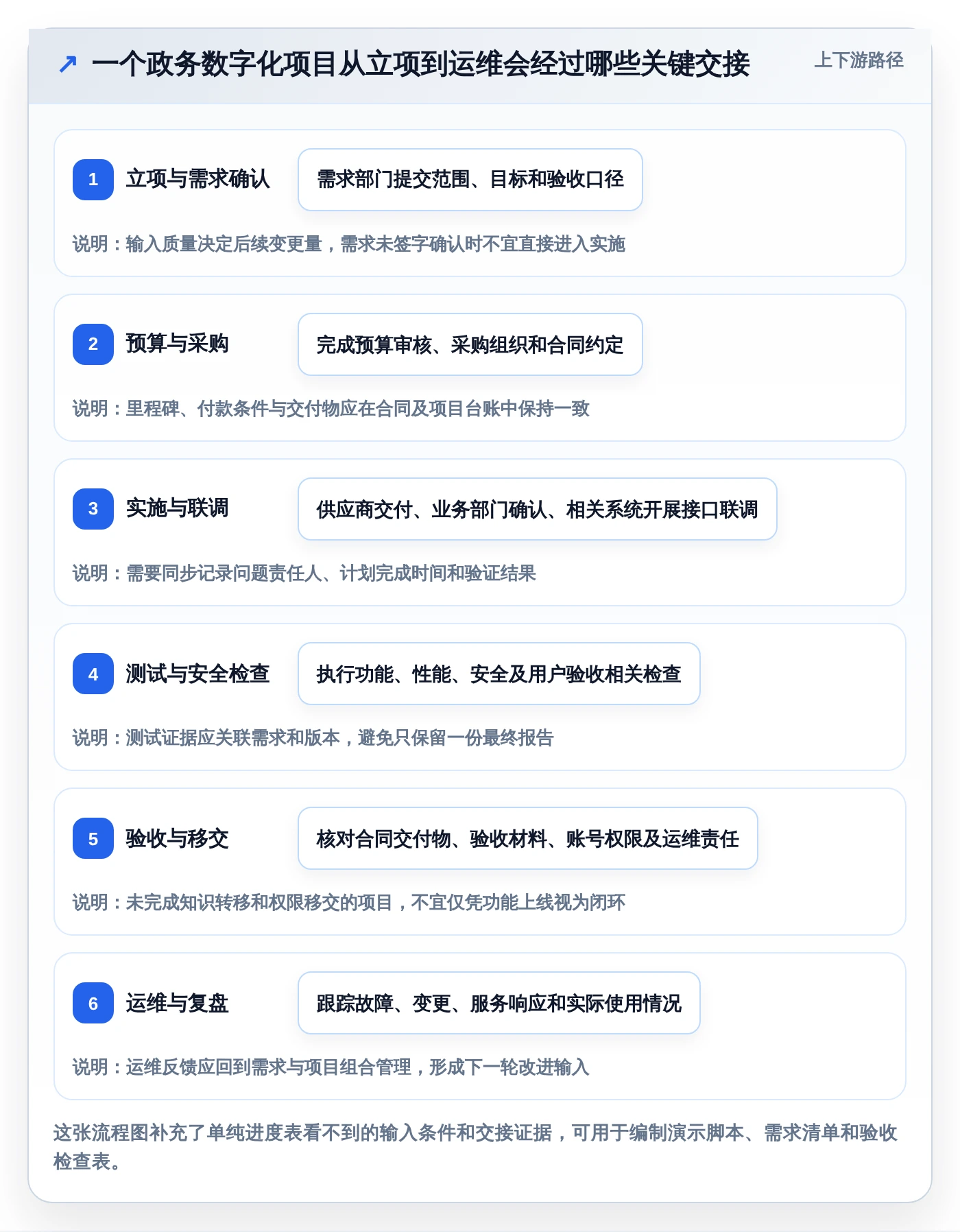

以一个区级数字化建设项目为例,立项阶段可能涉及需求部门、信息化管理部门和财务审核;采购后进入合同、实施、测试、验收和运维;如果还涉及数据共享或外部系统对接,就会多出接口确认、安全审查和联调等环节。每一条链由不同角色负责,项目经理未必拥有全部系统的查看权限。
所以,项目平台要解决的第一件事不是画出一张漂亮的甘特图,而是让关键交接“有责任人、有时间、有材料、有结果”。当某个审批卡住时,系统应能说明卡在哪个环节、需要谁补充什么、逾期由谁处理,而不是只显示红色的“延期”。
2. 项目台账、协同流程和交付证据是三种不同的数据
项目台账回答“项目是什么、谁负责、目前到哪”;协同流程回答“某件事由谁审批、何时办结”;交付证据回答“需求是否实现、测试是否通过、变更是否批准、验收依据在哪里”。三者若只做表面上的字段关联,最后仍可能出现项目显示已完成、验收材料却分散在邮件和共享盘的情况。
我在评估政务项目平台时,会特别追问一个具体问题:项目状态发生变化后,系统能否保留状态变化的依据、责任人和时间记录?如果只能手工改一个“当前进度”字段,就很难支撑审计追溯和复盘。
3. 数据安全和系统集成不是上线后的补充项
政务项目涉及的资料可能包括合同、需求文件、测试材料、人员信息和系统接口文档。采购方应在立项阶段确定部署边界、数据分类、访问角色、日志留存、备份恢复和数据交换要求。具体控制措施应以适用的法律法规、主管部门要求和本地信息化规范为准,不能由供应商用“符合政务要求”一句话替代。
对于婺城区,实际难点还可能来自既有环境:统一身份认证是否可接、政务云资源如何申请、历史台账如何导入、存量办公平台是否要共用待办。每一项都可能影响实施周期和总成本。因此,应把接口清单和部署架构放入招标前调研,而非等合同签署后再发现需要额外开发。

三、六款候选工具逐一看:适用场景、验证重点与边界
1. PingCode:适合重点评估技术研发交付,不宜包办全部政务协同
如果婺城区项目中有软件开发、系统集成、平台升级或持续迭代任务,PingCode可以列入技术项目管理候选。它主要面向中大型企业及100人以上组织的协作场景;根据产品方提供的信息,支持私有化部署和 Jira 平滑迁移。对已有研发流程、历史任务和团队工作习惯的组织来说,迁移能力值得验证,但不应把“支持迁移”理解成所有字段、权限、附件和自动化规则都能无损转换。
我会要求供应商用一组真实但脱敏的项目数据演示迁移:需求层级是否保留,历史状态如何映射,用户和权限怎样对应,附件与评论是否完整,迁移后报表口径是否一致。若组织希望以国产化方案替代原有工具,私有化部署和迁移能力是重要条件,但“国产替代不二选择”这类绝对化判断并不严谨;还要把安全测评、信创环境兼容、接口适配、运维响应和合同退出机制一并纳入评估。
适用边界:它更适合研发团队管理需求、迭代、缺陷和交付过程。若诉求是全区公文流转、行政审批、会议管理或统一督办,不应仅凭项目管理模块就把它当作综合政务办公平台。
2. 泛微协同平台:重点看流程能不能覆盖实际审批路径
泛微类协同平台进入政务选型时,通常应把演示重点放在组织架构、流程表单、审批授权、待办提醒、移动办理和流程统计上。采购方可以提供一条真实业务路径,例如项目变更申请从项目负责人提交、业务部门审核、信息化管理部门评估到分管负责人审批,观察系统是否能正确处理退回、加签、代办和超期提醒。
需要注意,流程可配置并不等于流程设计天然合理。如果同一类项目被设计出过多分支、重复填报和层层审批,平台只会把低效流程电子化。应先核对制度中的必要节点,删除无业务依据的重复环节,再把权限和例外情况配置进系统。
3. 致远互联协同平台:重点看组织关系和督办闭环
对于部门多、职责交叉、事项需要逐级跟进的项目,致远互联协同平台可以作为协同流程候选。演示时不只看门户页面和表单,还应测试组织调整后人员权限如何变化、跨部门事项由谁牵头、延期如何升级提醒,以及领导查看的汇总数据是否能追溯到具体项目。
我会特别检查“办结”的定义。流程最后一个节点点击完成,并不代表项目任务已经完成;系统应区分审批办结、阶段交付、问题关闭和项目验收,避免管理看板把不同含义混成一个完成率。
4. 蓝凌数字化工作平台:重点看知识沉淀和业务入口整合
如果项目资料分散在多个业务系统、共享目录和部门门户中,蓝凌类数字化工作平台可评估其知识管理、统一入口和协同能力。真正值得验证的不是页面是否统一,而是用户是否能按项目、阶段、责任部门和权限检索到最新材料,旧版本是否可识别,资料下载和变更是否有记录。
这类平台的实际效果高度依赖信息架构与知识治理。若没有统一的项目编码、文件命名规则、归档责任人和保密分级,新增一个知识门户也可能只是把原有文件搬到新的目录里。
5. 用友项目管理相关产品:重点看项目与预算、合同数据是否一致
当项目管理与预算执行、采购合同、付款节点或成本核算关系密切时,用友项目管理相关产品值得进入评估范围。演示应围绕一笔具体业务展开:项目预算如何形成,合同金额和付款条件怎样关联,变更审批后预算如何调整,项目实际支出能否按统一口径回到项目台账。
政务项目的预算管理不应只看“能否录入金额”,更要看数据权限、会计口径、审批流程和财务系统对接方式。若资金数据无法按权限开放,或者同一个项目在不同系统使用不同编码,报表看上去完整也可能只是重复录入的结果。
6. 本地化定制项目管理平台:适合特殊约束,但必须把后续能力写进合同
当本地制度、存量系统接口或政务云环境确有特殊要求时,定制路线可能更容易贴合业务。但我通常把“定制适配”与“长期可维护”分开评估:功能做出来只是第一步,后续版本升级、漏洞修复、人员变动、接口变化和数据迁出都需要明确责任。
采购文件应要求交付配置说明、接口文档、数据字典、部署文档、测试用例、管理员培训材料和故障处置流程。还应约定源代码或配置资产的交付边界、第三方组件清单、服务响应等级和退出时的数据导出格式。缺少这些约定,定制平台可能在短期内贴合流程,长期却形成供应商依赖。
四、常见误区:系统上线不等于项目管理变好了
1. 把“模块数量”当成管理成熟度
项目、任务、甘特图、工时、风险、成本、报表等模块列得很齐,并不意味着产品适合实际工作。真正的判断标准是:一个业务人员能否在合理时间内完成任务更新;管理者能否看到需要干预的风险;项目负责人能否追溯状态变化和交付证据。
如果录入字段太多、每个项目都要重复填报,使用者可能转而维护自己的表格。系统里数据看起来齐全,却不能反映真实进度,这种“表面在线”是政务项目管理中很常见的隐性风险。
2. 把“能够集成”误解成“集成已经完成”
供应商说支持接口,只能说明存在某种对接可能,不代表接口费用、技术条件、数据责任和上线时间已经明确。采购方应逐项确认数据由谁提供、谁维护、更新频率是多少、失败后如何补偿,以及对接是否需要第三方厂商配合。
尤其要区分单点登录、待办消息、基础组织数据、项目台账和业务审批数据。它们的接口复杂度和安全影响并不相同。招标时把所有集成写成一句“与现有系统对接”,既难报价,也难验收。
3. 把“标准化”当成拒绝本地流程差异的理由
标准化有助于降低维护成本,但并非每个项目都能共用一套生命周期。信息化建设、设备采购、工程类项目和制度研究类项目,在里程碑、验收材料、风险类型和参与角色上存在差异。合理做法是统一项目主数据、权限规则和统计口径,同时允许不同项目类型配置少量必要模板。
模板过少会让业务无法使用,模板过多则会把系统变成流程迷宫。我的建议是先选三到四种高频项目类型,试出共同字段和确实需要差异化的字段,再逐步扩展。
4. 只看演示,不做带数据的试点
标准演示通常展示最顺畅的路径,真实业务却包括退回、延期、人员调整、变更和跨系统补录。采购方应提供脱敏样例数据,让候选供应商按同一脚本配置和演示,并记录完成任务所需步骤、时间、权限问题和未覆盖场景。
试点不是“让大家试用几天”这么简单。试点应有明确范围、基线数据、责任人和退出条件;如果关键问题未解决,必须有调整或停止方案,而不是为了按期上线把问题留到正式运行后。
五、专业判断逻辑:用一套可复核的评估方法比较方案
1. 先建立需求清单,再给每项需求设证据标准
建议把需求分成必须满足、重要加分和可选三层。必须满足项应设置明确验收方法,例如“在指定政务云测试环境完成部署”“按样例完成组织同步”“项目变更记录可查”;重要加分项可按演示质量或试点结果评分;可选项不应挤占核心预算。
对每个需求,再注明证据是什么:现场演示、测试报告、产品文档、合同承诺还是第三方证明。产品介绍页只能作为调研线索,不应替代验收依据。
2. 用统一权重评审,不让演示印象左右结论
下表是一套适合初筛的建议评分模型,并非婺城区官方标准。采购团队应根据项目范围调整权重,但最好在候选方案演示前确定评分规则,避免看完某家演示后再临时改标准。

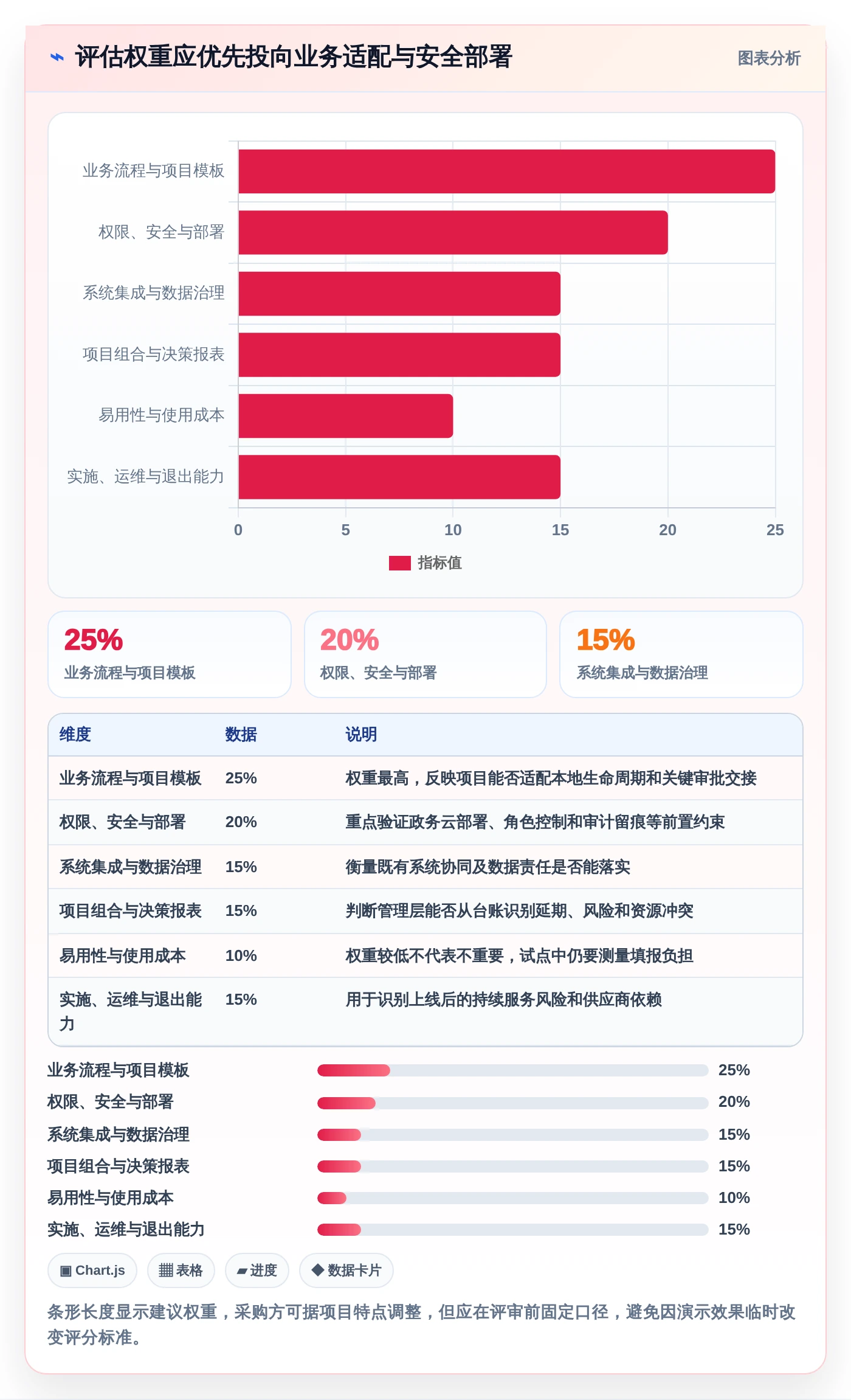

| 评估维度 | 建议权重 | 可核验证据 | 常见扣分情形 |
|---|---|---|---|
| 业务流程与项目模板 | 25% | 用真实场景配置立项、变更、风险和验收 | 只能展示通用表单,无法解释例外流程 |
| 权限、安全与部署 | 20% | 部署架构、角色矩阵、日志和备份方案 | 只给口头承诺,没有测试环境或责任边界 |
| 系统集成与数据治理 | 15% | 接口清单、字段映射、失败补偿和数据归属 | 把所有对接都概括成“支持标准接口” |
| 项目组合与决策报表 | 15% | 进度、风险、预算和问题清单能追溯至项目记录 | 报表只能手工汇总,统计口径解释不清 |
| 易用性与使用成本 | 10% | 一线用户完成常见操作所需时间和步骤 | 更新负担高,管理者看板却没有增加决策信息 |
| 实施、运维与退出能力 | 15% | 培训计划、服务响应、数据导出和交接文档 | 合同未写清升级、迁移、服务边界和退出机制 |

3. 把总拥有成本拆成建设、运行和退出三部分

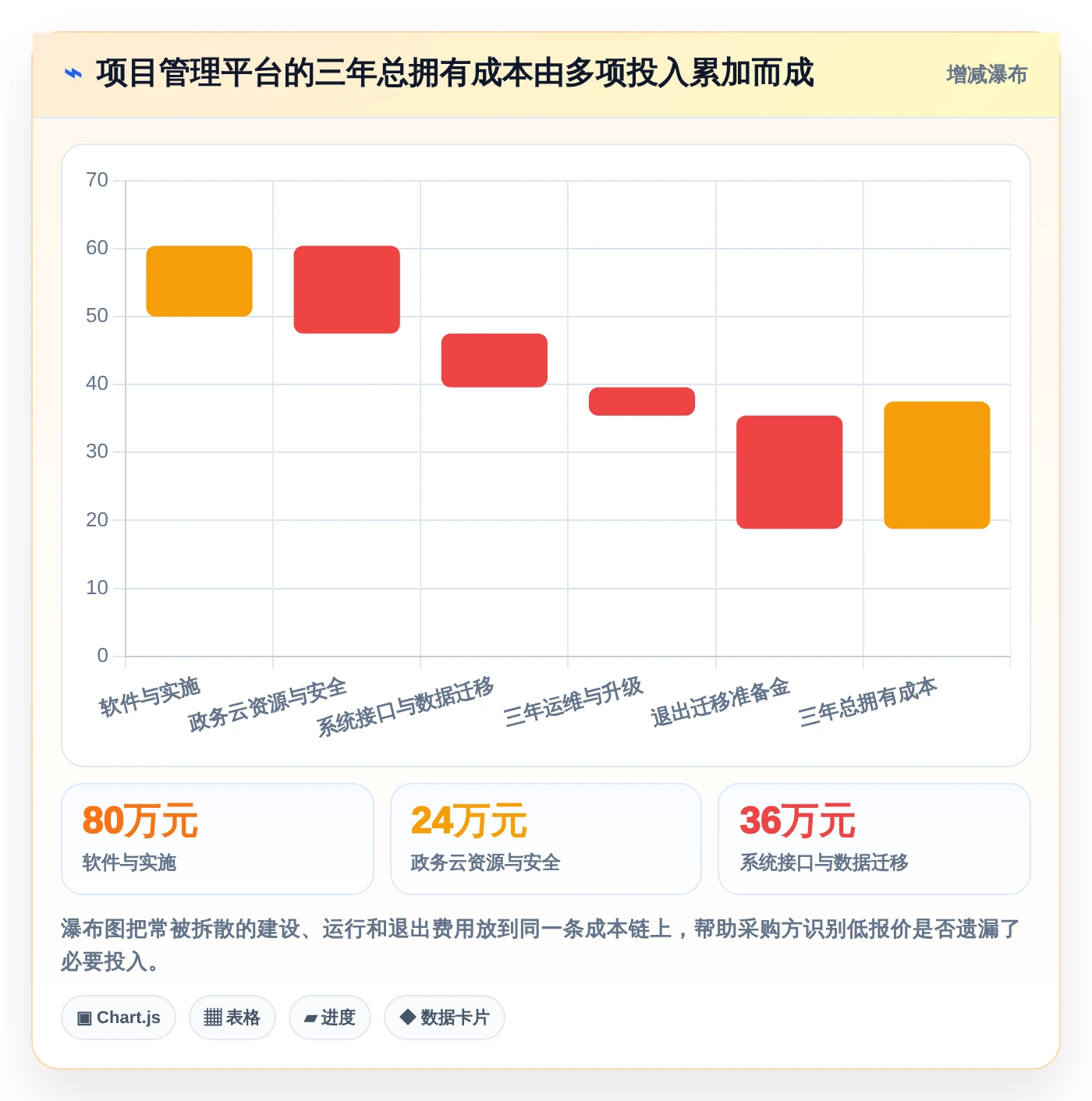

采购报价往往集中在软件许可或项目实施费用,但政务项目平台的总成本还包括政务云资源、接口开发、历史数据清洗、用户培训、年度运维、版本升级、安全测评和未来迁移。不同产品的报价口径可能不同,不能只比较首页报价。
我建议至少比较三年成本,并分别列明一次性费用、年度费用和按用户数或资源量计费的费用。若方案承诺“零成本对接”,也应追问由哪一方承担接口开发、联调和后期变更的投入。

六、案例推演:用一个跨部门数字化项目检验平台是否真能减负
1. 情景设定与数据边界
下面是用于解释评估方法的情景模拟,不是婺城区真实项目统计,也不代表任何单位已经完成部署。假设某区有30个在管数字化项目,涉及9个部门、约120名项目参与者;目前项目周报通过表格收集,问题单由项目负责人分别维护,月度汇总由专人整理。
这类情景的关键不是项目数量本身,而是信息在不同岗位间重复流转。管理者需要回答哪些项目可能延期,业务部门想知道待确认事项,技术团队要查版本和缺陷,财务岗位关注预算及合同节点。如果每个角色都依赖一份独立台账,项目状态就可能出现多个版本。
2. 先测量现状,再定义试点目标
试点前不妨用四周记录人工汇总耗时、逾期事项、状态更新及时率和问题关闭时间。这里的目标不是先承诺“效率提升多少”,而是确定基线:每月花多少人时整理数据,多少项目缺少负责人更新,多少风险是在会议前才被发现。
情景模拟设定试点覆盖8个项目、3个部门和约35名用户,持续8周。试点范围只包括项目主台账、里程碑、风险问题、变更记录和月度看板,不在第一阶段接入所有业务系统,以便识别平台本身的价值和接口工程的影响。
3. 以过程指标判断系统有没有产生实效
以下数据是建议基准的情景推演,不是实测结论。它展示一组合理的验证方式:先比较人工汇总耗时和状态更新及时率,再观察逾期风险识别是否前移。若平台上线后填报时间下降,但关键问题关闭率没有变化,说明工具可能优化了信息收集,却尚未改善执行闭环。

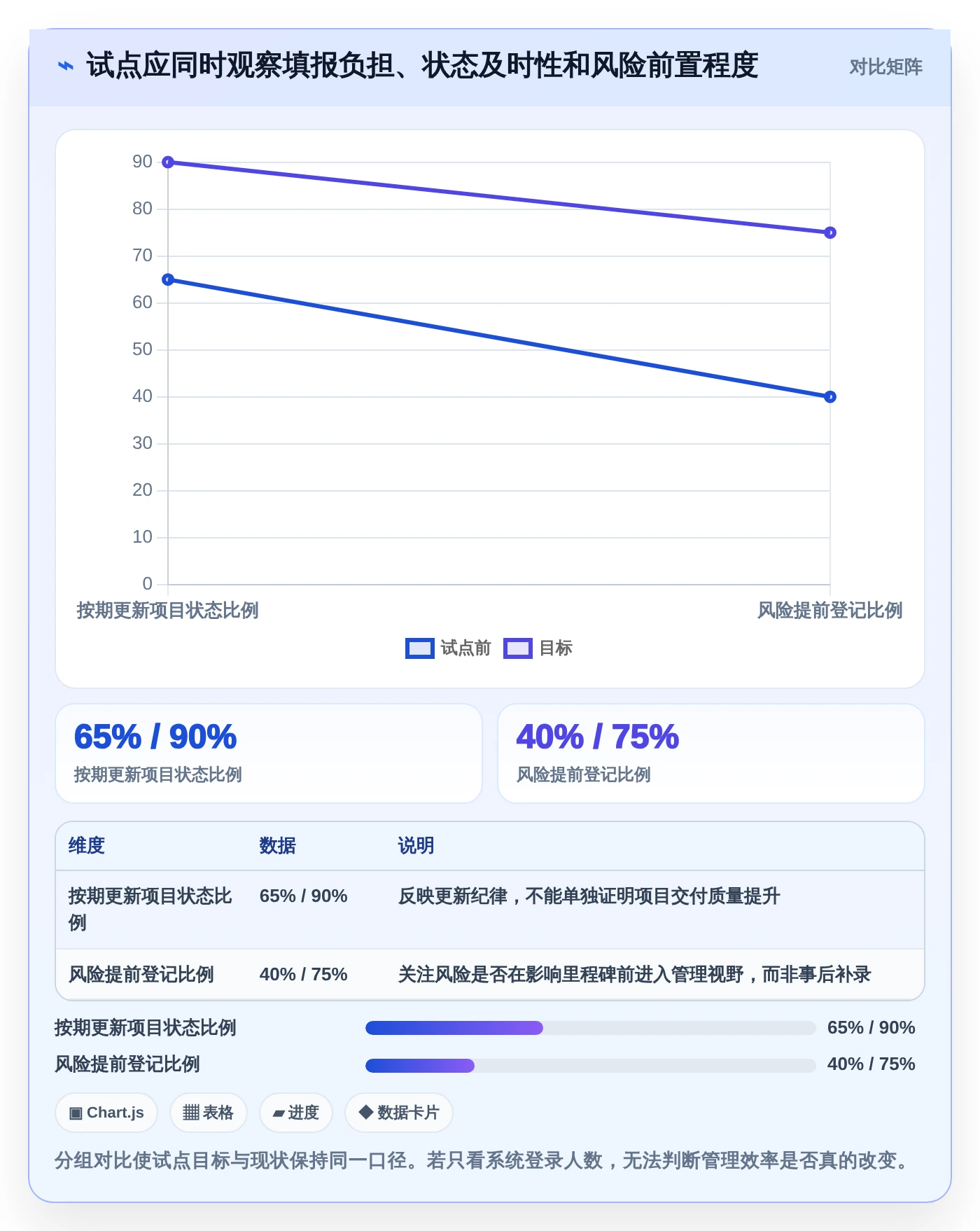

| 观察指标 | 试点前情景值 | 试点目标情景值 | 验证方式 |
|---|---|---|---|
| 月度汇总人工耗时 | 约32小时/月 | 不高于16小时/月 | 统计整理台账、核对状态和制作汇总材料所用工时 |
| 按期更新项目状态比例 | 约65% | 不低于90% | 比较规定更新日内完成有效更新的项目数占比 |
| 风险提前登记比例 | 约40% | 不低于75% | 核对风险是否在影响里程碑前登记并明确责任人 |
| 问题单平均关闭时间 | 约12个工作日 | 不高于8个工作日 | 按问题登记至确认关闭的工作日统计,剔除暂停等待事项需有规则 |

4. 试点成功必须有停止条件
试点期间应预先约定“必须通过”的条件。例如,关键项目状态能追溯到责任人和更新时间,重要资料按权限控制,业务人员不需要在多个入口重复录入同一信息,月度报表可以从项目记录直接核验。达不到这些条件时,应先调整流程或接口,不宜急于扩大覆盖范围。
还要设置使用反馈通道。每周收集一线用户遇到的重复字段、无法操作的权限、过长的审批链和报表理解差异。问题按影响程度分类处理,避免把所有改进需求都交给厂商做定制,造成试点刚开始就不断膨胀。
七、不同情况下怎么选:把工具放回具体业务中
1. 以公文、审批和督办为主
优先考察政务协同平台,重点看组织权限、流程灵活性、移动办理、超期提醒和审计留痕。要求演示真实跨部门事项,而非只看通用审批表单;同时确认项目台账能否与流程节点关联,避免审批记录和项目状态各自为政。
2. 以软件研发和系统集成为主
优先评估研发项目管理工具,观察需求、迭代、缺陷、测试、发布和变更是否形成连续记录。对已有工具迁移的团队,拿脱敏历史数据做迁移测试;如果有私有化和国产化环境要求,务必在目标环境完成部署验证,而不是仅看产品演示环境。
3. 以预算、合同和项目组合分析为主
优先检验项目编码统一、预算调整流程、合同节点、付款状态和项目进度之间的关联。管理看板应能下钻到来源记录,且同一个“完成率”“预算执行率”在项目、部门和区级汇总中的算法一致。
4. 既有系统较多,暂时无法一次性整合
先确定主数据和唯一项目编码,再选择低风险接口做分阶段接入。第一阶段可以只打通组织信息、项目基础信息和待办提醒,后续再按数据敏感程度逐步接入合同或业务明细。不要以“一次打通所有系统”作为上线前提,否则任何一条接口延误都可能拖住全盘计划。
5. 当前管理制度尚不稳定
先做流程梳理和小范围试点,不急着大量定制。把项目类型、阶段定义、责任角色、延期口径和验收证据统一到可执行的规则,再配置系统。制度仍在变化时,系统应保留配置调整空间,同时控制定制代码的范围。

八、采购与落地取舍:速度、定制和长期可控不能同时无限拉满
1. 先上线还是先整合:用分期换取可控风险
一次性建设全区项目门户、流程中心、数据中台和多系统接口,目标看似完整,但实施依赖多、风险集中。若现阶段最急的是项目状态可见,先做基础台账、责任分派、风险问题和管理报表,通常更容易验证价值。待数据口径稳定后,再逐步增加流程及业务接口。
分期并不等于降低要求。第一阶段仍要确定项目编码、权限原则、数据归属和迁移格式,否则后续系统扩展时会重新清洗数据。核心是把建设范围缩小,而不是把治理责任推迟。
2. 标准产品还是深度定制:算清未来维护账
标准产品通常更容易获得持续升级,但业务流程可能需要调整;深度定制更贴合当前习惯,却增加升级和供应商依赖风险。对于稳定、通用且跨部门的流程,优先使用标准能力;对于确有制度依据的特殊环节,再考虑定制,并明确未来由谁维护。
可以把需求分为“制度必须项”“便利性偏好”和“历史习惯”。制度必须项要有文件或责任部门确认;便利性偏好可以用试点验证;历史习惯若没有持续价值,应优先讨论是否简化,而不是原样固化到新系统。
3. 单一平台还是组合工具:看数据责任,而不是追求表面统一
一个平台包揽所有场景,可能减少入口,却不一定能满足研发、审批、财务和知识管理的深度要求。组合工具可以各自做好专业环节,但会带来账号、数据和接口治理成本。只有在项目编码、权限规则、关键状态和数据责任明确后,组合方案才可能稳定运行。
判断“统一”是否值得,不能只问用户有几个入口,还要计算重复录入次数、接口维护投入、数据不一致风险和退出迁移成本。入口少而数据断裂,不是真正的一体化;工具多但责任清晰、信息能追溯,也可能比勉强塞进一个平台更可控。
4. 下一步行动清单
-
盘点当前项目类型、数量、责任部门和主要管理痛点,至少区分政务审批、数字化研发、工程实施和预算合同关联项目。
-
整理存量系统、政务云环境、统一身份认证、数据交换和安全要求,形成可供供应商书面答复的接口与部署清单。
-
选取三种典型项目编写统一演示脚本,要求候选方案使用相同场景展示立项、变更、风险、验收和报表。
-
选择少量项目开展限范围试点,记录人工耗时、更新及时率、风险登记和问题关闭等基线数据。
-
在采购文件和合同中明确部署架构、接口范围、数据迁移、验收标准、运维服务、文档交付和退出机制。
九、结语:真正值得采购的不是功能清单,而是可持续的管理闭环
1. 用项目结果判断系统价值
婺城区电子政务项目管理系统的价值,不在于屏幕上有多少模块,也不在于供应商演示时能否生成一张漂亮的看板,而在于管理人员能否更早发现风险、业务部门能否少做重复填报、项目负责人能否追溯决策和交付依据。
六类候选工具各有不同能力重心:研发工具解决技术交付过程,协同平台处理流程与督办,项目管理相关产品可能强化预算和合同关联,本地化定制路线则需要用严格的运维与退出条款控制长期风险。选择顺序应由本地业务主诉求决定,而不是由产品知名度决定。
2. 最实用的下一步是做一次可量化的场景验证
建议采购团队先确定一个跨部门、资料完整、周期适中的项目作为样例,列出流程节点、责任人、关键数据和验收证据,再邀请候选方案按统一脚本演示。通过演示记录操作步骤,通过试点记录实际耗时,通过合同约定后续交付责任。
先把管理问题说清,再让系统证明自己能解决问题。这比追求一次上线、一次整合或一张功能最全的采购清单,更能降低婺城区电子政务项目长期运行中的返工、重复建设和供应商依赖风险。
常见问题解答(FAQ)
1. 婺城区政务项目管理系统选型,最该优先看什么?
我在看政务项目管理系统时,最先该比较的是功能数量,还是安全、流程和现有系统对接?婺城区不同部门的审批链条可能不一样,我担心买来之后功能不少,实际还是靠表格和微信群推进。
先别按功能清单打分,先画出一条真实项目的流程:从立项、预算、采购、实施、验收到归档,标出经办人、审批节点、材料和时限。政务项目管理的难点往往不是“没有任务看板”,而是跨部门责任交接后,谁在什么时间提交了什么材料无法追溯。建议把安全与适配设为准入条件,再比较易用性和扩展性。
核查部署方式、数据权限、日志留存、备份恢复、身份认证,以及与现有办公、预算或档案系统的接口能力;具体要求应以本地主管部门的制度和采购文件为准,不要仅凭销售演示判断。试点时选一个在办项目,记录流程耗时、退回次数、逾期任务数和材料补交次数。
比如设置“关键节点逾期率下降、验收材料一次齐备率提升”为目标,先取得基线,再在试点结束后对比。没有基线的“效率提升百分比”,通常不足以支撑采购决策。
2. 标题里提到的6款工具,应该怎样分类比较,才不容易被宣传页带偏?
我看到不少系统都宣称能做项目管理、流程审批和统计分析,但演示时看起来差别不大。我想知道,比较六款候选工具时,怎样把它们放在同一把尺子上,而不是只看功能数量或界面是否好看?
可以先把候选产品按主要能力分成六类来比较,而不是把六个名字直接排成“第一名到第六名”:综合项目协同型、政务流程驱动型、工程建设项目型、研发交付型、低代码配置型、现有办公平台扩展型。这是选型分类,不代表某类产品必然更适合所有部门。
统一使用同一组场景测试:新增项目、调整负责人、发起变更、处理逾期、上传验收材料、导出审计记录。每项按0,5分评分,建议权重为流程匹配30%、安全与权限25%、集成能力20%、使用成本15%、报表与追溯10%。权重可按本单位风险偏好调整,不能把演示分数当成真实运行效果。
至少安排经办人员和审批人员各自完成测试,并记录完成时间、求助次数、错误操作和无法配置的环节。若一个系统功能很多,却需要管理员长期手工维护流程;另一个功能较少但关键审批可配置、记录可导出,后者可能更适合实际管理。最终结论应以试点和技术核验为准。
3. 政务项目管理系统部署前,数据安全和系统对接要怎么核验?
我担心采购时只看到了系统演示,却没弄清数据存在哪里、不同部门能看到什么,以及系统故障后能不能恢复。对接现有办公或档案系统时,怎样提问才能发现“接口支持”只是宣传说法?
把安全核验拆成可验证的问题:数据部署位置和管理边界是什么;角色权限能否细分到部门、项目和字段;关键操作是否留痕且可查询;备份频率、恢复目标和故障演练如何约定;人员离岗或权限变更时如何处理。涉及数据分类、等级保护或本地化要求的部分,应由本单位安全与业务负责人按适用制度确认。
“支持接口”不等于已经能对接。要求供应方说明接口文档、认证方式、字段映射、同步方向、失败重试机制和责任边界,并用一条真实但经过脱敏的业务数据完成联调。验收时检查新增、修改、撤销三种情况,避免只验证一次成功导入。
采购文件中可把验证证据写清楚,例如权限测试记录、日志导出样例、备份恢复演练记录、接口联调结果和问题整改清单。若供应方无法在测试环境展示这些材料,或关键能力只承诺“后续定制”,应将实施周期、费用、验收条件和不达标处理方式写入合同。
4. 系统上线后,怎样判断它真的提升了政务项目管理效率?
我不想把“上线了”当成“有效了”,也不希望只统计登录人数和任务数量。若试点部门使用一段时间后,怎样判断流程变快了、协作变顺了,而不是把原来的线下工作又搬到系统里?
上线前先选取同类项目建立基线,至少记录从任务提交到审批完成的中位时长、材料退回率、逾期节点占比、验收材料一次通过率,以及每个项目的线下催办次数。优先用中位数而非平均数,能减少少数超长项目对结果的影响。试点可选4,8周作为观察窗口,但应覆盖至少一个完整的关键流程周期;
如果项目周期较长,就分阶段看立项、采购、变更和验收节点,不要为了快速出结果而只统计登录率。每周抽查若干条记录,与原始材料和实际审批时间交叉核对,避免“系统里完成”与业务真实完成不一致。评估时同时看效率和负担:如果审批时长缩短,但经办人员重复录入增加、线下补材料没有减少,说明流程可能只是换了入口。
达到预设目标后再分批推广;未达标则先判断是流程设计、培训、接口还是权限问题,不要急着追加功能或扩大采购范围。
文章包含AI辅助创作:2026年婺城区电子政务项目管理系统大盘点:6款顶级工具助力政务效率提升,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/264851
读者评论
把“项目台账、协同流程、交付证据”拆开看很实用。尤其是状态变化要能追溯依据、责任人和时间,光靠手工改进度字段,确实很难支撑后续审计。
文中用项目变更申请测试流程的思路不错。建议演示时再加上退回、加签和超期提醒这些例外情况,光看一条顺利走完的审批路径,很难判断平台是否适合真实工作。
定制平台的部分提醒得很到位。除了验收功能,接口文档、数据导出格式和后续升级责任也应写进合同,否则上线时贴合需求,几年后换系统或换供应商就可能很被动。
