《项目管理必备:2026年最受欢迎的8大月计划进度表格推荐》里,真正值得推荐的不是“看起来最完整”的表,而是能让团队在月底回答三个问题的表:承诺了什么、实际完成了什么、偏差发生在哪里。月计划表格一旦把任务、责任人、日期、验收条件和风险放在同一条执行链上,就能减少反复追问;如果只有一片颜色和进度百分比,填得再漂亮也很难指导决策。
一、先讲结论:月计划表格要服务决策,而不只是记录任务
1. 最受欢迎不等于最复杂
我判断一张月计划进度表是否值得长期使用,不先看它有多少列,而先看团队能否在十分钟内找到三类信息:本月要交付什么、谁对结果负责、哪些事项可能影响节点。能快速回答这三问的表格,通常比包含几十个字段的“全能模板”更容易被持续更新。
本文推荐的八种表格分别解决不同问题:月历表看日期分布,甘特表看任务衔接,周计划表看近期执行,里程碑表看关键承诺,责任矩阵看跨团队分工,容量表看资源负荷,目标结果表看产出价值,风险依赖表看可能失控的部分。它们不是八种必须同时采用的格式,而是八种可按项目阶段组合的视图。
我的核心建议是:先确定月度管理要解决的瓶颈,再选表格;不要先下载模板,再逼团队往里填。对小团队,一张周粒度计划加风险栏往往够用;对跨部门或百人以上组织,则通常需要统一的数据口径、权限、变更记录和项目组合视图。
| 表格类型 | 最适合回答的问题 | 优先使用场景 | 主要风险 |
|---|---|---|---|
| 月历型 | 本月哪些日期有任务或节点? | 活动、发布、排期密集的团队 | 任务多时容易拥挤 |
| 月度甘特型 | 任务先后关系和延期影响是什么? | 产品研发、交付、工程项目 | 维护依赖关系需要纪律 |
| 周粒度执行型 | 这周具体做什么、谁来做? | 执行节奏快、变动频繁的团队 | 容易只顾本周、忽略月目标 |
| 里程碑型 | 关键承诺是否按期达成? | 管理层汇报、客户交付 | 无法单独呈现日常工作量 |
| 责任矩阵型 | 谁负责、谁协作、谁验收? | 跨部门项目 | 角色不清会变成“人人参与、无人负责” |
| 容量负荷型 | 计划是否超过团队可用产能? | 多项目共享资源 | 工时估算不准会误导排期 |
| 目标结果型 | 任务完成是否带来预期结果? | 运营、增长、产品改进 | 结果指标容易被任务数量替代 |
| 风险依赖型 | 什么会让计划失效? | 外部依赖多、变更风险高的项目 | 只登记风险、不设触发动作 |
表中的“优先使用场景”是按管理问题归纳,不代表行业使用率排名。没有统一公开口径能证明哪一种月计划表是 2026 年市场上“使用人数最多”的格式,因此我把“受欢迎”理解为更容易被团队采纳、更新和用于决策,而不是未经核实的销量或下载量榜单。

2. 一张表先设定更新规则
表格能不能发挥作用,往往取决于更新机制,而非文件格式。建立计划时要约定谁维护、何时更新、什么情况必须变更基线,以及红色状态由谁确认。没有这些规则,同一个“完成 80%”可能代表工作量完成八成,也可能只是负责人主观估计。
我建议每项任务至少记录:任务名称、负责人、计划开始与结束日期、验收标准、状态、阻塞或依赖、最后更新时间。若团队采用表格软件,可增加“变更原因”字段;若使用项目管理平台,则应尽量让任务状态、评论和变更记录留在同一处,避免计划表与实际执行信息分家。
二、为什么月计划容易失真:从真实工作场景看问题
1. 月计划不是把周计划放大四倍
月计划的难点不是把日期拉长,而是计划的不确定性会随时间增加。月初制定时,外部审批、需求澄清、资源冲突和临时故障可能都还没有发生。若团队把一个月后的每项任务都写成精确到小时的承诺,就会制造虚假的确定感。
更稳妥的做法是分层承诺:本周任务明确到负责人和交付条件;本月后半段明确到阶段结果和关键依赖;更远的事项保留合理缓冲。对于变化频繁的项目,月计划应像滚动预测一样定期校正,而不是将月初版本当成不能修改的合同。
2. 一个常见的跨部门排期场景

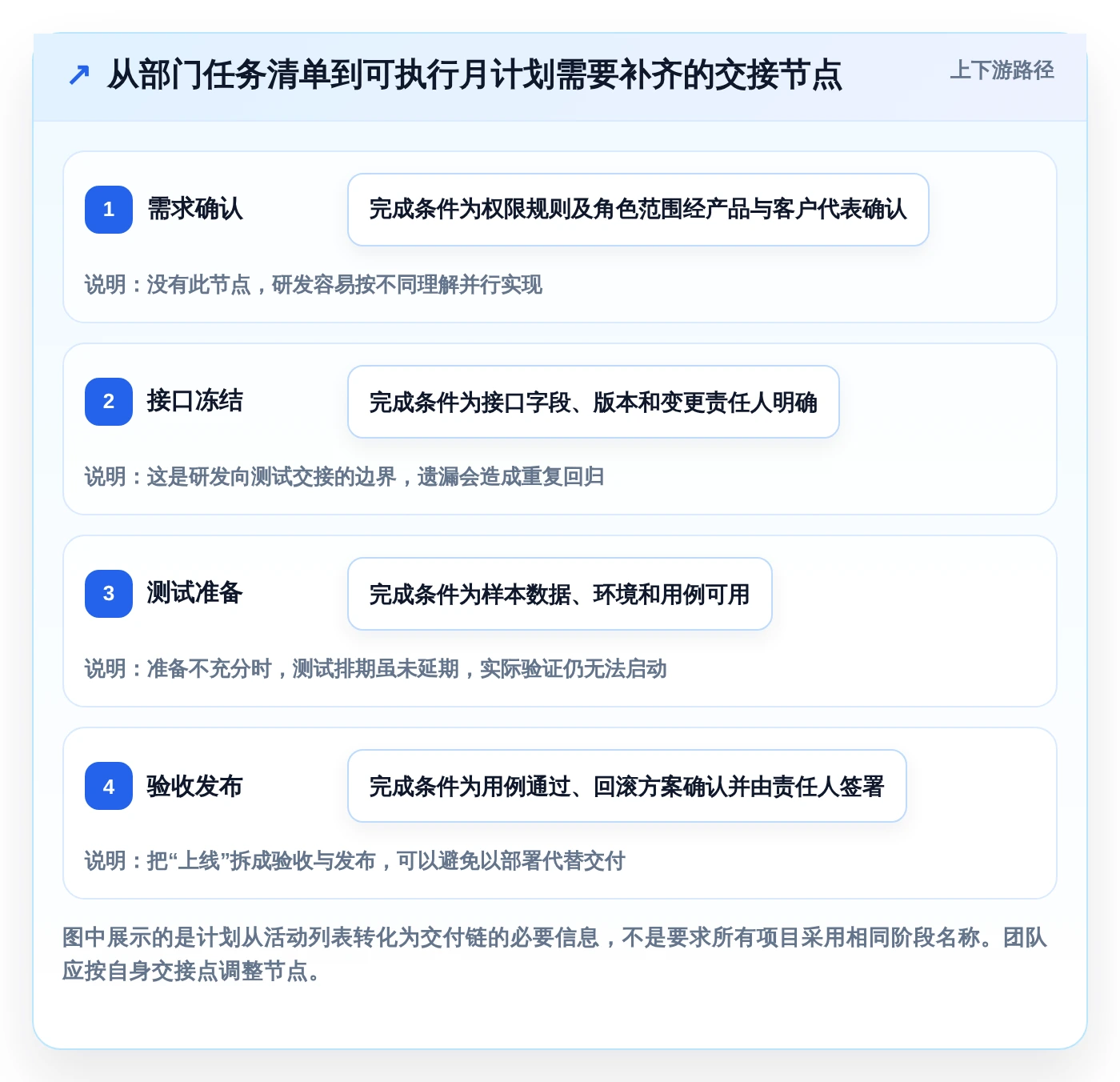

下面用一个明确标注的情景模拟说明:某 120 人规模的软件团队计划在一个月内完成客户门户升级。项目涉及产品、研发、测试、运维和客户成功;月度目标包括完成权限改造、迁移旧数据、通过验收并发布。表格最初把任务按部门罗列,后来发现研发写“接口完成”、测试写“完成验证”,但双方对接口冻结日期和验收样本没有共同定义。
问题并非团队不努力,而是计划粒度无法暴露交接条件。若月计划只记录“接口开发,负责人甲,状态进行中”,它无法提醒团队:测试数据何时准备好、接口版本何时冻结、验收失败由谁处理。于是每天都有人在忙,关键链条却可能停在部门边界。
在这种场景中,我会把任务改写为可验证的交付项,例如“权限接口通过 20 组角色用例,测试负责人确认结果”;再将“测试数据准备完成”设为前置依赖。数量只是情景样本,不是行业基准;关键是把模糊动词换成可检查的完成条件,并记录依赖方的确认日期。

3. 让计划偏差可解释
月末复盘不要只问“为什么没做完”,还应区分至少四种偏差:估算偏差、需求变更、外部等待和资源挤占。它们对应的解决办法不同。估算长期偏短,需要修正拆分和估算方法;需求反复,需要明确变更入口;等待时间过长,需要管理依赖方承诺;资源挤占,则要重新排序或补足产能。
我会保留原始计划日期和当前预测日期,而不是每次延期都覆盖旧日期。这样到月底才能看出计划何时开始偏离、偏离由什么事件触发。若只保留最新日期,表格看上去永远“按计划”,但团队失去了学习机会。
三、八种月计划进度表格:选型、字段与适用边界
1. 月历型:先看日期冲突,再看任务细节
月历型以日历为主体,在日期格中标注任务、会议、发布或审批节点。它适合营销排期、活动运营、内容发布、客户交付窗口等日期敏感工作。优点是团队能快速发现多个重要节点是否挤在同一周,也容易让非项目成员理解整体安排。
推荐字段包括:事项、负责人、开始日期、截止日期、类别、关键链接、状态。不要把完整说明塞进日历格;格子里只放短标题,详情链接到任务记录。月历型对复杂依赖支持弱,若项目存在“前一项未完成,后一项不能启动”的情况,应配合甘特表或风险依赖表。
2. 月度甘特型:用任务链识别关键路径
月度甘特表按时间横向展开,以任务条显示持续时间,常见字段有任务、负责人、开始日期、结束日期、前置任务、状态和里程碑。它适合软件发布、系统实施、工程施工等有明确阶段衔接的项目。它最大的价值不是画条,而是让人看到上游延期可能怎样传导到下游。
使用时应先把任务拆到能在一周左右检查一次的粒度,再设置必要依赖。任务太粗,整条任务拖到月底才暴露风险;任务太细,维护成本会超过管理收益。对于依赖关系不确定的事项,应标记为“待确认”,不要为了让图表整齐而虚构确定日期。
3. 周粒度执行型:把月目标变成下一步行动
这类表格以周为列或分区,记录本周任务、负责人、预期产出、阻塞和下周计划。它适合迭代开发、销售冲刺、内容制作以及日常运营。它比按月历追踪更适合团队例会,因为参与者可以直接讨论“本周交付什么”,而不必逐条浏览整月任务。
它的短板是容易产生短期主义:团队不断完成周任务,却没有回看本月目标是否仍成立。解决方法是在表头保留本月成果目标,并给每周任务标注对应目标。每周结束时,更新剩余工作量和预测日期,而不是只把状态从“进行中”改成“已完成”。
4. 里程碑型:管理少数关键承诺
里程碑表只关注对交付或决策有重要影响的节点,例如需求确认、设计评审、环境就绪、客户验收和正式发布。它特别适合管理层汇报、客户项目周报和项目组合会议。字段可包括里程碑、计划日期、当前预测日期、验收人、证据链接、状态及偏差原因。
里程碑表的优势是简洁,限制也很明确:它无法解释团队每天在做什么,也不能单独评估资源是否超载。建议把里程碑作为管理视图,底层仍保留任务级计划。只有“绿、黄、红”颜色而没有判断条件,会让状态变成主观印象;应约定延期几天、缺少什么输入或出现何种阻塞时触发黄色或红色。
5. 责任矩阵型:跨团队任务先确定唯一责任人
责任矩阵通常将任务放在行、角色或团队放在列,用负责、协作、审批、知会等标记明确参与方式。它适合多部门项目,尤其是任务经常卡在“我以为对方负责”的场景。每一项交付最好有一个对结果负责的角色,协作方可以有多个,但最终验收责任不应模糊。
矩阵必须与日期计划相互引用。只写“产品、研发、测试共同负责”,并没有解决责任问题;最好明确一名最终负责人,并写清协作者何时提供什么输入。若组织有多个审批层级,还要区分“提供意见”和“有权阻止发布”,避免所有参与人都被误认为拥有同等决策权。
6. 容量负荷型:在承诺之前检查可用产能
容量型表格按成员或团队汇总计划工作量、可用工作日、固定会议、休假和已承诺事项。它适合多个项目共享研发、设计、测试或运营资源的组织。月计划最常见的隐性错误之一,是把每个人的全部工作日都当成可分配产能,却忽略支持工作、故障处理、评审和沟通成本。
建议先估算团队真实可用容量,再承诺新增任务。不要把工时精确到看似科学却无人维护的程度;对许多知识工作团队,按半天或人日进行粗粒度估算,通常比虚假的小时精度更容易校准。容量表是发现超载的预警,不应被用来比较个人“忙不忙”,因为复杂度和工作类型并不等价。
7. 目标结果型:避免用任务数量冒充业务成果
目标结果表把月度目标、结果指标、目标值、当前值、关键举措、负责人和检查日期放在一起。它适合增长实验、产品体验优化、运营改进和服务质量项目。比如“完成 12 项优化”是活动数量,“新用户完成首次配置的比例提升”才更接近结果;两者可以同时记录,但不能互相替代。
每个结果指标要写清定义、数据来源、统计范围和更新时间。若同一指标在不同报表中的分母不同,团队会围绕数字争论,而不是改进工作。对月度周期较短、结果有滞后的目标,还应设置领先指标,例如实验上线数或关键漏斗步骤完成率,并明确它只是过程信号,不代表最终成果已经实现。
8. 风险依赖型:把“可能延期”转成提前行动
风险依赖表记录风险事件、发生概率或影响等级、触发信号、应对动作、责任人和复查日期。它适合供应商交付、外部审批、数据迁移、客户配合度不确定或技术方案仍在验证的项目。把“可能延期”写进备注不够,关键是说清什么信号出现时采取什么行动。
例如,“第三方接口可能延迟”应进一步写成“若本月第 8 个工作日仍未取得测试凭证,则启动模拟接口验证,接口负责人在次日确认影响范围”。这样,风险从一个模糊提醒变成可执行的预案。风险表不必把所有小问题都列进去,优先登记可能影响关键里程碑、成本、合规或客户承诺的事项。
四、专业判断逻辑:怎样选出适合团队的表格组合
1. 用五个问题筛掉不适合的模板
我通常用五个问题评估模板,而不是按视觉美观程度选择。第一,主要用户是谁,是执行团队、项目经理、管理层还是客户?第二,最重要的决策是什么,是排期、责任、资源还是风险?第三,数据由谁更新、多久更新一次?第四,团队能否获得可靠的状态与验收证据?第五,任务变更后,原计划和新预测能否同时保留?
如果一张表不能支持至少一个具体决策,它很可能只是汇报装饰。若表格里有大量无法持续维护的字段,团队最终会用空白、默认值或过期数据填充。选择模板的标准不是“信息越多越好”,而是每一列都要对应一个动作:谁更新、谁看、看完做什么。

2. 依据变化频率决定时间粒度
任务内容稳定、外部依赖少的项目,可以按周或阶段管理;需求变化频繁、反馈周期短的项目,应让近期计划更细、远期计划更粗。把整个月都拆成同等精度,既会让近期信息不足,也会使远期预测看起来过度确定。
一个可操作的做法是:未来一周明确到具体交付项;本月剩余时间按周检查节点;下一阶段只保留主要成果和依赖。每周滚动时,将已经确认的事项从粗粒度逐步细化。这个办法并非某个行业的硬性标准,而是一种降低远期计划虚假精确度的管理设计。
3. 用计划可信度而非“填表完整度”评价模板
团队可以观察三类内部数据:计划任务按期完成比例、关键任务日期变更次数、阻塞被发现到采取行动的平均时间。它们不能单独评价项目成败,但能帮助判断表格是否真的改善了预测和协调。数据必须使用一致口径,例如“按期完成”按原始基线计算,不能延期后改日期再算按期。
以下是情景模拟数据,用来展示评估方法,不是某个软件或企业的实测成果。假设团队试行六周,按原计划日期统计任务,发现按期完成比例不高,但阻塞发现时间缩短。此时不宜直接宣布表格失败;还要检查需求变更比例、任务拆分质量与外部等待是否同时发生变化。

4. 不要把颜色当成状态定义
红黄绿状态是提醒,不是分析。团队要定义每种状态的触发条件,例如红色代表关键路径已经延期,或依赖事项超过约定日期仍未解决;黄色代表存在风险但尚未影响当前基线;绿色代表验收条件和预期日期仍可信。具体阈值应结合交付周期和风险容忍度设定。
还要区分“没有更新”和“正常进行”。若超过约定时间未更新,状态应显示为待确认,而不是沿用上次绿色。否则管理层会把沉默误认为稳定,直到问题已经来不及处理才发现真实情况。
五、案例推演:120人团队如何用一张主表和两个辅助视图
1. 先把月目标转成可验收的交付项
回到前面的门户升级情景。团队先将“本月完成升级”拆成四类结果:权限规则确认、接口及数据迁移准备、关键角色用例通过、发布与回滚方案确认。每类结果都有负责人、验收人、计划日期和证据链接。这样做不是为了增加字段,而是避免“完成”被不同职能解释成不同事情。
主表采用月度甘特视图,显示任务时长与依赖;辅助视图一采用里程碑表,供管理者快速查看关键承诺;辅助视图二采用风险依赖表,跟踪第三方接口凭证、测试数据和客户验收时间。周会不重复朗读全部表格,而只讨论红黄事项、日期变化和需要决策的问题。
2. 用原始基线避免“延期后仍显示按期”
假设接口测试原定第 10 个工作日开始,因测试凭证未到,当前预测改到第 13 个工作日。主表保留原计划日期、当前预测日期及变更原因,并标记影响的后续任务。项目负责人据此判断:是否用模拟接口并行推进,是否调整测试资源,还是必须向客户说明发布日期可能变化。
这个例子中最有价值的不是预测日期本身,而是变化出现得足够早,并且连接了可以选择的动作。如果表格只记录“接口测试,延期三天”,团队仍不知道谁要做决定,也不知道这三天是否会传导到最终验收。
3. 通过轻量试点验证,而不是一次性全面铺开
我建议先选一个范围清晰、依赖适中、负责人愿意复盘的项目做月度试点。试点前记录当前按期率、日期变更次数、阻塞发现时间和维护耗时;试点中保留原始基线;试点结束后访谈执行者,确认新增字段是否真的帮助行动。只看表格填得更满,不足以证明管理改善。
若团队人数较少、项目相互独立,电子表格通常足以开始;如果项目数量多、权限复杂、任务状态需要跨团队同步,单个文件容易出现版本分叉、公式损坏和更新责任不清。此时才有理由评估更系统的项目管理平台,而不是因为“数字化”三个字先引入工具。

六、工具与落地:表格、协作平台和企业级管理如何取舍
1. 什么时候继续用电子表格
如果团队规模小、项目不多、任务依赖简单,且所有人都能访问同一份文件,电子表格有明显优势:启动快、成本低、字段可定制。它适合快速验证计划结构,尤其适合还没有形成稳定流程的团队。先用一张简单表跑过一个月,再依据复盘增加字段,通常比一开始复制大型组织的复杂模板更有效。
但表格的局限也很具体:多个副本容易造成版本不一致;权限控制粒度有限;评论和决策可能散落在聊天工具;任务更新与汇报重复录入;复杂依赖需要手动维护。若每周都要花大量时间合并版本、核对状态,维护成本已经超过表格的便利。
2. 什么时候需要项目管理平台
当组织需要统一任务状态、保留变更记录、跨项目查看资源、控制不同成员的访问权限,或将项目计划与研发、测试、需求等流程关联时,项目管理平台更值得评估。对于中大型企业及 100 人以上组织,真正的难题往往不是“有没有甘特图”,而是多个部门能否采用一致的字段、状态定义和变更规则。
以 PingCode 为例,它面向中大型企业及 100 人以上组织提供项目协作与管理能力。企业评估时可以重点核对私有化部署选项、Jira 平滑迁移支持、权限与审计要求,以及能否将原有任务字段、工作流和历史信息按计划迁移。它可以作为国产替代方案之一纳入评估,但是否适合仍取决于组织的流程、部署要求、集成情况、服务条款和迁移验证结果,不应把任何产品能力概括成适用于所有企业的结论。
我建议用真实项目做小范围验证:挑选一条跨部门流程,迁移一批代表性任务,检查负责人、状态、附件、评论、权限和历史记录是否符合预期;再让执行团队连续使用数周,记录信息重复录入时间和报表准备时间。产品演示能说明功能存在,不能替代数据迁移测试、权限测试与用户接受度验证。
3. 选工具时比较总成本,不只看订阅价格
总成本至少包括采购或订阅费用、部署与集成、历史数据清理、流程配置、培训、权限维护和长期管理工作。对于私有化部署,还应单独确认基础设施、升级责任、备份恢复、安全审计和运维边界。价格较低但需要大量手工同步的方案,长期成本可能并不低;功能很多但团队不愿维护的方案,也可能形成闲置系统。
工具评估应围绕一个真实工作流展开,而不是只检查功能清单。让项目经理完成一次排期变更,让执行者更新任务,让管理者查看延期原因,再验证客户或审计角色能看到什么。一个工具如果不能让同一项变更在任务、依赖和汇报视图中保持一致,就需要继续评估集成能力或流程设计。

4. 迁移与部署要先验证边界条件
如果从现有系统迁移,不要只确认任务标题能否导入。还要抽样检查负责人映射、状态转换、父子任务、附件、评论、权限、历史日期和跨项目链接。迁移后的数据若无法追溯原有决策,表面上任务齐全,实际管理证据链仍然断裂。
私有化部署也不是自动等于安全或省心。组织需要确认身份认证、备份策略、灾难恢复、补丁升级、日志留存和内部运维责任。先写出必须满足的控制要求,再用测试环境验证;若没有明确的安全、合规或数据控制需求,不能仅凭“部署在本地”就断定整体风险更低。
七、不同情况下的行动建议与取舍
1. 小团队:优先简单,避免重复维护
团队人数较少、项目依赖不复杂时,先用周粒度执行表搭配月度里程碑。每项任务写清负责人、完成定义、截止日期和阻塞;每周只复查变化、风险与需要协调的事项。暂时不必把工时、复杂评分和大量审批字段全部加进来,除非它们能解决已经出现的问题。
取舍是管理视野可能不够精细,尤其不适合多个项目争抢同一批资源。若开始频繁出现成员超载、日期冲突或任务版本不一致,再增加容量视图或迁移到协作工具,而不是一开始就建立复杂的企业级治理流程。
2. 跨部门项目:优先补齐责任与依赖
跨部门协作优先采用甘特表、责任矩阵和风险依赖表的组合。每项交付设一名最终负责人,协作方明确输入内容和提供时间;关键交接节点安排验收人。周会围绕阻塞和变更决策展开,不要让所有部门轮流读一遍状态。
取舍是维护成本会高于单部门计划。若每条任务都要经过多人审批,更新速度可能变慢,因此应把治理重点放在关键路径、客户承诺和高风险依赖上。常规任务保持轻量,关键任务提供更完整的证据。
3. 变化频繁的项目:短周期细化,远期保留弹性
需求变化快、用户反馈密集的项目,可采用周计划加目标结果表。近期任务具体到交付和责任人,远期计划保留为阶段成果与待确认假设。每周复盘时,把新证据用于调整优先级,并保留变更原因,避免团队把变化误解为执行失误。
取舍是月度日期预测的稳定性可能下降。对此应分开管理“承诺日期”和“预测日期”:已经对外承诺的节点需要升级决策;尚未承诺的远期事项可以滚动调整。透明展示不确定性,比把不可靠日期伪装成确定计划更有利于管理。
4. 资源紧张的组织:先看容量,再讨论加任务
多项目共享资源时,先用容量表检查每个团队的可用时间和已承诺工作,再按价值、紧急性、依赖关系和风险进行排序。发现超载时,负责人需要在减少范围、推迟日期、增加资源和接受风险之间做选择,不能靠把所有事项都标成“高优先级”来逃避取舍。
取舍是容量估算会消耗一定管理时间,而且不同工作的难度难以完全换算。容量模型应保持足够粗,不宜将其作为个人绩效排名工具。它的目的在于发现系统性过载和计划冲突,而不是证明某个成员是否足够忙碌。
5. 企业级组织:先统一口径,再决定系统化程度
百人以上组织可以先定义最小通用字段:项目目标、负责人、阶段、计划日期、当前预测日期、验收条件、依赖、风险和变更原因。再允许业务团队在通用字段之外保留少量本地字段。若各部门对“完成”“延期”和“高风险”的解释完全不同,先引入系统只会更快地放大口径不一致。
取舍是统一标准会限制部分团队的个性化流程,因此不应把所有项目强行塞进同一张模板。可统一管理指标与治理规则,同时允许研发、交付和运营使用不同的执行视图。对需要私有化部署或平滑迁移的组织,还应把数据控制、迁移质量和运维能力列为采购评估条件。

八、结尾:下一步不要先找模板,先跑一次月度验证
1. 用一个周期验证表格是否值得保留
下一步可以从一个正在执行的项目开始:写下月度目标,选一种主表和最多两个辅助视图,定义责任人、验收标准和状态更新规则。启动前记录按原计划完成比例、日期变更次数、阻塞发现时间和维护耗时;月末按同一口径复盘,保留真正帮助决策的字段,删除长期无人使用的字段。
如果试点显示问题主要来自外部等待,就强化依赖与风险管理;如果计划经常超出资源容量,就先改排期规则;如果任务完成很多却结果不明显,就把目标结果表加进来;如果多人维护导致版本冲突,再考虑协作平台或企业级系统。工具和模板应该针对诊断结果调整,而不是作为问题本身的替代品。
2. 最重要的判断:表格要让坏消息更早出现
我对月计划表的最终判断很简单:它不是为了证明团队每一天都按计划,也不是为了把所有任务装进漂亮的甘特图。它的价值在于让偏差更早暴露、责任更清楚、选择更具体。能让团队提前发现“这个节点已经不可信”,并及时决定缩范围、换路径或调整承诺的表格,才是值得保留的表格。
从一张足够轻的计划表开始,用真实执行数据逐月修正;当协作规模和治理要求超过表格能力时,再升级工具。这比追逐所谓最受欢迎的模板更可靠,也更能让月计划真正成为决策工具。
常见问题解答(FAQ)
1. 2026年常用的月计划进度表格有哪些类型?
我在给团队挑月计划模板时,发现网上常把不同用途的表格都叫作“进度表”,结果排得很满,却看不出谁负责、哪里会延期。想知道常见模板到底该怎么区分,哪些适合小团队,哪些适合跨部门项目?
与其把模板当成热门榜单,不如按它解决的问题来选。没有统一、可核验的公开数据能证明某几款表格就是2026年最受欢迎;下面这8类,是按常见项目管理场景归纳的模板类型。月历视图:查看每天的会议、发布和截止日期,适合事件密集型安排。甘特图:查看任务起止时间与重叠关系,适合有明确阶段和依赖的项目。
周拆解表:把月目标分到每周,适合需要稳定执行节奏的团队。里程碑表:只跟踪关键交付节点,适合管理层汇报或周期较长的项目。责任人任务表:按负责人列任务、截止日和状态,适合小团队日常协作。工时负荷表:比较成员可用工时与任务估算,适合多人并行、资源紧张的项目。
依赖关系表:标出前置任务、接手方和等待条件,适合跨部门协同。目标与偏差表:对照计划值、实际值和差异原因,适合复盘与经营指标跟踪。实际选型时,先确定团队最常追问的问题:是“哪天交付”,选月历或甘特图;是“谁来做”,选责任人任务表;是“会不会超负荷”,选工时负荷表。
多数项目用一张主表加一张专项表即可,堆叠八种视图反而会增加维护成本。
2. 选择月计划进度表时,应该优先看哪些字段?
我做月计划时经常遇到一个问题:表格字段越加越多,更新却越来越慢;字段太少,又没法判断延期原因。有没有一套够用但不臃肿的字段,以及按项目类型取舍的方法?
基础字段建议控制在能支持行动和判断的范围内:任务名称、负责人、计划开始日、计划完成日、状态、交付物、风险或阻塞、下一步动作。若项目涉及前后置关系,再增加前置任务;若需要核算资源,再增加预计工时和实际工时。字段是否值得保留,可以用一个简单标准检验:每次更新后,它是否会改变排期、资源分配或决策?
如果一个字段连续两三次更新都没有触发行动,而且没人据此做判断,就应考虑删掉或改为备注。例如,内容团队可以按“选题确认,初稿,审核,发布”拆任务,重点记录负责人、截止日和审核阻塞;软件交付项目则应记录依赖任务、验收条件和风险。
不要把“完成百分比”当作唯一进度字段:任务做了80%并不代表剩余20%不会拖延,交付物是否验收通常更能反映真实进展。
3. 月计划进度表里的完成率和延期风险应该怎么算?
我以前只看任务完成率,月底发现数字不错,关键交付却还是延期了。想知道怎样把计划和实际进度放在一起看,能尽早发现问题,而不是等到最后几天才补救?
先固定基准:每项任务都要有计划开始日、计划完成日和明确交付物;执行中再记录实际开始日、实际完成日与当前状态。完成率适合做概览,不适合单独预测交付风险。举例来说,一个月计划有10项任务,8项已验收,整体完成率可以记为80%;
但如果剩下两项都在关键路径上,且任一项延期都会推迟上线,这个80%并不能说明项目安全。可以额外记录“关键任务逾期数”和“未来7天到期且未完成数”,作为预警指标。偏差可用“实际完成日减计划完成日”计算,正数表示晚于计划,负数表示提前。尚未完成的任务不要把空白完成日误当作零偏差;
应标记为进行中或延期,并写明阻塞原因、责任人和下一次检查时间。每周复核一次,若关键任务连续两次检查没有实质进展,就调整依赖、资源或交付范围,而不是只改表格日期。
4. 月计划表用电子表格还是项目管理工具更合适?
我在电子表格里做月计划,开始时很方便,但多人编辑后常出现版本不一致、状态没更新的问题。又担心换成系统后维护成本更高,应该根据什么条件决定是否迁移?
电子表格适合任务量较少、负责人固定、依赖关系简单,而且只需要低频更新的团队。若一张表就能回答“任务是什么、谁负责、何时交付、目前卡在哪里”,先用电子表格通常更省事。当多人同时更新、任务之间有复杂依赖、需要权限区分或管理层反复追问实时状态时,某项目管理工具或某项目管理平台可能更合适。
评估时不要只看功能清单,建议拿一个真实月份做小范围试用,记录每周维护耗时、漏更新次数和追问状态所需时间,再与现有做法比较。迁移前先统一任务命名、状态定义和更新责任。例如明确“进行中”代表已经开始且有下一步,“已完成”必须有可验收的交付物。若这些口径没有统一,换系统只会把混乱搬到新地方。
最稳妥的做法是先试跑一个团队或一个项目周期,确认协作成本确实下降,再决定是否扩大使用范围。
文章包含AI辅助创作:项目管理必备:2026年最受欢迎的8大月计划进度表格推荐,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/264484
读者评论
保留原始计划日期和当前预测日期这个建议很实用。以前我们延期后直接改截止日,月底看表总像是按计划推进,后来才发现根本复盘不出偏差从哪天开始。
人团队的例子点出了跨部门排期的关键:写“接口完成”不等于测试能开工。把20组角色用例、接口冻结和测试数据准备都变成可检查的交接条件,比单纯标注进度百分比靠谱得多。
容量表不该拿来比较谁更忙,这点容易被忽略。把全部工作日都算成可用产能,再精确到小时排满,最后往往只是表格很满、计划很脆;先扣除会议、支持和休假,再按人日估算更实际。
