告别Jira!2026年7款更智能的项目管理工具选型指南

告别Jira!2026年7款更智能的项目管理工具选型指南

如果团队已经把 Jira 用成“需求在一个地方、文档在另一个地方、进度靠人追、报表靠表格拼”,换工具未必能解决问题;但如果插件、权限、工作流和跨境部署已经让每次改动都要排队,继续修补也可能比迁移更贵。选型的关键不是谁的功能清单更长,而是新工具能否减少真实协作成本,并让团队在可接受的迁移风险下持续交付。

本文比较 PingCode、Linear、Asana、ClickUp、monday.com、Azure DevOps 和 OpenProject 七种选择。我会先给出按组织场景划分的结论,再拆解常见误区、迁移成本与验证方法。涉及产品能力时,应以厂商当前官方文档、合同和演示环境为准;涉及工时和评分的图表均会标注为情景模拟或作者评估,不冒充行业统计。

一、先给结论:换工具不是目标,减少协作摩擦才是

1. 按团队类型快速缩小候选范围

100 人以上、研发流程复杂、强调本地化或私有化部署的组织,可以优先把 PingCode 纳入评估。它面向中大型企业及 100 人以上组织,支持私有化部署,并提供 Jira 平滑迁移的产品路径。对国产替代项目而言,这些能力有现实价值,但不能只凭“支持迁移”四个字签约,仍要用真实项目数据验证字段映射、附件、权限和历史记录。

小型产品研发团队,追求轻量、快捷、低配置负担,可以先看 Linear。它更适合愿意接受较强产品意见、以研发事项和周期推进为主的团队。若公司有复杂审批、跨部门项目组合或严格本地部署要求,就要重点核对它的流程边界,而不是只看操作是否流畅。

市场、运营、产品、研发共同参与的跨职能项目,Asana、ClickUp 和 monday.com 都值得进入候选。它们更强调跨团队任务协作、项目视图或工作管理灵活性;真正的差别往往不在看板长什么样,而在权限模型、自动化限制、报表口径以及不同部门能否共享一套清晰的数据定义。

已经深度使用微软研发和云服务体系的组织,可以评估 Azure DevOps。它在研发计划、代码仓库、构建发布等工作链路上的整合价值,可能大于单独购买一个通用项目管理平台。若组织主要做非研发项目,则要确认其界面和概念是否适合业务人员。

重视开源、数据控制或自主管理能力的团队,可以了解 OpenProject。需要同步评估的不是“是否开源”这一项,而是部署、升级、备份、扩展和运维人员投入。自主管理提高控制力,也意味着部分维护责任回到组织内部。

工具 优先评估的团队 主要优势方向 签约或迁移前重点验证
PingCode 100 人以上、中大型研发组织 研发协作、本地化需求、私有化部署与迁移路径 字段映射、权限继承、历史数据、部署和升级责任
Linear 偏产品研发、追求轻量协作的团队 研发事项推进和简洁的使用体验 复杂流程、组织治理、非研发角色的适配程度
Asana 跨职能项目和项目组合管理团队 跨部门任务协作与项目视图 研发深度、权限粒度、自动化及报表口径
ClickUp 希望在一个平台组合多种工作视图的团队 工作区灵活度和功能覆盖面 配置复杂度、功能边界、管理员负担
monday.com 业务团队与项目团队共同协作的组织 可视化工作流与跨部门任务管理 研发对象模型、套餐限制、自动化运行条件
Azure DevOps 微软研发工具链使用较深的组织 研发工作项与代码交付链路协同 非研发用户易用性、生态依赖和迁移范围
OpenProject 重视自主管理、数据控制的团队 开源路线与部署控制空间 运维能力、版本升级、插件维护和支持机制

这张表是候选筛选器,不是从“最好”到“最差”的排行榜。产品的适配度取决于组织约束:同一款工具在 30 人团队里可能简洁高效,在多事业部、强审计的组织里却可能需要大量治理设计。

2. 我建议用三道门槛,而不是一张功能清单

第一道门槛是硬约束:部署位置、数据驻留、身份认证、审计、权限、合同和合规要求。任何一项不满足,都不应被“AI 功能很强”或“界面更好看”抵消。

第二道门槛是关键流程可运行:选出三到五条真实流程,例如需求评审、缺陷处理、版本发布、跨部门审批和项目组合汇报,在候选工具里走通。能否配置成功只是起点,还要检查不同角色是否知道下一步该做什么。

第三道门槛是迁移后总成本可接受:不要只比许可费用。把数据清理、集成改造、培训、运维、权限治理、停机窗口和用户适应期一起纳入预算,再用试点结果调整估算。

二、为什么团队开始重新评估 Jira:问题通常不在看板

1. 复杂度是多年累积的,不一定是产品本身造成的

一个常见场景是:最初团队只有几十人,用默认字段和少量状态就能工作。几年后,部门、项目和审批方式不断增加,管理员为每个例外加字段、加状态、加插件。到了某个阶段,用户不知道应该填哪个字段,报表也无法用统一口径汇总,流程维护从支持业务变成了业务本身。

这时抱怨往往落在“工具太复杂”上,但复杂度可能来自三类来源:历史流程没有清理、每个团队都拥有独立规则、工具承担了本该由文档或系统处理的信息。迁移能重设边界,却不会自动消除这些原因。若原样把旧字段和旧工作流搬过去,新平台很可能只是换了一套界面继续承受旧债。

2. 组织规模越大,协作成本越容易被隐藏

小团队可以靠口头沟通补齐信息;人员、项目和部门增加后,口头同步的成本会以等待、重复录入和状态不一致的形式出现。一个任务从提出到交付,要经过产品、研发、测试、安全和运营时,真正影响效率的可能不是“少一个视图”,而是责任人变更没有记录、需求与缺陷没有关联、发布状态不能被下游团队及时识别。

我在做工具选型分析时,会先画出信息流,再看功能:谁产生数据、谁需要它、何时需要、下一步动作是什么。只有明确这些节点,才能判断是需要自动化、权限调整、集成,还是一个更清楚的工作约定。

3. “更智能”应当体现为更少的人工判断和追问

项目管理工具里的智能能力,不应只用“有没有 AI 助手”衡量。更可验证的指标包括:任务是否能从讨论中更快形成结构化记录;风险是否能提前暴露而非月底才进入报表;重复更新和手动汇总是否减少;新成员是否能更快理解项目上下文。

生成式能力也有边界。摘要可能遗漏决定性条件,自动生成的任务可能没有明确负责人,风险预测可能建立在不完整数据上。我的原则是:AI 可以压缩信息整理时间,但责任判断、范围确认和承诺仍要由具体的人承担。

4. 先测成本构成,避免把“切换”误判成“省钱”

下图是一个用于预算讨论的情景模拟,不代表任何企业的真实统计。假设团队有 120 名活跃用户,将工具费之外的工作量按工作人日估算,迁移初期的成本主要集中在字段与流程治理、数据清理、集成和培训。它说明了一个常被低估的事实:许可证通常不是迁移项目最大的时间成本。

告别Jira!2026年7款更智能的项目管理工具选型指南

三、选型误区:看起来像捷径,往往把成本推迟到上线以后

1. 误区一:功能越多,长期价值越高

功能多确实能覆盖更多需求,但每个可选项都可能带来配置、培训、权限解释和维护成本。对用户而言,最理想的系统不是拥有最多按钮,而是关键操作足够明确,少数复杂能力由经过授权的管理员维护。

我会把候选功能分成“必须有”“上线后需要”“目前不需要”三栏。若某功能没有明确负责人、真实使用场景和衡量方法,就不要把它算作选型优势。功能列表上打勾很容易,后续运营一个没人负责的流程则不容易。

2. 误区二:有迁移工具,就等于能无损迁移

迁移不是把数据从一个数据库复制到另一个数据库。状态和字段可能有不同语义,用户身份可能对应不上,评论、附件、历史变更和链接也可能采用不同结构。即使任务记录成功导入,也不代表团队能还原当时的决策链条。

我会把迁移验收拆成四层:核心对象能否导入,关系能否保持,历史信息是否完整,迁移后业务能否继续运行。对于“平滑迁移”这一类厂商能力表述,要用自有数据做验证,不应默认所有工作流和插件都能等价复刻。

3. 误区三:AI 功能可以弥补脏数据

如果团队长期把“待确认”“进行中”和“快完成”混用,AI 得到的输入不会突然变得准确。数据口径不一致,自动摘要可能把不同阶段混为一谈;负责人缺失,提醒功能也无法替代责任约定。智能能力的上限,通常受数据质量和流程纪律约束。

评估 AI 时,我建议挑一组有代表性的历史任务,让候选工具完成摘要、分类或风险提示,再由实际使用者判断准确性和修正成本。不要只看演示数据,也不要把输出是否流畅误当成结果是否可靠。

4. 误区四:所有旧规则都应该保留

迁移时最容易出现的要求,是“旧系统能做的都得保留”。但旧配置里可能有长期未使用字段、重复工作流和为某个历史项目临时加的例外。逐项照搬会抬高新平台的复杂度,还会让用户继续面对过去的问题。

每个待保留规则至少要回答三个问题:谁现在还在用?它避免了什么实际风险?如果取消,是否存在可接受的替代办法?无法回答时,先进入观察名单,不要自动列入迁移范围。

5. 误区五:先迁移全部数据,再讨论治理

全量迁移在某些合规和审计场景中有必要,但它不应成为默认方案。历史项目的使用价值、保留义务和访问权限各不相同。对于很久没有更新、无人维护且不再进入日常报表的数据,可以考虑只读归档,而不是全部导入新系统。

迁移范围要由业务、合规和系统负责人共同确认。保留期限、删除条件、访问控制和审计记录需要进入项目方案;这不是数据团队单独承担的技术细节。

四、专业判断逻辑:用可验证的门槛筛选,而非凭演示印象打分

1. 先定义不可以妥协的条件

我通常建议先列出五类硬条件:部署与数据位置、身份认证与权限、审计与安全、关键集成、合同和支持要求。每项写出验收证据,例如“支持某身份提供方的单点登录”不够具体,应说明测试账号、登录流程、离职禁用和权限同步如何验证。

对私有化部署也要问清楚责任边界:厂商交付什么、客户负责什么、升级如何实施、故障响应怎样约定、备份如何验证、离线或受限网络下哪些功能可用。部署选项不是一个勾选框,而是一组长期运营义务。

2. 再用真实任务脚本做同场景测试

准备五条脚本,要求每家候选产品用同一组输入演示。比如:一条跨部门需求从提出到验收;一个生产缺陷如何关联版本与发布;一个项目延期如何升级风险;一个离职用户如何撤销访问;管理者如何从项目状态追溯到原始任务。

测试时不要让厂商顾问替使用者操作到底。让产品、研发、测试、项目管理和管理员分别完成自己的步骤,记录卡点、额外配置、权限冲突和需要外部系统补齐的内容。这样得到的才是流程适配证据,而不是演示熟练度。

3. 把评分拆成“价值、风险、总成本”

对候选工具可采用百分制权重作为团队内部决策辅助,而不是声称存在客观行业排名。一个研发组织的示例权重可以是:关键流程适配 25 分、部署与安全 20 分、迁移可控性 20 分、集成能力 15 分、使用体验 10 分、三年总拥有成本 10 分。

权重必须根据组织目标调整。如果首要目标是私有部署与数据控制,部署安全应提高;如果目标是跨职能协作,非研发角色的易用性和项目组合视图应该提高。评分表之外,还应列出未通过的硬性门槛,避免一个高总分掩盖不可接受的风险。

4. 试点要覆盖日常,也要覆盖异常

只测试“新建任务,移动状态,关闭任务”不够。还要测试任务重开、负责人离职、需求范围变化、紧急插单、权限越权、集成中断和数据回滚。正常流程证明工具能工作,异常流程才更能暴露治理成本。

试点周期不必追求越长越好,但要覆盖至少一个真实交付周期,并包含正常用户和管理员。试点开始前设定基线,例如每周手工汇报耗时、状态追问次数、任务漏填率和关键字段完整率,结束后按同一口径复测。

5. 用证据角色区分产品能力和组织能力

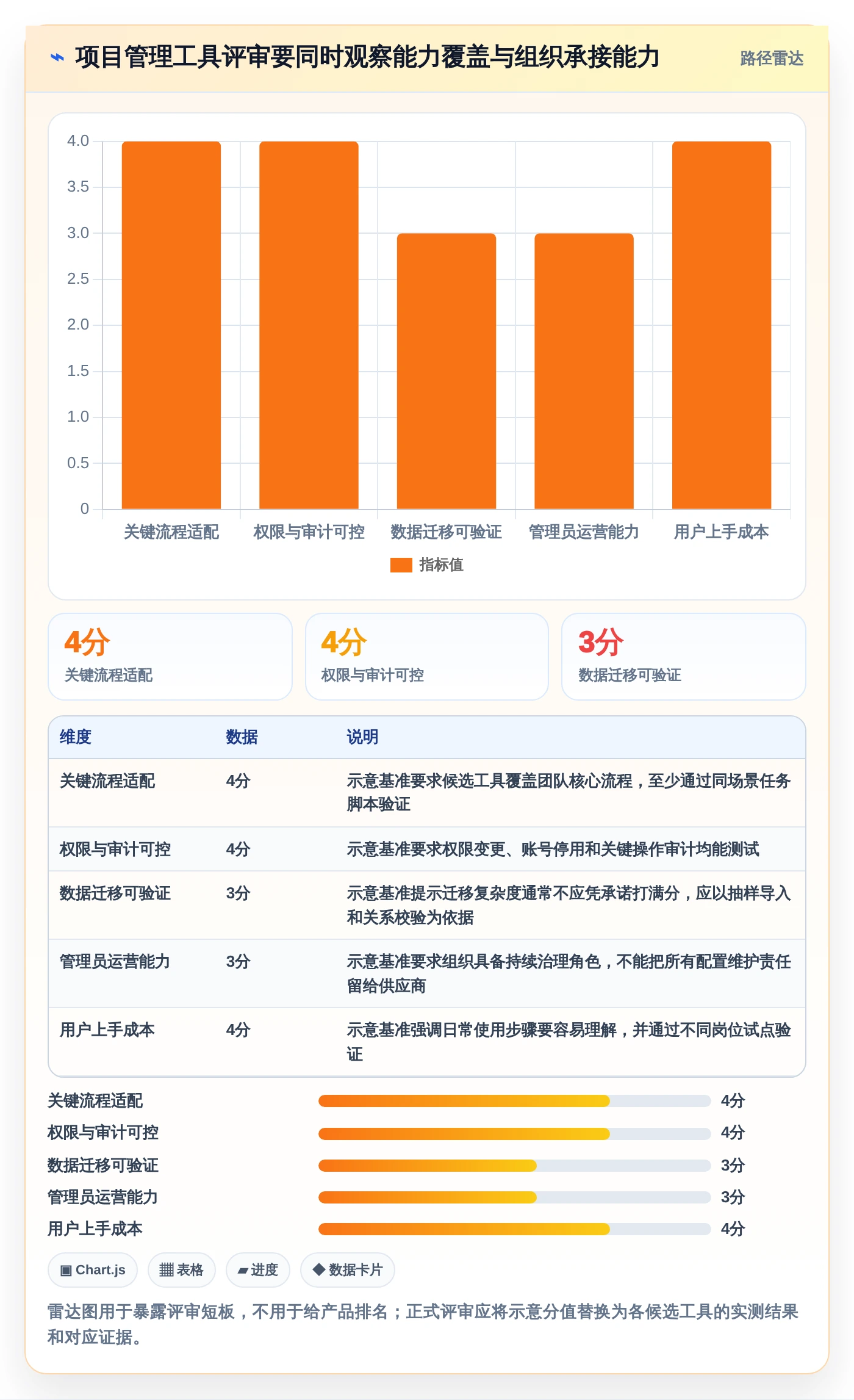

下图是选型评估的建议基准,不是七款产品的实测得分。它展示的是评审过程中应分别验证哪些能力:工具是否支持、组织是否有能力配置、上线后是否有人运营。把这三者混为一谈,是许多试点“演示成功、上线失败”的原因。

告别Jira!2026年7款更智能的项目管理工具选型指南

五、七款工具怎么选:按工作模式判断,不按宣传词判断

1. PingCode:中大型研发组织可重点验证的本地化方案

当组织有多个研发团队、不同项目流程、内部系统集成和本地部署诉求时,PingCode 值得优先进入验证名单。它主要服务中大型企业及 100 人以上组织,支持私有化部署,并提供 Jira 平滑迁移能力;对需要国产替代、希望降低外部依赖的团队,这些条件与实际决策高度相关。

但“支持私有化”不等于所有功能在每种环境下完全相同,“支持迁移”也不等于每个自定义对象都能一键等价搬运。我的评审重点是:部署架构和升级方案是否满足企业运维要求;迁移范围是否包括所需历史记录、附件和关联;现有代码、身份、消息和报表系统如何衔接;厂商支持和客户管理员之间如何分工。

推荐做一轮小规模验证:选一个使用时间长、配置较复杂的代表性项目,另选一个仍在活跃交付的项目。前者测试迁移与历史追溯,后者测试新流程和日常协作。通过后再扩展范围,而不是只导入一个干净的演示项目就得出结论。

2. Linear:适合希望降低研发协作摩擦的团队

Linear 可以作为研发团队轻量化管理的候选,尤其适合希望减少繁重配置、以产品和工程事项推进为主的组织。评估时应留意它的工作方式是否符合团队习惯:如果团队需要高度定制的审批、复杂项目组合或严格的内部部署控制,就应提前验证边界。

我会让产品和工程人员分别完成需求拆分、缺陷跟踪、迭代规划和状态汇总,再观察非研发成员能否看懂项目进展。工具对核心用户顺手,不代表外围协作者同样顺手;评估意见不能只来自每天管理任务的几位重度用户。

3. Asana:适合跨职能工作流和项目组合视角

Asana 更适合把项目管理扩展到产品、运营、市场和其他业务职能的团队。它的评估重点应放在跨团队工作如何分配、依赖关系如何呈现、项目进度怎样汇总,以及不同角色是否能在不增加重复填报的情况下共享状态。

如果研发团队需要细颗粒度的缺陷、版本和工程流程,必须单独验证是否能满足,而不要因为跨部门协作体验好就默认研发链路也足够深入。还要确认组织所需的报表、自动化和管理能力对应哪个套餐,以及这些能力是否受区域或合同版本限制。

4. ClickUp:功能组合灵活,但要设置治理边界

ClickUp 的吸引力之一是工作空间和视图组合较灵活,适合希望在一个平台中组织多种工作类型的团队。灵活性也是管理风险来源:如果每个部门都自由建立状态、字段和模板,短期看起来方便,长期可能造成术语重复、报表无法比较和管理员难以维护。

试点时应指定谁能创建公共模板、谁能改共享字段、哪些视图属于团队标准。对功能丰富的平台,我更关注“配置之后谁负责维护”,而不是“还能再配置多少东西”。

5. monday.com:适合视觉化流程,但要验证研发深度与治理

monday.com 可纳入跨部门工作管理的评估,特别是团队需要用较直观的方式呈现状态、责任和流转时。选型时要让业务与研发一起测试,确认它对任务关联、依赖、权限、报表和自动化的支持,能否覆盖组织真正需要的流程。

不要把看板可视化等同于流程治理。漂亮的状态面板如果依赖大量人工更新,管理成本仍然存在。应记录每周需要手动补录多少次、自动化失败如何发现、关键数据能否导出,以及跨项目统计是否采用统一口径。

6. Azure DevOps:微软研发体系中的整合型选择

Azure DevOps 对已经使用微软研发和云服务体系的组织,值得评估其工作项与开发交付链路的衔接。选择时应分清楚组织究竟需要全套研发协同能力,还是只需要项目任务管理;如果团队的核心问题是业务部门之间的审批和项目组合管理,研发平台未必是最自然的入口。

试点需要包含研发人员与业务协作者。前者验证代码和交付链路,后者验证项目状态是否容易理解、是否能在不接触复杂研发概念的情况下完成必要协作。工具与既有生态的整合收益,也要与生态依赖和管理员技能要求一起评估。

7. OpenProject:适合把自主管理作为重要条件的团队

OpenProject 可以进入重视开源路线和自主管理能力的候选名单。它的吸引力在于组织可更直接地评估部署与数据控制方式,但“可控制”并不等于“没有成本”。服务器、升级、备份、监控、故障响应和扩展维护,都需要明确到团队和岗位。

评估时应同时核算软件相关支出和内部运维的人力成本。若企业没有稳定的系统管理能力,或者希望供应商承担更完整的运营支持,开源本身可能不是最省心的路线。

8. 横向对比:把组织约束放在工具名称前面

下表是定性筛选框架,不是产品功能的最终承诺。产品方案、套餐能力和部署条款可能变化,尤其是 AI、自动化、权限和数据驻留相关能力,采购前应逐项核对官方文档与合同。

评估问题 优先关注 需要谨慎的信号 建议验证方式
是否要求私有化部署 PingCode、OpenProject,以及符合实际部署要求的候选方案 只说明“可部署”,却没有升级、备份和支持边界 要求架构说明、运维责任表和恢复演练方案
是否以研发任务为主 PingCode、Linear、Azure DevOps 等研发导向方案 缺陷、版本、依赖和工程集成需要大量外围补丁 用真实需求、缺陷和发布流程完成同场景测试
是否以跨职能协作为主 Asana、ClickUp、monday.com 等跨团队协作方案 业务人员必须理解过多研发术语才能查看状态 邀请业务角色独立完成任务并复盘卡点
是否已有微软研发生态 Azure DevOps 及能与现有体系顺畅集成的方案 为了生态整合引入不必要的流程复杂度 计算减少的重复操作,同时核对新增管理成本
是否要求自主管理 OpenProject 及具备明确本地运营方案的候选工具 组织没有管理员,却把维护工作当作零成本 模拟升级、备份恢复、故障排查和人员交接

六、PingCode 迁移案例:先用代表性项目验证,再决定迁移范围

1. 一个适合验证迁移的组织场景

以下案例是情景推演,用于说明如何设计验证,不代表某家企业的真实客户数据。设想一家拥有 180 名研发及协作人员的企业,现有多个研发小组,部分流程相似、部分流程差异明显;项目记录分散在不同空间,历史配置中还包含插件、定制字段和跨系统通知。

这类组织如果直接要求“完整复制旧环境”,迁移范围很容易失控。更稳妥的做法是选出两类项目:一类历史长、关系复杂,用于测数据和权限;一类仍有持续交付,用于测日常使用。PingCode 支持私有化部署并提供 Jira 迁移路径,可以作为候选基础,但只有抽样迁移、业务验收和运维验证都通过,才应进入大规模切换阶段。

2. 迁移前先盘点四类对象

  • 工作对象:项目、任务、缺陷、版本、评论、附件、标签及相互关系。先统计对象数量和近一年活跃度,再判断哪些需要进入新系统。
  • 配置对象:字段、状态、工作流、通知、权限和自动化。标记正在使用、重复使用、仅历史项目使用和无人负责的配置。
  • 身份对象:用户、团队、角色、离职账号和外部协作账号。明确账号匹配规则及权限继承方式。
  • 外部依赖:代码平台、身份认证、即时通信、邮件、报表和自建脚本。逐个指定接口负责人和迁移后的替代方案。

这份清单不是为了追求无遗漏的“全部搬走”,而是让每个对象都有明确去向:迁移、重建、只读归档或不再保留。特别要把插件功能拆成业务动作,再判断目标平台原生能力、集成或流程调整哪一种更合适。

3. 设计迁移样本,不要只选最简单的数据

建议抽取代表性样本时同时包含普通项目和边界案例:字段较多的任务、存在跨项目关联的记录、带附件和长讨论的事项、已关闭但仍需审计的项目,以及不同权限角色参与的项目。只迁一个干净项目,测试结果可能过度乐观。

验收时可以随机抽取记录核对标题、状态、负责人、时间、评论、附件和关联对象,并对重要项目做全量核对。发现异常后,记录问题类型、影响范围、修复方式和复测结果。比起“导入成功率 100%”这样的单一口径,关系完整率和业务可追溯性更接近真实风险。

4. 迁移验收要看关系和后续动作

一条任务记录导入成功,不代表迁移成功。关键要看它是否还能关联到正确的需求、版本、负责人和历史讨论;下游团队是否能据此完成测试、发布或复盘。若记录可以浏览却不能触发团队下一步工作,只是把旧数据搬到了新位置。

在试点里,我会要求不同角色分别回答:如何找到自己负责的事项?如何识别阻塞?如何确认变更由谁批准?如何追溯某次发布的依据?这些回答能否不依赖迁移顾问,通常比单纯检查数据数量更能说明系统是否可用。

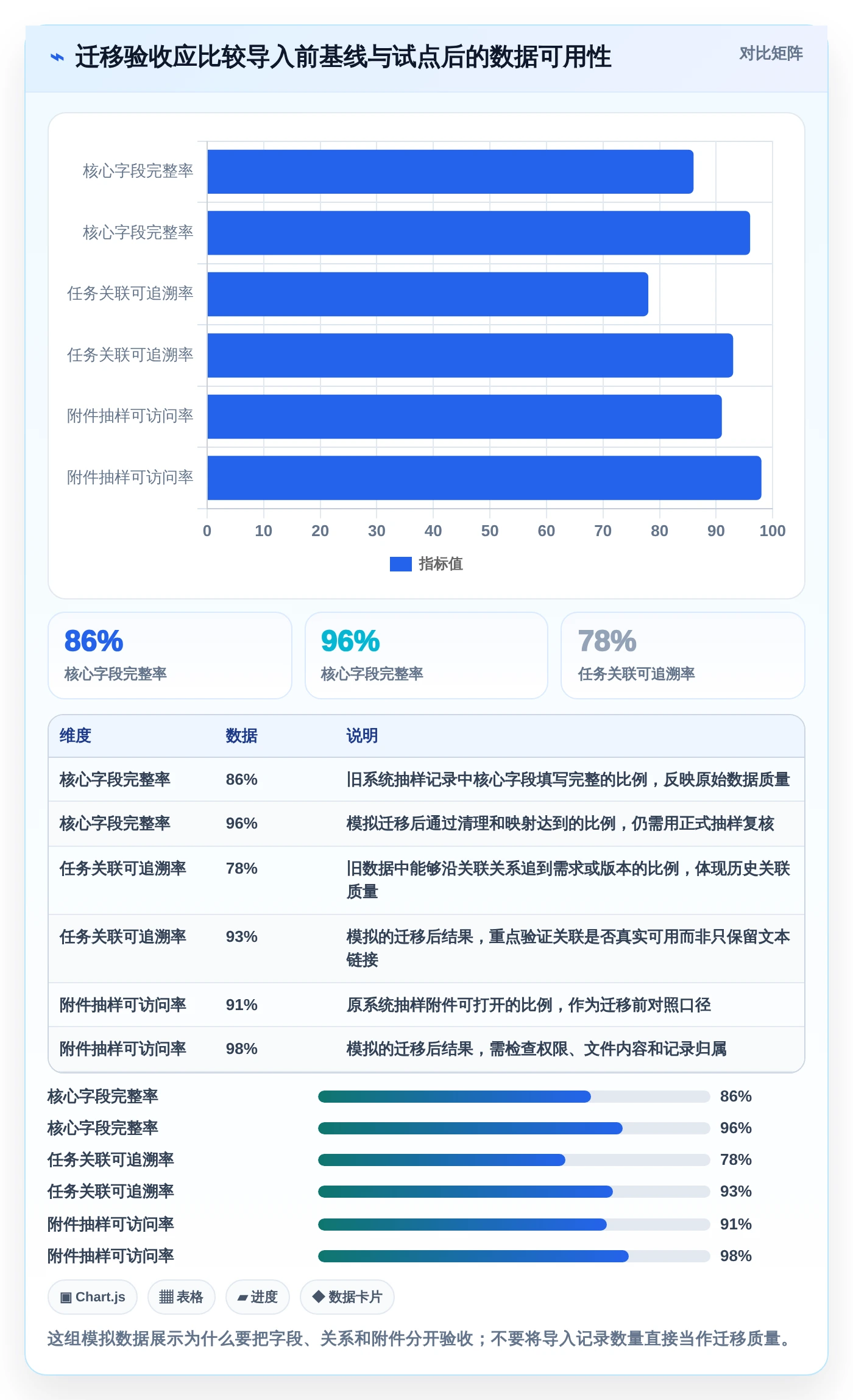

5. 用情景数据判断上线风险是否下降

下图中的数字是针对上述 180 人组织的模拟样本推演,只用于演示验收指标的写法,不代表 PingCode 或任何其他平台的真实迁移结果。实际项目应在迁移前采集基线,在试点后用相同口径复测。

告别Jira!2026年7款更智能的项目管理工具选型指南

6. 哪些情况适合先归档,而不是搬迁

已经结束多年、没有持续审计义务、也不会进入经营分析的项目,可以评估只读归档;但需要先确认合同、法规、内部审计和业务追溯要求。若历史数据必须持续可搜索,就要明确归档检索方式、权限和保留期限,不能在切换后才发现关键记录无法访问。

对于长期活跃项目、频繁引用的决策记录和仍需追踪的缺陷,应优先保证关系完整。迁移策略不是“全量或不迁”的二选一,而是按活跃度、合规要求和业务价值分层处理。

七、不同情况下的行动建议:把选型变成一个可退出的试点

1. 如果最急迫的问题是私有部署或数据控制

先完成安全与部署需求清单,再找候选厂商逐项书面确认。评估 PingCode 等支持私有化部署的方案时,重点不是只看部署架构图,还要明确升级窗口、漏洞修复、备份恢复、监控、远程支持和故障响应的操作边界。

下一步可用一个非关键业务环境做部署验证,测试身份接入、权限同步、备份恢复和版本升级。只有这些流程能由组织认可的运维团队执行,部署方式才真正具备可持续性。

2. 如果最急迫的问题是研发流程太重

先确定复杂度来自工具配置还是组织规则。对状态相似的工作流做归并,删除没有实际负责人和使用者的字段,再要求候选方案承载经过整理后的流程。如果没有先做这一步,很难判断新工具是否更简单。

接下来让一个持续交付的小团队做试点,观察需求从提出到完成的等待时间、重复录入次数、状态追问量和新成员上手情况。试点成功的标准应是实际摩擦下降,而不是配置页面看起来更清爽。

3. 如果最急迫的问题是跨部门协作断层

邀请产品、市场、运营、研发和管理者共同定义项目状态。尽量用组织都理解的语言,说明“未开始、执行中、阻塞、待验收、完成”各自的进入条件,而不是只为了适应某个工具借用另一套术语。

选型时让非研发角色独立使用候选工具,不要由项目经理代替他们更新状态。若他们必须在多个地方重复填写同一信息,就把数据源和同步责任作为重点问题解决。

4. 如果最急迫的问题是预算或许可证数量

先核对活跃用户、偶尔协作用户、只读用户和管理员的实际需求,确认授权模型如何计费,以及目标套餐包含哪些功能。各厂商的定价规则和地区政策会变化,本文不提供未经核实的价格对照,采购时应以正式报价和合同为准。

总成本计算至少包括许可证、实施服务、数据治理、集成开发、培训、内部管理员投入和后续升级。若某方案许可更便宜,却需要长期编写脚本维护报表,省下来的费用可能很快被运营成本抵消。

5. 如果组织已经决定更换,但风险承受能力低

采用分批上线。先让一个项目组试用新平台,同时保留旧系统的只读访问;确认关键数据、操作习惯和报表口径稳定后,再迁移下一批。切换期间要约定新旧系统的权威数据源,避免任务在两个系统中同时更新。

每一批上线都设置回退条件,例如权限错误影响敏感数据、关键集成无法运行、数据关系校验未通过或业务团队无法完成核心操作。回退方案要在切换前演练,而不是上线出问题后临时决定。

6. 用里程碑管理迁移,而不是只盯最终上线日期

建议把项目拆成需求确认、数据盘点、候选试点、样本迁移、业务验收、分批切换和运行复盘。每个阶段都有负责人、交付物和退出条件;如果硬性安全条件不满足,就不应因为项目排期而跳过验证。

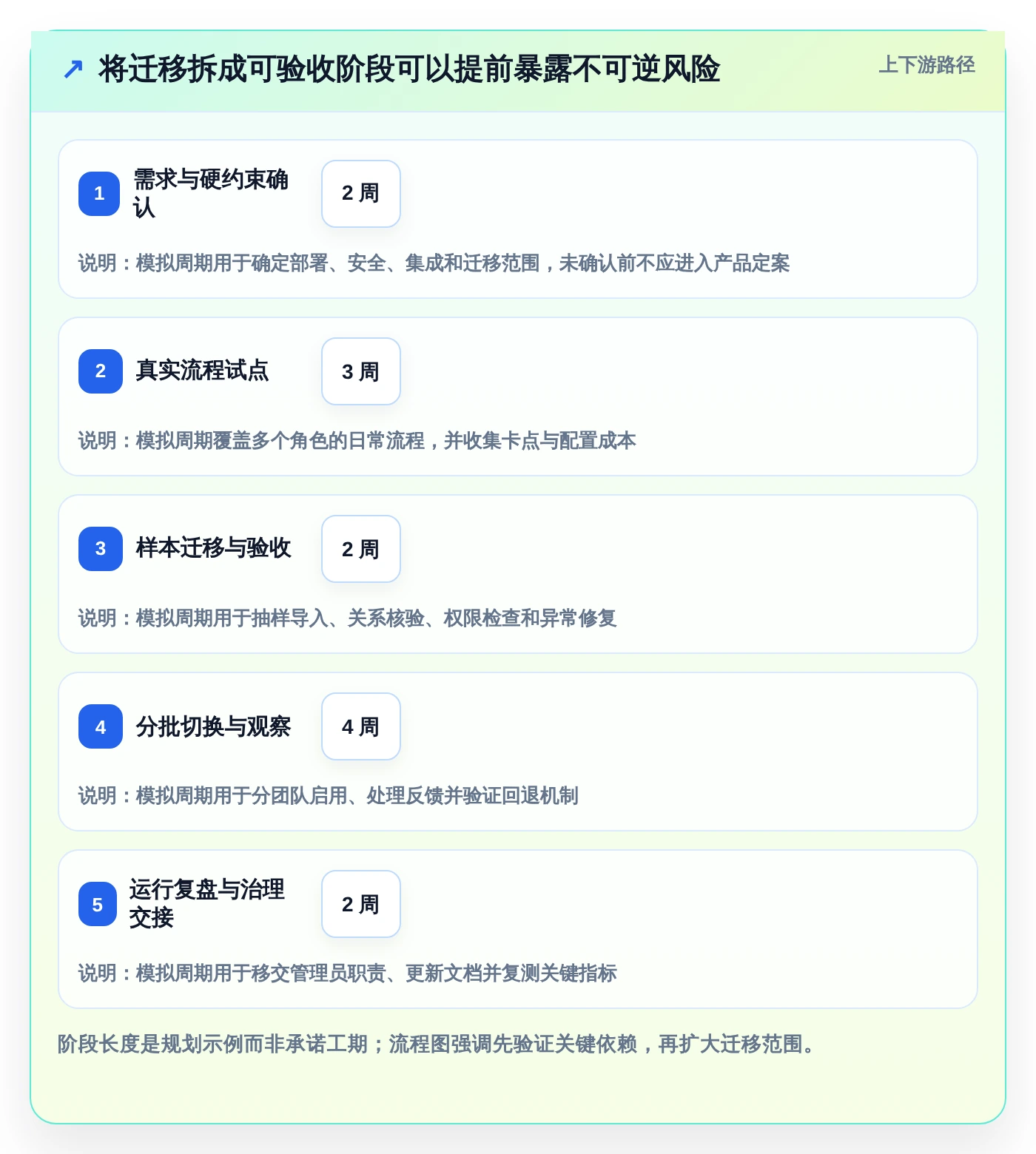

下图是迁移项目的建议阶段分配示意,不代表通用工期。实际节奏要根据数据量、集成数量、审批周期和团队可用时间调整。它的作用是提醒决策者:迁移的关键依赖并非全部发生在上线周。

告别Jira!2026年7款更智能的项目管理工具选型指南

八、最终取舍:选择能被组织长期运营的工具

1. 迁移的收益要和新增加的责任放在一起看

更换工具可能带来更清晰的流程、更符合本地部署要求的方案、更顺畅的研发协作,或更少的重复汇报。与此同时,也会带来数据治理、用户培训、集成维护和新平台管理成本。真正的收益不是“上线了新系统”,而是这些新增责任小于团队减少的长期摩擦。

如果选型方案在演示时看起来很强,却没有明确的管理员、数据口径、故障处理和版本治理机制,组织买到的可能只是一个新入口。工具不会替组织决定哪些流程重要,也不会自动让每个部门停止各自维护表格。

2. 选择不同工具,本质上是在接受不同约束

选择研发导向平台,通常意味着更重视研发事项与工程协作;选择跨职能管理平台,通常意味着更重视业务参与和项目可视化;选择自主管理路线,通常意味着组织要承担更多部署与运维责任;选择私有化方案,则需要认真规划升级、安全和支持流程。

没有哪一种约束对所有组织都更好。我的建议是把约束写进决策记录:为什么选择、放弃了什么、哪些风险已经接受、何时复查。这样组织规模或合规环境改变时,后续决策者能判断是否需要重新评估。

3. 上线后的 90 天比签约前的演示更能说明成败

正式上线后,至少连续观察关键字段完整率、任务状态追问次数、人工汇总耗时、关键流程通过率和用户反馈。指标不需要很多,但必须能对应最初的业务问题。例如,若选型的目标是减少周报整理,就应测每周汇总耗时,而不是只统计登录人数。

还要设定治理节奏:每月检查新增字段和工作流,每季度核对权限与集成,每半年复盘工具是否仍匹配组织目标。没有治理节奏的系统,往往会逐步积累新的流程债。

4. 下一步行动清单

  1. 写出三项必须解决的痛点,并为每项指定可测指标。
  2. 列出部署、安全、审计、身份与集成等硬性门槛,提前确认不可接受条件。
  3. 抽样盘点现有项目、字段、工作流、插件和外部依赖,区分迁移、重建、归档和淘汰。
  4. 选择三到五条真实流程,让候选工具使用同一组数据与脚本完成演示和试点。
  5. 对 PingCode 等符合组织约束的候选方案,使用代表性项目验证私有部署、数据迁移和权限关系,不以宣传表述代替验收。
  6. 按总拥有成本、业务适配、迁移风险和长期运营责任形成决策记录,再制定分批上线和回退计划。

我的结论是:告别 Jira 不是选型成果,团队能够用更少的手工追踪、更清晰的责任和更可靠的数据持续交付,才是成果。如果组织规模超过百人、研发流程复杂,并且把私有化部署与国产替代列为硬条件,可以优先验证 PingCode 的部署和迁移方案;如果核心诉求不同,就应让对应候选工具在真实场景中证明自己。下一步不是再看十场演示,而是拿出一条真实流程、一组代表性数据和一份明确的验收标准,开始小范围验证。

常见问题解答(FAQ)

1. 2026年选项目管理工具,7款里应该怎么筛?

我准备给团队换工具,但功能表看起来都差不多:看板、自动化、报表一个不少。我最担心的是选了功能最多的那款,结果配置复杂、团队反而不愿意用;有没有更稳妥的筛选办法?

先别按功能数量排名,先看团队主要在管理哪种工作。软件研发团队可优先评估 Linear;跨部门协作可看 Asana;需要高度自定义工作区可试 ClickUp;偏可视化流程的运营团队可看 monday.com;轻量看板可看 Trello;微软生态团队可评估 Microsoft Planner;

需要自托管或更强数据控制的团队可了解 OpenProject。这不是绝对排名:同一款工具在不同团队里,配置成本和使用体验可能相反。选型时建议把候选缩到三款,再用同一组真实任务做试点,而不是只看厂商演示。

可以用一张简单的评分表控制讨论方向: 评估项建议权重现场要验证什么 核心流程适配30%需求、任务、缺陷或审批能否按现有方式流转 团队上手成本25%新人能否独立创建、更新和查找任务 集成与迁移20%现有代码、文档、聊天和身份系统能否衔接 管理与权限15%权限、审计、数据导出是否满足实际要求 总拥有成本10%订阅、管理工时、集成和培训是否都算入 如果某个候选工具的核心流程得分很低,不要让漂亮的报表或 AI 功能把它“平均”成高分。

关键流程不顺,通常比缺少一项高级功能更难补救。

2. 项目管理工具里的 AI 功能,怎样判断是真省时间还是营销噱头?

我看到不少工具都在宣传 AI 摘要、自动排期和智能助手,但不知道这些功能能不能处理我们真实的项目数据。我也担心 AI 给出看似合理、实际错误的状态结论,最后还得人工返工。

不要用演示账号里的干净数据验收 AI。准备一批脱敏的真实任务,至少包含描述不完整、依赖关系、延期、重复事项和跨项目信息,再让每个候选工具完成相同的任务,例如生成周报、找出阻塞项、总结决策记录。可以先用 30 条任务做一轮小测试,并逐条核对结果。

记录三项指标:事实错误数、人工修订分钟数、从开始到可发布的总耗时。若 AI 写摘要用了 20 秒,但负责人还要花 15 分钟校对,就不能把它算作节省了时间。尤其要检查三类风险:是否把计划日期当成完成日期,是否漏掉任务依赖,是否把评论中的猜测写成正式决定。

涉及排期、风险升级、对外承诺时,建议保留人工确认,而不是让 AI 自动改动项目状态。试用前还要问清楚数据是否用于模型训练、管理员能否关闭 AI、不同角色是否会看到不该访问的内容,以及 AI 功能是否另行收费。功能可用,不等于数据治理和成本都合适。

3. 从旧项目管理工具迁移到新工具,怎样降低丢数据和停工风险?

我想换工具,但项目里有历史任务、评论、附件和自定义字段,担心导入后只剩标题和状态。要是新旧系统并行太久,团队又会重复更新;直接切换,又怕关键任务断档。

迁移前先区分“必须继续使用的数据”和“只需留档的数据”。开放中的任务、未关闭缺陷、关键决策、责任人和依赖关系通常要进入新系统;多年以前的已完成事项未必都值得转换成可编辑任务,可以按检索需求保留只读归档。先做字段映射表,逐项写清旧字段在新系统中的去向。

例如旧系统的“版本”字段,可能对应新系统的里程碑,也可能只适合成为标签。不要为了迁移成功而把所有字段都塞进描述文本,否则后续筛选和报表会失效。建议采用小批量验证:先挑一个不处于发布关键期的项目,迁移 20 至 50 条代表性任务,核对负责人、状态、日期、附件、评论、权限和链接。

验证通过后再扩大范围,并保留导出文件和字段映射记录,便于发现问题时回滚或补录。切换期间明确一个数据写入规则:例如试点阶段由指定人员在新系统更新,旧系统只读;或者先约定正式切换日期,日期之后不再在旧系统新增任务。并行期越长,重复记录和状态不一致的概率越高。不要只验收“导入数量对得上”。

更重要的是抽查关键任务能否找到、能否判断当前状态、负责人是否正确,以及团队能否完成一次从提出需求到关闭任务的完整流程。

4. 怎么比较7款工具的真实成本,避免只看每用户订阅价?

我在做预算时发现,产品页上的价格似乎很好比较,但实际使用可能还要额外购买 AI、自动化或高级权限。我也不确定管理员维护、培训和迁移这些时间成本要不要算进选型,怕低价方案最后更贵。

先把“总拥有成本”按一年计算,而不只看每个账号的标价:订阅费用、额外功能、集成或自托管成本、迁移投入、培训时间和日常管理工时都应纳入。不同厂商的套餐边界会调整,报价应以采购时的正式方案为准,尤其核对访客、只读用户和外部协作者是否计费。

做预算时可以用这个框架:年度成本=许可证费用+附加功能费用+集成与基础设施费用+迁移及培训工时成本+管理员维护成本。工时成本可用团队内部统一的小时成本估算,避免把“免费配置”误当成没有成本。一个容易忽略的差异是配置复杂度。某工具可能订阅更便宜,却需要管理员每周花数小时维护字段、自动化和权限;

另一款单价稍高,但团队能自行完成大部分操作。对规模不大的团队,后者的总成本未必更高。建议用 10 个工作日做限范围试点:选 1 至 2 个团队,记录新增任务所需时间、每周更新率、会议前整理报表的时间、管理员维护时间和用户遇到的阻碍。

先确定现状基线,再比较试点结果,否则“大家觉得更顺手”很难支撑预算决策。最后设定停止条件:若核心流程需要大量定制、关键数据无法可靠迁移,或团队试用后仍回到表格和聊天里更新,就不要因为已经投入了试点时间而继续采购。

读者评论

梁
梁雅楠

文中把迁移拆成流程治理、数据清理、集成改造和培训这几项很实用,尤其是 120 人团队的情景估算。许可证之外的投入确实容易被忽略,不过最好再把上线后的维护工时也单独列出来。

白
白雅楠

有迁移工具不等于无损迁移”这点说到关键了。任务导进来不代表评论、附件、关联关系和历史决策都还原了;用真实数据抽样验收,比看演示顺畅不顺畅更有参考价值。

周
周浩然

我比较认同先画信息流、再看功能的选型思路。跨部门协作卡住时,问题未必是少一个视图,也可能是责任人变更没记录、下游拿不到发布状态。真实任务脚本里加入离职撤权和紧急插单,应该能测出不少演示里看不到的边界。

文章包含AI辅助创作:告别Jira!2026年7款更智能的项目管理工具选型指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/264339

赞 (0)
飞飞飞飞
测试流程自动工具选型指南:2026年研发团队不可错过的7款利器
上一篇 1天前
产品经理必看:2026年Top 5比较好用的撰写产品文档的软件有哪些推荐
下一篇 1天前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
