测试评审工具选型,最容易犯的错误不是买贵了,而是把“评审流程不顺”误诊成“缺一个工具”。如果测试人员仍靠会议纪要追踪意见、开发人员在缺陷单里找不到评审结论,换工具却不改规则,问题只会从表格搬到新系统里。我的判断是:先看评审证据能否形成闭环,再看工具是否覆盖需求、用例、缺陷与发布之间的关联;团队规模、部署方式和迁移成本,决定了这个闭环应该落在哪种产品上。
如何选择最适合你团队的测试评审工具?2026年选型指南
一、先讲核心结论:评审工具的价值在“闭环”,不在功能数量
1. 先判断你真正要解决的是什么
我通常把测试评审拆成四个连续动作:准备材料、提出意见、作出决定、跟踪整改。工具是否适合,不是看它有没有“评审”按钮,而是看每个动作产生的信息,能不能被下一步直接使用。比如一条评审意见是否能关联到需求或用例,是否有责任人和截止时间,修改后是否能留下复核结果。
如果意见只记录在会议纪要里,工具的核心问题是意见没有结构化;如果评审结论写进系统却没人处理,问题更可能出在责任机制;如果同一条问题要在需求、用例和缺陷系统里重复录入,才是集成和数据模型的问题。先区分流程、责任、数据和系统四类问题,才能避免用采购预算替代流程治理。
2. 用四个问题快速筛掉不合适的产品
- 评审对象是什么:需求、测试计划、用例、自动化脚本、缺陷,还是多种对象都要评?
- 谁参与评审:测试团队内部、研发与测试协作,还是产品、合规、安全、外部供应商共同参与?
- 意见如何闭环:是否需要指派责任人、设置时限、记录处理结论并二次确认?
- 证据如何留存:是否要保留版本、审批记录、操作审计、附件和权限变更记录?
答案越多指向跨团队协同、历史追溯和权限治理,越不适合只用个人文档或轻量看板解决。反过来,如果团队只有几个人,评审对象简单、发布节奏快,先把模板、责任人和复核规则固定下来,通常比引进一套复杂平台更有效。

二、为什么团队会在评审环节卡住:不同规模面对的不是同一种问题
1. 小团队的问题通常是“信息散”,而不是“系统少”
十人左右的产品团队,评审可能就在一个短会里完成。真正的风险往往是意见写在聊天记录,改动依据散落在文档,下一次迭代又重复讨论。此时最先要统一的是评审模板:对象、版本、评审人、问题描述、严重程度、责任人、处理结论和复核状态。模板统一后,团队才知道是否需要专门工具。
如果当前工具已经能支持共享文档、评论和任务分派,先运行两到三个迭代,记录意见关闭率和重复问题。只有当版本追踪、权限或关联关系开始频繁靠人工维护时,才进入采购评估。这样做不是保守,而是把“流程不成熟”与“工具能力不足”分开验证。
2. 中型团队开始承受跨项目、跨角色的协作成本
几十人的团队常出现多个产品线共用测试资源、需求频繁调整、用例被多个版本复用的情况。评审对象一旦跨项目,单个文档就难以回答“这个结论属于哪个版本、由谁确认、后续哪些用例受影响”。此时需要重点看对象关系和查询能力,而不是只看任务看板是否美观。
我会观察一条需求从评审到发布需要跳转几次系统、重复录入几次信息。如果一次常规变更需要团队成员在多个系统间复制标题、链接、状态,且每周都发生,集成的收益可能高于新增单点功能。但要注意,接口存在不代表数据真正同步,状态映射、失败重试和权限继承都要实测。
3. 百人以上组织要把治理和迁移纳入产品能力
规模扩大后,评审系统不仅服务测试人员,还要满足项目管理、研发、安全、质量和管理层的不同视角。团队会关心角色权限、组织架构、审计留痕、数据隔离、统一报表、部署方式以及跨项目复用。此时工具选型的失败成本,不只是使用体验不佳,还包括历史数据难迁、流程标准被不同团队各自改写。
以 PingCode 为例,它主要面向中大型企业及百人以上组织,产品资料中提供私有化部署和 Jira 平滑迁移等能力介绍。对于正在评估国产化方案的组织,这些能力可以进入候选清单,但不能直接当作结论:迁移覆盖范围、历史附件处理、权限映射、二次开发兼容和运维责任,仍要通过真实数据样本及合同条款逐项验证。“支持迁移”不等于“迁移后无需返工”,“支持私有化”也不等于所有部署条件都已满足。

三、常见误区:看起来像选型,实际是在绕开真正的问题
1. 误区一:功能清单越长,工具越适合
采购演示里常见“支持用例、缺陷、自动化、报表、审批、知识库”等清单,但功能名称无法说明使用深度。举例说,系统可能允许给用例添加标签,却无法记录用例适用的产品版本;可能能创建评审任务,却无法把结论关联到需求变更。功能存在与流程可用之间,隔着数据结构、权限、操作路径和团队习惯。
我建议把每个功能改写成一个可验证动作:谁在什么页面发起评审,评审人如何定位对象,意见如何变成任务,修改后怎样复核,最终能否按版本导出证据。供应商如果只能展示预设演示环境,无法用团队自己的对象和角色跑通,就不要把“有功能”视为“已满足”。
2. 误区二:先做全量迁移,才能判断新工具
全量迁移会把不必要的数据、历史例外流程和旧系统的定制负担一起带过去。更稳妥的顺序是抽取代表性样本:近期活跃项目、复杂权限项目、附件较多项目、曾经自定义工作流的项目。先迁这些样本,核对字段、评论、状态、附件、链接和账号映射,再决定是否扩展。
特别要区分“数据可导入”与“数据可继续使用”。一条历史评审记录即使成功导入,如果责任人变成无效账号、关联对象断链或附件权限丢失,审计价值仍然受损。迁移验收至少要有抽样比例、错误分类、回滚方案和业务负责人签字,而不是只看导入条数。
3. 误区三:把会议减少当成评审效率提升
异步评审确实能减少排会,但如果意见质量下降、处理时间变长,会议少并不等于效率提高。对高风险需求,实时讨论有助于暴露假设和边界;对常规用例变更,异步评论更节省时间。工具要支持两种方式衔接,例如会议形成的决议可以落到具体对象,异步意见也能设定超时提醒和升级规则。
评价效率时,我更关注“从发起到结论的周期”“每条意见平均往返次数”和“逾期未复核比例”。单看会议次数,容易把问题从日历搬到待办列表里。
4. 误区四:只让测试负责人参加选型
测试负责人最了解用例和缺陷,但未必了解身份认证、部署架构、备份恢复、接口规范和采购限制。选型至少要有测试、研发、项目管理、IT或安全、采购代表共同确认需求。否则测试团队选了易用的工具,IT可能不接受部署方式;IT选了可管控的平台,评审角色却要绕开系统继续用表格。

四、专业判断逻辑:用一套能落到试点的标准做选择
1. 先设准入项,再比较加分项
准入项是“一票否决”条件,不应和界面体验放在同一张加权表里平均。比如组织必须私有化部署、必须通过指定身份认证、必须满足数据驻留要求,这些条件不满足,就不该因为报表漂亮而继续加分。相反,主题配色、仪表盘样式通常是偏好项,不应压过迁移和安全风险。
- 业务准入:必须支持的评审对象、流程状态、权限隔离和审计要求。
- 技术准入:部署架构、身份认证、备份恢复、接口能力和可用性要求。
- 迁移准入:核心字段、历史记录、附件、用户及关联关系的可验证迁移路径。
- 运营准入:管理员职责、升级机制、服务支持和版本迭代边界。
2. 用场景任务,而不是演示菜单做试用
准备三条真实任务,让候选工具执行同样的流程:一条常规需求评审、一条高风险变更评审、一条带历史数据的缺陷复盘。每条任务限定角色、输入材料和验收结果。观察参与人能否独立完成,不要由供应商顾问全程代操作。
试用记录应包括操作步骤数、重复输入次数、关键状态是否可见、权限是否符合预期、异常时如何恢复。这里不必追求精确到小数点的效率数据,关键是把“觉得好用”转成可讨论的证据:哪个角色在哪一步卡住,为什么卡住,是否是配置问题还是产品限制。
3. 采用权重评分,但不给总分过度解释权
通过准入后,可以对可比较项打分。下表权重是我用于工作坊的建议起点,不是行业统一标准。若组织受强监管,应提高审计和部署权重;如果已有成熟研发平台,应提高集成和迁移权重。评分时让不同角色独立打分,再讨论分歧,通常比负责人替所有人打一个总分更能揭示风险。
| 评估维度 | 建议权重 | 验证问题 | 常见扣分信号 |
|---|---|---|---|
| 评审闭环能力 | 25% | 意见能否关联对象、分派责任、跟踪整改并复核关闭? | 评审和整改分属两处,状态需人工抄录 |
| 数据关联与查询 | 20% | 能否按需求、版本、用例、缺陷和责任人追溯? | 只能查标题,无法还原上下游关系 |
| 易用性与角色适配 | 15% | 测试、研发、产品能否在各自权限下完成任务? | 非测试人员必须接受长时间培训才能处理意见 |
| 集成与迁移 | 15% | 接口是否稳定,历史数据与附件能否抽样验收? | 迁移依赖大量人工清洗,异常没有回滚方案 |
| 部署与安全治理 | 15% | 部署、认证、权限、备份和审计是否满足组织边界? | 关键安全条件只能口头承诺,缺少验证材料 |
| 全周期成本 | 10% | 许可、实施、培训、运维和退出成本是否透明? | 只报首年许可,不说明扩容和迁出成本 |
4. 把总拥有成本算到三年,而不是只看报价
工具成本包括许可或订阅费用,也包括实施、数据迁移、接口维护、管理员时间、培训、流程调整、升级验证和退出迁出。对自建或私有化部署,还要计算基础设施、备份、监控、补丁和故障响应。采购时可以要求候选方分别列出一次性费用与持续费用,避免低价进入、后续靠定制和服务补齐。
我会用一个简单的成本框架:三年总成本等于三年许可与服务费用,加实施迁移、内部运维、培训和预估退出成本。收益则只计算可验证的部分,例如重复录入减少的工时、评审逾期下降带来的返工减少。没有可靠基线时,先做试点测量,不要用未经验证的“节省百分比”给项目立项背书。

五、案例与数据观察:用一次模拟试点看清工具是否值得换
1. 案例背景:流程卡点不一定来自工具
下面是一个情景模拟,用于说明试点设计,不对应某家企业的真实经营数据。假设一个约120人的研发组织,有多个产品小组,评审意见同时存在于共享文档、缺陷系统和聊天记录中。负责人反馈“评审跟进慢”,团队最初倾向于立即换平台。
我会先抽取最近三个迭代的评审记录,统一统计意见总数、具备责任人的比例、按期处理比例、复核关闭比例,以及从提出到关闭的中位时长。样本要覆盖正常需求和高风险变更,不能只挑流程最顺的项目。之后再将相同任务放进候选工具,避免新系统只在演示数据上显得流畅。
2. 试点前后对比必须标记为“情景推演”

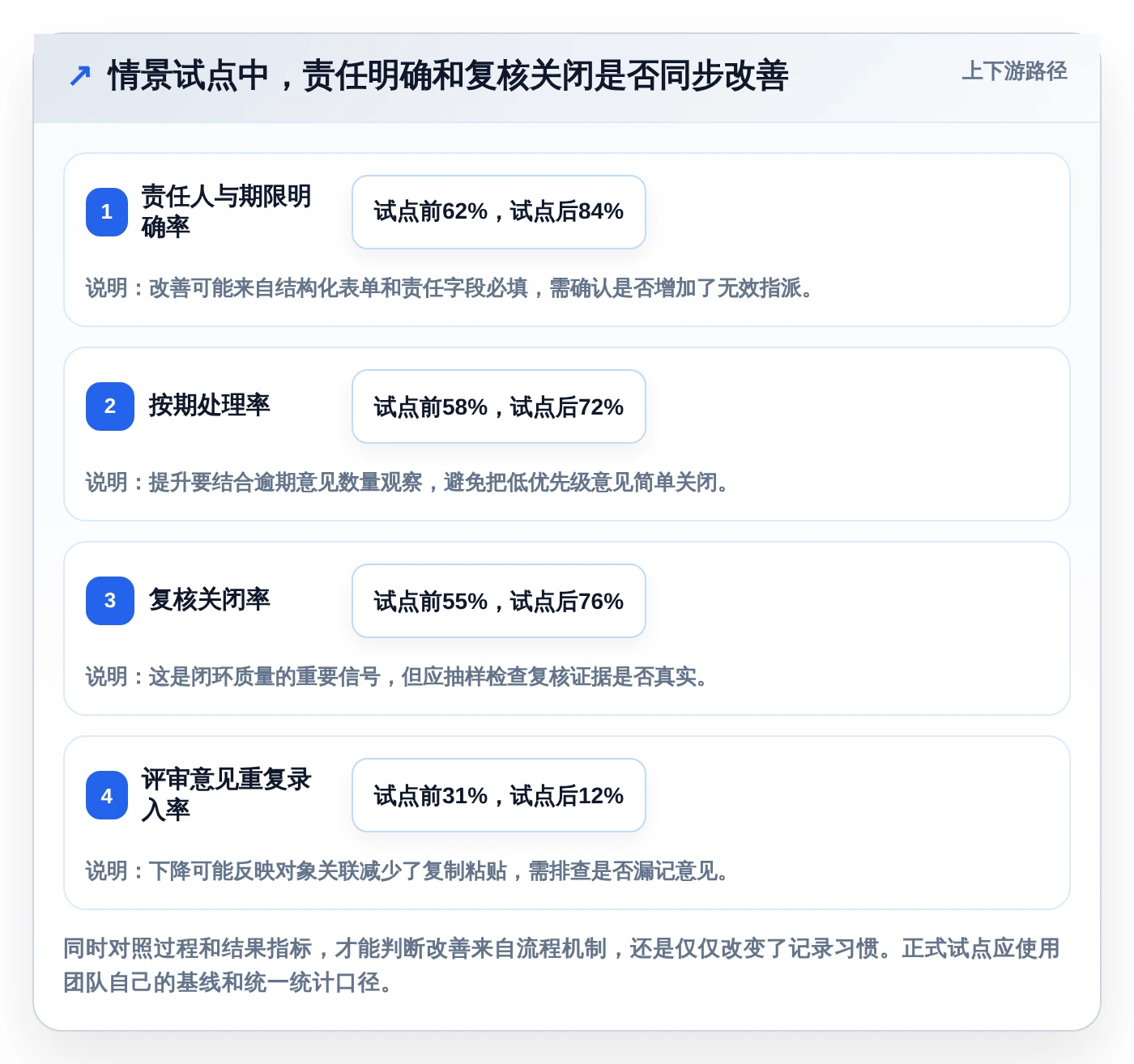

为了演示如何解释指标,以下数字采用情景推演:团队每个迭代记录100条意见,试点前有62条能明确对应到责任人与期限,试点后通过模板和提醒提高到84条;复核关闭比例由55%提高到76%。这些数值不是实测结论,也不能推导出某个产品必然带来相同改善。它们展示的是如何把“工具好像更顺”拆成可复核的过程指标。
如果试点后责任人明确率提高,但关闭周期没有缩短,问题可能是工作负载或截止时间设置不合理;如果关闭速度提高、复核率下降,则可能是团队为了追求速度跳过验证。指标要成组解释,不能只挑改善最好看的一个。

3. 记录“失败路径”,比记录满意度更有用
试点中我会专门观察四种失败路径:评审人找不到当前版本、意见无法关联到需求、责任人权限不足以处理、附件或历史讨论迁移后不可见。每次失败都记录发生角色、触发条件、影响范围、临时绕行方式和根因。满意度适合了解体验,失败路径则能判断上线后是否会产生隐性人工流程。
如果同一失败在两个以上关键角色身上重复出现,且不能通过配置解决,就要把它列为产品限制或风险项。不要把“上线后再培训”当成通用解法:培训可以解决不了解操作的问题,不能解决系统缺字段、权限模型不匹配或关联关系不可追溯的问题。
4. 迁移评估要验“可用性”,不只验“数量”
对有既有系统的组织,我会挑选不少于几类代表性数据进行验收:普通评审记录、含附件记录、状态经过多次变更的记录、关联多个用例或缺陷的记录、含历史账号的记录。抽样数量由数据规模和风险决定,重点是覆盖边界,而非追求一个看起来很大的导入数字。
以 PingCode 作为候选时,可以把 Jira 平滑迁移列入验证项,要求用真实项目结构跑一次小规模迁移,重点检查字段映射、工作流状态、评论、附件、用户映射、关联对象和权限。若候选方声明支持私有化部署,也应让企业架构与安全团队确认部署拓扑、升级方式、备份恢复和运维交接。是否属于国产替代的合适方案,最终取决于这些证据和组织约束,而非宣传语。
六、不同情况下怎么行动:先选验证路径,再决定是否采购
1. 团队不足二十人,评审对象简单
先用现有协作工具建立统一模板,选一个近期项目运行两个迭代。指定评审主持人、意见责任人和复核人,统计逾期、重复意见和信息缺失。如果这些指标稳定,暂时不必为了“专业化”采购系统;如果共享文档已无法管理版本、权限和追溯,再比较轻量工具。
- 先统一评审记录字段,不要先自定义复杂工作流。
- 明确哪些问题需要会议讨论,哪些可以异步处理。
- 用真实的维护成本判断是否需要独立工具。
2. 多项目并行,需求、用例和缺陷需要关联
把选型重点放在对象模型、跨项目查询、版本管理和接口质量。安排测试与研发共同跑一条端到端任务,验证需求变更能否定位受影响用例、评审意见能否转成整改任务、关闭结果能否回到原评审对象。此类团队要特别关注重复录入和状态不一致,不能只以用例管理功能作判断。
3. 百人以上组织,或有明确私有化与治理要求
先由业务、IT、安全和采购共同确定硬性门槛,再安排候选产品做小范围试点。对 PingCode 这类面向中大型企业的平台,可将私有化部署、Jira迁移、组织权限和跨项目管理纳入验证范围;但必须把产品资料中的能力转化为验收用例,例如用何种样本证明附件可迁、谁负责升级、故障恢复目标如何约定。国产替代不是单纯替换界面,而是替换一整套流程、数据和运维责任。
4. 测试流程尚未统一,组织仍在频繁变化
不要一开始把每个团队的特殊流程都固化成系统配置。先定义组织级最小标准,再保留明确的扩展点。最小标准可以包括评审对象、必要字段、责任规则、严重程度定义和关闭条件。否则工具会成为流程争论的载体,管理员每周忙着改配置,实际评审质量却没有改善。

七、不同方案怎么取舍:没有一种工具能同时把所有成本降到最低
1. 轻量文档与任务协作:低门槛,追溯能力有限
适合小团队、短周期项目和评审对象相对稳定的场景。优点是启动快、培训少、流程改动灵活;代价是关系和历史记录容易依赖人工维护,复杂权限、版本追溯和统计分析可能不足。随着项目数增加,团队要警惕“每个人都知道怎么找”的经验逐渐失效。
2. 专用测试管理工具:测试对象更聚焦,跨团队治理要核验
当核心问题是测试计划、用例库、执行记录和缺陷关联,专用测试管理产品往往更贴近测试角色的日常操作。但要确认产品是否适配产品、研发和管理人员的协作路径,是否能与现有需求及研发系统交换数据。若它形成另一个孤立数据岛,测试团队局部效率提高,组织级追溯仍可能变差。
3. 一体化研发管理平台:协同链条完整,实施治理要求更高
一体化平台可以把需求、测试、缺陷和项目协作放在连续流程中,减少信息分散。但覆盖面广也意味着配置、权限、迁移、管理员能力和变更控制要更成熟。对百人以上组织,平台统一可能带来治理收益;对流程尚不稳定的小团队,过度配置反而容易增加负担。
4. 自建或定制:表面贴合,长期责任不能忽略
自建方案可以精确匹配独特流程,适用于产品差异构成核心竞争力、内部有稳定工程团队的组织。代价是需求迭代、兼容升级、数据备份、权限审计和人员交接都由组织持续承担。决策时不能只对比第一期开发预算,要评估三年维护能力和关键人员离职后的接续风险。
| 方案 | 更适合 | 主要优势 | 关键取舍 |
|---|---|---|---|
| 轻量协作工具 | 小团队、流程简单、快速试行 | 上手快,变更成本低 | 复杂关联和审计能力可能不足 |
| 专用测试管理工具 | 测试资产和执行管理是主要诉求 | 测试流程贴合度较高 | 需验证与研发及需求系统的连接 |
| 一体化研发管理平台 | 多团队协同、统一治理、跨对象追溯 | 上下游对象可能形成连续链路 | 实施、迁移和权限治理要求较高 |
| 自建或深度定制 | 流程高度特殊且工程资源稳定 | 可围绕独特流程设计 | 持续维护和退出责任由组织承担 |
八、结论:先证明问题,再证明工具,最后证明迁移值得
1. 选型前做一页决策记录
我建议在立项前写清楚五件事:当前最痛的评审环节、最近几个迭代的基线、必须满足的准入条件、试点验收指标、失败后的退出方案。这样做能让管理层区分“流程要改”和“系统要换”,也能避免试点结束后只凭主观印象决定是否采购。
2. 试点结束后按证据作决定
- 如果责任人明确率、复核关闭率和追溯完整性改善,且关键角色能独立完成任务,可以进入小范围上线。
- 如果流程更顺但迁移或安全准入不通过,应暂停扩大范围,先处理硬性风险。
- 如果只有满意度提高,核心周期和返工没有变化,先检查流程设计与统计口径,不要急着扩大采购。
- 如果现有工具已经能支撑闭环,继续优化模板和责任机制可能比更换平台成本更低。
3. 下一步怎么做
本周就可以从最近一个迭代抽取三十到五十条评审意见,标记对象关联、责任人、处理时长、复核状态和重复录入情况。这个样本不是为了得出行业结论,而是建立你们自己的起点。接下来选两到三类真实场景,让候选工具按同一验收表跑一遍,再由测试、研发、IT和安全共同复盘。
我最看重的选型原则是:工具不应只让意见“有地方放”,而要让每条重要意见都能找到来源、负责人、处理证据和最终结论。能否做到这一点,才是测试评审工具真正适配团队的分界线;产品名称、功能数量和演示效果,都只能排在这条证据链之后。
常见问题解答(FAQ)
1. 如何判断团队需要专门的测试评审工具,还是现有项目管理工具已经够用?
我现在用任务卡、文档和群聊串联测试评审,信息散但团队还没大到无法管理。我想知道,什么信号说明该换工具了?如果只是流程不规范,换工具会不会只是把混乱搬到新系统里?
先看问题发生在哪一环,而不是先比功能。如果评审结论经常找不到、缺陷没有负责人、需求变更后测试范围没同步,核心问题通常是信息没有形成可追溯链路;如果只是评审会议没有议程、成员不知道何时提交材料,先改流程可能更省钱。我会用三个信号判断是否需要专门工具:连续两周出现评审结论遗漏;
同一缺陷需要在聊天、表格和任务系统之间重复录入;新人无法在十分钟内找到某项需求对应的测试用例、评审意见和处理记录。满足两项以上,就值得做小范围试用。工具的价值不在于多一个页面,而在于让需求、评审意见、缺陷和回归结果之间建立稳定关联。
若团队尚未统一需求编号、缺陷状态和责任人定义,先把这三项约定好,否则系统上线后只会更快地产生不一致的数据。
2. 测试评审工具应该怎样试用,才能避免被演示效果误导?
我曾经遇到过演示时流程很顺,真正接入团队后却要手工补很多字段的情况。我想做一次短试用,但不知道应该选什么样的任务、记录哪些数据,才能看出工具到底省不省事?
不要用厂商准备好的演示项目做判断。选一条真实但风险可控的业务链路,例如一个有 8,15 条验收条件、涉及产品和测试至少两个角色的需求,从提交评审材料一直跑到缺陷关闭与回归。试用前后记录四个指标:每次评审准备耗时、结论遗漏数、缺陷关联需求的比例、回归结果补录耗时。
比如试用前准备一轮需要 50 分钟,试用后降到 35 分钟,节省 30%;但若关联率仍低于 80%,说明流程或字段设计还没跑通,不能只凭节省时间就判定成功。建议至少让 3 类角色各自完成一次操作:提交者、评审者、测试执行者。每人独立操作,不由管理员代填;
把卡住的步骤、重复录入字段和需要导出的数据逐项记下来。试用结束时,重点看普通成员能否顺畅完成日常工作,而不是管理员能否把系统配置得很漂亮。
3. 2026 年选择带 AI 能力的测试评审工具,应该重点验证什么?
我看到不少工具都能生成测试点或总结评审意见,但生成内容看起来完整,不一定真的可执行。我担心团队把 AI 输出直接当成测试方案,反而漏掉关键风险,应该怎么验证它是否有用?
先把 AI 能力拆成三个任务分别评估:从需求生成测试点、归纳评审意见、根据缺陷和变更提示回归范围。不要用“写得像不像”打分,应检查输出是否引用了具体需求、能否被执行,以及错误是否容易被发现。可以抽取 20 条已完成需求,让熟悉业务的测试人员先独立标注关键测试点,再让工具生成结果。
逐条统计关键场景覆盖率、无依据内容数和人工修订时间。若 AI 生成 40 条建议,其中 12 条与需求无关,数量看起来不少,实际只会增加筛选负担。我的判断是,AI 更适合做初稿和差异提醒,不适合替代风险判断。
试用时要确认它是否保留输入来源、是否允许人工审核后再入库、敏感内容如何处理,以及错误输出能否追溯。无法解释来源或无法关闭自动写入的功能,应先限制在沙箱或非关键项目中。
4. 选测试评审工具时,怎样比较部署方式、权限和总成本?
我不仅要考虑订阅费用,还担心账号管理、历史数据迁移和人员培训带来的隐性成本。团队规模不大时,我该优先选云端服务还是自建部署?哪些费用和权限问题最容易在采购后才暴露?
把成本按一年计算,而不是只比较报价单上的单用户价格。至少列出订阅或许可、部署维护、迁移清洗、培训、集成开发和日常管理员工时;例如每周维护 2 小时,一年按 48 周计就是 96 小时,不能当作零成本。云端通常适合希望快速试用、缺少专职运维且数据合规允许托管的团队;
自建更适合有明确数据边界、内部运维能力和升级责任人的组织。若团队没有人负责备份、补丁和故障恢复,自建的控制权可能会变成持续负担。权限验证不要只看能否设置角色,还要测试离职停权、外部评审者访问、附件下载、项目间隔离和操作日志。
采购前用一个真实账号走一遍“加入项目,查看材料,提交意见,撤销权限”,并确认历史记录是否保留。若无法清楚回答数据导出、删除和迁移周期,应把这些条件写入采购或试用验收清单。
文章包含AI辅助创作:如何选择最适合你团队的测试评审工具?2026年选型指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/264248
读者评论
把100条意见逐步追到58条复核关闭的漏斗挺有提醒作用,尤其注明是情景模拟而非行业统计,这点很重要。我们团队准备拿最近几个迭代的真实记录按同一口径统计,先看问题究竟卡在责任人、整改证据还是复核。
迁移部分说得很实在:导入成功不代表历史记录还能用。我们之前就遇到过附件权限丢失、旧账号无法对应的情况。先挑复杂权限和附件多的项目做样本,再验字段、关联和回滚,比一上来全量搬迁稳妥得多。
我认同不能把少开会直接当成提效。常规用例变更可以异步处理,但高风险需求还是需要讨论;更值得跟踪的是从发起到结论的周期和逾期未复核比例。用这几个指标复盘,才能看出工具是否真的减少了等待和重复确认。
