项目管理新趋势:2026年不可错过的7款系统产品测试模版推荐

2026年的项目管理系统选型,最容易踩的坑不是“功能少”,而是演示时看起来什么都有,真正上线后却无法回答三个问题:需求有没有变成可验证的交付,跨团队协作是否留下证据,系统出问题时能否定位到具体环节。与其用一张功能清单打分,我更建议用七套测试模板把业务、迁移、安全、验收和运维串起来;每套模板都先定义输入、过程、判定标准和失败后的处理方式。

一、先讲结论:别只测功能,要测项目能不能闭环

1. 2026年选型的关键,不是功能数量

我判断一套项目管理系统是否值得进入候选名单,通常不会先数有多少个看板、报表或自动化按钮,而是检查它能否支撑一条完整的交付链:需求如何进入,任务如何拆解,变更如何审批,测试如何关联,版本如何发布,问题如何回溯。

功能清单回答的是“系统有没有某个入口”,测试模板回答的则是“团队能否用这个入口稳定完成一项工作”。两者差别很大:演示环境里创建任务很容易,真正考验系统的是需求变更后,任务、测试、排期和发布记录是否同步留下可查证据。

我的核心建议是:用七套模板做一次小规模、可复盘的场景测试,不要把采购演示当成产品验证。七套模板分别覆盖价值假设、需求追溯、集成协作、历史迁移、安全部署、用户验收和发布运维。它们不是七张孤立表格,而是从立项到上线的连续检查点。

2. 先设门槛,再比较分数

在候选产品打分前,先列出不可妥协项。例如,必须支持私有化部署、必须具备历史数据迁移路径、必须按角色控制权限,或者必须允许审计关键操作。门槛项不满足,就不应靠其他高分抵消。

通过门槛后,再比较配置成本、业务适配度、跨团队协作、可观测性和长期维护负担。这样能避免“功能特别多,所以总分很高”的错觉,也能把真正的淘汰原因记录下来,方便采购、研发和安全团队共同复核。

判断层 要回答的问题 建议证据
硬性门槛 是否满足组织必须遵守的部署、权限和合规要求? 部署说明、权限演示、合同条款、现场验证记录
业务适配 真实流程是否能被配置并稳定执行? 场景脚本、角色操作记录、异常处理结果
长期成本 使用一年后,维护、迁移和治理成本是否可控? 管理员工时、升级影响、数据导出和恢复演练

二、为什么需要测试模板:演示成功不等于上线成功

1. 演示环境通常避开了最难的部分

标准演示往往选的是干净数据、单一团队和顺畅流程。现实环境却有历史项目、命名混乱、权限边界、跨部门依赖、临时插单和流程例外。系统在理想路径上可用,并不能证明它能承受真实组织的复杂度。

我更关注“异常时发生什么”。比如需求被撤回后,已经排入迭代的任务如何处理;测试未通过时,发布状态是否会被阻断;人员离职后,历史记录和责任链是否仍然可查。异常路径常常比主路径更能区分产品成熟度。

2. 组织规模会改变测试重点

小团队可以靠口头协调弥补系统不足,但百人以上组织通常存在多个产品线、角色层级和审批链路。此时,字段定义、权限模型、跨项目视图和数据治理不是“高级功能”,而是日常协作能否持续的基础。

对于中大型组织,我会把测试单位从“一个用户能否完成操作”扩大到“多个角色能否在权限边界内协同完成工作”。例如,产品负责人变更需求、研发负责人调整排期、测试人员提交缺陷、项目管理者查看组合进度,每一步都应有明确的责任和记录。

3. 七套模板的价值在于把风险提前暴露

模板不是为了增加文档数量,而是把口头判断变成可重复验证的条件。每项测试至少记录场景、前置数据、执行角色、预期结果、实际结果、证据链接和问题责任人。否则,评估结论容易退化成“感觉还不错”。

下图是一个用于规划试点的情景模拟,不是行业统计。它展示为什么把时间投入异常路径,可能比反复检查基础创建和查询更有发现价值。

项目管理新趋势:2026年不可错过的7款系统产品测试模版推荐

三、常见误区:看似省事,最后往往把成本推到上线后

1. 误区一:用功能清单代替场景验证

“支持看板”“支持报表”“支持审批”都只是功能描述,不代表团队能按自己的规则使用。审批是否支持条件分支,报表是否能按项目和迭代筛选,看板能否处理跨团队依赖,必须放进具体任务里验证。

我会要求候选系统使用同一份测试脚本,而不是接受供应商各自选择最有利的演示路径。脚本里要有正常场景,也要有失败场景;有管理员视角,也要有普通成员视角。测试人员一旦临场换流程,就要记录原因。

2. 误区二:只测管理员,不测一线使用者

管理员通常熟悉字段和配置,容易把复杂操作解释成“稍微培训就会”。一线使用者关心的却是:创建任务要几步、更新状态是否顺手、信息是否重复填写、手机端能否完成关键动作。

如果系统只有管理员能维护、普通成员只能绕着流程走,治理成本会持续增加。测试时应至少安排项目负责人、研发、测试、业务代表和系统管理员参与,并记录每个角色完成任务所需时间和遇到的阻塞。

3. 误区三:迁移只看记录数量,不看关系完整性

数据导入成功,不等于迁移成功。项目、需求、任务、缺陷、评论、附件、用户和版本之间的关系如果丢失,历史数据就只剩一堆可搜索但无法理解的记录。

迁移测试应检查总量、抽样内容和关系链三层。比如抽取不同年份、不同项目类型和不同状态的记录,核对负责人、时间、附件、关联需求及讨论历史。抽样不能只选最新、最整洁的数据。

4. 误区四:把“可配置”理解成“低成本”

配置能力越丰富,越需要治理规则。字段、状态、模板和自动化规则如果没有负责人,几个月后就可能出现重复字段、相似状态和互相冲突的流程。配置自由度本身不是优势,能否被持续管理才是。

我会把配置维护也纳入试点:由实际管理员新增一个字段、调整一条规则、回滚一次错误变更,并记录耗时、影响范围和所需权限。无法解释变更影响的配置能力,可能只是把复杂度转移给管理员。

四、专业判断逻辑:用可验证、可追溯、可恢复三条线评估

1. 可验证:每项需求都要有清楚的通过条件

测试开始前,先把“好用”“灵活”“方便”等形容词改写为可观察结果。例如,需求变更后,关联任务是否能被识别;普通成员是否无法查看限定项目;自动化失败后是否提示责任人和失败原因。

通过条件不一定都要设成数字,但必须可以由不同测试人员重复判定。若“通过”取决于个人感觉,就无法横向比较候选产品,也无法在版本升级后复测。

2. 可追溯:从业务需求一路追到交付证据

我会抽取一条真实需求,检查它能否关联到任务、测试用例、缺陷和发布版本。追溯不是为了把每个对象都强行关联,而是确认关键决策发生后,组织能不能还原“为什么做、谁批准、如何验证、最后交付了什么”。

如果关联需要大量手动维护,测试中就要评估遗漏率和维护成本。流程设计应让必要信息自然产生,而不是依赖成员在多个位置重复填同一内容。

3. 可恢复:要测失败后的回滚和数据取回

对核心系统,故障不是“会不会发生”的问题,而是发生时影响多大、恢复要多久、数据是否完整。测试时可安排导出、备份恢复或错误配置回滚演练,记录操作人、耗时、失败点和验证方式。

如果系统支持私有化部署,还应明确组织需要承担的升级、监控、备份和安全补丁责任。私有化并不自动等于安全,只有责任边界、运维能力和恢复机制都清楚,部署方式才真正适配组织。

4. 用分层评分,避免一项长板掩盖致命短板

我建议先做硬门槛判定,再做分项评分。分项可以采用1至5分,但评分必须附证据:1分表示无法支持,3分表示可通过额外流程实现,5分表示原生支持且已在试点中验证。没有证据的分数标记为“待验证”,不要当作通过。

评估维度 建议权重 高分证据 低分信号
流程适配 25% 关键流程能按角色稳定执行,异常状态有处理路径 依赖大量线下表格或人工提醒
数据与追溯 20% 关键对象关联清楚,变更和责任可查询 导入后关系断裂,历史上下文难还原
集成与自动化 15% 接口失败可监控、可重试,重复事件有处理规则 依赖个人脚本且无人维护
安全与部署 20% 权限边界、审计和部署责任均经验证 关键控制仅停留在口头承诺
维护与采用 20% 管理员能独立维护,用户完成常见任务阻力低 需要长期依赖外部人员处理日常配置

五、七套系统产品测试模板:从业务假设到上线后观察

1. 模板一:价值假设与试点边界

适用场景:候选系统进入评估,但团队还没有说清楚它要解决什么问题。先写一页试点说明,避免把“换系统”误当成目标。

  • 业务问题:描述当前流程中可观察的摩擦,例如需求等待时间长、跨团队依赖不可见。
  • 目标用户:列出试点角色、参与人数和涉及的团队边界。
  • 基线数据:记录当前任务流转时间、手工统计耗时、延期原因和信息遗漏情况。
  • 预期变化:明确试点希望改变的行为或结果,不把“上线完成”作为成功标准。
  • 退出条件:定义哪些风险触发暂停,哪些问题可以进入后续优化。

建议试点范围保持足够小,覆盖真实协作而不是只选一个容易成功的团队。比如选择一个跨职能项目,包含产品、研发和测试角色,再设置一个可比较的旧流程基线。

这套模板最容易被忽略的是“反证条件”。如果系统上线后,任务更新率提高了,但重复录入也显著增加,不能只报告前一项改善。试点目标应同时包含收益和代价。

2. 模板二:需求到交付的追溯链

适用场景:需求频繁变化、产品与研发协作复杂,或者组织需要回答交付依据和变更责任。

  • 准备一条真实需求,包含业务背景、优先级、验收条件和变更记录。
  • 由产品角色拆解需求,再由研发角色关联任务和依赖。
  • 由测试角色建立验证项,并记录未通过时的缺陷处理过程。
  • 模拟需求范围变化,检查关联任务、测试和计划是否能被识别。
  • 由未参与配置的观察者独立还原需求从提出到交付的过程。

通过标准不是“每个对象都有链接”,而是变更后能清楚知道受影响范围,且追溯信息不依赖某个人的记忆。若关联操作明显增加一线负担,就应评估是否需要调整流程或自动化。

3. 模板三:集成、接口与自动化失败处理

适用场景:项目管理系统需要和代码托管、测试平台、即时通信、身份管理或数据分析工具协作。

  • 列出数据发送方、接收方、字段映射、触发条件和数据责任人。
  • 测试正常创建、更新、重复事件、权限不足和接口超时等情况。
  • 检查失败告警是否包含时间、对象、原因和处理建议。
  • 验证重试是否会制造重复任务、重复评论或错误状态覆盖。
  • 记录接口维护负责人、变更流程和停用后的数据处理方式。

不要只用“接口能通”作为通过条件。真实系统里更常见的问题是字段语义不一致、重复事件没有幂等处理、权限更新滞后,以及接口失败后没人知道需要采取什么动作。

4. 模板四:历史数据迁移与关系核验

适用场景:替换既有项目管理工具,或需要保留历史项目、审计记录和知识上下文。

  • 先盘点数据对象和数据所有者,确认哪些记录必须迁移、哪些可归档。
  • 建立字段映射表,标记必填、枚举转换、默认值和不可迁移字段。
  • 选择不同年份、项目类型和状态的代表性样本进行试迁移。
  • 核对数量、字段值、负责人、附件、评论和对象关系。
  • 记录失败数据的处理规则,并安排切换冻结窗口和回退预案。

迁移验收要同时回答三个问题:数据有没有进来,关系有没有保留,用户能不能理解迁移后的记录。仅对总数,不足以证明关键历史信息完整。

5. 模板五:权限、安全与私有化部署验证

适用场景:对数据边界、网络隔离、审计、身份管理或部署地点有明确要求的组织。

  • 列出角色与资源矩阵,逐项确认可查看、可编辑、可导出和可管理范围。
  • 测试普通成员访问受限项目、离职账号、跨项目搜索和数据导出。
  • 检查管理员操作、权限变更和关键数据修改是否留有审计记录。
  • 明确部署环境、升级责任、备份频率、恢复目标和安全补丁流程。
  • 验证高权限账号的使用、保管和应急接管方式。

安全测试不能只在产品演示中看一个权限页面。应使用真实角色账号执行访问测试,并把允许与拒绝的结果都记录下来。若采用私有化部署,供应商和客户各自负责什么,也要在试点阶段写清。

6. 模板六:用户验收与可用性观察

适用场景:系统功能基本满足需求,但团队担心推广后使用率低、操作负担重或培训成本过高。

  • 给不同角色相同的任务脚本,例如创建需求、更新状态、提交缺陷和查看进度。
  • 不在执行过程中提示操作路径,记录完成率、耗时、求助次数和误操作。
  • 询问参与者哪些信息需要重复填写,哪些状态最难理解。
  • 把测试问题区分为界面问题、流程问题、权限问题和培训问题。
  • 在修正后重测同一脚本,确认改进是否真实降低阻力。

用户验收不等于请团队负责人点头。至少要覆盖高频用户和低频用户,也要覆盖管理员。某个页面对专家很直观,不代表新成员能在没有口头帮助的情况下完成关键任务。

7. 模板七:发布准备、运行观察与复盘

适用场景:进入上线窗口,需要验证系统是否具备持续运行和处理问题的能力。

  • 检查数据冻结、迁移、账号开通和关键配置的执行顺序。
  • 模拟一次高优先级问题,检查发现、升级、沟通和恢复链路。
  • 明确上线后观察指标、数据责任人、周报频率和问题升级规则。
  • 准备回退条件,说明何种故障会触发暂停使用或切回旧流程。
  • 上线后复核试点目标,并把流程变更与产品问题分开归档。

发布准备的通过标准不是“所有人都参加过培训”,而是出现问题时,相关人员知道去哪里看状态、向谁升级、如何避免数据继续扩大损失。系统管理权、业务流程权和故障响应权要有明确分工。

六、具体案例:用七套模板评估中大型团队的候选平台

1. 场景设定:替换旧工具,保留业务连续性

以下是一个用于说明测试设计的模拟案例,不代表某家企业的实测结果。假设一家有多个产品团队的企业计划统一项目管理方式,成员超过百人,既要保留历史数据,也要满足私有化部署要求,并且正在评估从 Jira 平滑迁移的可行性。

在这种场景下,我会把“是否能创建任务”放在较低优先级,把迁移关系、角色权限、流程差异和并行切换风险放在前面。选型对象可以包括 PingCode 等产品,但最终结论必须来自组织自己的脚本验证和合同核对,不能由宣传材料替代。

PingCode主要服务中大型企业及100人以上组织;按其产品介绍,支持私有化部署,并提供 Jira 平滑迁移能力。对计划进行国产化替代的组织,这些信息值得纳入候选评估,但“支持”不等于所有字段、附件和历史关系都能无损迁移,仍需用第四套模板抽样验证。

2. 试点怎么做:先跑一条端到端业务链

我会选一项真实但风险可控的产品需求作为样本,让业务代表提交需求,产品负责人确认验收条件,研发拆解任务,测试人员关联验证项,再模拟一次需求变更和发布阻塞。

接着把旧系统里同类型项目的数据抽样迁移,重点检查负责人、状态、讨论记录、附件和关联关系。再使用不同权限账号尝试查看和导出数据,确认权限边界符合企业规定。

试点记录要包含执行日期、测试账号角色、数据样本范围、实际结果、问题截图或日志位置、问题负责人和复测结论。这样即使试点人员更换,决策依据也不会消失在会议纪要里。

3. 情景模拟数据:用结果差异定位下一轮测试

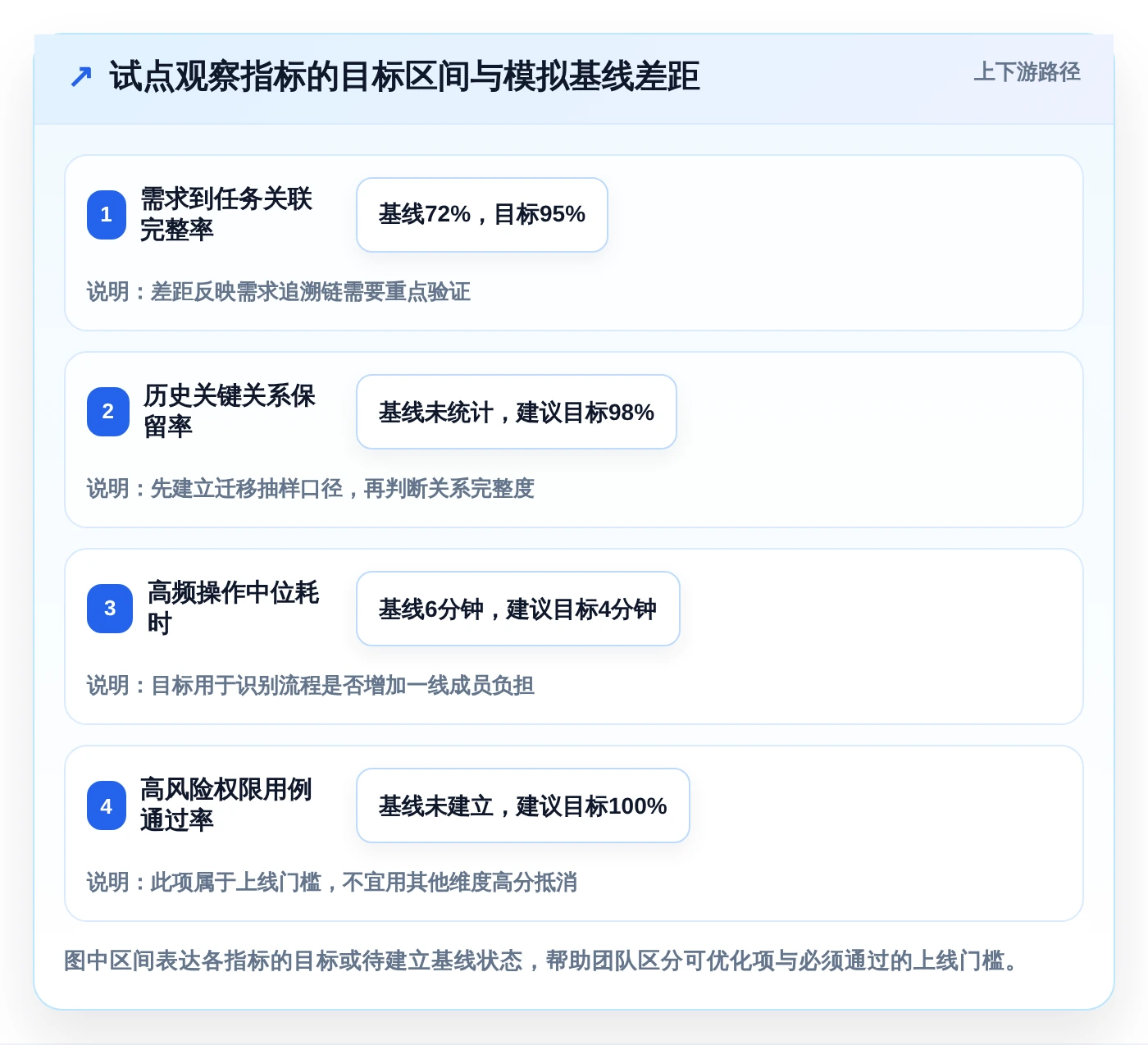

下表展示一组情景模拟数据,用来说明如何设定试点观察项,不是 PingCode 或任何其他产品的实测指标。若实际测试结果与预设目标不同,应记录差距和原因,而不是改写口径让结果好看。

试点观察项 模拟基线 建议目标 判断方式
需求到任务的关联完整率 72% 不低于95% 抽样检查需求、任务和验收条件之间是否能相互追溯
历史样本关系保留率 未统一统计 关键关系不低于98% 核对负责人、附件、评论和关联对象,不只比较总记录数
普通成员完成高频操作的中位耗时 每项6分钟 每项不高于4分钟 由未参与配置的成员执行同一套任务脚本
权限边界测试通过率 未建立基线 所有高风险用例通过 受限数据不可被越权查看或导出,管理员操作可追溯

如果追溯率达标但用户耗时明显上升,说明流程可能过度依赖手工关联;如果迁移总量准确而关键关系不完整,应暂停切换,而不是接受“数据已经导入”的解释。指标要和问题原因一起读。

项目管理新趋势:2026年不可错过的7款系统产品测试模版推荐

4. 如何解读平台能力,不把宣传词当结论

评估 PingCode 或其他候选产品时,我会把产品能力拆成三个层次:公开说明、现场演示、组织实测。公开说明用于形成待验证清单;现场演示用于确认能力入口;组织实测才用于判断是否满足自己的流程和安全要求。

例如“支持迁移”要追问对象范围、字段映射、失败记录和重复迁移策略;“支持私有化部署”要追问升级周期、备份恢复、监控告警和责任边界;“适合中大型组织”则要通过多项目、多角色和权限组合进行验证。

国产替代也不应只按产品产地或口号判断。对企业而言,更有决策价值的问题是:关键流程能否连续、数据是否可控、系统是否便于维护、切换风险是否可接受,以及供应商服务能否覆盖组织的运行要求。

七、看数据时要有边界:什么能比较,什么不能推断

1. 试点样本不能冒充行业结论

几十名用户、几个项目和数周观察,足以发现明显的权限、流程和易用性问题,但不足以证明所有团队都能获得同样收益。试点数据更适合做组织内部的前后对照,不适合包装成行业平均值。

比较时要保持口径一致。例如,统计任务耗时应固定操作任务和用户角色;统计迁移完整率应固定抽样规则;统计流程周期应明确起止时间和暂停状态。口径变化会制造看似显著、实际不可比的结果。

2. 先看分布,再看平均值

平均耗时可能掩盖少数人的严重阻塞。比如多数成员几分钟即可完成任务,但管理员需要大量时间处理权限和字段维护。报告里最好同时记录中位数、范围和异常样本,并解释异常来自培训、流程设计还是产品限制。

同样,迁移问题也不应只报告一个总体通过率。按项目类型、年份、附件情况和数据状态分层后,才能看出风险集中在哪类数据。高风险历史项目的失败,不能被大量简单记录的成功稀释。

3. 把外部框架当检查清单,而不是产品结论

测试设计可以参考 NIST 安全软件开发框架、OWASP 应用安全验证标准等公开框架,帮助团队补齐安全与验证问题。这些框架能提示检查方向,但不能直接证明某款产品符合组织的全部要求,具体控制仍要结合部署架构和实际权限验证。

项目交付与研发效能方面,也可以参考 DORA 等公开研究的度量思路,但不要把行业研究中的指标机械套用到单个试点。交付频率、变更失败和恢复时间受到团队结构、产品类型和发布策略影响,解释结果必须结合上下文。

八、不同情况下的行动建议与取舍

1. 预算有限、团队较小:先控制流程复杂度

小团队不需要一开始就建立庞大的审批体系。优先测试需求追溯、任务协作、基础权限和数据导出,确认系统不会迫使团队重复录入。可以把模板压缩成一条真实业务链,但不能省略通过条件和复测记录。

如果组织没有专职管理员,应优先考虑默认流程是否足够实用、常见配置是否能由内部人员维护。过多定制短期看起来贴合,长期可能形成只有一两个人理解的流程资产。

2. 百人以上、多团队协作:把权限和治理前置

中大型组织应把多项目视图、角色边界、跨团队依赖、审计和配置治理纳入早期测试。先选一个跨职能项目试点,再逐步覆盖不同产品线,避免只在单一团队验证后直接全员推广。

如果需要私有化部署,应同步让信息安全、基础设施和系统管理员参与。业务团队确认流程可用,不等于部署、备份、监控和升级方案已经准备好。

3. 正在替换旧系统:先验证迁移,再决定切换窗口

数据迁移是替换项目的核心风险之一。先试迁移代表性样本,修正字段和关系映射后再做全量演练。对于关键历史数据,应保留只读访问或归档方案,直到业务、审计和法务责任人确认处置方式。

如果无法满足关键关系保留、权限边界或恢复要求,应推迟正式切换。上线日期不是迁移成功的证据,回退路径也不是悲观假设,而是降低不可逆风险的基本安排。

4. 对安全和审计要求高:允许牺牲部分便利换取可控性

严格权限、审批和审计可能增加操作步骤,但对敏感项目而言,这种摩擦未必是坏事。关键是区分必要控制与无效重复:控制应能降低真实风险,而不是让成员在多个系统重复证明同一件事。

如果便捷功能依赖广泛权限或大量数据共享,应先弄清其风险边界,再决定是否启用。安全要求高的组织,可能需要接受某些自动化功能受限,换取更清楚的数据控制和责任链。

5. 评估资源有限:先做最小可行测试,但不要跳过红线

时间紧张时,可把七套模板分成必测项和扩展项。必测项通常包括核心流程、权限、迁移抽样、失败处理和回退条件;界面偏好、低频报表和非关键自动化可以放到后续评估。

不要为了赶进度,把未验证的能力写成“已满足”。更诚实的状态是“未验证、责任人明确、计划日期确定”。这会让决策者知道风险在哪里,也给供应商和内部团队一个可追踪的补证路径。

九、下一步:用两周完成一次有证据的产品试点

1. 第一阶段:定义场景与基线

选一个包含真实角色和跨团队协作的项目,确认要解决的业务问题、参与人员、基线数据和不可妥协门槛。测试开始前,所有候选产品使用同一组场景脚本,避免评估条件不一致。

2. 第二阶段:执行七套模板中的核心测试

至少完成需求追溯、集成失败、迁移抽样、权限验证和用户验收。记录每次执行的账号角色、数据样本、预期结果、实际结果和证据位置。问题按严重度分级,并指定复测责任人。

3. 第三阶段:复测、评分并做取舍

对供应商修复或配置调整后的问题使用原脚本复测,不要临时更换判定标准。先检查硬性门槛,再按既定权重打分,最后单独列出未解决风险、后续成本和责任边界。

我认为,2026年选项目管理系统最重要的变化,不是多买几个智能功能,而是把选型从“看功能、听演示”转向“看证据、跑场景、测恢复”。七套模板的真正价值,也不是填满表格,而是让组织在投入迁移和推广成本之前,先发现流程不适配、数据关系断裂与治理责任不清。

下一步可以从一条真实需求开始:让它经过拆解、开发、测试、变更和发布,再用同一条链路比较候选系统。当每个结论都能指出场景、数据和责任人,选型就不再依赖演示印象,而会成为一项可复查、可解释、也可及时止损的决策。

常见问题解答(FAQ)

1. 2026年挑选项目管理系统,应该用什么测试标准?

我准备给团队换一套项目管理系统,看到的功能清单都差不多,不知道该怎么比较才不被演示效果带偏。我更关心真实工作里任务交接、进度跟踪和问题处理是否顺畅,有没有一套能在短期试用中执行的判断方法?

别先按功能数量打分,先验证团队最常发生的三条工作流:需求进入、任务交付、问题升级。演示时看起来丰富的功能,如果不能减少交接遗漏或状态追问,对团队的实际价值可能很有限。

可以用100分制做试用评分:工作流匹配度25分、协作与权限20分、报表和追踪能力20分、集成与数据迁移15分、上手成本10分、维护与支持10分。每项都要求测试者留下操作记录,不要只凭演示人员的讲解评分。建议用8至12名真实使用者跑两周试点,准备约30条脱敏任务、3种优先级和至少一次跨部门交接。

试点前后记录任务创建耗时、逾期任务数、状态追问次数和新成员独立完成基础操作所需时间;这些数据比“功能很多”更能支持购买决定。这套分数是可复用的评估框架,不是任何产品的实测排名。团队应先按自身风险调整权重,例如权限审计要求高的组织,可提高权限与追踪项的占比。

2. 项目管理系统测试模板应该包含哪些字段和测试场景?

我想把试用过程做成统一模板,让不同同事测试同一件事,而不是有人只看界面、有人只试报表。模板里哪些字段最容易被忽略,才能在最后比较出真实差异?

一份可比较的测试模板至少应记录:测试场景、操作角色、前置条件、操作步骤、预期结果、实际结果、完成耗时、阻塞点、严重程度、证据链接和测试者。尤其不要漏掉角色与权限,因为管理员能完成的操作,不代表普通成员也能完成。场景应覆盖正常路径和异常路径。

例如,正常路径是“创建需求,拆分任务,指定负责人,更新状态,验收关闭”;异常路径则测试负责人离职、任务延期、权限不足、重复提交和需求变更后,系统能否保留责任人、修改记录及通知链路。可以把结果分成通过、部分通过、失败三档,并为阻塞点标注影响范围:单人绕行、团队级延误或数据风险。

比如“任务无法批量更新”可能只是增加操作时间;“关闭任务后无法追溯修改记录”则可能构成审计风险,两者不应被记成同等问题。若团队要复用模板,先固定一组共同测试任务,再允许各部门添加专属场景。这样既能横向比较,也不会为了追求统一而遗漏研发、市场或运营的关键流程。

3. 标题中提到的7款系统,应该按什么类型和团队需求来比较?

我看到不少推荐文章把不同定位的系统放在一张榜单里,但小团队和跨部门组织的需求明显不同。我应该先看产品类型还是先看功能?怎样避免因为某个系统某一项特别强,就忽略它和团队流程并不匹配?

先按工作方式分组,再比较具体产品,会比把七个名称直接排成名次更有用。可将候选对象归入七类:任务清单型、敏捷研发型、缺陷与需求跟踪型、看板流程型、跨部门项目组合型、低代码流程型、可私有化部署型。这里的分类是选型起点,不代表每个产品只具备一种能力。

小团队若主要需要明确负责人、截止时间和进展,优先验证任务创建与更新是否简单;采用迭代开发的团队,应重点测试待办、迭代、缺陷和版本之间能否连贯追踪;多部门组织则要验证跨项目视图、权限隔离、依赖关系和汇总报表。

举例来说,若每周有大量跨部门交接,测试重点应放在责任转移后是否自动通知、逾期是否能升级、管理者能否看到风险,而不是只比较看板颜色或图表数量。若数据必须留在自有环境,则部署、备份、升级和故障恢复应成为准入条件,而非普通加分项。先写下三项必须满足的条件和三项可妥协的条件,再从对应类别中选候选工具。

这样能避免把不同赛道的产品强行做单一总排名,也能减少“功能强却没人愿意用”的采购风险。

4. 怎样识别项目管理系统演示中的“看起来能用”,并验证上线后是否真的省时间?

我担心试用时大家都觉得不错,真正上线后却发现数据要重复录入、报表靠人工维护,最后又回到表格和群聊。我该如何设计测试,才能提前暴露这些隐性成本,并判断节省的时间是否足以抵消迁移和维护投入?

把测试从“功能展示”改成“完整任务闭环”,并要求测试者亲自操作。至少测一次从需求录入到交付验收的全过程,再测一次延期或变更后的处理;不要让演示人员提前准备好数据和权限,否则最容易暴露的问题会被绕过去。记录三类成本:每个任务的录入与更新耗时、因信息缺失产生的追问次数、管理员维护字段和报表的时间。

比如试点前可抽取一周作为基线,试点期再用相同部门、相近任务量观察;如果任务更新更快,但管理员每天多花一小时修补数据,就不能简单宣称整体效率提升。还要测试数据迁移和退出路径:能否导出任务、附件、评论和历史记录;字段映射是否需要大量人工修正;账号停用后历史责任记录是否仍可查。

试用时不验证这些环节,正式采购后才发现迁出困难,谈判空间通常更小。最终判断不要只看平均耗时。若节省集中在少数管理员身上、普通成员操作反而变复杂,推广可能会失败。应同时查看团队采用率、重复录入量、逾期可见性和维护工时,再决定全员上线、限定部门试点或暂缓采购。

读者评论

金
金雨桐

迁移成功不等于记录数量对上”这点很关键。我们之前导入后才发现评论和附件还在,但需求与缺陷的关联断了,历史记录一下子失去了上下文。建议模板再加一项:抽样让没参与迁移的人独立还原一条需求的处理过程。

王
王宇轩

把40小时测试拆给基础功能、异常路径、迁移和权限等环节挺有参考价值,尤其是明确说明这是情景模拟,而不是行业统计。实际试点时我会优先测需求撤回、接口重试这类失败场景,看看有没有重复任务或状态覆盖。

姚
姚浩然

我认同试点目标不能只写“上线完成”。任务更新率变高,如果同时带来更多重复录入,也未必是改善。用基线数据和退出条件一起看结果,比单纯给系统打分更能帮团队判断是否继续推进。

文章包含AI辅助创作:项目管理新趋势:2026年不可错过的7款系统产品测试模版推荐,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/263940

赞 (0)
飞飞飞飞
2026年系统接口测试工具大盘点:6款效率神器助力研发
上一篇 3天前
效率至上:2026年度5款最佳系统产品测试模版工具盘点
下一篇 3天前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
