进场计划表真正拖慢项目的,通常不是“表格不会做”,而是材料、设备、人员和作业面各自报了日期,却没人核对它们能否在同一天、同一地点、按同一顺序到位。本文把进场计划拆成可执行的协同机制,比较 Excel、WPS 表格、Microsoft Project、Smartsheet 和飞书多维表格五类常见选择,并给出字段模板、更新规则与工具取舍方法。文中涉及的效率数字均为明确标注的情景模拟,不代表平台实测结果或行业统计。
一、核心结论:先把计划做成“可兑现的承诺”,再选工具
1. 进场计划表不是采购清单,而是现场约束的交叉表
我判断一张进场计划表是否有用,不先看它有多少列,而是看它能否回答五个问题:谁负责、什么时间到、到哪里、依赖什么条件、延误后影响谁。只写“钢筋,周三进场”并不算计划,因为它没有数量、卸货位置、验收责任人和作业面条件。
进场对象也不只有材料。大型项目通常至少要统筹材料、施工设备、分包人员、临时设施和技术文件。它们的时间关系并不相同:设备进场可能受道路和吊装窗口约束,人员进场可能受实名登记和安全教育影响,材料进场则可能被样品确认、加工周期或仓储条件卡住。
所以,工具优劣不能只看模板漂亮不漂亮,而要看它能否把“计划日期”连接到“前置条件”和“现场结果”。如果团队不足十人、变化不复杂,普通表格往往更快;如果多人并行更新、变更频繁,才需要更强的权限、提醒、视图和关联能力。
2. 五种工具的简明选择结论
| 工具 | 更适合的场景 | 主要优势 | 主要边界 | 我的选择判断 |
|---|---|---|---|---|
| Excel | 单项目、少量协作、需要灵活计算 | 公式、筛选、透视分析和离线处理成熟 | 多人同时维护时容易出现版本分叉 | 适合先建立字段标准和单项目台账 |
| WPS 表格 | 国内团队、办公文档协作和表格使用频繁 | 表格使用门槛低,文档协同较顺手 | 复杂依赖关系仍需专门设计和管理 | 适合以表格为主、希望减少上手成本的团队 |
| Microsoft Project | 多阶段工程、工序依赖明显、需要基线管理 | 适合表达任务关系、工期和关键路径 | 现场人员填报体验和数据录入流程要另行设计 | 适合计划工程师主导、现场按规则反馈的项目 |
| Smartsheet | 需要在线表格、自动提醒和跨角色协同 | 表格化操作与工作流能力兼顾 | 采购、账号、语言及数据合规条件要提前核实 | 适合重视流程自动化且已确认部署条件的团队 |
| 飞书多维表格 | 希望把表格、表单、看板和消息协作结合 | 多视图和表单收集有利于现场更新 | 复杂工程网络计划不能只靠多维表格替代 | 适合日常协作和动态台账,不宜单独承担复杂进度计算 |
这不是功能排名,也不是对任何产品当前套餐的承诺。不同地区、版本、账号类型和组织策略可能影响实际功能与费用。采购前应按本单位账号、部署方式、数据位置和协作对象做一次小范围验证。
若只能记住一个选型原则:先判断计划的复杂度和变更频率,再决定工具;不要因为工具功能多,就把现场流程设计得更复杂。

二、背景和真实场景:计划失效往往发生在“表格之外”
1. 同一批材料,可能有四个不同的“进场日期”
在一个典型施工场景里,采购人员说的是供应商承诺发货日,物流人员说的是车辆到场日,仓库说的是可卸货时段,施工班组说的是实际需要使用的日期。四个日期都可能正确,却未必能拼成一条可执行的链路。
例如,墙板原定周四到场,但卸货区当天被其他工序占用;材料即使准时到门口,也可能无法卸下。若计划表只统计供应商日期,周报会显示“按时”,现场却仍然缺料。我的经验判断是,到场、验收、可用和消耗是四种状态,不能用一个“完成”字段代替。
2. 进场计划中的五类输入条件
- 需求输入:需要什么、多少、对应哪个区域或楼层,需求由谁确认。
- 供应输入:供应商、备货周期、发运批次、运输方式以及预计到场窗口。
- 现场输入:道路承载、吊装资源、卸货区域、临时堆放容量和作业面移交情况。
- 合规输入:报验资料、检测报告、设备证件、人员登记和安全教育状态。
- 计划输入:最晚需求日期、允许浮动天数、前置工序和延误后的替代安排。
五类输入缺一,计划就可能把风险隐藏起来。尤其是“最晚需求日期”,它与“希望进场日期”不是一回事。前者来自施工节奏和缓冲时间,后者常常只是某个参与方的期望。计划表应保留两者,并记录日期由谁确认、何时确认。
3. 一个可复用的模拟项目场景
为了说明字段和工具如何配合,以下用一个情景模拟:某项目同时管理 120 项材料、18 台设备、6 个分包队伍;由项目经理、材料员、设备管理员、施工员和供应商联络人共同更新。这个规模足以暴露多人协作问题,但不代表行业平均项目规模。
如果所有人都在群里发“已到”“明天到”,计划人员必须反复追问批次、数量和验收状态。即便消息回复很快,也不等于数据可统计。把更新动作收敛到统一记录后,现场仍可以通过群聊沟通,但正式状态应回写到同一个计划源。

三、常见误区:表格做得越满,不代表计划越可靠
1. 误区一:把“计划日期”当成“承诺日期”
计划日期是当前版本的安排,承诺日期是经责任方确认后愿意承担的交付目标,两者必须区分。很多项目把供应商口头回复直接填进“计划进场日”,几周后无法判断是原计划不合理、供应承诺变化,还是项目需求发生了调整。
我建议至少保留“基准日期、当前预测日期、实际日期”三列。基准日期用于复盘和判断计划是否漂移;预测日期用于当天决策;实际日期用于历史记录。每次预测发生变化时,记录变更原因和更新时间,避免覆盖原值导致责任链条消失。
2. 误区二:所有对象都按“每天更新”管理
更新频率应由风险和变化速度决定。普通耗材或稳定批次可能每周核对一次就够;长周期设备、关键材料或存在道路限制的运输任务,可能需要每天确认。要求所有人每日填报,常见结果是大量复制旧数据,真正的异常反而被淹没。
更有效的做法是按风险设定更新规则:距离需求日较远时低频跟踪,进入预警窗口后提高频次,出现阻塞或承诺变化时立即更新。更新频率不是管理力度的替代品,过高的频率会增加填报成本,却不一定提高判断质量。
3. 误区三:用颜色代替状态定义
红色、黄色、绿色看起来直观,但如果没有清晰定义,不同人会按自己的理解上色。有人把“还没发货”标黄,有人只在“已经延期”时标红。颜色只有在对应明确规则后才有价值。
建议状态用文字作为主信息,颜色只做辅助。例如“正常”表示当前预测不晚于需求窗口,“有风险”表示前置条件尚未确认或缓冲已不足,“已延期”表示预测日期超过最晚需求日期,“待验收”表示货物已到但尚不能使用。
4. 误区四:把一行记录塞进所有信息
如果一行同时写供应商、车辆、材料批次、验收记录和付款备注,后续筛选就会遇到一对多关系:一个材料可能分三批到,一个设备可能有多个附件,验收资料也可能分次补齐。强行塞进单行,最终会出现重复记录、字段混写和统计口径冲突。
对于规模较小的项目,可以先用“主计划表+到货批次表”;项目变复杂后,再拆分材料需求、运输预约、到货验收和问题记录。拆表的目的不是追求数据库式设计,而是让每类记录拥有稳定的唯一编号和清楚的责任人。
5. 误区五:只看工具功能,不测现场填写成本
工具演示通常由熟悉系统的人操作,现场真实填报者却可能在手机上、戴手套、信号不稳定或时间紧张时更新。字段多、选项难找、必须逐行编辑,都会让计划逐渐退化成“办公室替现场补数据”。
上线前至少让三类角色分别试填:计划维护人、现场执行人、外部供应商联络人。如果这三类人都能在规定时间内完成更新,并能识别自己该填什么,工具才算进入可用状态。不要只用管理员视角验收。

四、专业判断逻辑:用六个问题筛选工具,而不是看功能清单
1. 先确认计划对象的复杂度
首先统计对象数量、批次数、责任角色和更新频率。对象少、关系简单的项目,用电子表格即可;当同一对象频繁拆批、多个区域共用资源,或者材料进场与工序计划相互制约时,表格中的单行记录就难以反映真实关系。
不要只用“项目人数”衡量复杂度。一个 8 人团队也可能管理多个场区和几十家供应商;一个 40 人团队如果分工清楚、更新稳定,反而能通过简单工具运行良好。关键在于数据关系和变化量,而不是团队人数的单一门槛。
2. 再判断需要的是台账、协同还是进度网络
- 需要台账:关注材料、设备和人员的状态、责任人、日期与异常,表格型工具通常足够。
- 需要协同:多人同时更新,需要权限、表单、提醒、评论或变更记录,应优先验证在线协作能力。
- 需要进度网络:任务之间有明确依赖,要分析关键路径、工期变化和资源冲突,应使用专业进度计划能力。
很多项目把三种需求混成一个需求,然后期望某个工具全包。我的判断是,台账负责回答“现在是什么状态”,计划网络负责回答“变化会影响什么”,协同入口负责回答“谁何时更新”。同一套工具不一定能在三方面都做到最好。
3. 判断多人协作是否需要“唯一数据源”
如果项目成员经常收到不同版本的文件、通过聊天发回修改、再由计划人员手动合并,就已经出现数据源分裂。此时要优先解决版本管理、权限边界和变更留痕,而不是先增加图表或自动化。
小团队可以通过共享文件、约定唯一文件名和固定更新时间降低风险;多人跨部门协作则应评估在线记录、角色权限、编辑历史和数据导出能力。若外部合作方不能直接访问,仍要设计可控的外部填报或定期回传机制。
4. 把部署、账号和数据治理放到前置评估
工具选型不只是功能比较。企业还要确认数据存储位置、账号管理方式、离职人员回收权限、日志留存、备份导出和外部协作规则。涉及项目图纸、采购价格、供应商信息或人员资料时,应由信息安全与业务负责人共同确认。
采购前可以要求供应商或内部管理员明确回答:能否导出完整数据、权限能否按项目与角色配置、修改记录如何查看、停用后数据如何处理、移动端是否满足现场使用。若这些问题没有答案,功能演示再流畅也不足以构成决策依据。
5. 用试点而不是演示做最终验证
选择一个正在执行、但范围可控的区域或材料类别试运行两周。不要只导入一份干净数据,而应纳入实际的迟交、拆批、资料待补和需求变更场景。试点的目标是观察使用行为,不是证明工具一定成功。
建议记录三项基线:每周人工汇总工时、计划日期变更次数、异常从发现到明确责任人的时间。试点结束后对照相同口径,才能知道工具究竟减少了重复劳动,还是只是把填报工作换了一个界面。

五、五类工具怎么用:各自适合解决哪一段问题
1. Excel:适合先把字段和计算逻辑跑通
Excel 的价值不是“免费或人人会用”,而是可以快速试错字段、公式和分析口径。对于单项目或协作人数有限的场景,我会先用它验证一行记录代表什么、哪些字段必须填写、状态如何计算,再决定是否需要迁移到更强的协作平台。
表格建议至少包含:唯一编号、对象类别、名称规格、区域、需求数量、已确认数量、责任人、供应方、基准需求日、当前预测日、实际到场日、验收状态、可用状态、风险等级、前置条件、更新时间和异常说明。
常见做法是用筛选视图查看“未来两周到货”“预测晚于需求日”“已到场未验收”等集合。透视表可以按责任人、区域或供应方汇总,但前提是字段值规范。例如供应商名称不能一会儿写简称、一会儿写全称,否则汇总结果会被拆成多个对象。
边界:当多人频繁同时修改、需要细粒度权限或必须追踪每次变化时,单个文件容易出现副本和覆盖风险。此时先治理文件命名、共享位置和编辑权限;如果仍然无法保证唯一版本,再考虑转向在线协作工具。
2. WPS 表格:适合以办公协作为中心的团队
WPS 表格的常见优势在于团队已经习惯以表格和文档开展日常协作,导入既有模板的阻力较低。对于习惯通过表格报送材料、设备和人员计划的单位,它可以作为统一台账的起点,特别适合先规范字段,再逐步形成按区域、专业和责任人查看的方式。
上线时不要把旧表格不加整理地整体搬入。应先删去重复字段、统一日期格式、给状态建立下拉选项,并明确谁可以改关键日期。表格中若存在合并单元格、颜色含义不一致、手工插入小标题等格式,往往会影响筛选、统计和后续迁移。
边界:若核心需求是复杂工序依赖、资源平衡或关键路径分析,普通表格协作能力不能替代专业进度计算。可以让表格承担现场状态回报,再由计划人员在适合的进度工具中维护任务逻辑。
3. Microsoft Project:适合管理工序依赖和基准计划
当进场日期不是独立事件,而是受到设计确认、基础完成、设备安装窗口或其他任务约束时,专业进度计划工具更能表现依赖关系。计划人员可以把采购、运输、到场、验收和安装纳入任务链,观察某个节点延误可能影响哪些后续工作。
实践中,我不会要求每位现场人员直接维护完整计划网络。更可行的分工是:计划工程师维护任务结构和逻辑,现场责任人通过简化表单或会议确认实际进度,计划人员再把核实后的变化回写到基准和预测中。
基准日期、当前预测日期与实际完成日期要分别管理。每次调整都应说明原因,例如需求变化、供应方延期、现场条件不具备或资料审查未完成。没有原因的日期修改会让计划看起来不断更新,却无法形成项目复盘所需的解释链。
边界:专业计划软件可能需要学习成本和专职维护角色。若计划逻辑本身没有统一、现场反馈迟缓,工具只能把混乱更精细地呈现出来。项目应先确定计划编码、责任矩阵和更新节奏。
4. Smartsheet:适合关注在线表格与工作流联动的团队
Smartsheet 适用于希望保留表格操作习惯,同时增加在线协作、提醒或流程管理能力的团队。可尝试用表单收集供应商预计到货时间,用不同视图呈现异常和近期开工任务,再用规则提醒负责人检查逾期或缺项记录。
我会先做一个小范围的工作流验证:新增一条进场需求后,责任人是否能收到通知;预测日期变化后,变更是否留下记录;现场管理者能否快速筛出待验收事项;管理员能否导出完整数据。四个动作都跑通,比只看功能介绍更能说明适配程度。
边界:组织采购政策、账号开放条件、地区可用性和数据治理要求都可能影响采用。不要把在线功能存在等同于本组织可以直接使用;先由相关部门确认采购、合规和访问范围,再开展正式试点。
5. 飞书多维表格:适合用多视图推动日常协同
当团队已在统一协作环境中工作,多维表格可以把同一批记录按状态、区域、责任人或时间窗口切换展示。现场人员使用表单提交变化,计划人员查看全量台账,管理者看风险视图,能够减少不同部门各自维护一张表的情况。
一个实用配置是建立“未来两周到货”“待验收”“责任人未确认”“需求日已过但未可用”四个视图。每个视图对应一个动作,而不是仅供浏览。例如“待验收”视图要明确验收负责人和最晚处理时间,否则只是把问题换了种颜色展示。
边界:多视图和消息协作并不自动构成关键路径计算。若项目需要分析多条工序网络之间的工期影响,应由专业计划工具负责逻辑计算,多维表格承担数据收集和执行跟踪。
六、可直接落地的表格结构、更新节奏与异常机制
1. 建议采用“主计划+批次记录+异常记录”三张表
主计划表记录需求对象和总体责任,批次记录表追踪每次发运与到货,异常记录表保存阻塞、决策和关闭过程。这样的结构能避免一个需求分三车到场时不断复制整行信息,也能让异常在解决后仍可追溯。
| 数据表 | 关键字段 | 主要责任人 | 适合回答的问题 |
|---|---|---|---|
| 主计划表 | 需求编号、名称规格、区域、需求数量、最晚需求日、主责人、当前状态 | 施工员或专业负责人 | 项目总体需要什么,谁对需求负责 |
| 批次记录表 | 批次编号、对应需求编号、计划发运日、预测到场日、实收数量、验收结论 | 材料员或设备管理员 | 每一批货当前在哪里,实际到货多少 |
| 异常记录表 | 异常编号、发现时间、影响对象、原因分类、责任人、解决措施、关闭时间 | 异常协调人 | 偏差为什么发生,谁采取了什么行动 |
如果工具支持关联记录,可以通过需求编号连接主计划和批次;如果只用普通表格,也可通过统一编号和数据验证实现。关键是编号不能依赖行号,因为排序、插入和筛选都会改变行的位置。
2. 把状态设计成能驱动动作的语言
- 待确认:需求或责任方尚未确认,不能视为已纳入可靠计划。
- 已确认:关键规格、数量和日期已经由责任方核实。
- 备货中:供应方已接受订单,货物尚未发运。
- 运输中:已发运,当前预测到场日期有来源可查。
- 已到场待验收:货物抵达现场,但数量、质量或资料尚未完成确认。
- 已验收待移交:验收通过,但尚未进入可使用位置或工序条件。
- 可使用:货物达到施工使用条件,可计入现场准备完成状态。
- 已延期或已取消:记录原因、批准人和后续安排,不直接覆盖原计划。
状态名称应按团队语言调整,但要满足两个条件:不同人理解一致;每次状态变化都对应一个可验证的动作或证据。若状态只能靠主观感觉判断,就应补充判定规则或拆分字段。
3. 更新节奏按风险分层,而不是一刀切
我建议把更新周期写进项目规则,而不是靠每次开会临时催促。远期、低风险对象可以按周核实;进入需求窗口、供应承诺未稳或现场资源冲突时提高到每日确认;一旦预测日期变化或验收受阻,则即时登记异常。
以下频率是可用于试点的建议基准,不是所有项目必须遵守的行业标准。项目可按材料周期、运输距离、风险等级和管理资源进行调整。
| 风险状态 | 建议核对频率 | 检查重点 | 升级条件 |
|---|---|---|---|
| 低风险、远期 | 每周一次 | 需求是否变化、供应是否确认 | 需求日期提前或供应承诺撤回 |
| 中风险、临近需求窗口 | 每周两至三次 | 备货、发运安排、卸货资源 | 缓冲天数低于项目设定阈值 |
| 高风险、关键对象 | 每日或按关键节点 | 运输位置、资料、验收和替代方案 | 预测晚于最晚需求日或前置条件失效 |
| 已发生异常 | 按行动项时限跟踪 | 责任人、措施、影响范围和关闭证据 | 措施逾期、影响扩大或需管理层决策 |
4. 用简单指标判断计划有没有改善
建议至少追踪四个指标:按需求窗口到场率、到场后一次验收通过率、从发现异常到明确责任人的时长、每周手工汇总工时。指标要先定义分母和时间窗口,例如按批次计算还是按需求项计算,避免项目团队各算各的。
按需求窗口到场率可定义为“实际到场日期落在经批准需求窗口内的批次数÷应到批次数”。已经取消或经批准延期的批次是否纳入分母,应在试点前明确。对于项目管理而言,指标口径稳定比数值看起来漂亮更重要。

七、案例推演:一批设备延期时,表格如何帮团队少走弯路

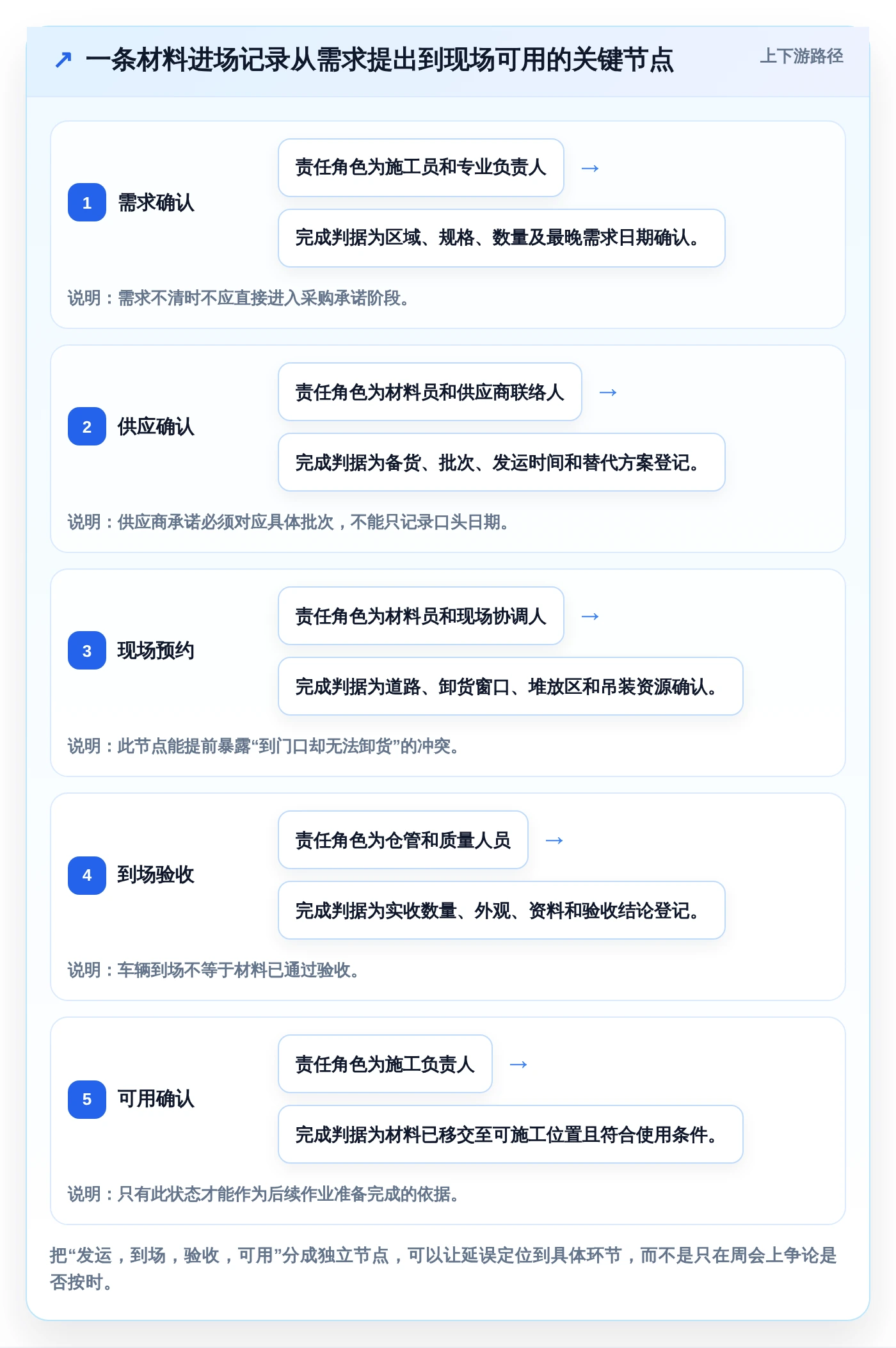

1. 情景设定:日期已确认,现场却无法安装
假设某设备计划周五进场,供应方确认已发运,现场记录也显示车辆到达。然而设备基础验收资料尚未闭合,吊装窗口又与其他工序冲突。若计划表只有“已到场”,项目管理者可能误以为设备问题已经解决。
按前文的状态定义,这条记录应依次显示“运输中”“已到场待验收”或“已验收待移交”,而不能直接标为“可使用”。设备管理员登记到场时间,质量人员确认资料和基础验收,现场协调人确认吊装窗口,施工负责人最终确认可安装条件。
2. 异常不是一句“延期”,而是一组行动项
这类情况需要同时维护原因、影响和措施:资料由谁补齐、最晚何时提交;吊装资源冲突由谁协调、替代时段是什么;若窗口错过,后续安装和调试将影响哪些任务。把它们拆成行动项后,周会可以逐项关闭,而不是反复讨论“设备到底算不算到场”。
计划人员还应保留原基准日期,更新当前预测日期,并记录预测变更的时间和原因。若设备已按时到门但未达到安装条件,统计时应分别呈现物流到场和现场可用,避免把供应方表现与现场准备混成一个结果。
3. 情景模拟中的管理收益怎么估算
下面的数字仅用于展示试点如何计算收益。假设团队每周花 8 小时从聊天记录和不同版本文件汇总计划,统一编号、设置状态和自动筛选后,人工整理减少到 4.5 小时;每月四周计算,节省约 14 小时。这个估算不等于工具保证节省相同工时,必须用实际工时记录验证。
异常处置也可以比较“发现时间,责任人明确时间,措施关闭时间”三个节点。比如问题周一上午发现,周二才找到责任人,真正耗时不只是解决问题的时间,还包括寻找信息的等待。统一记录的价值首先是缩短定位,而不一定能缩短供应商实际交货周期。

八、不同项目怎么选:从最小可用方案开始
1. 小团队、单项目、变更不频繁
先用 Excel 或 WPS 表格建立统一台账,限制关键日期和状态字段的编辑范围。用筛选视图管理近期到货和异常对象,指定一名计划维护人,每周固定核对。不要一开始就追求自动化,先观察字段是否够用、责任是否清楚。
当表格开始出现多份副本、每周合并耗时明显增加,或不同角色无法看到自己需要的信息时,再评估在线协作工具。迁移前先清理数据,否则只是把旧表格里的重复和歧义一起搬到新系统。
2. 多专业、多供应方、频繁拆批的项目
建议至少把需求主表、批次表和异常表分开,统一编号与状态定义。在线表格型工具可以负责收集和协同;项目计划工程师同时维护关键工序依赖。若项目本身需要关键路径分析,不要只靠颜色、筛选和日期排序推断工期影响。
管理者应重点看临近需求窗口的对象、责任未确认的记录和已到场未可用的事项。全量清单适合计划人员维护,管理视图应只突出需要决策的风险,不要让负责人每次都在上百行记录中寻找例外。
3. 强调数据治理、权限或本地管理要求的组织
先把部署、账号、数据导出、权限和日志要求列为准入条件,再比较协作与报表能力。必要时由信息安全、采购和业务部门共同参加验证,不能由项目组单独根据演示效果拍板。
若团队要求系统必须符合特定部署与审计规范,应将这些要求写进采购评估表,并以真实账号、真实权限和导出流程做验收。工具无法满足硬性治理条件时,即使表格体验很好,也应排除;这是合规边界,不是功能得分可以抵消的缺点。
4. 项目已有成熟计划工程师和进度管理规范
保留专业计划工具作为基准计划和依赖关系的管理源,现场状态则通过轻量表单或协作台账收集。设置唯一的数据回写责任人,避免多人同时修改关键路径。进场计划与主进度计划之间应有稳定的任务编号或关联关系。
对这类项目,工具选型的重点不是增加更多视图,而是确认两套数据如何同步、谁负责校核、变化以哪个系统为准。没有明确的数据主从规则,两个系统很快会出现日期不一致,项目成员再度回到人工对账。
5. 需要跨区域、跨单位协作的项目
先确认外部参与方是否可以访问、是否需要独立账号、能否通过表单提交而不查看全量数据。对供应商开放最小必要字段,通常比直接共享整个项目台账更安全,也更容易降低使用阻力。
如果外部单位无法进入内部协作环境,可约定固定格式和回传频率,由内部责任人核验后更新主记录。流程看似多一步,但能避免外部账号、资料权限和版本控制失控。是否自动化,应建立在责任与数据边界明确之后。
九、取舍与下一步:不要追求“最强工具”,要追求稳定闭环
1. 什么时候宁可继续用简单表格
如果项目规模有限、只有少数人维护、数据变动不频繁,而且当前文件版本可控,就不必为了“数字化”立即增加系统。成熟的简单流程通常胜过无人维护的复杂平台。此时应把精力放在字段定义、日期口径、责任人和例外升级规则上。
但要设定升级触发条件。例如连续数周出现多个文件版本、周报整理超过项目设定工时、外部信息无法及时回写,或关键异常频繁漏报,就说明当前方式已不够用。升级决策应由具体问题驱动,而不是由工具热度驱动。
2. 什么时候应该升级到协同或专业计划工具
当多角色需要同时更新、权限要按职责配置、变更必须留痕,或者进场任务依赖关系直接影响关键工期时,应认真评估更专业的能力。升级之前先确认组织是否有人负责配置、培训、数据质量和持续维护。
工具上线后的运营成本包括模板调整、权限管理、账号维护、数据清理和人员培训。只比较采购价格而不计算这些成本,会低估实际投入。建议试点期间把“每月维护工时”和“重复数据比例”纳入评估。
3. 可在一周内完成的行动步骤
- 盘点对象:整理材料、设备、人员和临时设施清单,识别拆批、共用资源和关键节点。
- 统一口径:确定基准日期、预测日期、实际日期、需求窗口和可使用状态的定义。
- 建立责任:为每条记录指定需求责任人、供应跟进人和现场确认人,不让责任停留在部门名称。
- 选定试点:挑选一个区域或一类对象,覆盖正常、延期、拆批和待验收情况。
- 记录基线:统计人工汇总工时、更新延迟、异常定位时长和数据缺项情况。
- 验证工具:分别让计划人员、现场人员和管理者完成真实任务,再决定是否扩大使用。
- 复盘取舍:保留有效字段,删除没人使用的字段;若关键依赖仍无法表达,再增加专业计划能力。
最终,我更看重的不是计划表有多少颜色、自动提醒有多少条,而是一次变更发生后,团队能否在短时间内说清楚:哪些批次受影响、谁来处理、最晚何时给出结果、是否会影响施工窗口。进场计划的价值不在于预测永远准确,而在于偏差出现时,组织能够快速发现、明确责任并做出可追溯的调整。
下一步可以从现有表格中抽取 20 至 30 条真实记录,按“需求,批次,验收,可用”重新整理,邀请实际填报者完成一次两周试点。用数据判断需要简单表格、在线协作还是专业进度计划能力,再决定投入。工具应服务于兑现承诺,而不是让现场为维护工具增加一套无效工作。
常见问题解答(FAQ)
1. 2026年做进场计划表,五类工具该怎么选?
我在准备一份进场计划,既要安排人员、设备和材料,又希望现场负责人能及时更新进度。Excel、在线表格和专业项目计划软件看起来都能做,我不确定差别是否值得额外付费。
先按协作复杂度选,而不是按功能数量选。单项目、少于20项任务、由一人维护时,Excel或WPS表格通常够用;多人异地同时更新,可考虑Google Sheets;需要任务依赖、资源分配和关键路径时,Microsoft Project更合适;需要在线甘特图、提醒和跨团队协作,可评估Smartsheet。
一个实用的比较方法是用同一份样例试用:设置12项任务、3个施工班组、10个工作日,再模拟一项材料晚到两天。观察工具能否快速显示受影响的后续任务、责任人和新完成日期。若仍要手工改十几处日期,专业排程功能才可能值回成本。
2. 一张可执行的进场计划表,至少应该有哪些字段?
我过去做表时只列了工作内容和计划日期,开工后才发现材料到货、人员进场和场地移交没人负责。我想知道哪些字段是真正影响执行的,哪些只是让表格看起来更复杂。
建议至少设置:任务编号、工作内容、区域或楼层、前置条件、计划开始与结束日期、责任人、班组或供应商、所需材料设备、当前状态、实际完成日期、风险备注。关键不是字段越多越好,而是每个字段都能回答“谁在什么条件满足后,在哪个区域完成什么工作”。
例如,“设备安装”应拆成设备到场、开箱验收、基础复核、吊装就位等任务,并标明前置条件和责任方。这样材料延误时,团队能区分是运输问题还是场地未交付,而不是只看到一个笼统的延期结果。
3. 进场计划表怎样更新,才能尽早发现延期?
我担心计划表变成每周汇报时才填一次的文档,现场问题发生了却没人及时看到。我想知道更新频率应该怎么定,以及怎样判断延期会不会影响后续工序。
把更新节奏绑定到现场管理节奏:每日记录实际完成量和阻塞事项,每周至少做一次计划滚动。不要只填“进行中”,还应记录剩余工期、阻塞责任人和预计解除日期;对关键任务,则应在条件变化当天更新。可以设置三种预警:开始日期已过但未开工、预计完成日晚于计划日期、前置任务未完成但后续任务即将开始。
比如计划周三到货、周四安装,周三确认运输延误后,就应立即检查安装班组和吊装资源是否需要改期,而不是等周五才标红。
4. 多人协作时,进场计划表最容易踩哪些坑?
我准备让项目经理、施工班组和供应商共同维护一份计划表,但担心大家改动格式、覆盖数据,或者各自使用不同版本。我想知道怎样设置规则,既方便更新又不让表格失控。
常见问题不是工具不够强,而是没有约定唯一数据源、修改权限和状态定义。先指定一份正式计划表,明确谁能改基准日期、谁只能更新实际进度,并统一“未开始、进行中、受阻、完成”的含义。若工具支持版本记录,应开启修改追踪。建议把计划基线和当前预测分开保存,不能用新日期直接覆盖原计划。
这样复盘时才能看出偏差何时出现、由什么原因造成。若供应商只需确认到货时间,可提供受限更新区域或表单入口,避免其误改任务依赖和整体排程。
文章包含AI辅助创作:提升效率必备:2026年度5大进场计划表格工具精选及使用指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/263408
读者评论
把“到场、验收、可用”拆成不同状态很关键。之前看周报写着材料已到,到了作业面才发现还没验收、也没移交;如果表里能分别记录责任人和时间,追问题会清楚很多。
我认同不要所有事项都要求每天更新。长周期设备和普通耗材的风险差异很大,统一高频填报容易变成复制旧数据。按需求日期设置预警窗口,再在承诺变化时立即更新,实际更容易坚持。
项材料、18台设备、6个分包队伍这个模拟场景挺有参考性,尤其是一个材料分批到货时,主计划表和到货批次表分开会比一行塞进所有信息好维护。选工具前让现场人员手机试填,也比只看功能演示靠谱。
