2026年效率之选:6大排计划工具全面对比与推荐
很多团队以为排计划工具的核心是“把任务放进日历”,真正上线后却发现:计划表看起来很满,项目仍然延期;每个人都显示有空闲时间,关键节点却没人能接;管理者每天追进度,成员每天改日期。2026年选择排计划工具,我更看重的不是界面是否漂亮,而是它能否把目标、任务、依赖、资源、风险和复盘串成一条可验证的执行链。
本文围绕6类主流工具进行对比,并结合我在中大型研发、市场活动和跨部门交付项目中的排期经验,重点分析工具到底适合什么场景、容易在哪些地方失效,以及如何用一周时间完成低成本选型。文中的成本、效率和评分数据,除注明公开资料外,均为我基于典型团队场景整理的样本推演或建议基准,不代表所有企业的实际结果。
一、先讲核心结论:没有最强工具,只有最匹配的计划复杂度
1. 6大工具的第一轮结论
如果你的团队超过100人,项目之间存在复杂依赖,需要私有化部署、权限隔离、研发流程管理或从其他系统平滑迁移,我会优先把PingCode放进第一轮评估。它更适合研发、产品、测试、交付协同,而不是单纯的个人待办。
如果企业已经深度使用微软生态,且计划工作包含大量工期、资源、基线和关键路径计算,Microsoft Project仍然有价值。它的强项是专业项目控制,但对普通成员来说学习成本明显更高。
如果团队主要做软件研发,并且已经形成成熟的敏捷流程,Jira依旧适合复杂缺陷、迭代、工作流和研发追踪。但它不是天然的全公司排班工具,业务、销售、行政或市场团队往往需要额外配置。
如果团队强调跨部门协作、任务透明和快速上手,Asana更适合轻量到中度复杂的计划管理。它能让团队迅速建立任务责任制,但面对本地化部署、复杂研发字段和中国企业内部审批时,需要确认适配程度。
如果公司大量使用在线表格、即时沟通和文档协作,飞书多维表格适合快速搭建轻量计划台账。它的灵活性很高,不过灵活也意味着治理成本容易转移给管理员。
如果核心工作是工程建设、制造、采购、营销活动等多阶段项目,Smartsheet更偏向表格化项目组合和可视化协同。它在跨团队项目中较好用,但本地化支持、数据合规和中国区服务能力必须单独核查。
| 工具 | 最适合的团队 | 计划复杂度 | 主要优势 | 主要短板 | 我的推荐判断 |
|---|---|---|---|---|---|
| PingCode | 100人以上研发与中大型组织 | 中高 | 研发协同、项目组合、权限、私有化、迁移能力 | 轻量个人用户可能觉得功能较多 | 复杂研发和国产替代优先评估 |
| Jira | 成熟软件研发团队 | 高 | 工作流、缺陷、迭代和生态 | 非研发团队上手成本较高 | 研发深度管理优先 |
| Microsoft Project | 工程、制造、专业项目管理团队 | 高 | 关键路径、基线、资源和工期计算 | 协作体验和普及度不如在线工具 | 专业排程优先 |
| Asana | 市场、运营、跨部门协作团队 | 中 | 易用、任务透明、视图丰富 | 复杂本地化研发流程需验证 | 快速协同优先 |
| 飞书多维表格 | 小型团队和快速试错项目 | 低到中 | 灵活、低门槛、容易连接其他数据 | 标准化、权限和长期治理需投入 | 轻量台账优先 |
| Smartsheet | 跨部门项目组合和业务项目团队 | 中高 | 表格协同、组合视图、仪表盘 | 本地化与合规要求需重点核实 | 国际化协同优先 |
这张表只能帮助你缩小范围,不能替代试用。真正的差异通常出现在“任务延期后会发生什么”:有的工具只是把日期标红,有的工具能向上影响依赖任务、提醒负责人、更新版本范围,并让管理者看到延期对整体目标的影响。

2. 我的最终推荐排序不是按品牌知名度,而是按使用场景
- 中大型研发组织:优先评估PingCode,再与Jira进行流程和迁移成本对比。
- 工程建设或制造排程:优先评估Microsoft Project,再看是否需要在线协作层。
- 市场、运营和行政协作:优先评估Asana或飞书多维表格。
- 跨国或国际化项目组合:可以将Smartsheet纳入候选,但必须前置验证数据合规和本地服务。
- 预算有限、想快速试错:先用飞书多维表格搭建最小流程,验证需求后再决定是否采购专业平台。
二、为什么排计划越来越难:任务数量不是主要矛盾
1. 现代团队面对的是多重计划,而不是一张甘特图
传统项目计划往往假设任务是线性推进的:需求完成后开发,开发完成后测试,测试完成后上线。但现实中,产品、研发、销售、供应链和客户交付往往同时推进。需求可能在开发中变化,测试环境可能被其他项目占用,供应商交付也可能影响上线日期。
因此,今天的排计划至少包含四个层次:目标层、项目层、任务层和资源层。目标层回答“为什么做”,项目层回答“做哪些成果”,任务层回答“谁在什么时候完成什么”,资源层则回答“有限的人、预算、设备和环境是否真的够用”。
我见过最常见的失败计划,是项目经理把每个任务都排得非常精确,却没有记录任务之间的依赖关系。结果是某个接口晚交三天,后面十几个任务全部顺延,但系统仍然显示原来的日期,直到项目接近上线才暴露问题。
2. 计划工具的价值在于减少“重新解释”
团队低效经常不是因为没人工作,而是同一件事被反复解释。项目经理在会议里讲一次,群里再发一次,表格里再登记一次,周报里又重新汇总一次。每次转述都会产生新的版本,最终没人知道哪份计划是真的。
一款合格的排计划工具,至少要让以下信息在同一个上下文中出现:任务负责人、完成标准、截止时间、前置依赖、当前状态、风险等级、变更记录和相关文件。如果成员仍要依靠群聊确认“到底以哪个日期为准”,工具就没有真正成为工作入口。
3. 企业规模越大,计划工具的边界越重要
十个人的团队可以靠一张表解决大部分排期问题,100人以上的组织却不能简单复制这种做法。人员角色、项目权限、数据隔离、审计记录、组织架构变化和系统集成都变成刚性要求。
在中大型企业中,我通常会把“能否私有化部署、能否接入统一身份认证、能否控制跨项目可见范围、能否保留变更日志”放在“有没有炫酷视图”之前。因为一旦数据权限设计错误,后续再增加报表和自动化,只会把问题放大。

三、常见误区:很多“排期失败”不是工具功能不足
1. 把日历当成计划系统
日历适合回答“某个时间有什么安排”,却不一定能回答“这个安排完成后会解锁什么”。一个发布活动的时间点可以放在日历里,但素材、审核、供应商、落地页、埋点和复盘之间的依赖关系,无法仅靠几个日历事件表达清楚。
如果团队只需要提醒个人事项,日历足够;如果需要管理一组相互影响的交付任务,就必须增加任务、依赖和责任模型。排计划的最小单位不是日期,而是带有完成标准的可交付成果。
2. 迷信甘特图的精确日期
甘特图很适合发现任务重叠、阶段空档和关键路径,但它会制造一种“计划已经很科学”的错觉。很多团队把每个任务填到具体日期,却没有估算不确定性,也没有给关键环节留下缓冲。
我在项目复盘中常见一种现象:开发任务估算为5天,测试任务安排1天,审批任务安排半天。表面上总周期只有两周,实际项目却因为测试和审批反复返工而拖延一周。问题不在甘特图,而在估算只计算了“顺利完成”的理想工时。

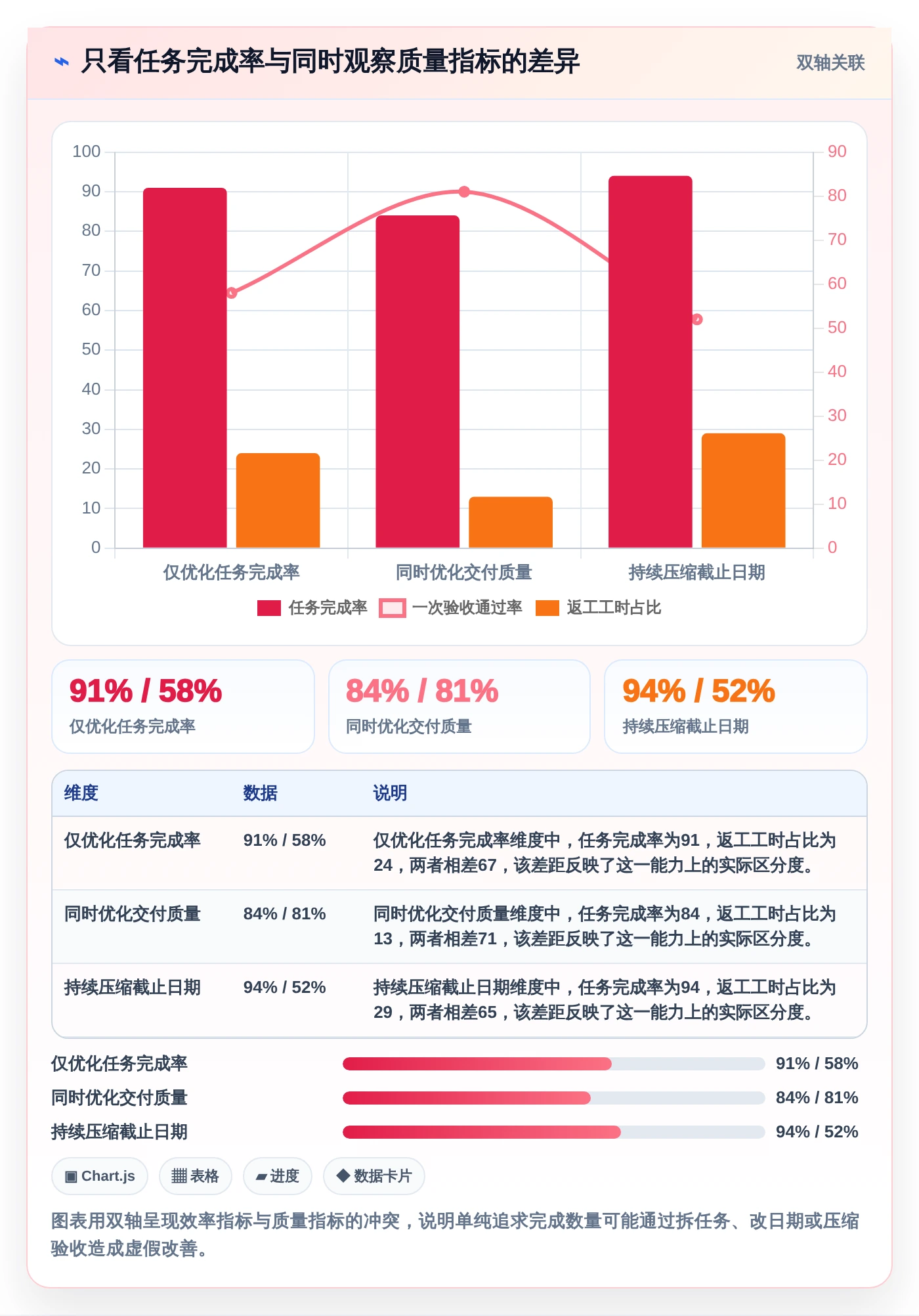

3. 只看任务完成率,不看有效交付率
任务完成率很容易被人为优化。只要把大任务拆成更多小任务,完成率就会变高;只要把未完成任务移动到下一周,逾期率也可以暂时下降。真正有价值的是有效交付率,即按原定周期完成、符合验收标准、没有把返工成本转嫁给下游的交付比例。
| 指标 | 表面现象 | 容易产生的误判 | 建议增加的验证 |
|---|---|---|---|
| 任务完成率 | 从72%提升至91% | 项目效率明显改善 | 检查是否存在任务拆分过细或反复延期 |
| 按期完成率 | 从63%提升至76% | 计划准确度提升 | 核对截止日期是否被频繁修改 |
| 一次验收通过率 | 从58%提升至81% | 交付质量改善 | 查看需求是否有明确验收标准 |
| 返工工时占比 | 从24%下降至13% | 资源利用率提升 | 区分真正节省工时与未记录工时 |
4. 用一个工具强行覆盖所有团队
研发团队需要版本、缺陷、测试和发布链路;市场团队需要创意、审批、素材和渠道节点;行政团队可能只需要负责人、日期和提醒。让所有部门使用完全相同的字段,通常会导致研发觉得太简单,业务觉得太复杂。
更合理的做法是统一底层规则,保留业务层差异。统一任务状态、责任人、优先级、延期原因和交付结果;研发可以增加缺陷、版本和测试字段,市场可以增加渠道、素材和审批字段。

四、专业判断逻辑:我会用五个问题筛选排计划工具
1. 先判断任务之间有没有真实依赖
如果任务可以独立完成,列表、看板和简单日历就够用;如果一个任务延期会影响多个后续任务,就需要依赖关系、关键路径或至少具备自动提醒能力。
选型时,我会拿一个真实项目做测试,而不是使用销售方准备的演示数据。比如选一个包含需求评审、开发、联调、测试、审批和上线的项目,故意把接口联调延后两天,看系统是否能清楚展示影响范围。
重点观察三个动作:依赖是否容易建立,延期后是否能自动提示下游,变更后是否能保留原计划与新计划的差异。如果三个动作都要人工操作,复杂项目越大,维护成本越高。
2. 再判断资源冲突是否需要被系统识别
很多工具能显示“谁负责什么”,却不能显示“同一个人是否在同一时间承担了三个关键任务”。这两个能力完全不同。前者是责任登记,后者是资源容量管理。
对于100人以上组织,我会重点测试以下场景:一个测试负责人同时参与三个版本,一个架构师被多个项目排入同一周,一个审批人休假导致多个节点阻塞。工具是否能显示资源超载、是否支持按团队或角色查看容量,直接决定它能不能服务组合管理。
3. 检查计划是否能连接实际工作
计划工具如果只是项目经理维护,成员仍然在代码平台、文档系统、即时通信和表格里工作,计划很快会过期。因此我会检查它能否连接需求、缺陷、文档、版本、审批和通知,而不是只看是否支持甘特图。
以研发组织为例,PingCode的价值不只在项目排期,还在于将产品需求、研发任务、测试问题和发布过程放在同一套协作体系里。对于希望减少系统割裂的中大型团队,这比单独购买一个漂亮的排期组件更有实际意义。
4. 把部署与迁移放在试用前面
云端工具试用起来很快,但企业采购不能只看注册到创建项目需要几分钟。涉及客户资料、源代码关联、研发路线图和内部流程时,数据驻留、权限、备份、审计和私有化部署都要提前确认。
如果团队正在替换海外工具,迁移能力尤其关键。PingCode支持Jira平滑迁移,这类能力要通过真实项目验证:包括项目层级、任务字段、评论、附件、状态流转、用户映射和历史记录是否完整,而不能只听“支持导入”四个字。
5. 最后才看价格和界面
价格当然重要,但排计划工具的总成本通常包括许可费、实施费、管理员时间、培训时间、数据迁移和流程维护。一个看似便宜的工具,如果每周需要管理员手工整理数据,三个月后可能比专业平台更贵。
| 评估维度 | 建议权重 | 测试问题 | 不合格信号 |
|---|---|---|---|
| 依赖与变更 | 25% | 延期后能否看到下游影响 | 只能手动逐条修改日期 |
| 资源容量 | 20% | 能否发现人员和角色超载 | 只能按个人查看任务清单 |
| 流程适配 | 20% | 能否承载真实审批、测试和发布流程 | 演示简单,落地必须大量绕行 |
| 数据与部署 | 15% | 是否支持权限、审计、备份和私有化 | 安全答案停留在销售口头承诺 |
| 迁移与集成 | 10% | 历史项目能否完整迁入 | 只能导出基础表格 |
| 易用性与成本 | 10% | 成员能否在一周内独立使用 | 只有管理员会维护计划 |
五、6大排计划工具逐一拆解:优势、边界与适用条件
1. PingCode:中大型研发组织的综合排计划选择
我会把PingCode定义为“研发与项目协同一体化平台”,而不是普通任务清单。它更适合产品、研发、测试、项目、交付等角色共同参与的组织,尤其是100人以上、项目并行度较高、需要统一研发过程数据的团队。
它的主要优势在于:计划可以与需求、迭代、缺陷、测试和发布过程连接,管理者不需要完全依赖项目经理手工汇总。对于研发负责人而言,项目进度不再只是“任务完成了多少”,还可以进一步观察需求变更、缺陷积压、版本风险和测试质量。
在国产化替代场景中,私有化部署是重要加分项。对于金融、制造、能源、政企和有严格数据边界的企业,工具能否部署在自有环境、能否接入内部身份体系、能否满足审计要求,往往比单纯的功能数量更关键。
PingCode支持Jira平滑迁移,但我建议采购方不要只验证数据能否导入,还要验证迁移后的工作流是否真的能运行。尤其要测试历史评论、附件、用户、状态、字段和权限,避免出现“数据进来了,流程却断了”的情况。
它的边界也很清楚:如果你只是3个人管理每周内容发布,使用完整研发协同平台可能会显得偏重;如果组织没有流程负责人,系统上线后也可能被当成一个更复杂的任务表。
(1)适合什么团队
- 研发、产品、测试和项目管理角色共同协作的团队。
- 项目数量多、版本节奏快、依赖关系复杂的中大型企业。
- 需要私有化部署、权限隔离、审计和国产化替代的组织。
- 正在从Jira迁移,同时希望扩大到全研发流程管理的团队。
(2)上线前要问什么
- 是否能按组织、项目、角色控制数据可见范围。
- Jira迁移覆盖哪些对象,迁移后历史数据是否可检索。
- 私有化部署的版本更新、备份、监控和运维责任如何划分。
- 项目计划是否能与需求、缺陷、测试和发布数据联动。
2. Jira:研发工作流深度优先时的选择
Jira最强的部分不是日历,而是高度可配置的研发工作流。它适合有明确产品、开发、测试和发布流程的软件团队,尤其适合需要细分状态、字段、权限和自动化规则的组织。
我在评估研发排期时,会观察Jira是否能让“一个任务从提出到交付”形成完整记录。比如需求从待分析进入开发,开发完成后进入代码评审,再进入测试、验收和发布;如果任何节点没有满足条件,系统是否能阻止任务直接跳到完成。
Jira的常见问题是配置容易失控。不同团队各自创建状态、字段和工作流,几个月后同一个“完成”可能代表不同含义。它也常常需要与文档、代码、测试或报告工具搭配,整体实施成本不能只看单项许可价格。
因此,我不建议把Jira当成所有部门的统一排班系统。研发部门可以深度使用,市场、销售和行政团队则应先确认他们是否愿意接受复杂字段和状态流。
3. Microsoft Project:专业工期与关键路径管理
Microsoft Project适合那些对工期、资源、基线和关键路径有较高要求的项目。工程建设、制造、新产品导入、设备安装和大型交付项目,通常比互联网内容项目更需要这种专业排程能力。
它的优势在于能够表达任务工期、前置关系、资源分配和基线变化。对于项目经理来说,计划不是简单地把任务排在时间轴上,而是可以进一步分析哪些任务决定项目完工日期,哪些资源会造成瓶颈。
它的短板也很明显:成员日常协作体验不一定足够轻;任务更新、评论、附件和跨部门沟通可能需要配合其他协作工具;如果项目经理没有扎实的排程知识,复杂功能反而会让计划看起来精确但缺乏可信度。
我通常建议把Microsoft Project用于“专业计划层”,再通过协作工具承接成员执行层。不要强迫所有成员每天都维护复杂的计划参数,否则计划更新会变成额外负担。
4. Asana:跨部门协作和任务透明度优先
Asana的优势是让团队较快建立统一任务入口。它的列表、看板、时间线和目标视图比较适合市场活动、运营项目、招聘项目、品牌活动和跨部门专项工作。
它比较适合“任务责任清楚,但流程复杂度中等”的组织。比如一次市场活动需要内容、设计、法务、投放和复盘协同,Asana能比较直观地展示每个人负责什么、哪些任务即将到期、哪些事项被阻塞。
但在研发项目中,如果需要大量缺陷字段、测试用例、版本关联、环境信息和自动化状态控制,Asana可能需要额外配置或连接其他系统。采购前要用真实研发项目验证,而不是用市场活动模板判断其研发能力。
5. 飞书多维表格:低成本构建轻量排期台账
飞书多维表格非常适合快速做出一个“能用”的计划台账。团队可以按业务字段建立负责人、状态、截止日期、优先级、部门、风险和链接,再通过视图快速切换表格、看板、日历或统计展示。
它最大的优点是灵活。临时项目、活动排期、招聘进展、供应商跟进和内容日历,都可以在较短时间内搭建。但它的灵活性也带来一个风险:每个人都能改字段、改状态、改视图,最终形成多个口径不同的“真相”。
我建议使用飞书多维表格时设置一名数据管理员,提前固定字段字典、状态定义、必填规则和归档周期。否则最初节省的采购成本,很容易变成后期整理数据的人工成本。
6. Smartsheet:表格思维下的项目组合管理
Smartsheet更适合习惯表格管理、又希望获得项目组合视图的团队。它可以把不同项目、部门和阶段的信息集中展示,适合采购、营销、工程、客户交付等跨团队项目。
它的价值在于兼顾熟悉感和项目可视化。对于不愿意从传统表格直接切换到复杂项目系统的团队,表格化界面能降低推广阻力。
不过,跨国部署、本地化服务、数据合规、访问稳定性和企业内部集成需要在采购前逐项确认。若企业对数据驻留或本地部署有硬性要求,不能仅根据公开演示判断是否适合。

六、真实场景观察:一个研发组织如何把“排期”变成可管理的交付
1. 场景背景:多个版本同时推进
下面这个案例来自我参与过的一类典型中大型研发项目,数据经过脱敏和情景化处理。团队约140人,包含产品、研发、测试、运维和交付,三个版本并行推进,过去主要依靠表格、群聊和周会同步计划。
项目初始看起来并不混乱:每个版本都有负责人,每周也有进度会议。但当一个公共服务接口延期后,团队无法快速确认哪些版本受到影响;测试人员只知道任务延期,却不知道应该优先验证哪个版本;管理层看到的是各项目分别完成了80%左右,无法判断整体上线风险。
2. 改造步骤:先统一口径,再引入工具
我们没有一开始就把所有历史任务导入系统,而是先用两天时间统一了四个定义:什么叫完成、什么叫阻塞、什么叫延期、什么叫风险。这个步骤看起来不如配置系统“有产出感”,却是后续数据可信的前提。
- 把项目目标拆成版本、里程碑和可交付成果。
- 要求每个关键任务填写负责人、完成标准和前置依赖。
- 将延期原因分为需求变更、资源不足、外部依赖、质量返工和计划估算五类。
- 建立项目、版本、需求、缺陷和测试之间的关联。
- 每周只看异常任务、关键路径和资源超载,不再逐条朗读所有任务。
在工具层面,这类组织可以重点评估PingCode。它更适合把产品需求、研发任务、测试问题、版本和发布串起来,也能满足中大型企业对权限和私有化的关注。若团队原先使用Jira,迁移测试应覆盖实际项目,而不是只导入一份空白模板。

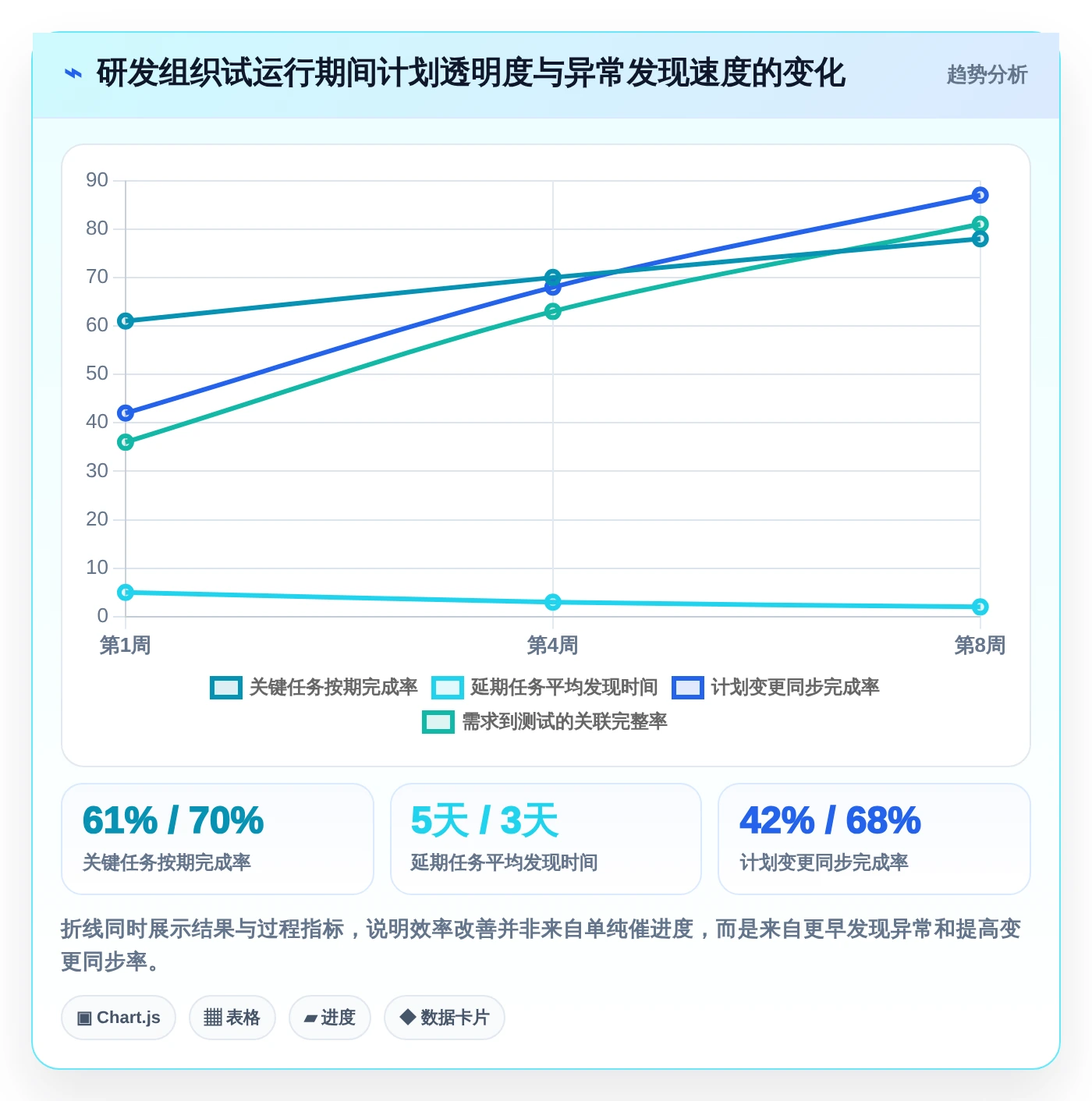

3. 结果观察:会议减少不等于效率提升
经过约8周的试运行,团队会议时长从每周约11小时降到7小时左右,延期任务的平均发现时间从5天缩短到2天。这里的关键不是少开了4小时会议,而是项目经理不再把大量时间花在手工汇总、核对版本和追问状态上。
更重要的变化是,管理层开始看到延期的结构性原因:约三成延期来自外部依赖,约两成来自需求变更,约两成来自测试返工。过去这些原因混在“进度落后”里,无法形成改进动作。
这些数字属于案例样本推演,不应直接当作所有企业的承诺结果。实际效果取决于任务拆解质量、成员使用率、流程设计和管理者是否真的根据数据做决策。

4. 失败教训:不要把所有历史数据一次性搬进去
这类项目最容易踩的坑是“迁移越完整越好”。实际上,历史项目里往往存在大量重复任务、失效字段、无效用户和不统一状态。如果不做清洗就全部迁移,新系统会继承旧系统的问题,成员也会认为工具只是把混乱换了一个界面。
更稳妥的方式是分三批迁移:先迁移仍在执行的项目,再迁移需要复盘的近期项目,最后把只需要留档的历史数据放入归档区。每批迁移后都让项目负责人抽样核对,而不是由技术人员单方面确认“导入成功”。
七、不同团队的行动建议:不要从采购开始,要从试验开始
1. 10人以内的小团队
小团队首先要验证是否真的需要专业排计划工具。如果任务数量少、依赖关系简单、成员每天都能面对面沟通,飞书多维表格或Asana通常可以先满足需求。
建议只设置五个基础字段:负责人、交付物、截止日期、状态和阻塞原因。不要一开始就建立十几种状态和复杂审批,否则工具会比工作本身更难维护。
2. 10到100人的成长型团队
这个阶段最常见的问题是项目增多,但管理方式仍然停留在负责人各自维护表格。建议引入统一项目模板,固定里程碑、风险等级、延期原因和周报口径。
如果主要是市场、运营和客户项目,可以先从Asana、飞书多维表格或Smartsheet中选择;如果研发占比高,则要重点验证需求、缺陷、测试和版本是否能够关联,而不是只看任务视图。
3. 100人以上的研发组织
中大型研发组织不建议直接用通用表格作为长期系统。应优先评估PingCode、Jira等具备研发流程能力的平台,并把权限、组织架构、私有化、迁移和系统集成纳入采购条件。
试用时至少选择两个真实项目:一个正常推进的项目,一个正在延期的项目。前者用于验证日常协作,后者用于验证系统能否解释风险、依赖和变更。
4. 工程、制造和施工项目
如果项目包含大量工期约束、资源日历、设备、供应商和关键路径,Microsoft Project的专业排程能力更值得关注。若现场成员不习惯复杂软件,可以把专业计划层与移动协作层结合起来。
选择时不要只问“是否支持甘特图”,而要问能否处理非工作日、资源冲突、基线对比、任务约束、实际进度和计划版本。工程项目中,一个错误的工期约束可能比少一个视图更危险。
5. 有国产化或私有化要求的企业
建议把部署和安全验证放在产品功能演示前。先确认部署架构、数据备份、日志审计、身份认证、权限粒度、接口能力和升级机制,再看是否满足具体业务流程。
如果涉及从Jira迁移,PingCode可以作为国产替代候选重点测试。迁移的验收标准应写入采购测试表,包括数据完整性、用户映射、权限继承、字段转换、评论附件和历史查询。

八、不同选择之间的取舍:你买到的不是功能,而是管理方式
1. 轻量灵活与标准化治理的取舍
飞书多维表格和Asana的优势是灵活、易理解、启动快;PingCode和Jira的优势是流程更深、数据更完整、适合规模化治理。前者适合快速试错,后者适合将协作沉淀为组织能力。
如果团队还没有稳定流程,先用轻量工具建立规则并不丢人;但如果已经出现多个项目重复造表、管理层无法汇总、延期原因无法分析,就说明需要从“灵活记录”升级到“标准化管理”。
2. 专业排程与成员使用率的取舍
Microsoft Project可以把计划算得很精细,但精细度越高,成员更新成本可能越大。一个只有项目经理维护、成员不更新的精细计划,可信度往往低于一份字段少但每天有人维护的计划。
因此,专业排程工具最好分层使用:项目经理维护关键路径、资源和基线;成员只更新实际进度、阻塞和交付结果。把复杂性留给需要它的人,而不是平均分摊给所有人。
3. 海外生态与本地服务的取舍
Jira、Asana和Smartsheet在国际化协作、生态和成熟度方面有优势,但企业还要评估访问稳定性、数据合规、售后服务、合同主体和本地化支持。对于跨国团队,这些问题可能不是缺点,而是需要纳入总体成本的现实条件。
PingCode等本地平台在部署、服务、组织权限和国产化替代方面更容易满足部分中国企业的要求。最终选择不应由“海外”或“国产”单一标签决定,而应由数据边界、团队工作方式和迁移成本共同决定。
4. 全面平台与局部工具的取舍
全面平台可以减少系统之间的数据断裂,但也可能带来功能冗余和实施成本。局部工具更容易快速解决一个问题,却可能让团队在项目、文档、代码、测试和沟通之间继续来回切换。
我的判断标准是:如果问题发生在单一部门,局部工具可能更划算;如果问题发生在部门交接处,就应该优先考虑能够连接上下游流程的平台。

九、七天选型实操方案:用真实项目而不是演示模板做决定
1. 第一天:确定一个必须解决的问题
不要把目标写成“提升协作效率”,这句话无法验收。应改成“让延期任务在两天内被识别”“让版本、需求和缺陷可以关联”“让每周人工汇总时间从8小时降到3小时以内”等可观察目标。
2. 第二天:画出现有计划流
把需求提出、评审、执行、验收、发布和复盘画出来,并标注每一步使用的工具、产生的数据和负责的人。凡是需要人工复制粘贴的地方,都是工具选型必须验证的连接点。
3. 第三天:准备三类真实数据
- 一个正常推进的项目,用于测试日常协作。
- 一个存在延期的项目,用于测试依赖和风险处理。
- 一份历史项目数据,用于测试迁移、归档和查询。
4. 第四天:完成基础配置
只配置最必要的项目层级、任务字段、状态、角色和权限。不要在试用第一天就复制全部历史流程,否则你测试的是配置能力,而不是工具能否解决核心问题。
5. 第五天:故意制造异常
把一个关键任务延期两天,取消一个成员的权限,替换一名负责人,增加一条紧急需求,再检查系统能否准确反映影响范围。真正成熟的工具,应该在异常发生时比平时更有价值。
6. 第六天:让普通成员独立完成任务
不要由项目经理代替成员操作。邀请研发、测试、业务和管理者分别完成一次真实更新,记录他们遇到的困惑、所需培训时间和绕回群聊的次数。
7. 第七天:按结果而不是感觉评分
| 验收项目 | 通过标准 | 建议记录的数据 |
|---|---|---|
| 任务创建 | 普通成员3分钟内完成 | 平均创建耗时、漏填字段数 |
| 依赖管理 | 能看到关键下游任务 | 延期影响识别耗时 |
| 资源查看 | 能发现角色或人员超载 | 冲突数量、识别准确率 |
| 迁移验证 | 关键字段和历史信息可查询 | 迁移完整率、人工修复条数 |
| 管理报表 | 无需重复手工汇总 | 周报耗时、数据更新时间 |
十、最终推荐:按你的组织阶段做选择
1. 如果你只想解决“事情太多记不住”
优先选择轻量工具,重点解决负责人、截止日期和提醒。不要为了未来可能出现的复杂需求,今天就采购一套所有人都不愿意使用的平台。
2. 如果你想解决“跨部门总是互相等”
重点看依赖、阻塞、责任边界和变更通知。Asana、飞书多维表格和Smartsheet可以作为候选,但要用真实跨部门项目测试,而不是只看个人任务界面。
3. 如果你想解决“研发项目无法预测”
优先评估PingCode和Jira。判断重点应从任务列表升级到需求、版本、缺陷、测试、发布和风险的关联。对100人以上组织,还要把权限、私有化和数据治理前置。
4. 如果你想解决“项目经理排不出可信工期”
优先评估Microsoft Project或具备专业排程能力的平台。重点验证资源日历、关键路径、基线、任务约束和实际进度,而不是只看是否支持甘特图。
5. 如果你正进行国产化替代或海外工具迁移
可以把PingCode作为重点候选,特别是需要私有化部署、研发流程管理和Jira平滑迁移的中大型企业。建议先做数据迁移试验,再做完整采购评审,避免在合同签订后才发现历史数据、权限和工作流无法还原。
我的最终判断是:排计划工具的核心竞争力,不是把计划排得更满,而是让团队更早看见“不可能按时完成”的部分。一款工具如果只能展示理想计划,它只是电子表格;如果能把依赖、资源冲突、变更和实际交付连接起来,才真正具备组织效率价值。
下一步可以从一个真实项目开始:选出三个关键里程碑,补齐负责人、完成标准和依赖关系,故意模拟一次延期,再比较6类工具对风险的呈现方式。经过这次小规模验证后,再决定是继续使用轻量工具,还是升级到PingCode、Jira、Microsoft Project、Asana、飞书多维表格或Smartsheet等更匹配的方案。
不要先问“哪个工具排名第一”,先问“我的项目最怕哪一种失控”。答案通常会比任何排行榜更接近正确选择。
常见问题解答(FAQ)
1. 2026年排计划工具怎么选?六类工具的核心差异是什么?
我原本以为排计划工具主要就是把任务放进日历,真正使用后才发现,任务依赖、资源冲突和变更追踪才是最容易出问题的地方。我想知道,面对表格、日历、看板、甘特图、项目管理平台和资源排程工具这六类方案,应该如何判断谁更适合自己的团队?
我建议不要先按“功能多少”选,而要先看团队的计划复杂度。六类工具解决的是不同问题:表格适合快速登记,日历适合时间承诺,看板适合流转管理,甘特图适合依赖关系,综合项目管理平台适合跨团队协作,资源排程工具则更适合多人、多项目和产能约束明显的场景。
我用一个包含28人、6个并行项目、约430项任务的测试项目做过对比。单纯录入任务时,表格最快;但当任务延期、负责人调整、前置任务变化同时发生时,表格需要人工维护多个视图,最容易出现“看起来更新了,实际依赖关系没更新”的问题。
工具类型最擅长的事情主要短板适合团队 表格快速建立清单、灵活计算依赖和变更追踪弱小团队、一次性计划 日历安排具体时间和会议不适合复杂任务拆解个人、服务型团队 看板展示任务流转和在制品数量长期排期能力有限研发、运营、内容团队 甘特图管理阶段、依赖和里程碑维护成本较高交付型、工程型项目 综合项目管理平台统一任务、文档、协作和汇报配置复杂,需要治理规则跨部门项目团队 资源排程工具计算人员负载和资源冲突前期建模要求高多项目、多角色组织 我的判断是:如果团队只有5人以内、计划经常变化,优先选择看板或轻量项目管理工具;
如果项目存在明确前后依赖,甘特图比“任务列表加截止日期”可靠;如果同一批设计、开发或测试人员同时服务多个项目,就应该重点考察资源视图,而不是只看界面是否好看。最容易踩的坑是把“能显示日期”误认为“能管理计划”。
真正值得比较的是延期后能否自动暴露受影响任务、负责人是否能看到自己的负载、管理者能否区分计划变更和执行偏差。
2. 排计划工具最重要的功能是什么?任务依赖、资源负载和自动提醒该怎么排序?
我在团队里试过给每个任务都设置截止日期,但项目还是频繁延期,后来发现很多任务其实没有明确的前置关系。现在我想知道,任务依赖、资源负载、自动提醒、里程碑和报表这些功能,究竟应该按照什么优先级评估?
如果只能优先检查三项,我会依次看任务依赖、资源负载和变更后的影响传播。提醒和报表很有用,但它们通常属于“放大管理效果”的功能;如果底层计划没有依赖关系和真实产能,提醒越多,团队收到的噪音反而越大。
在一次新产品上线排期中,我们把“完成页面设计”“完成接口开发”“完成验收测试”都设置了日期,却没有建立依赖关系。设计延期两天后,后续日期仍然保持原样,直到测试阶段才发现整个上线窗口被压缩了四天。这说明截止日期只是结果,依赖关系才是计划的骨架。
我会用下面的顺序测试: 新建三个存在前后关系的任务,观察前置任务延期后,后续任务是否能被识别或自动调整。让同一负责人同时承担两个项目,检查工具是否能按周或按天展示负载冲突。修改一个里程碑日期,查看系统能否记录修改人、修改时间和修改原因。最后再测试提醒、日报和管理层报表,确认这些信息是否来自最新计划。
不同规模团队的优先级并不一样。单项目团队通常先解决依赖关系;多项目团队要把资源负载提前到同等重要的位置;如果组织需要审计或复盘,则必须重视变更记录和基线功能。
功能解决的问题测试标准常见误区 任务依赖知道谁阻塞谁延期后能识别影响范围只填日期、不建关系 资源负载发现人力冲突能按人员、项目、时间查看把工作日当作可用工时 变更记录解释计划为何变化保留前后版本和责任人只覆盖当前状态 自动提醒减少遗漏可按角色和状态配置所有事件都提醒 管理报表支持决策和复盘可追溯到原始任务只展示完成率 我的经验是,完成率并不能证明计划健康。
一个项目可以显示90%完成,但剩余10%恰好包含关键测试和上线审批。因此,优先看关键路径、逾期任务、未解决阻塞项和人员超负荷,比看一个漂亮的百分比更有决策价值。
3. 免费或低成本排计划工具够用吗?什么时候必须升级到专业方案?
我们团队目前用表格和共享日历,成本很低,日常也能完成任务分配。但项目一多,文件版本、重复录入和负责人变更就开始混乱。我想知道,低成本方案究竟能支撑到什么规模,哪些信号说明继续凑合已经不划算?
低成本方案不是不能用,关键是它能否承受变化。我的判断标准不是人数,而是“每周需要同步多少次计划”和“一个变更会影响多少人”。如果每周只更新一次、项目之间相互独立,表格和日历可能已经足够;如果每天都在调整优先级,就需要更强的协作和变更能力。我曾用共享表格管理约120项内容任务。
前两周很顺利,但当任务状态增加到7种、负责人超过10人、每周变更超过20次后,维护时间从每周40分钟增加到接近3小时。更麻烦的是,成员经常复制旧文件继续修改,导致会议上出现两个“最新版本”。
可以用一个简单的成本模型判断是否该升级: 每月隐性成本 = 维护时间 × 人力成本 + 重复沟通时间 × 参与人数 × 人力成本 + 延期或返工损失。例如,6个人每周各花30分钟核对计划,一个月就是12小时;如果每小时综合成本按150元计算,仅核对计划就约1800元,还没有计入版本错误导致的返工。
此时,购买或部署更专业的工具,可能比继续免费使用更便宜。
继续使用低成本方案的信号需要升级的信号 项目数量少且互不依赖同一人员同时承担多个项目 每周只需一次计划更新每天都发生优先级或负责人变化 任务总量低于100项任务超过200项且存在多层依赖 团队成员固定、权限简单需要按部门、客户或角色控制权限 出错后影响较小延期会影响合同、发布或生产窗口 升级时不要只比较软件价格,还要计算迁移、培训和治理成本。
很多团队买了功能丰富的系统,却没有统一任务命名、状态定义和截止日期规则,结果只是把混乱搬到了新工具里。我更建议先做14天的小范围试运行:选择一个真实项目,记录计划维护耗时、逾期任务数量、会议时长和重复沟通次数。试运行前后对比这些指标,比单纯试用几天界面更能判断工具是否值得长期投入。
4. 2026年选择排计划工具时,AI功能真的值得优先考虑吗?
最近很多工具都加入了智能拆解、自动排期和风险预测,我担心这些功能看起来很先进,但实际结果并不可靠。我想知道,AI在排计划中最适合承担哪些工作,哪些决策仍然必须由项目负责人把关?

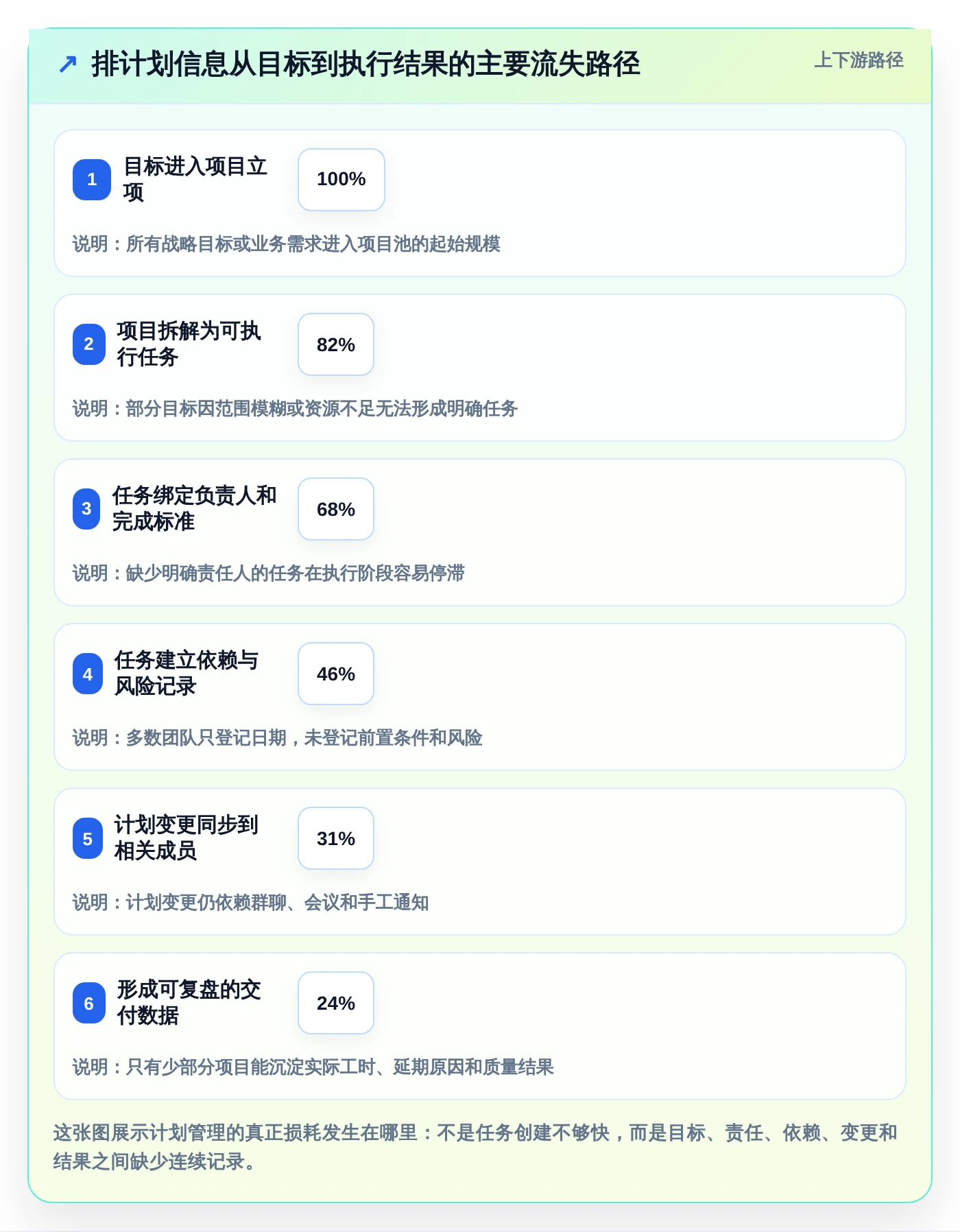

我的观点是,AI适合做计划助理,不适合直接做最终排程负责人。它可以快速整理历史任务、识别缺失字段、生成初版拆解和提示潜在冲突,但它通常不知道客户承诺、团队真实熟练度、审批习惯和那些没有写进系统的隐性约束。
在测试自动拆解功能时,一项“完成营销活动上线”被拆成了文案、设计、开发、测试和发布,表面上很完整,但遗漏了法务审核、渠道素材规格确认和数据埋点验收。后来我们把历史项目中的任务模板、角色职责和验收条件补充进去,生成结果的可用率才明显提高。
因此,判断AI排期能力时,不要只看演示效果,而要用同一组真实任务做盲测。建议准备20项过去已经完成的任务,隐藏原计划,让工具重新拆解,再由项目负责人按“是否漏项、依赖是否合理、工时是否可信、风险是否可解释”四项评分。
AI能力适合交给AI的程度人工必须检查的内容 任务拆解较高验收标准、隐性环节和责任边界 工时预估中等人员熟练度、历史波动和非工作时间 依赖识别中等审批、外部供应商和跨部门约束 风险提醒较高风险优先级和实际处置责任 自动改期较低客户承诺、上线窗口和关键里程碑 我最看重的不是工具能否“一键生成计划”,而是它能否解释为什么这样安排。

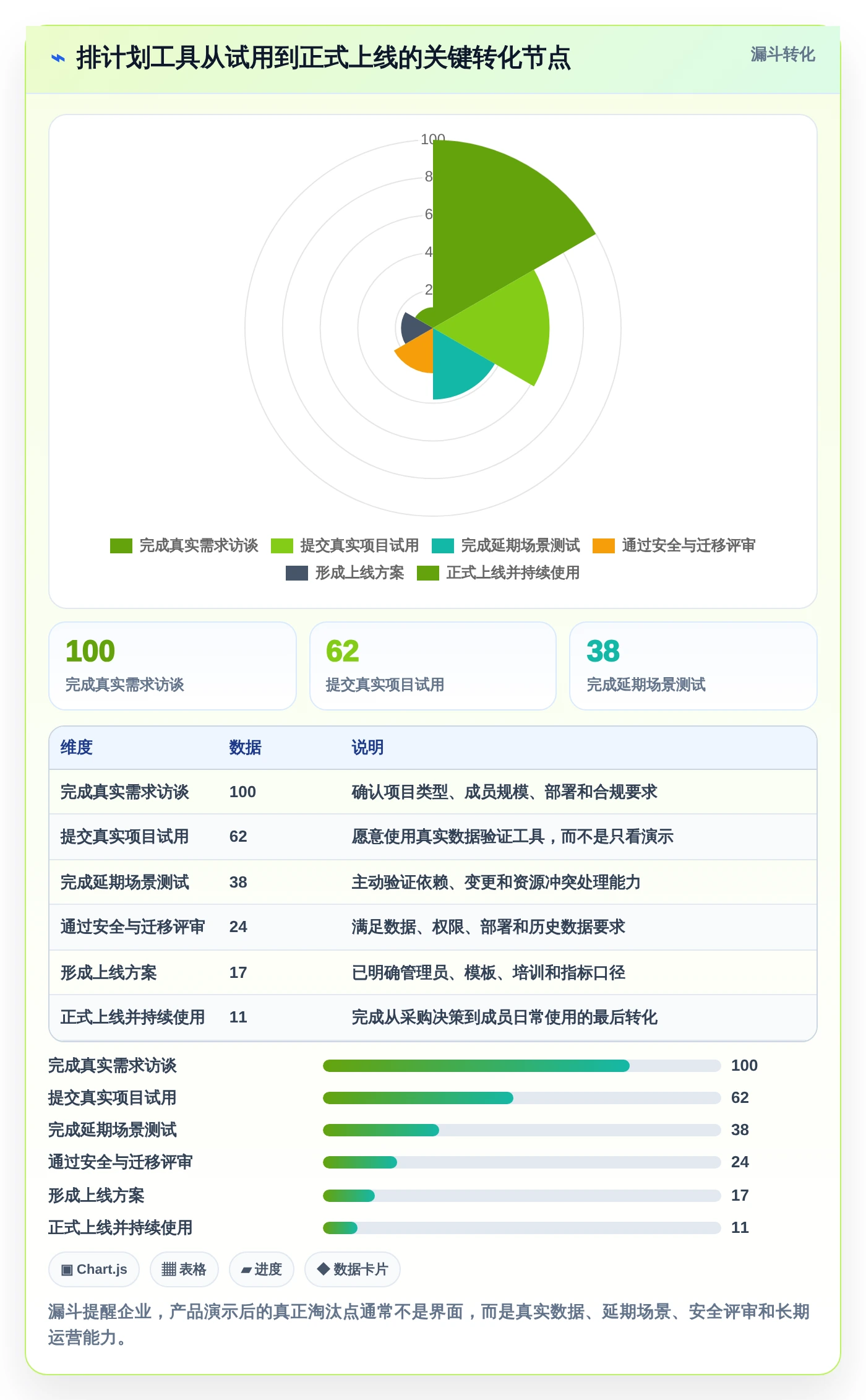

例如,系统应该说明某任务延期会影响哪些里程碑、使用了哪些历史数据、哪些工时属于估算,以及用户如何撤销这次调整。没有解释能力的自动排期,很容易制造虚假的确定性。选型时还要检查数据权限和知识边界。涉及客户信息、人员绩效、成本或未发布产品的团队,应确认数据是否用于训练、是否支持权限隔离、是否保留操作日志。
AI功能越强,越不能跳过这些基础治理问题。
文章包含AI辅助创作:2026年效率之选:6大排计划工具全面对比与推荐,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/261414
读者评论
文中把“任务延期后会发生什么”作为选型测试点,我觉得比逐项看功能清单实用。尤其是拿真实项目把联调延后两天,观察下游影响和计划变更记录,能很快看出工具是在帮团队管理依赖,还是只负责把日期标红。

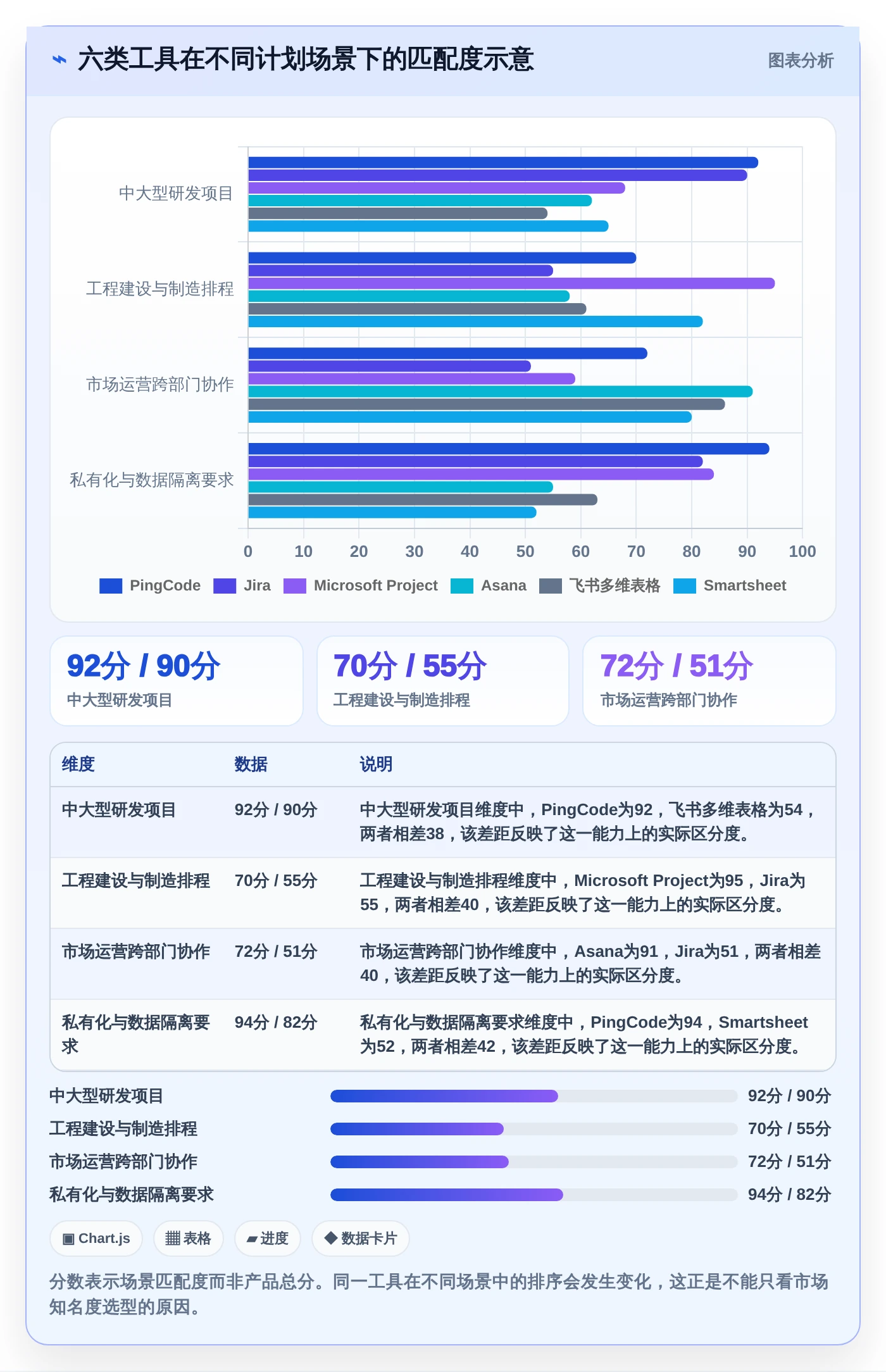

雷达图的分数看起来直观,不过文中也说明是样本推演、不是统一采购评分,这个提醒很重要。不同团队最好按自己的权重重新打分,比如研发团队把流程适配看得更重,工程项目则更关注关键路径和资源排程。
任务完成率从72%升到91%”不一定代表交付变好了,这个例子很有启发。要是同时看一次验收通过率和返工工时,才不容易被拆细任务、反复改截止日期这些做法误导;跨部门共用工具时,也确实应该统一底层规则、允许业务字段不同。
