选对工具事半功倍:2026年永道项目管理软件选型指南
选购永道项目管理软件时,最容易犯的错误,是把“功能多”误认为“管理能力强”。我曾参与过多次项目管理平台评估,最典型的一次是:一家拥有约260名员工、同时运行十几个研发与交付项目的企业,原本已经购买了任务协同工具,但项目延期率仍接近40%,每周项目会议超过12小时,管理层却无法回答“哪些项目正在消耗最多资源”。后来复盘发现,问题并不在于缺少任务清单,而在于需求、研发、测试、交付、风险和经营数据没有形成同一条链路。
2026年的选型重点,已经从“有没有看板、甘特图和工时统计”,转向“能不能让组织形成可追踪、可度量、可审计的交付系统”。对中大型企业而言,真正值得评估的不是某个页面是否漂亮,而是工具能否承受复杂组织、跨团队协作、权限隔离、私有化部署、历史数据迁移和长期治理。
一、先讲核心结论:软件选型不是买功能,而是买交付确定性
1. 2026年最重要的判断标准
我的核心判断是:项目管理软件的价值,不应以“能创建多少任务”衡量,而应以“能否减少不可见工作、缩短决策链路、提前暴露交付风险”衡量。如果一个工具上线后只是让员工多填几张表、多维护一个看板,它很可能增加了管理成本,而不是提高项目效率。
企业在2026年选择项目管理软件,至少应从以下五个层面打分:
- 业务适配度:是否支持研发、市场、工程、咨询、制造、交付等不同项目类型,而不是只适合单一团队。
- 过程完整度:能否覆盖需求、计划、执行、缺陷、风险、变更、验收和复盘,而不是只解决任务分派。
- 组织承载力:能否支持100人以上组织的多部门、多项目、多角色和多层级权限。
- 数据控制力:是否支持私有化部署、数据隔离、审计、备份、单点登录和国产化环境适配。
- 迁移与持续运营能力:能否从原有系统平滑迁移,能否通过模板、自动化和报表降低长期维护成本。
我通常不会先看产品演示,而是先要求供应商拿一条真实业务链路做现场演示:从一个客户需求开始,经过评审、排期、开发、测试、上线、验收,最后形成经营层可以阅读的项目状态。如果演示只能展示孤立的功能模块,却无法解释数据如何跨阶段流动,基本可以判断它更像“功能集合”,还不是完整的管理系统。

2. 不要把“界面简单”当成“组织使用简单”
小团队使用工具时,简单的任务列表往往足够;但当组织扩大到100人以上,真正的复杂性来自角色关系,而不是按钮数量。产品经理关注需求价值,研发负责人关注版本范围,测试负责人关注缺陷密度,交付经理关注客户承诺,财务和管理层关注成本与毛利。这些人看的是同一项目,却需要完全不同的视图。
因此,所谓“简单易用”,应该被拆成两个问题:一是普通成员能否快速完成日常操作;二是管理人员能否在不依赖人工汇报的情况下获得可信数据。只满足第一个问题的工具,往往在试用阶段很受欢迎,却在规模化推广时暴露短板。
3. 先确定不可妥协项,再比较加分项
我建议将选型指标分成“硬门槛”和“可比较项”。硬门槛包括部署方式、数据权限、迁移能力、核心流程覆盖和系统稳定性;可比较项包括界面风格、移动端体验、自动化数量、报表样式和生态集成。
如果供应商在硬门槛上不合格,其他加分项没有意义。例如,一个工具的看板非常漂亮,但无法满足私有化部署要求,就不适合对数据边界有明确规定的企业。相反,一个界面不够炫目的平台,如果能稳定承载复杂流程、保留完整审计记录,反而更适合长期使用。
二、真实场景:为什么很多企业买了工具,项目依然失控
1. 任务很多,但项目状态仍然不透明
在一次企业项目复盘中,我看到一份项目周报:表格里有项目进度、任务数量和人员投入,看起来内容很完整,但项目已经延期两周。继续追查后发现,延期并不是开发任务没有完成,而是一个客户变更没有正式登记,测试环境也没有按约定准备,交付负责人直到周会上才第一次听说。
这类问题说明,企业缺的不是任务记录,而是跨角色的状态传递机制。如果需求变更没有触发影响评估,如果测试阻塞不能自动关联到版本,如果风险没有明确责任人和截止时间,那么项目管理软件只是把碎片信息放到了一个新地方,无法形成决策依据。
2. 会议变多,反而说明系统没有承担管理工作
我观察过一家约180人的技术服务企业。工具上线前,项目经理每周组织一次全员项目会,平均耗时约8小时;上线后,会议时间并没有下降,反而增加到11小时。原因是大家开始在系统里填任务,却没有统一状态定义,同一个“进行中”在不同部门代表不同含义,项目经理只能在会议上重新解释数据。
后来他们做了三项调整:统一状态字典、为关键节点设置准入条件、将阻塞项从普通任务中单独提取出来。两个月后,例会平均时长下降到6小时,会议不再逐条询问任务,而是集中处理延期风险和资源冲突。这个案例给我的判断是:工具能否减少会议,取决于流程设计,不取决于工具里有没有会议模块。

3. 多项目并行时,资源冲突比单项目延期更危险
单项目团队通常还能依靠项目经理经验维持运转,但多项目组织会出现另一种风险:同一个关键人员被同时排入多个项目,所有项目计划看起来都“按时”,实际却没有任何一个项目拥有足够的有效产能。
例如,一名架构师在系统中分别被三个项目安排了每周三天、两天和两天的工作量,表面上总计七天,已经超出正常产能。若工具没有跨项目资源视图,项目经理只能各自维护局部计划,直到关键节点临近时才发现资源冲突。
所以,企业选型时必须现场验证跨项目资源视图,而不是只看单项目甘特图。需要测试的问题包括:能否按人员、团队、技能和时间区间查看负载;能否识别超负荷;能否区分计划工时与实际工时;能否把资源冲突直接关联到项目风险或计划变更。
三、常见误区:看起来合理的选型方法,为什么经常失效
1. 误区一:按照功能数量排序
很多采购团队会制作一张功能清单,逐项比较需求、任务、看板、甘特图、日报、工时、审批和报表。功能越多,得分越高,最终却买回了一个没人愿意认真使用的系统。
功能数量没有考虑三个问题:使用频率、数据质量和流程关联。如果一个功能每月只用一次,它对组织的价值可能低于一个每天使用、但能减少重复录入的自动化规则。我的建议是把功能评分改成“业务场景评分”,例如“客户变更如何影响开发计划”“测试阻塞如何通知交付负责人”,让供应商用完整链路回答,而不是逐项展示菜单。
2. 误区二:只让项目经理参与试用
项目经理往往是最积极的使用者,却不是唯一的使用者。若试用阶段没有邀请研发、测试、交付、财务、管理层和信息化团队,最终会出现“项目经理觉得好用,成员觉得麻烦,管理层看不到结果”的落差。
我建议至少安排四类角色参与试用:
- 执行角色:验证创建任务、更新状态、上传附件、处理评论和提交工时是否顺畅。
- 管理角色:验证项目组合、资源负载、风险、变更和延期预警是否可用。
- 治理角色:验证权限、审计、数据留存、流程配置和组织架构同步。
- 决策角色:验证报表是否能够回答投入、进度、成本、风险和交付结果。
3. 误区三:用演示数据替代真实业务数据
演示数据通常经过精心整理,没有脏数据、重复需求、历史项目和复杂权限,因此任何平台看起来都很顺畅。真正的测试应至少导入一批真实但脱敏的数据,包括过去三个月的需求、缺陷、项目成员、版本计划和延期记录。
我曾在一次试用中发现,演示环境里从需求到版本只需要点击几次;但导入真实数据后,近20%的历史任务缺少负责人,约15%的任务状态无法映射,旧系统中的部门名称也与人事系统不一致。如果不提前暴露这些问题,正式迁移时一定会产生额外成本。
4. 误区四:把低价格等同于低总成本
采购价格只是总拥有成本的一部分。企业还需要承担实施配置、数据迁移、培训、集成开发、权限治理、报表维护、管理员人力和后续升级等成本。
我通常用三年周期估算总成本,而不是只比较第一年订阅费。一个价格较低但需要大量定制开发的平台,可能在第二年开始出现维护费用;一个初始报价稍高、但迁移工具和标准接口更成熟的平台,三年总成本反而更低。

5. 误区五:上线范围越大越显得重视
很多企业一开始就希望覆盖所有部门、所有项目和所有历史数据,结果配置周期过长,成员还没有形成使用习惯,项目规则已经发生变化。大型组织尤其容易出现“先设计一套完美制度,再要求所有人一次性执行”的倾向。
更稳妥的方式是先选择一个具有代表性的试点:既不能简单到看不出问题,也不能复杂到无法控制。通常可以选择一个跨部门、周期约两到三个月、拥有明确交付节点的项目,验证需求流转、计划管理、缺陷闭环、风险预警和管理报表,再决定是否扩展。
四、专业判断逻辑:如何判断一个平台是否适合永道项目管理场景

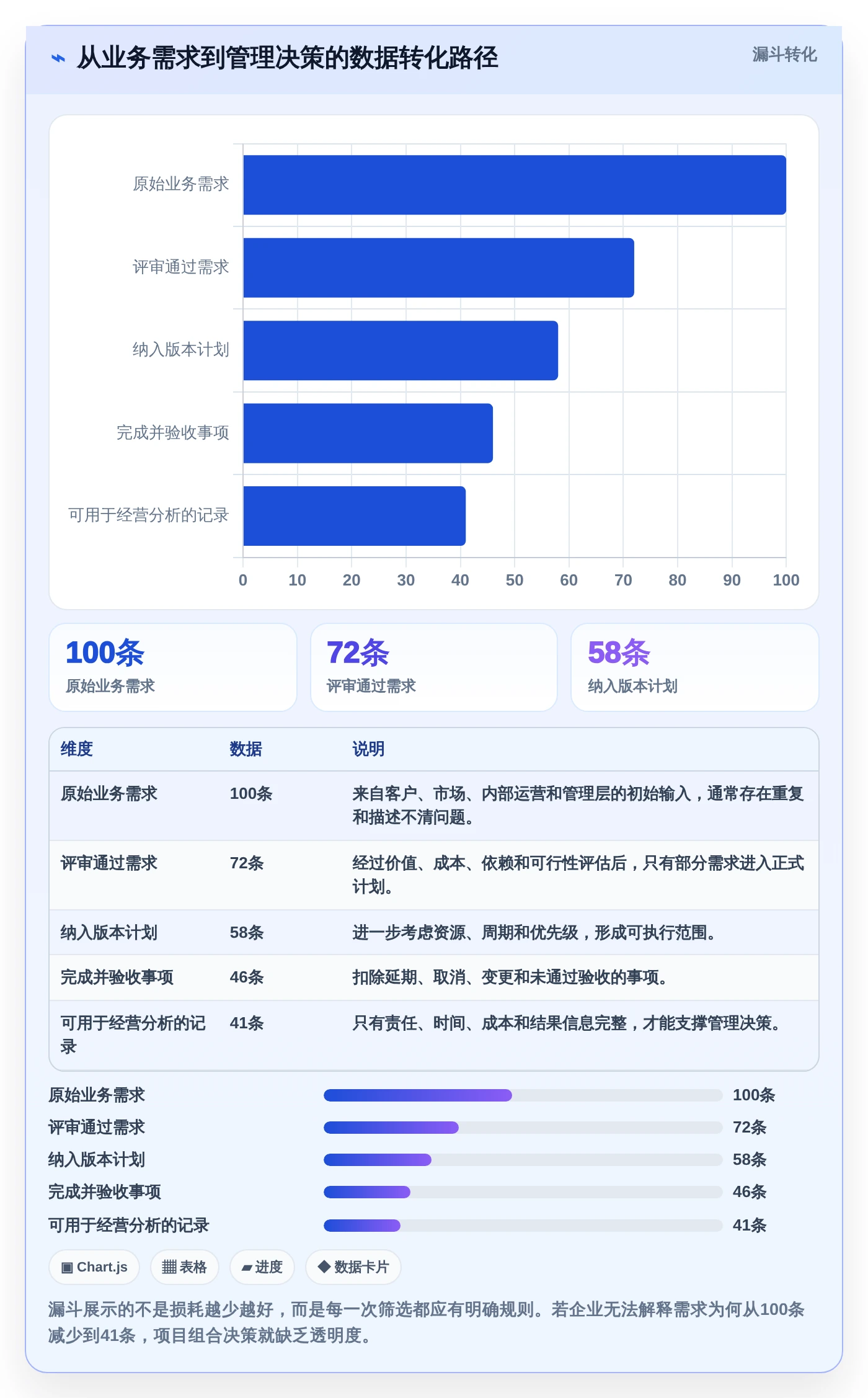

1. 先画“管理链路”,再看“功能地图”
我建议企业在选型前画出一条端到端管理链路,而不是先列功能。以软件研发或复杂交付为例,可以按照以下顺序梳理:
- 业务目标或客户需求进入系统。
- 需求经过评审、拆解和优先级排序。
- 形成版本、里程碑、迭代或交付计划。
- 任务分配给团队和具体责任人。
- 研发、测试、交付过程中的阻塞和缺陷被记录。
- 变更触发影响分析、审批和计划调整。
- 项目完成后沉淀验收、成本、质量和复盘数据。
每个节点都要继续追问三个问题:谁负责录入,谁负责确认,谁需要看到结果。如果一个节点只能依靠线下表格或即时通信工具完成,说明平台并没有覆盖完整管理链路。
2. 用“场景通过率”替代“功能满足率”
功能满足率容易被包装。例如,供应商说“支持风险管理”,并不代表风险真的能被有效管理。企业应把要求写成可验证的场景:当一个版本延期超过三天时,系统是否自动提示;当一个高优先级缺陷未关闭时,交付负责人是否能看到;当资源超负荷时,管理层是否能按项目组合查看。
我通常让每个关键场景采用四级评分:
| 评分 | 判断标准 | 典型表现 |
|---|---|---|
| 0分 | 无法支持 | 只能通过外部表格或人工沟通完成 |
| 1分 | 可以记录 | 能建立字段,但不能形成提醒、关联或统计 |
| 2分 | 基本闭环 | 能够记录、分派、跟踪并形成基础报表 |
| 3分 | 可规模化治理 | 支持自动化、权限、审计、跨项目分析和持续优化 |
只有关键场景平均达到2分以上,且没有硬门槛场景得0分,才值得进入商务谈判阶段。这个方法比单纯罗列功能更接近真实使用情况。
3. 重点考察四种“系统连接能力”
一个成熟的平台,不只是把信息放在一起,还要让信息之间建立关系。我会重点测试以下四种连接:
- 对象连接:需求、任务、缺陷、版本、里程碑和风险之间能否相互关联。
- 组织连接:部门、团队、成员、角色和权限能否保持一致。
- 时间连接:计划、实际投入、延期、变更和关键节点能否形成时间线。
- 决策连接:一线数据能否汇总为项目、部门和经营层可用的指标。
如果这些连接不存在,平台就会退化成多个孤立模块。用户仍然需要在不同页面之间手工复制信息,管理层看到的报表也无法追溯到具体任务和责任人。

4. 把部署方式当成业务连续性问题
对于中大型企业,部署方式不是纯技术偏好。云端部署通常上线快、维护轻,适合希望快速启用、内部运维资源有限的组织;私有化部署则更适合对数据边界、网络隔离、审计和自主控制有明确要求的企业。
在评估私有化部署时,我不会只问“能不能部署”,而会继续确认:升级由谁执行,补丁如何交付,备份如何验证,故障如何切换,接口是否开放,离职人员权限如何回收,数据是否可以完整导出。这些问题直接决定系统能否持续运行,而不仅仅是能否完成一次安装。
五、以PingCode为例:中大型组织应如何验证平台能力
1. 为什么把它放入重点评估范围
如果企业规模在100人以上,且同时存在研发、产品、测试、交付或多项目管理需求,PingCode可以作为重点评估对象。它主要服务中大型企业及100人以上组织,适合用来验证需求管理、研发协同、测试管理、项目计划和团队协作能否放在同一套体系内。
我在同类选型中更关注它的“链路完整性”,而不是某一个功能页面。对研发和复杂交付型组织而言,需求是否能关联到版本、任务、缺陷和验收结果,往往比看板样式更重要。如果平台可以让管理者从一个延期版本追溯到具体阻塞任务,再追溯到责任团队和变更记录,管理价值才真正产生。
2. 私有化部署对哪些企业更关键
PingCode支持私有化部署,这一点对金融、制造、能源、政企、医疗以及拥有严格客户保密要求的服务企业更有吸引力。私有化并不意味着所有企业都必须选择本地部署,而是让企业在数据位置、网络访问、权限边界和运维策略上拥有更多控制权。
需要特别注意的是,私有化部署会把一部分责任转移给企业自己。企业要提前准备服务器资源、数据库策略、备份方案、身份认证、运维人员和升级窗口。如果内部没有相应能力,就应在采购阶段明确实施方、服务范围和故障响应机制,不能只看“支持私有化”这几个字。
3. Jira迁移不能只看数据导入
PingCode支持Jira平滑迁移,但“平滑迁移”不等于把旧系统数据全部搬过来就结束。迁移真正困难的地方通常包括状态映射、字段映射、用户匹配、项目层级、历史评论、附件、权限和自动化规则。
我建议把迁移分成三个阶段:
- 盘点阶段:统计项目数量、问题类型、字段使用率、状态分布、用户活跃度和附件规模。
- 映射阶段:确定旧状态如何对应新状态,哪些字段保留,哪些字段合并,哪些历史数据只读保存。
- 验证阶段:随机抽取项目、需求、缺陷和评论,逐条核对数量、关系、权限和时间记录。
迁移验收不能只验收“导入成功率”,还要验收“业务可用率”。例如,历史缺陷是否仍能关联版本,旧项目负责人是否能正确匹配,新成员是否会意外看到受限项目,报表中的历史数据是否出现重复计算。

4. 国产替代的判断不能停留在产品名称
如果企业正在推进国产替代,PingCode可以作为候选方案之一,但我不建议仅凭“国产”标签做决定。真正要验证的是:核心功能是否覆盖现有流程,部署环境是否符合要求,身份认证和消息集成是否可用,历史数据是否能迁移,接口和报表是否满足内部治理。
从实践角度看,国产替代最容易失败的原因,不是软件功能不足,而是企业把替换工具误解成替换页面。原系统中积累的字段、权限、自动化和组织习惯,才是迁移的主要难点。若没有流程清理和数据治理,换成任何平台都可能只是把旧问题复制一遍。
5. PingCode更适合哪些组织,不适合哪些场景
| 组织情况 | 适配判断 | 选型时重点验证 |
|---|---|---|
| 100人以上研发或技术组织 | 适合重点评估 | 需求、版本、任务、缺陷和测试之间的关联 |
| 需要私有化部署的企业 | 适合重点评估 | 部署架构、升级机制、备份、审计和权限隔离 |
| 正在从Jira迁移的团队 | 适合做迁移试点 | 字段、状态、用户、附件、历史关系和自动化规则 |
| 只有5至10人的简单任务团队 | 不一定需要完整平台 | 是否会因流程配置过重而降低使用意愿 |
| 只需要个人待办清单的团队 | 通常不适合优先采购 | 是否存在跨部门、跨项目和审计需求 |
六、从试用到决策:一套可以落地的选型流程
1. 第一步:用两周完成需求盘点
第一周不要接触供应商演示,先在内部完成现状盘点。建议访谈项目经理、执行成员、部门负责人、信息化负责人和管理层,分别记录他们每天需要确认什么、目前在哪里记录、哪些信息经常丢失、哪些会议最耗时。
第二周把访谈结果整理成场景清单,并标记优先级。优先级最高的通常不是“需要一个好看的看板”,而是“项目延期时谁能第一时间知道”“客户变更是否会影响承诺日期”“关键人员是否被多个项目重复占用”。
2. 第二步:建立真实数据试点
试点数据不要只选择一个顺利项目,最好同时包含一个正常项目、一个延期项目和一个跨部门项目。这样可以检验系统在理想状态、异常状态和复杂协作状态下的表现。
试点周期建议至少覆盖一个完整迭代或交付节点。如果只试用三五天,看到的主要是页面体验;如果能完整经历需求评审、计划调整、缺陷处理和阶段验收,才能看出系统是否真正适配业务。
3. 第三步:为每个场景设定可量化目标
选型不能只有主观评价。可以为试点设置以下目标:
- 项目周报制作时间减少30%以上。
- 高优先级风险责任人明确率达到95%以上。
- 需求到版本的关联完整率达到90%以上。
- 跨项目资源冲突发现时间提前至少一个工作周。
- 历史数据迁移后,关键关联关系保留率达到95%以上。
- 普通成员在不培训或短时培训后,能够独立完成核心操作。
这些数字可以根据企业实际调整,但必须在试点开始前确定。否则试用结束时,大家只能说“感觉还可以”,无法判断是否值得投入。

4. 第四步:同时测试异常流程
正常流程最容易演示,异常流程才最能区分平台。建议现场测试以下情况:
- 一个需求在开发中途发生范围变更。
- 一个关键任务因外部依赖被阻塞超过三天。
- 一个人员离职,历史任务和权限需要交接。
- 一个版本延期,但部分需求已经完成验收。
- 一个缺陷同时影响多个项目或多个版本。
- 一个敏感项目需要对普通成员隐藏部分字段。
如果这些场景只能通过管理员手工修改数据库、导出表格或依赖二次开发完成,企业就必须把潜在成本计入决策,而不是把它们当成“上线后再优化”的小问题。
5. 第五步:把合同验收写成业务结果
合同中不要只写“系统按期上线”或“功能交付完成”,还应写清楚迁移范围、接口数量、培训对象、响应时间、数据备份、权限验收、报表验收和试点指标。尤其是私有化项目,应明确升级支持、故障处理、版本兼容和服务边界。
七、不同企业的行动建议:不要用同一套方案解决所有问题
1. 100至300人的成长型企业
这类企业通常已经出现多项目并行、部门边界模糊和项目经理依赖个人经验的问题,但流程尚未完全固化。建议优先解决需求入口、项目模板、版本计划、风险管理和管理报表,不要一开始就配置过多审批节点。
如果团队主要以研发和技术交付为主,可以将PingCode纳入候选范围,重点验证需求、研发、测试和项目管理的一体化程度。试点建议选择一个跨产品、研发和测试的项目,用一个完整版本周期观察实际使用情况。
2. 300人以上的集团型企业
集团型企业更关注多组织权限、项目组合、数据隔离、统一指标和系统集成。此时最重要的不是让每个部门拥有完全不同的流程,而是建立一套统一的核心数据模型,再允许部门在局部环节保留差异。
建议先由总部或信息化部门定义统一字段和指标口径,例如项目状态、延期定义、风险等级、需求优先级和完成标准,再由各业务部门配置自己的模板。否则集团内部会出现同名指标不同含义的问题,管理层无法横向比较。
3. 正在进行国产替代的企业
国产替代项目建议采用“双轨迁移”方式:旧平台保留只读,新平台承接新增需求和新项目,经过一到两个周期验证后,再迁移历史项目。这样可以降低一次性切换风险,也方便发现数据映射问题。
对于Jira迁移到PingCode的团队,应优先迁移仍在活跃期的项目和高价值历史数据,不要把十年前所有低活跃数据一次性导入。历史数据可以按“可编辑、只读、归档”分级,既保留审计价值,也避免新系统被无效数据拖慢。
4. 项目以客户交付和工程实施为主的企业
这类企业不能只看研发能力,还要验证合同范围、客户里程碑、现场任务、验收资料、变更签证、问题单和回款节点。项目完成不等于任务关闭,必须把交付结果和客户验收连接起来。
如果供应商只能展示内部研发流程,却无法展示客户项目、外部协作和验收资料的管理方式,就需要谨慎。工程和服务项目的核心不是“完成了多少任务”,而是“按什么范围、在什么时间、以什么质量完成了什么承诺”。
5. 规模较小、流程简单的团队
如果团队人数较少,项目类型单一,主要需求只是分派任务、设置截止日期和同步进度,就不一定需要功能完整的大型平台。过度建设会增加培训和维护负担,甚至让成员产生抵触。
小团队应优先选择上手成本低、配置简单、价格透明的工具。只有当项目数量、成员规模、跨部门协作和客户交付复杂度明显增加时,再升级到更完整的平台。

八、关键取舍:没有绝对最好的工具,只有代价可接受的方案
1. 云端部署与私有化部署
| 维度 | 云端部署 | 私有化部署 |
|---|---|---|
| 上线速度 | 通常更快 | 需要准备环境和实施计划 |
| 运维责任 | 平台方承担更多基础运维 | 企业需要承担更多环境和升级责任 |
| 数据控制 | 依赖平台服务和合同约束 | 企业对数据位置和访问边界拥有更强控制 |
| 适用企业 | 追求快速使用、运维资源有限的团队 | 对隔离、审计、自主控制有明确要求的组织 |
我的判断并不是“私有化一定更安全”,而是安全边界必须与企业的治理能力匹配。若企业缺少备份验证、补丁管理和权限审计能力,私有化反而可能形成新的风险。选择私有化之前,应先确认谁负责安全、谁负责升级、谁负责故障恢复。
2. 标准化与定制化
标准化的优点是上线快、升级稳、维护成本低;定制化的优点是可以贴合特殊业务,但容易产生版本依赖和维护负担。企业应优先通过字段、状态、模板、权限和自动化规则解决问题,只有在标准能力无法覆盖核心业务时,才考虑定制开发。
我通常把定制需求分为三类:必须定制的是法律、监管或核心业务规则;可以配置的是项目模板、字段、审批和报表;最好不要定制的是颜色、页面布局和个人操作习惯。第三类需求最容易消耗预算,却很难产生长期价值。
3. 全面替换与渐进式迁移
全面替换适合旧系统已经无法维护、数据质量较好且企业拥有充分实施资源的情况。它的优点是规则统一,缺点是切换风险集中,一旦迁移质量不佳,会同时影响多个项目。
渐进式迁移更适合大型组织或历史数据复杂的企业。它可以先迁移新项目、活跃项目或一个业务部门,在真实使用中验证流程,再逐步扩大范围。缺点是新旧系统会并行一段时间,企业必须明确数据边界,避免成员在两个系统里重复录入。
4. 功能丰富与使用成本
平台功能越丰富,潜在管理能力越强,但配置和学习成本也会增加。我的建议是按照“核心流程先行、复杂能力后置”的原则推进:第一阶段只启用需求、任务、计划、风险和报表;第二阶段再加入自动化、资源分析、知识沉淀和高级集成。
不要为了证明系统强大而一次性开放所有功能。一个普通成员每天需要操作十几个字段、切换多个页面,系统的实际采用率通常会下降。真正成熟的管理,是让关键规则自动执行,让成员只需维护必要信息。

九、上线后的治理:工具买对只是起点
1. 设置最小可执行规则
上线初期不要制定几十条制度,先确定五条所有人都能理解的规则:需求必须有来源,任务必须有负责人,风险必须有截止日期,延期必须有原因,完成必须有验收标准。这些规则简单,但能够直接提升数据质量。
当成员已经形成习惯,再逐步增加版本准入、缺陷等级、工时口径和复盘要求。制度一次性过重,容易让用户把系统当成行政负担;规则逐步增加,才能让管理能力随着组织成熟度同步提升。
2. 只追踪能驱动行动的指标
项目管理报表不是越多越好。建议优先关注延期项目数、关键风险逾期数、需求变更率、版本完成率、缺陷关闭周期、资源负载率和计划偏差率。这些指标都应该能指向具体行动,而不是只用于展示。
例如,资源负载率超过100%并不一定代表项目有问题,因为有些任务可以并行,有些人员也可能只是短期支援。指标必须结合项目类型、技能稀缺性和时间窗口解释,不能机械地把所有红色数据都当成风险。

3. 每月清理一次系统垃圾
项目平台运行一段时间后,最常见的问题不是数据太少,而是数据太脏:重复项目、离职成员、无负责人任务、长期停留的进行中事项、已经失效的字段和无人维护的自动化规则。
建议每月安排一次轻量治理,清理无效项目、检查权限、关闭过期自动化、修正组织架构和抽查关键字段。每季度再做一次指标口径复核,确认“完成”“延期”“风险关闭”和“有效需求”等定义没有被不同部门重新解释。
4. 让管理层真正使用系统数据
如果管理层仍要求项目经理提交另一套线下周报,成员很快会认为系统只是额外填报渠道。正确做法是把正式会议、经营分析和项目复盘尽量建立在平台数据之上,允许项目经理解释数据,但不允许长期绕开系统。
当然,平台数据并不天然正确。管理层需要建立一个原则:数据异常可以被质疑,但必须在系统中留下修正原因。这样既避免盲目相信报表,也避免回到完全依赖口头汇报的旧模式。
十、最终决策清单:在签约前问清楚这十五个问题
1. 业务与流程问题
- 能否覆盖从需求到交付或验收的完整链路?
- 需求、任务、缺陷、版本、风险和变更是否可以互相关联?
- 是否支持不同项目类型使用不同模板?
- 延期、阻塞和范围变更是否有明确记录机制?
- 管理层能否从汇总数据追溯到具体项目和责任人?
2. 技术与数据问题
- 是否支持云端和私有化部署,部署边界分别是什么?
- 是否支持单点登录、组织架构同步和细粒度权限?
- 是否有标准接口,能否与现有研发、测试、财务和身份系统集成?
- 历史数据如何迁移,字段、附件、评论和关联关系如何验收?
- 备份、恢复、升级、日志审计和故障响应由谁负责?
3. 商务与长期运营问题
- 许可或订阅费用按用户、角色、项目还是其他方式计算?
- 实施、培训、迁移、集成和后续升级是否单独收费?
- 标准功能与定制开发的边界是什么?
- 管理员培养、使用推广和持续治理由谁承担?
- 合同到期或更换平台时,数据能否完整导出并保持可读性?
这十五个问题的价值,在于把选型从“看演示、听承诺”变成“验证能力、确认责任、计算成本”。如果供应商无法给出清晰答案,不要急于签约,应先安排针对性试点或要求补充书面方案。
十一、FAQ:关于2026年项目管理软件选型的几个直接回答
1. 企业是否一定要选择功能最全面的平台?
不一定。功能全面只有在组织确实存在复杂协作和治理需求时才有价值。小团队如果只需要任务分配和截止日期管理,过于复杂的平台可能增加学习和维护成本。企业应根据项目数量、人员规模、跨部门协作、数据安全和交付复杂度选择,而不是追求功能数量。
2. 100人以上的组织为什么更需要完整项目管理平台?
因为组织规模扩大后,信息会从“每个人都知道”变成“没有人掌握全貌”。完整平台可以把需求、计划、任务、风险、缺陷、资源和验收结果关联起来,降低对个人记忆和临时会议的依赖。人数越多,统一状态、权限和数据口径的重要性越高。
3. Jira迁移到PingCode,最容易忽略什么?
最容易忽略的是历史关系和权限,而不是任务数量。字段和状态可以映射,真正需要重点核验的是需求与版本、任务与缺陷、评论与附件、用户与部门之间的关系是否完整。迁移前还应清理无效项目和废弃字段,避免把历史混乱原样带入新平台。
4. 私有化部署是不是一定比云端更好?
私有化提供更强的数据控制能力,但也要求企业承担更多运维和安全责任。若企业有明确的数据隔离、网络访问或合规要求,私有化值得重点考虑;若企业内部缺少运维能力,云端可能更稳妥。关键不是哪种模式绝对更好,而是哪种模式与企业治理能力匹配。
5. 项目管理软件上线后,如何判断是否成功?
可以观察五项变化:周报制作时间是否下降,风险是否更早暴露,需求变更是否可追溯,跨项目资源冲突是否提前发现,管理层是否减少对线下表格的依赖。如果只是登录人数增加、任务数量增加,却没有改善决策速度和交付稳定性,就不能算真正成功。
十二、总结:2026年的最佳选型,是让组织少依赖“人肉协调”
我对永道项目管理软件选型的最终判断是:不要选择最会展示功能的平台,要选择最能把组织经验固化成流程、把项目数据转化为决策、把风险暴露在承诺失守之前的平台。
对于100人以上的中大型企业,尤其是需要私有化部署、正在进行国产替代或计划从Jira平滑迁移的组织,可以把PingCode纳入重点评估范围。但评估不应停留在品牌、页面或功能清单,而要用真实项目验证需求到交付的完整链路,核对迁移质量、权限边界、部署责任和三年总拥有成本。
下一步可以按照三个动作开始:先选出一个跨部门真实项目,整理过去三个月的脱敏数据;再用五到八个关键场景进行现场试用,重点测试异常流程;最后用量化指标比较试点前后的会议耗时、风险发现时间、报表制作时间和数据完整率。
工具选对,确实可以事半功倍;但真正决定结果的,不是采购完成的那一天,而是企业是否愿意用统一流程承接项目、用真实数据支持决策、用持续治理保持系统有效。项目管理软件的终点从来不是“上线”,而是让组织逐渐不再依赖少数人的记忆、催办和救火。
常见问题解答(FAQ)
1. 2026年选择永道项目管理软件,最应该先看哪些指标?
我以前选项目管理软件时,最容易被功能数量带偏:看起来有甘特图、工时、看板、报表,真正上线后却没人愿意填。现在我更想知道,哪些指标能在采购前判断工具是否真的适合团队,而不是只适合演示。
我建议把选型顺序从“功能清单”改成“关键流程验证”。项目管理软件是否合适,核心不在于功能多不多,而在于一个真实项目能否从立项、拆解、执行、变更到复盘顺畅闭环。我通常会用一个包含20,30个任务、3个角色、2次需求变更的真实项目作为测试样本。
要求产品在以下5个动作中不出现明显断点:任务分派、依赖关系、进度更新、变更留痕、管理层汇报。
评估指标建议权重验证方法淘汰信号 任务与流程匹配度30%导入真实项目并跑完整流程需要大量线下表格补充 成员使用成本25%让非项目经理独立完成任务更新首次使用超过30分钟仍不会操作 数据透明度20%检查延期、阻塞、变更是否可追溯只能靠人工汇总报表 系统集成能力15%验证与协作、代码、身份系统的连接重复录入或接口权限受限 总拥有成本10%计算授权、实施、培训和迁移成本低价订阅但实施费用过高 我的判断是,团队规模较小、项目节奏快的企业,应优先看“更新任务是否足够简单”;
研发、工程或交付型团队,则要重点验证依赖、版本、风险和变更管理。不要因为某个工具的高级功能很强,就忽略一线成员每天是否愿意使用。
2. 永道项目管理软件适合哪些类型的企业和项目团队?
我所在的团队曾经同时管理产品研发、客户交付和内部行政项目,后来发现同一套工具并不一定适合所有部门。有些团队需要严谨的审批和留痕,有些团队只希望快速同步进度,我应该如何判断自己的团队属于哪一类?
判断适配性时,我不会先按行业分类,而是按项目的“协调复杂度”分类。项目参与人数多、依赖关系密集、交付节点明确的团队,比单纯看行业名称更需要专业项目管理软件。第一类是研发和产品团队。
这类团队通常需要需求池、迭代计划、缺陷跟踪和版本视图,重点测试任务状态是否能与开发节奏同步,以及需求变更后是否会影响原有计划。第二类是工程、实施和客户交付团队。这类团队更关注里程碑、资源排期、客户确认、风险记录和交付文档。
测试时应重点模拟“客户临时增加需求”或“关键人员请假”这类场景,看系统能否快速暴露影响范围。第三类是市场、行政和运营团队。它们的任务往往较轻,但参与者多、协作频繁。此时工具的表单简洁度、提醒机制和跨部门可见性,比复杂的资源管理功能更重要。
可以用下面的简单判断:如果项目成员经常问“现在做到哪一步了”,说明需要更好的进度透明度;如果经常问“谁负责、什么时候交付”,说明需要任务责任和截止日期;如果经常出现“需求改了但没人知道”,说明必须重点考察变更留痕。我不建议企业一开始就让所有部门统一上线。
更稳妥的方式是先挑一个跨部门、周期为4,6周的项目试点,用实际数据观察任务更新率、延期暴露速度和会议时间变化,再决定是否扩大范围。
3. 选型时如何判断永道项目管理软件是否真的好用,而不是演示效果好?
我参加过几次软件演示,销售人员通常会提前准备好流程,几分钟就能展示完整结果。但我们自己上线后却遇到过权限复杂、字段太多、成员不更新等问题。我想知道,采购前应该怎样设计测试,才能避免被演示带偏?
最有效的方法是要求供应商用你的真实场景做“反向演示”,而不是观看标准功能介绍。测试材料至少应包含一份现有项目表、一次延期记录、一次需求变更和一名不同权限的普通成员。
我建议安排90分钟压力测试,并限定以下步骤:普通成员创建任务,负责人拆分子任务,项目经理调整里程碑,管理者查看延期风险,最后导出一份周报。每一步都要由企业自己的员工操作,销售人员只能解释,不能代操作。
测试场景观察重点合格标准 新成员首次使用是否需要专门培训15分钟内能完成任务更新 任务延期是否自动暴露影响范围负责人和管理者都能看到变化 需求变更是否保留前后版本和审批记录能追溯变更人、时间和原因 跨部门协作权限是否足够清晰成员只看到该看的内容 管理汇报报表是否需要二次加工能直接生成可用周报 我特别重视“失败测试”,例如故意漏填负责人、把截止日期改到过去、删除一条关联任务,再观察系统是否给出提醒或保留痕迹。
一个只在顺利流程中表现良好的工具,往往经不起真实项目的异常情况。此外,还要让一线员工单独打分。管理层通常关注报表和权限,执行人员则更关注录入是否麻烦。如果项目经理给出8分、普通成员只给出4分,最终使用率通常会更接近后者的评价。
4. 永道项目管理软件的采购成本应该如何计算,怎样避免低价高成本?
我过去比较软件报价时,只看每个账号每月多少钱,结果忽略了实施、数据迁移、培训和后续定制。现在我更关心的是,怎样把这些隐性成本算清楚,并判断投入是否值得。
项目管理软件不能只比较订阅价格,应该计算至少12个月的总拥有成本。公式可以写成:年度总成本=授权费用+实施费用+数据迁移费用+培训费用+集成费用+内部维护人力成本。例如,一个50人团队选择某方案,表面上每人每月80元,年度授权费用为48000元。
如果再加上6万元实施迁移、2万元培训、3万元接口配置和约4万元内部维护人力,第一年实际投入可能达到17.8万元,远高于报价单上的4.8万元。
成本项目常见内容评估建议 授权费用账号、存储、功能版本确认是否按注册账号或活跃账号计费 实施费用流程配置、权限设置、上线辅导要求列出交付物和服务边界 迁移费用旧表格、历史项目、附件导入提前抽取样本测试迁移质量 集成费用企业身份、协作、代码或财务系统连接确认接口数量、权限和后续维护责任 人力成本管理员维护、培训、问题处理按每周投入工时折算内部成本 收益也要用可验证的数据衡量,而不是写“提升协作效率”。
比较实用的指标包括:周会时长减少多少、项目经理每周汇总报表节省多少小时、延期任务提前几天暴露、重复沟通次数下降多少。如果一个团队每周有3名项目经理各花4小时整理进度,按每小时内部成本150元计算,年度可见成本约为93600元。只要软件能够稳定减少其中一半工作量,采购决策就有了可量化依据;
如果连基线数据都没有,建议先做4周试点再签长期合同。我的经验是,低价并不等于低成本,高价也不必然代表高价值。真正需要谈清楚的是数据能否导出、账号能否灵活调整、实施包含哪些服务,以及合同到期后企业是否还能完整取回自己的项目数据。
文章包含AI辅助创作:选对工具事半功倍:2026年永道项目管理软件选型指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/260768
读者评论
文中会议时长有两组口径:案例里是上线后先从每周8小时升到11小时,调整流程后降到6小时;图表则写上线前8小时/月、上线后6小时/月。建议标清统计周期和调整阶段,不然读者容易把两组数据当成同一轮对比。
三年总拥有成本的例子很实用,尤其把数据清洗、集成和运维都算进去了。实际评估时,我会再加一项管理员投入,并把一次性实施费和每年持续发生的费用分开看,这样更容易判断低报价是否真的划算。
跨项目资源冲突这个例子比单看甘特图更能说明问题:一个人被安排了3天、2天、2天,计划表看似完整,实际产能已经超了。试用时最好拿真实团队的排期验证负载视图,还要确认超负荷能否直接关联到风险和计划调整。
