选甘特图软件时,最容易买错的不是功能少的,而是把“能画出一条时间线”误当成“能管住项目”。一个团队可以在半小时内做出漂亮计划,却仍然不知道依赖任务是否延期、资源是否冲突、变更由谁批准。本文把在线甘特图选型拆成可验证的工作场景,比较七款工具的适用边界,并用一组明确标注为情景模拟的数据,说明怎样判断软件究竟是在帮团队管理进度,还是只是在展示进度。
一、先讲结论:选软件之前,先确定你要管理哪一种进度
1. 七款工具没有统一冠军,只有不同的项目管理重心
如果你只需要把任务、开始日期、结束日期和负责人排在一张图上,优先看 GanttPRO 或 TeamGantt;如果计划依赖表格、审批、报表和跨部门流程,Smartsheet 更值得试;如果团队已经用 Microsoft 365,先验证 Microsoft Project 的计划与协作方式能否满足要求;如果要把甘特图和任务、文档、自动化集中在一个工作区,可以考察 ClickUp 或 monday.com;
如果部署控制、源代码透明度和自托管优先级较高,可以评估 OpenProject。
我的核心判断是:甘特图的价值不在条形图,而在“任务变更后,关键路径、责任人、基线和风险是否跟着更新”。选型演示时,不要只看首页和模板。请现场改一个有依赖关系的任务日期,再观察后续任务是否自动调整、基线是否保留、团队是否能看见变更原因。
| 工具 | 更适合的主要场景 | 选型时重点验证 | 可能的取舍 |
|---|---|---|---|
| GanttPRO | 以甘特排期、依赖关系和资源安排为中心的项目团队 | 基线、关键路径、资源视图、导出与权限 | 确认团队是否还需在另一套工具里维护任务、讨论和文档 |
| TeamGantt | 需要直观排期、多人协作和快速上手的团队 | 任务依赖、团队负荷、项目组合和协作限制 | 复杂治理、精细权限和跨项目报表要按实际版本验证 |
| Smartsheet | 表格流程、审批、报表与甘特视图并重的组织 | 表格与时间线同步、自动化、权限和跨表汇总 | 要评估表格配置复杂度及持续维护成本 |
| Microsoft Project | 已有 Microsoft 生态、计划管理要求较严的团队 | 具体产品版本、协同方式、资源管理和与 Microsoft 365 的衔接 | 不同版本能力与使用方式不同,不能只凭产品名称判断 |
| ClickUp | 希望在统一工作区中管理任务、文档和计划的团队 | 甘特视图功能、依赖更新、工作区权限和数据迁移 | 模块多,需防止设置复杂度超过团队的使用意愿 |
| monday.com | 重视可视化看板、跨部门协作和流程配置的团队 | 时间线与甘特视图的差别、自动化额度、组合视图 | 高级能力、套餐边界和自动化成本需按现行方案核实 |
| OpenProject | 重视自托管、数据控制和开放式项目管理的团队 | 部署维护、升级责任、权限、备份和甘特功能范围 | 自托管不等于零成本,基础设施与运维责任由组织承担 |
上表是选型入口,不是功能排名。产品套餐、名称和能力会调整,尤其是云端与自托管版本之间可能存在差异。采购前应以供应商当前官方功能说明、试用环境和书面报价为准,不要把第三方旧评测中的套餐信息直接当作现状。
2. 把“好用”拆成三个可验收的结果
我建议把选型目标写成三条可测量结果:计划变更能否正确传播,团队能否及时发现偏差,管理者能否从任务进度还原项目预测。比如,任务延期后,系统是否更新后续节点;负责人是否能收到可执行的提醒;项目经理是否能区分“计划完成百分比”和“实际完成百分比”。
如果软件只满足展示,不支持变更治理,它适合做汇报图,不一定适合做项目控制工具。若工具可以维护依赖、基线、负责人、实际进展与风险记录,团队才有机会把甘特图从周报配图变成日常决策依据。

二、背景与真实场景:甘特图最常见的麻烦,发生在计划建立之后
1. 项目计划不是一张静态图片
以产品上线项目为例,页面设计延期两天,可能影响前端开发;开发延期又可能压缩测试窗口;测试不足则影响上线审批。若甘特图只是把任务画成条形,项目经理仍要手工找出每一项后续影响。真正有用的计划,需要表达任务依赖、日历约束、里程碑、责任人和变更记录。
因此,我通常把项目管理拆成三个时间状态:原始承诺、当前预测、实际完成。原始承诺用于追溯最初计划,当前预测用于判断接下来会发生什么,实际完成用于复盘偏差。若工具只能保存一份不断覆盖的日期,团队就难以回答“原计划何时变了、谁调整了、为什么调整”。
2. 小团队看上手速度,大团队看治理成本
三五个人的活动筹备项目,可能更在意模板、拖拽操作和快速分享;几十人参与的产品交付,则会关心跨团队依赖、权限、里程碑口径、风险升级和工作量分配。人数本身不是唯一分界线,但参与角色越多,数据定义不一致造成的返工就越昂贵。
一个常被忽略的问题是,项目成员未必会每天打开甘特图。若计划更新需要进入多个页面、填写大量字段,团队会回到聊天工具里报进度,项目计划很快失真。甘特图的实际采用率,往往由更新动作的摩擦决定,而不是由图表的精致程度决定。
3. 试用时要让工具经历一次“真实变更”
产品演示常用顺滑的样例:任务日期齐全、依赖关系简单、没有资源冲突。这样的演示只能说明界面能展示计划,不能说明系统能承受真实项目。我的建议是准备一段脱敏项目数据,至少包含一条跨团队依赖、一个里程碑、一个延期任务和一个资源冲突,再在试用中做一轮变更。
记录每一步操作耗时,并检查系统是否留下变更痕迹。比如,修改一个任务结束日期后,是否出现后续任务影响提示;任务负责人能否直接更新进度;项目经理能否区分延期原因是外部依赖、资源不足还是范围变更。比起问销售“支持不支持”,这些现场结果更能帮助团队判断适配度。

三、拆解常见误区:功能清单越长,不等于项目控制越强
1. 误区一:有甘特图视图,就等于支持项目计划管理
不少协作工具能把任务放到时间线上,但“时间线视图”与完整的计划控制并非一回事。需要确认它是否支持任务间依赖、关键路径或等效的延期识别、基线或计划版本、资源冲突提示,以及实际进展与预测日期的区分。某项能力如果必须靠手工字段和约定实现,也要把这项维护成本算进去。
试用时可以把一项前置任务延长,再检查后续任务是自动顺延、仅提示风险,还是完全不变。三种机制都可能适用,但团队必须知道自己买到的是哪一种,不能因为图上有连线就推断系统已经具备完整的排程能力。
2. 误区二:甘特图越细,进度就越可控
把半年项目拆成几百个只有半天的任务,短期看似精确,实际可能制造更新负担。任务粒度应服务于管理决策:执行者能知道下一步做什么,管理者能识别偏差,团队又不会每天花大量时间维护计划。
我通常建议先按交付物或可验收结果拆任务,再检查每项任务是否有明确负责人、完成标准和依赖关系。若一条任务的进度无法在例会中用一句话说明,可能拆得太大;若每天都要更新且并不改变任何决策,可能拆得过细。任务粒度不是越小越专业,而是要与更新频率和风险级别匹配。
3. 误区三:自动排程可以代替项目经理判断
排程规则能计算日期,却不一定理解业务优先级。系统可以按工作日历推演前置任务变化,但未必知道某个评审会议只在周三召开,某个供应商交付有不可移动窗口,或者测试团队已经被另一个高优先级项目占用。
因此自动调整后仍需人工确认关键约束。好的流程不是拒绝自动化,而是让系统处理重复计算,让负责人判断例外。试用中要同时检查日历、任务关系、负责人负荷和审批节点,避免把数学上可行的计划误当成业务上可执行的计划。
4. 误区四:所有成员都必须使用同一张甘特图
不同角色需要的视图并不相同。管理层关心里程碑和预测风险,项目经理关心依赖与资源,执行人员关心自己的任务和验收标准。把所有字段、所有层级都放在一张图上,会让计划难读;给每个角色单独维护一份计划,又会制造版本冲突。
更稳妥的做法是维护一份可信的任务数据,再通过筛选、权限和视图呈现不同信息。选型时要检查视图是否共享同一数据源,筛选后的修改是否会回写主计划,以及只读角色能否获得足够信息,而不被迫拥有编辑权限。

四、专业选型逻辑:用工作任务测试,而不是被功能目录牵着走
1. 先把需求分成必须项、加分项和不需要项
需求清单应从项目风险倒推。若项目延期主要由前后置关系不清造成,依赖管理是必须项;若项目常因资源抢占而延期,资源视图和负荷分析更重要;若主要问题是审批拖延,就需要流程、提醒和审计记录。先列出前三项高频失控原因,才能避免把预算花在不解决核心问题的功能上。
我建议每个需求都写成“场景,系统行为,验收结果”。例如:“当前置任务延期两天时,系统需提示受影响的下游任务;项目经理能查看变更前后的计划日期;成员能收到责任范围内的通知。”这种描述比“支持依赖管理”更适合拿去做试用验收。
2. 用同一份样例项目横向测试七款工具
公平比较需要控制输入条件。不要给某个工具简单任务,给另一个工具复杂案例。准备同一份脱敏数据,包含任务名称、负责人、工期、前置关系、里程碑、实际完成比例和风险说明,然后在每个候选工具里完成同一组操作。
-
导入或建立项目计划,记录从空白到可评审计划所需时间。
-
修改一个前置任务日期,检查依赖传播、风险提示和计划版本记录。
-
调整负责人或工作日历,观察资源冲突和排程变化是否清晰。
-
用执行者身份更新任务进度,再用管理者身份查看预测和偏差。
-
导出或分享项目视图,确认收件人是否需要额外账号、权限是否正确。
-
模拟人员离职或项目关闭,检查数据导出、归档和后续可读性。
3. 用总拥有成本代替单看订阅价格
软件费用不应只看每个账号的标价。还需要核算管理员维护、培训、模板配置、数据迁移、集成、权限治理和报告制作的投入。价格与套餐随地区、计费周期、版本和促销变化,本文不提供固定报价;正式采购应向供应商确认当前报价、最低席位、功能限制、数据存储与退出机制。
一个实用的成本估算方法,是把试用期间发生的重复工作记下来:每周为了同步两套任务系统耗费多少人时,项目经理整理汇报耗费多少时间,管理员处理权限请求需要多久。若工具月费较低,却让团队长期重复录入,整体成本未必低。
4. 建议采用加权评分,但给关键风险设否决条件
评分能让讨论更具体,但不能把所有需求都平均处理。可以把功能适配、易用性、治理能力、集成能力和总成本分别评分,再按项目重要性设权重。与此同时,数据不能导出、权限模型不符合要求、关键依赖不能表达等问题应作为否决条件,而不是被其他高分抵消。
下表是试用评分的建议模板。权重是团队可调整的起点,不是行业标准;如果组织有合规或部署要求,应提高相关权重,必要时直接设为准入条件。
| 评估维度 | 建议权重 | 现场验收问题 | 评分提示 |
|---|---|---|---|
| 排程与依赖 | 25% | 延期后是否能看见受影响任务及计划变化? | 以真实任务变更测试,不以产品演示截图评分 |
| 更新易用性 | 20% | 执行者能否快速更新进度、原因和风险? | 记录普通成员完成一次更新的步骤与耗时 |
| 进度治理 | 20% | 是否能区分原计划、当前预测和实际完成? | 检查基线、历史记录、权限与审批过程 |
| 跨项目协同 | 15% | 能否汇总多个项目的里程碑、资源和风险? | 用组织真实角色测试组合视图及权限边界 |
| 集成与退出 | 10% | 能否连接现有身份、沟通和数据系统?数据如何导出? | 确认接口范围、导出格式及离场方案 |
| 总拥有成本 | 10% | 实施、培训、维护和迁移需要多少持续投入? | 将内部人时与订阅费用一起测算 |

五、具体案例与数据观察:一组延期链如何改变选型结论
1. 情景案例:四个团队共同交付一个产品版本
下面用一个情景模拟说明工具差异可能怎样影响管理过程。假设产品、设计、研发、测试四个团队共同交付一次版本,计划周期为八周,包含约60项任务、12个关键依赖和4个里程碑。设计交付晚两天,测试资源又被另一项目临时占用。
这不是某家企业的客户数据,也不是七款工具的实测结果;它是用于选型讨论的样例。模拟的目的,是让团队检查工具是否支持发现依赖影响、更新资源安排、同步风险以及保留原计划,而不是得出某个产品必然能提高多少效率。

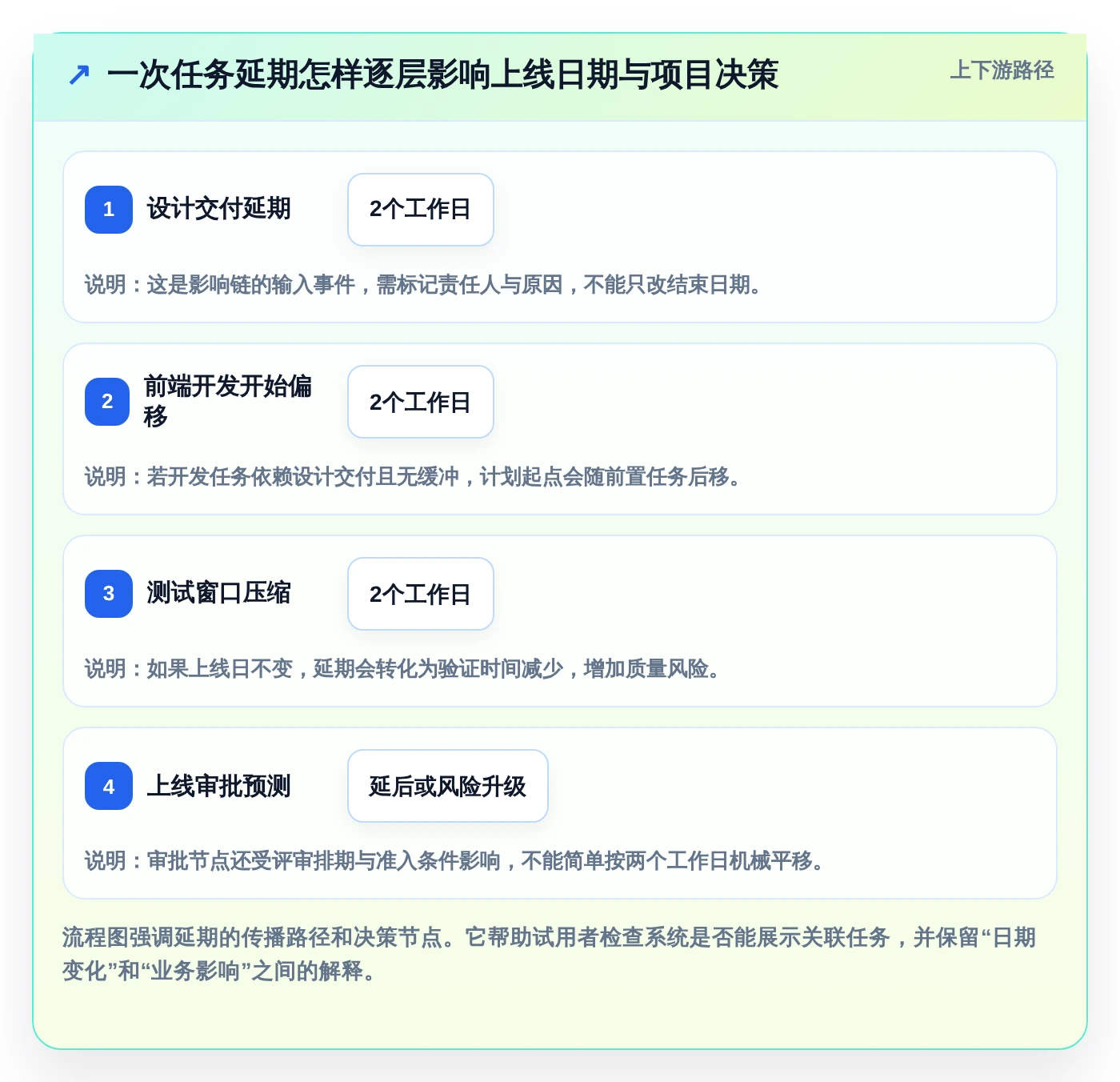

2. 为什么“延期两天”不能直接等于“上线晚两天”
如果设计延期发生在关键路径上,且开发、测试没有缓冲,上线预测可能随之推迟。如果存在并行工作或可重新分配资源,影响可能被部分吸收。如果上线窗口固定,实际风险也可能不是日期变化,而是测试周期被压缩、缺陷漏检风险上升。
这就是为什么甘特图软件不能只比较条形图是否会移动。团队要看它是否帮助项目经理识别“日期影响、资源影响、质量影响”这三种不同后果,并能在每次决策后更新预测。若工具支持基线或计划版本,也要确认实际操作中成员能否理解计划偏差,而不是只看到一条不断变化的时间线。
3. 用一周试点验证是否值得全面采购
我更倾向于先选一个边界清晰、依赖真实、参与者愿意配合的项目做短期试点,而不是立刻迁移所有项目。试点前记录现状:计划建立耗时、周报整理耗时、延期发现时间、任务更新率和重复录入次数;试点结束后用同一口径复测。
情景模拟中可把“成员按约定更新进度的比例达到80%以上”“项目经理整理周报时间减少约三分之一”“关键依赖风险能在例会前被识别”作为建议基准。它们不是行业平均值,也不是产品承诺,而是适合内部讨论的门槛。组织应根据项目周期和当前问题调整基准。

六、七款软件怎么选:按项目形态,而不是按宣传语对号入座
1. GanttPRO:适合把排期本身作为核心工作台的团队
若项目经理每天主要处理任务依赖、日期调整、里程碑和资源计划,可以把 GanttPRO 放入第一轮试用。验证重点应是计划变更是否容易追踪、任务关系是否能被团队理解,以及进度信息能否与执行者的实际更新衔接。
如果团队还依赖独立工具处理文档、审批、沟通和工单,就要评估这些信息能否互通。一个甘特功能强的工具,未必自动成为所有工作的统一入口;需要维持几套系统时,应把重复录入与同步责任写进成本表。
2. TeamGantt:适合希望快速建立共享计划的团队
TeamGantt 可以作为重视可视化和快速协作团队的候选。试用时别只测试拖拽排期,要安排一名项目经理、一名执行者和一名只读管理者分别操作,检查他们看到的信息是否足够、修改权限是否清楚。
若组织有多个并行项目、复杂权限或严格审计要求,应把这些场景放进演示。团队觉得界面直观,并不代表它符合组织治理需求;反过来,某些高级能力即使存在,也要评估其是否值得团队承担相应配置和培训成本。
3. Smartsheet:适合表格流程与项目视图相互依赖的组织
当工作本身由表格、审批、状态字段和汇总报表驱动时,Smartsheet 的价值要通过实际流程验证。可以选一条现有审批链,检查表格数据更新后,甘特视图、提醒和汇总报表是否保持一致,是否需要管理员反复修补字段映射。
它的评估重点不应只是“能否做甘特图”,而是流程配置能否由组织持续维护。若每次字段变化都必须依靠少数管理员处理,系统可能形成新的维护瓶颈;要在试点中记录配置变更由谁负责、修改一次需要多久。
4. Microsoft Project:适合已有微软协作环境且重视计划管理的团队
Microsoft Project 的具体功能与使用体验需要结合当前产品版本、授权方式和组织环境评估。若企业已有 Microsoft 365,应验证计划数据怎样与团队现有协作方式连接、哪些成员需要何种授权,以及管理者和执行者是否需要切换不同界面。
不要只凭“我们已经买了微软产品”就认定它必然成本最低。已有生态可能降低身份与协作接入成本,但培训、版本差异、权限配置和项目计划维护仍需计算。试用时应特别确认云端协作方式与团队当前项目治理流程是否匹配。
5. ClickUp:适合希望把任务与多种工作视图放在同一空间的团队
ClickUp 可以作为任务管理与甘特视图整合的候选。其吸引力可能在于同一工作区里承载多种任务组织方式,但团队应先限定首期使用范围:例如只启用项目、任务、依赖和必要提醒,不要在试点初期一次配置过多模块。
需要验证的是,甘特图中的任务是否与团队日常任务数据一致,跨工作区或跨项目查看是否满足管理需要,权限和通知是否容易理解。功能丰富带来灵活性,也可能带来配置负担;若成员不清楚该在哪更新,最终仍会产生计划外的“第二份真相”。
6. monday.com:适合流程变化较多、重视可视化协作的团队
monday.com 值得放入跨部门流程和可视化协作需求较强的评估范围。重点核对时间线与甘特视图的实际差异,确认依赖关系、组合视图、自动化规则和权限是否覆盖业务场景,并确认对应能力属于哪个当前套餐。
如果组织希望用自动化降低提醒和状态同步工作,要测量规则的设置与维护难度,而不是只数自动化功能数量。流程变化频繁时,自动化过多可能让成员难以理解触发结果,因此需要明确规则负责人和修改流程。
7. OpenProject:适合把部署控制和数据管理纳入核心决策的团队
OpenProject 可以作为重视自托管和数据控制的候选。评估它时,不仅要看甘特图和项目功能,还要把服务器、备份、监控、升级、安全修复和运维人力列入预算。自托管提供控制空间,但意味着组织需要承担相应运营责任。
试点要验证部署环境、身份管理、数据导入导出和版本升级路径。若团队没有稳定的运维能力,部署控制带来的收益可能被维护风险抵消;若数据边界和内部部署确实是硬性要求,则应将其作为准入条件,并让技术与项目管理团队共同评审。

七、不同情况下的行动建议:把选型变成可执行的四周计划
1. 第一步:用一页纸写清项目问题与验收条件
选型负责人先召集项目经理、执行者、管理者和技术支持角色,用一页纸写明当前最常见的三类进度问题。每类问题都要配一个例子,并写出软件需要产生什么可观察的结果。比如,延期无法及时发现,就规定风险应在何时出现、谁应收到提醒、如何查看受影响节点。
同时明确不在首期解决的问题。团队不必在一次采购里同时重建文档库、审批系统、工时管理和项目组合治理。试点范围越清楚,越容易判断甘特图软件是否有效,也越不容易被功能演示带到无关需求上。
2. 第二步:准备脱敏样例并选出三款候选
样例计划应来自真实业务,但移除客户名称、个人敏感信息和商业机密。保留足以测试排程的结构,包括工期、依赖、负责人、里程碑、日历约束和历史延期。然后按部署、预算、现有系统和使用者数量筛出最多三款候选,避免团队在过多工具之间重复做浅层演示。
若团队尚无明确偏好,可以按不同工作重心分别选:一款以甘特排期为中心,一款以表格流程为中心,一款以统一工作区或部署控制为中心。这样得到的比较更有信息量,而不是把三款相似产品只比较界面颜色。
3. 第三步:安排真实用户完成相同任务
让实际使用者参与试用,不要由采购或项目办公室单独代替全员体验。每款工具都做同一组任务,记录完成时间、错误次数、求助次数和是否需要管理员介入。尤其要观察执行者如何更新进度,因为这决定计划数据能否持续新鲜。
试用结束后,要求每位参与者用具体行为反馈,而不是只说“喜欢”或“不喜欢”。例如,“我找不到查看依赖任务的位置”“更新完成比例需要进入三个页面”“管理者能看到变更但看不到变更原因”。这些观察可以直接转化为配置要求或淘汰理由。
4. 第四步:用小范围试点决定推广、补配置或停止
试点项目最好有明确开始与结束时间,至少覆盖一次例会、一次计划变更和一次进度汇报。开始前记录基准数据,结束时按相同口径比较。若采用率低,不应马上归因于成员抗拒,也要检查更新路径是否过长、字段是否难理解、提醒是否太多。
试点决策可以分为三种:达成验收条件且维护成本可接受,进入分阶段推广;核心功能符合但权限或模板不足,先补配置再复测;关键依赖无法表达、数据退出有风险或成员采用率持续偏低,则停止并评估其他方案。试点的价值不在证明采购正确,而在尽早发现不适配。

八、不同情况下的取舍:先解决主要失控点,再决定放弃什么
1. 预算有限:优先保证依赖与进度更新,而不是买全套高级功能
预算有限时,先确认基础计划是否能可靠维护,再讨论资源优化、组合报表和自动化扩展。若团队仍依赖会议口头汇报,购买高级仪表盘未必解决问题。与其把所有成员都加入昂贵套餐,不如先确认角色授权规则、只读方式和实际席位需求。
但不要为了省订阅费,忽略数据导出、权限和关键依赖等退出成本。采购初期看不见的迁移代价,可能在项目数量增加后迅速放大。试用与合同阶段都应问清楚数据可导出的范围、格式和限制。
2. 项目简单:宁可少配置,也不要把工具变成维护工程
单一项目、短周期、低依赖团队,不一定需要复杂的资源管理和组合分析。若一张轻量甘特图足以协调工作,增加大量字段、规则和审批会拉高采用门槛。应保留最少但必要的信息:任务、负责人、日期、状态、依赖和风险。
不过,项目简单不等于计划可以没人负责。即便只用基础视图,也要约定谁更新、何时更新、延期原因怎样记录、什么情况需要升级。流程规则比高级功能更能决定计划是否可信。
3. 多项目并行:优先看资源冲突和组合视图是否真实可用
当多个项目共享设计、测试或运维人员时,单项目甘特图可能看起来都合理,整体却无法执行。此时应检查工具是否能汇总跨项目负荷、识别关键资源冲突,并支持管理者调整优先级。若只能导出多个文件后手工拼表,需把这类人工工作计入成本。
还要判断组织是否已定义容量口径。团队的可用工时、会议时间、请假和非项目工作若没有统一规则,再好的资源图也可能只是精致的估算。先统一口径,再评估系统是否能支撑资源决策。
4. 部署与数据控制要求高:把运维和退出方案一并纳入比较
对数据驻留、网络隔离或内部控制有要求的组织,应把部署方式作为准入条件,而不是试用后才补问。自托管、云服务和混合方案的责任边界不同,需由业务、技术、安全与采购共同确认数据访问、备份、日志、升级和故障响应要求。
还应设计退出路径:项目、任务、附件、关系和历史记录分别如何导出;导出的数据能否被其他系统理解;关闭服务后数据保留多久。工具的长期价值不仅是使用期间的便利,也包括组织在未来更换工具时是否保有选择权。
5. 组织规模增长:不要只比较席位数,要比较治理复杂度
当参与人数上升,权限、模板、命名规范、跨项目汇总和管理员职责会逐渐成为核心问题。需要观察工具是否能从一个项目扩展到多个项目,而不要求每位项目经理自行设计一套字段和状态。标准化过强会压制业务差异,标准化不足又会让汇总数据无法比较。
适合的做法通常是定义少量组织级必填字段,再允许项目保留必要的个性化信息。选型时请安排一个跨部门项目试点,检验模板是否能复用、例外是否能解释、管理视图是否能汇总,而不是只在单个团队中验证。
九、总结:让甘特图回答“下一步该做什么”,而不只是“现在在哪里”
选在线甘特图软件,真正要比较的不是图表样式,也不是功能数量,而是计划变化能否转化为团队能执行的动作:谁需要知道、哪些任务会受影响、当前预测是否变化、风险是否有负责人。能够把这条链路跑通的工具,才可能帮助团队掌控进度。
七款工具各有适配场景:甘特排期优先,可以从 GanttPRO、TeamGantt 开始验证;表格流程与报表重要,可以重点测试 Smartsheet;已有微软生态或计划治理要求较强,可以验证 Microsoft Project 的具体版本;希望工作区整合,可比较 ClickUp 与 monday.com;部署控制优先,则把 OpenProject 的运维总成本一起评估。它们都不应仅凭名称或宣传语直接胜出。
下一步可以这样做:写下项目最常见的三类延期原因,准备一份脱敏计划样例,选三款工具完成相同的延期变更测试,再用一项真实项目进行短期试点。把成员更新率、风险发现提前量、计划维护耗时和数据退出能力记录下来。先找出真正的进度失控点,再选择能减少这类失控的工具;这比追逐“功能最全”更能让项目按时交付。
常见问题解答(FAQ)
1. 2026年在线甘特图软件怎么选,才能避免只看界面好不好看?
我准备给一个跨部门项目挑甘特图工具,演示时大家都觉得时间轴清楚,真正开始协作后却发现依赖关系、权限和进度更新不顺手。我该用什么方法在试用阶段判断它是否适合长期使用?
别先比配色和模板,先用同一组真实任务做试用:例如建立一个含20项任务、3个里程碑、5条前后置依赖和3名协作者的项目,再模拟一次延期和一次负责人变更。重点观察调整日期后,依赖任务是否正确联动,成员能否快速更新进度,以及管理者能否看出关键路径。
可以按依赖与排期30%、协作与提醒20%、权限15%、导入导出15%、易用性10%、总成本10%打分。这个比例不是行业统一标准,而是适合多数中小团队的起始权重;如果项目涉及严格审批或敏感数据,应提高权限和审计能力的权重。同一场景测试比看七份功能清单更有辨别力。
特别留意“看起来支持依赖”与“改动日期后能正确重排”的差异,后者才决定甘特图能否用于日常进度管理。
2. 免费甘特图工具够用吗,什么时候值得升级付费版?
我不想刚开始管理项目就为一堆暂时用不到的功能付费,但也担心免费版限制成员数、导出或依赖关系,导致项目做一半还要搬家。试用时应该优先核对哪些限制?
免费版是否够用,取决于团队的协作方式,而不只是任务数量。个人排期或单个小项目通常可以先用免费方案;如果多人需要同时编辑、查看不同项目,或需要审批、权限分层和稳定导出,免费限制就可能变成实际成本。试用时把限制逐项记下来:可用成员数、项目数、依赖关系、历史记录、附件容量、导出格式和自动化次数。
再估算每月人工补救时间:例如团队每周花2小时手动同步进度,按实际人力成本折算后,低价付费方案可能反而更省钱。不要只比较标价,要核实计费单位是成员、工作区还是功能套餐,并确认取消订阅后数据能否导出。若关键数据无法完整带走,即使当前免费,也应把迁移风险计入总成本。
3. 甘特图软件能替代Excel排期吗,迁移时最容易踩什么坑?
我现在用表格维护项目计划,团队觉得更新麻烦,想换成在线甘特图。可是任务名称、负责人和日期看起来都能导入,我担心原有依赖、备注和状态映射过去后丢失,怎样验证迁移是否可靠?
甘特图工具适合管理有明确负责人、日期和前后依赖的计划,但不一定要完全替代表格。复杂财务计算、临时数据分析仍可能更适合表格;项目排期、责任同步和延期追踪则更适合放进支持协作的计划工具。迁移前先复制一份小样本,选取约10至20条任务,覆盖空负责人、跨月日期、子任务、里程碑、备注和依赖关系。
导入后逐项核对日期格式、层级结构和负责人映射,再修改一项任务日期,确认相关任务是否按预期调整。常见问题不是任务标题丢失,而是依赖关系、时区、日期格式或自定义状态没有对应字段。正式迁移前保留原表只读备份,并约定一个短暂并行期;确认关键字段与报表无误后,再停止维护旧版本。
4. 在线甘特图工具选型时,远程协作和数据安全应该怎么评估?
我团队成员分散在不同地区,计划里会记录客户节点、负责人和交付日期。我想要实时协作,但又担心链接分享过宽、离职成员仍能访问,选型时哪些安全和协作细节最值得实际检查?
远程协作不等于所有人都应看到所有项目。试用时创建管理员、项目负责人和普通成员三种账号,检查各自能否查看、编辑、邀请成员和导出数据;再测试移除成员后,访问权限是否及时失效。还应核对分享链接能否设置访问范围和有效期、是否支持登录验证、是否有操作记录,以及数据存储和备份政策是否符合团队要求。
涉及客户或受监管信息时,先让安全或法务负责人审核条款,不要仅凭销售演示中的“安全”描述做决定。协作体验也要在弱网和异步场景中验证:一名成员修改日期后,其他人是否能及时看到变化;评论、提醒和变更记录能否帮助缺席成员补齐上下文。若团队经常依赖群聊转述计划变更,说明工具的通知或记录流程还没有真正融入工作。
文章包含AI辅助创作:轻松掌控进度:2026年最实用的7款甘特图设计软件在线选型指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/260300
读者评论
把“原始承诺、当前预测、实际完成”分开记录这个建议很实用。以前计划日期一改,复盘时就说不清偏差从哪天开始;试用时我会特别检查基线能不能保留、谁改了日期以及原因是否可追溯。
用同一份脱敏项目数据测试七款工具,比看功能目录靠谱得多。尤其是设计延期两天后,不光要看后续任务是否顺延,还得看测试窗口有没有被压缩、审批风险能不能被解释出来,这才接近真实项目。
任务拆得越细不一定越可控,文中每周15、30、60分钟的更新成本对比提醒了我:进度信息要能影响决策才值得维护。中等粒度可以先试跑,再根据阻塞发现得是否及时调整,不必一开始就把计划拆到半天一级。
