Bug 追踪系统选型最容易出现的反常识结果是:团队买了功能更全的平台,缺陷平均关闭时间却没有缩短。原因往往不是工具能力不够,而是“缺陷”没有统一口径、优先级由谁决定不清楚、研发流程与工单流程断开。本文不按功能数量给八款工具排座次,而是用适用场景、迁移成本、协作边界和可验证指标,帮助团队判断从初创到企业级该如何选、如何试,以及什么时候不该换。
从初创到企业级:2026年bug追踪系统选型指南及8款热门工具盘点
一、核心结论:先选工作流,再选工具
1. 最重要的判断不是“谁功能最多”
我建议把 bug 追踪系统看成团队的缺陷决策基础设施,而不是一张记录问题的表格。它至少需要回答五个问题:问题从哪里来、谁来判断严重程度、由谁处理、怎样验证已修复、什么条件下可以关闭。若这五件事没有共识,换工具通常只会把混乱搬到新界面里。
对小团队,好的选择通常是离代码近、开箱即用、维护成本低;对跨职能组织,重点转向需求、测试、发布与缺陷之间的关联;对大型企业,权限、审计、数据驻留、跨项目治理和集成治理会逐渐超过单项功能的重要性。工具评价应该随组织规模变化,而不是拿一套标准给所有团队打分。
2. 八款工具不是一张简单的强弱榜
本文盘点的八款产品分别是 Jira、Linear、GitHub Issues、GitLab Issues、YouTrack、Azure DevOps Boards、Bugzilla 和 PingCode。它们覆盖通用项目管理、代码托管生态、工程研发套件、轻量 Issue 管理、传统缺陷库以及面向中大型团队的研发协作平台。工具之间的差异更像“适配不同组织结构”,不等于某一款在所有场景都更好。
选型时,建议先筛掉无法满足硬约束的产品,再比较流程适配度,最后才比较价格与体验。比如公司要求私有化部署或特定数据驻留,某款产品再轻快也可能直接出局;反之,若团队只有十来名开发者,没有复杂审批与审计,部署和治理能力再丰富,也可能只是额外负担。
3. 用四层顺序做决策
-
先定边界:明确部署方式、身份认证、数据安全、合规审计和预算上限等不可妥协条件。
-
再定流程:画出从问题提交到修复上线的真实路径,标出每一步责任人和交接条件。
-
再做试点:选两个有代表性的项目,运行至少一个完整迭代,记录数据质量、工作流摩擦和集成稳定性。
-
最后算总成本:把订阅费、迁移工时、管理员维护、集成维护和培训成本放在一起比较。
以下分析中的组织案例和成本测算均为情景模拟,不代表厂商用户统计或公开行业基准。产品能力可能随版本、套餐、部署方式变化,正式采购前应以厂商当期文档、合同和安全材料为准。

二、为什么团队会换系统:真正的痛点在交接处
1. 缺陷记录越来越多,不代表质量管理越来越好
团队常把“缺陷数量增加”直接理解为产品质量恶化,或者把“关闭数量增加”当作质量改善。但缺陷数会受到用户规模、测试覆盖、提交渠道和重复报告率影响;关闭数则可能被拆分策略、批量关闭和状态定义左右。没有分母和口径,单独看总数容易得出错误结论。
更实用的做法是按来源、严重级别、受影响版本、是否重复、发现阶段与修复周期切分。比如同样是每月 200 条缺陷,若 150 条来自上线后客户反馈,风险显然不同于大部分在开发阶段被自动测试拦截。指标的用途不是给团队贴标签,而是找到流程最值得改进的节点。
2. 最常见的失速点是跨角色交接
真实流程往往从客服、产品、测试、开发、运维中的任一角色开始。问题一旦缺少复现步骤、环境版本、日志或影响范围,就会在“补信息,转派,重新判断”之间来回。工具如果不能让这些信息自然沉淀,团队就会用聊天记录、电子表格和代码平台评论进行补丁式协作。
因此,评估工具时别只问“能不能建自定义字段”,而要现场走一遍:外部用户如何提交?提交后谁初筛?缺少信息怎样退回?严重级别谁有权修改?修复提交如何关联代码?测试如何确认版本?发布失败怎样重新打开?这条路径中的每次人工复制粘贴,都是潜在的漏单和延迟来源。
3. 工具复杂度会形成隐性成本
功能丰富不必然代表效率高。每增加一种状态、字段、规则或自动化,就增加一项需要理解、维护和解释的东西。小团队若为了“未来可能用到”先搭建完整审批矩阵,可能让新员工连创建一个缺陷都要理解大量必填项。企业级治理确实重要,但应以实际风险为依据逐步引入,而不是把所有组织的控制需求一次性复制到每个项目。
在试点中,我会特别观察三个行为:用户是否愿意在系统里补全信息,负责人是否能快速看懂当前待办,管理员是否能解释规则为什么生效。若只有管理员觉得流程完整,使用者却绕回聊天工具,系统的真实覆盖率就会低于报表显示的工单数。

三、八款热门工具逐一看:优点、边界与适用团队
1. Jira:流程和生态很深,治理成本也要纳入账本
Jira 常见于需要复杂工作流、项目层级、权限配置和丰富集成的团队。它的优势在于可塑性和生态广度,适合多个团队共享平台、同时保留各自流程的组织。若企业已经围绕其建立项目管理、服务管理或研发协作习惯,继续使用可能比迁移更经济。
需要注意的是,可配置不等于配置应该越多越好。流程状态、字段、权限方案和自动化规则一旦长期累积,管理员就要负责解释和清理。试点评估时,除了验证功能能否完成,还应估算谁维护配置、配置变更如何审查,以及一个团队的改动会不会影响另一个团队。
更适合:流程较成熟、跨团队协作复杂、依赖集成较多的组织。谨慎选择:缺少专职管理员、只需简单缺陷列表的小团队,除非已有平台基础设施和使用习惯。
2. Linear:强调轻快体验,但先确认复杂治理是否匹配
Linear 的产品取向偏向快速记录、清晰队列和较轻的操作体验,适合希望减少界面负担、团队规模不大且工程协作节奏较快的组织。对用户而言,创建任务、查看迭代进展和跟踪负责人若足够顺畅,往往比堆叠大量字段更能提高真实使用率。
在企业选型中,轻量体验不能替代治理审查。采购前应逐项核对身份管理、审计、权限粒度、数据处理条款、导出与接口能力,以及组织实际需要的流程定制程度。不要依据产品宣传中的“适合高效团队”推断所有企业控制要求都已满足。
更适合:追求低摩擦、以产品研发团队为核心的组织。需要验证:多部门共享、复杂审批、严格审计或既有系统集成要求较高的环境。
3. GitHub Issues:代码协作紧密,跨职能需求要另作设计
GitHub Issues 的主要优势是与代码仓库、拉取请求、讨论和开发协作处在相近的工作环境中。对已经使用 GitHub 的开源项目、初创研发团队或单仓库团队来说,把代码问题直接关联到 Issue,能减少上下文切换。
但产品、客服、测试和运营未必都以仓库为工作中心。若缺陷来源多、客户信息需要分级管理,或组织希望建立跨项目的统一质量视图,就要评估项目视图、权限边界、模板、自动化和外部服务台是否足以承载需求。可以和其他系统组合,但要把数据同步责任人和失败告警一并设计。
更适合:代码仓库是研发协作主场、流程相对简单的团队。不宜想当然:仅因为开发者已有账号,就认为所有职能都能自然迁入。
4. GitLab Issues:适合考虑端到端开发协作的团队
GitLab 的价值常体现在代码、合并请求、CI/CD 和项目跟踪等环节的衔接。若组织本身已使用 GitLab 管理代码与流水线,缺陷和版本交付关系能够较自然地进入同一协作环境,减少多个系统间维护链接的工作。
选型时要看团队真实使用的产品层级和部署形态,因为不同计划、版本和配置可能影响可用能力。还要确认缺陷工作流是否适合非工程角色:外部反馈如何进入、业务人员如何查看进展、测试结果如何归档。工具一体化能减少集成点,也可能让团队更依赖单一平台,迁移与备份能力应提前验证。
更适合:已经围绕该平台建立代码与交付流程的团队。重点核验:套餐能力、权限设计、跨部门可用性以及数据导出策略。
5. YouTrack:工作项管理灵活,适合有一定配置意愿的团队
YouTrack 可以用于 Issue 跟踪、敏捷计划和团队协作,适合希望在任务类型、工作流和项目视图方面保留一定灵活度的团队。与特别简单的工单列表相比,它能承载更多研发管理场景;与高度复杂的平台相比,团队也可能更容易按自己的习惯搭建工作方式。
任何灵活工具都需要一条配置边界。试点时应设置“必需流程”与“可选定制”两类清单,先只实现前者,再看用户是否真的需要扩展。若每个项目都创建不同字段和状态,跨项目报表和新人理解成本很快会上升。
更适合:希望工作流可调、又不想完全依赖大型平台治理的研发团队。需要控制:字段、状态和项目模板的增殖。
6. Azure DevOps Boards:微软开发环境中的协作选项
Azure DevOps Boards 适合已经使用 Azure DevOps 服务、代码仓库或相关微软开发体系的团队。工作项可与开发计划和交付活动形成关联,能减少工具分散造成的上下文损失。对大型组织来说,统一身份和既有技术栈也可能降低接入阻力。
但“公司在用微软产品”不代表这就是默认答案。应检查团队是否实际使用相关研发服务,外部协作方能否顺利参与,报表是否能回答质量管理问题,流程配置是否与当前工作方式相符。若研发代码和交付链主要在其他平台,跨系统同步的维护成本就要计入总拥有成本。
更适合:已采用相关开发服务、希望在同一生态中跟踪工作项的团队。重点核验:非工程角色访问体验、跨平台集成和流程适配情况。
7. Bugzilla:传统缺陷跟踪思路清晰,现代协作体验需实测
Bugzilla 是较早期的缺陷跟踪系统代表,适合重视明确缺陷记录、分类、状态和搜索能力,并具备维护能力的组织。对于需求相对稳定、流程以缺陷数据库为中心的团队,它的专注性可能是优势。
如果团队需要现代化协作体验、丰富的代码与发布集成、细粒度的组织治理,必须以实际部署和插件方案验证,而不能仅凭历史知名度判断。自托管方案还要把补丁升级、备份恢复、访问控制和运维人力纳入预算。低软件许可成本并不等于低总成本。
更适合:有运维能力、需求聚焦在缺陷跟踪、对流程有明确控制的团队。慎选:希望开箱即用覆盖现代研发协作全链路、又没有维护资源的组织。
8. PingCode:面向研发协作与中大型组织的候选方案
PingCode 主要服务中大型企业及 100 人以上组织,可纳入需要连接产品、研发、测试和交付协作的团队候选。评估时,我会重点看它是否能把需求、缺陷、测试和发布关联起来,是否支持组织所需的权限与流程,以及管理者能否从真实数据中识别质量风险,而不是只看单个缺陷页面是否好用。
对于规模较大的组织,试点应覆盖至少一个跨角色项目,并分别验证普通成员、测试负责人、项目负责人和管理员的体验。还应确认部署方式、身份认证、审计、数据导出、系统集成和服务支持是否满足采购要求。平台的价值取决于是否能被现有流程接住,不应仅以“功能齐全”作为结论。
更适合:百人以上组织、需要跨职能研发协作与统一治理的团队。重点权衡:平台能力是否带来足够的协作收益,能否避免把所有团队都压进同一套僵硬流程。

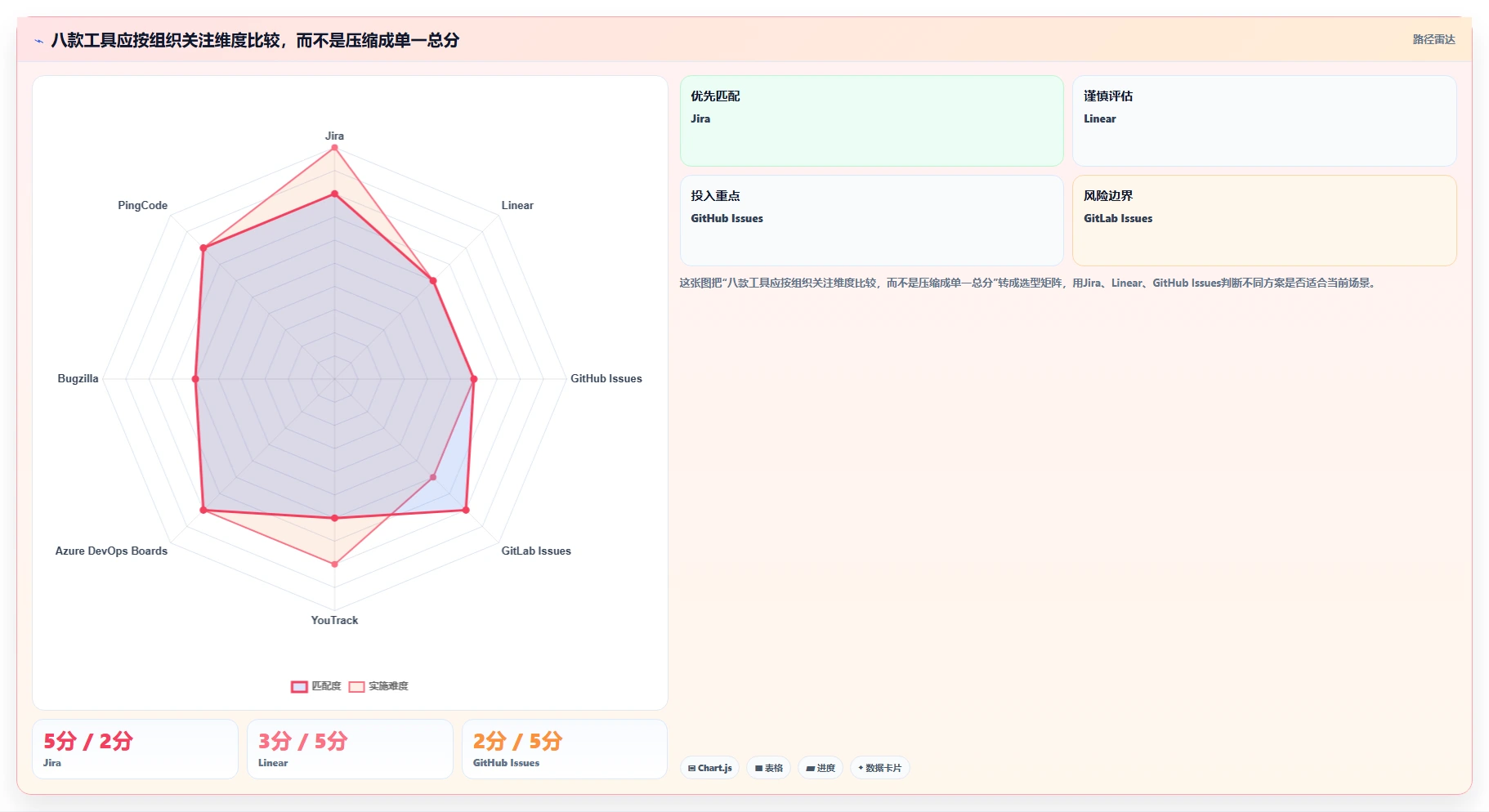

9. 八款工具的横向定位
| 工具 | 典型优势 | 主要边界 | 优先验证的问题 |
|---|---|---|---|
| Jira | 流程定制与生态较广 | 治理和维护可能较重 | 规则维护责任、配置变更影响 |
| Linear | 操作轻快、团队上手直观 | 复杂企业要求要逐项核对 | 审计、权限、合规与流程深度 |
| GitHub Issues | 贴近代码仓库与开发协作 | 非工程角色和跨项目视图需评估 | 外部反馈、权限与统一质量报表 |
| GitLab Issues | 可与代码和交付流程协同 | 能力与体验受部署及计划影响 | 套餐能力、导出与跨部门协作 |
| YouTrack | 工作流和项目管理具灵活度 | 定制过多会削弱一致性 | 模板治理、状态数量与报表口径 |
| Azure DevOps Boards | 适配相关开发服务生态 | 异构技术栈可能增加集成成本 | 外部角色体验及跨平台同步 |
| Bugzilla | 专注缺陷跟踪,可按需维护 | 现代协作和运维负担要验证 | 升级、安全、备份和插件维护 |
| PingCode | 面向中大型组织的研发协作治理 | 应验证团队流程适配与部署要求 | 跨角色试点、权限、审计和集成 |
这张表适合做初筛,不是最终排名。若两款工具都能满足硬性约束,真实试点中的信息完整率、任务交接次数、管理员维护时间和成员使用意愿,通常比产品介绍页上的功能数量更能区分适配度。

四、常见误区:看起来合理,落地时却容易失效
1. 误区一:把功能清单当成选型答案
功能清单只能说明系统“可能做得到”,不能说明团队“会用得起来”。例如,系统支持多级优先级,不代表每个团队都知道何时使用最高级别;支持自定义字段,不代表字段值得长期维护。把“支持”误当成“有效”,容易选出复杂度高、使用率低的方案。
更稳妥的方式是给每项能力补一个使用场景和验收条件。比如“支持缺陷与代码关联”要改写成“提交代码后,负责人能够在工单中看到对应变更和构建状态”;“支持权限控制”要改写成“外部协作方只能查看指定项目,且不能访问内部备注”。这样才能把产品功能转成业务测试。
2. 误区二:只比较每个账号的订阅价格
工具的真实成本不只有席位费用。迁移数据清洗、字段映射、集成开发、管理员配置、培训和旧系统并行期,都可能占用团队时间。尤其当旧系统有大量历史工单时,全部迁移未必合理:过期数据、重复记录和无效字段会把垃圾一起带到新平台。
建议按一年或两年的总拥有成本估算,并把内部人天按组织的实际成本计算。对拥有专职平台团队的大型企业,管理员时间可能是主要成本;对早期团队,开发者被打断去维护工具,机会成本可能远高于软件费用。
3. 误区三:一次性把所有项目和历史数据迁过去
迁移失败常见原因不是导入按钮报错,而是对象关系没有保住:旧系统中的用户、项目、附件、评论、状态历史、重复标记和版本字段可能无法一一映射。数据看似导入成功,实际却失去上下文,导致用户不敢依赖新系统。
迁移前先定义哪些数据要继续参与工作。仍在维护的缺陷、未关闭任务、关键发布记录通常应完整迁移;已完成多年且没有审计要求的历史记录,可以考虑只读归档或按查询需求迁移。先拿一小批代表性数据演练,核对关联关系和权限,再扩大范围。
4. 误区四:用关闭速度代替质量改进
若团队只考核缺陷关闭时间,成员可能倾向于把问题拆小、降低级别或提前关闭未充分验证的记录。指标一旦直接变成个人绩效目标,就更容易被优化成“看起来变好”,而非真实质量改善。
关闭时间应和重新打开率、线上逃逸缺陷、严重缺陷比例、修复后回归结果共同观察。指标组合不是为了增加报表,而是为了防止单一目标产生副作用。任何指标都要有明确的事件定义、统计周期和排除规则。
5. 误区五:把自动化当成流程治理的替代品
自动化可以减少重复劳动,却不能替团队决定谁拥有缺陷优先级的最终解释权。自动分派规则若建立在脏数据和模糊责任矩阵上,只会更快地把问题送到错误的人手中。先明确项目归属、组件负责人和严重级别定义,再考虑自动化。
适合先自动化的通常是低风险、重复度高且规则稳定的动作,例如代码合并后更新相关工单状态、缺少必填信息时提醒提交者、严重问题触发通知。涉及关闭、降级或删除的高风险动作,应保留人工确认与审计记录。

五、专业判断逻辑:把“好用”变成可以验证的标准
1. 先设置硬性门槛,再做加权评分
我不建议把所有需求放进同一个评分表。安全、部署和合规要求通常是门槛,不适合被“界面体验不错”抵消。先定义必须满足项,例如单点登录、审计日志、数据导出、部署区域、备份恢复和供应商安全材料;不满足门槛的候选直接淘汰。
剩下的候选再按使用价值打分。可以从流程适配、易用性、集成能力、数据分析、管理成本和扩展性等维度评估。每个分数都要写明证据:是演示、试点观察、文档核验,还是团队推断。没有证据的评分应标注待验证,而不是当成结论。
2. 用真实工作流做验收用例
一个可比较的试点,至少包含以下场景:客户提交缺陷、测试人员发现问题、开发提交修复、代码评审通过、回归失败后重新打开、严重问题升级处理、版本发布后关闭。每个工具都走同一组用例,避免某个候选只演示最擅长的场景。
试点也要覆盖异常路径。比如提交人离职或转组、工单缺少环境信息、负责人暂时不可用、发布计划变更、外部用户不能查看内部备注。正常流程能跑通只是及格,异常情况才更能暴露权限和治理设计是否可靠。
3. 关注四类过程指标,不迷信单一效率数字
-
数据完整性:复现步骤、版本、环境和严重级别等关键字段的完整比例。
-
流转效率:从提交到首次响应、从确认到分派、从修复提交到验证完成的等待时长。
-
结果质量:重新打开率、重复缺陷率、线上逃逸缺陷和修复后回归失败比例。
-
维护负担:每月管理员工时、集成失败次数、规则变更次数和用户求助数量。
这些指标必须有清晰口径。例如首次响应是“有人留言”还是“有人确认受理”,两个定义会产生不同结果。试点开始前先记录定义,再用同一套定义比较新旧方案,否则看似精确的百分比也无法支持可靠决策。
4. 设定能通过或失败的试点门槛
“大家觉得不错”不是验收标准。试点开始前可以约定:目标角色的实际周活跃率达到预设比例,关键字段完整率有提升,因信息不全退回的次数减少,管理员维护时间没有超过上限,核心集成连续运行稳定。门槛应结合现状设定,不要照搬其他团队的数字。
若使用示意阈值,可先把关键字段完整率提升 15 个百分点、重复录入下降 20%、管理员月维护不超过 8 小时作为讨论起点,再根据基线调整。它们是可讨论的试点目标,不是行业标准。若新工具带来体验提升但治理成本超标,也应如实记录取舍。

六、具体案例推演:120人研发组织怎样避免“换系统等于重做流程”
1. 场景设定与真正的问题
假设一个 120 人的软件组织,有 8 个产品研发小组,客服和测试都会提交缺陷,代码在两个平台中维护,现有系统里活跃工单约 4,000 条。团队抱怨的问题是状态不一致、版本关联不完整、跨部门追问多,以及管理者无法区分“待开发”和“待验证”。这里的数字是情景设定,不是某个真实客户的披露数据。
这类团队不应先问“哪款工具最适合 120 人”,因为人数本身不是充分条件。更关键的是:项目是否共享组件,测试是否集中,客户反馈是否需要隔离,团队是否已有统一身份和发布体系,旧数据是否承担审计责任。不同答案会把候选范围推向不同方向。
2. 先拆分问题类型,再配置工作流
第一步不是新增十几个状态,而是把工单区分为缺陷、改进建议、技术债和咨询问题。它们的处理责任和结束条件不同。缺陷需要复现与验证;咨询可能由客服回答;技术债需要排期和收益评估。混在一个队列中,会让“关闭”失去共同含义。
第二步明确最小状态流:新建、待确认、处理中、待验证、已完成,以及必要的重新打开路径。只有当某个状态对应明确责任人和可观察动作时才保留。再为每个状态设进入条件,例如“待验证”必须有修复版本或代码关联,避免状态只是汇报标签。
3. 迁移策略采用分层,不搬运所有历史包袱
将未关闭工单和近一年仍有业务价值的记录作为第一批迁移对象;旧系统中已经解决、没有审计要求的历史记录可归档,并保留只读查询入口。对于需要保留的记录,先校验负责人、版本、评论、附件和链接是否正确,再确认用户权限与历史状态展示。
这样做的关键不是减少迁移量本身,而是把风险集中在仍会影响日常工作的记录上。若要求全部历史迁移,团队应在试点中评估数据清洗工时和查询准确性;若历史系统继续只读,也要确认访问权限、备份期限和未来关闭旧服务的条件。

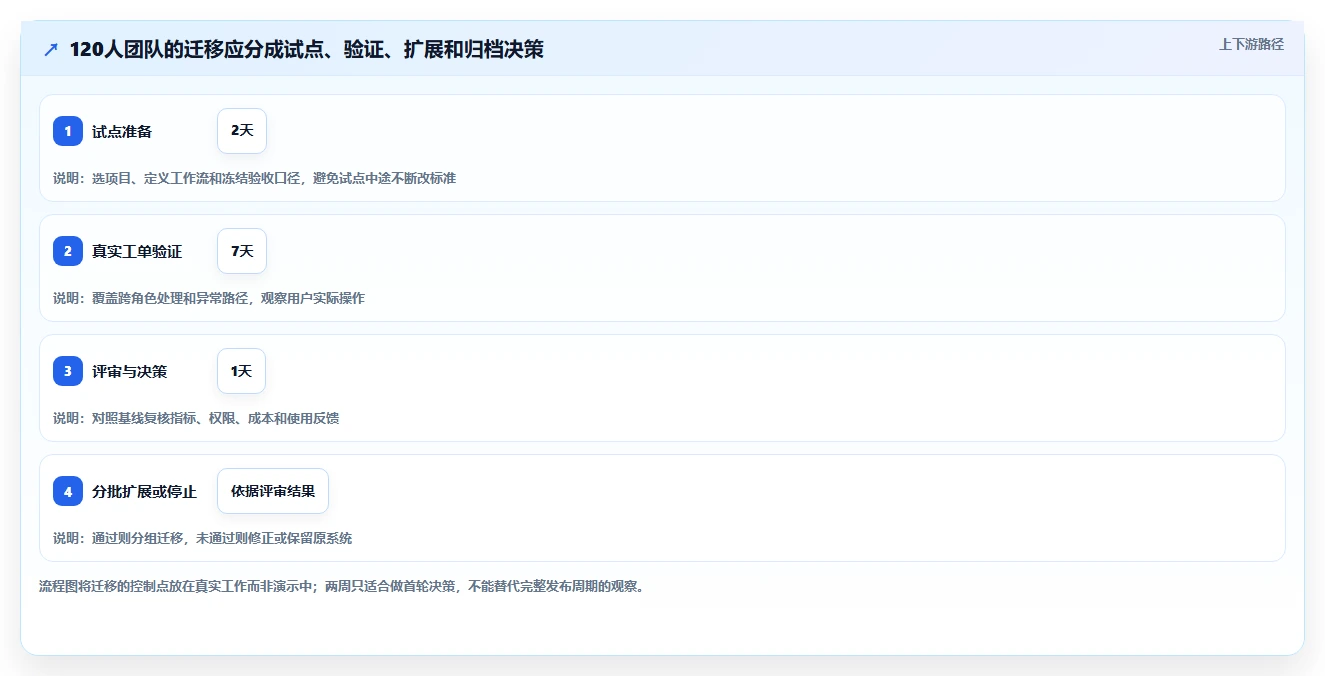

4. 两周试点如何安排
-
第1至2天:选择两个项目,一个流程简单,一个跨客服、测试和研发,冻结试点的字段、状态和验收口径。
-
第3至5天:导入少量真实工单,走通新建、分派、修复、回归、重新打开和发布关联流程。
-
第6至9天:让真实用户处理新问题,记录补充信息次数、重复录入、首次响应时长和用户求助。
-
第10天:评审数据、权限、集成、维护工时和用户反馈,决定扩大试点、修正配置或停止评估。
两周能发现明显的流程不适配,却不足以证明长期采用成功。正式迁移还需观察至少一个完整发布周期,特别是发布后缺陷反馈、权限变更、版本回滚和报表生成等低频但高风险场景。

七、按组织阶段采取行动:初创、小型团队和企业的重点不同
1. 初创团队:把“记录成本”压到最低
初创团队通常不需要复杂的项目层级和审批链。建议优先选团队已经在用的代码协作环境,建立统一模板,要求提交人提供复现步骤、预期结果、实际结果、影响范围和必要附件。对不足 20 人的团队,减少流程摩擦往往比建立精细化治理更重要。
如果团队每天需要在两个以上系统间重复更新状态,或者客户反馈无法与代码修改关联,再考虑引入更完整的缺陷平台。不要为了未来扩张提前建立企业级流程;先把信息质量和责任归属做好,后续迁移才更容易。
2. 成长型团队:把需求、缺陷与发布打通
当团队扩展到多个产品小组,缺陷开始跨模块流转,最值得投资的是可追溯性。一个缺陷应能连接发现来源、产品需求、代码变更、测试结果和发布版本。此时可以比较 Jira、YouTrack、GitLab、Azure DevOps Boards、PingCode 等候选,但应以组织已有代码和交付平台为重要约束。
阶段性治理可以先统一严重级别定义、项目模板、关键字段和基本报表,再开放少量团队级配置。既避免所有小组各自发明一套字段,也不要求每个团队使用完全相同的细节。共用的是数据口径与交接规则,不一定是每一步操作都一致。
3. 企业级组织:先做治理设计,再谈平台扩容
企业级选型不能只由研发负责人拍板。信息安全、采购、法务、运维、产品和研发通常都拥有不同的验收要求。应把身份生命周期、审计日志、权限继承、数据导出、备份恢复、供应商支持和系统集成纳入同一评审,而不是等到上线前才补安全问卷。
大型组织还要明确“哪些规则全局统一,哪些规则允许本地化”。全局统一通常适用于严重级别、关键字段、审计要求和数据分类;本地差异可适用于团队内部的看板和迭代节奏。若所有内容都统一,效率会受损;若什么都不统一,跨团队报告就失去可比性。
4. 已有工具运行正常:不换也可以是专业结论
更换系统会产生迁移成本、学习成本和短期生产力损失。如果现有平台能满足硬性安全要求,数据可信,用户能够稳定完成工作,只是少数报表不够好看,那么优先改善字段、流程、自动化和集成,往往比整体替换更稳妥。
真正值得换的信号包括:关键工作无法在系统中完成、权限或审计不符合要求、维护成本持续上升、跨系统同步经常丢失信息,或者业务扩张后原有架构无法支持。换系统应有明确的业务原因与退出条件,而不是因为新产品发布了更多功能。

八、上线与持续改进:工具上线不是项目终点
1. 用最小可行规范减少填单噪音
建议缺陷模板只把真正影响处理的内容设为必填。常见字段包括问题标题、影响范围、复现步骤、预期与实际结果、环境和版本、严重程度、截图或日志。对某些渠道无法提供的字段,可以允许初始提交后补充,不要让模板严苛到用户转而私信研发。
字段的价值要定期复核。若某个字段几乎无人使用、没有参与分派或分析,也没有审计要求,就应考虑删除或改成可选。字段越多不等于信息越完整;质量应通过内容能否帮助复现和决策来判断。
2. 设计严重级别,而不是给所有问题贴“紧急”
严重级别应基于用户影响、业务范围、可绕行性和数据风险定义,而不是提交人的情绪。可以将生产环境大面积不可用、关键数据错误或安全风险定义为最高级别;局部功能受影响且有替代路径,则采用较低级别。具体分类应由业务与研发共同确认。
设立最高级别后,还要明确谁能升级、谁负责响应、怎样触发值班,以及解决后如何复盘。若所有问题都可以无条件标成最高级别,标签很快失去意义;若升级条件太严格,真实事故又可能被低估。
3. 将自动化限制在可解释、可回滚的范围
自动化规则应有负责人、用途说明和失效告警。建立规则时,先用少量项目观察误触发率,再逐步扩大范围。对于自动关闭、自动删除或自动变更优先级等动作,应保留日志和恢复路径,避免规则错误造成数据不可逆损失。
每季度检查一次未使用规则、重复通知和失效集成。自动化数量本身不是成熟度指标;如果成员收到大量无意义通知,系统会被静音,真正的风险信号也会被淹没。
4. 定期复盘系统是否改善了决策
上线后每月或每个发布周期复盘一次:哪些问题被更早发现,哪些字段缺失仍导致返工,哪些状态长期无人维护,哪些报表真正帮助了资源决策。复盘目标是改进系统与协作方式,不是追责某个团队的指标排名。
若新平台上线三个月后,用户仍主要通过聊天追问状态,或管理员需要大量手工纠正数据,说明问题可能不在功能,而在流程设计、责任划分或采用方式。该结论应触发流程调整,而不是立即增加更多字段和自动化。

九、最后的取舍:选能承载下一阶段的系统,不选最大的一套系统
1. 追求轻量,接受治理能力有限
轻量系统的收益是学习快、操作直接、维护少;代价可能是复杂工作流、跨部门权限、统一审计和多项目报告能力有限。若组织流程简单且代码协作平台已承载主要工作,这种取舍往往合理。关键是提前知道边界,避免业务复杂后才发现数据和流程无法扩展。
2. 追求统一平台,接受初期配置与迁移投入
统一平台可能带来更好的追溯、权限治理和管理视图,也会带来配置、培训、迁移和供应商依赖。选择较完整方案时,应分阶段上线、保留数据导出能力,并建立配置责任人。没有明确维护机制,平台能力越强,长期配置债务也可能越重。
3. 追求生态协同,接受平台边界的约束
把代码、工单和交付放在同一生态,通常能减少集成维护与状态同步。但团队可能更依赖单一供应商,异构部门接入也未必顺畅。采购前需要验证开放接口、数据导出、身份体系和关键流程的替代方案,避免把“无缝”理解成“没有锁定风险”。
4. 追求自托管和控制力,接受运维责任
自托管能满足某些数据和基础设施要求,但组织要承担升级、监控、备份、恢复、漏洞修复和高可用工作。决策应比较控制收益与运维能力,而不是只看许可费用。若没有明确的系统负责人和恢复演练,自托管可能把合规风险转变成可用性风险。
5. 下一步行动:用一周完成候选初筛
-
列出五项不可妥协的约束,例如部署、安全、身份、审计和预算。
-
访谈开发、测试、产品、客服和管理员,画出当前缺陷从发现到关闭的流程。
-
从八款工具中选出最多三款候选,不要让所有供应商演示不同场景。
-
准备十条匿名化真实工单,覆盖常规、复杂、重复和高风险问题。
-
用同一组验收用例试点,记录字段完整度、等待时间、重复劳动和维护工时。
-
用总拥有成本和硬性约束做最终评审,写清迁移范围、责任人和退出方案。
我对 bug 追踪系统的最终判断是:好工具不是让工单变多、状态变细,而是让问题更早被理解、被正确分派、被可靠验证,并留下足够证据供下一次决策使用。先修复流程中的信息断点,再选择适配该流程的平台;先用真实项目验证,再做全量迁移。对初创团队,轻量和采用率优先;对成长型团队,追溯与跨组协同优先;对企业级组织,治理能力与长期维护责任必须同时成立。下一步不必立刻采购,先用一周画出真实流程、定义基线,再让候选工具接受同一场实战测试。
常见问题解答(FAQ)
1. 初创团队选 bug 追踪系统,先看功能还是价格?
我带的小团队现在用表格记缺陷,需求、修复记录和版本信息经常散落在不同地方。我担心买了功能很多的平台反而增加维护负担,想知道初创阶段应该先验证什么。
先验证缺陷能不能从发现一路追到验证通过,而不是先比功能数量。用一个真实迭代做试跑:记录 20 个近期缺陷,要求每条都有负责人、优先级、复现步骤、目标版本和验证结果;再看团队能否在不重复录入的情况下完成流转。初创团队尤其要留意“配置成本”。
如果每次改工作流都要管理员介入,或者开发、测试需要维护两套状态,工具可能比表格更费事。可以用每周维护工时作简单门槛:若系统引入后仍需多人花数小时整理字段和同步数据,先缩小流程,再考虑升级。价格应放在第二步比较,并把用户增长后的费用、权限管理和数据导出一起算进去。
低价方案若不能完整导出缺陷、评论和附件,未来迁移成本可能比订阅差价更高。
2. 企业级 bug 追踪系统,怎样判断权限和流程是否真的够用?
我所在的团队跨多个部门协作,部分项目涉及客户数据,研发、测试和外部人员的可见范围并不相同。我不想只看权限页面上的功能清单,更想知道怎么验证复杂流程在真实工作中不会失控。
不要只检查“有没有角色权限”,要用具体任务验证权限边界。准备研发、测试、项目负责人、只读审计和外部协作者五类账号,分别测试创建、指派、修改、导出、查看附件和跨项目搜索,并记录每种操作是否符合预期。企业流程是否可用,还要看状态与责任是否一一对应。例如“待验证”必须能明确指向验证人和版本;
“已关闭”应保留关闭原因及验证记录。若状态可以随意跳转,却没有变更历史或责任人,流程看似灵活,实际会让审计和复盘失去依据。建议用一张权限验收表作为采购门槛:列出角色、允许操作、禁止操作和测试结果。
对合规要求较高的组织,再核实单点登录、审计日志、数据保留策略、部署选项及服务支持承诺,并让安全或法务团队参与验收。
3. 从表格或旧系统迁移缺陷数据,最容易踩什么坑?
我准备把历史缺陷迁到新平台,但数据里有重复记录、失效用户和不统一的状态名称。我担心迁完之后看起来条目都在,实际却丢了评论、附件或版本关系,应该怎样安排迁移才稳妥?
最常见的误区是只核对迁移前后的缺陷总数。总数相同不代表数据完整:评论、附件、关联需求、版本、处理人和历史状态都可能漏掉。迁移前先明确必迁字段、可舍弃字段和必须保留的审计信息,并把旧状态映射到新流程,避免多种历史状态被粗暴合并。采用“抽样核验加全量校验”更可靠。
先挑选 30 条代表性记录,覆盖带附件、多人评论、跨版本、已关闭和重复缺陷等情况,人工逐项比对;再核对总量、附件数量、空值比例和关键字段映射。任何一类记录失败,都先修正映射规则再扩大迁移。切换前安排一次只读演练和一次增量迁移,并确定回退窗口。
迁移验收应由研发、测试和项目负责人共同签字,而不是只由执行导入的人确认。旧数据最好保留可查询副本,直至新系统连续跑完至少一个完整发布周期。
4. 评估 8 款 bug 追踪工具时,怎样避免被演示和功能清单带偏?
我在看多款系统时发现,演示环境里每款都能创建缺陷、分配任务和看报表,但很难判断哪款真正适合我们的团队。我想用一套公平的方法比较,最好能在试用结束前形成明确结论。
让候选工具跑同一组任务,不要按各自的演示脚本打分。选取 10 至 20 个真实缺陷,要求每个候选方案完成创建、指派、跨团队流转、版本关联、验证关闭、查询和导出;记录完成时间、人工补录次数、权限错误和无法完成的步骤。
可用 100 分制建立团队自己的权重,示例为:日常流转 30 分、权限与审计 20 分、集成能力 20 分、数据迁移与导出 15 分、总拥有成本 15 分。这不是通用排名;若团队主要受合规约束,就应提高权限和审计权重,若核心痛点是多仓库协作,则应提高集成权重。
试用结论最好同时包含“硬性淘汰项”和“加权得分”。例如无法满足数据驻留要求属于淘汰项,不应被漂亮的看板或丰富的自动化抵消。最后让研发、测试和管理者分别完成同一任务,并记录差异;如果只有管理员能顺畅操作,工具的真实采用风险往往比功能缺口更值得担心。
文章包含AI辅助创作:从初创到企业级:2026年bug追踪系统选型指南及8款热门工具盘点,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/259511
读者评论
对十几人的团队来说,先把缺陷模板和关闭条件统一,比一开始搭复杂审批更实际。文中建议用完整迭代试点,这样也能看出大家是否真的愿意在系统里补全信息。
企业选型把身份认证、审计、数据驻留和迁移成本放到功能对比前面,这个顺序比较务实。采购时还应让安全和运维一起参与试点,避免只验证研发流程。
缺陷关闭数量确实容易误导,按来源、严重级别和等待环节拆分更有参考价值。文中时间分解明确标注为情景模拟,建议团队用工单时间戳替换示例数据再做判断。
