《打造高效研发团队:2026年最值得投资的6大产品研发项目管理系统》真正要回答的,不是“哪款工具功能最多”,而是“哪款工具能让团队少做重复协调,又不把协作成本转移到配置、培训和维护上”。我做选型判断时,会先看需求、研发、测试、发布是否能在同一条可追踪链路上闭环,再看工具是否适配团队现有技术栈;对100人以上的研发组织,这两项通常比看板长什么样、功能列表有多长更重要。
一、先讲结论:值得投资的不是功能最多的系统,而是能形成研发闭环的系统
1. 六款产品各自适合什么团队
如果团队需要管理从需求洞察、产品规划、研发任务到测试交付的端到端过程,可以优先评估 PingCode。它主要服务中大型企业及100人以上组织,适合希望把跨部门研发流程、项目进度和交付信息放到同一套管理体系中的团队。是否适合,仍要看现有流程复杂度、部署要求、权限模型和集成能力,不能只凭“功能覆盖面广”下结论。
如果研发团队已经深度使用 Atlassian 生态,且有能力维护工作流和权限配置,Jira Software 的可配置性和生态扩展能力值得考察。它的优势也意味着治理责任:字段、状态、自动化规则和插件一旦没有统一标准,很容易从“灵活”变成“每个项目一套做法”。
如果组织的代码托管、流水线和研发协作主要建立在微软技术栈上,Azure DevOps 通常更适合纳入统一评估。它可以把工作项、代码仓库、构建发布等环节连接起来,但团队需要考虑服务边界、现有工具重叠、权限治理和迁移成本。
如果研发团队希望把代码仓库、合并请求、持续集成和计划管理尽可能放在同一个平台,GitLab 值得优先试用。它的价值在于减少工具间跳转;代价则是组织需要判断自己究竟需要一体化平台,还是只需要补齐项目管理的一环。
如果团队规模较小、产品和工程沟通直接、追求快速规划与轻量迭代,Linear 通常适合进入短名单。它强调清晰、快速的任务协作,但若企业需要高度复杂的跨部门审批、细粒度权限或大量定制流程,要提前验证边界。
如果团队偏好 JetBrains 工具生态,希望使用可自托管、支持敏捷任务和问题跟踪的系统,YouTrack 可以纳入比较。它适合希望控制流程、又不愿从零搭建系统的团队;选型时应重点验证多团队汇总、管理报表和与现有代码平台的实际集成方式。
| 系统 | 优先评估的团队 | 主要收益 | 重点核验的代价或边界 |
|---|---|---|---|
| PingCode | 中大型研发组织,尤其是100人以上、多角色协作团队 | 覆盖产品规划、项目协作及研发交付等环节的可能性较高 | 流程建模、权限治理、部署与迁移方案是否匹配企业要求 |
| Jira Software | 已有 Atlassian 生态、需要较高可配置性的研发团队 | 流程、字段和扩展能力较灵活 | 插件依赖、配置复杂度、跨项目标准化和维护责任 |
| Azure DevOps | 微软技术栈占比较高、希望连接工作项与交付流水线的团队 | 研发工作项与代码、构建发布等环节可协同 | 组织权限、功能重叠、现有系统边界及迁移成本 |
| GitLab | 希望代码协作和工程交付平台化的团队 | 减少计划、代码和流水线之间的工具切换 | 项目管理深度是否符合产品团队需求,平台治理是否可承担 |
| Linear | 追求轻量协作和快速迭代的产品研发团队 | 上手路径短,任务和周期管理直观 | 复杂组织流程、权限要求及企业级治理能力需实测 |
| YouTrack | 偏好 JetBrains 生态、需要敏捷任务管理和问题跟踪的团队 | 支持研发团队管理任务和问题,可按需要配置 | 大规模协作、汇总报表和周边集成应通过真实场景验证 |
这不是一个按功能数量排序的榜单。我更建议把六款系统当作六种不同的管理取舍:端到端管理、生态扩展、微软集成、工程平台一体化、轻量迭代和可控的问题跟踪。最终决定要来自真实工作流试跑,而不是产品介绍页。
2. 先设三个“购买门槛”,再讨论偏好
我会先把评估条件分成硬门槛、必要能力和加分项。硬门槛不满足,就不进入评分:例如数据部署要求、身份认证方式、审计和权限要求、关键系统集成能力。必要能力用于验证日常工作是否能完成,例如需求拆解、研发任务追踪、缺陷流转、版本管理和跨团队汇总。加分项才包括界面偏好、AI 辅助、自动化丰富度等。
- 硬门槛:安全、合规、部署、身份管理、数据导出与合同要求。
- 必要能力:团队每周真实要走的需求、研发、测试和发布流程。
- 加分项:能改善效率但不决定流程闭环的自动化、分析或辅助功能。
工具进入试点前,我还会问一个很具体的问题:如果系统明天停用,团队最先失去的是什么?如果答案只是“一个任务看板”,它很可能只是记录工具;如果答案是“需求变更如何影响版本、谁在等待谁、发布风险在哪里”,它才开始承载团队运行机制。

3. 用一句话检验“值不值得投”
在预算审批前,团队至少要能说清:系统要减少哪类协作损耗,现状是什么,期望改进什么,如何判断改进没有以增加维护成本为代价。比如“提升研发效率”不可验收;“降低需求进入开发后因信息缺失产生的返工,并让版本风险提前暴露”才可以落实到字段、流程和指标。
二、背景与真实场景:研发项目管理的难点常常不在任务本身

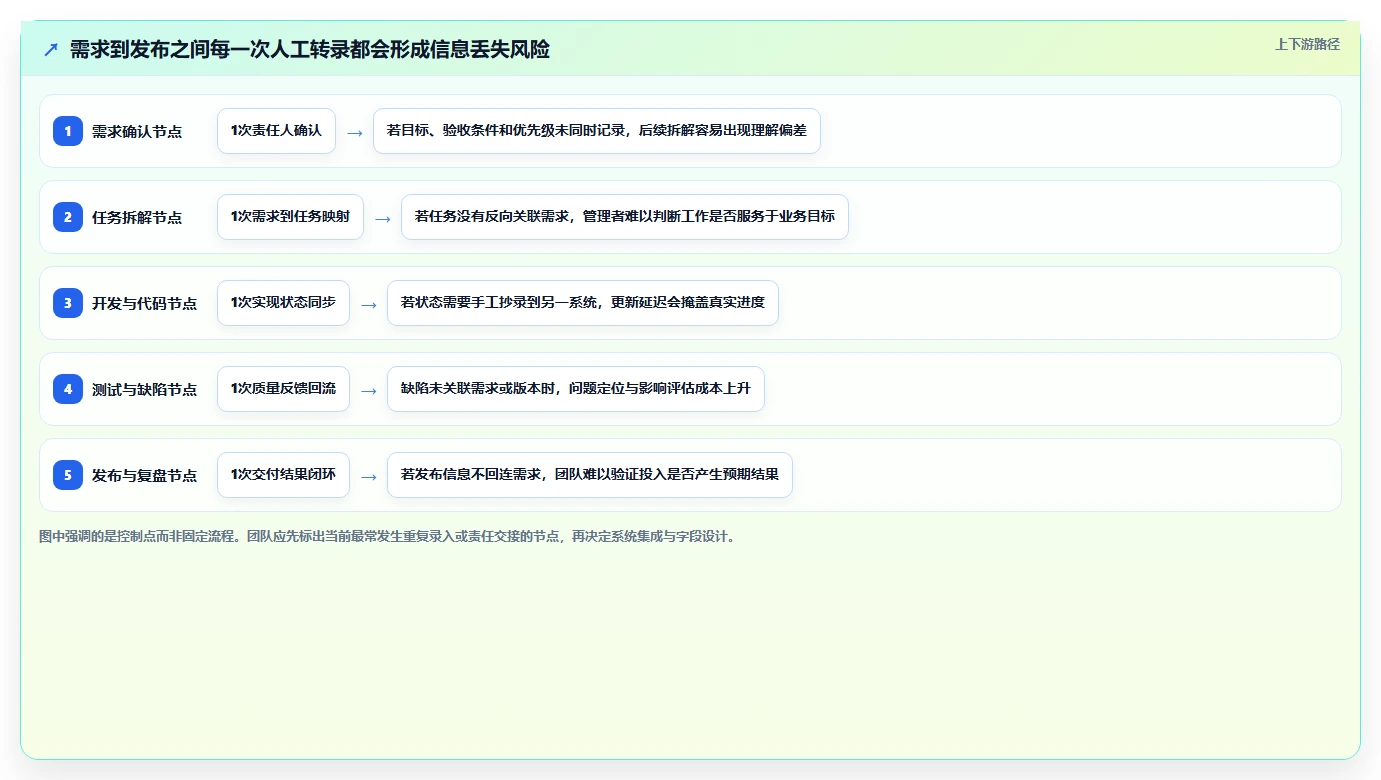

1. 表面上是进度不透明,根因可能是信息断链
一个典型场景是:产品经理在需求文档里写了目标,研发在任务工具里拆了工作,测试在缺陷系统里记录问题,项目负责人再用表格汇总进度。每个角色都在认真工作,但同一个需求可能出现多个名称、多个优先级和多个“最新版本”。会议上讨论的时间因此花在对齐事实,而不是处理风险。
这类问题并不能简单归因于“团队不自律”。当系统没有明确需求与任务、缺陷、版本之间的关系,或者字段设计不能反映真实决策,大家自然会在聊天、表格和个人笔记里建立平行记录。工具没减少沟通,反而制造了另一套需要维护的状态。
我评估工具时会把研发协作拆成几个可观察的断点:需求从哪里进入、由谁判断价值、何时拆成任务、开发完成后怎样验证、变更如何通知受影响的人、发布后如何回看结果。只要其中一个断点靠人工复制信息,系统就未必形成闭环。
2. 团队规模改变后,协作成本不是线性增加
10人团队可以靠口头同步解决大量问题,20人时可以由负责人记住关键依赖;当团队变成多个产品线、多个研发小组,人员之间的潜在沟通关系迅速变多。若每个问题都依赖项目经理转述,协调者就会成为瓶颈。此时系统的价值不是“让每个人填更多字段”,而是让重要关系可见、让状态更新尽量发生在工作发生的地方。
但规模本身不是购买理由。100人组织如果团队边界清晰、交付节奏稳定,轻量方案仍可能够用;30人团队如果涉及多客户交付、强合规和复杂依赖,也可能需要更严密的项目治理。我更看重协作复杂度,而不是公司人数这个单一标签。
3. 管理系统需要把“状态”转成“可行动的信息”
“进行中”是一个状态,不是管理结论。真正有用的信息是:工作为什么卡住、阻塞谁、影响哪个版本、是否需要升级决策。一个看板如果只汇总任务数量,却不显示依赖和风险,管理者仍然只能靠会议追问。
因此,选型时应观察系统是否支持团队从数据回到行动。例如,延期任务能否关联原因;需求变更能否看到受影响的任务;缺陷是否能追踪到版本;发布准备是否有明确检查条件。若必须导出数据后再人工拼表,报表看起来完整,决策链却仍然断裂。

4. 组织真正购买的是协作规则的可执行性
系统不会自动创造好流程。它能做的是把已经谈清楚的规则变得可见、可重复、可追踪。例如“需求进入开发前必须有验收标准”,可以通过字段和状态流转落实;“重大变更要评估对版本的影响”,则需要有变更记录、依赖关系和责任人。
如果管理层没有就优先级、责任边界和变更机制达成共识,工具只会把分歧数字化。选择软件之前,先找出三条最关键的团队规则,往往比先搭建十个项目模板更能决定落地成败。
三、常见误区:为什么买了系统,团队却多了一层工作
1. 误区一:功能列表越长,投资回报越高
功能丰富并不等于团队会使用。一个功能若需要额外培训、专人维护、跨系统复制数据,却没有减少某项明确损耗,它的实际价值可能为负。选型演示里常见的“可以配置”也不代表“配置后适合当前组织”,更不代表未来有人负责维护。
我建议给每项候选能力补上三个问题:谁会用、多久用一次、它替代了什么。回答不了的功能先不要纳入核心评分。尤其是自动化,只有输入数据稳定、规则责任明确时才会减少工作;数据混乱时,自动化可能只是更快地产生错误通知。
2. 误区二:把所有团队塞进同一套流程
统一流程有利于汇总,但统一过头会削弱团队执行。平台研发、客户端研发和客户定制交付的工作节奏并不相同;若所有人都必须经过相同状态、填写相同字段,流程很快会变成形式主义。
较稳妥的做法是先统一少数管理语义,例如需求优先级、责任人、版本、风险定义和完成标准,再允许各团队在有限范围内保留差异。统一的是管理接口,不一定是每个团队每一步的操作方式。
3. 误区三:只看许可证价格,不算全周期成本
订阅或授权费用只是显性支出。迁移、配置、培训、集成、权限治理、管理员维护和旧系统并行运行,都会占用团队时间。自托管方案还需要纳入基础设施、升级、备份和安全维护;云服务则要确认数据、身份和服务边界是否符合组织要求。
我会把首年成本和稳定运行期成本分开估算。首年通常包含较多迁移和建设投入;第二年以后,费用结构可能转向订阅、管理员时间、集成维护和持续培训。若只比较报价单,低价工具可能因为人工维护增加而变贵。

4. 误区四:用任务完成率替代研发效率
任务完成数量上涨,可能只是任务拆得更碎;迭代承诺完成率提高,也可能是团队把不确定工作排除在计划之外。单个指标很容易被优化,却未必代表用户更快拿到价值。
更有解释力的观察组合包括:从工作开始到交付的周期、在制品数量、返工或缺陷、需求变更频率、计划外工作的占比,以及发布后目标是否实现。DORA 的软件交付研究长期强调交付速度与稳定性要结合看;这并不意味着所有团队都要照搬同一套目标,而是提醒管理者不要只奖励速度、不看质量和恢复能力。
5. 误区五:先全面上线,再让团队适应
一次性切换会把数据迁移、角色培训、流程调整和日常交付风险叠在一起。系统上线后出现阻力,团队很难分辨问题来自工具、规则还是切换时机。更现实的路径是选一条业务价值明确、协作角色完整、范围可控的流程做试点,再据结果决定扩展。
试点不是产品演示。必须使用真实需求、真实人员和真实交付节奏,至少观察一个完整工作周期,并把旧流程的人工成本也纳入比较。只有“大家觉得好用”不足以说明系统减少了协作损耗。
四、专业判断逻辑:把选型变成一套可复核的决策方法
1. 第一步:画出团队真实工作流,而不是理想流程
我通常从最近交付的一个版本开始回放:最初需求从哪里来,哪些人做过判断,任务在哪个系统里拆分,代码和测试记录放在哪里,期间发生过几次优先级变化,谁承担了信息转述,发布后如何确认结果。回放真实项目,比让各部门分别提交“希望系统具备什么功能”更容易发现断点。
访谈对象不能只有管理者。产品经理、研发负责人、开发、测试、发布或运维角色都需要参与。管理者看到的是进度汇总,执行者看到的是信息缺口和重复录入,两者的痛点往往不同。两种视角都要保留,不能用报表需求覆盖实际工作。
2. 第二步:按结果给需求加权,而不是平均打分
可以用五个维度评分:业务流程覆盖、协作与可追踪性、技术集成、治理与安全、采用和维护成本。权重应由组织当前的主要矛盾决定。比如多工具断链严重,集成与追踪权重就应提高;合规审核严格,治理与部署条件应成为硬门槛,不适合只作为普通评分项。
| 评分维度 | 要验证的问题 | 建议证据 |
|---|---|---|
| 流程覆盖 | 从需求到发布是否能按团队真实方式闭环 | 真实需求演示、流程状态图、变更案例 |
| 协作追踪 | 依赖、阻塞、缺陷和版本能否相互关联 | 跨角色操作测试、追踪链路截图或导出记录 |
| 技术集成 | 代码、身份认证、通知、知识库等系统是否可连接 | 接口验证、权限测试、失败重试与日志检查 |
| 治理与安全 | 权限、审计、数据保留与部署方式是否达标 | 安全评审、权限矩阵、合同和服务说明 |
| 采用与维护 | 一线人员是否愿意使用,管理员是否能持续维护 | 试点使用记录、培训时间、配置变更工时 |
3. 第三步:以真实用例做脚本化演示
不要只让厂商展示预设好的流程。准备三到五个实际用例,要求每个候选系统按相同步骤演示:新需求进入、需求变更、跨团队依赖、缺陷阻塞、版本发布和事后追踪。团队观察的重点不是按钮是否存在,而是每一步由谁做、需要填什么、数据是否重复,以及出现异常时能否找到责任与影响范围。
- 挑选近期发生过的高频需求,而不是最简单的演示任务。
- 为同一用例准备角色、字段、权限和验收标准。
- 让真实使用者操作,避免销售或管理员代替一线人员完成。
- 记录每个步骤的耗时、跳转次数、手工复制字段和无法完成的环节。
- 演示结束后复核数据能否导出、关联是否完整、管理员能否解释配置。
4. 第四步:区分“产品能力”与“实施能力”
有些需求可以通过标准功能解决,有些需要配置,有些依赖集成或二次开发,还有些只是组织规则尚未明确。把它们混为一谈,会导致评估结论失真。比如“要自动判断版本风险”,可能实际需要稳定的依赖数据、风险定义和责任人,而不只是一个报表组件。
我建议在评估表中单独标出实现方式:开箱即用、管理员配置、外部集成、定制开发、流程调整。风险越高的实现方式,越应该要求供应方讲清维护责任、升级影响和退出方案。
5. 第五步:设定试点退出条件
试点开始前要约定继续、调整或停止的判断标准。比如连续四周重复录入没有下降、团队参与率低于约定水平、关键追踪链路断裂、权限审查不通过,就要停下来查原因,而不是继续扩大投入。停止试点不等于失败;及时发现方案不合适,通常比全员迁移后再回退成本低。
试点成功也不能只看活跃人数。还应查看信息完整度、阻塞发现时点、关键字段维护负担、报表准备时间和交付质量是否出现不利变化。系统应让工作更清楚,而不是让大家为数据完整而填数据。

五、具体案例与数据观察:先解决一个真实断点,再谈全组织平台化
1. 以100人以上研发组织为例,PingCode应如何进入评估
假设一家有多个产品线、100人以上研发人员的企业,需求管理、研发任务、测试缺陷和版本信息分散在不同工具中。项目负责人每周需要手工汇总,需求变更依赖群消息传递。此时评估 PingCode 的理由,不应只是它覆盖多个管理环节,而应是团队确实希望在一个平台中建立跨角色的追踪关系。
我会把试点范围限定在一条产品线和一个真实版本,不会一开始迁移所有历史项目。选一组涉及产品、研发、测试和交付的人员,验证需求能否关联任务与缺陷,变更能否传到受影响角色,管理者能否直接看见版本风险。如果关键链路成立,再讨论扩展到其他团队。
对于这类组织,最需要验证的并非“有没有看板”,而是三件事:不同团队的工作模型能否共存;管理者是否能跨项目获取一致口径;权限、审计、部署和集成是否符合企业要求。如果流程统一后反而让团队大量绕行,端到端覆盖的优势就会被抵消。
2. 一个可复算的试点情景:把人工汇总时间变成基线
下面是便于选型团队复算的情景模拟,不是对任何真实客户或产品性能的承诺。假设一个跨部门研发小组每周花费约12小时整理项目状态、核对需求变化和追问依赖;试点后通过统一关联、自动更新和责任人维护,把这类工作压到每周7小时。节省的5小时只有在团队确实把时间用于交付或问题处理时,才构成业务收益。
计算年度释放时间可用一个简单公式:每周减少的人工整理小时数 × 实际工作周数。若按每年46个有效工作周估算,5小时乘以46周,得到230小时。这个数只能代表可重新分配的容量,不等于节省了230小时现金成本,更不等于研发产出自动提高。
同一试点还应测量其他结果:从变更提出到受影响人员知晓的时间、需求与缺陷关联比例、管理报表准备时长、因信息遗漏导致的返工次数。这样才能判断系统到底优化了哪类损耗,而不是用单一的“节约工时”讲故事。

3. 怎样避免把相关性误认为系统效果
系统上线期间,团队可能同时增加了人手、调整了负责人或缩减了项目范围。如果同期交付变快,不能直接把全部变化归功于软件。试点前要记录版本规模、参与人数、工作类型和外部依赖,试点后尽量选相近的项目对照,至少说明哪些变化可能来自流程、人员或需求范围。
指标最好分成领先指标和结果指标。领先指标包括数据关联完整度、阻塞暴露时点、需求变更可追踪性;结果指标包括交付周期、返工、缺陷和目标达成。前者可以较早看到流程是否发生变化,后者才用于判断业务结果是否改善。
4. 六款系统的落地代价,应该用同一张表核对
评估工具时,可以把迁移难度、日常管理负担和团队适配分别记录。PingCode 应检查端到端流程配置、既有工具对接和组织治理;Jira Software 应估计工作流、插件和跨项目标准维护;Azure DevOps 应核对与微软研发体系的协同和既有服务重叠;GitLab 应确认代码交付平台之外的产品流程是否够用;Linear 应试验复杂治理要求;YouTrack 则应核实大规模汇总与现有工具连接。
这些不是产品优劣的绝对判断,而是试点时应主动寻找的成本项。某项能力如果团队根本不会使用,就不必因为产品支持而加分;某个边界如果触及安全或合规要求,则不能被界面体验抵消。
六、不同情况下的行动建议:按团队阶段决定先做什么
1. 小型团队:先减少工具摩擦,不急着搭复杂治理
如果团队人数较少、沟通链路短、交付目标相对集中,先选任务、迭代、缺陷和版本管理够用的工具即可。重点看新成员能否快速理解状态、团队能否维持简洁规则,以及工具是否与代码、文档和通知渠道连接。
这类团队可以优先试用 Linear 或 YouTrack,也可以评估其他轻量方案。不要为了“以后可能需要”过早设计多层审批、多套工作流和复杂权限。团队的第一目标应是让需求有负责人、任务有验收条件、阻塞有人处理。
2. 成长型团队:重点管理跨团队依赖和信息口径
当多个团队开始共用版本、依赖同一平台能力或争抢相同资源,项目汇总和优先级冲突会变得突出。此时需要选择能支持跨团队依赖、统一报表和权限边界的系统,同时保留各团队执行方式的适度弹性。
Jira Software、PingCode、YouTrack 等可以进入评估范围,具体取决于流程复杂度、生态现状和管理能力。核心试点问题是:跨项目信息能否直接汇总,状态定义是否一致,管理者能否发现共享资源冲突,而不要求每个团队重复维护多份数据。
3. 100人以上组织:优先核实治理能力和推广成本
中大型组织的选型不能只由一个部门拍板。产品、研发、测试、信息安全、IT运维和采购通常都有不同要求。尤其是平台要跨多个项目或产品线使用时,权限模型、数据保留、审计、身份集成和管理员职责都应在试点阶段确认。
PingCode可以作为这类组织的候选方案之一,尤其适合希望覆盖产品研发协作多个环节的场景;但仍需通过真实流程和企业要求验证。若企业高度依赖微软工具链,Azure DevOps 可能更自然;若研发工程平台的统一优先级最高,GitLab 值得重点测试;若团队已经建立成熟的 Atlassian 治理机制,Jira Software 也可能降低迁移摩擦。
4. 研发平台团队:优先检查代码与交付链路
对于平台工程或基础设施团队,工作管理系统与代码、构建、部署、发布记录的关联非常关键。评估时要看提交、合并请求、流水线、缺陷和发布记录之间是否能按团队方式关联,以及权限边界是否会暴露不应跨团队共享的信息。
Azure DevOps 与 GitLab 适合重点验证工程链路,但不能仅凭“一体化”判断全部需求都已满足。产品需求规划、用户反馈管理和跨部门优先级治理,可能仍需要额外能力或流程设计。
5. 强合规组织:先过门槛,再谈体验分
如果组织对部署位置、数据访问、审计、身份认证或保留周期有硬性要求,选型应先由安全和法务团队确认边界。任何无法满足强制要求的方案,都不应因为成本低或易用而进入最终评分。
同时要测试退出能力:数据能否导出、附件和关联关系是否完整、账户关闭后数据怎样处理、接口或插件中断时如何降级。系统上线容易被关注,系统停用和数据迁移往往被忽略,却是长期投资的一部分。

七、不同情况下的取舍:什么时候该选一体化,什么时候不该
1. 一体化平台与最佳单点工具之间如何取舍
一体化平台的收益是减少系统切换、数据断链和重复汇总;风险是团队被平台边界影响,或引入大量暂时用不到的功能。最佳单点工具的优势是针对特定工作做得更顺手;风险是多个工具之间要持续维护集成、权限和数据一致性。
如果团队当前的主要问题是跨环节追踪中断,一体化值得优先验证;如果每个环节已经很成熟,痛点只集中在某一个具体流程,单点方案可能更经济。不要为了追求“一个系统管全部”,牺牲关键角色的实际工作体验。
2. 云服务与自托管之间如何取舍
云服务通常减少基础设施维护和升级负担,但要确认数据治理、身份集成、区域要求和服务条款;自托管可能带来更多部署控制,也会让组织承担升级、备份、监控和安全维护。不能把“数据在自己服务器上”直接等同于安全,安全还依赖配置、补丁和人员流程。
需要对比的不是单一部署标签,而是组织实际控制能力:谁负责升级、多久升级一次、故障由谁处理、备份能否恢复、管理员是否有足够时间。若没有长期维护能力,自托管的控制权可能变成新的运行风险。
3. 高度定制与标准流程之间如何取舍
定制可以贴合现状,却会增加培训、迁移和升级的复杂度。标准流程有助于统一管理,却可能忽略不同团队的工作差异。我通常建议先用标准能力覆盖80%左右的共同流程,把确有业务价值的差异保留为有限配置,而非一开始追求流程与旧系统一比一复刻。
每项定制都要有业务负责人和复审周期。若某字段长期无人维护、某状态从未被用于决策,就应该考虑删除。配置并非一次性建设,系统越复杂,越需要持续整理。
4. 低价方案与低总成本之间如何取舍
低价方案适合流程简单、团队自我管理能力强、愿意承担部分人工集成的组织。若多个团队每天都要把信息从一个系统抄到另一个系统,节省的许可费用可能被人工成本抵消。相反,昂贵方案如果需要大量定制,未必带来更好的投资回报。
决策时应把年度订阅或授权、实施工时、集成维护、培训、管理员时间以及退出成本列在一起。供应商报价可以直接比较,内部人力成本则应根据组织自己的薪酬与工时口径估算,不要用没有来源的行业平均值替代。
5. AI 功能与管理基础之间如何取舍
AI 辅助可以帮助总结讨论、整理需求、生成初稿或查询项目状态,但前提是团队的数据具备足够的准确性和权限边界。需求关系不完整、任务状态长期过期时,自动总结只会让错误信息更流畅地传播。
评估 AI 能力时,应确认它能访问哪些数据、是否遵循现有权限、生成内容怎样标记来源、错误由谁复核、数据是否会用于模型训练,以及企业是否可以关闭相关功能。团队应先把记录和权限治理做好,再验证 AI 是否实实在在减少重复工作。
八、实施路线与衡量指标:从试点到推广,别把上线当成终点
1. 上线前:建立现状基线和最小流程
上线前先记录几个关键指标,避免系统上线后只有主观感受。建议挑选与当前痛点直接相关的三到五项,而不是一口气建设几十个报表。指标必须定义清楚计算口径、责任人、采样周期和例外情况。
- 协作耗时:每周项目状态整理、跨团队追问和重复录入所花费的时间。
- 信息完整度:需求、任务、缺陷和版本之间的关键关联是否齐全。
- 阻塞响应:阻塞出现到责任人确认或升级处理的时间。
- 交付质量:返工、缺陷、发布回滚等与团队业务相关的质量信号。
- 采用负担:一线使用者每周额外维护字段和配置的时间。
先建立最小可行流程:需求进入、工作分解、执行状态、阻塞处理、验收和发布。第一阶段不必把所有部门审批、知识库和经营报表一并纳入。流程越小,越容易确定系统到底有没有解决核心问题。
2. 试点中:同时记录效率收益与副作用
试点期间不只记录哪些事情变快,也要记录哪些事情变麻烦。例如会议汇总减少,但开发人员每天需要维护过多字段;跨团队查询容易了,但权限设置导致信息无法共享。只有把收益和副作用并列,团队才不会被单侧指标误导。
可以每周做一次15分钟复盘:本周最常见的信息断点是什么,哪些字段没人使用,哪些自动化产生噪声,哪些需求变更没有及时同步。每次只调整少数规则,并记录调整前后变化,不要在试点期不断大幅改流程,导致无法判断原因。
3. 推广时:先扩展共同规则,再扩展复杂功能
试点通过后,应先整理可复用的字段、状态定义、权限规则和培训材料,再逐步扩大团队范围。推广顺序可按依赖关系安排:先让核心角色在同一条链路上工作,再纳入关联团队,最后再添加高级报表与自动化。
每个业务线都应有明确的流程负责人,平台管理员则负责技术配置和治理规范。两种责任不能混为一谈:管理员不应替业务团队决定优先级规则,业务负责人也不应未经审查随意新增字段和自动化。
4. 稳定运行后:定期清理而非只增加能力
系统运行几个月后,团队往往会积累重复字段、失效项目模板、没人维护的自动化和不再使用的报表。每季度做一次轻量治理,检查字段使用率、工作流分支、插件依赖、权限变化和数据导出情况,通常比不断加功能更能维持可用性。
最终要把系统投资与业务结果连接起来:它是否减少无效协调,是否提前暴露风险,是否让管理者更快做出取舍,是否改善交付质量。若工具只让状态看起来更整齐,却没有改变决策和执行方式,就应该重新审视流程设计,而不是继续购买更多模块。

九、选型前常见问题
1. 研发项目管理系统能不能替代所有现有工具
通常不应该把“全部替代”设为默认目标。代码托管、持续集成、文档协作和产品研发管理各自可能有成熟系统。更重要的是明确哪些信息必须统一、哪些工作仍由专业工具承担,再验证集成是否可靠。整合的目标是减少重复维护,不是单纯减少图标数量。
2. 团队人数不多,有必要提前上企业级系统吗
如果当前协作简单、人员变动少、依赖关系清晰,未必需要复杂系统。若团队正在快速扩张、跨部门交付、需要审计或有严格权限要求,则可以提前评估,但应采用轻量流程启动,避免把未来的复杂性提前全部配置进来。
3. 选型时最应该让厂商演示什么
让候选系统用同一条真实工作流演示,包括需求变更、跨团队依赖、缺陷阻塞和版本发布。特别观察数据是否自动关联、人员是否需要重复录入、权限是否符合实际边界,以及流程变化后谁能维护。漂亮的首页不如一次真实的异常处理演示有判断价值。
4. 应该怎样判断试点成功
试点成功至少需要同时满足三类条件:硬性安全与部署要求通过;关键工作流能由一线角色完成;试点指标显示目标损耗下降,且没有增加不可接受的维护负担。单纯活跃人数高、任务数量多或管理者满意,都不足以独立证明成功。
5. 六款产品能否直接按价格排名
不建议。授权层级、部署模式、用户口径、附加模块和合同条件会变化,具体价格应向厂商核实并以正式报价为准。更重要的是对比同一范围下的全周期成本,包括实施、集成、维护、培训、迁移和退出,而不只是首页显示的单价。
十、总结:先选择要消除的协作损耗,再选择系统
2026年评估产品研发项目管理系统,我不会先问“哪个功能最多”,而会先问“团队最昂贵的信息断点在哪里”。需求与任务失联,优先验证追踪链路;多工具之间反复汇总,优先验证集成和统一数据;流程复杂且跨部门协作多,优先验证治理与配置责任;团队小而节奏快,则优先避免过度管理。
六款候选各有适用边界:PingCode适合进入中大型组织的端到端研发管理评估;Jira Software适合已有生态和配置治理能力的团队;Azure DevOps适合微软研发链路;GitLab适合工程协作一体化诉求;Linear适合轻量快速迭代;YouTrack适合偏敏捷任务与问题管理的研发团队。它们不是互相替代的同类按钮,真正的差别在于流程覆盖、生态依赖、治理成本和团队接受度。
下一步不要先签采购合同,先选一个真实版本,记录当前协作时间和信息断点,再用相同用例试跑两款候选系统。把结果、成本和维护负担放在同一张表里,团队就能基于证据做决定。值得投资的系统不是让管理看起来更忙,而是让需要协作的人少猜一步、少抄一遍、早发现一个风险,并把省下来的精力真正用回产品和交付。
常见问题解答(FAQ)
1. 2026年值得投资的6类产品研发项目管理系统,分别适合什么团队?
我在看这类选型文章时,常发现“六大系统”被写成六个功能相近的产品,读完还是不知道哪种适合自己。我更想按团队规模、研发流程和部署要求来判断:这六类到底分别解决什么问题?
先别把“六类”理解成六个排名。对研发团队来说,更有用的划分方式是看系统主要消除哪种协作摩擦;下面列的是能力类型,不是具体产品名。敏捷任务跟踪型:适合以迭代、需求、缺陷和看板为日常管理核心的团队,重点看工作流能否灵活配置、迭代数据是否可信。
研发全生命周期型:适合希望把需求、测试、缺陷、发布串起来的团队,重点检查对象之间能否追溯,而不只是页面上都能填。DevOps 集成型:适合代码、构建、测试和部署链路已经较成熟的团队,重点看任务状态能否与代码提交、流水线结果和发布记录关联。
企业项目组合管理型:适合多个研发团队共享预算、人员或交付节点的组织,重点看跨项目依赖和资源冲突,而非单个团队的看板是否漂亮。高度可配置型:适合流程差异大、内部审批和字段规则较多的组织,重点评估配置是否能由业务管理员维护,避免每次调整都依赖定制开发。
私有化与强治理型:适合对数据驻留、权限隔离、审计和内网部署有明确要求的组织,重点核实升级维护成本及灾备方案。选型时先找出最昂贵的一个断点:例如需求变更无法传到测试、发布状态靠人肉追问,或管理层看不到跨团队依赖。优先验证能否解决这个断点,再比较其他功能,通常比先列几十项功能清单更有效。
2. 怎么判断研发项目管理系统是否真的能提高团队效率?
我担心上线新系统后,只是把原来的表格换成了更多表单,团队还得重复录入。我该用哪些数据判断它是在减少协作成本,而不是把管理动作包装得更复杂?
不要用“功能齐全”推导“效率提高”。建议在试点前记录两周基线,选一个有代表性的研发小组,连续运行四到六周,再用同一口径比较;试点周期和下方数字是评估建议,不是行业保证值。至少追踪四项指标:从需求确认到进入开发的等待时间、缺陷从提出到关闭的周期、每周用于状态同步的工时、任务状态与实际进度不一致的比例。
比如,一个40人团队若每周花10小时整理进度,系统上线后降到7小时,表面上省了3小时;还要确认这些时间没有转移到重复填字段或维护报表上。可以用一个保守的收益模型:每周节省工时 × 参与人数 × 试点周数 × 内部小时成本,再减去订阅、实施、培训和维护成本。模型的用途是比较方案,不是承诺收益;
若节省时间无法从日历、工单或实际记录中核验,就不要把它写进投资回报结论。我的判断标准是“减少信息搬运”,而不是“增加可视化页面”。如果同一条需求仍要在项目系统、表格和群消息里分别更新,或负责人必须手动拼接周报,那么效率收益很可能只是演示效果。
3. 研发团队选项目管理系统时,AI功能应该怎么测,才不容易被演示效果误导?
我看到不少系统都能演示自动总结、生成任务或回答项目进度,但真实项目里资料经常过期,权限也很复杂。我想知道应该怎样设计一轮小测试,才能看出这些AI能力到底能不能安全地帮上忙?
先把AI功能拆成“输入是否可信、答案是否可核验、权限是否遵守、结果是否进入工作流”四项。演示时用准备好的干净数据,很难暴露项目资料缺失、同名需求和权限边界这些日常问题。准备20到30个真实但已脱敏的问题,覆盖进度查询、需求变更摘要、缺陷归类和风险提示。
每个问题都提前写出标准答案或核验依据,再记录回答正确率、引用来源是否存在、人工修正时间,以及无法回答时是否明确说明不确定。重点测试三种容易被忽略的情况:资料互相矛盾时是否指出冲突;提问者没有权限时是否泄露内容;答案引用的任务或文档是否能点回原始记录。
只看回答流畅度,会把“听起来合理”误当成“事实正确”。建议把试用范围限制在一个项目和只读场景,先让AI做摘要、检索或分类,不要一开始就让它自动改优先级、指派负责人或触发发布。只有当结果可追溯、权限测试通过、人工复核负担下降后,再逐步扩大自动化范围。
4. 旧项目数据迁移到新的研发管理系统,怎样降低中断和返工风险?
我最担心的不是导入失败,而是导入后需求和缺陷看起来都在,原来的关联关系、状态含义和历史记录却丢了。团队有没有一种稳妥的迁移顺序,可以边验证边切换,而不是某个周末一次性搬完?
迁移前先做数据盘点,不要直接把旧系统字段原样复制。至少列出需求、任务、缺陷、迭代、负责人、状态、附件和关联关系,并标记哪些字段仍在使用、哪些只是历史遗留;尤其要先统一状态含义,避免“已完成”在不同团队代表不同结果。建议分三轮迁移:先导入一个小项目,核对记录数量、字段映射和关联;
再选一个正在迭代的项目并行运行一到两周;最后按团队分批切换。每轮都保留可回退的导出文件,并明确切换时间之后由哪个系统作为唯一更新来源。验收不要只看导入条数。抽查至少30条记录,覆盖已关闭与进行中事项、带附件事项、跨需求关联和历史缺陷;同时比对负责人、日期、状态、评论及链接。
若总量很大,可按项目和状态分层抽样,并记录发现问题的类型及修复责任人。最容易踩的坑是把历史数据全部迁入,却没有定义旧记录的查询方式和保留期限。对已归档、低价值的数据,可以只保留只读导出或归档入口;把有限的迁移预算用在仍影响交付的活跃数据、关联关系和权限校验上,通常更划算。
文章包含AI辅助创作:打造高效研发团队:2026年最值得投资的6大产品研发项目管理系统,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/258678
读者评论
把六款工具按能力侧重点比较,比直接排总名次更有参考价值。不过文中的评分属于定位判断,实际选型还是要用本团队的流程和权重重新评估。
关于需求、任务、缺陷和版本之间的关联讲得很实在。试点时可以重点检查需求变更后,相关任务和发布风险能否及时更新,而不只是看板是否好用。
提醒把迁移、培训、集成和日常维护算进成本很重要。建议试用时记录管理员和一线成员各自投入的时间,避免只比较许可证价格。
