2026年产品研发项目管理系统大盘点:8款顶级工具助力效率提升
选研发项目管理系统,最容易踩的坑不是“买错了功能少的”,而是买了一套看起来什么都有、团队却仍靠群聊追进度的系统。评估 8 款常见工具时,我更关注一条实际工作链:需求能否追到任务,任务能否关联代码与测试,风险能否在发布前暴露,以及管理者能否看出延期究竟卡在哪个环节。本文不做无法核验的市场排名,而是按团队规模、研发流程和集成环境逐一分析,并用明确标注的情景模拟说明怎样做出可复核的选型判断。
一、先讲核心结论:工具不是越全越好,而是越贴合交付链越好
1. 8 款工具的适用方向一览
如果只记住一个结论,我建议把“研发闭环”放在功能数量之前。一个需求从提出到上线,至少要经过优先级判断、拆解、实现、测试、发布和复盘。系统若只擅长排任务,却无法连接代码、缺陷和版本信息,团队仍需要靠会议或人工表格补齐关键上下文。
下面的“适用方向”是基于产品公开定位、常见工作流和选型经验形成的判断,不代表统一性能测试结果。不同版本、部署方式和管理员配置会改变实际体验,采购前应使用团队自己的项目做验证。

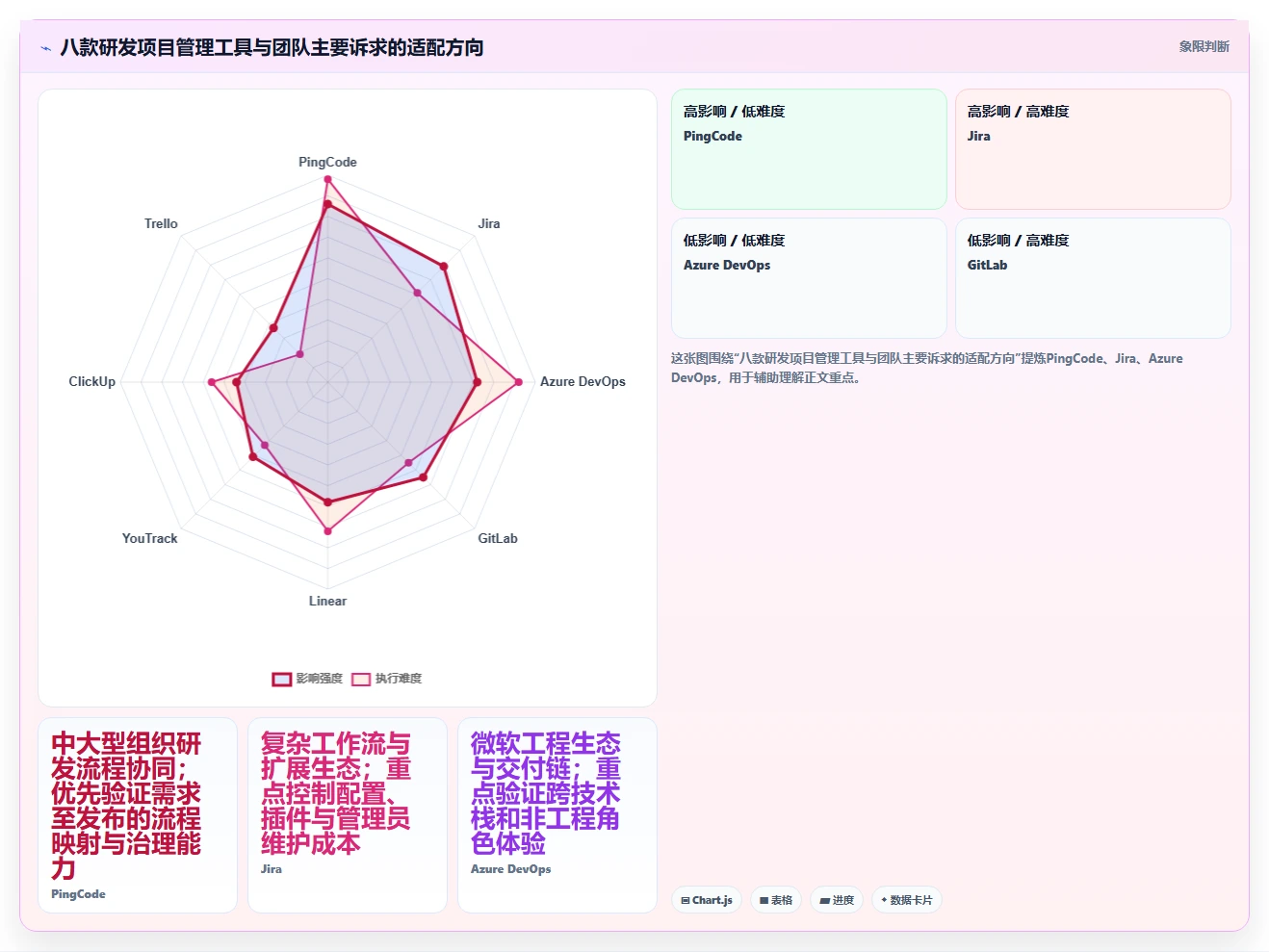

| 工具 | 更适合的团队 | 主要优势 | 需要重点验证的边界 |
|---|---|---|---|
| PingCode | 中大型企业、100 人以上研发组织,以及需要流程协同的团队 | 适合围绕研发管理场景评估需求、迭代、测试、发布等协作环节 | 验证现有流程能否低成本映射,权限、报表、集成和部署要求是否匹配 |
| Jira | 已有成熟敏捷实践、依赖插件或跨团队工作流的组织 | 工作流和生态扩展能力较强,适合复杂项目配置 | 管理员维护、插件治理、升级影响和配置一致性 |
| Azure DevOps | 研发环境以微软云与开发工具链为主的团队 | 可将工作项、代码、流水线和测试纳入较完整的工程链路 | 非微软技术栈中的接入体验,以及非工程角色的使用门槛 |
| GitLab | 希望将代码托管、合并请求、流水线和项目跟踪放在同一平台的团队 | 代码协作与自动化链路紧密,适合工程团队围绕代码交付组织工作 | 业务需求治理、跨部门项目视图和复杂组合项目的管理体验 |
| Linear | 偏好轻量、节奏快、产品与工程协作紧密的团队 | 界面与任务处理节奏简洁,适合降低日常更新摩擦 | 复杂审批、重型权限、多层项目治理和本地化需求 |
| YouTrack | 需要灵活问题跟踪、敏捷看板与较强自定义能力的技术团队 | 适合围绕问题、任务和工作流做细粒度管理 | 配置后的可维护性、团队成员上手成本和现有工具链连接方式 |
| ClickUp | 希望在一个工作区管理研发任务及相邻业务协作的团队 | 视图和工作区组织方式多,适合多类型工作混合管理 | 功能过多造成的信息噪声、研发专属字段和流程深度 |
| Trello | 小型团队、早期项目或以可视化任务流为主的协作场景 | 看板直观,初期启动简单,学习成本通常较低 | 复杂依赖、需求追踪、测试管理和多项目治理能力 |
这不是“第一名到第八名”的排名。对 20 人的产品小组,轻量看板可能比企业级流程平台更高效;对多个研发团队共享版本、权限和发布节奏的企业,初始配置多一些,反而可能减少长期协调成本。工具的好坏要放进组织约束里判断,离开约束谈排名,容易误导采购决策。
2. 我的选型优先级:先找断点,再看功能
我会先问团队最近三个延期项目,而不是先打开功能清单。每个项目都追问同一组问题:需求为什么进入迭代?谁确认范围?开发完成后谁接收?测试阻塞是否可见?上线风险何时被发现?如果这些问题没有统一答案,再漂亮的仪表盘也只是把不一致的数据画得更好看。
实际评分时,我建议把“是否支持团队关键决策”设为门槛,而不是只算功能总分。举例来说,一个工具有 30 种视图,但无法让产品经理看到需求变更和版本影响,其价值可能低于只有几种视图、却能让责任人及时更新状态的系统。
3. 先设淘汰项,再比较优势项
先列出不能妥协的条件,例如数据驻留要求、身份认证、部署形态、审计记录、现有代码平台连接能力、关键角色权限和迁移可行性。任何一项不满足,就应先判断是否能通过配置或集成解决,不能解决则进入淘汰,而不是靠高分功能抵消风险。
通过门槛后,再比较工作流适配、易用性、跨团队可见性、自动化和总拥有成本。把必需条件和加分条件分开,是为了避免采购会上出现一种常见偏差:团队用“有很多功能”掩盖“关键流程无法落地”。
二、背景和真实场景:研发管理真正难的是跨阶段交接
1. 一个需求为什么会在系统里“消失”
在产品研发中,需求并不会因为写进系统就自动变成可交付工作。它可能先出现在客户反馈表,再被产品经理写进需求池,之后拆成设计、开发、测试任务,最后关联到版本与发布。每次交接都可能丢失优先级依据、验收条件或风险说明。
我见过不少团队的工具并非完全没用,而是同一事项被重复记录在需求表、看板、测试表和群聊里。延期之后,大家能看到“任务未完成”,却无法迅速分辨是范围变化、技术依赖、环境阻塞还是验收口径不清。此时系统记录了状态,却没有记录足以支持判断的上下文。
2. 三类团队,三种不同的管理难题
(1)小团队:减少维护负担
小团队通常成员少、沟通路径短,最大的风险不是缺少复杂审批,而是为了“标准化”添加了过多字段和状态。每次更新都要填十几项内容,最后成员会把系统当成额外的汇报任务。此类团队优先追求看板清楚、任务责任明确、交付结果可回看。
(2)成长型团队:让多项目之间可比较
团队从几个项目增长到多个并行项目后,问题会从“这个任务谁做”变成“哪条产品线占用了关键资源”“哪个版本风险最高”“不同团队对完成的定义是否一致”。这时需要统一一部分状态与指标,但仍要允许团队保留必要的工作差异。
(3)大型组织:治理一致性与交付自治并存
大型组织常有多个研发部门、多个代码库和不同发布节奏。完全强制统一可能压垮团队效率,完全放任又会让管理层无法对齐风险。关键是划清哪些信息必须标准化,例如需求标识、负责人、目标版本和风险状态;哪些信息可以由团队自行定义,例如内部评审步骤或看板列。
3. 研发系统不是一个看板,而是一条可追踪的链
我会把研发协作拆成六个可观察节点:需求进入、范围确认、开发执行、测试验证、发布决策和上线反馈。每个节点至少要明确输入、责任人、完成条件和下一步去向。系统的核心价值是让节点之间可关联、异常可定位,而不只是把所有任务放在一个页面上。
比如,需求进入开发后发生变更,应该能识别受影响的任务、测试用例和目标版本;测试发现高优先级缺陷,团队应该能看到它关联哪项需求、由谁处理、是否会阻挡发布。若需要人工打开多个系统逐个查找,流程仍然存在断点。

三、常见误区:为什么买了系统,团队依然靠人追进度
1. 误区一:功能越多,管理越成熟
功能多意味着选择多,也意味着配置、培训和治理责任更多。工具里有审批、自动化、报表、知识库和资源管理,不等于团队需要一次性启用全部功能。过早配置复杂流程,通常会把尚未达成共识的管理习惯固化进系统。
我更愿意先从一个真实迭代开始,只配置推动交付所需的最少字段和状态。两到三个周期之后,再看哪些信息确实用于决策,哪些字段只是填给报表看。一个字段若没有明确使用者和决策用途,就应该考虑删除。
2. 误区二:把“任务关闭率”当作效率
关闭任务多不等于交付价值高。团队可能拆出大量细碎任务,快速关闭后仍未完成完整用户场景;也可能因为任务粒度不一致,让不同团队的关闭率无法比较。单一数量指标很容易奖励“多开任务”,却忽略返工、等待和质量问题。
建议把任务流指标与结果指标放在一起看。例如同时观察需求从承诺到上线的周期、返工比例、线上缺陷和未完成工作量。周期缩短却伴随缺陷上升,不能直接判定为效率提升;关闭率增长但版本价值不清晰,也不能证明系统选对了。
3. 误区三:把工具上线等同于流程上线
系统迁移只改变信息存放位置,流程上线则要明确谁在什么时点做出什么决定。若负责人、验收标准、变更规则和发布门槛没有达成共识,工具只会把原有分歧变得更加可见。
因此我会把流程设计与工具配置分开评审。先用纸面或白板描述真实流程,再用一个完整项目验证是否能映射;不要让管理员先配置几十个字段,再要求业务团队反向适应。
4. 误区四:只让研发团队参加选型
工程师关心代码关联、缺陷处理、自动化和日常操作速度;产品经理关心需求优先级、范围变化和用户价值;测试负责人关心用例、缺陷与质量门槛;管理层关心组合项目风险和资源冲突。只由某一类角色做决策,容易把系统优化成单一视角的工具。
评估小组不需要很大,但必须覆盖实际交接双方。至少让产品、研发、测试和项目治理角色各自完成一项真实工作,而不是只听供应商演示。演示环境里“一键完成”的流程,往往没有包含团队的权限边界、历史数据和异常情况。
5. 误区五:把供应商演示当成团队验证
演示通常展示预先准备好的顺畅路径,真实工作却包含需求变更、人员休假、依赖延迟、缺陷回归和版本取消。选型时应主动设计异常任务:临时插入高优先级事项,变更验收条件,跨项目借用资源,再观察系统能否呈现影响。
如果只能在供应商准备的示例项目中体验,结论很容易被界面和讲解带着走。更可靠的方式是让候选工具使用一组脱敏后的真实事项,保留当前的任务结构与角色分工,比较完成同一工作所需的点击、切换、重复录入和人工解释。
四、专业判断逻辑:用一套可复现的流程做选型
1. 第一步:先写出不可妥协条件
采购前,我建议明确数据安全、身份管理、部署模式、审计、语言支持、数据导出、接口能力和服务要求。对于跨区域或受监管团队,还需把数据存储位置、备份策略、删除机制和供应商支持方式交由安全、法务或 IT 部门核验。
这些条件不适合用“综合评分”稀释。若数据策略不符合组织要求,界面再好也不应进入最终候选。公开产品文档能帮助初筛,但涉及合同、版本差异或部署承诺的事项,应以当前官方文档和书面确认结果为准。
2. 第二步:画出真实工作流,而不是理想流程
从最近交付的一个项目抽取十到二十项事项,覆盖正常任务、阻塞任务、缺陷、需求变更和跨团队依赖。按团队现状标出每一步的信息来源、负责人、决策时间和交接对象,再圈出最经常出现的人工补录点。
流程图不需要漂亮,重点是能回答“信息从哪里来,谁修改,谁据此做决定”。如果同一状态由不同团队各自解释,就要先决定是否统一定义;如果差异确实有业务理由,则应允许配置差异,而不是为了报表整齐制造虚假的统一。
3. 第三步:按权重评分,但保留硬性门槛

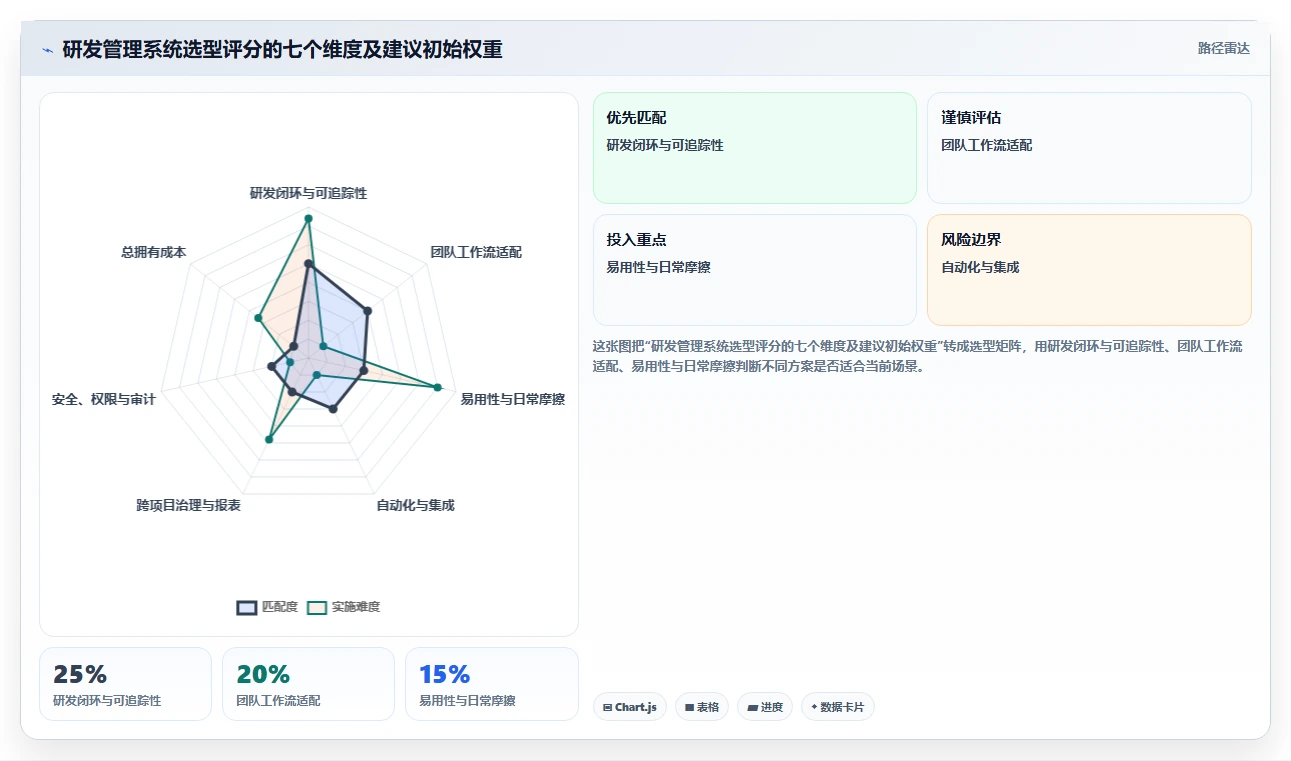

以下权重是我建议的初始模型,不是行业标准。组织可以按自身痛点调整,但必须在试用前锁定评分口径,否则体验后容易为了支持心仪工具而改变权重。
| 评估维度 | 建议权重 | 可验证问题 |
|---|---|---|
| 研发闭环与可追踪性 | 25% | 需求、任务、缺陷、代码、测试和版本是否能关联,能否定位影响范围 |
| 团队工作流适配 | 20% | 能否在不大量定制的情况下表达真实流程与异常路径 |
| 易用性与日常摩擦 | 15% | 成员更新状态、查找信息和处理交接是否足够直接 |
| 自动化与集成 | 15% | 能否减少重复录入,关键事件是否可触发通知或后续动作 |
| 跨项目治理与报表 | 10% | 管理者能否识别风险、依赖和资源冲突,而不是只看汇总进度 |
| 安全、权限与审计 | 10% | 权限是否能按组织边界配置,关键操作是否可追踪 |
| 总拥有成本 | 5% | 是否计入许可、迁移、配置、培训、集成和持续维护投入 |
评分只用于让讨论透明,不要误把 82 分和 78 分当成绝对差距。若两款工具得分接近,优先看真实流程任务完成率、迁移风险和长期维护负担。评分表的价值是暴露分歧:产品认为需求追踪最重要,工程负责人却把代码流水线作为门槛,这种分歧应该在采购之前解决。
4. 第四步:用固定任务包做并行试用
我建议让每个候选系统完成同一组任务,并记录耗时和失败点。至少包括:创建需求并定义验收条件、拆分迭代任务、关联代码变更、记录测试缺陷、变更目标版本、查看跨团队依赖,以及导出可供评审的项目数据。
试用结果不要只问“喜不喜欢”。还要记录完成任务的成功率、重复录入次数、跨页面切换次数、管理员配置时间、成员求助次数和关键信息遗漏数。数字不是为了制造精确感,而是让不同工具在同一任务上可比较。

5. 第五步:把迁移和退出也纳入决策
选型不能只看怎么开始,还要问怎么迁移、怎么退出。检查旧系统的数据字段能否映射,历史附件是否可导出,关联关系是否会丢失,自动化规则是否需要重建;同时确认未来更换工具时,项目记录是否能以可读格式保存。
迁移项目最常见的低估项不是导入按钮,而是数据清洗、字段映射、权限重设和历史信息校验。应先做小批量迁移,抽样检查需求、评论、附件、版本和关联链接,再决定是否扩大范围。
五、八款工具逐一拆解:优势、边界与验证重点
1. PingCode:适合优先评估研发流程协同的中大型团队
PingCode主要面向中大型企业及 100 人以上组织。它更适合放进“产品研发管理”场景评估,而不是只当成任务看板。团队在试用时,可以围绕需求管理、规划、迭代、测试、发布和研发协作等实际环节,检查信息能否在流程中保持关联。
我会特别关注三个问题:第一,现有需求分级、迭代节奏和发布规则能否合理映射;第二,不同角色能否看到足够的信息但不过度暴露不必要内容;第三,管理报表展示的是可行动的风险,还是单纯的状态汇总。具体功能、版本和部署选项应以供应商当前官方资料为准。
它更适合流程已不止一个团队、跨角色交接频繁、希望统一研发信息视图的组织。若团队只有几个人、工作主要靠即时沟通、尚未形成稳定的需求与验收规则,则先把流程梳理清楚,可能比引入更完整的平台更重要。
2. Jira:适合需要复杂工作流与生态扩展的团队
Jira 常见于采用敏捷方法、需要配置工作流并连接多种研发工具的团队。它的优势通常体现在问题跟踪和扩展性上,适合把不同项目的工作方式纳入可管理的系统框架。对于已有配置、插件和团队使用习惯的组织,评估时也应将迁移成本与现有生态价值一起计算。
真正的风险往往不是“功能不够”,而是配置逐渐变成只有少数管理员理解的体系。自定义字段、工作流、权限和插件越多,升级、排错与新员工培训就越需要治理机制。评估时应让管理员尝试新增一个真实流程,并记录这项变更需要多少专业支持。
如果企业还没有明确的字段和流程负责人,不建议一开始就全面开放自由配置。先定义哪些配置由中央治理、哪些由团队自治,才能避免多个项目使用同名字段表达不同意思。
3. Azure DevOps:适合微软工程生态中的端到端协作
Azure DevOps 对已采用微软开发与云服务体系的团队,常有较自然的工程链路优势。选型时可以重点验证工作项、代码仓库、构建发布流程和测试信息是否能支撑当前研发方式,而不是只看工具是否能提供这些模块。
需要验证的边界包括非工程角色的日常使用体验、与其他代码平台的连接方式,以及跨部门项目视图是否足够清晰。如果产品、运营或项目治理角色需要频繁参与,而界面和术语主要面向工程师,团队可能需要额外培训或提供更简洁的入口。
如果组织的身份、云服务和工程工具已围绕微软生态建设,平台整合的收益可能明显;若团队使用多种技术栈与独立工具,则要实际测试数据连接、权限继承和跨系统报表,不能仅依据产品家族的完整程度作判断。
4. GitLab:适合以代码协作和持续交付为中心的工程团队
GitLab 的评估重点是代码、合并请求、流水线和工作跟踪之间的连贯性。若团队希望开发人员在较少切换系统的情况下完成代码协作和交付过程,它值得进入候选名单。试用时应检查需求或缺陷如何关联提交、流水线结果和发布记录。
但研发管理不只有工程执行。产品路线图、业务优先级、跨部门依赖和项目组合治理,未必能仅靠工程平台的视角解决。产品经理和项目负责人应亲自完成需求梳理与版本评审,确认它能否承载他们需要的工作,而不是只得到开发者的积极反馈。
当代码仓库与交付自动化是组织最重要的工作中心,集中工程链路可能带来明显协作收益;若重点是跨职能产品规划,建议同时验证上层需求管理是否适用,必要时以集成而非强行替代的方式组合工具。
5. Linear:适合重视轻量操作和快速迭代的团队
Linear 的吸引力通常来自清晰的任务处理体验和相对轻量的协作节奏。对已经有较强产品与工程默契、希望减少管理操作的团队,简洁界面可能有助于成员保持更新。评估时应让团队实际操作一个完整迭代,观察快捷操作是否真正减少摩擦。
不过,简洁不等于适合每种组织。复杂审批、多层权限、特殊部署要求、重型项目组合视图或大量本地化流程,都应在试用中核实。特别要验证管理角色是否能获得所需视图,同时不把工程师的日常操作变成填报工作。
如果团队规模不大、协作方式相对统一,轻量体验可能是优势;若组织依赖复杂治理与多层协作,应该把流程覆盖和管理能力放在界面偏好之前。
6. YouTrack:适合偏技术团队的灵活问题跟踪
YouTrack 可作为需要自定义问题类型、状态和工作流的技术团队候选。它适合将缺陷、任务和敏捷工作纳入可调整的跟踪体系,特别是团队愿意投入时间定义字段和规则,并由明确的管理员维护。
试用时建议验证两件事:一是配置能否让普通成员看懂,而不是只有搭建者知道如何使用;二是流程变更后,历史数据、报表和自动化能否继续保持一致。灵活配置的真正成本,不在第一次创建,而在团队扩张后如何持续维护。
对于使用不同工具的跨部门协作场景,还要核验接口和信息同步方式。若工作项需要不断复制到其他系统,灵活性带来的优势可能被重复维护抵消。
7. ClickUp:适合希望合并多类工作协作的团队
ClickUp 的工作空间和多视图能力,适合需要在统一环境中管理多种工作事项的团队。它可能帮助减少任务分散,但也可能带来“视图很多、入口太多”的问题。评估重点不是可选视图数量,而是成员能否快速找到当前要处理的工作。
研发团队应测试需求、缺陷、版本和工程集成是否足够贴合实际工作,而不是只验证通用任务能否创建。再让产品、设计、研发各自从自己的入口完成同一项目工作,观察是否出现重复字段、重复通知或信息口径不一。
如果组织想收敛分散的协作工具,ClickUp 可以纳入比较;如果只需要一个研发闭环系统,则应重点比较研发流程深度、数据关联和维护复杂度,不要因为“一个平台能做很多事”就忽略专业场景匹配。
8. Trello:适合简单看板和低门槛协作
Trello 的优势是看板直观、理解成本较低,适用于小团队管理有限数量的任务流、早期项目或临时协作。团队若正在从散落的聊天消息转向集中看任务,它可以作为轻量起点。
但当项目出现大量依赖、复杂权限、需求变更追踪、测试关联和多项目治理时,单纯的卡片流可能难以提供完整上下文。应模拟跨迭代需求追踪和版本风险评审,看看团队是否要依靠额外表格补全关键信息。
如果日常工作确实简单,保持简单是优点;若管理问题来自交接、依赖和版本治理,继续堆叠卡片、标签和外部文档,可能只是延后更换或组合工具的时间。

六、具体案例和数据观察:先用小试点验证,再谈效率提升
1. 一个 120 人研发组织的试点设计
下面是情景模拟,不是某家企业的真实客户数据,也不是任何产品的效果承诺。假设一家约 120 人的研发组织,包含产品、开发、测试与运维角色,多个项目并行,过去通过表格、群聊和多个工具跟踪进度。管理者最大的痛点是版本风险通常在临近上线时才被集中发现。
我会选择一个有代表性的产品线,安排两个迭代作为试点。首轮只纳入需求、任务、缺陷、版本和责任人,不强制迁移多年历史数据;同时选取一个正在进行的项目和一个即将启动的项目,以便分别观察历史迁移与新项目建档的差异。
试点前先记录基线:事项从确认到上线的中位周期、每周重复录入次数、版本风险提前发现时间、缺陷关联需求的比例、成员更新状态耗时,以及管理者准备项目评审材料所需时间。没有基线,就无法判断变化来自工具、项目难度、团队规模还是同期流程调整。
2. 采用分阶段验证,而不是一次性全员铺开
第一阶段验证记录是否完整:需求是否有来源和验收条件,任务是否有负责人,缺陷是否关联版本。第二阶段验证流转是否顺畅:状态变更是否触发正确通知,阻塞是否有明确处理人,需求变更能否识别影响事项。第三阶段再验证报表是否支持决策,而非仅仅展示数据。
每个阶段都应保留一组失败样例。例如,测试人员创建一个高优先级缺陷,产品经理修改验收条件,项目负责人调整版本范围。记录系统在哪一步无法表达、需要额外沟通或需要管理员介入。失败样例比“整体体验不错”更能指导配置和选型。
3. 观察指标时,避免把模拟目标误认为实际结果
下表给出的是试点设计中的示意基准,方便团队思考怎样定义前后对照,并非行业平均值,也不是任何工具的真实测试成绩。组织应使用自己的项目周期和数据质量重新设定目标,尤其要统一统计口径。

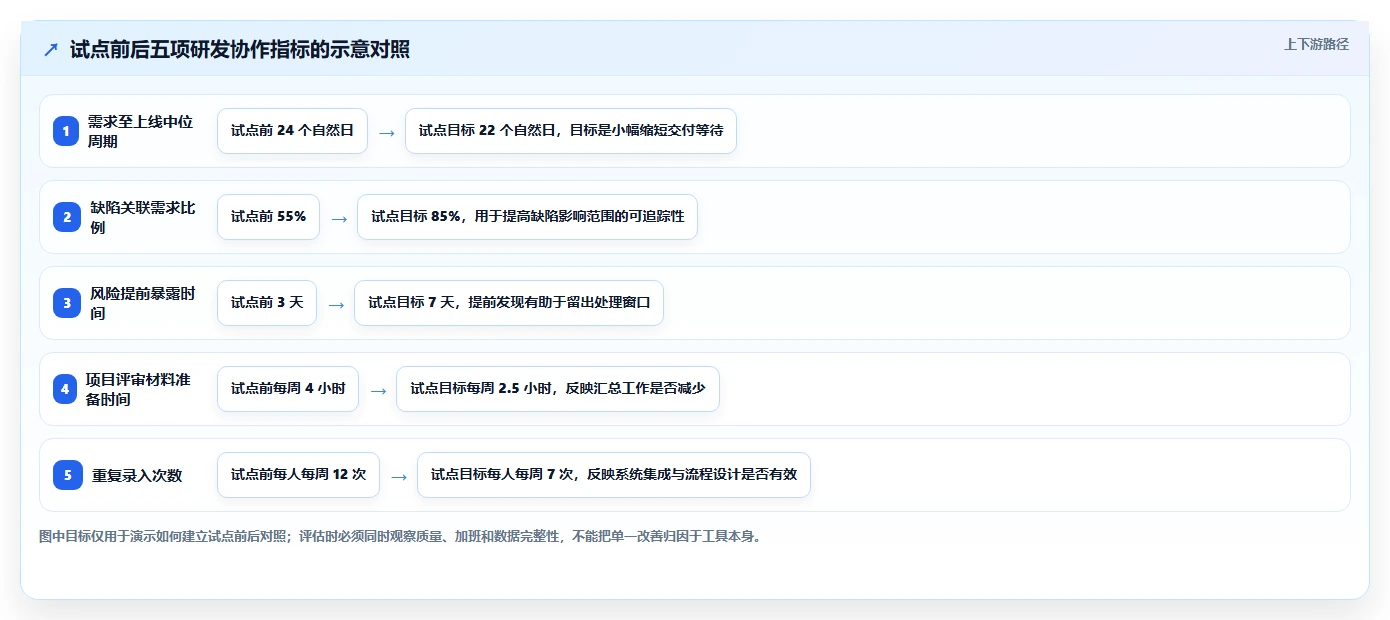

| 观察指标 | 试点前示意值 | 试点目标示意值 | 数据口径 |
|---|---|---|---|
| 需求至上线中位周期 | 24 个自然日 | 22 个自然日或更低 | 从需求进入承诺状态到对应版本上线,按事项关联计算中位数 |
| 缺陷关联需求比例 | 55% | 85% | 抽样缺陷中可追溯到需求或版本的比例 |
| 风险提前暴露时间 | 上线前 3 天 | 上线前 7 天 | 从首次标记风险到计划上线日的平均提前天数 |
| 项目评审材料准备时间 | 每周 4 小时 | 每周 2.5 小时 | 项目负责人用于汇总状态、依赖和风险的工时 |
| 重复录入次数 | 每人每周 12 次 | 每人每周 7 次 | 抽样成员将同一事项重复写入不同系统或表格的次数 |
注意,周期缩短不是唯一目标。如果试点让周期变短,却导致缺陷增加或团队加班增多,就不能判定成功。若评审准备时间下降,但需求关联率仍低,管理者得到的可能只是更快生成的不完整报告。

4. 怎样判断变化是工具带来的,而不是项目碰巧变简单
至少保留一个相似项目作为参照,并记录试点期间的团队人数、需求规模、紧急事项和外部依赖变化。若试点项目恰好需求较少、没有外部依赖,周期下降并不能说明工具奏效。试点报告要把背景差异写清楚,避免把相关变化直接说成因果关系。
我还建议在试点中安排短访谈,而非只看系统日志。分别询问产品、研发、测试和管理者:哪些信息现在更容易找到,哪些操作变麻烦,哪些工作仍在系统之外发生。量化指标能发现趋势,访谈能解释趋势为什么出现。

七、不同情况下的行动建议:把候选工具变成可执行决策
1. 20 人以下的产品研发小组
先确定团队最需要解决的是任务透明、需求变化还是版本协同。如果核心问题只是任务分散,轻量看板或简洁工作流可能已经足够。不要因为未来“可能会变复杂”而先搭建大规模审批系统。
行动上,可选两款候选工具做一周试用,让成员完成真实任务并记录更新是否自然。若每个事项仍要在群聊里重新解释,问题未必是工具功能,而可能是责任人、验收条件或决策节奏没有定义。
2. 20 至 100 人的成长型团队
这类团队通常开始遇到多项目、多人协作和跨角色交接问题。建议先统一项目级必填信息和关键状态,再允许各团队保留少量差异。把管理者最关心的风险视图做成试点验收项,而不是等全员迁移后再补报表。
在候选工具中,重点比较工作流配置难度、跨项目视图、自动化和集成能力。也要计算团队管理员每月需要投入多少时间维护字段、权限与看板。工具上线后若依赖一两位“系统专家”才能正常工作,属于需要提前管理的组织风险。
3. 100 人以上或多个研发团队的组织
大型团队通常需要把治理、权限、历史数据、组织架构和跨团队依赖一起评估。PingCode可纳入中大型研发组织的候选范围,但仍应以真实流程试点验证适配度,而不是根据产品定位直接认定适用。
建议设立跨职能试点组,成员覆盖产品、研发、测试、项目管理、安全和 IT。先定义组织级标准,再选一个具有代表性的业务单元做验证;明确哪些配置由平台管理员统一维护,哪些可由团队自治。迁移时优先处理活跃项目,历史项目则按检索价值和审计要求分批处置。
4. 工程团队高度依赖代码与自动化流水线
如果交付效率的主要瓶颈是代码评审、构建、测试和发布,应将代码平台连接、流水线状态、发布记录和缺陷关联作为试用的关键任务。GitLab 或 Azure DevOps 等工程链路较强的候选工具可以优先测试,同时让产品与测试角色参与,防止系统只优化开发者的一段流程。
还要记录自动化失败时的处理方式:失败结果是否回到负责人手中,重试与忽略是否有记录,发布状态是否能被非工程角色看懂。只把流程接起来但不能让团队理解异常,自动化仍然难以支撑治理。
5. 组织正在从多个系统迁移到统一平台
不要把“统一平台”当作迁移目的本身。先计算当前工具之间有多少重复录入、信息丢失和权限冲突,再决定哪些数据应该合并、哪些系统应该保留。某些工具可能在专业环节表现更好,保留它并建立可靠集成,比强制集中到单一平台更合理。
迁移应分批进行:先选一个业务域,完成字段映射和历史抽样;确认权限、关联和导出正常,再扩展到其他团队。若新旧系统并行,应设定清晰的权威数据源和截止时间,避免双系统同时被当作“最终版本”。
八、不同情况下的取舍:效率、控制力与维护成本不能同时最大化
1. 轻量体验与治理能力的取舍
轻量工具通常更容易启动,治理型平台更容易表达复杂权限和流程,但配置与维护负担也可能更高。若团队仍在探索产品方向,保持灵活往往比过早固化流程更重要;若组织已需要跨团队审计与依赖管理,则应接受一定配置成本,换取信息一致性。
判断方式不是问“哪种更先进”,而是把当前最贵的摩擦写出来:成员每天重复录入,还是项目负责人无法发现跨团队风险?前者可能需要更顺畅的集成,后者可能需要更强的治理视图。优先处理对交付影响最大的摩擦。
2. 一体化平台与最佳组合的取舍
一体化平台能降低系统切换和重复记录,但未必在每个专业环节都最强。最佳组合可以让代码、测试或需求工具各自发挥优势,却需要承担集成、权限同步、故障排查和数据口径维护的成本。
当系统数量已经很多时,新增一款工具前应证明它能减少而不是增加协作断点。可以估算每个关键事项要经过多少系统、重复录入几次、出错后谁负责修复。若组合方案没有明确的集成责任人,所谓“灵活”很容易演变成没人负责的接口拼接。
3. 标准化与团队自治的取舍
标准化让管理者能够横向比较,自治让团队保留适合自身业务的流程。较稳妥的做法是标准化少数跨组织的核心字段和结果定义,例如责任人、目标版本、风险等级和完成口径;具体工作步骤则允许团队根据实际情况配置。
如果所有团队都被要求使用同一套细节流程,常见结果是出现影子表格;如果完全自治,管理层又无法比较进展。每次新增组织级规则时,都应回答它解决了什么具体风险,以及团队需要付出多少维护成本。
4. 可视化报表与数据真实度的取舍
报表越丰富,不代表管理判断越可靠。若团队为了满足仪表盘而频繁手动修正状态,数据看起来整齐,实际决策却可能建立在滞后信息上。先验证数据是否由正常工作过程自然产生,再决定要展示哪些指标。
建议每个管理指标都注明定义、数据源、更新时间和责任人。对于预测性判断,还要展示假设和风险范围,不要把估算结果包装成确定结论。透明的“不确定”通常比精确却错误的数字更有决策价值。
九、结尾:下一步不是立刻采购,而是做一次有边界的验证
1. 我最看重的选型原则
研发管理系统的价值,不在于把所有工作搬进系统,而在于减少交接时的信息损失,让团队更早发现风险,并让关键决策能够回溯。工具不会自动修复模糊的需求、摇摆的优先级或缺少责任人的流程;它只能帮助团队把这些问题显露出来,或者把它们藏得更深。
因此,我不建议依据“功能最多”“同行都在用”或“演示最顺畅”直接拍板。更可靠的判断来自真实任务、清晰口径、可复现的试点和对退出成本的评估。没有这些证据,选型只是偏好;有了这些证据,才是一项可以解释、复盘和调整的决策。
2. 下一步行动清单
- 收集最近三个延期或返工项目,标出需求、开发、测试和发布之间最明显的交接断点。
- 确定不可妥协的安全、部署、权限、数据导出和集成条件,并让相应负责人审核。
- 从八款工具中筛出两到三款候选,不要让所有产品都进入同一轮深度试用。
- 准备同一组真实任务,覆盖正常工作、需求变更、跨团队依赖和高优先级缺陷。
- 在试点前记录周期、重复录入、风险提前发现、数据关联和管理员投入等基线。
- 试点结束后同时复盘效率、质量、用户体验和总拥有成本,再决定扩大、调整或停止。
如果团队规模较小、流程简单,先从低摩擦的看板或任务系统开始;如果组织已经有多个研发团队、复杂交接和统一治理需求,就把流程闭环、权限和跨项目视图放在首位。无论选择 PingCode、Jira、Azure DevOps、GitLab、Linear、YouTrack、ClickUp 还是 Trello,真正值得付费的都不是功能清单,而是团队能够持续使用、管理者能够据此行动、未来还能迁移和复盘的工作机制。
常见问题解答(FAQ)
1. 2026年挑选产品研发项目管理系统,8款工具应该按什么标准比较?
我正在给一个跨产品、研发和测试的团队做选型,功能列表看起来都差不多,越看越难决定。我更想知道,怎样把“好不好用”变成可以验证的标准,而不是最后凭演示效果拍板?
我不建议先按功能数量排名。选型真正要回答的是:团队的关键工作流能不能在系统里顺畅闭环。先把需求拆成需求评审、迭代规划、任务协作、缺陷处理、版本发布、数据复盘六个环节,再用同一组真实任务试用每款系统。
可以用一张加权表控制主观印象:流程适配占30%,团队上手成本占20%,跨角色协作占20%,报表与追踪占15%,集成与开放能力占10%,总拥有成本占5%。每项按1至5分评分,并为每个分数写下试用证据;例如“缺陷能否关联需求和版本”比“支持缺陷管理”更可核验。
举例说,一个模拟的40人研发团队若最常见的问题是需求变更后任务和测试遗漏,就应提高追踪与变更管理的权重;若问题是多人维护同一计划,则应优先验证权限、视图和协作成本。权重应由当前瓶颈决定,不要照搬通用排名。
2. 不同类型的产品研发项目管理系统,适合的团队有什么区别?
我在比较工具时发现,有的强调敏捷看板,有的强调流程和审批,还有的擅长跨项目计划。我担心选了看起来功能全面的系统,结果团队每天多填几遍信息,能不能从团队工作方式反推适合的类型?
可以先看团队主要靠什么推进工作。需求经常变化、以短周期交付为主的团队,应重点试看板、迭代规划和待办优先级;存在多层审批、审计或交付节点的团队,则应验证流程配置、权限记录和变更留痕;多个项目共享人员与资源时,跨项目排期和负载视图往往比单个项目的精致看板更重要。我会特别检查“数据是否只录一次”。
如果需求、任务、缺陷和版本各自独立,负责人就可能在多个页面重复维护状态;看似功能丰富,实际增加了协调成本。试用时任选一项需求,从提出、拆解、开发、测试到发布完整走一遍,记录每次切换页面和重复输入的次数。因此,不要把敏捷、流程型或综合型简单排成高低。
适配度取决于团队最常发生的协作场景,以及系统能否让信息沿着实际交付路径流动。
3. 项目管理系统里的AI功能,怎样判断是真能提效还是演示噱头?
我看到不少产品把智能摘要、自动生成任务和风险提示放进宣传页,但演示数据通常很干净。我想知道在真实项目里该怎么测,尤其是怎么判断AI节省的时间没有被校对、返工和错误提醒抵消?
我建议不要用“能不能生成内容”作为通过标准,而要测完整任务耗时。选一份脱敏的真实需求,让团队分别用常规方式和AI辅助方式完成摘要、任务拆分或会议纪要整理,记录初稿时间、人工校对时间、遗漏项数量和后续返工情况。
例如,连续抽取20条需求做小规模验证,并预先约定质量标准:关键验收条件不得遗漏,任务必须有明确负责人或待确认项,风险提醒必须能指出依据。若生成很快,却需要大量补写或出现无法追溯的结论,就不能把初稿速度当成效率提升。还要检查数据权限、敏感信息处理、结果来源说明和人工确认机制。
AI更适合减少重复整理工作;涉及优先级、承诺日期或发布风险的判断,应保留负责人复核,而不是让自动建议直接改变项目计划。
4. 更换或上线研发项目管理系统,怎样降低迁移失败的风险?
我担心迁移时旧系统的历史信息丢失,也担心新系统上线后大家仍用表格和聊天工具,最后变成两套账。我想要一套能在试点阶段发现问题的办法,而不是一次性导入数据后才知道流程不匹配。
不要一开始就迁移所有历史记录。先盘点哪些数据仍参与当前决策,例如未完成需求、进行中缺陷、活跃版本和必要的审计信息;过期且很少查询的内容可先归档。迁移前统一字段、状态和人员映射,否则旧状态直接导入后,往往会出现重复、无法归属或含义不一致的数据。
试点可选一个边界清晰的团队或版本周期,覆盖从需求进入到发布复盘的完整流程。设置可验收指标,例如关键记录关联完整率、任务状态更新及时率、重复录入次数,以及成员完成常见操作所需时间;试点结束后先修流程和配置,再扩展到其他团队。
最容易被忽略的是并行期规则:明确哪套系统是任务状态的唯一准确信息源,旧系统何时只读,表格何时停止维护。没有这个约定,即使导入成功,团队仍会在多个渠道更新同一件事,迁移就只是换了界面,没有改善协作。
文章包含AI辅助创作:2026年产品研发项目管理系统大盘点:8款顶级工具助力效率提升,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/258675
读者评论
文中把需求、任务、缺陷和版本之间的关联放在功能数量前面,这个判断挺实用。我们团队延期时常常只能看到任务没完成,却查不到是需求变更还是测试阻塞,选型时确实该拿真实项目验证。
评分权重可以作为讨论起点,但安全、部署和数据导出这类条件不适合被总分抵消。建议试用前先列淘汰项,再让产品、研发和测试分别走一遍实际流程。
认同不要只看任务关闭率。我们曾经任务关得很快,版本却因返工延后;把交付周期、线上缺陷和未完成工作量一起看,更能判断流程是否真的改善。
