2026年效率之选:6款顶级团队开发工具全面对比

团队开发工具的效率差异,往往不在功能清单上,而在一个需求从提出到上线的路上,需要经过多少次复制、追问和状态修正。选工具时如果只比看板、自动化和报表数量,很容易买到一套“功能很全、团队仍靠群聊推进”的系统。本文对比 Jira、GitHub Projects、GitLab、Linear、Azure DevOps 和 PingCode,重点不是替它们排一个绝对名次,而是拆解它们分别适合什么工作流、会把哪些成本转移给团队,以及如何用一个两周试点做出可验证的选择。

一、先讲结论:没有“最强工具”,只有更低摩擦的工作流

1. 六款工具的选择结论

我会先问团队最想减少哪一种摩擦:需求与研发之间的信息断层、代码与任务之间的跳转、跨团队协作的维护成本,还是企业级权限和流程治理。答案不同,优先评估的工具也不同。下面的结论是选型起点,不是功能评分,也不代表所有团队都适用。

工具 优先评估的团队 最值得验证的能力 主要取舍
Jira 已有复杂项目流程、跨团队依赖较多、需要高度配置的团队 工作流、字段、权限、跨项目计划和生态集成是否能贴合现行治理 灵活性高,但配置与治理本身可能变成持续工作
GitHub Projects 代码托管和协作主要发生在 GitHub、希望任务紧贴仓库活动的团队 Issue、Pull Request、自定义字段与项目视图能否覆盖交付流程 贴近代码协作,但复杂项目治理可能需要补充工具或约定
GitLab 希望在同一平台内串联代码托管、流水线、安全和发布流程的团队 仓库、Issue、合并请求、流水线与安全扫描的端到端衔接 平台覆盖面广,团队需要评估功能复杂度、部署和管理负担
Linear 产品与工程团队规模适中,重视快速录入、清晰迭代和低操作阻力 团队是否愿意采用相对精简的工作方式,集成是否覆盖关键流程 体验轻快,但遇到高度定制、复杂审批或深层治理时要验证边界
Azure DevOps 已使用微软开发与身份体系,或有较成熟的企业级研发流程 Boards、Repos、Pipelines、测试和权限管理能否顺畅组成统一流程 覆盖面广,初始配置和不同模块的协同设计需要投入
PingCode 中大型企业及 100 人以上组织,需要把需求、项目、测试和研发协作放在统一管理视角下评估 多团队协作、流程治理、需求到交付追踪和组织级可见性 应以真实团队流程验证配置成本、集成边界和使用体验

我的初步判断是:如果主要矛盾是“任务离代码太远”,优先试 GitHub Projects 或 GitLab;如果主要矛盾是跨团队流程治理,重点对比 Jira、Azure DevOps 和 PingCode;如果团队最关心低摩擦的迭代执行,可把 Linear 纳入试点。不要因为某款工具在单一环节表现突出,就推定它能覆盖整个研发组织。

2. 比工具功能更重要的三个问题

第一,团队是否愿意在工具里记录事实。若真实状态仍只存在于会议和聊天里,再强的报表也只是把不完整数据画得更漂亮。第二,流程里的关键对象能否关联起来,例如需求、任务、代码变更、测试和发布。第三,管理者能否从系统数据中看出阻塞,而不是要求团队每周手动填一张新的汇总表。

我建议把“效率”拆为三个层次:个人完成一次更新要花多少操作;一个任务跨角色流转时发生多少次信息交接;管理者为获得可信状态要花多少追问和整理时间。工具选型应优先改善最贵的那一层,而不是追求抽象的功能全面。

2026年效率之选:6款顶级团队开发工具全面对比

二、背景和真实场景:研发效率损失常发生在工具之间

1. 一个需求为什么会“看起来都在推进”

设想一支由产品、设计、研发、测试和运维共同参与的团队。产品在需求文档里写验收标准,研发在项目看板里拆任务,代码评审发生在仓库平台,缺陷又被记到另一套系统,发布状态最后由负责人在群里更新。每个环节看似都有工具,问题是关键事实分散在多处。

在这种情况下,团队会出现几类重复劳动:开发者把任务编号粘贴到提交说明,测试人员重新抄写需求背景,项目负责人逐个询问阻塞项,管理者再把各系统的状态汇总到表格。单次操作可能只有几分钟,但每周重复、多人参与之后,信息维护就成为一条隐形生产线。

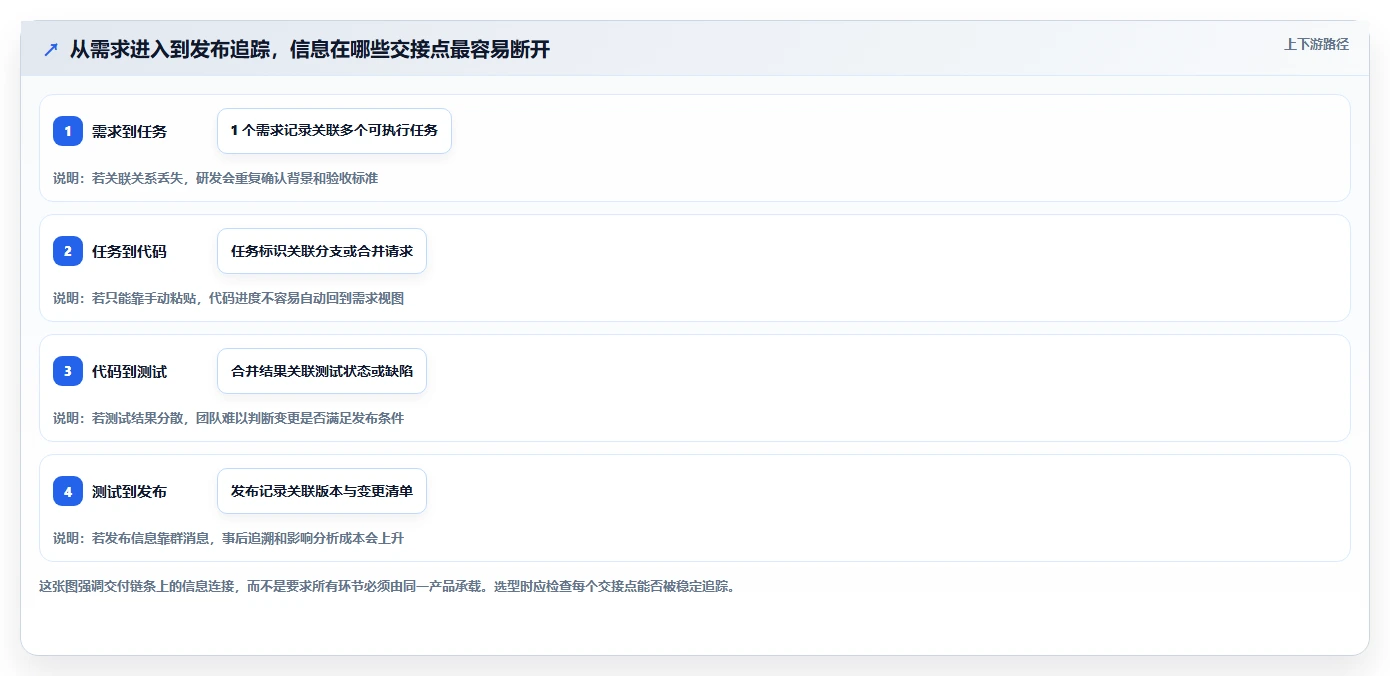

我做工具评估时不会先问“有没有自动化”,而会画出一条最常见的交付路径:需求提出、确认、开发、评审、测试、发布、复盘。接着标出每个环节的负责人、系统记录位置、需要复制的信息和状态转换条件。通常最值得解决的不是系统数量本身,而是同一事实要被重复录入,或某个状态无法被下游角色可靠看见。

2. 同一个规模,不代表同一种复杂度

团队人数是判断工具适配度的一个变量,但不是唯一变量。十几人的团队如果同时维护多个产品线、对接外部客户、需要审计追踪,流程复杂度可能高于一个人数更多但单一产品、单一代码库的组织。相反,百人规模的公司也可能由多个自治小队组成,简单协作工具反而更合适。

真正影响工具选择的,是工作流数量、依赖密度、权限边界、合规要求、技术栈和组织自治程度。人数增长后,问题通常不是“任务够不够多”,而是团队之间的优先级如何协调、共享资源如何排期、变更如何追溯、管理者如何获得一致口径。

3. 用一条交付路径测试,而不是安排一场功能演示

厂商演示往往展示理想流程:字段已经定义,权限已经配置,自动化规则刚好触发,数据也整齐完整。真实试点应该把团队手上正在做的工作带进去,至少选一个新需求、一个跨团队依赖、一个缺陷和一次发布,让不同角色亲自完成各自环节。

试点时我会特别观察“失败时怎么处理”。需求临时变更、任务被拆分、代码评审被阻塞、缺陷退回、负责人休假,这些情况才会暴露工具是支持真实协作,还是只适合展示流程。工具不必消除所有异常,但异常出现后,团队应该知道谁负责、信息在哪里、状态如何恢复。

2026年效率之选:6款顶级团队开发工具全面对比

三、拆解常见误区:买到功能,不等于买到效率

1. 误区一:功能列表越长,越适合大团队

功能多可以扩大工具的适用范围,也会增加学习、配置和治理成本。若团队只使用其中一小部分,却需要管理员持续维护字段、工作流和权限,功能丰富就可能变成运营负担。评估时应把每项功能分成“当前必需”“半年内可能需要”和“暂时不需要”,再看工具是否允许分层启用。

我尤其警惕“先把所有流程都配置进去”的做法。团队还没形成稳定协作习惯时,过度细化的状态和必填字段会促使用户绕开系统,或者填入质量很差的数据。流程设计应该从关键控制点开始,等团队确实出现了管理需求,再逐步增加约束。

2. 误区二:任务状态很多,进度就更透明

状态数量不等于可见性。若“待分析、分析中、待开发、开发中、待联调、联调中、待测试、测试中、待验收、待发布”等状态没有清晰的进入条件和责任人,团队只是在看板上增加了更多需要维护的标签。

我会检查每个状态是否回答了一个具体问题:工作现在由谁负责?离下一步还缺什么?卡住多久需要升级?如果两个状态之间没有不同的行动方式,可以考虑合并。简单状态配合明确的阻塞原因,常常比复杂状态体系更有执行力。

3. 误区三:自动化规则越多,人工工作越少

自动化只能可靠处理规则明确、输入相对稳定的事件。任务状态一改就通知十个频道,可能增加噪音而不是效率;字段映射错误时,自动化会更快地传播错误;流程规则彼此冲突时,管理员还要承担排错成本。

在试点中,先挑一个高频、规则明确、失败后容易恢复的场景,例如合并请求关联任务后更新任务状态。记录自动化运行次数、失败次数、人工修正次数和节省的操作时间。若规则没有减少净工作量,就不应只因为“可以自动化”而上线。

4. 误区四:迁移数据就是把旧系统全部复制过来

迁移时保留所有历史字段、过期状态和重复项目,往往会把旧流程的问题原封不动带进新工具。较稳妥的做法是先确认哪些数据支撑当前决策、哪些数据承担审计要求、哪些只是历史习惯,再制定映射和归档方案。

迁移质量也不应只看记录数量是否一致。更关键的是关键关联是否保留:需求和任务是否仍能对应,负责人和团队是否映射正确,关闭状态是否有明确解释,附件和评论是否满足查证需要。对重要系统,迁移前要抽样核对并准备回滚策略。

5. 误区五:看板更新频率能代表团队生产力

任务更新得勤,不代表产品交付得快;关闭的任务多,也可能只是把工作拆得更碎。单一数量指标容易诱导团队优化表面数字,比如过度拆分任务、提前关闭未完成事项,最终降低数据可信度。

研发效率应结合交付速度、变更失败风险、恢复能力和业务结果理解。DORA 的软件交付研究长期关注交付速度与稳定性等能力维度,核心启示不是追逐一个孤立指标,而是用多项指标观察系统表现,并把改进落到具体瓶颈上。指标口径会随研究框架更新,实际使用时应查阅其最新公开资料。

2026年效率之选:6款顶级团队开发工具全面对比

四、专业判断逻辑:用可验证的标准筛选工具

1. 先为团队写出“必须满足”的工作流

选型前,我会要求团队把一条关键工作流写成可观察的步骤,而不是先写一份想要的功能清单。每一步至少包含触发条件、责任角色、记录对象、完成定义和异常处理方式。比如“代码评审完成”应明确由什么事件触发、谁确认、对应哪个任务、被退回后状态如何变化。

这一步的价值在于把“我们需要敏捷”“我们需要端到端”这类抽象诉求转换成可测试的行为。两款工具都声称支持需求管理,并不意味着它们对你们的拆分方式、审批边界和数据关联同样友好。

2. 用五个维度做评分,但不给分数制造虚假精确感

我建议用五个维度评估候选工具:工作流贴合度、信息连续性、日常操作摩擦、治理与合规能力、总拥有成本。团队可以按业务风险设置权重,但分数只是讨论工具的脚手架,必须写明证据来源和未知项。

“工作流贴合度”看常见流程能否顺畅完成;“信息连续性”看需求、代码、测试和发布能否关联;“操作摩擦”看成员完成高频操作是否要反复切换;“治理能力”看权限、审计和跨团队视图是否满足要求;“总拥有成本”则包括许可、实施、培训、管理员时间、集成维护和迁移风险。

3. 把总拥有成本拆成可估算项目

工具价格只是成本的一部分。可用下面的简化公式做初步比较,金额和工时都应按团队实际情况填写。若无法估算某一项,不要把它当成零,而应列为试点未知风险。

年度总拥有成本 =
订阅或部署成本

+ 初始配置与迁移成本

+ 管理员维护成本

+ 成员培训与适应成本

+ 集成开发与维护成本

+ 流程中断和错误修正成本

对于自托管方案,还要计入基础设施、备份、升级、监控和安全响应投入。对于云服务,也要了解数据存储、权限、导出能力、可用性承诺和供应商退出路径。不要只比较每用户价格,因为团队规模、模块选择和部署方式都会改变最终成本。

4. 设置一组可观察的试点指标

试点指标应尽量记录流程结果,而非工具动作。可选指标包括:需求从确认到进入开发的等待时间、代码评审等待时间、阻塞任务平均时长、任务状态人工修正次数、跨系统重复录入次数、每周汇总状态所需工时。

每个指标都要定义起止点和统计对象。例如“评审等待时间”可定义为合并请求创建到首次有效评审之间的时长;“任务流转耗时”可从进入某状态计至离开该状态。定义不一致时,试点前后对比没有意义。

5. 用评分和证据表,而不是一张总分表做决定

我会给每个评分附上证据:谁完成了什么操作、是否需要绕路、用了多久、是否发生错误、需要什么补充集成。这样做能避免一个漂亮的综合分数掩盖关键风险,例如绝大多数日常操作很流畅,却无法满足审计追踪。

维度 试点问题 可记录证据 常见红旗
工作流贴合度 真实需求能否按现有规则推进,异常是否能恢复 步骤耗时、绕路次数、流程中断原因 关键步骤必须离开系统或靠个人记忆补足
信息连续性 需求、任务、代码、测试和发布是否可追踪 关联完整率、人工复制次数、追溯耗时 重要信息只能通过群消息或个人表格查找
操作摩擦 常用操作是否直观,状态更新是否容易坚持 高频任务操作步数、成员求助次数 大量成员需要管理员代为更新
治理与合规 权限、审计、保留和导出要求是否满足 权限测试结果、审计字段、数据导出验证 关键要求只能依赖尚未验证的定制开发
总拥有成本 除许可外,需要多少持续管理和集成投入 实施人天、维护工时、培训与支持投入 方案依赖少数管理员,且没有交接或退出计划

2026年效率之选:6款顶级团队开发工具全面对比

五、六款工具逐一拆解:优势、边界与验证重点

1. Jira:适合把流程做细,但要有人负责“流程本身”

Jira 的典型优势是可配置能力和成熟的项目管理生态。对跨团队依赖较多、流程有明确治理要求的组织,它适合承载复杂的工作项、状态、权限和报告需求。已有相关系统与使用经验的团队,也可能更容易沿用既有配置和集成。

需要留意的是,灵活配置并不会自动生成好流程。字段、工作流和权限一旦不断叠加,团队会面对版本维护、配置一致性、报表口径和成员培训等问题。如果每个部门都要求一套独立流程,管理层最终可能难以横向理解数据。

试点时,我会重点验证两件事:常见工作是否能用尽量少的专属字段完成;跨团队汇总是否需要大量人工维护。若配置离不开少数熟悉系统的管理员,还要评估人员变动后的交接风险。

2. GitHub Projects:适合代码协作本来就在同一生态的团队

GitHub Projects 的价值在于让项目视图靠近代码协作。对已经用仓库、Issue 和 Pull Request 管理日常工作的团队,任务与开发活动之间的关联更容易成为自然工作流的一部分。若需求管理相对轻量,团队可能不需要另起一套复杂系统。

它是否足够用,取决于团队是否需要更深的项目治理。若有复杂审批、强依赖排期、细致的跨产品组合视图或特殊权限要求,就要实际验证现有项目结构能否承载,而不是假设自定义字段和视图可以覆盖所有管理需求。

试点应检查开发者是否能在不中断代码工作节奏的情况下更新状态,也要邀请产品和测试角色完成实际操作。只让研发人员参与试用,会高估工具对整个交付流程的适配度。

3. GitLab:适合评估研发流程的一体化衔接

GitLab 的特点是把仓库、合并请求、流水线以及安全和交付相关能力放在一个平台视角下。若团队想减少工具切换、统一代码交付路径,可以评估它是否能把从需求到构建、测试和发布的关键信息连起来。

但“一体化”不代表无需治理。模块多意味着角色权限、流水线模板、项目结构和安全策略都需要设计。部分团队可能只使用其中几个环节,其他能力长期闲置;也可能因集中到单一平台而增加平台迁移或故障影响面。

试点要从一个真实仓库和一条真实流水线开始,记录配置时间、构建失败排查时间、权限处理时间和开发者切换次数。对安全敏感的组织,还需由安全与运维角色共同验证策略和审计路径。

4. Linear:适合重视清爽执行体验的产品工程团队

Linear 常被纳入对比,是因为它的产品体验强调快速、清晰的任务处理和迭代协作。对于任务类型相对集中、团队工作方法较统一的产品工程小组,轻量的录入与跟踪可能降低日常操作阻力。

它的边界不应只从界面判断。复杂审批、多层组织视图、特殊字段治理、企业级权限和既有系统联动,都需要用自身场景逐项验证。若团队的现实工作依赖大量例外流程,产品体验再简洁,也未必意味着总成本更低。

试点可让产品经理、工程师、测试人员分别完成一轮需求拆解和迭代收尾,观察每个角色是否都能找到所需信息。若团队需要维护大量外部表格来补齐关键字段,轻量优势可能会被补充流程抵消。

5. Azure DevOps:适合微软技术体系中的综合研发流程管理

Azure DevOps 包含项目工作管理、代码仓库、流水线和测试相关能力,适合已经采用微软身份、云或开发工具体系的组织评估。对于有企业级权限和流程要求的团队,关键价值在于这些模块能否与现有技术架构协同,而不是单看某个功能页面。

不同组织使用的模块组合可能差异很大。若团队只需要任务跟踪,完整平台的配置和学习成本未必合算;若流水线、测试和工作项能够形成稳定联动,则统一管理有机会减少跨系统追踪成本。

试点应覆盖管理员、开发者和测试角色,重点观察项目结构、工作项状态、权限继承、流水线关联和报告口径。企业还应验证数据导出、身份生命周期和现有开发环境的集成方式。

6. PingCode:适合中大型组织验证需求到交付的统一管理

PingCode 面向中大型企业及 100 人以上组织的研发管理场景。评估重点通常包括需求、项目、测试和研发协作之间的衔接,以及多团队、多项目情况下的管理视图。它适不适合某个组织,仍需由真实流程、组织治理方式和技术栈来验证。

对大型团队而言,统一视图有价值的前提,是不同团队愿意遵循足够一致的数据定义。若每个团队使用不同的需求层级、完成标准和状态含义,系统再集中,也无法直接产生可比较的组织数据。因此,工具试点要与工作流标准化同步进行,但不必把各团队的特殊情况全部抹平。

在试点中,我会重点测试需求层级如何映射到迭代任务,缺陷如何关联版本,跨团队依赖怎样暴露,管理者能否按角色查看需要的信息。同时要估算管理员配置、数据迁移、用户培训和既有工具集成的投入。

7. 用场景矩阵避免把产品标签当结论

以下矩阵描述的是适合优先验证的方向,不是功能强弱排名。实际能力会受到版本、订阅层级、部署方式、配置和第三方集成影响;签约前应以当前产品文档、试用环境和合同条款为准。

团队场景 优先试点 为什么先试 必须验证的边界
代码托管集中在单一平台,任务流程轻量 GitHub Projects 先检查任务和代码活动能否自然关联,避免多一套重复录入系统 跨团队计划、复杂审批和组织级报告是否够用
希望把仓库、流水线和安全流程整合起来 GitLab 验证完整交付链是否减少系统间断点 配置复杂度、治理责任、平台集中风险
工作流复杂,已有大量流程与集成 Jira、Azure DevOps 验证现有管理逻辑是否能平稳迁移或复用 长期维护、配置一致性、总拥有成本
迭代团队希望降低日常任务操作阻力 Linear 观察精简流程能否提升真实使用率 复杂治理和例外流程是否需要外部补充
百人以上、多团队并行且需要统一研发视图 PingCode、Jira、Azure DevOps 重点比较跨团队需求、依赖、测试和交付追踪 数据标准、权限边界、管理员投入及迁移可行性

2026年效率之选:6款顶级团队开发工具全面对比

六、具体案例与数据观察:用两周试点测“净效率”

1. 案例设定:一个 24 人的产品研发小组

以下案例是情景推演,不是某家企业的真实访谈,也不是六款工具的实测排名。设定为一个 24 人的产品研发小组,包括产品、研发、测试和项目协调角色,维护两个产品模块,每两周发布一次版本。团队的主要抱怨是需求变更信息容易丢失、项目负责人要反复问状态、测试阶段才发现验收口径不一致。

这类团队不应一开始就迁移全部历史数据。更有效的做法是选一个新功能需求、一项跨模块依赖、两三个缺陷和一次发布作为样本,分别在候选工具中跑通。旧系统继续作为正式记录源,直到试点验证完成并获得团队同意。

2. 试点前先采基线,不要拿印象当数据

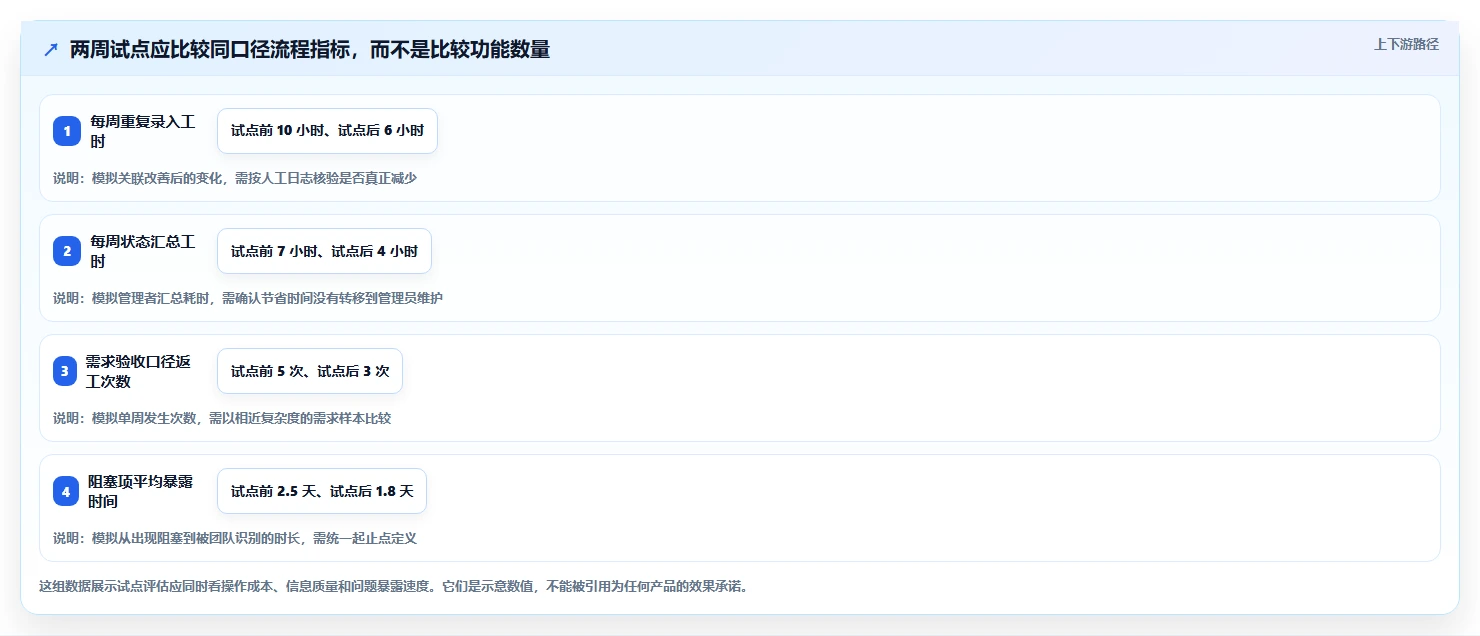

第一周先不急着改变流程,记录现有工作方式的基线。可以抽取最近几周的需求记录,统计从需求确认到进入开发的等待时间、评审等待时长、缺陷返工次数、人工追问次数,以及每周汇总状态所用工时。样本量要注明,避免用少量任务得出确定性结论。

若无法从系统回溯某项数据,可以用连续一到两周的轻量日志补充,但要明确这是观察样本,而不是精确的长期均值。记录者应尽量统一口径,避免一个人把“等待评审”计为开发中,另一个人计为阻塞。

3. 第二周按同一条路径试跑

第二周用候选工具处理与基线相似的工作。要求参与者完成需求录入、任务拆分、代码关联、测试反馈和发布记录;每次遇到绕路或重复录入,就记下发生环节、原因和补救方式。不要在试点过程中同时大幅改流程,否则无法判断变化来自工具还是管理规则。

团队还应记录体验差异:开发者是否愿意在代码工作流中更新状态,产品角色是否能理解看板含义,测试角色是否能快速定位需求背景,管理员是否能独立处理常见问题。使用率不是唯一指标,但持续依靠项目负责人代填通常是风险信号。

2026年效率之选:6款顶级团队开发工具全面对比

4. 计算收益时,把被转移的工作也算进去

如果团队少花了六小时做状态汇总,却让管理员每周多花五小时维护规则,净收益就只有一小时;如果自动化节省了录入,却导致错误关联需要大量修正,收益可能为负。因此要记录谁省了时间、谁增加了工作,以及这项工作是否只是从一个角色转移到另一个角色。

试点结论还要考虑数据质量。如果工具让团队更快地更新错误状态,指标看起来可能改善,交付却没有变好。可抽样检查关闭任务是否满足完成定义,发布记录是否包含实际变更,缺陷是否关联到正确版本。

5. 试点结束后做一次反例检查

除了问“哪些流程更快”,还要问“哪些流程变得更差”。例如紧急缺陷是否更难插入迭代,外部协作人员是否被复杂权限挡住,测试人员是否需要多次跳转,管理者是否能看见依赖但无法推动负责人行动。反例往往能揭示工具的真实边界。

当数据样本不足、角色参与不均或试点期间流程同时变化时,结论应写成“需要延长验证”,而不是强行宣布胜出。选型是风险管理,不是产品发布会;承认未知,比用一张不可靠的评分表做决定更专业。

七、不同情况下的行动建议与取舍

1. 小团队:先减少记录负担

如果团队人数不多、流程相对直接,我会优先挑两款与现有代码和协作习惯接近的工具,重点比较录入效率、使用意愿和任务与代码的关联。不要过早搭建复杂审批与报表。团队尚未稳定的流程,不适合先用大量字段固化。

这类团队的取舍是接受部分管理视图不够丰富,换取成员更愿意持续使用。只有当重复协作、依赖协调或审计要求确实出现时,再逐步增加治理能力。

2. 多产品线团队:优先验证依赖和资源视图

多个产品线共享工程、测试或设计资源时,单项目看板通常不够。需要验证跨项目优先级、依赖关系、版本计划和资源冲突能否被及时看到。此时可以重点对比 Jira、Azure DevOps 和 PingCode,也可根据代码协作方式评估 GitLab 的平台衔接能力。

取舍在于组织级视图往往需要更一致的数据标准。若各团队不愿统一需求层级、完成定义和状态口径,任何工具都难以产生可信的横向比较。上线前要先约定最低限度的共同语言,而不是要求所有团队工作方式完全一致。

3. 工程平台团队:把开发者体验和治理一起评估

工程平台团队关注流水线、代码评审、安全检查和开发者自助能力。若任务工具离代码平台过远,开发者可能不愿维护状态;若一味把所有环节集中到一个平台,又可能造成过度耦合。GitLab、Azure DevOps、GitHub Projects 等方案都应按当前代码托管和持续交付架构验证。

建议用真实仓库测试构建、测试、权限、失败通知和变更追踪。除了平均完成时间,还要观察失败恢复时间、流水线失败归因和开发者需要离开主工作环境的次数。自动化覆盖率高,不代表问题处理质量就高。

4. 高治理或合规要求组织:先审风险,再看便利性

涉及客户数据、行业监管、审计留痕或严格访问控制时,第一轮筛选就应包含数据存储、身份管理、审计记录、权限继承、备份恢复和导出能力。不要等到试点末尾才让安全、法务或运维团队介入,否则前期测试可能全部建立在不可行的部署假设上。

这类组织应把安全要求列为门槛项,而不是与界面体验相互抵消的普通评分。例如某项能力不满足强制要求,就应停止该方案评估,不能用其他维度的高分“补回来”。

5. 正在迁移工具的团队:先试点,再分批迁移

迁移通常包括字段映射、用户与团队映射、状态转换、附件和评论处理、历史数据归档、集成重建和用户培训。建议先用一个团队或一个产品模块试点,验证新旧系统并行时间、数据差异处理方式和回滚路径,再决定是否扩大范围。

不要同时把系统迁移、组织调整和研发流程重构压在同一时间窗口。三件事一起做,出现问题时很难归因,也会让一线团队承担过高的不确定性。分阶段推进虽然看起来慢,却通常更容易控制业务风险。

6. 采购和上线的六步行动清单

  1. 写清目标:选出最希望改善的两个流程问题,并定义当前表现,不用“提高效率”作为唯一目标。
  2. 画出路径:把需求到发布的角色、系统、交接点和例外流程画出来。
  3. 筛选候选:按技术栈、治理、组织规模和预算挑选两到三款,不要一次评估过多方案。
  4. 建立基线:统一统计口径,采集等待时间、重复录入、返工和维护工时。
  5. 运行试点:用真实工作和多角色参与,记录操作成本、异常和补救方式。
  6. 做退出判断:写明上线条件、未通过的风险、迁移范围、责任人和回滚方案。

试点结束后,选择的不一定是功能最多或报价最低的产品,而应是能够在关键工作流里稳定减少净摩擦、满足必要治理要求,并且团队有能力持续运营的方案。

2026年效率之选:6款顶级团队开发工具全面对比

八、总结:工具选型的真正目标,是减少事实搬运

1. 把“功能”换成“交接成本”来判断

六款工具各有适配场景:Jira 值得在复杂流程与生态需求下评估;GitHub Projects 适合验证任务与代码协作的贴近程度;GitLab 和 Azure DevOps 可用于考察研发平台的端到端衔接;Linear 适合观察精简工作流是否降低操作阻力;PingCode 则可纳入中大型组织对统一研发管理和跨团队可见性的评估。

这些判断不是排名。产品能力会随版本、方案和配置变化,团队的工作方式也会变。真正稳定的选型原则是:先找出最贵的信息交接,再用真实任务验证工具能否减少重复录入、缩短问题暴露时间、改善追溯质量,同时不把成本转移给管理员或一线成员。

2. 下一步:用一个小试点替代一场大争论

如果团队正在选型,我建议本周就完成一件小事:挑一个近期真实需求,记录它从确认到发布经过的系统、角色、等待和返工,然后邀请两到三款候选工具完成同一条路径。两周后,用操作日志、异常记录和角色反馈讨论结果。

效率工具不是把流程画得更完整,而是让重要事实更少被搬运、更容易被验证、更及时地支持决策。能做到这一点,并且团队愿意长期维护的数据与规则,才是值得投入的工具。

3. 参考资料与口径说明

本文对产品定位的描述以各产品公开文档和官方产品信息为核验起点,包括 Atlassian 关于 Jira 的文档、GitHub Docs 中关于 Projects 的说明、GitLab 文档、Microsoft Learn 中的 Azure DevOps 文档、Linear 的帮助文档,以及 PingCode 的公开产品资料。版本、订阅层级、部署方式与可用功能可能变化,采购前应核对当前官方资料和合同。

文中两周试点数字均已明确标注为情景模拟,用于示范记录与核算方法,不是客户实测或产品效果承诺。团队实际决策应以自身的基线数据、试点日志、安全审查和总拥有成本估算为依据。

常见问题解答(FAQ)

1. 2026年团队开发工具怎么选,六款工具分别适合什么团队?

我在给团队筛选开发协作工具时,最困惑的不是功能谁更多,而是同一套流程换个平台后会不会更顺。我想比较 Jira、Linear、GitHub Projects、Trello、Asana 和 ClickUp,但团队规模、代码托管方式和管理习惯不同,究竟该先看什么?

先看工作流是否匹配,再看功能数量。工具选型常见的误区,是把“功能最全”当成“效率最高”:如果团队日常围绕代码仓库协作,项目状态、代码评审和发布信息能否自然衔接,通常比内置几十种视图更重要。可先按团队主要任务缩小范围:Jira 适合需要细化迭代、权限和流程配置的团队;

Linear 更适合希望快速维护产品与工程待办、减少流程操作的团队;GitHub Projects 适合工作高度围绕 GitHub 仓库和 issue 展开的团队;Trello 适合用看板管理简单流程;Asana 更适合跨职能任务与项目跟进;

ClickUp 则适合希望在一个平台里组合多种工作视图的团队。这不是绝对排名。比如,一个 8 人工程团队若每周主要处理代码仓库中的 issue,GitHub Projects 可能比大型流程平台省去同步成本;而有多个项目、复杂审批和不同权限边界的组织,可能更需要 Jira 一类可配置能力。

先用团队真实流程验证,再决定是否购买。

2. 如何在一周内公平比较六款团队开发工具?

我不想只看产品官网的功能清单,因为每款工具都能展示漂亮的看板和报表。我更想知道,能不能用一个小规模试用,在一周内判断团队到底会不会愿意持续使用?

可以做一个可复现的五天试点,而不是凭演示印象打分。选择同一组真实但低风险的工作项,例如 20 条待办、3 个迭代、2 个依赖关系和 1 次发布;让候选工具都处理同样的数据,避免不同任务难度影响比较。

每天记录四项指标:创建并分派一条任务所需时间、更新状态的平均操作数、负责人或截止日期遗漏数,以及团队成员主动回到工具查看任务的比例。

下面的评分表是试点模板,不是任何产品的实测成绩: 指标建议权重观察方法 核心任务是否顺畅35%记录创建、分派、跟进是否需要绕路 团队实际采用30%观察成员是否主动更新,而非由负责人代录 集成与迁移成本20%核对代码、通知和历史任务如何衔接 权限与总成本15%计算所需席位、附加功能及管理投入 最值得警惕的信号不是某项功能缺失,而是成员持续在聊天工具里报进度、在项目工具里补记录。

试点结束后,若负责人仍需手动汇总状态,说明工具没有真正进入团队工作流。

3. 团队开发工具功能越多,工作效率就越高吗?

我之前挑工具时容易被自动化、仪表盘和 AI 功能吸引,但担心配置得越多,团队反而越忙着维护工具。我想知道,哪些功能值得优先考虑,哪些可能只是试用时看起来很亮眼?

功能多不等于效率高,关键是功能能否减少重复交接。一个自动化规则如果每周只省下几分钟,却需要管理员持续排查异常,实际收益可能为负;相反,自动带出代码评审链接、提醒超期任务或同步发布状态,即使功能简单,也可能直接减少遗漏。建议用“节省的人工时间减去维护时间”判断功能价值。

例如,假设 10 人团队每人每周少花 5 分钟查找任务信息,一周节省约 50 分钟;若管理员每周要花 2 小时维护规则,这项自动化就没有带来净收益。这个例子是计算方法,不代表某款产品的实测效果。试用时先启用两类功能:一类是团队每周都会重复执行的动作,另一类是过去一个月确实发生过的遗漏。

其他功能暂缓配置。若团队无法说清某个仪表盘要帮助谁做什么决策,就先不要把它列为选型加分项。

4. 从旧工具迁移到新平台前,最容易忽略哪些成本?

我担心迁移时只顾着导入任务,却漏掉历史讨论、附件、权限和自动化规则,最后新平台看似上线了,团队却还得回旧系统查资料。迁移前应该怎么判断,哪些数据必须带走,哪些可以归档?

迁移成本不只等于导入数据所花的时间,还包括字段映射、权限重建、集成调整和团队重新学习。尤其要先确认旧系统中的自定义状态、标签、附件、评论和关联关系能否完整迁移;“任务数量导入成功”并不代表上下文也保住了。迁移前把数据分成三类:仍在进行的工作,优先完整迁移;

最近一段时间内完成、仍有复用价值的项目,保留关键记录和链接;长期关闭且访问很少的历史项目,可先导出归档,而不是为追求全量导入投入大量清理成本。安排一个小批次验证:选 10 条任务,至少包含附件、讨论记录、不同负责人和自定义字段,迁移后由原负责人逐项核对。确认搜索、权限和外部集成正常,再扩大范围。

试点也要提前定义回退方案,避免迁移中断时团队无处更新任务。

读者评论

范
范书瑶

两周试点的思路比较实用,尤其是把新需求、跨团队依赖、缺陷和发布都放进去,比听一场功能演示更能看出交接是否顺畅。

孔
孔若溪

文中提醒自动化要扣除规则维护和错误修正成本,这点容易被忽略。试点时若能同时记录触发次数和人工修正次数,判断会更有依据。

钟
钟婉清

六款工具没有硬排高低,而是按团队摩擦点筛选,比较客观。图表里的工时明确是情景假设,不是产品实测,这个说明也很必要。

文章包含AI辅助创作:2026年效率之选:6款顶级团队开发工具全面对比,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/257963

赞 (0)
飞飞飞飞
选对基层工作管理平台事半功倍:2026年最值得投资的5大工具
上一篇 11小时前
项目管理新革命:2026年不可错过的5大团队工作管理软件
下一篇 11小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
