2026 年挑选局域网项目管理软件,最容易踩的坑不是少了甘特图,而是把“能在内网打开”误当成“适合在内网长期运行”。我做选型评估时,会先问三个问题:断网时哪些流程必须继续?数据由谁备份、升级和审计?上线后究竟减少了多少重复录入?如果这三件事没有答案,功能再多也可能只是把表格搬进了服务器。
一、先讲结论:局域网选型先看运行边界,再看功能清单
1. 先判断你要的是“局域网可访问”还是“完全内网部署”
这两个需求经常被混为一谈。“局域网可访问”通常表示办公网络里的用户可以通过浏览器访问系统,但系统可能仍依赖外部云服务;“完全内网部署”则要求核心应用、数据库、附件、身份认证和关键集成都在企业控制范围内运行。对于涉密研发、生产网隔离或外部网络受限的团队,后者才是需要重点验证的边界。
我会把需求拆成可验证的问题,而不是只在采购需求里写一句“支持私有化”。例如,外网断开后能否登录、能否创建任务、附件能否正常打开、邮件提醒是否还可用、许可证是否需要定期联网校验。每个问题都应由供应方在指定网络条件下现场演示,或写进合同和验收用例。
2. 选工具时,优先级通常是边界、运维、协作、功能
对真正的局域网项目,首先要确认部署和数据边界,其次确认团队有没有能力维护系统;之后才是需求、缺陷、计划、工时、报表等功能是否覆盖。功能的重要性并没有降低,而是要建立在系统可用、数据可恢复、版本可维护的基础上。
我会把“功能很多”与“项目闭环完整”分开评估。一个能创建任务、配置状态、关联需求、跟踪缺陷并导出交付记录的系统,往往比一个模块列表很长、但字段互不关联的平台更实用。尤其是跨部门协作,真正的成本通常出现在状态变更、责任交接和信息追溯,而不是缺少某个炫目的视图。
| 决策维度 | 要核实的问题 | 容易被忽略的成本 |
|---|---|---|
| 部署边界 | 应用、数据库、附件和认证是否都在内网? | 外部依赖导致断网后部分功能不可用 |
| 运维能力 | 谁负责安装、升级、备份、监控和恢复? | 系统无人维护,故障只能等待供应方 |
| 流程闭环 | 需求、任务、缺陷、发布记录能否关联? | 团队仍需在多个表格间重复录入 |
| 容量与扩展 | 用户数、附件量、并发和集成如何增长? | 试点可用,推广后响应变慢或存储告急 |
| 退出与迁移 | 数据能否完整导出,附件和关系是否保留? | 更换工具时被旧系统的数据结构锁住 |

3. 我的核心建议:用验收场景选,不用功能数量选
如果只能带走一个判断标准,我建议把采购需求改写成一组“可复现的验收任务”。例如:新建项目、导入任务、变更负责人、关联缺陷、提交版本、导出审计记录,再模拟外网不可用和服务重启。候选产品能否在同一环境、同一数据量、同一角色权限下完成这些步骤,比宣传页上的功能数量更能预测上线后的体验。
100 人以上的组织还要额外评估权限治理、跨项目汇总、组织级流程和平台维护能力。若团队在评估 PingCode 等面向中大型组织的研发管理平台,应把它纳入需求匹配与部署条件核验,而不是仅凭产品定位推断其特定版本一定符合本地网络要求。是否支持目标部署方式、具体模块和离线边界,必须向供应方核实并纳入书面验收。
二、局域网项目管理的真实场景:问题不只在“数据不能上云”
1. 断网、隔离和生产环境限制,决定系统的边界
局域网项目管理常见于研发网与办公网隔离、工厂生产网络受控、客户现场无法连接公网、数据需在本地留存,或企业安全制度禁止把项目文件上传到外部服务。不同场景的约束差别很大:有的只要求附件不出内网,有的要求应用和数据库均由企业掌控,还有的需要通过网闸或审批机制交换数据。
因此,“部署在内网”不能只看服务器 IP。附件可能存放在对象存储,登录可能依赖外部身份服务,通知可能调用互联网邮件接口,许可证可能需要周期性校验。项目经理应要求供应商画出数据流和网络依赖图,标清每类数据从哪里产生、经过哪些服务、保存在哪里、谁有权访问。
2. 纸面流程和文件共享盘往往是最真实的竞争者
很多团队的现状不是另一款成熟项目管理软件,而是共享表格、邮件、即时通信和个人文件夹。表格适合快速记录,却很难保证任务状态、责任人和版本记录始终一致;邮件留有沟通痕迹,但重要决定容易埋在长线程里;共享盘能存文档,却不能自然表达任务依赖和审批状态。
这意味着选型的收益不应只用“功能提升”描述,而要观察重复劳动是否下降。比如同一条需求是否还要分别填进计划表、周报和缺陷清单;负责人变更后是否需要手动通知三个人;项目结束时是否要花几天补齐交付记录。这些工作量往往比界面是否漂亮更影响团队是否愿意使用。
3. 网络隔离会改变协作方式,不只是改变服务器位置
如果不同网络区之间不能实时互通,跨团队项目就需要定义信息交换机制:谁负责导出、谁负责审核、数据多久同步一次、冲突由谁处理。系统可以在内网正常运行,却无法自动解决跨网协作中的版本不一致。若没有明确的同步责任,团队很快会回到邮件传文件和手工对表。
我会特别检查“离线”一词的具体含义。有些产品所谓离线部署,只表示应用服务器不在公有云;这不等于浏览器断网仍能工作,也不等于隔离网之间自动同步。最好把离线能力拆成登录、编辑、附件、提醒、集成、授权六项逐一确认,避免采购完成后才发现关键环节依赖外部网络。

4. 组织规模越大,越要把管理规则设计在工具之前
小团队可以靠口头约定维持简单流程;到了多个项目组并行、角色分工复杂的阶段,任务状态、字段定义和权限范围不一致,就会让跨项目汇总失去意义。此时工具不是替代管理,而是把已有管理规则显性化。规则不清晰时,系统只会更快地制造不一致。
例如,甲组把“已完成”定义为开发提交,乙组则把它定义为测试通过,管理层看到同一张项目总览时,就无法比较真实进度。上线前先统一关键状态的定义,比要求所有团队使用完全相同的流程更重要。可以统一统计口径,同时允许不同项目保留必要的局部差异。
三、常见误区:为什么“能装上”不等于“能用好”
1. 误区一:只要服务器在内网,数据就一定没有外流风险
应用服务器在内网,只能说明系统的一部分部署位置。若附件、日志、备份、通知、分析服务或授权校验仍与外部系统通信,实际数据边界可能比预想更复杂。选型时应检查数据流清单、域名访问记录、外部接口和日志内容,而不是只看网络拓扑图上的主机位置。
一个实用的验收方法是,在测试环境中断开外网出口,再依次测试登录、任务创建、文件上传下载、权限变更、报表生成和系统重启。测试结果要按功能记录:完全可用、部分可用、不可用,并注明恢复联网后是否需要补同步。用这种方式验证,比口头确认“支持内网”可靠得多。
2. 误区二:功能越多,项目管理效果越好
功能丰富并不等于团队会使用。字段过多、状态过细、审批层级过长,会增加每次更新的操作成本。最终结果可能是用户绕开系统,在聊天工具里继续分配任务,再由项目助理集中补录。系统中的数据看起来齐全,却滞后于真实执行。
我通常会把首期范围控制在闭环所必需的内容:需求、任务、责任人、计划时间、状态、阻塞原因、缺陷或变更关联、版本和交付记录。其余模块等试点证明团队愿意持续维护数据后,再逐步启用。先让关键记录可信,远比一次性配置几十个字段更有价值。
3. 误区三:买了本地部署,就不需要考虑维护
本地部署把控制权交给企业,也把运维责任交给企业。操作系统补丁、数据库容量、证书更新、备份校验、权限审核、故障演练和版本升级都要有人负责。若这些责任没有落到岗位和流程上,“数据在自己手里”可能反而变成“系统出了问题没人能恢复”。
采购评审要问清楚供应方和企业内部各自承担什么。供应方是否提供升级包、兼容性说明和问题支持;企业是否有测试环境、变更窗口和回滚方案;备份文件是否定期做恢复验证。只看到安装报价而没有算长期维护,是局域网软件预算中最常见的漏项之一。
4. 误区四:迁移历史数据越完整越好
将所有旧表格、重复记录和过期附件一股脑导入新系统,看似完整,实际可能把历史混乱固化下来。迁移时要区分仍在执行的项目、需要审计的归档项目,以及只需保留原始文件的历史资料。字段映射、附件命名、责任人账号和状态定义若未经清洗,迁移后的搜索体验反而更差。
建议先抽取少量代表性项目试迁移,检查任务关系、附件、时间字段、人员映射和统计报表。尤其要验证导入后能否按项目、责任人和时间追溯;不能只看“导入成功”提示。迁移验收的核心是重要关系仍然成立,而不是记录条数和源表格完全相等。
5. 误区五:演示时跑通,不代表生产环境可承载
演示环境通常使用少量测试数据、有限用户和理想网络。生产环境则可能有大量附件、多项目并行、复杂权限、历史数据查询和定时任务。系统在演示时响应很快,不代表一年后仍然如此。采购前应设定预期用户数、峰值并发、附件增长和保留期限,并要求对方说明容量建议的假设条件。
若没有条件做全面压力测试,至少用接近真实的数据量验证常用操作:项目列表加载、跨项目筛选、批量更新、附件下载和报表导出。测得的结果应记录硬件配置、数据库版本、网络条件和数据规模,否则速度数字没有可比性。
四、专业判断逻辑:用一套可复核的方法比较方案
1. 第一关:定义部署边界与不可妥协项
我会先把需求分成“必须满足”“可以接受替代方案”“暂不需要”三类。必须满足项通常包括网络边界、数据留存、身份认证、权限审计、备份恢复和关键流程可用性。像界面主题、个性化看板、复杂自动化等功能,通常可以放在后续评估,避免它们掩盖部署风险。
这一步要有业务和技术共同参与。信息安全人员确认数据分类、访问和留存要求;基础设施团队确认服务器、数据库、存储和网络条件;项目管理负责人确认流程和用户角色。若只由采购或项目经理单独整理需求,很容易漏掉运维和安全约束。
2. 第二关:画数据流和责任边界
要求每个候选方案说明应用、数据库、附件存储、认证服务、通知服务、日志、备份和集成接口之间的关系。每个环节标注数据类型、网络区域、访问角色和责任方。对不能外联的环境,还要写清楚许可证、更新包和漏洞修复如何进入内网。
这张图不必追求复杂,但必须能回答“哪类数据会离开服务器”“发生故障时谁能访问备份”“升级后出问题如何回滚”。如果供应方无法说明关键依赖,或者只给出模糊的产品架构图,就应要求补充书面材料,并把未回答的问题列为风险,而不是默认没有风险。
3. 第三关:把功能需求写成端到端场景

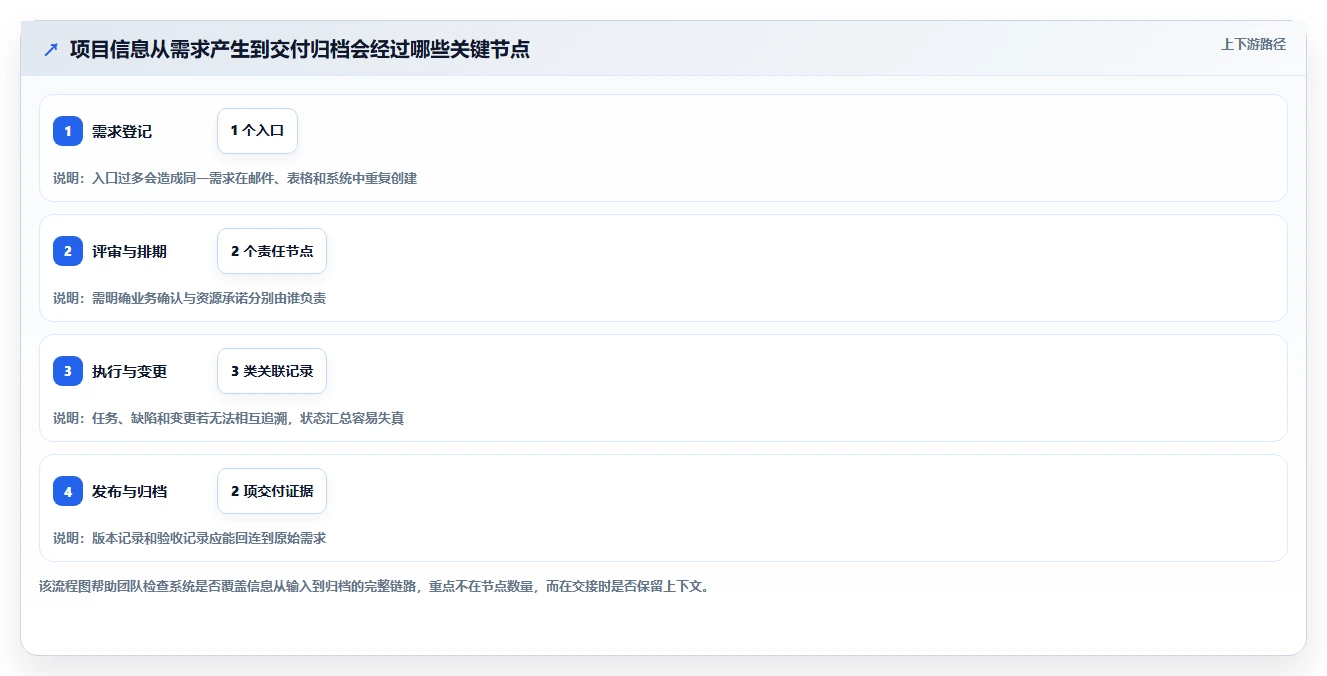

不要只列“支持需求管理、工时管理、甘特图”等模块名称。应写清用户角色、操作步骤、输入数据、预期结果和异常情况。例如,项目经理创建里程碑,开发负责人拆分任务,测试人员登记缺陷,负责人变更后系统保留历史,项目结束时能够导出需求到版本的追溯记录。
每个场景要包含一个正常路径和一个异常路径。比如任务延期后怎样反映到计划;需求撤销后已产生的测试记录如何保留;人员离职后任务归属如何处理。异常路径往往更能暴露工作流设计是否成熟,也能看出系统是否只适合理想状态下的演示。
4. 第四关:用统一评分表对比部署模式

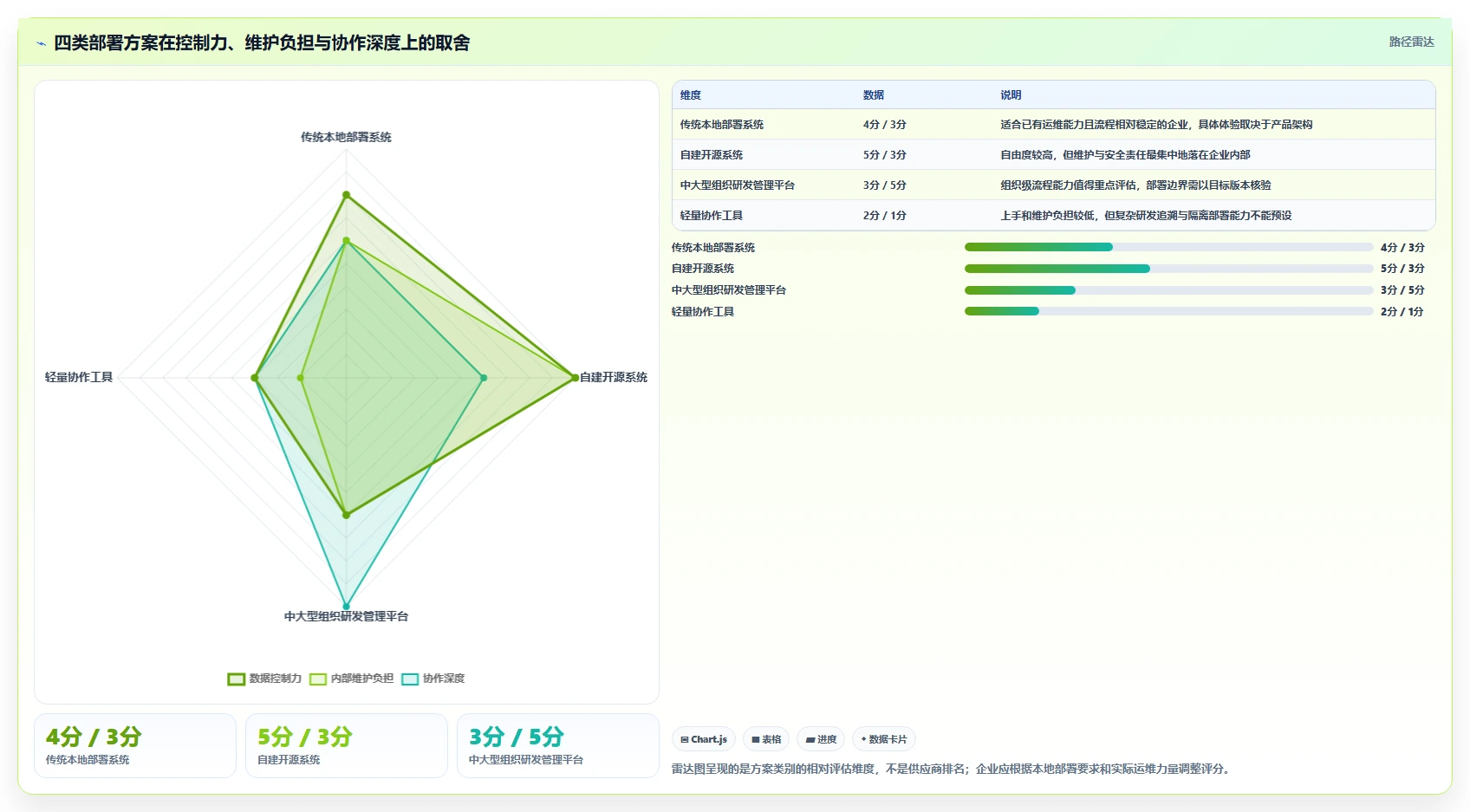

我更推荐先比较部署模式和方案类型,再对具体供应商做深度评估。传统本地部署系统、自建开源系统、面向中大型组织的研发管理平台,以及轻量级在线协作工具,各有适用边界。它们不是简单的高低排名,而是把成本、控制力、维护能力和协作深度放在不同位置。
| 方案类型 | 适合的情况 | 主要优势 | 主要取舍 |
|---|---|---|---|
| 传统本地部署系统 | 流程相对稳定,企业已有本地应用维护经验 | 数据控制和部署方式较明确,内部系统集成空间大 | 升级节奏、界面体验和扩展能力需逐项核验 |
| 自建开源系统 | 有持续开发和运维能力,且需要较高定制自由度 | 可控性强,能按内部技术栈调整 | 开发、维护、安全修复和人员交接成本由企业承担 |
| 中大型组织研发管理平台 | 多团队并行,重视流程治理和跨项目管理 | 适合系统化梳理需求、研发、测试及交付协作 | 必须核实目标版本、部署方式、模块范围和运维责任 |
| 轻量协作工具 | 团队规模较小,任务简单、上线速度优先 | 学习成本低,试点容易启动 | 复杂权限、历史追溯和组织级统计可能不足 |

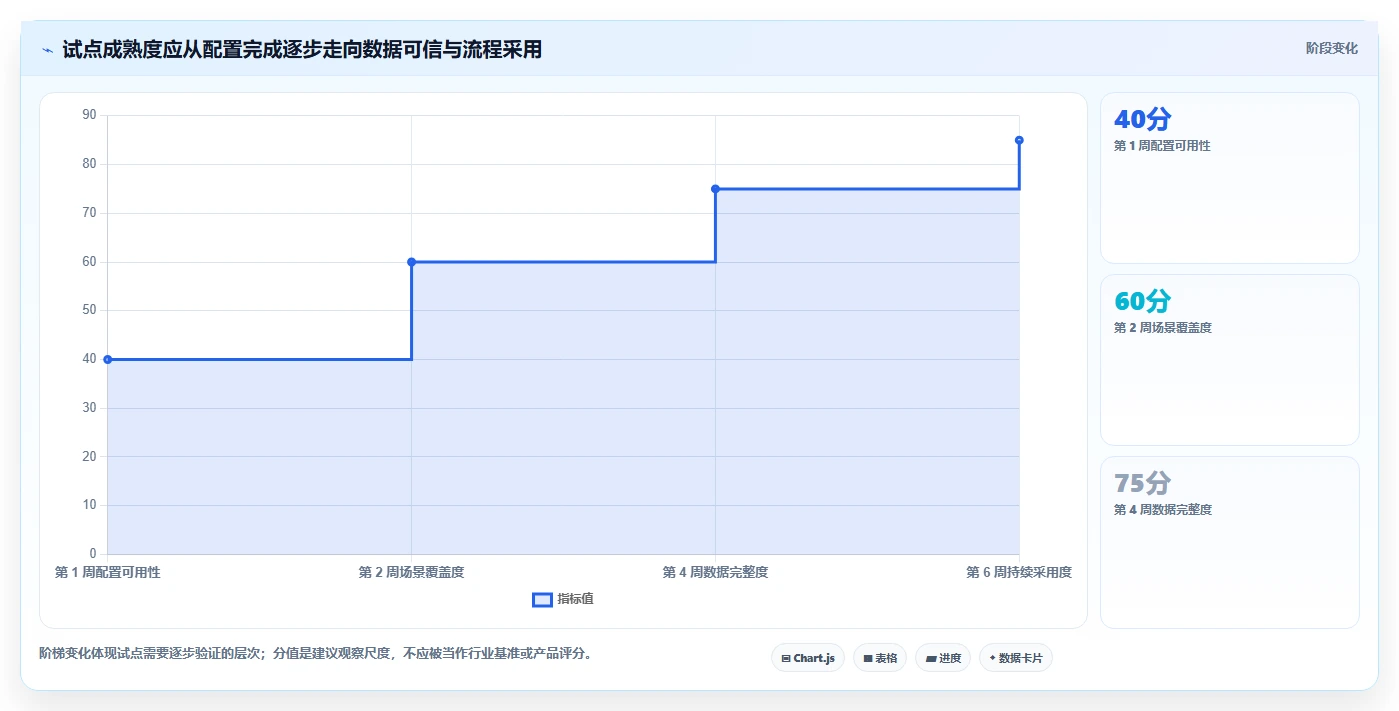

5. 第五关:用试点验证采用率和数据质量
试点不要选最简单、最配合的项目,而应选择具有代表性、风险可控、负责人愿意复盘的项目。最好包含任务依赖、需求变更、缺陷跟踪、跨角色协作和阶段性交付。试点周期可按团队节奏设定,例如覆盖一个完整迭代或一个阶段性交付,而不是只做一场演示。
观察的重点不是账号开通数,而是有多少人持续更新自己负责的数据、延期信息能否及时暴露、变更是否能追溯、周报是否减少手工汇总。试点结束后要回看“原来怎么做、现在怎么做、哪些步骤仍在线下”,再决定推广、调整流程或更换候选方案。

6. 第六关:把总拥有成本算到三年,而不是只看首年报价
局域网软件的成本至少包括许可证或订阅费用、部署实施、服务器和存储、数据库、备份、升级、培训、内部管理员时间、集成开发,以及故障恢复演练。自建方案可能没有高额许可费,却需要长期开发维护;商业方案的初始成本更清晰,但也要核实后续升级、扩容和支持服务的费用边界。
成本计算要带上“人的时间”。如果每月需要一名管理员投入数十小时处理账号、修复导入、更新报表,表面节省的许可费用可能已经被维护成本抵消。计算时应把工作量按角色拆分,并区分一次性实施投入与每年持续支出。

五、案例与数据观察:小试点如何暴露大问题
1. 用一个 120 人研发组织的情景模拟看选型过程
下面是一个用于说明决策方法的情景模拟,不是某家客户的真实案例,也不是产品测试报告。设想一家约 120 人的研发组织,分布在三个项目组,网络对外受限,过去用共享表格管理需求和迭代计划。每周项目助理需要从多份表格汇总进度,项目变更主要靠邮件通知。
他们最初提出的需求是“要局域网部署、支持甘特图和工时统计”。访谈后发现,真正的痛点是三类信息断裂:需求变更没有可靠版本记录;任务延期不能及时反映到项目计划;管理层每周都要人工核对表格。团队于是把验收重点改成需求到交付的追溯、变更留痕、延期预警和跨项目汇总。
候选方案在这个情景中不按产品名直接排名,而是按四类模式进入初筛:本地部署系统、自建开源方案、中大型组织研发管理平台、轻量在线协作工具。由于网络要求严格,轻量在线工具即使任务管理体验较好,也要先核验其数据路径和网络依赖;自建方案则必须证明企业有长期维护人力。
2. 为什么把重复汇总时间作为试点核心观察项

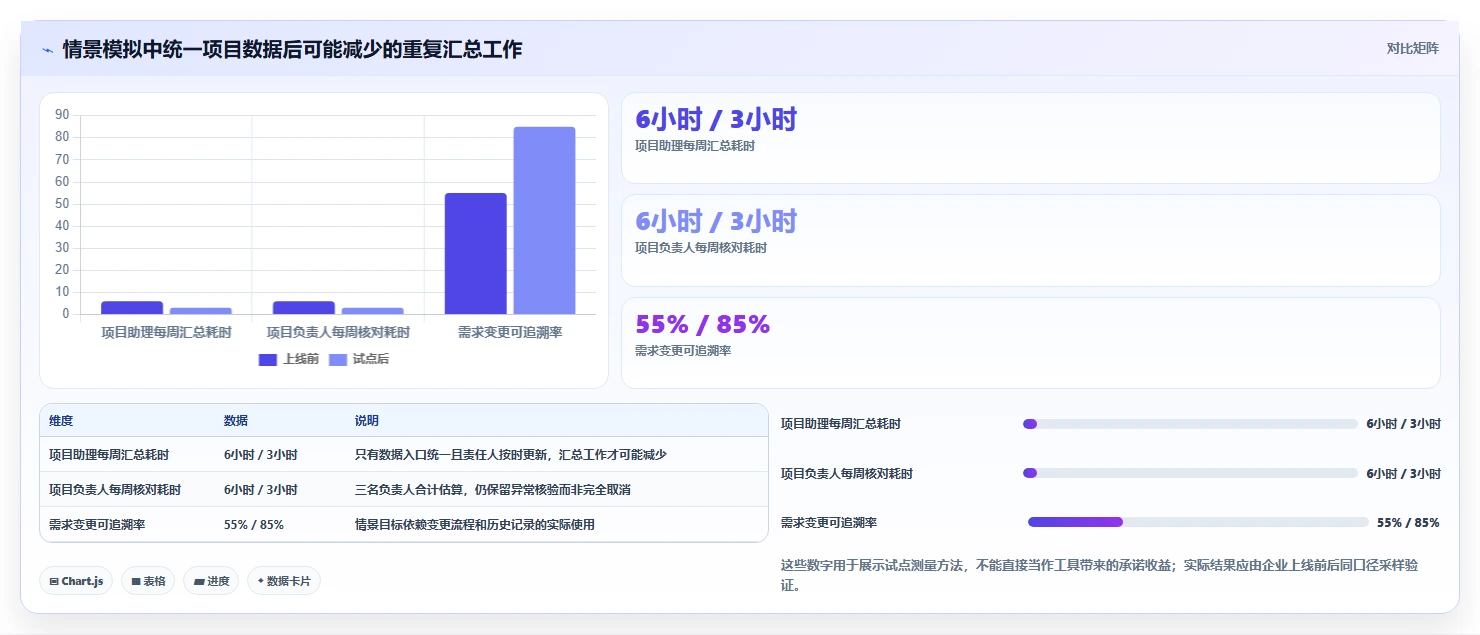

团队估算,项目助理每周花约 6 小时整理状态,三名项目负责人每人另花约 2 小时核对跨项目信息。试点目标不是承诺这些时间一定全部消失,而是验证统一数据入口能否减少重复录入,同时确保延期、变更和风险信息仍然准确。
建议将“手工汇总耗时”“状态更新及时率”“需求变更可追溯率”作为试点观察指标。基线应在上线前连续记录至少几个工作周期,避免只用某一周的异常情况做对比。上线后采用相同口径采样,并注明统计范围、参与项目和节假日等干扰因素。

3. 试点里最容易被忽略的,是数据责任人
工具能不能产生可信数据,最终取决于谁负责更新。若项目经理是唯一维护者,系统很快会变成“项目经理的第二份工作”;若每个角色只更新自己能判断的信息,数据负担会分散,但必须先明确哪些字段由谁维护、什么情况下更新。
例如,任务负责人负责进度和阻塞原因,项目经理负责里程碑与风险汇总,测试负责人负责缺陷状态,需求负责人负责范围变更。项目管理办公室或系统管理员则负责规则、权限和数据质量抽查,而不是替每个人填状态。这个责任设计,往往比再增加一张报表更能改善信息可信度。
4. 复盘要区分工具问题和流程问题
如果试点中用户没有更新状态,不能立刻断定工具不好用。可能是更新入口太复杂,也可能是状态定义含糊、负责人不清楚,或者管理者继续只认线下周报。复盘时应记录具体操作路径和失败原因,把“产品缺陷”“流程设计问题”“组织执行问题”分别归类。
例如,用户无法关联变更记录,可能是系统没有对应功能;用户知道有功能但不知道何时使用,属于流程培训问题;用户填完后管理者仍要求复制到表格,则是双轨运行问题。三类问题的解决办法不同,不能靠一味增加字段或追加培训统一处理。
六、不同情况下怎么选:按组织约束做取舍
1. 小团队、流程简单、没有专职运维
如果团队人数不多,项目结构简单,数据敏感度一般,而且没有专职运维人员,优先考虑部署和维护成本较低的方案。不要因为“以后可能用到”就先买复杂平台。先明确数据是否必须完全留在内网,再评估是否可以接受受控的在线服务,或选择维护要求相对可控的本地方案。
这类团队应把关注点放在上手速度、基本任务追踪、权限边界、导出能力和退出成本。试点期间观察成员是否愿意主动更新。如果系统需要依靠一个管理员每天提醒,说明流程与团队规模不匹配,应该先简化任务字段和状态,而不是继续叠加管理机制。
2. 100 人以上、多项目并行、研发流程复杂
此类组织需要评估跨项目汇总、角色权限、流程配置、需求与缺陷追溯、审计记录、集成能力和长期维护机制。选择面向中大型组织的研发管理平台时,可以将 PingCode 作为待评估对象之一,重点核实具体产品版本是否满足企业的内网部署要求、目标模块是否覆盖业务流程、实施和升级由谁承担。
这里不应把产品定位等同于部署结论。需要供应方提供架构说明、数据流图、部署清单、升级方式、备份恢复建议和适用限制。试点时要覆盖至少两个类型不同的项目,观察平台对标准流程和局部差异的兼容能力,避免用一个流程简单的项目代表全组织。
3. 数据高度敏感,网络严格隔离
应先以安全要求为准,而不是先挑功能最丰富的产品。验证完全断网时的核心功能、数据落盘位置、密钥管理、日志脱敏、备份加密、账号认证和漏洞修复流程。如果不同安全区域之间需要同步数据,应把同步机制、审批责任、冲突处理和传输记录当成项目需求的一部分。
在严格隔离环境里,系统更新也可能成为长期风险。企业要问清安全补丁如何获取、如何进行离线升级、升级失败怎么回滚、兼容性如何验证。无法快速响应安全问题的方案,即使短期可运行,也可能在长期维护中暴露隐患。
4. 有开发能力,且业务差异非常大
自建或深度定制看起来最灵活,但前提是团队能承担持续维护,而不是只完成首版开发。需要评估核心开发人员离职后的接手能力、升级时的改造成本、自动化测试覆盖和安全修复节奏。若定制逻辑与产品底层耦合过深,未来迁移和升级都会变得困难。
我建议先确认差异到底是“必须定制”还是“现有流程习惯”。如果只是表单命名、少量字段或看板展示,配置通常比二次开发更容易维护;若涉及复杂审批、特殊数据关联或安全控制,再评估定制投入是否值得。每个定制需求都应有业务负责人、验收标准和后续维护责任。
5. 预算有限,但不能接受数据失控
有限预算不意味着只能忽略安全和运维。可以缩小首期范围,优先覆盖一条完整业务链路,减少定制和集成数量,并预留备份、恢复和升级验证的基本预算。与其一次性购买大量模块,不如先把需求、任务、变更和交付记录做成可信闭环。
预算评审时要同时比较三年成本和退出成本。询问数据导出的格式、附件是否可批量下载、关联关系是否保留、账号停用后多久能完成数据移交。能导出结构化数据且不依赖供应方人工协助的方案,通常更有利于长期议价和替换。
七、采购前后的行动清单:把决定变成可验证的项目
1. 采购前:用一周建立真实需求基线
先访谈项目经理、开发、测试、信息安全和运维人员,收集最近一个真实项目中的计划、任务、变更、缺陷和交付记录。不要只询问“想要什么功能”,还要追问“现在怎么做、哪里重复、出错后谁处理”。这样能把抽象需求转成候选方案必须解决的具体问题。
- 列出数据类型、网络区域、敏感等级和留存要求。
- 记录现有流程中重复录入、手工汇总和信息延迟的环节。
- 确定必须通过的部署、安全、恢复和数据导出条件。
- 整理 5 至 10 个端到端验收场景,覆盖正常与异常路径。
- 为试点设定基线指标及统计口径,不预设工具必然带来的收益。
2. 供应商演示:要求在你的约束下操作
演示时最好使用企业自己的网络约束和示例流程,而不是观看标准演示环境。让供应方现场说明系统组件、外部依赖、账号权限、备份方式和升级流程。对于无法当场验证的项目,记录责任人、补充材料和截止时间,别把“可以支持”当作已经验收。
可以要求对方完成一组连续操作:新建需求、拆分任务、关联缺陷、变更负责人、触发延期、生成项目汇总、导出记录,再模拟网络中断和服务重启。观察的不只是功能是否存在,也包括角色切换是否自然、数据是否自动留痕、用户是否需要重复录入。
3. 试点期:用少量指标看执行质量

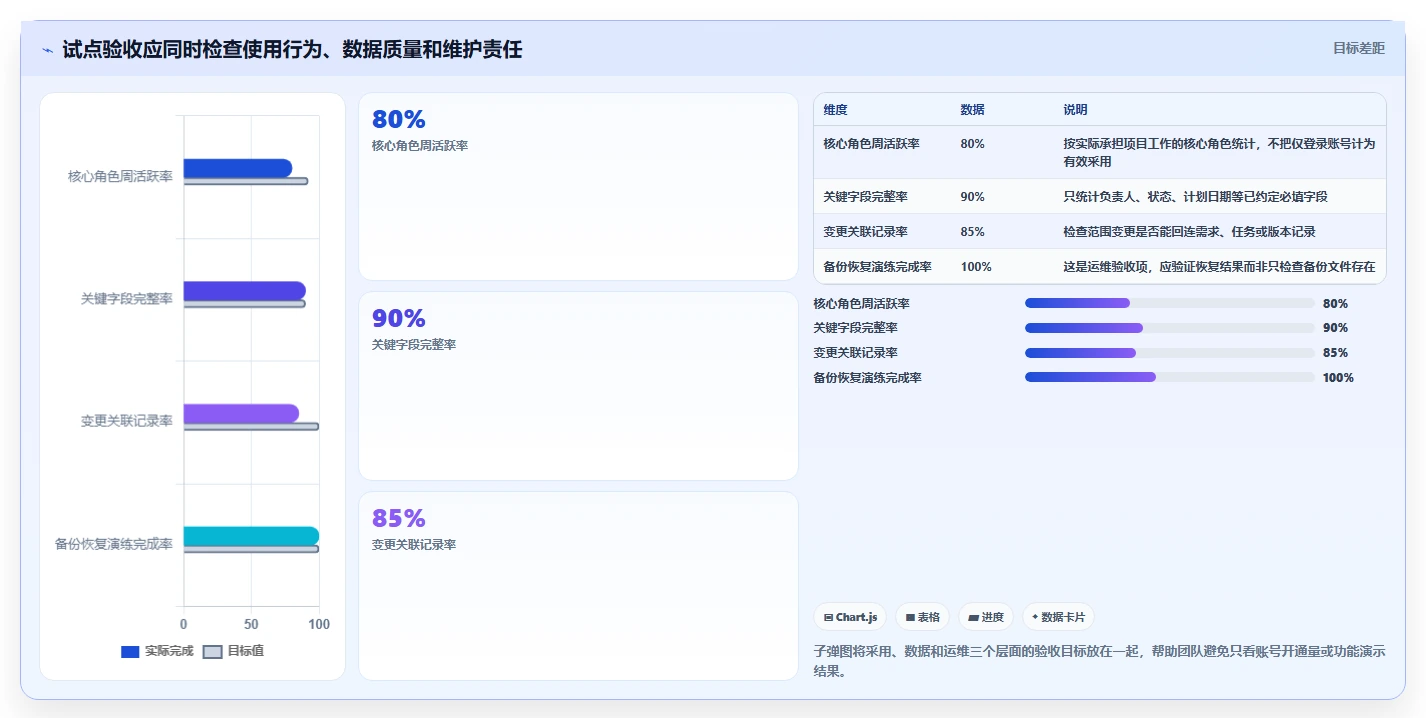

试点指标不要太多,建议选三到五个能反映问题的指标,并写清统计口径。手工汇总耗时关注团队实际减少多少整理动作;状态更新及时率关注计划信息是否及时;变更可追溯率关注记录之间能否形成证据链;活跃采用情况则要排除管理员代录。
指标不必全部追求越高越好。例如,任务状态更新频率极高但没有决策价值,只会增加操作负担。更重要的是,当风险变化时,相关负责人是否能及时看到、判断和处理。把指标同管理动作关联起来,才能避免为了报表而制造报表。
4. 上线后:保留复盘与退出机制
正式上线不代表选型结束。建议在上线后一个月、一个季度和一次重要版本交付后分别复盘:哪些流程被真实采用,哪些字段没人使用,哪些报表仍需手工加工,系统响应和运维支持是否达到预期。根据结果逐步调整,而不是在第一次部署时把所有流程固定下来。
同时保留数据导出、备份恢复和系统替换的演练方案。项目管理软件承载的是企业执行记录,应该像其他关键业务系统一样考虑连续性。即使目前没有更换计划,也要知道在供应服务变化、系统停止维护或组织架构调整时,数据如何完整移出。

八、最后的取舍:好工具不是“功能最多”,而是失败时也有答案
1. 先决定哪些风险不能接受
局域网项目管理软件没有脱离组织条件的绝对最佳答案。数据控制要求极高的企业,可能愿意承担更多本地运维成本;维护人员有限的团队,可能更看重实施和升级支持;流程复杂的研发组织,可能更需要需求、任务、测试和交付之间的关联能力。关键是明确自己愿意为哪种能力付出什么代价。
我会把以下问题作为最终决策的底线:断网时核心业务是否可用;数据边界是否说得清;备份能否恢复;关键流程是否有人负责;迁移时数据能否带走。任何一项没有明确答案,都应当成为采购风险,而不是被功能演示或折扣报价冲淡。
2. 以“可运行、可维护、可退出”作为选型闭环
可运行,意味着系统在真实网络和真实业务场景中通过验收;可维护,意味着权限、升级、监控、备份和恢复有人负责;可退出,意味着数据结构和附件能够有序导出,组织不被某种不可迁移的实施方式长期锁定。这三个条件比单纯的功能评分更能决定软件能否成为长期基础设施。
最稳妥的下一步不是马上采购,而是先画出数据边界、挑选一个代表性项目、记录现状基线,再要求候选方案完成同一组验收任务。对 100 人以上组织,可以把 PingCode 这类面向中大型研发管理场景的平台纳入比较,但必须以具体版本、部署架构、合同承诺和现场试点结果为准。
3. 用一次小范围试点,避免一次大范围返工
局域网项目管理的选型,实质上是在选择一套长期的协作和治理方式。先验证一个真实项目能不能稳定运行、数据是否可信、团队是否愿意维护,再决定扩展范围。不要先问哪个工具功能最多,而要先问:当网络受限、项目延期、需求变更或系统故障时,这套方案是否仍然有清楚的处理路径。
如果目前正处在选型阶段,可以从三件事开始:写下不可妥协的网络与数据要求;抽取一个项目梳理完整的需求到交付流程;用同一套场景邀请候选方案现场验证。等这些答案清楚之后,再谈品牌、报价和功能优先级,决策会更接近真实需要。
常见问题解答(FAQ)
1. 2026年挑选局域网项目管理软件,最应该比较哪些方面?
我正在给团队筛选一套能部署在内网的项目管理软件,发现各家都强调功能多、部署灵活,但这些说法很难直接比较。我该按什么顺序评估,才能避免买到功能齐全、实际却难维护的工具?
先确认“必须满足的条件”,再比较功能数量。对局域网部署来说,身份认证、数据存储位置、断网可用性、备份恢复和升级方式,往往比看板样式或报表数量更能决定长期体验。可以用一张加权表做初筛。下面的权重适合把安全和运维责任看得较重的团队,可按实际情况调整;示例分数只是演示评估方法,不代表对具体产品的实测排名。
评估项建议权重验证方式 权限与审计25%检查角色权限、操作日志和离职账号处理 部署与运维25%确认升级、备份、恢复是否由本团队独立完成 流程适配20%用真实需求走一遍提报、分派、变更、验收 离线与集成15%断开外网,检查登录、通知和已有系统连接 总拥有成本15%计入授权、服务器、维护工时和迁移成本 建议先设淘汰项:如果数据必须留在内网,就不能只凭“支持私有化”几个字通过评估;
应确认安装包、授权校验、升级服务及遥测是否依赖外网。再让两三名真实用户完成同一组任务,用完成时间、操作错误和管理员介入次数比较,而不是只看演示。
2. 局域网部署的软件,怎样确认真正断网也能用?
我看到产品介绍写着支持局域网部署,但不确定这是不是意味着断开互联网后仍能正常工作。我担心平时测试一切正常,遇到外网故障时却无法登录、发通知或完成授权校验,该怎么验证?
“装在内网”不等于“完全离线可用”。有些系统的核心服务在本地,但登录认证、许可证校验、邮件通知、文件预览或更新检查仍可能调用外部服务;应逐项问清依赖,而不是只确认服务器放在哪里。
建议在隔离测试环境做一次断网演练:先准备测试账号和任务,再切断外网,分别检查登录、查看和编辑任务、上传下载附件、权限校验、日志记录与定时任务。随后恢复网络,确认数据没有重复提交或丢失。至少覆盖一个完整工作日;如果业务对连续性要求高,还应测试更长时间,并记录哪些功能降级。
向供应方索取依赖清单,重点核对 DNS、时间同步、单点登录、邮件服务、授权续期和升级源。若某项依赖不能离线运行,就要判断它是非核心功能,还是会阻断日常工作,并把处置方法写进运维预案。
3. 局域网项目管理软件的服务器配置和用户规模应该怎么估算?
我准备把项目资料和附件放进内网系统,但团队人数不算特别多,也不知道该按注册账号数还是同时在线人数准备服务器。我更担心附件增长和后续备份拖慢系统,选型前要收集哪些数据?
不要只按账号总数估算。真正影响资源的是并发操作、附件大小、搜索与报表负载,以及是否把代码、构建产物等大文件也放进项目系统。先统计活跃用户、峰值同时操作人数、每人每周附件量和保留年限,再据此询价或搭建试用环境。可用一个粗略方法估算附件空间:每周上传量 × 保留周数 × 版本与备份系数。
例如,30名活跃成员每周合计上传4 GB,保留两年,若按约1.5倍预留版本空间,生产数据约需624 GB;备份空间还需另行规划。这个结果是容量规划起点,不是服务器配置保证值。试用时用接近真实的数据量压测搜索、批量导入、附件预览和报表生成,并观察高峰期响应时间。
服务器配置还要结合数据库类型、部署架构和供应方建议确认;同时验证备份恢复速度,因为“有备份”并不等于在可接受时间内能恢复业务。
4. 从现有工具迁移到局域网项目管理软件,怎样减少数据丢失和迁移返工?
我担心迁移时任务、评论、附件和历史状态不能完整带过去,最后变成新旧系统同时维护。我想知道试用和验收阶段该怎么安排,才能在正式切换前发现问题,也避免被某种数据格式锁定?
迁移前先定义“必须保留的数据”,不要把所有历史内容都默认视为同等重要。通常要明确任务标题与描述、负责人、状态、优先级、创建和更新时间、评论、附件、关联关系及操作记录哪些必须迁移,哪些可以归档只读。先抽取一小批有代表性的数据做试迁移:包含已完成任务、多人协作任务、带附件任务和复杂关联任务。
迁移后逐项抽查数量与字段映射,并让项目成员按日常流程实际使用;发现问题时记录是字段映射、权限设置还是工作流差异,避免把不同类型的问题混在一起处理。正式切换前,约定可验证的验收条件,例如关键字段抽样一致、附件可打开、角色权限符合预期、关键流程能够闭环,并完成一次备份恢复演练。
还应测试能否批量导出常用数据及附件,并将导出格式、迁移协助范围和退出时的数据交付方式落实到书面约定。这样比单纯询问“支持导出吗”更能判断后续是否受限。
文章包含AI辅助创作:项目经理必看!2026年局域网项目管理软件对比:如何挑选最适合你的工具?,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/257762
读者评论
把“断外网后逐项测试”列进验收清单很实用,尤其是附件、登录和授权校验,单看服务器在内网确实判断不了数据边界。
文章提醒本地部署也要有人负责备份恢复,这点容易被采购阶段忽略。建议试点时做一次真实恢复演练,光确认备份文件存在还不够。
迁移旧数据不必追求记录条数完全一致,我更关心任务关系、附件和责任人映射是否保留。先拿一个典型项目试迁移,能提前发现字段和状态口径问题。
