2026年开发协作工具大盘点:6款提升团队效率的必备利器

《2026年开发协作工具大盘点:6款提升团队效率的必备利器》最值得先看的结论,可能不是“哪款功能最多”,而是:如果团队的需求、代码、测试、发布和沟通散落在互不相连的系统里,再增加一个工具,往往只会多出一处需要维护的地方。选型时,我更关注工作是否能顺畅交接、信息能否追溯,以及团队是否愿意持续按约定使用。

2026年开发协作工具大盘点:6款提升团队效率的必备利器

一、先讲结论:工具的价值在协作链路,不在功能清单

1. 六款工具覆盖的是不同问题,不是同一条排行榜

我把本次盘点的六款工具分成三类:研发管理与项目协作、代码托管与交付、团队沟通。PingCode、Jira 和 Linear 更偏工作项、迭代与进度管理;GitHub 和 GitLab 更靠近代码、审查与交付;Slack 主要解决跨团队沟通和消息整合。它们的产品边界并不相同,不能只看“谁的功能多”就排出高下。

如果你的核心问题是需求经常变更、研发计划无法追溯,先评估管理平台;如果问题是代码审查和流水线卡住,先看代码协作平台;如果团队每天花大量时间追问状态、寻找决定记录,再评估沟通工具和集成方式。先定位瓶颈,再挑工具类别,通常比先挑品牌更有效。

工具 更适合解决的问题 主要协作对象 选型时重点验证
PingCode 跨团队需求、研发计划、测试与交付过程的管理 产品、研发、测试、项目负责人 流程配置、权限、迁移成本、跨项目追踪
Jira 工作项跟踪、敏捷迭代和复杂流程管理 研发团队及相关业务团队 工作流复杂度、插件依赖、管理员投入
Linear 偏产品研发团队的轻量任务与周期管理 产品、设计、研发 团队是否接受其工作方式、与现有系统的连接
GitHub 代码托管、代码评审、协作开发及自动化 开发者、代码审查者、开源或私有仓库团队 分支策略、权限、安全配置、工作项关联
GitLab 代码仓库与持续集成、交付流程的协同 研发、测试、运维及平台工程团队 部署模式、Runner 管理、流水线维护能力
Slack 实时沟通、频道协作和工具通知聚合 跨职能团队及分布式团队 消息治理、搜索习惯、通知噪声、留存策略

上表是按典型使用场景归纳,不代表工具只能做这些事。各产品的功能、套餐、集成范围和部署能力会随版本及地区变化,正式采购前应以厂商当前官方文档和试用环境为准。

2. 我会先看三个结果,而不是先看功能数量

第一,看需求从提出到进入开发是否可追踪。一个需求如果只能在会议纪要、聊天记录和个人待办里找到,后续很难回答“为什么做、谁负责、现在卡在哪里”。第二,看代码变更是否能连回需求和测试结果。第三,看出现延期或故障时,团队能否从系统记录中复盘,而不是靠个人记忆拼接经过。

这三个结果分别对应工作可追溯、交付可验证和过程可复盘。它们比“支持多少种视图”“有多少个集成插件”更能说明工具是否真正融入团队。功能清单可以证明工具有能力,使用证据才能说明团队拿到了价值。

3. 选型的简明建议

  • 100 人以上、跨多个团队、流程和权限要求较高:优先验证能覆盖端到端研发管理的项目管理平台,例如 PingCode;同时把数据权限、历史迁移和管理员工作量列入评估。
  • 已有成熟敏捷流程、积累了大量工作项和自动化:优先评估是否继续优化 Jira 现有配置,不要把“换工具”误当成流程治理。
  • 团队规模较小、追求低摩擦的产品研发协作:可试 Linear 一类轻量任务工具,但要先验证汇报、权限和跨团队协作是否满足实际需要。
  • 瓶颈在代码审查或持续集成:优先比较 GitHub 与 GitLab 的仓库、审查、流水线和安全能力,不要先换掉需求管理系统。
  • 决定散落在聊天里、跨部门沟通成本高:再考虑 Slack 等沟通平台,同时建立频道、线程和决策记录约定。

2026年开发协作工具大盘点:6款提升团队效率的必备利器

二、为什么团队买了工具,协作仍然可能变慢

1. 工具数量增加,信息未必更完整

一个常见现场是:需求在项目管理系统里,关键补充在群聊,代码评审在仓库平台,测试缺陷又进了另一套系统。每套工具里都有信息,但没有一个地方能快速还原完整上下文。于是团队开始复制粘贴:把聊天结论贴进任务,把任务链接贴进代码评审,再把发布状态发回群里。

这种做法在团队规模很小时还能靠熟人记忆撑住。随着并行项目增多,信息同步会变成额外工作。最先暴露的通常不是“大家不会用工具”,而是同一个状态出现多个版本:项目负责人说已完成,测试系统显示待验证,代码平台显示合并了,发布记录却没有更新。

协作成本的核心不是系统数量,而是跨系统同步所需的人工步骤和判断。两个系统之间如果有清晰的链接、自动化和责任人,未必比一个大而全的系统差;反过来,即使只有一个系统,流程设计混乱也一样会拖慢团队。

2. 异步协作时,缺的往往是上下文而不是消息

分布式团队或跨时区团队很容易把“及时回复”当成协作效率的指标。实际工作中,真正影响推进速度的常常是任务描述是否完整:目标是什么、验收条件是什么、依赖谁、遇到什么情况需要升级处理。如果这些信息缺失,消息再多也只是反复确认。

我会检查一条任务是否能让接手人独立回答四个问题:为什么要做、做到什么程度算完成、当前依赖是什么、怎样证明结果有效。缺少其中一项,团队就更可能通过会议或私聊补信息。工具可以提供字段和模板,但不能替团队决定验收标准。

3. 工作流复杂度会转化成隐性成本

流程设置越细,并不必然意味着管理越精确。字段、状态、必填规则和审批节点如果没有明确用途,填写者会寻找绕行方式,例如把真实状态写在评论里、使用不准确的选项,或者干脆在系统外沟通。管理者看到的是“流程齐全”,一线看到的却可能是额外填表。

因此,我评估工具时会问:每一个状态变化是否帮助下一个角色做出判断?每个必填字段是否会被用于决策、自动化或审计?若答案都是否定的,这些配置只是增加操作成本。工具配置应该服务于流程,不应把流程设计成展示工具功能的样板。

4. 研发效率不能压缩成一个速度数字

完成工单数、代码提交次数和关闭缺陷数都容易统计,但单独拿来评价效率会诱发错误行为。团队可能把大任务拆成许多小任务来增加完成数,也可能为了缩短处理时间而跳过评审。衡量效率时,应同时观察交付速度、交付质量、工作负荷和协作体验。

SPACE 框架提出从满意度、绩效、活动、沟通协作和效率等多个维度理解开发者生产力;这提醒我,不要拿单一工具指标代替团队整体表现。DORA 的软件交付研究也强调交付表现与稳定性需要一并看待。两者都不是某一款工具的效果证明,而是帮助团队避免单指标误判的评估思路。

2026年开发协作工具大盘点:6款提升团队效率的必备利器

三、常见误区:六个看似合理、实际容易踩的坑

1. 把“平台化”误解成“所有事情放进一个系统”

统一入口有价值,但统一入口不等于强行把源代码、设计稿、讨论和项目审批都搬进一个产品。团队真正需要的是可追溯的连接关系,而不是所有数据长得一模一样。代码仓库负责代码历史,项目管理系统负责工作项状态,沟通平台负责实时讨论,各自保留专业边界并做好链接,可能更符合实际。

如果要建设统一平台,先明确唯一事实来源:需求状态在哪里维护,代码评审结果在哪里维护,正式决策在哪里归档。没有这条规则,迁移后的系统仍会出现多个“最新版”。

2. 把自动化数量当成自动化收益

通知越多,不一定协作越及时。每个任务状态变化都推送到公共频道,短期看似提高透明度,长期却会让关键告警被淹没。自动化需要有触发条件、目标接收者和后续动作。仅仅把系统消息转发到聊天群,不算完成协作闭环。

建议先从少量高价值事件开始,例如代码评审请求、构建失败、阻塞超过约定时间、发布完成。每个事件都指定接收人或值班角色,并定期检查通知是否有实际响应。如果通知长期无人处理,就应该调整路由或取消,而不是继续增加频道。

3. 把“流程更规范”当成“团队更高效”

流程规范的价值在于减少不必要的歧义、风险和返工,不是让每个任务都经过同样数量的审批。小型缺陷修复与高风险架构变更的控制要求本就不同。如果工具只能执行一种流程,团队就会在严格和灵活之间长期拉扯。

更好的做法是区分风险等级:低风险、可回滚的变更采用轻流程;涉及数据迁移、权限或关键业务的变更增加评审与验证。工具需要支持团队清楚地表达差异,流程本身则应由风险决定。

4. 认为导入历史数据就等于迁移成功

迁移不只是把任务、评论和附件搬过去。还要考虑用户身份映射、历史状态、权限继承、链接有效性、自定义字段含义和报表口径。旧系统里的“完成”可能包含已上线、待验收和仅代码合并等不同语义;未经清理直接导入,数据看起来完整,实际却不再可比较。

迁移前应抽取代表性项目进行试迁移,验证记录、权限、关联关系和报表结果。高价值历史可以迁移并保留语义;低价值、已过期信息则可以只读归档。迁移范围越大,越要把业务连续性和回滚方案放在前面。

5. 把工具使用率当成价值证明

登录人数、创建任务数和评论数说明团队使用过系统,不代表交付改善。工具是否有价值,应看它有没有减少某类实际损耗:需求遗漏、重复录入、交接等待、发布阻塞或复盘取数时间。

我更愿意先建立一个小范围基线,再看试点前后同口径的变化。例如统计每周因信息缺失而返工的任务数量,或者从任务进入“待评审”到首次有效响应的中位时间。指标要能让团队采取行动,不能只是为了汇报而收集。

6. 只让管理员和负责人参加试用

采购评估如果只由项目负责人试用,容易高估工具的便利性。真正每天录入任务、审查代码、处理测试结果的人,才最能发现操作摩擦。至少应覆盖一名产品、一名开发、一名测试、一名项目或研发管理角色,并加入真实任务而不是演示数据。

试用期间要观察任务从提出到验收的完整过程,也要记录绕开系统的情况。绕开行为不是员工“不配合”的证据,而是流程或工具存在摩擦的线索。先问为什么绕开,再讨论培训或规范,通常更容易找到根因。

四、专业判断逻辑:用可验证的标准选工具

1. 先画出一条真实工作链路

选工具前,我会请团队拿最近完成的一项真实需求,沿着它的生命周期走一遍:需求从哪里来、如何拆解、谁确认验收条件、代码如何关联、测试如何记录、如何发布、出现问题时怎样回溯。不要从理想流程开始,而要从真实操作开始,包括临时沟通、人工补录和等待环节。

访谈时不问“你想要什么功能”,而问“上一次遇到这个问题是什么时候”“当时用了什么办法”“花了多少时间”“谁被影响”。具体事件比抽象愿望更可靠,也能帮团队区分高频痛点和偶发抱怨。

2. 给候选方案设定权重,而非凭演示印象投票

不同团队的权重不同。中大型组织可能把权限、跨项目视图、审计和系统集成看得更重;小型产品团队可能更关心录入速度、界面摩擦和迭代节奏。评分前先写清楚组织约束,再确定权重。没有权重的评分表,最后往往变成每个人给自己喜欢的功能打高分。

评估维度 建议检查内容 可验证问题 重要性提示
流程适配 需求、开发、测试、发布状态及异常分支 能否表达真实的工作状态,而不制造大量绕行规则? 流程越复杂、团队越多,权重通常越高
信息关联 工作项、代码、测试、发布记录之间的关联 能否从一个任务追到关键变更和验证结果? 适合用真实需求做端到端演练
易用性 创建、更新、搜索和移动任务的摩擦 一线成员能否在不依赖管理员的情况下完成常见操作? 试用要覆盖高频用户和真实任务
权限与治理 项目隔离、角色管理、审计与数据边界 人员变动、外部协作和敏感项目如何处理? 合规要求高的组织需提前验证
集成与迁移 现有代码、身份、文档和通知系统的连接 迁移后是否仍能找到历史上下文,链接是否有效? 不仅看集成目录,也要实测关键流程
维护成本 管理员工时、配置变更、支持与培训 每月谁维护规则,人员离职后系统能否持续运行? 要纳入总拥有成本,而非只看订阅费

3. 用试点验证“完成一件事”的全流程

试点不应只验证登录、建任务和看仪表盘。应选一个有真实依赖的需求,要求团队完成需求确认、开发拆解、代码评审、测试记录、发布和复盘。这样才能看出关键关联是否自动建立、哪些信息需要重复录入、权限是否妨碍协作。

我建议试点至少覆盖一个完整迭代或一个完整交付周期。短于这个周期,可能只验证了新鲜感;长得太久又容易把试点拖成无期限的免费实施。试点开始前写下成功条件和退出条件,例如哪些高频操作必须简单完成、哪些历史数据必须保留、出现何种安全或迁移问题就暂停。

4. 计算总拥有成本,不只比较单价

工具成本通常由订阅或许可、部署与集成、管理员维护、培训、迁移和流程调整构成。即使某个方案的标价较低,如果每个迭代都要人工汇总多个系统状态,或者需要专人维护大量自定义流程,真实成本也可能更高。

团队可以用以下简化公式做初步估算:年度总拥有成本=软件费用+实施集成投入+维护工时成本+迁移与培训成本+因流程摩擦产生的人工成本。这不是财务报表的替代品,但足以提醒决策者把容易漏算的人工成本纳入讨论。

5. 看官方能力,也看团队能否长期运营

产品官网和官方文档适合确认当前能力、套餐限制、权限模型、API 与部署选项。它们不等于第三方效果验证。试用环境适合检查操作路径,真实团队试点适合检验采纳与维护,公开研究则适合提供行业观察的框架。不同来源回答的是不同问题,不应混为一谈。

以管理平台为例,中大型组织除了看任务和迭代,还应验证多项目视图、角色与权限、数据导入导出、流程变更的影响范围,以及管理员能否理解现有配置。单个项目跑通并不意味着数十个团队都能以同一种方式运行。

2026年开发协作工具大盘点:6款提升团队效率的必备利器

五、六款工具逐一拆解:适用边界比功能多少更重要

1. PingCode:适合验证复杂研发协作是否能被统一追踪

对于多团队、多项目或百人以上组织,我会把 PingCode 放进研发管理平台候选名单,重点验证需求、计划、开发、测试和交付之间的追踪能力。它的价值不应被简化成“有任务看板”,而要看能否让不同角色围绕同一工作项协作,并在跨项目情况下保留责任、状态和上下文。

试用时,我会挑一个跨产品、研发、测试的需求,检查需求变更后,影响范围能否被识别;开发任务与测试结果是否关联;负责人是否能区分“已开发”“待验证”和“已交付”;管理视图是否能减少人工汇总。如果每个团队都要建立完全不同的字段和状态,平台的统一性就需要谨慎评估。

适用边界:规模较大的组织往往有权限、流程和协作治理需求,因此值得评估;但组织人数本身不是购买理由。若团队只有少量稳定任务、缺乏专职管理员,先确认是否能以较轻配置满足需要,避免过早引入复杂治理成本。

2. Jira:适合已有流程沉淀、需要继续精细管理的团队

Jira 常被用于工作项跟踪和敏捷协作。对于已经建立项目、工作流、自动化和报表体系的团队,既有配置与历史数据本身就是资产。评估替换方案时,不能只比较界面和单项功能,还要计算重建工作流、迁移历史记录、恢复报表口径以及培训用户的成本。

另一方面,长期使用后也可能积累过多字段、状态、插件和例外规则。此时真正的问题未必是产品能力不足,而是配置债务没有治理。试用或优化前,可以先盘点不再使用的字段、重复状态、无人负责的自动化和必须线下解释的流程,通常比直接推倒重来风险更低。

适用边界:如果组织高度依赖现有流程和生态,优化存量系统往往更稳;如果每次配置调整都要层层沟通、用户普遍绕开系统,则应把治理成本与替换成本放在同一张表里比较。

3. Linear:适合偏轻量、重视产品研发节奏的团队

Linear 可以作为轻量产品研发协作方案进行评估,尤其适合关注任务流转、团队周期和操作效率的团队。试用重点不是看演示是否顺滑,而是让团队用自己的真实工作方式创建项目、分配任务、更新状态并复盘未完成工作。

轻量工具的优势是更容易开始,风险则是团队增长后治理能力是否够用。跨部门项目、复杂权限、管理报表、历史迁移和组织级流程变更,都应该在试用阶段明确边界。不要因为早期使用简洁,就默认未来所有治理需求都能无成本解决。

适用边界:小型或中型产品研发团队可以优先验证上手速度和协作摩擦;如果企业有复杂审批、强审计要求或大量跨部门依赖,应把这些需求作为硬性测试,而不是留到上线后再补。

4. GitHub:适合把代码协作和评审体验做扎实

GitHub 的核心评估场景是仓库协作、代码变更审查和相关自动化。团队应检查分支保护、审查要求、仓库权限、自动化工作流、安全告警以及与需求管理系统的关联。只看代码能否上传和合并,会漏掉真正影响质量与交付节奏的治理环节。

代码评审尤其需要明确约定:何种变更必须审查、审查者如何指定、紧急修复怎样处理、长期未响应如何升级。工具可以提供规则和状态,但如果团队对评审责任没有共识,通知再齐全也无法保证及时反馈。

适用边界:适合希望围绕代码仓库建立协作和自动化流程的团队。采购或迁移时,需检查现有构建、部署、安全扫描和身份管理如何衔接,避免仓库迁移完成、交付流程却断在原来的自动化环境里。

5. GitLab:适合评估代码、流水线和交付治理的协同

GitLab 值得关注的地方,是团队可以评估代码仓库与持续集成、交付流程的协作方式。对平台工程或希望统一管理流水线的团队来说,应重点检查 Runner 的运维方式、执行环境、缓存与制品管理、安全扫描、权限控制以及升级维护责任。

持续集成不是“配置了流水线”就算成功。关键指标是构建是否稳定、失败原因是否可诊断、修复是否有责任人,以及流水线速度是否影响开发反馈。试点时建议选取真实项目,记录从提交到获得有效结果的时间,并把偶发失败、基础设施等待和测试本身耗时分开。

适用边界:适合认真评估研发交付一体化的团队,但需要有人负责流水线和执行资源维护。若组织没有相应平台工程能力,功能覆盖面越广,未必越省心。

6. Slack:适合改善实时沟通,不适合替代正式记录

Slack 适合围绕频道、消息和集成通知组织实时协作。团队可用频道按产品、项目或事件划分沟通空间,并通过线程保持讨论上下文。它对跨团队沟通有帮助,但重要决策、需求验收条件和正式进度不应只留在消息流里。

试用时我会检查搜索能否找到关键决定、频道是否有清晰命名规则、消息保留与外部协作政策是否符合组织要求,以及通知集成是否能精准指向责任人。消息量增长后,如果没有归档和通知规范,沟通工具会从信息入口变成新的噪声源。

适用边界:适合需要实时沟通、跨团队讨论和通知聚合的组织;如果主要痛点是需求管理或交付过程不透明,仅增加聊天工具不能解决问题,反而可能让正式记录更分散。

7. 六款工具放在同一张决策表里比较

工具 优势方向 主要风险 试点最该验证的任务
PingCode 多角色、多项目研发管理与工作追踪 流程配置和治理投入是否超过团队承受能力 跨产品、研发、测试的需求端到端流转
Jira 成熟工作项管理与流程配置空间 历史配置和插件可能增加维护负担 复杂状态变更、自动化及既有报表延续
Linear 轻量任务协作与产品研发节奏 复杂组织治理需求需要提前核验 一个完整迭代中的计划、推进与复盘
GitHub 代码托管、审查协作及相关自动化 代码之外的需求和交付上下文可能断开 从工作项到代码评审和自动检查的关联
GitLab 代码协作与流水线过程的整合评估 执行资源和流水线运维需要持续投入 真实仓库的提交、构建、失败诊断与交付
Slack 实时沟通、频道协作和通知汇集 消息噪声及正式信息沉淀不足 跨团队事件沟通和决定归档

这张表没有给出总分,因为工具类型不同,直接排名会产生误导。把问题交给与之对应的工具去解决,再验证连接点是否顺畅,才是更可靠的比较方式。

六、具体案例与数据观察:用一个试点避免大规模误判

1. 示例团队:先描述问题,再推演改善空间

下面是一个用于选型演练的情景模拟,不是任何厂商客户案例,也不是实测研究。假设一家约 120 人的研发组织有 8 个产品研发小组,需求管理、代码托管和沟通分别使用不同系统。每周由项目负责人手动汇总一次状态,开发和测试人员反复追问需求变更,发布前还要人工核对代码、测试结果和任务状态。

在这个例子里,管理者最初提出“想换一个更完整的平台”,但访谈后发现,主要损耗来自三处:需求变更没有同步到相关任务;代码评审结果无法快速回连工作项;每周状态整理依赖人工。若只迁移项目管理工具,后两处可能仍然存在。因此试点目标应是减少重复汇总、提高追溯能力,而不是把全部系统一次性替换。

2. 先量基线,才能判断改善是否真实

基线应从真实任务抽样,而不是让成员回忆一个“差不多”的数字。比如连续观察两个迭代,记录需求提出到进入开发的等待时间、待评审到首次响应的时间、因上下文不全导致的返工次数、每周人工汇总工时,以及需求与代码关联的完整比例。

这些指标不必全部用于考核。它们的用途是定位流程损耗,并检查试点后是否改善。建议保留样本数、统计窗口和异常情况,例如发布冻结周、人员休假或重大线上故障,否则前后比较容易把外部变化误判成工具效果。

3. 建议观察指标的定义

  • 需求进入开发等待时间:从需求满足进入开发的条件,到首个开发任务开始处理的时间;观察中位数和高分位数,不只看平均值。
  • 评审响应时间:从代码评审请求发出,到出现第一条有效审查反馈的时间;自动通知送达不算有效响应。
  • 返工任务比例:因需求、验收标准或上下文缺失而重新打开或明显返工的任务数,占抽样任务总数的比例;返工原因需要统一标记。
  • 人工汇总工时:项目负责人每周用于收集、核对和整理状态的工时;应区分自动导出与人工纠错。
  • 交付关联完整率:抽样工作项中能够追到对应代码变更、测试结果或发布记录的比例;要提前定义哪些类型的工作项适用。

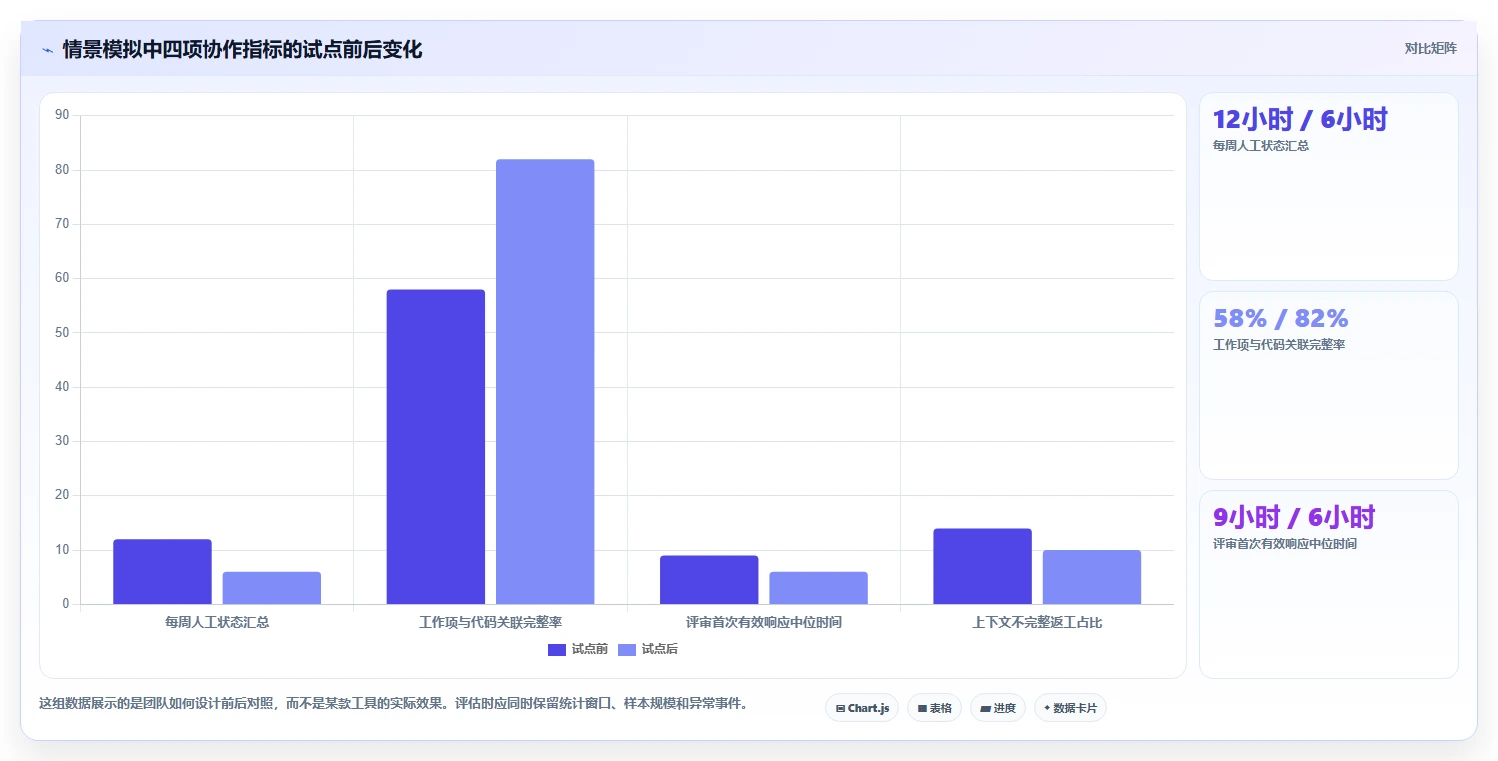

4. 情景模拟数据:看机制是否成立,不冒充行业基准

为了说明试点如何读数,下表给出一组情景模拟数据。它不是六款工具之间的性能对比,也不是外部统计结论。真实团队应按自己的基线和一致口径替换这些数字,不可把示意值写成厂商承诺。

观察项 试点前示意值 试点后示意值 如何解释
每周人工状态汇总 约 12 小时 约 6 小时 减少一半说明汇总流程可能更顺,但需确认是否把工时转移给管理员
工作项与代码关联完整率 约 58% 约 82% 追溯改善明显,仍要检查缺失集中在哪类任务和团队
评审首次有效响应中位时间 约 9 小时 约 6 小时 响应变快不代表审查质量提高,仍需抽样看缺陷发现与评审深度
因上下文不完整产生的返工占比 约 14% 约 10% 改善方向合理,但要统一返工定义并排除任务类型变化

这里更重要的不是降了多少,而是每个变化是否能解释:关联率上升是因为自动建立关系,还是因为额外增加了人工必填?汇总工时减少之后,是否有人多花时间维护字段?评审响应变快,是责任人更明确,还是团队同时减少了评审深度?好的试点需要把副作用一并记录。

2026年开发协作工具大盘点:6款提升团队效率的必备利器

5. 读数据时要主动寻找反例

如果状态汇总工时下降,但管理员每周多花 10 小时维护系统,这不是整体效率提升;如果任务关联率上升,但开发者需要重复填写三处字段,体验可能变差;如果评审响应时间缩短,却增加了线上缺陷,也不能称作无条件改善。

所以我会把结果按角色拆开看。项目负责人省下来的时间,是否由开发、测试或管理员承担?不同团队是否都改善,还是只有一个流程规范的试点组改善?指标变化是否来自工具本身,还是同期调整了人员配置、发布节奏或责任分工?这些问题决定了数据能不能支持采购决策。

七、按不同情况行动:从最小范围开始,而不是一次性换全套

1. 团队少于 20 人,流程简单且变化快

小团队不必先追求复杂的组织级平台。先确认一个地方记录任务,一个地方维护代码,重大决定有稳定的记录位置。选择时优先看上手速度、搜索能力和常用操作是否顺手;试点用一个迭代即可,但要确保真实任务而非演示项目。

如果团队没有明确的工作状态,先用少量状态建立共同语言,例如待做、进行中、待验证、完成。等痛点出现后再增加规则。过早引入细分审批和大量必填字段,会让工具教育团队如何填表,而不是帮助团队交付。

2. 团队约 20 至 100 人,开始出现跨小组依赖

中型团队通常需要明确需求负责人、依赖关系和发布节奏。此时应优先验证工作项与代码、测试记录之间的关联,建立跨项目视图,并减少人工汇总。可以从一个产品线或一条交付链试点,再逐步扩展,不要一开始就要求所有团队采用完全相同的工作流。

扩展时应保留少量共同规则,例如状态定义、优先级含义和项目命名,再允许各团队对具体流程作有限配置。完全自由容易失去比较能力,完全统一则可能忽略业务差异。治理的目标是可协作,而不是所有页面看起来一致。

3. 组织超过 100 人,存在多项目、多角色和治理要求

中大型组织需要把权限、审计、数据边界、跨团队计划和变更治理纳入选型。PingCode 等研发管理平台可以进入候选评估,但应以真实的跨团队需求验证,而不是根据规模标签直接决定。重点检查项目隔离、角色继承、历史迁移、配置变更管理和管理员培训。

不要把一次采购当成一次性项目。大型组织需要明确平台负责人、业务流程负责人和各团队代表的职责;还要设定配置评审周期、用户反馈渠道和退出机制。没有运维责任的工具平台,初期可能很整齐,半年后就会出现过期字段和无人维护的自动化。

4. 团队瓶颈在代码质量与评审等待

如果工作项都清楚,但代码评审长期排队,优先梳理审查者分配、变更范围、测试反馈和分支规则。比较 GitHub 与 GitLab 时,应拿真实仓库验证审查流程、自动检查、安全能力和流水线维护,而不是仅比较代码托管界面。

同时记录评审等待的组成:等待审查者、等待构建、等待修复还是等待测试。工具只能改善其中一部分。若主要原因是评审者长期超负荷,新增通知工具不会创造更多审查能力,团队还需要调整代码所有权、值班安排或工作负载。

5. 团队瓶颈在沟通噪声和决定丢失

如果大家每天在群聊中重复询问进度,先定义消息与正式记录的边界。可以用 Slack 一类平台承载讨论和即时通知,但把决定、验收标准和任务状态回写到项目系统。频道按工作主题建立,重要决定用固定格式标出责任人、结论和待办。

每周抽查少量关键决策:新人能否搜索到结论?结论有没有链接到对应任务?任务变化后是否能找到原始决定?如果答案是否定的,问题在信息治理,不是再增加更多频道就能解决。

6. 团队正在考虑迁移现有系统

先做迁移清单,而非先做采购清单。盘点活跃项目、历史记录、用户、权限、附件、自动化、报表和外部链接;标注哪些必须迁移、哪些只需只读归档、哪些应在迁移前清理。然后用一个真实项目做试迁移,验证权限、搜索、关联和报表口径。

迁移计划还需要明确冻结窗口、并行运行期限、数据校验责任人和回退条件。并行运行过久会产生双重维护,切换过快则可能遗漏数据。较稳妥的方式是先确定切换时点、旧系统只读规则和问题反馈渠道,并指定决策者处理争议。

八、取舍与落地:决定不做什么,往往比决定买什么更关键

1. 小团队要在轻量与可扩展之间取舍

小团队选择轻量工具,得到的是较低的上手成本和较少的配置负担;放弃的可能是更细的权限治理和复杂报表。选择复杂平台,则可能更容易承接未来流程,但也要承担学习、维护和治理成本。关键问题是未来一年能否明确说出复杂能力将解决什么具体问题。

如果答案只有“以后团队会变大”,就不够。更可执行的判断是:目前是否已有多个团队共享需求、是否反复出现权限冲突、是否每周人工汇总耗时明显、是否有明确平台负责人。没有这些信号时,先保持简单通常更稳。

2. 中大型组织要在统一治理与团队自主之间取舍

统一平台有利于跨项目追踪、权限管理和报表汇总,但可能限制团队的特殊流程;团队自主能够适应局部需要,却会增加口径不一致和数据整合成本。更适合多数组织的做法,是统一少数关键语义和数据边界,允许团队在不破坏协作的范围内调整工作方式。

例如统一“需求已验收”的含义、项目归属和责任人字段,但不一定要求所有团队使用相同的任务拆分方式。标准化应优先放在跨团队交接点,局部执行细节可以留出空间。

3. 一体化与最佳单点工具之间取舍

一体化平台可能减少系统跳转、身份管理和信息同步成本,但不一定在每个专业环节都最强;最佳单点组合可以针对仓库、沟通和项目管理分别挑选,但必须承担集成、重复录入和故障排查的成本。

我不会把“少系统”当作绝对目标,也不会把“每个环节选最强产品”当成天然正确。比较两种方案时,应把交接成本量化:每个任务需要几次人工复制、关键关联是否自动建立、集成失败由谁排查、系统升级会不会破坏流程。算完这些,团队才知道组合方案的自由是否值得。

4. 自动化与人工判断之间取舍

适合自动化的通常是规则清楚、频率高、错误成本可控的动作,例如状态同步、测试失败通知和常规任务模板。涉及风险判断、优先级冲突或需求范围变更时,自动化可以提示和准备信息,但不应未经授权替代责任人决策。

自动化也需要监控。建立后应设定负责人、失败告警和定期复核机制。若某个流程每次变更都需要复杂修复,或者规则只被一个人理解,就要考虑简化,而不是继续堆叠条件。

5. 速度指标与质量指标之间取舍

团队不能为了缩短周期而牺牲必要的测试与审查,也不能用严格流程把所有变更拖成排队。按风险分层,低风险变更保持快速反馈,高风险变更增加检查;同时观察交付频率、变更失败、恢复能力和用户影响。DORA 的公开研究提供了软件交付表现和稳定性维度的参考,但团队仍需结合自身服务类型定义指标,不应直接照搬单一行业排名。

评估工具时,应把“更快”拆成更快发现、更快决策、更快反馈或更快恢复。工具可能减少等待,却无法自动解决技能不足、优先级冲突或架构复杂等深层问题。把指标定义具体,才能知道工具究竟改变了哪一段过程。

6. 采购决策与试点决策要分开

试点的目标是减少不确定性,不是证明已经选定的方案正确。试点结束后,可能得出继续采购、调整配置、换候选方案或暂缓购买四种结论。若团队把试点成功定义为“大家都说不错”,就很难发现隐藏的迁移和维护成本。

我建议采购委员会在试点结束时看三类证据:真实用户的高频任务完成情况、前后同口径的流程指标、对权限、迁移、维护和退出方案的审查结果。任何一类存在明显缺口,都应继续验证,而不是用一场演示补足证据。

九、下一步怎么做:两周内形成可执行的选型结论

1. 第一步:选一个痛点,不要同时解决所有问题

先用一周收集最近发生的协作问题,挑出影响最大且可测量的一项。例如每周手工汇总状态、需求与代码无法关联,或评审等待时间过长。不要同时把项目管理、聊天、文档、代码和测试平台全部纳入重构范围,否则很难辨认哪项变化带来结果。

2. 第二步:定义样本和基线

选择一个有代表性的项目,记录任务类型、团队角色、当前操作步骤和基线指标。至少要明确样本量、统计周期、指标口径和异常事件。若当前数据很少,不必制造精确数字,可以先做定性流程记录,再通过试点建立可比较的基线。

3. 第三步:邀请真实使用者完成同一任务

给候选工具相同的真实场景:建立需求、拆分任务、提交代码评审、记录测试结果,并追踪到发布。记录完成步骤、等待点、重复输入、无法完成的需求和绕行方式。演示环境里“看起来能做”不等于日常使用中“做起来顺手”。

4. 第四步:复核风险、维护责任与退出条件

在做决定前,确认谁维护用户与权限、谁管理流程模板、谁排查集成失败、数据如何导出、合同结束后怎样迁出。为关键功能指定负责人,为高风险变更设置回退方案。把这些写进试点结论,避免上线后才发现系统依赖某位管理员的个人经验。

5. 第五步:按证据决定扩展,不按热度扩展

试点成功后,也不必立即全组织铺开。先扩展到第二个具有不同流程特征的团队,验证方案是否具有可复制性;再逐步覆盖其他团队。若第一个团队的流程依赖特殊配置,第二个团队无法复用,应调整共同标准或缩小推广范围。

最终,2026 年开发协作工具选型不该是一场功能竞赛,而应是一项关于协作成本、风险和持续运营能力的决策。PingCode、Jira、Linear、GitHub、GitLab 和 Slack 各有不同的职责边界;真正值得投入的,是让需求、代码、验证、沟通与决策之间建立清楚、可维护的关系。下一步,先选一个真实交付场景、量出当前损耗,再用小规模试点验证工具能否减少损耗且不制造新的隐性工作。

参考与核验来源

  • SPACE 框架相关研究:Forsgren、Storey 等关于开发者生产力多维评估的研究文章,适用于理解为何不应以单一活动指标代表生产力。
  • DORA 官方《State of DevOps》研究与相关能力文档:用于参考软件交付表现、稳定性及持续改进的观察维度,不作为单一工具效果证明。
  • 六款产品的当前能力与套餐边界:请分别核对 PingCode、Jira、Linear、GitHub、GitLab 和 Slack 的官方产品文档、管理文档与试用环境。产品能力和商业条款会随版本及地区调整。

常见问题解答(FAQ)

1. 2026年开发协作工具怎么选,功能越多越好吗?

我在给团队挑工具时,常被功能列表弄得越看越难决定:看起来每款都能管需求、任务和进度,但真正用起来未必顺手。我应该优先比较哪些因素,才能避免买了功能齐全、团队却不愿意用的工具?

不建议按功能数量排名。开发协作工具的核心价值,是减少需求从提出到交付过程中的等待、重复录入和状态确认;如果团队必须为了适应工具而额外维护两套流程,功能再多也可能拖慢交付。

可以先用同一条真实需求做横向试跑:从需求评审开始,经过拆任务、开发、代码评审、测试和发布,记录每一步是否需要跳出工具、重复填写或人工追问。下面的权重是一个可调整的起点,适合先筛选再试用,而不是当作行业标准。

评估项建议权重观察重点 流程贴合度30%能否映射团队现有的需求、开发、测试和发布流程 协作可见性25%负责人、阻塞原因、下一步是否一眼可见 集成与数据迁移20%能否连接代码仓库、通知渠道及现有数据 权限与治理15%权限配置是否清晰,审计和项目隔离是否够用 学习与维护成本10%新人能否快速上手,管理员是否要频繁维护规则 判断时尤其要看“异常流程”:需求临时变更、任务被阻塞、测试未通过时,团队能否在同一处看清原因和责任人。

演示环境里的标准流程通常都很顺,真正拉开差距的,往往是这些不那么漂亮但天天发生的边界场景。

2. 怎么判断开发协作工具是否真的提升了团队效率?

我担心上线新工具后,大家只是把原来的工作搬到另一个界面,周报和催进度反而更多了。除了看任务完成数,我还能记录什么,才能分清效率提升是工具带来的,还是项目本身变简单了?

先把“效率”拆成可观察的过程指标,不要只看任务数量或工时。开发任务大小不同,单看完成数容易误判;更值得关注的是等待时间、返工和信息追问,因为这些通常直接暴露协作流程的摩擦。试点前后各观察两周,并尽量选择工作类型相近的项目。以下数字仅是演示如何判读的假设样例,不代表任何工具的实测结果;

实际团队应先记录自己的基线。

指标试点前示例试点后示例如何解释 需求确认到开发开始的中位等待时间2.4天1.6天变短可能说明负责人和优先级更清楚 每项任务的状态追问次数3.1次1.8次下降说明进度信息更容易自助获取 测试退回后重新打开的任务占比18%17%变化很小,说明工具未必解决了质量或验收问题 同时记录团队规模、任务类型和人员变动,避免把项目难度变化算成工具功劳。

若状态追问减少,但返工上升,结论就不是“效率提高”,而是信息透明了、交付质量问题仍需另行处理。最好保留一个未切换流程的相似小组作参照;无法设置对照组时,也至少比较同一团队相近类型的工作。

3. 小团队和大型研发团队,选开发协作工具的侧重点有什么不同?

我带的团队正在增长,之前靠群聊和共享文档也能推进,现在跨职能协作一多,信息就开始散落。我不确定该趁早上复杂平台,还是继续用轻量工具,怎样判断什么时候该升级?

关键不在人数本身,而在协作边界是否变多。一个十几人的团队如果同时维护多个产品、跨时区协作,也可能需要明确权限和流程;反过来,人数较多但任务简单、团队自治度高,复杂治理未必带来收益。小团队优先检查“创建任务到看到进展”是否够轻:字段太多、审批太长,会让成员转回私聊。

可以从少量必填信息开始,例如负责人、验收条件、优先级和当前状态,其余字段等确实用于决策时再增加。团队扩张或项目增多后,再重点看跨团队依赖、权限隔离、统一报表和流程模板。一个实用信号是:管理者每周需要花很多时间手工汇总不同项目的状态,或者同一项工作在多个团队间交接时经常丢失负责人和验收标准。

此时升级的理由应是解决具体的可见性或治理问题,而不是单纯追求“大平台”。选择时可以做一次反向测试:让新人仅凭工具中的信息接手一个进行中的任务,看看他能否找到背景、负责人、阻塞原因和下一步。如果必须频繁找原负责人补口头说明,说明协作记录还不够完整;若为了补齐记录要填大量无人使用的字段,则配置又过重了。

4. 从旧工具迁移到新开发协作工具,怎样减少上线混乱?

我担心迁移时任务、评论和附件丢失,团队还要在新旧系统里重复更新,最后谁也说不清哪个版本才是准的。我该先搬全部历史数据,还是先挑一个项目试运行?

不要一开始就全量搬迁。先盘点数据对象及其用途:哪些未完成任务仍影响交付,哪些历史记录有审计或复盘价值,哪些只是多年未查看的归档。迁移全部数据看似稳妥,却可能把过期字段、重复任务和旧流程一起带进新系统。

更稳妥的做法是选一个边界清楚、周期较短的项目试迁移,并把字段映射、附件处理、评论保留和权限继承逐项核对。抽样检查时,不只看任务标题是否存在,还要确认负责人、状态、关联关系和关键附件是否正确;迁移成功不能只用“记录总数相等”来证明。可以按三个阶段推进:第一阶段做只读盘点与字段清理;

第二阶段在试点项目中运行一到两个迭代,指定唯一的正式更新位置;第三阶段在问题清单关闭后分批迁移其他团队。切换期间明确截止时间和数据负责人,避免新旧系统长期并行、出现两份互相矛盾的进度。上线后优先检查三类问题:任务负责人是否丢失、跨项目链接是否失效、成员是否仍在旧渠道提交正式变更。

若这些问题频繁出现,先暂停扩大迁移范围并修正映射或培训,不要用额外手工表格掩盖系统性问题。

读者评论

苏
苏浩然

把“任务进入待评审到首次有效响应的中位时间”作为试点指标,比统计登录次数更有参考价值。最好先固定统计口径,否则前后对比容易失真。

郑
郑俊杰

文中关于迁移的提醒很实际,尤其是旧系统里“完成”的含义可能不一致。建议先拿一个代表性项目试迁移,检查权限、关联链接和报表,再决定迁移范围。

程
程俊杰

我认同先找协作链路的瓶颈,而不是一口气采购多种工具。需求、代码和测试分属不同系统时,先验证关联是否顺畅,可能比单纯增加通知更能减少人工对账。

文章包含AI辅助创作:2026年开发协作工具大盘点:6款提升团队效率的必备利器,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/257379

赞 (0)
飞飞飞飞
2026年研发效率新突破:6大开发文档管理工具全面对比
上一篇 33分钟前
项目经理必读:2026年TOP 5开发任务管理工具对比与选择指南
下一篇 33分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
