提升研发效率必看:2026年度7大敏捷项目管理平台工具对比
研发团队换了项目管理平台,迭代却还是延期、需求还是反复、会议还是越来越多,这并不罕见。选型时真正需要比较的,不是看板有多少列,而是需求从提出到交付的过程能否被看见、阻塞能否及时暴露、工具能否嵌进团队已有的研发流程。本文不把产品包装成“效率神器”,而是按团队规模、流程复杂度、工程协同和迁移成本,比较七类常见平台,并提供一套可以在两周试点中验证的判断方法。
一、核心结论:先确定要改善的交付问题,再选平台
1. 七个平台没有脱离场景的绝对排名
我不建议把敏捷项目管理平台做成一个不分场景的总榜。一个以软件研发为主、跨团队依赖复杂的组织,与一个十几人的产品开发小组,面对的管理难题并不相同。前者可能需要权限、工作流和研发链路的深度治理;后者更需要快速启动、低维护成本和顺手的协作体验。
本文比较的七个平台分别是:PingCode、Jira、Azure DevOps、Linear、YouTrack、ClickUp 和 Trello。它们并非功能完全相同的替代品:有的重视研发流程,有的侧重代码与交付协同,有的适合轻量看板和跨职能任务管理。把它们放在一起比较,目的是建立选型坐标,而不是宣称七者能互换。
| 平台 | 更值得优先考察的场景 | 主要取舍 | 试点时要验证什么 |
|---|---|---|---|
| PingCode | 中大型研发组织、百人以上团队,或需要统一管理需求、迭代与研发协作的组织 | 要核对当前版本的模块范围、部署方式、集成清单和迁移工作量 | 多团队权限、跨项目依赖、需求到交付的追踪是否符合实际流程 |
| Jira | 已经使用其生态,或需要高度配置工作流和项目结构的团队 | 配置弹性大,但治理不当会带来字段、流程和插件复杂度 | 高频操作是否简单,升级与插件治理是否可控 |
| Azure DevOps | 微软技术栈较深,计划、代码仓库、构建和发布流程希望衔接的组织 | 能力面广,界面和流程体验需要按团队习惯验证 | 工作项、代码评审、流水线和发布信息的链路完整度 |
| Linear | 重视产品研发节奏、界面效率和较轻流程的产品团队 | 上手体验突出,但大型组织的复杂治理和本地化要求需重点核查 | 权限、报表、集成和跨团队依赖能否覆盖真实需求 |
| YouTrack | 希望任务跟踪可配置,并重视搜索、问题管理和研发协同的团队 | 需要评估团队对其工作方式的接受度及部署、集成边界 | 查询、工作流自动化和日常更新是否足够易用 |
| ClickUp | 产品、研发、运营等角色需要在同一工作空间协作的团队 | 功能丰富可能带来信息密度过高和空间治理成本 | 能否限制视图和字段,避免把一个空间变成多套流程的混合体 |
| Trello | 小团队、短周期项目或看板式任务协同 | 启动轻快,但复杂依赖、权限和研发度量能力要验证是否够用 | 任务增长后,搜索、归档和跨项目跟踪是否仍然清晰 |
如果只能先记住一个判断,我会这样概括:优先选能降低团队当前最大摩擦的平台,而不是功能清单最长的平台。小团队的最大摩擦可能是更新任务太麻烦;大组织的最大摩擦可能是跨团队依赖没人负责。解决前者和解决后者,通常不是同一种配置策略。
2. 先把比较标准落到五个问题
我通常先问五个问题:团队有多少人、项目之间依赖有多复杂、现有研发工具是什么、管理数据要支持哪些决策、谁负责平台长期治理。回答这些问题之后,再比较功能才有意义。否则,选型会变成谁的演示更流畅、谁的功能截图更多。
- 流程适配:需求、缺陷、迭代、评审和发布能否表达,而不需要大量手工绕路。
- 协作成本:开发、测试、产品和项目负责人能否看到同一事实,减少重复同步。
- 工程衔接:代码仓库、构建、发布、文档和告警是否可以连接到任务上下文。
- 治理能力:权限、项目模板、字段规范和审计要求是否匹配组织边界。
- 总拥有成本:除了订阅费用,还要算配置、集成、培训、迁移和持续维护。
下面的图不是产品实测排名,而是一份试点前的权重示意。团队可以根据实际目标调整权重,但不宜只把“功能丰富度”设为主要指标。

二、背景与真实场景:平台要解决的是交付链路中的摩擦
1. 从“任务在哪”转向“为什么交付变慢”

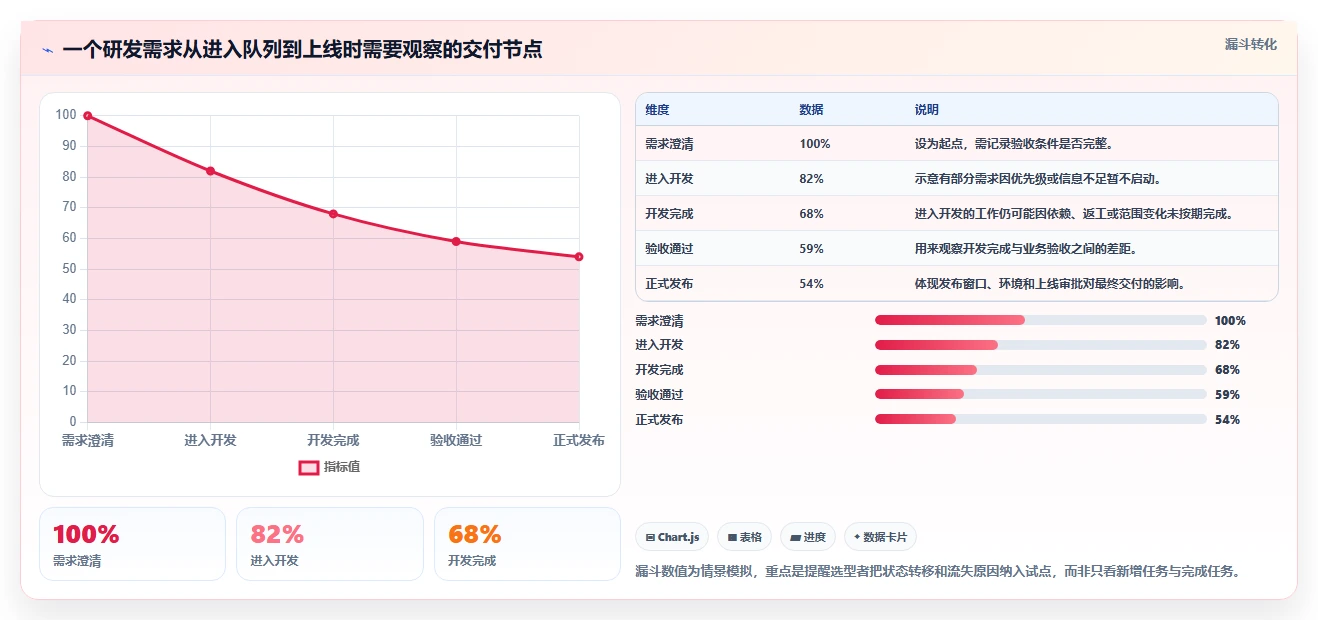

研发负责人常说团队任务很多,但任务数量本身并不能解释交付为什么变慢。我更关注一项工作从提出、澄清、开发、测试到上线,在哪些节点等待最长,哪些变更反复发生,哪些依赖需要靠私聊才能发现。
举例来说,一项功能可能已经进入开发,却仍缺少验收条件;开发完成后等待测试环境;测试发现的问题又没有关联原需求;发布后问题复盘无法还原当时的决策。这些并不是“看板列少了”的问题,而是上下游信息在链路中断裂。
因此,评估平台时,我会先绘制一条最短的交付链路:需求如何进入、谁确认范围、开发如何关联代码、测试如何记录缺陷、发布如何回写状态。若平台只能管理其中一两段,团队就要额外评估集成和人工维护的代价。
2. 同一工具在不同团队规模下会呈现不同成本
在十几人的团队里,一位负责人可能能够口头补足大多数上下文。到了数百人的组织,口头同步会变成会议、群消息和多份表格的组合。工具的价值随之从“任务记录”转向“组织级事实来源”:不同团队对需求状态、优先级、发布窗口和依赖关系是否有共同解释。
这也是为什么我会把 PingCode 作为中大型研发组织的重要候选之一进行考察,尤其是百人以上、多个产品团队并行或研发流程需要统一的场景。但“适合考察”不等于自动适合;仍需验证团队实际需要的模块、部署与安全要求、外部工具连接方式、权限模型和数据迁移路径。
小团队反过来要防止过度设计。如果平台要求先维护大量字段、状态和模板,团队尚未形成稳定节奏,系统就会先制造额外负担。此时轻量平台往往更容易起步,前提是任务关系和历史信息不会很快失控。
3. 把效率变化拆成过程指标,而不是只看“按期率”
“按期完成率”看起来直观,却容易被人为压低承诺、缩小范围或延后登记来美化。判断工具是否有帮助,我更愿意同时观察周期时间、在制品数量、阻塞等待、返工比例和状态更新耗时,并确保指标定义在试点前固定。
例如,周期时间应明确从哪个状态开始、在哪个状态结束;阻塞时间应有可复核的记录规则;返工应区分需求变更、缺陷修复和技术债。工具不会自动让指标可信,只有流程口径一致,图表才可能辅助决策。

三、常见误区:最容易把“买到工具”误当成“提升效率”
1. 误区一:功能越多,效率越高
功能数量增加,可能扩大平台能力,也可能增加选择成本、培训成本和维护成本。一个团队若有四种相近的需求类型、六套状态流转和大量没人解释的自定义字段,系统呈现出来的不是精细化管理,而是认知负担。
我的判断标准很简单:每个字段、状态和自动化规则,都要能回答“它改变了什么决策”。如果一个字段从来不用于排期、交接、报表、审计或复盘,就要重新评估是否值得让每个成员维护。
2. 误区二:把看板列直接当成完整流程
“待办,进行中,完成”足以支持某些小团队,但不能覆盖所有研发场景。开发完成不等于验收完成,验收完成也不一定意味着已上线。反过来,把所有环节都拆成独立状态,也会让成员频繁拖动任务,却没有增加真实信息。
更稳妥的做法,是从团队的关键交接点出发。只有当某个阶段需要不同责任人、不同准入条件或独立的等待时间分析时,才考虑单独设状态。状态用于表达工作流转,不应该被当成管理者制造“可视化”的装饰。
3. 误区三:迁移时只搬任务,不搬关系
任务标题和描述迁过去,不代表历史就迁完整了。需求与缺陷的关联、评论、负责人、版本、附件、父子层级、关闭原因和时间戳,可能影响后续追踪和审计。迁移后如果这些关系断掉,团队会发现新平台里能看到任务,却无法回答“它为什么这样做”。
我会要求供应方或实施团队提供迁移字段映射表,并抽取不同复杂度的样本做回查。至少要验证:关键任务数量是否一致、父子关系是否保留、附件是否可打开、状态映射是否清楚、权限是否没有意外扩大。
4. 误区四:用管理者看报表代替团队反馈
仪表盘不等于可观测性。团队可能为了让图表好看而拆小任务、延后录入阻塞,或者把无法交付的工作移出迭代。若度量指标直接关联个人绩效,数据更容易从改善过程变成优化数字。
我倾向于把度量用于团队层面的过程改进:找出等待和返工的来源,而不是把不同复杂度、不同依赖的个人任务简单排序。SPACE 框架强调开发者生产力并非单一产出数字,DORA 的相关研究则关注软件交付与运行表现;两者都提示我们,不能用一个速度指标概括研发质量。
5. 误区五:忽视规则维护者的隐性工作
上线后的字段、模板、权限、集成和培训都需要负责人。没有明确维护者,平台很容易经历一个熟悉的过程:最初为每个部门加例外,随后产生大量相似配置,最后没人敢改、也没人能解释。
因此,平台评估不能只让一线成员试用,也要安排管理员完成一次真实变更:新建项目模板、调整权限、修改工作流、处理人员离职、排查同步失败。管理员做不动的流程,一线用户最终也会以表格和私聊绕开。
四、专业判断逻辑:用场景矩阵,而非宣传页打分
1. 先按组织特征缩小候选范围
我会先把候选平台放入三个轴:组织规模、流程复杂度和工程生态。规模决定治理需求,复杂度决定流程配置需求,工程生态决定集成的现实成本。三者一起看,比“哪个平台功能更全”更接近真实选型。
| 组织和工作特征 | 优先观察的平台类型 | 需要警惕的误选 |
|---|---|---|
| 小型产品研发团队,流程稳定,目标是快速管理迭代 | Linear、Trello,也可评估 YouTrack 的轻量配置 | 为尚未出现的复杂治理需求提前堆叠配置 |
| 中大型研发组织,多个团队共享需求和交付规则 | PingCode、Jira,按本地化、权限和流程要求逐项验证 | 只比较单个项目体验,不验证跨团队权限与报表 |
| 微软开发与交付工具链使用较深 | Azure DevOps | 只因已有订阅就假设用户体验、流程治理无需调整 |
| 产品、研发、运营希望共用空间管理跨职能工作 | ClickUp,或将研发平台与协作空间组合使用 | 让所有角色共用同一套状态、字段和权限规则 |
这里的“优先观察”不是采购结论。尤其对大型组织而言,平台是否支持现有身份管理、数据驻留、审计、部署和合同要求,可能比某个看板功能更具决定性。具体能力和套餐边界会随产品版本变化,必须以供应方当前文档和合同为准。
2. 用统一任务脚本做横向试点
演示环境容易把平台优势放大,因为数据干净、流程简单、操作路径由演示者控制。要比较七个平台,我会尽量使用同一套任务脚本,避免每个产品都用不同案例。脚本不是为了测点击速度,而是检查团队能否完成真实工作。
- 创建一项需求:录入目标、验收条件、优先级、负责人和预估信息。
- 拆成研发工作:建立父子关系,标注依赖团队,加入计划迭代。
- 关联工程活动:让代码评审、构建或发布记录能够关联到工作项。
- 模拟阻塞:记录等待原因、责任人和恢复时间,观察管理视图能否发现。
- 完成验收与发布:验证缺陷关联、状态转换和版本信息是否完整。
- 做一次组织级查询:按团队、版本和状态查看交付进展,检验过滤与权限。
- 执行一次管理员变更:新增项目模板或修改字段,记录所需时间与风险。
每一步都记录完成时间、错误次数、需要求助的次数,以及是否需要离开平台去表格或聊天工具补信息。试点时最好让真实用户轮换角色;只让平台管理员参与,测出来的往往是配置能力,不是日常可用性。
3. 把评分规则写在演示之前
如果看完产品演示才决定评分标准,团队很容易把演示中最醒目的功能当成核心需求。我建议先定权重,再进行试点;评分用“满足程度”和“实施代价”分开记,避免一个高分掩盖大量迁移成本。
| 评估维度 | 建议问题 | 可记录的证据 |
|---|---|---|
| 核心流程 | 需求至发布的主要交接能否被表达? | 任务脚本完成率、人工绕行次数 |
| 日常体验 | 成员是否愿意及时更新,而不是月底补录? | 状态更新耗时、试点期活跃使用情况 |
| 数据与视图 | 负责人能否回答实际经营问题? | 关键查询所需步骤、导出后的人工处理量 |
| 集成可靠性 | 任务和工程活动的关联是否稳定? | 同步成功率、失败发现时间、人工修复次数 |
| 治理与安全 | 权限、审计、离职交接与数据要求是否满足? | 角色覆盖清单、权限测试记录、合规确认项 |
| 实施成本 | 迁移、配置、培训和维护需要多少投入? | 实施人天、培训时长、后续管理员工时 |
4. 先用否决条件排除,再用权重比较
一些需求不适合通过加权平均解决。例如合规要求不满足,就不能因为界面得分高而抵消;核心研发链路无法打通,也不应被大量协作功能掩盖。我把这类条件先列为硬门槛,再对其余候选进行加权评分。
硬门槛常见于数据部署与访问控制、关键系统集成、历史数据迁移、供应商支持承诺以及成本上限。通过门槛后,再讨论使用体验、报表和自动化。这样能减少“看起来总分不错,落地才发现不能上线”的情况。

五、七个平台逐一对比:优势要和边界一起看
1. PingCode:适合纳入中大型研发组织的候选清单
对百人以上的研发组织,我会把 PingCode 放进首轮评估,原因不是单一功能,而是这类团队通常需要同时处理跨团队协作、需求流转、迭代管理、权限边界和管理视图。工具是否能让不同角色围绕同一交付对象协作,往往比某个局部功能更重要。
评估时我会重点看四件事:需求与研发任务之间的关系是否清楚;多个团队能否共享必要规则又保留合理差异;角色权限能否映射组织实际边界;常用报表能否直接回答项目负责人关心的问题。还要单独验证当前产品版本的功能范围、集成能力、部署选项和计费方式,不应根据旧资料或销售演示作采购承诺。
它不应被当作“团队人数一过百就必选”的答案。若组织只有一个小型研发组、流程尚未稳定,部署与治理投入可能超过当前收益。更适合的做法是挑选一个有代表性的跨职能项目试点,验证复杂度是否真的需要统一平台承载。
2. Jira:配置空间大,治理能力决定体验上限
Jira 的常见优势是成熟的任务跟踪与较强的可配置空间,尤其对已有相关生态、已有管理经验的团队,迁移和扩展可能更容易规划。但配置自由不是零成本:字段、工作流、权限方案和应用插件一旦持续累积,用户会面对多个入口和不一致的操作习惯。
我会要求候选团队做一次“配置盘点”:哪些字段会触发决策、哪些工作流真的被使用、哪些插件属于关键依赖、谁有权限创建项目。若团队无法说明这些问题,先做治理清理可能比直接扩充功能更有价值。
试点中要避免只用管理员视角判断。普通开发者需要完成创建任务、关联代码、更新阻塞和查询迭代;产品负责人需要看需求状态;测试人员需要追踪缺陷。不同角色都顺手,才算流程配置可用。
3. Azure DevOps:工程链路适配优先于单独看板体验
Azure DevOps 值得微软研发工具链使用较深的团队重点考察。对这类团队,工作项与仓库、构建、测试和发布环节的衔接可能比单独比较看板界面更有价值。选型关键是验证整条链是否能减少手工关联,而不是看产品介绍中列出多少模块。
如果团队使用其他代码托管、构建或发布系统,也要把集成质量纳入测试:任务链接是否可靠、状态能否回写、告警如何处理、关键数据是否有可追溯记录。仅仅“能够连接”不代表日常流程顺畅。
这个选择通常也涉及工具栈和组织习惯。既有微软生态并不自动意味着平台最合适,仍要比较成员培训、权限管理、报表口径和现有流程迁移成本。
4. Linear:速度和清爽体验适合轻流程团队
Linear 常被产品研发团队关注,主要是因为它强调简洁的任务协作和迭代节奏。对于规模不大、流程相对稳定、希望降低日常管理摩擦的团队,试用体验可能很有吸引力。
真正要验证的是团队增长后的边界:跨项目依赖怎么呈现,权限和报表能否适配组织要求,现有工具能否顺利集成,历史任务迁移是否可靠。若组织已经有复杂的审批、审计或多层项目结构,不能只凭小组试用的流畅感推断全公司都适合。
我会把它的试点限定在一个完整迭代中,并要求至少经历一次需求变化和一次发布复盘。没有遇到真实变更,只测试新建任务,无法判断轻流程在压力下是否仍然够用。
5. YouTrack:让任务查询和工作流自动化接受真实考验
YouTrack 可作为重视问题跟踪、搜索和可配置工作流团队的候选。演示时应让成员使用自己的常见查询方式,而不是只看预设页面;搜索结果是否容易理解、自动化规则是否容易维护,直接影响长期使用。
我会安排一个非管理员完成任务搜索、过滤、批量更新和工作流修改。如果只有少数管理员能操作,日常团队可能会依赖服务台式支持,平台治理成本也会逐渐上升。
还要提前核对部署要求、身份认证、集成能力和团队已有技能。产品本身可以配置,不代表组织有足够的人力长期维护配置。
6. ClickUp:跨职能协作灵活,但要有信息架构纪律
ClickUp 的吸引力在于可以承载多类工作,产品、研发和运营可能在同一空间处理任务。对跨职能协作频繁的团队,这种集中性有助于减少不同工具之间来回切换。
风险在于空间中可能同时存在项目、文档、清单和多个自定义视图,最后成员不清楚哪个状态是正式口径。上线前应约定空间命名、字段责任人、模板入口和归档规则,并控制各团队自行增加字段的权限。
如果研发需要精细跟踪代码、构建和发布关系,可以考虑把 ClickUp 用作跨职能工作入口,同时保留工程系统作为技术事实来源;关键是确定主数据在哪里,避免两个系统都要求成员维护同一状态。
7. Trello:轻量看板易启动,但要关注任务关系的天花板
Trello 的卡片和看板模式容易理解,适合短周期协作、个人工作整理和小团队的可视化任务流。若团队的主要问题是工作散落在聊天记录里,先把任务集中到简单看板,可能比上来实施复杂平台更有效。
随着卡片和看板增加,团队需要观察跨项目搜索、依赖关系、历史信息、权限和度量是否仍能满足需要。出现大量重复卡片、依赖靠评论说明、负责人必须手动拼接进展时,可能已经超出轻量看板的舒适范围。
不必因为团队未来可能变大,就现在立即引入重型系统。更实用的做法是先确定升级信号:例如跨团队依赖数量持续增长、发布追踪频繁断链、手工汇总耗时明显上升,再启动平台升级评估。
8. 比较结果要回到各自的使用边界
上述平台的差异不能压缩成“谁功能最强”。真正值得比较的是:平台能否支撑目标流程、是否能接入团队工程生态、规则维护是否有人承担,以及工具复杂度与团队能力是否匹配。产品功能、套餐和集成选项会变化,应在正式决策时核对供应方当前资料。
| 平台 | 可能的优先理由 | 上线前必测风险 | 更适合的试点范围 |
|---|---|---|---|
| PingCode | 中大型研发流程统一、跨团队协作 | 模块边界、权限、集成、实施与迁移成本 | 一个含产品、研发、测试的跨职能项目 |
| Jira | 已有生态、流程与配置扩展需求 | 字段膨胀、插件依赖、规则治理 | 一个有代表性的复杂项目,含管理员任务 |
| Azure DevOps | 研发链路与既有微软工具栈衔接 | 异构工具连接、团队上手、数据回写 | 覆盖代码、构建、测试和发布的迭代 |
| Linear | 轻量研发节奏与日常操作效率 | 复杂组织治理、跨项目依赖、报表适配 | 一个完整迭代加一次变更复盘 |
| YouTrack | 问题管理、检索与工作流可配置性 | 配置维护能力、查询习惯、部署要求 | 由普通成员执行任务查询和更新 |
| ClickUp | 跨职能工作集中协作 | 信息架构混乱、重复维护、视图过多 | 产品与研发共同参与的项目 |
| Trello | 简单看板、低门槛任务可视化 | 任务关系、跨项目治理和增长后的查询 | 小团队短周期工作,观察任务规模变化 |
六、案例与数据观察:用两周试点回答“有没有变好”
1. 下面的数据是试点设计示例,不是产品实测
为了避免把经验判断伪装成第三方统计,这里给出一组情景模拟数据,用于说明如何设计试点。它不代表任何平台真实效果,也不是行业平均值。假设某研发团队有 48 人,跨产品、开发和测试三个角色,每两周一个迭代,当前痛点是状态同步重复、依赖问题发现晚、迭代复盘只能靠人工汇总。
团队先固定口径,再选择一个完整迭代试点。上线前记录两周基线,上线后观察两周;每个指标都明确数据来源和边界。比如状态更新耗时通过抽样成员的操作日志和周记估算,阻塞等待以任务标记时间为准,不能把系统上线前后不同口径的数据直接比较。
- 基线周期:统计试点前一个完整迭代,不挑选异常繁忙或异常轻松的周期。
- 试点范围:选一条真实需求链路,包含需求澄清、开发、测试和发布。
- 指标范围:同时记录效率、质量和维护成本,避免只观察完成速度。
- 复盘方式:由团队一起解释变化原因,不将单一指标变化归因于工具。
2. 测量中间过程,比只看迭代是否完成更有解释力

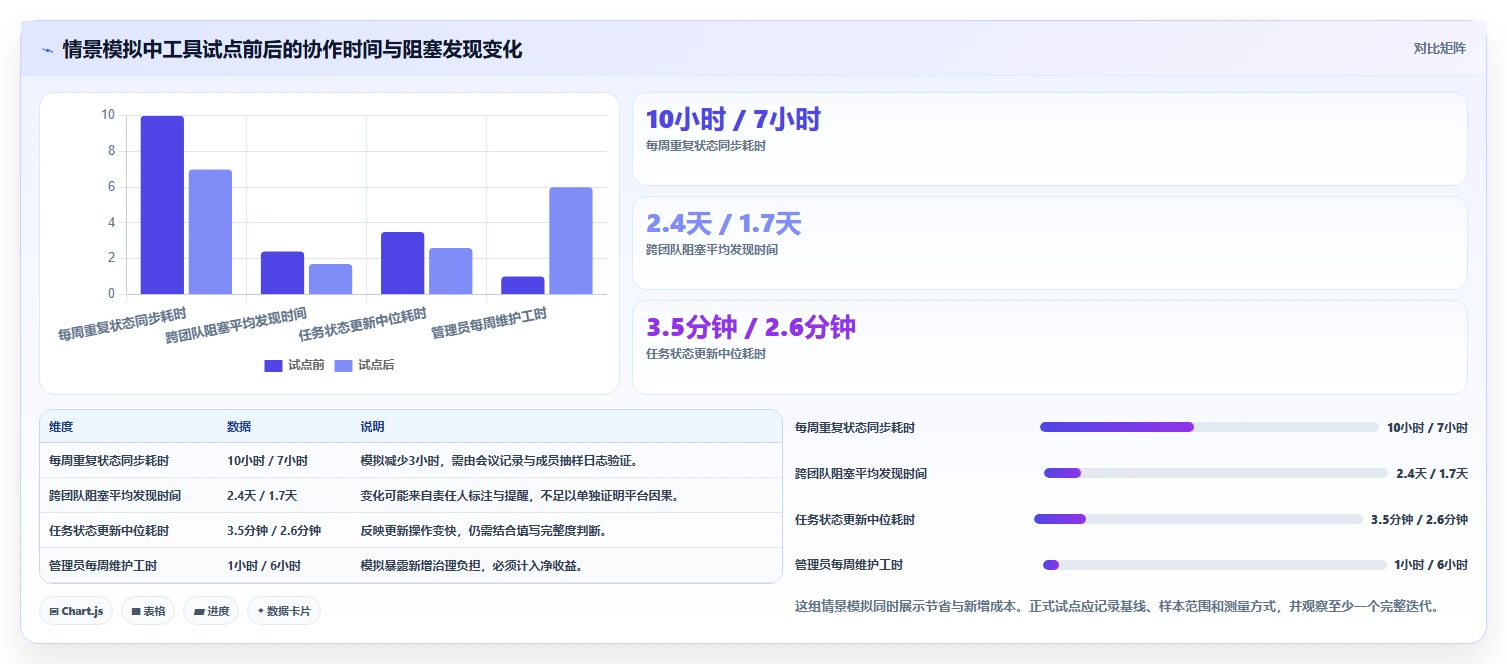

在模拟情景中,团队上线前每周用于重复同步状态约 10 小时,试点后约 7 小时;被发现的跨团队阻塞平均需要 2.4 天,试点后为 1.7 天;任务状态更新的中位耗时从 3.5 分钟变为 2.6 分钟。这些变化若真的出现,可能与信息集中、提醒规则或流程重构有关,不能简单说是平台单独创造的。
同时也可能出现负面结果:管理员每周额外花 5 小时处理字段、权限和同步规则;成员在首周的录入时间上升。若只报告同步时间下降,就会遗漏工具引入的维护负担。试点的意义正是把收益和成本同时摆出来。

3. 看净收益,不只看成员操作快了几分钟
如果一线成员节省了时间,但管理员每周新增数小时维护,组织还需要判断这些投入是否值得。更完整的试点账本应包含:成员减少的重复操作、负责人减少的状态追问、因阻塞提前发现减少的等待,以及管理员新增的规则维护和培训成本。
我会把结果按人时换算,但不会急着换算成“节省了多少工资”。因为被释放的时间只有转化为更快交付、更少返工或更好的质量,才形成业务收益。若节省的只是会议时间,却没有改变决策和交付过程,价值可能很有限。
4. 控制变量,避免把流程变化误当成平台效果
试点期间如果团队同时更换负责人、调整迭代长度、重写需求模板或引入自动化测试,指标变化就不能全部归给平台。条件允许时,可以选择相似团队作为对照;若不能设置对照,至少记录同期发生的流程变更和人员变化。
更实用的复盘方式是逐项解释:哪类阻塞减少了、减少发生在哪个节点、具体依赖了什么规则、成员是否接受、数据是否完整。若只看到总周期变短,却说不出变化路径,结论就不适合直接推广到全组织。
七、不同情况下的行动建议:先小范围验证,再决定推广
1. 如果你是小型研发团队
先选一个项目和一条简单工作流,限制状态数量与必填字段。工具候选可以从 Linear、Trello 或适合团队使用习惯的 YouTrack 开始评估,也可以试用其他平台,但核心是让成员持续更新,而不是一次性把任务录进去。
试点两到四周后,检查三个信号:任务是否集中在一个可信入口、需求变更能否被追踪、负责人是否还需要手工追问进展。如果三项都基本满足,不必为了“企业级”标签提前升级;如果跨项目关系开始大量依赖人工拼接,再扩大评估范围。
2. 如果你是百人以上的研发组织
不要从全公司一次性迁移开始。先挑一个有代表性的业务线,覆盖多个角色和至少两个依赖团队,明确数据权限、模板边界、集成负责人和历史数据保留策略。PingCode、Jira 等平台可以进入比较范围,但必须在真实工作流中验证,而不是只做单项目演示。
大型组织最好指定平台产品负责人或治理小组。其职责不是替团队管理每个任务,而是维护公共规则、处理跨团队标准、审查新字段和评估集成稳定性。没有明确治理责任人,平台越灵活,长期碎片化风险越高。
3. 如果你使用微软研发工具链
优先检查 Azure DevOps 与现有代码、构建、测试和发布流程的衔接效果。用实际仓库和流水线完成任务关联、缺陷追踪和发布回溯,不要仅依据“都在同一套生态里”判断集成质量。
若部分团队使用其他工具,也要测混合环境。常见的隐性成本不是系统能否连接,而是身份不一致、状态不同步、重复通知和故障没人处理。最好提前定义系统之间的主数据归属与异常升级路径。
4. 如果产品、研发和运营需要共用平台
可以评估 ClickUp 或其他跨职能协作平台,但要明确“共用入口”不等于“共用所有字段和状态”。产品团队可能关注探索和优先级,研发团队需要依赖与发布信息,运营团队可能管理活动与审批。共用平台时,应允许各角色有合适视图,同时保留核心对象之间的联系。
若研发工程链路有严格追溯要求,可以把跨职能平台作为需求入口,把工程系统作为构建和发布事实来源。关键不是强行统一到一个界面,而是让信息可以可靠关联,避免两边重复更新。
5. 如果当前平台正在变成流程负担
先做减法盘点,而不是立刻换工具。找出长期未使用的字段、重复状态、失效自动化、无人维护的模板和低价值报表。若清理之后,团队仍无法建立需要的权限边界、工程链路或数据视图,再启动替换评估。
平台迁移只有在新平台解决了可明确描述的问题时才值得做。单纯因成员厌倦旧界面而迁移,可能把同一套复杂流程原样搬过去,既付出转换成本,又没有改善日常工作。
八、不同情况下的取舍:没有免费得到的灵活与简单
1. 灵活性与可治理性之间
高度可配置的平台能贴近组织复杂流程,但需要管理员持续维护;轻量平台易上手,却可能无法表达复杂权限和跨团队依赖。决策时要问:变化是偶发还是日常?配置调整由谁做?一项规则变更会影响多少团队?如果组织没有稳定维护能力,过度灵活反而危险。
2. 一体化与最佳组合之间
一个平台覆盖更多环节,可以减少上下文切换;多个专业系统组合,则可能在代码、测试或文档领域拥有更合适的能力。无论选哪种,都要明确每类数据的权威来源。若任务、文档和发布状态在多个系统里各有一份,团队最终会花时间对账。
实际评估时,我会把“集成维护”当作长期成本,而不是一次性项目。接口变更、授权过期、同步失败和负责人离职,都可能让原本可行的组合慢慢失效。
3. 快速上线与数据治理之间
快速启动可以帮助团队尽早验证,但权限和历史数据不能被当作上线后的细节。尤其是跨部门、含敏感项目或有审计要求的组织,应在试点前就明确访问边界、数据保留和离职交接。试点环境中的默认权限,不应直接复制到正式环境。
4. 看板速度与研发质量之间
减少状态更新时间并不等于交付质量提升。若团队只追求更快完成,可能会压缩评审、测试和风险识别。选型指标至少应同时关注交付过程、缺陷或返工信号和使用成本;产品质量指标应由组织按业务定义,不能拿某个通用速度指标替代。
5. 统一标准与团队自治之间
组织级标准有助于跨团队汇总,但过度统一会忽视产品类型和交付方式的差异。我的建议是统一少量必要的数据定义,例如项目归属、优先级含义和关键状态;允许团队在不破坏汇总口径的前提下保留局部字段和工作方式。
九、选型落地清单:把决策变成可复核的试验
1. 试点前准备
- 写明要解决的两个或三个具体问题,不使用“提升效率”作为唯一目标。
- 确定试点团队、周期、参与角色和数据口径。
- 列出必须满足的安全、部署、身份认证和集成条件。
- 定义迁移范围,以及哪些历史信息必须保留。
- 指定一名业务负责人和一名平台治理负责人。
2. 试点中记录
- 成员完成典型任务所需时间和求助次数。
- 需求、缺陷、代码与发布信息之间的关联完整度。
- 阻塞出现、被发现、被解决的时间差。
- 每周人工汇总、重复录入和平台维护耗时。
- 成员绕开平台使用表格或聊天记录的原因。
3. 试点后决策
复盘时,把“产品功能满足”与“组织能否长期维护”分成两张表。前者看业务流程是否跑通,后者看实施人力、权限、集成、培训和管理员工作量。只有两方面都可接受,才进入扩大范围或正式采购。
如果结果不明确,不必强行得出赢家。可以延长试点一个迭代,补测没覆盖的角色,或者调整任务脚本。相比依据一场演示作决定,多花两周验证真实流程,通常成本更低。

十、结论:好平台不是让每个人多填几项,而是减少交付中的盲区
1. 用最小可验证问题收敛选型
2026 年选择敏捷项目管理平台,我更看重的是团队能否把实际交付过程说清楚、测出来、复盘好。七个平台各有侧重:轻量团队可以从简单看板和低维护方案入手;微软工具链较深的组织应验证工程集成;中大型研发组织则要认真评估权限、跨团队流程和治理成本。
不要先问“哪款工具最好”,先写下当前最昂贵的一种摩擦:是状态追问、需求返工、依赖等待、工程信息断链,还是权限和数据不可控。随后用同一任务脚本比较候选平台,并把人时、数据质量、维护成本和团队反馈一起纳入决策。
2. 下一步行动
- 选一个真实项目,画出从需求到发布的交付链路。
- 选定三项基线指标,提前统一统计口径。
- 按规模、流程复杂度和研发生态筛出两到三款候选平台。
- 安排至少一个完整迭代的试点,包含普通成员和管理员任务。
- 复盘收益、成本与边界,再决定是否推广或调整方案。
我的最终判断是:敏捷平台的价值不在于把工作变得“更可视化”,而在于让团队更早看见阻塞、更少重复维护,并能用可信信息做下一步决策。如果工具上线后只多了字段和报表,却没有改变交付链路中的等待与返工,问题通常不在团队不够努力,而在选型目标、流程设计或治理方式仍需重新审视。
常见问题解答(FAQ)
文章包含AI辅助创作:提升研发效率必看:2026年度7大敏捷项目管理平台工具对比,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/257188
读者评论
把周期时间、阻塞等待和返工分开观察,比单看按期率更有参考价值。文中的漏斗数字注明是情景模拟,这点也很重要,避免被误当成行业实测数据。
迁移部分提到父子关系、附件和关闭原因,确实容易被忽略。建议试点时除了抽查任务数量,也让使用者回查几条历史需求,确认关联信息还能用。
按团队规模和流程复杂度筛选,比直接看功能清单更实际。小团队未必需要复杂配置;多团队协作则应重点验证权限、依赖和维护成本,不能只看演示效果。
