深圳市政务信息化项目选型,最容易犯的错误不是买贵了,而是把“项目管理平台”当成一套任务看板来采购:立项、预算、招采、建设、验收、运维各自有表格,平台上线后却仍靠人追材料、催节点、补审计记录。我的判断是,2026 年选平台,先别问它有多少功能,先确认它能否把项目全生命周期、跨部门协作、数据安全和可追溯责任放进一条可执行、可核验的链路里。
一、先讲核心结论:选平台,先选治理能力
1. 平台不应只是“任务管理软件”
政务信息化项目管理平台,至少要支撑从需求提出到项目退出的完整过程。它需要让预算、方案、采购、合同、进度、变更、测试、验收、资产和运维之间形成明确关系,而不是把这些环节拆成互不相干的台账。
如果一个系统只能展示甘特图、派发任务、汇总百分比,却不能回答“这笔预算对应哪个建设范围”“这个变更谁批准、影响了哪些验收项”“验收材料是否与合同交付物一致”,它解决的是表面协作,不是项目治理。
2. 先过硬门槛,再谈功能丰富度
我建议把选型分成两层。第一层是准入门槛:部署边界、数据分类分级、身份认证、权限隔离、日志留存、接口安全、国产化适配要求以及采购合规。第二层才是流程适配、报表、易用性、扩展能力和服务质量。
硬门槛不通过,功能评分再高也不应进入最终排序。例如,产品演示中能快速生成漂亮驾驶舱,却无法说清数据存储位置、备份策略、日志导出方式和管理员越权控制,不能用“后续定制”把风险暂时盖住。
3. 先把评估对象说清楚
“深圳市政务信息化项目管理平台”可能指市级统一管理系统,也可能是某个区、部门或建设单位内部使用的项目管理工具。两者的用户规模、共享边界、审批权责和接口约束并不相同。
立项选型前,应写清建设主体、管理对象、用户角色、数据范围、部署方式、采购范围和与既有系统的关系。对象定义不清,后面就容易把内部协作需求误写成全市统一平台要求,或者把跨部门审批误交给一个工具自行决定。
| 决策问题 | 需要的证据 | 不应接受的替代说法 |
|---|---|---|
| 系统管理哪些项目 | 项目目录、纳入规则、项目阶段定义 | “以后可以都放进来” |
| 谁对数据负责 | 数据责任人、维护频率、校验规则 | “系统会自动保证数据准确” |
| 平台如何连接现有系统 | 接口清单、字段映射、失败补偿机制 | “接口都能做,实施时再说” |
| 如何证明项目完成 | 交付物清单、验收标准、留痕方式 | “进度显示百分之百就算完成” |

二、深圳政务项目的真实复杂度:难点在协同边界
1. 同一项目可能面对多套管理语言
政务信息化项目通常不只涉及建设单位和供应商。业务部门关心需求是否落地,信息化管理部门关心规范与架构,财务人员关注预算与支付,采购和合同管理人员关注程序与履约,运维团队关注资产、账号、故障和服务交接。
这些角色使用的词可能相同,含义却不同。“已完成”对开发团队可能意味着代码已提交,对业务部门可能意味着功能可用,对验收人员则可能意味着证据齐备、测试通过且缺陷已按约定处理。平台应支持把状态定义清楚,而不是用一个进度字段掩盖分歧。
2. 跨部门流程不能靠“抄送更多人”解决
协同不是把每个人都拉进同一个群,也不是把审批环节无限增加。真正有效的流程要明确:谁发起、谁审核、谁会签、谁有最终决定权、超期怎样升级、人员变动后如何交接。

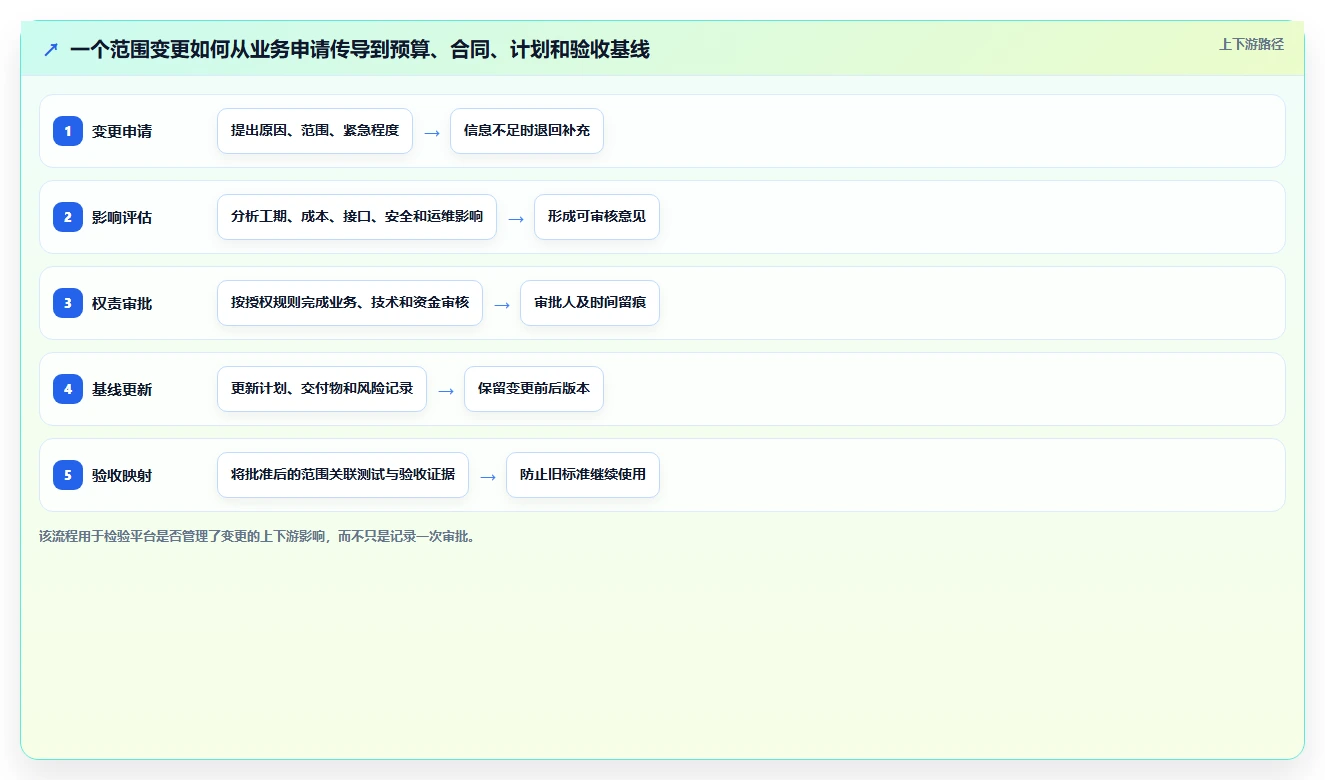

选型时,我会追问一个具体事项,比如范围变更:从申请到影响评估、预算确认、审批、合同处理、计划更新和验收基线调整,平台能否留下完整链路?若只有“上传变更单”这个动作,平台仍然没有管理变更。
3. 深圳本地环境要落到可核验的采购与部署条件
深圳项目团队应以采购文件、建设方案、主管部门要求和本单位制度为准,核对项目是否要接入既有政务云、统一身份认证、数据共享交换或安全管理体系。不要根据销售演示中“支持政务云”“支持国产化”的一句话直接判断适配完成。
需要在文件中写明支持的具体版本、部署边界、组件清单、资源需求、责任分工、验收证据和不满足时的处置方式。对于“兼容”一词,最好要求供应方说明在哪些操作系统、数据库、中间件和浏览器组合上测试过,测试结果如何留档。
4. 项目组合管理比单项目进度更能检验平台价值
单个项目看起来按期推进,不代表整体资源配置合理。项目组合视角需要识别跨项目依赖、共享接口、重复建设、预算执行偏差和关键人员冲突。若平台只能逐个项目填报进度,却不能从项目组合层面定位风险,管理者仍然只能靠人工汇总。
这也意味着平台的核心指标不能只选“项目完成率”。更有决策价值的指标包括关键里程碑偏差、未关闭高风险事项、变更对基线的影响、待验收交付物数量、外部依赖逾期时间和数据更新及时率。

三、选型中最常见的五个误区
1. 把功能清单越长,误当成适配度越高
采购调研中,功能项很容易堆到几十甚至上百条,但“有功能”与“能在本单位运行”不是一回事。一个模块可能只在供应方自有演示环境里可用,换成采购方的权限体系、字段口径、数据接口和审计要求后,就变成定制开发。
我更重视关键场景的完整性,而非菜单数量。挑三到五个高频且高风险场景,让候选平台现场演示从发起到闭环的全过程,要求使用接近真实的角色、字段、审批规则和异常情况。演示内容应形成记录,作为后续需求确认的输入。
2. 把“可配置”理解为“不需要实施成本”
可配置通常意味着部分流程、字段或规则可以通过后台设置调整,不代表没有实施工作。配置范围、修改权限、版本管理、测试责任和上线审批若未说清,所谓灵活性可能会转化为后期维护风险。
应要求供应方现场说明:哪些变更由业务管理员自行配置,哪些需要服务团队操作;配置能否先在测试环境验证;配置失误如何回退;升级后既有配置是否保留;谁负责检查配置变更是否影响其他部门。
3. 把“有接口”当成“可以互通”
接口联通不仅是网络能够访问。还要解决主数据来源、编码映射、字段解释、同步频率、重复数据、接口失败补偿、权限授权和异常告警。两套系统都能展示一个项目名称,不表示它们对“项目状态”或“预算金额”的理解一致。
建议先做接口盘点,明确每个数据项的权威来源和维护责任。对核心数据,应约定以哪个系统为准、冲突时如何处理、接口停摆后如何补传、补传是否保留原始时间戳。
4. 把仪表盘当作数据治理
仪表盘可以把数据画出来,却不能自动纠正项目负责人长期不更新、同一指标口径不一致、已结束项目仍显示进行中等问题。页面更漂亮,不等于管理质量更高。
每个指标都要有定义、分子分母、更新时间、数据来源、责任角色和异常处理规则。例如“按期完成率”究竟以合同日期、批准后的基线日期,还是最后一次变更日期计算?不同口径得出的数字可能差异很大。
5. 把一次性采购价格当成总成本

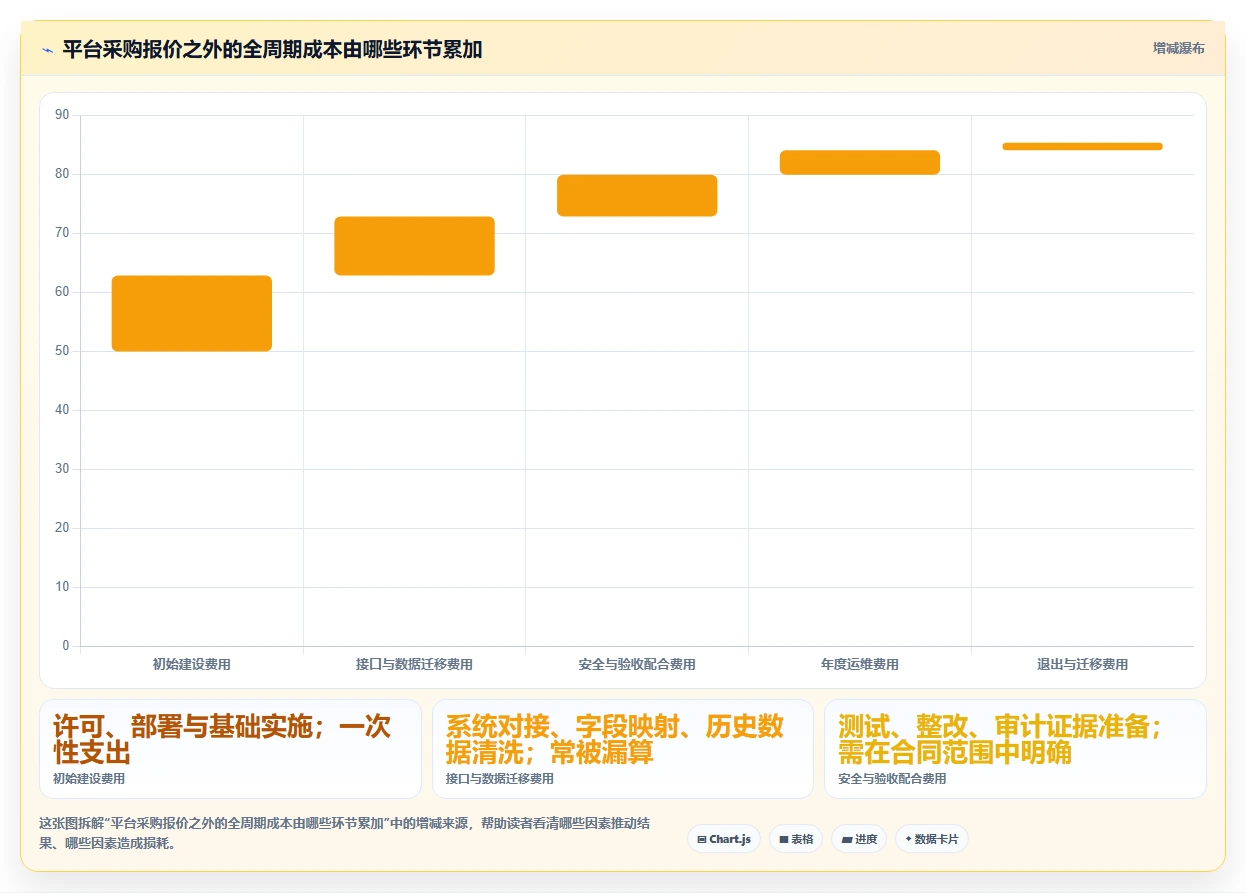

总拥有成本至少要考虑软件授权或服务费用、部署资源、接口开发、数据迁移、实施培训、安全测评配合、升级维护、备份恢复演练和退出迁移。低价方案如果把接口、历史数据处理和关键报表都列为后续增购,预算并不一定更省。
报价比较时,应把同一范围、同一服务年限和同一验收口径拉到同一张表。特别要区分一次性费用、年度费用、按用户或项目计费的费用,以及超出标准范围后的计费方式。

四、建立一套可落地的专业判断逻辑
1. 先做需求分层:必须满足、应当具备、可以后续建设
我建议把需求分为三档。“必须满足”包括合规、安全、核心流程闭环和关键数据导出;“应当具备”包括跨项目视图、可配置审批、风险预警和常用报表;“可以后续建设”则包括个性化驾驶舱、复杂预测分析和非核心自动化。
这种分层能防止采购团队把所有人的愿望都变成第一期范围。每一项需求都应写明使用角色、触发条件、输入数据、处理规则、预期结果和验收证据。只写“支持项目管理”“支持统计分析”,无法形成可测试的要求。
2. 用流程穿行测试,不用产品讲解替代验证
候选方案演示时,给供应方一份固定业务脚本,不要让演示完全按其准备好的产品路线走。脚本可包括立项登记、预算关联、采购结果录入、计划设置、周报更新、风险升级、变更审批、测试缺陷关联、验收归档和运维交接。
每个步骤至少观察四件事:谁有权限操作、数据是否自动传递、异常如何处理、事后能否查出责任与证据。供应方若需要切换后台、人工改库或临时用表格补流程,应明确记录,不能把这些操作当成平台原生能力。
3. 用分层权重避免“总分掩盖致命缺陷”

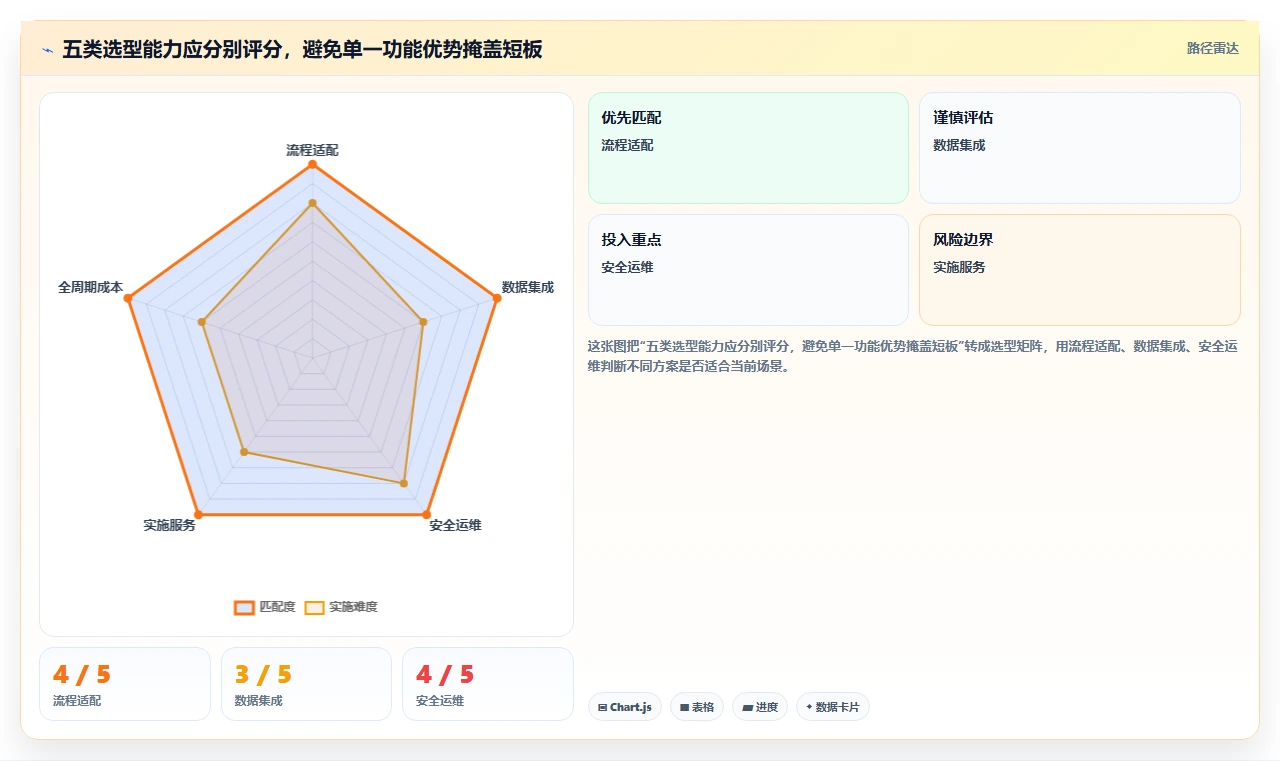

综合评分可以用于比较通过准入审查的方案,但不能用来抵消硬性风险。一个实用的评估结构,是先设否决项,再分别评价业务适配、集成能力、安全运维、实施服务和长期成本。权重由采购方结合项目规模与制度要求确定,不存在适用于所有单位的固定比例。
评分时应要求每个分数有证据:演示结果、测试记录、技术文档、服务承诺或报价条款。对“优秀”“完全支持”这类主观表述,应转换成可验证条件,例如“在指定测试环境完成某流程,日志包含操作者、时间、前后值并可导出”。
| 评价维度 | 核验问题 | 建议证据 | 典型风险 |
|---|---|---|---|
| 流程适配 | 关键阶段能否闭环,审批和变更能否留痕 | 脚本演示、流程配置记录、验收用例 | 流程依赖线下补单 |
| 数据与集成 | 主数据来源、接口异常和数据导出是否明确 | 接口清单、字段映射、异常处理方案 | 字段同名但口径不同 |
| 安全与运维 | 权限、日志、备份、恢复和升级如何执行 | 技术方案、测试报告、演练记录 | 依赖供应方口头承诺 |
| 实施服务 | 项目团队、响应方式、问题升级和知识转移是否明确 | 实施计划、人员安排、服务级别约定 | 上线后关键人员撤场 |
| 全周期成本 | 新增接口、扩容、升级和退出是否另行收费 | 分项报价、服务范围、退出条款 | 首期低价、后续持续增项 |
4. 把数据治理写进流程,而不是留给项目负责人自觉
项目字段应设置责任人、填报时点、校验规则和异常提示。例如,项目阶段变化时要求同步更新里程碑和交付物状态;合同金额与预算金额不一致时触发核查,而不是只在月末报表里发现差异。
还应检查历史数据导入。迁移前应统一项目编码、部门名称、状态枚举和日期格式;迁移后抽样核验关键字段与附件。若旧台账来源复杂,不要承诺一次性“全量无损导入”,应先试迁一批样本,再确定清洗工作量与验收边界。
5. 以退出能力衡量长期可控性
平台选型不能只讨论怎样上线,也要问怎样离开。采购合同和技术方案应明确项目数据、附件、流程记录、审计日志的导出范围、格式、时间要求、费用边界和协助责任。
如果关键数据只能通过供应方定制接口导出,或者导出后无法区分字段含义、版本与附件关联,系统就形成了不必要的依赖。可迁移性不是对供应方不信任,而是公共项目应当具备的持续管理能力。

五、案例与数据观察:用一个模拟场景检验闭环
1. 模拟案例:三个项目组共用一套管理流程
以下是用于说明选型方法的情景模拟,不对应深圳某个具体部门或真实项目。假设一个单位同时管理应用开发、数据治理和基础设施改造三类项目,参与者包括业务处室、信息化管理人员、财务、采购、承建方和运维团队。
初始状态下,项目组用共享表格跟进计划,采购和合同材料分散保存,周报通过邮件或即时通信工具汇总。管理人员每月需要人工核对计划与预算,遇到范围变化时,再逐个通知相关角色更新文档。
2. 不先算“节省多少人天”,先找重复劳动来自哪里
在这样的场景中,平台试点前的首要工作不是承诺立刻节省多少工时,而是记录重复填报、状态核对、材料追补和问题催办各自花了多少时间。否则,试点后的效率变化无法解释,也难以证明是平台带来的。
一个可操作的基线观察周期可以覆盖一个完整的月度管理周期,并抽取若干个具有代表性的项目。记录每次报表汇总耗时、材料补交次数、关键字段缺失数、逾期风险发现时间和跨系统重复录入次数。样本规模和观察时长应由项目方确定,不能把建议口径误当成行业平均值。
3. 试点要同时测量“平台使用”与“管理结果”
只统计登录人数,很容易把“有人打开系统”误认为落地成功。试点指标要同时覆盖使用质量与业务结果,例如按期更新率、关键字段完整率、风险从产生到登记的时间、变更审批留痕率、验收材料关联率,以及人工汇总耗时。
其中,更新率适合观察使用习惯,完整率适合观察数据可用性,留痕率适合观察治理闭环,人工耗时则反映流程成本。指标组合比单一“活跃度”更能说明平台是否改善管理。
4. 示例基线:用可复测数据替代宣传承诺
下面的数据是情景模拟的试点设计样例,仅用于说明如何设定观察指标。它不代表深圳政务项目的真实平均水平,也不能直接作为采购效果承诺。实际试点应先测出本单位基线,再约定合理目标和计算方法。

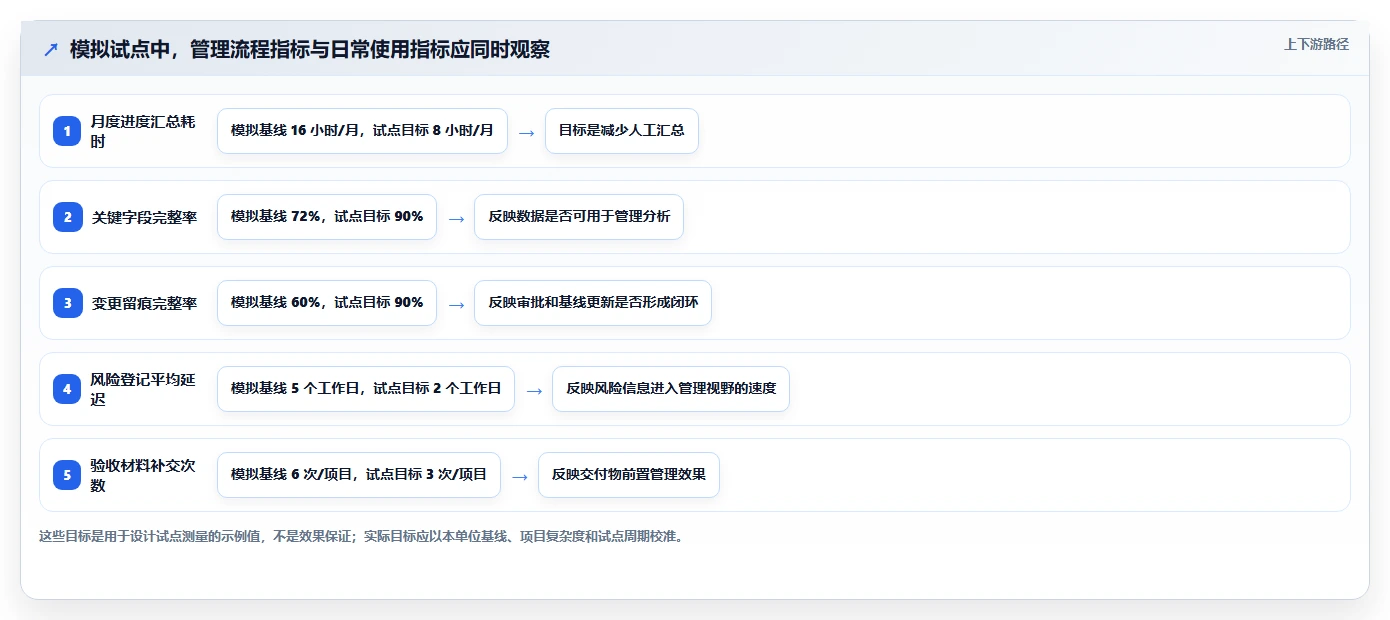

| 指标 | 模拟基线 | 试点观察目标 | 统计方式 |
|---|---|---|---|
| 月度进度汇总耗时 | 每月约 16 小时 | 降低至每月约 8 小时以内 | 记录汇总人员实际工时,不含项目执行工时 |
| 关键字段完整率 | 约 72% | 达到 90% 以上 | 已填且通过规则校验的关键字段数除以应填数 |
| 变更留痕完整率 | 约 60% | 达到 90% 以上 | 有申请、影响评估、审批和基线更新的变更数占比 |
| 风险登记平均延迟 | 约 5 个工作日 | 控制在 2 个工作日以内 | 从首次发现到进入风险台账的工作日数 |
| 验收材料补交次数 | 每个项目约 6 次 | 降低至每个项目约 3 次以内 | 按一次完整退回或补件要求计一次 |

5. 观察反例:指标变好,治理未必变好
如果上线后填报率迅速上升,但大部分字段由一名管理员代录,使用者并未在实际工作中完成审批和更新,数据质量可能只是表面改善。若风险登记延迟降低,却没有明确风险等级和升级责任,也可能只是把问题提早录进系统,却没有更早处理。
因此,试点复盘要抽查业务证据,而不只看系统报表。随机选择几条项目记录,核对其附件、审批时间、原始材料、变更前后版本和责任人;再访谈实际使用者,确认系统记录是否反映真实工作,而非为了完成填报任务而补录。
6. 用“能否复现”判断成效可信度
有效的试点结果应能由不同人员按相同规则复算。指标定义、数据来源、采样范围、统计时段和排除条件都要写下来。比如,暂停项目是否纳入按期完成率,供应方原因与业务方原因是否区分,节假日如何计算,都应提前约定。
当平台声称某项效率提升时,我会追问改善来自自动化、流程缩短、减少重复录入,还是改变了统计口径。能说明机制、提供原始记录、允许复核的结果,比一个看起来很大的百分比更有决策价值。
六、从立项到验收:建议按七步推进
1. 明确项目边界和责任人
先确定平台管理的是单个部门项目、某类专项,还是跨部门项目组合。同步明确业务负责人、信息化负责人、数据责任人、安全责任人、采购负责人和运维接收方,避免需求收集最后变成无人拍板的愿望清单。
2. 盘点现行流程与现有系统
访谈实际办理人员,收集表单、审批链、台账、报表和项目档案,记录哪些数据重复录入、哪些节点依赖线下沟通、哪些材料经常退回。并盘点现有身份、预算、采购、合同、资产和运维系统,确定数据权威来源和拟对接范围。
3. 建立需求追踪矩阵
将每项需求关联到业务角色、流程阶段、数据字段、风险、验收方式和优先级。需求有变化时保留版本记录,让业务方知道新增范围会带来什么成本、工期和维护影响,而不是到实施后才发现“原来还要做这一块”。
4. 完成合规与技术准入审查
依据项目适用的法律法规、国家标准、采购文件和单位制度,核验数据分类分级、个人信息处理、网络安全等级保护、访问控制、日志审计、备份恢复和部署条件。涉及的数据是否属于个人信息、重要数据或其他受约束类别,应由责任单位按实际场景判断,不宜泛化套用。
可参考的公开制度与标准包括《中华人民共和国网络安全法》《中华人民共和国数据安全法》《中华人民共和国个人信息保护法》,以及网络安全等级保护相关国家标准。具体适用条款、版本状态和项目要求,应以正式发布文本及主管部门要求为准;标准引用不能替代项目级安全评估。

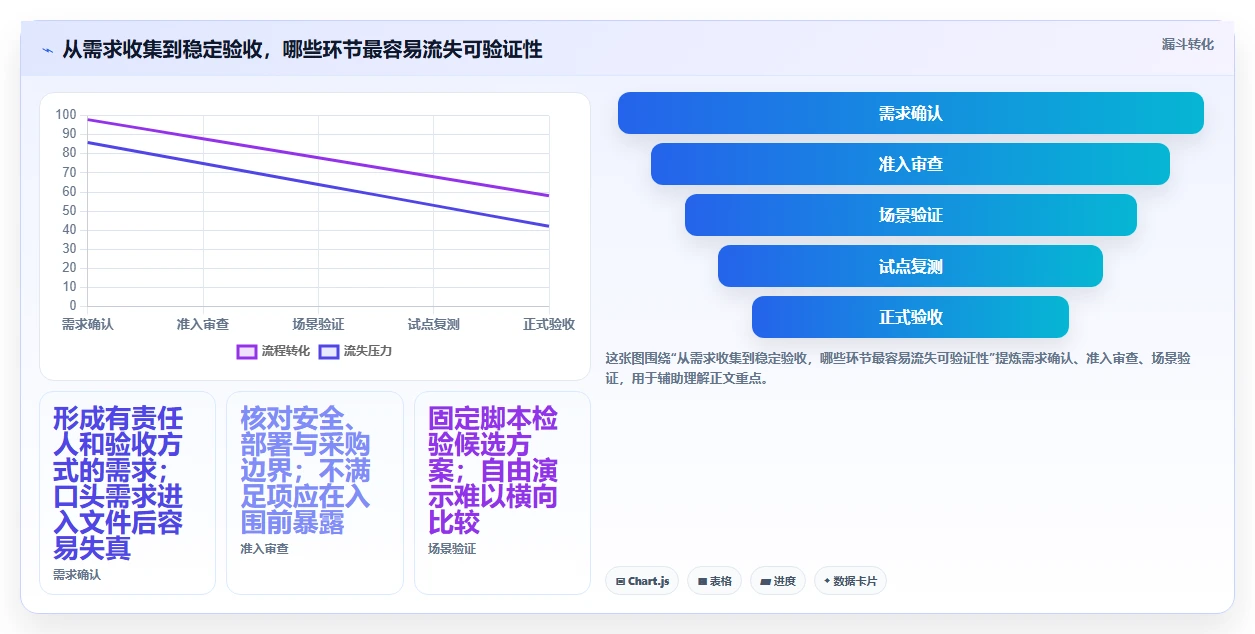

5. 组织同场景、同条件的候选方案验证
让候选供应方使用统一脚本、统一测试数据和相同的角色权限完成演示。每家都记录功能原生支持、配置实现、定制开发、人工绕行和无法支持五类结果。这样做比只看产品介绍会更公平,也更容易形成可执行的采购需求。
6. 设计小范围试点和验收计划
优先选取流程相对完整、参与角色足够、项目数量适中的试点范围。试点开始前测量基线,确定数据质量指标、安全检查点、用户培训安排、故障响应流程和退出条件。不要同时选最简单的项目来证明平台好用,也不要只选最复杂项目让试点必然失败。
7. 合同明确交付边界与移交内容
合同应尽量把功能范围、接口清单、数据迁移、部署配置、安全配合、测试验收、缺陷修复、培训、文档、运维响应和数据退出写清楚。验收标准不宜只写“系统上线运行”,应对应具体用例、性能条件、权限测试、日志审查、备份恢复验证及交付文档。

七、不同组织情况,行动建议应当不同
1. 市级或跨部门统筹项目
这类项目优先明确治理规则、数据标准、共享边界和统一身份体系,再讨论各部门流程差异如何映射。重点验证多层级权限、项目组合视图、跨部门依赖、统一指标口径和审计追溯。
不要把“全市统一”理解成所有部门只能使用完全相同的审批流程。更稳妥的设计是统一基础数据、通用阶段和关键控制要求,同时允许经过授权的差异化流程配置,并记录谁批准了差异。
2. 区级单位或部门内部项目
如果项目数量有限、现有制度明确,优先从流程闭环和数据规范入手,不必一开始建设复杂的项目组合分析能力。先让立项、变更、风险、验收和运维交接能够稳定执行,再逐步扩展统计看板。
此类单位尤其要警惕过度定制。若每个业务科室都要求单独一套字段、状态和报表,后续升级和培训成本会迅速上升。应先区分真正的制度差异和个人使用偏好。
3. 项目数量少、预算有限的单位
可以评估轻量化平台、现有政务协同能力或经批准的既有系统扩展方案,但要核实是否满足安全、权限、档案和数据导出要求。轻量不等于随意使用通用云端服务,更不等于把涉敏材料放入未经批准的环境。
如果当前主要痛点只是进度汇总,可以先规范项目编码、里程碑口径和月报模板,测量一段时间后再判断是否需要独立平台。明确“不采购”的条件,也是一种负责任的选型结论。
4. 数据和接口复杂的单位
把数据架构与接口治理提前到采购阶段。要求候选方案给出主数据模型、接口责任边界、同步机制、异常处理、数据校验和迁移策略。先围绕关键数据做接口验证,再评估扩大范围,避免系统上线后才发现编码无法匹配、历史数据不可用。
5. 现有系统已经很多的单位
优先检查是否有既有平台能覆盖项目组合管理,或可通过配置补足核心闭环。新建系统可能带来新的账号、数据副本、报表口径和运维责任。若必须新增,应说明现有系统为何不能满足需求,以及新增平台与既有系统的权威关系。
八、关键取舍:标准化、灵活性与自主可控之间如何平衡
1. 标准化与部门差异
过度统一会让复杂部门绕开系统,过度定制则会让平台难以升级。建议先统一项目编码、阶段定义、核心风险字段、审计要求和验收原则,再允许少数流程节点因制度差异配置。每种例外都应有业务依据、责任人和复审时间。
2. 低成本与低风险
预算有限时,可以缩小首期范围,但不应压缩安全验证、数据导出、关键接口测试和必要培训。把非核心驾驶舱、复杂预测功能放到后续阶段,通常比省略审计日志或只做“能登录、能填表”的空壳建设更合理。
3. 产品能力与定制自由度
定制能贴近当前流程,但每次改动都可能带来升级、测试和知识依赖成本。优先选择可配置且有版本管理的能力;必须定制时,要求形成设计文档、测试用例、源码或交付约定、升级兼容说明和维护责任。
4. 集中管理与一线易用
管理层需要汇总视图,一线人员需要少重复录入。两者并不冲突,前提是重要数据尽量从权威系统获取,确需人工填报的字段有明确责任和业务价值。若一线要在多套系统重复录入相同信息,平台使用率下降并非培训不足,而可能是架构设计不合理。
5. 快速上线与稳健上线
快速上线适合边界清楚、风险较低、接口较少的试点;若涉及跨部门数据、复杂审批或较高安全要求,就应留出架构确认、数据清洗和安全验证时间。时间表可以分期,但不能通过把未解决风险写成“后续优化”来制造按期完成的假象。
| 当前约束 | 优先选择 | 应主动放弃 | 需要保留的底线 |
|---|---|---|---|
| 预算紧、项目少 | 轻量流程、有限试点、复用现有能力 | 复杂预测和大量个性化报表 | 权限、日志、备份和数据可导出 |
| 跨部门协作频繁 | 统一编码、权限分层、变更留痕 | 把所有审批一刀切成同一条线 | 权责清晰、异常可追溯 |
| 系统接口复杂 | 先做接口验证和主数据治理 | 一次性承诺全部系统无缝打通 | 权威来源、失败补偿、数据校验 |
| 上线时间紧 | 缩小一期范围,分阶段验收 | 跳过测试和安全检查 | 核心流程可复测、风险有责任人 |
九、采购文件与试用阶段的核验清单
1. 需求和流程核验
- 项目类型、纳入规则、阶段定义和项目退出条件是否明确。
- 立项、计划、风险、变更、验收和运维交接是否能关联到同一项目记录。
- 审批角色、授权边界、代理机制和人员变动交接是否有具体规则。
- 关键指标是否写明计算公式、数据来源、更新频率和责任人。
2. 数据与接口核验
- 每类关键数据是否指定权威来源和维护责任人。
- 接口是否提供字段映射、鉴权方式、异常告警、补偿机制和测试结果。
- 历史数据迁移是否有样本试迁、质量抽检、差异清单和签认机制。
- 项目记录、附件、日志和流程版本是否能按约定方式导出。
3. 安全与运行核验
- 部署环境、网络边界、账号体系和管理员权限是否符合项目要求。
- 关键操作是否留下可检索日志,日志内容、留存期限和导出权限是否明确。
- 备份频率、恢复目标、恢复演练和故障责任分工是否写入方案。
- 升级、漏洞修复、补丁验证和紧急处置流程是否能够执行并留痕。
4. 合同与服务核验
- 功能清单是否按原生支持、配置、定制和第三方依赖区分。
- 接口数量、数据迁移量、培训对象和文档交付是否有明确范围。
- 服务响应时间、问题等级、升级路径和驻场安排是否可考核。
- 停服、终止或供应方更换时,数据交接、迁移协助和费用边界是否约定。
5. 试用时可以直接问供应方的十个问题
- 请用一条范围变更演示申请、影响分析、审批、计划更新和验收映射。
- 哪些功能是标准产品能力,哪些需要配置,哪些必须定制?请逐项标记。
- 管理员如何查看并导出操作日志?能否追踪关键字段修改前后的值?
- 接口失败、重复同步或字段不一致时,平台如何发现和恢复?
- 历史数据迁移如何抽样验收,错误记录由哪一方负责修正?
- 试点结束后,项目数据和附件能否完整导出,导出格式是什么?
- 系统升级前如何验证现有配置、接口和定制功能不受影响?
- 供应方项目经理、技术负责人和运维联系人分别是谁,人员更换如何交接?
- 年度运维费用包含哪些服务,哪些请求会额外计费?
- 如果该方案无法满足关键安全或流程要求,退出与数据交接怎么执行?
十、结论:最适合的不是功能最多的,而是证据最完整的
1. 用三句话做最终判断
第一,平台是否把项目从立项到验收、运维的关键关系串起来,而不是把文件集中存放?第二,关键数据、权限、接口和安全控制是否有可复核证据,而不只是产品承诺?第三,采购方能否在不依赖单一供应方的情况下维护规则、复算指标并导出数据?
如果这三项都能通过真实场景验证,才值得进入成本和体验的细致比较。如果其中任何一项不成立,先缩小范围、补足制度或重新设计方案,通常比急着上线更稳妥。
2. 下一步从一张场景表开始
建议采购团队下一步先选出三个代表性场景:一个常规项目、一个涉及跨部门协同的项目、一个有变更或验收风险的项目。为每个场景写明角色、输入、审批、异常、输出和验收证据,再请候选方案在同样条件下演示。
我的核心判断是:政务项目管理平台的价值,不在于把所有信息集中到一个页面,而在于让每一次决策都有依据、每一次变化有影响分析、每一个结果可追溯。选型时先看闭环,再看界面;先看边界,再谈扩展;先测量自己的基线,再承诺效率提升。这样做,平台才更可能成为管理能力的一部分,而不是又一套需要额外填报的系统。
常见问题解答(FAQ)
文章包含AI辅助创作:如何选择最适合你的深圳市政务信息化项目管理平台?2026年最新选型指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/256214
