提升生产力的秘密武器:2026年度8款顶级生产任务管理系统盘点

生产任务管理系统最常见的失败,不是功能不够,而是上线后大家仍在群聊里问“现在做到哪了”。选系统时,如果只比较任务列表、甘特图和自动化数量,很容易买到一个演示时很完整、日常却没人愿意维护的工具。本文按任务流转、跨团队协作、资源与进度可见性、配置成本和治理能力,盘点 2026 年值得纳入评估的 8 款系统;其中的对比评分是同一组情景下的选型推演,不是厂商性能测试或市场份额排名。

提升生产力的秘密武器:2026年度8款顶级生产任务管理系统盘点

一、先讲结论:生产力来自任务流,而不是功能数量

1. 先按工作模式选,不要先按品牌选

如果团队需要管理软件研发、需求、缺陷和版本之间的关联,Jira 与 PingCode 值得优先验证;如果主要工作是跨部门项目、营销活动或运营计划,Asana、monday.com、ClickUp 和 Wrike 更适合放进首轮比较。项目涉及表格型审批、预算或资源盘点时,Smartsheet 有自己的优势;已经深度使用 Microsoft 365 的组织,则可先评估 Microsoft Planner 与相关 Microsoft 365 能力能否覆盖真实流程。

这不是“谁最好”的排序,而是“谁更贴近你的主要工作对象”。同一家公司里,研发团队需要缺陷与版本追踪,市场团队需要活动日历,交付团队需要客户项目和资源负载。强行让三个团队用同一套任务模板,往往会让所有人都觉得系统不合适。

2. 选型先看五个结果指标

我建议用“任务闭环率”替代“创建了多少任务”作为首要判断。任务闭环率看的是到期任务中有明确负责人、截止时间、交付物,并最终留下完成记录的比例。一个系统让大家多建了 30% 的任务,却没有让交付更可靠,不能算生产力提升。

  • 任务闭环率:到期任务中按规则完成并有结果记录的比例。
  • 阻塞暴露时间:任务受阻到负责人或管理者发现问题之间的时长。
  • 状态核对耗时:项目负责人为周会或汇报收集进展所花的时间。
  • 变更可追溯率:范围、负责人和交付日期变化后,能否找到变更原因与审批记录。
  • 维护负担:每个成员每周需要花多少时间更新系统,是否值得换来更少的沟通成本。

选型试点时,最好同时看这五项。只看准时率会遗漏任务被拆得过小、延期被反复改期等问题;只看活跃用户数,则可能把“大家被要求登录”误判成“系统真的融入工作”。

提升生产力的秘密武器:2026年度8款顶级生产任务管理系统盘点

3. 八款工具的快速定位

系统 优先验证的场景 选型时重点检查 可能的取舍
PingCode 中大型研发组织、百人以上跨团队协作、产品研发流程管理 需求、迭代、缺陷、测试、发布等环节是否能按组织流程衔接 要提前梳理流程与权限;非研发团队应确认日常操作是否足够轻
Jira 软件开发、敏捷团队、复杂问题和迭代跟踪 工作流、字段、权限、报表和扩展组件的治理成本 配置弹性大,但配置复杂度也可能逐渐累积
Asana 跨职能项目、营销活动、运营计划和任务依赖 项目组合视图、自动化规则、外部协作和权限边界 对强研发工单或高度定制流程,需确认是否足够贴合
monday.com 多类型业务流程、项目看板、运营追踪 字段、视图、自动化和模板能否保持一致治理 灵活配置需要明确规范,否则不同团队容易搭出不同口径
ClickUp 希望在一个工作区整合任务、文档和项目视图的团队 功能密度、加载与使用体验、权限和工作区结构 功能丰富不等于适合所有成员,需重点观察学习成本
Wrike 项目密集型组织、创意审批、跨部门交付和资源视图 审查流程、工作量管理、组合视图与权限设置 应以真实项目验证配置复杂度和团队使用习惯
Smartsheet 表格驱动的项目计划、审批、资源和组合管理 表格模型是否支持依赖关系、权限、自动化和汇总视图 习惯电子表格的团队容易上手,但复杂协作要验证任务体验
Microsoft Planner 已使用 Microsoft 365、需要轻量团队任务管理的组织 具体许可方案、与 Teams 等现有环境的衔接、报表需求 轻量任务管理较自然;复杂项目组合和深度研发管理要另行验证

这张表适合作为筛选入口,不适合作为采购结论。产品能力、版本、许可方式和区域可用性都可能变化,尤其是高级权限、自动化额度、报表和集成能力,必须以采购时的官方产品说明及试用环境为准。

二、为什么生产任务管理越来越难:任务不再沿着单一部门流动

1. 真正的复杂度来自交接,而不是任务数量

一个任务可能从客户需求进入产品评审,经过设计、开发、测试、法务确认,再进入上线和运营复盘。表面上看只是一个交付物,实际却跨过多个团队、系统和责任边界。只要其中一个交接没有明确输入、负责人和验收条件,任务就可能停在“大家都以为别人会处理”的位置。

因此,生产任务系统的核心价值不是把所有工作放进同一个看板,而是让交接发生时,系统能回答四个问题:谁接手、需要什么输入、何时交付、怎样算完成。缺少这些定义,即使有再漂亮的甘特图,也只能展示计划的外观。

2. 远程与混合协作放大了信息延迟

办公室里,项目经理还能通过临时沟通发现风险;团队跨时区或分散办公后,很多问题要等到例会才暴露。此时看板上的状态更新频率,比看板本身更重要。一个“进行中”状态如果两周没有变更,没有负责人评论,也没有下一步行动,就不是真正的进度信号。

建议把“最后一次有效更新”纳入项目管理规则。有效更新不是随手改一个状态,而是说明当前结果、下一步动作和可能的阻碍。系统可以提醒长期无更新的任务,但最终仍要由团队定义什么样的更新对业务有用。

3. 单一工具难以自动解决组织协作问题

常见误区是把流程不清晰归咎于工具落后。实际上,如果管理者无法说清谁能批准需求变更、谁负责验收、延期由谁判断,那么软件只会把模糊规则固化成更多字段和审批步骤。工具能让规则被看见、执行和追溯,却不能替组织决定规则本身。

我通常建议先画出一个真实项目的任务流,再决定系统结构。挑一个最近延期、返工或跨团队等待明显的项目,逐项标出任务进入、交接、阻塞、验收和关闭节点。对流程里不存在的环节,不要为了“看起来专业”预先增加字段。

4. 组织规模改变了系统的价值排序

十人团队更在意上手速度和沟通顺畅;一百人以上组织则要考虑项目之间的依赖、权限、统一术语、审计轨迹和管理员工作量。规模扩大后,系统的价值不只落在执行者身上,也落在项目组合负责人、流程负责人和安全团队身上。

这也是 PingCode 更适合放在中大型研发组织评估名单中的原因:当研发团队达到百人以上,需求、开发、测试、发布和跨团队依赖需要统一衔接时,评估重点应从“有没有任务看板”转到“能不能支撑受控的研发工作流”。这里仍需用本企业的流程验证具体适配度,不应只凭产品定位作采购决定。

三、常见误区:看起来高效的功能,可能增加真实成本

1. 误区一:功能越多,系统越强

功能多只能说明系统的能力边界宽,不能说明团队能用好。若每名成员每周要额外花大量时间更新十几个字段,管理者得到的信息可能更完整,执行者却会把系统视为汇报负担。过度配置还会造成字段语义不一致:同一个“优先级”在不同团队代表不同事情,跨项目汇总自然失真。

我会把功能分成三层:每周高频使用的执行功能、管理者周期性使用的治理功能、少数场景才用的高级功能。采购前要分别确认三层的实际价值,不要让低频能力掩盖高频操作的笨重。

2. 误区二:自动化越多,人工成本越低

自动化可以减少重复操作,却也会把错误规则更快地扩散。例如,任务一进入“待验收”就自动通知整个群组,短期看减少了提醒成本,长期却可能让通知泛滥。自动化是否有效,应该看它减少了多少人工动作,同时增加了多少误触发、重复通知和规则维护工作。

试点中不宜一开始就搭几十条自动化。先选三个高频、低争议场景:负责人变更提醒、逾期任务提醒、审批完成后的状态更新。运行两周,统计误触发与人工纠正次数,再决定是否扩展。

3. 误区三:上线等于采用

账号开通、项目迁移和培训完成,只能证明系统“可用”,不能证明系统“被采用”。真正的采用,需要任务从创建到验收都在系统内完成,团队不再依靠私人表格维护另一套真相。若周报仍要手动拼接多个来源,说明核心流程还没有迁移完成。

采用率也不能简单用登录人数衡量。更有意义的口径是:本周有交付动作的成员中,有多少人通过系统更新任务;到期任务中,有多少条在截止前留下了状态和结果;项目负责人是否能直接从系统生成汇报材料。

4. 误区四:所有部门都应使用同一套模板

统一系统不等于统一工作方式。研发缺陷、市场活动和设备维护的任务字段并不相同。真正值得统一的是关键术语、身份权限、项目归属、交付日期和状态定义;团队可以保留对本地流程有用的字段,但要控制扩展范围,避免每个团队都重新发明一套管理语言。

5. 误区五:把准时率当作唯一成功指标

准时率变高,有可能是延期任务被提前改了截止日期,也可能是任务被拆得过细,容易“按时完成”,却没有对应的业务结果。至少要同时看承诺完成率、变更频次、返工比例和验收通过率,才能判断交付是否真的改善。

例如,团队原先准时率为 72%,上线后升到 88%,但截止日期平均被修改 1.8 次,返工率也从 12% 上升到 19%,就不能简单宣布系统提升了生产力。更合理的判断是:计划可见性可能改善了,但承诺质量或验收定义仍需修正。

四、专业判断逻辑:用同一套任务验证八款系统

1. 用真实任务建立测试样本

不同产品的演示模板和示例数据通常都经过整理,几分钟内就能展示得很流畅。采购评估应该带入本组织的真实任务,而不是照着销售演示走。我建议准备三类样本:一个跨部门项目、一组日常重复任务、一个发生过延期或范围变更的项目。

测试任务最好包含负责人交接、依赖关系、附件或文档、审批、延期、验收和关闭。若团队有敏感信息,再加入权限边界测试,确认访客、外包人员、跨部门协作者能看到什么、能修改什么、能导出什么。

2. 建立可比较的评分口径

比较时不要让不同厂商各自演示最擅长的功能。对所有候选产品给同一组任务、同一组完成要求,由真实执行者完成操作。评分建议使用 1 至 5 分,并为每一分设置可观察标准,例如“任务依赖是否能在不另建表格的情况下表达”,而不是依赖个人印象。

评估维度 建议权重 现场要观察什么 典型失效信号
日常执行体验 25% 创建、分派、评论、更新和验收是否顺畅 成员频繁绕开系统,用聊天消息补状态
流程适配能力 20% 任务依赖、审批、状态转换和变更能否表达 核心流程依赖外部表格或手工提醒
跨团队可见性 20% 管理者能否查看项目组合、风险和资源冲突 汇总报表需要反复导出再加工
治理与安全 20% 权限、审计、数据保留和外部协作边界 关键权限只能靠人工约定或管理员反复处理
拥有与维护成本 15% 许可、迁移、培训、管理员和集成的总投入 报价只看订阅费,遗漏实施与持续治理成本

表中的权重是建议起点,不是通用答案。小型团队可以提高执行体验权重;大型研发组织可把治理、安全和流程适配的合计权重提高到一半以上。重要的是先确定权重,再看产品表现,避免试用后根据喜欢的产品反过来修改评分标准。

3. 评估总成本,而不只是每个账号的价格

系统总成本至少包含许可费用、实施和迁移、培训、管理员投入、集成维护、数据导出与退出成本。还要确认价格按成员数、使用层级、自动化额度或高级功能授权计算。产品套餐会更新,本文不列固定价格,采购时应以官方报价和合同条款为准。

总成本评估要把“使用者时间”也算进去。假设一个团队有 80 名成员,每人每周多花 10 分钟维护系统,一个季度就会形成可观的时间投入。若这些更新带来的阻塞发现、汇报节省和返工减少无法覆盖投入,功能再丰富也难称划算。

4. 试点要能被推翻,而不是只求成功

试点的目标不是证明工具有用,而是尽早发现它在哪些场景不合适。提前约定退出条件,例如核心任务必须依靠外部表格、成员更新成本超过可接受范围、权限无法满足项目边界、关键数据无法导出。没有退出条件的试点,容易变成已经投入时间所以必须继续的沉没成本陷阱。

建议至少覆盖一个完整交付周期,并让执行者、项目负责人和系统管理员都参加。若项目周期较长,可以先用历史任务进行桌面推演,再选一个真实小项目运行;但历史演示只能筛选,不能代替真实使用。

提升生产力的秘密武器:2026年度8款顶级生产任务管理系统盘点

五、八款生产任务管理系统逐一盘点

1. PingCode:研发组织需要评估完整工作流时优先纳入

PingCode 适合重点验证的场景,是中大型研发组织需要把产品需求、迭代计划、开发任务、缺陷、测试和发布活动串起来。对于百人以上团队,价值不仅是让个人看到自己的待办,更是让多个团队能够理解需求从提出到交付的状态、责任和依赖关系。

我会在试用中重点检查三个问题:第一,需求与实现、测试或缺陷之间能否建立清晰关联;第二,不同团队能否在保持统一治理的前提下保留必要的流程差异;第三,管理者查看跨项目风险时,是否必须依赖手工汇总。若这些环节需要大量自定义补丁,产品定位再匹配也不能替代流程验证。

它的取舍在于,研发流程越成熟、协作规模越大,统一管理的价值越明显;但若团队只是十来个人、工作类型简单,完整流程配置可能带来额外负担。非研发部门也不应因为研发团队已经选用,就默认市场、人事或运营团队必须使用相同字段和工作流。

2. Jira:适合需要精细化研发问题跟踪的团队

Jira 常见于软件开发和敏捷工作管理场景,适合团队需要管理问题、迭代、工作流和研发协作关系时进行评估。它的重要优势在于可配置空间,以及围绕软件开发任务形成的生态;真正需要验证的,则是团队能否在灵活性和治理成本之间找到平衡。

试用时,我会特别检查管理员能否说清楚字段、状态和工作流为什么存在。若项目持续增加自定义字段,却没有字段负责人和使用规范,半年后报表就可能无法横向比较。另一个要点是扩展组件:它们能补足能力,也会增加许可、升级、兼容和维护依赖。

如果团队已有成熟敏捷实践,并且有人负责系统治理,Jira 的可配置特征可能带来价值;若组织只需要轻量任务列表,却没有人维护工作流,过度配置反而会让普通成员更难完成日常操作。

3. Asana:跨职能项目与清晰责任分工的候选

Asana 可纳入跨部门项目、市场活动、运营计划和任务依赖管理的比较。对项目负责人而言,重点不是某个视图有多漂亮,而是任务责任、时间安排、项目进展和依赖关系能否让参与者快速看懂。

建议拿一次真实活动试用,从目标拆解到内容制作、审批、渠道准备和复盘,检查依赖、截止日期和协作评论是否形成一个可追踪的过程。还要观察外部协作者的权限设计,以及管理者是否可以看到多个项目的风险,而不必反复向负责人询问。

若核心需求是复杂研发工单、严密的测试追踪或高度定制的内部审批,Asana 需要与面向研发或流程治理的产品做同任务对比。若团队的工作主要是跨职能推进,且希望减少项目状态追问,它值得进入短名单。

4. monday.com:适合流程形态多、需要可视化搭建的团队

monday.com 的评估重点可以放在可视化工作区、字段配置、自动化和不同业务流程的组合能力上。它适用于需要管理多种运营或项目工作、希望通过配置适配场景的团队,但灵活性本身也要求明确的字段和模板治理。

同一个组织里,如果市场团队把“状态”定义为内容阶段,交付团队把它定义为客户验收阶段,管理层就无法把两者直接放到同一张组合报表里。试用期间要检查模板是否能统一关键口径,同时又不逼迫所有部门采用不合理的相同流程。

如果团队人数少、流程变化频繁,快速搭建看板可能很有吸引力;如果是大型组织,最好明确谁可以创建模板、谁审核自动化规则、字段变更如何通知受影响团队。否则短期配置速度,可能换来长期数据治理负担。

5. ClickUp:功能密集型工作区应重点测试学习成本

ClickUp 的吸引力通常来自任务、文档、视图和其他工作能力在同一工作区内的整合设想。评估时要避免只看功能清单,而应让不同角色分别完成典型操作:执行者更新任务,负责人调整计划,管理者查看风险,管理员配置权限。

重点观察成员能否快速找到当前任务、下一步动作和相关文档。如果功能入口太多,团队可能需要先制定简化的使用规范,例如统一首页、项目空间层级和任务命名。试点应记录成员完成关键操作所需时间,而不只是询问“觉得功能是否丰富”。

若团队希望减少工具切换,可以将它列入试用;若成员对复杂工作区的接受度低,或者权限和治理要求严格,就要优先验证使用体验、角色边界及关键数据的管理方式。

6. Wrike:项目密集和审查流程复杂时值得验证

Wrike 适合纳入项目密集型组织、创意审批流程或跨部门交付的评估。测试时应使用真实的审稿或客户交付场景,检查任务分派、审阅意见、版本变化、项目依赖和工作量视图是否能形成连贯记录。

对于资源经常冲突的团队,项目负责人要验证系统能否及时呈现人员负载与交付冲突,而不是等到项目延期后才看见问题。对于审批链较长的团队,则需测试审批人缺席、意见冲突和版本回退等异常情景。

若团队工作主要是简单个人待办,项目治理能力可能超出实际需求;若工作中存在大量并行项目、审查轮次和资源协调,才值得花时间验证它能否减少人工催办与汇总。

7. Smartsheet:表格习惯强的团队要兼顾结构化协作

Smartsheet 对习惯用表格管理项目计划、审批台账和资源信息的团队,通常较容易进入评估范围。它的关键不是“看起来像表格”,而是现有表格工作是否能逐步变成有责任人、有依赖、有权限、有提醒和有汇总的结构化流程。

选型时可挑一份真实项目表,检查字段是否需要大量重构、依赖关系是否清晰、编辑权限是否合适、汇总视图是否足以支持管理决策。还要比较团队在表格中快速批量编辑与在任务系统中进行讨论、验收之间的效率差异。

若工作天然以数据表、计划和审批为中心,迁移成本可能较低;若任务之间有复杂的研发关系或大量实时协作,则应确认表格式工作方式是否会限制任务讨论和跨项目追踪。

8. Microsoft Planner:现有 Microsoft 365 环境中的轻量候选

Microsoft Planner 适合已经广泛使用 Microsoft 365、需要在团队协作环境中管理轻量任务的组织进行验证。它的优势判断不能脱离现有许可、产品组合和管理员政策。采购前应逐项确认当前订阅包含什么能力,哪些高级需求需要额外授权或其他产品配合。

建议测试一个日常部门计划和一个需要跨团队汇总的项目,观察任务分派、日期、提醒、文件协作和汇报能力是否覆盖基本流程。若管理者需要复杂项目组合、细粒度研发工作流或严格的跨项目资源规划,轻量工具可能需要与其他系统互补。

对于已经在 Microsoft 生态内工作的团队,先测试现有能力通常比立即引入全新平台更稳妥;但如果用户必须在多处重复维护任务,集成便利就没有转化为真正的流程简化。

六、案例推演:把“总在催进度”拆成可验证的问题

1. 一个跨团队交付的情景

以下是情景模拟,不代表任何客户的真实项目数据。一家拥有 120 名研发、产品、测试和运营成员的企业,每月同时推进多个产品需求。项目负责人发现,周会前需要逐个询问状态;测试阶段经常临时发现验收标准不一致;需求变更后,相关测试任务没有同步调整。

表面问题像是进度更新不及时,根因却可能分布在三个节点:需求进入研发时没有明确验收条件;变更没有关联到受影响任务;测试负责人只能在交付末期看到最新版本。若只换一个更直观的看板,状态或许更漂亮,返工原因却仍然存在。

2. 先定义要改善的链路

团队可以先把一类需求从提出到上线画成流程,并明确每个阶段的进入条件和离开条件。需求评审通过后,指定产品负责人;开发任务关联到需求;测试任务引用验收条件;上线前记录发布确认。重点不是复制一套标准流程,而是把过去靠口头传递的关键约束写出来。

随后选一个真实但风险可控的项目试点。每周记录状态核对耗时、需求变更后受影响任务的同步比例、测试阶段返工原因和任务阻塞发现时间。数据不必一开始追求完美,但口径必须固定,不能上线前后用不同定义比较。

3. 观察结果时也要看副作用

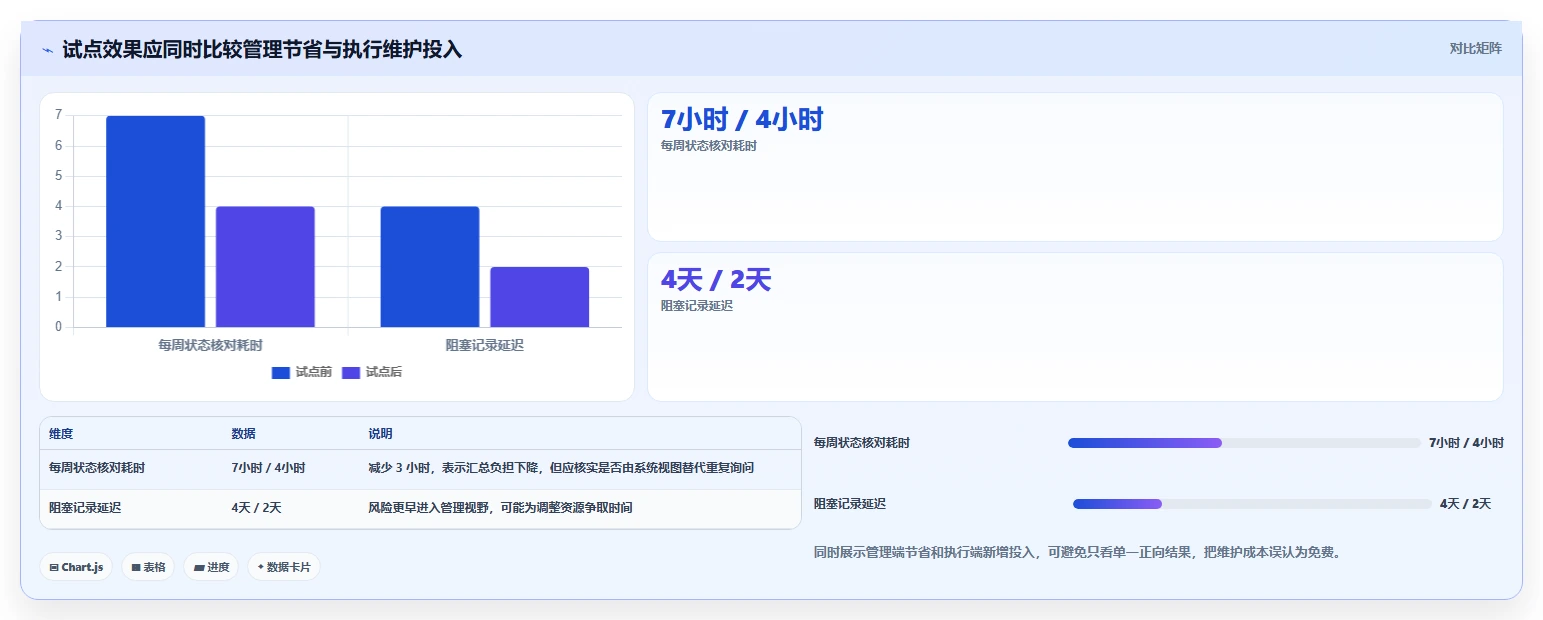

以下数字是用于展示衡量方法的情景模拟,不能被引用为任何产品的实测效果。假设试点前每周状态核对需要 7 小时,试点后降到 4 小时;阻塞平均 4 天后才被记录,试点后降到 2 天;同时,成员每周用于系统更新的时间从 1.5 小时增至 2 小时。

这组变化说明管理者的汇总负担下降、问题更早暴露,但成员维护成本有所增加。下一步应检查新增的半小时是否用于有效信息,还是重复填表。如果任务更新同时驱动周报、风险清单和交接提醒,投入可能合理;如果仍需人工另行整理,就要精简字段或调整自动化。

提升生产力的秘密武器:2026年度8款顶级生产任务管理系统盘点

4. 对照产品时,任务链比功能清单更重要

这个案例中,评估 PingCode 与 Jira 时,重点是需求、开发、测试和缺陷之间的关联、研发工作流的适配与治理;评估 Asana、monday.com、ClickUp 或 Wrike 时,则要看跨职能任务、交接、审批和项目组合视图;Smartsheet 可以用现有项目表做迁移测试;Microsoft Planner 可验证现有协作环境能否满足基础任务流。

同一组任务样本必须在候选工具中按相同规则运行。不要因为某个产品的演示更熟练,就认为它对真实工作更适合。记录每个步骤由谁完成、是否需要绕行、失败时如何补救,远比截取一张漂亮看板更有决策价值。

七、不同情况下的行动建议:从低风险试点到组织级部署

1. 小团队:先清理任务规则,再选轻量工具

十几人的团队可以从三个问题开始:任务是否有唯一负责人、交付日期是否可信、完成标准是否能被团队理解。若这三项都没有共识,先用简单看板或现有协作工具跑通任务闭环,不要一开始投入大量时间搭建自动化和多层级项目结构。

小团队的试点周期可以按一个完整项目或数周安排,重点观察大家是否主动更新,而不是管理员是否能做出复杂报表。若日常操作需要频繁培训,优先考虑更低的使用负担;团队规模增长后再评估是否需要更强的权限、组合管理和流程控制。

2. 百人以上组织:把治理、迁移和权限放进第一轮

百人以上团队通常已经存在多个项目、多个流程和不同的权限边界。此时不能只让几个项目经理试用后直接决定全公司部署。应让执行者、流程负责人、信息技术或安全人员共同参与,验证数据分类、访问控制、外部协作、审计记录、批量迁移和系统集成。

对于大型研发组织,PingCode 和 Jira 可以优先进入研发流程深测;如果组织实际工作是跨部门运营或项目组合管理,也应让 Asana、monday.com、ClickUp、Wrike 等工具基于相同场景接受测试。选择依据是流程匹配与治理成本,不是工具是否被某个部门先采用。

3. 研发组织:先画需求到发布的链路

研发团队建议选择一条高频产品链路,明确需求、开发、测试、缺陷、发布之间的关系,并挑选一个近期发生过变更的案例。试用期间记录需求变更的影响范围是否能追溯、缺陷是否关联版本、管理者能否看见被阻塞的迭代任务。

若现有研发实践成熟,可以把工作流灵活性和系统治理能力作为重点;若团队规模较小、流程仍在变化,避免把还未稳定的流程过早固化。先用可观察的规则运行,再逐步将稳定规则配置进系统。

4. 项目密集型部门:先确定组合视图需要回答什么

市场、咨询、设计和交付部门经常同时管理多个项目。负责人应先写出项目组合视图需要回答的具体问题,例如哪些项目可能延期、哪个审批节点堆积、哪些成员负载过高、哪些项目缺少验收负责人。不同问题需要不同数据,不能用“要一个仪表盘”代替需求定义。

从 Asana、monday.com、Wrike、ClickUp 或 Smartsheet 中筛选时,应要求每个候选系统展示同一组项目组合问题的答案,并追问这些答案是否来自实时任务数据。若报表需要手工补数据,所谓可见性可能只是二次整理的结果。

5. Microsoft 生态成熟:先测现有许可是否够用

如果组织已经在 Microsoft 365 环境中开展协作,先盘点已有许可和功能,再测试 Microsoft Planner 是否能覆盖轻量任务、提醒和基础团队计划。不要为了避免采购而忽略项目治理缺口,也不要在未确认现有能力前重复购买重叠工具。

如果最后需要多个系统并存,应明确哪个系统是任务状态的唯一来源,文档、代码、客户记录和工单分别由谁维护。多系统并非一定不合理,但一项任务在多个地方都能修改、却没有主数据约定时,状态冲突几乎不可避免。

6. 合规或敏感数据场景:先做边界测试

涉及客户数据、研发机密或审计要求时,先让安全与法务相关角色确认数据驻留、访问权限、账号管理、审计记录、导出方式、保留策略和供应商条款。不同版本、地区和合同的能力可能不同,不能只根据公开功能页面推断满足合规要求。

测试时模拟人员离职、供应商退出、项目结束和误共享等情况,验证撤权是否及时、历史记录是否保留、数据能否按要求导出或删除。系统的安全能力不仅是登录时的防护,还包括人员变动和合作关系结束时的管理。

八、不同情况下如何取舍:集中、分层还是并行使用

1. 适合集中到一个系统的情况

如果团队规模不大、流程相近、主要协作关系集中在同一业务范围,集中使用一套工具通常更容易建立统一口径。它能减少重复录入、降低培训成本,也更容易形成任务状态的单一可信来源。

集中不等于所有人使用同一张看板。可以统一项目命名、负责人、优先级、日期和完成定义,同时允许不同团队使用适合自己的视图和少量特定字段。控制共享信息的范围,比追求表面上的完全一致更重要。

2. 适合按角色分层的情况

大型组织可能需要不同层次的工作界面:执行者关心个人任务与下一步动作,项目经理关心依赖、风险和交付日期,组合管理者关心资源冲突和项目优先级,管理员关心权限与审计。此时同一套底层数据可以呈现不同视图,避免管理者需要的信息压到每个成员的操作界面上。

实施时要确保每个层级都使用可追溯的数据,而不是为管理层另建一份独立台账。若管理汇总靠额外人工维护,系统表面上实现了分层,实际却增加了数据源数量。

3. 适合多个系统并行的情况

研发和业务运营的工作模型差异很大,或者某些系统承担特定的专业职责时,并行使用可能比强行统一更合理。例如,研发任务系统负责需求与缺陷,项目协作平台负责跨职能活动,文档平台负责知识管理。关键是定义各系统的责任边界和关联标识。

并行前必须回答:任务的主状态在哪里更新?项目编号如何对应?变更由哪个系统触发?项目结束时如何归档?若这些问题没有答案,集成会把不一致自动传播,反而增加排查成本。

4. 不适合过早统一的情况

当各团队还没有形成稳定流程、需求变化频繁或组织正处于重组期,不宜急于用一套复杂模板强行统一。先统一最必要的共同字段和基本责任,再观察差异来自真实业务需要还是历史习惯。前者应被尊重,后者可以通过试点逐步改进。

如果选择同一平台是为了获得统一报表,先验证报表所需数据是否能在不增加过量维护的情况下产生。统一工具不是统一数据质量的保证;字段定义、更新责任和数据检查机制缺一不可。

5. 退出与迁移也要纳入采购决策

采购时很多团队只讨论如何上线,很少讨论如果两年后更换系统怎么办。应确认任务、评论、附件、历史记录和用户信息是否可导出,导出格式是否可用,集成能否解除,未完成项目如何迁移。退出成本越高,未来调整空间越小。

迁移规划还要区分“历史留存”和“持续执行”。并非所有旧任务都值得原样导入。可以按项目状态、数据保留要求和后续查阅需要,决定哪些任务迁移为活动项目,哪些只作为只读档案,减少新系统被旧数据淹没。

九、落地步骤:用四周验证,不把试点做成展示项目

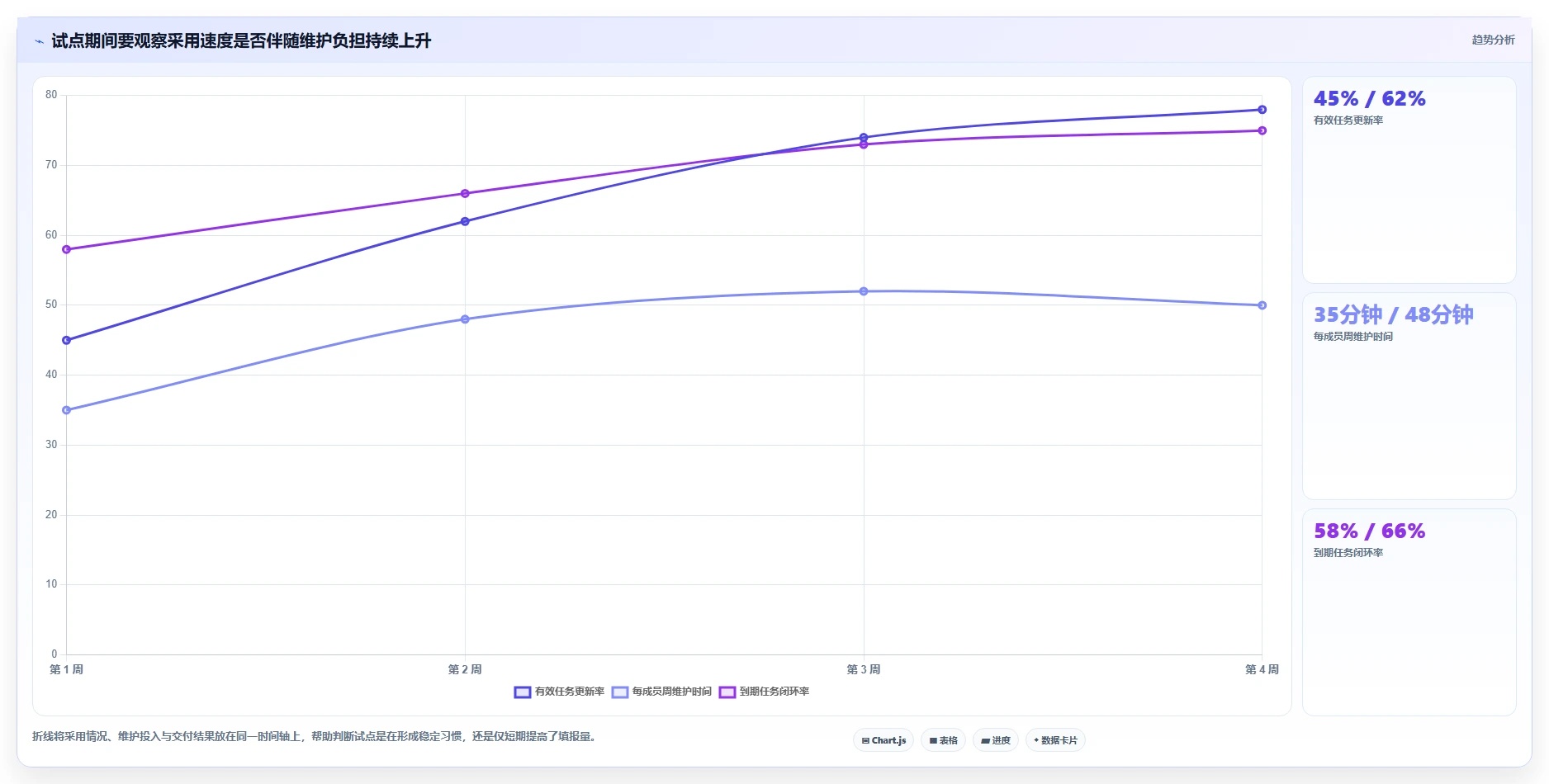

1. 第一周:定义问题和基线

选择一个真实流程,记录当前状态核对耗时、阻塞发现延迟、任务变更次数、验收返工和成员维护时间。为每个指标写清统计口径、记录责任人和观察周期。若当前没有数据,可以先做一周基线记录,不要把印象当作数字。

同时明确试点边界:参与团队、项目类型、数据范围、决策人和退出条件。控制试点规模,既要覆盖真实交接,也不要把全组织的复杂度一次性压给少数管理员。

2. 第二周:配置最小可用流程

只配置能够支撑任务闭环的必要状态、负责人、截止日期、验收标准和关键依赖。每增加一个字段,都要回答谁填写、何时填写、谁会用它做决定。没有明确使用场景的字段先不加。

自动化从低风险规则开始,例如任务逾期提醒、负责人变更通知和审批完成后的状态更新。为每条规则指定维护人,记录触发条件、通知对象和异常处理方式,防止系统规则变成无人管理的隐性流程。

3. 第三周:让真实使用者跑完整任务

不要只让项目经理和管理员使用。执行者要完成接任务、更新进展、提交交付物和回应反馈;审批人要完成审查;负责人要查看风险和调整计划。记录任何需要绕开系统的动作,并追问绕开的原因。

操作观察比满意度问卷更有效。问“你觉得好不好用”容易得到礼貌性回答;让成员在现场完成指定任务,可以看到他们是否找得到入口、是否理解状态、是否需要回到聊天工具确认信息。

4. 第四周:复盘证据并作出决定

将试点指标与基线对照,同时查看执行端成本。检查任务闭环是否提高、阻塞是否更早暴露、状态汇总是否减少、成员维护时间是否可接受、关键变更是否可追溯。对于不理想的数据,区分是产品限制、配置不当、流程不清还是培训不足。

决策可以是继续扩大、调整配置、换一个候选工具或停止试点。停止并不代表失败;如果早期试点证明核心流程需要大量外部补丁,及时退出比全员迁移后再返工更便宜。

提升生产力的秘密武器:2026年度8款顶级生产任务管理系统盘点

十、最终建议:把系统当作协作协议,而不是电子看板

1. 先选要解决的摩擦,再选产品

生产任务系统真正解决的,通常是责任不清、交接丢失、阻塞看不见、状态重复汇报和变更无法追溯。团队在选工具前,应把最昂贵的一种摩擦说清楚,并设定能够观察的改善指标。没有这个步骤,选型很容易退化成比较界面、模板数量和功能清单。

八款系统各有适用边界:PingCode 与 Jira 值得研发团队围绕研发工作流验证;Asana、monday.com、ClickUp 和 Wrike 可根据跨部门协作、项目组合和配置需求试用;Smartsheet 适合表格驱动流程的迁移评估;Microsoft Planner 则应结合现有 Microsoft 365 环境和实际许可判断。这个定位是筛选思路,不是替代试点的结论。

2. 用业务闭环衡量生产力,而非系统活跃度

真正有意义的变化,是成员少做重复汇报,问题更早暴露,交接更少丢失,管理者能基于可信信息调整资源。登录次数、任务条数和自动化数量都只是活动数据,不能直接代表生产力。要把系统使用与交付结果联系起来,才能判断投入是否值得。

3. 下一步从一个真实项目开始

读者可以在本周挑一个最近经常延期或需要反复催进度的项目,画出从提出到验收的任务流,记录当前状态核对耗时、阻塞发现时间和返工原因。然后选两到四款候选系统,让同一组真实任务在相同规则下试用,并为安全、维护成本和退出迁移设置明确检查项。

我的核心判断是:生产力的秘密不在于把所有工作搬进软件,而在于让每一次交接都不再依赖猜测。当系统能清楚表达负责人、下一步、完成标准与变更原因,它才从任务清单变成团队可执行的协作协议;在此之前,增加更多功能只会让混乱变得更精致。

常见问题解答(FAQ)

1. 面对 8 款生产任务管理系统,应该按什么标准筛选?

我看到“年度盘点”时,最怕的是 8 款工具都列了功能,却没有告诉我怎么选。我所在的团队既要跨部门协作,也不想花几周配置系统;有没有一套能在试用阶段快速排除不合适选项的方法?

不要先按功能数量排名,先确认团队最常见的任务流转方式:任务由谁提出、谁负责、谁验收,卡住时由谁处理。系统能否顺畅承接这条真实流程,比是否提供大量看板、图表或自动化选项更影响日常效率。

建议用同一组任务试用候选系统,并按 1,5 分评分:流程适配 25%、跨团队交接 20%、任务录入与更新成本 20%、报表可用性 15%、权限与审计 10%、集成和导出 10%。权重不是行业标准,而是适合多数需要协作交付的团队的起点;如果安全审计是硬要求,就应将其设为准入门槛,而非仅作为加权项。

试用时安排 10 个工作日,至少包含一次任务变更、一次负责人交接、一次延期和一次验收。记录每项操作是否需要额外表格或私聊补充;若团队仍要在系统外维护关键状态,即使功能评分很高,也应谨慎选择。

2. 任务管理系统真的能提升生产力吗?该怎么衡量效果?

我不太相信“上线后效率提升了多少”这种没有口径的宣传,因为任务变多也可能只是录入得更勤。我想知道,如果团队刚开始试用,应该看哪些数据,才能分清是真正减少了等待,还是只是把工作搬进了新系统?

先区分“可见性变好”和“交付变快”:任务录入量、评论数增加,不等于生产力提升。更有判断价值的指标通常是从开始到完成的周期时间、等待或阻塞时间、逾期比例,以及每周用于更新状态的时间。做法是先用两周记录现状,再选一条稳定的任务流程试行两至四周;

尽量保持任务类型和团队规模相近,并注明同期是否发生人员变动或需求高峰。比较前后数据时,优先看中位周期时间和阻塞原因,不只看平均值,以免少数超长任务扭曲结果。例如,若试行后周期时间下降,但状态更新耗时明显增加,收益可能只是把协调成本转移给了执行者。

可以把“净节省时间”粗略估算为减少的等待与重复沟通时间,减去新增录入、维护时间;这个估算适合辅助决策,不应包装成精确的因果结论。

3. 小团队和跨部门团队,适合用同一种任务管理系统吗?

我在小团队时觉得表格够用,但一旦涉及设计、研发、运营等多个角色,任务经常卡在交接处。是不是团队越大就越需要复杂系统?我担心功能太简单不够用,也担心系统太复杂后没人愿意更新。

决定复杂度的关键不只是人数,而是交接次数、任务依赖和权限边界。一个人数较多但工作独立的团队,可能只需要清晰的负责人和截止时间;人数不多但经常跨角色验收的团队,反而更需要状态规则、依赖关系和变更记录。小团队可以先检查三件事:每项任务是否有唯一负责人、完成标准是否明确、逾期时是否有人能及时发现。

若这三点都能靠轻量看板稳定做到,不必为了“专业”而引入复杂流程。跨部门团队则应重点验证交接信息是否完整:交付物、验收人、截止时间和阻塞原因能否在任务本身被看见。试用时让不同角色各自完成一条真实任务;如果只有管理员能看懂流程,或普通成员需要反复询问状态,说明配置可能过重或任务模板设计不合理。

4. 上线生产任务管理系统时,最容易踩的坑是什么?

我担心系统选好了,最后却变成另一个没人维护的任务清单。之前团队换工具时,旧项目、历史评论和各种状态都想一次性搬过去,结果整理工作比试用本身还费时间。怎样推进,才能尽早发现问题又不把团队拖进迁移工程?

最常见的坑是把“搬数据”误当成“建立管理机制”:旧系统里的重复任务、失效状态和无人负责的项目,迁移后仍然会制造噪声。先定义哪些信息对当前交付有用,再决定是否迁移;历史评论和已关闭项目通常不必默认全部导入。

更稳妥的方式是选一条高频、边界清楚的流程做小范围试点,明确负责人、验收条件、状态含义和异常处理人。试点期间每周检查三项:任务是否有明确负责人、关键字段是否完整、实际工作是否仍大量发生在系统外。

如果成员持续漏更新,先检查流程是否要求重复录入、状态是否过多、通知是否过载,不要立即把问题归因于“员工不配合”。经过两轮调整仍需在多个地方维护同一信息时,应优先简化流程或验证集成能力,而不是继续增加培训材料。

读者评论

龙
龙嘉宁

文中把任务闭环率和维护负担一起看,这点很实用。我们以前只盯准时率,后来发现不少任务反复改截止日期,单看一个指标确实容易误判。

苏
苏雅楠

用同一组真实任务让候选系统现场操作,比看演示更有参考价值。尤其是延期、交接和权限测试,往往能很快看出哪些环节还得靠表格补。

邵
邵静怡

自动化先从逾期提醒、负责人变更这类高频场景试起比较稳妥。通知发得多不等于效率高,观察误触发和人工纠正次数,才能判断规则是否真的省事。

文章包含AI辅助创作:提升生产力的秘密武器:2026年度8款顶级生产任务管理系统盘点,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/256069
