提升团队效率!2026年最值得投资的5大规划表工具

规划表工具的价值,不在于它能不能把任务排成整齐的行列,而在于团队能否在同一张表里看见目标、负责人、依赖关系和下一步决策。按“所有人都能找到最新状态、负责人能及时发现阻塞、管理者不必反复追问”这三个标准看,2026年值得优先评估的五类工具是:Excel、Google Sheets、Notion、Airtable 和 PingCode。它们并非五个同类产品的简单排名,而是分别适合不同复杂度的计划协作。

我更建议先判断工作流,再选工具:临时排期和熟练操作优先 Excel;跨组织在线协作优先 Google Sheets;计划需要和文档、知识沉淀放在一起,可看 Notion;记录结构复杂、希望配置视图和自动化,可看 Airtable;中大型团队需要把目标、项目、迭代和交付进度连成管理流程,可评估 PingCode。下文涉及的效率数字均为明确标注的情景模拟,不是产品实测成绩或行业统计,适合用来设计自己的试点指标,而不应当当成采购承诺。

一、先给结论:投资的是工作流,不是表格界面

1. 五种工具分别适合什么任务

我把规划表工具看作“工作信息的运行环境”,而非单纯的制表软件。工具选得合适,任务会有明确负责人、状态和更新时间;选得不合适,团队就会在表格、聊天记录、会议纪要和个人笔记之间来回核对。

工具 优先适用场景 最值得关注的能力 主要边界
Excel 个人计划、预算排期、一次性分析、复杂公式表 成熟的表格计算能力、灵活建模、既有使用习惯 多人协作和持续追踪需要额外约定与维护
Google Sheets 跨地点协作、共享清单、轻量计划和快速汇总 在线协作、链接共享、协作中的即时可见性 复杂权限、业务流程和结构化关系需要仔细设计
Notion 计划与说明文档、会议记录、知识库需要关联 把任务信息放进更完整的内容与知识空间 深度排期、跨项目统计和复杂依赖须提前验证
Airtable 内容日历、运营台账、项目组合、结构化业务清单 记录、关联字段和多视图的组合管理 配置弹性大,设计过度会增加维护成本
PingCode 中大型研发或产品团队,尤其是百人以上组织的项目协同 将计划和团队项目执行过程纳入统一管理 需投入流程梳理和推广,轻量个人清单可能用不着

这个表不是功能完整性排名。它强调的是任务匹配:如果工作只是十几行的个人待办,用一套完整项目管理流程反而会变慢;如果团队已经有多个项目、跨部门依赖和交付追踪需求,只用一张共享表又容易把责任、变更和阻塞藏起来。

2. 快速选择时,先问三个问题

  • 计划是否要多人同时更新?若答案是否,先考虑轻量表格;若答案是,重点测试权限、变更可见性和协作规则。
  • 团队是否需要按项目、客户、版本或资源做关联统计?若需要,纯平面表格可能很快变成大量重复列和复制粘贴。
  • 计划是否直接影响交付、审批或资源决策?若是,工具需要能支持团队持续追踪,而非只在启动会议时生成一张漂亮的计划表。

我的判断顺序通常是先看“计划变化的频率”和“变化带来的影响”,再看界面是否顺眼。每天可能改动多次、且一项延期会影响多个团队的计划,值得为统一状态和依赖管理投入;一年只维护两次的简单活动安排,则不应仅仅因为工具功能多就增加系统成本。

提升团队效率!2026年最值得投资的5大规划表工具

二、为什么团队有了表格,效率仍可能没有提高

1. 规划表通常卡在“信息有了,责任没有”

团队经常把计划写成“准备方案”“推进上线”“完成复盘”这样的笼统事项。看起来任务很多,实际上无法判断具体交付物、最终负责人和完成条件。到了例会,大家只能重新解释表格里的每一行,计划表便沦为会议议程的附属文件。

一条真正可执行的计划记录,至少要说明工作对象、负责人、截止时间、状态和完成标准。涉及依赖时,还需要指出前置任务或等待对象。工具不会替团队自动定义这些信息,但它能不能让这些内容易于录入、筛选和提醒,会直接影响团队是否愿意持续维护。

2. 表格失效常由“更新成本”而非功能短缺引起

如果负责人完成一项工作后,要打开多个页面、手动改状态、再到群里重复汇报,维护计划的成本就会被不断放大。最终,团队形成两套事实:表里写着一个状态,群聊里又出现一个更晚的状态。

我会把“更新状态需要几步”当成选型中的硬指标。字段再全,如果每次更新都要经过复杂流程,实际使用率可能低于字段更少但容易维护的方案。反过来,太自由的共享表格也可能让多人各自理解状态含义,导致数字看似实时,口径却不一致。

3. 计划表背后常有多个工作节奏

同一个组织里,周计划、月度路线图、季度目标和日常任务并不是一张表的四个筛选条件。它们的更新时间、责任角色和决策粒度都不同。把所有层级塞进一张工作表,容易出现高层看不到重点、一线找不到待办的情况。

更可行的做法,是为不同节奏建立相互关联的视图:管理者看目标和风险,项目负责人看里程碑和资源,执行者看自己接下来要交付的事项。若工具无法支持这样的视角切换,团队就会用复制表格的方式补足,继而承担同步风险。

4. 从“填写完整”到“按时决策”才是效率目标

规划表最重要的结果不是字段填满,而是团队能否更早处理延期、资源冲突和需求变化。若表中状态都很完整,但没有人据此调整优先级,工具只是记录工作,没有改善决策。

建议在工具上线前写下一个可验证的目标,例如“把周会前人工收集状态的时间降下来”或“提前发现跨团队依赖”。不要同时承诺减少会议、提升质量、缩短周期和降低成本,却没有确定测量方式。目标越具体,试点越容易判断是否值得继续。

提升团队效率!2026年最值得投资的5大规划表工具

三、常见误区:买了工具,不等于团队有了计划能力

1. 误区一:功能越多,效率越高

功能数量和团队效率并非正相关。高级视图、自动化、表单、仪表盘都可能有价值,但前提是它们对应稳定的工作流程。若团队还没统一任务命名、状态口径和负责人规则,越多配置入口越容易产生不同版本的“正确用法”。

我会先区分“必须解决的问题”和“看起来先进的能力”。如果最主要的问题是跨地点更新延迟,在线协作可能比复杂仪表盘更重要;如果主要问题是项目间的记录关联,结构化数据能力才值得重点评估。

2. 误区二:把所有团队都迁入同一张超级表

超级表很容易从“全局视图”膨胀成一个混杂任务、预算、人员安排和会议记录的数据库。添加一个新需求,就加一列;遇到特殊团队,再加一组状态。几个月后,字段含义变得模糊,新成员也不知道哪些列必须维护。

全局视图应当是从明确的数据结构生成的汇总,而不是一个不断堆叠信息的工作表。若表格行需要同时回答多个不同问题,就应考虑拆分记录类型,或用不同视图服务不同角色。

3. 误区三:用自动化掩盖流程设计问题

自动提醒可以提示任务临期,却不能判断截止时间是否合理;状态流转可以自动化,却不能替代对“什么叫完成”的共识。如果输入数据不准确,自动化只是让错误更快地传播。

我的建议是先连续运行一个短周期的人工流程,找出重复、稳定、规则明确的步骤,再考虑自动化。对于依赖人工判断的工作,例如风险级别或需求优先级,自动化更适合辅助提示,不适合未经验证就替代决策。

4. 误区四:试点成功只看“大家有没有登录”

登录次数或创建记录数只能说明工具被打开过,不能说明计划质量提高。更有用的观察包括:过期任务是否更早被识别,周会前收集状态花了多久,负责人变更后信息是否仍可追踪,团队是否还在多个地方重复记录。

试点也要记录反例。比如某个小组更新速度变快,却因为权限设置不清而出现敏感信息暴露风险;或者表面上的手工时间下降了,管理员维护字段和自动化的时间却上升。这些都属于工具的真实总成本。

四、专业判断逻辑:用六个维度筛选,而非追逐排行榜

1. 先识别团队的计划类型

不同类型的计划对应不同的核心结构。项目路线图关注目标、里程碑、责任团队和依赖;内容日历关注主题、渠道、审核状态和发布时间;排班计划关注时段、人员、覆盖范围和冲突;个人周计划则强调轻量录入和快速调整。

因此,我不会用一份通用字段清单评估所有工具。先选出最常见、最关键的一类计划,再看该工具能否自然呈现这类工作的核心信息。若重要字段必须靠备注、颜色或命名暗号表达,后续维护会很脆弱。

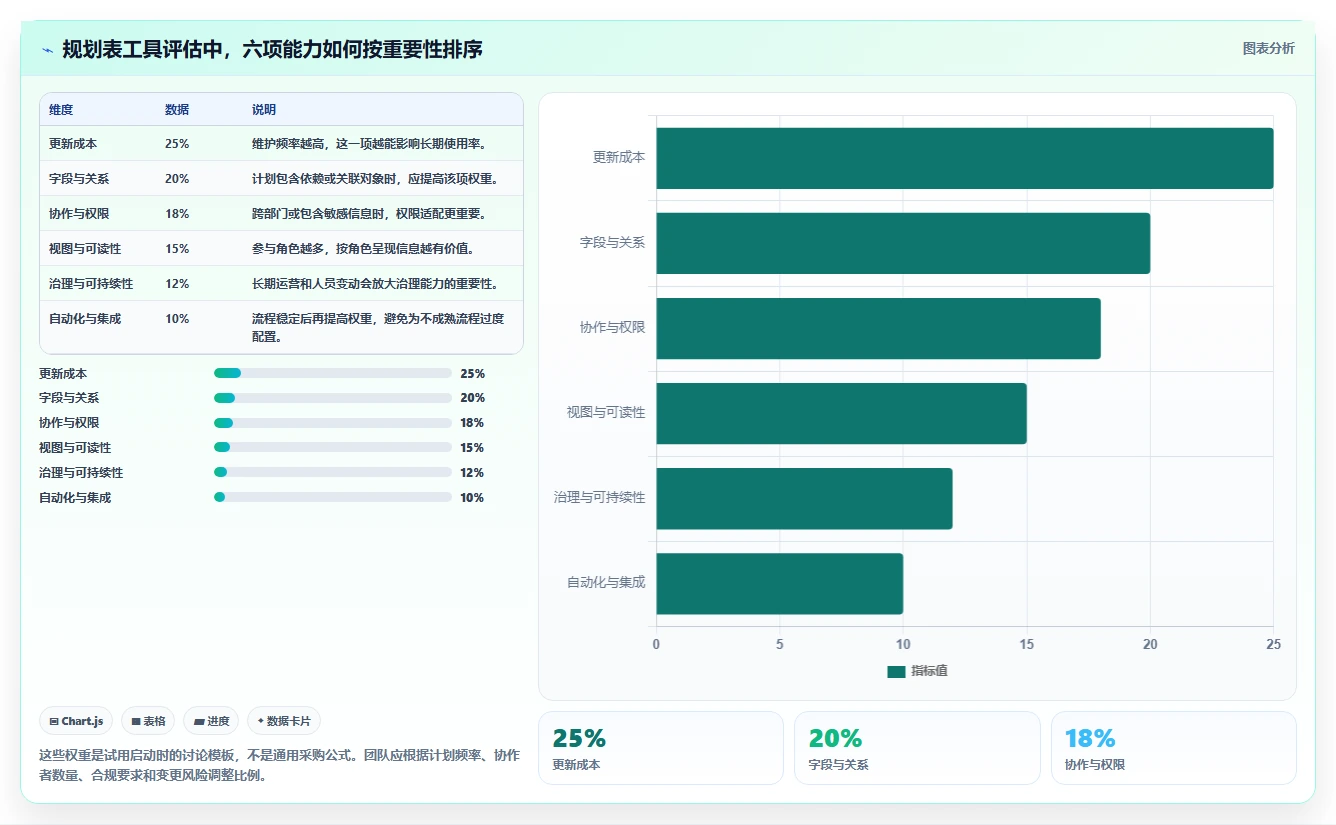

2. 用六项指标建立试用评分表

评估维度 建议提问 观察方法 常见失分信号
协作与权限 谁能查看、编辑、评论和管理? 让不同角色完成同一项更新 权限粒度不够,或操作边界难解释
字段与关系 是否能表达负责人、依赖和关联对象? 用真实任务搭建计划样例 信息只能塞进文本备注
视图与可读性 执行者和管理者能否看到各自需要的信息? 测试列表、日历、看板或时间视图 每种角色都要手工复制一份数据
更新成本 一次状态变更需要多少操作? 计时完成十条常见更新 维护过程依赖专人集中补录
自动化与集成 哪些重复提醒和信息同步可以减少? 挑两项高频、规则稳定的动作 自动流程难追踪或异常后无法恢复
治理与可持续性 字段、权限、历史记录和管理员职责是否清楚? 模拟人员变更与计划调整 关键知识只掌握在单一管理员手中

试用时可以给每项按一至五分评分,但不要把分数假装成客观产品排名。分数的价值是让采购成员明确讨论依据。例如,“易用性四分”没有解释力;“新成员在十分钟说明后可以独立更新负责人和状态”才是可以复核的判断。

3. 把成本分成采购成本和运营成本

规划工具的总成本不止是订阅价格。至少要把设置和迁移时间、管理员维护、用户培训、重复录入、权限管理、系统集成与退出迁移考虑在内。免费或低价方案若需要专人每周整理多个版本,未必比付费方案便宜。

在预算评估中,我通常把成本拆为“固定投入”和“随规模增长的投入”。固定投入包括初始配置和培训;持续投入则包括管理员维护、成员更新和跨系统同步。规模扩大后,后者往往更能决定方案是否可持续。

4. 先设定试点的停止条件

试点不是为了证明某个工具一定成功,而是为了尽早发现不匹配。建议提前写清楚停止条件,例如:大多数成员无法独立更新、核心信息必须重复录入、权限无法满足实际要求,或管理员维护时间超过节省的团队时间。

也要提前约定成功条件,例如状态收集耗时下降、关键任务逾期更早暴露、跨团队计划的更新时间缩短。目标应当结合原有基线设定,不必套用其他公司的数字。

提升团队效率!2026年最值得投资的5大规划表工具

五、五大规划表工具拆解:适配点、短板与试用方法

1. Excel:复杂计算和个人效率优先时,仍然可靠

Excel适合已经有成熟表格习惯、计算逻辑复杂、计划以个人或小范围维护为主的团队。预算表、资源测算、批量清单和一次性排期,往往能直接利用既有模板和公式,不必为简单任务额外建立一套管理流程。

它的优势是灵活,而这个优势也是风险来源。不同成员可能复制本地版本、改写公式或使用颜色表达个人含义;如果没有明确的唯一主表和更新责任人,团队容易在“谁手里的文件最新”上浪费时间。协作要求越高,就越需要验证共享方式、版本治理和权限管理是否满足实际要求。

(1)适合这样试用

  • 选一份实际使用的计划表,而不是从空白模板开始演示。
  • 让至少两名成员分别修改内容,检查变更记录和版本冲突处理。
  • 测试常见公式、筛选和汇总是否仍然可维护。
  • 明确唯一主文件、命名规则和归档责任。

如果试点重点是多人持续追踪任务,别只因团队熟悉表格就默认它最合适。先测量每周的版本核对和状态收集时间,再判断熟悉度带来的收益是否足以抵消协作管理成本。

2. Google Sheets:在线协作是核心诉求时,关注共享治理

Google Sheets适合需要多人在线维护、远程成员协同以及快速共享清单的场景。它的价值通常体现在协作者能否及时看到同一份信息,而不是每个人通过邮件传递文件副本。

需要重点验证的是共享范围、访问权限、数据结构和变更规则。链接能快速分享,不代表适合所有业务数据;共享越方便,越要确认谁有查看和编辑权限,哪些字段可以被修改,以及离职或项目结束后如何收回访问。

(1)试点时特别检查

  • 使用不同成员账号测试查看、编辑和评论边界。
  • 确认多人同时更新时,团队能否识别关键变更。
  • 为状态字段和日期格式建立统一口径。
  • 评估需要汇总的信息是否能在合理维护成本内呈现。

若计划主要靠在线协作,而不是复杂项目关系,轻量共享表可能足够。若同一条记录要与多个项目、客户或资源对象相互关联,就应测试结构化能力是否仍然清晰,不要靠重复行长期支撑关联关系。

3. Notion:计划与说明、决策记录需要一起保存时

Notion更值得在“任务不能脱离上下文”时进入候选。例如发布计划旁边需要放内容规范、会议决策和素材说明,或者新人需要从计划记录跳转到操作文档。将计划与知识内容放在相近的工作空间里,能减少寻找背景信息的成本。

但“内容组织很方便”不等于“所有排期都适合放在这里”。试用时要检查团队是否能快速筛出逾期事项、按负责人查看工作负载、管理跨项目依赖,并保持各类视图的数据一致。若主要任务是复杂资源排期或大量项目状态汇总,不能只用页面体验替代流程验证。

(1)建议的试用样例

  • 建立一份真实的内容或项目计划,并关联至少两份背景文档。
  • 模拟从需求提出、审核、执行到复盘的全过程。
  • 让执行者和管理者分别查看计划,观察是否需要额外复制信息。
  • 测试一项任务延期后,相关说明和后续安排是否容易找到。

如果试用结果显示,团队阅读和维护知识的负担下降,但复杂统计仍需人工导出,那么可以把它定位为计划与知识协作空间,而不是强行承担所有项目治理职责。

4. Airtable:计划已经接近结构化业务台账时

Airtable适合记录之间存在稳定关系、需要不同视图服务不同角色的工作。例如内容日历中的主题、渠道、负责人、审核人和发布时间之间有明确关联;运营团队也可能要按活动、地区或状态查看同一组记录。

它的灵活性要求团队认真治理字段。字段越多,并不代表数据越有价值;只有团队知道字段由谁维护、何时更新、如何定义,视图和自动化才有可靠输入。建议从一类具体台账开始,不要一开始就把所有部门的工作都设计成一个大型系统。

(1)试用时验证结构而不是炫技

  • 挑选一组需要关联的真实记录,测试新增和修改是否直观。
  • 为同一份数据创建两种角色视图,检查是否避免了重复维护。
  • 挑选一项重复、稳定的流程,再试验提醒或自动化。
  • 安排非设计者成员独立完成日常更新,观察管理员依赖程度。

若表结构只有搭建者本人看得懂,自动化只有配置者能维护,团队获得的可能是一个新的“个人系统”,而不是可持续的协作平台。适当限制字段和自动化数量,通常比一次性追求高度定制更稳妥。

5. PingCode:复杂项目协同和组织级执行需要时

对于中大型企业,尤其是百人以上组织,项目计划往往不是单张表,而是目标、需求、研发任务、版本节奏和跨团队交付的连续过程。这类团队可以把 PingCode 纳入评估,重点验证它能否承载团队真实的项目执行方式,而不是只看演示中的功能清单。

评估时我会关注三个问题:不同角色是否有适合自己的工作入口;项目状态能否从团队真实动作中产生,而非依赖管理员事后汇总;管理者能否从计划变化中发现风险,同时又不让一线成员重复填写相同信息。对于已具备多项目治理需求的组织,流程设计和推广计划应与工具评估同步进行。

需要注意的是,组织规模大不自动等于需要更重的系统。如果团队之间项目依赖少、任务变化不频繁、现有表格治理良好,迁移的收益可能不足以抵消培训、配置和流程调整成本。PingCode更值得试点的信号,是团队已经持续遇到多项目状态不一致、交付依赖难追踪或管理汇总靠人工拼接等问题。

(1)中大型团队的试点建议

  • 选取一个有实际跨团队依赖的项目,而不是只展示一个简单清单。
  • 覆盖执行者、项目负责人和管理者三类角色,分别测试日常任务。
  • 记录试点前的状态收集耗时、逾期发现时间和重复录入次数。
  • 将流程负责人和工具管理员分开讨论,避免所有治理责任集中到单人。

如果项目协同流程跨越多个团队,试点重点应是信息能否从执行环节自然汇总到项目层,而不是报表看起来是否丰富。若每个团队都需要通过额外表格补充关键信息,说明流程与工具之间仍有断点。

六、用一个可复核的案例,判断工具试点是否真的有效

1. 案例背景:每周计划会前,状态总要重新收集

下面是一组情景模拟,用来说明试点如何设计,不代表某家企业或任何产品的真实客户数据。设想一个由产品、设计、研发和运营组成的二十四人团队,每周跟踪约六十项任务。原先状态分别存在共享表、聊天记录和会议纪要里,计划负责人每次周会前都要集中追问并手工核对。

这个团队的目标不是“上新工具”,而是减少重复收集状态,并让跨团队依赖提前暴露。试点只选一条项目线,保持业务规则不变,通过四周观察任务更新、风险发现和整理耗时。如果同时换工具、改流程、换负责人,就很难判断究竟是什么造成变化。

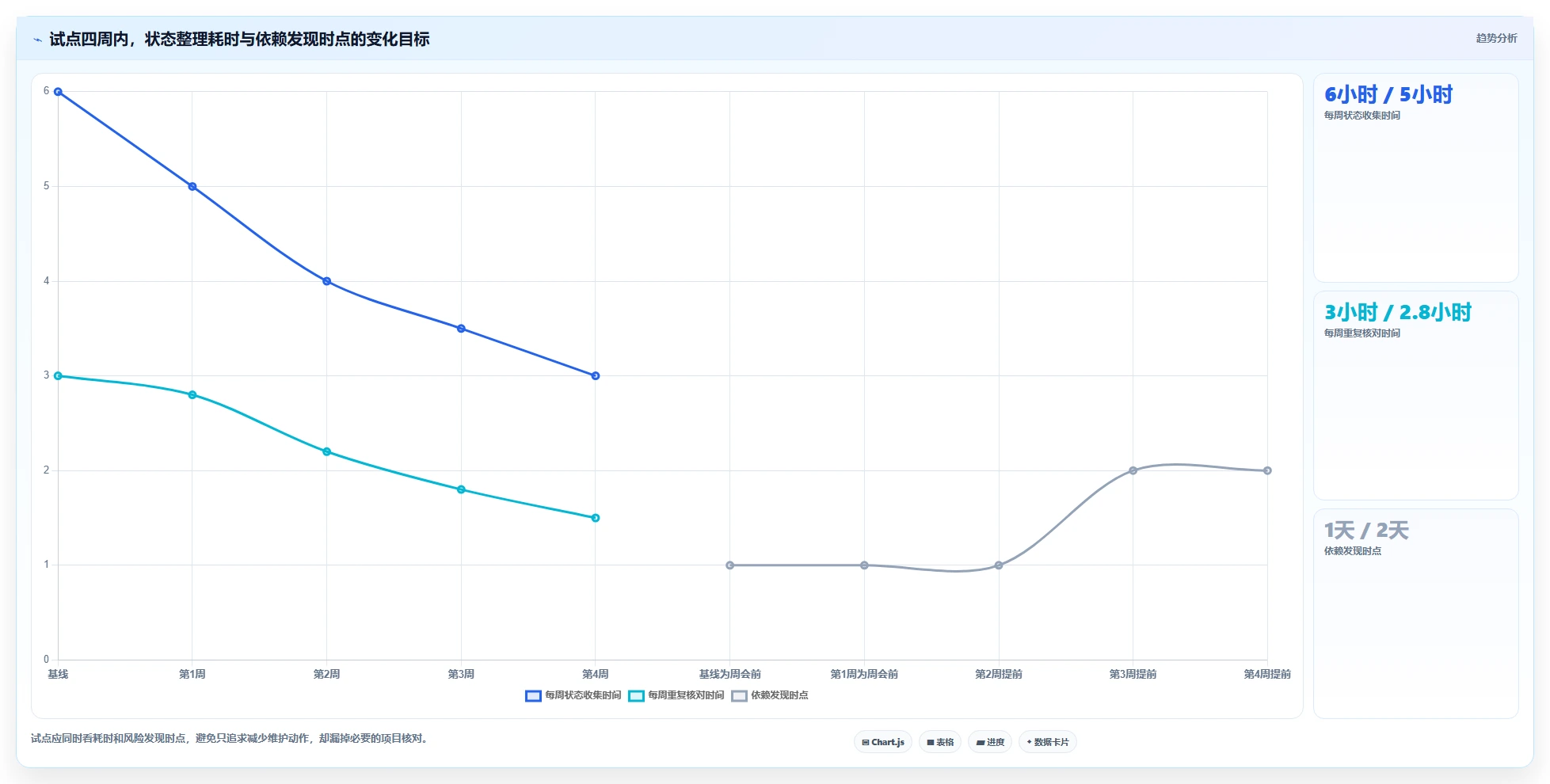

2. 试点前后的观察口径

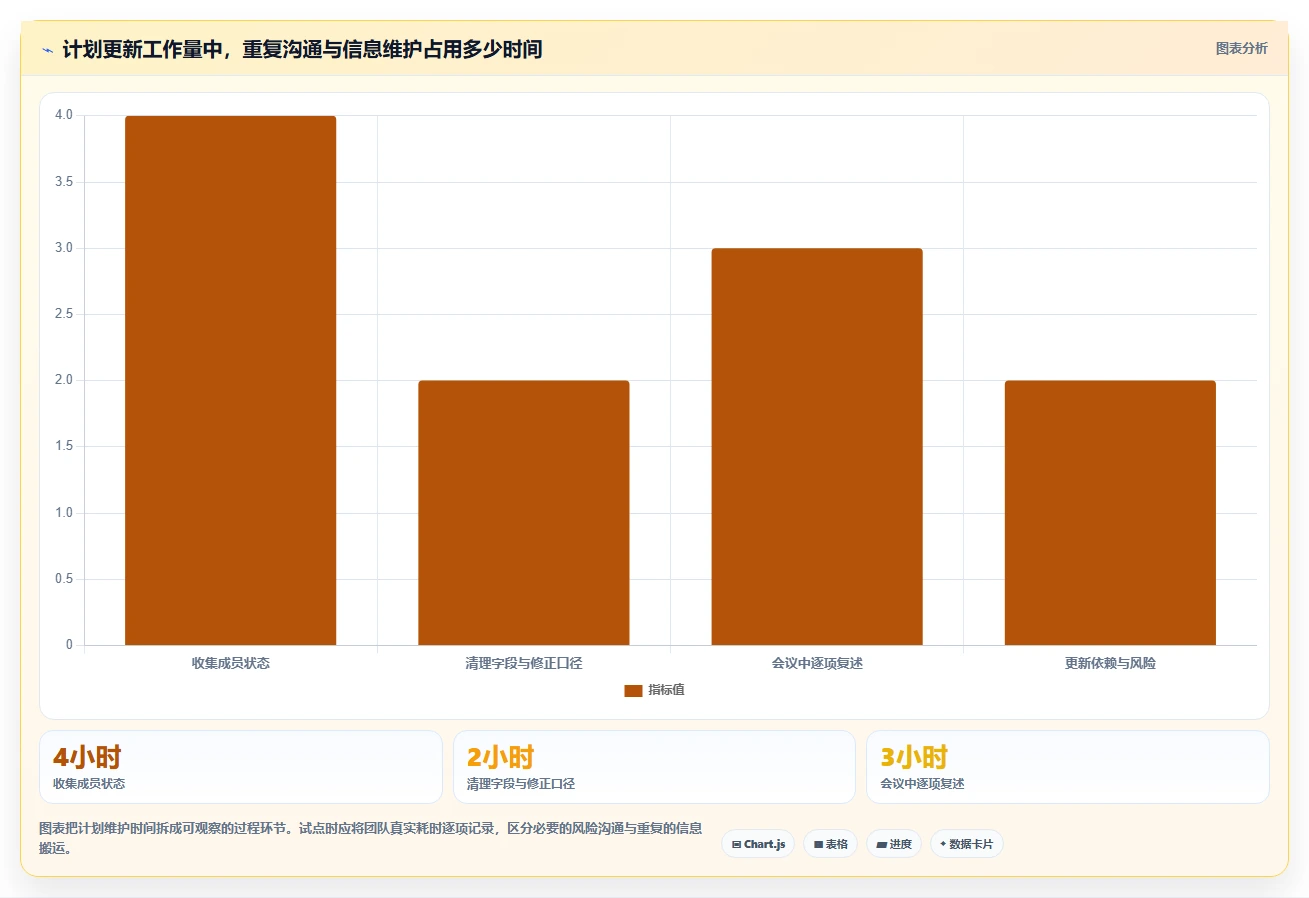

在试点前先连续记录两个周期的基线,再进入试点。情景模拟中的数字如下:原有每周状态收集约六小时,计划表与聊天信息的重复核对约三小时,关键依赖通常在周会前一天才集中暴露。试点目标是将状态收集压缩到三小时以内,并让负责人在风险出现后的两个工作日内补充处理方案。

观察指标 试点前示意基线 试点目标 为什么观察
每周状态收集时间 约6小时 不超过3小时 反映信息是否减少重复追问
重复核对时间 约3小时 不超过1.5小时 反映团队是否仍维护多套事实
关键依赖发现时间 通常在周会前一天 风险出现后2个工作日内识别 反映计划是否帮助提前处理问题
成员独立更新率 试点前未统一记录 至少由任务负责人直接更新 反映流程是否依赖专人代录

这里的“成员独立更新率”不宜被当作惩罚指标。若更新率偏低,应先调查操作步骤是否过多、字段是否难以理解、团队是否认可该计划为唯一事实来源,而不是直接把问题归因于成员不配合。

提升团队效率!2026年最值得投资的5大规划表工具

3. 什么结果值得继续,什么结果提醒暂停

如果四周后收集时间下降、重复核对减少,且风险更早被识别,团队可以扩展到另一条项目线继续验证。扩展时应检查是否能复用字段和规则,而不是立刻全组织切换。一个小团队成功,不足以证明不同业务类型、权限要求和工作节奏都适合相同配置。

如果收集时间下降,但逾期任务没有更早发现,可能只是记录步骤变少,计划质量却没有改善。如果成员独立更新率很低,先检查使用摩擦和角色责任;如果管理员整理耗时大幅上升,则要把管理员投入纳入总成本,不能只统计一线节省的时间。

结论要基于同一口径的前后数据。不要用“大家觉得更方便”替代具体观察,也不要把短期学习成本误判为长期低效。较合理的做法是分别记录适应期和稳定期,再决定是否扩大试点。

七、不同团队该怎么行动:从最小可用计划开始

1. 个人或小团队:保持轻量,不为未来假设买单

如果只有一至五位协作者,任务数量不大,计划变化也少,可以从现有表格工具开始。先约定唯一主表、负责人、截止时间和状态定义,再观察两周是否真的出现版本混乱、统计困难或跨团队依赖。

如果团队没有这些问题,就没有必要为了“更专业”立刻迁移。把工具投资留给已经反复出现、且可以被测量的问题,比提前引入复杂流程更稳健。

2. 跨部门协作团队:优先验证共享规则与更新路径

当多个部门共同更新同一份计划,工具需要清楚区分不同人的查看、编辑与决策职责。建议先搭建一个最小样板,覆盖一项真实跨部门任务,检查信息是否只需录入一次,负责人变化后能否及时调整,关键修改是否容易追溯。

不要用“所有人都能编辑”代替协作治理。某些字段可以由执行者更新,优先级和资源安排则可能需要负责人确认。权限与责任设计得清晰,往往比增加更多字段更能减少后续争议。

3. 内容与运营团队:把审核流程纳入计划,而非只记录日期

内容日历或活动计划不仅有发布日期,还会涉及选题、制作、审核、素材准备和分发。若只记录最终日期,一旦审核延期,团队仍要通过聊天追问原因。建议把关键阶段、负责人和阻塞原因设为可筛选的信息。

若内容计划需要关联规范、历史复盘和素材说明,可优先试用兼顾知识内容的工作空间;若记录之间的关系多、不同岗位需要不同视图,则应重点评估结构化台账工具。选型取决于团队的记录方式,而不是“内容团队都应该用某类工具”。

4. 研发或产品团队:从依赖和交付周期判断系统深度

若工作包含需求、研发、测试、发布等多个环节,并且项目之间存在资源和时间依赖,单一任务表可能难以表达整个交付过程。此时应验证需求变化如何传递、阻塞如何升级、计划调整是否影响相关任务,以及管理者是否能看到可信状态。

对百人以上组织来说,可以将 PingCode 纳入项目协同试点,但同时要安排流程梳理和成员培训。若当前痛点仅是一个团队的周任务整理,则先做轻量试验,不要因为组织规模较大就默认需要全面部署。

5. 采购或管理者:把安全、退出和运营责任放进决策

工具选型不仅是使用体验比较,也涉及数据权限、账号管理、历史记录、系统集成、数据导出和供应商风险。具体要求应由组织的安全、法务和技术团队依据自身制度核对,并以当前服务条款和官方产品资料为准,不要仅凭销售演示判断。

还应明确谁是业务流程负责人、谁维护工具配置、谁负责成员培训,以及工具停止使用时如何导出和归档数据。一个能顺利上线却没有退出方案的系统,可能把短期便利变成长期依赖。

八、最终取舍:工具适配度比功能数量更重要

1. 在熟悉度和治理能力之间取舍

团队已经熟练使用表格,且计划简单稳定时,继续用熟悉工具可能是成本最低的选择。反过来,如果多版本、权限和依赖问题长期反复发生,熟悉度就不应成为拒绝调整的唯一理由。建议比较“继续维护旧流程的时间成本”和“迁移后培训、配置、治理的投入”,而不是只看新工具是否更强大。

2. 在灵活性和一致性之间取舍

灵活配置有利于适应多种业务,但也提高了字段失控和维护复杂度。若工作规则稳定,可以选择结构清晰、变更受控的方案;若业务变化快,灵活性值得投资,但需要指定治理责任人,并定期清理过期字段和自动化。

3. 在集中管理和团队自治之间取舍

统一模板有利于汇总和跨团队对比,却可能忽略不同团队的工作差异。完全自治能贴近一线,却可能造成口径不一。更平衡的方式是统一少数管理必需字段,例如目标、负责人、状态和时间,再允许团队按实际工作增加本地视图或辅助信息。

4. 在自动化和可解释性之间取舍

自动化适合重复、规则稳定、错误后果可控的动作;审批、优先级和风险判断则需要清晰的责任人。自动提醒如果太多,成员容易忽略;自动流转若没有异常处理办法,也可能让计划看似顺畅、实际失去人工监督。

我建议自动化从一到两条高频规则开始,记录每次触发、失败和人工修正的情况。只有当团队知道自动化解决了什么、什么时候不该执行、出错后由谁处理,才算真正降低了成本。

5. 用四周完成一次有边界的决策

  1. 第一周:定义基线。统计计划维护时间、重复录入次数、关键逾期和风险发现时点。
  2. 第二周:选择真实计划试用。纳入不同角色,不只让工具管理员演示。
  3. 第三周:检查摩擦点。记录更新步骤、权限问题、字段歧义和新增的人工工作。
  4. 第四周:对照目标复盘。决定继续试点、调整规则、换工具或回到原方案,并写明原因。
  5. 试点结束后:再考虑扩展。先验证能否复用规则,再逐步增加团队和项目范围。

九、总结:先让计划成为共同事实,再考虑让它更智能

1. 最值得投资的,是能被持续更新的计划系统

Excel、Google Sheets、Notion、Airtable 和 PingCode各有适用边界,没有一种工具能在所有团队、所有计划类型和所有组织阶段里同时占优。真正值得投资的方案,应该让关键事实更容易找到、让负责人更容易更新、让风险更早进入讨论,并且不会把维护负担悄悄转移给某个管理员。

如果你的计划规模小、变化少,先把现有表格的责任和口径理顺;如果多人在线协作是瓶颈,测试共享更新与权限;如果计划离不开说明文档,验证内容与任务的关联;如果需要结构化记录和多角色视图,测试关系管理与治理成本;如果组织已面对多项目依赖和交付追踪压力,则可以把 PingCode 放入中大型团队的真实项目试点。

2. 下一步:选一张真实计划,测四个数字

现在就挑一张正在使用的计划表,记录四个数字:每周更新耗时、重复核对耗时、逾期发现时间、需要手工复制的记录次数。随后选一款最贴近工作流的工具,用四周试点这些指标,而不是先追求全员迁移或功能齐全。

我的最终判断是:效率不是把计划表做得更复杂,而是让团队更少花时间解释“现在到底是什么状态”,更多时间处理“接下来应该做什么”。工具应服务这个变化;当它不能帮助团队更早发现问题、清楚分配责任并保持信息可信时,换一个更强大的界面通常解决不了根因。

常见问题解答(FAQ)

1. 2026年值得投资的5类规划表工具分别是什么?

我正在给团队筛选规划表工具,发现很多榜单把不同用途的软件放在一起排名,越看越难比较。我想知道,如果按实际工作场景来分,哪五类最值得优先考虑?

与其把工具排成不分场景的“总榜”,不如按规划任务分成五类。它们解决的问题不同,团队规模、协作复杂度和计划变动频率,都会影响哪一类更值得投入。第一类是电子表格,适合预算、资源盘点和结构化数据分析;第二类是在线协作表,适合多人同步维护计划、收集状态和设置提醒;

第三类是看板型任务工具,适合任务流转清晰、需要快速识别阻塞的团队;第四类是甘特图与项目排期工具,适合有依赖关系、里程碑和资源冲突的项目;第五类是综合工作管理平台,适合跨团队、多项目并行,且需要把目标、任务、进度和汇报连起来的组织。值得投资不等于功能最多。

若团队只是每周更新一次简单排期,先把表格模板和维护规则做好,可能比购买复杂系统更有效;若计划经常因依赖变化而重排,甘特图或综合平台才更可能节省协调成本。

2. 规划表工具应该按什么标准选,才不会买了却没人用?

我担心选型时被功能清单和演示效果带偏,买完后团队仍然回到聊天消息和旧表格里更新进度。我该怎样判断一个工具是否适合真实工作,而不只是看起来功能齐全?

先从正在发生的协作摩擦倒推需求,而不是从功能列表开始。建议抽取最近一个项目,记录计划更新频率、参与角色、任务依赖数量、状态追问次数,以及延期后重新排期需要几个人参与。这些信息比“要不要人工智能功能”更能说明选型方向。可以用下面的权重做第一轮打分,评分采用1至5分,并由实际使用者共同填写。

表格中的权重是一个可调整的起点,不是行业标准。

评估项建议权重重点验证 更新是否方便25%一线成员能否在几分钟内完成状态更新 依赖与变更处理25%任务延期后能否快速看清受影响的节点 协作与权限20%跨部门查看、编辑和通知是否符合实际分工 汇报与数据导出15%周报或复盘能否直接复用,避免重复抄写 迁移与维护成本15%旧数据导入、字段维护和管理员投入是否可控 最关键的测试不是让管理员演示,而是让三类人分别完成同一项真实任务:负责人建计划、执行者更新进度、管理者查看风险。

如果其中任何一步只能靠培训文档解释,或仍需在别处重复录入,就应把这个摩擦计入总成本。

3. 怎么计算投资规划表工具是否真的提升了团队效率?

我想向团队申请工具预算,但单说“协作更顺畅”很难证明价值。我应该观察哪些指标,才能分辨效率提升是真实发生了,还是只是把原来的工作换了个界面?

把工具效果拆成节省时间、减少返工和提高可预见性三部分,不要只看登录次数或任务数量。建议上线前记录两周基线,再运行两至四周试点,比较同一团队、相近类型任务的变化,并注明同期人员或项目范围是否改变。例如,设一个虚拟的8人团队每周花4小时汇总进度、每周发生6次因状态不清导致的追问。

试点后若汇总降到2小时、追问降到3次,可以先把每周节省的2小时作为待验证收益;这只是计算示例,不代表所有团队都能达到同样结果。还要检查减少的时间是否转化为实际产出,而不是增加了新的填表工作。

可用一个简单口径估算月度净收益:节省的工时乘以团队平均小时成本,再减去订阅费用、迁移投入、培训时间和持续维护时间。与此同时追踪计划按期完成率、延期发现提前量和重复录入次数。若汇总时间下降但重复录入上升,整体收益可能并没有改善。

评估时保持口径一致:比较相似项目、相同统计周期,并把未使用工具的流程保留为对照参考。试点结论应写成具体变化和适用条件,而不是把短期相关性直接说成工具带来的因果结果。

4. 规划表工具试点应该怎么做,才能尽早发现不合适?

我不想一次性迁移全部计划,最后才发现工具不适合团队。我准备先做小范围试用,但不确定试点要选什么项目、设哪些检查点,才能尽早暴露问题。

选一个有代表性、但失败成本可控的项目做试点。最好包含至少两个协作角色、若干相互依赖的任务,以及一次计划调整;如果选一个完全不变的简单任务,测不出工具在变更管理上的价值。试点前先约定最小字段,例如负责人、截止时间、状态、依赖项和风险说明,并指定字段维护责任人。

不要把旧表里的所有列原样搬过去:每多一个没人使用的字段,更新阻力就可能增加。迁移时先整理重复任务、过期日期和无主事项,否则新工具只会更快地复制旧混乱。第一周检查成员能否独立创建和更新任务;第二周检查延期后依赖关系是否清晰、管理者是否能从计划中找到风险;结束时复盘实际更新耗时、重复录入和遗漏情况。

把问题分成工具限制、流程规则缺失、培训不足三类,避免把流程问题一概归咎于软件。出现以下信号时应暂停扩面:关键状态仍要靠私聊确认、同一数据被多处维护、只有管理员能修改计划,或团队无法说清谁负责更新。先修正模板、权限和责任规则,再决定续用或切换;这通常比扩大采购后再返工成本更低。

读者评论

方
方诗涵

文中把情景模拟数据和实测结果区分开,这点比较严谨。选工具时确实应该先记录团队自己的状态收集耗时,而不是直接拿示意数字当成收益承诺。

梁
梁一凡

六项评估维度里,“更新成本”很实用。工具功能再多,如果每次改状态都要重复填几处,成员很快就会回到群里报进度。

顾
顾若溪

对小团队来说,Excel或共享表格可能已经够用;但文章提醒了依赖和权限问题,适合拿真实任务做短期试点,再决定是否需要更完整的协同流程。

文章包含AI辅助创作:提升团队效率!2026年最值得投资的5大规划表工具,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/255408

赞 (0)
飞飞飞飞
2026年效率革命:6款顶级计划表工具全面对比
上一篇 9小时前
提升效率必备:2026年最值得投资的5款计划建设管理系统
下一篇 9小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
