《突破效率瓶颈:2026年度7款金软企业管理软件推荐》真正要回答的,不是“哪款软件功能最多”,而是企业的效率损耗究竟发生在研发协同、财务经营、流程审批,还是跨部门信息断点。下面这份名单是按业务适配与选型价值整理的候选清单,不代表官方评奖结果,也不是简单排名;我会把适用场景、实施边界和容易踩的坑一起讲清楚。
一、先给核心结论:别先找“最好”,先找效率瓶颈
1. 七款软件不是七个同类替代品
我把企业管理软件拆成三类:业务经营与资源计划、项目研发与交付、组织协同与流程执行。金蝶云·星空、用友BIP、SAP S/4HANA Cloud和Microsoft Dynamics 365,更适合解决经营数据、财务或供应链的系统性问题;PingCode面向研发和项目交付;飞书、钉钉偏向协作、沟通和日常流程。
这意味着,七款产品不能按“功能多少”排成一条直线。一个制造企业想要打通订单、采购、库存和成本,协作工具通常不是核心答案;一个百人以上研发组织如果主要卡在需求变更、版本计划和跨团队依赖,单靠部署一套财务系统也不会自动改善交付。
我的核心判断是:软件选型要从“最贵、最全、最知名”转向“瓶颈,流程,数据,责任”的闭环。先定位效率损失发生在哪一步,再判断哪类系统能承接流程,最后看团队是否具备实施和运营能力。
2. 2026候选清单与适配方向
| 候选产品 | 优先解决的问题 | 更适合的组织 | 选型时重点核验 |
|---|---|---|---|
| PingCode | 研发需求、项目计划、缺陷与交付协同 | 中大型企业及100人以上研发组织 | 流程配置、跨团队依赖、权限和数据迁移 |
| 金蝶云·星空 | 财务、供应链、制造及经营管理 | 成长型和中型企业,尤其是流程较复杂的企业 | 行业适配、核算口径、实施伙伴与接口范围 |
| 用友BIP | 集团财务、人力、供应链与多组织运营 | 集团型或多法人、多组织企业 | 组织模型、主数据治理、分阶段上线能力 |
| SAP S/4HANA Cloud | 核心经营流程与复杂供应链管理 | 流程标准化程度较高、跨区域经营的企业 | 本地化、迁移路径、总拥有成本与实施周期 |
| Microsoft Dynamics 365 | 客户关系、财务、运营等业务整合 | 已使用微软生态、需要连接业务应用的企业 | 模块组合、许可口径、集成与本地服务能力 |
| 飞书 | 沟通、文档、会议及轻量业务协作 | 知识工作密集、希望改善信息协同的团队 | 关键流程是否能沉淀,而非只停留在消息流 |
| 钉钉 | 组织沟通、审批、考勤和移动协作 | 重视移动办公与日常流程管理的企业 | 复杂流程的可维护性、权限及数据连接 |
表中的“适合”是选型起点,不是购买结论。企业所在行业、组织结构、现有系统和管理成熟度都会改变匹配结果。产品版本、功能、许可和交付方式也可能调整,正式决策前应以供应商当前产品资料、演示环境和合同范围为准。
3. 先做系统类别判断,再做产品比较
如果企业连“当前流程由谁负责、数据在哪产生、结果由谁确认”都说不清楚,先做软件横向对比往往会陷入功能清单拉锯。建议先把问题归类:经营核算与资源调度问题,看ERP或经营管理系统;研发交付问题,看项目研发管理平台;日常信息传递与审批问题,看协同平台。
不要把“企业管理软件”当成一个统一品类。系统的边界决定它能解决什么,也决定它不能替企业解决什么。工具可以让规则执行得更稳定,却不会自动替管理层定义规则。

二、背景与真实场景:效率瓶颈往往藏在交接处
1. 看似“人不够”,实际可能是工作反复流转
我在分析组织效率问题时,通常先看同一项工作是否被重复录入、反复确认或多次等待,而不是先问“还能不能再加人”。订单信息在销售表格、采购系统和财务表格里各维护一份;研发需求在会议纪要里变更,项目计划却没有同步;审批通过后还要人工通知执行人,这些现象会让岗位看起来很忙,实际产出却没有同比增加。
把这些损耗归为“员工效率低”,容易把问题推给个人。更有价值的追问是:信息在哪个环节丢失?谁需要重复核对?等待的责任人是否清楚?如果流程没有共同的数据入口,再勤奋的员工也只能用更多沟通补系统缺口。
2. 100人以上研发组织常见的交付断点
以一个具有多个研发团队的企业为例,产品需求进入后需要评估、拆分、排期、开发、测试和发布。最容易失控的地方不一定是某个岗位做得慢,而是需求承诺与团队产能没有连接,或者一个团队的延期没有及时传递给依赖它的团队。
如果企业有100人以上的研发组织,单靠群聊和表格维持跨团队计划,管理者通常会遇到版本状态不一致、需求变更难追溯、风险暴露太晚等问题。PingCode这类研发项目管理平台可以承接从需求到交付的过程数据,但能否改善结果,仍取决于团队是否愿意统一状态定义、维护依赖关系,并把会议决策回写到项目中。
3. 多组织企业的核心难题不是“少一张报表”
集团企业经常同时面对多个法人、业务单元、区域和核算口径。管理层想要一张统一经营视图,但各单位对客户、产品、成本中心或审批权限的定义未必一致。此时,直接要求系统“把数据汇总起来”,容易得到形式上的统一报表,却保留了底层口径冲突。
用友BIP、SAP S/4HANA Cloud等面向复杂经营管理的系统,价值通常不仅在于汇总数据,也在于承载组织和流程规则。但这类项目需要更强的主数据治理、流程设计和实施管理,不能把“部署平台”误认为“管理标准已经统一”。
4. 协作平台的价值常被低估,也常被高估
飞书、钉钉这类协作平台能降低沟通、文档和审批的使用门槛。对于分布式团队、移动办公团队,或者流程仍以邮件和线下签字为主的企业,它们可能带来直观改善。
但若业务规则复杂、跨系统对账频繁,协作平台里的表单和审批未必能替代专门业务系统。它可以帮助流程发起和通知,却不一定适合承担复杂的库存核算、成本归集或研发配置管理。协同入口的统一,不等于底层业务数据已经统一。

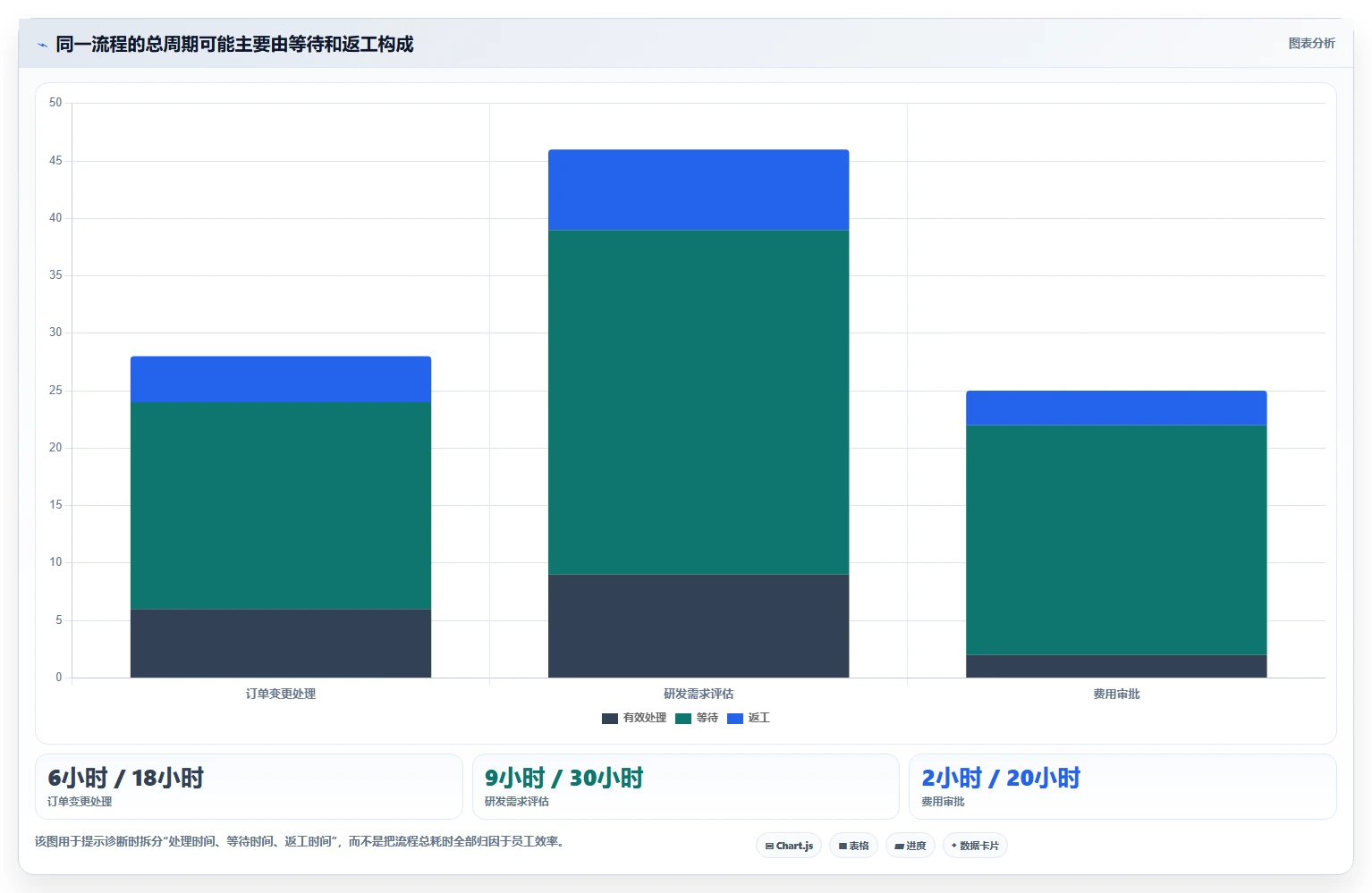

5. 用“等待和返工”而不是“忙碌感”衡量损耗
建议企业抽查最近一个月的典型工作流,记录从开始到结束的周期、实际处理时间、等待时间、退回次数和重复录入次数。周期长不一定意味着员工动作慢;如果实际处理只占总时长的一小部分,系统项目首先应解决队列、交接和审批规则,而不是增加更多状态字段。
以下图表是用于诊断讨论的情景模拟,不是行业平均值。它展示一个流程里等待和返工可能怎样侵蚀总周期,企业应以自己的流程日志或抽样记录替换参数。

三、常见误区:买了软件,不代表管理问题会消失
1. 把功能数量当成解决能力
功能列表很长,不等于企业能用起来。选型演示里常见的项目看板、报表、审批、自动化,都要放进真实业务中验证:数据从哪里来、谁负责更新、异常怎么处理、权限如何控制、流程改变后谁来维护。
我更看重“关键任务闭环能否跑通”,而不是“菜单里有多少模块”。如果供应商演示的是标准流程,企业实际流程却有大量例外,就应该追问例外如何处理、是否需要定制,以及后续升级会不会受影响。
2. 认为上线速度越快越好
快速开通账号不等于系统上线,也不等于业务完成迁移。真正的上线至少包含流程确认、数据清理、权限配置、用户培训、试运行和问题闭环。对于协作工具,小范围试点可以较快启动;对于财务、供应链和集团核心系统,压缩必要的治理步骤可能把问题推迟到月结、盘点或业务高峰时集中暴露。
判断实施速度是否合理,要看范围是否明确,而不是只比较供应商承诺的日历天数。先上线一个边界清晰、可衡量结果的流程,通常比一次铺开所有模块更稳妥。
3. 把“统一平台”理解成“无需集成”
企业系统的实际工作流往往跨越多个工具。销售线索可能从协作平台进入客户系统,订单再流向供应链和财务,研发需求也可能关联客户反馈。选择同一家供应商不必然消除接口问题;选择不同供应商也不必然导致数据割裂,关键是接口责任、数据主键和错误处理机制是否明确。
采购前应该做一张系统边界图,标注每类数据的权威来源。例如客户主数据归谁维护、项目状态以哪个系统为准、审批结果如何传回业务系统。没有这张图,所谓“集成完成”很可能只是看板上能看到一部分数据。
4. 只算软件订阅费,不算总拥有成本
预算里除了许可费用,还应包括实施服务、数据迁移、接口开发、培训、管理员投入、环境运维和后续变更。对于业务关键系统,还要考虑停机、权限错误或数据质量问题的潜在成本。
我建议把成本至少分成首年投入和三年持续投入两部分。若某方案报价较低,却需要大量自建集成和人工维护,它的总成本未必更低;若功能更全,但大部分模块长期不用,也可能形成浪费。
5. 把员工“不愿用”简单归因于抵触变化
使用率低可能是培训不足,也可能是流程设计不合理、移动端操作不便、旧系统与新系统重复填报,或管理者仍通过私聊索要另一套报表。员工往往会优先使用能完成工作的工具,而不是制度文件指定的工具。
试点期间应观察真实操作路径:用户是否能独立完成任务、是否绕过系统、重复录入发生在哪一步、管理者是否仍依赖线下汇报。把这些行为看作系统设计的反馈,比单纯增加考核更容易找到原因。
6. 将定制开发视作“更贴合业务”的默认答案
定制可以覆盖独特流程,但也带来版本升级、维护责任和知识依赖。若需求只是把旧表格原样搬入新系统,企业可能把低效流程固化得更牢。更合理的顺序是先判断该流程是否必须保留,再比较标准配置、轻量扩展和定制开发的成本。
判断定制价值时,我会追问:这个差异是否构成竞争优势?变化频率如何?是否能被标准配置覆盖?未来谁负责测试和升级?如果答案不清楚,先用试点验证比立即开发更稳妥。

四、专业判断逻辑:用五个问题筛掉不合适的方案

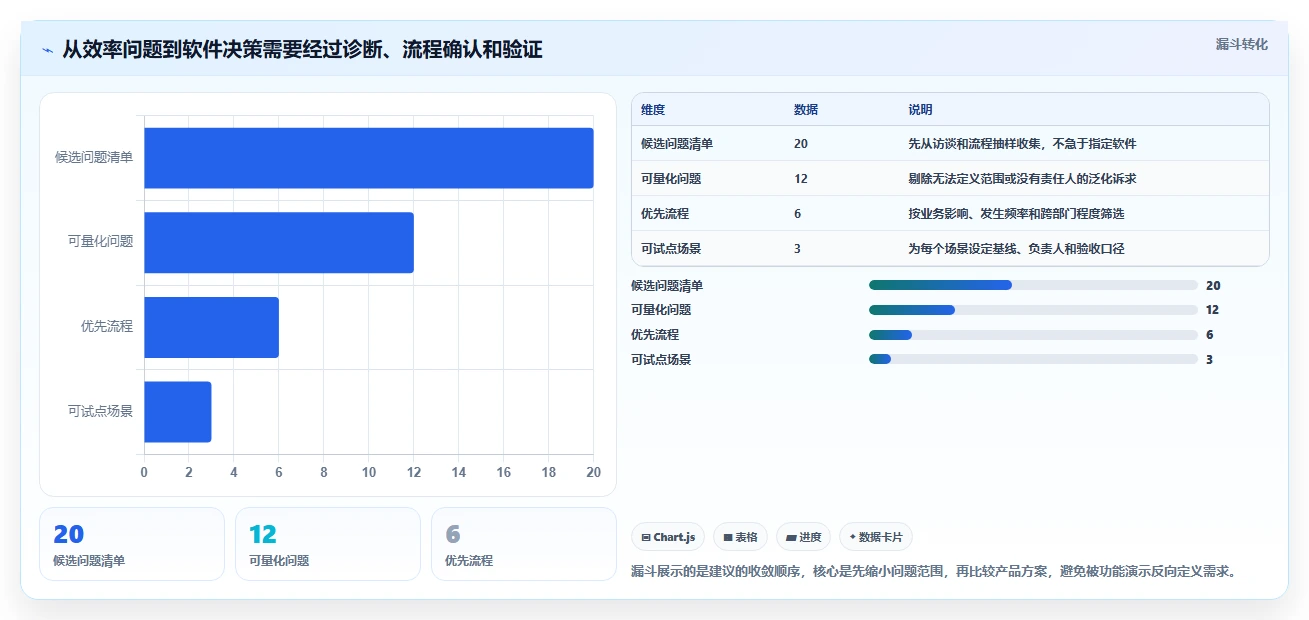

1. 瓶颈是否可描述、可测量
“沟通效率低”太宽泛,“需求评审后平均等待两天、每个版本有三次以上范围变更未同步”更容易讨论。问题描述至少包含对象、环节、频率和影响。若企业目前没有可靠记录,先建立两到四周的基线,别急着用未经验证的目标倒逼软件采购。
指标要能被业务负责人理解。例如研发团队可以看需求从提出到验收的周期、计划外变更比例和缺陷返工率;供应链团队可以看库存准确率、订单履约周期和缺料次数。不要为了显得数字化而堆砌无法影响决策的指标。
2. 目标流程是否已经达成共识
软件把流程显性化后,原本模糊的权责冲突会浮出水面。比如采购申请的预算归属由谁确认、研发需求的优先级由谁决定、跨组织数据修改由谁审批。如果这些问题没有答案,系统配置会议就会变成部门之间的谈判现场。
正式选型前,至少要明确流程负责人、关键状态定义、例外处理规则和数据责任人。流程可以继续优化,但必须有一版可试运行的共同规则。
3. 数据治理与集成成本是否可承受
要盘点核心数据的来源、质量和重复程度。客户、产品、组织、员工、项目等数据如果在多个系统中存在不同编码,系统上线后仍会产生对账工作。真正的集成不只是接口连通,还包括字段映射、失败重试、权限边界和数据冲突处理。
对于关键集成,应要求供应商或实施团队通过具体场景演示,而不是只展示接口数量。最好包括正常数据、缺失字段、重复记录和接口失败后的补偿流程。
4. 组织规模和治理成熟度是否匹配
小团队可能更需要容易上手、低维护的协作工具;多组织企业则可能需要更严格的权限、主数据和审计能力。系统越复杂,治理责任越重。不能因为企业规模大就默认选择最重的平台,也不能因为工具简单就忽略未来的权限和扩展需求。
对百人以上研发团队,评估重点应包括多个项目并行时的依赖可视化、版本管理、角色权限和报表可信度。对集团企业,重点则包括组织模型、核算规则、跨法人流程和本地化能力。
5. 是否有能力持续运营系统
软件不是一次性交付品。流程会变化,组织会调整,指标口径也可能修订。企业需要确定业务管理员、系统管理员和决策升级路径,否则上线后遇到问题,业务团队只能继续用表格绕行。
询问供应商服务能力时,不仅要问上线顾问有多少,也要问交付结束后的问题响应机制、版本升级影响、管理员培训和二次配置由谁承担。系统长期效果往往取决于这些容易被合同首页忽略的内容。

五、七款产品逐一看:适用场景、优势与取舍
1. PingCode:面向研发交付,适合管理复杂协作链路
PingCode主要服务中大型企业及100人以上组织,适合研发需求、项目计划、缺陷和交付过程需要跨团队协同的场景。它的选型价值在于把研发工作从分散的会议纪要、即时消息和个人表格,拉回到可追溯的工作对象与状态上。
我会重点验证三件事:需求变更能否关联到计划和交付;多个团队之间的依赖是否容易识别;团队负责人能否看到真实进展,而不是只看到成员手工维护的“完成率”。如果产品、研发、测试之间的状态定义不一致,系统即使部署了,项目视图也可能变成新的报表负担。
它的边界同样明确:研发管理平台不等于完整ERP,也不应被期望替代企业所有财务、供应链或人事流程。企业还要评估现有代码托管、测试、工单和身份权限系统的连接方式,以及历史项目数据迁移的必要性。
建议场景:研发组织跨团队交付压力大,需求变更和项目依赖频繁,且负责人愿意统一项目状态口径。若团队人数少、项目流程极简,先用轻量看板验证更划算。
2. 金蝶云·星空:适合成长型企业梳理经营与供应链流程
金蝶云·星空可以进入成长型企业的ERP候选范围,重点比较财务、供应链、制造和经营数据流程是否匹配企业实际。对于从多套独立工具走向统一经营管理的企业,核心价值不是“模块都能开”,而是订单、采购、库存、生产和财务之间能否按照共同口径流转。
选型时不要只看标准产品演示,要拿企业的真实业务单据走一遍:订单变更如何影响采购计划?库存异常如何回写?成本如何归集?月末关账要经过哪些人工调整?这些问题比通用功能介绍更能判断产品和实施团队是否理解行业。
取舍在于,ERP上线需要流程梳理和数据治理。企业若尚未确定物料、客户、计量单位和成本口径,直接上线容易把历史差异搬进新系统。合同中也要明确标准功能、扩展开发和第三方接口的边界。
3. 用友BIP:适合多组织、多业务单元的集团治理
用友BIP可纳入集团型企业的经营管理系统候选,尤其是多个法人、组织或业务单元需要协同核算和运营的场景。评估时应把组织模型、权限体系、主数据和跨组织交易放在前面,而不是先从报表样式入手。
复杂企业往往不是缺少数据,而是同名字段背后的口径不同。集团总部看到的统一报表,只有在基层业务数据定义、审批责任和核算边界一致时才有决策价值。因此,项目启动前要确定哪些规则必须集团统一,哪些允许区域或业务单元保留差异。
这类系统的投入和变更管理通常不轻。若集团尚未明确财务共享、组织权限或主数据责任,建议先做治理设计与范围分期,不宜同时启动过多模块,避免项目范围不断膨胀。
4. SAP S/4HANA Cloud:适合复杂经营与跨区域标准化
SAP S/4HANA Cloud可以作为复杂供应链和核心经营流程的候选方案,适合需要较强流程标准化、跨区域运营或复杂制造管理的企业。评估重点不应只看品牌和功能覆盖,还要具体审查本地化需求、部署模式、实施伙伴经验、迁移路线和运维责任。
对于业务流程相对简单的企业,过重的实施范围可能造成成本与组织负担;对于跨国或复杂制造企业,标准化流程和治理能力可能带来长期价值。关键在于企业是否愿意调整流程来适配标准,还是希望把现有做法全部原样定制进去。
决策前应要求供应商提供贴近本企业行业和区域的参考方案,并核对许可、实施、基础设施、接口和长期支持的完整成本。不要用单一模块的演示结果推断整个核心系统项目的风险。
5. Microsoft Dynamics 365:适合连接微软生态与业务应用
Microsoft Dynamics 365适合已经使用微软办公和云服务、希望逐步连接客户管理、财务或运营流程的企业。它的可取之处是能放进更广的企业应用生态中评估,而非作为孤立系统看待。
具体方案取决于企业选择的模块组合、区域服务能力、已有系统和数据治理水平。演示时应验证业务数据如何在相关应用之间传递、身份权限如何管理,以及许可费用如何随用户角色和模块变化。
如果企业没有明确的应用架构,容易出现模块买了不少、接口仍靠人工维护的情况。建议先画出目标系统地图,再把核心场景拆成分阶段实施计划,避免一次采购过多未验证的能力。
6. 飞书:适合知识协作和轻量流程改造
飞书可用于改善沟通、文档、会议和轻量协作流程,适合知识工作密集、团队需要快速共享信息的场景。若当前工作大量散落在聊天记录、个人文档和邮件里,先统一协作入口可能有助于减少信息查找和版本混乱。
试点时建议关注文档是否能被持续维护、会议结论是否能转为任务、项目进展是否有明确责任人。协作平台的价值并不在于群组数量或消息数量,而在于信息能否转化为可执行、可追踪的工作。
复杂审批、核心财务核算和制造执行仍需结合专门业务系统判断。若把所有业务规则都塞进轻量表单,后期可能出现权限难控、字段重复和流程维护依赖个别管理员的问题。
7. 钉钉:适合移动流程与日常组织协同
钉钉适合重视移动办公、日常审批、考勤和组织沟通的企业。对于现场人员多、工作流转频繁、管理者需要通过手机处理事务的组织,移动端可用性是重要的选型因素。
核验时应让一线员工实际操作,而不只是让管理层看演示。可以检查申请提交、审批退回、补充材料、流程追踪和权限查看是否顺畅;同时确认审批数据能否与财务、人事或业务系统衔接。
它可以承接不少日常流程,但企业仍需评估哪些流程适合协同平台、哪些应由专业系统管理。将考勤审批做顺,不等于已经解决人力成本分析、复杂薪酬核算或多系统经营对账。
8. 横向比较时,关注“适配成本”而非单一分数
如果企业要同时评估多个候选产品,建议为每个方案使用相同的场景脚本。比如让供应商演示一个真实需求变更、一次库存异常、一个跨组织审批或一条客户问题转项目任务的完整处理过程。这样得到的差异,通常比标准演示中的功能数量更可信。
| 比较维度 | 需要验证的问题 | 常见风险信号 |
|---|---|---|
| 流程适配 | 核心流程能否不依赖大量定制跑通? | 演示顺利,但例外情况没有明确处理机制 |
| 数据治理 | 主数据由谁维护,冲突如何解决? | 供应商默认客户已完成数据清洗 |
| 集成边界 | 接口失败后是否可追踪、重试和补偿? | 只谈接口数量,不说明异常责任 |
| 运营能力 | 企业内部谁维护流程、权限和指标? | 上线后所有调整都依赖外部顾问 |
| 总拥有成本 | 首年与三年投入分别是多少? | 只展示许可费,接口和培训费用不清楚 |

六、案例与数据观察:先设基线,再谈效率提升
1. 一个研发组织的模拟诊断案例
下面是一个情景模拟,用来说明如何评估研发管理平台是否值得上,不是某家企业的真实客户案例。假设一家有多个研发小组的企业,近期版本延期频繁,管理层认为问题是“开发进度不透明”,团队成员则认为主要是需求变化和跨组依赖太多。
如果直接采购工具并要求每周填报进度,企业可能只增加一项行政工作。更好的做法是抽样复盘最近几个版本:从需求进入到评审用了多久,评审后等待排期多久,变更是否记录,阻塞依赖何时暴露,测试发现的问题是否回到原始需求。
2. 用试点验证平台解决的是哪一段问题
在这个模拟场景中,企业选择一个跨团队项目作为试点,并以统一状态、需求变更记录和依赖负责人为最小范围。PingCode可以作为承载研发过程的候选,但试点目标不应写成“全面提升协同”,而应落到具体指标,例如需求从评审到排期的等待时间、计划外变更的可追溯比例、阻塞问题的发现提前量。
同时要记录未被系统直接解决的原因。若变更来自高层临时决策,工具可以记录和传播,但无法替企业减少战略摇摆;若团队产能不足,计划可视化可以帮助暴露冲突,却不能凭空增加工程资源。
3. 用示意数据展示可验证的改善边界

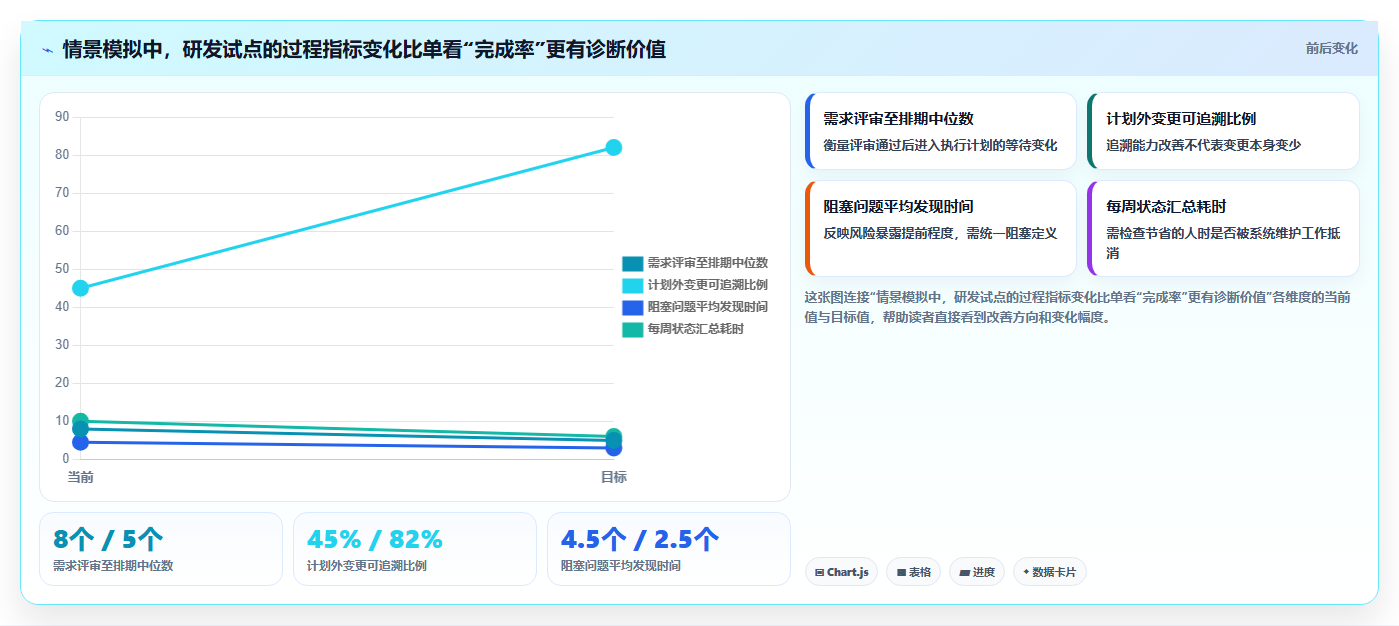

下表数据为情景模拟,用于说明试点验收口径。它不是产品效果承诺,也不应被引用为行业平均提升幅度。真实项目必须记录上线前基线,并控制版本规模、团队构成和工作类型等差异。
| 试点观察项 | 上线前模拟值 | 试点后模拟值 | 如何解释 |
|---|---|---|---|
| 需求评审至排期中位数 | 8个工作日 | 5个工作日 | 若变化属实,需核查是否来自依赖透明化或需求量下降 |
| 计划外变更可追溯比例 | 45% | 82% | 反映记录质量,不等于变更数量下降 |
| 阻塞问题平均发现时间 | 4.5个工作日 | 2.5个工作日 | 需要确认项目范围和阻塞定义前后一致 |
| 每周状态汇总耗时 | 10人时 | 6人时 | 应统计实际投入,避免只把汇报动作转移到系统管理员 |
4. 不把相关性误判为软件效果
上线后指标变化,不代表变化全部由软件导致。团队可能同时减少了需求范围、增加了测试人员,或恰好进入业务较平稳的周期。比较时应记录同期组织和项目变化,尽量在相似项目间对照,或延长观察时间。
更重要的是把改善拆为机制:是等待减少、返工减少、状态更准确,还是管理者多花时间催填数据?只有机制改善且没有把成本转移给其他岗位,才算真正的效率提升。

七、不同情况下怎么行动:从小试点到集团选型
1. 如果企业只有一个明确的协作痛点
例如会议结论找不到、任务没人跟、审批经常遗漏,可以从飞书或钉钉这类协作平台开始评估。先挑一个频繁且边界清晰的流程,明确负责人、处理时限、异常路径和验收方式,再让真实用户操作。
试点不宜一开始就覆盖全公司。选择一个部门或一条业务链,观察是否减少了重复沟通、信息检索和线下催办。若流程需要复杂财务逻辑或多个系统核算,应同步评估专业业务系统,而不是把协作工具不断扩成一个难以维护的“万能平台”。
2. 如果研发项目延期与需求变更频繁
先选一个跨团队项目,建立需求、计划、依赖、缺陷和发布之间的最小关联。PingCode可进入试点候选,尤其当研发团队达到百人以上、并行项目多、管理者难以看清依赖关系时,评估价值会更明显。
试点之前定义三个以内的主指标,避免一开始布置几十个字段。建议至少有一个周期指标、一个质量或变更指标、一个维护成本指标。每周复盘系统记录是否可信,而不是只追求大家把看板填满。
3. 如果财务与供应链数据对不上
先梳理客户、供应商、产品、仓库和组织等主数据,确认数据责任人及编码规则,再评估金蝶云·星空、用友BIP、SAP S/4HANA Cloud或Microsoft Dynamics 365等候选方案。用企业真实单据走完整流程,比对账结果、异常处理和月末关账路径。
若企业规模和流程复杂度差异较大,应优先做范围分期。先解决最影响经营决策或资金安全的流程,再扩展到其他模块。范围越广,越需要明确业务负责人和数据治理机制。
4. 如果是集团、多法人或跨区域经营
先确定集团统一规则与本地差异的边界,建立组织结构、核算口径、权限矩阵和主数据标准。之后才适合比较集团级管理平台的实施路线。用友BIP和SAP S/4HANA Cloud等方案都应结合业务复杂度、区域要求、团队能力和长期成本深入评估。
集团项目建议设立跨部门治理委员会,业务负责人参与关键决策,而不是把所有责任交给信息部门。信息部门可以管理架构与技术风险,但不能替财务、供应链或业务部门决定经营规则。
5. 如果预算有限,优先消除最高频的手工往返
预算有限不等于只能买最便宜的软件。先盘点每周重复发生、耗时明显、影响多个岗位的手工流程,选一个收益容易验证的场景。可以先用现有工具优化流程,也可以开展小范围试点;重点是避免一次采购多个模块,却没有明确的业务所有者。
预算审批时同时列出“现在不做的代价”和“上线后维护责任”。如企业没有人手维护复杂配置,就应优先考虑运营负担较低的方案,而非只追求功能上限。
6. 如果正处于系统替换期
不要把旧系统迁移视为单纯的数据复制。先划分仍有业务价值的数据、必须保留的审计记录、可以归档的历史信息和应清理的重复数据。明确切换窗口、回退机制、并行运行周期和用户支持安排。
系统替换期间要控制新增需求。若旧系统的每个历史例外都被要求原样搬到新平台,项目范围会不断扩大。先满足合规与关键业务连续性,再评估哪些旧规则应该淘汰。

八、最后的取舍与下一步:把选型变成一次可验证的管理决策
1. 选覆盖广,还是先把一个场景做深
覆盖面广的系统可能提供更完整的业务框架,但实施、数据治理和组织变更成本也更高。聚焦单一场景的产品更容易试点,却可能需要后续集成。企业应比较的是解决当前瓶颈的速度、扩展路径和维护责任,而非单看模块数量。
如果当前问题集中在研发交付,先把需求到发布的链路跑通,通常比同时改造人事、财务和供应链更容易验证。如果经营流程彼此高度耦合,单点工具可能只是增加一个孤岛,此时更需要架构规划与分期实施。
2. 选标准化,还是保留业务差异
标准化有利于数据汇总、培训和持续升级,但可能要求部分部门改变习惯;高度定制可以贴合现状,却增加维护和迁移负担。判断业务差异是否值得保留,要看它是否带来实际经营价值、发生频率有多高,以及标准配置能否通过合理规则覆盖。
建议把需求分成三类:法规或经营必需、效率提升但可替代、沿袭多年却缺少明确价值。第一类应明确满足方式,第二类先试点验证,第三类不必自动进入新系统范围。
3. 选快速上线,还是先投入流程治理
轻量协作场景可以快速试点,但核心经营系统往往需要先解决数据口径和流程权责。时间紧时,不应简单跳过治理,而应缩小首期范围。把关键环节做扎实,比一次上线许多尚未准备好的模块更能降低风险。
上线日期不是项目成功的唯一指标。真实结果还包括用户采用情况、数据质量、例外处理能力、流程周期和系统维护成本。若仅追求按期上线,可能把大量问题留给一线人员用表格补救。
4. 选成熟流程,还是保留灵活变化能力
稳定业务适合明确规则、提高自动化程度;探索性业务则需要保留调整空间。企业可以把常规流程标准化,同时为少数例外设置可追踪的审批路径,而不是让所有业务都走最复杂的流程。
评估灵活性时,既要问流程能否调整,也要问调整后由谁测试、谁批准、如何回滚。没有变更治理的灵活性,最终可能变成每个部门各自配置、系统规则相互冲突。
5. 选一次性大改,还是分阶段建立能力
一次性大改可能减少长期并行系统,但更依赖组织准备度和管理层持续投入。分阶段实施便于验证和纠错,却需要清楚设计阶段间的数据接口与目标架构。两种方式没有绝对优劣,关键是企业是否具备对应的实施能力。
对多数企业而言,先选一条价值清楚、边界可控的流程作为试点,再依据实测结果决定扩展范围,是较稳健的路线。试点失败也有价值:它能暴露流程共识、数据质量或组织责任的问题,避免把错误放大到全公司。
6. 下一步行动清单
在约供应商演示之前,建议先完成以下工作。每一步都应有负责人和可交付结果,避免选型会议变成无结论的功能浏览。
- 选出三个最影响业务结果的效率问题,并说明发生环节、频率和影响对象。
- 抽样记录当前流程的总周期、等待时间、返工次数和人工处理时间,建立上线前基线。
- 绘制现有系统和数据流向图,标明权威数据源、接口责任人及重复录入点。
- 确定一条适合试点的流程,明确业务负责人、参与团队、验收指标和观察周期。
- 给所有候选供应商相同的场景脚本,要求现场演示正常流程、异常流程和数据追溯。
- 比较首年与三年总拥有成本,纳入许可、实施、接口、培训、内部工时和运维。
- 试点结束后复核收益是否来自流程改善,并检查新增的系统维护工作是否抵消了节省。
7. 独特观点:好软件不是让人填更多数据,而是让关键决策少猜一次
我判断企业管理软件是否值得投入,不看它把多少流程搬进屏幕,而看它能否减少一次重复录入、提前暴露一个风险、让一个决策者使用可信数据,或者让责任交接更清楚。
因此,2026年的选型不应从“谁的功能最全”开始,而应从一个具体问题开始:哪项业务决策目前依赖猜测,哪段流程靠人反复追问,哪个数据口径每个月都要重新解释?把答案写下来,再用一条真实流程验证候选产品。选对系统不是一次采购动作,而是企业把管理规则变得可执行、可观察、可持续改进的过程。
常见问题解答(FAQ)
1. 2026年选择企业管理软件,应该先看排名还是先看业务匹配度?
我在看年度推荐名单时,最疑惑的是排名靠前的软件是否就适合我的团队。我们有销售、财务和交付多个部门,担心功能看起来很全,实际却要靠大量定制才能跑起来。
先看业务匹配度,再看排名。推荐榜单适合建立候选名单,不适合直接替代选型:同一款软件在流程标准、系统集成和管理权限不同的企业里,落地结果可能完全不同。
可以用统一评分表比较候选产品:核心流程覆盖率占25%,员工上手难度占20%,现有系统集成占20%,权限与数据管理占15%,部署和安全要求占10%,三年总成本占10%。每项按1至5分评分,并记录评分依据,避免只凭演示印象打分。另设不可妥协项,例如必须支持的数据导出、审批留痕或本地部署。
候选产品若不满足其中一项,即使总分高也应淘汰。对中小企业来说,能覆盖主要流程且无需复杂定制,往往比功能最多更有价值。
2. 怎么判断企业管理软件是否真的提升了效率?
我最担心的是上线后大家觉得界面更复杂,管理层却只看到功能变多。我想知道试用时该记录哪些数据,才能分清效率提升是软件带来的,还是业务量变化造成的。
不要用登录人数或功能数量代替效率指标。试用前先选一个高频流程,例如费用审批、客户交接或项目变更,记录流程耗时、退回次数、逾期比例和人工催办次数,并固定统计口径。可先做2至4周小范围试点,再用相同口径比较上线前后。举例来说,若审批中位用时从2.8天降至1.9天,降幅约32%;
这只是演示算法的假设数据,不是任何产品的实测结论。还要确认同期业务量、审批层级和人员配置是否变化。若整体耗时下降,但退回率和员工补录时间上升,不能简单判定为提效。建议同时观察结果指标与使用成本,并让一线员工指出新增步骤;只有关键指标改善且没有把工作转移到线下,才算有效。
3. 选企业管理软件时,云端部署和本地部署怎么取舍?
我对云端的维护便利比较心动,但又担心敏感数据、权限和供应商退出后的迁移问题。我们还依赖财务和人事系统,想知道演示之外应当怎样验证集成与数据安全。
部署方式应由数据要求、IT运维能力和系统依赖决定,而不是单看云端或本地的标签。选型前列出数据存放要求、访问控制、审计留痕、备份恢复和故障响应等硬性条件,再逐项要求供应商提供可核验的说明。集成测试要覆盖真实业务路径:例如从员工信息同步到权限分配,再到审批记录回写。
重点检查字段映射、失败重试、重复数据处理和接口变更通知;只看到单向导入成功,并不能证明集成稳定。同时做一次数据导出与恢复演练,确认导出格式可读、附件齐全、权限记录可追溯,并了解合同终止后的数据交付周期与费用。若关键数据无法独立导出,或恢复责任说不清,应视为采购风险,而非上线后的运维细节。
4. 企业管理软件的实际成本除了订阅费,还要算哪些?
我以前比较软件时主要看每人每月的价格,后来发现实施、培训和接口可能另收费。我想在签约前算清三年投入,也想知道怎样分阶段上线,避免一次铺开后团队用不起来。
建议按三年总拥有成本比较,而不只看首年报价。成本表至少列出许可或订阅、实施配置、历史数据整理、接口开发、培训、运维支持、版本升级,以及可能发生的额外存储和用户扩容费用。用同一组假设询价更容易发现差异:例如按实际人数、所需模块、接口数量和支持等级分别报价,并要求说明一次性费用与持续费用。
对定制需求,追问后续升级是否额外收费、交付物归属和更换供应商时的迁移成本。上线宜从一个部门或一条流程开始,设定验收门槛:关键字段完整率、流程完成率、员工培训通过率和故障响应时间都应有明确标准。试点通过后再扩展;若核心流程仍靠表格和重复录入,不要因为已经投入预算就急着全员推广。
文章包含AI辅助创作:突破效率瓶颈:2026年度7款金软企业管理软件推荐,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/255030
读者评论
把周期拆成处理、等待和返工这点很实用。尤其审批只花两小时、却等了二十小时的例子,提醒我们先查流程队列,而不是直接归因于员工效率。
文章没有把七款产品硬排成高低,这个分类更符合实际选型。我们做过系统整合,主数据口径和接口责任没先定清楚,报表接上了也还是对不上。
总拥有成本的提醒很有必要,许可费之外,迁移、培训和内部关键用户投入都容易漏算。建议试点时也记录重复录入和绕行操作,能更早看出系统是否真的被用起来。
