项目管理新趋势:2026年最值得投资的5大项目工作表
项目排期做得越来越精细,项目却未必更容易成功:团队可能按时交付了功能,客户使用率没有变化;风险登记表填满了,真正的依赖冲突却在上线前一周才暴露。面向2026年,最值得投资的不是又一套更复杂的项目模板,而是五种能改变决策质量的工作表:投资筛选、成果假设、依赖与产能、风险触发、收益复盘。它们的价值不在于多填几列,而在于让团队更早停止低价值工作、更快发现偏差,并把项目交付和业务结果连起来。
一、先讲结论:工作表要帮助项目做选择,而不只是记录状态
1. 2026年值得投资的五类工作表
我判断一张工作表是否值得投入,先看它能不能改变行动。如果它只把会议里说过的话搬到表格里,通常只是增加维护成本;如果它能促成继续、暂停、缩小范围、追加验证或停止投入的决定,它才真正进入项目管理的核心。
| 工作表 | 要解决的决策 | 应当出现的关键内容 | 最适合的使用时点 |
|---|---|---|---|
| 投资筛选表 | 这个项目是否值得启动,优先级是否高于其他工作 | 战略关联、预期收益、投入区间、置信度、停止条件 | 立项前、季度组合评审 |
| 成果假设表 | 交付什么变化,怎样知道变化发生了 | 目标用户、行为变化、结果指标、基线、验证方式 | 立项前、需求评审、试点设计 |
| 依赖与产能表 | 团队是否真的有能力在目标时间内完成 | 关键依赖、负责人、可用产能、决策期限、缓冲 | 计划制定、跨团队协调、滚动预测 |
| 风险触发器表 | 什么信号出现时必须采取行动 | 风险假设、领先信号、阈值、应对动作、升级人 | 项目执行、阶段门、重大变更 |
| 收益实现与复盘表 | 交付后是否真的产生价值,后续如何调整 | 收益指标、观察周期、责任人、实际结果、学习结论 | 上线后、阶段结束、组合复盘 |
这五类表分别覆盖“投不投、做成什么、能不能做、何时干预、价值是否兑现”。它们不是五份彼此孤立的文件,而是一条决策链:前一张表的假设,应成为下一张表的输入;结果和偏差则回到投资判断中,影响后续资源分配。
2. 我优先投资决策质量,而不是字段数量
项目管理中的常见浪费,不一定是团队没有数据,而是数据没有触发决定。负责人知道需求还在变,却没有范围缩减条件;团队知道外部接口有风险,却没有明确升级时限;管理者看到进度是绿色,却不知道关键收益指标还没有基线。
因此,我会把工作表设计成一个很小的决策界面:每个重要字段都应对应一个问题、一个责任人或一个行动。如果某一栏连续几个周期都没人读取、没人更新,也没有影响决定,它大概率不需要留在主表里。

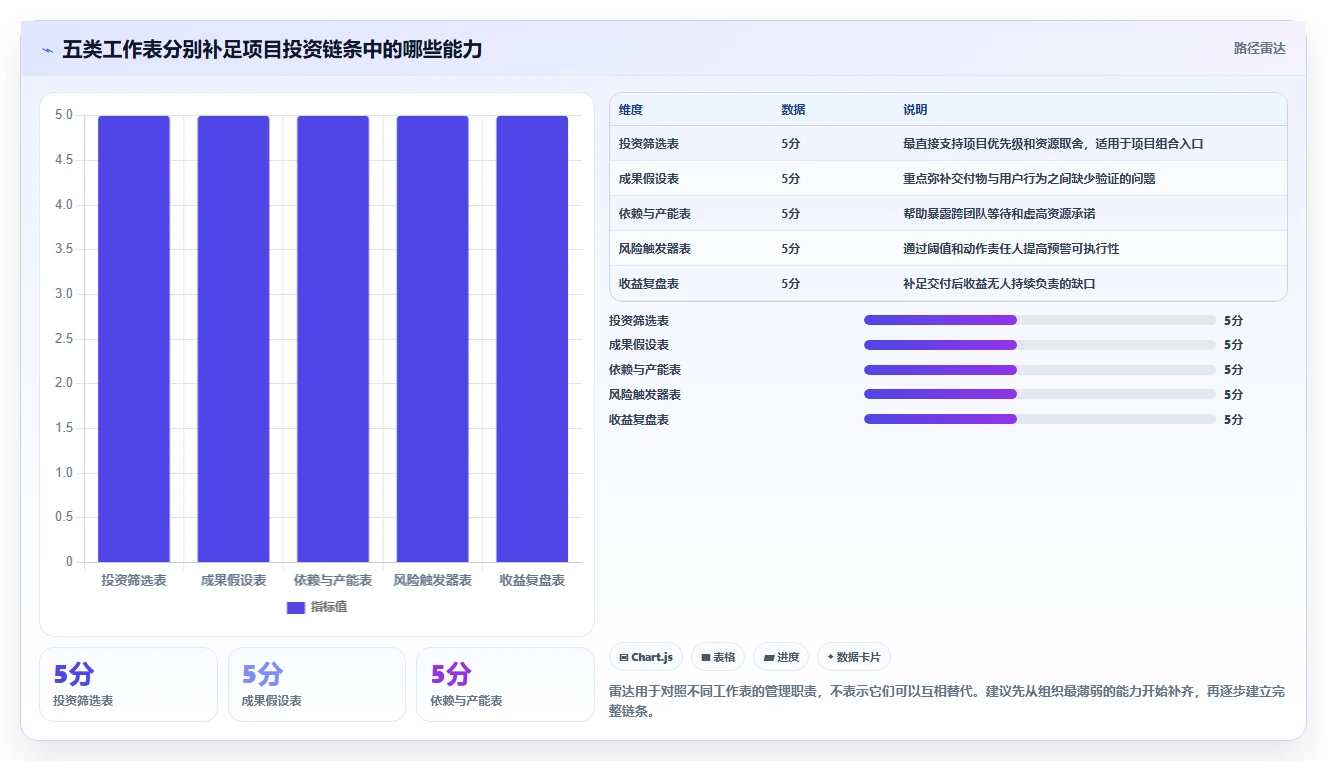

3. 五张表的价值取决于是否串成闭环
单张投资筛选表容易变成立项材料,单张风险表容易变成风险清单,单张收益表也可能沦为结项补充。只有项目目标、资源承诺、风险处置和实际结果能够互相追溯,团队才知道最初为什么投入、过程中改变了什么、最终得到了什么。

二、背景与真实场景:为什么项目管理要从“完成任务”转向“验证投入”
1. 项目环境的变化不只是工具变多
到2026年,许多团队面对的变化不是单一的新软件或新技术,而是业务优先级调整更频繁、跨部门依赖更多、工作内容更混合:同一项目里既有确定性较强的合规任务,也有需要快速验证的产品探索,还有供应商、数据、安全等外部约束。只用一份静态计划管理这些工作,很容易把不确定性伪装成确定日期。
项目治理的主流框架也越来越强调价值交付、适应性和系统视角。PMI《PMBOK® Guide》第七版将重点从单纯的流程与知识领域转向原则和绩效域;ISO 21502:2020提供项目管理指南;英国政府《The Green Book》强调对方案的成本、收益和风险进行评估。这些框架不是同一套模板,但共同指向一个判断:项目管理不该止于“是否按计划交付”,还要回答“为什么做、是否值得、结果如何”。
这些参考框架提供的是方法方向,而不是每个组织都必须照抄的字段。我的做法是先从团队最常做错的决定入手,再选择对应表格;如果核心问题是预算投错,就先补投资筛选;如果项目按时上线却无人使用,就优先补成果假设和收益验证。
2. 真实工作场景:按时完成,不等于成功交付
设想一个中型企业的客户服务团队,准备建设工单自动分类能力。项目成员把目标写成“上线自动分类模块”,计划列得很细:需求评审、模型测试、接口联调、灰度发布。上线日期也守住了,但一线员工仍然大量手动改分类,主管发现每周处理时长没有明显下降。
问题可能不是交付团队能力不足,而是目标从一开始就被写成了产物,没有写出使用行为和业务结果。团队没有记录现有分类准确率、人工改判比例和实际处理耗时;也没有事先约定,如果改判率高于某个水平,就暂停扩量并重新检查分类规则。
把成果假设和收益复盘纳入计划后,项目目标可以改成:先在一个业务队列里验证分类建议是否减少人工改判,再观察单位工单处理时长;只有达到预设门槛,才逐步扩大覆盖。这种做法不保证项目一定成功,但能让团队更早区分“技术已经交付”和“业务价值已经成立”。
3. 2026年的工作表,重点在于支持滚动判断
这里所说的“趋势”,不是断言某一种管理软件或单一方法必然胜出,而是项目管理需要从一次性立项、一次性排期,转向定期重估价值、能力和假设。计划仍然重要,但计划应该是当前证据下的最佳预测,不应被误认为不可更改的承诺。
如果团队使用项目管理平台或协作工具,工作表可以是表单、看板字段、项目组合视图,也可以是经过治理的在线文档。工具形式不重要,关键是字段能否追溯到决策、变更是否留痕、数据有没有具体负责人。不要为了“数字化”把原有表格原样搬到新系统里,却继续沿用没人维护的流程。
4. 行业数字只能提示风险,不能代替自己的基线
PMI在《Pulse of the Profession 2021》中曾报告,约12%的项目投资因项目绩效不佳而浪费。这个数字是行业层面的研究结论,不能直接套算成某个组织的损失,也不能当作2026年的预测。但它足以提醒管理者:项目决策失误不是表格填写问题,而可能对应真实的资金、时间和机会成本。
我建议组织把公开研究作为风险意识的输入,把自己的项目组合数据作为资源配置的依据。先建立内部基线,例如延期率、范围变更率、收益指标可追踪率和关键依赖按期解除率,再观察改进是否稳定出现。没有内部基线时,不要把模拟数字包装成行业事实。

三、常见误区:表格变多,决策质量反而可能变差
1. 误把“填得完整”当成“管得有效”
表格字段越多,不代表项目越可控。字段增加会产生填写、核对、同步和解释成本,还可能让负责人员把精力花在满足格式,而不是暴露真实问题。项目状态更新如果要依靠反复追问,通常说明数据责任和更新节奏没有设计好,而不是还缺一张表。
我的取舍原则是:字段必须能回答一个具体问题。比如“风险等级”如果没有评级规则、责任人和行动阈值,就只是颜色;“预期收益”如果没有计算口径和观察周期,就只是一个看起来精确的数字。
2. 误把所有项目都塞进同一套工作表
法定合规项目、客户定制项目、探索型产品项目和内部流程改善,面对的不确定性并不一样。合规项目需要明确法规要求、证据留存和审计责任;探索项目需要记录假设、实验结果和停止条件;基础设施项目则更关注容量、故障风险、依赖和维护成本。
统一的是最低治理要求,不是每一列都完全一致。可以统一项目负责人、预期价值、关键日期、预算区间和主要风险,再根据项目类型增加专属字段。若试图让所有项目都使用同一张极细的表,结果常常是重要信息被大量通用字段淹没。
3. 误把计划日期当成承诺,隐去不确定性
不少计划只写一个目标日期,没有解释日期背后的条件。真正有用的计划应当回答:日期依赖哪些前置工作?当前估算的置信度如何?哪些条件变化会影响日期?如果关键团队同时承担多个项目,承诺的产能是否真实存在?
我会把单一日期拆成目标日期、预测区间和关键假设。对范围稳定、工作重复度高的任务,可以采用较明确的承诺;对探索性任务,则应把验证节点和决策窗口说清楚,避免拿一个看似精确的日期掩盖真实的不确定性。
4. 误把风险清单当成风险管理
风险表写着“供应商延期”,但没有交付确认日期、替代方案和升级责任人,这不算有效管理。风险登记的目的不是证明团队想过风险,而是让团队在风险发生之前看见信号,或者在信号出现后快速执行预案。
与其维护二十条无人更新的风险,不如认真管理少数会改变项目路径的风险。每条高优先级风险都应有触发信号、阈值、动作负责人和复查日期。无法观察、无法响应的风险描述,应当继续拆解。
5. 误把上线或结项当成收益兑现
上线说明某个版本可以交付,结项说明一个阶段的工作结束,但两者都不等于收益已经实现。客户是否采用、员工是否改变操作方式、维护成本是否上升、原先假定的节省是否发生,都可能需要上线后继续观察。
收益责任也不能全部留给项目经理。项目团队可以确保测量方法、交接机制和观察窗口存在;业务负责人通常更适合对运营指标和收益兑现负责。责任不清时,团队往往在交付后失去追踪条件,最后只剩一份完成报告。
6. 误把AI生成的计划当成真实预测
生成式工具可以帮助团队整理会议纪要、草拟风险描述、生成依赖清单或比较方案,但它无法自动知道某位专家本季度是否已经被三个关键项目占用,也未必掌握最新合同条款和团队真实吞吐量。把生成结果直接转为承诺日期,容易制造“文档看起来完整、底层输入并不可靠”的错觉。
对AI辅助结果,我会要求来源可追溯、假设有人复核、关键数据有人负责。凡是影响预算、上线承诺、合规判断或人员安排的内容,都应由拥有实际上下文的负责人确认。自动化适合降低整理成本,不适合替代投资责任。
四、五张最值得投资的项目工作表:字段、用法与判断标准
1. 投资筛选表:先把“为什么做”说清楚
投资筛选表要解决的不是“这个想法好不好”,而是“在预算、人员和机会有限时,它是否比其他事项更值得现在做”。只看收益金额容易忽略置信度和实施条件;只看战略重要性又可能让所有提案都自称优先事项。
我建议每个提案至少记录以下内容:
- 问题陈述:谁遇到了什么问题,当前代价是什么,证据来自哪里。
- 战略关联:项目支持哪个年度目标或必须履行的外部要求,不能只写“提升效率”。
- 收益类型:收入增长、成本降低、风险规避、客户体验、能力建设分别记录,不要简单混成一个金额。
- 投入区间:以人月、预算区间或关键岗位占用描述成本,并标明估算置信度。
- 机会成本:启动它会推迟什么,关键专家或团队是否已被其他事项占用。
- 退出条件:哪些证据出现时缩小范围、延后或停止投入。
对于早期想法,不必要求精确到小数点的投资回报率。粗略的价值区间加上清楚的置信度,通常比假装精确的单点数字更诚实。高收益、低置信度的提案,适合先投资小规模验证,而不是直接批准完整交付预算。
| 评估维度 | 需要追问的问题 | 不充分的写法 | 更可用的写法 |
|---|---|---|---|
| 战略关联 | 支撑哪个明确目标? | 提升竞争力 | 降低新客户首次响应时间,支撑本年度服务目标 |
| 收益证据 | 如何知道收益发生? | 预计节约大量时间 | 以每单处理时长和每周人工复核时长观察变化 |
| 投入估算 | 投入包含哪些关键能力? | 开发工作约两周 | 包含数据清理、业务评审、开发、试点和维护交接 |
| 不确定性 | 当前最可能推翻假设的证据是什么? | 风险较低 | 分类结果能否被一线员工接受尚未验证,先做限定范围试点 |
投资筛选不是一次性打分后永不修改。项目处于不同阶段时,证据强度不同:早期主要比较战略匹配和验证价值;进入交付后应检查成本、依赖和收益可行性;交付后则核对实际结果。评分模型可以辅助排序,但不能取代管理者说明“为何现在做、为何不做另一个”。
2. 成果假设表:从产物写到用户行为和结果
成果假设表把“团队会交付什么”与“用户会因此做什么不同的事”分开。常见写法是“开发一个仪表盘”或“上线新的审批流程”,这些是产物,不是收益。需要继续追问:谁会使用?他们原来怎么做?新方案如何改变行为?我们会观察哪个结果?
可按以下结构填写一条假设:
- 目标对象:具体到用户群体或业务环节,避免“所有员工”。
- 当前行为:描述可观察的现状,例如重复录入、人工转派或等待审批。
- 干预方式:说明交付物如何改变现有流程,而不是只列功能名。
- 预期行为变化:例如减少手动修正、提高自助完成率或缩短等待。
- 业务结果:定义结果指标、基线、目标区间和观察周期。
- 证伪条件:说明什么结果意味着假设不成立,需要改方案或停止扩展。
例如,“新增自动分类功能”可以重写为:“一线处理人员在收到系统建议后,愿意直接采用正确分类;如果试点期间人工改判比例没有下降,团队先检查分类规则与数据质量,不立即扩大覆盖。”这句写法同时明确了用户、行为、验证点和下一步决策。
指标要控制在少数几个能区分成败的指标。领先指标可用于较早反馈,例如建议采纳率;结果指标用于确认业务变化,例如单笔处理时长;护栏指标则用于防止优化一项指标却损害另一项结果,例如错误转派率或客户投诉率。
3. 依赖与产能表:把资源约束放到计划前面
团队排期中最容易被低估的,不一定是任务时长,而是等待时间。工作可能依赖安全评审、数据权限、外部供应商、业务决策或另一个团队的接口。当这些依赖只写在任务备注里,项目计划看似有序,实际却建立在未经确认的前提上。
依赖与产能表建议至少包含:前置工作、提供方、接收方、需要日期、确认状态、延期影响、替代路径和升级责任人。关键依赖不要只写“某团队支持”,应具体到交付物、验收条件和需要做决定的日期。
产能也不能用名义人数直接代替。一个团队有八个人,不代表八个人都能投入这个项目;支持工作、值班、缺勤、并行项目和专业技能差异都会影响可用产能。计划时应记录关键岗位的实际投入区间,并为不确定工作保留缓冲,而不是把每个人的时间排满来制造效率感。
滚动计划比一次性承诺更适合依赖多、变化快的项目。建议先锁定近期需要执行的工作,对更远期安排使用区间和假设,并约定何时重新预测。重点不是频繁改日期,而是尽早让日期变化有依据、有影响分析、有沟通对象。
4. 风险触发器表:让预警信号对应实际动作
风险触发器表把“可能发生什么”转成“什么迹象说明它正在发生”。例如,“供应商可能延期”可以继续拆成“接口文档未在约定日期通过评审”“测试环境尚未开放”“关键缺陷未在冻结窗口前关闭”。可观察的信号让团队有机会在影响变成事实之前行动。
每条高优先级风险建议用以下格式:
- 风险事件:描述具体的不利变化,不用“进度有风险”这类概括词。
- 假设或原因:说明风险为何可能出现,避免只写后果。
- 领先信号:列出可以持续观察的行为、数据或日期。
- 触发阈值:说明达到什么条件必须行动或升级。
- 响应动作:预防、缓解、转移或接受,明确下一步。
- 责任人与复查日期:确保有人更新,而不是等到会议上被问起。
风险评分可以用概率和影响做初筛,但不要让乘法得分制造虚假的客观性。高影响、低概率的风险可能仍值得准备预案;低影响、高频发生的风险也可能不断侵蚀团队产能。评分之后,管理者仍要检查风险的时间敏感性、可逆性和应对成本。
5. 收益实现与复盘表:让交付后的结果仍有人负责
收益表要把“预期收益”变成上线后能继续跟踪的责任安排。每项收益都应有业务责任人、数据来源、基线、计算口径、观察周期和复核日期。若指标取自多个系统,还要说明数据归属与可能的缺失,避免不同团队用不同口径争论项目是否成功。
复盘时至少区分三件事:交付物是否完成、用户行为是否改变、业务结果是否达到预期。结果没有达到,不等于项目团队一定失败;也可能是外部环境变化、业务推广不到位或假设本身不成立。复盘要解释原因和适用边界,而不是急着把责任归给某一个角色。
收益兑现有时滞。流程改造上线后,需要培训、运营调整和习惯形成,第一周数据不能代表长期效果。表中应预先设定合理的观察窗口,并保留前后对比条件;如果同期还有其他重大改动,应谨慎归因,不要把所有变化都算到单一项目名下。

五、专业判断逻辑:什么时候该用哪张表,投入到什么程度
1. 先判断项目的不确定性来自哪里
项目不确定性通常来自几类不同来源:需求不确定、技术不确定、外部依赖不确定、资源不确定、收益不确定。工作表应对准主要不确定性,而不是每类风险都平均花力气。比如,需求尚未验证时,成果假设表比细化到日的排期更有价值;依赖已经锁定、范围也稳定的合规任务,则需要更明确的交付证据和责任分工。
| 主要不确定性 | 优先使用的工作表 | 先不要过度投入的内容 | 要观察的信号 |
|---|---|---|---|
| 价值或需求不明确 | 投资筛选表、成果假设表 | 完整年度排期、详细功能清单 | 目标用户是否愿意采用,关键假设是否被验证 |
| 跨团队依赖多 | 依赖与产能表、风险触发器表 | 只按本团队工作量推算总周期 | 前置交付确认率、等待时长、决策逾期次数 |
| 成本和收益口径不清 | 投资筛选表、收益复盘表 | 精确计算未经验证的回报率 | 数据是否可取得,收益是否能归因和复核 |
| 合规或安全影响高 | 风险触发器表、依赖与产能表 | 用一般项目的轻量审批替代必要控制 | 评审证据完整度、整改关闭情况、责任链清晰度 |
2. 用四个问题筛选要不要增加字段
工作表的复杂度应该由决策风险决定。每次想新增字段,我会依次问:它是否帮助预测重要结果?是否明确由谁维护?更新频率是否合理?如果这项信息变化,团队会采取什么不同的行动?如果最后一个问题答不出来,这一列可能只是在增加阅读负担。
另一个判断标准是错误的代价。涉及法规、安全、资金承诺或不可逆架构决策时,多一层验证可能值得;对可快速回滚的小实验,过度审批会让验证成本高于试错成本。治理强度应该与影响面、可逆性和失败代价相匹配。
3. 让数据分层,而不是把所有数字混成总分
项目评审很容易把战略价值、收益金额、实施难度、风险水平混成一个总分。单一分数可以用于快速排队,却可能遮住重要差异:合规项目收益难以货币化,探索项目的价值可能是排除错误方向,高风险项目也可能正好是必须做的基础能力。
我倾向于先展示分项证据,再做排序或组合讨论。至少分开记录价值、置信度、投入、风险、紧迫性和资源可行性。分数若存在,应公开评分规则、权重和例外处理,并保留管理者的解释,而不是让算法替人承担取舍责任。
4. 建立明确的复核节奏,而不是追求实时更新
并非每个字段都需要每天刷新。任务状态可以按团队节奏更新,收益指标可能按月观察,投资假设则可在阶段门或外部条件变化时复核。更新频率太低,问题被发现得太晚;频率过高,团队会不断同步而无暇执行。
可以把更新节奏分成三类:执行信息按迭代或周更新,关键依赖与风险在信号变化时及时更新,收益和投资判断按月、阶段门或约定窗口复核。频率需要结合项目速度、风险和数据可得性调整,并写明谁负责触发例外复核。

六、具体案例与数据观察:用一个模拟项目检验五张表能否带来更好的选择
1. 案例边界:这是情景模拟,不是客户案例或行业均值
下面用一个企业内部工单分类试点演示五张表如何协作。数字均为便于说明决策过程的情景模拟数据,不代表真实客户结果,也不是项目管理平台的产品实测。实际项目应使用自己的系统日志、工时记录和业务口径重建基线。
假设业务负责人希望降低人工分派工作量。最初提案计划覆盖全部业务队列,估算投入12人月,目标在一个季度内上线。团队复核后发现,现有数据的分类规则不一致,且不同队列的例外情况差异很大。此时直接按原范围交付,会把一个尚未验证的业务假设包装成计划承诺。
2. 用投资筛选表把大项目拆成可验证阶段
团队把原计划拆为“数据质量检查,单队列试点,扩大覆盖”三个阶段。第一阶段限定投入,用来确认历史数据是否足以支持分类建议;第二阶段验证一线员工是否采用建议;只有满足明确门槛,才进入全面扩展。这样做的关键不是把预算切碎,而是让后续投入依赖当前证据。
投资表记录预期收益、投入区间、关键岗位占用和退出条件。如果数据质量检查发现高频类别无法稳定区分,团队就先修正规则,不继续投入完整开发。管理者可以清楚看到暂停的理由,也能与其他项目比较机会成本。
3. 用成果假设表建立基线与反证条件
试点前,团队先选定一个队列,收集一段稳定时期的人工改判比例、单笔处理时长、错误转派比例和工单量。这里的窗口长度不应该为了好看而随意选择,应避开系统切换、促销高峰等明显异常时段,并记录业务量变化。
成果假设写成可被推翻的陈述:“分类建议能够减少人工改判,同时不增加错误转派;若建议采纳率上升但错误转派率恶化,则不扩大覆盖。”这样的指标组合能防止只优化采纳率,把质量问题转移给后续团队。
4. 用依赖与风险表处理最容易拖慢试点的前置条件
团队将数据权限、业务规则确认、测试环境、隐私审查和一线培训列为依赖,而不是留在会议纪要里。每项依赖写出提供方、确认日期和延期影响。如果业务规则迟迟没有定稿,项目负责人可以提前压缩试点范围,而不是等到上线前才发现测试用例失效。
风险触发器中设置了明确观察信号:规则争议超过约定期限、测试数据无法覆盖高频类别、建议结果需要大量人工修正时,分别触发业务评审、补充数据抽样或暂停扩大范围。阈值本身应由项目团队和业务负责人共同设定,而不是照搬别的项目。
5. 模拟观察:要看多项结果,不只看上线日期

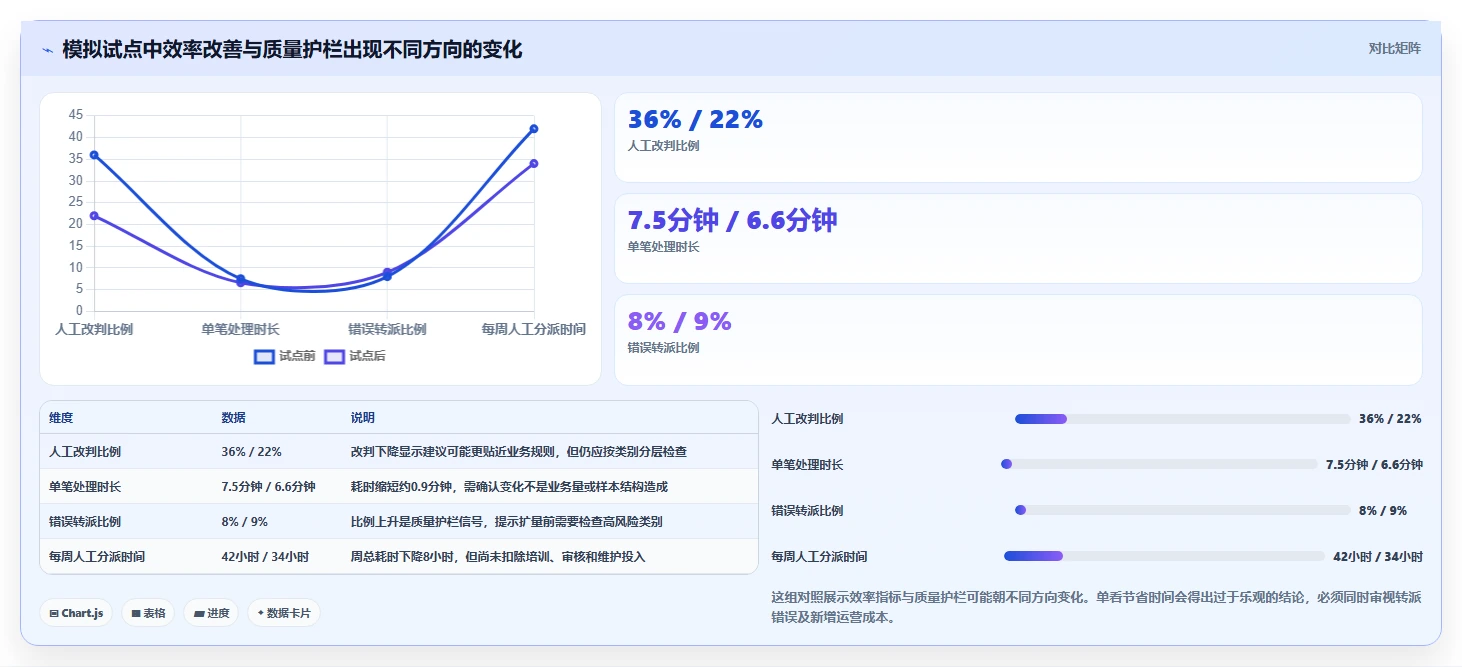

下表中的数值仅用于展示如何呈现前后观察。假设经过限定范围试点,人工改判比例和处理时长有所下降,但错误转派比例轻微上升。此时合理结论不是“项目成功”或“项目失败”,而是先分析分类准确性与例外处理,再决定是否扩大。
| 模拟观察项 | 试点前 | 试点后 | 应如何解释 |
|---|---|---|---|
| 人工改判比例 | 36% | 22% | 建议可能减少人工修正,但仍需按工单类别检查差异 |
| 单笔处理时长 | 7.5分钟 | 6.6分钟 | 有改善迹象,应结合业务量、员工熟练度和观察期复核 |
| 错误转派比例 | 8% | 9% | 出现反向变化,扩量前应检查高风险类别与后续返工成本 |
| 每周人工分派时间 | 42小时 | 34小时 | 总人工时间下降,但需扣除新增审核、维护与培训时间 |
这个案例最重要的观察不是某个百分比,而是四张表之间的信息传递:收益目标决定测量什么;测量结果反过来验证假设;依赖和风险决定能否扩量;投资筛选表依据证据决定是否追加投入。若只保留上线日期,团队就看不到这条因果链。

6. 把模拟数字变成真实证据,需要补齐测量设计
正式评估时,先写清指标定义和数据来源。例如“处理时长”是从工单创建到首次分派,还是到最终解决?“改判”是人工改变系统建议,还是业务主管二次调整?口径不一致时,前后比较可能完全失去意义。
其次,要保存试点范围、参与人群、时间窗口和同期变化。若试点队列的工单组成恰好变简单,平均处理时间下降未必由新功能导致。条件允许时,可以对比相似队列或按类别分层分析;条件不足时,也应明确因果归因的局限,不把相关性写成确定因果。
七、不同情况下的行动建议:先做最影响决策的一张
1. 小团队或项目数量较少:先用轻量版建立基线
小团队通常不需要一开始就建立完整项目组合治理。可以用一页投资筛选记录项目理由和机会成本,一页成果假设记录基线与目标,再用简单依赖清单跟踪最重要的外部条件。每周花固定时间更新关键变化,避免将工作表变成额外的审批流程。
如果项目少、变更成本低、团队成员彼此熟悉,重点应是形成一致的目标语言和交付后反馈。先连续使用一两个周期,再删除无人读取的字段。不要因为大型组织的表格看起来成熟,就复制其复杂度。
2. 中大型组织或跨部门项目:先建立组合视图和责任边界
跨部门项目的难点通常不是少一张任务清单,而是同一关键人员被多个项目重复承诺、收益由业务承担却没有人跟踪、风险升级到管理层时已经太晚。此时优先建立统一的项目投资字段、关键依赖口径、资源占用视图和阶段门节奏。
组织可使用项目管理平台来连接需求、迭代、风险、版本和指标,但不要要求所有团队机械采用同一套流程。建议统一“需要可比较的字段”和“必须留痕的决策”,同时允许不同交付方式采用不同执行节奏。平台的核心作用是让信息可追踪,而不是替组织作出取舍。
3. 探索型项目:把资源投向验证,而不是过早承诺完整范围
探索项目应在有限周期内验证高风险假设。先选最有可能推翻项目方向的问题,设计低成本的原型、访谈、实验或数据分析,并约定继续投入的证据门槛。不要把探索阶段做成完整项目的缩小版,先编出庞大计划再逐项兑现。
这类项目的复盘指标可以是关键假设验证比例、实验周期、单位验证成本和停止错误方向的时点。停止项目不必自动视为失败;如果及时证据避免了更大投入,停止本身可能是有价值的管理结果。
4. 合规、安全或基础设施项目:重视证据链和长期成本
合规与安全项目不一定能用短期收入解释价值。投资表应记录强制要求、潜在损失、适用范围和不做的后果;风险表应记录责任人、控制措施和审计证据;收益复盘则可关注风险暴露、整改关闭、系统韧性和长期维护成本。
基础设施项目还需把迁移、运维、容量、支持窗口和生命周期成本纳入决策。一次性采购或实施成本较低,不代表总拥有成本低。要避免只用项目上线时的预算评价方案,也要避免把难以量化的风险规避随意折算成精确收益。
5. 项目已延期或目标失焦:先恢复判断,不要先补文档
项目已经偏离时,先开一次基于事实的恢复评审:当前还剩什么工作?哪些假设已经失效?继续、缩小、分阶段交付或停止,各自会造成什么影响?工作表要服务于这个决定,而不是要求团队把过去缺失的材料补得像从一开始就计划周全。
对于延期原因,要区分估算偏差、需求变化、依赖等待、资源冲突和外部事件。原因不同,后续动作也不同。若根因是关键决策迟迟没有作出,追加更多进度报表不会解决问题,应明确谁有权决定、最迟何时决定,以及不决定会带来什么影响。
6. 工作表已经很多:先删,再连
如果组织已有大量模板,不建议再新建第六张表。先盘点现有材料中哪些字段重复、哪些决策没有对应证据、哪些结果没有责任人。能通过统一字段或链接减少重复录入,就不要强迫项目经理在多个文件中复制粘贴。
工作表的改造顺序可以是:删除失效字段,统一重要口径,明确维护责任,打通决策与结果的关联,最后才考虑自动化。自动化一个没人使用的字段,只会更快地产生没人读的数据。
八、不同情况下的取舍:轻量、标准与高控制不能混为一谈
1. 轻量治理:速度优先,但保留停止条件
适用于小范围、可回滚、风险低、团队内部依赖少的工作。保留投资理由、成果假设、主要依赖和复盘指标即可。轻量不等于没有判断:至少要知道为什么做、什么结果算值得、出现什么情况需要停下。
代价是可比性和审计性较弱。如果项目后来变成跨团队工作或影响关键客户,应及时升级治理,而不是因为“最初是个小项目”就一直沿用最简记录。
2. 标准治理:大多数跨团队项目的平衡点
适用于投入可观、涉及多个团队、但整体风险仍可管理的项目。五类工作表均可使用,但每类只保留决策所需字段,并建立固定的阶段复核。目标是能解释优先级、计划可行性、重要风险和收益结果,不是让文档达到最大完整度。
标准治理的主要成本是跨团队同步和数据维护。因此必须明确记录由谁更新、评审多久一次、什么变化需要提前升级。没有责任归属的统一模板,最终会变成项目办公室独自追数据。
3. 高控制治理:用在不可逆、高影响或强监管事项
适用于重大资金投入、敏感数据、安全关键、法规要求严格或失败代价很高的项目。需要更正式的决策记录、独立评审、追溯证据、变更控制和应急预案。高控制的重点是可解释、可审计和风险可接受,不是增加不必要的签字层级。
高控制也有代价:周期更长,协调成本更高,团队的试错空间可能缩小。应明确哪些控制是外部要求,哪些是组织自身选择,并定期检查控制是否仍与风险相匹配。

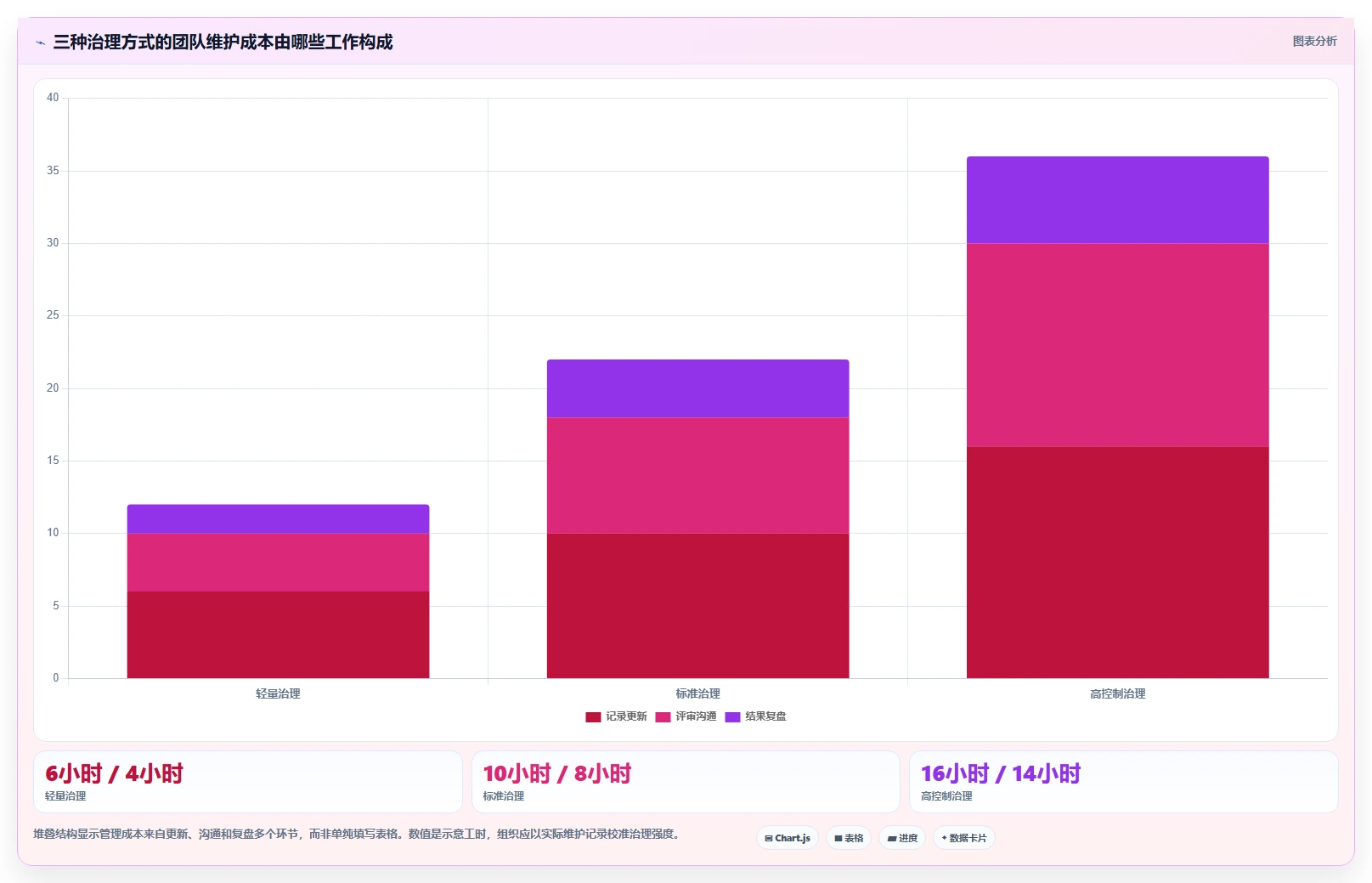

| 治理方式 | 适用条件 | 工作表重点 | 主要代价 |
|---|---|---|---|
| 轻量 | 小范围、低风险、可快速回滚 | 目标假设、停止条件、主要依赖 | 组合可比性和审计追溯较弱 |
| 标准 | 多团队协作、投入中等、风险可管理 | 投资、成果、依赖、风险和收益形成闭环 | 需要稳定的更新责任和评审节奏 |
| 高控制 | 高影响、不可逆、强监管或高失败代价 | 证据链、变更控制、独立复核和应急措施 | 增加审批与协调时间,降低试错速度 |
4. 两种常见取舍:准确性与速度、标准化与适配性
精确估算通常需要更多数据和更多时间。早期估算的价值在于支持是否继续验证,而不是伪装成执行承诺。项目越早期,越应清楚标注区间与置信度;证据越成熟,才越适合收紧范围和日期。
标准化能够让项目组合比较更容易,但过度统一会压平项目之间的差异。建议标准化目标定义、风险升级、投入口径和结果复盘;允许具体执行方式根据探索、交付、合规或基础设施项目调整。统一的是决策语言,不是所有团队的工作方法。

九、下一步怎么做:用四周建立能持续使用的最小版本
1. 第一周:找出最近一次“交付了但价值不清”的项目
不要先开模板设计会。选一个刚完成、正在延期或收益争议最大的项目,回看立项理由、关键假设、依赖记录、风险变化和上线后结果。访谈项目负责人、业务负责人和实际使用者,找出最影响决策的缺口。
将缺口写成具体问题,例如“收益没有业务责任人”“数据依赖没有确认日期”“延期后没有重新比较机会成本”。问题越具体,越容易判断该用哪张工作表,而不是泛泛地要求项目管理“更规范”。
2. 第二周:只设计必需字段,并定义口径
每类工作表先选少数核心字段,写清定义、填写责任人、更新时间和决策用途。对于收益指标,补上计算方法、基线来源和观察周期;对于风险触发器,补上阈值和动作责任人;对于投资筛选,补上机会成本和停止条件。
如果不同部门对同一指标理解不同,先统一定义,再考虑自动汇总。字段口径没有统一之前,做出漂亮的组合看板,容易产生误导。
3. 第三周:在真实项目中试用,不要全组织同时铺开
选一个跨团队项目和一个探索型项目试用,观察模板是否帮助团队做出更好决定。记录填写耗时、评审耗时、重复录入、字段缺失和决策变化。试点目的不是证明模板成功,而是发现它在哪些类型的项目中有效、在哪些地方造成额外负担。
每次评审都问三个问题:这次新增的证据改变了什么决定?哪项信息没有人使用?我们是否因为字段要求而延迟了必要行动?这些问题能帮助团队把工作表保持在“够用”的状态。
4. 第四周:复盘试点,再决定标准化范围
四周后对比试点前后的决策质量,而不是只统计模板填写率。可以观察关键依赖提前确认的比例、项目假设是否有基线、风险信号到行动的时间、交付后是否有收益责任人,以及维护一套工作表实际用了多少工时。
若模板减少了意外并促进了及时取舍,就保留有效部分;若字段没人维护或没有改变决定,就删除或重做。规模化前先形成简短的使用说明和例外机制,再考虑系统集成、自动提醒和组合级分析。
5. 设定可检验的成效指标,不要只考核填表率
填表率容易统计,却不能证明项目管理变好。建议结合过程和结果观察:例如关键依赖按期确认率、重大风险触发后的响应时间、项目收益指标具备基线的比例、项目阶段门决策是否按期完成、项目变更是否同步更新目标与预测。
这些指标也不能单独用来处罚团队。若把“风险数量少”当作优秀标准,团队可能减少上报;若把“按期率”设成唯一考核,团队可能通过缩小验收标准来保住日期。指标应帮助发现系统问题,而非诱导团队隐藏坏消息。
十、结语:最值得投资的不是五张表,而是更早作出正确取舍
2026年项目管理的关键变化,不是大家会拥有更多数据、更多自动化或更多模板,而是能否把证据转化为及时的资源选择。项目不应因为已经花了时间就必须继续,也不应因为按期上线就默认产生价值。好的工作表让组织看见:当前依据是什么,哪些条件仍未成立,下一笔投入要换来什么证据。
这五类工作表分别让项目回答五个问题:为什么现在做、怎样证明有用、资源是否可行、何时需要干预、结果是否兑现。组织不必一夜之间全部部署。先选一个正在发生的项目,找出最影响决策的缺口,试用对应工作表,记录它究竟改变了什么行动,再决定是否推广。
我的核心判断是:工作表的投资回报,不该用页数、字段数或填写完成率衡量,而应看它是否让低价值工作更早停止、关键风险更早暴露、业务结果更容易验证。下一步就从一个真实项目开始:写清它的目标假设、关键依赖、停止条件和收益责任人。只要这四项能改变一次真实决策,工作表就已经开始创造价值。
常见问题解答(FAQ)
1. 2026年最值得投资的5大项目工作表是什么?
我在挑项目工作表时,最困惑的是:模板看起来都差不多,究竟哪几张能真正减少返工、帮团队做决策?如果只能先投入时间搭建少数几张,我应该按什么顺序选?
与其按表格外观选模板,不如按它能否改变决策来选。2026年优先考虑五类:项目组合优先级表、项目目标与验收表、依赖与风险表、团队产能与在制工作表、收益与采用情况追踪表。它们分别回答“做什么、做到什么算成功、什么会卡住、团队能否承接、投入有没有产生效果”。
一个实用的搭建顺序是:先做目标与验收表,再做依赖与风险表,随后补产能表;当多个项目争抢资源时增加优先级表;项目上线后再用收益追踪表复核价值。不要一开始就把五张表做成庞大的管理系统,字段能支持一次真实决策就够了。
2. 项目优先级工作表怎样设计,才不只是给项目打分?
我遇到过项目评审会上大家都同意评分规则,最后却还是按声音大小排优先级的情况。我想知道,怎样把评分表做得既能比较项目,又能暴露分数背后的假设?
优先级表的重点不是算出一个看似精确的总分,而是让取舍理由可追溯。建议列出战略匹配度、预期收益、紧迫性、实现成本、关键依赖和证据可信度,并给每项设置简单的1至5分标准;“证据可信度”尤其重要,避免把未经验证的收益预测当成事实。
例如,两个项目总分接近时,可以用“收益证据弱、依赖尚未确认”作为延期复核的理由,而不是继续微调权重制造精确感。至少保留提议人、评分依据、待验证假设、决策人和复审日期。每月用实际结果校正评分规则,比年初设定一套固定权重更可靠。
3. 项目依赖、风险和团队产能要不要放在同一张工作表里?
我发现风险表、排期表和人员安排表经常各自更新,直到关键节点延期才发现它们说的不是同一件事。我想知道,合并管理会不会更清楚,还是应该拆开维护?
不建议把所有信息塞进一张宽表。风险和依赖适合按事项跟踪,产能适合按团队与时间段查看;强行合并容易让负责人看不出当前需要采取什么行动。更有效的做法是分成两张工作表,并用统一的项目编号、负责人和目标日期关联。依赖与风险表至少记录事项、影响、概率或紧急程度、责任人、缓解动作、触发信号和下次检查日。
产能表则按周记录可用工时、已承诺工作、紧急预留和在制项目数。例如,团队每周可交付约120小时,已承诺110小时,再临时插入20小时需求时,表上应能直接看出需要延期什么,而不只是显示“资源紧张”。
4. 项目上线后,怎样用工作表判断它是否真的带来收益?
我以前把按期上线当作项目成功,但上线后很少有人回头检查使用情况和业务结果。我想知道,收益追踪表应该记录哪些数据,才能避免项目结束后只剩一份漂亮的总结?
把“交付完成”和“价值实现”分开记录。收益追踪表应包含基线值、目标值、数据来源、负责人、测量周期和实际值;同时跟踪采用情况,例如目标用户中有多少人持续使用。没有基线和明确数据来源的收益目标,通常无法在上线后验证。
例如,一个内部流程改造项目可把“每周人工处理工时”设为基线指标,目标是从80小时降至60小时;上线后第2、6、12周复测,并同步记录使用人数。若第6周只降到76小时,不要立刻把项目判定为失败,也要检查培训覆盖、流程绕行和数据口径。复盘的价值在于决定继续推广、调整方案还是停止追加投入。
文章包含AI辅助创作:项目管理新趋势:2026年最值得投资的5大项目工作表,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/254751
读者评论
按时上线不等于收益兑现”这点很关键。工单分类的例子也说明,最好在试点前记录人工改判率和处理时长,否则上线后很难判断效果到底有没有改善。
风险表增加触发阈值和负责人,比单纯列风险更有用。不过阈值也要结合团队实际设定,设得过细可能增加维护负担,关键是出现信号后确实有人采取行动。
五张表不一定要做成五份独立文档,项目规模较小时可以合并成精简视图。文中按决策环节串联的思路不错,尤其是保留基线、假设和复盘结果,方便后续调整投入。
