《项目经理必读:2026年6款领先项目程序工具深度对比》真正要回答的,不是哪款软件功能最多,而是:当项目延期、需求反复、跨部门依赖和管理汇报同时发生时,团队能不能用同一套工作机制及时发现偏差并采取行动。我比较项目工具时,先看任务之外的三件事:工作如何流动、风险何时暴露、数据能否支持决策;这三项不成立,再多的看板和报表也只是更精致的记录表。
一、先讲结论:选工具,不要先选功能清单
1. 六款工具分别适合什么团队
本文对比 Jira、Asana、monday.com、ClickUp、Microsoft Project 和 PingCode。它们的侧重点并不相同:有的擅长复杂研发工作流,有的适合跨职能协同,有的适合排期与资源计划,有的强调在一套工作空间里整合多种能力。把它们排成一个适用于所有团队的总榜,容易误导决策。
我的快速判断是:研发流程复杂、需要精细配置工作流时,优先评估 Jira;跨部门项目以目标、责任人和进度可见为主时,评估 Asana 或 monday.com;希望减少多工具切换、接受较多功能组合时,评估 ClickUp;项目计划和资源排程是核心、组织已深度使用微软协作生态时,评估 Microsoft Project;中大型企业或百人以上研发组织,尤其需要打通需求、开发、测试与交付管理时,可以将 PingCode 纳入验证名单。
这不是产品能力的绝对排名,而是入口判断。最终选择仍要通过真实项目试运行验证,因为套餐、部署方式、权限能力、集成范围和产品功能会随地区与版本变化。正式采购前,应以供应商当前官方说明和合同条款为准。
| 工具 | 主要强项 | 更匹配的场景 | 重点验证的风险 |
|---|---|---|---|
| Jira | 研发事项、工作流、敏捷迭代及扩展生态 | 研发流程较成熟,角色和状态需要细分的团队 | 配置复杂度、插件治理、非研发成员的使用负担 |
| Asana | 任务责任、项目目标和跨团队协作可视化 | 市场、运营、产品等多职能协作项目 | 复杂研发流程和深度工程工作流是否适配 |
| monday.com | 可视化工作台、流程组合和团队协作 | 需要快速搭建部门级流程的业务团队 | 工作区治理、数据结构一致性和规模化管理 |
| ClickUp | 任务、文档、目标等多类工作集中管理 | 愿意统一工作入口并投入规则设计的团队 | 功能密度、配置边界与团队学习成本 |
| Microsoft Project | 项目计划、依赖关系、时间与资源安排 | 计划驱动、依赖复杂、需要排程管理的项目 | 日常协作体验、版本差异及生态集成方式 |
| PingCode | 面向研发团队的项目协同与研发过程管理 | 中大型研发组织,需要管理从需求到交付的过程 | 现有工具迁移、流程适配及具体部署和集成要求 |

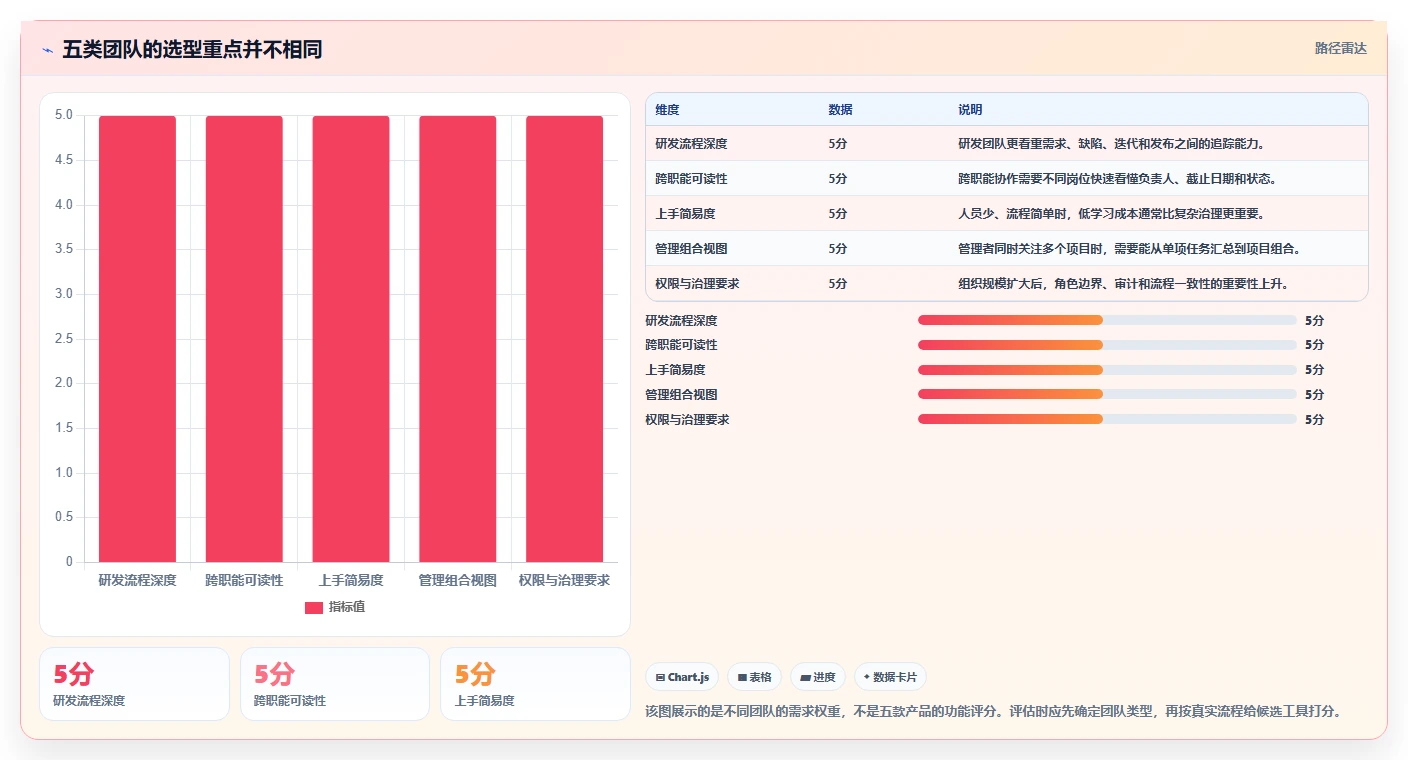

下图是选型讨论用的情景评分,不是第三方实测排名,也不代表某产品在所有版本中的固定能力。评分采用五分制,目的是让团队先对“什么重要”达成共识,再设计验证。

2. 最重要的判断:先找管理断点,再看软件模块
如果团队的主要问题是任务无人认领,工具必须让负责人和截止时间清晰;如果风险总在交付前才暴露,关键是依赖关系、阻塞状态和预警机制;如果管理层每周都在手工汇总进度,则应检查数据能否从执行端自然形成,而不是仅仅看报表模板多不多。
我通常会要求选型团队把最痛的管理问题写成一句可验证的话。例如:“跨部门依赖发生后,平均要到下一次周会才被发现。”这比“我们需要更智能的项目管理平台”有用得多,因为前一句可以设定试点指标,后一句没有清晰验收条件。
3. 评分表不能代替试点
功能评分很容易产生虚假的确定感:每个人给熟悉的产品打高分,再把分数相加,最后选出“总分最高”的工具。但如果某一项是硬性要求,例如数据必须保留在特定环境,或研发工作流必须与现有发布流程衔接,那么它不能被其他几十项普通功能抵消。
建议把需求分为三类:硬性约束、关键工作流、便利功能。硬性约束不满足就淘汰;关键工作流用真实任务演练;便利功能则作为加分项,不要让动画效果、模板数量或功能总数左右采购结果。
二、真实场景:工具真正改变的是工作如何发生
1. 项目经理面对的不是一个任务列表
一个正常项目包含目标、范围、里程碑、任务、风险、决策和依赖关系。任务列表只能回答“谁在做什么”,却不一定回答“这件事为什么做”“延误会影响谁”“现在需要谁作决定”。所以我会把项目工具看成一套协作机制,而不是任务登记簿。
例如,产品需求已经评审通过,设计稿正在修改,研发估时尚未完成,测试环境又依赖另一个团队。若工具只记录“需求开发中”,管理者看到的是单一状态;若能呈现依赖、阻塞原因、风险责任人和预期影响,项目经理才有机会在延期变成事实之前干预。
这也是为什么项目工具的核心价值常常不在“填得更快”,而在于缩短问题从发生到被正确的人看见的时间。团队若每周例会才统一更新一次状态,再漂亮的实时看板也只是“最后一次手工更新”的可视化。
2. 三类典型项目,对工具的要求不同
研发迭代项目:需求、缺陷、版本、测试和发布之间有明确关联,状态规则与权限往往较复杂。团队应重点验证需求到交付是否可追溯,迭代计划是否能反映实际工作,以及跨团队阻塞能否及时暴露。Jira 和 PingCode 通常值得进入这类场景的候选名单,但不能假定两者的配置方式和迁移成本相同。
跨部门业务项目:成员分布于市场、销售、运营、财务或产品团队,核心困难可能不是研发流程,而是责任边界模糊、审批拖延、信息散落。Asana、monday.com 或 ClickUp 可作为候选,重点看普通成员是否能迅速理解项目结构,以及管理者能否跨项目查看进展。
大型计划与资源项目:当大量工作有前置依赖、共享资源和刚性日期时,排程逻辑与资源冲突分析比看板美观更重要。Microsoft Project 可作为计划能力的重点候选,但还要验证实际团队是否能持续维护计划;一个无人更新的精细甘特图,仍然只是过期计划。
3. 效率提升要拆到流程节点,而不是看“节省了多少时间”
“上线后效率提升百分之三十”听起来明确,实际却可能混合了会议减少、团队人数变化、项目难度降低和工具影响。如果没有上线前基线、统一计算口径和相同项目类型的对照,这种数字不能支持可靠决策。
我更建议项目经理观察四个时间点:任务从提出到被分派的时间、依赖问题从发生到被发现的时间、决策从提出到确认的时间,以及状态汇总从开始到完成的时间。它们分别反映入口治理、风险可见性、管理响应和信息成本。
以下数据是用于规划试点的情景模拟,不是任何产品的真实客户成绩。团队可用自己的历史记录替换这些数值,再观察工具是否改善最关键的流程节点。

4. 试点应该围绕一条端到端工作流
我不建议只挑一张看板试用工具,因为看板只能证明团队会移动卡片。至少应选一条真实工作流,从需求或项目申请开始,走过评审、分派、执行、依赖处理、验收和复盘,看看工具中的信息是否在流程中自然产生。
试点项目要具备代表性,但不宜选择组织最复杂、最敏感、失败代价最高的项目。更好的做法是选一个有清晰负责人、流程稳定、参与部门不少于两个、预计能在四到八周内观察到结果的项目。试点期间保留原有关键记录的导出或备份,避免工具验证变成业务中断风险。
三、拆解误区:功能多,不等于管理成熟
1. 误区一:功能覆盖越广,团队效率越高
功能覆盖面确实可能减少工具切换,但功能越多,配置、培训、权限和信息维护也可能越复杂。对项目成员来说,工具的价值不是功能数量,而是完成手头工作的摩擦是否变小。
若团队只需要轻量的任务分工,却搭建出多层级工作空间、十余种状态和复杂审批,成员很快会绕开系统,在聊天软件里另建清单。相反,如果项目需要严格审计和跨团队依赖,却只靠简单待办,信息会被迫散落在表格、邮件和会议纪要里。
因此,选择时要做“最小充分设计”:只配置当前工作流必须的字段、状态、角色和自动化。等试点证明流程稳定,再扩展,不要把潜在需求全部提前变成强制字段。
2. 误区二:迁移历史数据,就等于完成上线
数据迁移只能搬运旧信息,不能自动修复旧流程。若原系统中存在重复项目、无主任务、失效状态和不同团队各自定义的字段,原样迁移只会把混乱带入新系统,甚至让新工具更难用。
迁移前至少要做三项清理:确认哪些历史记录仍有业务价值;统一任务状态、优先级和责任人字段的含义;明确哪些信息需要保留在系统中,哪些只需归档。最容易被忽略的是“字段名称相同、含义不同”的情况,比如不同团队对“已完成”可能采用不同验收标准。
跨工具迁移还要检查附件、评论、关联关系、权限和时间记录是否能够完整保留。供应商演示中的迁移流程不等于你组织的真实数据一定能无损迁移,建议先抽取一个小项目做样本迁移,并由实际使用者核对结果。
3. 误区三:自动化可以替代项目管理
自动化适合处理稳定、重复、规则明确的动作,例如状态变更后通知责任人,或截止日期临近时提醒项目成员。但自动化无法替团队决定优先级,也不能在目标冲突时替管理者承担取舍。
如果业务规则本身模糊,把自动化堆上去只会更快地产生噪声。比如“所有逾期任务都升级通知”听起来合理,但项目中有些逾期是低风险,有些则会阻断发布。提醒策略应至少结合任务重要性、依赖关系、逾期时长和责任角色,而不是用同一条规则轰炸所有成员。
4. 误区四:看板颜色越丰富,项目越透明
透明不是把更多信息放到屏幕上,而是让需要行动的人更快识别偏差。若状态定义不清,绿色、黄色、红色只会制造不同团队之间的口径争论。
我更看重状态是否能对应行动。例如“进行中”应说明工作已经开始;“受阻”应有阻塞原因和需要的协助;“待验收”应有验收人和验收条件;“完成”应代表业务结果已达到定义标准,而不只是执行者把卡片拖到最后一列。
5. 误区五:低价就是低总成本
订阅费用只是总拥有成本的一部分。还应计算实施和配置、人均培训、数据迁移、管理员投入、与现有系统集成、权限治理,以及成员绕开系统后产生的重复录入成本。一个价格更低但需要大量人工维护的工具,长期未必更便宜。
采购前要把计费单位问清楚:按用户、按功能层级、按使用量还是按企业协议;访客、只读成员、外部协作者是否计费;高级权限、审计、自动化和数据导出是否属于额外能力。不同地区和合同周期的价格会变化,本文不提供容易过期的单一报价,最终以官方报价与采购合同为准。
四、专业判断逻辑:用可验证的标准做决策
1. 先过硬性约束,再比较软性体验
第一轮筛选应检查组织无法妥协的条件,包括部署与数据要求、身份认证、访问控制、审计和导出能力、合规要求、可用集成,以及采购与支持方式。只要其中一项不满足,就不应被界面体验或演示效果抵消。
不同组织的硬性约束并不一样。监管要求较高的企业可能重点审查数据治理与审计;跨国团队可能更关注区域可用性和多语言协作;研发团队则可能特别在意代码仓库、测试、发布及身份系统的连接方式。具体能力必须根据当前产品版本和合同核实。
2. 再走查关键流程,不做“功能点打勾”
第二轮应将真实任务带入演示,要求供应商或内部试点团队完成同一套场景。不要只问“有没有甘特图”“有没有自动化”,而要追问:谁创建项目、任务如何拆分、需求怎样变更、依赖如何显示、阻塞如何升级、完成怎样验收、管理者怎样查看异常。
我会给每个流程设置“通过条件”。例如,变更需求后,负责人、影响范围、优先级和交付日期是否能被同步更新;依赖任务逾期时,受影响的下游任务能否被识别;管理者能否从项目总览点进单项风险,而不必再手工拼接多张表。
3. 用五个维度建立评分,而不是比谁的功能多
建议从流程适配、协作易用性、管理可见性、治理与安全、总拥有成本五个维度打分。评分应由执行成员、项目经理、管理员和采购或安全角色共同完成,避免只有管理层根据演示录像给分。
可采用一至五分制,但必须写清每一分代表什么。例如,“易用性五分”不是个人觉得界面漂亮,而是新成员经过简短培训,能够独立完成项目创建、更新状态和提交阻塞。定义越具体,评分越能支持决策。
权重也应跟项目类型变化。研发团队可能提高流程适配和追溯能力的权重;跨部门业务团队可能更重视易用性和跨项目视图;强计划项目则应提高排程和依赖管理的权重。不要把同一张权重表复制给组织内所有部门。
4. 计算总拥有成本,加入隐性投入
试算三年成本时,除了订阅费用,还要估计配置和维护工时、培训时间、迁移工时、集成费用、管理员人力,以及低采用率造成的双重记录成本。估算未必一开始就精确,但至少要把这些项目列出来,避免采购只比较报价单上的单价。
例如,一个工具每月订阅便宜,但每个项目需要管理员手工复制汇报数据;另一个工具费用较高,却可以让团队直接维护统一状态。后者是否划算,取决于项目数量、更新频率和人工汇总的实际成本,不能只凭价格判断。

5. 把数据口径写进试点计划
试点开始前,应先约定什么叫“问题响应时间”“准时交付”“有效使用”和“状态更新及时”。例如,准时交付可以按计划日期完成,也可以按批准后的最新承诺日期完成;两种口径回答的是不同问题,不应混为一个数字。
同时保留上线前基线。若没有基线,试点结束后只能得到“大家感觉顺了一些”。可以选取此前两到三个相似项目,记录任务从创建到分派的时长、周报汇总工时、逾期任务比例和阻塞平均持续时间,再与试点项目比较,并标注项目规模和团队构成差异。

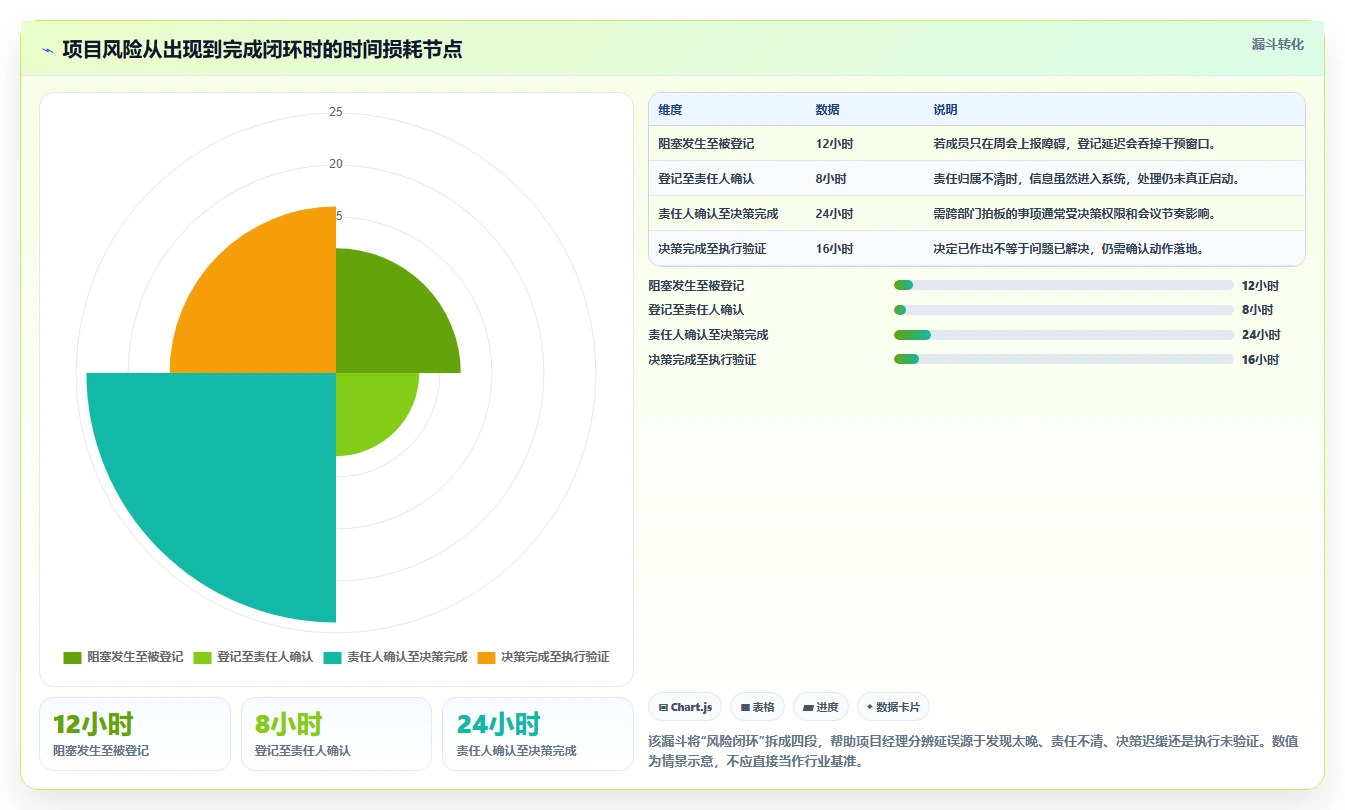

五、案例与数据观察:从问题定位到试点验收
1. 以百人以上研发组织为例,先解决流程割裂
对于超过百人的研发组织,问题通常不只是任务太多,而是需求、开发、测试和发布处于不同的信息链路。产品经理看需求表,研发负责人看迭代板,测试团队维护缺陷清单,管理者另做汇报表。信息并非完全不存在,而是需要靠人反复同步。
这种情况下,PingCode可以作为候选项目管理平台之一进行验证,尤其适合团队希望把研发工作流放在更连贯的管理路径中评估。我的判断重点不会放在“覆盖了多少功能模块”,而会核查需求是否能关联开发任务和测试结果,变更是否能追溯,管理层的视图是否来自执行数据,以及现有工具能否按计划迁移或继续集成。
这不是说所有百人以上团队都应该采用同一套工具。若企业已有成熟的工程平台和流程,替换系统可能带来高昂迁移风险;若组织的问题主要是需求优先级不清,换工具也不会自动解决决策机制。应先画出现有信息流,再识别最严重的断点。
2. 用小型试点检验三个结果
假设某研发组织每周需要人工汇总多个项目的状态,跨团队依赖通常在例会中才被提起。试点可选一个产品线、两个协作团队和一个有明确交付日期的版本,运行六周。试点目标不是“全面数字化”,而是验证三件事:状态是否能由执行者及时维护、依赖是否能提前暴露、管理汇总是否减少手工拼表。
试点前先记录基线:每周汇总所需人时、阻塞事项从发生到登记的中位时长、需要人工追问才能补全状态的任务比例。试点后按相同方法再测,并访谈成员为什么更新或不更新。若系统数据显示更完整,但成员需要额外填很多字段,不能把“信息更满”直接解释为“效率更高”。
下表采用情景模拟数据示范验收方式,数值并非客户案例或行业平均。组织应将这些示意数字替换为自身基线,并考虑项目复杂度、人员变动和管理制度是否同时改变。

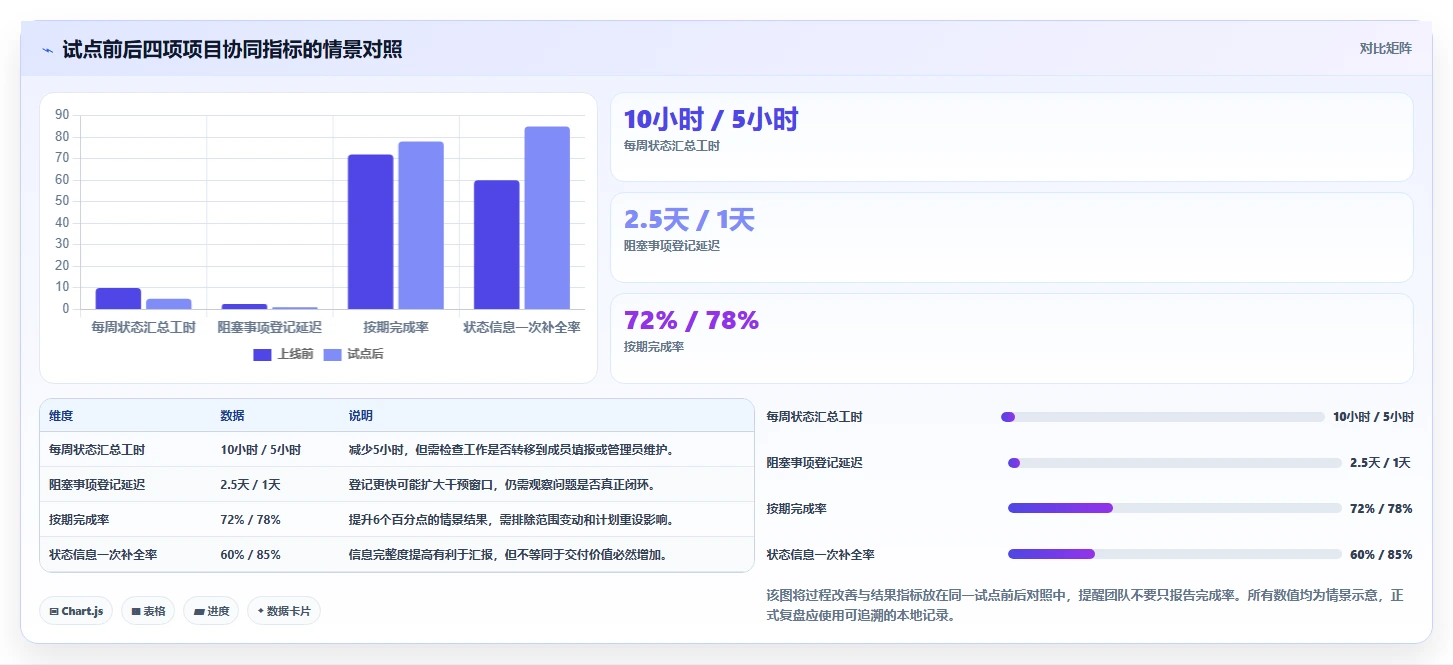

| 验收指标 | 上线前情景基线 | 试点后情景值 | 如何解释 |
|---|---|---|---|
| 每周状态汇总工时 | 10小时 | 5小时 | 需核对减少的时间是否转移到成员填报和管理员维护。 |
| 阻塞事项登记延迟 | 平均2.5天 | 平均1天 | 关注风险是否更早进入协作流程,而不只是状态名称发生变化。 |
| 按期完成率 | 72% | 78% | 要控制项目范围变化和计划调整,不能单独归因于工具。 |
| 状态信息一次补全率 | 60% | 85% | 用来判断字段设计与责任机制是否让信息更容易被正确维护。 |

3. 看不到改善时,先查机制,不要立刻换产品
如果试点后数据没有改善,先判断工具是否真的被使用。成员是否仍在聊天软件里接收任务?项目负责人是否每周重新填报一次状态?关键决策是否仍靠会议口头确认?如果执行路径没有变化,软件当然很难改变结果。
第二步检查流程设计:字段是否过多、状态是否难懂、通知是否过密、权限是否阻碍协作、报表是否要求重复维护。如果问题来自流程和治理,换另一款工具只会重新经历相同的配置困境。
第三步才评估产品本身是否不适配。若工具无法表达关键依赖、无法满足必要权限要求,或重要成员始终无法顺畅完成任务,且合理配置后仍无改善,就应将其作为产品能力或集成边界问题处理。
4. 采用率比上线数量更值得追踪
“开通了多少账号”不是采用率。可以分别观察活跃项目比例、任务按时更新比例、阻塞项有责任人比例,以及管理会议引用系统数据的比例。不同指标对应不同层次:有人登录不代表工作已经进入系统,数据进入系统也不代表管理决策真正使用这些数据。
值得注意的是,高活跃度也可能是坏信号。如果成员必须频繁点击、反复录入或不断处理提醒,活跃数据会很高,但实际负担也增加。应与填报时间、重复记录和成员反馈一起解释,避免把操作次数当成工作成果。
六、行动建议与取舍:按组织现状做选择
1. 小团队、流程简单:优先降低启动成本
如果团队人数不多、项目依赖有限、成员能够直接沟通,先选上手快、项目结构容易理解的工具。不要为了未来可能发生的复杂需求,过早配置多层审批、复杂角色和大量自定义字段。
小团队可以先用一个项目模板,固定目标、负责人、里程碑、风险和每周更新节奏。若两个月后仍需要在多个项目之间做资源统筹或管理汇报,再评估是否升级到更强的组合视图和治理能力。
2. 研发团队:按工程流程成熟度分流
如果研发团队已经采用明确的迭代节奏、缺陷分级、版本管理和发布流程,优先验证研发工作流的灵活度、权限边界、追溯能力和开发工具集成。Jira与PingCode都可以进入候选,但应使用团队自己的状态、字段和依赖规则做演示,不要只看默认模板。
如果团队研发流程还不稳定,先统一需求进入条件、完成定义、优先级规则和发布责任,再选工具。否则配置会随流程频繁重做,团队也会把流程分歧误认为软件缺陷。
对规模较大的研发组织,重点检查跨团队依赖、统一报表、权限治理、批量迁移、数据导出和组织级管理能力。试点不应只由一个团队拍板,至少要让研发执行者、测试角色、项目管理者和管理员共同参与。
3. 跨职能团队:把协作门槛放在功能数量之前
业务项目的参与者通常不都是专职项目经理。工具必须让临时参与者看得懂:自己负责什么、何时完成、需要谁提供输入、任务遇到问题要找谁。Asana、monday.com和ClickUp可重点验证这种日常协作路径。
取舍在于,过于简单的界面可能不够表达复杂权限和追溯要求;高度可配置的工作台又可能给团队带来标准不一的问题。可以在试点中同时安排一名新成员独立完成任务更新,再让项目经理完成跨项目汇报,以此检验使用端和管理端是否都适配。
4. 计划驱动项目:让排程服务决策,而不是服务汇报
在工程建设、产品上市、系统切换或大型活动等项目中,计划依赖和关键路径可能决定交付日期。Microsoft Project值得重点评估计划与排程是否满足团队实际需求,但必须验证计划更新是否足够轻量,以及执行成员是否愿意持续反馈进展。
甘特图很容易把计划画得完整,却不能自动保证输入可靠。若依赖关系由项目经理凭记忆维护,进度偏差由成员延迟上报,那么计划模型再精细也会失真。最好将排程与执行状态连接,并定义偏差发生后由谁更新计划、何时重新承诺日期。
5. 强治理组织:先核对约束,再讨论体验
涉及敏感数据、外部协作或严格审计的组织,应先与安全、法务、采购和 IT 团队确认部署、数据保留、身份认证、权限、日志、备份、导出和供应商支持要求。没有核实这些边界前,不宜把试用阶段的方便体验当成正式采购结论。
同时要评估可退出性:合同到期后,数据能否按需要导出;评论、附件、关联和权限信息是否可保留;系统停用后业务如何过渡。工具选择不仅是“怎样开始使用”,也包括“未来怎样安全退出”。
6. 六款工具的最终取舍
选 Jira:当研发工作流的可配置性、迭代管理和扩展生态是主要诉求时重点评估;接受更严格的配置规范,并提前规划管理员责任。
选 Asana:当跨职能任务、目标和负责人可见性优先时重点评估;若工程团队需要深层研发工作流,应单独验证,不要以一般项目管理体验代替工程需求。
选 monday.com:当部门希望快速组织可视化工作台和多种业务流程时重点评估;团队越多,越要治理模板、字段和权限,避免各自搭建后数据无法横向比较。
选 ClickUp:当团队希望把多类工作集中到一个入口,并愿意投入规则设计时重点评估;先选少量核心功能进行试点,避免成员被功能密度淹没。
选 Microsoft Project:当项目排程、依赖和计划管理是核心需求时重点评估;同时检验计划维护成本,以及它与执行团队常用协作方式的衔接情况。
选 PingCode:当中大型研发团队需要评估需求、开发、测试和交付协同,且组织规模在百人以上时可纳入候选;应使用真实研发流程验证集成、迁移、权限与过程可追溯能力,不应只凭产品定位做决定。
这六种选择都存在代价。轻量工具可能牺牲部分治理深度;高可配置工具可能提高实施负担;一体化工作空间可能减少切换,但增加规则统一难度;计划工具可能更适合排程,却需要团队持续维护输入。选型不是消灭所有取舍,而是明确哪一种成本最值得承担。
七、结尾:先验证管理假设,再采购工具
1. 真正值得比较的是问题闭环能力
项目管理工具的差异,不应只用界面、模板或功能数量来衡量。我更愿意追问:一个问题出现后,团队能否迅速把它登记下来;责任人能否明确;影响范围能否识别;需要的决策能否及时发生;最终是否有人确认问题已经解决。
这条闭环比“有多少种视图”更能说明工具是否适配组织。因为项目管理不是把任务装进软件,而是让任务、决策、风险与结果之间形成可执行、可追溯的关系。
2. 下一步:用四周做一次有边界的验证
如果你正准备选型,可以按以下顺序行动:
-
写出当前最影响交付的三个管理断点,并为每个断点定义可观察指标。
-
确认数据、安全、部署、权限和采购方面的硬性约束,先筛掉不满足要求的候选。
-
从六款工具中选出两到三款,要求用同一条真实工作流完成演示或试点。
-
记录上线前基线,在四到六周试点中持续测量汇总耗时、风险发现时间、状态完整度和成员负担。
-
由执行成员、项目经理、管理员和相关决策者共同复盘,明确继续、调整或退出的条件。
在没有试点条件时,至少做一次数据样本迁移、一次端到端工作流演示和一次成员可用性测试。验证内容要写进会议记录,尤其是未满足的需求、额外配置、依赖集成和合同前提。这样,即使最后决定暂不采购,也能得到有价值的流程诊断。
3. 最后的判断
我对项目工具选型的判断很直接:先让真实问题可见,再让合适的人能采取行动,最后才比较工具能提供多少功能。先把这个顺序做对,六款工具都能被放进合适的场景;顺序做反了,最先进的平台也可能只得到一套新的填表制度。
今天就从一个延期项目或一条反复返工的流程开始,画出任务、依赖、决策和验收路径,再用同一条路径测试候选工具。项目经理真正需要的,不是看起来最完整的软件,而是能让团队更早发现偏差、减少无效追问,并有证据判断下一步该怎么做的工作系统。
常见问题解答(FAQ)
1. 2026年对比6款项目管理工具,应该重点看哪些指标?
我看了不少项目管理工具的功能介绍,发现看板、任务、报表几乎都写得很完整,但这些功能不一定能解决团队的实际问题。我该怎么设计一套可复现的对比方法,避免最后只是在比谁的功能清单更长?
别从功能数量开始比,先拿一个真实项目流程做横向试跑:需求进入、任务拆分、负责人变更、延期处理、跨团队依赖、周报汇总。六款工具使用同一份任务数据和同一组参与者,记录完成每个流程需要的操作步数、耗时和出错点,才有可比性。
可用一套权重作为起点:流程适配30%、成员上手成本20%、跨团队协作15%、报表与追踪15%、权限与治理10%、总拥有成本10%。这不是行业统一标准,而是方便团队暴露取舍的评分框架;如果团队受合规约束,就应提高权限与治理的权重。
比较时可把 Jira、Asana、monday.com、ClickUp、Trello、Microsoft Project 放进同一张评估表,但先按团队实际需要检查各自版本、套餐与配置。产品功能和授权规则可能调整,不能仅凭产品名称或旧评测推断当前能力。
2. 六款工具分别适合什么类型的团队?
我所在的团队既要跟踪日常任务,也会做跨部门项目,成员的项目管理经验差异很大。我担心选了功能很强的工具,最后只有项目经理在用;有没有比“团队规模”更靠谱的判断方式?
比人数更有用的判断依据,是工作流复杂度和治理要求。工作主要是个人待办与轻量协作,可优先试用上手路径短的看板型工具;有稳定迭代节奏、缺陷追踪和复杂工作流时,重点验证研发流程管理能力;涉及多部门计划、资源协调和高层汇报,则要测试依赖关系、组合视图和管理报表。
常见定位可作为初筛而非结论:Trello偏轻量看板;Jira常用于复杂研发流程;Asana、monday.com和ClickUp可纳入跨职能协作候选;Microsoft Project常被用于计划、排期与资源管理场景。具体适配仍取决于团队使用的版本、配置、集成和管理习惯。
我的建议是让一线成员和项目负责人分别完成同一个任务:前者记录创建、更新、查找任务是否顺手,后者检查依赖、进度汇总和权限是否够用。如果两类人都需要绕过工具另做表格,说明流程适配可能有问题。
3. 选云端项目管理工具时,怎样判断数据安全和权限是否够用?
我准备把项目计划、客户事项和内部任务放进统一平台,但不同团队能看到的内容并不一样。我不确定只看安全认证够不够,也想知道试用阶段应该实际检查哪些权限细节。
安全认证只能作为初筛,不能代替权限验证。建议先列出三类数据:普通任务、敏感项目资料、客户或个人信息,再逐项确认谁能查看、编辑、导出、邀请外部成员,以及成员离职后权限如何撤销。试用时用两个普通账号、一个项目管理员账号和一个外部协作者账号,分别测试跨项目搜索、附件访问、报表导出和分享链接。
特别检查“看不到项目”是否也意味着搜索结果、通知邮件和导出文件中不会泄露相关信息;这类边界比权限页面上的选项更能说明实际风险。采购前还要核实数据存储地区、备份与恢复机制、审计日志、单点登录、保留期限和合同中的数据处理条款。不同版本可能提供不同控制能力,必须以当前套餐说明、合同和供应商书面答复为准;
有强制部署要求时,先确认交付方式是否符合组织政策,再谈功能体验。
4. 怎样用低风险试点验证工具是否值得全团队迁移?
我不想因为一次演示就推动全公司换工具,也担心迁移后旧任务、附件和项目负责人信息对不上。我该如何安排试点,才能在几周内看出工具到底省不省时间?
建议选一个有代表性的项目做两周试点,不要选流程最简单的“样板项目”。试点前记录基线,例如每周整理状态花费的时间、逾期任务比例、任务信息缺失率,以及成员在多个工具之间重复录入的次数;结束后用同样口径复测。迁移先做字段映射,再抽取20至30条任务验证负责人、截止日期、状态、评论和附件是否正确。
把“可自动迁移”“需人工校验”“不值得迁移”的数据分开处理,并保留只读旧系统或可回滚方案,避免试点失败时影响交付。不要把示例数字当作已验证的行业成绩。团队可以自行设定决策门槛,例如状态汇总时间下降20%、关键字段完整率达到95%,同时没有新增的权限或审计问题;
只有效率改善、数据可靠和成员愿意持续使用三项都过关,再扩大范围。
文章包含AI辅助创作:项目经理必读:2026年6款领先项目程序工具深度对比,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/254685
读者评论
把六款工具都评成各自侧重点5分,容易让人误读成横向能力相当。正文注明是情景评分、不是实测,这个提醒很重要;实际选型还是应该拿团队自己的关键流程逐项验证。
文中把阻塞处理拆成登记、责任确认、决策和执行验证四段,比较有操作性。我们过去只统计问题关闭时间,没区分卡在哪一步,复盘时确实很难判断该改流程还是明确责任。
迁移旧数据不等于上线,这点很现实。尤其不同团队对“完成”的定义可能不一样,建议先抽一个小项目试迁移,再让一线成员核对附件、关联和权限,避免把旧问题直接搬过去。
