提升项目管理效率:2026年度5款顶级项目经理工具深度分析
项目延期,很多时候不是因为团队没有工具,而是因为一个需求要在会议纪要、即时消息、任务表和研发看板之间转四次,最后没人能说清“现在卡在哪里、谁需要做决定”。我评估项目管理工具时,最先看的不是功能数量,而是信息从提出到交付要经过多少次人工搬运。本文围绕 PingCode、Jira、Asana、monday.com 和 ClickUp,拆解它们在不同组织与项目场景中的适配边界,并用明确标注的情景模拟数据说明选型逻辑。
一、先讲结论:工具效率取决于工作流是否连贯
1. 五款工具没有绝对赢家,只有不同的管理重心
如果团队主要做软件研发,需求、缺陷、迭代、测试和发布之间需要形成可追溯链路,PingCode 与 Jira 更值得优先评估。前者更适合希望在一个平台中串起研发管理环节、并需要适应中大型组织协作的团队;后者适合已有敏捷研发习惯、愿意围绕配置和生态进行持续治理的团队。
如果项目以跨部门协同、市场活动、运营计划或客户交付为主,Asana 和 monday.com 通常更容易让非技术角色进入同一套计划。ClickUp 的吸引力在于功能覆盖面广、工作空间可定制;但覆盖面越广,越需要管理员主动规定哪些功能启用、数据如何归档,否则很容易把“灵活”用成“到处都有一份”。
我的核心判断是:工具不是效率的起点,工作流边界才是。先把输入、决策、执行、验收和复盘说清楚,再选择承载这些动作的系统。把工具名气当成选型依据,通常会导致团队迁移了数据,却没有迁移管理方式。
| 工具 | 更适合的主场 | 选型时优先核对 | 常见代价 |
|---|---|---|---|
| PingCode | 中大型组织的软件研发协作与研发流程管理 | 流程覆盖、权限模型、组织级报表、现有研发工具连接 | 需要梳理研发流程和治理角色,不能只按个人任务工具的方式上线 |
| Jira | 敏捷研发、复杂工作流和扩展生态 | 配置责任人、插件依赖、升级影响、字段与权限治理 | 定制能力强,也意味着配置债务可能逐年累积 |
| Asana | 跨部门项目计划、任务责任和进度跟踪 | 项目模板、目标与任务关联、跨团队汇总方式 | 复杂研发细节通常仍需配合专门研发流程或工具 |
| monday.com | 可视化工作管理、运营流程和轻量自动化 | 看板结构、自动化边界、视图和数据规范 | 如果每个团队各自设计字段,跨部门汇总会变得困难 |
| ClickUp | 希望在一个工作空间整合任务、文档和项目视图的团队 | 功能启用范围、模板治理、信息架构、使用习惯 | 功能丰富可能提高初始学习和长期治理成本 |
表中的“适合”不是功能排位,而是我建议优先验证的使用场景。具体版本、套餐、地区可用性与功能边界可能调整,采购前应通过供应商当前官方资料和实际试用环境核实,不要把第三方旧评测中的价格或功能截图当成合同依据。
2. 先看适配,再看分数
为避免把主观印象包装成权威排名,我把选型拆成六个维度:流程覆盖、跨团队可见性、配置治理、上手难度、数据可追溯性和集成维护成本。下面的权重是一个适用于多团队项目管理评估的建议基准,不是行业调查结果,也不代表五款产品的实际得分。

3. 把“顶级”理解为“值得进入验证名单”
本文将五款产品视为候选工具,而不是宣布统一冠军。不同组织的流程复杂度、合规要求、研发比例、海外协作需求和管理员能力差异很大。同一款工具在二十人团队里可能简洁,在多事业部组织里却可能需要复杂的权限与模板治理。
因此,读者可以把本文结论作为试点评估的起点:先选出两款最符合业务主场的工具,再用真实项目跑通一条完整工作流。若试点只演示创建任务、修改状态和看甘特图,得到的通常是“界面体验评价”,不是“组织适配结论”。
二、背景与真实场景:项目管理的损耗藏在交接处
1. 项目延期经常不是单个任务慢,而是等待时间没人管理
设想一个常见的软件交付流程:业务提出需求,产品补充验收条件,研发评估工作量,测试确认覆盖范围,发布负责人等待审批。每一项工作都可能按时完成,但只要交接人不清楚、前置条件没有进入系统,项目就会在“等回复”“等确认”“等环境”中停滞。
在管理实践中,我更愿意把进度拆成两类:实际加工时间与等待时间。加工时间是有人正在设计、编码、测试或审批;等待时间则是工作已经具备流转条件,却因为责任人、信息或决策不明确而没有继续。项目工具如果只记录任务状态,却不记录阻塞原因和等待责任,就很难解释为什么看板看起来忙碌,交付却没有加快。
一个可执行的项目管理系统至少要能回答:工作从哪里来、谁负责下一步、什么条件算完成、依赖谁、遇到阻塞找谁决策、变更后影响哪些交付项。回答不了这些问题,团队通常会额外建表、发消息或开会补信息,工具成为记录层,而不是协作层。
2. 信息重复录入,是隐性成本而非小麻烦

假设一个团队每周有 40 个任务需要在不同系统或表格中重复更新,每次额外录入与核对平均耗时 4 分钟,那么一周就是 160 分钟,按每年 48 个工作周计算约为 128 小时。这个数字是便于理解的情景计算,不是某个企业的实测结果;它尚未计入信息不同步导致的返工、会议解释和管理者追问。
这也解释了为什么选型不能只比较单次操作快不快。真正要看的是:一个状态变化能否被下游角色看见,更新是否需要重复录入,需求变更会不会同步到测试和发布,管理者能不能从一线执行记录中得到可信的汇总。

3. 不同项目形态需要不同的管理颗粒度
软件研发项目往往需要追踪需求、缺陷、迭代、测试结果和版本发布;市场项目更关注节点、素材审批、渠道依赖和上线窗口;咨询交付项目可能把范围、里程碑、客户决策与资源安排放在中心。把这些工作都压成“任务名称、负责人、截止日期”三个字段,看起来统一,实际却丢掉了关键业务语义。
工具选择前应先识别团队主要在管理什么对象。研发团队管理的是变更与交付链路,市场团队管理的是内容与活动节奏,交付团队管理的是承诺、资源和验收。系统的对象模型越贴近工作本身,越少需要额外文档解释;如果对象模型不匹配,再强的自定义能力也可能变成配置负担。
三、五款工具深度拆解:能力优势与真实边界
1. PingCode:适合把研发链路作为整体治理的组织
对于中大型企业,研发管理常常不是单一团队的任务看板问题,而是需求从业务侧进入后,怎样经过产品规划、研发执行、测试验证和发布管理,并且让管理者看见跨团队依赖。PingCode的评估重点应放在研发流程是否能连贯承载、不同角色能否在同一项目视图中获得所需信息,以及组织级权限和报表能否满足治理要求。
它尤其适合把研发工作流完整性作为首要目标的组织。超过 100 人的团队通常已有多条产品线、多个角色和不同的协作规则,选型时不能只让一个项目经理试用界面,而要让产品、研发、测试、项目管理和平台管理员共同参与验证。
我会重点验证四件事:需求是否能关联执行任务与缺陷;状态流转是否能体现真实审批和验收;跨项目依赖能否被发现;管理报表是否能从一线数据自然汇总,而不是依赖项目经理每周手工填报。若这四项需要大量额外台账补齐,所谓“统一平台”就没有真正减少信息断点。
适用边界:如果团队只有少量独立任务、没有稳定研发流程,也没有明确的平台治理角色,先上完整研发管理体系可能得不偿失。小团队可先简化流程和字段,再决定是否需要更完整的研发管理能力。
2. Jira:适合有流程治理能力、需要深度配置的研发组织
Jira的价值常见于敏捷研发和可配置工作流场景。团队可以围绕项目类型、问题类型、字段、状态和权限设计自己的协作方式,也可以借助生态连接开发与协作流程。对已有稳定敏捷实践的组织,灵活性可能是优势;对没有配置责任人的组织,灵活性也可能成为隐患。
我会把“配置债务”当作 Jira 评估中的核心风险。项目初期为了快速上线,团队容易增加自定义字段、状态和例外规则;一年后,同一含义可能被不同项目用多个字段表达,仪表盘也需要反复修补。此时团队面对的不只是学习成本,而是数据口径不一致,跨项目汇总的可信度下降。
试点时应让管理员演示:新增一个状态会影响哪些工作流;字段如何命名和复用;插件升级或替换会怎样影响项目;权限怎样避免过度开放;跨团队指标是否有统一定义。如果组织愿意持续投入管理员和流程负责人,Jira 的可塑性更容易变成生产力;如果没人负责治理,配置能力就可能转化为维护成本。
3. Asana:适合跨部门追踪目标、项目与责任
Asana更容易进入以业务项目为中心的协作场景:项目负责人希望明确任务责任、截止时间、依赖和整体进度,团队成员则希望知道自己接下来要做什么。它的评估重点不是能否承载所有研发细节,而是能不能减少项目计划散落在文档、邮件和个人表格中的情况。
对市场活动、产品上市准备、运营改版或内部变革项目,我建议用真实模板测试三个问题:任务是否能被不同视图复用;项目目标和日常任务是否关联;项目负责人能否发现跨团队的关键路径与延期风险。不要只看单个项目的漂亮看板,还要验证管理者同时跟进十个项目时,汇总信息是否可靠。
适用边界:如果团队依赖复杂的缺陷状态、测试用例、版本发布门禁或研发对象之间的追溯,Asana未必应独自承担全部研发流程。可以让它管理跨部门计划,同时让专门的研发系统承载工程细节,但要明确数据主系统,避免相同状态两边维护。
4. monday.com:适合用可视化工作板推动运营协作
monday.com常被用于构建可视化工作管理流程,尤其适合希望根据项目类型设计板卡、字段和自动化规则的团队。对于市场排期、内容制作、活动执行、销售运营或轻量交付管理,团队可以先把工作分组,再用视图呈现负责人、阶段和时间节点。
需要特别留意的是,低门槛自定义并不自动带来高质量数据。若每个部门都创建自己的状态名称、优先级和负责人字段,管理层最后可能得到多套互不兼容的口径。自动化也应先从低风险动作开始,例如提醒责任人或标记逾期,而不是一开始就让复杂规则修改核心状态。
试点时可以用一个完整活动来验证:从需求登记、内容制作、审核、渠道确认到上线复盘,每一步的负责人是否清晰;变更后相关团队是否被通知;跨项目汇总时字段是否一致。若流程主要靠人工口头确认,单纯增加自动化规则并不会消除信息缺失。
5. ClickUp:适合愿意主动收敛功能的多职能团队
ClickUp的吸引力来自广泛的工作管理能力和较强的自定义空间。团队可能希望在一个工作区内管理任务、文档、计划和不同视图,减少在多个应用之间切换。但“能放在一起”不等于“应该都放在一起”,选型时要把功能整合收益与信息架构复杂度同时计算。
我建议把 ClickUp 的试点设计成减法测试:只启用当前项目确实需要的对象和视图,规定项目、任务、文档和讨论的归属规则,确认普通成员能在短时间内找到待办与项目背景。若团队需要培训材料才能解释每个空间、列表和字段的关系,说明结构可能过于复杂。
对于多职能团队,统一空间有机会减少工具切换;对于流程成熟、系统边界清晰的组织,强行把所有工作迁入一个平台,可能增加迁移和治理成本。最终要比较的是端到端工作是否更顺畅,而不是登录应用的数量是否更少。
6. 五款工具的场景适配,而非简单名次
下表是选型初筛,不是产品功能审计。高、中、低表示在常见使用场景中的优先验证程度,不能替代当前版本的演示、合同核验和安全评估。组织应依据自己的工作流调整判断,尤其要核对地区、部署形态、权限与数据治理要求。
| 评估场景 | PingCode | Jira | Asana | monday.com | ClickUp |
|---|---|---|---|---|---|
| 软件研发全链路管理 | 高 | 高 | 中 | 中 | 中 |
| 跨部门业务项目协作 | 中 | 中 | 高 | 高 | 高 |
| 复杂工作流定制 | 高 | 高 | 中 | 中 | 中高 |
| 快速建立可视化计划 | 中 | 中 | 高 | 高 | 高 |
| 组织级流程治理要求 | 高 | 高 | 中 | 中 | 中 |
这张表的用法是缩小候选范围,而不是为产品下最终判决。以“软件研发全链路管理”为主要任务的团队,应重点比较流程对象和追溯能力;以跨部门活动协作为主的团队,应重点验证业务角色上手和项目汇总体验。
四、常见误区:为什么工具上线了,效率却没有提高
1. 误区一:功能越多,效率必然越高
功能数量只能说明系统可做什么,不能说明团队会不会使用,更不能说明关键工作流是否因此缩短。多一个甘特图、自动化或仪表盘,只有在它替代了实际存在的重复动作或补足了关键决策信息时,才可能产生净收益。
我会用一个简单问题检查功能价值:如果关闭这个功能,团队会多做哪一步人工工作?如果答案是“没什么变化”,它可能只是展示能力,不是当前阶段的效率杠杆。反过来,如果功能能减少人工转录、提前暴露依赖或避免重复审批,就值得进入试点。
2. 误区二:先迁移全部数据,再考虑流程
全面迁移看起来稳妥,却可能把历史噪声一起搬进新系统。旧字段含义不明、任务重复、状态长期不更新、项目已结束却未归档,这些数据不做清理就迁移,会让新平台从第一天开始背负旧系统的问题。
更稳妥的做法是先定义数据保留原则:哪些项目必须迁移,哪些历史信息只需只读归档,哪些字段需要合并或废弃。再用少量真实项目验证映射关系和权限。迁移成功的标准不是“记录一条不少”,而是新系统的核心工作可以持续运行,且历史信息仍能按需查找。
3. 误区三:把看板状态当成真实进度
“进行中”可能代表刚开始,也可能代表已经等待外部确认两周;“已完成”可能指开发结束,也可能指验收通过并已发布。若团队没有统一状态定义,管理者看到的只是不同人对同一个词的不同理解。
因此,状态要对应可观察的进入条件和退出条件。例如“待验收”必须有可检查的交付物与验收责任人;“阻塞”要记录阻塞类型、等待对象和下一次处理时间。状态字段不是装饰,而是管理层判断是否需要介入的信号。
4. 误区四:自动化可以替代责任机制
自动化擅长执行明确规则,不擅长弥补模糊责任。若任务没有可靠的负责人、截止条件或变更规则,自动提醒只会更频繁地推送不完整信息。自动化规则越多,团队越要知道规则的所有者是谁、错误如何回滚、异常怎样处理。
我通常建议先自动化重复、低风险、规则清楚的动作,例如到期提醒、状态变更通知和固定字段填充。涉及审批结果、范围变更或跨部门承诺的规则,应先确认责任边界,再考虑自动化,不要让系统悄悄替人作出业务判断。
5. 误区五:只听项目负责人意见,不观察实际执行者
项目经理最关心汇总和风险视图,工程师最关心任务上下文和变更信息,管理者关心资源和交付承诺,管理员则关心权限、模板和数据质量。只让某一个角色试用,很容易把局部便利误判为整体适配。
试点中应至少邀请项目负责人、执行者、协作部门代表和系统管理员。观察他们是否能独立完成真实工作,而非只问“你觉得界面怎么样”。可记录完成关键操作的时间、需要额外询问的次数、任务信息缺失率和跨系统重复录入次数。
五、专业判断逻辑:用一条真实工作流做压力测试
1. 先画出从输入到验收的最小闭环
我建议先选一类频率高、跨角色、容易延期的工作,而不是把整个公司的所有流程同时建模。画出工作从提出到关闭的步骤,并为每一步标注输入、责任人、完成条件、交接对象和异常处理方式。
- 输入:谁可以提出工作,至少要提供哪些背景和验收信息。
- 评估:谁负责判断优先级、工作量、风险和依赖。
- 执行:任务如何拆分,负责人怎样接收上下文,变更怎样记录。
- 验收:谁确认结果,依据是什么,未通过时回到哪个环节。
- 复盘:如何记录实际耗时、阻塞原因和下次可改进的规则。
随后让候选工具承载同一个闭环。不要让每家供应商用不同的演示项目,因为演示数据和流程不同,比较结果就失去意义。统一场景、统一角色、统一完成标准,才能看出差异来自产品还是流程设计。
2. 设计可复现的评分,而不是凭演示印象投票
每个维度可以用 1 至 5 分评分:1 分代表必须大量绕行或外部补表,3 分代表主要流程可完成但有明显限制,5 分代表角色可在系统内自然完成且记录可追溯。每项评分都要附证据,例如录屏、操作步骤、配置说明或测试结果,避免“感觉不错”成为最终依据。
建议至少测试以下任务:新建一项工作并补齐验收条件;把任务交给另一团队并建立依赖;发生范围变更后通知受影响角色;识别延期并追踪阻塞责任;从项目数据生成管理视图;限制不同角色可见和可编辑的范围。若一个工具必须依赖大量外部表格,评分时应将维护成本纳入,而不是只看主界面操作。

3. 把工具成本算成总拥有成本
订阅费用只是显性成本。完整评估还应包括实施与配置、数据迁移、员工培训、管理员投入、集成维护、权限审计和流程变更。对组织级系统而言,若没有明确的服务责任人,持续运维成本可能比初始购买价格更影响使用体验。
可以用一个简单的年度模型比较候选方案:年度总成本等于订阅与基础设施成本,加上实施和迁移成本,再加管理员与培训投入,以及集成维护成本。收益侧则不要把“工具上线”直接算成节省,而应只计算被验证的时间减少、返工降低或交付风险下降,并写清测量周期和统计口径。
4. 把安全、合规和退出机制提前到试点
项目系统可能包含客户信息、产品路线、缺陷记录、交付文档和组织内部决策。评估时要核验身份管理、权限粒度、日志审计、数据导出、备份恢复、部署选项和供应商合同条款。具体要求应以组织的安全制度、法务意见和供应商当前文件为准。
同时要测试退出能力:关键数据能否按可用格式导出,附件和关联关系是否保留,历史记录是否可读,迁移后如何验证完整性。工具选型不是只考虑“怎么进去”,还要知道“未来如何带着数据离开”。
六、案例与数据观察:用模拟项目看清损耗在哪里
1. 一个 120 人研发组织的试点设计

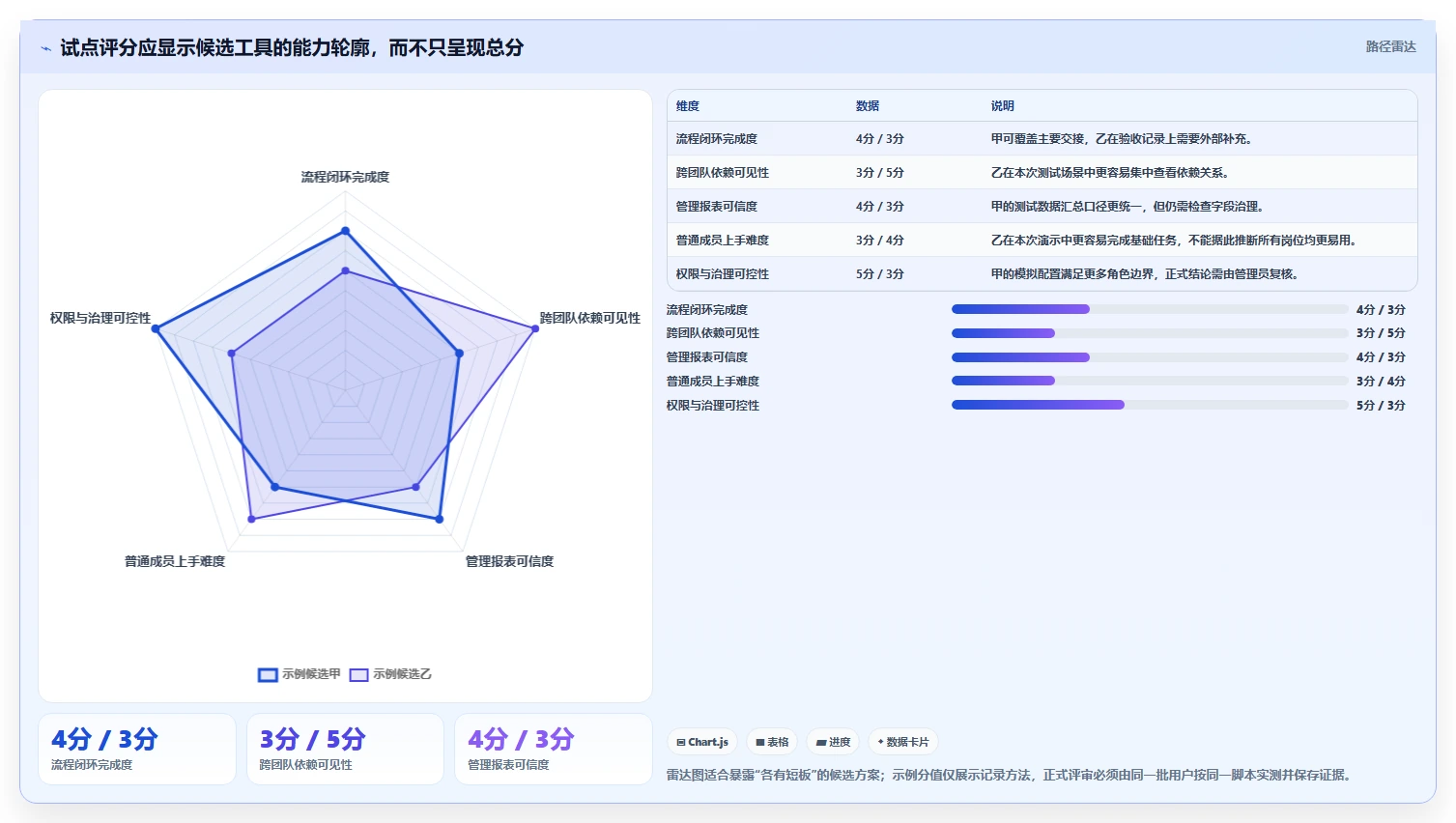

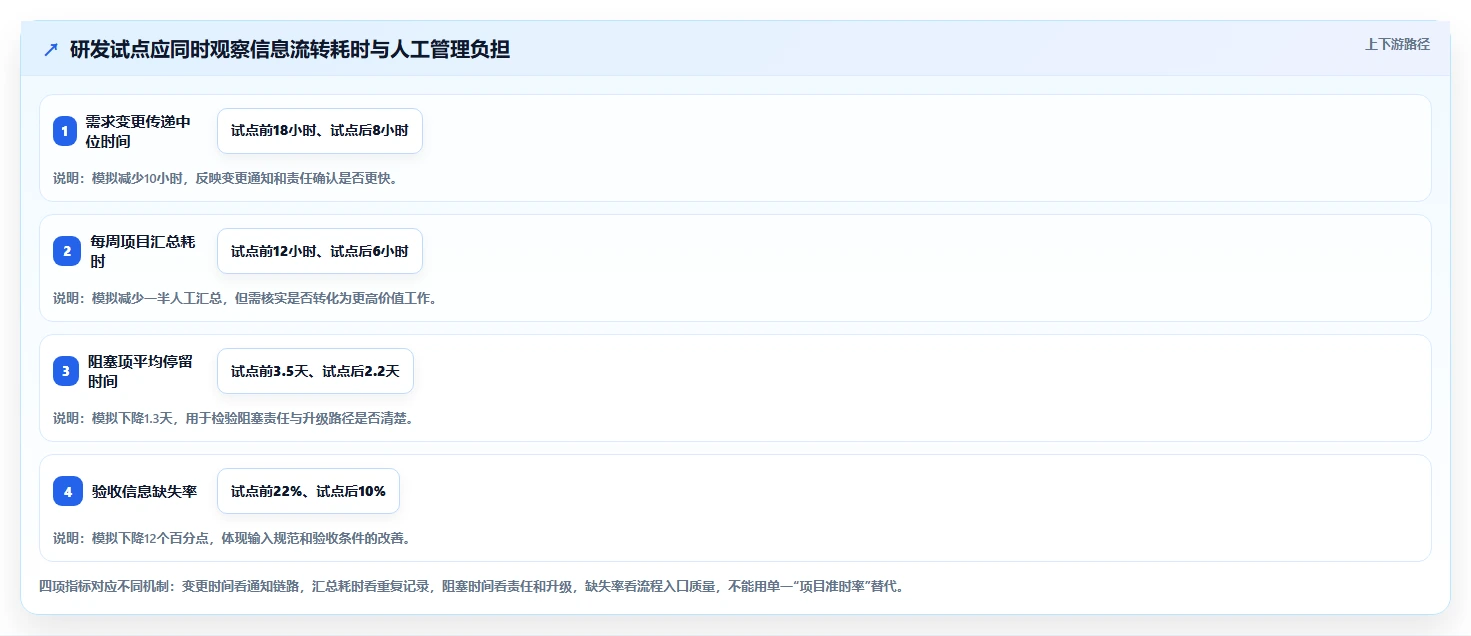

以下案例为情景模拟,不是 PingCode 或其他产品客户的实测数据。设想一家约 120 人的研发组织,分成 6 个产品与工程小组,每月并行处理多个需求版本,当前使用工单系统、电子表格和即时通信工具协作。团队反映的主要问题不是任务无法创建,而是需求变更没有及时传给测试,项目经理每周需要手工汇总状态,跨团队依赖常在临近发布时才暴露。
试点不应该一开始就覆盖所有产品线。可选一个有代表性的迭代,约定需求进入条件、优先级评审人、任务拆分规则、测试验收标准和发布责任人。再选一个相似周期的历史迭代作参照,记录需求变更传递时间、阻塞停留时间、人工汇总耗时和验收信息缺失率。
假设试点前后观察到下列变化,数据用于说明如何建立评估口径,不应被理解为任何特定产品的效果承诺。真实团队需要记录自己的基线和样本周期,并排除团队规模、项目难度和人员变化等干扰因素。

2. 观察结果时,区分相关变化与因果关系
即使试点期间指标变好,也不能立刻断言是工具导致。团队可能同时减少了需求数量、增加了测试人手、缩短了发布周期,或者项目难度本身较低。更可靠的做法是记录背景变量,至少对比多个相似周期,并把每一项改善映射到具体机制。
例如,若汇总耗时下降,但需求变更传递仍慢,说明报表自动化解决了项目经理的数据整理,却没有改善工作交接;若阻塞停留缩短,但缺陷返工增加,则需要进一步检查团队是否为了赶进度降低验收质量。效率指标必须与质量和风险指标配对。
3. 不要只统计登录率,要看关键动作的完成率
登录次数、任务数量和评论条数很容易采集,却不一定能说明项目管理变好。更值得追踪的是:需求是否按规范进入;任务是否有清楚责任人;阻塞是否记录原因;变更是否通知到受影响角色;验收是否留下依据;项目复盘是否能回到真实数据。
若系统使用率看似很高,但重要决策仍留在私聊、状态仍靠会议追问,团队只是把工具当作附加登记表。评估者应抽查完整工作项,从最初请求一路追到最终验收,检查链路中是否有断点,而不只看仪表盘是否有数据。
七、按团队情况给出行动建议与取舍
1. 研发团队:先选流程深度,再选配置自由度
研发团队应先判断自己是否需要跨需求、研发、测试和发布的连贯管理。若重点是研发工作流完整性和组织级协作,可优先评估 PingCode;若已有成熟敏捷实践、需要高度可配置的工程流程并具备管理员资源,可重点验证 Jira。两者都要用实际迭代验证字段、权限、依赖和报表,而不是只看功能清单。
若团队研发流程还不稳定,不要用复杂系统掩盖管理问题。先统一需求入口、状态定义和验收标准,再逐步扩展自动化和统计。否则新系统只会把旧流程中的分歧更快地复制到更多项目。
2. 市场与运营团队:优先看计划变化能否传达到执行端
市场活动和运营项目通常依赖多个岗位并行协作,关键问题是内容、审批、渠道、预算和上线节点之间能否彼此可见。Asana、monday.com 和 ClickUp 都可以进入试点名单,最终判断应看模板复用、责任清晰度、跨项目汇总和普通成员上手情况。
若主要工作是固定流程的重复执行,应先用一个真实活动模板走完完整周期,检查计划变化是否能提醒对应人、审批是否留痕、复盘是否能引用实际执行数据。若每个活动都需要重新解释字段和状态,模板治理比添加更多视图更重要。
3. 中大型组织:把管理员能力和规则所有权纳入采购决策
超过 100 人的组织,选型不只是功能比对,还要明确谁维护模板、谁审批权限、谁定义指标口径、谁处理跨部门流程争议。没有这些角色,团队容易各自建项目、各自设字段,平台上线后形成多个局部系统。
建议指定业务流程负责人和平台管理员,并把职责分开:业务负责人决定工作如何流转,管理员负责系统配置、权限和数据质量。任何跨项目字段或状态变更,都应有影响范围评估和沟通机制,避免团队在无意中改变管理口径。
4. 小团队或初创团队:先降低管理摩擦,不要过度工程化
小团队的首要目标通常是让每个人清楚本周优先事项、负责人和交付时间。若项目简单,轻量的任务视图和清晰约定可能已经足够;过早搭建多层级流程、复杂权限和大量报表,会把团队时间从交付转移到维护系统。
可以先设置一个团队级工作区、少量必要字段和统一的完成定义,连续运行一个月后再判断是否出现真实的依赖管理、权限或报表需求。不要因为大型组织使用复杂工具,就推断小团队也必须采用相同的管理颗粒度。
5. 高合规或数据敏感场景:先做风险否决,再比较体验
若项目涉及敏感客户数据、关键基础设施、受监管业务或严格的本地化要求,安全、部署、访问控制和审计能力应作为准入条件,而不是加权后可以被界面体验抵消的普通指标。采购前应由安全、法务、IT 和业务共同核验当前合同与技术文件。
若候选工具无法满足硬性要求,即使功能再丰富,也应退出候选名单。此时的取舍不是“效率还是安全”,而是先明确合规边界,再在符合边界的方案中比较使用成本与管理收益。
6. 试点规模:选代表性团队,不追求一次覆盖全公司
推荐的试点应有清晰边界:一条真实流程、两到三个相关团队、一位业务负责人、一位系统管理员和一组预先确定的指标。试点太小,无法观察跨团队交接;试点太大,流程问题与配置问题混在一起,调整成本也会变高。
试点结束后,不要只问是否喜欢工具,而要逐项回答:哪些人工动作减少了;哪些信息更早出现;哪些问题仍通过工具之外解决;新增了什么维护工作;什么数据可以支持继续推广。只有收益与新增成本都可说明,才有扩展依据。
八、最后的取舍:下一步怎么做
1. 用三轮筛选替代一次性采购决策
- 第一轮:排除不适配。核对部署与安全要求、核心流程支持、权限边界和数据迁移能力,先剔除无法满足硬性条件的方案。
- 第二轮:同场景试用。让两到三款候选工具完成同一条真实工作流,使用相同角色、相同测试数据和相同完成标准。
- 第三轮:核算持续成本。把订阅、配置、培训、管理员投入、集成维护和迁移退出成本一起比较,并用试点指标验证潜在收益。
每一轮都要保留证据:测试脚本、操作记录、字段配置、用户反馈和指标定义。这样即使最终选择变化,团队也能说明为什么选择某个方案,而不是依赖某个人对演示的印象。
2. 建议用两周完成初筛,用一个真实周期验证
第一周梳理流程和候选方案,第二周让关键角色完成统一测试脚本。随后用一个完整迭代、活动周期或交付周期验证运行表现。具体时间要根据项目周期调整;重要的不是日历上恰好两周,而是测试覆盖了输入、执行、变更、验收和复盘,而非只体验创建任务。
试点前就写下成功条件,例如人工汇总耗时降低多少、阻塞信息完整率达到什么水平、关键任务能否追溯到验收结果。数值应从团队基线推导,不要照搬本文的示意数据,也不要在试点结束后临时改成功标准。
3. 最终选择时,把管理成本和改变能力一起算进去
适合团队的工具,既要能够表达真实工作,也要能被团队长期维护。流程复杂、跨部门依赖多、组织规模较大的团队,可能愿意承担更高的配置和治理成本,换取更强的流程连贯性与管理可见性;小团队更可能优先选择容易上手、维护简单的方案,避免为暂时不存在的复杂性付费。
这五款工具的取舍可以概括为:研发链路治理优先评估 PingCode 与 Jira;业务项目协作优先评估 Asana、monday.com 与 ClickUp;需要统一工作空间时,重点验证 ClickUp 的信息结构和团队接受度;需要高度定制时,同时估算 Jira 或可视化工作板的长期治理成本。具体结果仍应由真实试点决定。
4. 效率改善的起点,是少一次无意义的交接
我不会把项目管理工具的价值定义为“看板更多”或“报表更漂亮”,而会看它是否让重要工作更早被看见、让责任更少靠猜、让变更不必靠人工到处转述。工具真正有效的标志,是项目负责人少花时间追问状态,执行者少花时间重复解释,管理者能从日常记录中找到可行动的信息。
下一步,可以先挑出团队最常发生的一种等待或重复录入,记录一周基线;再用同一条工作流试用两款候选工具,观察它们能否减少这类损耗。先证明一条流程变顺,再决定是否推广到更多项目。这比追逐一份通用排行榜更稳妥,也更接近项目管理效率真正发生变化的地方。
常见问题解答(FAQ)
1. 2026年选项目管理工具,应该优先比较哪些能力?
我在给团队挑工具时,最容易被首页展示的功能数量带偏:看起来什么都有,实际却没人愿意持续更新。我该怎样把“功能丰富”换成可验证的选型标准?
先别按功能清单排名,先看工具能否覆盖团队最常发生的工作流:任务如何进入、由谁接手、卡住时如何升级、完成后怎样复盘。五类常见选择分别是看板型、研发协作型、跨部门项目型、轻量任务型和可自主管理型,它们解决的问题不同,不能只用一张功能表判胜负。
建议用同一组权重打分:工作流匹配度占30%,上手成本占20%,协作与权限占20%,报告质量占15%,集成和数据导出占15%。每项按1至5分评分,并让实际使用者参与;如果某工具功能得分高、但试用团队一周后仍靠聊天软件补状态,工作流匹配度就应扣分。
一个实用判断是:研发团队优先验证需求、缺陷与迭代是否能连起来;跨部门团队重点检查依赖关系、权限和汇总视图;小团队则先确认创建任务、更新进度是否足够省事。所谓“顶级”,应是最适合当前协作复杂度,而不是功能最多。
2. 怎样公平地测试并比较五款项目经理工具?
我不想只看厂商演示,因为演示里的项目通常很干净,现实里却有临时插单、负责人变更和任务延期。我该设计什么样的试用任务,才能看出工具在日常压力下到底好不好用?
用一个真实但不敏感的项目做7至10个工作日的试点,至少包含20项任务、3个角色、2个跨团队依赖、一次负责人变更和一次延期。五款候选工具使用完全相同的任务样本与权限要求,否则比较结果会被配置差异误导。
记录四个指标:新成员独立创建并更新任务所需时间、每周漏更新任务比例、项目负责人整理周报所需时间,以及延期任务被发现的平均时长。比如周报从45分钟降到20分钟是可观察的效率变化;“界面看起来更清楚”则需要补充用户反馈,不能直接当作效率提升的证据。试点结束后分别访谈项目负责人和执行者。
负责人觉得视图丰富,不代表成员愿意维护数据;如果工具的收益主要来自负责人额外录入,规模扩大后往往会出现维护负担。建议把结果、样本规模和仍未验证的假设一起记录,避免把一次小范围试用包装成普遍结论。
3. 项目管理工具的真实成本,除了订阅费还包括什么?
我做预算时通常先看每人每月的价格,但上线后还可能遇到培训、迁移和权限配置等支出。我该怎么估算总成本,避免买得便宜、用起来反而更贵?
把总成本拆成订阅、实施、迁移、培训、集成和持续维护六项。订阅费容易报价,后五项却常被低估:历史数据清洗、字段映射、权限重建、自动化规则维护,都需要明确由谁投入以及投入多少工时。可以用一个简单模型做预算:首年总成本=许可费用+上线工时×内部人力成本+培训与集成费用+迁移后的维护成本。
试点时记录每个角色的配置和培训工时,再按计划覆盖人数估算;不要默认试点阶段的手工支持可以长期免费存在。迁移前先抽取一小批数据验证三个风险:附件和评论是否完整、历史任务链接是否可追溯、导出数据能否被其他系统读取。
若供应商无法说明数据导出范围与格式,或关键字段只能人工重建,应把退出成本列入决策,而不是等续约时才处理。
4. 2026年项目管理工具的AI功能,值得作为选型重点吗?
我看到不少工具都在强调AI摘要、任务生成或进度预测,但这些功能听起来相似,实际效果未必一样。我该怎样判断AI能否减少工作,而不是多制造一层审核?
不要先问AI功能有多少,先挑一个高频、低风险、容易核验的工作环节,例如把会议记录整理成待办,或汇总延期任务的原因。用同一批脱敏材料测试候选工具,比较人工整理时间、遗漏率和人工修订次数;没有这些对照,仅凭演示很难判断是否真正省时。
尤其要检查生成结果能否追溯到原始任务、会议记录或项目数据,以及错误内容是否容易发现。进度预测若没有清楚说明数据来源和不确定性,就不宜直接用于人员绩效或交付承诺;摘要也应由负责人确认后再作为正式记录。建议把AI收益写成可验证的门槛,例如每周节省至少30分钟,且关键待办遗漏不增加;
同时确认数据是否用于模型训练、管理员能否关闭相关功能、权限是否沿用原系统设置。达不到门槛时,优先购买基础协作体验更好的工具,而不是为尚未证明价值的AI能力付费。
文章包含AI辅助创作:提升项目管理效率:2026年度5款顶级项目经理工具深度分析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/254436
读者评论
把加工时间和等待时间分开看挺有启发。选工具时如果只关注任务状态,确实容易漏掉交接和决策卡点;试点最好把阻塞原因、下一责任人也纳入验证。
文中每周40次、每次4分钟的计算很直观,不过这是情景模拟,实际团队的更新频次和耗时可能差别很大。拿来做估算可以,正式评估还是建议先记录一两周数据。
对我来说,配置治理这部分比功能对比更实用。工具越灵活,越需要明确字段、模板和权限由谁维护;否则跨项目汇总时口径不一致,反而增加整理工作。
