项目经理福音:2026年8款顶级pmis项目管理系统深度测评
项目进度表从来不缺,真正让项目经理头疼的是:计划写在一处、风险散落在会议纪要里、工时留在另一个系统,到了周会上,团队还要花半小时对口径。挑选 PMIS(项目管理信息系统)时,我更关注它能不能把任务、资源、风险和决策连成一条可追溯的链,而不只是看它有多少张看板。本文按八类产品的管理逻辑、适用场景和落地代价逐一拆解,并给出一套可以拿去做试点的评估方法。
一、先讲结论:没有“最强系统”,只有适合当前管理复杂度的系统
1. 八款产品的定位速览
这八款产品不是同一种工具的八个版本。Microsoft Project 偏向进度计划、依赖关系和资源安排;Smartsheet 擅长把熟悉的表格协作扩展为流程;Asana、monday.com、Wrike 和 ClickUp 面向跨职能工作管理,但各自的组织方式与控制深度不同;Jira 更适合软件团队的敏捷研发流程;PingCode 面向研发项目及产品研发协作,尤其适合流程与角色较多的中大型团队。
PMIS 是一种管理能力组合,而不是固定的产品类别。一个工具可能很会管任务,却不能胜任组合项目治理;也可能能画出完整的甘特图,但缺少团队愿意持续维护的轻量入口。因此,下面的“适配度”是基于工作场景的判断,不是脱离业务的总榜排名。
| 产品 | 主要管理逻辑 | 更适合的场景 | 优先验证的短板 |
|---|---|---|---|
| Microsoft Project | 计划、依赖、资源与进度控制 | 里程碑明确、计划关系复杂的项目 | 跨团队日常协作是否够顺畅 |
| Smartsheet | 表格视图与自动化流程 | 熟悉表格、需要跨部门汇总的团队 | 复杂权限、数据关系和规模化治理 |
| Asana | 任务、目标、项目组合协作 | 市场、运营、产品等跨职能团队 | 研发流程与深度计划控制是否匹配 |
| Jira | 问题跟踪、敏捷研发与工作流 | 软件研发团队及工程交付 | 非研发人员的使用门槛与配置维护 |
| monday.com | 可视化工作台与可配置流程 | 希望快速搭建部门协作流程的团队 | 配置自由度带来的规范与治理成本 |
| Wrike | 跨团队项目、审批与工作负载管理 | 多部门交付、内容运营和服务团队 | 复杂空间的学习成本和信息架构 |
| ClickUp | 任务、文档、视图等集中工作空间 | 希望减少工具分散、愿意自行配置的团队 | 功能密度、配置一致性与数据迁移 |
| PingCode | 研发项目与产品研发流程协同 | 100 人以上研发组织及中大型企业团队 | 与现有研发工具链、权限和流程的衔接 |
2. 先按任务类型筛选,再比较功能
如果核心难题是关键路径、前后置关系和资源冲突,先验证 Microsoft Project 一类的计划管理能力;若工作主要由表格驱动,Smartsheet 的迁移阻力可能更低。若团队管理的是软件研发,从需求、开发、测试到缺陷流转,应该把 Jira 或 PingCode 放进候选,而不是只比较通用看板。
如果工作以跨部门任务、审批、内容排期和目标跟踪为主,Asana、monday.com、Wrike 或 ClickUp 更值得横向试用。选型不要先问“谁的功能最多”,而要先问“每周最耗时的三项管理动作是什么”。系统要减少这些动作,而不是把它们变成更多必填字段。

3. 我的建议:先缩到三款,再安排试点
八款产品同时试用通常会让团队陷入重复录入和评审疲劳。我会先用业务类型筛掉明显不合适的产品,再保留三款进入试点:一款满足现有流程,一款代表更强治理能力,一款代表更低学习成本。如此才能看出企业是在为功能上限付费,还是为团队真正使用的效率付费。
二、PMIS 到底解决什么:从“有计划”走到“可决策”
1. 管项目不只是分配任务
一个项目至少包含目标、范围、时间、资源、风险、依赖和变更。任务看板只呈现其中一部分。项目经理如果看不到某项延期会影响哪个里程碑、谁需要做决策、资源是否被多个项目同时占用,就算任务状态很整齐,也不代表项目处于可控状态。
我会把 PMIS 看成三层能力。第一层是执行记录,包括任务、负责人、状态和截止日期;第二层是项目控制,包括依赖、基线、风险、变更和资源;第三层是决策支持,包括项目组合视图、异常升级、历史数据和复盘。企业常见的问题不是缺少第三层的漂亮仪表盘,而是第一层的数据没人及时更新。
2. 不同组织的“管理颗粒度”不同
十几人的团队可能只需要共享任务、截止日期和阻塞原因;上百人的研发组织则要处理多产品线、多角色、权限隔离、跨团队依赖和发布节奏。把大型组织的流程压给小团队,会造成额外录入;反过来,让复杂组织只用一张共享任务表,则会把治理问题推给项目经理人工协调。
因此,评估工具前要先写出管理边界:哪些项目共用一套流程,哪些项目需要差异化模板;哪些数据可以全员可见,哪些信息要按角色授权;哪些变更必须审批,哪些只需留痕。产品功能只有放进这些边界里,才有可比性。
3. 先找出信息断点
最值得优先解决的断点,往往发生在交接处:需求确认之后没人追踪验收,测试发现问题却没有回到计划,资源调整只在会议中口头提及,延期风险直到里程碑前才暴露。选型访谈时,我会让参与者讲最近一次真实延期,而不是询问“你想要什么功能”。
沿着那次延期复盘,团队通常能画出信息流:事件从哪里发生、谁最先知道、在哪个环节没有记录、谁有权处理、最后造成什么影响。这张图比一份很长的愿望清单更能指导试点,因为它把软件需求落到了可观察的业务行为上。
三、八款系统逐一拆解:强项、边界与试用重点
1. Microsoft Project:计划控制强,团队入口要提前设计
它适合计划工作本身就是管理核心的项目,例如存在较多任务依赖、里程碑、资源冲突与基线对比的工程或交付项目。项目经理可以重点测试关键路径是否能支持实际排期,资源调整后计划能否合理反映,以及计划变更是否方便解释和留档。
需要警惕的是,详细计划不等于团队协作。若执行人员只能在一个复杂计划文件里看到任务,却没有简单的更新方式,项目经理很可能承担“人工同步器”的角色。试用时要让实际执行人员亲自更新状态,再观察他们是否需要重复填报、是否能理解任务依赖。
适用判断:排期和资源控制是主矛盾时优先评估;项目主要靠快速协作与轻量任务流转时,应比较团队入口、集成方式和日常维护成本。
2. Smartsheet:表格熟悉感有价值,但表格不是治理方案
很多企业把计划、风险、需求和状态都放在电子表格里。Smartsheet 的吸引力在于能保留表格的熟悉度,同时支持视图、自动化及协作功能。对于希望降低迁移阻力的团队,可以挑选一份正在使用的项目台账,验证字段、提醒、汇总和权限能否按真实工作方式运转。
表格式工具最大的风险,是旧有的数据混乱被原样搬进新系统。合并单元格、重复字段、依赖人工更新的汇总列,看上去熟悉,实则会把同样的问题数字化。试点前先统一字段定义,例如“已完成”是否代表交付验收完成,不能只因为每个人都会填表就认为数据口径一致。
3. Asana:任务与目标协作直观,复杂工程排期需实测
Asana 更值得放在跨职能项目、目标追踪、营销活动和团队协作的候选名单中。评估时,可以建立一个包含负责人、截止日期、前置任务、审批节点和项目目标的真实样例,观察团队能否不用额外培训就完成更新、评论和风险上报。
如果项目需要精细资源负载、工程依赖或研发缺陷管理,就不能因为看板清晰而跳过能力验证。要确认关键视图、自动化、权限和报表是否包含在预期版本里,尤其要将多个团队的任务汇总到项目组合视图时,核对统计口径是否能满足管理需要。
4. Jira:研发问题流转成熟,非研发团队不一定轻松
Jira 的典型价值在于把软件研发中的事项、状态流转、敏捷迭代和缺陷处理结构化。若团队已经有清晰的需求类型、工作流和发布节奏,试点可直接取一个迭代周期,观察从需求进入到交付完成的链路是否完整,阻塞项能否及时暴露。
问题往往出在配置扩张:团队不断增加字段、工作流和权限,之后没人能解释哪些配置还在使用。对研发之外的部门,状态名和操作路径也可能显得过于工程化。试用不应只看开发人员是否喜欢,而要让产品、测试、项目经理和管理者都完成各自的关键动作。
5. monday.com:可视化配置灵活,先建立规范再扩张
这类可配置工作平台适合流程尚在演进、又希望业务团队快速搭建工作台的组织。试点可从一个明确、边界较小的流程开始,例如营销活动从 brief、制作、审核到发布,检查字段和自动化能否减少催办,而不是单纯让工作板更好看。
自由度的成本常被低估。不同部门若自行创建同义字段、状态和模板,管理者最终会面对无法汇总的数据。建议设定最小公共规范:统一项目名称、负责人、状态和日期定义;部门特有字段可以保留,但不得替代公共口径。
6. Wrike:多部门交付与审批有空间,信息架构是关键
Wrike 可纳入跨团队项目、内容生产、服务交付等场景的评估。项目经理应关注请求如何进入工作队列、审批如何留痕、工作负载如何分配,以及高层如何查看项目状态。对同时管理多个部门交付的团队,信息架构比单个项目看板更重要。
试用时不要只搭建一个“演示项目”,而应同时建立部门空间、共用模板与管理视图。测试新成员能否找对项目,项目结束后数据是否便于归档,权限变化是否会破坏已有流程。若空间越搭越多,检索和汇总成本会抵消自动化收益。
7. ClickUp:集中工作空间吸引人,避免一次性把所有功能打开
ClickUp 的价值主张通常来自在一个工作空间里组织任务、文档及多种工作视图。对工具分散的团队而言,试点应选一条确实存在重复维护的链路,验证文档、任务和责任人的关联是否稳定,而不是把所有现有工具一口气迁入。
功能丰富会带来选择负担。若团队可以按个人偏好随意改变状态、字段和视图,报表就可能失去一致性。建议先锁定一套团队默认视图与字段,限制试点范围,并记录哪些配置确实被使用。以“功能看起来能做”作为购买理由,却没有对应负责人维护,通常会留下复杂而闲置的空间。
8. PingCode:研发组织要重点核对流程贯通与治理能力
PingCode 更适合放在研发管理候选中评估,尤其是中大型企业及 100 人以上的组织。对这类团队,关键不是单个项目看板是否顺手,而是产品、研发、测试、项目管理等角色能否围绕同一条交付链协作,跨项目状态是否有统一口径,权限和流程是否能支持真实组织结构。
试点应从现有研发链路中选一条完整路径,例如需求进入、拆解、开发、测试、发布和复盘,并加入跨团队依赖与变更场景。重点核验与现有代码托管、测试、消息及身份管理体系的连接方式,确认接口、数据迁移、权限映射和历史记录的边界。功能列表再完整,也不能代替这些集成测试。
适用判断:若研发流程分散在多个工具、项目数据难以汇总,可以评估其端到端协同能力;如果组织规模较小、流程很简单,则应把部署、培训和管理投入与实际收益一起比较。

四、四个常见误区:看起来在选工具,实际是在回避管理问题
1. 误区一:功能越多,系统越先进
大量功能会带来更多选择、配置和维护工作。若团队每周只需要任务分派、进度更新和风险升级,却购买并配置复杂的组合管理流程,最终可能用表格维持日常工作,再把系统当作汇报入口。能力上限只有在相应管理动作真实存在时才有价值。
我会把功能分为“必需、可替代、暂不需要”三组。必需项必须在试点中走通;可替代项可以通过集成或现有流程完成;暂不需要项不参与首轮评分。这样能降低演示时被长功能清单带偏的风险。
2. 误区二:甘特图等于项目控制
甘特图擅长表达时间关系,却不会自动解决基线变更、风险责任、资源冲突和决策升级。若某个里程碑延期两周,项目经理还得去问五个人才知道影响范围,图表本身并没有建立控制闭环。
测试计划能力时,故意模拟一个关键任务延期和一个资源冲突。观察系统能否清楚呈现影响范围、修改历史和后续责任人。若所有信息都要靠项目经理手工补充,应把这部分作为长期维护成本记入评估。
3. 误区三:自动化越多,效率提升越大
自动化只会加速既有规则的执行,不会自动让规则正确。把含糊的“待处理”状态配置成自动通知,可能让团队收到更多提醒,却仍不知道谁应该行动。通知泛滥后,用户会关闭提醒,真正重要的风险也被淹没。
每条自动化都应有明确触发条件、责任对象和期望动作。试点期间记录触发次数、有效处理次数和无效通知次数。若自动化增加了消息,却没有提高风险关闭率或减少人工跟进,就不应把它算作效率收益。
4. 误区四:迁移数据就是复制字段
迁移最容易被忽略的是语义不一致。同一个“完成”状态,可能在一个团队表示代码已合并,在另一个团队表示客户已经验收。字段名一致不代表数据含义一致,把历史数据直接导入新系统,只会让报表显得整齐,却降低可信度。
迁移前至少要明确状态映射、责任人映射、时间字段口径、附件与评论保留方式,以及归档数据的访问规则。对无法可靠转换的字段,宁可标记为历史参考,也不要强行映射成看似精确的当前状态。
五、专业选型逻辑:从需求清单转为可验证的决策模型
1. 第一步:写出三条真实工作链
选三条最近确实发生的流程:一条日常交付,一条跨部门协作,一条出现过延期或变更的项目。每条流程写清发起条件、执行角色、交付物、审批点、失败情况和需要的决策信息。不要先把供应商的功能菜单抄进需求文档。
这一步的产出应是一个可以重复执行的测试脚本。例如“新增需求,指定负责人,拆分任务,设置依赖,提交风险,调整里程碑,生成项目状态”。每个候选产品都用同一脚本,才有真正可比的体验。

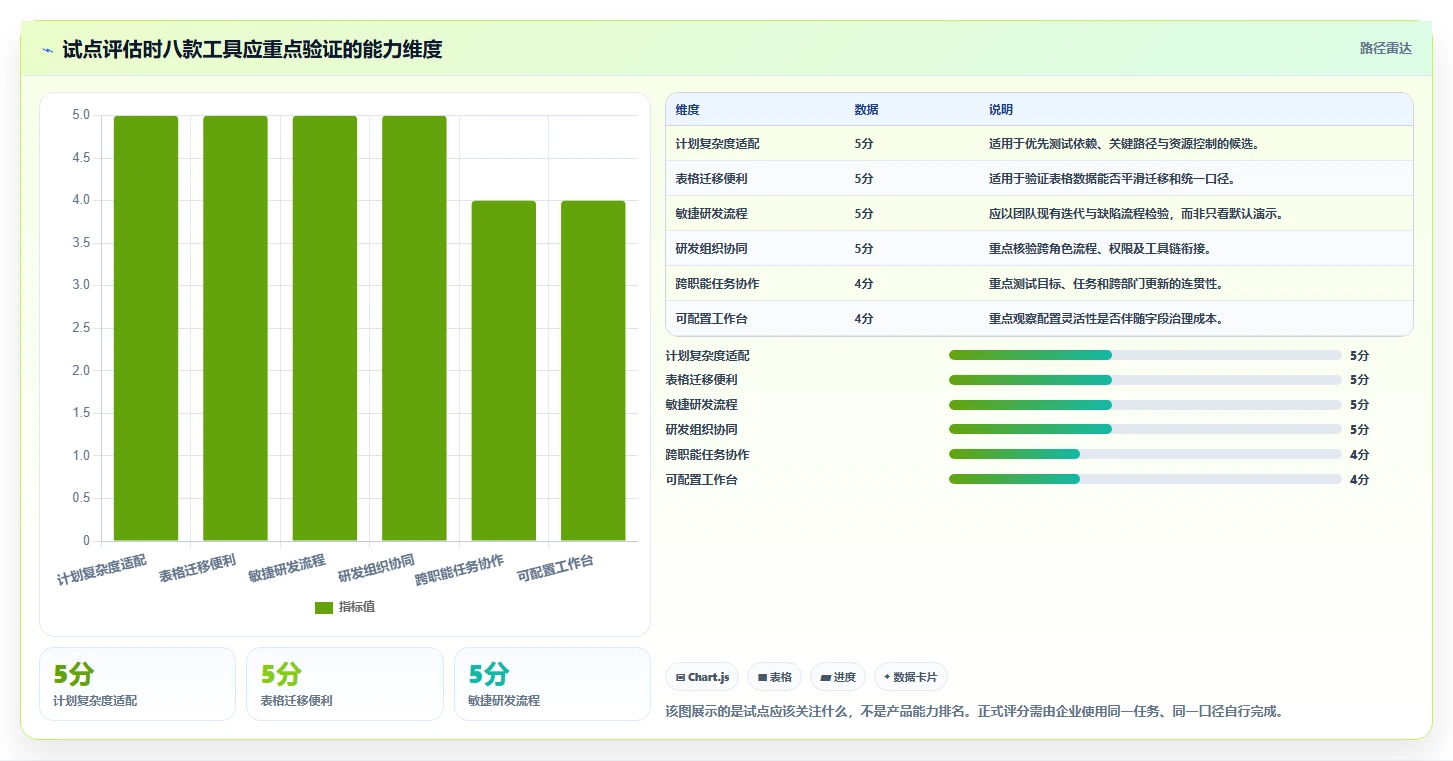

2. 第二步:按权重评分,但保留硬性门槛
建议先设置五个评分维度:核心流程覆盖、团队易用性、跨项目可见性、集成与治理、总拥有成本。一个示意权重可以是 30%、20%、20%、15%、15%;如果组织最在意安全合规或研发集成,就应调整权重,而不是照搬模板。
评分之外还要设置否决条件,例如数据驻留不满足要求、关键身份体系无法接入、必要权限隔离做不到、核心数据无法导出。硬性门槛不应被其他高分抵消,否则评估模型会用“操作方便”掩盖不能接受的风险。
| 维度 | 建议观察点 | 验证方式 | 不通过信号 |
|---|---|---|---|
| 核心流程覆盖 | 任务、依赖、风险、变更是否连通 | 按统一脚本完整走一遍 | 关键节点需要线下表格补记 |
| 团队易用性 | 更新状态与上报阻塞的时间和步骤 | 让实际执行者独立完成任务 | 项目经理必须代替团队录入 |
| 跨项目可见性 | 延期、资源冲突和依赖是否易发现 | 并行建立多个项目并模拟异常 | 管理视图依赖人工拼表 |
| 集成与治理 | 权限、身份、数据接口和审计 | 与现有系统完成关键连接测试 | 数据导出或权限边界无法确认 |
| 总拥有成本 | 订阅、配置、培训、运维与迁移 | 按一年使用情景测算 | 只比较单席位价格 |
3. 第三步:把成本拆成软件费以外的四笔账
年度成本至少包含订阅或许可费用、实施配置投入、培训与流程设计投入、持续管理与集成维护投入。按席位报价可以用于预算起点,却不能代表最终成本。试点中应记录管理员每周花多少时间维护字段、处理权限和修复报表,避免这些劳动被当成“免费”。
收益也不要用“团队感觉更透明”代替。可追踪的收益包括会议前汇总时间、重复录入工时、风险发现提前量、项目状态数据完整率和延期原因定位耗时。对收入或交付周期的影响如果无法严谨归因,就作为观察项,不要包装成确定的财务回报。

4. 第四步:把数据质量作为系统成败的前置条件
管理视图的可靠性取决于输入是否及时、定义是否一致、责任是否明确。试点期间可以抽查十个项目的负责人、截止日期、状态和阻塞原因,记录字段完整率与更新时效。若关键字段大量空缺,先修订流程和责任机制,不要马上归咎于报表功能不足。
一个实用规则是:每个核心字段都要有负责人、定义和更新时点。例如项目经理负责里程碑日期,任务负责人负责进度状态,风险责任人负责缓解措施。没有责任人的字段,通常会在上线几周后变成无人维护的装饰。
六、试点与数据观察:用真实项目验证,而不是让供应商代替团队演示
1. 用四周试点观察行为改变
这里的四周是建议的试点周期,不是所有团队都必须遵循的行业标准。第一周整理字段与权限并建立基线;第二周由团队完成真实任务;第三周加入变更、阻塞和跨团队依赖;第四周复盘使用数据、维护投入和遗留风险。流程越复杂,试点越应该覆盖完整周期。
- 试点前:记录当前每周汇总耗时、任务更新频率、项目状态缺失比例和常见延期原因。
- 试点中:选一个有真实交付压力的项目,由实际成员操作,记录额外步骤和重复录入。
- 异常测试:人为加入延期、负责人更换和范围变更,观察系统能否保留责任链与影响关系。
- 试点后:对比同口径指标,访谈执行者、项目经理和管理者,不用单一满意度决定去留。
试点规模应能覆盖真实角色,但不宜大到无法定位问题。一个产品团队或一条交付线通常比全公司同步试用更容易获得清晰反馈。试点负责人需要记录“系统没有提供的能力”与“组织还没定义好的规则”,这两类问题不能混为一谈。
2. 一个情景模拟:研发项目的状态汇总时间为何可能下降

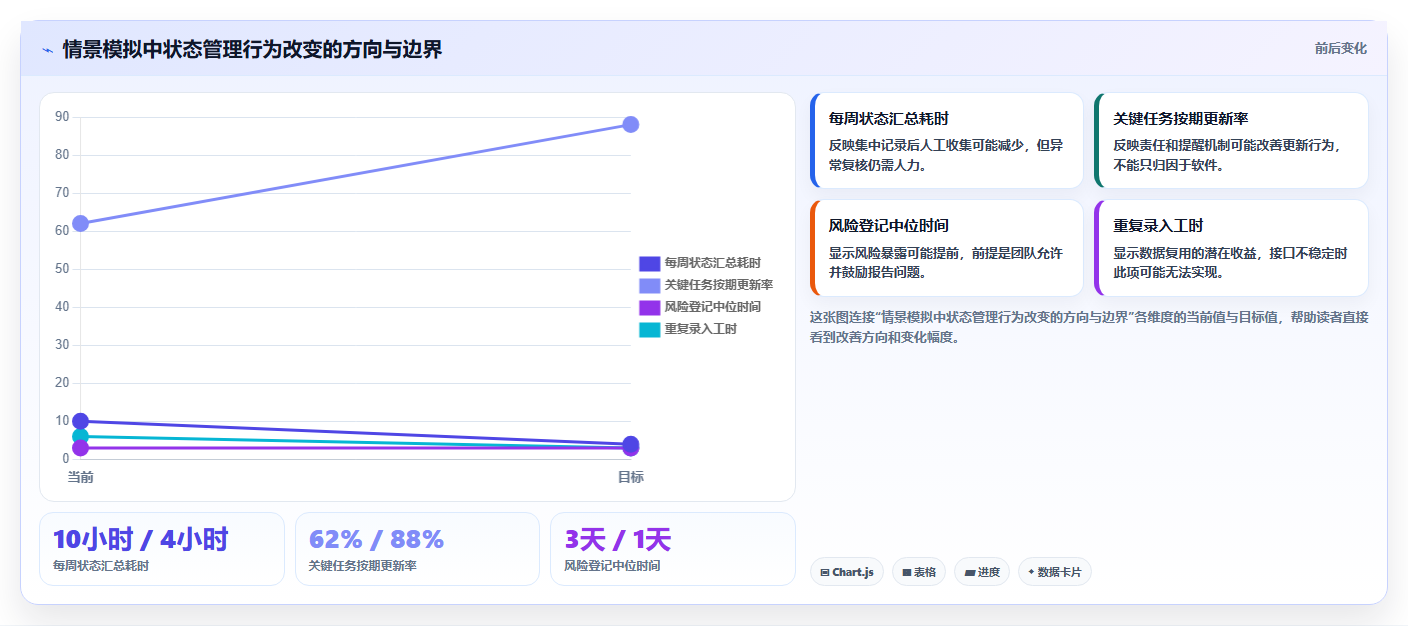

设想一个 120 人研发组织,有 6 个并行项目,每周项目经理要从多个团队收集进度。以下数据是用于说明测量方法的情景模拟,不是某家企业的真实成绩,也不能据此预测某款产品能达到同样效果。
| 观察指标 | 工具上线前情景 | 规范运行后情景 | 观察边界 |
|---|---|---|---|
| 每周状态汇总耗时 | 10小时 | 4小时 | 仍需核实异常项目,不应期待完全自动化 |
| 关键任务按期更新率 | 62% | 88% | 取决于任务负责人是否认可更新责任 |
| 风险从发现到登记的中位时间 | 3天 | 1天 | 依赖团队是否愿意及时暴露问题 |
| 重复录入项目数据的工时 | 6小时/周 | 2小时/周 | 需检查接口是否稳定、字段是否统一 |
这个案例的关键不在于假设“上线后一定节省六小时”,而在于把目标拆成可验证机制:统一更新入口减少收集成本,固定字段提高汇总一致性,风险登记责任缩短发现到处置的间隔。若只安装软件,却不明确谁更新、何时更新,表中的改善不会自然发生。

3. 该把什么记入试点数据
每周至少记录四类信息:系统使用数据、项目执行数据、管理投入数据和用户反馈。使用数据反映成员是否登录与更新;执行数据反映风险、里程碑及任务变化;管理投入反映管理员维护成本;用户反馈则解释数据背后的原因。任何一类单独使用都不够。
尤其要区分“系统记录的状态”与“真实交付结果”。更新率上升说明团队更常维护信息,并不等于项目更准时;风险登记增加也可能代表识别能力提升,不一定意味着风险变多。指标解释必须结合上下文,否则团队会为了好看的数字压低风险上报。
七、不同情况下怎么选:给出能落地的筛选路径
1. 小团队刚开始建立项目管理
优先选择成员容易理解、模板容易复制、任务更新步骤较少的方案。先把目标、负责人、截止日期、阻塞原因和验收条件统一起来,再考虑复杂审批和组合管理。对小团队而言,减少维护成本往往比获得更精细的资源分析更重要。
试点可从一个持续四至六周的项目开始,先不迁移大量历史数据。若团队连最基本的负责人和状态定义都没有,先做流程约定,再选工具;否则只是把原有的沟通混乱换一种界面呈现。
2. 研发团队使用多个工具,数据散落
先画出需求、开发、测试、发布和复盘之间的数据流,再确认哪些信息必须同步,哪些只需通过链接关联。将 Jira 与 PingCode 放入同一套测试脚本,重点比较现有工作流适配度、角色协作、管理视图和工具链连接,而不是按品牌熟悉度直接决定。
对于 100 人以上或多产品线组织,还要让安全、运维和研发管理角色参与验证。权限能否按团队和项目划分、历史数据能否审计、报表是否支持统一口径,通常比单个开发人员是否喜欢某个看板更影响长期使用。
3. 计划依赖和资源冲突频繁
让 Microsoft Project 类工具参与核心排期测试,并挑选一项跨团队项目来模拟关键任务延期。检查任务依赖调整后,里程碑和关键路径变化是否可理解,项目经理是否能追溯基线变化。计划越复杂,越要确认执行人员能否用低负担方式更新进度。
若团队主要依赖周会手动调度资源,也要测量实施后是否真正减少协调,而不是只把人工排期换成工具中的人工维护。排期精细化的收益必须大于建立和维护计划所花的时间。
4. 表格已经承载了大部分协作
把当前最常用的一张项目表当作迁移样本,先清理字段、状态和责任人,再验证 Smartsheet 等表格协作方式。重点看多人更新、自动提醒、汇总视图和历史追踪能否改善原流程,不能只看旧表导入后是否“长得一样”。
如果表格中有大量宏、人工计算和特殊字段,先评估重建成本。迁移未必需要一次性覆盖所有表格;优先搬运正在运行、跨部门依赖多、状态风险高的流程,更容易看见价值。
5. 跨部门审批、内容排期与运营协作较多
可以优先试用 Asana、monday.com、Wrike 或 ClickUp 的实际工作流,按同一个活动项目测试需求进入、负责人分配、审批退回、版本变更和结果归档。观察普通成员能否快速找到当前任务,管理者是否能获得稳定的跨项目视图。
流程高度可配置时,必须提前指定模板负责人和变更机制。没有治理约定的自由配置,短期看似灵活,长期会产生重复空间、同义字段和不可比较的数据。工具灵活不代表组织可以没有标准。
6. 有合规、权限或数据驻留要求
把这类要求设为硬性门槛,并由安全、法务或信息技术团队核实官方资料和合同条款。核对身份认证、角色权限、审计记录、数据导出、备份恢复、接口授权和数据存储区域。功能演示里的“支持权限”并不足以证明满足企业的具体控制要求。
如果产品支持多种部署或订阅方案,应逐项确认对应能力在哪个版本可用、是否另收费、是否需要额外组件。选型阶段记录书面确认结果,避免上线后才发现关键能力和报价范围不一致。
八、最终取舍:要买的是可持续的管理习惯,不是功能清单
1. 哪些情况下应该优先选简单方案
团队规模小、流程变化快、项目依赖少,且当前主要问题是没人知道任务进度时,先选学习成本低、更新路径短的工具。把流程跑顺之后再增加自动化、审批与汇总。过早搭建复杂治理架构,会让执行人员先学系统,再想办法完成工作。
简单不是低标准,而是只保留当前管理所需的字段与动作。一个字段若没有明确的决策用途、责任人和更新时点,就不该因为“以后可能用到”而进入首轮流程。
2. 哪些情况下应该为治理能力付出成本
多个项目共享资源、风险需要升级、审计要求严格、研发流程跨越多个团队时,权限、历史记录、组合视图和集成能力就可能值得额外投入。此时应比较整体交付和治理成本,而不只是比较界面是否简洁或单席位价格是否更低。
成熟治理也不等于强制每个项目使用完全一样的流程。更有效的做法通常是统一关键口径,允许局部流程差异,并确保项目状态可以汇总。要选的是“有边界的灵活”,不是无限制定制,也不是不顾场景的一刀切。
3. 做决策时保留三个退出条件
试点结束前,提前约定什么情况下停止、什么情况下扩大、什么情况下延长验证。比如核心流程必须不依赖额外离线台账;实际成员必须能独立完成更新;关键数据必须能导出或与既有系统稳定衔接。条件应在试点前确定,避免团队因投入已发生而不断放宽标准。
如果产品功能合适但使用率低,先检查工作流程、管理示范和培训,再判断产品是否不适配;如果使用率高但数据质量差,就检查字段定义和责任机制;如果试点表现良好却无法满足安全要求,则应按硬性门槛淘汰,而不是用其他亮点补分。
九、结语:先定义决策,再挑选系统
八款 PMIS 的差别,不在于谁能画出更多看板,而在于它们分别擅长管理计划、流程、研发交付、跨部门协作,还是组织级治理。真正值得投入的系统,应让项目团队更早发现偏差、更少重复整理信息,并让管理者基于一致的数据作出行动,而不是多得到一张没人维护的报表。
我的建议是,下一步先选一个近期项目,写出一条从启动到验收的真实工作链,再选三款候选工具按同一脚本试用。记录基线、统计每周维护耗时、模拟延期与变更,最后把订阅、迁移、培训、集成和运维放进同一张成本表。如果一个系统不能让团队更容易暴露问题、追溯责任和采取下一步行动,功能再全也不是项目经理的福音。
常见问题解答(FAQ)
文章包含AI辅助创作:项目经理福音:2026年8款顶级pmis项目管理系统深度测评,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/254050
读者评论
把“最近一次真实延期”作为选型访谈起点挺实用,比先列功能清单更容易找到信息断点。建议试点时再记录每周催办和重复录入的时间,方便判断是否真的省了管理成本。
研发团队选工具,确实不能只看看板顺不顺手。需求到发布的链路、跨团队依赖、权限映射和现有工具集成,都应放进同一个试点里验证;否则单点体验不错,落地后还是要人工对数据。
文章对配置成本的提醒很重要。小团队未必需要完整的项目组合治理,流程太重反而会让成员不愿更新。先统一状态、负责人和日期口径,再挑一个真实项目试用,比一次迁移所有流程稳妥。
