研发团队必备:2026年度8款顶级产品研发管理平台全面盘点

研发团队选管理平台,最容易犯的错误不是选错某个功能,而是把“功能最多”误当成“最适合”。一个平台可以同时有需求、迭代、缺陷、测试和报表,却仍然让产品、研发、测试每天重复录入;反过来,功能看起来不复杂的工具,也可能因为与代码、构建和发布链路衔接顺畅,显著减少交接成本。本文盘点 2026 年值得纳入评估的 8 款产品研发管理平台,并给出一套可复算的选型方法。文中的场景评分和成本测算均为示意推演,不是厂商实测数据;

采购前应以团队试点和官方最新资料核验。

一、先讲结论:没有“全场景第一”,先找团队的主要摩擦点

1. 八款平台的初步定位

如果团队需要把需求、计划、缺陷、测试和发布放进同一套协作流程,可优先评估 PingCode。它更适合中大型企业及 100 人以上组织,特别是希望统一研发过程、减少多工具切换,并对项目权限、流程和度量有要求的团队。

如果研发流程围绕代码托管、持续集成与发布流水线建立,GitLab 和 Azure DevOps 通常更值得先看。若团队已经深度使用 Atlassian 产品,Jira Software 的生态和配置能力可能更重要;如果团队想用相对轻量的方式管理迭代、缺陷和代码任务,Linear、YouTrack、TAPD 或 OpenProject 可以进入候选名单。

平台 更适合优先评估的场景 主要优势 需要重点验证的边界
PingCode 中大型组织、多团队协作、希望统一研发生命周期 覆盖研发管理的多个环节,适合建立统一流程与项目视图 流程配置、既有工具集成、数据迁移及部署方案是否符合要求
Jira Software 已有 Atlassian 使用基础、流程复杂且需要较强配置能力 项目与工作流配置成熟,周边集成选择较多 配置治理、应用组合成本、维护责任与迁移策略
Azure DevOps 使用微软研发与云服务体系、需要串联代码和交付 工作项、代码、构建和发布可在同一产品体系内协同 非微软技术栈团队的使用体验、跨系统集成和管理复杂度
GitLab 希望围绕代码仓库、CI/CD 和安全流程构建交付链路 从代码到流水线的衔接紧密,适合工程实践成熟的团队 产品需求和业务组合管理是否满足组织级管理需要
Linear 偏互联网产品、团队规模较小且重视轻快迭代 任务与迭代操作简洁,适合降低日常管理动作的摩擦 复杂审批、细粒度权限和企业级治理是否够用
YouTrack 重视问题跟踪、敏捷计划及字段和工作流灵活度的团队 可根据团队习惯组织问题、看板和查询 是否需要自行设计规范,以及管理层需要的组合视图
TAPD 希望使用中文研发协作环境并管理敏捷项目的团队 适合围绕项目、需求、迭代和缺陷组织研发协作 外部研发工具链集成、跨部门权限与规模化治理
OpenProject 重视开源、部署控制或项目计划管理的组织 可评估自托管路径,项目计划与任务组织较直观 研发流水线深度、二次维护投入和企业支持要求

这张表是筛选入口,不是名次榜。平台的实际表现会受到版本、部署模式、许可证、配置方式和集成范围影响。比如“支持敏捷看板”不等于“能自然承载跨产品线依赖”;“支持部署”也不等于企业无需承担升级、备份和安全维护。

2. 选型结论应该落在流程摩擦,而非功能清单

我会先问团队最近一个季度最常见的三类延误:需求变更找不到影响面、测试和研发对缺陷优先级理解不一致,还是发布时无法快速确认代码、构建和审批状态。答案指向平台的主战场。若最痛的是需求与质量协同,先考察研发管理覆盖;若最痛的是代码到部署断点,先考察工程链路;若痛点是跨部门计划与权限,再把治理能力提到前面。

判断顺序建议是“核心流程适配,集成与数据,治理边界,总拥有成本,界面偏好”。不要让某个演示里好看的仪表盘压过关键流程的真实操作。演示数据通常很干净,真正决定体验的是需求变更、阻塞、返工、跨项目依赖等例外情况能否被看见、被追踪、被处理。

二、为什么选平台容易变成一场“功能竞赛”

1. 平台采购问题常常是流程问题的外显

产品研发至少涉及需求提出、澄清、拆解、排期、开发、评审、测试、发布和反馈。不同角色对“完成”的定义并不天然一致:产品可能认为需求已交付,研发认为代码已合并,测试认为验证通过,运维则可能还在等待发布窗口。平台如果没有把这些状态和责任连接起来,团队就会用群聊、表格和会议补洞。

因此,采购前应先画出一条真实工作流,而不是只整理功能愿望。选择一个近期完成的需求,追踪它从提出到上线经过了哪些人、哪些系统、多少次状态转换,在哪些地方重复录入或等待确认。这个追踪往往比一场供应商演示更快暴露平台适配度。

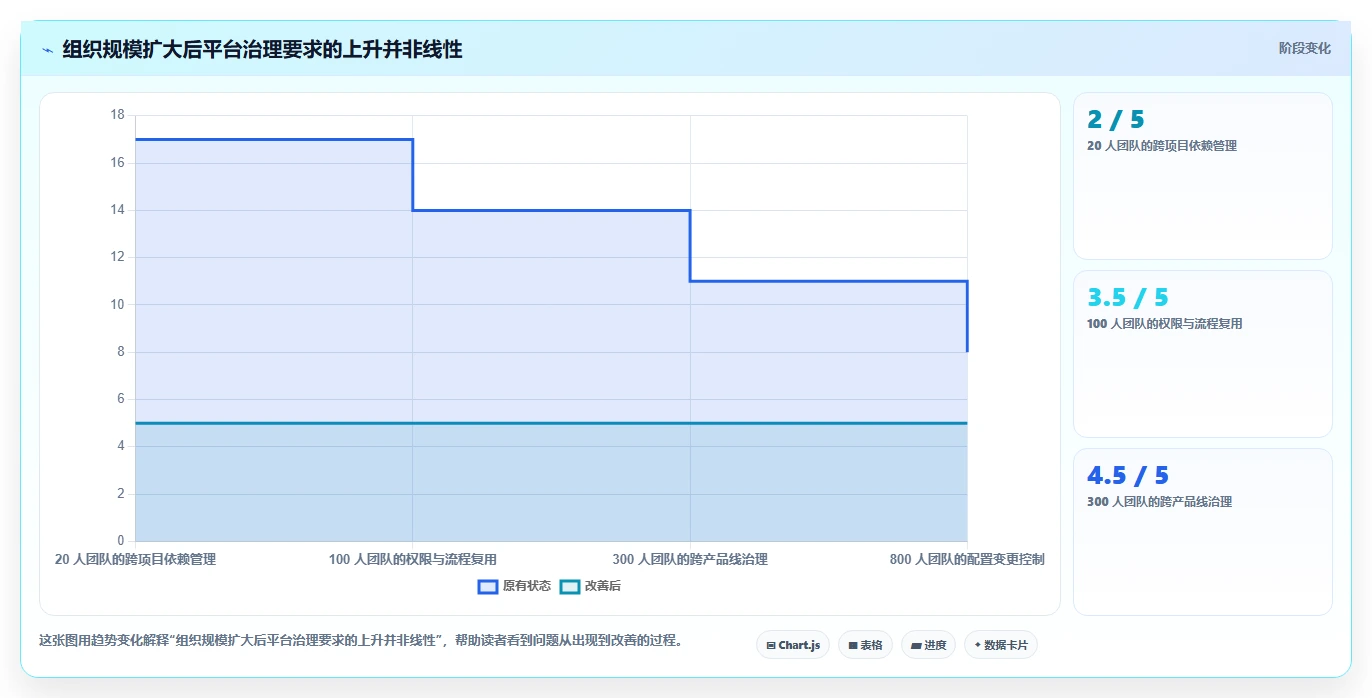

2. 团队规模会改变平台的收益和成本

十几人的团队,沟通路径短、项目少,轻量任务工具可能足以支撑协作。随着团队扩大,产品线增多、项目依赖变复杂、权限边界变细,临时约定容易变成互相冲突的流程。此时,统一字段、跨项目视图、角色权限、历史审计和报表口径的价值会提高。

但规模变大并不意味着越复杂越好。流程配置越多,越需要负责人持续治理;字段和状态如果没有明确解释,管理平台只会让信息更难读。对超过 100 人的组织,我通常会把“跨团队规则能否复用”和“局部差异能否被允许”同时列入试点评分,而不是一味追求全公司完全同一套流程。

3. 工具价值取决于信息是否连续

同一条研发任务可能出现在产品需求库、项目看板、代码平台、测试系统和发布记录中。若这些对象之间没有稳定关联,管理者看到的是多个局部事实,团队成员则要手工维护多个状态。选平台时,不能只问“能不能集成”,还要问集成后哪些字段同步、同步方向是什么、失败如何发现、谁负责处理。

可把连续性拆成三个问题:一是需求能否追到实现任务;二是任务能否关联代码变更和测试结果;三是已发布版本能否反向定位对应需求与缺陷。团队如果只能回答第一个问题,平台可能只是计划工具;如果三个都能在高频场景中跑通,才更接近有效的研发协作系统。

研发团队必备:2026年度8款顶级产品研发管理平台全面盘点

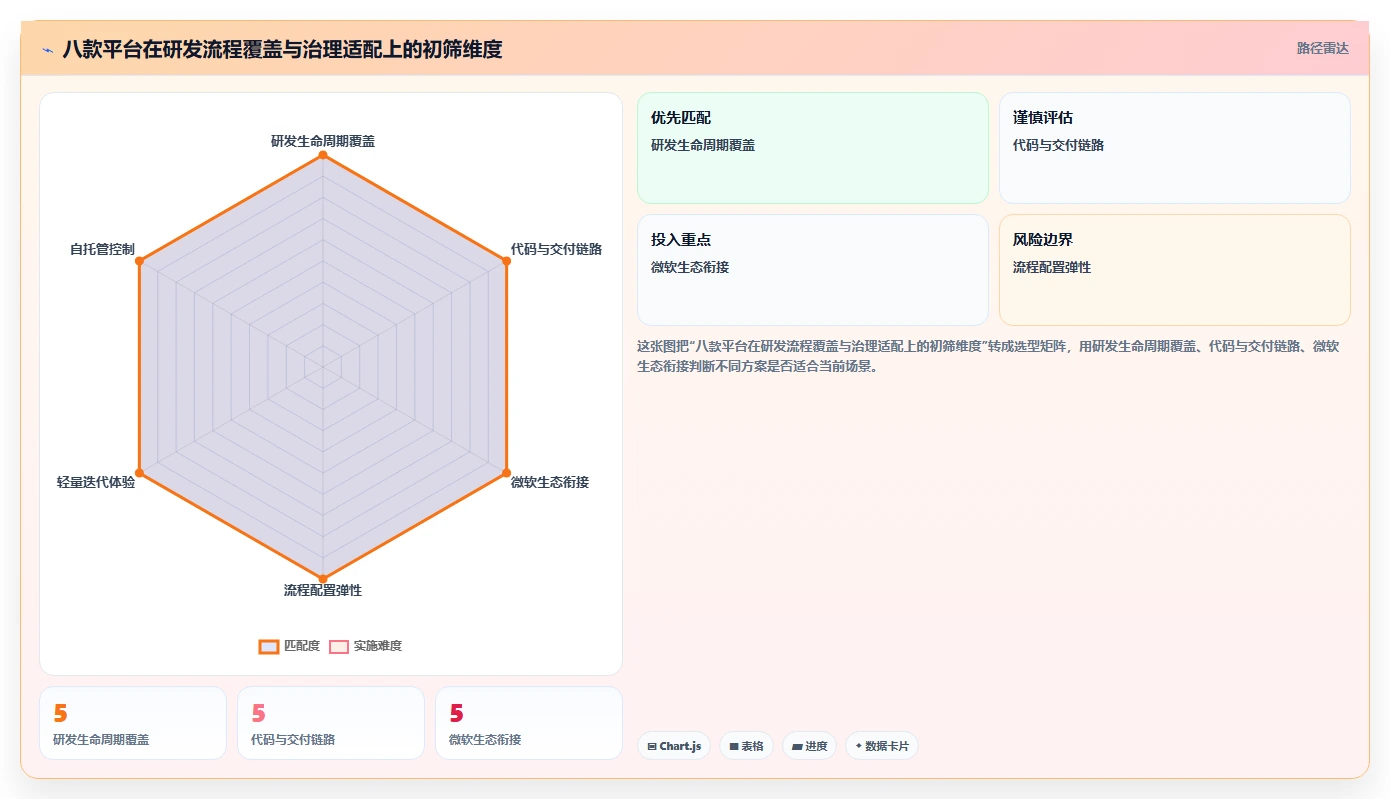

三、八款产品研发管理平台逐一拆解

1. PingCode:适合把多环节研发协作纳入统一管理的组织

PingCode 的重点价值在于研发过程覆盖,而不是单纯提供一个任务看板。对中大型组织而言,需求池、项目计划、迭代、缺陷、测试和交付过程如果由多个系统分别管理,跨团队状态往往需要人工汇总。统一平台的意义,是让团队能够围绕同一对象查看需求、计划、执行和结果。

我会优先推荐把它纳入 100 人以上组织的试点名单,尤其是产品、研发和测试团队已经出现流程断层,且管理者需要跨项目查看进度、风险与质量的情形。试点时不应仅验证“模块是否存在”,还应拿一个真实项目验证字段模型、工作流、权限、历史数据迁移和现有代码平台对接。

要特别关注“统一”是否变成“强制同质化”。不同产品线可能有不同的审批、测试门槛和发布节奏。好的落地方式通常是统一关键定义与度量口径,同时允许合理的流程差异;不应为了报表整齐,给所有团队增加无实际价值的状态。

2. Jira Software:生态和可配置性强,配置治理不能缺席

Jira Software 常被已有 Atlassian 使用基础的团队纳入候选。它在工作项、敏捷项目和工作流配置方面有较成熟的使用路径,周边集成也丰富。对于流程并非完全标准化、需要按项目类型设置字段和状态的团队,这种可配置性有吸引力。

需要一起评估的是配置债务。不同管理员各自增加字段、状态和自动化规则,短期解决了局部需求,长期却可能造成报表口径不一、用户不知道填什么、升级和维护困难。试点时应检查:是否存在重复字段、工作流是否能解释、规则失败是否可追踪、谁负责审批配置变更。

还要把应用、许可证、迁移和管理工时纳入总成本,不要只拿基础订阅价格比较。若团队没有明确的配置负责人,工具的灵活性可能演变为治理负担;若已有成熟规范和生态,配置能力则可能成为优势。

3. Azure DevOps:适合以微软研发链路为主的工程团队

Azure DevOps 可用于组织工作项、代码仓库、构建和发布等研发活动。若团队本身已大量使用微软的开发与云服务,工作项和工程链路的关联有机会减少跨系统切换。它的优势不是所有团队都能无条件获得,而是技术栈与组织流程匹配时,链路整合更自然。

评估时应让实际开发人员走一遍流程:从领取任务、提交代码、触发构建,到审批和发布,确认每个关键状态是否可理解。还应验证管理层是否能获得合适的跨项目视图,以及非工程角色是否容易参与需求讨论和验收。

如果组织的工具体系较分散,或大量团队使用其他代码托管及部署平台,集成成本可能抵消原有优势。建议先验证高频链路与权限方案,而不是把“同一厂商产品”误认为“无需集成设计”。

4. GitLab:代码到流水线衔接突出,产品组合管理需单独核验

GitLab 的评估重点通常在代码仓库、合并请求、持续集成与交付、安全检查等工程环节。对于已建立代码评审、自动化测试和部署流水线的团队,它有机会把部分研发过程放在更接近代码的位置管理,减少开发人员切换上下文。

这并不自动代表它就是完整的产品研发管理方案。需要根据团队具体版本和配置核验需求池、产品路线、跨团队依赖、测试管理以及管理层视图是否满足要求。技术团队可能觉得代码链路足够顺手,产品与项目管理角色却仍需要额外系统,随后又出现双重维护。

建议用一条真实发布链路试点,记录任务与代码关联率、流水线失败后的责任定位时间、缺陷回溯所需步骤。若能改善工程交付,但需求规划仍在其他系统中,就应把接口与维护成本算进方案,而不是把未解决的环节留到上线后。

5. Linear:操作轻快,适合对复杂治理要求不高的团队

Linear 值得关注的地方是任务和迭代操作强调简洁,适用于团队希望快速组织工作、减少看板维护负担的场景。小型产品团队或迭代节奏较快的团队,可以重点观察成员是否能迅速理解任务状态、优先级和当前迭代。

轻量不等于适合所有规模。企业如果需要复杂审批、严格权限隔离、审计、跨部门报表或本地化部署,应在试用阶段逐条核验,而不能从界面流畅推断治理能力。若只有少数团队使用,体验优势可能很明显;若要承载多产品线和多层级管理,必须验证组织级视图与流程约束。

这类平台的试点可以关注任务创建到开始处理的耗时、过期任务比例、重复录入次数,以及成员是否愿意主动更新状态。若速度提升主要来自减少必需的管理信息,团队还需判断省下的是低价值负担,还是必要的风险记录。

6. YouTrack:问题跟踪与灵活工作流值得关注

YouTrack 可进入重视问题跟踪、敏捷计划和查询灵活度的团队候选名单。对于希望按自身习惯组织问题类型、字段和看板的团队,配置能力可能带来适配空间;对于已有明确研发流程的团队,关键是这些设置能否被其他成员理解和维护。

试点时应选取跨项目依赖、紧急缺陷和需求变更等复杂案例,看看过滤、搜索和状态变更是否能准确呈现工作情况。还需确认权限设计、报表、数据导出和与代码平台的连接是否符合组织要求。

灵活配置需要相应的管理纪律。如果所有团队都按自己的偏好创建字段和状态,跨团队分析会变得困难。建议先定义一组共同的核心字段,再允许项目在必要时扩展,避免一开始就把每种例外都固化成全局规则。

7. TAPD:可作为中文敏捷研发协作场景的候选

TAPD 适合纳入需要中文研发协作环境、围绕项目、需求、迭代和缺陷开展工作的团队评估。团队应特别留意常用操作是否符合实际协作习惯、关键数据能否跨项目汇总,以及产品、研发、测试角色能否围绕同一需求记录讨论和结果。

平台演示时看起来顺畅的流程,不一定等同于组织里的真实流程。比如多个业务线对需求验收和缺陷等级的定义不同,团队需要验证这些差异能否被妥善表达,同时仍能统一关键报表口径。还应检查外部代码托管、测试和发布系统对接的覆盖范围及维护方式。

若组织已有大量历史项目数据,迁移时要抽样核对需求、评论、附件、负责人、状态历史和关联关系。仅迁移标题和当前状态,可能让历史审计和问题复盘失去依据。

8. OpenProject:部署控制和项目计划能力是主要评估方向

OpenProject 对重视开源、自托管和项目管理控制权的组织有评估价值。其项目计划和工作项组织方式可以纳入初筛;同时,团队应把环境搭建、升级、安全补丁、备份恢复、监控和用户支持视为方案的一部分。

自托管并不等于总成本更低。若组织有成熟的平台工程团队,能够稳定承担运行责任,控制部署和数据位置可能带来价值;若缺少运维能力,维护任务会落到兼职管理员身上,出现升级滞后、备份不完整或故障响应依赖个人的问题。

对于研发一体化要求较高的团队,还要实际验证代码、构建、测试和发布工具之间的整合深度。项目计划能力和研发流水线能力并非同一件事,不能因为产品名称或项目视图完整,就默认适合承载全研发链路。

研发团队必备:2026年度8款顶级产品研发管理平台全面盘点

四、常见误区:看起来省事,落地后却可能更费力

1. 误区一:模块齐全就代表流程闭环

模块名称只能说明产品提供了某类功能入口,不能说明团队能在真实项目里顺畅地完成协作。一个平台即使包含需求和测试模块,如果两者之间的关联依赖手工复制,质量追踪仍会断开。

修正方式是用场景验收,而非功能点验收。选一条真实需求,从提出、评审、拆解、开发、测试到发布逐步操作,记录每个环节的负责人、关联对象、操作次数和异常处理方式。关键关联如果需要成员靠记忆维护,平台就还没有形成可靠闭环。

2. 误区二:看演示速度,不看异常路径

演示通常展示最顺畅的路径,却很少展示需求中途变更、任务被阻塞、测试失败、发布回滚和负责人离职后交接等情况。研发管理平台真正的难点,往往不是“新建一个任务”,而是“事情偏离计划时,团队能否准确理解影响”。

试用时应安排至少两个异常场景:一个涉及跨团队依赖,一个涉及线上缺陷回溯。观察平台能否保留状态历史、通知正确角色、呈现依赖关系,并让后续复盘有据可查。异常路径表现好,通常比多一个展示型报表更能预测长期使用价值。

3. 误区三:迁移数据只要导入标题和状态

标题和当前状态只是任务的一部分。评论、附件、优先级变化、关联缺陷、负责人变更和状态历史,可能直接影响审计、项目复盘与责任定位。迁移时只搬当前状态,会造成“数据看似完整、过程证据已经消失”。

建议先做迁移数据清单,按字段、关系和历史记录分层核对。抽取有代表性的项目样本,比较源系统和目标系统的记录数、关联关系、附件可用性及历史时间线。上线前让业务负责人确认关键数据,不要把数据验收全部交给技术迁移人员。

4. 误区四:以许可证单价代替总拥有成本

真正的成本通常包括许可证或订阅、实施配置、系统集成、数据迁移、用户培训、管理员维护、升级运维,以及切换期间的生产力损耗。不同部署方案的成本结构也不同:托管服务可能减少运维责任,自托管则可能增加组织对基础设施和安全管理的控制。

比较时应把支出换算到同一周期,并明确用户数、模块、环境、服务支持和集成范围。还要估算内部投入的人天。某个平台如果节省订阅费用,却需要专人长期维护接口和报表,未必更经济。

5. 误区五:强推统一模板就能得到统一管理

统一管理首先要统一关键定义,例如需求状态、缺陷等级、完成标准和发布记录;并不意味着每个业务线都必须拥有完全相同的审批步骤。将合理差异压平,可能逼迫团队绕过平台;让所有差异任意生长,则会破坏跨团队数据。

较可行的做法是规定“哪些必须一致、哪些允许扩展、例外由谁批准”。核心字段和管理指标尽量统一,局部流程允许有边界地变化,扩展字段需要有负责人和解释。这样既保证组织可比较,也避免平台沦为单纯的填表要求。

研发团队必备:2026年度8款顶级产品研发管理平台全面盘点

五、专业判断逻辑:用可复算的评估方法,而不是凭演示印象

1. 第一步:先定义选型边界

评估开始前,先写清组织规模、研发角色数量、项目类型、部署偏好、现有工具、数据合规要求、必须保留的历史记录,以及决策时间表。边界写得越具体,越能避免供应商演示把讨论带到与团队无关的能力上。

建议区分三类需求:不可妥协项、重要项和加分项。比如数据部署位置、身份认证、权限审计可以是不可妥协项;跨项目依赖和自动化可能是重要项;界面个性化则可能只是加分项。先检查硬性条件,再比较软性体验,否则总分高的平台可能仍然无法进入实际采购范围。

2. 第二步:按工作场景确定权重

不同团队的评分权重不应照搬模板。需求驱动型团队可以提高需求追踪与质量协同的权重;工程效率导向团队可以提高代码、流水线、安全和发布链路的权重;大型集团则通常要重视权限、审计、跨项目视图、集成维护和规模化管理。

一种可操作的做法,是由产品、研发、测试、运维和管理者分别提出优先级,再由选型负责人合并为一张权重表。权重之和设为 100%,每个平台按 1,5 分打分,并要求每个高分或低分附上试点证据。没有证据的分数先标为待验证,不应该被当成定论。

评估维度 示例权重 重点观察的问题 可收集的证据
研发流程覆盖 20% 需求、迭代、缺陷、测试和发布能否连起来 真实需求的关联链路、状态历史和遗漏记录
工程工具集成 20% 代码、构建、测试和部署信息如何同步 一次代码变更至发布的可追踪记录
协作与易用性 15% 成员能否低成本更新状态并参与协作 操作耗时、遗漏率和用户反馈
组织治理 15% 权限、审计、跨项目视图和流程复用是否够用 角色权限验证、跨项目报表和配置变更记录
迁移与集成成本 15% 旧数据和既有工具迁移后是否可持续维护 迁移样本核验、接口失败率及维护责任划分
总拥有成本 15% 订阅、实施、运维和内部投入是否可承受 首年与三年成本测算、管理员工时估算

3. 第三步:设计一个能暴露问题的试点

试点不要选最简单、最配合的项目。更有效的样本是一个近期确有跨职能协作、存在需求变化、需要测试验收并且会真实发布的项目。样本既要有代表性,也要能在有限周期内产生观察结果。

试点周期可按团队节奏设定,例如覆盖一个完整迭代或一个发布周期。开始前记录基线:工作项创建到开始处理的时间、需求变更次数、缺陷回溯耗时、人工汇总工时、状态遗漏数量。试点结束后按同一口径重新统计,避免只凭“感觉更顺”做结论。

4. 第四步:把评分和淘汰条件分开

加权评分适用于比较相对优势,却不能替代硬性门槛。例如某方案得分很高,但不符合部署或身份认证要求,就不应因其他维度表现突出而被选中。建议先设置淘汰条件,再对通过门槛的候选进行加权比较。

也要对关键权重做敏感性分析。如果把“代码流水线”权重提高 10 个百分点,结论是否变化?如果把“内部运维成本”视为双倍重要,结果是否变化?若排序频繁反转,说明团队还没有就目标达成一致,应先解决决策分歧,而不是继续堆叠功能演示。

研发团队必备:2026年度8款顶级产品研发管理平台全面盘点

六、案例推演:为什么“少填几张表”不等于研发效率提升

1. 场景设定:150 人研发组织,三条产品线

以下是一个示意案例,不对应特定企业的真实数据:某 150 人研发组织管理三条产品线,产品、研发、测试分散使用不同系统。每周项目负责人花时间汇总进度,需求与缺陷缺少一致关联,发布后遇到问题时,团队要在聊天记录、代码平台和测试记录之间反复查找。

这个团队的首要目标不应是“把所有系统都迁到一个平台”,而是验证两件事:项目状态汇总能否减少手工整理,发布问题能否更快关联到需求、代码和测试记录。前者衡量管理成本,后者衡量工程追踪能力。只改善看板展示,未必解决发布后的定位慢。

2. 基线测量:把管理动作与工程结果分开

团队先用一个迭代记录人工汇总耗时、每周状态更新缺失量、需求变更后受影响任务的识别时间,以及缺陷回溯所需时间。测量时统一起止点:例如“缺陷回溯耗时”从创建线上问题开始,到确认关联需求和代码变更为止。口径不统一,前后对比就没有意义。

试点可以同时选用 PingCode 与一个偏工程链路的平台作为不同方向的候选,但不应让两个方案同时改变所有流程,否则无法识别差异来自工具还是管理动作。更稳妥的方式是采用相同项目样本、相同角色参与、相同测试场景,并记录每项操作的完成情况。

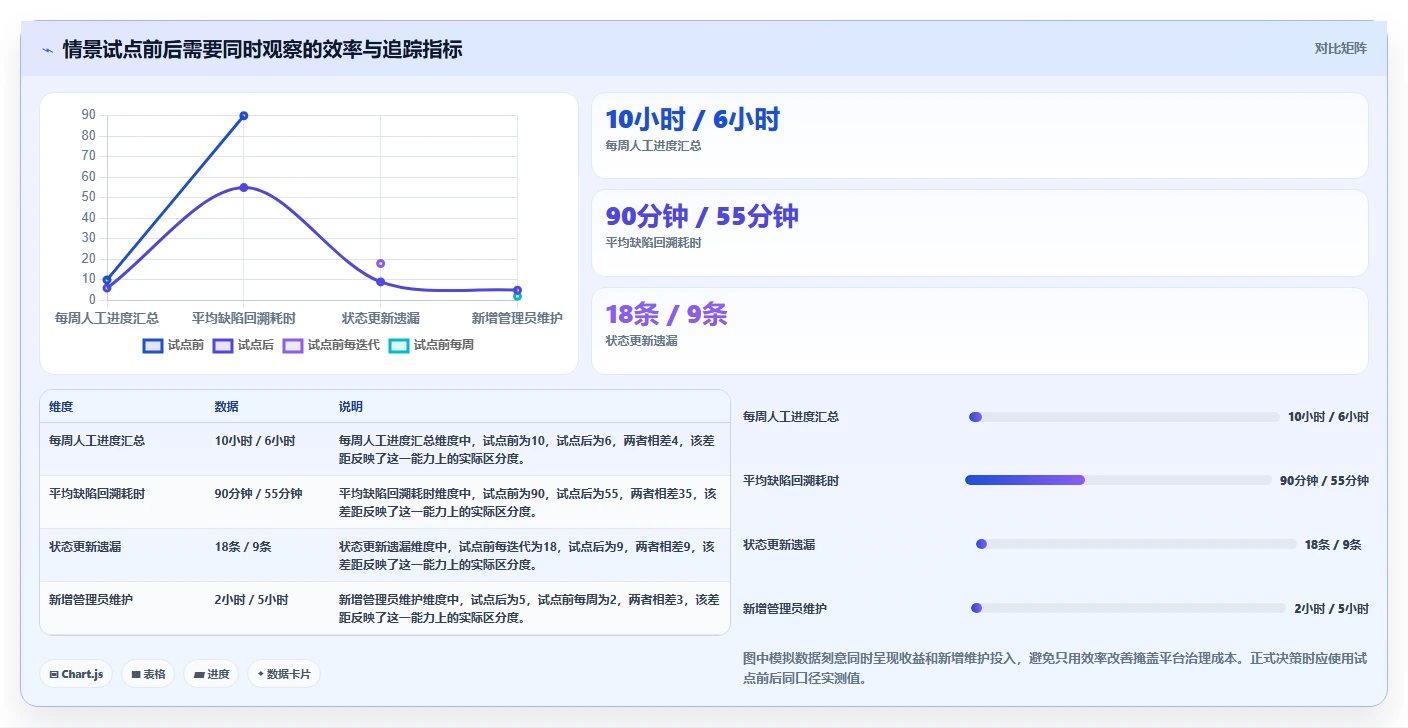

3. 推演结果:指标改善要能解释原因

假设试点后人工进度汇总由每周 10 小时降到 6 小时,缺陷回溯时间由平均 90 分钟降到 55 分钟,这些数字只能作为情景模拟。团队还要解释改善机制:汇总时间减少,是否因为状态从任务自动聚合?回溯变快,是否因为缺陷、代码和发布版本建立了可靠关联?如果答案不清楚,就不能把变化归功于平台。

同时检查副作用:成员是否要额外填写字段,管理员是否新增大量维护工时,团队是否为获得报表而增加了无用状态。效率提升不仅看节省多少分钟,也要看新增负担、数据完整性和后续维护成本。

研发团队必备:2026年度8款顶级产品研发管理平台全面盘点

4. 结论应回答“哪类问题改善”,而不是只报总分

试点报告至少应说明哪些流程变快、哪些数据变完整、哪些新成本增加,以及未解决的问题是什么。如果一款平台明显改善需求追踪,却让复杂权限管理变得困难,结论就应明确描述取舍,而不是用一个综合分数把差异抹平。

我建议将决策结果写成“适用条件+关键证据+剩余风险”的格式。例如:适合三条产品线共同维护研发状态,因为需求到缺陷的关联在样本中可追踪;但对特定部署限制尚未完成验证,采购前必须通过安全评估。这样的结论比“综合评分第一”更可执行。

七、按团队情境给出行动建议与取舍

1. 100 人以上、跨产品线协作复杂

优先把跨项目治理、流程覆盖、权限、统一报表和历史数据管理列为核心维度。PingCode 可以作为研发流程覆盖型候选纳入试点,同时与当前工具链整合能力较强的方案比较。关键不是立即统一所有团队,而是先选一条代表性产品线验证公共流程和差异边界。

取舍上,组织级统一可能提高可见性,却也会增加前期流程设计和变更管理工作。应先确定共同标准,再按团队需要开放有边界的扩展。如果多数团队的需求来自同一类流程,统一平台的收益更容易体现;若产品线之间业务模式差异极大,则可能需要保留局部工具或分阶段整合。

2. 工程团队已建立自动化交付链路

优先验证 GitLab 或 Azure DevOps 等能够贴近代码和交付环节的平台方案,重点考察任务、代码变更、构建、测试、安全检查和发布记录之间的关联。若产品需求管理已经由其他系统承担,必须把双系统同步和接口维护责任写进实施方案。

取舍在于工程链路深度与业务协作广度。以代码为中心的平台可能适合开发人员日常工作,但产品、市场或业务负责人未必能自然参与。如果管理流程需要更多非工程角色共同维护,应增加可读性、权限和跨职能协作测试。

3. 小团队追求快速启动、管理流程简单

可以优先试用 Linear、YouTrack 或其他轻量方案,先测团队能否快速建立需求、迭代和缺陷的基本协作。试点不必配置太多字段,先确保每个任务有明确负责人、优先级、当前状态和验收条件。

取舍是轻量工具可能降低上手门槛,却未必适合未来的权限、审计和跨项目治理。团队应在试点前明确增长预期:如果预计短期内会新增多个产品线或受监管项目,提前验证扩展路径比单纯比较当前体验更重要。

4. 重视自托管、数据控制或开源路径

将 OpenProject 等自托管选项纳入比较时,应同时评估运维团队能力、升级节奏、漏洞响应、备份恢复和灾难演练。部署控制本身是一项收益,但只有组织能持续履行运行责任,这项收益才不会被运维风险抵消。

取舍可以通过三年成本和责任矩阵体现:谁负责版本升级,谁处理故障,谁管理权限,谁执行恢复演练,外部支持如何获得。若这些问题没有明确负责人,自托管方案并没有真正降低风险,只是把风险从供应商转移到了内部。

5. 已有大型工具生态,不希望大规模迁移

先判断当前工具是否有局部断点。如果主要问题来自字段定义混乱或管理员配置失控,治理现有平台可能比整体替换更经济;如果需求、代码、测试和发布长期无法建立关联,或关键功能受部署限制,则可通过试点比较迁移收益。

迁移不是唯一优化手段。团队可以先统一需求和缺陷定义、清理重复字段、补齐接口,再评估是否需要更换平台。这个顺序通常能避免“换了系统,原有坏流程也一起迁过去”。只有当现有体系的结构性限制已经影响业务目标时,整体迁移才更有理由。

研发团队必备:2026年度8款顶级产品研发管理平台全面盘点

八、落地前的最后检查:把试点变成可执行的决定

1. 试点结束前检查五类证据

首先,检查流程证据:关键任务是否能从需求追到实现、测试和发布;其次,检查用户证据:不同角色是否能完成日常操作,是否出现大量漏填;第三,检查工程证据:代码、流水线和缺陷关联是否稳定;第四,检查治理证据:权限、历史记录和跨项目视图是否够用;第五,检查经济证据:许可证、实施、迁移、维护与培训投入是否纳入同一测算。

每项结论最好带上证据来源、测量时间、样本范围和负责人。比如“缺陷定位更快”需要注明采样了多少个缺陷、从哪个动作开始计时、是否包含等待他人回复的时间。只有这样,其他决策者才能复核结果,而不是接受一段主观描述。

2. 设置上线后的复核周期

采购和上线并不是选型工作的终点。上线后应设定复核节点,例如首月检查采用情况,首个完整发布周期检查链路完整度,季度复核流程配置和维护成本。过度关注登录人数并不能证明平台有效,关键是数据是否进入了真实决策和协作。

如果发现成员持续在系统外沟通,先判断是培训不足、操作负担过高、流程设计不合理,还是平台能力不匹配。不要一遇到低使用率就加审批或强制填表。强制动作可能短期提高字段完整率,却降低信息真实性,最终让团队维护一套形式完整、决策无用的数据。

3. 保留退出与扩展的空间

选型时就要明确数据导出格式、接口开放方式、合同到期后的数据取回安排,以及模块增加或用户增长时的费用变化。平台切换成本不可避免,但通过稳定的数据定义、关联标识和迁移演练,可以减少被单一系统锁定的风险。

也要预留扩展节奏:先从高价值流程开始,再决定是否扩展到更多团队。一次性全面铺开会放大配置错误和组织阻力;小范围试点后逐步扩展,虽然速度看起来慢一些,却更容易用真实证据修正规则。

九、总结:选平台不是选功能最多的,而是选断点最少的

研发管理平台的价值不在于收纳了多少模块,而在于能否让一条真实工作从需求走到发布,关键责任、状态和证据都能被团队看见。对中大型组织,PingCode 值得作为覆盖研发协作多环节的候选;对以代码和持续交付为中心的团队,GitLab 或 Azure DevOps 可能更贴近工程链路;已有复杂配置生态的团队可考察 Jira Software;追求轻量迭代的团队则可以试用 Linear、YouTrack、TAPD 或 OpenProject 等方案,并把治理边界逐项核实。

我的建议是下一步不要先安排一场“功能介绍会”,而是挑一个近期真实项目,画出需求到发布的流程,标出三处最昂贵的断点,再设计一个覆盖正常路径和异常路径的试点。用同一组口径测量耗时、信息完整度、维护投入和风险回溯能力,最后再按硬性条件和团队权重比较候选。

最值得购买的,不是看起来最先进的平台,而是团队愿意持续使用、关键数据能够连起来、治理成本又不会吞掉收益的平台。如果试点不能说明它减少了哪种摩擦、增加了哪些责任,就还没有到做最终决定的时候。

常见问题解答(FAQ)

1. 2026年挑选产品研发管理平台,最应该先看哪些能力?

我正在给研发团队筛选管理平台,发现每家都在讲需求、任务、测试和协作,功能表看起来差不多。我不确定应该先比功能数量,还是先找出团队当前最影响交付的问题;有没有更靠谱的判断顺序?

先从团队最常发生的交付问题倒推能力,而不是从功能清单正向勾选。需求反复变更,就重点看需求版本、变更记录和影响范围;任务常卡在跨团队交接,就看依赖关系、负责人变更记录和风险提醒;缺陷反复出现,则关注测试用例、缺陷关联和回归追踪是否连得起来。

建议用一张“问题,证据,能力”表筛选:每个问题都写出最近一个月发生次数、造成的等待时间,以及当前靠什么补救。比如,若团队每周有十余次任务状态需要在会议中人工核对,那么自动汇总和可追溯的状态变更,可能比更多图表更有价值。

判断平台是否真正解决问题,可以用一个标准:不打开额外表格、不依赖某位成员口头补充,团队能否从同一条记录追溯需求、任务、测试和交付状态。若不能,功能再多也可能只是增加录入负担。

2. 对比8款产品研发管理平台时,怎样避免被演示效果带偏?

我准备把几款平台放到同一张表里比较,但供应商演示通常都很流畅,真正落地时却可能要改流程、迁移数据。我该怎么设计一次短周期试用,才能看出日常使用中的差别?

不要用供应商准备好的演示项目做结论,应该让候选平台处理同一份真实但已脱敏的工作样本。样本可以包含20条需求、60个任务、15个缺陷、两个迭代和至少一次需求变更;每个平台使用相同角色、字段和验收问题,避免“数据不同、结果无法比”的情况。

试用期建议设为10个工作日:前两天配置和导入,中间一周由产品、研发、测试各选一名成员完成真实操作,最后两天复盘。记录四项指标:首次配置耗时、关键操作完成率、跨角色交接耗时、重复录入次数。

以下是内部试点可采用的参考门槛,不是行业统一标准:关键操作完成率至少90%,重复录入不超过每条工作项一次,普通成员经过一次简短培训后能独立完成常用流程。演示里最容易被忽略的,是异常场景:需求拆分后如何保留关联、负责人离职后谁能接管、权限调整会不会暴露项目数据、导入失败能否回滚。

把这些问题写进试用脚本,往往比比较首页长什么样更能区分平台是否适合长期使用。

3. 研发管理平台中的AI功能,应该怎样判断是否真的有用?

我看到不少平台都加入了AI摘要、需求生成和智能问答,但我担心这些功能只是演示时好看,实际还要人工返工。我应该用什么任务测试它们,才能判断节省的时间是否抵得过校验成本?

把AI能力拆成“生成、检索、归纳、执行建议”四类分别评估,不要用一个模糊的“智能化”评分代替。优先选低风险、高频、结果容易核验的任务,例如把会议纪要整理成待确认事项、汇总迭代阻塞项,或根据既有模板生成需求初稿;涉及权限判断、优先级决策和自动改动正式数据的能力,应单独审查风险。

试用时选取20个真实任务,记录人工独立完成时间、AI生成时间、校验与修改时间,并由两名成员抽查准确性。举例来说,如果人工整理一份迭代摘要平均要25分钟,AI生成用时2分钟、校验和修改又用了15分钟,那么单次只节省8分钟;只有在每周高频使用、且信息错误率可接受时,收益才可能持续。

还要检查AI答案能否指出信息来源、是否遵循项目权限、是否会把不同项目内容混在一起,以及输入和输出数据如何保存。若平台无法说明数据使用边界,或生成结果无法追溯到原始记录,就不宜把它用于敏感需求和客户信息。

4. 中小型研发团队该选云端平台还是私有化部署?

我所在的团队规模不大,既想尽快上线,也担心后续迁移、权限和维护成本。云端和私有化部署的差别不只是订阅费与服务器费用,我该把哪些隐性成本算进去?

先把成本按三年总拥有成本估算,而不是只比较首年报价。云端需要关注用户扩容、存储、集成和高级权限等费用;私有化部署还要计入服务器或云资源、升级测试、备份、监控、故障处理和内部运维工时。若团队没有专职管理员,运维时间往往是容易漏算的一项。

可用一个简化公式做初筛:三年成本=软件与基础设施费用+实施迁移费用+每月维护工时×团队内部工时成本+集成改造费用。再分别估算乐观、常态和高峰三种使用规模,尤其确认活跃用户增长、历史数据保留和外部协作账号是否会触发额外费用。

选型上,团队希望两周左右启动、没有特殊数据隔离要求且缺少运维人手,可优先验证云端方案;涉及严格内网要求、定制集成或明确的数据控制责任时,再评估私有化部署。无论选哪种,都应在签约前确认数据导出格式、备份恢复流程、服务中断支持机制和退出迁移责任,避免上线容易、离场困难。

读者评论

韦
韦泽宇

把需求到发布的追踪比例拆开看,比单纯比较功能表实用。不过文中数据是情景模拟,团队最好按最近几个项目重新统计,尤其核对任务、代码和测试结果之间的关联。

陆
陆子涵

我们团队用过可配置工具,后期确实容易堆出重复字段。选型时除了看能不能配置,也应该明确谁维护规则、变更怎么审批,这部分常被演示环节忽略。

戴
戴浩然

对小团队来说,平台覆盖环节多未必划算。先挑一个真实迭代试跑,记录重复录入、状态更新和跨系统切换情况,再决定是否扩大使用,比一开始追求全流程统一稳妥。

文章包含AI辅助创作:研发团队必备:2026年度8款顶级产品研发管理平台全面盘点,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/253737

赞 (0)
飞飞飞飞
2026年效率之选:6大产品研发管理平台工具深度对比
上一篇 15小时前
助力创新:2026年5款最佳产品研发管理平台工具推荐及选型指南
下一篇 15小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
