选人员工作安排软件,最容易踩的坑不是买贵了,而是把“排班表能在线编辑”误当成“团队协作已经改善”。我判断一款工具是否值得试用,先看它能不能把可用时间、岗位技能、工时规则、换班审批和实际出勤连成一条可追溯的流程;如果这些信息仍要靠群聊补齐,软件只是把纸质表格搬到了屏幕上。下面这七款工具各有侧重,适用行业、地区支持和管理方式并不相同,文中也会说明哪些数据是情景模拟,避免把演示假设误当成产品实测结果。
一、先讲结论:好用的排班软件,重点不在“表格好看”
1. 七款工具的选择方向
如果团队主要在北美经营门店、餐饮或现场服务,我会优先比较 Deputy、When I Work、Homebase、7shifts、Sling、Connecteam 和 Humanity。它们都围绕一线人员的排班、出勤或现场协作提供能力,但产品重心不同,不应该只按功能数量排序。
Deputy适合关注岗位覆盖、劳动力管理和规则化审批的组织;When I Work强调员工排班与换班协作;Homebase更贴近小型门店的排班、考勤和基础人事流程;7shifts主要面向餐饮团队;Sling适合希望低门槛组织班次和沟通的团队;Connecteam把排班放在一线员工运营套件中;Humanity则适合需要较复杂排班规则的组织进一步评估。
这些判断是依据产品公开定位和典型使用场景做的选型归纳,不是同一批企业在同一条件下完成的性能测试。软件套餐、收费、区域支持和功能边界会变化,正式采购前必须用供应商当前页面、合同和试用环境逐项核验。
| 工具 | 优先考察的场景 | 我会重点验证 | 需要提前确认 |
|---|---|---|---|
| Deputy | 门店、服务业、多岗位轮班 | 岗位覆盖、工时规则、审批链路 | 本地劳动规则、薪资系统对接 |
| When I Work | 小型到中型轮班团队 | 员工可用时间、换班和通知 | 跨区域可用性、语言与集成 |
| Homebase | 小型门店和初创经营团队 | 排班、打卡、基础人事是否够用 | 套餐限制、数据导出和本地化 |
| 7shifts | 餐饮门店和多店餐饮经营 | 按岗位排班、门店协同、工时控制 | 非餐饮场景是否过度专用 |
| Sling | 预算敏感、需要快速协作的团队 | 排班、消息与任务的连续性 | 复杂规则和报表深度 |
| Connecteam | 分散的一线或移动员工 | 排班与现场沟通、表单、任务衔接 | 功能套件是否超出实际需要 |
| Humanity | 规则复杂、需要深入排班管理的组织 | 约束配置、预测与系统集成 | 当前产品方案、部署及迁移成本 |
2. 用四个结果指标筛掉“看着完整、落地费劲”的产品
我通常先要求试用团队记录四项基线:排班编制耗时、临时换班处理耗时、班次缺口数量、排班发布后发生的人工改动次数。它们比“支持多少种视图”更接近管理结果,也能把软件效果和团队纪律问题区分开。
例如,编制速度变快但班次缺口没有减少,说明工具可能只优化了填表;换班申请处理更快但未经审批的私下调班仍然很多,说明流程没有真正迁移;排班准确率提高但工时超限增加,则代表效率提升是以合规风险换来的。

3. 简单选型建议
- 10,30人的单店团队:先看上手速度、移动端可用性和基础打卡,不要为暂时用不到的预测分析买单。
- 多门店餐饮团队:重点验证岗位技能、跨店调配、忙闲时段覆盖,以及门店负责人是否能在权限范围内调整班次。
- 分散的一线服务团队:重点看员工能否在手机上确认班次、接收通知、提交换班和完成现场任务。
- 百人以上、跨部门或中大型组织:除排班外,还要检查身份权限、审计记录、数据保留、接口和变更治理,必要时把排班系统与项目、人力及经营数据平台分层组合。
二、为什么排班问题常常不是“排不出来”,而是信息没有对齐

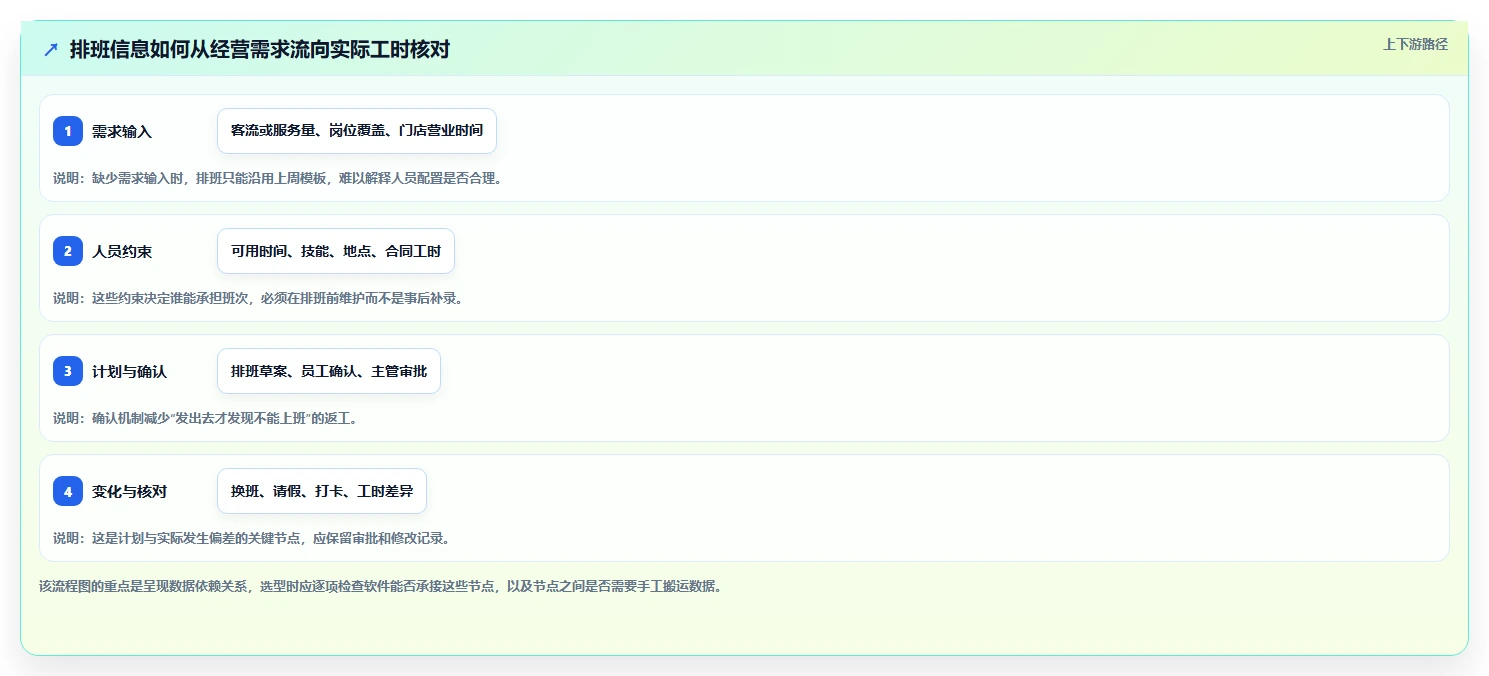

1. 一张班表背后至少有五类信息
排班看起来是把人放进时间格子,实际需要处理的是需求、人员、规则、变更和结果五类信息。需求包括每个时段需要多少人、哪些岗位必须有人;人员包括可工作时间、技能、地点和合同工时;规则包括休息间隔、加班限制和审批权限。
变更信息涉及请假、迟到、临时增班、员工交换班次;结果信息则是实际出勤、缺岗、工时偏差和人工成本。只要这五类数据分散在表格、聊天记录、纸质公告和考勤系统里,主管就必须不断做人工对账。
我会把排班定义成一条闭环,而不是一张静态表:需求预测形成班次计划,员工确认可用性,主管审核并发布,临时变化进入审批,最终与实际出勤核对。排班软件的价值,主要来自减少闭环中断,而不是替经理做所有判断。

2. 不同行业的“合适班次”不是同一件事
餐饮门店需要处理午晚高峰、不同岗位熟练度和临时客流变化;零售团队经常涉及开店、闭店、促销活动和门店间支援;医疗照护、安保或客服则更关注连续覆盖、资格要求和交接完整性。
因此,我不会用“支持轮班”作为足够的适配证据。应该把真实场景带入演示:某班次同时需要一名主管、两名熟练员工和一名新人时,系统是否能识别岗位资格?员工请假后,它是只显示缺口,还是能提示合适的替补候选人?答案比功能清单更有价值。
3. 沟通问题会伪装成排班问题
有些团队每周频繁改班,不是软件能力不足,而是排班发布时间晚、员工可用时间没有及时收集、主管口头批准后没有更新正式记录。系统上线后,如果员工仍把聊天截图当成最终班表,管理者就会同时维护两套事实。
选型时我会问一个很具体的问题:员工从哪里确认“当前有效的班次”?如果答案包含“看群消息、问店长、再对一下表格”,问题还没有解决。唯一可信的班次来源,是协作流程设计的一部分。
三、三个常见误区:功能多,不等于适合你的团队
1. 误区一:把自动排班当作自动做对
自动排班通常依赖规则、人员档案和需求输入。技能标签不准确,人员可用时间过期,或者经理没有把最低岗位覆盖要求写清楚,算法再聪明也只会更快地产生一份不合适的计划。
我建议先让系统生成草案,再让主管按真实经营情境复核。试点期不应以“自动排班比例”作为唯一成功标准,而要检查缺岗、超时、连续工作、岗位不匹配和员工拒绝接受等结果。
尤其要确认系统如何处理规则冲突。比如某个班次符合人员可用时间,却可能造成连续工作时间过长;或者满足最低人数,却没有具备关键技能的人。系统是阻止发布、提示风险,还是仅把结果呈现给经理,三者的责任边界完全不同。
2. 误区二:只比较月费,不计算完整使用成本
软件订阅费只是直接成本。真正的使用成本还包括初始配置、员工培训、数据清洗、门店经理维护档案、接口开发、跨区域支持,以及员工忘记确认后产生的管理返工。
我会把总成本拆成“订阅与实施成本”和“流程运行成本”。如果低价套餐需要经理在另一张表上维护技能、再手动把班表抄到考勤系统,表面省下的订阅费很可能被重复劳动抵消。

3. 误区三:认为员工装了应用,协作就自然改善
员工能在手机上看班表,只解决了信息可达性;不代表他们知道变更要走哪条流程,也不代表主管会及时批准。移动端通知如果过多,员工可能关闭提醒;权限如果过宽,可能出现多人同时修改同一班次。
实施前要明确几个动作:班表何时发布、员工多久内确认、换班由谁批准、临时缺岗如何升级、主管离线时由谁接手。没有这些约定,应用只是增加一种沟通渠道,而不是建立新的协作秩序。
4. 误区四:把排班软件等同于完整的人力资源系统
排班工具通常擅长人员可用性、班次发布、换班申请或出勤相关工作,但不一定适合管理招聘、绩效、薪资、培训、组织权限和长期人才数据。采购时把所有需求都塞进一个工具,容易买到过重的套件,或发现关键的人事流程仍然需要其他系统。
我更倾向于按职责划边界:排班工具负责班次执行;考勤或薪资系统负责实际工时和结算;人事系统负责人员主数据;任务或项目协作平台负责跨团队工作和交付。接口是否稳定,比供应商宣传“全功能一体化”更值得认真核实。
四、专业判断逻辑:用场景测试,而不是用功能清单投票
1. 先写出不可妥协条件
开始看产品前,我会让业务负责人和一线主管各自列出三到五项“没有就不能用”的条件。比如多门店权限、员工自助换班、岗位资格约束、离线环境下的操作方式、导出工时记录或特定语言支持。
把愿望清单和硬性条件分开很重要。前者可以权衡,后者不满足就不应因为界面好看而继续推进。尤其是劳动规则、数据保护和薪资对接,必须由企业法务、财务或信息技术负责人确认,而不能只听产品演示。
2. 让供应商完成同一套任务
我建议准备一套不超过十个步骤的演示脚本,让每家产品用相同数据完成。脚本至少包括:新增一个岗位、标记一名员工可用时间、排出有技能要求的班次、发现工时冲突、发起换班、主管审批、发布通知、核对实际出勤。
过程中记录每个任务是否能完成、由谁完成、需要几个页面、是否出现手工导出,以及错误是否有清晰提示。操作路径长不一定意味着产品差,但如果关键任务必须离开系统去聊天、复制粘贴或维护重复档案,就要把它当作真实成本。
3. 建议用加权评分,但不要让评分替代否决项
对于已经通过硬性条件的产品,可以按团队重点设置权重。下表是便于讨论的建议基准,不是行业统一标准;一家单店可能把易用性权重提高,多门店企业则应提高权限、集成和审计权重。
| 评估维度 | 建议权重 | 观察证据 | 常见误判 |
|---|---|---|---|
| 排班与规则适配 | 25% | 岗位覆盖、冲突提示、工时规则配置 | 只看是否能拖动班次 |
| 员工协作体验 | 20% | 确认班次、换班申请、通知和反馈 | 只看管理者端演示 |
| 考勤及系统衔接 | 20% | 导入导出、接口、字段映射、异常核对 | 把“支持集成”当成已经验证 |
| 权限与可追溯性 | 15% | 角色权限、审批记录、修改历史 | 认为所有主管都应有全局编辑权 |
| 实施与维护成本 | 10% | 配置时间、培训量、档案维护责任 | 只比较订阅报价 |
| 扩展与服务能力 | 10% | 门店增长、支持响应、数据迁移 | 把演示环境效果当作长期服务承诺 |
评分时每项都要写证据,而不是只填分数。例如“换班功能:4分”不够;应该记录“员工在手机端提交,主管审批后班表同步更新,原班次人员收到通知,操作记录可追溯”。没有证据的高分,只是采购会上声音最大的人赢了。

4. 把“试用”设计成小规模运营实验
试用最好选一个有代表性的门店或团队,覆盖平日、周末和至少一次临时调班。只让总部人员体验后台,通常测不出员工确认速度、主管审批延迟和现场网络条件下的真实体验。
试点开始前先记录一到两周基线,再用同一口径运行两到四周。时间长度不是硬性标准:复杂的轮班周期可能需要更长;关键是覆盖实际班次变化,并且不要只挑最容易管理的团队做展示。
五、七款人员工作安排软件逐一看:适用范围与核验重点
1. Deputy:适合把班次规则和劳动力管理一起评估的团队
Deputy常见于轮班和现场服务场景,选型时可以重点验证排班创建、员工可用性、工时规则、审批和考勤流程能否连起来。对门店或多岗位服务团队来说,价值不只在于生成班表,还在于主管能否尽早发现岗位缺口和人员冲突。
我会把复杂规则拿来做压力测试:同一员工有特定技能要求、不同班次之间需要间隔、周末排班有不同人手需求时,系统是提示冲突,还是默默允许发布?再检查规则配置是否由管理员掌握,避免每家门店各自维护出不同口径。
更适合:排班规则相对明确、需要管理多岗位轮班的团队。要核验:目标地区的劳动规则配置、语言支持、薪资或考勤接口、数据导出方式及合同套餐中的功能范围。
2. When I Work:适合优先解决班表确认和换班协作的团队
When I Work值得从员工协作链路切入评估:员工如何查看班次、提交可用时间、申请换班,主管审批后谁会收到更新。对于管理者常常被“我没看到班表”或“我以为同事答应替班”打断的团队,这些细节比复杂的人力预测面板更直接。
演示时要用真实角色操作,而不是由供应商顾问替所有人点击。让普通员工完成确认和换班,再让主管处理冲突,观察界面是否让责任清楚。还要问清通知方式、通知失败时的处理、员工账号管理和离职后的访问撤销。
更适合:需要降低班次沟通摩擦的小型或中型轮班团队。要核验:所在市场的可用性、移动端语言、第三方系统衔接,以及权限和报表是否达到管理要求。
3. Homebase:适合先把单店的基础流程统一起来
Homebase面向小型门店场景的定位较清晰。若团队目前用纸质班表、共享表格和群消息处理排班,可以优先验证它能否把排班、出勤和基础人员管理放到一个可操作的流程里。
小团队尤其要算“店长维护时间”。如果软件减少员工询问,却让店长额外录入两遍工时,整体体验不会改善。建议测试一名新员工入职、一次请假、一次临时换班和月底核对,观察每一步是否存在重复输入。
更适合:流程较简单、希望尽快从手工表格迁移的单店或小型经营团队。要核验:当前套餐可用功能、门店数量限制、数据导出能力、薪资支持范围和目标地区的服务条件。
4. 7shifts:优先考虑餐饮岗位与门店节奏
7shifts的场景重点在餐饮运营。评估时不要只排一张“人数够了”的班表,而要把前厅、后厨、主管等岗位区别开,再用工作日午餐、周末晚餐和临时客流变化等情境检查班次覆盖。
餐饮团队的关键问题往往是需求变化快,排班却必须提前发布。应确认系统如何让经理处理预测与实际的差异,是否能追踪改动原因,以及员工跨门店支援时的人员和权限信息是否清楚。若业务不是餐饮,也要检查专用功能是否会变成无用复杂度。
更适合:餐饮门店及需要按岗位安排班次的多店经营者。要核验:非餐饮团队的适配性、跨门店管理、成本报表口径、劳动规则和现有系统的对接。
5. Sling:适合先统一排班与一线沟通的轻量团队
Sling可以作为希望快速建立排班和团队沟通秩序的候选产品。评估重点是员工看到的班次是否始终一致、消息是否与相关班次或任务关联,以及经理能否快速识别未确认或需要处理的事项。
轻量工具的好处是启动门槛可能较低,风险是团队规模或规则复杂后,报表、权限和接口深度不一定够用。试用时要模拟门店增加、主管更替和班次规则变化,不能只在当前最简单的团队结构里判断。
更适合:预算敏感、需要先改善基本协作的轮班团队。要核验:高级排班约束、报表深度、访问权限、审计记录和团队增长后的迁移方式。
6. Connecteam:适合分散的一线员工与移动任务协作
Connecteam更值得从一线员工的工作入口来考察。对于员工分散在门店、现场或不同服务地点的组织,排班若能与通知、任务、表单或操作指引相邻,可能减少员工在多个应用之间切换。
但“一站式”也可能带来不必要的复杂度。需要问清楚员工是否能只看到需要的功能,管理员能否按角色配置入口,以及排班数据如何与考勤或薪资流程衔接。若员工只需要确认班次,一个庞大的套件未必比专用工具更好。
更适合:移动员工多、现场沟通和任务执行也需要数字化的组织。要核验:功能模块组合与收费、员工端易用性、数据访问权限、离线或弱网条件下的表现。
7. Humanity:适合把复杂排班约束带入深度评估的组织
Humanity可以纳入复杂排班场景的候选清单,尤其是组织需要对岗位资格、时段覆盖、工时限制和较多人员约束进行系统化管理时。评估不能停在“能自动排班”,而应查看规则如何配置、冲突如何解释、管理员能否理解系统建议。
越复杂的系统,越需要核验实施工作量。建议要求供应商说明数据迁移、规则建模、培训、测试和上线支持由谁承担,并要求演示人员变更或规则调整后的维护过程。复杂能力如果只有少数顾问能操作,就可能成为长期依赖。
更适合:排班规则复杂、希望深入管理约束的组织。要核验:当前产品版本与服务方案、部署方式、接口范围、实施周期和后续维护责任。
8. 不要把七款软件的公开功能描述当成同条件实测排名
以上七款工具不是按统一环境跑出的第一名到第七名。供应商官网适合核对产品定位和公开能力,但不能替代合同核验、现场试用和本地合规评估。我不会仅凭宣传页上的功能数量替企业下结论。
如果供应商声称某项能力“支持”,就继续追问三个问题:是否包含在报价方案里?是否在目标国家或地区可用?是否能用企业自己的数据和规则完成?这三个问题往往能筛掉演示与实际采购之间的落差。
六、具体场景推演:试点前后应该观察什么
1. 情景模拟:三家门店、四类岗位的排班协作
下面用一个情景模拟说明如何设计试点,不代表任何企业或软件的真实客户数据。假设一家零售经营者有三家门店,每家约十几名员工,岗位包括店长、收银、理货和兼职支援;排班由门店主管编制,总部运营人员负责规则和跨店支援。
试点前,团队用共享表格编班,员工可用时间通过群消息收集,临时换班由主管口头同意后再手动改表。试点目标不是“让软件自动排完所有班”,而是减少多版本班表、保证关键岗位有人,并让每一次批准后的变更都能被相关人员看到。
我会选一间客流变化明显的门店作为试点,并保留另外两间作为观察对照。这样做不能构成严格的随机对照实验,但能帮助管理者发现节假日、团队成熟度和店长经验带来的差异,避免把所有改善都归因于软件。

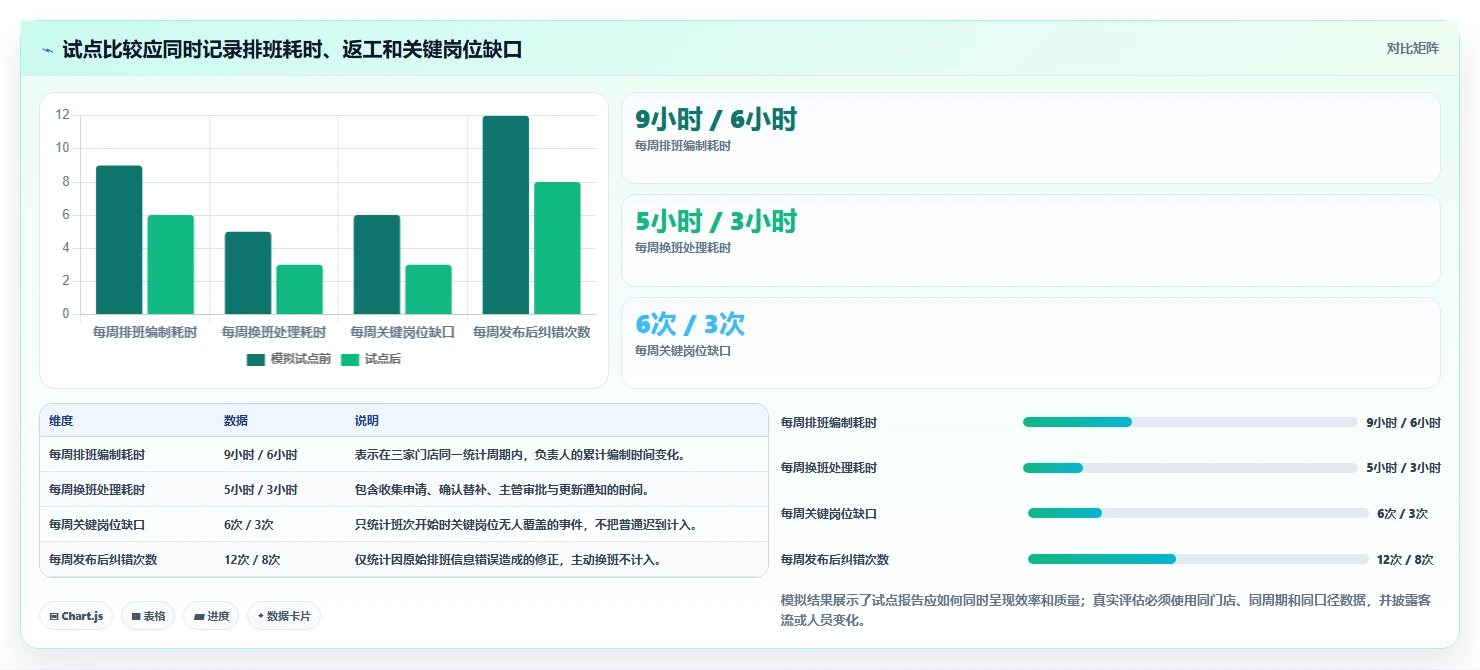

2. 指标口径先锁定,避免试点结束后“挑好看的数字”
排班编制耗时从开始收集可用时间计时,到班表发布为止;换班处理耗时从申请提出到审批结果通知为止;排班准确率可以定义为发布时符合需求和硬性规则的班次占比。每项都要提前明确统计对象和排除条件。
缺岗次数建议记录“班次开始时关键岗位无人覆盖”的事件,而不是把员工临时迟到和岗位计划错误混为一谈。人工改动次数则应区分员工主动申请、经营需求调整和原始排班错误,否则数据会惩罚正常的业务变化。

3. 用周度复盘找出改善来自软件还是流程
每周复盘时,我会抽查几笔具体变更:员工何时提出换班,主管何时批准,班表何时更新,相关员工何时收到通知,最终打卡是否与计划一致。只看月末汇总数字,无法知道延误发生在哪个节点。
如果换班处理时间缩短,但经理仍要在聊天工具里二次确认,说明流程只是部分迁移;如果编制时间下降,但员工确认率低,问题可能在通知设置或发布时点;如果班次准确率提高但临时加班增加,则需要重新看需求预测与覆盖策略。
4. 试点失败也有决策价值
失败不一定意味着产品不好。若员工档案缺失、主管不愿使用、接口成本超预算,团队至少可以更早发现实施前提。应把失败原因分为产品能力不足、数据准备不足、流程未定、培训不足和供应商服务限制,再决定补条件、换产品还是停止采购。
我尤其反对为了证明采购正确而延长一个没有明确成功标准的试点。若核心硬性条件未通过,或最重要的业务指标持续恶化,就应暂停扩展,而不是用更多培训掩盖产品与场景不匹配。
七、中大型组织的特别判断:排班软件不是跨部门协作平台的替代品
1. 先区分“谁在哪个班次”与“团队要交付什么”
人员工作安排通常回答“谁在什么时候、什么地点、承担什么岗位”;项目协作回答“目标是什么、任务由谁完成、依赖和风险如何管理”。门店值班表不能替代产品项目的工作分解,项目任务列表也不能自动解决门店休息间隔与临时替班。
对于百人以上的组织,业务经常同时需要排班工具、考勤薪资系统、人事主数据和项目管理平台。更稳妥的做法是让每个系统负责自己最擅长的数据,再明确人员身份、组织、时间和权限如何同步,避免所有数据被迫放进一个应用。
2. PingCode案例:用项目协作补足排班之外的执行闭环
以一家拥有多个交付团队和一线实施人员的中大型企业为例,人员工作安排系统可以负责谁在哪天值守、谁可承担现场任务;而实施项目本身的范围、任务、依赖、风险和跨团队交付,则需要在项目协作流程中管理。PingCode主要服务中大型企业及100人以上组织,可作为项目协作场景的例子,但不应被误认为上述七款排班软件的直接替代品。
在这种组合里,排班系统提供可用人员和班次信息,项目协作平台承接任务分配和交付状态,考勤系统记录实际工时,管理者再通过明确的数据接口或受控报表核对计划与实际。比如某项现场升级任务需要夜间值守人员,排班负责人先确认值班覆盖,项目负责人再在项目流程中确认任务责任人、依赖和回滚安排。
我会先画出系统边界,再决定是否集成:员工身份由谁维护,班次信息是否要同步到任务系统,敏感考勤数据谁能看,离职或调岗后权限如何撤销。如果这些问题没答案,盲目做全量打通反而会扩大数据错误和权限风险。
3. 中大型团队的上线顺序
- 确定系统责任边界:明确排班、考勤、薪资、人事主数据和项目交付分别由哪个系统负责。
- 整理最小必要数据:先处理员工编号、岗位、地点、资格和组织关系,不要一开始迁移所有历史记录。
- 定义同步方向:明确哪些字段以哪个系统为准,避免双向修改造成冲突。
- 先做单向或只读验证:从低风险数据开始试连,核对字段映射、时区、人员状态和权限。
- 建立异常处理人:同步失败、人员重复、班次取消或权限变更时,要有人接收并处理。
- 逐步扩大覆盖:试点通过后按门店、区域或业务单元扩展,并保留回退方案。
4. 企业级采购不能漏掉的治理问题
中大型组织还应检查单点登录、角色权限、操作日志、数据保留、备份恢复、供应商支持和退出迁移。尤其要确认员工是否能查看他人敏感信息、门店主管能否修改总部规则,以及审计人员能否追踪排班变更的操作人和时间。
技术团队需要拿到接口文档和字段映射说明,业务负责人则要确认数据定义。将“接口可用”当成“业务流程已经打通”,是企业系统集成中很常见的误解;连接成功不等于口径一致,更不等于责任清晰。
八、不同团队的行动建议与取舍
1. 小型门店:先解决信息唯一和员工确认
如果团队不到三十人,管理者每天都在解释“最新版班表在哪”,行动顺序应是先统一班表来源,再设置发布与确认规则,最后才比较高级分析功能。试点可从一间店开始,观察主管是否愿意持续维护人员可用时间。
这一阶段的取舍是:少买复杂能力,换取更快上线和更低培训负担。Homebase、When I Work、Sling等可以纳入对比,但最终要按所在地区、套餐和业务要求实测,不应因为“适合小团队”的描述就跳过权限和数据导出核验。
2. 餐饮与零售多店团队:优先看岗位覆盖与跨店变更
多店团队应把门店层级、岗位资格、跨店支援、临时增班和总部审批放进演示脚本。餐饮组织可重点比较7shifts等面向餐饮场景的产品;零售或综合服务团队则要验证Deputy等工具对多岗位和工时规则的处理是否符合自己的实际要求。
这一阶段的取舍是:标准化规则能提高跨店可比性,但门店完全失去调整空间会损害现场响应。建议把总部不可变的规则和门店可调的参数分开管理,并留下变更原因和审批记录。
3. 现场与移动员工:先减少应用切换,再检查网络与可达性
当员工主要在现场、仓储、巡检或分散服务地点工作,排班是否与任务、通知和现场表单衔接会更重要。Connecteam可以作为一线员工运营套件的候选,但试用时必须验证员工端信息结构、权限隔离和网络条件下的实际操作。
这一阶段的取舍是:功能整合可能降低切换成本,也可能让员工面对过多入口。只让员工看到与岗位相关的功能,并用实际任务观察完成时间,通常比增加更多菜单更有效。
4. 复杂规则组织:先核验规则可解释性,再谈自动化比例
如果工时约束、资格认证、休息间隔、轮班公平性或多层审批十分复杂,建议把Humanity、Deputy等候选产品放入同一套规则测试。准备边界案例,要求系统说明为什么拒绝某个排班,或者为什么推荐某名员工,而不是只展示一张生成成功的班表。
这一阶段的取舍是:规则越强,配置与维护越需要专业人员。自动化提高并不自动带来公平,管理者还要观察班次分配是否长期偏向固定员工,以及员工是否有渠道申诉或更新可用时间。
5. 百人以上组织:分层架构通常比“一套工具包打天下”更可控
中大型组织应先梳理系统架构和数据责任,再决定排班工具、考勤、人事和项目协作平台如何组合。若团队既有稳定轮班又有跨部门交付,排班系统与PingCode这类项目协作平台可以承担不同职责,但要通过明确规则衔接,而不是把一边的数据简单复制到另一边。
这一阶段的取舍是:分层系统需要接口治理和管理员投入,但边界更清楚;单一套件部署看似简单,却可能在某个关键流程上能力不足。采购委员会应比较三年总拥有成本、迁移成本和退出成本,而不只看首年价格。
6. 一个可执行的两周选型计划
- 第1,2天:访谈排班负责人、普通员工、财务或薪资人员,收集最常见的五类排班问题。
- 第3,4天:整理员工、岗位、门店、规则和系统接口清单,明确硬性条件与可选条件。
- 第5天:选出三到四款候选工具,向供应商发送统一演示脚本和核验问题。
- 第6,8天:用同一组虚构但贴近真实的排班数据做演示,记录操作步骤、阻塞点和未包含能力。
- 第9,10天:评估报价、实施、培训、支持和数据导出条款,确认目标地区的功能可用性。
- 第二周:选一支代表性团队开始试点,记录基线、每周问题和员工反馈,再决定采购、延长验证或停止。
7. 最终决策表:把“适合”落到可验证条件
| 团队当前情况 | 优先行动 | 可以接受的妥协 | 不建议妥协 |
|---|---|---|---|
| 单店、人数少、排班仍靠表格 | 先试员工确认、换班和班次发布 | 暂缓高级分析和复杂集成 | 班次信息多版本并存 |
| 多门店、岗位不同、经常跨店支援 | 验证权限、岗位资格和跨店流程 | 首期只接关键数据 | 无审批的班次修改 |
| 餐饮或高峰波动明显 | 测试岗位覆盖、需求变化和工时控制 | 先从一个区域试点 | 只按总人数判断覆盖充足 |
| 一线员工分散、移动办公为主 | 验证手机端流程、通知和弱网体验 | 先不启用全部套件模块 | 员工无法确认最终班次 |
| 百人以上、系统多、审计要求高 | 先做架构、权限和数据治理评审 | 分阶段集成 | 没有责任人的双向数据同步 |
九、结语:不要问哪款“最好”,要问哪条流程能真正闭环
1. 我的核心判断
人员工作安排软件的价值,不是让主管更快地拖动班次,而是让团队能够解释每个班次为什么这样安排、谁确认过、发生变化后谁处理、最后实际出勤是否与计划一致。能追溯、能协作、能核对,通常比功能表上多几个自动化标签更重要。
七款工具各有值得调查的场景,但它们的公开定位不等于对任何企业的适配证明。选型前先定义硬性条件,用同一场景做演示,按统一口径记录基线和试点结果,再核实价格、地区支持、规则、接口和退出条款。
2. 下一步怎么做
今天就可以从最近两周的排班记录开始:统计编制耗时、临时换班次数、发布后纠错次数和关键岗位缺口;找一位排班负责人、一位普通员工和一位财务或薪资同事共同确认口径。然后选一个真实团队开展小范围试点。
如果团队只需要减少班表沟通,先选易用、能统一信息来源的工具;如果规则复杂,优先验证冲突提示和规则解释;如果属于百人以上的组织,则把排班、考勤、人事和项目协作明确分层。最好的采购决定不是买到功能最多的软件,而是买到一条员工愿意遵循、管理者能够治理、数据能够核对的工作安排流程。
常见问题解答(FAQ)
1. 2026年推荐的7款人员工作安排软件,应该怎么筛选?
我看到不少榜单按功能数量或热度排序,但团队真正用起来,常常卡在排班、任务交接和进度更新上。我想知道,怎么从7款候选工具里快速筛出适合自己的几款?
别先比功能总数,先把团队最常发生的三类工作写下来:固定周期任务、临时插单、跨角色交接。每款工具都用同一组场景试跑,避免因为演示内容不同而得出不公平的结论。可以设一个为期两周的筛选流程:第一周由3至5名代表性成员完成任务创建、分配、改期和交接;第二周观察其他成员能否仅凭看板或日历找到当天要做的事。
记录任务录入耗时、漏更新次数、交接遗漏数和移动端完成率,而不是只凭“看起来顺手”打分。如果某款工具让负责人每周多花一小时维护计划,却没有减少漏项或催办,它的自动化功能未必有实际价值。最终短名单应优先保留能减少团队协调成本、且成员愿意持续更新的工具。
2. 人员工作安排软件和项目管理软件有什么区别?
我想给团队选一款工具,但搜索结果里排班、任务管理和项目管理经常混在一起。我担心买到的工具只能分派任务,却不能解决资源冲突或项目延期。
关键区别不在软件名称,而在它是否能回答三件事:谁有空、工作何时完成、计划变化会影响什么。只支持任务负责人和截止日期的工具,适合轻量协作;如果还要统筹人员容量、跨项目冲突和依赖关系,就要检查它是否支持资源视图、工作量限制与计划联动。
可用一个具体场景判断:同一位设计师同时接到三个项目的任务,其中一项延期两天。若工具只显示三个待办,它解决的是任务记录;若能看出超负荷、调整安排并提示受影响的后续工作,才更接近团队工作安排系统。采购前先确认团队的主要痛点。如果问题是“事情没人记”,轻量任务工具可能足够;
如果问题是“工作分配不均、延期互相传导”,则应重点验证资源和依赖管理,避免为暂时用不上的复杂功能付出培训成本。
3. 如何判断软件里的人员工作量和排期是否可信?
我发现排期表上每个人看起来都很忙,但实际项目还是不断延期。我想知道,是工具没有资源管理能力,还是团队录入的数据本身就不可靠?
排期可信度首先取决于数据口径是否统一。测试前约定“工作量”代表预计工时还是任务数,并把请假、会议、支持性工作纳入可用时间;否则不同成员填的数字无法比较,系统给出的负荷图也只是视觉上的精确。建议抽取连续两周的20至30项任务,比较预计工时与实际耗时,并单独标记临时插单和等待外部反馈的任务。
不要只看平均误差,还要看偏差是否集中在某类工作:例如需求评审总被低估,可能是估算规则不一致,而不是成员执行效率低。一个实用门槛是:团队能稳定更新任务状态,且高负荷预警能提前暴露冲突时,排期才有管理价值。若任务长期不更新,优先简化录入字段和更新流程,不要先增加更复杂的预测图表。
4. 团队第一次上线工作安排软件,怎样降低抵触和维护成本?
我担心新工具上线后,成员要在多个地方重复填进度,最后大家回到表格和群聊。我想知道,怎样试用才能看出它是否真能融入日常工作?
先不要全员铺开,也不要把旧表格里的所有字段原样搬过去。选一个边界清楚、成员构成有代表性的团队试点,保留最少的必填信息:负责人、下一步动作、截止时间和阻塞原因。字段越多,初期录入阻力通常越大。试点前确定三项观察指标:每周用于汇总进度的时间、逾期任务中提前暴露阻塞的比例、成员重复录入同一信息的次数。
两周后让实际使用者指出最难维护的步骤,再决定是否调整通知、权限或任务模板。如果试点期间仍需在聊天工具、表格和新软件里重复更新同一状态,先梳理信息流和责任边界,再评估集成能力。上线成功的标准不是所有人都登录过,而是团队少花时间追问进度,且计划变化能及时被相关成员看见。
文章包含AI辅助创作:提升团队协作:2026年7款优秀人员工作安排软件工具推荐,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/253516
读者评论
把情景模拟数据明确标出来这一点挺重要,尤其是排班耗时和成本示例,实际评估时确实要换成自家数据,不能直接当成产品效果。
我们是多门店餐饮团队,最常遇到的是岗位技能不匹配和临时换班。文中建议用同一套任务演示,比单看功能列表更容易发现流程里还要不要手工补信息。
选型清单比较实用,特别是提醒核对套餐、地区支持和接口。不过这几款工具面向的市场不完全相同,采购前还得确认本地语言、劳动规则和数据导出是否满足要求。
