远程团队选任务编辑器,最容易踩的坑不是“功能买少了”,而是把任务写得更整齐,却没有让任务更容易被接手、推进和验收。我的选型原则是先看任务从提出到关闭要经过多少次交接,再看工具能否让状态、责任人、截止时间和完成标准保持一致;功能清单排在后面。对于跨时区团队,工具的价值不在于多一个看板,而在于减少追问、等待和重复录入。
远程团队协作利器:2026年最佳任务编辑器工具选型指南
一、先讲核心结论:没有“最好用”的工具,只有更适合当前协作复杂度的工具
1. 先把“任务编辑器”拆成三类能力
我不会只按软件名称或界面形态判断任务编辑器。团队口中的“任务编辑器”,实际可能指轻量待办清单、项目看板,也可能是把需求、研发、测试、发布和数据报告串起来的工作管理平台。三者看似都能创建任务,解决的协作问题却不一样。
轻量待办工具适合个人或小团队把“记得要做”变成“谁在何时完成”。它强调快速记录、提醒、简单分类和低学习成本;看板型工具适合一组人围绕同一条工作流协作;工作管理平台则适合跨团队依赖多、权限复杂、审计或流程治理要求高的组织。
因此,选型时先问:团队要解决的是“漏事”,还是“卡在交接”,还是“工作信息散落在不同系统”?如果答案没有厘清,再大的功能表也只是把模糊需求包装成采购理由。
2. 我的优先级:任务闭环高于功能数量
一个远程任务至少要回答六个问题:为什么做、谁负责、下一步是什么、何时需要、什么算完成、遇到阻塞找谁。若工具能创建任务,却不能让这些信息自然留在任务记录里,团队很快就会回到聊天消息、会议纪要和个人备忘录里找答案。
我通常按以下顺序评估:任务信息完整度、协作交接能力、视图与流程适配、提醒和自动化、搜索与报告、权限与治理、集成能力、价格。这个顺序有意把“看起来先进”的自动化和人工智能功能放在后面,因为输入数据不可靠时,自动化只会更快地放大错误。
- 5人以内、工作边界清楚:优先选择轻、快、容易养成习惯的待办或看板工具。
- 跨职能项目、频繁交接:优先看自定义字段、依赖关系、筛选视图、任务模板和状态变更通知。
- 100人以上、多项目并行:优先评估权限、跨项目汇总、流程治理、导入迁移、审计和管理员能力。
- 涉及研发交付:要确认需求、缺陷、开发任务、测试和发布之间能否建立可追溯关系,而非只看卡片是否漂亮。
3. “最佳”应该是对场景负责,而不是对榜单负责
本文不会把某个产品说成所有团队的第一名。远程团队的协作成本,取决于工作类型、团队规模、时区差异、既有系统和管理习惯。同一款工具对一个内容团队可能足够轻巧,对一个多业务线研发组织则可能缺少必要的治理能力。
更实用的判断方式,是把候选工具放进同一组真实任务里试跑:从任务提出开始,经过分派、执行、阻塞、交接、验收和复盘,观察每一步是否需要额外口头解释。试跑任务越接近真实工作,选型结论越可信。

二、远程团队的真实难题:任务不是没人做,而是上下文在交接时消失
1. 异步工作让“稍后再问”变成真实等待成本
办公室里,某人可以转身问一句“这个任务做到哪了”。远程团队里,这句话可能需要经过聊天通知、时区等待、补充背景和再次确认。一次追问本身不一定很贵,但当几十个任务都靠追问推进,团队就会把大量精力花在恢复上下文,而不是完成工作。
微软《2023 Work Trend Index》报告基于对31个国家和地区、约31,000名员工的调查,报告中68%的受访者表示缺少不受打扰的专注时间,64%表示难以找到足够的时间和精力完成工作。它并不是任务管理软件的效果测试,也不能直接证明换工具就能提升效率;但它提醒管理者,工具不该继续制造更多提醒和切换。
因此,远程协作工具的关键体验不是“通知够不够多”,而是信息是否能在任务页一次说清。好的任务记录能让接手者不必翻十几条聊天消息,就理解目标、已有决策、当前状态和下一步动作。
2. 任务字段不是表格负担,而是减少解释的协议
每多一个字段,就多一分填写成本;每少一个关键字段,就可能多一次澄清。所以我不建议把所有团队都塞进几十个必填项,也不建议只保留标题和截止日期。字段是否值得存在,取决于它能否减少后续重复沟通或支持必要的决策。
一个跨职能任务的最低信息集,通常包括:任务标题、背景或目标、负责人、优先级、截止时间、状态、验收条件、关联项目,以及阻塞或依赖信息。对于研发工作,还可能需要需求来源、版本、缺陷等级、测试状态和发布窗口;对内容团队,则可能需要受众、渠道、素材状态和审核人。
字段设计要从“下一位接手者会问什么”倒推。如果一个字段没人用来筛选、决策或验收,它很可能只是输入负担;如果一个问题每周都被重复问,它可能值得变成结构化字段或模板提示。
3. 状态名称不统一,会让看板成为装饰
一个团队把“进行中”理解为已经开始,另一个团队把它理解为已经完成需求澄清并进入执行。项目汇总时,两个看起来相同的状态实际不可比较。远程团队尤其容易出现这种问题,因为人们很少共享同一套现场语境。
我建议状态尽量描述可观察的工作事实,而不是主观感受。例如,把“处理中”拆成“待澄清、待开始、执行中、待评审、已完成”,但只在这些阶段确实需要不同责任人或动作时才拆。状态越多并不意味着管理越精细,若团队需要培训手册才能判断一张卡片该放哪里,流程已经过度设计。
4. 一条任务链的断点,往往比单项任务慢更值得关注
任务拖延不总是执行者效率低。它可能卡在需求等待确认、设计等待反馈、开发等待环境、测试等待版本,或者决策等待某位负责人回复。单看个人任务数量,容易把系统性等待误判为个人表现。
我会要求工具能呈现任务的依赖关系、阻塞原因和等待时长,至少让团队看见“任务停在哪里”。如果工具无法表达依赖,也可以先通过简单字段或标签记录阻塞类型;重点不是追求复杂图谱,而是让等待从隐性抱怨变成可讨论的事实。

三、常见选型误区:功能越多,未必越能协作
1. 误区一:先找功能最多的软件
功能丰富常被误读为能力更强,但功能越多,配置、权限、培训和治理成本也可能越高。若团队核心痛点只是任务遗漏,复杂的审批、跨项目报表和自动化规则未必会带来收益,反而可能让每个新成员先学习系统再开始工作。
我会把功能分成三层:必须具备、试点验证后再决定、当前不需要。必须项要对应真实损失,例如“无法跨项目看负责人负载,导致资源冲突”;而不是“竞品有一个甘特图,我们也应该有”。没有具体决策场景的功能,很难成为采购理由。
2. 误区二:把“能建任务”当成“能管理交付”
几乎所有任务工具都可以创建卡片、写截止日期和指派人员。真正的差异在于:需求能否关联任务,依赖能否被看见,状态变更是否触发合适的动作,完成条件能否验收,管理者能否识别风险,而不是仅仅看到任务数。
演示时不要只让销售人员展示首页、仪表盘和拖拽操作。请他们现场演示一个有阻塞、变更负责人、需要评审并最终返工的真实场景。若需要绕到聊天工具或表格才能补足关键信息,就把这个额外动作记入总成本。
3. 误区三:认为上云或换工具就能消除管理问题
工具能让流程可见,却不能替团队定义优先级,也不能替负责人做取舍。若每项工作都被标为“紧急”,看板只能把混乱展示得更漂亮;若管理者习惯临时改需求而不记录原因,任务历史再完整也无法避免资源冲突。
我把工具上线看作一次工作协议升级,而非软件安装。团队需要约定任务何时进入执行、谁可以改变优先级、阻塞多久需要升级、完成由谁验收、变更如何留下记录。缺少这些约定,工具会变成新的填报地点。
4. 误区四:忽略迁移与退出成本
导入一批任务不等于完成迁移。真正难的是字段映射、历史链接、权限关系、重复任务清理、附件迁移和用户习惯切换。很多团队只计算订阅价格,却没有计算管理员配置、培训、并行运行和数据清理的人力。
还应提前确认数据导出格式、附件下载、API或批量导出能力、账户关闭后的数据保留时间,以及自建或托管方案的安全责任。选型时就问清楚退出路径,不是悲观,而是避免未来被历史数据锁住。
5. 误区五:让提醒替代清晰责任
通知频率增加,并不会自然提高执行率。提醒若没有清楚的责任归属和下一步动作,只会让成员不断切换上下文。对于远程团队,应该让通知跟随状态变化与责任变化,而不是让所有成员对每次编辑都收到消息。
通知设计可以先遵循三条规则:直接责任人收到任务分派和截止变更;关注者收到影响自己工作的关键更新;其他信息通过项目摘要或个人待办查看。试点期间监测无效通知比例,若大量消息无人行动,就该修改规则,而不是要求成员“多看一眼”。

四、专业选型逻辑:用一套可复现的评分方法比较工具
1. 先做需求盘点,再看候选产品
选型前,我会先整理过去四到六周发生过的真实协作摩擦。不要只访谈负责人,也要找执行者、项目协调者和接收交付物的人。每类人对同一问题的观察不同:管理者看到进度不透明,执行者可能看到临时优先级变更,接收方则可能看到交付标准不清。
每条痛点写成“场景,损失,频率,现有补救方式”。例如:“设计评审意见散落在三处,每个项目平均需要两次人工汇总,导致版本确认晚一天。”这种描述可以直接转化为试点任务和评估指标,比“需要更强协同”可操作得多。
- 收集典型任务:选取不少于10条近期真实任务,覆盖日常、跨部门、紧急和返工场景。
- 画出实际流程:记录提出、分派、执行、评审、验收和关闭的参与角色与系统。
- 标出摩擦点:量化重复录入、等待澄清、状态追问和信息遗漏的频率。
- 区分必需与偏好:安全、权限和审计可能是门槛;界面颜色和个人习惯通常不是。
2. 采用“门槛项加权评分”,避免平均分掩盖硬伤
不少选型会把所有能力打分后求平均,导致某个严重短板被其他高分抵消。我更倾向先设不可妥协的门槛,再对其余能力加权。比如必须满足单点登录、指定数据存储要求或关键系统集成;未通过门槛的候选项不进入总分比较。

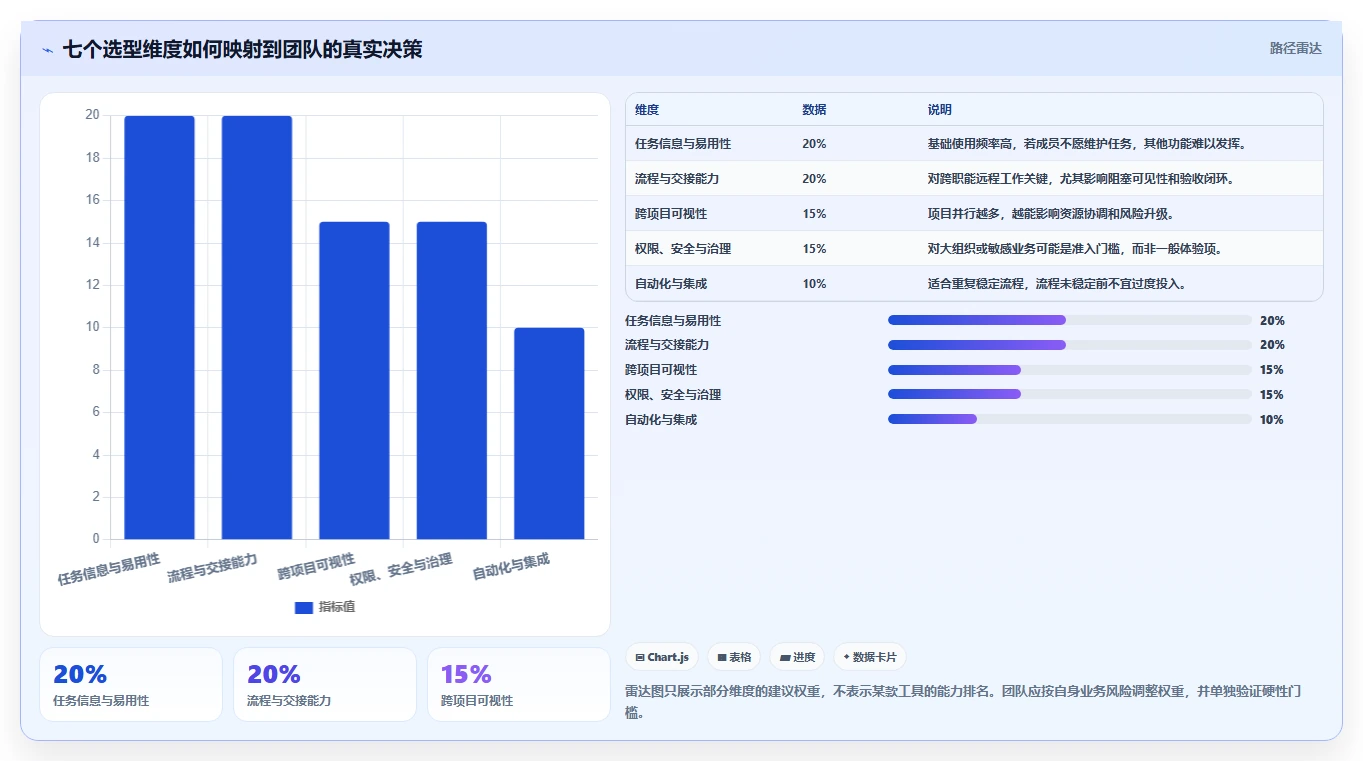

| 评估维度 | 建议权重 | 现场验证问题 | 常见失败信号 |
|---|---|---|---|
| 任务信息与易用性 | 20% | 成员能否快速创建完整任务并找到自己的下一步? | 必填项过多,成员绕过系统在聊天里派活。 |
| 流程与交接能力 | 20% | 阻塞、依赖、评审和验收是否能在任务记录中表达? | 卡片只能显示状态,实际依赖仍靠口头追踪。 |
| 跨项目可视性 | 15% | 负责人能否汇总风险、负载和逾期任务? | 只能逐个项目查看,组织层面还要手工做表。 |
| 自动化与集成 | 10% | 能否减少重复更新,并在正确节点通知正确的人? | 规则难维护,自动通知过多且没有行动价值。 |
| 权限、安全与治理 | 15% | 能否满足团队边界、敏感信息和审计要求? | 共享权限过粗,或管理员无法解释访问范围。 |
| 迁移与退出能力 | 10% | 能否导入历史数据,也能在未来完整导出? | 数据结构不可导出,附件或关联关系无法核验。 |
| 总拥有成本 | 10% | 订阅、实施、维护和培训成本是否可预估? | 只看账号单价,不计算管理员和流程维护人力。 |
权重不是行业标准,而是起始模板。比如安全合规要求高的团队,应提高权限与治理权重;以客户项目交付为主的团队,应提高跨项目可视性和资源协调权重。评分表的价值在于逼团队解释取舍,不在于制造一个看似精确的总分。
3. 评分必须有行为证据,不能只凭演示观感
建议采用五分制,但每一分都要绑定行为描述:一分代表关键场景无法完成;三分代表能完成但需要明显绕路;五分代表普通成员可以独立完成,且信息可追溯。没有证据的评分应标记为“待验证”,而不是由最熟悉软件的人凭印象填满。
试用时请不同角色分别完成任务:执行者创建并更新任务,项目负责人查看风险,管理员配置权限,接收方完成验收。若只有项目负责人参加试用,团队很可能高估管理报表的价值,同时低估日常录入和学习成本。
4. 用“任务闭环时间”替代单纯的完成数量
完成任务数受任务大小、拆分方式和团队工作类型影响,不适合单独评价工具效果。更有用的观察包括:从提出到责任确认的时间、从阻塞到被识别的时间、等待反馈的时长、返工比例、任务信息完整率,以及每周用于状态追问的时间。
这些指标同样不能脱离情境解读。周期下降可能是范围变小,也可能是验收标准降低;逾期减少可能是截止日期设得更宽松。因此,试点需同时记录任务类型、复杂度和工作量,并以过程指标解释结果,而不是拿一个数字宣布成功。

五、工具怎么选:按团队工作方式匹配,而不是追逐产品名气
1. 个人与小团队:轻量工具的优势是低摩擦
如果团队规模小、依赖关系少、任务大多由一个人从头做到尾,优先考虑快速创建、清晰提醒、简单列表和便捷移动端操作。Trello适合用看板表达简单流程;Todoist更偏个人和轻量待办管理;Notion可把文档与任务放在同一工作空间,但需要团队主动设计结构。
轻量方案的主要风险不是功能少,而是信息容易失去一致性。团队一旦开始维护多个重复看板、不同命名规则和个人自建字段,所谓灵活就会变成难以汇总。此阶段应控制模板数量,约定一个最小任务格式,并每月清理无人维护的空间。
2. 多职能项目团队:看板和工作管理工具要看交接表达力
市场与内容、产品与设计、运营与客户成功等团队,通常需要多个角色接力完成一项工作。Asana、ClickUp、Microsoft Planner等工具可作为候选方向,但实际能力、套餐限制和集成方式会随版本变化,采购前应查看当前官方文档并用试用环境验证。
这类团队要重点试验模板、表单入口、跨项目视图、工作负载、依赖和自动化。比如新需求能否通过统一入口进入队列,是否能自动带上业务背景,评审意见是否保留在关联任务中,项目负责人是否能区分“还没开始”和“等待外部输入”。
如果团队的工作主要由文档驱动,可考虑将知识库与任务管理结合;但要防止“文档里有状态、看板里也有状态”的双重维护。选型时明确每类信息的唯一来源:决策记录放哪里、执行状态在哪里更新、正式交付物如何归档。
3. 软件研发团队:确认需求、缺陷和发布之间的追溯
研发团队的任务通常不是孤立卡片。需求可能拆成多个开发项,开发项关联代码、构建、测试和发布;缺陷则需要复现步骤、影响版本、严重程度与验证结果。若工具只擅长展示进度,却不能连接这些对象,团队仍需手工汇总交付状态。
Jira和Linear常被纳入研发团队候选清单,适配程度需要结合现有代码托管、持续集成、测试流程和治理要求验证。若组织已有成熟工作方式,不要为了追求统一而一次性重构所有流程。应先确认哪些信息确实要统一,哪些保留在研发专用系统更合适。
对100人以上、业务线和项目并行较多的组织,可把PingCode纳入候选评估,重点检查需求到研发交付的关联、跨项目视图、权限治理和现有工具集成是否匹配。不能仅因组织规模较大就默认需要更重的平台,也不能把演示功能当作已适配企业流程的证明。
4. 大型组织:治理能力与团队体验必须同时过关
大型组织需要的不只是更多项目空间,还包括角色权限、数据边界、统一字段、跨团队报告、审计和管理员治理。平台能够支持统一管理,不代表所有团队都应该被强制放进同一张看板。局部流程相似时可以共享模板;差异明显时,应该统一关键指标而不是统一每个操作步骤。
我会要求候选平台以组织真实架构演示:一个成员跨两个项目工作,项目负责人只能管理本项目,部门管理员查看汇总数据,敏感项目对无关人员不可见。再验证离职、转岗、项目关闭和外部协作者加入时,权限是否能被安全地维护。
对大型组织而言,部署选择也需要放入风险评估。云端、专属环境或自托管方案各有成本与责任边界:数据控制、升级维护、备份恢复、可用性和技术支持都要写进评估,而不能只比较“数据在哪里”。
5. 用对比表先缩小范围,再做同场景试用
| 团队场景 | 优先工具类型 | 重点验证 | 不宜优先追求 |
|---|---|---|---|
| 个人或极小团队 | 轻量待办、简单看板 | 创建速度、提醒、移动端、个人视图 | 复杂审批和跨组织治理 |
| 跨职能项目组 | 工作管理或看板平台 | 模板、依赖、评审、跨项目汇总 | 没有明确收益的自动化规则 |
| 研发交付团队 | 研发任务与交付管理工具 | 需求、缺陷、测试、版本和发布追溯 | 只看板面美观或任务计数 |
| 100人以上组织 | 具备治理能力的工作管理平台 | 权限、审计、跨项目治理、迁移和退出 | 未经验证的一刀切流程统一 |
六、具体案例:用六周试点验证工具是否减少了交接损耗
1. 案例背景:把问题定义成可观察的协作事件
下面是一个情景模拟案例,数据用于说明试点设计,不是某家公司的真实业绩,也不是任何产品的效果承诺。假设一家约120人的软件公司,产品、研发、设计、测试分布在三个时区,过去用聊天、文档和多份表格追踪项目。
团队反馈集中在三个现象:负责人不清楚任务到底等待谁,跨时区提问后需要隔天才能继续,月底汇报还要人工重新整理状态。管理者起初想要更完整的仪表盘,但访谈后发现,最先要修复的是需求输入、阻塞升级和评审验收。
2. 试点范围:先选一个有代表性的流程,不做全员迁移

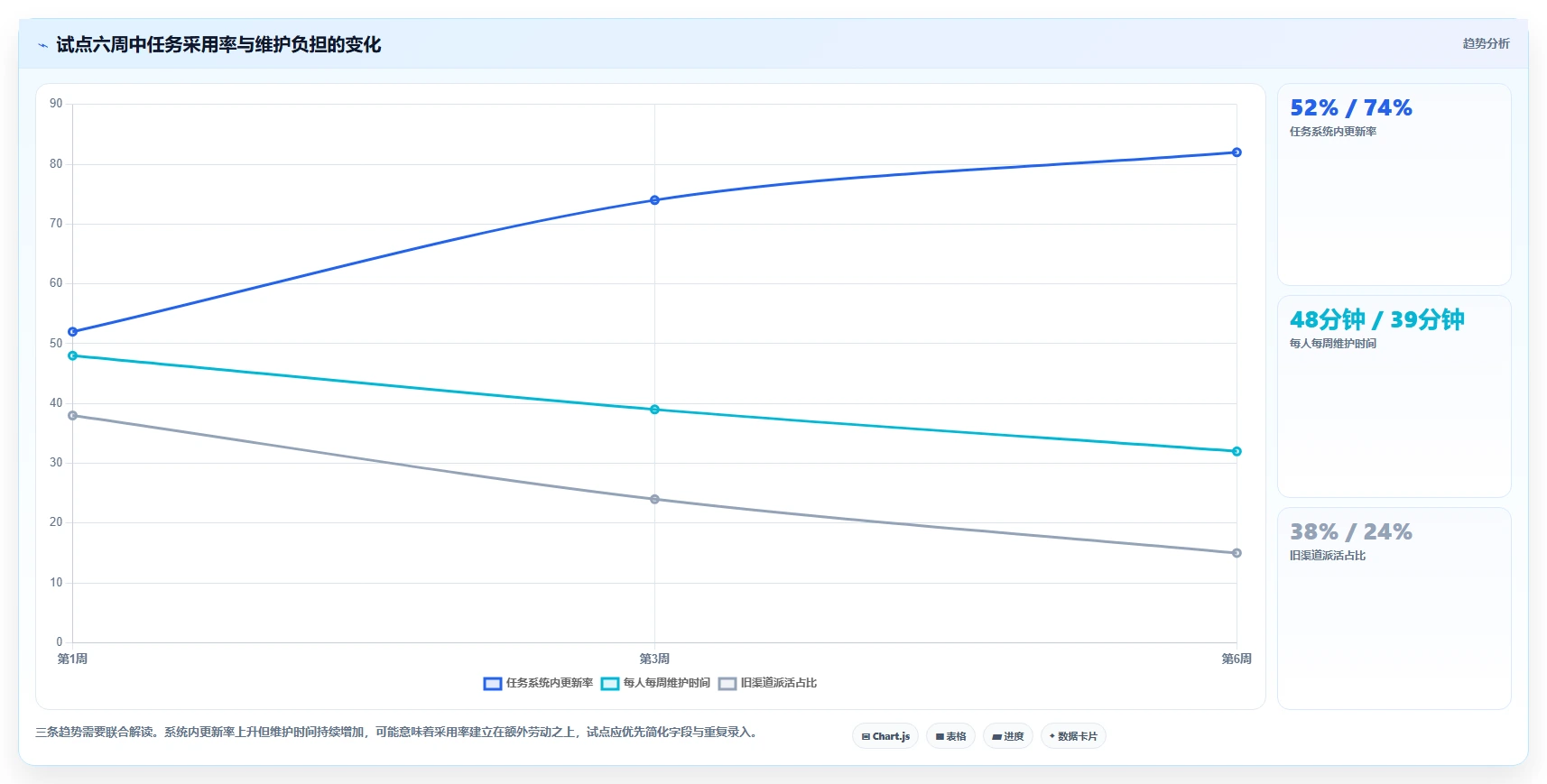

试点选择两个产品小组和一个共享测试团队,参与人员约30人,持续六周。第一周记录基线,第二周配置模板与状态,第三至第五周运行并每周回顾,第六周复核数据、访谈成员并决定是否扩大范围。
试点任务限定在一个相对完整的交付流程:需求提出、需求确认、开发、测试、评审、发布准备。暂时不迁移全部历史任务,也不要求所有部门同时换系统。这样做的好处是能够在有限范围内识别流程问题,避免把迁移噪声误认为工具效果。
3. 指标设计:同时看速度、质量和使用负担

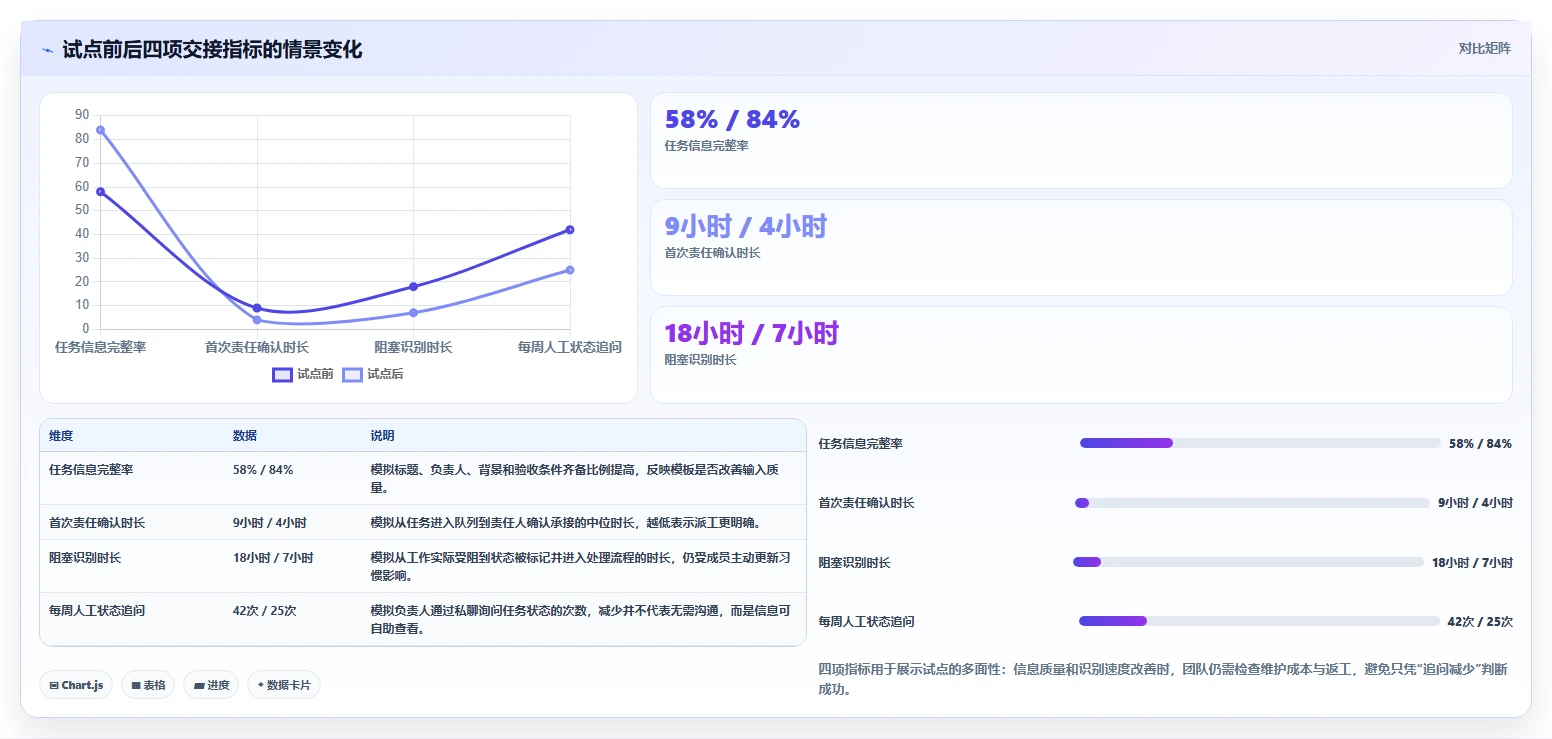

案例团队选了四类指标:任务信息完整率、首次责任确认时长、阻塞被识别时长、每周人工状态追问次数;同时观察验收返工率和成员每周维护任务所花时间。指标口径在试点前固定,例如“阻塞被识别”从任务进入阻塞状态或明确标记阻塞开始计算。
以下数据为模拟样本推演,假设两个组各自观察四周,并保持工作类型相近。它们展示的是如何分析结果,而不是宣称真实上线后一定达到相同比例。试点团队仍要检查需求量、任务复杂度和人员变动,避免把外部变化归功于工具。

4. 怎么读结果:改善不等于工具单独创造了改善
如果模拟中的任务信息完整率提升,可能是模板字段起作用,也可能是试点期间负责人更积极地辅导成员。因此应记录哪些规则发生变化、哪些培训实际完成,并在扩大范围后再次观察。没有因果对照的前后比较,只能支持“结果同时发生”,不能证明“工具独立导致结果”。
如果状态追问下降,但成员每周花更多时间更新任务,整体收益未必成立。可以进一步比较人工维护时间与追问节省时间,并访谈成员是否重复录入。若一个团队每周省下五小时询问,却新增八小时维护,流程就需要简化。
同样,如果任务周期缩短,却伴随更多返工,团队可能只是把任务更快地推到错误的完成状态。建议把返工率、验收一次通过率与周期一起看,至少覆盖速度、质量和使用负担三类结果。
5. 根据观察结果决定扩大、调整或停止
扩大试点的条件不应只是“大家觉得还不错”。我会要求核心场景能够稳定完成、关键数据有明确口径、管理员维护成本可承受、成员没有大量绕回旧渠道,并且安全与权限要求通过检查。
- 继续扩大:信息完整率提升,阻塞更早可见,任务维护时间没有明显增加,关键交付质量稳定。
- 先调整流程:工具操作基本顺畅,但成员对状态定义、负责人边界或验收方式理解不同。
- 调整候选工具:关键交接必须频繁依赖外部表格或手工复制,且无法通过合理配置解决。
- 暂停迁移:安全、数据导出、权限边界或系统稳定性未通过组织要求。
七、实施建议:让工具进入团队节奏,而不是额外制造工作
1. 从一个明确的“任务入口”开始
远程协作常见的问题是任务从多个渠道进入:会议纪要、聊天、邮件、客服工单和口头承诺。上线初期不必立即接入所有来源,但应先约定一个正式入口,以及谁负责把临时请求转成可执行任务。
任务入口要说明哪些内容必须补齐、什么情况可以先创建再补充、紧急事项如何升级。若成员只知道“所有事都填进系统”,却不知道如何处理突发问题,最终会形成系统外的影子队列。
2. 先统一少数状态,再逐步扩展
初期状态可从“待处理、进行中、等待、待验收、完成”开始,再根据真实瓶颈决定是否拆分。每个状态需要有进入条件和离开条件,例如“待验收”意味着执行者已提交结果且验收人明确,而不是任务快结束时临时挪过去。
每周检查长期停留在某状态的任务。如果“等待”里同时混着等客户、等决策和等技术依赖,才值得拆分阻塞类别。不要提前预测所有可能性,把流程设计成一张没人愿意维护的状态机。
3. 把自动化用在重复、确定、有责任人的动作上
适合自动化的动作通常有明确触发条件和接收者,例如负责人变更时通知新负责人、任务进入待验收时提醒验收人、截止日临近时向责任人发送一次提示。自动化的结果应可检查、可关闭,也应有清晰的责任人维护。
不适合自动化的,是优先级判断、复杂范围取舍和需要上下文的跨团队协调。把复杂判断包装成大量规则,既难以排错,也容易让成员忽略真正重要的通知。先手工运行两周,确认流程稳定,再把重复动作自动化。
4. 把周会从逐条报进度改为处理异常与决策
当任务状态能随时查看,周会就不应让每个人重复念一遍看板。可以在会前要求成员更新阻塞、风险和需要决策的问题;会上只讨论超期风险、跨团队依赖、优先级冲突和需要管理层介入的事项。
这样做并不是减少沟通,而是把同步时间留给不能异步解决的判断。会议记录中的决策再关联回任务,避免会后又出现“讨论过但没人知道谁负责”的新任务。
5. 指定流程负责人,但避免把系统维护变成单人瓶颈
试点需要一个业务流程负责人和一个工具管理员。前者维护工作约定、指标口径和模板内容;后者负责权限、配置、集成和账号管理。两种职责可以由同一人兼任,但需要明确区分,否则技术设置会替代业务判断。
至少安排一名备份管理员,并为核心配置保留简短说明。不要让所有字段、规则和权限只有一个人理解。负责人离职或转岗时,系统若无人能接手,团队会被迫重建流程。

八、不同情况下的行动建议与取舍
1. 如果团队只有几个人,先解决“任务容易丢”
选择简单待办或看板,先约定负责人、截止日期和完成定义。不要一开始追求跨部门仪表盘、复杂权限和全流程自动化。若成员连任务标题和责任人都不愿更新,问题通常不在工具功能不足,而在输入习惯和工作约定尚未建立。
此类团队应接受一个现实取舍:轻量工具能够快速上手,但未来跨项目汇总和治理能力可能不足。可以先保留清晰的命名规范和可导出数据,等协作复杂度真实上升后再升级,而不是提前为可能发生的规模化付出全部成本。
2. 如果团队常常等待别人回复,先修复交接协议
选择能表达负责人、依赖、阻塞、截止时间和验收信息的工具,同时约定异步请求的最低背景格式:要解决的问题、已经尝试的方案、需要谁做什么、最晚需要回复的时间。任务页面应该让接收者在不在线会议的情况下也能判断如何回应。
此时不一定需要更复杂的平台。若交接只发生在少数团队之间,简单看板加统一模板可能足够;若任务横跨多个部门、依赖和项目,就要额外比较跨项目视图、资源协调和权限边界。
3. 如果团队超过100人,重点核算治理与总拥有成本
先检查组织是否需要统一身份管理、精细权限、审计、跨项目报告、数据保留和支持自有流程的配置能力。将管理员投入、迁移人力、培训、系统集成和年度维护一并纳入预算。月度订阅低,不代表总成本低;功能齐全,也不代表管理成本可控。
对于中大型组织,可以把PingCode等面向较大团队的工作管理平台列入候选,但应以实际流程验证为准:是否能支持现有协作边界,关键对象能否追溯,成员使用是否自然,迁移与退出是否可控。工具定位只能帮助筛选,不能替代安全审查和试点结果。
4. 如果团队已在使用多个系统,先明确“谁是事实来源”
不必把所有工具合并到一个平台。研发工作项可能以研发系统为准,客户沟通以客户管理系统为准,正式文档以知识库为准。关键是界定每类信息的权威位置,并通过链接或集成减少重复复制。
如果一个字段在三个系统里都能修改,团队就必须知道谁有权更改、冲突时以哪个系统为准。若无法清楚回答,先整理数据边界和集成规则,再决定是否替换系统。强行统一界面但保留重复数据,只会把混乱移动到后台。
5. 如果成员对新系统抵触,先检查是否增加了无用劳动
抵触不一定是“员工不配合”。可能是任务已经在代码工具或客服系统记录一次,管理平台又要求再填一次;也可能是管理者使用看板追责,却不处理优先级频繁变更。访谈时要具体问:哪一步最浪费时间、什么信息没人看、哪些更新在现有系统已经完成。
如果工具上线后没有减少任何旧流程,却增加新的必填字段和会议,团队抵触是可预期结果。先删减字段、关闭无价值通知、整合重复入口,再评估是否需要额外培训。
6. 如果安全合规是硬约束,先做门槛审查再讨论体验
确认身份认证、角色权限、数据保留、导出与删除、备份恢复、审计记录、第三方集成和外部协作者管理。涉及敏感数据时,要求厂商提供当前适用的安全材料,并让内部安全、法务和采购共同审阅。
这一场景的取舍通常不是“安全还是好用”,而是要把安全要求翻译成可验证的配置与运营责任。例如采用某种部署方式后,升级、备份和故障响应责任可能转移到内部团队,必须评估组织是否具备持续维护能力。
九、最终检查清单:把选型决定落到下一步
1. 采购或扩大部署前的五项确认
- 问题已具体化:团队明确了要减少的等待、重复录入、信息遗漏或治理风险,而非只有笼统的“协作效率低”。
- 真实场景试过:候选工具跑过至少一条包含分派、阻塞、变更、评审和验收的完整任务链。
- 成本算完整:已估算订阅、实施、培训、迁移、维护和退出成本,并明确预算责任人。
- 数据和权限通过审查:账户管理、数据边界、导出能力和外部协作规则符合组织要求。
- 指标有基线:试点前记录了周期、等待、返工、状态追问或维护时间,避免上线后凭感觉评价。
2. 建议的30天选型行动
第1至5天,访谈执行者、负责人和接收方,整理近期真实协作摩擦;第6至10天,选择两到三款候选工具,设定门槛项与评分维度;第11至20天,用相同任务样本进行角色化试用;第21至25天,完成安全、数据、集成和成本检查;第26至30天,选一个小团队试点并确定复盘日期。
每一阶段都要留下一份可复用的记录:需求清单、试用任务、问题日志、评分依据、数据口径和最终取舍。这样即使第一次选择不理想,团队也能根据证据调整,而不是重新从产品宣传页开始比较。
3. 最重要的判断:工具是否减少了恢复上下文的成本
远程任务编辑器真正的价值,不是把每个人的工作排成整齐的卡片,而是让信息在异步交接中仍然完整:谁负责、为什么做、下一步是什么、什么会阻塞、怎样算完成。看板、自动化和报表都只是实现这一目标的手段。
我的建议是先拿十条真实任务,连续观察两周:每条任务要追问几次、等待多久、返工几次、成员花多少时间维护。再用同一批任务试跑候选工具。当团队能用证据说明新工具减少了哪一种协作损耗,而不是只说“界面更好看”,选型才真正完成。
参考资料与数据口径
文中引用的外部调查数据来自微软《2023 Work Trend Index Annual Report》。报告调查覆盖31个国家和地区、约31,000名员工;本文引用其关于专注时间与时间精力压力的调查结果,仅用于说明现代工作中的注意力与协作背景,不将其解释为任务管理软件的效果数据。
文中六周试点、瀑布图、漏斗图及其他量化示例均明确标注为情景模拟、建议基准或模拟样本推演,目的是展示如何构建试点指标与选型过程,不代表真实客户案例、市场平均值或产品实测结果。产品功能、套餐、部署与安全能力可能随时间变化,采购前应以厂商当前官方文档、合同和组织自身审查结果为准。
常见问题解答(FAQ)
1. 远程团队选任务编辑器,最应该优先看什么?
我在给远程团队筛选任务编辑器时,最纠结的是功能多和真正好用之间的取舍。团队成员分散在不同时区,如果编辑、评论、分派和状态更新都要多点几步,工具再强大也可能变成额外负担;我该怎么排优先级?
先别按功能数量排名,先找出团队每周反复发生的三件事:创建任务、补充上下文、推进状态。选型的关键不是编辑器能不能做所有事,而是这三条高频路径能否少跳转、少重复录入,并让异步接手的人看得懂。我建议用一套可复算的评分表,而不是凭演示时的流畅感拍板。
下面的权重适合需要跨时区协作的中小团队,可按实际情况调整: 评估项权重检查方式 创建与编辑效率25%完成一条任务从草稿到可执行的平均用时 异步上下文完整度25%接手者能否找到负责人、截止时间、验收条件和讨论记录 协作与变更可追溯20%检查评论、字段修改和版本记录是否容易定位 集成与迁移成本15%核对现有沟通、代码或日历流程是否需要重复录入 权限与管理15%测试访客、成员和管理员能否按需查看或修改 每项按1至5分打分,再乘以权重。
我的判断是:如果某工具编辑很快,却让接手者反复追问背景,它的真实成本不会体现在演示里,而会体现在群聊和等待时间里。
2. 任务编辑器的实时协作和版本记录,应该怎么实测?
我担心多人同时改一条任务时,描述被覆盖,或者评论和字段变化事后找不到。产品演示通常只展示顺畅的一面,我想知道在真实远程协作里,怎样设计一个短测试,才能看出同步和追溯是否可靠?
不要只让两个人同时打字测试。更有区分度的测试,是模拟真实的异步交接:一人修改验收条件,另一人在几分钟后更新负责人和截止时间,第三人从通知进入任务并确认自己看到的是最新内容。建议用6名成员、两种设备和一个工作周做小规模试点,准备20条真实但不敏感的任务。
至少覆盖同时编辑、断网后恢复、评论中提及成员、字段变更和权限受限五种场景;每次记录是否丢失内容、是否出现重复版本,以及恢复到正确状态需要几步。可以把结果分成三档:关键内容丢失或权限越界,直接列为阻断项;版本可找回但操作繁琐,记为高风险;无需人工核对且变更责任人清楚,才算通过。
不要把毫秒级同步当成唯一指标,远程团队更需要的是内容最终一致、变更有记录、出错后能恢复。特别要测断网恢复:先离线修改一段描述,再恢复网络,观察系统是自动合并、提示冲突,还是静默覆盖。静默覆盖比短暂延迟危险得多,因为团队可能直到交付前才发现任务要求已经变了。
3. 任务编辑器和完整项目管理工具有什么区别,团队什么时候需要升级?
我现在只想把任务写清楚、分配到人,不确定是否需要引入一整套项目管理平台。担心工具太轻会丢进度,也担心工具太重导致大家花时间维护字段;有没有可以观察的信号,帮助我判断边界?
任务编辑器解决的是单条工作的表达与更新,完整项目管理工具还要处理依赖、阶段、资源、权限和跨项目汇总。两者不是简单的高低级关系:如果团队主要靠一个负责人盯任务,轻量编辑往往够用;如果多个项目互相卡进度,缺少依赖关系就会让风险只能靠人脑记忆。我通常看三个信号:同一项工作需要在多个地方重复更新;
成员经常不知道任务被什么前置工作阻塞;负责人每周要手工拼接状态报告。若这些情况持续出现,而且已经影响交付,说明问题不只是编辑体验,而是协作关系没有被系统化表达。可以用一个简单边界测试:拿最近一个真实项目,检查能否从任务卡片回答谁负责、何时完成、如何验收;
再检查能否从项目视角回答关键依赖、当前阻塞和整体风险。如果前一组答不出来,先改善任务模板;如果后一组答不出来,再评估更完整的项目管理能力。不要为了“看起来规范”一开始就配置大量字段。每增加一个必填字段,都应说明它会支持哪个决策;如果没人会据此调整优先级、资源或风险处理方式,它大概率只是填表成本。
4. 怎样在不打断团队工作的情况下,判断一款任务编辑器值不值得采用?
我不想只靠试用期里几个人觉得界面顺手,就决定全员迁移。迁移之后还要处理旧任务、通知习惯和权限设置,我想要一个既能看出效率变化、又不会把团队拖进漫长测试的验证办法。
把试用做成有退出条件的小实验,而不是开放式体验。先选一个边界清楚、周期约两周的工作流,例如产品缺陷处理或内容审核;保留原流程作为参照,但约定新旧记录谁是最终版本,避免试用期间出现双重事实来源。
开始前记录三个基线:一条任务从提出到信息完整的中位用时、因上下文不足产生的追问次数、每周人工汇总状态所需时间。试用结束后用同样口径复测,并抽查任务内容质量。样本较小时不必宣称统计显著,重点是找出变化来自哪里。
可预先设定建议门槛:任务信息补齐用时下降约20%,状态汇总时间下降约25%,同时没有新增严重的权限或内容丢失问题,才进入更大范围试点。这些数值是便于决策的团队内部阈值,不是行业标准;若任务本身差异很大,应比较同类任务,而不是只比总平均值。
试点结束后,分别询问执行者和管理者:哪一步变快了,哪一步变麻烦了,哪些字段没人维护。若收益只出现在管理员报表里、却要求一线成员多做重复录入,就先改流程再推广。迁移的成功标准不是账号开通率,而是团队能否用更少的补充沟通完成同样的工作。
文章包含AI辅助创作:远程团队协作利器:2026年最佳任务编辑器工具选型指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/253465
读者评论
把任务信息完整度放在功能数量前面,这点很实用。我们跨时区协作时,最常见的延误确实是验收标准没写清,接手的人只能等回复。
文中的漏斗和等待时长明确标注为情景模拟,这个说明很重要,避免被误当成行业统计。试点时可以照着记录责任确认、阻塞和关闭环节的数据。
迁移成本容易被低估,尤其是附件、权限和重复任务清理。除了订阅费,建议也统计管理员配置和培训的人时,再比较不同工具的总成本。
