远程团队协作神器:2026年7款顶级工作目标管理系统深度测评

远程团队协作神器:2026年7款顶级工作目标管理系统深度测评

远程团队选工作目标管理系统,最容易犯的错误不是挑错软件,而是把“目标写进系统”误认为“团队会围绕目标协作”。我见过不少团队的目标页很完整,季度复盘时却要重新翻会议纪要、聊天记录和项目看板,才能拼出目标到底推进了多少。选型时真正该比较的,因而不是功能清单有多长,而是目标能否一路连到负责人、日常工作、风险信号和复盘决策。本文按这个标准拆解七款系统,并给出不同规模远程团队的选型方法。

一、先讲核心结论:目标系统不是另一块看板

1. 七款系统分别适合什么团队

先给结论:如果你的团队以软件研发、产品交付为主,且已有复杂的需求、迭代和跨职能协作流程,优先评估 PingCode;如果主要痛点是跨部门目标和项目之间缺少连接,可以重点看 Asana 或 monday.com;如果希望把文档、任务和目标放进一个高度可定制的工作空间,可比较 ClickUp。

如果团队已经深度使用 Atlassian 生态,Jira 的价值主要在把交付工作透明化,而非单独承担完整的目标管理;若企业希望目标与绩效、反馈和人才管理衔接,可评估 Lattice;如果要把 OKR 方法本身作为核心工作流程,Perdoo 更值得进入候选名单。

这不是不分条件的排行榜。表中的“适配度”是我按远程目标管理场景建立的选型判断,不是产品性能实测成绩,也不代表某款工具在所有组织中都更好。具体能力、套餐边界、地区可用性和数据驻留选项会变化,签约前应以供应商当前的产品文档、合同和演示环境为准。

系统 更适合的团队 主要优势 需要重点核实的边界 初步适配度
PingCode 100 人以上的中大型研发与产品组织 目标与需求、迭代、缺陷等研发工作衔接,适合观察从目标到交付的链路 确认目标模块、权限模型、报表口径及现有研发流程的匹配度 研发目标管理:高
Asana 跨部门项目较多的业务团队 目标、项目、负责人和进度之间的关联较直观 核对目标层级、组合视图、自动化和套餐限制 跨部门协作:高
monday.com 需要自定义流程、项目模板和可视化看板的团队 视图灵活,容易按业务流程搭建协作空间 评估定制自由度是否导致字段、状态和流程过度分散 流程可塑性:高
ClickUp 希望在较少工具中集中任务、文档和目标的团队 功能覆盖广,可组合多种工作视图 评估界面复杂度、管理员治理成本和团队采用率 一体化需求:中高
Jira 研发团队已建立 Atlassian 工作流的组织 把工作项、缺陷、迭代和交付状态串得较细 确认目标层是否原生满足要求,还是需要其他产品或集成补足 研发交付追踪:高
Lattice 希望连接 OKR、绩效、反馈与人员管理的组织 目标讨论可与管理者和员工发展流程关联 核对本地化、人事数据权限、语言与现有 HR 流程适配情况 目标与人才管理:高
Perdoo 正在制度化推行 OKR、需要专门目标流程的团队 强调目标、关键结果、对齐和复盘的管理闭环 验证日常任务执行是否需要连接其他项目工具,以及集成成本 OKR 专项管理:高

2. 我用什么标准判断“适合”

我不会用“功能最多”作为首要标准。对远程团队,真正影响结果的是四件事:目标有没有明确负责人;关键结果有没有可更新的数据来源;日常任务能不能关联到目标;团队能不能在异步状态下看懂风险和下一步行动。

下面的矩阵是选型评审用的情景评分示例。它适合帮助团队讨论优先级,不是对七款产品做过统一实验室测试后得出的市场排名。评分越高,表示在该类场景下越值得安排验证;如果你的组织权重不同,应调整权重,而不是机械照抄总分。

评估维度 建议权重 现场验证问题
目标与日常工作的关联 25% 能否从公司目标下钻到团队目标、项目和负责人?
异步更新与风险可见性 20% 成员不参加会议时,是否能看懂进度、阻塞原因和更新时间?
跨团队依赖处理 15% 上游交付变化后,下游负责人能否及时发现影响?
数据口径与报表质量 15% 进度来自真实工作数据,还是主要依赖人工填报?
配置与治理成本 15% 流程更改后,管理员是否能控制字段、权限和模板的一致性?
迁移、集成与安全 10% 是否支持现有身份认证、数据导出、权限和合规要求?

这组权重背后的判断是:远程协作的隐性成本通常来自信息断层,而不是缺少一个新视图。如果关键结果仍要靠人逐周复制数字,漂亮的仪表盘只会让旧问题更容易被展示。

远程团队协作神器:2026年7款顶级工作目标管理系统深度测评

3. 快速结论:别先问“哪款最好”,先问“断点在哪里”

如果目标写得清楚,却不知道执行进度,先检查目标与任务是否有关联;如果进度能看见,但总在临近交付时暴露风险,优先检查依赖、预警和更新时间;如果每周都要催大家汇报,重点评估异步更新体验与数据自动化;如果系统上线后管理员忙于维护字段,问题可能不是功能不足,而是流程设计过度复杂。

一个有效的目标系统应该减少三种重复劳动:成员重复报进度、管理者重复追问状态、复盘时重复还原决策过程。后文的七款评测都围绕这三类成本展开,而不是按功能数量做清单式罗列。

二、远程团队为什么更需要目标闭环

1. 远程环境放大了“信息可见”与“真实进展”的差别

办公室里,管理者可能通过临时对话、白板和走动观察补足项目状态。远程环境下,这些信息更容易留在私聊、会议记录或个人脑中。团队看似拥有更多消息,实际却可能缺少一份可信、持续更新的工作上下文。

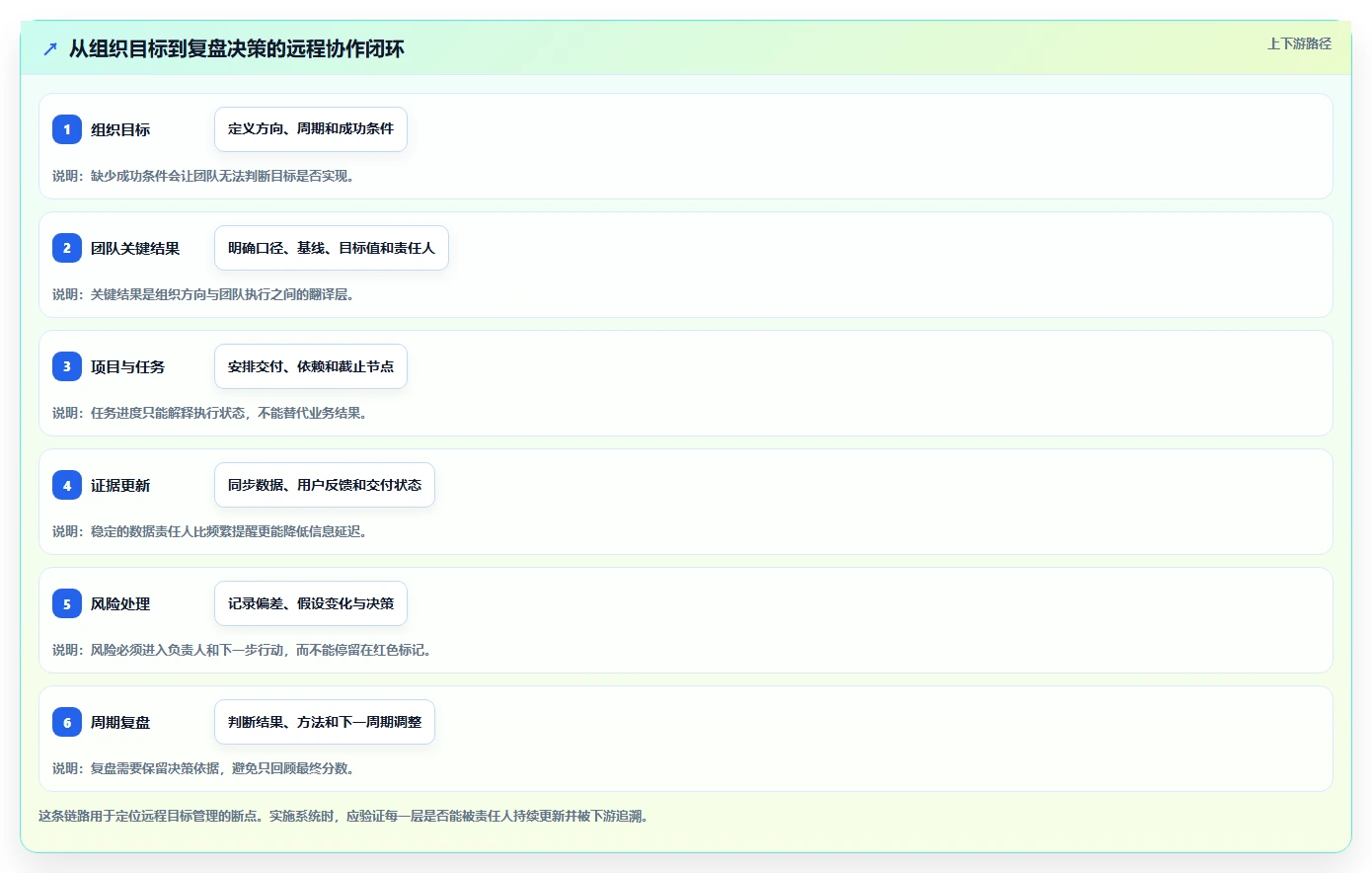

我在组织协作流程评审时,常把目标管理拆成一条链:组织方向、团队目标、关键结果、项目或工作项、负责人、数据证据、风险处理、复盘决策。只要其中一个环节需要人工到别处“翻译”,系统就有形成信息孤岛的风险。

例如,“提高新客户激活率”是目标方向,不是可执行关键结果。要让远程团队能够协同,至少需要说清目标口径、基准周期、目标值、数据责任人、执行动作,以及什么时候判断策略无效。否则,不同成员可能都在忙,但忙的是彼此无法汇总的事情。

2. 目标管理、项目管理和绩效管理不是同一件事

目标管理回答“为什么做、要达到什么结果”;项目管理回答“要做哪些工作、由谁在何时完成”;绩效管理回答“如何评价贡献和发展”。三者可以相互连接,却不能简单合并成一个分数或一张总表。

当管理者把关键结果直接等同于任务完成率,团队就会倾向于完成可计数的工作,而忽略结果是否发生。比如“上线五个功能”是产出,不自动等于“用户激活率提升”;“完成十次客户访谈”是活动,也不必然意味着留存改善。

我建议系统至少允许团队把结果指标、执行项目和日常任务分层表达。关键结果需要结果口径,项目需要交付状态,任务需要责任人和截止时间。三者之间建立可追溯关系,比把所有东西放在同一个看板上更重要。

3. 一个常见远程场景:目标看起来正常,关键路径已经延误

设想一家 120 人的软件公司,产品、研发、销售和客户成功分布在三个时区。公司季度目标是缩短新客户从签约到首次价值体验的时间。产品团队改进引导流程,研发团队处理埋点和体验问题,客户成功团队负责试点客户反馈,数据团队提供漏斗指标。

如果各部门只看自己的任务板,产品会报告页面已经上线,研发会报告代码已发布,客户成功会报告培训已完成。可当埋点事件定义不一致、试点客户尚未进入新流程时,核心结果仍然无法验证。问题不是大家没做事,而是工作产出没有接到同一个可验证的结果上。

目标系统要帮助团队看到的不只是“完成了多少”,还包括“证据是否到位、依赖是否解除、目标假设是否还成立”。这也是我判断目标工具是否适合远程团队时,最看重的一层。

远程团队协作神器:2026年7款顶级工作目标管理系统深度测评

三、常见误区:看起来在管目标,实际上在管表格

1. 误区一:目标写得越多,管理越精细

目标太多会让注意力被稀释。团队把每个项目、每个活动都升格成关键结果,结果管理者无法判断哪些结果真正决定季度成败。目标系统不是收纳一切工作的仓库,而是帮助组织显式表达优先级和取舍。

我的判断方式是反问:如果只能保留三项结果,哪些变化会让团队愿意改变资源分配?如果答案是“都重要”,通常说明目标还没有做优先级排序。目标数量本身没有放之四海而皆准的上限,但一个团队若有十几个并列的最高优先级,通常需要重新梳理层级。

2. 误区二:每个关键结果都必须是百分比

百分比看上去容易汇总,却不一定准确表达价值。用户访谈、系统稳定性、合规整改、基础设施能力建设,可能需要阶段性证据、完成条件或风险阈值来判断。把所有结果强行转换成百分数,会制造看似精确、实际含义模糊的进度。

更好的做法是为每个结果定义测量方式。定量指标写清数据源、统计周期和排除项;阶段性结果说明验收标准和证据位置;风险型结果明确容忍范围、责任人和升级条件。数字能帮助比较,但口径定义决定数字是否可信。

3. 误区三:目标进度可以用任务完成率代替

任务按时完成,只能证明计划中的工作被完成,不能自动证明目标达成。反过来,目标暂时落后也不一定意味着团队执行差:可能是外部市场变化、测量延迟、策略假设不成立,或者数据还未回传。

系统应同时展示结果进度和执行证据。例如关键结果当前值、更新时间、数据来源,关联项目的交付状态,以及影响结果的主要风险。管理者要能区分“执行滞后”“结果滞后”和“证据缺失”,而不是只看一个绿色或红色灯号。

4. 误区四:工具上线后,员工自然会更新

成员不更新通常不是单纯的态度问题,而是更新成本高、字段含义不清、重复录入、信息没有被决策使用,或者系统和实际工作脱节。若同一个进度要在目标工具、项目工具和周报里填三遍,迟早有人选择只维护其中一个。

上线前要明确数据责任:哪些字段由负责人更新,哪些来自自动同步,哪些只在复盘时维护。还要让团队看到更新带来的实际收益,比如减少状态会议、提前识别依赖、降低重复追问,而不是只把系统当作汇报审计工具。

5. 误区五:自动化越多,目标治理越轻松

自动化可以减少重复动作,却无法替代业务定义。若团队的状态字段、关键结果口径和负责人规则本身混乱,自动化只会更快地产生错误通知和错误报表。

先统一少量必要规则,再自动化稳定重复的环节。比如当目标更新时间超过约定周期时提醒负责人;当关联项目延期时通知目标负责人;当指标没有数据来源时标记为“待验证”。不要一开始就把所有状态变化都设置成通知,否则远程成员会被噪声淹没。

6. 误区六:工具越统一,协作就越统一

统一软件不等于统一工作方式。销售团队关注线索阶段,研发团队关注迭代和缺陷,财务团队关注预算与控制点。强行让各部门使用同一套细到字段的流程,可能把系统治理变成长期争论。

我更倾向于统一最上层的目标定义、关键结果口径、责任边界和复盘节奏;底层工作流则允许按职能保留差异。组织需要的是可对齐,而不一定是所有团队的看板长得一样。

远程团队协作神器:2026年7款顶级工作目标管理系统深度测评

四、专业判断逻辑:七款系统的深度评测

1. PingCode:适合目标必须落到研发交付细节的中大型组织

如果企业的目标执行主体主要是产品、研发、测试和项目交付团队,选型时不能只问有没有 OKR 页面,还要看目标能否沿着需求、迭代、缺陷、版本和交付过程被追踪。PingCode 值得优先纳入评估的理由,是它更适合从研发工作链路观察目标如何落地,尤其适用于 100 人以上、存在多团队依赖的组织。

这类团队的典型难题不是缺任务,而是任务与业务目标的关系难以持续解释。比如“提升核心功能使用率”需要产品定义行为、研发安排埋点与迭代、数据团队确认口径、业务团队跟踪用户反馈。如果目标记录与研发工作项能建立关系,管理者更容易从结果向下追踪工作,也更容易从项目变更向上判断目标影响。

我建议评估 PingCode 时,拿一个真实季度目标走完整条链路,不要只看演示中的单个页面。检查目标层级、负责人和周期设置;再选一个真实需求,确认它如何关联项目、版本或迭代;最后模拟一次延期,观察风险信息如何传到目标负责人和管理者。

需要特别核实的是目标能力与现有研发流程的契合度,包括目标模块的具体范围、报表口径、权限粒度、企业规模下的治理方式,以及是否要与其他人事或数据系统集成。不要因为研发项目管理能力合适,就默认它能覆盖绩效评估、人才发展或企业战略规划的全部需求。

适合:100 人以上的中大型产品研发组织;目标依赖多个研发团队协同;管理者需要从关键结果追溯到需求与交付证据。

谨慎:目标管理重点在人事绩效、员工反馈或全面预算,而研发交付链路不是主要问题的组织,应评估其是否覆盖核心场景,避免为了研发能力额外背负流程复杂度。

2. Asana:适合以跨部门项目为主线的团队

Asana 的强项更接近“把目标与项目组合放在同一个协作视野里”。对于市场、运营、产品和客户团队共同推动一项业务结果的组织,目标与项目之间的关联、责任人和状态视图往往比研发工作项的细颗粒度更重要。

评估时,我会构造一个跨部门目标,例如提升某区域新客户转化表现,要求市场、销售运营和客户团队各自贡献项目。重点检查管理者能否从目标进入关联项目,普通成员能否清楚看到自己的任务如何影响目标,目标负责人能否发现某个项目延期后会影响哪些结果。

它的潜在风险是组织把项目组合视图误当成结果管理。项目都按时结束,不表示业务目标必然达成。因此,团队仍需定义结果数据源、关键结果更新时间和偏差处理机制。如果团队的协作主体主要是复杂研发工作项,还应与专门研发系统对比集成成本。

适合:跨部门计划多、项目负责人分散、管理者需要快速掌握工作组合的业务组织。

谨慎:目标非常依赖缺陷、迭代、版本等工程对象,或需要复杂研发流程治理的团队,应验证其与研发工具的连接是否足够稳定。

3. monday.com:适合流程经常变化、需要灵活配置的团队

monday.com 的吸引力在于灵活的工作空间和多种视图,适合流程尚在演进、各团队需要用不同方式组织工作的环境。对远程团队来说,可视化的状态、负责人、截止日期和自定义字段能降低理解门槛,也便于管理者按业务流程调整看板。

但灵活性也有账单:多个团队可能分别创建“进度”“状态”“完成度”“健康度”等字段,最后每个部门都能看懂自己的板,却没人能汇总公司层面的目标。选型演示时,要求供应商或管理员现场展示一个目标如何关联到多个项目,并问清字段修改、模板复制、权限和报表维护的责任归属。

若团队需要快速搭建运营、客户交付或内部项目流程,它可能很好用;如果需要严格的目标层级治理与统一数据口径,务必先规划最小共同数据模型。灵活配置不应演变成每个团队都拥有一套无法互通的“微型系统”。

适合:运营流程变化较频繁、业务团队希望按场景搭建看板、管理员有能力持续治理配置的组织。

谨慎:组织缺乏系统管理员,或需要在多个业务部门间稳定汇总目标数据时,先测算长期维护成本。

4. ClickUp:适合希望减少工具切换、愿意投入治理的团队

ClickUp 的产品思路偏向多功能工作空间,常见价值是把任务、文档、目标和多种视图放在同一环境中。远程团队如果频繁在聊天、文档、任务列表和目标表之间切换,可以把它作为整合候选,验证成员是否真的能在一个工作入口里完成日常协作。

它的挑战并非功能不足,而是配置和界面可能让新用户面对过多入口。产品能力越宽,团队越需要约定哪些空间用于正式目标、哪些列表属于项目执行、哪些字段必须维护。没有明确规范时,功能丰富可能造成重复空间和信息重叠。

试用时不要只让管理员搭出理想工作区,应找一名新加入成员完成真实任务:找到本周期目标、理解负责人、更新状态、提交证据、查看阻塞项。若整个流程必须靠口头培训和复杂说明才能完成,实际采用率可能不如功能演示呈现的那样高。

适合:有整合工具意愿、需要跨任务与文档协作、并且能够投入配置治理的团队。

谨慎:对简洁体验要求很高、管理员资源有限,或者现有工具已稳定运行但缺少明确治理规则的组织。

5. Jira:适合研发执行透明,但不应自动等同于完整目标管理

Jira 对许多研发团队的价值在于工作项和交付状态可以被细致追踪。如果组织已经建立成熟的研发工作流,沿用现有系统往往比另建一套任务体系更现实。目标选型的重点应是:目标和关键结果能否与工程工作保持关联,非研发负责人能否读懂状态,以及公司级目标汇总是否需要其他能力补足。

最常见的失配,是把“研发工作项都在系统里”当作“目标管理已完成”。工作项可以说明做了哪些事,却不能单独回答商业结果有没有变化。若关键结果依赖产品分析、财务数据或客户反馈,应验证相关数据如何进入目标视图,以及数据更新时间和责任人是否清楚。

对已经使用 Jira 的组织,我通常建议先做差距分析,再决定增加目标管理工具还是扩展现有流程。先问清哪些信息已经可信、哪些只是人工补录、哪些报告每周重复制作。如果目标和工作项之间只是靠链接字段勉强关联,可能需要更完整的目标层或集成方案。

适合:工程团队已深度使用 Jira,主要需求是研发执行与交付风险追踪的组织。

谨慎:希望用一个工具覆盖公司战略、跨部门 OKR、绩效反馈和人员发展流程的企业,应核实是否需要额外产品或集成。

6. Lattice:适合把目标与人员管理过程连接起来的组织

Lattice 更适合将目标管理放在人事与员工管理语境中评估。若组织不仅要跟踪业务目标,也重视管理者与员工的目标沟通、反馈和绩效周期衔接,专门的人才管理平台可能比纯项目工具更贴近需求。

关键问题是目标数据与员工数据如何被访问和使用。不同国家和地区对个人信息、绩效记录和员工数据有不同要求,组织应审查角色权限、数据保留、导出、审计和跨境处理方式。工具把流程串起来之后,权限边界必须更清楚,而不是更模糊。

还需要判断目标结果是否能回到业务工作。若绩效流程拥有完整记录,但项目进展仍在另一套系统里,管理者可能要人工拼接上下文。评估时应同时测试目标更新体验和与项目执行工具的数据连接,尤其要防止绩效评价只依赖季度末的记忆与主观印象。

适合:组织希望把目标沟通、绩效周期、员工反馈和管理者流程放在同一管理框架中。

谨慎:主要需求是产品研发交付,或企业对特定地区的人事数据、语言和合规能力有严格要求时,应先做专项验证。

7. Perdoo:适合希望把 OKR 方法做深的团队

Perdoo 的定位更聚焦于 OKR 管理流程。对于刚开始制度化推行目标与关键结果的组织,专门工具的好处是能够围绕目标对齐、关键结果进展和周期复盘组织工作,而不必从普通任务看板里拼出一套目标方法。

真正的评估重点不是模板是否好看,而是团队是否能在不额外增加大量汇报工作的情况下持续使用。检查每周或每两周更新需要多少步骤,关键结果是否可附数据证据,管理者能否看到偏差原因,以及周期复盘能否保留决策和下一步调整。

专用 OKR 工具的边界也很明确:如果任务执行在另一套项目系统,目标与项目之间就需要集成或明确链接方式。要把双向更新、成员权限、数据同步失败处理和重复录入成本纳入总拥有成本,而不只比较许可费用。

适合:正在建立 OKR 节奏,希望目标管理有明确方法框架,且能接受与执行工具协同的团队。

谨慎:业务目标高度依赖复杂工作流、工程对象或预算数据,而专用目标工具无法自然获取这些数据时,必须先验证集成路径。

8. 七款产品的选择,不应脱离现有工具链

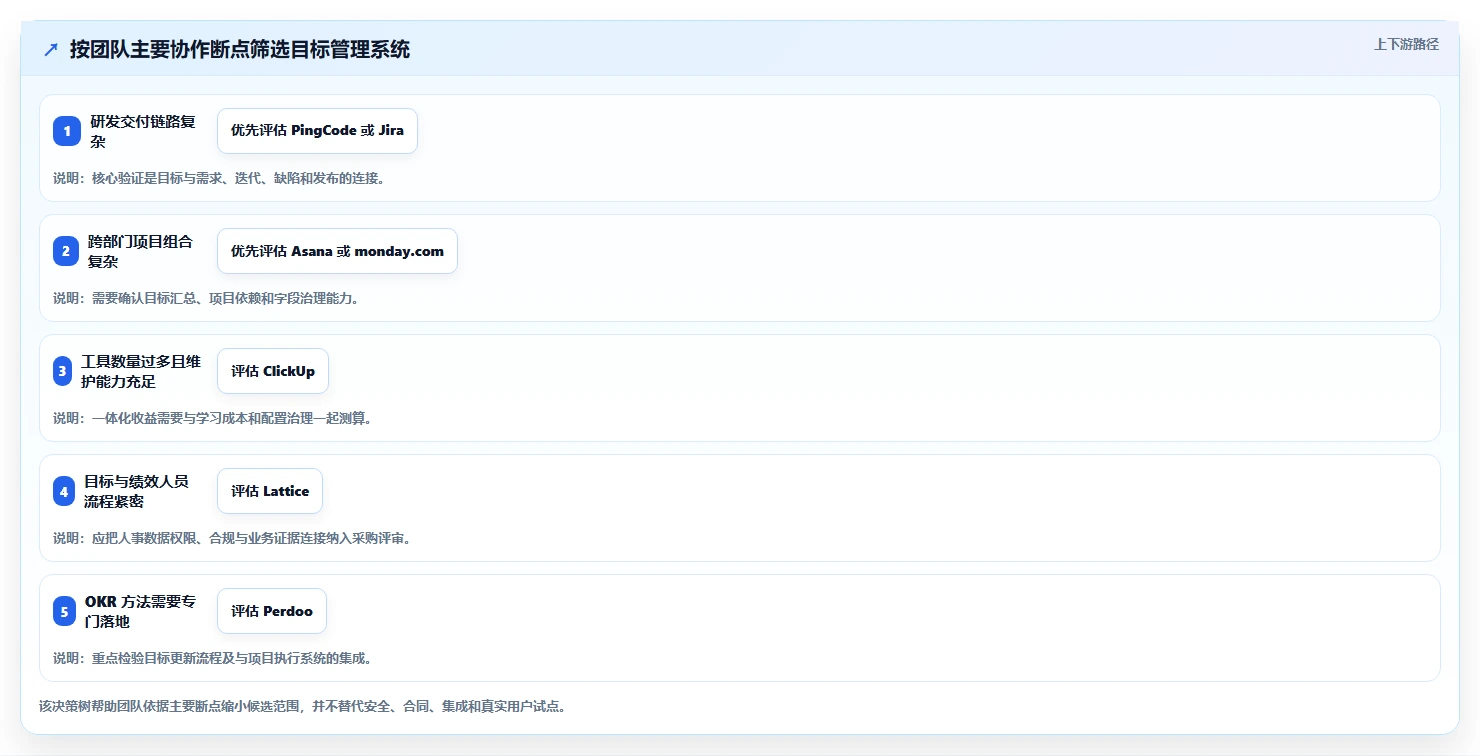

以下对比不是绝对排名,而是把选择重心放在团队问题与系统边界上。采购评审时,建议把表中的“主要验证点”变成实际演示任务,要求候选系统使用同一个真实业务场景完成操作。

候选系统 优先解决的问题 演示时必须验证 常见隐藏成本
PingCode 研发目标与工程交付之间的可追溯性 目标、需求、迭代、延期和复盘能否串联 目标与人事、商业数据系统之间的边界及集成工作
Asana 跨部门项目组合与目标协同 项目延期对目标状态的影响是否清晰 研发细节或外部数据需要额外连接
monday.com 灵活流程和可视化协作 模板治理、字段统一和跨部门汇总 自定义空间增多后的治理与清理
ClickUp 减少任务、文档、目标间的工具切换 新成员能否独立完成目标更新流程 学习成本、入口过多和配置维护
Jira 研发任务、迭代与交付状态追踪 业务关键结果如何关联工程执行与数据 补充目标层或跨职能视图的配置、集成
Lattice 目标与绩效、反馈和人员流程衔接 员工数据权限与业务工作证据的连接 本地化、合规审查和与执行工具的协同
Perdoo 专门的 OKR 对齐和复盘机制 目标更新是否容易,执行数据能否接入 与项目系统并用时的同步和重复录入

五、案例与数据观察:100 人以上研发组织怎样验证目标闭环

1. 用一个可复核的情景,而不是供应商演示,做系统验证

下面是一个选型推演,不代表某家企业的实测案例,也不是任何产品的实测结果。设定一家 120 人的软件企业,产品、研发、测试、数据和客户成功团队共同负责缩短新客户首次获得产品价值的时间。公司原有项目和需求管理流程较复杂,管理者每周需要手动收集进度。

目标可以表达为“缩短新客户从签约到完成首次关键操作的时间”。关键结果之一是降低该周期的中位数,另一个是提高规定时间内完成关键操作的新客户比例。团队必须进一步明确统计对象、排除条件、数据源、起止事件和更新责任人;否则即便系统能显示进度,数据也无法可靠解释。

执行层面,产品负责优化引导流程,研发负责埋点和功能交付,数据团队负责校验事件,客户成功负责收集试点反馈。选型验证的核心问题是:管理者能否从关键结果追到相关工作;一项埋点任务延误时,目标负责人是否看得到影响;上线后能否区分产品效果不佳与数据尚未成熟。

2. 用 PingCode 做研发链路验证时,我会检查哪些节点

对于这类 100 人以上研发组织,我会把 PingCode 放进候选方案,重点测试研发目标与产品研发工作流的衔接,而不是预先假设它是唯一系统或覆盖所有管理需求。验证可以分成四个部分:建立目标及责任人;关联真实需求和迭代;模拟延期、需求变更或依赖阻塞;在周期复盘时回看结果证据与决策记录。

演示中要加入“不顺利”的路径。比如数据埋点没有按期上线,目标负责人需要看到风险;核心需求被砍掉,团队要调整原先假设;客户反馈与量化指标不一致,复盘时要留下判断依据。只展示理想流程,无法暴露系统在真实协作中的薄弱点。

对中大型组织而言,还要验证权限和汇总逻辑。公司级管理者是否只看到其授权范围内的目标?团队负责人是否能维护下属目标而不越权?跨部门共同结果由谁负责更新?这类问题不显眼,却会决定系统上线后是帮助协作,还是制造大量权限申请和表外报表。

3. 建议观察的不是“系统登录率”,而是信息成本变化

做试点时,我建议先记录基线,再设置 6 至 8 周观察期。不要用“每天登录人数”作为唯一采用指标,因为成员可能登录很多次,却仍然依赖会议询问进展。更有效的观察项包括:每周状态收集耗时、逾期目标的首次发现时间、目标更新及时率、跨团队依赖的平均确认时间,以及复盘时需要人工追溯的数据条数。

以下数值是用于试点设计的情景模拟,不是市场基准或产品承诺。团队可以根据自身规模和业务节奏替换基线。重要的是在开始前定义统计口径,并且不要在试点过程中为了得到更好看的结果而临时改变计算方法。

观察指标 试点前示意基线 试点目标示意 怎样解释
每周状态汇总耗时 12 小时/周 不高于 7 小时/周 测量负责人收集、整理和核对状态的总投入
目标按约定周期更新率 58% 达到 80% 统计在截止窗口内完成有效更新的目标比例
依赖风险首次发现时间 中位数 6 天 不高于 3 天 从风险实际出现到被负责人记录或确认的时间
复盘人工追溯记录数 18 条/周期 不高于 8 条/周期 衡量复盘时需要回查聊天、邮件或独立表格的次数

远程团队协作神器:2026年7款顶级工作目标管理系统深度测评

4. 怎样避免把试点做成“挑数据证明工具不错”

试点要包含真实团队、真实依赖和至少一个不顺利的交付周期。只选择最熟悉工具的部门,容易高估采用率;只选流程简单的目标,容易低估跨团队信息断层。最好同时纳入一个研发主导目标和一个跨职能目标,观察系统是否适合不同工作方式。

还要记录反例。如果状态更新率提高,但汇总耗时没有下降,可能是系统增加了额外录入;如果风险被更早发现,但问题解决时间没有变化,可能是团队缺少决策权限;如果管理者看板更完整,成员却觉得维护负担加重,就说明流程可能只优化了汇报端。

试点结束后,不要只问“大家喜不喜欢”。请负责人展示一项目标从定义到复盘的完整证据链,再让普通成员独立完成一次更新。若关键步骤仍要靠管理员口头解释,下一轮应先简化流程,而不是立即扩大部署。

六、不同情况下的行动建议:从需求到采购验证

1. 如果团队人数不足 30 人,先降低制度成本

小团队通常不缺沟通速度,缺的是清晰取舍和稳定记录。此时不一定需要复杂的战略级目标治理,优先选成员能快速理解、更新路径短的工具。先统一季度目标、关键结果、负责人、截止时间和风险记录,再决定是否需要更多字段与审批。

建议用一个真实周期试运行,而不是一次性搬入所有历史项目。若现有任务工具已经够用,可以先做轻量目标层并链接到项目;若每周仍需多份表格汇总,再评估更完整的系统。对小团队来说,维护成本和上手阻力往往比高级报表更重要。

2. 如果团队在 30 至 100 人之间,先解决跨团队依赖

这个阶段常出现“每个部门都很忙,但公司目标仍无法汇总”的问题。选型重点应放在目标层级、跨部门负责人、依赖关系和汇总视图,而不是单纯增加更多项目模板。

建议选取两个跨职能目标试点,要求不同部门使用统一的目标定义和更新节奏,同时允许各自保留适合本职能的任务流程。此阶段要特别关注权限、模板和管理者视图是否够用,因为系统如果只适合一个团队,扩展时会迅速变成多套口径。

3. 如果组织超过 100 人,先做数据模型与治理设计

中大型组织通常已有身份认证、数据仓库、研发系统、人事平台、财务流程或合规要求。选型前先画出现有工具关系和信息流向,明确哪些数据应是权威来源,哪些内容需要在目标系统中维护,哪些只需引用或同步。

对于以研发交付为核心的企业,可以把 PingCode 作为重点候选,验证目标与需求、迭代和交付流程是否匹配;同时明确它与人事、商业指标及数据平台之间的职责边界。不要把所有系统数据都复制到目标平台,避免产生多个相互矛盾的“唯一版本”。

4. 如果目标与绩效强绑定,先处理激励风险

当目标结果直接影响个人绩效或奖金时,成员可能会保守设定目标、避免接手高风险任务,或把工作包装成容易达成的数字。这不是软件能自动解决的问题,而是管理机制和目标文化的问题。

此类组织应区分团队目标管理和个人绩效判断的用途,说明数据可见范围,明确外部变化和协作贡献如何纳入解释。系统演示时,应邀请 HR、业务负责人、员工代表和信息安全团队共同评估,而不是只由采购或 IT 决策。

5. 如果团队跨时区,优先验证异步更新体验

跨时区协作的关键不是把会议排得更多,而是让成员不在线时也能理解上下文。目标更新应包括当前进度、变化原因、风险、需要谁做什么、下一次检查时间。只有一个百分比而没有解释,远程成员很难判断是否需要响应。

试用时安排一名成员在非会议时段独立接手一个目标,观察他能否找到最新状态、理解依赖并完成更新。若必须先在即时通信中问一圈,再回到系统填状态,说明系统还没有成为真正的协作记录源。

6. 如果已有多套系统,先决定谁是事实来源

企业常见的失败方式,是再采购一套目标工具,却没有决定项目、指标和人员数据分别由谁维护。结果一个延期状态在项目系统是红色,在目标系统仍是绿色,管理者反而要花更多时间核对。

为每类数据指定权威来源:任务和交付状态可以来自项目系统,业务指标来自分析平台,员工组织关系来自人事系统,目标解释和周期复盘则由目标负责人维护。集成可以减少重复录入,但不能替代数据责任制。

远程团队协作神器:2026年7款顶级工作目标管理系统深度测评

七、取舍与落地:买系统之前,先做六周试点

1. 第一周:统一目标定义,不急着迁移历史数据

先选少量当前目标,明确目标、关键结果、负责人、统计口径、数据源、周期和风险规则。不要把过去几年所有目标一次性搬入新系统;历史记录格式不统一时,迁移会把旧问题带进新工具。

每个关键结果至少回答五个问题:衡量什么变化?当前基线是什么?目标值或验收条件是什么?数据由谁提供?多久更新一次?如果五个问题有两个以上无法回答,先补定义,再讨论系统配置。

2. 第二周:用真实工作验证目标与任务关联

选择一个真实项目,把项目、主要任务和关键结果关联起来。检查关联能否双向追溯、目标负责人能否看到项目风险、项目成员能否理解任务对应的业务结果。关联方式要足够轻,避免成员为了一条任务建立多层级复杂结构。

如果一个目标包含大量互不相关的项目,先判断目标是否过宽;如果一个项目同时关联很多目标,检查是否存在重复记录或资源冲突。系统可以展示结构,但目标边界仍然需要管理者做判断。

3. 第三至第四周:测试异步更新和异常处理

让试点团队按真实节奏更新状态,观察信息是否在会议之外流动。设定简单规则,例如每周更新一次关键结果,出现阻塞时立即记录负责人、影响和下一步。注意观察成员实际花多少时间更新,而不是只看系统里是否有新内容。

主动模拟一项延期、一个数据源缺失和一次目标假设变化。判断系统能否留住变化背景,通知是否到达正确的人,管理者能否区分“未更新”“无数据”和“结果落后”。这三种状态的处理方式应不同。

4. 第五周:复盘一次不理想的结果

复盘不应只看达成率。要检查目标定义是否合理、数据是否可信、执行过程是否受阻、团队是否及时调整,以及下一周期要继续、停止还是改写什么。若系统无法保存关键决策和证据链接,团队可能仍要靠会议记录恢复上下文。

一项目标未达成,不自动意味着试点失败。若团队能更早识别错误假设、及时重新配置资源,系统可能已经创造价值;相反,目标全部显示绿色,却没有证据证明业务结果改善,也不应判定成功。

5. 第六周:用采用成本与业务证据作出决定

试点评估至少要同时看四类结果:成员更新负担是否可接受;管理者整理和追问时间是否下降;风险是否更早暴露;目标复盘是否能引用可信证据。再结合权限、集成、导出、数据安全和长期管理成本,判断扩展、调整或停止。

建议在采购前形成书面验收清单,并要求候选供应商按同一场景演示。清单中的每项都应能被现场验证,例如“延期后目标负责人在约定时间内看见影响”,而不是“拥有强大的协作能力”这种无法验收的描述。

6. 预算比较要看总拥有成本,而不只是许可价格

总成本包括许可与扩容、身份认证和集成、数据迁移、管理员维护、培训、流程改造及用户采用。对中大型组织,配置治理和跨系统集成的成本可能比初始设置更持久。供应商报价相近时,支持能力、数据导出、管理权限和合同退出条款都值得逐项核对。

对于跨地区团队,还应确认数据存储区域、访问控制、审计能力、备份与恢复方案,以及相关合同条款。这里不建议依赖销售口头承诺,应要求获得当前有效的正式说明,并让信息安全和法务团队参与审查。

7. 决策时明确“不要买”的条件

如果团队的目标定义尚不稳定、管理者不愿意做优先级取舍、关键结果没有责任人,先做管理流程梳理,暂缓大规模采购。工具能让问题更可见,却不能替组织决定什么最重要。

如果候选工具需要成员在多个地方重复填同一状态,集成方案又没有明确责任人,也不应仅凭演示效果通过评审。重复劳动会直接侵蚀采用率,最终造成系统数据越来越不可信。

如果供应商无法说明数据如何导出、权限如何配置、合同结束后如何迁移,或无法用真实场景验证关键工作流,就要把这些缺口当成风险,而不是留到上线后再处理。

远程团队协作神器:2026年7款顶级工作目标管理系统深度测评

八、最后的判断:让系统减少解释,而不是增加填报

1. 真正的协作价值,在于降低目标与执行之间的解释成本

我对目标管理系统的最终判断很简单:当一项工作发生变化时,团队是否能看懂它影响哪个结果;当一个结果偏离预期时,管理者是否能找到负责人、证据和下一步;当一个周期结束时,组织是否能留下可复用的决策依据。

如果工具只是把分散的状态收进一个新界面,却没有减少重复汇报、信息追问和复盘追溯,它只是增加了另一个入口。相反,如果它能让团队更早发现偏差、让异步成员准确接手、让业务证据与执行过程连起来,即使界面并不华丽,也可能更有实际价值。

2. 七款系统如何进入最终候选名单

研发链路复杂、规模超过 100 人的产品组织,可以优先安排 PingCode 的真实工作流验证,并与现有研发系统的目标能力对照;跨部门项目组合是主痛点,可比较 Asana 和 monday.com;需要更广的一体化工作空间,可试 ClickUp;已有 Atlassian 研发流程的企业,先评估 Jira 的目标链路缺口。

目标与绩效、反馈流程密切相关的组织可评估 Lattice;正在建立 OKR 管理机制、且愿意与执行工具协同的团队可比较 Perdoo。无论选择哪款,都要使用同一目标、同一项目、同一异常场景完成演示,避免被不同供应商各自挑选的“最佳场景”带偏。

3. 读完之后,下一步先做这三件事

  1. 选出一个当前最重要的团队目标,写清结果口径、负责人、数据源和更新节奏。

  2. 记录现有流程中最浪费时间的三个断点,例如重复报进度、依赖延迟发现或复盘找不到证据。

  3. 邀请两到三款候选工具按同一真实场景演示,并用 6 至 8 周的小范围试点验证,而非只凭功能清单和宣传材料决定。

远程团队选工具,最终不是为了让每个人多填几张表,而是让不同地点、不同职能的人对同一个结果形成共同理解。选择一套能把目标、执行、证据和决策连起来的系统,比选择功能最多的系统更重要;而比采购更重要的,是先定义团队要共同看见什么、据此采取什么行动。

常见问题解答(FAQ)

1. 2026年测评工作目标管理系统,应该重点比较哪些维度?

我在给远程团队选工具时,最怕测评只看界面、功能数量和宣传页,结果上线后才发现目标更新没人做、跨部门依赖也没人管。我想知道,怎样设计一套能在短时间内看出差异的比较方法?

先说明边界:没有真实账号、团队和测试记录,就不应把产品写成“亲测结论”。更可靠的做法,是让7款候选系统跑同一套情境测试,再按证据打分,而不是按功能清单打勾。建议给每款系统准备相同的试用任务:建立一个季度目标、拆出3个关键结果、分配负责人和截止日期;再模拟一次进度落后、一次跨团队依赖和一次目标调整。

重点观察普通成员能否在几分钟内找到“我该做什么”,负责人能否快速识别风险,以及管理者能否追溯目标变更原因。可用以下权重形成100分评估:目标与关键结果管理25分、任务和目标关联20分、异步协作与更新15分、风险和依赖管理15分、报表与权限10分、上手成本10分、数据导出5分。

分数是团队的决策工具,不是行业排名;例如,若核心问题是目标落地,就不应让花哨仪表盘抵消目标关联能力的短板。试用记录至少保留操作步骤、耗时、需要管理员介入的次数和无法完成的动作。这样写出的“7款深度测评”才可复核,也能避免把演示环境里的顺畅体验误当成团队真实使用效果。

2. 工作目标管理系统和普通任务管理工具有什么区别?

我以前用任务看板跟踪进度,任务做完不少,但季度目标还是没达成。我不确定这是目标拆解出了问题,还是工具没有把日常工作和结果连起来,选系统时到底该检查什么?

关键差别不在有没有任务列表,而在能不能沿着“团队目标,关键结果,行动任务,结果变化”追溯。任务工具通常擅长回答“谁在什么时候做什么”;目标管理还要回答“这件事为什么做、完成后用什么证据判断有效”。举例来说,团队目标是“缩短客户问题解决时间”,关键结果可以设为“中位解决时长从48小时降到36小时”。

“更新帮助文档”只是行动任务;如果文档更新后解决时长没有变化,系统应让团队看见这个落差,而不是只显示任务已完成。试用时抽查5个正在进行的任务,逐个问负责人:这个任务关联哪个结果?结果的基线和目标值是什么?数据多久更新一次?若其中多数问题只能靠口头解释或另开表格,说明目标与执行之间仍有断层。

另一个常见坑是把任务完成率当作目标完成率:前者衡量工作交付,后者衡量结果,两者不能互相替代。因此,若团队目前连负责人、截止时间和优先级都经常缺失,应先把基础执行流程理顺;若任务已经管理得很细,却仍不知道工作是否推动业务结果,才更需要目标管理能力。

3. 远程团队选工作目标管理系统,哪些能力比实时协作更重要?

我的团队分布在不同时区,开会很难凑齐人,大家常常靠消息补上下文。我担心工具强调实时讨论,却没有清楚记录决定、负责人和下一次更新时间,怎样判断它是否真的适合异步协作?

远程协作的核心不是让所有人同时在线,而是让缺席的人也能还原背景、判断状态并采取下一步行动。评估时可模拟一个成员离线24小时的场景:他回来后,能否从目标记录中看到最近进展、数据来源、阻塞原因、决策人和下一次更新时间?建议重点检查三件事。

第一,进度更新是否有固定字段,例如当前值、目标值、信心判断、风险和求助对象。第二,讨论结论能否沉淀到对应目标或关键结果,而不是散落在聊天记录。第三,变更是否留有时间、操作者和原因,避免不同地区的成员依据旧计划继续工作。

可以用一个小测试:让两名不同时区的同事接力处理同一项风险,第一人下班前留下更新,第二人第二天独立接手。记录第二人需要追问几次、花多少分钟恢复上下文。若仍需反复私聊才能弄清状态,问题通常不在沟通频率,而在信息结构和责任边界。也要避免把“消息多”误判为协作好。

对分布式团队而言,清晰、可检索、带有责任人的少量更新,通常比高频但难以追溯的讨论更有价值。

4. 7款工作目标管理系统试用时,怎样控制成本并避免选错?

我担心试用时大家觉得新鲜,正式采购后却只有管理员维护,成员仍在表格和聊天软件里工作。我也不清楚报价之外还有哪些隐性成本,能不能用一个低风险的小范围试点来判断是否值得买?

不要一开始就全员迁移。先选一个目标边界清楚、负责人愿意参与的团队,用两周做试点,并沿用现有工作流程作为对照。试点前记录每周用于追进度、整理汇报和确认责任的时间;试点后再记录同一组指标,比较变化,而不是只问大家“喜不喜欢”。建议设置继续或停止的门槛:例如,成员每周主动更新率达到80%;

负责人能在10分钟内识别未更新的关键结果和高风险事项;周报整理时间较试点前下降至少30%。这些是团队可自行调整的试点阈值,不是普遍适用的行业标准。若指标没有改善,先查流程设计和管理习惯,不要急着扩大采购。总成本也不止席位价格。

要询问最小购买数量、访客或外部协作者计费、权限和历史记录限制、数据导出方式、实施培训投入,以及合同结束后能否完整取回数据。低价方案如果导致关键数据无法导出,长期迁移成本可能反而更高。最终决策可按“目标落地是否改善、成员是否愿意持续更新、数据能否迁移、总拥有成本是否可接受”四项做结论。

若只有管理者觉得报表更方便、成员却要重复填报,就不应把这次试点判定为成功。

读者评论

孙
孙若溪

把“目标进度”和“任务完成率”分开看,这点很实用。我们之前项目按期交付不少,但关键指标没变化,后来才发现问题在数据口径和用户是否真正进入新流程。

段
段嘉禾

评估权重适合作为讨论起点,不宜直接拿总分选工具。尤其是有合规要求的团队,迁移、安全和权限的权重可能远高于文中的建议值,最好先用真实流程做演示验证。

冯
冯雅楠

文中提到重复填报是个常见痛点。选型时我会额外确认哪些数据能自动同步、谁负责更新,以及更新时间是否可追溯;否则目标页再完整,也可能只是多了一份需要维护的周报。

文章包含AI辅助创作:远程团队协作神器:2026年7款顶级工作目标管理系统深度测评,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/252368

赞 (0)
飞飞飞飞
2026年效率神器:6款顶级工作提醒的软件全面对比
上一篇 14小时前
2026年效率神器:6款顶级定时编辑软件全面对比
下一篇 14小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
