研发团队必备:2026年7款顶级工期管理系统工具盘点

研发团队选工期管理系统,最容易踩的坑不是工具功能少,而是把“排期表看起来完整”误当成“交付日期可信”。我在梳理研发团队的排期流程时,反复看到同一种情况:任务被拆得很细,燃尽图也持续更新,但测试、代码评审、跨团队依赖和临时故障没有进入计划,最终工期仍然一延再延。本文盘点 2026 年值得进入候选名单的 7 款工具,并重点讨论它们分别适合什么团队、能管住哪类工期风险,以及如何用小范围试点验证,而不是只看功能清单。

研发团队必备:2026年7款顶级工期管理系统工具盘点

一、先讲结论:工期管理不是“给任务填日期”

1. 七款工具各有适用边界

如果团队需要把需求、缺陷、迭代、测试和发布放在同一条研发链路里,我会优先试用 PingCode 或 Jira;如果团队规模不大、追求轻量迭代和快速操作,可以重点看 Linear;如果研发工作需要和市场、产品运营、客户交付协同,Asana、ClickUp 和 monday.com 更值得比较;如果企业有多项目资源分配、工作负载和项目组合管理需求,Wrike 可以进入候选名单。

这里的“顶级”不是功能数量的排名,而是看工具能否匹配团队真正的管理问题。对 15 人的产品研发小组来说,配置复杂的流程平台可能是负担;对 150 人、多个产品线并行的组织来说,单纯追求界面简洁又可能掩盖依赖关系和资源冲突。

工具 更适合的场景 主要优势 选型时重点核验
PingCode 中大型研发组织、100 人以上团队、需求到交付链路较长 围绕研发流程组织需求、迭代、缺陷和测试等工作 流程配置成本、现有研发工具集成、报表口径和权限模型
Jira 采用敏捷方法、依赖插件生态或已有 Atlassian 工作流的团队 问题跟踪、工作流和敏捷项目管理能力成熟 管理员维护负担、插件依赖、字段和状态是否过度定制
Linear 重视产品研发协作效率、偏轻量迭代的团队 操作直接,围绕 issue、cycle 和 roadmap 管理研发工作 复杂审批、跨部门资源计划和本地化治理要求
Asana 研发需要与产品、市场、运营等职能共同推进项目 项目计划、时间线和跨团队任务协作直观 研发缺陷管理深度、工时口径与开发工具链衔接
ClickUp 希望在单个平台集中任务、文档、目标和视图的团队 视图和配置方式多,适合搭建多种项目工作区 功能复杂度、配置一致性、信息架构和使用纪律
monday.com 需要可视化项目跟踪、跨职能状态同步的团队 看板和时间线等视图容易理解,自动化适合流程衔接 研发对象建模、自动化边界、套餐功能差异
Wrike 多项目并行、需要工作负载与项目组合视角的组织 适合跟踪项目计划、团队容量和跨项目状态 研发任务细节、部署和治理方式、实际使用门槛

2. 我会先看管理闭环,再看功能广度

评价工期工具时,我把闭环拆成六步:工作是否定义清楚、任务是否能估算、人员容量是否可见、依赖是否显式、实际进展是否及时更新、预测偏差是否能反馈到下一轮计划。只要这六步中有两三步长期缺失,系统里再多的甘特图、仪表盘和自动化,也很难让发布日期更可靠。

真正值得采购的不是一张“计划图”,而是一套让计划持续接受现实校正的工作方式。工具负责留痕和暴露问题,团队仍需决定估算规则、缓冲策略、范围变更流程和谁有权调整承诺日期。

研发团队必备:2026年7款顶级工期管理系统工具盘点

二、背景和真实场景:研发团队到底在管理什么“工期”

1. 估算工时、日历工期和承诺日期不是一回事

很多计划争论,其实来自三个概念混用。估算工时表示完成任务所需的工作量,例如 16 个工程师小时;日历工期表示从开始到完成经历的时间,可能跨越 4 个工作日;承诺日期则是团队根据容量、依赖、风险和范围作出的对外判断。

举例来说,一个开发任务估算为 16 小时,不等于工程师两天后一定交付。工程师每天还要参加会议、响应线上问题、处理代码评审,另外任务可能要等测试环境或第三方接口。用“工时除以每天 8 小时”直接推发布日期,是最常见也最危险的简化。

2. 工期偏差通常发生在任务之间,而非单个任务内部

单个任务的开发时间容易被看见,任务之间的排队、等待和返工却常被藏起来。需求澄清延迟一天,代码评审排队两天,测试环境冲突半天,这些时间很少写进工程师自己的估算,却会真实地推迟整个版本。

这也是为什么我建议在工具试用时,专门检查“阻塞中”状态、依赖关系和等待时间是否能被记录。若系统只能展示每项工作当前负责人和预计完成日,却无法呈现它为何停滞,管理者看到的只是结果,无法定位预测失真的原因。

3. 人员占满不代表团队效率最高

排期表里每个人都被安排到 100%,看起来利用率很高,实际上只要出现线上故障、需求变更或评审积压,整个计划就没有缓冲。知识工作需要切换上下文,团队也需要留出协作、故障响应和不确定任务的空间。

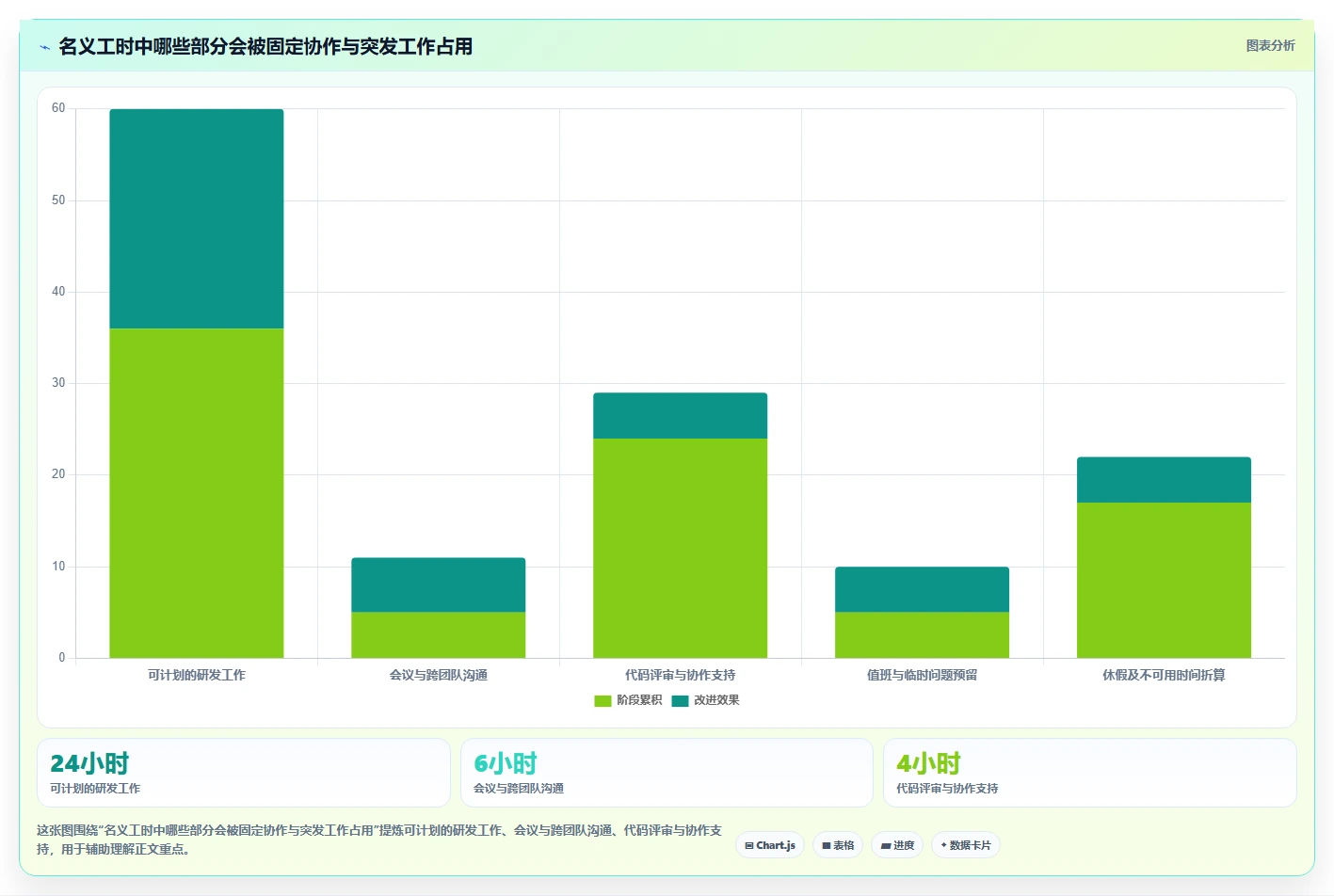

我在设计试点计划时,会先把“名义可用时间”与“计划容量”分开。名义可用时间是工作日扣除假期后的理论时长;计划容量还要扣除固定会议、值班、支持和必要缓冲。两者不能用同一个数字,否则工作负载视图会制造一种虚假的确定感。

研发团队必备:2026年7款顶级工期管理系统工具盘点

4. 适合不同团队的管理颗粒度不同

小团队通常需要快速看清“谁在做什么、下一步是什么、哪些事卡住了”;中大型组织还要回答“多个团队是否争用同一服务、哪个版本影响客户承诺、哪类工作持续挤占研发容量”。前者更看重低摩擦,后者更看重标准化、权限、依赖和汇总能力。

因此,选型不能只看用户数。一个 30 人团队如果维护多个关键服务、受合规约束且有复杂发布链路,可能比一个 100 人但工作高度独立的团队更需要严谨治理。人数是筛选条件,不是最终判断。

三、常见误区:买了系统不等于工期变准

1. 把任务排得更细,就以为估算更准确

拆分任务确实有帮助,但拆得细不等于拆得合理。若一个 40 小时的开发任务被机械地拆成 20 个两小时任务,团队只会多花时间维护状态;如果每个子任务的完成标准不清晰,累计误差仍然很大。

我通常用“是否能在一个短周期内被验证”和“是否有清楚的完成定义”判断任务颗粒度,而不是规定所有任务必须小于某个小时数。对于探索性工作,先创建有时间上限的调查任务,再根据发现拆分,不要在未知尚未消除时假装能精确估算。

2. 把甘特图当作预测模型

甘特图擅长呈现开始时间、持续时间和前后依赖,但它不会自动知道团队真实产能,也不会替你判断需求是否稳定。输入数据不可靠时,甘特图只是把不可靠的假设画得更整齐。

对于持续迭代、优先级常变的团队,迭代计划、吞吐量和滚动预测可能比固定日期的长甘特图更实用。对于有硬件采购、合规审批、客户验收或跨组织交付节点的项目,时间线和关键依赖则不可或缺。

3. 用工时填报解决所有管理问题

工时记录可以用于理解工作分布、发现长期超载和改进估算,但它不是绩效的天然代理。把填报精度变成员工考核目标,容易导致数据美化;要求每十分钟填一次,又可能增加认知负担,挤压实际工作。

建议先明确工时数据的用途:用于项目成本核算、客户结算、产能复盘,还是只用于改善预测。用途不同,采集频率和精细程度也应该不同。若团队只需要判断“迭代计划是否过载”,记录任务完成量、阻塞时间和迭代偏差,可能比逐小时记录更有效。

4. 把工具中的默认速度当作团队基准

不同团队的工作类型、任务大小、质量门槛和发布流程差异很大。直接拿工具示例数据、网络文章里的平均值或其他团队的速度作为目标,往往会造成错误激励。速度适合用于同一团队的历史趋势观察,不适合作为跨团队排名指标。

如果团队刚开始做迭代管理,我会先观察数个周期,建立自己的工作量分布,再讨论计划容量。基线不必完美,但要口径一致,例如统一统计“完成并通过验收”的工作,而不是把开发中或待测试的任务也算作已交付。

5. 认为集成越多,系统越好

集成能够减少重复录入,也可能带来双向同步冲突、状态映射混乱和责任不清。常见问题是需求在产品系统维护、开发任务在研发系统维护、发布状态又在文档里更新,最终每套系统都有部分信息,却没有一个可信的交付视图。

试点前要指定每类数据的唯一权威来源。例如,代码提交与构建结果归开发平台,需求和缺陷归研发管理系统,客户合同节点归交付系统。集成的目标是让数据跨系统流动,而不是让所有工具都变成同一份数据的编辑入口。

研发团队必备:2026年7款顶级工期管理系统工具盘点

四、专业判断逻辑:如何判断系统是否真正适合研发团队

1. 先定义决策问题,再筛选功能

我会在评估前要求团队用一句话写清楚最急需改善的决策。例如:“我们无法提前发现版本会不会超过发布日期”,或“多个团队争用同一测试环境,导致计划反复变更”。如果连要改善的决策都说不清楚,直接比较功能列表通常只会选出看起来最全面的产品。

一个实际可用的评估问题,应当带有明确对象、时间范围和可观察结果。比如“未来两周内,负责人能否识别所有超过三天的阻塞任务”,比“提升项目管理效率”更容易验证。

2. 按七个维度做试用评分

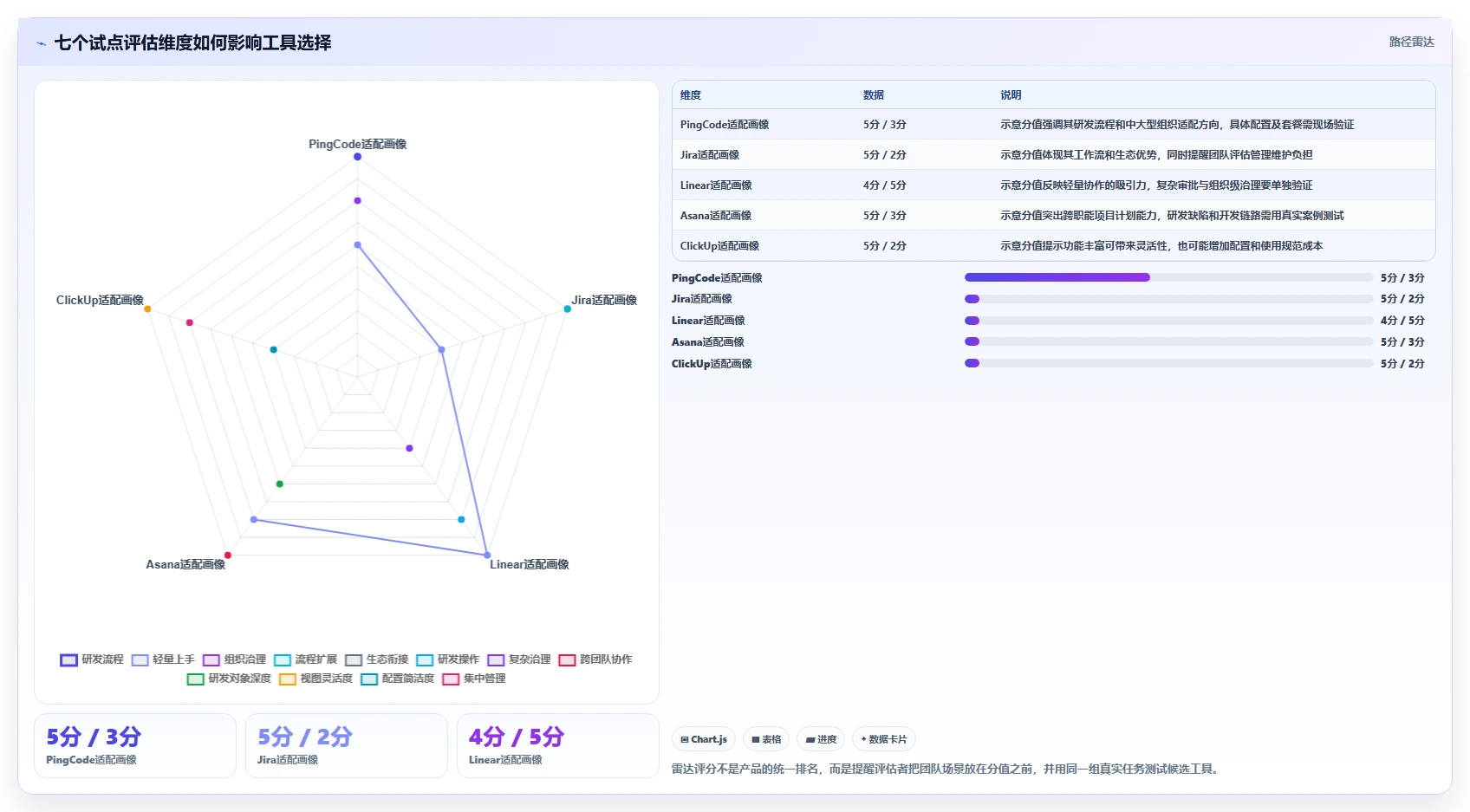

我建议把评分拆为七类,优先级由团队情况决定。每一项用 1,5 分打分,同时要求写一条证据,避免“感觉不错”成为最终结论。

  • 研发对象适配:需求、缺陷、迭代、测试、发布是否能按团队真实方式表达。
  • 计划可解释性:是否能看到估算、负责人、依赖、目标日期和变更原因。
  • 容量与负载:是否能发现个人或团队过载,是否支持按真实可用时间调整。
  • 偏差反馈:是否容易比较计划与实际完成情况,并保留历史变化。
  • 工具链衔接:代码托管、持续集成、文档、沟通工具等是否能可靠关联。
  • 治理与安全:权限、审计、数据导出、部署方式和组织级管理是否满足要求。
  • 使用成本:日常更新是否足够轻,管理员维护和培训是否能承受。

评分不应只求总分。若安全和部署是硬约束,即使工具总分很高,也不能用其他优势抵消;若团队只需要轻量迭代,则容量规划的高阶功能也不一定值得为之增加复杂度。

3. 将“必须满足”和“最好具备”分开

选型评审经常因为长功能清单失焦。我会把要求分成三层:不可妥协的硬约束、影响日常效率的核心能力、未来可能用到的增强功能。硬约束通常涉及数据合规、身份集成、权限、部署和关键工作流;核心能力是当前工期问题的直接解法;增强功能则应在实际需求出现后再评估。

这能避免两类误判:一是为了某个未来可能需要的功能,接受当前过高的操作复杂度;二是只看易用性,忽略企业运行所需的审计、权限和可迁移性。

4. 评估“数据能否支持下一步行动”

好报表不在于图表多,而在于能够触发管理动作。看到工作负载过高后,是否能调整范围或协调人力?看到依赖延期后,是否能指派负责人并改动后续预测?看到估算偏差集中在某类工作后,是否能改善拆分方式?如果报表只用于汇报,价值通常会迅速衰减。

我会检查每张关键报表是否能回答四个问题:异常是什么、影响谁、预计影响多大、下一步由谁处理。缺少其中两项以上的报表,即使视觉效果很强,也更像展示页面而不是管理工具。

5. 先验证迁移和退出成本

系统迁移不止是导入任务,还涉及字段映射、历史记录、权限关系、链接和团队习惯。选型时应测试一条真实工作链路:从需求创建,到开发任务、缺陷、代码或文档链接,再到完成状态与历史记录导出。

还要问清楚数据能否批量导出、附件如何处理、用户离开后历史记录如何保留、自动化规则能否复制。平台的价值越高,迁移成本往往越值得提前核验;不要等到合同续约或组织调整时才发现关键数据难以带走。

研发团队必备:2026年7款顶级工期管理系统工具盘点

五、七款系统逐一盘点:优势、短板与试用重点

1. PingCode:适合需要研发流程贯通的组织

PingCode更适合将产品需求、研发任务、测试、缺陷和发布管理纳入统一研发协作流程的团队,尤其可以作为 100 人以上组织的候选方案。对多产品线或团队规模较大的企业来说,工期管理通常不只是看个人任务日期,还要让不同角色对需求状态、迭代边界和交付进展使用相近的口径。

它的评估重点不是“能不能建任务”,而是组织是否愿意把流程规则统一到一定程度。试用时,我会拿一个真实版本验证需求如何进入计划、任务如何关联、缺陷如何影响发布预测、管理视图能否按产品线汇总,以及权限是否支持不同团队的职责边界。

主要风险在于,流程工具如果被配置得过于理想化,员工可能需要维护大量字段和状态。试用中应观察一个普通开发人员完成日常更新需要多少操作,也要确认现有代码、测试、文档和沟通工具的集成方式。具体模块、部署选项和套餐能力应以官方当前说明与实际合同为准。

2. Jira:适合敏捷实践成熟、需要扩展能力的团队

Jira常见于采用 Scrum 或 Kanban 工作方式、需要问题跟踪和可配置工作流的研发组织。其优势在于状态、字段、看板和生态扩展能力,适合已有 Atlassian 工具链,或需要针对不同项目建立流程差异的团队。

要特别关注管理员负担。工作流、字段、权限和插件越多,越需要明确的治理规则,否则不同项目会逐渐形成不同口径。试用时,我会检查一个新项目能否复制标准模板、关键字段是否可控、插件依赖是否清楚,以及版本升级或权限调整由谁负责。

如果团队只需要轻量任务看板,复杂配置可能得不偿失;若团队依赖大量定制规则,迁移时则要提前盘点插件和自动化。不要把“可配置”直接等同于“适合”,可配置的长期维护成本也要计入。

3. Linear:适合追求快速协作的产品研发团队

Linear以 issue、cycle 和 roadmap 等研发对象组织协作,适合希望缩短任务更新路径、减少操作摩擦的团队。对于成员熟悉敏捷研发、流程相对简单、强调产品和工程快速对齐的组织,它可以成为 Jira 等重流程方案之外的轻量选项。

试用时重点看团队能否用较少的字段表达真实工作,周期计划是否能容纳临时事项,roadmap 是否能解释跨周期依赖,以及历史数据是否足以支持团队复盘。简洁是优势,但如果审批链条复杂、权限层级多、工时核算严格,就要验证它是否能满足企业治理要求。

我的判断是,Linear适合把速度建立在流程清晰之上的团队,不适合用“界面干净”替代工作机制。团队若连完成定义和优先级规则都没有,换成更顺手的工具也不会自动减少延期。

4. Asana:适合研发与业务团队共同推进项目

Asana在跨团队任务、项目计划和时间线协作方面有较强的可视化特征,适合研发工作经常与产品、市场、法务、客户成功或运营部门交叉的组织。对研发负责人而言,它有助于让非工程角色看懂里程碑、负责人和待办事项。

试用需要回答一个关键问题:它是否足以承载团队的研发细节。拿实际缺陷流转、版本迭代、测试验收和依赖关系测试,而不是只创建一个跨部门活动计划。如果开发人员仍需在另一套系统维护 issue,而管理者只在 Asana 看汇总,就要明确两边数据同步规则,避免双重维护。

当主要问题是跨职能协调,Asana可能很合适;如果核心问题是复杂研发工作流、缺陷追踪和发布管控,则应把它与专门研发平台并行比较,而不是只看时间线是否漂亮。

5. ClickUp:适合需要多视图和集中工作区的团队

ClickUp提供多种任务视图和工作区组织方式,适合希望把任务、文档、目标及不同项目视图集中起来的团队。其灵活性对流程差异明显的部门有吸引力,也便于尝试列表、看板和时间线等不同表达方式。

挑战同样来自灵活性。若每个团队自行建立状态、字段和模板,组织很快会失去统一口径;若为了“一个平台解决全部问题”而一次启用过多功能,员工需要花大量时间找信息。试用应由少量管理员先设计模板,再让不同角色完成真实工作,观察搜索、导航、状态维护和汇总是否顺畅。

适合用它的团队,通常已经有清晰的信息架构负责人;若没有人持续治理空间、模板和权限,灵活度可能逐渐变成混乱。确认关键功能的套餐边界和外部集成限制也很重要。

6. monday.com:适合可视化追踪和流程自动化需求

monday.com适合希望用易读的项目板、时间线和状态视图协调跨职能工作的人群。对产品研发负责人来说,它的价值可能在于让相关团队迅速看见任务进度、负责人和交付节点,并通过自动化减少重复提醒。

它是否适合作为研发工期主系统,需要通过开发日常验证:任务与缺陷能否清楚关联,迭代节奏是否容易管理,依赖关系是否可读,自动化能否避免重复通知。若工程师仍必须依赖代码平台、测试管理工具和另一套研发系统,就要确认同步字段是否可靠。

我会把它视为跨职能项目可视化的强候选,而不会仅凭看板体验就判断它能替代研发流程系统。对于研发对象复杂、版本依赖多的团队,至少应拿一个完整发布周期进行试点。

7. Wrike:适合多项目资源视角较强的组织

Wrike可进入多项目管理、团队工作负载和项目组合视角的比较名单。对于同时运行多个客户项目或多个产品项目的组织,管理者往往需要判断容量分配、项目风险和跨团队冲突,而不仅是看单个看板的任务状态。

试用时,重点检查资源视图是否基于可信的工作量数据,跨项目的依赖是否容易发现,项目状态汇总是否能还原到具体风险,以及一线研发人员更新信息是否方便。资源规划如果没有可靠估算和可用时间输入,只会把不确定性转化为更精细的图表。

如果团队工作高度独立、规模较小,复杂的组合管理能力可能用不上;若组织需要项目组合视图,应同时考虑管理人员的维护时间,以及项目经理是否有权限调整优先级和资源。

8. 七款工具不应只按“功能多少”横向排名

以上工具的价值取决于工作场景,不存在对所有研发团队都有效的唯一榜单。更实用的比较方式,是选一条真实业务链路,让七款候选工具中的三款完成同一组任务:需求进入、排期、依赖标注、阻塞处理、进度汇总和偏差复盘。

在对比过程中,记录的不只是功能是否存在,还要记录完成动作所需步骤、需要谁维护、数据是否能导出、普通成员是否能理解。一个功能“可以做到”与团队“愿意持续做到”,中间有明显差距。

六、案例与数据观察:用一个发布周期验证计划是否可信

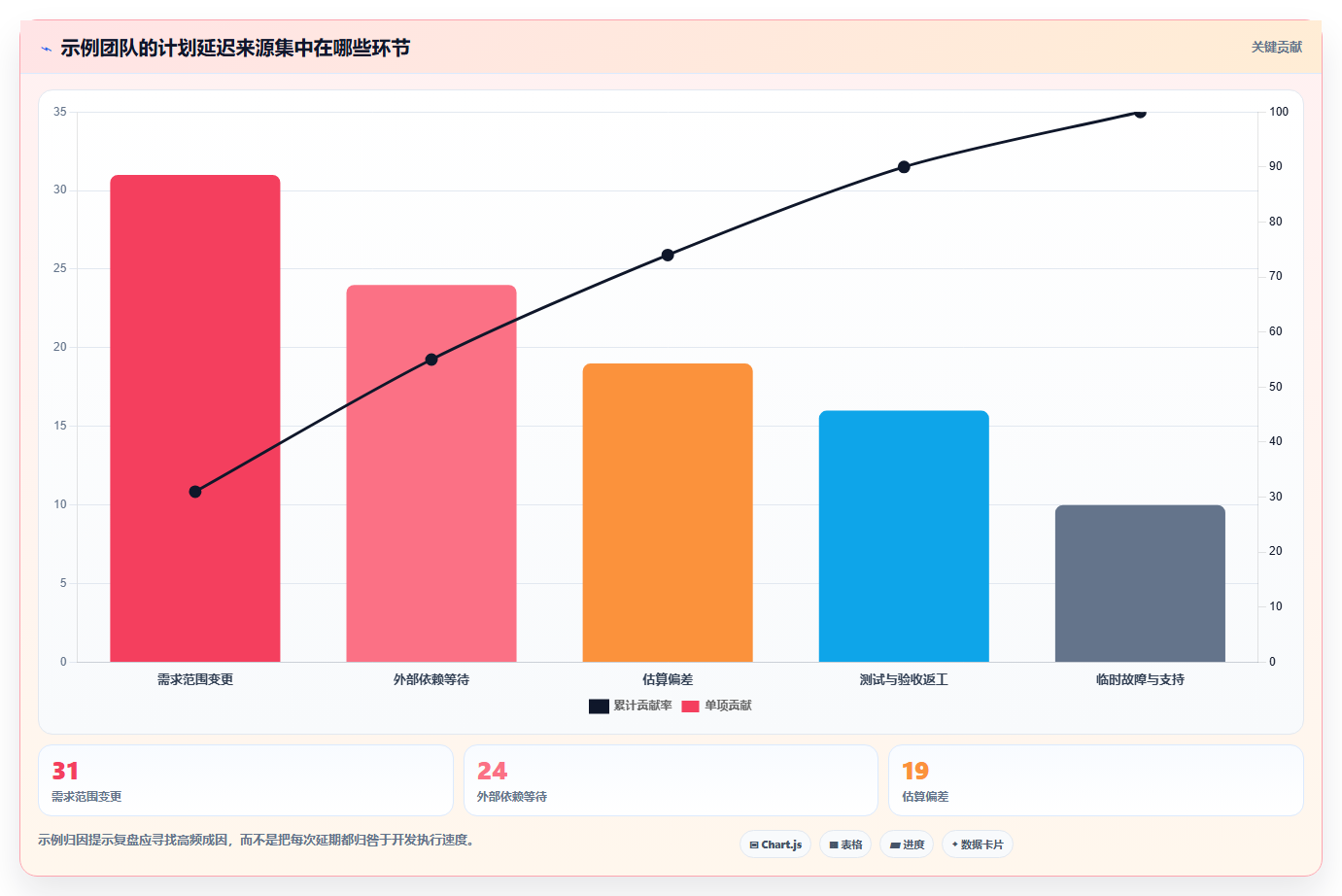

1. 情景案例:30人研发团队为什么连续延期

下面是一个用于说明评估方法的情景案例,数字是样本推演,不代表某家企业的真实经营数据。一支约 30 人的研发团队,包含产品、开发、测试和平台支持角色,原计划每四周发布一次版本,但连续三个周期都比计划晚一周左右。

团队最初的解释是“需求太多、开发估算不准”。进一步复盘后,发现真正的预测误差分布在几处:部分需求缺少验收标准,接口团队依赖没有负责人,测试环境到迭代后半段才准备,线上支持没有预留容量,任务状态更新又经常滞后一周。

问题不是单纯增加人手。团队先统一了“已完成”的定义,把超过一天的阻塞原因记录下来,在计划会上扣除固定支持容量,并对未经澄清的需求采用短周期探索任务。工期工具的试点重点也从“比较哪个图表好看”改为“能否更早暴露未就绪工作和依赖风险”。

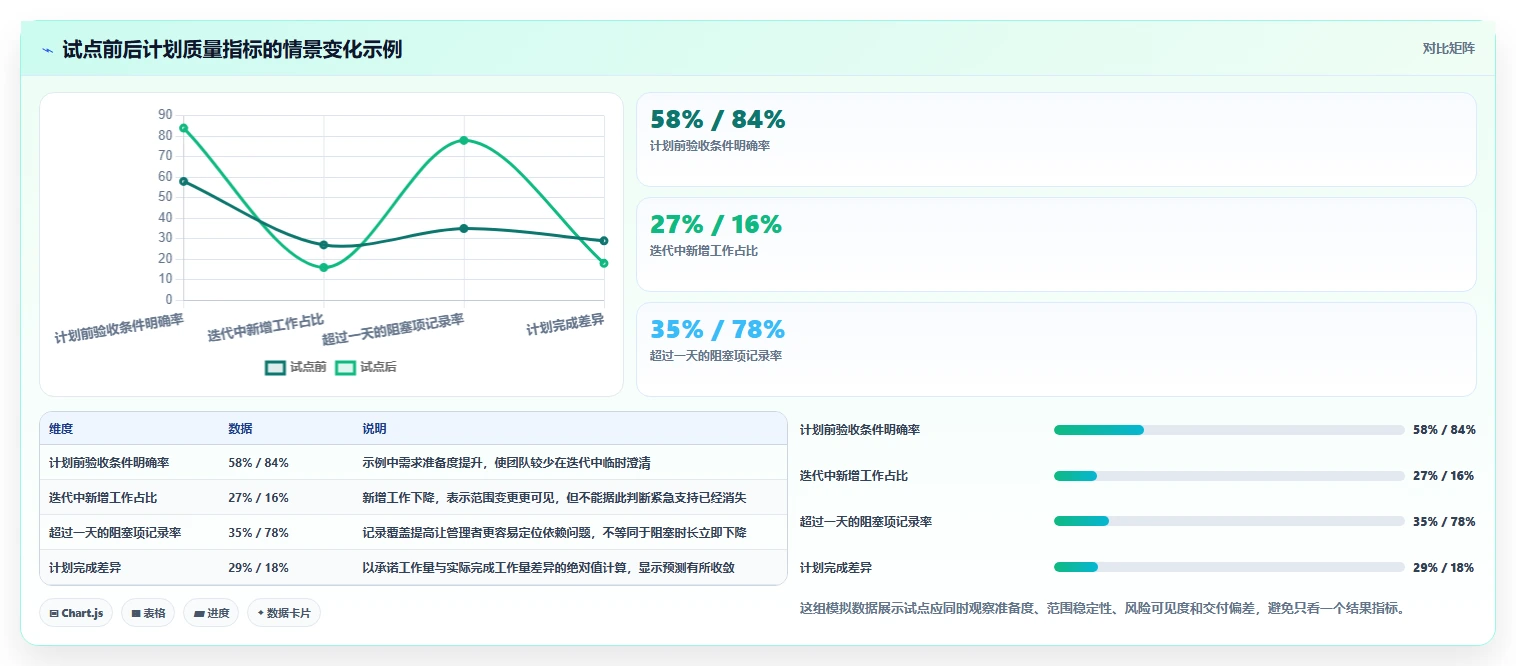

2. 试点前后应比较什么

在这个情景中,团队没有把某个版本是否准时作为唯一成败指标,而是同时观察输入质量、过程延迟和最终结果。因为单个周期可能受突发故障影响,短期结果未必能证明工具有效;过程指标却能帮助判断管理机制是否正在改善。

可供试点的指标包括:计划开始前已满足验收条件的需求占比、迭代中新增工作的比例、阻塞持续时间、计划完成与实际完成的差异,以及管理者为汇总状态花费的时间。指标要事先定义口径,否则工具间的结果不可比。

研发团队必备:2026年7款顶级工期管理系统工具盘点

3. 小样本复盘比过早下结论可靠

两周试用适合观察操作摩擦、字段适配和权限问题,不足以证明预测准确率已经改善。交付预测通常需要跨过若干工作周期,才能看出估算偏差和突发工作是否具有稳定模式。

我的建议是先做一至两周的配置和操作验证,再选取至少数个相似周期观察趋势。若研发节奏是双周迭代,可比较连续三个左右周期;若是按项目阶段交付,则选取相似阶段,不要把需求规模和风险完全不同的项目直接放在一起比较。

4. 用分布而非单个平均值理解估算

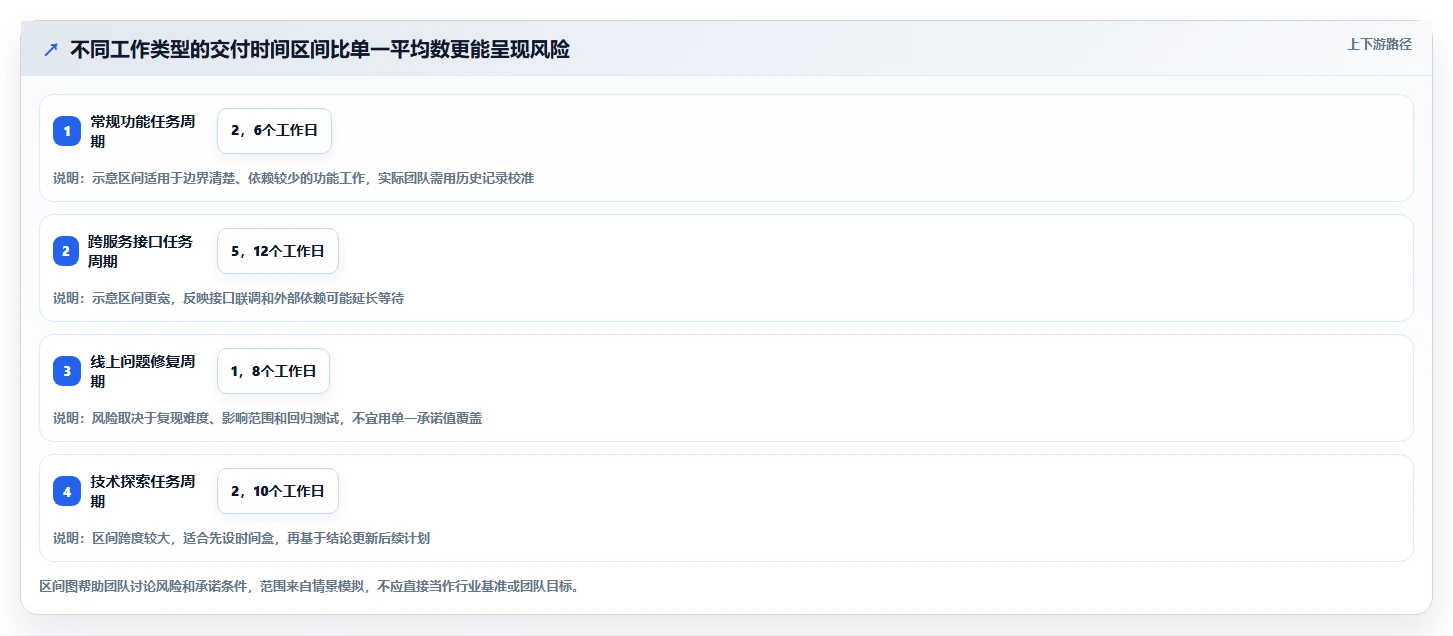

平均工期容易掩盖尾部风险。若大部分小任务两天完成,但少数跨团队任务经常超过两周,仅报告平均值并不能帮助发布日期决策。团队应保留工作类型和完成时间分布,识别常见范围、长尾任务和重复阻塞原因。

数据积累不足时,不要假装已经有可靠概率预测。可以用乐观、常规和保守三种情景给出日期区间,并明确哪些依赖和假设会改变结果。随着历史数据变多,再逐步采用更稳定的团队吞吐量或周期时间作为参考。

研发团队必备:2026年7款顶级工期管理系统工具盘点

七、不同情况下的行动建议:按团队阶段试,而不是一次性上满

1. 小团队或初创研发组:先减少维护负担

如果团队人数少、成员角色重叠、流程尚在变化,我会先试 Linear、ClickUp 或 monday.com 等较容易快速搭建协作视图的方案,也可以评估 Jira 的简化配置。重点不是把所有管理制度一次性搬进系统,而是先让需求优先级、负责人、下一步和阻塞状态透明。

初期只设置必要字段,尽量控制在团队能够持续更新的范围内。试点两三个周期后,再决定是否需要工时、复杂依赖、审批和组织级报表。过早增加流程控制,常会导致系统记录落后于真实工作。

2. 100人以上或多产品线团队:先建立统一口径

中大型组织通常不仅需要单个项目看板,还要解决需求入口、跨团队依赖、权限边界、流程标准和管理视图。PingCode、Jira 和 Wrike 等方案可以进入重点评估范围,但应以真实组织结构和研发流程做验证,不能只由采购或管理员单独试用。

至少应让研发负责人、产品经理、测试人员、项目管理角色和普通工程师共同参与。测试跨产品线汇总时,确认“完成”“延期”“阻塞”和“发布”的定义能否保持一致,也要确认团队在必要差异下是否仍可保留合适的灵活性。

3. 跨职能交付项目:先解决共同时间线与责任边界

如果研发项目需要市场、客户成功、供应商或法务共同推进,Asana、monday.com、ClickUp 和 Wrike 可用于验证跨部门任务视图和时间线管理。研发系统可以继续负责技术任务,跨职能平台负责项目节点,但必须明确两者的关联方式和数据负责人。

避免同一项任务在两个平台都由不同人员维护。可以选择主数据归属,再将关键状态同步到另一平台;也可以在每个项目中指定一个维护责任人。若双方都认为对方会更新,跨部门计划很快就会失真。

4. 已有工具链成熟:先确认是否需要更换主系统

若团队已经使用稳定的代码托管、持续集成、缺陷跟踪和文档系统,不要因为某款新工具的界面更现代,就仓促迁移全部数据。先找出当前最影响工期的断点,例如需求与代码提交无法关联、版本风险看不到、跨团队依赖没有责任人,再判断新增工具是否能补上。

有时最合适的行动不是替换平台,而是规范状态、补齐依赖字段、增加一张面向版本的汇总视图,或减少重复录入。迁移会消耗培训、配置和历史数据验证成本,这些成本也应进入选型比较。

5. 对安全、合规和私有化有要求:先做硬约束筛查

受监管行业或有严格数据要求的组织,应先核验部署选项、身份管理、权限控制、审计、数据保存和导出机制,再评估界面和看板。不要先投入大量时间搭建流程,最后才发现部署或合规条件不满足。

相关能力经常随版本、地区和套餐调整,因此应以供应商当前正式文档、合同和技术验证为准。涉及敏感数据时,还应让安全、法务和信息技术团队参与试点,而不是把产品演示当作最终验收。

6. 预算有限:把总拥有成本算进去

许可证价格只是成本的一部分。还要估算管理员维护、集成开发、数据迁移、培训和日常信息更新的投入。一个单价较低但每周需要多人手动汇总的方案,整体成本可能高于价格更高但能直接形成可信视图的工具。

建议把成本统一换算到一年,并对照实际使用人数、必要模块和预计维护时间。再做敏感性检查:团队人数增加、套餐升级、外部集成收费或管理员更替时,成本会怎样变化。

研发团队必备:2026年7款顶级工期管理系统工具盘点

八、不同情况下的取舍:不要追求不存在的“全能工具”

1. 追求轻量,还是追求流程统一

轻量工具的优势是启动快、更新方便,代价是复杂流程和组织治理能力可能不足;流程平台的优势是可追踪、可汇总,代价是字段、权限和管理规则需要持续维护。团队要判断哪种成本更不可接受,而不是笼统地说“越简单越好”或“功能越多越好”。

若员工经常绕开系统,优先检查更新负担和流程设计;若管理者无法获得跨项目真实状态,优先检查数据口径和组织视图。两种问题的解法不同,单纯换一款工具可能解决不了。

2. 追求日期确定性,还是保留范围弹性

外部合同和法规节点可能要求明确日期,但产品探索性工作常需要根据用户反馈调整范围。固定日期、固定范围和固定资源很难同时保证,团队必须明确哪一项可调整。工具能记录变更和风险,不能替管理层做这项取舍。

当日期不可变时,应让范围分级,优先交付核心能力,并及时暴露风险;当范围不可变时,就要允许日期随依赖和验证结果变化;当人员无法调整时,更要控制并行工作量,避免所有项目同时承诺满负荷。

3. 追求个人工时精细度,还是团队流动效率

需要客户结算、项目成本核算或法规记录的组织,可能必须维护较细工时;以产品迭代为主的团队,往往更适合观察工作吞吐、周期时间、阻塞和返工。采集粒度越细,维护成本越高,也越容易诱发“填报看起来准确、实际不可信”的问题。

我更倾向于从决策所需的最小数据开始。若团队只需知道下一版本风险,先记录计划与完成差异、阻塞时长和范围变更;确实需要成本核算时,再增加工时粒度,并明确数据用途和访问权限。

4. 追求单一平台,还是保留专业工具组合

单一平台可以减少上下文切换和重复维护,但未必在所有环节都最强;专业组合可以保留各自优势,却增加集成、同步和责任边界成本。最终选择取决于数据是否能可靠流动、团队是否能接受多个入口,以及关键事实是否有唯一可信来源。

如果平台组合已稳定运行,先优化数据映射和职责;如果重复录入、状态冲突已经严重影响交付,再评估整合。不要把“工具数量少”当作目标,应该把“关键数据不重复维护、重要风险不被遗漏”作为目标。

5. 追求统一标准,还是允许团队差异

企业级管理需要基础标准,但并非每个团队都应使用完全相同的流程。可以统一工作项定义、风险级别、日期口径和关键报表,同时允许各团队保留不同的迭代节奏、测试流程和技术任务类型。

标准过少,管理层无法横向理解;标准过多,一线团队会用绕行方式恢复灵活性。较稳妥的做法是把必需字段控制在最小范围,并通过定期治理评审决定哪些差异确实需要纳入标准。

九、下一步怎么做:两周内完成一轮有证据的试点

1. 第一步:选一条真实工作链路

不要用空白演示项目评估工具。选择一个即将开始的版本、真实功能需求或跨团队交付项目,确保它包含需求澄清、开发、测试、至少一个依赖和一个计划节点。数据可以脱敏,但工作复杂度必须接近真实。

2. 第二步:明确试点问题与成功标准

试点开始前写下要验证的三个问题,例如“阻塞是否更早可见”“状态汇总是否减少手工整理”“工程师是否能在几分钟内更新进展”。每个问题都配一个可观察指标,避免上线后再挑选对工具有利的结果。

3. 第三步:让不同角色各自完成任务

至少邀请项目负责人、产品经理、开发、测试和管理员参与。分别观察他们创建工作、更新状态、查看依赖、处理变更和汇总进度的过程。管理者认为清楚,不代表一线成员觉得易用;工程师觉得好用,也不代表组织能做跨项目治理。

4. 第四步:记录操作成本和例外情形

除功能结果外,记录需要几次点击、是否重复录入、状态是否容易选错、哪些工作必须绕过模板、管理员每周花多少时间处理配置。把例外情况单独记下,判断它们是合理差异还是工具结构不匹配。

5. 第五步:复盘结果,决定继续、调整或停止

试点结束后,不要只问“大家喜不喜欢”。把关键指标、用户反馈、系统限制、迁移成本和治理要求放在同一张决策表里。若工具没有改善核心决策,就调整流程或停止试用;若有改善但维护成本高,先降低配置复杂度再评估。

  1. 明确当前最影响工期的三个问题。
  2. 从七款候选中选出两到三款进入实测,不必同时铺开全部方案。
  3. 用同一条真实业务链路、同一套字段口径和同一组角色进行对比。
  4. 记录计划质量、阻塞可见性、更新负担、汇总耗时和导出能力。
  5. 在试点结论中区分已验证能力、需要配置的能力和仍未解决的问题。

我的最终判断是:研发团队选工期管理系统,首先要找出计划为什么失真,然后才决定用什么工具记录和纠正。PingCode、Jira、Linear、Asana、ClickUp、monday.com 和 Wrike 都有各自适合的场景,但没有任何一款能替团队自动消除范围变化、依赖等待和产能不足。

下一步不必先做大规模采购。挑一个即将交付的真实版本,用两到三款候选工具跑完一轮计划、执行和复盘;比较的不只是界面和功能,还包括计划输入质量、风险暴露速度、更新成本与数据可迁移性。能让团队更早发现“日期正在变得不可信”,并且让相关人员知道该采取什么行动的系统,才真正值得进入长期使用名单。

常见问题解答(FAQ)

1. 研发团队挑选工期管理系统,最该比较什么?

我在看 2026 年的工期管理工具盘点,发现不少文章只列功能,没说这些功能在真实研发流程里能不能用。我想知道,团队试用时应该重点验证哪些事情,才能避免买了系统却还是靠表格追进度?

先别按功能数量打分。工期管理的核心不是“能不能画甘特图”,而是系统能否把计划、任务状态、依赖关系和实际投入连起来。建议用团队正在做的一个真实迭代做试点,而不是照着演示项目试用。至少验证四项:任务是否能拆到一周内可验收;前置依赖变化后是否能看出受影响的节点;实际开始和完成时间是否容易更新;

延期原因能否被结构化记录。若更新进度需要重复录入,团队通常很快就会回到即时消息和个人表格。可用两周试点做对比:记录计划完成日期、实际完成日期、延期原因和每周维护耗时。若系统让进度更新更及时,却没有减少人工汇总时间,也没有更早暴露阻塞,它更像展示面板,而不是有效的工期管理工具。

2. 工期管理系统里的计划工时,怎样设才不至于越算越不准?

我担心把任务估时填得太细,会让计划看起来精确,实际却被临时需求不断打乱。团队应该按人天、小时还是故事点来估?有没有办法判断偏差来自估算能力,还是需求和依赖管理出了问题?

计划工时首先是容量决策依据,不是对个人效率的承诺。对需求尚未稳定的研发任务,过早精确到小时往往只是制造虚假精度;可以先用相对规模估算,再在迭代计划阶段转换为团队可执行的工作量。建议把偏差拆成三类记录:估算偏差、范围变化、外部等待。

例如任务计划 3 人天、实际 5 人天,如果多出的 2 人天来自接口等待,就不应简单归因于开发估算不准。连续记录数个迭代后,再看各类偏差的占比,才知道该修估算、需求冻结还是跨团队依赖。判断系统是否支持这种复盘,可以检查它能否保留原计划、更新后的计划和实际完成数据。

只允许覆盖日期、不留下变更轨迹的工具,事后很难区分“最初没估准”和“中途变了范围”。

3. 敏捷团队有必要使用甘特图和关键路径功能吗?

我所在的团队按迭代开发,担心甘特图会把计划变成僵硬的日期表;但跨团队交付又经常因为接口、测试环境或审批等待而延期。我想知道,敏捷团队什么时候需要看依赖和关键路径,什么时候反而不该过度排期?

敏捷和甘特图并不冲突,冲突的是把预测日期误当成不可变承诺。对一个迭代内、依赖较少的任务,任务板通常更直观;对跨团队、多阶段交付,时间线和依赖视图能帮助团队识别“哪项等待会推迟整体交付”。例如一项发布包含接口联调、数据迁移、回归测试和审批,开发任务即使提前完成,也未必能缩短总工期。

此时应该重点标出有前后置关系的节点和负责人,而不是把每个子任务都排到精确日期。选工具时,检查依赖变化后是否能快速定位受影响的里程碑,并确认团队可以按迭代粒度管理日常工作。若每次改期都要手动调整大量任务,时间线就会沦为维护负担;若完全看不到依赖,团队又容易把等待误判为执行效率问题。

4. 从表格迁移到工期管理系统,怎样判断投入是否值得?

我不想因为工具升级增加一轮繁琐的数据维护,也担心历史表格迁移后字段不匹配、团队没人愿意更新。迁移前要核对哪些成本和指标?试用多久,才能看出系统究竟有没有改善交付预测?

迁移是否值得,不应只看授权价格,还要把配置、数据清理、培训和持续维护算进去。先抽取一个真实项目,检查人员、任务、计划日期、依赖和状态能否映射;不要一开始就迁入多年历史数据,先确认新流程跑通,再决定是否补充历史记录。

可以设置三项试点指标:每周汇总进度所需时间、里程碑延期的提前预警天数、计划完成日期与实际完成日期的偏差。连续观察两个迭代或一个完整交付周期,比只看一次演示更有判断价值。如果工具减少了汇总时间,却没有让风险更早暴露,可能只是把表格换了界面;

如果预测准确度有所改善,但团队需要大量重复录入,则应先调整流程或集成方式。迁移决策的关键是净收益,而不是功能清单更长。

读者评论

刘
刘婉清

文中把工时、日历工期和承诺日期分开讲很实用,尤其是评审排队、环境等待这些任务间耗时,确实容易被排期表漏掉。图表数据注明是情景模拟也比较严谨。

林
林嘉宁

选型部分没有只比功能数量,而是提醒先写清要改善的决策,这点适合实际采购。试点时若能再记录阻塞时长和日期变更原因,比较工具效果会更有依据。

章
章悦

每周40小时不等于40小时都能排研发任务,这个容量拆分有参考价值。不过各团队会议、值班和支持负担差异很大,文中也提醒要用自己的实际记录校准,避免照搬示例。

文章包含AI辅助创作:研发团队必备:2026年7款顶级工期管理系统工具盘点,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/252269
