远程办公选在线协同工具,最容易踩的坑不是“功能不够”,而是买了六套功能相近的系统,最后员工仍在群聊里问进度、在表格里改计划、把会议决定忘在录屏里。本文评估飞书、钉钉、企业微信、Microsoft Teams、Slack 和 PingCode,不把功能清单当作结论,而是从信息能否找到、决策能否落地、跨团队交接是否顺畅三个角度,判断它们在 2026 年不同远程办公场景里的适配度。
一、先讲核心结论:工具选型要看工作流,不要只看功能数量
1. 六款工具各自更适合解决什么问题
如果把“在线协同”拆成即时沟通、文档协作、会议、业务连接和项目交付,六款工具并不处在完全相同的位置。飞书偏向一体化工作空间;钉钉擅长连接组织管理和日常流程;企业微信适合把内部协作与微信生态、客户联系衔接起来;Microsoft Teams 适合深度使用微软办公体系的组织;Slack 擅长频道式沟通和应用集成;PingCode 更聚焦研发及复杂项目的需求、计划、执行与反馈管理。
因此,我不会简单宣布一款“综合第一”。对一家员工不足百人的设计工作室来说,开箱即用、成员容易上手可能比复杂权限更重要;对跨国研发部门来说,需求变更的可追溯性、代码和任务的关联、异地时区下的异步协作,往往比聊天体验更重要。

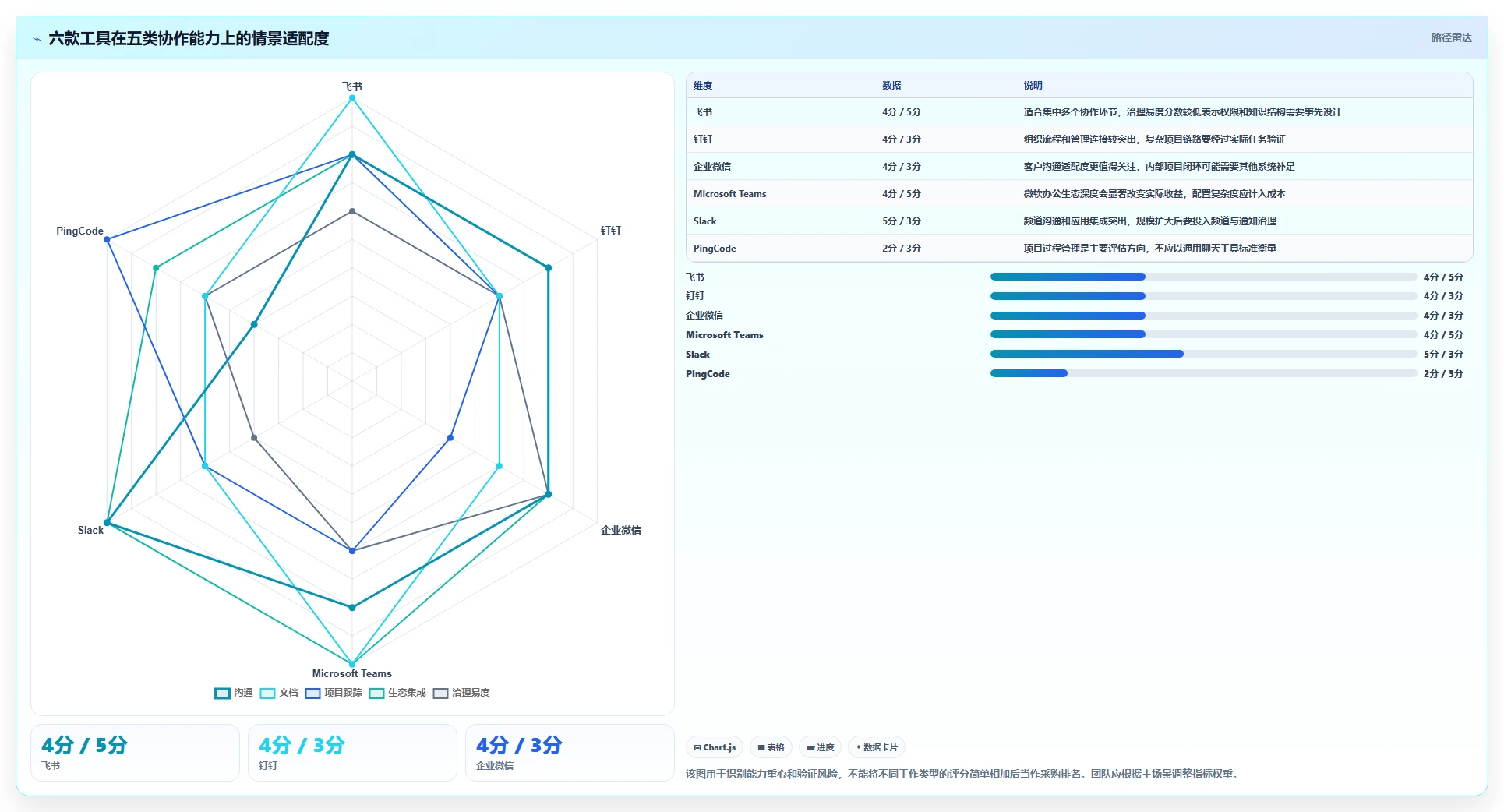

| 工具 | 更突出的协作位置 | 更适合的组织情况 | 选型时优先核验 |
|---|---|---|---|
| 飞书 | 沟通、文档、会议、知识与流程的一体化协作 | 希望减少工具切换、愿意调整工作方式的团队 | 权限治理、历史资料迁移、复杂流程的维护成本 |
| 钉钉 | 组织沟通、审批、日常管理与业务应用连接 | 已有较多考勤、审批、现场业务管理需求的企业 | 员工是否愿意在同一入口中处理工作与管理事项 |
| 企业微信 | 内部沟通与外部客户联系衔接 | 销售、服务、门店及客户运营团队 | 内部项目管理是否需要额外系统补足 |
| Microsoft Teams | 团队沟通、会议以及 Microsoft 365 文件协作 | 已深度使用 Outlook、Office 和相关云服务的组织 | 租户配置、外部协作、文件权限和许可组合 |
| Slack | 频道沟通、搜索与第三方应用连接 | 跨职能、跨地区,且软件服务集成需求较多的团队 | 频道治理、消息留存策略与应用权限 |
| PingCode | 研发管理和复杂项目的需求、任务、缺陷、计划协同 | 通常更适合 100 人以上、存在多团队交付协作的组织 | 是否已有稳定沟通入口,以及项目流程是否需要统一治理 |
这张表回答的是“先看谁”,不是“谁一定最好”。我的初步建议是:先识别团队最常见的交接失败发生在哪里,再评估对应工具。问题在客户消息和内部服务断层,就优先审视客户协作入口;问题在需求变更后无人更新计划,就优先审视项目管理能力,而不是先换会议软件。
2. 快速选择:按主任务缩小候选范围
- 团队每天反复处理文档、会议纪要、任务和知识查找,优先试用飞书一体化工作流。
- 审批、考勤、现场执行、组织管理需求较重,优先评估钉钉,并验证它是否会让员工把“管理动作”和“项目协作”混为一谈。
- 销售或客服需要频繁与外部客户联系,先评估企业微信的客户沟通边界,再补充内部项目管理能力。
- 邮件、日历、Office 文档和云端文件已经构成企业主工作流,先验证 Microsoft Teams 与既有 Microsoft 365 环境的集成质量。
- 团队依靠频道、机器人和开发工具集成推进工作,且成员能接受较强的信息流管理,优先评估 Slack。
- 研发团队需要将需求、迭代、缺陷、测试与交付风险连起来,尤其是 100 人以上组织的多团队协同,可把 PingCode 纳入项目管理工具评估。
3. 我的核心判断:协作效率的瓶颈通常在交接,不在发消息
远程团队容易把“在线”误认成“协同”。消息发出、会议召开、文件上传只是活动;只有责任人明确、决策有记录、后续任务能跟踪,工作才真正向前移动。选型时,我会先问:一个问题从提出到被正确的人接手,要经过多少次转述?如果答案是“要翻聊天记录、问项目经理、再找文档”,首要问题是信息结构,而非员工响应速度。
我把工具选择的底线概括为:一个事项必须有一个可识别的事实来源,聊天可以讨论它,但不能成为唯一存档处。企业可以使用多款工具,但每类关键信息最好只有一个主归档位置。例如项目范围写在项目系统,客户交涉留在客户管理体系,会议里的决策同步回项目记录,而不是靠员工记忆拼接。

二、背景和真实场景:远程协作的困难来自“工作碎片化”
1. 同一个项目,信息为什么会分散到五个地方
设想一个常见的远程交付项目:销售在客户沟通工具里记录需求,产品经理在会议里确认范围,设计师在文档中更新方案,开发人员在项目看板里认领任务,管理者最后在周报里追问风险。每一步看起来都合理,但如果五处信息没有关联,任何一个人都可能拿到过期版本。
这种情况最消耗人的不是录入信息的时间,而是“重新还原上下文”的时间。员工要确认客户到底说了什么、哪个结论是最后版本、变更是谁批准的、计划是否已经更新。工具看起来越多,如果没有清晰的信息归属,团队就越容易把同步工作当成额外劳动。
2. 异步协作不是不沟通,而是减少必须同时在线的环节
远程团队如果把每个不确定的问题都变成会议,会产生一种虚假的效率感:大家当天确实聊过,但会后没有决策记录,后来仍要再开一次会。异步协作的关键不是少开会,而是把可独立完成的输入前置,把需要讨论的分歧准确暴露出来。
例如,会议邀请应包含待决策问题、相关资料和负责人;会后应记录结论、未决事项、责任人及截止时间。协作工具是否支持这些动作当然重要,但更重要的是团队是否把会议记录回写到真正承载工作的地方。录音、摘要和自动纪要可以降低整理成本,却不能替代责任确认。
3. 场景不同,协作“入口”也不同
员工可能从日历加入会议,从聊天收到提醒,从文档打开方案,从看板更新任务。如果这些入口最终都指向同一个可追踪事项,使用多款工具并非天然问题;真正的风险是入口之间没有可靠连接,员工不知道哪份文件是当前版本,也不知道哪个系统里的任务状态才算数。
我建议组织先绘制“事项旅程”,而不是先画工具架构图。选择一个真实事项,记录它从提出、讨论、确认、执行、验收到复盘经过哪些系统。只要能找出一次重复录入、一次信息丢失或一次责任不清,就找到了比“员工觉得系统不好用”更可处理的优化点。
4. 企业规模会改变工具的边际价值
小团队的隐性成本往往是“管理工具先于管理需要”:买来复杂系统后,负责人要花时间配置字段、权限和流程,普通员工却只想快速协作。中大型组织的隐性成本则常常相反:大家自由使用各种聊天、表格和个人文档,短期灵活,规模变大后追责、审计、交接和复盘都越来越困难。
因此,工具的价值不是跟人数线性增长。人数增加后,权限、跨团队依赖、数据留存和统一口径的重要性可能上升;但如果流程设计没有明确负责人,新增功能只会把原本的混乱搬到新系统里。
三、六款热门工具深度评测:优势背后都存在适用边界
1. 飞书:适合希望把协作入口收拢的团队
飞书的吸引力来自工作空间的一体化:团队可以在沟通、文档、会议和流程之间切换,减少“先找资料,再回聊天确认”的步骤。对新团队或正计划重整工作方式的组织,这种组合有机会建立更统一的协作习惯。
但一体化并不意味着所有部门都应该采用同一种流程。文档权限、知识空间结构、消息与事项的关系,如果没有明确规则,工具越集中,混乱也可能越集中。上线前应该测试跨部门协作、外部成员访问、历史资料迁移,以及离职人员权限回收等实际操作。
我会重点验证一个具体流程:会议里产生的决策能否快速链接到对应文档或任务;几周后,没参加会议的人能否不问同事就找到最新结论。如果答案依赖某个员工“记得放在哪”,一体化的价值还没有真正兑现。
2. 钉钉:适合管理流程密集、组织连接要求明确的企业
钉钉的评估重点,通常不只是聊天或会议,而是它能否把组织结构、审批、管理动作和业务应用衔接起来。对需要处理现场人员、门店、排班、审批或多层级管理的组织,统一入口有助于减少分散系统带来的操作成本。
需要特别区分的是“业务流程在线化”和“项目协作成熟”。一个审批单被快速通过,不代表项目的目标、依赖关系和风险已经管理好;审批字段齐全,也不代表相关人员能追踪方案变更。对于产品研发或跨职能交付,建议用真实项目验证任务拆解、版本关联、风险上报和复盘能力,不要只看流程演示。
另一项测试是观察一线员工的实际负担:如果每天需要在多个入口处理考勤、审批、业务消息和项目任务,是否存在重复通知?管理者希望集中信息,员工却可能感到工作入口拥挤。评估时应同时统计管理效率和员工操作成本。
3. 企业微信:客户关系协作是优势,内部项目链路要单独核验
对客户服务、销售、门店运营和需要持续触达外部客户的团队,企业微信的重要性在于内外部沟通能否形成可管理的连接。客户沟通不再只是某个员工手机里的私人上下文,企业可以建立团队协作与客户服务之间的工作衔接。
但客户联系能力不能自动解决内部项目管理。一个客户反馈可能要经过销售、产品、研发、客服和交付团队;如果反馈无法转换成有负责人、有优先级、有状态的内部事项,客户入口再顺畅,组织内部仍会发生“已收集但没人处理”。
我建议用真实客户问题做端到端测试:一线人员提交反馈后,产品或服务负责人能否看到原始上下文,处理进度是否能回传,客户信息是否按权限共享。对于外部客户数据,还要确认访问范围、员工离职后的交接和企业内部的留存政策。
4. Microsoft Teams:微软工作流越成熟,整合收益越值得计算
如果组织的日历、邮件、文档和账号管理已长期依赖 Microsoft 365,Teams 的评估重点应放在现有工作流的连贯性,而不是单独比较聊天界面。会议、团队沟通和文件协作若能沿用既有身份体系,减少重复账号和文件副本,长期管理收益可能比单一功能更显著。
不过,Teams 的实际体验与组织的租户配置、许可组合、治理策略及外部协作方式密切相关。产品能力存在,并不意味着员工已经配置好权限或知道文件存在哪里。采购前要用正式环境测试共享文件、来宾访问、团队归档、搜索、会议录制和成员离职后的内容交接。
尤其要避免把“同名文件”当作“同一事实来源”。如果邮件附件、聊天上传和团队文档库里出现多个版本,员工仍可能编辑错误文件。迁移阶段需要明确主存储位置、命名规则和旧链接处理方式,而不是只培训如何打开新界面。
5. Slack:频道和集成能加速信息流,也会放大信息噪声
Slack 的频道式沟通适合按照项目、团队或主题组织讨论;对依赖开发、支持、自动化和业务应用连接的团队,集成能够把系统事件带进工作上下文。对跨地区团队而言,消息、频道和搜索也能帮助减少对“刚好在线的人”的依赖。
它的边界来自信息流管理:频道开得太细,成员不知道该关注哪里;开得太宽,重要决定被日常讨论淹没。机器人通知如果没有去重和优先级,消息总量会迅速上升。我的试用检查不会只问“能连多少应用”,而会问“最重要的五类通知有没有清晰归属,哪些通知应该静默或合并”。
对于涉及敏感数据或合规要求的团队,还要确认消息保留、访客权限、第三方应用授权、搜索范围和审计需求。频道体验好,不等于组织治理成本低;采用之前最好由管理员和一线团队共同设定频道命名、归档和通知规则。
6. PingCode:适合治理复杂项目交付,不是全员沟通软件的替身
当组织的问题是需求优先级经常变、跨团队依赖无人跟、缺陷和版本计划脱节,单靠聊天系统通常不够。PingCode 更适合用来管理研发和复杂项目的工作链路,让需求、任务、迭代、缺陷或交付事项有相对明确的结构和责任归属。
它尤其值得中大型企业及 100 人以上组织评估,因为此时一个项目往往不只涉及执行者,还涉及多个团队、负责人、审批节点和风险管理。但“适合中大型组织”不等于人数达到门槛就必须采购:如果项目只有少量成员、任务变化简单、当前看板已经够用,再引入更完整的平台可能增加配置和培训成本。
我会把 PingCode 放在“项目事实来源”这一层评估,而不是拿它和即时通讯产品比谁的聊天更快。试点时选一个正在进行的跨团队项目,检查范围变更能否留痕、任务能否追溯到目标、管理者能否查看风险,以及执行者是否需要重复录入同一状态。如果沟通入口和项目系统的边界清楚,它更容易发挥作用。
7. 六款工具的能力不是同一把尺子能量完
对比时,我把“沟通顺畅”“文档协作”“项目跟踪”“生态集成”和“治理成本”分开观察。评分用于初筛,不等于实验室性能分,也不代表某个产品的真实用户评价。图中的区间是情景评估示意:团队是否已经使用相关生态、实际流程是否需要此能力,都会影响得分。

四、常见误区:工具买了,协作仍然卡住的原因
1. 误区一:功能越多,协同就越完整
功能多只说明系统能覆盖更多动作,不代表员工知道什么时候用哪个动作。一个简单流程若需要填写十几个字段,执行者可能选择私聊;一套知识库若没有负责人和更新周期,页面数量越多,过期信息也越多。
评估功能时,我会要求供应商或内部团队展示一个实际流程,而非逐项演示菜单。例如,从客户反馈进入待处理事项、分派负责人、评估优先级、确认处理结果,最后如何回到客户服务记录。只要中间依赖人工复制,所谓闭环就还没有成立。
2. 误区二:把即时回复率当成效率
远程协作中,消息响应快有时确实重要,比如生产事故、客服升级或上线风险。但对大多数需要深度工作的任务,立即回复会造成频繁打断。只看消息数量和回复速度,可能奖励了更频繁的打断,而不是更快的交付。
更有决策价值的指标包括:事项从提出到确认责任人的时间、计划变更被相关人员看到的比例、重复追问次数、未决事项逾期率,以及员工为还原上下文花费的时间。工具若提升了回复速度,却让任务切换增加,实际收益可能为负。
3. 误区三:以为开通统一账号就等于完成集成
单点登录、应用入口集中或消息通知打通,只解决了部分访问问题。工作流集成还需要处理对象映射、状态同步、权限继承、失败提醒和数据冲突。例如,一个任务在项目系统中被关闭,是否会同步更新另一个系统里的工单?如果同步失败,谁会收到提醒?
采购清单中若只有“支持集成”四个字,信息不够。应当进一步问清楚集成范围、更新频率、双向还是单向、失败处理方式、管理员权限、额外费用和维护责任。最需要验证的不是“能不能连”,而是“连接中断时是否能被发现”。
4. 误区四:只让管理层选,不让一线参与
管理者希望看到全局状态,执行者希望少填表,信息安全团队关注权限,行政或 IT 团队关心部署和支持。任何一方单独做决定,都可能遗漏关键成本。管理层觉得界面整洁,一线却要把同一件事录三遍;技术团队认为权限严谨,外部合作方却无法按时访问资料。
我建议试点团队至少包含一名管理者、一名执行者、一名系统管理员和一名跨团队协作者。每个人都完成同一条业务流程,再分别记录卡点。试点的意义不是让使用者表态“喜不喜欢”,而是找出流程中哪些动作被新增、删掉或转移给了别人。
5. 误区五:迁移历史资料等同于复制文件
迁移不是把旧文件全部搬到新系统。若不区分仍有效的制度、正在执行的项目和已经失效的临时资料,系统上线当天就会出现新旧两套事实。员工问“到底看哪份”时,迁移项目即使技术上成功,业务上仍然失败。
迁移前应先给资料分类:必须保留并继续更新的内容、只读归档内容、需要重新确认的内容,以及可以按政策删除的内容。重要文档还要标注负责人、更新时间、适用范围和原始出处。结构化整理比一次性搬运慢一些,却能减少后续长期搜索成本。
6. 误区六:认为所有团队都必须统一使用一款工具
统一系统有助于降低管理复杂度,但不同工作类型的需要并不相同。销售与客户沟通、研发迭代管理、财务审批和跨国会议,各自都有不同的权限、记录与响应要求。强行把所有信息塞进一个入口,可能产生低效流程;每个团队自由采购,则可能制造数据孤岛和重复成本。
合理的折中是统一关键数据和协作边界,而不是强制所有工作动作完全一样。企业可以规定客户信息的主系统、项目任务的主系统、文件的主存储位置,以及跨系统链接和权限规则;具体团队再根据场景选择适合的沟通方式。
五、专业判断逻辑:用可重复测试代替主观印象
1. 第一步:选出三个最常失败的工作场景
不要从产品功能表开始。先收集过去一个月最常见的协作失败,按损失和频率排序。比如:需求变更未通知执行团队、会议决策没有转成任务、客户反馈没有负责人、文档找不到最新版本、跨时区协作者重复询问背景。
每个场景要写清触发条件、参与角色、期望结果和当前耗时。描述越具体,越能避免供应商用一段漂亮的标准演示替代真实业务验证。选择三种场景即可,避免试点范围太大,最后每条流程都只走一遍。
2. 第二步:把测试任务设计成“完整事项”
一个完整测试事项至少包括提出、澄清、决策、分派、执行、变更、验收和复盘。每个工具都用同样的任务数据、成员角色和流程要求进行测试,避免某个产品用精心准备的演示环境,另一个产品却用临时搭建的空白空间。
建议为每个事项准备一份简短脚本:输入背景、预计参与人、必须留存的信息、权限要求和验收结果。执行者按脚本操作,观察者记录重复录入、找不到入口、通知过量、权限阻塞和状态失真等问题。
3. 第三步:为不同指标分配权重
若核心工作是跨部门项目交付,项目追踪和变更可见性应占较高权重;若员工需要长期与外部客户联系,客户上下文和权限控制更重要;若企业已经深度采用一套办公生态,迁移成本和现有集成的稳定性可能是主要考量。
下面的权重是中型远程团队的示意模板,不是行业标准。企业应根据失败场景调节权重;例如研发组织可以提高项目追踪比重,客户服务团队可以提高客户沟通和事项闭环比重。
| 评估维度 | 示意权重 | 建议观察的问题 |
|---|---|---|
| 事项追踪与责任清晰度 | 25% | 每个事项是否有负责人、状态、截止时间和历史记录 |
| 信息检索与上下文还原 | 20% | 新加入成员能否在合理时间内找到决定和最新资料 |
| 日常操作负担 | 20% | 是否重复录入、反复跳转,通知能否按工作需要控制 |
| 跨系统连接与生态适配 | 15% | 账号、日历、文件、客户或研发系统能否按真实流程连接 |
| 权限、安全与治理 | 10% | 外部协作、离职交接、数据留存和管理员审计是否清晰 |
| 培训与持续维护成本 | 10% | 流程由谁维护,新增团队和业务变化时是否容易扩展 |
4. 第四步:同时记录收益与新增负担
试点不能只记“省了多少时间”,也要记新系统带来的额外动作。若一个事项现在更容易追踪,但每个执行者每天多花二十分钟维护字段,收益可能并不成立。应当记录总耗时、返工次数、等待时长、重复通知和人工核对时长,而非只看单个功能操作快不快。
在试点开始前先建立基线。比如选取最近 10 至 20 个同类型事项,记录从提出到认领、从决策到执行、从提交到验收的时间,再用相近难度的新事项对照。样本不大时,不要把结果包装成普遍结论,但它足以发现流程是否明显变复杂。
5. 第五步:用“找到答案”测试信息可追溯性
我认为这是最容易被忽略的实测环节。请没有参与某个事项的同事,限时查找当前负责人、最终决定、最新版本、待解决风险和下一步动作。记录他打开了多少个页面、问了多少个人、花了多少分钟。
系统真正的检索价值,不是搜索框能返回一堆结果,而是用户能快速判断哪个结果有效。搜索结果如果没有更新时间、负责人、项目上下文和版本状态,命中数量再多也可能增加判断成本。
6. 第六步:给试点评分,但保留“否决条件”
加权评分可以帮助比较,但不能让高分掩盖致命问题。比如关键外部协作权限无法满足、重要数据无法按政策管理、现有文件迁移会造成不可接受的损失,这些都应作为否决条件单独处理。
在综合评分之前,先列出三到五项不能妥协的要求。候选产品即使其他项得分高,只要触发否决条件,就应暂停采购或调整方案。这比把每个问题都折算成分数更能保护决策质量。

六、具体案例与数据观察:用同一条跨团队任务验证工具
1. 情景案例:远程产品团队处理一次需求变更
下面的案例是一个情景模拟,不是某家公司的真实项目记录,也不代表任何产品的实测成绩。它用于说明如何做可复现比较:一家约 120 人的产品与研发组织,分布在三个办公地点,产品、设计、研发、测试和客户支持共同处理客户需求。
案例中的客户提出一项需求变更。团队要在 48 小时内确认优先级、评估影响、明确负责人、修改计划,并向客户支持反馈状态。测试过程中不要求所有动作集中在一个系统,但必须保证项目成员能找到统一的事项记录。
2. 模拟测量结果:问题被接手了,不代表事项闭环

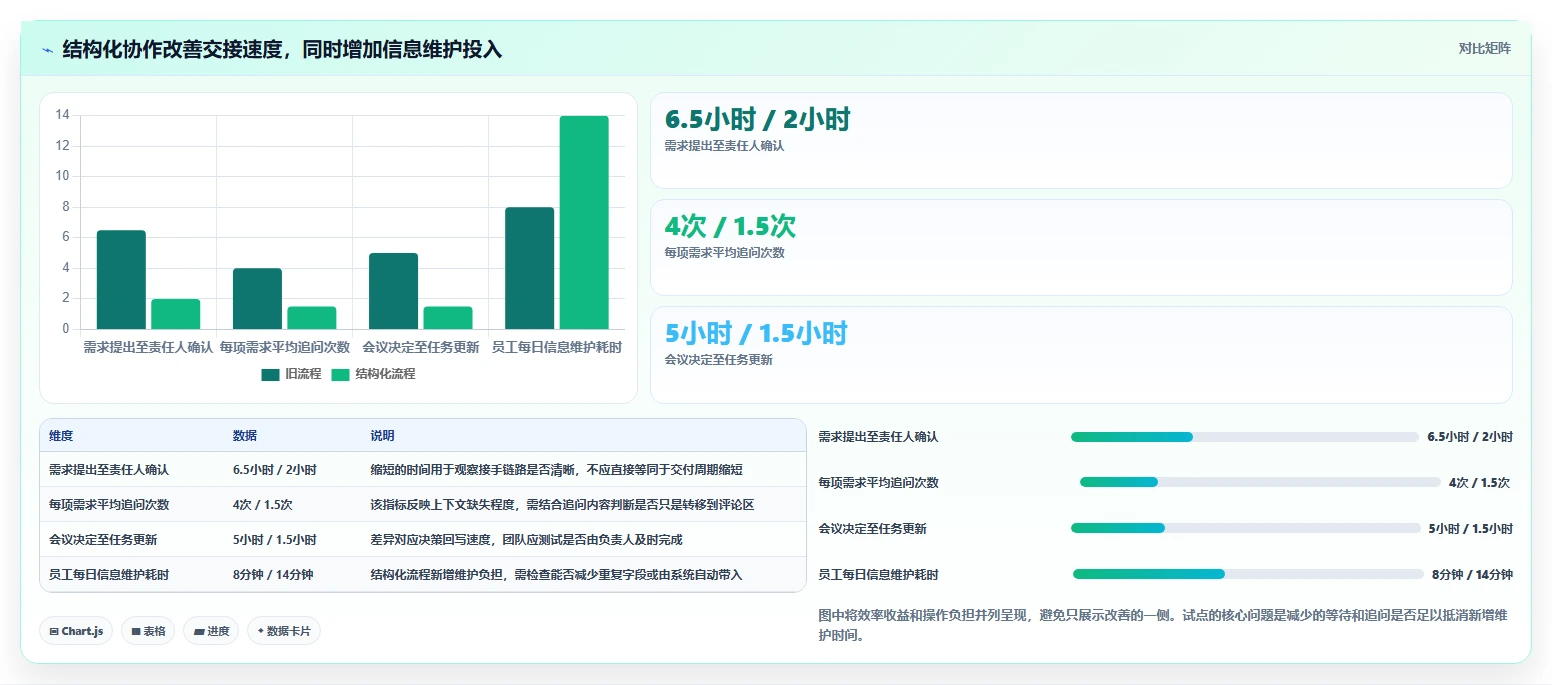

为便于讨论,我设置了两个对照流程:旧流程依赖聊天、独立文档和人工追问;新流程使用明确的事项记录、责任人和状态更新。以下数字是情景模拟数据,只展示值得测量的指标,不应引用为工具实际效果或行业平均值。
| 指标 | 旧流程情景值 | 结构化流程情景值 | 解释 |
|---|---|---|---|
| 需求提出至责任人确认 | 6.5 小时 | 2.0 小时 | 责任人和待办状态明确后,减少了靠群消息逐个确认 |
| 变更影响同步到相关角色 | 约 65% | 约 90% | 以相关角色是否看见变更并确认作为统计口径 |
| 每项需求平均追问次数 | 4.0 次 | 1.5 次 | 追问减少可能来自记录更清楚,仍需检查是否转化为真实交付收益 |
| 从会议决定到任务更新 | 5.0 小时 | 1.5 小时 | 会后责任动作及时回写,缩短了口头决定与计划状态之间的延迟 |
| 员工每日维护信息耗时 | 8 分钟 | 14 分钟 | 结构化记录增加了维护动作,需通过字段精简和自动化控制负担 |
这个例子有意保留一个不那么漂亮的结果:结构化流程可能降低追问和等待,却增加信息维护时间。若只宣传“响应时间缩短”,就会忽略执行者承担的新成本。真正值得追问的是新增的六分钟是否换来更少返工、更清晰交接和更低的管理跟进成本。

3. 怎么把模拟指标换成企业自己的证据
企业可以从一个项目组开始,选取 10 至 20 个性质相近的事项,分别记录提出、确认、执行和验收时间。样本应尽量覆盖简单事项和复杂事项,但比较时要按难度分组,否则新流程恰好接手了一批简单任务,就会造成误判。
每个指标都要有清楚口径。例如“响应时间”是从提出到有人回复,还是从提出到责任人接受?“同步率”是通知发出就算,还是目标角色确认已理解才算?如果口径没有写清,不同团队填出来的数字无法比较。
4. 识别指标改善背后的副作用
等待时间下降,有可能是负责人更容易找到,也可能是系统自动分派了任务;两者的运营影响不同。追问次数减少,有可能因为信息完整,也可能是员工不再追问、却默默按错误理解执行。因此,量化数据必须配合访谈和抽样检查。
建议每周抽查少量事项,核对记录是否真实反映实际决策。确认执行者有没有在聊天里继续维护一套“私下清单”,确认管理者是否仍通过另一个表格催进度。系统里状态很整齐,但真实工作仍在系统外发生,是远程协作试点最值得警惕的信号。
七、不同情况下的行动建议:先做小范围验证,再决定怎么铺开
1. 不足 30 人的小团队:优先减少系统数量
小团队通常没有专职系统管理员,最怕一开始就引入过多流程。先找出最常用的沟通、文档和会议需求,选一套成员愿意持续使用的主工作空间,再配合简单的任务记录方式。管理目标是减少信息散落,而不是提前模拟大型企业的每个审批层级。
可以先规定三条简洁规则:重要决定写回可搜索的文档或事项;每个待办有明确负责人和截止时间;团队每周检查一次过期任务和失效资料。若这三条都无法执行,问题大概率不在工具缺少高级功能。
2. 30 至 100 人的成长型组织:建立主系统与边界
这个阶段常见的挑战是部门各自形成习惯,销售、运营、研发和行政使用不同工具。企业不一定要立刻统一所有产品,但至少应明确哪些数据必须进入组织认可的主系统,哪些团队可以保留专用工具,以及数据怎样跨边界流转。
试点时优先选择两个有真实协作依赖的团队,而不是挑一个完全独立的部门。让双方共同验证资料共享、任务交接和状态同步。跨团队试点能够更早暴露权限、通知和责任边界问题,避免上线后才发现系统只适合单部门使用。
3. 100 人以上、研发或项目交付复杂:把项目治理纳入选型
组织规模扩大后,如果需求、版本、测试和交付风险需要跨多个团队协调,建议把项目管理能力单独评估。PingCode 可以作为这类项目链路的候选平台之一,重点验证需求与任务的关联、迭代规划、缺陷管理、跨团队视图和权限治理,而不是只比较看板界面。
试点应挑选一个真实的中型项目,至少覆盖项目负责人、产品、研发、测试和业务协作方。明确项目系统承担哪些事实记录,聊天工具承担哪些快速讨论,文档系统承担哪些长期资料。若职责重叠又无人维护,平台越完整,重复录入可能越明显。
4. 跨国或跨时区团队:优先检查异步能力和访问边界
跨时区团队不应只测试视频会议质量。更重要的是异步问题能否提供完整背景、决策是否有记录、任务状态是否清晰、不同地区成员能否按权限访问资料。对无法参加会议的人,录制内容、摘要和行动项是否足够可检索,也应作为试点项目。
还要测试外部成员访问、数据驻留和账号管理等要求。具体政策会随地区、租户配置和企业合同而变化,不能只根据产品介绍页面下结论。对跨国组织而言,安全和法规审查应提前介入,而不是等到上线准备阶段才发现无法满足要求。
5. 客户运营和一线服务团队:打通客户上下文与内部责任
这类团队应优先检查客户问题能否被内部接手,并在处理后反馈到原有客户沟通链路。企业微信可以进入候选评估,但关键验收项应是客户反馈怎样形成内部事项、谁能看到客户上下文、处理状态由谁维护,以及员工离职后如何交接。
不要以新增消息通知代替闭环设计。一个客户问题被同步给十个人,并不等于有人负责。应明确默认责任人、升级路径和状态回传规则,并用真实客户问题测试敏感信息是否被过度扩散。
6. 已深度使用 Microsoft 365 的组织:先盘点现有环境
对已经使用微软邮件、日历和文件服务的组织,应先梳理当前许可、账号、共享权限和文件存放方式,再判断 Teams 能否减少重复系统。若员工现有文件体系已经混乱,单独推广一个新入口不会自动解决文件版本和权限问题。
试点的关键不是“开通账号后能否召开会议”,而是团队能否稳定管理会议资料、共享文件、来宾权限和团队归档。对外部合作较多的部门,尤其要用真实来宾账号测试权限链路与文件下载规则。
7. 高度依赖应用集成的团队:从最重要的五类通知开始
使用 Slack 或其他频道型协作工具的团队,应先盘点最重要的系统事件,例如线上故障、代码审查、客户升级、发布状态和任务逾期。每类通知都要有目标频道、责任角色、严重程度和静默规则,避免把所有系统日志原样推送给全员。
试点期间观察成员是否能在不查看所有频道的情况下发现关键事件。若重要告警埋在大量自动消息里,问题不是通知不够,而是通知等级、频道归属和责任机制需要重做。
八、上线成本和风险取舍:软件价格只是总成本的一部分
1. 建立总拥有成本,而不是只比较每席价格
在线协同工具的总成本至少包括许可、实施、迁移、培训、流程配置、集成维护和持续治理。对小团队来说,管理员每周维护几小时可能已经超过软件费用;对大型组织来说,权限审计、数据迁移和跨系统集成常常是成本大头。
价格和套餐会随地区、版本、席位数、合同周期及企业配置变化。签约前应以供应商正式报价和合同条款为准,并核实功能是否包含在当前套餐中。宣传页面上的“支持某能力”不一定意味着该能力无需额外许可或配置。
2. 迁移风险往往比功能差异更难补救
切换系统会影响历史链接、权限关系、搜索习惯、自动化和员工日常安排。尤其是项目资料与客户信息,如果迁移映射不完整,团队可能在数月后才发现关键历史记录不可查。
上线前要制定回退计划:旧系统保留多久、谁能访问、是否设为只读、如何处理迁移失败、哪些数据必须由业务负责人验收。不要在没有抽样验证的情况下立即关停旧系统,也不要让新旧系统长期同时成为“正式版本”。
3. 管理控制与员工自主之间需要明确边界
权限越细,治理能力可能越强,但管理员维护的复杂度也会上升;权限过宽,外部协作和敏感资料风险增加。团队应按资料分类设定访问规则,不要把所有空间都设为同一种公开或私密状态。
同样,管理员能看到更多活动信息,不代表应把在线状态当作绩效。远程协作工具的目标是让工作进展可见,而不是要求员工持续证明自己在线。把“状态透明”误用为“监控更细”,会破坏信任并催生形式化操作。
4. 自动化要有失败提醒和人工兜底
自动创建任务、转发客户问题、同步日历或推送告警,都可能减少重复劳动。但自动化失败如果没有监控,问题会静默积累。每条关键自动化都要指定维护人、失败通知对象和人工备用路径。
对于影响客户、财务、安全或交付承诺的自动化,不应只依赖“过去运行正常”。要定期检查授权是否过期、字段映射是否改变、通知是否送达,并保留可追踪的执行记录。
5. 退出成本也要写进采购判断
采购时可以询问数据导出格式、附件处理、账号停用后的访问窗口、自动化规则能否迁移,以及合同结束后的数据删除方式。无论选择哪款工具,关键资料都应有清晰的归属、备份和保留政策。
工具用得越深,退出成本越高。应避免把关键知识只存放在某个人的私人空间,也应避免依赖无人维护的定制集成。一个设计良好的协作系统,应该让组织能持续使用,也能在必要时有序迁出。

九、决策时的取舍:没有全能工具,只有可接受的边界
1. 一体化与专业化之间的取舍
一体化方案有助于减少切换,但并不保证每项能力都达到最适合特定团队的深度。专业化方案通常更贴近某类工作,却需要处理跨系统连接、账号管理和重复维护。企业需要判断自己更无法接受哪种成本:入口分散,还是某些流程必须适配通用平台。
若组织处于快速变化阶段,且尚未形成稳定流程,可以先选择容易调整、员工易于采用的方案;若组织已经有明确的研发、客户服务或合规流程,则应把流程适配和数据治理的权重提高。
2. 统一规范与团队自主之间的取舍
统一工具有利于权限、培训和管理,但团队自主选择能提升局部适配度。我的建议是统一“底层规则”,谨慎统一“每个操作”:统一账号、数据分类、项目状态定义和安全边界;允许部门在明确边界内保留专用工具。
如果允许部门自行采购,就要建立登记、权限评估、数据导出和退出流程。完全不管理会形成影子系统,完全禁止例外又可能迫使员工绕过正式流程。好的治理不是零例外,而是每个例外都能解释、能审查、能退出。
3. 实时可见与深度工作之间的取舍
更高的通知密度能提升某些紧急工作的响应能力,却可能打断需要长时间专注的任务。团队应区分紧急告警、需要当天处理的信息和普通讨论,为不同消息设置不同渠道、提醒和响应预期。
远程团队可以约定“紧急事项怎么升级”,而不是要求所有人始终盯着聊天窗口。工具支持多少通知方式并非关键,关键是成员知道什么时候必须响应、什么时候可以异步处理。
4. 更严谨的记录与更低的录入负担之间的取舍
结构化字段有助于检索、报表和交接,但字段越多,维护负担越大。应只保留能影响决策、责任、风险或后续查询的字段;其余信息尽量通过模板、系统自动带入或自由描述处理。
每季度可以检查一次字段使用情况:长期为空的字段是否必要,无法用于分析的字段是否值得要求员工填写,重复维护的状态能否自动同步。流程上线不是定型,持续删掉无价值的录入动作,往往比继续增加功能更能提高采用率。
5. 现在够用与未来可扩展之间的取舍
不要为了想象中的未来一次性买入最复杂方案,也不要只按当前人数挑选无法治理的工具。更稳妥的办法是先定义未来两年可能发生的变化:团队扩张、跨地区协作、客户数据增长、研发项目变复杂,还是合规要求提高。
再检查候选工具是否有可解释的扩展路径:权限能否细化、数据能否导出、集成能否维护、成员增加后管理成本是否可控。扩展能力不等于功能越多,而是组织变化时不必推倒重来。
十、结论:下一步不是马上采购,而是先做一次端到端试点
1. 按问题类型确定首选候选
沟通、文档、会议和流程入口分散,优先验证飞书的一体化工作方式;组织管理、审批和现场业务连接突出,优先验证钉钉的实际业务流程;客户沟通和服务交接是主要问题,优先验证企业微信的客户协作链路;微软办公服务已经深入企业日常,优先验证 Microsoft Teams 的生态衔接。
需要频道协作和第三方应用连接的团队,可以测试 Slack 的通知治理、搜索和集成维护;研发及复杂项目交付需要统一需求和执行链路的组织,可以评估 PingCode。以上是候选缩小方法,不是无条件推荐,更不是要求企业只选择其中一款。
2. 用两周试点回答五个问题
- 选一个真实、正在推进、至少涉及两个职能团队的工作事项。
- 在试点前记录当前耗时、重复追问、责任确认和资料查找情况。
- 让执行者、管理者、系统管理员和跨团队成员分别完成实际操作。
- 检查事项责任、变更记录、最新资料和风险状态能否被未参与者找到。
- 比较收益与新增负担,决定继续、调整流程、扩大试点或停止采购。
3. 用明确门槛决定要不要扩大
试点结束后,不要只问“大家是否喜欢”。至少确认:关键资料有唯一主归档位置;责任人和任务状态可追溯;重要变更能被相关角色发现;一线维护成本在可接受范围内;权限和数据管理通过内部要求。
如果有一项关键条件不满足,先找到原因是产品能力、流程设计、权限配置还是培训不足,再决定是否更换候选。工具选择不是一次性投票,而是把工作方法与信息结构一起设计的过程。
4. 最后的独特判断:协作工具真正的价值,是降低组织对“记得问人”的依赖
聊天更快、会议更清晰、文档更整齐,都只是局部改善。真正值得投资的协作系统,应当让一个没有参加现场讨论的人,也能找到当前事实、理解做过的决定、知道下一步由谁负责。它不能消灭沟通,却应该减少重复解释和依赖个人记忆的交接。
下一步可以先选出团队最近十个协作失败事项,标记它们分别发生在沟通、资料、责任、权限还是项目追踪环节。再用其中一个高频问题做两周端到端试点。先证明工作流变得更清楚,再决定买哪款工具;不要先买工具,再要求员工替工具寻找用法。
常见问题解答(FAQ)
1. 2026年常用的6款在线协同工具,应该怎么比较?
我在挑协同工具时最困惑的是,为什么有的榜单把聊天、视频会议、文档和任务管理放在一起打分?如果团队主要靠异步沟通推进工作,会议功能很强的工具真的就更合适吗?
先按工作环节比较,而不是把六款工具排成一个总榜:Microsoft Teams 和 Slack 侧重团队沟通;Zoom 侧重视频会议;Google Workspace 侧重文档与共同编辑;Notion 侧重知识沉淀和灵活工作区;Trello 侧重看板式任务跟踪。
它们解决的问题不同,单纯比较功能数量容易把“能做”误当成“适合”。更实用的判断方式是追踪一项任务从提出到完成要经过哪些工具:需求在哪里确认、文件在哪里修改、负责人在哪里更新进度、最终决定在哪里留痕。如果同一条任务需要在聊天、文档和看板之间反复复制,工具再多也可能增加协作摩擦。
因此,先选定团队的核心工作记录位置,再评估其他工具能否顺畅衔接。各产品的套餐、功能和地区可用性可能变化,正式采购前应以当前官方信息和团队试用结果为准。
2. 远程团队应该选一体化协同平台,还是把多款工具组合起来?
我担心一体化平台看起来省事,实际用起来却有些功能不够顺手;但如果分别采购聊天、文档和任务工具,又怕信息散落得到处都是。对于人数不多、成员分布在不同时区的团队,应该怎么取舍?
关键不在工具数量,而在团队是否有明确的“信息归档规则”。一体化方案通常更容易统一账号、权限和搜索入口;组合方案则可能让某个环节更贴合团队习惯,但要额外管理账号、通知、权限和数据交接。一个可操作的原则是:只设一个任务状态的权威来源、一个正式文档的权威来源,并明确聊天中的决定如何回写到这两个位置。
例如,讨论可以留在沟通工具里,但决策结论、负责人和截止日期要进入团队认可的任务记录,而不是只靠成员记忆。小团队可以先用现有工具完成一个完整项目周期,再根据真实卡点补充工具。若问题主要是任务无人更新,换更复杂的平台未必有效;先约定更新责任和节奏,往往比增加功能更能改善协作。
3. 在线协同工具的真实成本,除了订阅费还要算什么?
我做预算时通常先看每人每月的价格,但总觉得这不能代表实际成本。工具切换、重复录入和新人培训这些时间很难估算,我该用什么方法判断便宜的方案会不会反而更贵?
把成本拆成订阅费用、管理维护时间、重复录入时间和查找信息时间。可以用一个简单估算:每月隐性工时=受影响人数×每人每天浪费分钟数×工作日数÷60。比如30人团队若平均每天多花10分钟找记录或重复更新,一个月按20个工作日计算,就是约100小时;这是用于测算的假设,不代表任何产品的实测结果。
试用期间可以记录三类事件:同一信息是否被重复录入、任务交接是否需要私聊追问、重要决定是否能在几分钟内找到。把这些事件折算成时间后,再与订阅费和管理员投入一起比较,通常比只看标价更接近总拥有成本。还要核对团队实际需要的权限、外部协作者访问方式、数据导出能力及存储限制。
若关键功能只包含在更高套餐里,应按团队会用到的套餐计算,而不是拿入门价格做预算。
4. 怎么设计在线协同工具试用,避免演示时好用、上线后难用?
我参加过不少产品演示,流程都很顺,但真实项目里总会遇到临时变更、跨部门交接和成员忘记更新状态。试用时应该安排哪些任务,才能看出工具是不是适合我们的日常工作?
不要只让供应商演示预设流程。选一个正在进行、规模可控的真实任务,连续试用10个工作日,覆盖需求提出、讨论决策、文件修改、负责人交接和最终验收;最好让平时不参与工具选型的成员也加入,观察流程是否依赖少数熟练用户。建议按五项打分,每项1至5分:任务交接是否清楚,占30%;决定和背景是否可追溯,占25%;
搜索是否容易,占20%;权限与外部协作是否符合要求,占15%;移动端和通知是否可控,占10%。加权总分=各项得分×对应权重后求和,再除以权重总和。除了总分,还要设置淘汰条件:例如关键项目记录无法导出、外部协作者权限无法满足要求,或核心任务必须在多个位置重复维护。
试用结束后,分别询问执行者和管理者哪里最费力;若只是管理者喜欢看报表、执行者却持续绕开系统,这通常不是成功上线的信号。
文章包含AI辅助创作:远程办公新选择:2026年6款热门常用在线协同工具深度评测,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/252255
读者评论
文中把“事项旅程”作为选型起点,这点挺实用。我们团队的问题确实不是缺聊天工具,而是客户反馈转成任务后没人跟进。试用时准备拿一个真实问题走完整流程,比单看功能介绍更容易发现断点。
对已经使用 Microsoft 365 的团队来说,权限和文件版本比聊天体验更值得先测。附件、聊天文件和团队文档库如果各存一份,最后还是会有人改错版本。建议把外部成员访问和离职交接也放进测试清单。
小团队未必需要一开始就上复杂项目系统。文章提醒得对,人数增加后治理需求会变,但流程没人维护时,新增字段只会增加录入负担。选工具前先明确哪些信息必须留档、由谁更新,可能更重要。
