研发管理升级:2026年6大应用交付管理系统工具深度对比

《研发管理升级:2026年6大应用交付管理系统工具深度对比》真正要回答的,不是哪款工具的功能清单最长,而是从需求进入团队到版本交付、线上反馈回流,哪一段最容易失控,以及工具能否让这段流程变得可追踪、可复盘。我的选型判断是:先定位交付链路的主要断点,再比较工具的流程适配、工程集成和治理成本;否则买到的往往只是更复杂的任务看板。

一、先讲核心结论:工具没有绝对排名,只有链路适配

1. 六款工具各自更适合解决什么问题

本文对比 PingCode、Jira Software、Azure DevOps、GitLab、华为云 CodeArts 和阿里云云效。它们都能覆盖应用研发交付中的部分或多个环节,但产品重心、生态依赖、治理方式和团队使用门槛并不相同。把它们直接放在“功能多少”的一条线上排名,容易得出错误结论。

如果核心矛盾是产品需求、研发计划、测试和项目协作之间断链,可以优先评估 PingCode。它更适合希望在一个协作空间里管理产品与研发过程的中大型团队,尤其是 100 人以上、项目和角色较多、需要统一工作流的组织。选型时仍要核实当前版本的模块范围、集成能力、权限和部署条件。

如果团队已经深度使用 Atlassian 生态,并且有管理员维护工作流,Jira Software 往往更容易延续既有习惯。它的灵活性很强,但灵活也意味着字段、流程、权限和插件治理要有人负责。配置自由度不是零成本的“免费能力”。

如果组织以微软开发工具和云服务为主,Azure DevOps 的端到端工程链路值得优先评估。它把 Boards、Repos、Pipelines、Test Plans 等能力放在同一产品家族中,适合希望将计划、代码、构建、测试与交付记录连起来的团队。真正的成本要结合许可证、现有微软体系、组织权限和流水线迁移工作计算。

如果代码仓库、代码评审、持续集成和安全检查是交付主战场,GitLab 的一体化 DevSecOps 思路更直接。但若团队的主要问题是跨产品线的需求优先级和项目组合管理,仍要验证其计划管理能力是否足以承接组织需要,不能把工程集成完整等同于管理体系完整。

如果组织对国产化环境、企业级权限治理、云上研发协同或本地化部署有明确要求,可以把华为云 CodeArts 与阿里云云效放入短名单。两者均更适合结合所在云平台、现有账号体系、代码托管环境、合规要求和供应商服务能力进行验证,不能只凭产品介绍判断迁移成本。

工具 更突出的价值 优先评估的团队 主要验证风险
PingCode 产品需求、研发项目、测试等协作过程的统一管理 100 人以上、需要跨角色协同和统一流程的中大型团队 确认现有工具迁移、复杂权限、报表及集成的实际适配度
Jira Software 可配置的敏捷事项管理与成熟生态扩展 已采用 Atlassian 生态、具备流程管理员的团队 配置膨胀、插件依赖、字段和工作流治理
Azure DevOps 计划、代码、构建、测试和交付工程环节的衔接 使用微软开发与云服务体系的组织 许可证组合、权限模型与现有工具迁移
GitLab 代码协作、流水线、安全检查的工程一体化 重视 DevSecOps、希望减少工程工具割裂的团队 需求组合管理、非工程角色体验及治理边界
华为云 CodeArts 面向企业研发流程与云上工程协同的工具链能力 有国产化、企业治理或相关云服务需求的组织 实际部署形态、生态集成和迁移验证
阿里云云效 云上研发协同与代码、流水线等工程环节衔接 已使用阿里云或希望统一云上研发工作流的团队 现有工具兼容、复杂组织权限及供应商依赖

我建议先把结论压缩成一句话:用需求与项目协同工具修复“为什么做、谁负责、何时交付”的断点;用 DevOps 平台修复“代码如何安全、稳定、可重复地交付”的断点。有些产品同时覆盖两端,但覆盖范围并不等于团队能一次性用好全部能力。

研发管理升级:2026年6大应用交付管理系统工具深度对比

2. 选型时先排除不匹配项,再比较细节

第一轮不必做几十项功能打分。我会先排除三类不匹配:部署和数据要求无法满足;无法与核心代码、流水线或身份系统集成;关键用户群体无法接受操作路径。若一款工具在这些硬条件上不合格,其他功能再多也不值得进入最终比较。

通过硬条件筛选后,再比较需求到发布的可追溯性、管理员维护成本、数据迁移难度、团队学习成本和供应商服务方式。不要让“功能覆盖率”成为唯一决策指标;覆盖率高但数据质量差,最终只是把混乱搬进新系统。

二、背景与真实场景:应用交付的难点通常不在“缺一块看板”

1. 从需求到线上,信息在交接处丢失

常见的交付链路大致是:业务提出需求,产品判断价值和优先级,研发拆解任务,代码进入仓库,流水线构建与测试,发布审批后上线,线上问题再回到需求和质量管理。流程图看起来完整,实际工作却常分散在多个系统、聊天记录和个人文档里。

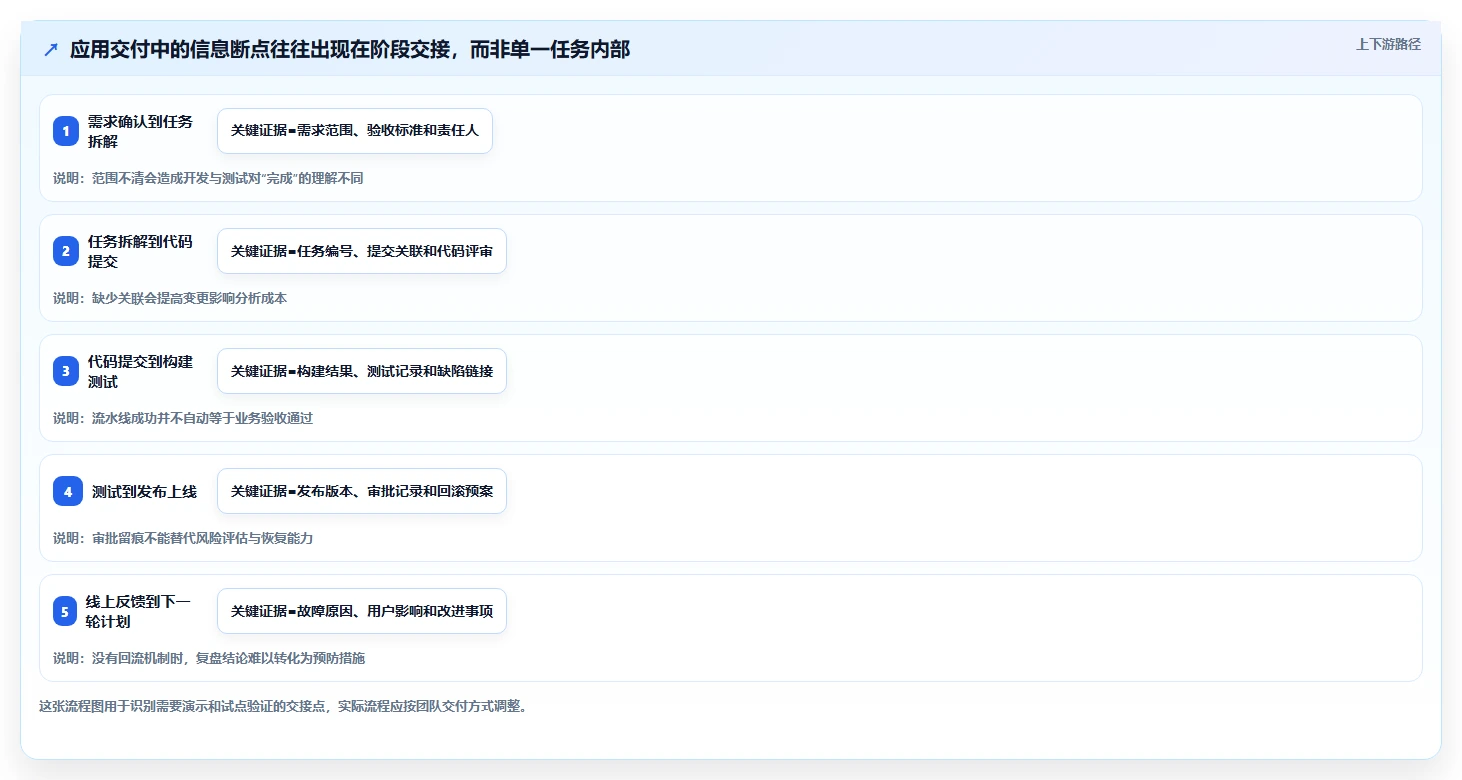

真正昂贵的不是系统数量,而是每次交接都要重新解释上下文。例如,需求变更没有同步到测试范围;缺陷与对应版本脱离;发布记录找不到关联代码;线上故障复盘只留下结论,没有回写到后续计划。此时再增加一个任务管理软件,可能只是多了一个需要人工同步的入口。

我在做工具评估时,会把“一个需求能否一路追到交付结果”作为第一条演示任务。请供应商或试点团队现场完成一条真实链路:创建需求、拆任务、关联代码提交、触发构建、登记测试结果、进入发布记录,并说明需求变化如何影响后续环节。演示如果需要靠口头解释“实际可以通过自定义实现”,就要进一步核验配置成本。

2. 同一家公司里,至少存在三种交付现场

产品迭代型团队通常面对需求频繁变化、多个项目争抢研发资源的问题。它们更需要优先级透明、范围变更可追踪、跨团队依赖可见,以及需求与测试结果之间的关联。

平台工程或基础设施团队更关注服务稳定性、部署频率、变更失败、恢复速度和自动化覆盖。对这类团队来说,能否从提交追到流水线、部署环境和故障记录,往往比看板是否漂亮更重要。

受监管或大型组织经常要处理多层审批、项目隔离、角色权限、审计留痕和数据边界。其选型重点不是让流程尽量轻,而是将必要控制嵌入流程,同时避免审批层数不断增加、交付周期不可预测。

3. 评估成本要看完整使用链路

工具成本至少由许可证或订阅费用、实施配置、数据迁移、集成开发、管理员维护、培训、流程变更和退出成本构成。采购报价通常只显示前一两项,而团队真正承担的长期成本,可能大量落在权限调整、接口维护、字段清理和用户支持上。

因此,我会把成本拆成“初始投入”和“每月运行负担”。前者关心导入、集成与培训;后者关心管理员工时、用户等待、重复录入、权限工单和异常处理。只比较单个用户的标价,无法判断哪种方案更省钱。

研发管理升级:2026年6大应用交付管理系统工具深度对比

三、六款工具深度对比:别只看功能,重点看边界

1. PingCode:更适合把产品与研发协作放进统一过程

PingCode值得中大型研发组织重点评估的地方,在于它面向的不只是代码提交或单一迭代看板,而是产品和研发协作中的需求、项目、测试等管理环节。对于 100 人以上组织,跨部门需求入口、多个项目之间的依赖、角色权限和统一度量通常会逐渐变成刚需。

它的适配价值在于减少“产品文档在一处、迭代任务在另一处、测试记录又在第三处”的人为拼接。若团队现状是需求评审、迭代计划、缺陷和测试在不同表格中维护,试点时要验证这些对象能否建立稳定关系,以及变更后能否保留历史上下文。

需要谨慎的地方是,统一管理并不意味着所有角色都该被迫使用同样复杂的表单。产品、研发、测试、管理者的关注信息不同,字段和视图若没有分层,统一平台很容易演变为统一填表。评估时应检查不同角色完成常见工作的点击路径和必填信息,而不仅是管理员能否配置。

2. Jira Software:高度可塑,也需要清晰的配置治理

Jira Software 的长处是事项管理、敏捷协作和工作流配置能力,以及围绕 Atlassian 产品形成的生态。对于已经使用相关知识库、代码托管或服务管理产品的团队,延续现有账号、项目习惯和集成关系,可能比全面替换更经济。

但我不会把“想怎么配就怎么配”简单理解成优势。字段重复、状态含义相近、不同项目的工作流各自演化,都会让跨团队报表失去可比性。若组织没有配置责任人、变更审批规则和定期清理机制,半年后往往出现同一类工作在不同项目中有不同字段定义的情况。

试点评估要重点看:普通用户是否能快速创建和更新事项;管理者能否识别跨项目依赖;管理员变更一个字段会影响哪些项目;插件退出后核心流程是否仍能运转。涉及云服务、数据区域和许可证时,应以采购当期官方条款为准,避免沿用旧报价或旧部署假设。

3. Azure DevOps:微软工程体系内的计划与交付联动

Azure DevOps 的优势是多个工程环节能够围绕同一产品体系协作。Boards 用于工作项管理,Repos 支持代码协作,Pipelines 承接自动化构建与发布,Test Plans 等能力可服务测试管理。若团队已使用微软身份、开发工具与云服务,这种衔接可能减少部分集成工作。

需要判断的是,团队是否愿意把计划和工程链路进一步放入同一体系。若产品需求长期由其他系统管理,Azure DevOps 可能主要承担工程交付职责;这并非缺点,但要明确系统边界,避免重复维护同一需求、版本和状态。

PoC 中不要只展示“流水线能跑”。应检查分支策略、审批、变量与密钥管理、测试报告、制品保存、环境隔离、失败通知和回滚记录。还要按真实用户角色确认许可组合与权限设置,不能根据单一开发者账号的体验推断全组织成本。

4. GitLab:工程一体化强,管理适配要用真实流程验证

GitLab 常被团队用于把仓库、代码评审、持续集成、制品和安全相关工作流集中起来。对工程效率负责人来说,它的价值不只是减少工具标签页,更在于尽可能让代码变更、检查结果和交付动作具备可追踪关系。

不过,代码链路一体化并不自动解决产品组合、跨业务线资源分配或复杂项目治理。若管理层需要看多个产品线的路线图和投资优先级,试点应专门验证相关计划能力、数据汇总方式和报表边界,不要只用开发者提交代码的流程作为验收样例。

另一项要关注的是流水线设计与维护能力。自动化可以缩短人工步骤,也能把错误配置更快地复制到更多项目。组织应明确模板所有者、运行器资源、密钥权限、安全检查基线和失败处理责任,否则“一体化”可能只是把复杂度集中到少数平台工程师身上。

5. 华为云 CodeArts:把企业治理与现有技术环境一起评估

华为云 CodeArts 可以纳入需要企业级研发管理、云上工程协同或国产化要求的候选范围。对于这类组织,决定性问题通常包括部署方式、身份和权限集成、现有代码资产迁移、审计要求以及与当前云资源的协同方式,而不是演示环境里能否创建项目。

建议先挑一个有代表性的服务或产品线做端到端验证,并明确哪些环节留在现有系统、哪些环节迁入候选平台。若企业同时运行多家云服务,需进一步检查跨云构建、制品分发、监控告警和身份认证的衔接成本。

采购沟通中要将“平台可支持”改写成可验收条件,例如:哪些日志必须保留、权限变更如何审计、故障时服务恢复目标是什么、接口限额如何计算、版本升级怎样影响自定义流程。清楚的验收条件比泛泛的功能承诺更能降低上线风险。

6. 阿里云云效:适合从云上研发协同与既有生态出发验证

阿里云云效适合进入已经使用阿里云服务、希望梳理云上研发协同的组织评估。判断重点应放在代码托管、流水线、制品、项目协作和账号权限能否贴合现有工作方式,以及需要接入非阿里云系统时的接口与维护负担。

对于在多云或混合环境运行的团队,不应因为平台与现有云账号衔接便利,就忽略跨环境构建和发布验证。需要用实际应用检查制品如何进入不同环境、凭证如何托管、发布记录能否统一查询、出问题时责任人是否可以快速定位。

云服务生态带来的便利,也意味着要认真评估依赖和退出路径。要确认项目数据、代码、流水线定义、测试结果与审计记录如何导出;哪些自动化脚本依赖特定服务;替换工具时能否保留关键历史。退出成本越高,越需要在采购前约定数据可迁移性和服务支持边界。

7. 横向对比:按链路能力和运维负担提问

以下对比是用于组织评审的提问框架,不是产品功能承诺。具体能力、版本、部署和许可都可能随时间变化,应以厂商当期文档和试点验证为准。

评估维度 重点问题 适合的验证方式
需求到交付可追溯性 能否从需求查到任务、代码、测试、发布和线上反馈? 现场贯穿一条真实需求,要求展示对象关系和历史变更
开发工程集成 代码评审、构建、测试、安全检查和发布记录是否可关联? 接入一个真实仓库和现有流水线,测试成功与失败路径
组织级治理 角色、项目隔离、审批和审计能否覆盖实际组织结构? 用真实部门和协作角色搭建最小权限模型
灵活性与维护 流程变更由谁批准、配置影响范围能否识别? 模拟字段和状态变更,统计管理员操作与回归检查工时
迁移与退出 历史数据、附件、关联关系和流水线定义能否迁移或导出? 抽样导入一批真实数据,并执行一次导出恢复演练
日常使用体验 高频角色能否在合理步骤内完成核心操作? 邀请产品、研发、测试、管理者分别完成规定任务并记录阻塞点

研发管理升级:2026年6大应用交付管理系统工具深度对比

四、常见误区:为什么换了系统,交付问题仍然存在

1. 误区一:功能清单越长,管理能力越强

功能覆盖范围广,不代表团队使用深度高。一个系统可能同时有需求、项目、测试、知识库和自动化能力,但如果每个环节的数据都要人工补录,真实使用率就会下降,最终管理者看到的是“字段齐全”,而不是“事实可信”。

我的判断标准是:关键数据能否在工作发生时自然产生。例如代码提交能否关联事项,测试结果能否回写缺陷,发布是否能关联构建记录。若数据只能靠月底补填,报表看起来完整也不可靠。

2. 误区二:敏捷模板等于敏捷交付

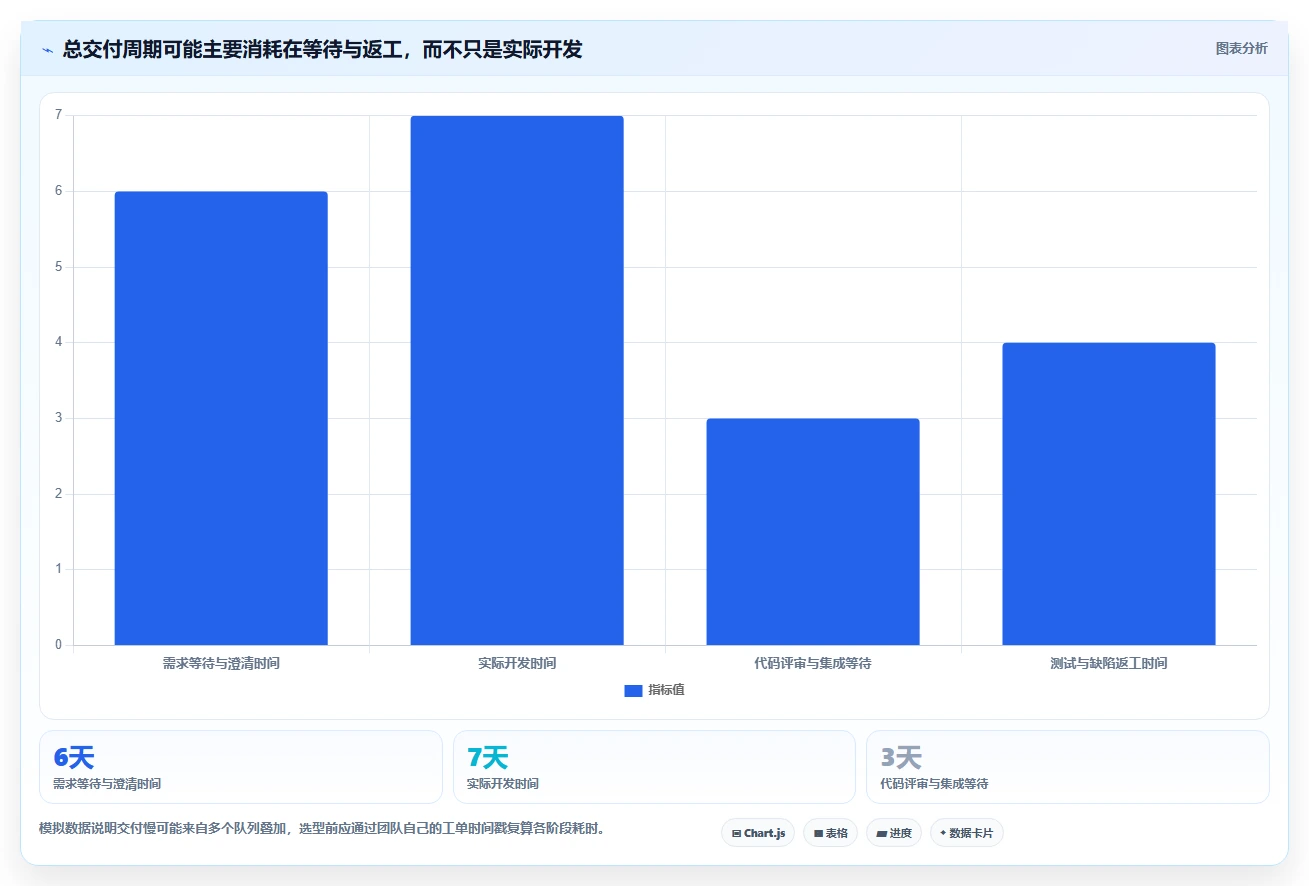

迭代看板、燃尽图和故事点只是观察工具,不会自动消除需求过载、依赖等待或频繁插单。若团队的优先级每周变化,工作项即使全部搬进新看板,交付预测仍然不稳定。

应先观察队列和等待时间:需求从提出到排期等多久,任务从开发完成到测试开始等多久,测试通过到发布又等多久。只盯编码时间,可能错过最大的延迟来源。

3. 误区三:流水线上线,交付风险就下降

自动化流水线可以减少重复操作和人工遗漏,但它并不能替代安全设计、测试策略、发布治理和故障恢复。流水线跑得更快,如果测试覆盖不足或生产环境配置不一致,风险可能只是更快地传递到用户侧。

对照 DORA 研究常用的交付表现维度,团队可以关注变更交付频率、变更前置时间、变更失败比例和服务恢复时间等指标。使用这些指标时要注意团队背景与应用类型,不能把某个行业样本的数值直接当成所有团队的达标线。

4. 误区四:先把所有历史数据迁进去,系统就完整了

旧系统中的重复事项、过期字段、失效账号和不同团队的状态定义,若不先清理就整体迁移,会把历史噪声变成新平台的默认规则。迁移规模越大,错误映射越难发现,使用者也越容易把数据不可信归咎于新工具。

更稳妥的做法是先定义迁移对象和留存目的:哪些在办事项必须迁移,哪些历史记录只需归档,哪些附件和关系必须保留,哪些数据可以按合规策略销毁。先抽样迁移,再做完整迁移。

5. 误区五:供应商演示顺利,代表团队也能顺利落地

演示通常在准备好的数据、标准流程和管理员权限下完成,而实际用户会遇到权限不足、字段不理解、通知过量、跨团队依赖和例外流程。演示成功证明的是产品能够展示某条路径,不是组织能稳定运行这条路径。

因此,评估时要要求一线用户操作,而不是由厂商顾问代操作。还要专门设计失败样例:需求被撤回、测试失败、发布延期、人员离职、权限回收、流水线中断。工具在异常情况下是否保留上下文,往往比顺利路径更能说明管理质量。

研发管理升级:2026年6大应用交付管理系统工具深度对比

五、专业判断逻辑:从“买什么”转成“验证什么”

1. 先画现状链路,再定义不可妥协条件

选型开始时,我建议团队用一张图画出需求入口、计划管理、代码托管、构建测试、发布审批、监控反馈和复盘回流。每个节点标出当前系统、责任人、输入输出和最常见的等待原因。这样可以分辨问题到底是系统缺失、流程不清,还是责任边界模糊。

接着列出硬性条件,例如部署要求、数据安全、单点登录、审计留存、并发规模、代码托管位置、现有流水线兼容性和预算上限。硬条件应采用通过或不通过判断,不要让综合分把无法满足的要求“平均掉”。

2. 用同一份脚本做可比试点

不同供应商的演示数据和路径并不一致,直接比较体验很容易失真。我会准备一个共同脚本,让每款工具都处理同一个需求和同一组角色,要求过程涵盖成功与失败情况。

  1. 创建一个有明确验收条件的产品需求,并记录优先级变化。
  2. 将需求拆分给产品、研发和测试角色,建立依赖与责任人。
  3. 关联代码分支、提交记录和评审意见,观察信息是否需要重复录入。
  4. 运行构建和测试流程,制造一次失败并跟踪通知、缺陷和修复。
  5. 完成一次版本发布,检查审批、制品、环境和回滚记录。
  6. 模拟人员离职或权限回收,确认历史记录和责任追踪是否完整。
  7. 导出试点数据,验证迁移与退出路径是否可行。

每一步都记录完成时间、点击或跳转次数、需要人工补录的字段、阻塞原因和管理员介入时间。这里的目的不是用点击少就判定胜出,而是找出高频操作是否足够清晰,关键记录是否在流程中自然形成。

3. 评分要区分适配度、风险和成本

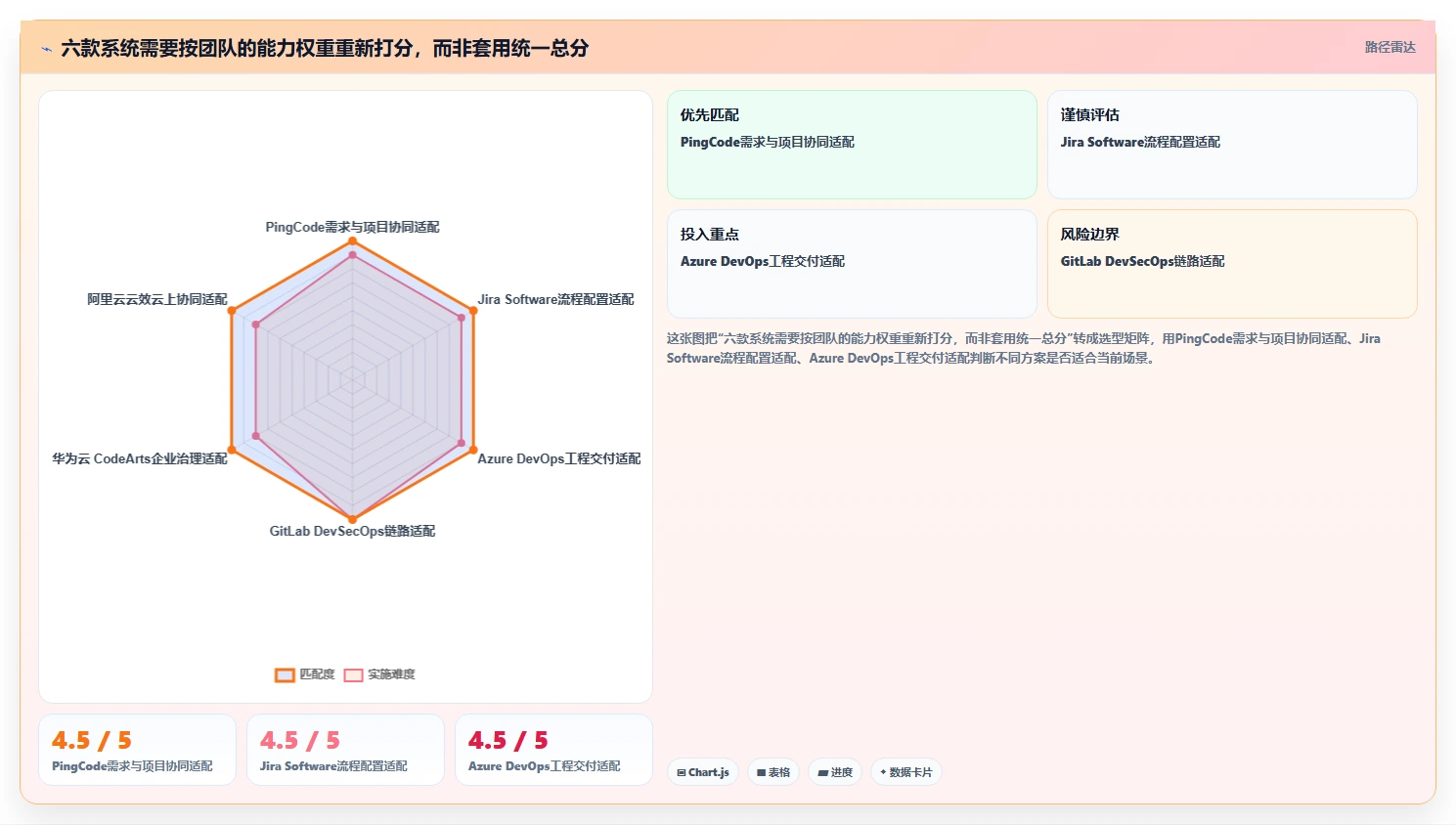

给候选工具打分时,我会至少分为三张表:业务适配度、实施风险和全生命周期成本。业务适配度回答“是否解决主要断点”;风险表回答“上线后会在哪些地方失控”;成本表回答“需要多少持续投入”。把三者混成一个分数,容易让低价或功能多的候选掩盖高风险。

建议设置权重,但保留红线项。比如数据治理是硬条件,就不能让它只占总分的 10%;对于代码流水线已经成熟的团队,工程集成可能是高权重,而小型产品团队可能更看重需求协作和学习成本。权重应由业务负责人、研发负责人、安全和一线用户共同确认。

维度 建议观察项 常见误判
流程适配 主要角色能否完成高频任务,异常路径是否留痕 把标准演示流程当成真实适配
数据可信度 关联数据自动产生的比例、重复录入和缺失关系 把字段数量当成数据质量
工程集成 仓库、流水线、测试、制品和发布的关联完整性 只验证一次构建成功
治理负担 管理员工时、权限工单、流程变更影响范围 只看管理员配置能力,不看长期维护责任
总拥有成本 许可证、实施、集成、培训、运维和退出成本 只比较首年采购报价

4. 用结果指标避免“上线即成功”的错觉

系统上线率、账号开通数和项目迁移数只能说明部署发生了,不能说明交付变好了。更有意义的是看周期变化、等待时间、缺陷回流、发布失败、人工同步和管理者取数耗时是否改善。

指标应采用上线前后同口径比较,按应用类型或团队成熟度分组。如果同期还调整了组织结构、测试策略、人员规模或发布频率,应在复盘中说明。否则,改善可能并非由工具带来,工具也可能被错误地归功或归责。

研发管理升级:2026年6大应用交付管理系统工具深度对比

六、案例与数据观察:用一个可复算的情景看清收益边界

1. 一个 120 人研发组织的情景模拟

下面不是某家企业的真实客户数据,也不是产品性能测试,而是用于预算讨论的情景模拟。假设一个 120 人研发组织,每月约有 30 个需求进入交付,产品、研发、测试和项目管理人员分散使用多个系统。每个需求平均有 20 分钟用于重复同步状态,每月按 30 个需求计算,单是这项工作就约为 10 小时。

再假设每位参与者每周因查询状态、补齐关联信息和寻找版本记录平均花费 15 分钟,涉及 80 名高频使用者,一个月按 4 周计算约为 80 小时。若每月还有 20 小时用于整理报表、核对测试与发布记录,当前可观察到的协同类工作总量约为 110 小时。这里的关键不是把 110 小时都算成可节省,而是建立现状基线,后续逐项验证。

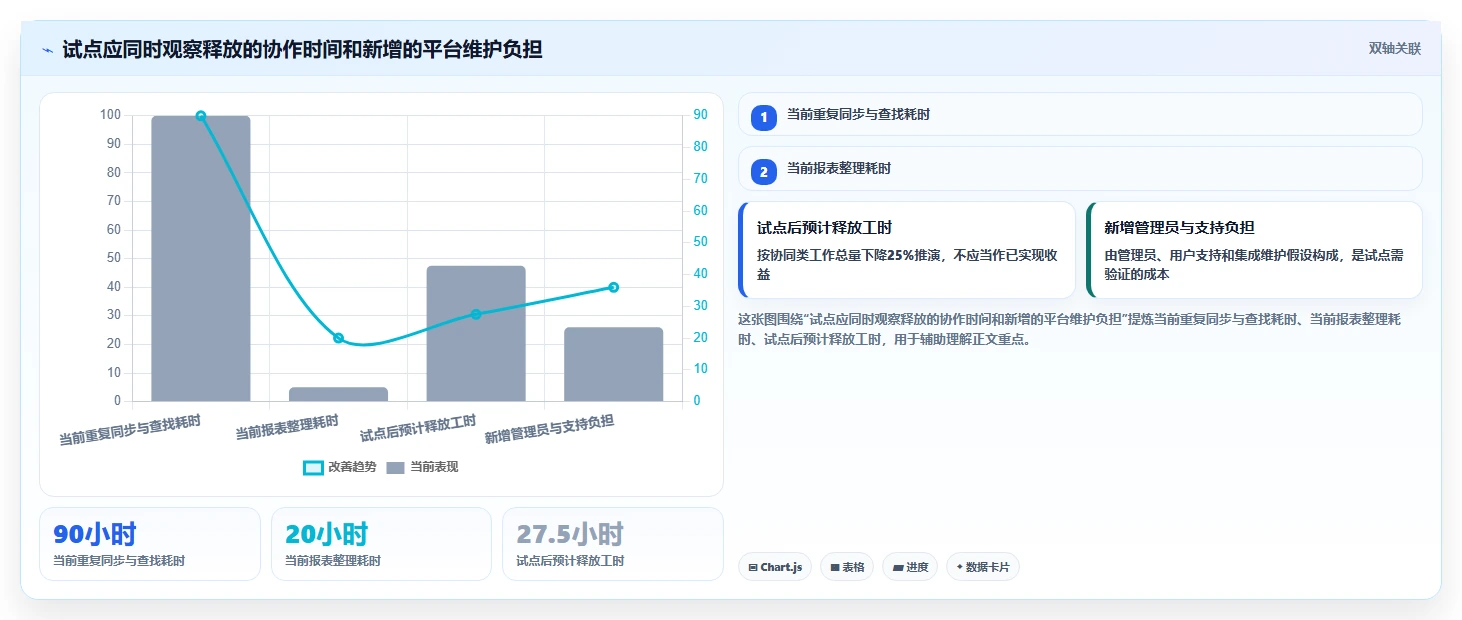

若试点将重复录入、查找和报表整理的总耗时降低 25%,理论上每月释放约 27.5 小时。即使按完全成本每小时 250 元做内部测算,对应约 6,875 元/月的容量价值,但它并不等于现金节省:除非组织减少加班、避免新增人力或将时间转移到更高价值工作,否则这只是释放产能。

相反,如果新平台每月需要 18 小时管理员维护、10 小时用户支持和 8 小时集成维护,新增运行负担达到 36 小时,那么单看可见时间成本,系统初期未必带来正收益。要通过模板稳定、自动化关联、流程清理和培训降低维护量,而不是只用“协作更透明”解释投入。

2. 用试点数据拆分“节省时间”和“降低风险”

时间收益可以用用户操作记录、工单时间戳和管理员工时估算;风险收益则要观察缺陷逃逸、发布失败、审计缺项和恢复耗时。两类收益不能简单合并,因为风险事件低频但影响大,时间节省则相对稳定、容易测量。

对于每个指标,都要确定统计口径。例如,交付周期从需求批准还是任务创建开始计算;缺陷逃逸率按版本、发布次数还是用户影响统计;返工时间是否包含等待;管理报表耗时是否包含数据校验。口径不一致时,工具间的对比没有意义。

为防止试点团队“挑好看的数据”,我会固定样本范围和起止日期,并保留失败样例。至少同时报告平均值和中位数,必要时按需求类型分组。少数紧急任务可能显著拉高平均周期,用中位数能更好地观察典型交付体验,但不能因此忽略长尾延误。

研发管理升级:2026年6大应用交付管理系统工具深度对比

3. 什么时候这个案例不适用

如果团队不到 20 人、需求来源单一、代码与发布记录已经自动关联,复杂平台可能增加不必要的治理成本。此时应优先解决最明显的瓶颈,甚至保留现有轻量工具,只补齐版本追踪或发布记录。

如果组织属于强监管环境,审计、权限隔离和部署要求可能比节省几十小时更重要。此时收益评价不能只看工时,应将合规风险降低、证据留存完整性和恢复能力纳入决策,但也不能用“合规”作为不验证流程复杂度的理由。

如果团队正经历组织调整、职责重划或产品线合并,流程仍在变化,过早固化到复杂配置中会产生返工。可先建立最小可用流程,等职责与审批边界稳定后再扩展。

七、不同情况下的行动建议:从一个小而真实的试点开始

1. 小团队:先减少重复维护,不要追求全家桶

小团队可以先列出当前最耗时的三项工作,例如需求状态重复更新、发布记录分散或测试结果无法关联。若现有代码与流水线已经稳定,就不要因为“平台更完整”而一次性重做所有环节。

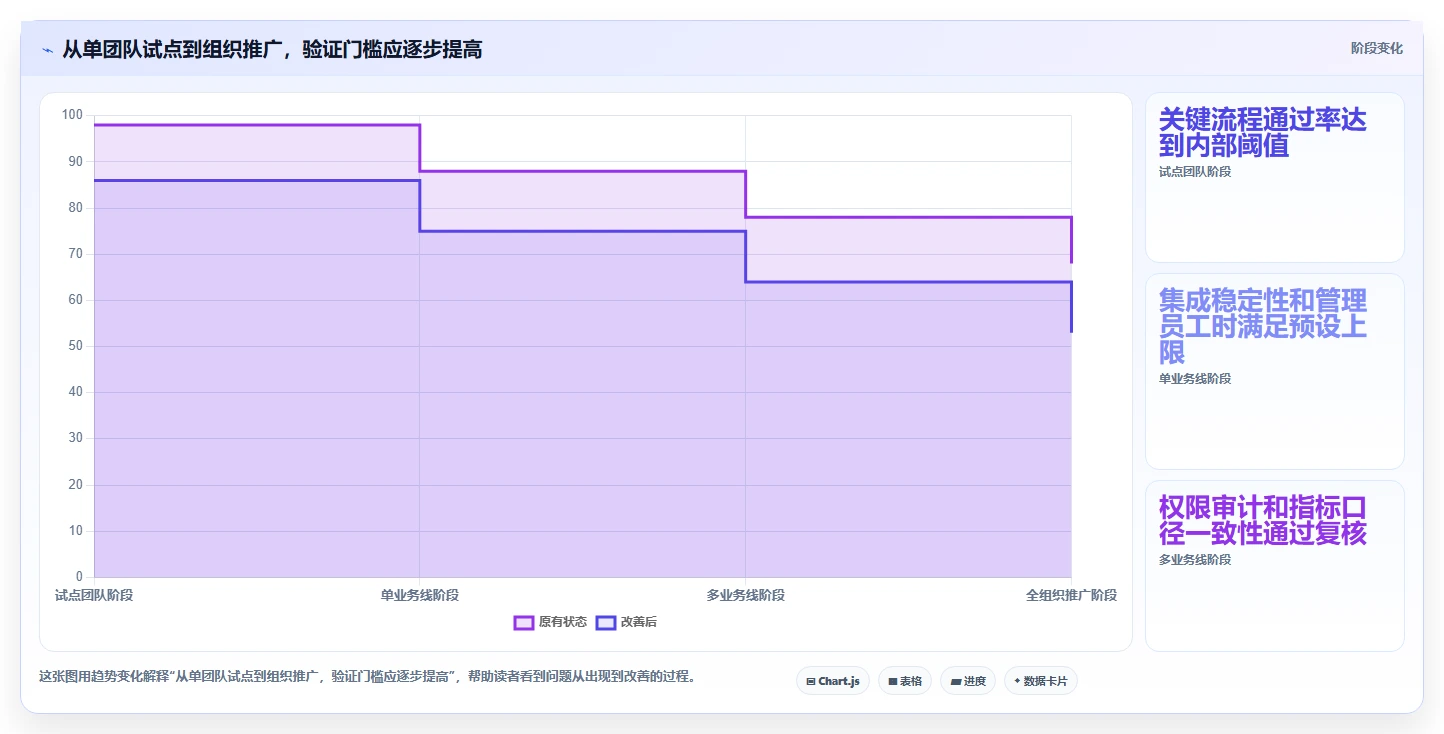

试点控制在一个小组、一个交付周期和一类应用内,重点验证上手速度、真实用户接受度和数据是否自动沉淀。上线前设定停止条件,例如核心用户需要反复维护两套数据、关键集成不稳定或管理员投入持续超出预期,就先暂停扩展。

2. 100 人以上中大型研发组织:治理能力与跨团队一致性优先

对于 PingCode 这类面向中大型研发协作需求的平台,可以把需求入口统一、项目间依赖、产品与测试协同、权限管理和组织级视图作为试点重点。不要只挑最成熟的项目验证,至少加入一个跨团队依赖明显、流程相对复杂的真实业务场景。

这类组织应建立平台负责人和流程负责人,但职责要分开:平台负责人管理配置、集成和服务质量;流程负责人管理状态定义、字段含义和指标口径。若同一人既负责工具又单方面决定所有流程,业务团队容易把平台当成行政填报系统。

3. DevOps 成熟度较高的团队:先验证工程链路的治理边界

若团队已经使用自动化构建和发布,应从代码关联、构建可复现、测试证据、安全检查、制品追踪和环境审批切入。重点不是再做一条演示流水线,而是证明不同项目可以复用标准模板,同时保留必要的例外空间。

对 GitLab、Azure DevOps、华为云 CodeArts 或阿里云云效等工程平台,要明确哪些规则由平台团队统一,哪些规则由产品团队管理。平台治理过弱会导致流水线碎片化,治理过强则会让业务团队绕过平台,使用未受控脚本。

4. 多云、混合部署或合规要求较强:先画数据边界

这类组织应在试点前标明代码、构建日志、测试数据、凭证、制品和审计记录分别存储在哪里,谁可以访问,保留多久,如何导出。尤其要核验外部系统集成的数据流向和权限范围,而不只是检查主系统的部署位置。

选型时将安全和审计要求写成测试用例,让安全、平台工程和业务代表共同签字。若某项要求目前无法验证,就记录为风险和待确认项,不要在采购阶段把“未来可支持”当成“当前已满足”。

5. 传统工具迁移:分批迁移,不要在同一天切断旧系统

迁移先选一个业务单元做影子运行,明确旧系统与新系统各自承担的唯一职责,避免两边都要求完整更新。完成一个发布周期后,检查需求、缺陷、代码和发布记录的关联准确性,再决定是否扩展。

切换前准备回滚计划:旧系统只读保留多久、未关闭事项如何迁移、失败时数据如何同步、谁有权决定暂停切换。迁移的“成功”不是登录正常,而是关键业务对象、权限和历史关系都经过抽样核验。

研发管理升级:2026年6大应用交付管理系统工具深度对比

八、不同情况下的取舍:决定留下什么,也决定不做什么

1. 要流程灵活,还是数据一致

高度灵活适合差异化业务和快速试验,但组织级报表会更难统一;严格统一有利于治理,却可能把合理差异压成流程例外。我的建议是统一数据定义和关键状态,允许局部环节有边界明确的差异,而不是所有项目完全同构或完全放任。

例如,需求优先级、发布版本和缺陷严重度应有组织级定义;某业务线特有的评审步骤可以保留,但要说明触发条件、责任人和数据口径。这样既能比较共同指标,也不会为了统一而制造无意义审批。

2. 要一体化平台,还是最佳组合

一体化平台可以减少接口和重复操作,但并不保证每个模块都是团队最擅长的工具。最佳组合可以针对局部能力选择更合适的产品,却会增加集成、身份管理、数据映射、升级兼容和故障排查成本。

判断边界时,先问核心事实由哪个系统负责。例如需求状态以项目协作系统为准,代码提交以仓库为准,流水线结果以构建系统为准,发布记录由部署平台或交付系统维护。每类关键数据只应有一个权威来源,其他系统通过链接或同步消费,而不是彼此争夺“最终状态”。

3. 要快速上线,还是一次性迁移完整历史

完整历史有助于追溯,但迁移工作量和质量风险都更高。对于大多数组织,可把历史数据分成当前在办、近期可查、长期归档三层:在办事项迁入并校验关系;近期数据抽样导入或只读保留;更早的低频历史按合规要求归档。

如果审计要求必须保留完整关系,就在试点阶段验证附件、评论、变更记录、人员映射和权限映射,不要等到切换前一周才发现旧系统中的关联结构无法直接转换。

4. 要把流程管严,还是让团队保留自主权

集中治理能控制风险,却可能产生审批队列和平台团队瓶颈。分布式自治提高团队响应速度,但可能让工具配置、状态和安全实践逐渐分裂。更可持续的做法是建立“底线统一、实现可选”:统一安全、审计和关键数据;允许团队在不破坏底线的前提下调整工作细节。

当团队绕过平台时,不要第一时间把问题归结为“不遵守流程”。先确认平台路径是否过长、权限是否不合理、模板是否不适用、服务是否稳定。绕行行为经常是在提示流程设计有真实摩擦。

5. 要比较短期成本,还是长期退出能力

订阅价格和初始实施费用容易放进采购表,退出成本却常被忽略。工具越深入关键交付链路,越需要确认数据导出、接口稳定、自动化定义迁移、历史记录留存和停服支持。供应商依赖并非必然不可接受,但必须是知情选择,而不是迁移之后才发现的事实。

建议将退出演练纳入年度治理:抽取一类核心对象导出,验证字段、关系和附件能否被其他系统识别;将关键流水线定义保存在可审阅的版本库;定期确认账号、权限和数据保留策略。退出准备本身能促使组织减少只有单一管理员理解的隐性配置。

九、最后的判断:选工具前,先选定要改善的交付事实

1. 我会用三句话做最终决策

第一,主要断点在哪里:需求与项目协作、代码与交付工程,还是权限审计与跨团队治理?第二,候选工具是否能用真实任务证明它改善了这个断点?第三,改善带来的收益,是否高于实施、维护、迁移和退出成本?

如果三个问题都没有明确答案,通常还不适合进入大规模采购。应先做现状基线和小范围试点,而不是靠更复杂的产品配置替代流程判断。

2. 下一步行动清单

  1. 选一条真实交付链路,画出从需求到上线反馈的系统和责任人。
  2. 记录当前周期、等待、返工、重复录入和管理员支持的基线。
  3. 写下部署、安全、集成和预算等不可妥协条件。
  4. 依据主要断点筛出两到三款候选,而不是让所有厂商都进入完整评估。
  5. 用相同脚本完成试点,包含正常流程、失败路径、权限回收和数据导出。
  6. 以一线用户完成率、数据关联质量、维护工时和风险控制共同验收。
  7. 通过后再分阶段推广,并保留暂停、回滚和退出机制。

我的核心观点是:应用交付管理升级,不是把所有研发活动塞进一个系统,而是让关键事实在交付过程中自然留下,让问题能被定位、责任能被追溯、改进能被验证。工具只有在减少断点而非制造新填报时才有价值。下一步,与其先开一场产品演示会,不如选一个近期要交付的真实需求,用同一条链路验证候选工具,记录每次等待、补录和返工,再依据结果做选择。

参考与核验口径

本文对产品能力的描述依据各产品公开文档所呈现的产品定位和模块范围作比较,不对具体版本、许可、部署选项或商业价格作静态承诺。采购时应查阅 PingCode、Atlassian、Microsoft Azure DevOps、GitLab、华为云 CodeArts 与阿里云云效的当期官方产品文档、服务条款、安全说明和报价。

交付度量部分参考 DORA 对软件交付表现的研究方向,以及 SPACE 关于开发者生产力应采用多维观察的研究观点。它们适合作为指标设计线索,不应被误读为对单个工具的效果背书,也不意味着所有团队都应使用同一组目标值。

常见问题解答(FAQ)

1. 2026年选应用交付管理系统,最应该优先比较哪些能力?

我在给团队做工具筛选时,最困惑的是功能清单看起来都很完整,演示也都很顺,但上线后体验差异很大。除了任务、缺陷和迭代管理,我该怎么判断哪个系统真正适合研发团队的交付流程?

别先数功能,先拿团队最近一次真实发布做对照:需求从提出到验收经过哪些人、哪些系统、几次手工同步。重点检查需求与代码、测试、发布记录能否串起来,以及权限、报表和配置是否适配现有流程。建议按五项打分:流程匹配度30%、跨工具追踪25%、易用性20%、部署与安全15%、总拥有成本10%。

每项按1,5分评分,并让开发、测试、项目负责人分别打分;若只有管理者觉得好用,实际采用率往往会成为短板。

2. 怎么分辨应用交付管理系统和普通项目任务看板?

我用过看板类工具后发现,任务状态看得见,并不代表交付过程可追溯。团队一旦要回答“这个版本为什么延期、哪些需求还没测、线上问题关联哪个变更”,普通看板经常只能靠人补信息。

关键区别在于是否能形成交付链路,而不是是否有看板。至少抽查一条需求,能否关联负责人、代码变更、测试结果、发布版本和线上问题;再检查状态变更是否留下时间、操作者与原因。可以做一个小测试:随机选10项已交付需求,要求团队在系统内还原其验收与发布过程。

若超过2项需要翻聊天记录或另做表格,说明系统集成或流程设计存在断点;这比演示里的功能数量更能预测日常使用效果。

3. 几十人的研发团队,怎么低风险试用并比较6类候选工具?

我不想一开始就把全部项目搬进新系统,担心迁移成本高,最后大家还是回到表格和聊天工具。我该怎样设计试点,才能在几周内看出候选工具的真实差异,而不是只比较销售演示?

挑一个周期稳定、涉及开发和测试、但失败影响可控的项目,选取约20名实际使用者,运行两个迭代。六个候选系统使用同一套验收任务、字段定义和评分表,避免某个工具因为拿到更简单的场景而占优。试点前后记录三项指标:需求从提出到可验收的中位天数、缺陷漏填或重复录入比例、每周维护报表所花时间。

比如报表工时从每周6小时降到3小时是可观察的改善,但要同时确认团队没有把时间转移到额外维护字段上。

4. 应用交付管理系统选云端还是私有部署,怎样计算实际成本?

我在评估部署方式时,最容易被“每人每月多少钱”带偏,因为这没有算上管理员投入、迁移和集成维护。对于有合规要求但又不想增加运维负担的团队,应该怎样把账算得更接近真实情况?

把成本拆成三年总拥有成本:订阅或许可费、服务器与备份、安全审计、初始化迁移、接口维护、管理员工时和培训。私有部署不等于零风险,升级、监控和故障恢复都需要明确负责人;云端也要核查数据区域、导出能力、身份认证及服务中断约定。

决策时先写出不可妥协条件,例如数据不能出指定区域、必须支持单点登录或需要离线部署,再对满足条件的方案比较总成本。若部署方式不是硬性合规要求,可先用受控试点验证流程和集成,再决定是否承担私有化运维成本。

读者评论

于
于安琪

把“需求能否一路追到发布结果”当演示任务挺实用,单看功能清单确实容易忽略交接时的信息丢失。

宋
宋明远

对工作流配置灵活的工具,后续维护成本确实不能忽略。最好在试点时也测一下字段调整会影响哪些项目,而不只是看初始配置是否顺手。

欧
欧阳欣然

文中的能力评分明确是选型讨论用的示意值,这点比较客观。实际采购前还是要用真实项目验证集成、权限和迁移成本,尤其是已有工具较多的团队。

文章包含AI辅助创作:研发管理升级:2026年6大应用交付管理系统工具深度对比,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/252159

赞 (0)
飞飞飞飞
项目经理福音:2026年最值得关注的5大投资进度管理系统解析
上一篇 7小时前
2026年应用交付管理系统大盘点:8款顶尖工具助您提升项目效率
下一篇 7小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
