项目经理必看:6款顶级技术需求文档工具对比与推荐
技术需求文档选错工具,损失通常不是“少了几个协作功能”,而是同一条需求在文档、评审意见、开发任务和验收记录里出现四个版本:产品经理改了边界,研发仍按旧版估时,测试依据聊天记录补用例,最后项目经理只能靠会议追溯谁在什么时候确认过什么。选工具的关键,不是看页面多漂亮,而是看需求能不能被准确评审、稳定变更、追踪到实现,并在交付后证明是否达成。
我把常见选择归为六类:Confluence、Notion、语雀、飞书文档、Microsoft Word 与 SharePoint,以及 Git 仓库中的 Markdown 文档。它们没有绝对冠军。团队规模、权限要求、变更频率、开发流程和审计要求不同,最合适的选项也不同。本文会把“文档编辑体验”和“需求全生命周期管理”分开评估,并用明确标注的情景模拟数据说明如何做决策,避免把主观打分伪装成行业调查。
一、先讲核心结论:先选工作方式,再选文档工具
1. 快速结论:六种工具各有明确的适用边界
如果团队已经把 Atlassian 产品作为工作入口,Confluence 通常是较稳妥的知识库选择;如果需求仍在探索,Notion 的自由组织方式更容易搭建轻量空间;如果团队主要使用中文内容协作,可以评估语雀或飞书文档;如果流程依赖 Office 文件、企业身份与权限治理,Word 配合 SharePoint 更有现实优势;如果需求与接口、配置、代码变更高度耦合,Git 仓库中的 Markdown 更容易纳入评审与版本控制。
但这六种选项并不完全在同一层级上。Confluence、Notion、语雀和飞书文档偏知识协作;Word 与 SharePoint 偏文档编辑、存储和治理;Git 仓库中的 Markdown 更接近“把需求作为工程资产管理”。把它们直接按编辑器功能打分,会忽略真正影响交付的工作流差异。
| 工具或方案 | 更适合的团队 | 主要优势 | 需要重点验证的短板 | 我的判断 |
|---|---|---|---|---|
| Confluence | 需要知识库、评审记录和项目空间的团队 | 页面层级、协作和知识沉淀较完整 | 复杂需求的字段化管理、跨工具追踪要实测 | 知识库优先时值得先试 |
| Notion | 需求探索较快、团队规模较小或中等的团队 | 页面、数据库和关联视图组合灵活 | 需要约束模板、权限和状态规范,避免自由度失控 | 适合快速建立轻量需求空间 |
| 语雀 | 重视中文知识沉淀和结构化文档的团队 | 文档组织和中文阅读体验适合知识库场景 | 项目状态、任务闭环和系统集成需按实际环境验证 | 知识整理优先时可以进入短名单 |
| 飞书文档 | 日常协作、会议、消息都集中在飞书的团队 | 文档协作与团队沟通衔接方便 | 需求状态与研发执行之间是否有闭环,不能只看文档协同 | 沟通入口统一时优势明显 |
| Word 与 SharePoint | 已采用 Microsoft 365、对权限和正式文件管理有要求的组织 | 熟悉的文档编辑、版本历史和组织级存储能力 | 多份文件并行后,需求关系和状态可能分散 | 正式文档和治理要求突出时更合适 |
| Git 仓库中的 Markdown | 研发文化成熟、需求需要与代码共同评审的团队 | 变更可审查、可回退,也便于关联代码与发布 | 非研发角色的编辑门槛、预览和内容维护体验 | 工程追踪优先、团队具备相应习惯时很有价值 |
我的选择顺序是:先判断需求是否经常变更,再判断文档是否必须经过正式审批,接着确认需求要不要与代码、测试和发布记录建立强关联。只有前三个问题有答案后,才比较模板、搜索、评论和页面美观。工具的核心价值不是让文档更容易写,而是让团队更难误用过时的需求。

2. 先设淘汰条件,不要先做功能排行榜
选型时,我建议先列出不能妥协的条件,例如数据是否允许存放在云端、是否需要单点登录、外部供应商能否访问、历史版本是否可审计、文档是否必须支持离线或本地归档。一个工具即使编辑体验很好,只要无法满足组织的安全与治理要求,就不应进入最后一轮评分。
然后再比较能带来效率差异的条件:需求模板是否可复用、评论能否对应到具体内容、审批状态是否清晰、变更是否通知到相关角色、需求能否关联任务和测试。功能表上的“支持协作”并不等于变更流程可追踪,必须用真实任务做演练。
3. 预算比较必须计算迁移和维护成本
只比较许可证价格,会把最大的一块成本漏掉:旧文档迁移、模板清理、权限重建、用户培训、跨系统链接修复和长期维护。对项目经理而言,工具选型的总成本可以粗略拆成采购费用、上线配置、迁移治理、日常维护和流程返工五项。报价只是其中一项。
例如,一个编辑器每月便宜,但需求状态靠人工同步,团队每周都要开会核对文档和任务,长期返工成本可能远高于许可证差额。反过来,如果团队一年只维护少量稳定规格文档,为了复杂追踪购买并部署重型平台,也可能是过度配置。
二、背景与真实场景:技术需求文档不只是“写完存档”
1. 一份需求通常会经历五种状态

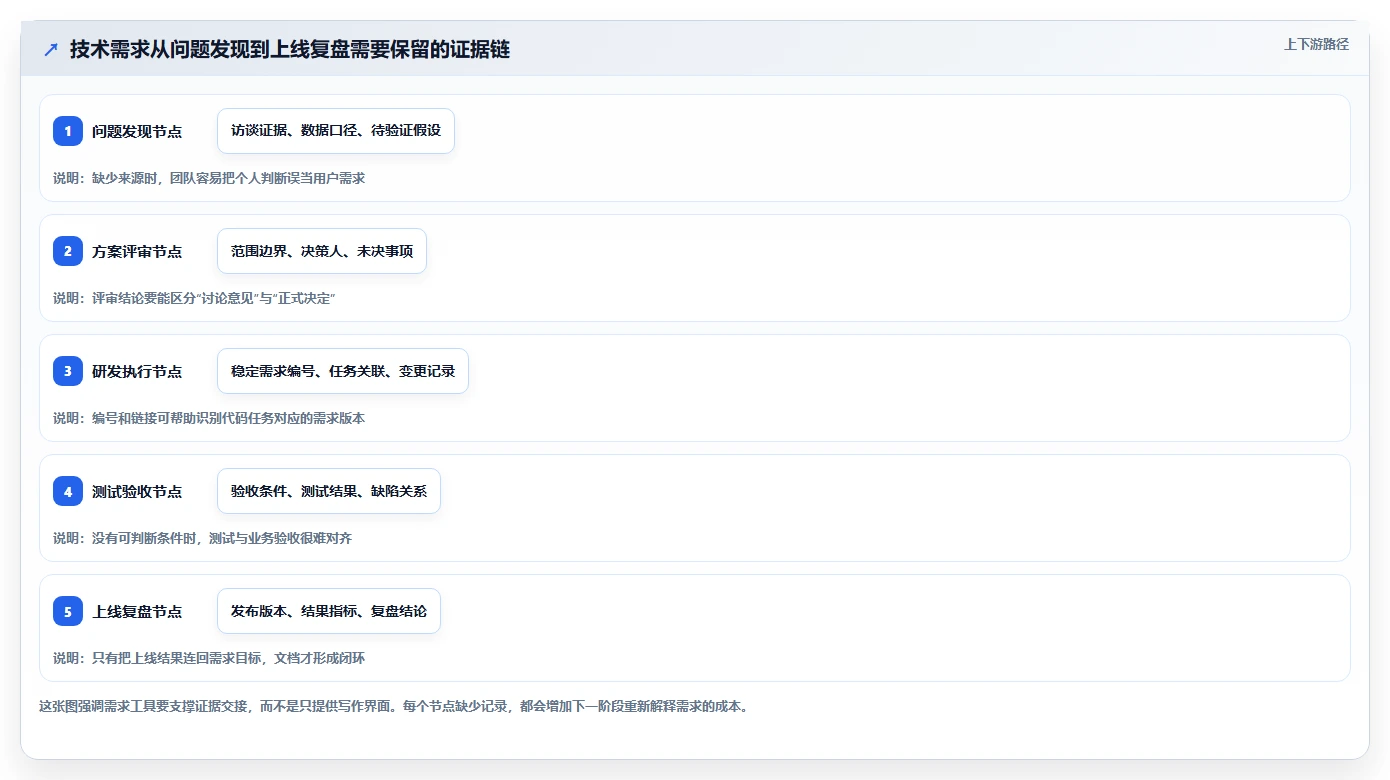

从项目现场看,技术需求通常不是一次性写成的文件,而是一个持续变化的对象。它会经历问题提出、方案澄清、范围确认、实现拆解、测试验收与上线复盘。不同阶段的信息形态并不相同:早期可能是访谈记录和待确认假设,评审时要有明确边界,开发时要有可追踪条目,验收时则要有可判断的通过条件。
因此,文档工具需要支持的不只是多人同时编辑。它还要回答几个具体问题:当前生效的是哪个版本?某条需求为什么改?谁批准了边界变化?哪些测试用例受影响?上线后发现问题,能否反查当时的验收标准?这些问题比“能否插入流程图”更接近项目成败。
| 阶段 | 团队要解决的问题 | 文档需要留下的证据 | 工具能力重点 |
|---|---|---|---|
| 问题发现 | 用户的问题是什么,证据是否充分 | 访谈记录、数据口径、假设和未决问题 | 快速记录、评论、信息归类 |
| 方案评审 | 范围、异常路径和非目标是否明确 | 决策记录、评审意见、待办责任人 | 版本历史、评审协作、状态管理 |
| 研发执行 | 工程任务是否准确映射到需求 | 需求编号、任务关联、变更影响 | 链接、接口或版本控制能力 |
| 测试验收 | 怎样证明需求已实现 | 验收条件、测试结果、缺陷关联 | 稳定标识、可检索、可追溯 |
| 上线复盘 | 结果是否符合预期,遗漏在哪里 | 上线版本、指标结果、复盘结论 | 长期归档、权限和版本记录 |
2. 两种团队,文档需求完全不同
第一种是探索型团队:新产品、创新功能或客户定制项目,需求边界可能在评审中快速调整。它更需要快速收集信息、讨论方案、记录决策,并允许早期内容尚不完整。工具如果要求复杂表单和严格流程,可能让团队为了填字段而延误探索。
第二种是交付与治理型团队:系统已经运行多年,需求要经过产品、架构、安全、研发、测试和运营等角色确认。此时最重要的是版本可追溯、权限边界清楚、状态一致和变更有影响分析。允许每个人随意复制页面,看起来灵活,实际可能带来多个“最新版”。
还有一种常见混合场景:需求早期使用协作空间探索,进入正式开发后再转成结构化条目和版本化规格。这样的团队不一定要把所有内容塞进一款工具,但需要明确“哪个环节发生交接、谁负责转换、转换后以什么记录为准”。
3. 文档失效往往从小小的“副本”开始
我最警惕的不是没有模板,而是团队为了方便把模板复制到项目文件夹,随后每个项目都自行修改标题、字段和状态。几个月后,新人无法判断“待确认”是否等于“待评审”,也无法知道页面里的“已完成”是研发已提交、测试已通过,还是业务已验收。
如果团队发现需求文档大量重复,通常先要治理字段和命名规则,而不是马上迁移平台。工具换了,复制习惯和状态歧义没有变,混乱只会搬到新系统里。

三、六款工具逐一拆解:优势要和边界一起看
1. Confluence:适合把需求放进团队知识体系
Confluence 的强项通常不在于替项目经理决定需求流程,而在于建立空间、页面、模板和团队知识之间的组织方式。对于已经使用相关研发协作产品的团队,需求页面与项目文档、会议记录和技术方案放在相近的工作环境中,能减少信息分散。
它适合有固定项目空间、需要积累跨项目知识的团队。例如,同一类功能每个季度都会迭代,团队可以维护通用的需求模板、术语解释、架构约束和评审规范,再由项目页面引用这些基础材料。这样做的价值不是少写几个字,而是降低每个项目重新定义规则的概率。
需要实测的是结构化追踪。页面之间可以建立关联,不代表需求条目天然就有稳定状态、唯一标识和端到端测试追踪。若团队要管理上百条需求的责任人、优先级、验收状态和变更影响,应验证当前版本、插件和集成方式能否满足,而不是只看页面树。
2. Notion:探索灵活,但要给自由度装护栏
Notion 的页面与数据库组合适合快速搭建需求目录、优先级视图、评审状态和项目资料。对于需求尚未定型、团队希望先跑通方法再固化流程的场景,它能减少前期配置成本。产品经理可以从简单页面开始,逐步增加属性和关联视图。
灵活也意味着规范容易漂移。一个项目把“已评审”当作可开发,另一个项目却把它理解为方案通过但细节未确认;数据库里出现近似字段,筛选结果就不再可靠。我的建议是先确定少量必填字段和状态定义,再开放页面布局,而不是让每个小组都从空白处自由设计。
在正式试用时要重点验证权限继承、外部协作、数据导出和历史版本的使用方式。特别是跨团队共享需求时,确认谁能查看、编辑、复制和导出,避免只验证编辑效率,却没有检查实际治理边界。
3. 语雀:适合重视中文知识整理的团队
语雀的价值更容易体现在中文内容沉淀、目录组织和知识阅读上。若团队已经用它整理产品手册、技术说明和运营知识,需求文档也放在熟悉的知识空间内,培训和信息查找成本会比较低。
对项目经理来说,必须把“知识库体验好”与“需求管理闭环好”分开判断。需求从评审进入执行后,是否能稳定关联开发任务、测试案例、发布记录,需要用项目实际工作流验证。假如相关状态只能靠人工在文档里更新,团队就要把这个同步成本算入选型。
我会把语雀优先放入“知识文档中心”候选,再检查它是否能承担需求条目管理。如果团队的主要痛点是文档散落、知识难搜索,它可能正中问题;若主要痛点是研发任务与验收状态对不上,则需要额外验证集成和流程设计。
4. 飞书文档:沟通协作顺畅,不代表需求已闭环
飞书文档适合日常沟通、会议、协作都围绕飞书展开的团队。访谈记录、会议纪要、评审意见和文档协作处在接近的工作环境中,可以减少信息在多个沟通渠道之间来回搬运。
但“讨论发生在文档旁边”不等于“决定被正式记录”。评审时,项目经理仍要把结论、责任人、截止时间和未决问题写进结构化区域;否则一份文档里可能既有评论,也有聊天链接,但没有清晰答案说明哪些意见已经采纳。
如果研发执行使用另一套任务平台,试用时要观察需求链接能否稳定保留,状态是否需要重复维护,以及变更如何通知到研发与测试。沟通工具与执行工具分开并非问题,重复录入且无人负责才是问题。
在已经采用 Microsoft 365 的组织里,Word 与 SharePoint 往往能利用团队熟悉的编辑方式、文件存储和组织级访问管理。对合同附件、客户交付规格、合规材料或需要正式归档的文档,这种组合具备现实优势。
它的风险通常来自文件化习惯:每次评审后另存为新文件,邮件里又附上另一份版本,最终项目群里出现“最终版”“最终版修改”“最终版确认”等名字。版本历史本身有帮助,但团队仍需统一主文档位置、文件命名规则和审批后的发布动作。
如果需求由一份长规格文档表达,Word 很容易上手;如果同一项目有几十到几百条可独立变更的需求,单个文件的追踪、筛选和跨任务关联就可能不够顺手。应根据需求颗粒度决定使用方式,而不是因为组织有办公软件,就默认它适合所有需求管理。
6. Git 仓库中的 Markdown:将需求纳入工程变更流程
把需求文档放进 Git 仓库,适合技术规格需要和代码、配置、接口定义一起评审的团队。每次改动都可以通过提交记录或合并请求审查,差异对比直观,也能在必要时回退。对于 API 契约、部署约束、数据结构或平台能力说明,这种方式尤其自然。
但它并不适合所有参与者。业务、运营或客户代表可能不熟悉分支、合并请求和本地预览;如果团队没有稳定的文档构建、评审责任和发布规则,文本虽然在仓库里,实际阅读体验可能变差。把文件放进 Git 不会自动带来良好的需求治理。
采用此方案时,建议先挑一类与工程关联强、变更频率高的规格试点,保留清晰的标题层级、需求编号、责任人和验收条件,再确认非研发角色如何提交意见。若最终仍由项目经理复制内容到另一处作为“正式版”,就说明工程流程还没有真正接上。
7. 对比结论:不要把知识库、办公文档和工程规格混成一类
六类方案的核心差异可以概括为三条轴线:内容组织是否灵活、正式治理是否成熟、变更是否接近研发工作流。前两条影响团队写和找文档,第三条影响需求能不能落到实现与验收。团队通常不需要在所有轴线上都追求最高分,而是要找出当前最大的交付风险。
| 方案 | 自由编辑 | 正式治理 | 工程变更关联 | 建议先验证的问题 |
|---|---|---|---|---|
| Confluence | 中高 | 中高 | 中高,依赖生态与配置 | 条目状态和验收是否需要插件或额外流程 |
| Notion | 高 | 中 | 中 | 状态定义和权限如何防止各团队漂移 |
| 语雀 | 中高 | 中 | 中低至中,需实测 | 知识页面如何映射到研发需求条目 |
| 飞书文档 | 高 | 中 | 中,取决于执行系统连接 | 会议讨论如何变成可追踪决策 |
| Word 与 SharePoint | 中 | 高 | 中低至中 | 主版本、审批发布与需求级追踪如何实现 |
| Git 仓库Markdown | 中低 | 中高 | 高 | 非研发成员能否低门槛参与评审 |
四、常见误区:工具买了,需求管理仍可能失灵
1. 把“多人协作”误认为“多人负责”
支持多人编辑只能说明多人可以修改同一份内容,不等于团队已经明确谁有权确认需求、谁负责整理意见、谁决定范围变更。没有责任边界的协作,常常表现为评论很多、结论很少。
我建议每份正式需求至少明确三个角色:内容负责人、评审决策人和实现对接人。较复杂的需求还要增加验收责任人。角色可以由同一个人兼任,但不能完全空缺。
2. 把“文档有版本记录”误认为“变更可追溯”
版本历史能说明页面何时被修改,却未必能说明修改为什么发生、影响了哪些任务、是否重新评审。技术需求需要的不只是时间线,而是“变更内容,变更原因,确认人,影响范围,后续动作”的链条。
如果只能看到文字差异,项目经理仍需额外维护变更日志。对低风险文档,这可能足够;对影响接口、安全、计费或数据迁移的需求,应把变更原因与审批结果列为必填信息。
3. 把模板越做越长,误认为质量越高
模板字段越多,遗漏关键内容的机会可能减少,但填写负担也会增加。常见的失败模式是团队为了通过评审填了一堆不适用字段,真正重要的异常路径和验收条件反而被埋在长文档里。
更有效的做法是区分必填、条件必填和可选字段。所有需求都要写目标、范围、验收条件;涉及权限时再写角色矩阵;涉及迁移时再写回滚方案。模板的目标是引导判断,不是把每个项目变成同一种项目。
4. 把页面数量误认为知识沉淀
内容越多,不代表知识越好。若搜索结果里同时出现旧版规格、会议草稿和复制出的项目模板,用户会花更多时间判断哪份可信。文档治理至少要包括负责人、状态、更新时间、适用范围和归档规则。
定期清理比一次性迁移更重要。每个季度抽查一批高访问文档,确认是否仍有效、是否有重复页面、是否有明确的替代版本,通常比要求全员重新整理所有资料更可执行。
5. 只测编辑体验,不测真实交付闭环
试用时让几个人同时写一段文本,最多验证编辑体验,无法验证需求评审、任务拆分、测试关联和上线复盘。工具选型需要一条真实但范围可控的需求,从提出一直走到验收,再观察信息是否丢失。
建议不要用演示数据做完整结论。挑一项即将进入开发的需求,至少包含一项范围变更、一个待确认问题、两条验收条件和一个测试关联。只有这样,权限、版本、通知和追踪能力才会显形。

五、专业判断逻辑:用需求生命周期和失败成本来选
1. 先给需求分型,而不是所有内容套一个文档模板
在评估工具之前,我会先把团队需求分成三类。第一类是探索型需求,重点是问题证据、假设和方案比较;第二类是交付型需求,重点是范围、依赖、任务分解和验收;第三类是受治理约束的需求,重点是审批、版本、权限和审计。一个项目可以同时存在三类,但不必强迫它们使用同一套字段和流程。
这一步的意义在于避免工具被错误需求拖累。探索型需求如果被要求一次填完所有规格字段,产品团队会绕过流程;受监管的正式规格如果只是一段自由文本,项目又无法证明变更经过了批准。
2. 用五个维度建立评分,而不是靠演示印象
可以用五个维度做内部评分:需求结构化能力、变更追踪能力、协作与评审能力、权限治理能力、工程链路能力。建议以团队的主要风险设置权重,并规定所有候选工具用同一条需求流程试用。
| 评估维度 | 建议权重示例 | 验证问题 | 低分时的后果 |
|---|---|---|---|
| 需求结构化 | 20% | 是否能按稳定字段查看、筛选和复用需求 | 内容变成难搜索的长篇自由文本 |
| 变更追踪 | 25% | 是否能看出改动内容、原因、责任人和影响范围 | 团队按旧版本开发或漏掉受影响测试 |
| 协作与评审 | 20% | 意见能否落到明确决策、责任人与截止时间 | 讨论很多,未决事项长期悬而不决 |
| 权限与治理 | 15% | 是否满足内外部访问、角色权限和归档要求 | 敏感信息暴露或正式记录不可审计 |
| 工程链路 | 20% | 需求能否关联任务、测试、代码或发布记录 | 研发执行与需求意图逐渐脱节 |
权重只是建议基准,不是行业标准。若团队以正式审批和资料留存为主,可以提高权限治理的权重;如果接口规格经常随代码变化,可以提高工程链路和变更追踪的权重。计算总分之前,先确定硬性淘汰条件,避免高分掩盖无法接受的合规风险。
3. 用“错误成本”确定追踪强度
需求写错的后果不同,工具要求也应不同。一个内部页面文案的小调整,可能只需要评论和负责人确认;一个涉及账号权限、财务计算或数据迁移的变更,则需要明确审批、版本、测试证据和回滚方案。
我会用影响范围、发生概率和发现难度来判断控制强度。不是每条需求都要走重审批,但风险越高,越不能依赖聊天记录和人工记忆。关键判断是:如果几个月后有人质疑这项改动,团队能不能复原当时的决定依据。
4. 将“需求文档”拆成稳定信息与变化信息
一份需求里有些信息变化慢,例如系统边界、术语、技术约束和组织规则;有些信息变化快,例如优先级、交付批次、验收状态和责任人。把两类信息都塞在同一篇长文里,会导致改一个状态就重发整份规格,或稳定规则被每个项目重复复制。
更可维护的方式是让稳定知识留在共享规范中,让项目特有的目标、范围和验收条件留在项目需求里,再通过链接或引用建立关系。工具是否支持这种组织方式,往往比是否提供某种花哨模板更影响长期维护成本。
5. 采用小范围试点,记录输入和结果
试点不是给工具做一次展示,而是验证组织能否用它完成工作。选择一项真实需求,记录需求整理时间、评审轮次、未决事项、变更次数、任务映射率和验收记录完整度。试点前后都用同一套口径,才有可能判断改善来自工具还是项目复杂度不同。
试点期间要记录“失败事件”,例如评审意见找不到、旧版链接被误用、外部成员权限过宽、验收条件没有进入测试任务。这些事件数量不大,却比用户喜欢哪个界面更能预测正式推广后的风险。

六、案例与数据观察:一次模拟选型如何避免买错方向
1. 案例背景:八十人产品研发团队,真正的问题不是写得慢
下面是情景模拟,不代表某家企业的实际经营数据。假设一个约八十人的产品研发团队,分布在产品、研发、测试、设计和运营几个职能,需求分布在共享文档、项目群消息和任务系统里。项目经理抽查近期二十项需求,发现有些需求没有明确验收条件,另一些评审结论只留在会议纪要或聊天记录中。
团队一开始提出“统一买一个更好的文档工具”。我会先把问题拆开:需求是否难以写清?还是评审结论丢失?是否不知道哪个版本有效?还是需求无法对应到开发任务和测试结果?只有识别出主因,才知道应当优先选编辑器、知识库、治理平台,还是工程化文档方式。
2. 设定模拟基线:先让问题可以被量化
为避免用“大家觉得好用”代替证据,我们先定义五个观察指标:需求首次评审准备时间、评审后待确认事项数量、需求到研发任务的映射率、验收条件记录率,以及旧版需求被误用的事件数。以下数字是为了展示评估方法的情景模拟值,不可引用为行业平均水平。
| 模拟观察指标 | 试点前 | 试点目标 | 记录口径 |
|---|---|---|---|
| 单项需求评审准备时间 | 约 2.5 小时 | 不高于 1.8 小时 | 从整理材料到发出评审邀请的工时 |
| 评审后平均待确认事项 | 约 6 项 | 不高于 3 项 | 评审结束后仍无责任人与期限的问题数 |
| 需求到研发任务映射率 | 约 68% | 不低于 90% | 有明确任务链接的已确认需求占比 |
| 验收条件记录率 | 约 55% | 不低于 85% | 正式需求中有可判断验收条件的比例 |
| 旧版需求误用事件 | 每月约 3 次 | 每月不超过 1 次 | 因链接或版本错误导致的返工记录 |
3. 试点设计:同一需求,跑完两个工作流
情景中的团队选了两种不同方向的方案试跑:一种以知识库和协作页面为核心,另一种以 Git 仓库中的 Markdown 与代码评审为核心。比较时不要求内容形式完全相同,但统一需求编号、验收条件、变更原因、任务链接和评审责任人,避免因为一边少填字段而显得“更快”。
试点周期设为三周,选取六项真实需求:三项常规功能、两项接口调整、一项权限相关改动。期间记录准备工时、变更遗漏、研发追踪情况和非研发角色参与障碍。三周不是足以得出普遍结论的统计样本,只能用于判断这两类方案是否值得扩大验证。
4. 模拟结果:节省时间不是唯一判断标准

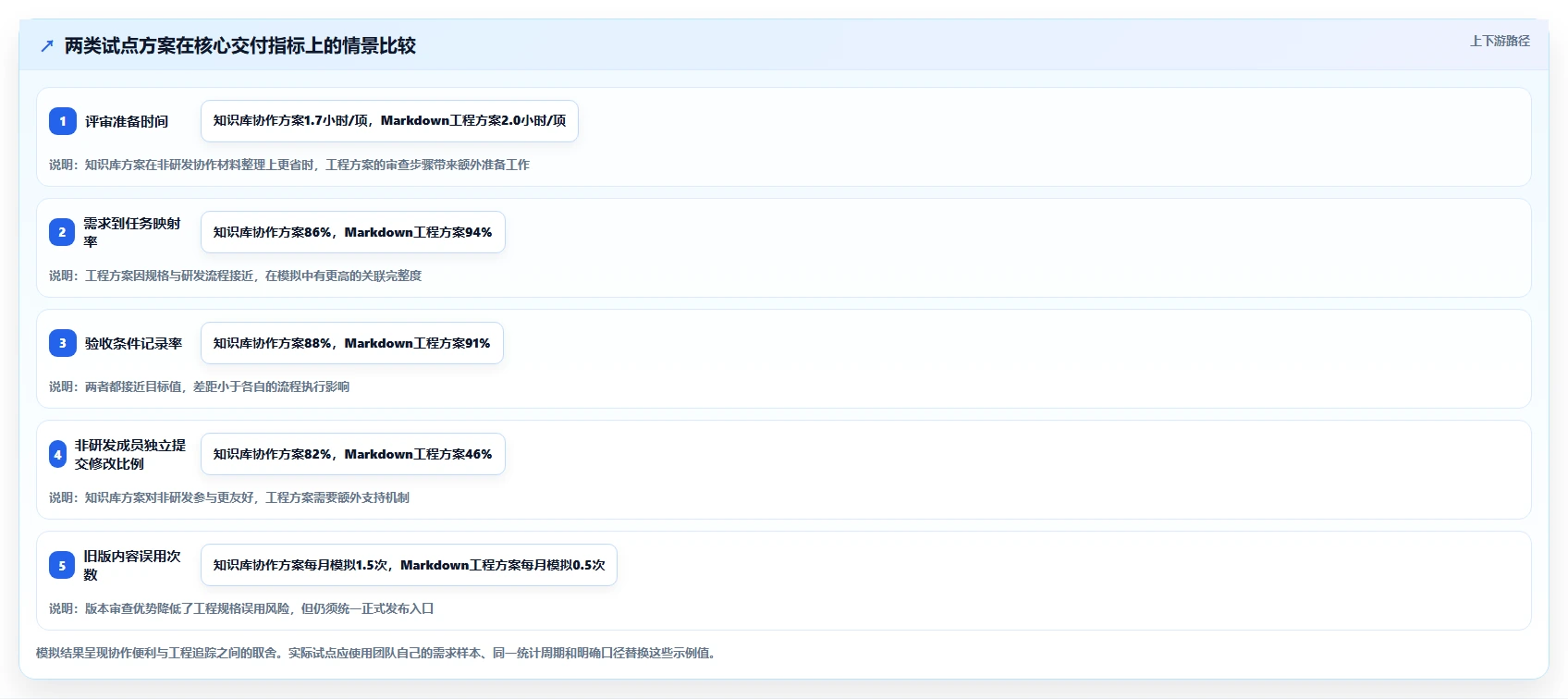

在这组情景模拟里,知识库方案在产品和运营参与、会议纪要归档方面更顺畅;Markdown 方案在接口变更审查和代码提交关联方面更清楚。前者更容易让非研发成员直接补充说明,后者更容易知道某次规格改动与代码评审的关系。两种方案的差异不是谁全面领先,而是团队主要风险落在哪个环节。
假设试点记录显示,知识库方案把评审准备时间从 2.5 小时降到 1.7 小时,但接口需求仍有部分任务需要人工关联;Markdown 方案把接口变更核对从每次约 50 分钟降到 30 分钟,却需要为业务角色提供更友好的预览和反馈流程。这些数值仍是模拟值,不能当作真实产品性能承诺。

5. 从模拟结果得出的专业判断
如果团队主要损失来自评审前的信息整理、跨职能参与和知识查找,知识库协作方案可能更快改善日常体验;如果主要返工来自接口规格与代码不一致、旧版本被实现、变更未进入评审,工程化文档可能更贴近问题本身。
如果两种问题同时存在,可以采取分层方式:知识库保存背景、决策和跨团队说明,工程仓库维护对实现有直接影响的规格,并指定唯一的正式版本链接。混合使用的前提是明确谁负责同步、哪一处是生效源、变更后如何通知受影响角色;否则它只是把“文档分散”升级成“系统分散”。

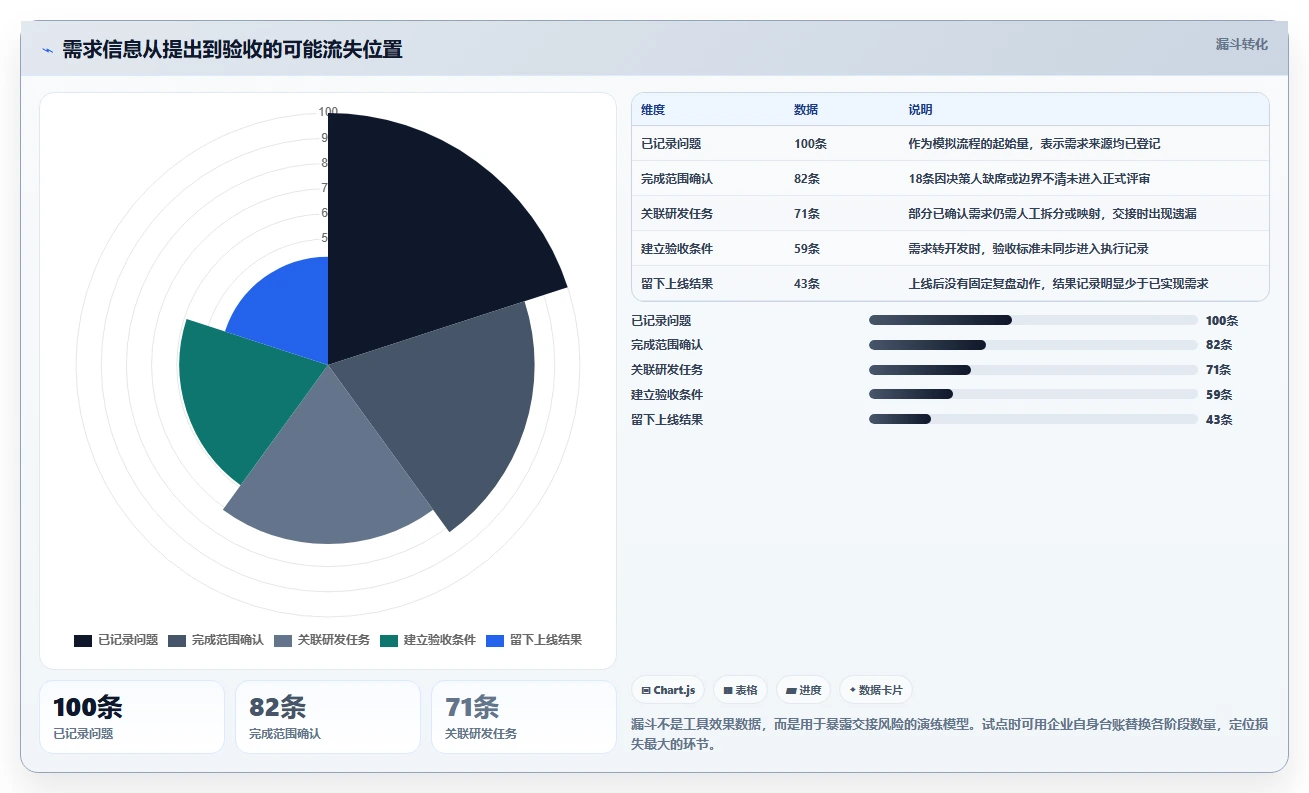

最有价值的指标通常不是编辑速度,而是错误信息在交付链路中的传播距离。一条含糊的需求如果在评审时被发现,修复成本较低;如果直到开发完成或上线后才发现,影响就会扩大。选工具时要优先缩短发现问题的时间,而不是单纯缩短打字时间。
七、不同情况下怎么行动:从四周试点到正式推广
1. 小团队或新项目:先轻量运行,不要先搭复杂流程
如果团队人数不多、需求变化快、外部审计要求不高,可以从已有协作平台开始。先建立一个精简模板,只要求写清目标、范围、非目标、风险、验收条件和待确认事项,再用一两个迭代观察哪些信息经常缺失。
首月不要设计十几种状态,也不要让每条需求都走多级审批。先统一“草稿、待评审、已确认、已实现、已验收、已取消”的基本含义,再根据真实瓶颈增加状态。小团队最需要的是持续使用,而不是在启动时就获得一套看起来完整的流程。
2. 中型研发团队:先管需求编号、评审结果和执行关联
当多个项目并行、产品与研发交接频繁时,需求编号和固定字段的价值会明显提高。建议给每条正式需求分配稳定标识,并在评审记录、开发任务和测试案例中重复引用。编号不必复杂,但不能因标题变化而变化。
这类团队可以建立统一的评审检查项:业务目标是否明确、范围边界是否完整、异常路径是否覆盖、依赖是否识别、验收条件是否可判断。每次评审结束后,把未决项转为有责任人和期限的行动项,而不是留在评论区等待自然消失。
3. 大型或受治理约束团队:先做权限与记录设计,再谈推广速度
对于跨部门、跨区域或外部伙伴参与的组织,工具试点前就应确认身份管理、权限继承、内容导出、数据保留和离职交接。正式需求可能包含未发布产品信息、客户资料或安全设计,不能只根据“链接分享方便”来设置访问。
如果需求会影响安全、财务、个人信息或合规义务,建议让相应治理角色参与试点。要验证审批记录能否保留、版本是否可复原、对外共享如何撤回、关键资料能否按组织要求归档。此时把治理放到后面补,往往比一开始设计清楚更贵。
4. 研发高度工程化:从一类规格开始采用文档即代码
如果团队已经熟悉 Git、代码评审和自动化构建,不要一上来迁移所有产品文档。先选择 API 规格、部署手册或数据结构说明等与工程变更联系紧密的内容,定义文档责任人、评审规则和预览流程。
试点必须包含非研发角色的反馈路径。可以用可读预览、问题模板或指定代提交人,避免把参与门槛错误地当成“用户不愿意参与”。若业务成员持续无法理解差异对比,团队就应考虑将工程规格与面向业务的需求说明分层维护。

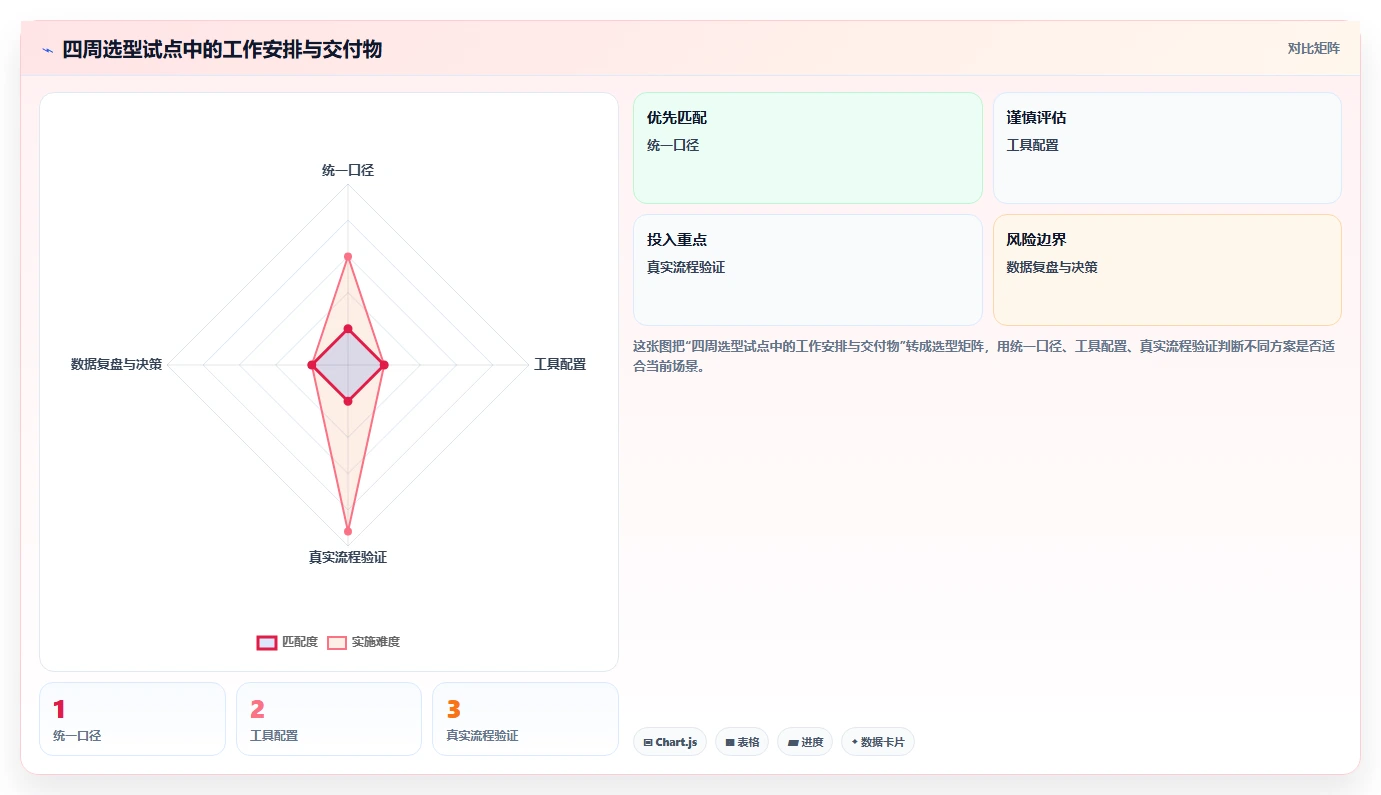

5. 建议的四周试点步骤
-
第一周:统一口径。挑选一条真实需求,定义需求编号、状态含义、验收条件、变更原因和版本记录方式。明确哪些字段必填,哪些只在特定情形出现。
-
第二周:完成候选工具配置。用同一模板搭建两种候选方案,邀请产品、研发、测试和项目管理代表走一遍流程,不先追求完整迁移。
-
第三周:运行真实评审。至少经历一次评审意见修改和一次需求变更,记录谁提出、谁确认、哪些任务或测试受到影响。
-
第四周:复盘并做决策。比较工时、映射率、验收完整度、误用事件、权限问题和用户障碍;根据硬性条件淘汰,而不是只挑界面最受欢迎的方案。
如果项目周期较短,四周试点可以压缩,但不要删掉变更演练。只验证“新建和编辑”无法发现版本治理问题。试点结束后,也不要立即全公司推广,先找一支与目标团队相似的小组复跑,确认流程不是只依赖某位熟练管理员。

八、取舍与最终建议:没有最强工具,只有更合适的控制点
1. 选择知识协作工具,接受工程追踪可能需要补流程
如果选择 Confluence、Notion、语雀或飞书文档这类协作知识工具,通常能较快改善内容整理、多人讨论和知识查找。代价是团队可能还要设计需求编号、任务关联、状态同步和正式版本发布规则。要提前确认这些工作由谁负责,避免把“工具好写”误当成“流程已经闭环”。
在这类方案里,项目经理最值得投入的工作不是再做一份更长模板,而是定义信息的权威来源:需求背景在哪里、当前批准版本在哪里、开发任务在哪里、验收结论在哪里。链接关系稳定,比每个系统都存一份全文更重要。
如果组织对正式文件、Office 格式、权限治理和归档要求高,Word 与 SharePoint 可能更符合现有制度。需要接受的是,需求一旦拆成大量独立条目,文件目录和版本管理未必天然提供细粒度追踪,需要用命名规则、索引、清单或现有工作流补齐。
这类方案更适合把“主文档在哪里、怎样审批、批准后如何发布”做成标准动作。否则,即使版本历史完整,执行团队也可能不知道哪个文件可以作为当前生效依据。
3. 选择 Git Markdown,接受非研发参与成本上升
如果工程一致性、版本差异和代码评审是最大痛点,Git Markdown 有明显吸引力。代价是非研发角色可能需要学习额外操作,文档构建、预览和提交流程也需要维护。团队不能把这些成本隐藏在研发支持人员的额外工作里。
建议用一项工程规格做先行试点,再判断是否把需求说明也纳入仓库。若产品和业务参与者只通过会议口头反馈,文档即代码就没有形成真正的共同评审流程。
4. 混合方案可以成立,但必须只有一个“生效源”
混合使用知识库、办公文档和代码仓库并非错误。很多团队需要一处保存业务背景、一处维护正式规格、一处执行研发任务。风险在于信息同步责任不清,三个系统都声称自己保存了最新版。
为了降低歧义,每类信息都应指定唯一的生效位置,并让其他位置只保存链接、摘要或派生视图。需求发生改变时,要明确谁更新主记录、谁检查关联任务、谁通知测试和业务验收方。没有这套规则,不建议同时引入多种工具。
5. 最终行动清单:用三项验证结束选型
-
验证一次变更:修改一项验收条件,检查历史记录、决策原因、受影响任务和测试是否都能追到。
-
验证一次权限:用内部、外部和只读身份分别访问,确认分享范围、导出能力和撤权方式符合组织要求。
-
验证一次交付:从已确认需求追到研发任务、测试结果和上线复盘,确认没有依赖某个人手工复制关键信息。
如果三项验证都顺利,再讨论更大范围的迁移、模板统一和知识库整理。如果任一项失败,先判断是工具限制、配置不足,还是团队规则没有定义。把这三类原因区分开,能避免团队在流程问题上反复换工具。
总结来说,技术需求文档工具的选型不是寻找“功能最多”的产品,而是找到最能控制团队主要交付风险的工作方式。对知识分散的团队,优先改善搜索与沉淀;对评审混乱的团队,优先固定决策和责任;对版本误用的团队,优先加强变更审查;对需求与测试脱节的团队,优先补齐追踪链路。
下一步不要先做全员投票,也不要先迁移旧文档。选一条近期要交付的真实需求,写下它从提出到验收必须留下的五类证据,再用两种候选方案各跑一遍。哪种方案让重要变更更早被发现、让责任更清晰、让验收更容易复核,哪种才更适合你的团队。
常见问题解答(FAQ)
1. 技术需求文档工具应该优先看哪些能力?
我正在给一个跨产品、研发和测试的团队选工具,功能列表看起来都差不多,但试用时很难判断差异。我最担心的是需求改了以后,文档、开发任务和测试用例各改各的,最后上线才发现漏项。
别先按“功能最多”排序,先检查需求变更能否被追踪。至少选一条真实业务链路,验证需求是否能关联设计、开发任务、测试用例和发布记录;修改需求后,能否看出哪些下游对象尚未更新。对技术需求文档而言,追踪关系是否清晰,通常比模板数量更影响交付风险。
建议把选型标准分成三层:必需项包括版本记录、权限控制、评论与评审;协作项包括与任务、缺陷、测试流程的关联;治理项包括变更记录、导出备份和数据迁移。若团队常因“谁改了什么、影响了哪里”反复开会,优先验证变更追踪,而不是先比较页面是否漂亮。
2. 技术需求文档应该写在文档工具里,还是项目管理工具里?
我现在用在线文档写方案,再把结论复制到任务系统,感觉重复维护很费时间。可如果把所有内容都塞进项目管理工具,又担心复杂设计难读、历史版本不好整理,我该怎么划分?
不要把它当成二选一,先按信息的变化频率和执行用途划分。背景、方案论证、接口约束等需要连续阅读的内容,适合放在支持目录、版本和评论的文档空间;可执行的需求项、验收条件、责任人和状态,则应进入团队日常追踪的任务流程。真正容易踩坑的是“复制粘贴后没有唯一来源”。
可以约定文档负责解释为什么做、方案是什么,任务负责说明谁在何时交付什么;两者通过链接或关联字段连接,并在评审模板中要求填写对应关系。这样既保留长文档的上下文,也避免执行状态散落在多个地方。
3. 怎么用短期试用,判断六款技术需求文档工具谁更适合团队?
我看了六款工具的介绍页,几乎都写着支持协作、版本和权限,单看宣传很难选。我想设计一个小测试,但不希望团队花两周配置,最后只得到“界面顺不顺手”这种结论。
用同一份小型真实需求做对照,而不是让每款工具各自演示优势。可选一个包含接口改动、异常处理和验收条件的需求,让产品、研发、测试各安排一名参与者,在相同时间内完成编写、评审、变更和追踪。
下面的门槛是评估示例,不是行业基准: 观察项建议记录判断重点 变更追踪一次字段调整后的下游影响是否能定位未同步内容 评审效率提出意见至关闭所需时间意见是否绑定具体段落或条目 任务衔接需求转为执行项的遗漏数验收条件是否随关联关系保留 维护成本每次更新的重复录入次数是否存在多个互相矛盾的来源 每项都记录操作步骤、耗时和失败点,再让三类角色分别评分。
若试用数据差异不明显,优先选团队更容易持续维护、且能完整导出数据的方案;一次演示的流畅度,不足以证明长期协作成本低。
4. 团队选技术需求文档工具时,最容易忽略哪些风险?
我比较工具时一直在看功能和价格,却不确定权限、历史版本和数据迁移要不要现在就纳入评估。我们团队规模还不大,但需求资料会涉及客户配置和内部技术细节,我不想等到换工具时才发现无法收回或导出。
先确认资料边界:哪些内容可以被全员查看,哪些需要按项目、角色或外部协作者限制;再检查离职账号回收、链接分享控制、操作记录和备份方式。安全能力不应只听销售说明,最好在试用环境里实际创建不同权限角色,验证搜索、分享和导出是否会暴露不该看到的内容。迁移风险也要提前测试。
挑一份带有目录、附件、评论和版本历史的文档,导出后检查内容、链接与附件是否仍可读,并确认能否批量导出。若团队需要自托管或满足特定审计要求,应把部署方式、备份恢复和升级责任写进采购评估表,而不是等签约后再讨论。
文章包含AI辅助创作:项目经理必看:6款顶级技术需求文档工具对比与推荐,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/251945
