2026年生产管理软件大盘点:6款提升效率的顶级工具

2026年生产管理软件大盘点:6款提升效率的顶级工具

生产现场最常见的效率陷阱,不是设备跑得不够快,而是计划、物料、工序和质量记录各自为政:计划员在表格里改排程,班组长在群里确认缺料,完工数到月底才回填系统。2026年挑选生产管理软件,真正要比较的不是功能列表有多长,而是它能否把订单变化及时传到现场,再把现场发生的事可靠地带回管理层。本文盘点六类常见方案,并给出一套可以落地验证的选型方法。

一、先说结论:软件选型先匹配生产问题,再比较品牌

1. 六款工具不是同一类产品,不能简单排总榜

我不建议把生产管理软件做成“第一名到第六名”的无差别排行。SAP S/4HANA、微软 Dynamics 365 Supply Chain Management、金蝶云·星空和鼎捷 MES 覆盖的管理范围、部署方式与目标企业各不相同;西门子 Opcenter Execution 与 Infor CloudSuite Industrial,也分别有更鲜明的制造执行或行业套件属性。把它们都塞进同一张功能评分表,容易让采购误以为“功能越多越适合”。

更实用的结论是:先确定当前损失发生在哪一段。若订单、采购、库存、成本和财务之间断档,优先评估 ERP 或制造业套件;若车间工单、报工、追溯、质量执行不透明,优先评估 MES;若两端都有问题,就把 ERP 与 MES 的集成责任、数据边界和实施顺序放在选型前面讨论。

生产管理现状 优先评估的方案 关键验证点
多组织、多工厂,计划、采购、库存、财务口径复杂 SAP S/4HANA;微软 Dynamics 365 Supply Chain Management 集团模板、主数据治理、跨工厂计划、集成与实施资源
中型制造企业,想贯通订单、库存、生产和成本 金蝶云·星空;鼎捷制造业方案 行业适配、现场流程深度、版本升级和本地服务能力
工序执行、质量追溯、设备数据和现场透明度不足 西门子 Opcenter Execution;鼎捷 MES 工艺建模、采集方式、追溯粒度、异常处置闭环
离散制造并希望从 ERP 逐步扩展到车间管理 Infor CloudSuite Industrial;微软 Dynamics 365 Supply Chain Management 产品配置、生产订单控制、行业流程和外部系统集成

表格是初筛,不代表这几款软件的能力边界完全相同,也不构成产品优劣排名。相同产品会因版本、模块、部署方式、行业模板和实施伙伴而产生明显差异,最终应以企业实际演示、合同范围和试点结果为准。

2. 六款工具的定位速览

SAP S/4HANA:更适合流程复杂、组织层级多、希望建立集团级经营与供应链管理体系的企业。它的价值通常不止在生产模块,而在统一订单、物料、采购、库存、成本和财务口径。选型时必须把流程标准化、数据治理和实施队伍能力一并评估。

微软 Dynamics 365 Supply Chain Management:适合希望把供应链、库存、生产和企业数字化工具一起规划的企业。实际效果取决于生产模式、业务配置和集成设计,不能仅凭“生态丰富”就认定现场流程一定贴合。

金蝶云·星空:常见于希望把财务、供应链与制造管理协同起来的中型企业。重点要核验生产类型、工艺路线、计划逻辑、成本核算和多组织管理是否覆盖本企业的真实流程,不要把标准演示等同于落地结果。

鼎捷制造业方案:更值得关注的是其制造业场景适配以及 ERP、MES 等能力的衔接。采购方应逐项确认具体产品、版本、模块和交付范围,并用自身工艺、报工、质量和追溯场景做现场验证。

西门子 Opcenter Execution:主要适合关注车间执行、制造过程控制和可追溯性的企业。它不是所有生产管理问题的独立答案;如果订单、物料和成本基础数据混乱,MES 接入后仍可能接收到错误的计划与物料信息。

Infor CloudSuite Industrial:面向制造企业的业务套件,可纳入 ERP、生产与供应链等环节评估。选型时要特别核验所在地区的实施支持、行业流程匹配、既有系统连接能力,以及企业对定制和升级的长期承受能力。

3. “提升效率”要拆成能验证的指标

采购会议上,“提升效率”常常被说成一个大目标,验收时却变成“系统上线了”。我建议至少拆成四类:计划是否更可执行、现场记录是否更及时、异常是否更快关闭、管理报表是否更可信。再选取与企业损失最相关的三到五项指标,设定当前基线、目标值、统计口径和责任人。

以下示例数据是用于展示评估方法的情景模拟,不是任何产品的承诺或客户实测结果。模拟条件为一家多品种、按订单生产的工厂:先治理工单、物料与工序数据,再试点数字化执行。重点不是照搬目标,而是要求供应商解释改善路径、实施条件及数据采集方法。

2026年生产管理软件大盘点:6款提升效率的顶级工具

二、背景和真实场景:生产现场的问题通常不是“缺一个系统”

1. 一张计划表同时服务多个目标,最后谁也服务不好

典型场景是计划员每天早上导出订单和库存,在电子表格里安排机器、班组和交期。销售临时插单后,计划员要重新排序;仓库不知道优先级已经变化,车间仍按旧版工单备料。表格本身没有错,问题在于它不是稳定的协同机制:每个人手里都可能有一份“最新版本”。

生产管理软件可以让订单、工单、物料、工序和异常处置有共同的数据来源,但它不会自动替企业判断哪些订单应该优先,也不能凭空增加瓶颈工序的产能。若企业没有统一的插单规则、冻结期和审批机制,系统只会把混乱以更快速度传递。

评估排程能力时,我会先问三个问题:计划以什么为约束,是交期、设备、人员还是物料?计划变更之后,哪些角色需要看到变化?系统如何记录变更原因,并能否回看原计划与实际执行差异?回答不清楚时,“智能排程”往往只是演示屏上的漂亮甘特图。

2. 账上有料,不等于生产现场随时可用

库存显示有物料,生产线却领不到,是制造企业常见的“系统账面可用、现场实际不可用”。原因可能是批次被质量冻结、物料放在错误库位、替代料尚未批准,或者库存状态没有及时更新。只把仓库模块上线,不处理状态管理和领退料纪律,缺料停线不会自动消失。

这也是为什么选型时要追问“可用库存”的定义。可用数量是否扣除预留量、冻结量和已分配量?替代料如何审批?生产工单领料后,退料、报废和补料如何记账?这些看起来像流程细节,却直接决定计划系统是否会把虚假的库存当成可生产能力。

3. 质量追溯不是多存几张照片

客户要求追溯时,企业往往先增加扫描、拍照和表单字段。但真正的追溯能力,取决于产品批次、原料批次、设备、工序、人员、检验结果和返修记录之间是否有可靠关联。若关键环节仍靠手写或事后补录,系统里数据很多,发生质量问题时仍然拼不出可信的时间线。

在试点演示中,不要只看“能不能查批次”。应选一个实际产品,反向追踪它使用过的原材料,再正向查找同一批原材料影响了哪些成品;随后验证不良品隔离、返工、放行和审批是否留有完整记录。这个演示比看一页追溯报表更能暴露流程断点。

4. 设备联网与生产管理之间还隔着业务语义

采集到设备开机、停机或产量信号,不代表系统已经知道“为什么停机”“哪张工单正在加工”或“这件产品是否合格”。设备数据必须与工单、工序、物料、班次和异常代码关联,才可能支持生产决策。没有这些关联,仪表盘可能很实时,却无法回答管理者真正关心的问题。

对于设备基础差异较大的工厂,先选关键设备和关键工序,不必一开始追求全厂接入。先确认数据能否稳定采集、异常码是否可解释、断网时如何补传,再逐步扩大范围。采集覆盖率不是最终成效,能否减少等待、误判和重复录入才是。

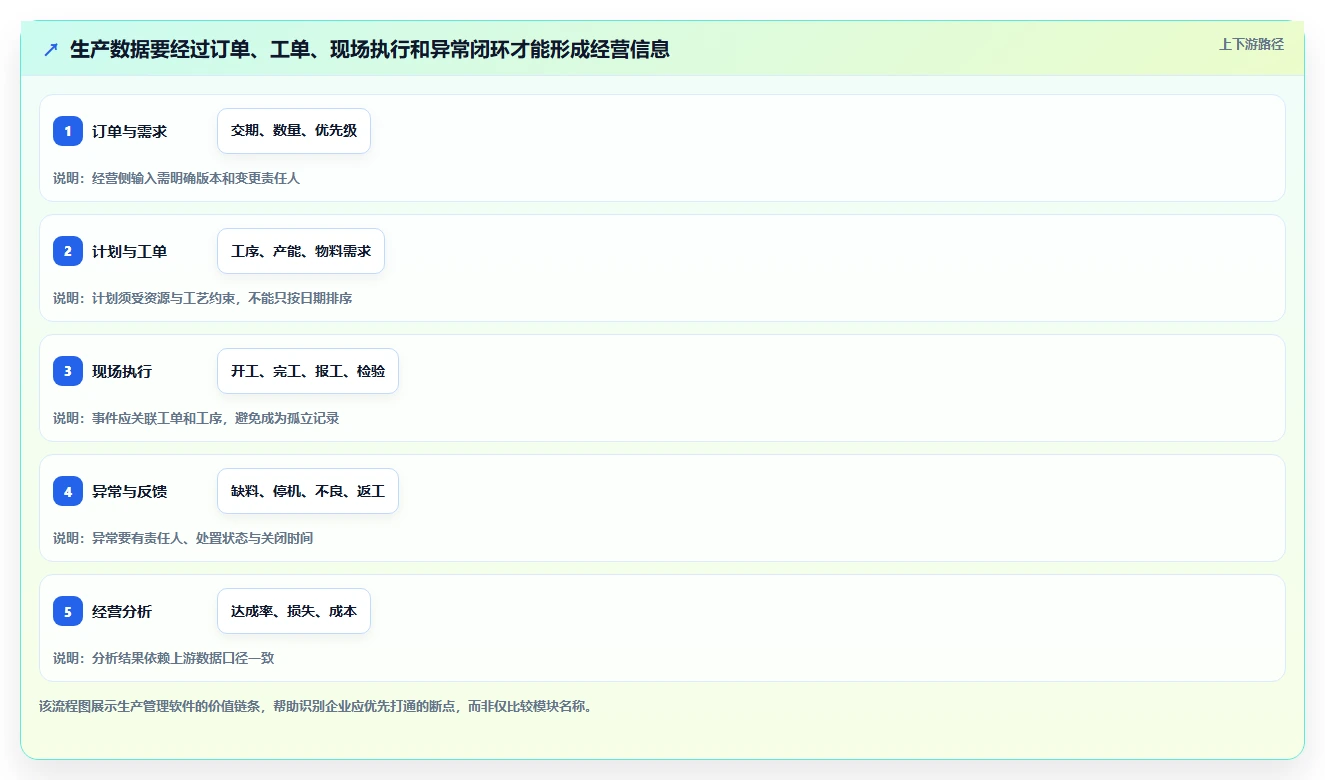

生产系统与车间执行之间的关系,可以借助制造业常见的分层思路理解:经营与资源计划关注订单、供应、库存和成本;执行层关注工单、工序、人员、设备与质量;现场控制层产生设备状态和工艺数据。企业可参照 ISA-95 等制造运营层级框架梳理边界,但标准框架不能替代自身流程设计。

2026年生产管理软件大盘点:6款提升效率的顶级工具

三、常见误区:看起来很先进的功能,未必解决当前损失

1. 把功能数量当成适配度

供应商演示里,排程、移动报工、设备看板、质量追溯、数据分析可能一应俱全。但功能存在不等于企业能用起来:工艺数据是否完整、条码是否能稳定打印、现场网络是否覆盖、班组是否有时间处理异常,都会改变实际效果。

我会把功能拆成三个层级:标准功能能否直接使用;需要参数配置还是流程改造;是否必须定制开发。第三类越多,意味着实施周期、升级风险和后续维护成本越高。让供应商在功能清单上标注“标准、配置、开发、第三方”,往往比让他们给出一个笼统的覆盖率更有用。

2. 把实时看板当成管理闭环

看板可以让问题更显眼,但不能自动让问题消失。若设备停机原因没有标准编码、异常没有升级规则、责任人没有处理时限,屏幕上的红色提示只会变成新的背景噪声。部署前就要确定异常从发现到分派、响应、关闭和复盘的流程。

判断看板是否有用,可以观察它是否促成了动作:班组长是否能定位异常工序,维修人员是否收到带设备和故障上下文的任务,管理人员是否能看到超时未处理项。若只能显示产量和进度,而无法触发责任闭环,它更像展示工具,而不是生产控制工具。

3. 以“智能排程”替代基础数据治理

排程模型的输出高度依赖输入数据。设备工时不准确、换线时间没有维护、工艺路线版本不统一、班次日历缺失,都会让优化结果与现场冲突。遇到这类问题,企业常误以为模型不够聪明,实际上系统没有得到可信的生产约束。

试点智能排程前,我建议抽取一条产品族、一个瓶颈工序和一段历史周期,逐项核对标准工时、设备资格、换型规则、物料齐套和人员班次。先让排程结果能解释、能被计划员修正并保留原因,再考虑自动化程度。黑箱给出一个“最优结果”,但无人敢执行,不算有效优化。

4. 以低报价判断总成本

生产软件的投入不只有许可或订阅费用,还包括实施、接口、数据清理、条码与终端、培训、运维、升级,以及生产部门投入的时间。把价格拆成可对账的成本项,才能比较不同方案。报价较低但依赖大量现场定制,长期成本未必低;功能丰富但实施范围不清,也可能超预算。

合同里应写清实施边界、数据迁移责任、接口数量与变更规则、测试和验收标准、问题响应级别、培训交付物以及上线后的支持范围。尤其要约定关键指标的统计口径和验收取数方式,避免上线后对“计划达成”“报工及时”“追溯完成”的定义各说各话。

5. 认为 ERP、MES 和 APS 必须一次性同时上线

企业可以分阶段建设,也可以在充分准备后整体推进,但不应把“同时上线”当成先进标志。系统越多,跨系统主数据、接口、权限和异常责任就越复杂;基础数据薄弱时,一次性扩大范围会放大风险。反过来,若企业已经有可靠的集团模板和成熟的项目治理能力,分阶段也不一定比整体推进更经济。

决策的关键不是系统数量,而是哪些业务数据要由哪个系统作为唯一可信来源。物料主数据、工艺路线、生产订单、设备状态和质量判定都需要明确所有者。没有数据边界图,多系统并行容易出现重复录入和“谁都能改、出了错没人负责”。

四、六款工具怎么比较:看业务边界,不看宣传词

1. SAP S/4HANA:适合集团级治理,但先算清转型承受力

对于多工厂、多法人、供应链复杂且需要统一管理口径的企业,SAP S/4HANA 值得纳入核心 ERP 评估。它的价值通常来自企业级流程整合,而不是单独某个生产界面。适配度越高,越需要企业愿意统一主数据、审批规则、成本结构和跨组织流程。

主要风险是把复杂性低估成软件配置问题。大型项目需要业务负责人持续参与,且要有明确的模板治理、数据迁移和变更管理机制。若单一工厂的工单与库存流程尚未稳定,直接启动集团级全范围改造,容易同时暴露数据和组织问题。

演示应验证真实的跨工厂场景:一个销售订单如何分解为生产和采购需求,工厂间调拨如何影响可用量,生产实际如何回写成本,发生交期变化时谁能看到影响。还要要求实施方展示标准流程与企业现状的差异,而不是只播放完整的标准演示。

2. 微软 Dynamics 365 Supply Chain Management:重点验证生态整合和制造深度

微软 Dynamics 365 Supply Chain Management 可用于评估供应链、库存和生产协同。对于已有微软办公与云服务基础的企业,生态衔接可能是优势之一,但生态相容不等于制造流程天然匹配。生产类型、产品配置、工艺变化和现场采集仍然需要逐一核验。

要问清楚哪些能力来自核心产品、哪些依赖额外模块、合作伙伴方案或第三方应用。尤其是高级计划、车间执行、设备采集和质量流程,不能只凭整体品牌生态作判断。应请供应商按企业实际生产案例配置一次完整演示,并清楚标出额外许可和集成依赖。

如果企业希望把供应链计划与经营协同作为主线,这类平台可以进入短名单;若核心诉求是极深的工艺执行、复杂追溯或高速产线控制,则要进一步比较专用 MES 的能力,并将系统间职责划分写进方案。

3. 金蝶云·星空:中型企业要核验行业适配与流程边界

金蝶云·星空常被纳入中型制造企业的 ERP 评估,适合考察财务、供应链和生产管理之间的衔接。企业不能只看标准产品演示是否顺畅,还要确认自身的按单生产、重复生产、委外、返工、替代料和多组织场景分别如何处理。

关键问题包括:生产计划的运算逻辑与资源约束是什么;工艺路线变更如何生效;在制品和委外物料如何核算;质量冻结状态会不会影响可用库存;实际成本与标准成本如何对比。若答案大量依赖“后续可以开发”,应把定制范围和版本升级影响纳入总成本。

这类方案的适配优势通常需要结合具体行业与实施团队判断。建议至少邀请财务、计划、仓库、生产、质量五类角色共同参加演示,让业务人员用自己的订单和异常案例提问,而不是由 IT 部门单独替所有部门做判断。

4. 鼎捷制造业方案:看清具体产品组合及现场闭环

鼎捷面向制造业的方案可以结合 ERP 与 MES 需求进行评估,特别需要看具体项目究竟采购哪些产品和模块。相同品牌下,不同方案组合、产品版本与实施团队可能带来不同的能力边界,不能只凭“制造业专用”这几个字认定现场适配。

请供应商用真实工艺路线演示工单下达、物料领用、工序报工、质量检验、返工和完工入库。若现场已经有设备采集,还要验证设备事件如何与产品序列号、工单和班次关联。演示结束后,让业务部门指出需要配置、定制或依靠人工补录的环节。

对于重视本地制造场景和交付服务的企业,实施团队的行业经验可能与产品功能同样重要。应当确认项目经理、顾问和关键开发人员是否会持续参与,避免售前专家做出演示承诺,实施阶段却由另一支团队重新解释需求。

5. 西门子 Opcenter Execution:车间执行优先,先确认上下游数据质量

西门子 Opcenter Execution 更适合将制造执行、过程可视性和追溯能力作为重点的企业。对于工序复杂、质量要求高或需要更清楚记录生产过程的工厂,可重点验证其执行流程能否覆盖核心工艺。但 MES 项目并不能替代计划、物料和成本系统的治理。

验证时要检查工艺版本控制、工序防错、批次与序列号追踪、检验结果、返工放行以及生产事件的审计记录。还要问清楚与现有 ERP、设备和质量系统的接口形式,接口故障时如何补偿、重复消息如何去重、谁负责核对未同步数据。

如果工厂当前最主要的损失是现场数据滞后、追溯困难和违规操作难以发现,MES 试点可以从一个产品族和一条关键线开始。若主要问题是订单优先级和物料供应,则需先处理计划与供应链环节,单独上 MES 的收益可能有限。

6. Infor CloudSuite Industrial:评估行业流程,也要评估地区交付条件

Infor CloudSuite Industrial 可作为制造企业套件方案之一纳入比较,企业应围绕生产订单、库存、计划、成本、产品配置和供应链协同等实际需求验证。重点不在产品名称是否“工业化”,而在标准流程是否符合企业产品结构、订单模式和交付习惯。

应特别了解所在地区实施服务的可用性、顾问对行业流程的熟悉程度、当地支持响应、既有接口方案和升级路径。对于跨国或多区域企业,还要核实语言、法规、税务、本地运营和集团报表要求,而不能假设全球版本在每个地区都以相同方式交付。

适用性判断最好结合三类证据:相似企业的可核实实施案例、完整场景演示、书面化的实施范围。供应商案例只能作为线索,不能替代对自身流程的验证。案例企业的规模、产品类型和集成环境若差距较大,参考价值也会下降。

7. 六款工具横向对比表

工具 优先关注的管理范围 更适合的初筛场景 重点核验的风险
SAP S/4HANA 集团级 ERP、跨组织经营和供应链管理 多组织、复杂供应链、强调统一治理 实施复杂度、模板治理、数据迁移与变更管理
微软 Dynamics 365 Supply Chain Management 供应链、库存、生产及企业生态协同 已有相关平台基础、希望协同规划的企业 制造深度、额外模块、伙伴方案和集成范围
金蝶云·星空 财务、供应链和中型制造管理 需要贯通经营与生产管理的中型企业 生产模式适配、行业流程和定制升级成本
鼎捷制造业方案 制造流程、ERP 与现场执行协同 重视制造业流程和本地交付服务的企业 具体产品组合、现场闭环和团队连续性
西门子 Opcenter Execution MES、车间执行和过程追溯 工艺执行、质量记录和生产透明度是重点 上游数据质量、接口、工艺建模和现场接入
Infor CloudSuite Industrial 制造业套件、生产和供应链管理 希望评估一体化制造套件的企业 地区交付、行业匹配、支持能力和升级路径

这张表只用于缩小候选范围,不是价格、市场份额或产品能力的公开排名。最终短名单应结合企业规模、产品结构、生产模式、已有系统和当地实施资源确定。若供应商不愿明确哪些功能是标准、配置、定制或第三方提供,建议暂缓打分,先补齐方案边界。

五、专业判断逻辑:用一套可复核的评分方法筛选

1. 先定义业务损失,再给软件能力打分

我更愿意从问题清单而不是功能清单开始。先记录最近三个月最常见的停线原因、延期原因、返工原因和数据返工原因。每条问题都写出发生频率、影响岗位、损失估算和当前处理方式,再判断系统应支持哪一步改善。

例如,“订单延期”不是足够具体的需求。它可能源于物料齐套慢、瓶颈工序排队、计划频繁变更、设备故障或质量返工。原因不同,对应的解决方案也不同。要求供应商展示“交期看板”,可能只改善可见度;要求演示物料齐套与瓶颈约束下的排程,才是在验证解决路径。

每个需求可按“问题,业务动作,所需数据,系统能力,验收指标”写成一行。若某项功能找不到明确问题或验收指标,先不要因为它在演示里看起来先进就纳入刚性采购范围。

2. 采用加权评分,但让关键短板不能被平均分掩盖

评分卡能帮助跨部门讨论,但简单加权平均有缺陷:一个方案可能在界面和报表上得分很高,却在关键追溯要求上不合格。建议把需求分为“硬门槛”和“可比较项”。硬门槛任何一项失败,都不得通过平均分弥补;可比较项再按业务重要性加权。

下面的权重是建议基准,不是行业统一标准。企业可按风险调整,例如高监管行业提高追溯和审计权重,定制产品占比高的离散制造企业提高工艺与变更管理权重,集团多工厂企业提高跨组织治理权重。

评估维度 建议权重 可操作的验证方法 常见扣分原因
生产流程与工艺适配 25% 用真实产品路线、变更和返工场景演示 核心流程依赖未说明的定制
计划、物料与供应链协同 20% 验证插单、缺料、替代料和跨工厂调拨 只展示静态计划结果
现场执行与数据采集 20% 试点现场扫描、报工、设备数据和异常处理 大量事后补录或手工导入
质量追溯与合规审计 15% 做正向与反向追溯,核查操作日志 关键数据无法关联到工单或批次
集成、交付与服务 12% 核对接口清单、团队履历、支持承诺 售前承诺未进入合同和项目计划
全周期成本与升级能力 8% 比较许可、实施、运维、升级和内部投入 报价遗漏第三方或长期维护费用

权重只是讨论起点,不应让数字制造出虚假的精确感。两家供应商相差两分,并不自动说明差异具有决策意义。更值得关注的是分数背后的证据:测试是否用同一套数据、参与角色是否相同、未满足项是否有清晰替代方案。

3. 用同一套脚本做场景演示

供应商演示常见的问题是每家都展示自己最擅长的场景,结果采购方只能比较演示质量,无法比较方案适配度。解决方法是提前发一份统一场景脚本,包含正常生产和异常路径,并要求候选方对每一步标注系统、角色、输入数据、输出结果和人工介入点。

一个基础演示场景可以包括:接收销售订单、运行物料需求、生成工单、检查齐套、安排关键设备、现场报工、记录质量异常、返工放行、完工入库、回看订单成本和交期偏差。所有候选方案都使用同一批产品、物料和工艺数据。

演示过程中不要只看操作是否顺畅,还要记录以下问题:步骤是否需要离开系统;数据是否重复录入;异常是否有责任人;系统是否留下审计轨迹;临时变更是否影响下游;发生接口失败后如何恢复。把“演示中没讲清楚”列为待证实项,而不是默认为支持。

4. 做小范围试点,验证真实工作负荷

概念验证不宜只在会议室里完成。至少选择一个产品族、一段工艺路线和一个班次,让计划、仓库、班组、质量和 IT 都参与。试点前明确基线,试点中记录人工补录、等待、异常和培训情况,试点后比较指标变化及新增工作量。

试点范围应足以暴露系统与现场的摩擦,但不宜扩大到无法及时纠错。一个常见的做法是优先覆盖瓶颈工序或追溯风险较高的产品,而不是选择最简单、最容易成功的流程来证明软件“可用”。成功试点还需回答:哪些条件必须具备,复制到第二条线会增加哪些成本?

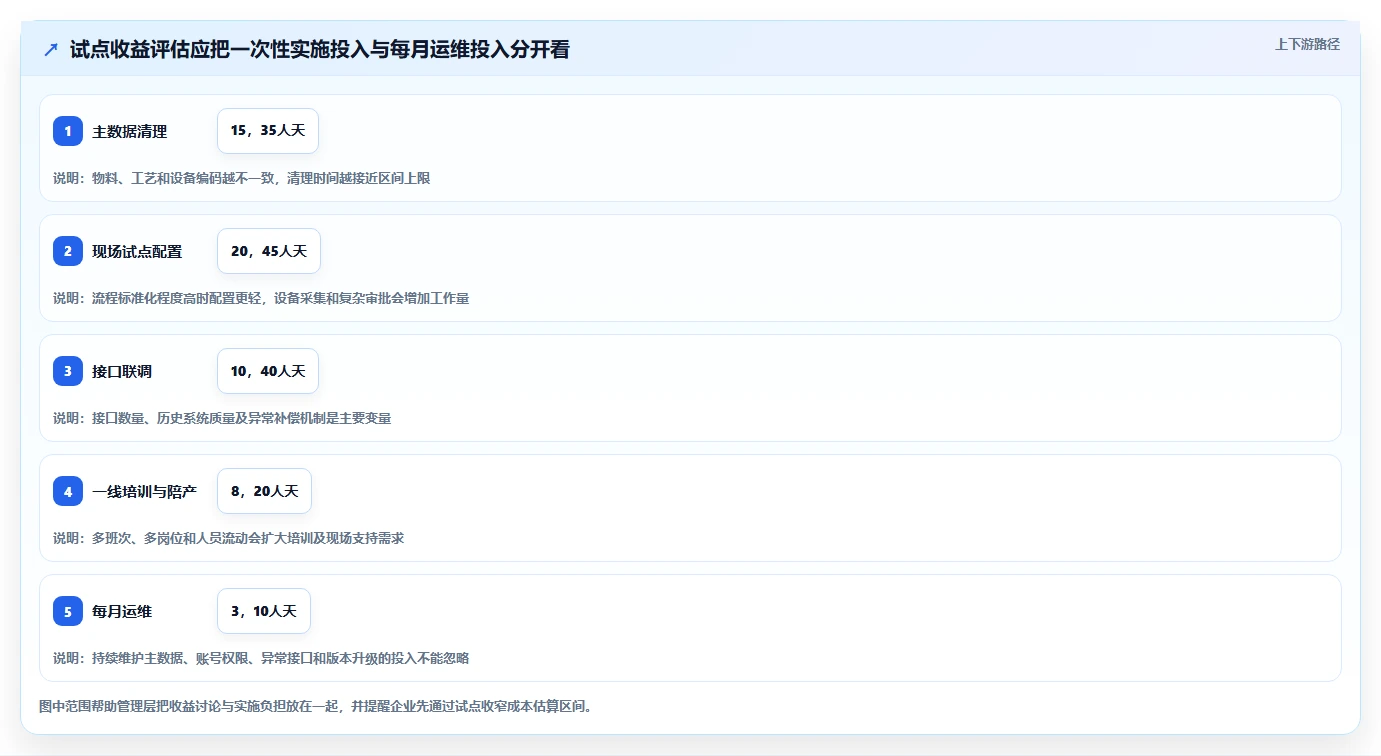

下表中的耗时为情景模拟,用来展示如何评估实施与运维负担。真正项目应由企业按自己的投入工时测算,包括业务人员、IT、实施顾问及一线培训时间。

2026年生产管理软件大盘点:6款提升效率的顶级工具

5. 用数据质量作为上线前门槛,而非上线后补救

主数据不是 IT 部门独自维护的技术表格。物料编码、单位换算、工艺路线、设备资源、工作日历、质量状态和成本规则都需要业务所有者。没有明确的维护责任,系统运行几个月后就会出现重复物料、过期工艺和错误库存状态。

上线前应抽样检查关键数据:重复编码率、必填字段完整率、工艺路线有效率、设备日历准确率、批次记录可追溯率。抽样范围要覆盖产品族、不同工厂和不同班次,不要只检查最熟悉的一条线。上线后则要设定持续监控周期,避免数据治理在项目验收后失去责任人。

六、案例与数据观察:一次情景推演如何找到真正的优先级

1. 先描述工厂条件,而不是先选软件

以下是为了展示判断过程而构造的情景案例,不代表真实客户或某一工具的实际效果。假设一家中型离散制造工厂有两个生产区域、多品种按单生产,产品需经过机加工、装配和检验;企业已有财务和进销存系统,但排产使用表格,现场报工部分靠纸单。

这家工厂最初提出的需求是“想上智能排程和生产看板”。进一步访谈后发现,延期订单中有一部分并非排程不合理,而是物料状态更新慢;另外一部分集中在瓶颈设备换型和返工等待。若此时只购买排程模块,计划员仍要手动判断虚假可用库存,排程结果很可能需要反复推翻。

2. 访谈把一个笼统问题拆成三条路径

第一条路径是数据问题:库存账面可用量与现场状态不一致,且质量冻结没有稳定同步。第二条路径是流程问题:插单没有明确审批,计划版本变更后,仓库和车间接收信息不一致。第三条路径是瓶颈问题:换型损失没有统一记录,设备可用时间缺少可靠数据。

由此得出的顺序不是“先买排程软件”,而是先统一可用库存和质量状态,明确插单及版本规则,再在瓶颈工序试点现场报工与停机原因记录。等物料与资源数据足够可信,再评估自动排程是否能在不增加大量人工调整的前提下带来额外收益。

下面的数据是模拟基线和目标,仅用于说明如何设计对照观察。企业实际目标需考虑产品组合、订单季节性、产能约束和统计口径;不能把这些数值当成行业平均水平或软件效果承诺。

2026年生产管理软件大盘点:6款提升效率的顶级工具

3. 观察结果时同时看收益、代价和反例

试点中即使报工及时率提升,也要观察一线录入时间是否增加;即使延期工单减少,也要检查是否只是把订单从一个统计周期挪到另一个周期。若改善发生在产品组合变简单的月份,必须与相似订单或历史季节数据对照,不能直接推断软件导致了结果。

我会把试点的证据分成三层:系统日志证明数据是否记录;现场观察证明动作是否改变;经营指标证明变化是否产生效果。三层证据相互支持,结论才更可信。若报表显示异常减少,但班组仍通过电话协调、异常在系统中补录,表面指标改善可能只是记录方式变了。

还应主动找反例:哪类订单没有改善?哪个班次报工仍然滞后?哪些物料反复出现账实差异?改善结果是否依赖某位计划员手工修正?这些问题能判断试点是否可复制。一个只有“明星用户”才能跑通的方案,不等于组织层面的能力已经建立。

七、不同情况下的行动建议:把选型转成实施路径

1. 只有表格和基础进销存的工厂

先不要追求全流程自动化。优先规范产品、物料、工艺、设备和仓位编码,明确订单变更、领料、报工和质量状态规则,再选一个产品族试点 ERP 或 MES。企业若财务和供应链数据也不贯通,可先评估制造业 ERP;若上游系统基本可用但现场失真明显,可先从车间执行补齐数据。

试点阶段重点不是报表数量,而是计划、仓库和车间能否围绕同一份订单和工单协作。建立每周复盘机制,记录异常类型、人工补救和数据差异。若基础数据在试点期持续变化,应先暂停扩围,修正维护机制后再判断软件能力。

2. 已有 ERP,但车间仍靠纸单和口头协调

优先评估 MES 或轻量现场执行能力,梳理哪些信息必须实时回传,哪些数据按班次或工序回写即可。不要把 ERP 中已经稳定运行的流程全部推倒重来,也不要让 MES 复制一份无法同步的物料和订单主数据。

项目启动前画出订单、工单、设备、质量和库存的数据流向图,标明主数据归属、更新频率、错误处理人和接口监控责任。选一条关键产线验证:系统是否减少了重复录入,是否让异常更早被发现,是否能在网络中断后补传并核对。

3. 多工厂集团,希望统一生产口径

先区分集团必须统一的规则和工厂可以保留的差异。物料分类、财务口径、批次规则、关键审批可能需要统一;生产布局、班次、设备配置和部分工艺路线则可能因工厂不同而有合理差异。过度标准化会使现场绕开系统,完全不标准化又无法比较集团绩效。

建议先选择一个具有代表性、但不至于最复杂的工厂做模板试点,同时安排复杂工厂参与设计边界。集团应设立模板变更机制,规定谁有权提出差异、如何证明业务必要性、哪些改动必须回归集团模板。此类项目在候选方案中可重点评估 SAP S/4HANA 或微软 Dynamics 365 Supply Chain Management,也可根据既有系统和交付资源扩展短名单。

4. 质量追溯要求高、产品责任风险大

先从追溯事件设计,而不是从摄像头、扫码枪或设备接入数量开始。明确发生质量投诉时,企业要在多长时间内定位同批产品、原料批次、工艺参数、检验结果和返工记录;再用一份真实产品档案验证每一项数据的来源和可信度。

若现场执行和批次关联是当前短板,可重点比较西门子 Opcenter Execution、鼎捷 MES 等执行层方案,并同步核验上游 ERP 的物料和工单数据。对质量冻结、放行、返工和召回流程进行端到端演示,确认权限控制、审批记录和操作日志符合内部审计要求。

5. 产品变型多、按单设计或工程变更频繁

重点看配置管理、工程变更生效规则、物料清单版本、工艺路线变更和订单追溯。若销售承诺的产品版本和车间实际领用版本容易错位,首先解决版本控制和变更协同,再评估排程功能。不同版本对工时、材料和检验要求的影响必须能被系统识别。

演示时设置一个中途变更场景:订单已下达,部分物料已领用,工序已完成一部分,工程部门更新了关键参数。让供应商说明旧版本如何处理、未完工工单如何转版、已完工产品如何追溯,以及谁有权批准例外。此场景通常比标准新订单演示更有区分度。

6. 预算有限,希望先做出可见成效

把范围限定在一个损失集中点,例如缺料、追溯或瓶颈工序报工,而不是把所有部门的愿望一次纳入项目。先量化当前问题的频率与影响,选择能在一个生产周期内验证的流程,再评估软件、终端和实施投入。

预算有限并不意味着只选最便宜的报价。优先保留核心数据治理、接口可靠性、培训和现场支持,延后低频报表、非关键自动化和大范围设备接入。若必须在功能广度和执行稳定性间取舍,先确保少量关键流程可靠闭环,通常比部署很多无人维护的功能更有价值。

7. 供应商已经给出推荐方案时

要求把推荐方案拆成标准产品、配置、定制开发、第三方系统和待确认事项,并逐条对应到需求清单。让业务部门核对每一项是否真能解决问题,IT 核对架构、接口、安全和运维,财务核对全周期成本。

同时索取项目计划、资源排期、风险登记表、数据迁移方案和验收条件。若供应商对核心需求只给口头承诺,或未说明关键接口故障后的处理机制,应把它列为决策风险。方案书里的“支持”二字需要落到可验证的流程和责任上。

八、不同方案的取舍:没有绝对最好,只有代价透明

1. ERP 与 MES:治理经营数据,还是先抓现场执行

ERP 的优势是把订单、采购、库存、生产和财务等经营流程纳入较统一的管理;代价是涉及部门广、主数据与流程治理要求高。MES 更贴近工序执行、质量过程和车间事件;代价是必须处理与 ERP、设备和质量系统的接口,也需要现场人员改变记录习惯。

若物料、工单和成本口径都不可信,先做 ERP 基础治理通常更合理;若上游数据基本可靠而现场信息滞后,MES 可能更直接。两者也可以分阶段协同,但必须先约定系统边界:哪个系统创建工单,哪个系统记录工序事实,完工数量和质量结果如何回传。

2. 一体化套件与专业系统:减少接口,还是获得更深能力

一体化套件有利于减少跨系统接口和重复维护,管理口径也可能更容易统一。专业系统则可能在排程、制造执行、质量或设备集成等具体领域提供更深的场景能力。选择一体化不等于没有集成,选择专业系统也不等于一定复杂,关键取决于系统数量、数据责任和实施治理。

如果企业流程以标准化为主、团队精简、管理系统尚未成形,一体化方案可能减少长期协调成本。若企业已有成熟 ERP,且车间有特定工艺、追溯或设备需求,专业执行系统可能更合适。建议将未来五年的升级、接口维护和供应商退出机制一并纳入比较。

3. 云部署与本地部署:比较约束条件,不追流行

云部署可能降低部分基础设施维护负担,也便于远程访问和标准化更新;但企业仍需核查网络连续性、数据驻留要求、集成方式、服务可用性和订阅周期。若现场网络不稳定,必须了解断网时的生产支持与恢复机制,不能把“云端可访问”误解成“现场永不中断”。

本地部署可能更适合特定安全、网络或设备集成约束,但服务器、备份、补丁、监控和灾难恢复责任需要企业承担或另行采购服务。不要只比较首年软件费用,至少把三到五年基础设施、运维人员、升级与备份成本列在同一张表里。

4. 标准化与定制:短期适配便利,长期升级负担

定制开发可以贴合特殊流程,但每项定制都会增加测试、升级和后续交接成本。企业应区分真正形成竞争优势的独特流程,与历史习惯造成的非标准做法。若流程差异没有明确商业价值,优先讨论调整流程,而不是先要求软件照旧系统复刻。

批准定制前,记录业务收益、替代方案、维护责任、升级兼容策略和退出方式。对关键定制设置回归测试,并指定业务负责人验收。供应商说“可以开发”只说明技术上可能,不代表成本、周期、稳定性和长期维护都合理。

5. 速度与稳健:上线快不等于价值快

快速上线可以尽早验证假设,但若没有数据治理和培训,可能只是快速建立新的手工补救流程。稳健实施能降低风险,但范围无限扩大也会让项目长期停留在蓝图阶段。更可行的做法是把项目拆成可验收的阶段,每阶段解决一个明确损失,并设定是否继续扩围的门槛。

阶段门槛可以包括:核心数据通过抽样检查;关键角色完成场景测试;接口异常有监控和恢复机制;试点指标按统一口径改善;现场人工补录没有明显反弹。未达到门槛时,先修复原因,不要以扩大覆盖范围掩盖问题。

九、选型执行清单:从初筛到上线验收

1. 选型前两周:建立问题和基线

  1. 访谈计划、生产、仓库、质量、设备、财务和 IT,分别收集高频问题。
  2. 抽取近期延期、停线、返工、缺料和库存差异案例,标注发生原因与处理时间。
  3. 为关键指标定义口径、取数来源、统计周期和责任人。
  4. 盘点现有系统、设备、接口、数据维护人和网络条件。
  5. 确定一个试点产品族或生产区域,并约定试点成功与停止条件。

访谈时不要只问“你想要什么功能”,还要问“最近一次发生时你做了什么、等了谁、在哪个系统或表格记录、最后由谁确认完成”。具体事件比抽象愿望更容易揭示真实的流程断点,也更适合变成演示脚本。

2. 候选方案评估期:统一脚本和证据标准

  1. 先按生产模式、组织复杂度、部署限制和行业要求筛出短名单。
  2. 向所有候选方发送同一套订单、物料、工艺与异常场景。
  3. 要求标注功能属于标准、配置、定制还是第三方提供。
  4. 由业务部门记录操作步骤和人工介入点,由 IT 记录接口与架构风险。
  5. 对高风险需求安排现场验证或概念验证,不以演示录屏替代。
  6. 将未确认事项、成本假设和供应商依赖写进决策记录。

候选方数量不宜过多。初期可广泛收集信息,但进入深度演示时最好集中在三家左右,保证业务团队有时间用同一把尺子测试。若每家都采用不同场景和数据,评分再精密也难以得出有意义的比较。

3. 合同和实施期:把口头承诺转换成验收条件

  1. 写清实施范围、模块、组织、用户、接口和数据迁移边界。
  2. 明确项目角色、关键人员投入比例、沟通机制和升级路径。
  3. 约定测试脚本、缺陷分级、培训范围和上线支持周期。
  4. 定义指标口径、试点基线、验收周期和取数方式。
  5. 明确变更管理、定制开发、第三方费用和版本升级责任。
  6. 制定数据备份、权限审计、接口监控和故障恢复方案。

验收不要只以“系统可以登录”或“功能已配置”为条件。至少选取完整业务链路,从订单输入到生产执行、质量记录和完工回传进行端到端测试,并覆盖异常路径。测试中使用接近真实的数据量和用户角色,才能发现权限、性能和现场操作问题。

4. 上线后九十天:关注使用质量,而非登录人数

上线后的前三个月,应按周复盘关键数据质量和现场使用情况。重点关注报工延迟、人工补录、未关闭异常、接口失败、库存状态差异和关键用户绕系统操作的情况。登录次数只能说明有人打开系统,不能说明生产流程已被系统可靠承载。

如果指标没有改善,按原因分类:数据错误、流程不合理、培训不足、系统配置不适配、供应商交付问题或外部供应波动。不同原因需要不同处理,不要把所有问题都归结为“一线不配合”,也不要因为软件已经上线就默认流程设计正确。

十、结论:把“买软件”改成“验证生产闭环”

1. 最终选择应该由可验证的业务证据决定

2026年生产管理软件的选择,不应落在“谁的功能最全”或“谁的排行榜名次更高”。SAP S/4HANA、微软 Dynamics 365 Supply Chain Management、金蝶云·星空、鼎捷制造业方案、西门子 Opcenter Execution 和 Infor CloudSuite Industrial 各有不同的管理边界与实施条件,只有放进企业自己的订单、物料、工艺和组织约束中,才谈得上适配。

我更看重的判断标准是:订单变化能否被正确传递,物料和工艺数据是否可信,现场异常是否形成闭环,经营结果是否能按一致口径追溯。若供应商无法用真实业务场景解释这些问题,功能列表再长也不足以构成决策依据。

2. 现在可以做的三件事

  • 列出最近三个月最贵的三个生产问题:写清发生频率、影响范围和当前解决方式。
  • 选一个代表性流程做统一演示脚本:至少包含订单、物料、工序、质量和异常路径。
  • 先定义试点基线与退出条件:让实施投入、业务收益和风险都能被复核。

最后的独特判断是:生产管理软件的价值,不是把现场每个动作都数字化,而是让关键决策及时获得可信信息,并让异常有明确的下一步责任。先找出最贵的断点,再选能闭环解决它的工具;这通常比追求一次买齐、一步到位,更接近真正的效率提升。

常见问题解答(FAQ)

1. 2026年选生产管理软件,怎样判断它是否真的能提升效率?

我在看生产管理软件时,最担心的是演示里什么都有,试用后却发现一线员工还是靠表格和群消息协作。我应该盯哪些指标,才能分清真实改善和销售演示?如果试点时间有限,怎样设计才不至于只测到表面功能?

别先数功能点,先固定一个可复核的生产场景,例如一条产线、一个班次、两类常见订单。试点前后都记录订单按期完成率、计划变更次数、报工延迟、在制品数量和异常关闭时间;统计口径不一致,前后对比就没有意义。我会把试点控制在 2,4 周,并保留相近产品、班次和人员作为参照。

下面的数字只是演示计算方法,不是行业平均值:试点前 100 张工单中 72 张按期完成,试点后 82 张按期完成,提升 10 个百分点;如果同期订单结构变简单,就不能把全部改善归功于软件。还要观察数据是否及时、完整。

若系统显示工单已开工,但现场员工是在班后集中补录,报表看似齐全,调度却无法据此处理当天异常。建议抽查 20 张工单,把系统时间、设备或工序记录与现场实际逐项核对。决策时优先看闭环是否成立:计划能否下达到工序,进度能否及时回传,异常能否指定责任人与期限,管理者能否据此调整排程。

试点结束后,只有效率指标改善且员工没有额外重复录入,才值得扩大范围。

2. 生产管理软件常见的六类工具,分别适合什么企业?

我发现市面上的生产管理产品经常把排产、现场执行、库存和质量都放在同一张功能清单里,但企业的瓶颈并不一样。我该按功能多少来选,还是按当前最棘手的生产问题来选?所谓六类工具,怎么比较才不被分类名称带偏?

比起把产品硬排成第一到第六名,更实用的办法是按主要解决的问题分类。同一款软件可能覆盖多类能力,但覆盖范围不等于每一项都足够深入;选型时要拿自己的真实订单和流程验证。

工具类型更适合的主要问题重点核验 生产订单与工单管理订单、工序进度分散在表格里工单变更和进度回传 高级排产与调度设备、人员或物料约束多约束建模及重排耗时 车间执行管理现场报工、派工和异常反馈滞后终端操作及离线应对 制造执行系统需要追踪工序、设备和批次追溯粒度与数据采集方式 质量管理系统检验、缺陷和整改链路断裂批次关联与纠正措施闭环 制造资源计划系统需要联动物料、产能和生产计划基础资料与业务规则维护 这张表是问题分类,不是产品排名。

若核心痛点是频繁插单,优先测试排程工具处理约束和重排的能力;若最大损失来自缺陷批次难追溯,就应先验证质量与批次关联,而不是为暂时用不到的全套模块付费。建议选 2,3 个候选方案,用同一份脱敏订单、工艺路线和异常案例演示。

要求供应方现场完成一次从订单到完工或从缺陷到追溯的完整操作,记录配置工作量、操作步骤和结果是否可导出。

3. 生产管理软件、ERP 和 MES 有什么区别,企业该先上哪一种?

我在梳理系统时,常看到 ERP、MES 和生产管理软件的边界说法不一致,担心买完才发现计划与车间数据对不上。我应该根据部门名称选系统,还是根据哪个环节断了来选?如果企业规模不大,能不能先只解决一个环节?

不要只按系统名称判断。ERP 通常更关注订单、采购、库存、财务等经营资源;MES 更关注车间现场的执行、工序数据和追溯;生产管理软件则可能覆盖从计划到现场的部分或全部流程,实际范围必须逐项核实。我的判断顺序是先定位信息断点:如果采购和库存账实不符,先处理基础数据与库存流程;

如果计划已下达但管理者不知道工序做到哪里,优先验证报工和现场执行;如果排程经常因物料、设备或人员约束失效,再重点评估排产能力。小型企业可以先做单场景试点,但要提前问清接口和数据归属。例如,工单编号、物料编码、工艺路线分别由哪个系统维护;接口失败后如何补传;重复记录如何识别。

只展示成功同步、不说明异常处理的演示,不足以证明系统能稳定协同。一个可执行的选择办法是画出订单从接收到完工的流程,只标记每次人工重复录入、信息等待和责任不清的位置。先挑损失最大且边界清楚的一处改造,再根据真实使用结果决定是否扩展,通常比一次性替换所有系统更容易控制风险。

4. 生产管理软件的价格和实施风险,选型时应该怎样评估?

我担心软件报价只是开始,后续还会出现接口、培训、数据整理和定制费用。供应商说上线很快,但我的工艺路线和物料编码一直不够规范;我应该在签约前问哪些问题,才能估出总投入并避免项目拖期?

报价不要只比较账号或模块单价,建议按三年总拥有成本核算:许可或订阅、实施服务、接口开发、数据整理、现场终端、培训、运维,以及升级和新增需求的费用。让每一项都写清计费口径、交付物和责任方。实施风险常常藏在基础数据里。先抽取一批真实物料、工艺路线、设备和人员资料,检查重复编码、缺失字段及版本冲突。

可以随机抽 30 条记录做校验;若连谁负责确认数据都没有约定,上线计划再紧也容易在配置阶段反复返工。签约前请供应方用你的一个真实业务案例说明实施步骤、双方投入和验收条件。

验收不要只写系统可访问,而应明确例如指定订单能否正确生成工单、现场能否按工序报工、异常能否留痕、结果能否导出,以及测试失败后的整改期限。还要核实变更管理:工艺调整、临时插单和接口中断分别由谁处理,是否保留操作记录,关键岗位离职后谁能维护规则。

若供应方无法清楚说明这些日常情境,就把它们列入试点验收,而不是留到正式上线后再谈。对预算有限的企业,优先采购可分阶段启用、数据可导出、接口责任明确的方案。先把一个生产单元跑通并复盘实际维护成本,再决定扩展范围;不要因为一次性买得多,就默认总拥有成本更低。

读者评论

周
周俊杰

把计划达成率和报工及时率放在一起看很有必要。只提高报工要求,可能只是让一线多填表;最好在试点前后同时记录录入耗时和数据准确率。

林
林清越

追溯演示建议按文中说的做正向、反向两种查询。我还会加上返工和质量冻结场景,确认批次状态变化后,库存和工单是否同步更新。

段
段思源

选型部分没有把六款产品硬排名,这点比较务实。对多工厂企业来说,主数据治理和实施资源可能比功能清单更影响结果,最好先拿真实流程做小范围验证。

文章包含AI辅助创作:2026年生产管理软件大盘点:6款提升效率的顶级工具,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/251057
