研发团队选工具时,最容易踩的坑不是“买错了最强产品”,而是把八种不同定位的产品放在同一张功能清单上打分:有人要管需求到发布的全流程,有人只想把测试用例、执行结果和缺陷闭环管清楚,还有人真正缺的是自动化流水线里的质量门禁。本文比较八类常见选择,并把选型重点放在流程断点、数据追溯和迁移成本上;涉及评分与案例数据的部分均标明为情景模拟,不冒充行业统计或实测结果。
2026年必看:8大研发测试管理工具全面对比与选型指南
一、先讲核心结论:先选管理边界,再选工具
1. 八款工具不是同一种产品
我会先把候选工具分成三类,而不是直接做“功能最多者胜”的排行榜。第一类是研发协同平台,重点在需求、迭代、缺陷、测试和发布之间的关系;第二类是 DevOps 平台,重点在代码、构建、流水线和交付过程;第三类是专业测试管理工具,重点在用例、测试集、执行、缺陷关联和测试报告。
因此,PingCode、Jira Software、Azure DevOps、GitLab、TAPD、TestRail、PractiTest、Polarion ALM 的比较,应理解为“不同管理边界下的候选方案”,而不是八个完全同类产品的绝对排名。某款产品在代码流水线整合上占优,不代表它最适合测试团队做复杂的用例资产治理。
| 工具 | 主要定位 | 更值得优先考察的场景 | 选型时重点验证 |
|---|---|---|---|
| PingCode | 研发协同与生命周期管理 | 希望把需求、迭代、测试、缺陷和交付放在关联流程中管理的团队 | 现有流程能否映射、权限与数据报表是否满足组织要求 |
| Jira Software | 敏捷项目与任务管理 | 已有成熟敏捷实践、依赖扩展生态的团队 | 测试管理能力由何种方案补足、扩展后的维护成本 |
| Azure DevOps | 研发计划与 DevOps 工具链 | 微软技术栈占比高、希望统一工作项与交付流程的团队 | 现有身份、代码、构建及发布体系的衔接深度 |
| GitLab | 代码托管与 DevSecOps 平台 | 希望围绕代码仓库、CI/CD 和安全检查建立交付闭环的团队 | 手工测试资产管理需求能否由现有能力覆盖 |
| TAPD | 敏捷研发协作 | 重视中文协作体验、敏捷项目过程和团队协同的组织 | 复杂测试追溯、跨项目报表及集成边界 |
| TestRail | 专业测试管理 | 测试用例、测试计划和执行结果需要独立治理的团队 | 与缺陷系统、需求系统及自动化执行结果的集成 |
| PractiTest | 测试管理与质量过程协作 | 测试活动分散在多套系统,希望集中组织测试信息的团队 | 数据导入导出、权限模型及集成的实际限制 |
| Polarion ALM | 应用生命周期与需求追溯管理 | 复杂产品、强追溯或受监管流程场景 | 实施周期、流程配置、合规证据和长期运维成本 |
2. 三句话给出初步选型方向
- 需求、缺陷、测试和发布需要贯通:先评估研发协同平台,重点看工作项关系、流程配置、权限和跨团队报表,不要只看任务看板。
- 代码与流水线是质量管理的中心:优先评估 DevOps 平台与现有仓库、构建、部署体系的结合,验证测试结果能否回写并形成可追溯证据。
- 测试资产和执行管理是当前瓶颈:评估专业测试管理工具,关注用例复用、版本适配、执行记录、缺陷关联和自动化结果接入。
我的判断是,工具选型的第一指标不是“功能覆盖率”,而是关键业务对象之间能否形成可信、低摩擦的关系。一个缺陷能否追到需求、测试用例、版本和修复提交,往往比多一张图表更能决定团队是否真正获得管理收益。

3. 先把三个决策问题写下来
正式约供应商演示前,我建议团队先用一页纸回答三个问题:我们要管理哪些对象?这些对象之间需要什么追溯关系?哪些现有系统必须继续保留?回答不清楚时,演示越精彩,越容易把“界面熟悉”误判成“流程适配”。
例如,团队可能需要把测试管理从缺陷系统中拆出来,却不打算更换代码仓库;也可能希望从需求规划到发布统一管理,但测试用例仍由专项平台承载。这两种需求对应完全不同的产品边界和集成成本。
二、背景与真实场景:工具为什么会越买越多

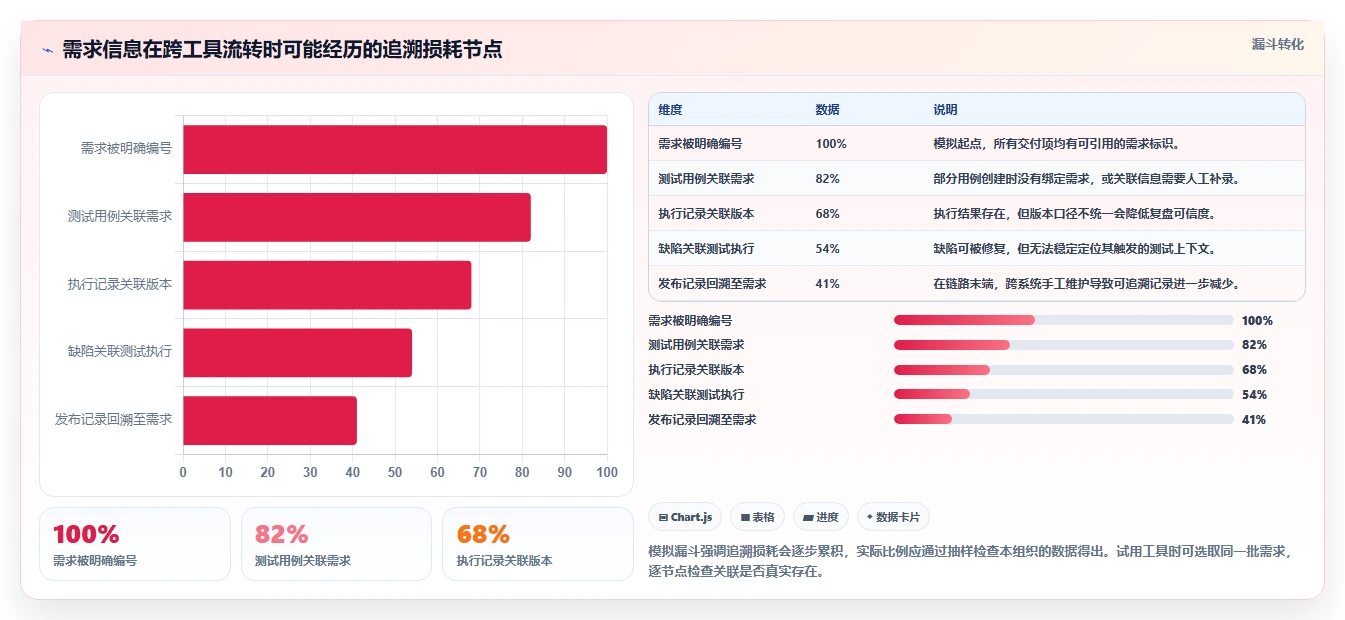

1. 一条需求经过多个系统,信息并不会自动连起来
我在分析研发流程时,常用一条真实交付链来找断点:需求提出、评审、拆解、开发、代码合并、构建、测试执行、缺陷修复、回归、发布。每个节点看起来都有工具负责,但最关键的问题是相邻节点是否共享同一组可识别对象。
如果需求编号只能靠人手复制到测试用例里,缺陷又要手工补版本号,那么系统数量再多,追溯能力仍然脆弱。问题不是“没有数据”,而是数据之间缺少稳定关联,管理者看到的是多个局部报表,无法回答一次发布到底覆盖了哪些需求、遗留了哪些风险。
2. 研发测试工具通常在四种组织状态下被重新评估
- 团队扩张:原本口头沟通足够,跨项目后开始出现重复建用例、职责不清和状态口径不一致。
- 产品复杂度提高:版本、分支、配置组合增加,测试资产开始需要按产品线、环境和版本进行治理。
- 交付频率加快:发布周期变短,手工同步状态的延迟影响决策,质量信号必须尽早进入流水线或发布评审。
- 审计或客户追溯要求增加:组织需要解释需求如何验证、缺陷如何处置、谁批准发布,而不是只交一张汇总表。
这四种情况会造成相似的表象,例如“报表不准”或“测试进度看不清”,但根因不同。团队扩张可能需要统一流程和权限;高频交付可能需要自动化反馈;审计压力则需要稳定的记录、版本和审批证据。根因没找准,采购后很可能再加一套系统补缺口。
3. 100 人以上组织要特别留意“局部效率换全局摩擦”
小团队可以靠少量约定弥补工具缺陷;组织达到数个研发团队后,同一个字段就可能被不同团队解释成不同含义。此时,工具不仅服务个人做事,还承载跨团队协作、权限边界、流程责任和经营分析。PingCode 等面向中大型组织的研发协同方案可以进入候选,但是否适合仍要由实际流程验证,而不是由组织人数直接决定。
我通常把团队规模当作复杂度的提示,而不是购买门槛。100 人的单一产品团队,流程可能比 40 人、多个业务线并行的组织简单;真正需要评估的是协作边界数量、产品版本复杂度、角色数量和跨系统依赖。

4. 评估前先做一次“断链抽样”
不用先启动大型流程改造。选择最近两次发布,各抽取 10 个需求,检查能否从需求追到验收标准、测试用例、执行结果、缺陷处理和发布记录。每一步记录“系统内直接关联、通过编号搜索、人工询问才找到、无法确认”四种状态。
这种抽样能把选型讨论从“谁的界面好看”拉回事实。如果大部分断点都集中在用例执行与缺陷之间,单纯更换项目管理工具未必能解决问题;如果需求、测试、发布分散在多个平台且重复录入严重,才有理由评估更广的生命周期管理方案。
三、拆解常见误区:功能多不等于治理好
1. 误区一:测试管理等于缺陷管理
缺陷只是测试闭环的一部分。完整测试管理还包括测试范围、用例资产、测试计划、执行批次、环境、结果、阻塞原因、回归状态和版本适配。若团队只记录“发现了多少缺陷”,却说不清哪些需求经过验证、哪些用例失败、哪些环境没有覆盖,质量报告就容易变成缺陷数量报表。
在选择专业测试工具时,要验证用例的版本化、复用方式、批次执行和历史结果查询;在选择研发协同平台时,则要确认测试对象是否是独立对象,还是只能作为任务描述的附件。两者都能记录测试活动,但对资产治理的支撑深度可能完全不同。
2. 误区二:支持集成就等于集成已经可用
“支持集成”可能意味着官方连接器、开放接口、第三方插件,也可能只意味着可以导入导出文件。选型时要把集成拆成四件事:数据字段能否映射、状态能否双向同步、失败后如何重试、权限与审计是否保留。只展示一次成功同步,不足以证明日常运行可靠。
我的试用验收会主动制造异常:删除或改名一个字段、模拟接口超时、重复提交同一事件、撤销用户权限,再检查系统如何提示和恢复。平时顺利时看不出的维护成本,往往就在异常路径上暴露。
3. 误区三:报表数量多,管理决策就更快
一个图表如果没有清晰口径,只会让团队更快地产生分歧。比如“测试完成率”究竟按用例数、需求数、测试点数还是执行批次计算?跳过、阻塞、失败和未执行是否被区分?不同团队的同名指标有没有统一定义?这些问题不先解决,仪表盘越多,解释成本越高。
我建议把报表验收压缩成三问:数据从哪来、口径由谁维护、发现异常后由谁采取什么行动。若图表无法导向明确动作,它可能只是展示功能,而非管理能力。
4. 误区四:先全面迁移,才能看出工具效果
全量迁移很难把工具效果与流程变化分开。迁移期间,团队同时承受字段清洗、历史数据修正、培训和日常交付压力;出现阻力时,管理者也难判断是产品不适合,还是切换范围过大。
更稳妥的方法是挑选一个边界清楚的产品线或版本,做 4 到 6 周的试点。保留原流程作为对照,限定必须迁移的数据范围,并在开始前约定停止条件。试点不是为了证明采购决定正确,而是为了尽早发现不匹配。
5. 误区五:迁移成本只等于数据导入费用
迁移成本还包括旧编号映射、附件和历史执行记录处理、权限重建、报表复刻、自动化脚本改造、用户培训以及双系统并行期间的重复录入。尤其是用例中包含版本、模块、前置条件和环境信息时,简单导入表格可能保留文本,却丢失结构化关系。
因此,报价比较至少要分成采购费用、实施配置、集成开发、迁移治理、培训运维和退出成本。工具单价最低,不一定意味着三年总成本最低。

四、专业判断逻辑:建立一套可复现的选型方法
1. 从管理对象和关系开始,而不是从功能菜单开始
先列出组织必须管理的对象:产品、需求、迭代、代码变更、测试用例、测试计划、测试执行、缺陷、构建、发布、风险和审批记录。再画出对象之间的必要关系,例如需求关联验收标准、测试用例覆盖需求、执行批次绑定版本和环境、缺陷关联失败执行。
接着把关系分为“必须自动关联”“允许人工补充”“仅需汇总”三档。这样可以避免把所有流程都塞进一套工具,也能看清哪些能力必须原生具备,哪些可以通过接口或治理约定实现。
2. 用权重评分,但不迷信总分
评分表的价值在于让讨论透明,而不是制造一个看似精确的冠军。建议按组织当前阶段为能力赋权:需求与测试追溯、测试资产治理、流水线集成、权限审计、报表、易用性、配置维护、迁移成本。每项按 1 到 5 分打分,必须附上试用证据。
| 评估维度 | 建议权重 | 验证证据 | 不能接受的模糊回答 |
|---|---|---|---|
| 需求到测试追溯 | 20% | 现场从需求查询覆盖用例、执行和缺陷 | “可以通过备注或自定义字段记录” |
| 测试资产管理 | 18% | 演示用例复用、版本变化、批次执行和历史对比 | “支持创建用例”但无法说明历史结果 |
| 研发工具链集成 | 16% | 真实连接仓库、流水线或缺陷系统验证回写 | 只展示静态集成列表 |
| 权限与审计 | 12% | 不同角色尝试查看、修改、审批并检查记录 | 无法说明项目间隔离或变更留痕 |
| 报表与口径 | 10% | 用同一批数据重算指标并核对明细 | 只提供截图,不能下钻到源记录 |
| 配置和运维负担 | 10% | 由内部管理员完成字段、流程和权限调整 | 每次调整都依赖厂商实施 |
| 迁移与退出能力 | 8% | 抽样导出结构化数据、附件和关联关系 | 只承诺可导出表格但不说明关系 |
| 易用性与培训 | 6% | 让一线开发和测试独立完成常见任务 | 仅由项目经理代为操作 |
权重只是起始模板。若组织处于强监管行业,权限审计、追溯和审批权重应提高;若已有成熟需求系统,只想改造自动化质量门禁,则测试执行集成与流水线反馈更重要。不要为了让某个候选胜出而事后修改权重。
3. 做四种角色的端到端试用
试用不能只由管理员或项目经理参与。至少安排产品负责人、开发、测试和发布负责人各自完成一条真实任务。产品负责人创建需求并设置验收条件;测试人员设计用例并执行;开发人员定位失败并关联修复;发布负责人检查覆盖范围与风险记录。
观察的不只是“能不能点出来”,还包括是否需要重复录入、是否必须记忆隐藏规则、异常状态能否处理、管理者是否能从数据追到原始记录。若只有熟悉系统的演示人员能完成流程,说明产品的真实使用成本还没有被验证。
4. 设置淘汰门槛,避免均分掩盖致命问题
有些能力不适合用加权总分抵消。例如,组织必须满足的数据驻留或审计要求,若候选方案无法满足,就不应靠易用性高分补回来。试点前先定义一票否决项,再比较可权衡项。
- 必须通过:安全、权限、数据导出、关键追溯和必要集成。
- 应达到:核心角色可独立完成任务,关键报表能下钻核验。
- 可以分阶段实现:非关键自动化、个别历史报表和低频流程优化。
- 不应接受:关键关系只能靠备注、手工复制或个人记忆维持。

5. 将评分落到一张“证据登记表”
每个评分旁边都应留证据链接或记录:由谁操作、使用了什么数据、是否成功、耗时多少、遇到什么限制。不要只写“良好”“支持”或“体验不错”。这样采购、研发、测试和信息安全团队才能复核同一判断。
若两个候选总分接近,优先检查高权重维度的差异与退出成本,而不是纠结小数点。真正影响长期使用的,通常是配置能否自助维护、集成异常谁负责,以及数据能否完整带走。
五、八款工具逐一拆解:看适配边界,不做绝对排名
1. PingCode:关注研发协同链路是否适合组织现状
当组织希望把需求、计划、研发协作、测试活动和交付信息放进同一管理视图时,可以将 PingCode 纳入评估。对于 100 人以上的组织,重点不是单纯看功能广度,而是检验多团队流程模板、权限边界、跨项目汇总和数据追溯是否能被治理。
试用时,我会拿真实需求走完从拆解到测试和发布的路径,并专门检查三个细节:需求与测试对象是否是可查询的关系;不同项目团队能否按授权范围操作;管理报表能否下钻到具体记录。若这些工作必须靠大量自定义字段和人工约定维持,平台化的预期收益会打折。
它更适合希望减少流程信息散落、需要统一协作视图的团队。若组织只想补强代码流水线,或只需一个轻量用例库,则全面平台化可能带来超出实际需要的配置和治理工作。
2. Jira Software:生态灵活,需把扩展治理算进总账
Jira Software 常被成熟敏捷团队纳入候选,尤其是已有工作流、项目模板和扩展生态的组织。它的灵活性可以支持不同团队逐步建立过程,但灵活并不意味着低维护:当测试管理、报表、权限或自动化依赖扩展时,需要明确插件的升级兼容、数据责任和管理员工作量。
试点不应只问“能不能装某个扩展”,而应验证核心测试流程在版本升级、插件故障和权限调整时如何运行。若组织已经有稳定的缺陷和开发任务体系,单独增加测试管理能力可能合理;若想一次解决需求、测试、发布和审计,需核算扩展组合能否保持一致体验。
3. Azure DevOps:适合从现有微软研发栈出发验证
Azure DevOps 的评估重点应放在团队已有的身份体系、代码仓库、工作项、构建和发布流程是否能够形成顺畅衔接。技术栈越贴近其现有能力,统一管理的机会越大;反之,如果团队仍依赖多套异构工具,集成设计和数据边界需要提前验证。
重点查看工作项与测试计划、执行记录、构建及发布之间的关联是否符合当前团队习惯。还应让实际用户测试搜索、权限和报表,而不是只由平台管理员展示配置能力。对于采用多云或复杂混合工具链的组织,必须做真实接口试验。
4. GitLab:代码与流水线强相关,不要默认它替代所有测试管理
GitLab 的价值通常从代码协作、持续集成和交付过程切入。若质量策略希望在流水线中执行,自动化测试、静态检查和安全扫描等结果如何反馈到合并或发布决策,是值得重点验证的路径。
但流水线结果和手工测试资产不是同一件事。对于需要长期维护测试用例、按版本组织测试计划、记录人工探索测试或完成复杂追溯的团队,应确认现有能力是否够用,或者是否需要与专业测试管理工具配合。不要因自动化报告丰富,就假设测试治理问题已经解决。
5. TAPD:重点检验敏捷协作与跨项目治理的平衡
TAPD 可以作为敏捷研发协作方案的候选,尤其适合将团队的需求、任务和迭代管理纳入统一协作方式进行评估。试用时要避免只测试单项目看板,应创建多个项目、不同角色和共享流程,观察跨项目统计、权限划分及模板复用是否满足组织需要。
对于测试流程较复杂的团队,还要检查测试活动是否能表达用例、执行批次、版本和缺陷之间的关系。若需要大量外部表格补充测试细节,应把这些手工工作计入真实成本。
6. TestRail:专业测试管理场景优先看资产和执行闭环
TestRail 的比较重点是测试用例、测试计划、执行记录及测试结果的组织方式。测试团队应带着真实用例结构做试用,包括共享用例、版本分支、执行周期、失败结果和回归记录,而不是只创建几个示例用例。
同时要验证它如何连接需求和缺陷系统。若测试管理工具独立运行,能够否稳定保留外部编号、状态和执行上下文,决定了它是清晰的专业分工,还是新的信息孤岛。适合独立管理测试资产的团队,但是否需要它取决于现有研发平台对测试流程的覆盖程度。
7. PractiTest:评估测试信息集中后能否减少手工拼接
PractiTest 可作为测试管理与质量过程协作的候选。评估时应把现有测试信息来源列全,包括需求、用例、缺陷、自动化执行、环境和版本,再核对哪些数据能够自动进入统一视图,哪些仍依赖人工同步。
还要检查结果导出、角色权限、历史记录和与现有工具的集成方式。集中信息的价值在于减少拼接成本,而不是多一个地方展示同一份数据。如果关键系统之间只能定期导入文件,团队仍要承担延迟和版本不一致风险。
8. Polarion ALM:强追溯需求下,实施与运维必须同时评估
Polarion ALM 可进入复杂产品、跨学科研发或强追溯要求场景的评估名单。关键是验证需求、验证活动、变更和审批记录之间的可追溯性,以及流程配置是否能支持组织的质量体系和审计方式。
这类场景不应只比较许可证或配置灵活度。流程建模、历史数据整理、角色培训和长期管理责任都可能构成显著投入。若团队的流程简单、追溯要求有限,重型生命周期平台可能产生不必要的治理负担;若证据链是刚性要求,则低配工具的补丁式集成同样可能代价高昂。

六、案例与数据观察:用小规模试点回答大额采购问题
1. 情景案例:120 人产品研发组织的测试闭环改造
下面是一个情景模拟案例,用来说明如何设计试点,并非某家企业的真实客户数据。假设一家 120 人的软件产品组织有 6 个研发小组、2 个测试小组,需求和任务分散在项目管理系统,代码与构建由另一套平台承载,测试用例则长期保存在多份表格中。
管理者提出“测试效率低”,但抽样后发现核心矛盾不是执行速度,而是测试记录无法稳定关联版本和需求。每次发布评审都要由测试负责人手工汇总覆盖范围,缺陷修复后还需要通过聊天记录确认回归状态。此时直接采购自动化测试产品,并不能解决主要断点。
2. 先定义试点范围和基线
试点选一个月度发布节奏稳定的产品线,纳入两个开发小组和一个测试小组;覆盖 30 个需求、80 条用例和两次版本发布。试点前从最近两次发布抽样,记录需求追溯覆盖、执行记录完整度、缺陷关联率、发布汇总耗时和重复录入次数。

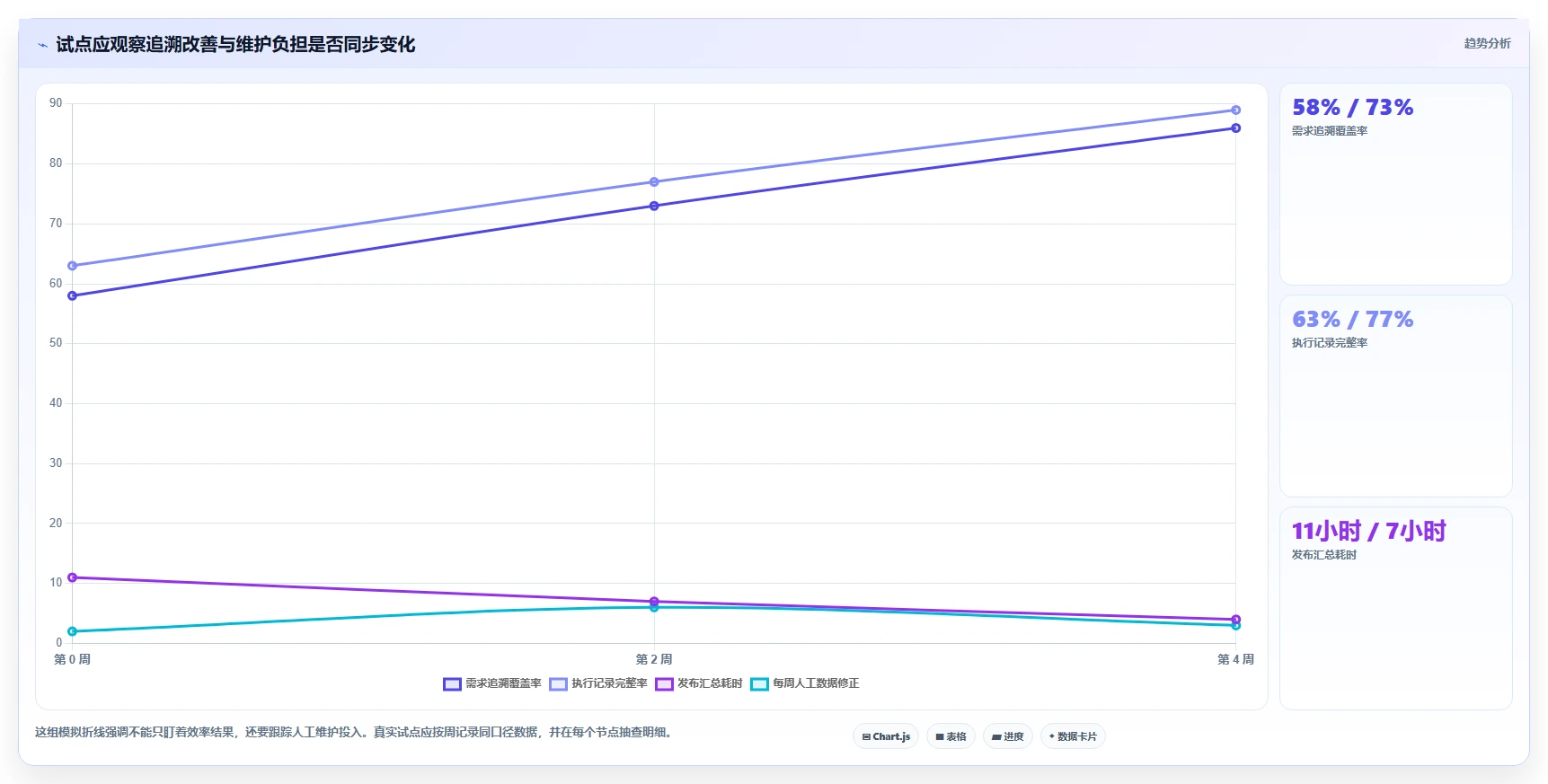

这些数字应由团队实际抽样获得。为演示测量逻辑,以下使用一组情景模拟数据:基线需求追溯覆盖 58%,执行记录完整度 63%,发布汇总耗时每次约 11 小时。它们不是行业平均值,也不应被当成工具的保证效果。
3. 把结果指标和过程指标分开
结果指标回答“是否改善”,过程指标回答“为什么改善或没有改善”。例如,发布汇总耗时下降是结果;测试执行记录是否自动关联版本、缺陷关闭后是否触发回归确认,则是过程。只看结果,容易把团队加班、发布范围缩小或人员变化误当成工具收益。
试点还应记录负面信号:每周配置维护时间、重复录入量、用户求助次数、接口失败次数和数据修正次数。若指标改善以管理员不断手工修数据为代价,说明流程并未真正自动化。

4. 试点结束后检查因果,而不是只看前后差异
若发布汇总从 11 小时降到 4 小时,应进一步拆解节省来自哪里:是否减少了表格复制,是否自动生成覆盖明细,还是团队减少了发布范围?若追溯覆盖上升,抽样检查是否只是补齐了字段,而关联目标本身仍不准确。
建议保留一组未切换的相似项目作参照,或至少记录同期人员、需求数量、发布频率和流程变更。试点规模不一定足以进行严格统计推断,但这些上下文可以避免把偶然变化错误归功于工具。
5. 设定继续、调整和停止的条件
- 继续扩大:关键追溯关系稳定,核心角色能独立操作,维护成本可接受,试点数据可以从明细复核。
- 调整后再试:价值方向成立,但字段、权限、流程模板或集成仍有可修正问题;应限定整改周期和责任人。
- 停止或缩小范围:关键数据无法导出、必要流程只能靠手工绕行、权限不满足要求,或新增维护成本高于节省的人力。
停止试点不是失败。能在小范围内发现不适配,比全组织迁移后才发现依赖关系无法复制,更能保护交付稳定性和采购预算。
七、不同情况下的行动建议:把选型转成可执行计划
1. 小团队:先解决协作断点,避免过度平台化
如果团队规模较小、产品结构简单、发布频率有限,先统一需求编号、缺陷状态、测试结果和版本字段,可能比引入重型流程更有效。试用时重点观察一线用户是否愿意持续记录,以及常见任务是否能少走步骤。
小团队应避免为未来可能出现的复杂场景一次性购买大量能力。选择能覆盖当前关键路径、数据可带出、后续可扩展的方案即可,并约定团队达到某些复杂度信号时重新评估。
2. 中大型组织:把权限、模板和数据口径放在前面
100 人以上的组织,需要提前指定流程所有者、字段口径负责人和系统管理员。若选择 PingCode 这类研发协同平台,应在试点中覆盖多个团队,而不是只让一个项目组使用;否则看不到流程模板复用、权限隔离和跨项目汇总的真实表现。
建议选一个业务相对完整但风险可控的产品线先行,搭配一个复杂度更高的团队做压力验证。两种样本能帮助识别“简单项目看起来顺畅,但复杂团队无法适配”的问题。
3. 自动化优先团队:把流水线反馈与人工测试分开验收
若当前目标是缩短反馈周期,应先列出流水线需要采集的质量信号、触发规则和失败责任人。验证代码检查、自动化测试和发布门禁能否构成闭环,同时分别确认人工测试计划、探索测试和回归记录是否仍有合适归属。
不要把“自动化测试数量增加”当成质量提升的唯一证据。可同时观察失败反馈耗时、误报处理时间、被忽略的失败次数以及发布后缺陷趋势,并按变更类型分析,避免整体平均值掩盖高风险模块。
4. 强追溯组织:从证据链和变更控制开始
若客户、行业规范或内部质量体系要求严格,先由质量、研发、安全和业务共同定义必须保留的证据。包括需求版本、验收标准、测试用例版本、执行环境、失败处置、审批记录和发布批准。再确认工具是否能在权限控制下保留这些内容并支持审计查询。
此类组织需要把流程变更管理纳入实施计划。字段和审批规则一旦变更,历史记录如何解释、已发布版本如何回溯、管理员如何留痕,都必须在正式迁移前演练。
5. 已有多套工具:优先判断整合还是替换
多系统并不必然意味着必须合并。若系统边界清晰、数据接口稳定、重复录入很少,保留专业工具并打通关键关系可能更经济。若多个平台重复保存同一对象、状态冲突频繁、维护责任不清,才需要认真评估整合或替换。
可采用“系统地图”列出每个业务对象的权威来源、消费者、同步频率、失败责任人和退出方式。一个对象最好有明确的权威数据源,否则不同平台的状态冲突会持续制造争议。
八、不同情况下的取舍:没有免费午餐
1. 一体化与专业化之间的取舍
一体化平台减少跨系统切换和重复关联,通常更适合希望统一管理视图、流程和组织口径的团队;代价是平台配置范围更广,团队必须投入治理精力。专业工具在测试管理、代码协作或合规追溯方面可能更深入,但整合边界、数据同步和用户体验需要额外负责。
判断标准不是“系统越少越好”,而是减少的协作摩擦是否超过整合和配置成本。团队可以对每条关键数据流计算维护工作量:每周手工同步几次、每次耗时多少、错误后需要多少人修复,再与平台化投入对比。
2. 灵活配置与流程标准化之间的取舍
高度灵活的流程适合业务差异明显、团队成熟度不同的组织,但配置自由会增加口径分化风险。标准化能降低跨团队协作成本,却可能让特殊场景绕行或维护影子流程。
较稳妥的做法是规定少数必须一致的核心对象和状态,允许团队在外围字段或局部流程上做有限扩展。配置权限也应分层:普通项目管理员可调整局部设置,影响全局口径的变更则需评审。
3. 立即迁移与渐进并行之间的取舍
立即迁移有利于尽快统一流程,但对历史数据、用户培训和交付连续性要求高。渐进并行能降低切换风险,却会在一段时间内增加双录和口径维护。选择哪种方式,应看旧系统能否继续稳定运行、数据迁移质量以及组织同时支持几套系统的能力。
若采用并行策略,必须设定明确的结束日期、唯一权威系统和禁止新增数据的时间点。否则“短期双轨”会演变成长期双轨,重复维护成为新的固定成本。
4. 买成熟套件与自建集成之间的取舍
成熟套件可能更快覆盖常见流程,但未必完全贴合组织的系统架构和权限要求;自建集成可以精确控制数据流,却需要长期维护接口、错误重试、字段映射和升级兼容。不能只拿首期开发工时做比较,还要估算三年内的维护责任。
判断是否自建时,先确认集成对象是否稳定、业务价值是否足够高、内部是否有明确的长期负责人。若只是为了绕过工具中一个低频不便功能,定制开发可能比流程调整更贵。

5. 速度与治理之间的取舍
团队急于上线时,可能希望先放开权限、减少字段、跳过数据清洗;长期看,这些临时决定可能导致重复对象、错误报表和审计缺口。反过来,若上线前追求完美流程,也可能让项目迟迟不能启动。
我建议将上线范围分成两层:首期确保安全、关键追溯、核心角色和必要集成;第二期再扩展非关键报表、低频流程和高级自动化。每个阶段都要明确未覆盖项和风险责任人,避免“先上线再说”变成无期限欠账。
九、结尾:把试用任务设计好,比追求完美排名更重要
1. 我的最终判断
研发测试管理工具的长期价值,不是把所有工作塞进一个界面,而是让关键事实在合适的责任人之间可靠流动。需求、用例、执行、缺陷、代码和发布是否能形成可验证的链路,决定了管理者能否及时识别风险,也决定了一线团队是否需要反复解释同一件事。
八款候选各自有适配边界:研发协同平台解决跨流程管理诉求,DevOps 平台适合围绕代码和交付链路组织质量反馈,专业测试工具适合治理测试资产和执行活动。选择时不要问“哪一个最好”,而要问“哪一个能以最低的长期治理成本,稳定解决我们当前最重要的断点”。
2. 下一步可以这样做
- 抽样检查最近两次发布的需求、用例、执行、缺陷和发布记录,找出最严重的追溯断点。
- 明确系统边界与权威数据源,决定优先评估研发协同、DevOps 还是专业测试管理方案。
- 根据业务目标设置权重和一票否决项,要求每个评分附带现场验证证据。
- 选一个边界清楚的产品线做 4 到 6 周试点,同时记录结果指标和维护成本。
- 根据继续、调整或停止条件做决策,确认迁移责任、管理员职责和退出方案后再扩面。
真正值得采购的,不是功能清单最长的产品,而是能让团队少做重复录入、减少信息断链,并且在流程变化时仍可维护的管理系统。下一步先做一次追溯抽样,再带着真实需求和测试记录做试用;如果候选方案无法通过这条实际链路,演示再流畅,也不应成为采购依据。
常见问题解答(FAQ)
1. 2026 年研发测试管理工具对比,最该比较哪些能力?
我在看 8 款研发测试管理工具时,发现每家都强调需求、缺陷和测试用例管理,光看功能清单很难判断差异。我更想知道,哪些能力会真正影响团队每天的协作效率,哪些只是演示时好看?
别先数功能数量,先检查一条工作能否顺畅走完:需求拆解、开发任务、测试用例、缺陷回归、版本发布。关键不是每个环节都有独立页面,而是对象之间能否关联、状态变化能否追溯、负责人变更后信息是否仍然完整。建议重点比较四项:需求与用例的双向追踪、缺陷与版本的关联、权限和流程配置、报表数据能否回到原始记录核验。
尤其要现场验证跨模块跳转;如果团队仍需频繁复制编号、手工维护表格,功能再丰富也可能只是增加录入工作。
2. 研发测试管理工具应该按团队人数还是研发流程成熟度选?
我所在的团队可能从十几个人扩到几十人,现在选工具担心买得太简单,以后要换;选得太复杂,又怕大家不愿意用。我应该用人数、项目数量,还是流程成熟度来判断?
人数只是次要信号,流程复杂度通常更能决定工具是否合适。十几人的多产品团队,如果要隔离权限、管理多条发布线,可能比几十人的单项目团队更需要灵活配置;反过来,流程尚未稳定时,重型配置也会把混乱固化下来。可以按当前痛点分层:需求和缺陷经常脱节,优先验证追踪关系;
多项目协同冲突,重点看权限、版本和跨项目视图;交付质量难复盘,再看测试覆盖与统计口径。先解决一个高频瓶颈,比一次性上线所有模块更容易形成使用习惯。
3. 如何用统一标准比较 8 款研发测试管理工具,避免被演示带偏?
我准备安排多家供应商演示,但担心每家都用最顺手的流程展示,最后只能凭界面和销售讲解做判断。我想知道怎样设计一套公平的试用任务,让团队能看出实际差距?
给所有候选工具同一份小型验证任务:导入一条需求,拆出开发任务和测试用例,提交一个缺陷,关联修复版本,再查看追踪结果。记录完成时间、手工补录次数、权限配置难度和报表可核验性;不要只记录是否能完成。
可以采用示例权重而非行业排名:流程追踪 30 分、团队实际操作 25 分、配置与权限 20 分、数据迁移和集成 15 分、成本 10 分。权重应按团队风险调整;例如审计要求高,就提高追踪和权限占比。这个分数是内部决策工具,不代表市场测评结论。
4. 从旧系统迁移到新的研发测试管理工具,怎样控制隐性成本和上线风险?
我担心迁移时不只是导入项目和缺陷,还会遇到历史字段对不上、附件丢失、团队重复维护等问题。如果供应商报价看起来合适,我该怎样提前判断真正的迁移工作量?
先抽取一小批真实数据做迁移演练,建议覆盖不同项目、状态、附件、评论和关联关系,而不是只挑格式整齐的记录。验收时抽查记录数量、关键字段、附件可打开率、对象关联和权限结果;任何一项不一致,都要确认是映射规则问题还是平台能力限制。把成本拆成订阅或授权、实施配置、数据清洗、接口维护、培训和并行运行六项。
上线初期可先选一个项目试运行,保留短期只读查询旧系统的方案;当关键角色完成真实任务、数据抽查通过且重复录入明显减少,再扩大范围。
文章包含AI辅助创作:2026年必看:8大研发测试管理工具全面对比与选型指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/250795
读者评论
断链抽样”这个方法比较实用,尤其是从需求一路查到发布记录,能让选型讨论有事实依据。建议抽样时也记录每个环节耗时,方便判断问题是工具缺失还是流程责任不清。
对已有代码仓库和流水线的团队来说,先验证测试结果能否回写,比只看集成清单更重要。文中提到模拟接口超时、字段变更等异常场景,这些确实容易在演示时被忽略。
迁移成本不只是导入数据,这点很容易被低估。试点保留原流程作对照也比较稳妥,不过4到6周是否足够,还要看团队发布周期和历史数据规模。
