“效率提升100%”不能理解为所有工程项目换上软件后,工期自动减半。更值得追问的是:计划编制、进度采集、偏差分析和版本核对,能不能从每周反复手工整理,变成数据一次录入、多人按同一口径协作?我评估筑业网络计划软件时,优先看这条工作链能否闭环,再看甘特图是否漂亮。以下推荐七款适合不同项目规模和管理方式的工具,并用明确标注的情景模拟解释选型与回报。
效率提升100%!2026年值得投资的7款筑业网络计划软件推荐
一、先讲核心结论:不要按功能多少选,要按计划协作链选
1. 七款工具对应七种典型需求
如果项目是大型复杂工程,涉及多标段、多级计划、资源统筹和基线管控,可以优先评估 Primavera P6 或 Asta Powerproject。前者擅长大型项目组合与计划控制,后者更贴近施工计划编制和现场进度管理的工作方式。
如果团队以通用项目计划为主,熟悉微软办公环境,希望从单项目甘特图和依赖关系管理开始,Microsoft Project 值得评估。若团队已经使用 Autodesk Construction Cloud 管理施工协同,则可进一步核实其计划相关模块是否符合当前订阅、地区和项目权限要求。
如果项目主要在国内施工现场落地,需要考虑中文操作、施工专业表达和本地服务,可以比较广联达斑马进度计划与品茗进度计划软件。预算有限、希望先建立基础计划流程的团队,可以试用 ProjectLibre 或 GanttProject,但应提前验证协作、兼容和维护能力。
| 工具 | 更适合的情况 | 优先验证的能力 | 主要取舍 |
|---|---|---|---|
| Primavera P6 | 大型工程、复杂多级计划、项目群管理 | 多项目资源、基线、进度更新、权限与报表 | 实施和培训成本较高,需建立统一编码与管理规则 |
| Microsoft Project | 通用工程计划、单项目或中型项目团队 | 任务依赖、关键路径、资源、基线、文件协同 | 产品版本与协作方式需核实,复杂现场流程可能要补充工具 |
| Asta Powerproject | 施工计划细化、施工阶段衔接与现场管理 | 施工计划表达、进度更新、资源和三维关联能力 | 需确认当地服务、培训和与既有系统的数据接口 |
| 广联达斑马进度计划 | 希望采用国内施工计划工作流的项目团队 | 计划编制、施工任务表达、现场更新与协同方式 | 需用实际项目模板验证专业深度和跨系统交换能力 |
| 品茗进度计划软件 | 施工企业、项目部和需要本地化支持的团队 | 施工业务适配、模板、报表、现场使用便利性 | 应核实不同版本的功能边界、部署方式与服务范围 |
| Autodesk Construction Cloud 相关计划能力 | 已采用其施工协同生态、希望减少平台切换的团队 | 计划与问题、文档、现场记录之间的关联 | 功能受模块、订阅、区域及项目配置影响,不能只看产品总览 |
| ProjectLibre / GanttProject | 预算有限、计划复杂度较低、试点或个人使用 | 甘特图、任务依赖、导入导出、文件兼容性 | 多人在线协作、权限审计和企业级支持通常需要额外核验 |
表中比较是选型起点,不是对所有版本和地区的功能承诺。厂商会调整版本、许可和模块,采购前应通过官方产品说明、试用环境和合同清单逐项确认。尤其要把“支持某功能”拆成可验收的动作,例如能否按项目编码导入任务、能否保留基线、谁可以审批更新、是否能导出完整数据。
2. “提升100%”应落在可计算的工作环节
我不会把“效率翻倍”当成软件功能的默认结果。它必须先定义分母和工作范围:例如每周进度汇总从16小时降到8小时,才可以说该项人工耗时下降50%;如果管理效率用“单位人时完成的有效更新次数”衡量,从每小时2次增至4次,才可以说这个指标提高100%。这两种说法含义不同,不能混用。
工程计划软件最容易带来改善的,不是现场施工速度本身,而是计划数据的整理、同步、追溯和偏差分析。项目是否能缩短实际工期,还受设计出图、审批、采购到货、作业面移交、天气和施工资源等因素影响。把这些外部约束归功于软件,会夸大投资回报,也会让项目负责人失去真正的纠偏重点。
3. 我的简明选型判断
- 多项目、复杂逻辑、严肃基线:先评估 Primavera P6 与 Asta Powerproject,并用同一份项目数据做试点。
- 计划管理刚起步:先比较 Microsoft Project、国内施工计划工具和现有协同平台,避免一上来建设过重的计划体系。
- 现场中文流程和本地支持很重要:将广联达斑马进度计划、品茗进度计划软件纳入短名单,重点看实际工序、模板和服务响应。
- 已经有协同平台:先验证平台内的计划能力、许可成本和数据闭环,不要因为“同一供应商”就默认集成无缝。
- 预算紧、单人或小团队试点:用 ProjectLibre 或 GanttProject 验证任务逻辑,再决定是否需要升级到多人协作和审计能力更完整的方案。
二、真实工作场景:计划软件解决的是“版本和反馈断点”
1. 工程进度管理中最耗时的往往不是画甘特图
在施工计划工作里,编一张计划表通常只是开端。项目团队还要把总控计划拆成阶段计划和周计划,确认任务前后关系,收集现场完成量,核对采购和设计条件,分析偏差,再将调整后的安排传达给分包和管理人员。表格分散在邮件、群聊和个人电脑时,最难回答的问题通常不是“有没有计划”,而是“大家现在看的是否为同一个版本”。
我判断工具是否值得投入,会先画出计划数据的流向:谁创建任务、谁维护实际进度、谁确认完成量、谁批准变更、谁能查看基线、谁生成项目周报。如果软件只让计划工程师更快地画图,却没有改变现场反馈和审批路径,节省的时间可能很有限。
2. 四个常见工作断点
- 任务口径不一致:总计划里的“主体结构完成”和现场日报里的“完成”可能不是同一验收标准。
- 实际进度采集滞后:现场数据先由班组报给管理人员,再被重复录入表格,统计时已经过期。
- 变更没有留下依据:计划日期改了,但没有记录原因、批准人和影响范围,事后很难判断是预测调整还是基线变更。
- 关键路径被误读:任务日期看似延期,不代表项目总工期必然延期;反过来,浮时被耗尽也可能让一项小偏差迅速传导到交付节点。
美国政府问责局发布的《Schedule Assessment Guide》强调,可靠的项目进度计划需要具备完整性、逻辑性、合理的浮时、可信的关键路径和定期更新等特征。它提供的是计划质量评估框架,不是任何软件的效果保证。工具能不能让团队持续满足这些原则,才是采购判断的关键。

3. 网络计划中的“网络”不是把文件放到云端就够了
工程语境里的网络计划,核心是任务之间的逻辑关系和关键路径分析;协同软件里的网络访问,则解决多人共享和远程更新。两者相关但不等同。一个文件可以在线共享,却仍然没有可靠的前置关系;一张依赖关系完整的计划,也可能因为权限混乱、更新无记录而无法协同。
因此,选型时要把两类问题分别问清楚:计划软件是否支持所需的任务逻辑、日历、浮时和基线;平台是否支持用户权限、版本记录、审批、异地访问和数据备份。把这两组能力混成一个“能不能在线用”的问题,容易忽略计划专业能力和治理能力的差别。
三、常见误区:功能列表越长,不等于进度控制越可靠
1. 误区一:只比甘特图,忽略计划逻辑
甘特图适合让人快速看见任务日期和重叠关系,但它不会自动证明计划逻辑正确。若大量任务没有前置关系、关系类型随意设置、工期缺乏依据,图表依然可以很漂亮,关键路径却可能失真。验收时应抽取一条从开工到交付的关键工作链,检查每个任务是否有合理逻辑、责任人和完成标准。
我建议试用时不要只让供应商演示预制模板,而要导入一份真实的、去敏后的计划。随机抽查至少十项任务:能否看到前置任务、后续任务、日历、剩余工期、实际日期和偏差来源。演示环境里预先整理好的数据,不能代替项目现场的真实复杂度。
2. 误区二:把基线、当前计划和预测日期当成同一回事
基线是经批准的比较基准,当前计划反映最新安排,预测日期则可能随着现场条件和剩余工期变化而更新。如果团队直接覆盖原计划日期,虽然表格看起来“总是正常”,却失去了衡量偏差和解释变更的依据。工具必须支持基线留存、版本追踪,并让管理者明确哪些日期可以调整、哪些变化需要批准。
3. 误区三:把任务数量当成计划精细度
将一个任务拆成很多行,并不自动提高可控性。任务太粗,偏差出现时找不到原因;任务太细,现场更新负担过重,项目人员会转而维护线下表格。任务粒度应与管理决策周期相配:周计划通常要细到班组能反馈的工作包,阶段计划则要支持资源和关键节点判断。
可以用一个简单问题校验任务粒度:现场责任人能否在约定周期内提供可信的完成状态?如果必须靠计划工程师逐项追问、再手动折算进度,粒度与现场数据能力就不匹配。
4. 误区四:认为自动排程就能替代工程判断
计划软件可以根据逻辑关系和日历重新计算日期,但无法自行判断一项前置条件是否真的具备,也无法代替专业人员确认施工顺序是否安全、资源是否可用。自动排程的前提是输入逻辑正确。错误依赖被自动计算后,只会更快地产生看似精确的错误结果。
试点时要重点验证日历设置、工作时间、节假日、任务关系和约束日期。尤其要检查硬性日期约束是否被滥用:过多的固定日期可能遮蔽逻辑问题,使计划失去对风险的敏感度。
5. 误区五:只算软件许可,不算落地成本
工程计划工具的总成本不止许可费用,还包括模板整理、编码规则统一、历史数据导入、人员培训、接口开发、权限治理和持续维护。若软件便宜但每周需要多人手动合并文件,总成本未必低;如果系统功能很多但现场只更新一张截图,投入也很难转化为管理收益。
采购预算应要求供应商说明许可、实施、培训、接口、升级、数据导出和退出迁移的边界。特别要问:合同结束后,任务、依赖、基线、实际进度和附件能否以可读格式完整导出?只导出图片或平面表格,可能无法复用计划逻辑。
四、专业判断逻辑:用六个维度筛掉不适合的工具
1. 先看项目复杂度,而非组织规模标签
同一家企业可能同时管理小型改造项目和跨年度大型工程,不能仅凭“企业有几百人”决定产品。更有用的变量是项目数量、任务规模、计划层级、交叉依赖数量、资源冲突、合同节点,以及是否需要汇总多个项目的关键路径。项目群复杂度越高,越需要统一编码、资源统筹、权限治理和跨项目报表。
试点前可以统计一个代表性项目的活动数量、计划层级、周更新人数、外部协作方数量和月度变更频率。把这些数据交给供应商,让对方用同一份样例演示,而不是分别拿不同案例比较不同产品。
2. 检查计划专业能力
- 是否支持任务层级、逻辑关系、不同工作日历和合理的约束设置。
- 能否显示关键路径、总浮时、剩余工期和计划偏差,且计算结果可解释。
- 是否支持基线保存、当前计划更新和历史版本对比。
- 能否把资源、成本、实际进度和里程碑纳入同一套计划口径。
- 导入导出后,依赖关系、编码和日期字段是否完整保留。
对计划专业能力的验证,最好采用“结果可复算”的方式。把一个包含十几项任务的微型网络计划手工算出关键路径与总工期,再与系统计算结果对照;随后改变一项工期或前置关系,观察计划是否按预期重排。只看界面上是否出现“关键路径”按钮,不足以证明结果可信。
3. 检查协作和权限设计
施工项目往往有建设、设计、监理、总包、分包等不同参与方。工具必须让团队知道谁能新增任务、谁能改日期、谁负责填报实际进度、谁审批计划变更。权限越模糊,越容易出现多人同时改动、责任无法追溯的问题。
我会要求演示一个真实变更:现场提出某关键工序延迟,计划员调整剩余工期,项目经理审批,管理层查看变更前后影响,之后能够追溯操作人和时间。若这个链条需要导出文件、邮件确认、再手工汇总,所谓在线协同仍可能只是把线下流程搬到网页上。
4. 检查现场数据输入负担
计划软件的计划员体验和现场填报体验,不能用同一个界面评价。现场人员可能只需要更新任务状态、实际完成量、剩余工期和阻塞原因。如果每次更新都要填写大量不相关字段,系统数据迟早会失真。
建议在试点期间记录现场一次进度更新的实际耗时、需要补录的字段数、被退回的比例和逾期未更新任务数。若填报环节太复杂,应先简化字段和责任划分,再判断工具本身是否不适合。
5. 检查集成和退出能力
计划数据可能要与文档、成本、采购、质量安全、模型或企业数据平台衔接。选型时不要停留在“支持接口”四个字,要追问接口的范围、同步方向、更新频率、冲突处理方式和额外费用。若关键字段只能通过人工复制,集成宣传对项目实际帮助有限。
退出能力同样重要。试点结束时,团队应能导出任务编码、名称、逻辑关系、基线、实际日期、资源、责任人和变更记录。将迁移和归档写入验收标准,可以降低后续被单一系统锁定的风险。
6. 用加权评分,不用“感觉好用”拍板
不同项目应设置不同权重。大型项目可能更看重跨项目管理与基线控制;小型项目则更看重部署速度、学习成本和价格。下表是我建议的起始评分模板,权重属于建议基准,不是行业统一标准。评分采用1至5分,最终分数应由试点数据和实际用户共同给出。

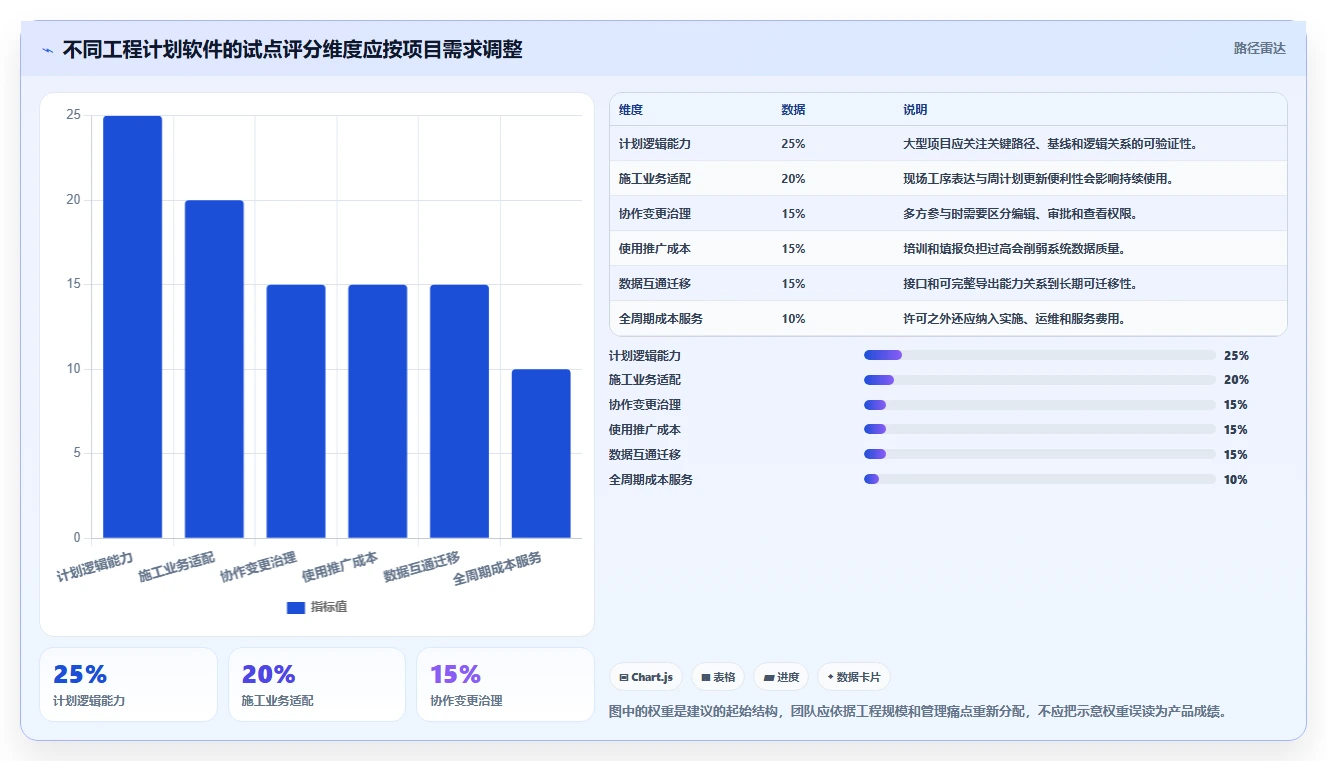

| 评估维度 | 建议权重 | 试点证据 |
|---|---|---|
| 计划逻辑与关键路径 | 25% | 网络计划计算结果、逻辑完整性抽查、基线对比 |
| 施工业务适配 | 20% | 实际工序模板、周计划更新、现场异常记录 |
| 协作与变更治理 | 15% | 多人更新、审批留痕、权限与版本审计 |
| 使用与推广成本 | 15% | 培训时长、现场更新耗时、活跃使用率 |
| 数据互通与迁移 | 15% | 真实导入导出、接口验证、退出数据完整性 |
| 全周期成本与服务 | 10% | 许可、实施、升级、服务响应和维护费用 |

五、七款筑业网络计划软件逐一看:适用边界比“最好用”更重要
1. Primavera P6:大型项目和项目群计划管理的优先候选
Primavera P6 常被用于复杂项目计划和项目组合管理场景。它的价值不只是生成甘特图,而是把大量活动、不同计划层级、资源和基线控制放到相对严谨的管理框架中。对于多标段、多个承包方并行施工,或者需要汇总关键里程碑和资源冲突的工程,值得纳入试点名单。
它的主要挑战是实施复杂度。项目编码、活动分类、日历、角色权限和计划更新周期如果没有统一规则,功能越强,维护成本可能越高。若项目规模小、只有少量任务、团队也没有专职计划管理角色,可能会出现“买了强工具,却用电子表格方式工作”的情况。
试点重点:选择一个有交叉依赖的真实标段,验证多级计划汇总、基线变更、资源视图和关键路径解释。要求供应商说明不同许可和部署形态的能力差异,避免只凭演示界面判断。
2. Microsoft Project:通用计划团队的熟悉型选择
Microsoft Project 适合已经有成熟项目计划习惯、希望管理任务依赖、里程碑、基线和资源安排的团队。它的优势通常来自通用项目管理方式和较广泛的用户认知,学习迁移成本可能相对可控。不过,具体能力和协作体验会因桌面版、在线服务、许可计划及产品演进而变化。
采购前应确认正在评估的产品名称、版本、许可方式、部署形态以及支持周期。不要把某一时期的在线产品能力、桌面端功能和其他协作服务当成一个完全相同的产品。项目还要核实文件格式、共享方式和与现有账号体系的匹配情况。
试点重点:用真实的周计划和月度汇报流程验证多人协同、版本控制、实际进度更新与数据导出。若涉及复杂施工工作包,检查通用任务模型是否需要额外模板或二次开发。
3. Asta Powerproject:适合关注施工计划细化的团队
Asta Powerproject 面向施工计划和项目控制场景,适合希望在计划编制、施工阶段衔接与现场更新中使用更贴近工程管理习惯的工具。对于需要把施工过程拆分到可执行工作包,并持续跟踪关键节点的项目,可与大型综合计划工具进行同场景比较。
真正需要核实的不是产品宣传中列出的功能,而是当地实施、培训和支持是否可获得,团队能否熟练维护计划,以及它与企业现有文档、成本或模型流程能否互通。若协作方普遍不熟悉该工具,数据交换方式可能成为推广瓶颈。
试点重点:选一段施工工序复杂、作业面交叉明显的计划,测试计划逻辑维护、实际进度更新和偏差分析。若项目需要三维关联,也要核实关联的数据类型、授权条件和维护责任,不能只看展示效果。
4. 广联达斑马进度计划:评估国内施工工作流适配
广联达斑马进度计划可以作为关注国内施工计划表达和本地化使用体验的候选。对项目团队而言,中文界面只是基础,更重要的是任务结构、施工模板、报表方式和现场更新流程是否贴合实际管理习惯。
试用时要拿项目自己的工序和编码验证,尤其留意计划导入导出、跨项目汇总、基线和变更记录。若企业已有其他工程管理系统,应由实际使用部门共同确认字段是否对应,避免把“可以导出Excel”误判为完整系统集成。
试点重点:让计划员、项目经理和现场管理人员共同完成一次周计划循环:编制、分派、更新、检查偏差、发布版本。分别记录每个角色所需时间和被迫线下处理的事项。
5. 品茗进度计划软件:重视本地施工适配和服务验证
品茗进度计划软件可纳入施工企业和项目部的本地化选型比较。对于计划管理基础正在建立的团队,操作便利、施工表达、模板可用性和本地服务响应,往往比功能清单上的高级名词更直接影响落地。
同一产品系列可能存在版本、授权和模块差异,采购前要让供应商明确功能边界,并核实数据保存位置、多人协作方式、备份机制和更新策略。对必须离线使用或项目网络条件不稳定的团队,还要验证断网时的工作方式及恢复后的数据冲突处理。
试点重点:用项目部日常要提交的报表和现场更新任务做压力测试,不要只由软件管理员操作。若现场人员需要长时间培训才能完成一次简单进度更新,应把培训和流程简化成本纳入总拥有成本。
6. Autodesk Construction Cloud 相关计划能力:适合已有生态用户核验
Autodesk Construction Cloud 的价值判断,重点在于是否能把计划工作和施工协同中的文档、问题、现场记录等信息连起来。如果团队已经在该生态中管理大量项目资料,减少系统切换可能是实际收益。但计划模块、功能权限和可用服务会受地区、版本、订阅和项目配置影响。
因此,我不会仅凭平台名称就认定它能够替代专业进度计划软件。采购前需用当前合同和试用账号确认具体计划能力:是否满足所需逻辑计算、基线和关键路径分析;计划数据是否能与其他现场信息关联;导出时是否保留必要字段和版本。
试点重点:挑选一个已在平台管理文档和现场问题的项目,验证计划任务与相关资料之间的关联是否真的减少查找和重复录入。若计划专业功能不足,可考虑平台协同与专业计划工具并行,而非强行二选一。
7. ProjectLibre 与 GanttProject:低成本验证基础计划流程
ProjectLibre 和 GanttProject 可作为预算有限、项目规模不大或计划管理试点阶段的候选。它们适合验证任务拆解、依赖关系和甘特图表达等基础工作。对单人计划管理或小团队,低门槛可能比一开始导入复杂企业平台更合适。
但开源或低成本不代表企业级协作成本为零。团队需要检查多人同时编辑、权限审计、数据备份、技术支持、文件兼容、浏览器协作和长期维护。若日常依赖多个版本的本地文件,工具许可省下来的费用可能被人工合并和版本错误抵消。
试点重点:先在非关键项目验证一个完整更新周期,并把计划文件分别导入导出到现有工作环境。若计划任务逻辑在往返转换后丢失,或没有可靠的变更审计,应限制其使用范围。
8. 用同一份样例做比较,避免“演示效果”误导判断
建议为所有候选工具准备统一的测试包:一份脱敏计划、一组工序编码、任务依赖、工作日历、基线日期、两周实际进度、一次设计延误和一次材料到货变化。让供应商和内部计划员在相同条件下完成任务,记录结果,而不是分别观看各家准备好的演示项目。
- 导入任务后,抽查编码、日期、依赖关系和责任字段是否完整。
- 修改一个前置工序的实际完成日期,检查后续日期、关键路径和浮时如何变化。
- 保存基线后调整预测日期,确认历史基准没有被覆盖。
- 由不同角色更新同一项目,检查权限、审批、冲突提示和操作记录。
- 导出数据,再用导出的数据重建或核对计划,验证可迁移性。
六、案例与数据观察:效率来自少做重复工,而不是少写几行计划
1. 一个可复算的项目周报情景
以下是用于评估方法的情景模拟,不是某家企业的真实客户数据,也不代表上述任何产品的实际效果。设某施工项目由计划工程师每周花10小时整理进度、4小时催收与核对现场反馈、3小时制作管理汇总,另有2小时用于处理版本冲突,合计每周19小时。
若统一任务编码、规定现场更新责任、使用同一发布版本,并将进度数据直接用于周报,假设重复录入和核对环节减少,周耗时降至9小时。节省10小时,人工耗时下降约52.6%。这不是“效率提升100%”,而是该项工作的人时消耗减少约一半;若同一名计划员因此能处理双倍项目,仍需核实新增工作是否也同样复杂。
评估时还要记录返工率。如果汇总更快却因为现场数据错误而增加复核,净节省时间就会下降。更稳妥的衡量方式是同时看周报耗时、数据退回次数、逾期更新率和关键节点预测偏差,避免只挑有利数字。

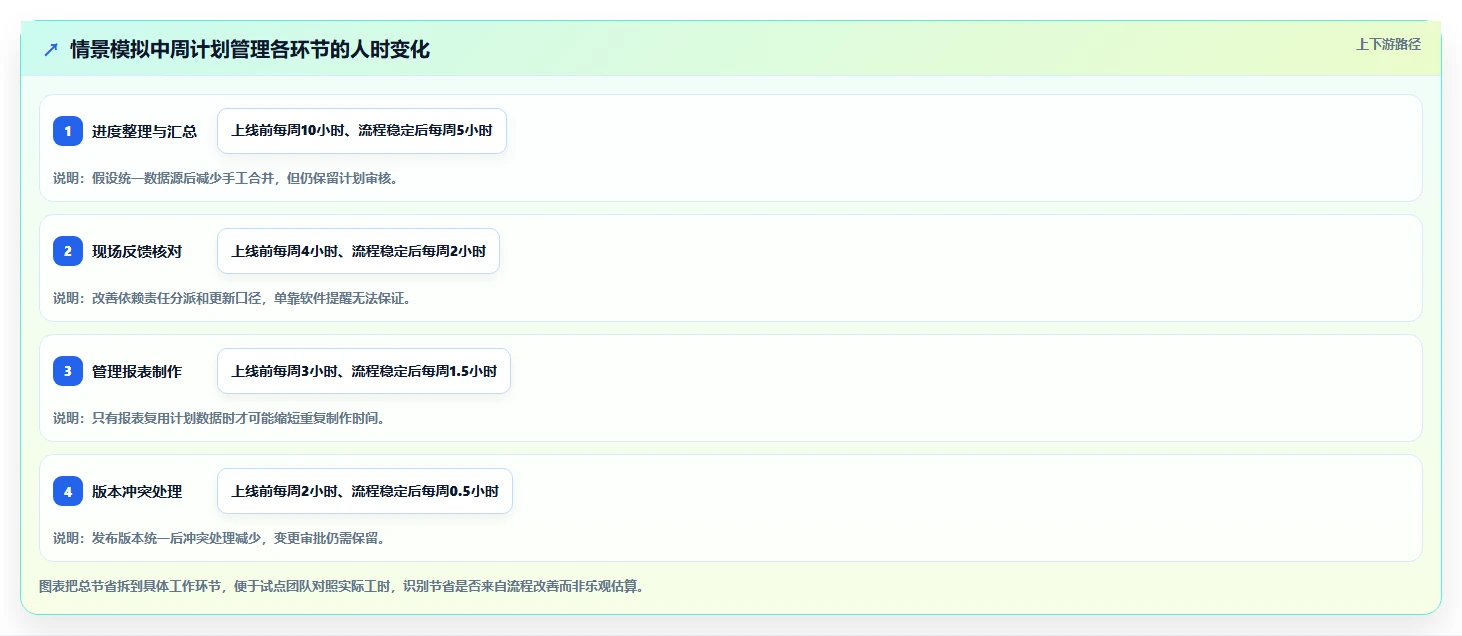

| 工作环节 | 情景模拟:上线前 | 情景模拟:流程稳定后 | 判断重点 |
|---|---|---|---|
| 进度整理与汇总 | 每周10小时 | 每周5小时 | 减少重复汇总后,是否仍需大量手工清洗数据 |
| 现场反馈催收与核对 | 每周4小时 | 每周2小时 | 更新责任和完成口径是否明确 |
| 管理报表制作 | 每周3小时 | 每周1.5小时 | 报表是否直接复用计划数据,而非另建一套表 |
| 版本冲突处理 | 每周2小时 | 每周0.5小时 | 是否能明确唯一发布版本和变更记录 |
| 合计人工耗时 | 每周19小时 | 每周9小时 | 模拟节省10小时,降幅约52.6%,需用试点实测替换 |

2. 回报计算应把一次性投入和持续收益分开
以每周节省10小时、按每年48个有效工作周估算,年度可释放480小时。再假设计划团队完整人力成本为每小时250元,则时间价值约12万元。若软件、实施与培训首年合计投入为8万元,单从这一项人时节省看,理论上可能覆盖投入;但这只是情景测算,未计入数据治理、系统维护和项目复杂度差异。
更关键的是“释放出来的时间是否被有效使用”。如果计划员节省的时间没有用于风险分析、现场协调或管理更多项目,企业得到的可能只是闲置产能,而非现金节约。因而投资回报应区分现金成本减少、避免新增招聘、处理能力提升和风险损失下降,不要把它们统统合并成一个夸大的节省金额。
3. 建立上线前基线,才能判断工具是否有效
试点开始前,至少采集四周基线数据。记录每周计划汇总耗时、现场数据按时提交率、任务更新完整率、计划变更数量、报表返工次数和关键节点预测偏差。上线后沿用相同口径,最好按项目阶段或项目复杂度分组比较,避免项目本身进入收尾阶段造成的自然变化被误认为软件效果。
如果没有历史数据,可以先做两周影子记录:原流程照常运行,另一组按新流程记录相同工作。需要注意的是,观察期太短会受临时赶工、假期和集中报量影响,结果应标注样本规模和项目阶段,不能当成普遍规律。
4. 观察指标要同时覆盖速度、质量和风险
- 速度:每周计划汇总人时、现场更新到管理报表的滞后时间。
- 质量:任务更新完整率、数据退回率、日期和逻辑错误数。
- 协作:按时更新率、审批平均耗时、未处理变更数量。
- 风险:关键路径变化频率、里程碑预测误差、基线变更留痕完整度。
- 采用:实际活跃用户比例、线下表格继续维护的比例、现场人员填报耗时。
这些指标之间可能相互制约。例如增加审核可以提高数据质量,却延长审批时间;把任务拆得更细可能提升可见性,也可能增加现场填报负担。项目团队应先明确优先级,再决定是否接受某项指标的短期下降。
七、不同情况下的行动建议:先小范围验证,再决定扩大投入
1. 大型工程或项目群:先验证治理规则,再部署工具
大型项目不要一开始就把所有标段、所有历史计划一起迁移。先选一个计划复杂度高、管理人员配合度较好的标段,明确活动编码、计划层级、基线审批、实际进度口径和数据责任人。把这些规则稳定后,再验证汇总到项目群的结果是否可信。
若没有统一编码和计划更新制度,工具很难自动把不同标段的信息汇总成可用的项目群视图。此类项目通常值得评估 Primavera P6 或 Asta Powerproject,也可以比较既有协同生态中的计划能力,但选择应基于样例试算、培训成本和迁移方案,而不是品牌知名度。
2. 中型项目团队:优先减少重复录入和版本混乱
对中型项目,选型重点常常是把现有计划、周报和现场反馈连接起来,而不是追求复杂资源优化。可以比较 Microsoft Project、国内施工计划工具与现有协同平台,选出最容易让计划员、项目经理和现场责任人持续使用的一款。
试点阶段先锁定一个问题,例如周报重复整理。不要同时重做成本、采购、质量和施工计划流程,否则很难判断软件究竟解决了什么。若第一项流程的数据质量提高,再扩大到变更审批或跨部门条件跟踪。
3. 小型项目或计划制度薄弱:先规范方法,后购买系统
项目任务少、参与人员有限时,ProjectLibre 或 GanttProject 可能足以验证基础计划结构。更重要的是明确任务如何命名、谁填报、多久更新一次、什么情况下要调整基线。如果连这些规则都没有,采购更复杂的软件只会把混乱变成电子化流程。
当项目数量增加、多人同时更新、需要审计或文件合并成本持续上升时,再把工具升级列入计划。升级的触发条件可以是每周版本冲突超过一定次数、计划汇总超过约定工时、关键节点数据长期无法追溯,而不必因为“行业都在上云”就提前采购。
4. 现场网络条件不稳定:把离线和恢复机制纳入验收
施工现场可能存在信号不稳定、设备受限或安全网络隔离。此时要核对离线工作、移动端录入、同步冲突处理和数据恢复机制。若系统必须持续在线才能完成最基本的任务更新,现场团队可能回到纸质记录或群聊,再由计划员集中补录。
试点时可模拟断网、重复提交、不同人员修改同一任务等情况,观察系统如何处理。此类测试看起来不如功能演示醒目,却能提前发现项目真正会遇到的中断风险。
5. 数据安全和跨组织协作要求高:先做权限与数据检查
涉及合同、资源、产值或敏感工程信息时,采购前应确认数据存储、访问控制、身份验证、备份、日志留存和服务商责任。建设、监理、总包和分包之间也要明确可见范围,避免协作方便与信息过度暴露之间失衡。
建议由项目管理、信息安全、采购和一线用户共同评审:哪些数据可以共享,哪些只允许项目内部查看,人员离场后权限如何回收,数据如何归档和导出。权限测试应使用真实角色,不应只看管理员账号下的演示效果。
八、不同情况下的取舍:效率、控制力与投入不能同时无限最大化
1. 功能深度与上手速度的取舍
复杂计划能力通常伴随更多规则、字段和培训。若项目有大量逻辑依赖、多项目资源冲突和严肃基线控制,接受较高的学习成本可能值得;若团队只需要维护少量里程碑和周任务,轻量工具反而更容易形成持续使用。
判断标准不是“谁的功能更多”,而是功能是否对应项目真实决策。如果某项高级能力一年只会用一次,却显著增加培训和维护负担,除非它能控制重大风险,否则不应自动列为优先项。
2. 云端协作与本地控制的取舍
云端协作有利于跨地点共享、集中更新和统一版本,但组织需要接受相应的数据治理、账号管理和供应商依赖问题。本地部署或离线文件更便于某些网络环境和控制要求,却可能增加升级、备份和多人协同的维护工作。
团队应根据网络、合规和跨组织协作要求选择,不要把“云端”当成先进与否的唯一判断。无论部署形态如何,都要测试备份恢复、权限撤销、数据导出和服务中断时的工作连续性。
3. 计划精细度与现场填报负担的取舍
更细的任务能够更早暴露作业面和资源冲突,但会增加更新频次和现场录入量。更粗的任务简单易维护,却可能无法解释节点延误的真正来源。合理粒度取决于决策周期和现场可获得的数据,不应由模板默认值决定。
如果项目现场只能可靠地按周更新,就不要要求每个班组每天填写几十个计划字段。可以将管理层需要的精细分析留在计划工程师侧,把现场填写压缩到少量可验证信息,再通过抽查保障真实性。
4. 单一平台与专业工具组合的取舍
单一平台有助于统一身份、文档和协作入口,但可能无法覆盖专业计划分析的全部需求。专业计划工具计算和控制能力更强,却可能带来数据同步、培训和多系统维护成本。两种模式没有绝对优劣,要看核心数据是否能够明确谁是主数据源。
若采用组合方案,应规定计划日期、实际进度、文档链接和变更记录分别由哪个系统负责。最危险的不是系统数量多,而是同一字段在两个系统里都能被随意修改,且没有明确的同步优先级。
5. 低许可成本与长期支持能力的取舍
免费或开源工具适合低风险试点和基础计划管理,但企业需要自行承担支持、备份、升级和知识传承。商业工具通常提供更明确的产品支持路径,但总价会受许可数量、模块、实施、服务和续约条款影响。
对关键工程,不能只比较第一年报价。建议按三年总拥有成本估算,并把人员培训、数据迁移、接口、升级和退出成本纳入。若供应商无法解释数据如何完整迁出,低价也可能成为后续迁移的隐性负担。
九、结尾:效率不是软件承诺,而是计划数据能否驱动行动
1. 我的最终判断
值得投资的筑业网络计划软件,不是功能最多、宣传最响或甘特图最精致的那一款,而是能够让项目团队稳定回答三个问题的工具:现在的计划是什么版本,偏差发生在哪里,下一步由谁采取什么行动。它必须同时适配计划逻辑、现场反馈、变更治理和数据退出,而不是只解决“把任务画出来”。
把“效率提升100%”当成待验证的目标,而不是采购承诺。先测出重复整理、催收核对和版本冲突各自占用了多少人时,再用真实项目试点检验改进幅度。若团队没有明确更新责任和基线规则,再贵的软件也难以创造可靠的管理数据。
2. 下一步按这个顺序行动
- 选一个代表性项目,整理脱敏后的计划、依赖关系、基线和两周现场更新样例。
- 记录试点前的汇总工时、更新及时率、数据返工、版本冲突和关键节点预测偏差。
- 从七款候选中挑选三款,用同一份数据完成导入、更新、变更、审批和导出测试。
- 让计划员、项目经理和现场人员分别操作,不用管理员代替真实用户。
- 依据试点结果计算三年总拥有成本,并写明适用范围、未解决问题和数据迁移方案。
- 先在一个项目稳定运行,再按同一套计划标准逐步扩展,不要把未经验证的模板一次推给所有项目。
真正可持续的效率提升,不是让计划表更新得更快,而是让团队更早发现偏差、更少重复确认,并能把每次调整的原因和责任追溯清楚。选型完成后,建议先把四周基线数据和试点验收指标定下来,再签署扩容或全面推广计划。
常见问题解答(FAQ)
1. 筑业网络计划软件真的能让效率提升100%吗?
我看到“效率提升100%”时,最疑惑的是它指哪项工作:编制计划、调整工期,还是跨部门催进度?如果没有说明项目规模和统计口径,我该怎么判断这个数字是否适用于自己的团队?
“效率提升100%”不能直接理解为整个项目周期减半。更可验证的做法,是把效率拆成计划编制耗时、变更后的重排耗时、进度数据收集耗时和逾期任务发现时间,再与上线前同类项目对比。例如,可选一个有约100项活动的在建项目,记录连续两周的基线数据,再用软件运行两周。
若每周计划维护从10小时降至5小时,这一项的耗时确实减少50%;但不能据此宣称项目整体效率提升50%。这是试点测算示例,不是任何产品的实测结果。判断宣传数字时,要求供应方说明样本数量、对照周期、计算公式和是否计入培训及数据整理时间。若只给百分比、不交代口径,就把它当作待验证假设,而不是选型依据。
2. 2026年挑选筑业网络计划软件,应该重点比较哪些能力?
我在比较不同软件时,常发现功能清单都写着“进度管理”,但演示起来差别很大。我想知道,怎样设计一套不被演示效果带偏的评分办法,筛出真正适合项目现场的工具?
建议先用同一份真实项目计划做盲测,而不是按功能数量打分。以下权重是一个可调整的选型模板,适用于需要管理依赖关系、基线和现场更新的施工团队,并非市场排名。评估项建议权重现场验证问题 逻辑关系与关键线路25%修改一项工期后,后续活动和关键线路能否正确更新?
基线与偏差分析20%能否并排查看计划、实际与预测日期?现场填报体验20%不熟悉软件的施工人员能否快速提交进度?资源与日历设置15%能否处理工作日历、停工日和资源冲突?协作、权限与数据导出20%责任人、审批记录和数据迁移是否清楚?每项按1至5分打分,并让计划人员、现场负责人和管理者分别评分。
若现场人员给填报体验打低分,即使管理端报表漂亮,也可能因为更新不及时而失去实际价值。
3. 筑业网络计划软件和普通项目管理工具有什么区别?
我不太确定,项目任务、负责人和截止日期在普通工具里也能记录,为什么施工项目还需要专门的网络计划能力?如果项目规模不大,是不是没必要为复杂功能增加学习成本?
关键差别通常不在任务看板,而在任务之间的时间逻辑。施工计划需要表达前置关系、工作日历、工期、里程碑和关键线路;改变一项活动后,还要看后续活动是否顺延、总工期是否变化,以及哪些节点因此变成风险。
例如,普通任务清单可以显示“管线安装未完成”,但若不能关联隐蔽验收、回填和道路恢复,就难以回答延误会传导到哪个节点。网络计划的价值,是把依赖关系和时间影响显式化,而不是单纯增加一张进度表。如果团队只有少量彼此独立的任务,且不需要追踪总工期和关键线路,轻量工具可能更合适。
若存在多专业穿插、审批等待、工期约束或频繁变更,应优先验证网络逻辑和基线分析能力,再考虑界面是否足够简洁。
4. 购买前怎样试用筑业网络计划软件,才能避免上线后发现不适用?
我担心试用时由供应方准备好示例数据,演示看起来很顺,上线后却要花大量时间整理计划和培训现场人员。有没有一个成本不高、但能提前暴露问题的试用流程?
用一段真实但范围有限的计划做试点,例如选择一个专业分部或一个阶段,包含约30至50项活动、明确的前后置关系、实际进度和至少一次计划变更。这个规模是便于验证的示例,不是所有项目的固定标准。试用时安排计划人员导入数据,现场负责人用手机或电脑更新进度,管理者检查偏差报表。
记录导入与清洗耗时、一次变更的重排耗时、填报完成率、关键节点识别是否正确,以及数据能否导出。试点结束后,重点复盘失败场景:关系类型是否表达不了实际施工顺序、日历设置是否匹配停工安排、权限是否过于复杂、旧计划能否迁移。若试点只验证“能打开、能建任务”,却没有验证变更和现场填报,仍不足以支持采购决策。
文章包含AI辅助创作:效率提升100%!2026年值得投资的7款筑业网络计划软件推荐,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/250645
读者评论
把“效率提升100%”拆成具体指标这点比较务实。我们更关心周报整理能省多少时间,而不是软件能不能直接缩短工期。
试用时拿真实计划抽查任务依赖、基线和变更记录,比看预制模板演示更有参考价值。尤其要确认导出后逻辑关系还在。
任务拆得太细确实会增加现场更新负担。计划粒度最好和班组反馈周期匹配,否则最后容易变成计划员维护系统、现场另填表。
