2026年效率之选:6大管理工具方法助你提升团队生产力

团队效率低,往往不是因为人不够努力,而是因为工作在目标、流程、信息和决策之间不断漏损。到了2026年,挑一款管理工具并不能自动提升生产力;更有效的做法,是先识别团队最昂贵的等待和返工,再用六种管理方法重建工作系统。本文给出一套可落地的诊断、试点与取舍框架,并以适用于中大型团队的 PingCode 场景说明工具如何承接方法。文中的团队数字均为情景模拟,不代表产品实测或公开客户数据。

一、先讲结论:效率不是“多做”,而是减少工作流中的损耗

1. 六种方法解决的是六类不同问题

我判断团队效率时,不会先问“现在用什么软件”,而会先问:大家是否知道什么最重要?工作是否总在等待?信息是不是反复询问?会议能不能推动决策?管理者是否看得到真实进展?重复劳动能不能交给自动化?这六个问题分别对应六种管理方法。

  • 目标与优先级对齐:把年度或季度方向转成团队能执行、能检查的结果。
  • 工作流与在制品控制:减少任务堆积、跨部门等待和频繁切换。
  • 异步协作与知识沉淀:让重要信息可查、可复用,降低对口头传递的依赖。
  • 会议与决策治理:把会议从信息播报改造成解决问题和明确责任的机制。
  • 指标与反馈闭环:用少量过程指标定位瓶颈,而不是用忙碌程度评价贡献。
  • 自动化与 AI 辅助:把规则明确、重复频繁的事务交给系统,保留人的判断空间。

它们不是六款软件,也不是六个彼此孤立的“效率技巧”。它们组成一条工作链:目标定义要做什么,流程规定工作如何前进,协作机制让信息流动,会议解决不确定性,指标告诉团队哪里卡住,自动化减少可避免的人工消耗。

我的核心判断是:优先改善最常发生、影响面最大、返工成本最高的那个环节,而不是一次性上线一套大而全的管理制度。如果团队总在等需求确认,先治理决策时延;如果需求已经明确却长期排队,先看工作流和在制品;如果同一个问题每周都被重复解释,先补知识沉淀。

2026年效率之选:6大管理工具方法助你提升团队生产力

2. 工具要承接机制,而不能代替机制

管理工具的作用,是让目标、任务、负责人、时间、状态和决策记录能在同一套工作语境中被看见。工具并不会替团队判断什么最重要,也不会自动消除职责冲突。一个原本没有验收标准的流程,数字化以后只会更快地制造状态不清和延期。

因此,我建议把选型顺序倒过来:先明确要改善的行为,再确定需要哪些信息,最后评估工具是否能支撑这种工作方式。若从功能列表开始,团队很容易为了“用上更多功能”而增加维护负担;从损耗开始,工具选型才有清晰的验收条件。

二、背景与真实场景:团队为何看起来很忙,结果却不稳定

1. 远程和混合协作放大了信息断点

在小团队里,负责人常能靠一句话协调优先级;当团队扩张到多个职能、多个产品线或多个地点后,口头同步开始失效。某人听到的需求版本可能与另一人手里的版本不同,任务虽然显示“进行中”,却可能还在等待外部确认。

我见过不少团队把问题归因于“执行力不够”,但往下追问,发现真正原因是系统没有记录:谁能做最终决定、交付的完成标准是什么、遇到依赖时应该找谁。人员越多,这些隐性规则造成的成本越高。

微软《Work Trend Index 2023》基于其工作场景数据,报告了相较于 2020 年初,员工每周用于会议的时间显著增长,报告中给出的增幅为 252%。这类平台遥测数据不等于所有行业的普遍均值,也不能直接推导会议必然低效;它至少提醒管理者,沟通时间在不少组织中已成为重要的工作负荷,不能把“加会”当成默认解法。

2. 最常见的效率损耗藏在交接处

项目工作不是一条由单人完成的直线,而是不断在需求、设计、研发、测试、法务、运营或客户之间交接。每次交接都可能引入等待、信息丢失和责任模糊。单个环节只多等半天,多个环节串联起来,就可能把原本数天的工作拖成数周。

以一次功能交付为例,需求已经录入,但业务方尚未确认验收条件;设计已经完成,开发却不知道哪一个版本是最终稿;开发自测通过,测试环境又未准备好。每个人都可以说自己“完成了手头工作”,但整体价值仍未抵达用户。

所以我更愿意把团队效率看成工作流的端到端表现,而不是个人任务完成数的简单相加。局部忙碌不能证明系统高效,任务数量增加也不代表用户价值同步增加。

2026年效率之选:6大管理工具方法助你提升团队生产力

3. 管理工具落地的关键,是找到团队当前的主要约束

对于 100 人以上的组织,尤其是研发、产品、业务运营协同较多的团队,单靠个人待办列表往往无法解决跨团队依赖、权限、流程和组合优先级问题。此时可以把 PingCode 作为项目管理平台的示例,评估它能否支撑团队的目标拆解、需求与任务关联、流程可视化、进度跟踪和复盘记录。

我不会仅凭“功能很多”就判断适配。更实际的检验是:一个任务从提出到验收,关键上下文是否能在相关人员的工作流里找到;管理者是否能看到阻塞而不必逐个追问;团队是否可以逐步配置,而不是被迫照搬一套无法适配的流程。

对较小团队,轻量工具或共享文档可能已足够。若组织还没有稳定的职责划分、优先级规则和项目节奏,直接引入复杂平台会把管理问题包装成配置问题。工具应与复杂度匹配,而不是与组织的雄心匹配。

三、六个常见误区:看上去在管理,实际增加了工作

1. 误区一:以为任务拆得越细,执行就越快

任务拆解可以降低理解成本,但拆得过细会产生大量维护动作。若员工一天大部分时间都在更新状态、填写重复字段和解释进度,管理系统就从工作支撑变成了额外工作。

我的判断标准是:每个拆分后的任务是否能明确负责人、交付物、完成标准或依赖关系?如果一个任务小到没有独立验收意义,或者更新状态比完成任务本身更费力,就应考虑合并。细化的目的不是让管理者看见更多格子,而是让协作者更早发现风险。

2. 误区二:把“同时开工很多事情”当成高产能

一名员工同时推进八个项目,管理看板可能显得非常热闹;但上下文切换会消耗注意力,任务之间还会相互争夺时间。看板里堆满“进行中”,并不意味着产出正在持续发生。

我会观察三个现象:进行中工作是否持续增加、完成项是否稳定、阻塞是否长期无人处理。如果前者不断上升而后两者停滞,团队需要的可能不是加人或加班,而是限制并行工作、明确优先级并让任务真正完成。

3. 误区三:会议越多,协同越充分

会议可以快速处理歧义和冲突,但不适合把所有信息都同步一遍。没有议题、决策对象和会后负责人时,参会者只是共同听到了问题,并没有共同解决问题。

我建议把例行同步与决策会议分开。例行状态可以通过异步更新完成;需要跨职能判断、存在真实分歧或影响范围较大的事项,才安排有明确决策目标的会议。会议结束时至少要有结论、负责人、截止时间和未决问题。

4. 误区四:把在线时长、任务数量当成生产力

在线时长容易测量,用户价值却更难直接度量。任务数量也可能被拆分方式影响:同一项工作拆成十张卡片,看起来就比一张卡片“产出多”。用这些指标进行个人排名,常会诱导团队追求可计数活动,而非可靠交付。

指标更适合用于发现系统问题,而不是简单判断谁更努力。交付周期突然变长,可能是需求变更、等待审批或测试资源不足;如果管理者只看到个人完成数,就可能对错误的人施压。

5. 误区五:买了平台,就能自动得到标准流程

流程的价值来自被团队理解并持续使用,而不是出现在配置页面上。若流程字段过多、审批层级太长、例外情况没有出口,员工会绕过工具,用私聊、表格或临时群组恢复工作。

我更倾向于先以一个真实工作流试点,确定哪些字段是必需的、哪些状态具有明确含义、谁负责处理阻塞,再扩展到其他团队。配置的目标应是减少不确定性,不是复制所有历史规则。

6. 误区六:认为 AI 自动化可以替团队承担责任

AI 可以帮助总结信息、提取行动项、生成草稿或辅助检索,但无法替代组织对优先级、风险接受和客户承诺负责。输入资料不完整时,生成内容可能显得流畅,却遗漏关键约束。

我会把自动化任务分成两类:低风险、可验证、重复频繁的事务适合优先自动化;涉及承诺、合规、质量放行或资源取舍的决策,必须保留人工确认。先验证错误成本,再讨论自动化比例。

2026年效率之选:6大管理工具方法助你提升团队生产力

四、专业判断逻辑:先诊断,再选方法,再选工具

1. 用四个问题定位主要损耗

团队效率诊断不必一上来做大型咨询项目。我通常建议先选一个近期交付过的工作项,从提出需求到最终验收逐步复盘,再回答四个问题。

  1. 目标清不清楚:团队成员能否用相近的语言解释本周期最重要的结果?不同负责人是否对优先级有一致理解?
  2. 流程通不通:工作在哪些环节排队?阻塞出现后多久会被看见?有没有长期无人处理的依赖?
  3. 信息找不找得到:需求背景、验收标准、决策记录和变更历史能否在合理时间内找到?
  4. 结果能不能验证:团队是否知道交付是否改善了用户体验、质量、速度或成本,而不仅仅是完成了任务?

这四个问题能帮助管理者把“感觉效率不高”转成具体假设。例如,若目标清晰但项目仍慢,优先查排队和依赖;若工作完成很快却频繁返工,优先看验收标准和变更治理;若信息齐全但决策拖延,则应明确决策权而不是再增加文档。

2. 先看流量,再看个人产出

对团队交付,我优先观察周期时间、吞吐量、在制品数量和阻塞时长。周期时间反映从开工到完成经历了多久;吞吐量反映一段时间内完成了多少项同类工作;在制品显示同时进行的负荷;阻塞时长则提示任务为什么停下来。

这些指标必须结合工作类型解释。一个涉及安全审核的大型变更,不能与一个小型文案调整直接比较;新项目和维护工作也可能存在不同的流程基线。要避免把指标横向强行排名,应先在相似工作类别内看趋势和分布。

指标口径同样重要。“完成”是开发提交代码、测试通过,还是用户已能使用?如果团队对完成定义不一致,周期数据就没有可比性。先统一事件定义,才谈趋势分析。

3. 将工具选型拆成适配度,而不是功能数竞赛

我建议用五个维度评估管理工具:工作模型是否贴合、跨团队关系能否表达、权限与审计是否满足要求、数据是否能帮助发现问题、实施和维护成本是否可接受。

评估维度 现场验证问题 需要警惕的信号
工作模型 能否用真实任务跑通需求、执行、验收和复盘? 演示流程很好看,但真实例外只能靠线下表格处理
协同关系 跨团队依赖、责任人和状态是否清晰? 进度要靠项目经理逐人私聊拼接
权限与治理 角色权限、变更记录和数据边界是否满足组织要求? 权限过宽或关键操作无法追溯
数据可用性 能否看出周期、积压、阻塞和质量变化? 看板只能显示状态,却不能解释工作为什么停住
实施成本 配置、培训、迁移和长期维护分别需要多少投入? 只有上线预算,没有流程负责人和持续维护安排

若组织是 100 人以上的中大型团队,存在多个项目并行、复杂权限和跨团队依赖,可以把 PingCode 纳入候选评估,重点验证实际工作流能否在平台中闭环。不要只看产品演示,应准备三类真实样本:一个正常任务、一个跨团队依赖任务、一个需求变更或延期任务,现场跑完整个过程。

2026年效率之选:6大管理工具方法助你提升团队生产力

4. 把试点成功定义为行为改变,而不是账号开通

试点前先写明目标:例如减少需求等待、缩短跨部门确认时间,或提高任务状态的可信度。目标必须可以在试点期内观察,并且至少配一个护栏指标,防止为了追求速度牺牲质量。

例如,目标可以是“需求从提交到明确验收条件的中位时间下降”,护栏则可以是“上线后缺陷率不能恶化”。这比“每个人每周更新三次状态”更接近业务价值,因为更新频次只是行为代理指标,并不保证协同质量提高。

五、六种方法的落地细节:从目标到自动化逐步建立

1. 方法一:把目标拆到能被团队执行的结果

很多组织的目标写得很宏大,例如“提升客户体验”或“加快研发效率”,但团队拿到后不知道本月应该改变什么。目标拆解的关键,是将方向转成可以由团队影响、能够定期复盘的结果。

我建议每个目标至少明确三件事:要改变的用户或业务结果、团队本周期可以交付的关键成果、判断成果是否有效的信号。不要把活动清单误当成目标;“完成十项需求”只是做了多少事,不一定说明客户问题得到解决。

在工具中,目标和任务需要保持关联。一个任务如果找不到它服务的结果,管理者就应追问它为什么现在做,而不是默认所有历史任务都继续排队。使用 PingCode 这类项目管理平台时,可以用目标、项目、需求和任务的关联来帮助团队检查工作与优先级是否一致;实施时要控制层级,避免一项小工作被迫经过过多管理节点。

2. 方法二:限制在制品,让开始的工作更容易完成

在制品控制不是让团队“少做事”,而是减少过多开工导致的排队和切换。先观察每个阶段的容量:需求澄清、设计、开发、测试和验收分别能够承接多少工作,再设一个团队可讨论的并行上限。

上限不应凭空规定。可以先记录两到四周的数据,观察在制品数量较高时,周期时间和延期是否同时上升。若有明显关系,就从一个阶段试行限制,看看完成率、阻塞时间和人员负荷是否改善。

管理者还要区分“阻塞”与“正在处理”。任务没有新进展,并不等于负责人不努力;它可能在等待决策或外部资源。状态定义应让阻塞原因可见,并规定谁负责推动解除阻塞,而不是把所有状态都塞进“进行中”。

3. 方法三:让异步协作成为默认,口头沟通用于解决歧义

异步协作不是禁止交流,而是把可重复查阅的信息记录在共同工作空间中。对需求变更、决策理由、重要风险和交付说明,口头说过并不等于团队已经形成共同理解。

一条实用的异步更新可以包含:本次进展、下一步、当前阻塞、需要谁在何时前做什么。这样的信息比“正在推进”更有帮助,也能让管理者不必频繁打断执行者询问进度。

知识沉淀不等于把所有聊天记录搬进文档。真正值得沉淀的是反复出现、影响决策或后续会被复用的内容,例如验收规则、常见故障处置、接口约定和重大决策背景。文档必须指定维护责任人和过期检查方式,否则资料越多,搜索成本也可能越高。

4. 方法四:把会议变成决策机制

会议开始前要说明这次需要达成什么:共享状态、处理分歧、批准方案,还是分配资源。若只是共享状态,优先考虑书面更新;如果需要讨论,则应在会前提供背景和备选方案,让参会者带着判断而不是第一次听到问题。

我建议把会议产出固定为四项:已达成的决策、尚未解决的问题、行动负责人、完成时间。没有决策的讨论可以是必要探索,但应清楚标记为“待补信息”或“下一次决策”,不能在会议纪要里模糊地写成“持续跟进”。

对重复会议,可以每四周复核一次:哪些会议仍有决策价值,哪些可以缩短、降频或改为异步。取消低价值会议不是追求少开会,而是把注意力从例行汇报转回真正需要协同的事项。

5. 方法五:用少量指标形成可行动的反馈

指标不是越多越专业。团队可以从交付周期、按期完成率、在制品数量、阻塞时长和返工或缺陷信号中选少数几个,先保证口径统一,再看趋势。每个指标都应该对应一个可能采取的行动。

例如,阻塞时长持续变高,可能需要明确决策人或建立升级机制;返工比例上升,可能要改进需求澄清、测试覆盖或变更评审;按期完成率低但工作量很稳定,则需要检查估算、依赖和插单机制。

单看平均数会掩盖极端情况。周期时间除了均值,也可以看中位数和高分位区间;如果少数任务等待极久,团队应查这些长尾案例,而不只是庆祝平均值略微下降。数据最有价值的地方,是让复盘从责备个人转向改善系统。

6. 方法六:从低风险、重复性工作开始自动化

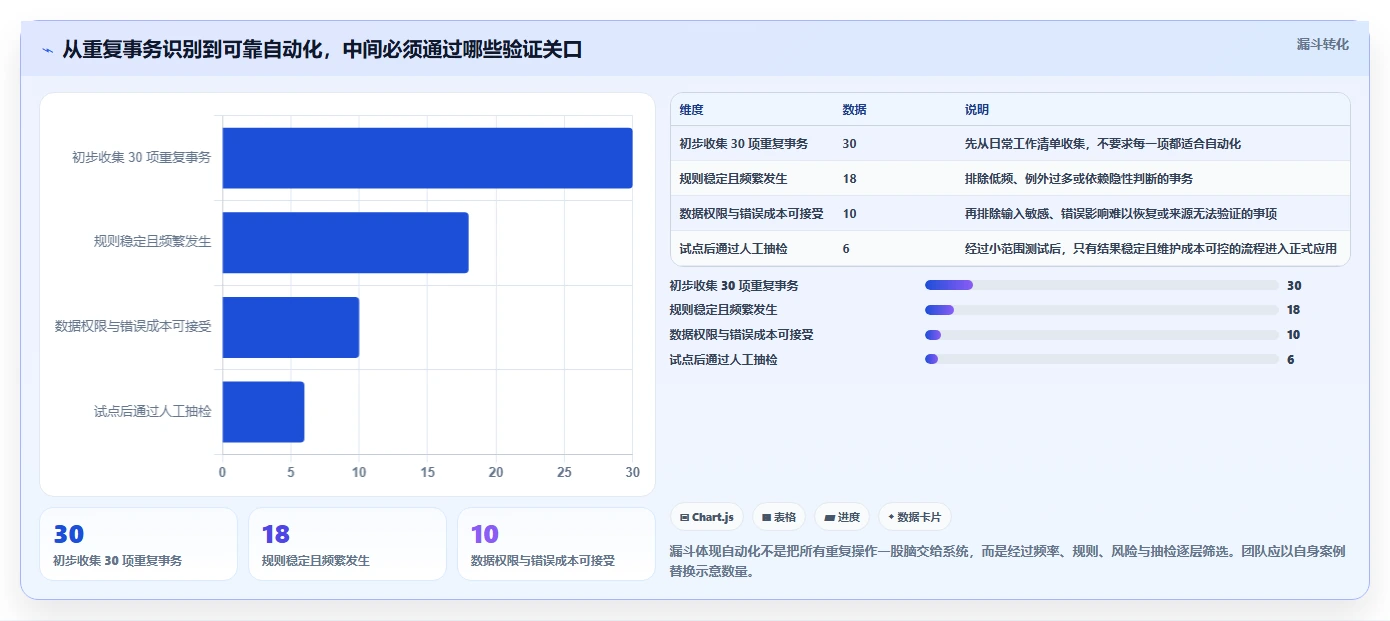

自动化的起点不是“哪里能用 AI”,而是找出频率高、规则稳定、人工步骤明确且出错后可恢复的工作。例如自动提醒缺少验收信息、汇总状态变化、把会议纪要转换成待确认的行动项,或为常见流程生成初始模板。

每个自动化流程都要定义输入、输出、失败处理和人工确认条件。若自动生成的内容影响客户承诺、财务审批或合规记录,不能只靠“看起来合理”放行;需要明确审核人、保留记录,并设置异常回退方案。

AI 辅助尤其适合做初稿、摘要和检索,但不应把模型生成内容直接当作事实来源。团队要检查敏感信息是否可输入、结果是否能追溯到来源,以及错误会造成什么影响。自动化节省的时间,要与维护、复核和错误成本一并计算。

2026年效率之选:6大管理工具方法助你提升团队生产力

六、具体案例与数据观察:一个 140 人团队如何设计试点

1. 先描述场景,避免把模拟案例包装成客户实绩

下面以一个 140 人、包含产品、研发、测试和业务运营职能的团队为例。这个案例是用于说明诊断过程的情景模拟,不是某个真实客户的公开结果,也不是任何工具的效果承诺。团队主要问题是需求插单频繁、跨部门确认慢、管理者靠会议汇总进度。

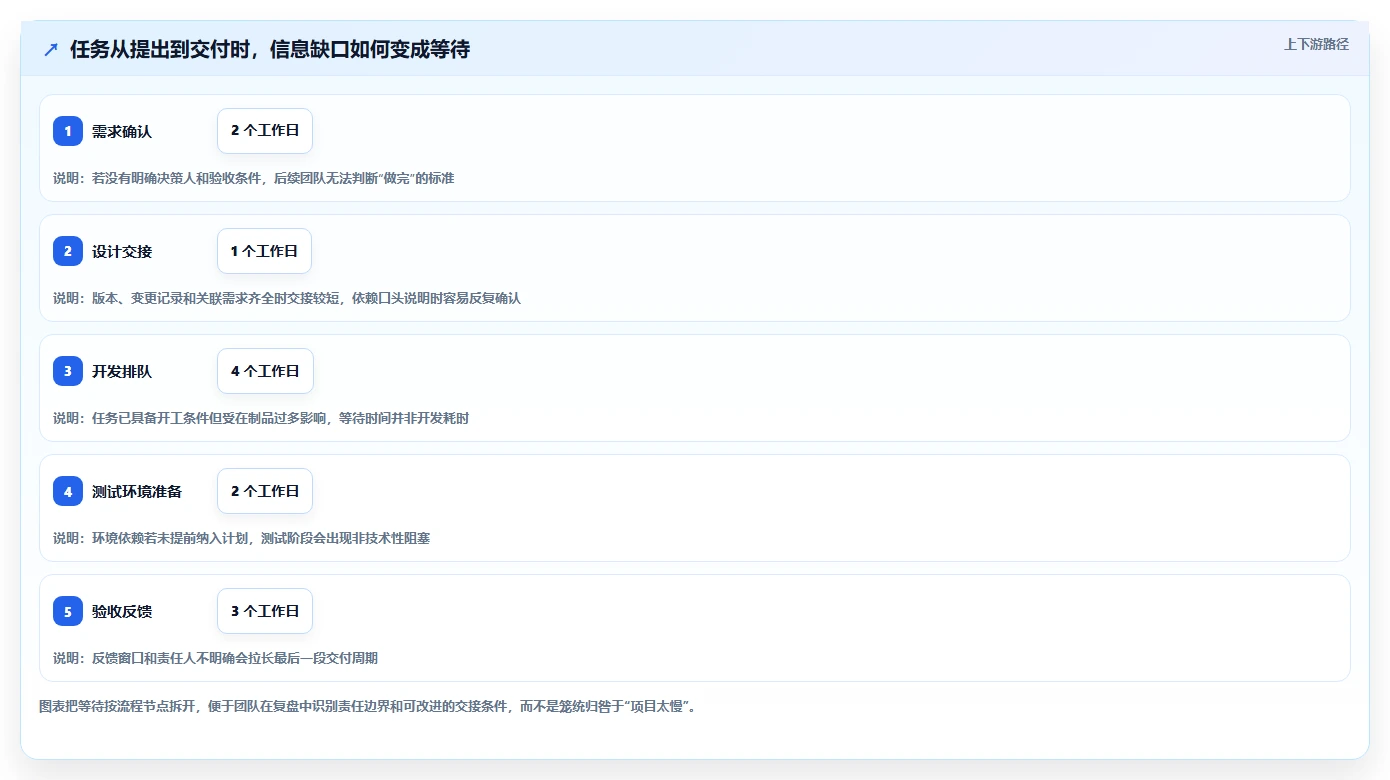

团队最初想做的事,是给所有人开通统一平台,并要求每天更新任务。但诊断后发现,最影响交付的并非更新频率,而是三个流程缺口:需求没有统一的完成定义、插单没有明确的优先级决策人、阻塞事项没有升级时限。

因此试点把重点从“覆盖率”改为“需求从提交到可开工的时间”,并补充按期完成率和上线后缺陷信号作为护栏。平台选择上,团队可评估 PingCode 是否适合承载需求、任务、责任人、依赖和状态记录;若团队已有工具,也可以先在现有系统中完成同样的流程验证。

2. 用两周建立基线,再用六周试点

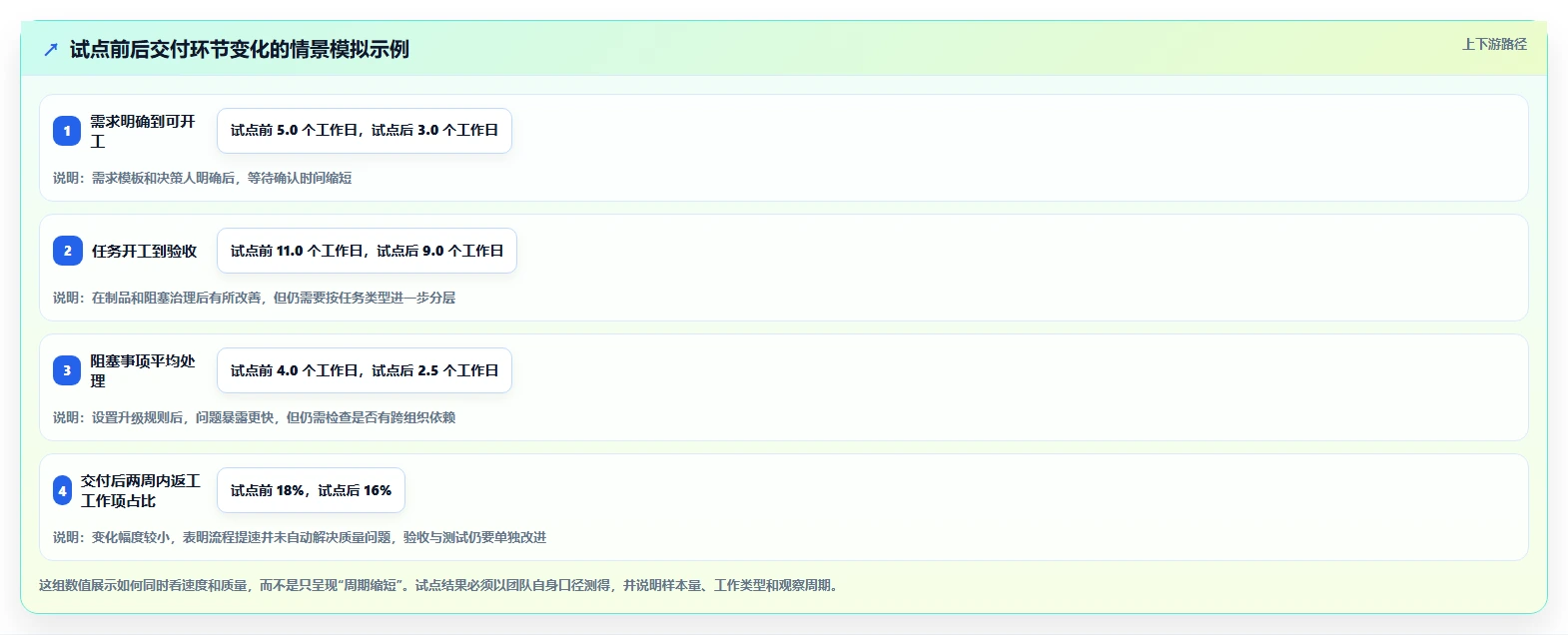

试点前两周不急着改变流程,先定义统一口径并收集基线。工作项以“满足开工条件并正式进入团队队列”为起点,以“验收通过并可交付”为终点;临时插单单独标记,避免与计划工作混在一起。

基线期结束后,团队只做三项改变:所有需求必须有明确验收条件和决策人;新增插单由指定负责人判断是否替换现有优先级;跨团队阻塞超过两个工作日必须显式升级。不要同时改动估算方法、绩效制度、会议节奏和人员配置,否则无法判断变化来自哪里。

在六周试点期间,每周复盘一次长周期样本,不追求每周都有显著改善。管理者把阻塞原因分为需求澄清、资源排队、外部依赖、质量返工和优先级变化,再决定下周只改一个最常见、最可控的原因。

2026年效率之选:6大管理工具方法助你提升团队生产力

3. 观察指标时要看分布和反例

假设基线期有 42 个工作项,试点期有 39 个工作项,这种样本量足以帮助团队提出下一步问题,却不一定足以证明某项改动造成了普遍因果效果。尤其遇到工作类型、人员配置或需求量发生变化时,更应谨慎解释。

复盘时还要保留反例:哪些任务没有变快?是不是安全评审、外部供应商或客户确认仍在主导周期?如果某一类工作受外部条件控制,内部流程优化的收益有上限。看见边界,才能避免把所有问题都归结为团队执行不佳。

也要看副作用。若交付周期缩短,却出现更多缺陷、线上回滚或员工加班,改善就不完整。可靠的效率提升应同时关注速度、质量和负荷,不能只选一个对管理者好看的数字。

4. 让平台数据帮助复盘,不要把平台变成监控器

平台数据适合回答“工作流在哪里停住”“哪些依赖反复造成延误”“哪个阶段的排队持续增加”等系统问题,不适合脱离任务复杂度给个人贴上快慢标签。若员工认为每次状态更新都可能用于惩罚,数据就会失真,甚至诱导大家把状态维护得很好看。

在 PingCode 或其他管理平台上设计数据视图时,我会优先提供团队级趋势和阻塞视图,再决定是否需要更细粒度的权限。向团队明确数据用于何种复盘、谁可以查看、是否用于个人考核,是建立可信度的重要步骤。

七、不同情况下怎么行动:按团队规模与主要瓶颈选择路径

1. 10 至 30 人、流程简单的团队

小团队的首要目标是减少协调成本,不要过早建立重型流程。先选一个共享任务空间,明确负责人、截止时间、验收标准和优先级;每周固定一次短复盘,讨论未完成工作为什么没有完成。

这类团队可以先从目标对齐、异步更新和会议治理开始。若跨部门依赖少,暂时不需要复杂权限结构、组合项目视图或多层审批。只有当任务关系和信息量已经超出简单工具的管理能力,再考虑升级。

2. 30 至 100 人、多职能协作的团队

这个阶段最容易出现“每个小组都有效率,整体却交付不稳定”。建议明确项目负责人、跨组依赖责任人和需求优先级决策人,建立可观察的统一状态定义,并按相似工作类型比较周期和返工。

工具应能支持跨职能协作,而不只是每个小组各自维护列表。试点时要优先验证需求到交付的链路是否连贯,同时检查团队是否愿意持续维护关键字段。若平台需要大量人工汇总,说明数据结构或使用流程仍要调整。

3. 100 人以上、中大型组织或多个业务单元

组织规模扩大后,权限治理、跨团队依赖、项目组合优先级、数据一致性和实施变更管理会变得更重要。此时可把 PingCode 作为候选项目管理平台之一,结合组织的研发和协作流程做场景验证,而不是只由采购团队对照功能表决策。

建议设置一个跨职能试点组,成员包括业务负责人、项目管理、研发或交付代表、平台管理员和安全或信息化相关角色。试点不宜只选最配合、最简单的团队,否则上线后遇到复杂协作场景仍会重新设计。

在推广之前,还需要明确流程所有者、数据治理责任、培训方式和支持渠道。若没有人负责维护工作流、处理反馈和清理无效字段,即便平台功能适配,长期使用质量也可能下降。

4. 交付慢但质量稳定:先治理排队与依赖

若缺陷不多、返工不高,但交付周期偏长,优先检查工作从提出到开工的时间、阶段间等待和依赖响应速度。先限制不必要的并行,明确阻塞升级规则,并复核是否有太多工作同时占用稀缺角色。

不要一开始就催开发人员提高速度。若大部分周期花在等待审批或资源排队,压缩执行环节只会增加压力,无法有效缩短端到端周期。

5. 交付快但返工高:先改验收与质量反馈

如果任务看似按时完成,但经常被退回或上线后修复,重点应放在需求澄清、设计评审、测试策略和变更同步。把验收条件提前,建立变更记录,确保测试能覆盖最重要的风险。

此时不应以“再提速”为主要目标。短期内,流程可能需要增加必要的验证时间,但若能够减少上线后的返工和损失,端到端效率反而会提升。

6. 信息混乱、重复沟通严重:先做单一事实来源

当不同团队对项目状态、需求版本和决策结论的描述互相矛盾,应优先约定一处可确认的记录位置,并说明什么信息必须进入系统、什么内容可以留在即时沟通中。

先治理最影响决策的资料:需求背景、验收条件、负责人、优先级、依赖和变更记录。不要试图在第一阶段把所有文档迁移、分类和重写;迁移范围过大,容易让团队把精力花在整理历史而不是改善正在发生的工作。

八、取舍与收尾:效率改善不是把所有成本都压到最低

1. 快速启动与长期治理之间要做取舍

轻量工具启动快、学习成本低,适合小团队或短期项目;综合管理平台更适合复杂协作和规模化治理,但通常需要投入配置、迁移、培训和持续维护。不存在对所有团队都正确的选择,关键是工具复杂度是否匹配工作复杂度。

如果现在主要问题是目标不清,换工具通常不会解决;如果问题是跨团队依赖和权限无法管理,简单看板也可能已经到达上限。选型时同时计算显性成本和隐性成本:采购与实施投入、人工汇总时间、重复沟通、错误信息造成的决策损失,以及后续维护责任。

2. 可视化与过度监控之间要守边界

状态透明能减少追问,也能让阻塞更快浮现;但透明不等于每个人的每一分钟都必须留下记录。过度追踪会让团队把时间用于证明自己在工作,而不是完成工作。

先约定哪些数据用于团队流程改善,哪些数据确实有必要用于运营或治理。能用团队级趋势回答的问题,就不要默认收集更细的个人行为数据。管理者应解释数据用途、访问范围和保存原则。

3. 标准化与灵活性之间要保留例外出口

标准流程可以降低重复沟通,却不能假装所有工作都一样。探索性项目、紧急故障、合规审查和客户定制任务可能需要不同路径。好的流程会明确常规规则,也允许合理例外被记录和复盘。

若例外频繁出现,未必是员工不遵守流程,也可能说明标准流程设计错了。每月回顾高频例外,决定是改流程、补充分支,还是保留人工处理,不要让临时变通永久留在线下。

4. 效率与质量、员工负荷之间要同步衡量

某项改进如果让团队交付更快,但带来更多故障、更严重的加班或更高的人员流动风险,就不应该被简单称为效率提升。可持续的生产力,要让同等资源创造更多可靠结果,而不是透支团队换取短期数字。

每个试点至少设置一个结果指标和一个护栏指标。例如缩短交付周期,同时监测缺陷、返工或负荷;减少会议,同时确认决策时延没有上升。指标不是为了让试点看起来成功,而是为了及时发现改善是否以别的成本为代价。

5. 下一步行动:用 30 天验证一个最重要的假设

如果团队准备马上行动,我建议不要同时启动六项改革。选择最近反复发生、影响业务最大的一种损耗,先做一个有边界的 30 天试点。

  1. 第 1 周:选样本。挑一个真实项目或工作流,记录从提出到交付的关键时间、等待环节、返工原因和当前工具。
  2. 第 2 周:定口径。统一“开始”“完成”“阻塞”和“返工”的定义,确定一个目标指标与一个质量或负荷护栏。
  3. 第 3 周:改一个机制。例如明确需求决策人、限制某阶段在制品,或将状态同步改为异步,不要同时大改所有流程。
  4. 第 4 周:看结果与反例。比较试点前后数据,检查样本和工作类型是否可比,记录没有改善的任务及其外部约束。
  5. 决定是否扩展。只有在行为变化可持续、收益超过维护成本且质量护栏稳定时,才复制到更多团队。

我最后想强调的是:团队生产力不是“做得更多”的同义词,而是更少的等待、更少的返工、更清晰的决策,以及更可靠地交付真正重要的结果。2026 年选择管理工具时,不妨先用一张流程图找出损耗,再挑一种方法进行小范围验证,最后才决定是否需要更完整的平台。下一步不是多买功能,而是选一个最痛的交接点,测量它、改善它,并确认改善没有把成本转移到质量或团队负荷上。

常见问题解答(FAQ)

1. 提升团队生产力的6种管理工具或方法分别是什么?

我在带项目时经常看到大家把“管理工具”和“管理方法”混为一谈:开了任务看板、建了目标表,团队却还是不知道下一步做什么。我想知道,哪些方法分别解决什么问题,能不能组合使用而不是一股脑全上?

这六种方法不是六款软件,而是六种解决不同协作问题的做法:看板管理任务流转,OKR对齐阶段目标,RACI明确职责,时间盒控制单项工作的投入时长,短会同步阻塞事项,复盘推动流程改进。方法可以组合,但不建议在同一周同时引入六套新规则。

一个实用的组合是:先用看板暴露任务状态,再用RACI厘清关键任务的负责人;只有团队存在目标分散时才加OKR,只有会议过多或任务容易拖延时才尝试时间盒。短会应围绕阻塞事项,复盘则聚焦一个可验证的流程改动。判断是否值得保留,不看表格是否填满,而看任务等待时间、延期率或重复返工是否改善。

2. 小团队和跨部门团队应该优先采用哪些管理方法?

我所在的团队规模不大,但经常要和设计、研发、运营一起推进事情,沟通成本比任务本身还高。我担心方法太复杂会增加负担,也不确定应该先做职责划分,还是先把所有工作搬到看板上。

小团队通常先从共享看板和明确负责人开始:每项工作至少要有负责人、验收标准和当前状态。若团队成员少、依赖关系简单,完整的RACI矩阵可能过重;把“谁负责、谁拍板、谁需要被告知”写清楚,往往就够用了。跨部门项目更容易卡在决策权和交接上,优先明确RACI,再用看板标出依赖、等待方和截止时间。

比如一项发布工作若同时等设计确认和法务审核,单写“进行中”会掩盖风险;标出具体等待对象,才便于协调。团队人数不是唯一判断条件,任务依赖和决策链条复杂度更值得关注。

3. 怎么判断一套管理方法是否真的提升了团队效率?

我以前会用完成任务数量来判断团队有没有变快,但后来发现,有时只是把小任务拆得更多,数字看起来很好看,重要交付却没提前。我想找一组不容易被表面数据误导的指标,也想知道要观察多久才有结论。

不要只看任务完成数。建议先选一个明确痛点,再配一项结果指标和一项护栏指标:例如,针对交付延误,观察周期交付率,同时检查返工率;针对任务堆积,观察从开始到完成的中位时长,同时确认团队加班没有上升。可以用两周做基线,再用两到四周试行新流程,并尽量选相似类型的工作比较。

举例来说,若试点前20项任务的中位完成时间为8天,试点后相似任务降至6天,但返工率从10%升到25%,就不能简单宣称效率提升。这里的数字只是演示计算方法,不代表普遍行业基准;工作类型和任务难度不同,比较结果也会不同。

4. 选择团队管理工具时,哪些功能最值得优先验证?

我挑工具时容易被功能清单吸引,觉得自动化、报表和集成越多越好。但真正用起来后,团队可能连状态更新都不愿意做。我想知道,试用阶段该检查哪些细节,才能避免买到功能很多、实际协作却更麻烦的工具?

先验证团队每周都会重复完成的三条路径,而不是逐项检查功能清单:新任务如何进入、任务卡住时谁能看见、交付后如何确认完成。找实际执行者完成一次完整流程,记录需要切换的页面、重复录入的信息,以及负责人是否能在一分钟内找到当前状态。试用时还要检查权限、搜索、通知设置和数据导出。

通知过多会让成员关闭提醒,权限不清则可能让跨部门协作绕回私聊。建议设定两周试用目标,例如让大多数活跃任务都有负责人和更新时间,同时统计每周重复录入次数;若工具无法减少追问和信息搬运,即使功能丰富,也未必适合当前团队。

读者评论

徐
徐梦琪

把20个工作日拆成有效处理、等待决策、排队和返工这点很有参考价值,至少能避免一遇到延期就先归咎于执行慢。不过文中数字是情景模拟,实际诊断还是得看团队自己的记录。

范
范清越

在制品过多不等于产能高,这个提醒很实用。团队可以先选一个项目试着限制同时开工的任务,再观察周期时间和阻塞时长有没有变化,比直接要求大家提速更容易验证。

程
程远

认同工具不能代替流程和决策。尤其是小团队,先把负责人、验收标准和优先级说清楚,再判断是否需要更复杂的平台,能减少上线后重复填状态的负担。

文章包含AI辅助创作:2026年效率之选:6大管理工具方法助你提升团队生产力,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/250600

赞 (0)
