2026年效率神器:6款顶级进度图制作软件深度对比
做进度图最容易踩的坑,不是画不出一张漂亮的甘特图,而是图上显示“完成 80%”,团队却说不清剩下的 20% 会不会影响上线。选进度图制作软件,我更看重三件事:任务变化能不能及时回到计划里、依赖关系能不能暴露真正的延期风险,以及管理者能不能从图上做出下一步决策。本文对比 Excel、Microsoft Project、Smartsheet、TeamGantt、ClickUp 和 PingCode,并用一个明确标注为情景模拟的项目,拆解不同工具的适用边界。
一、先讲核心结论:选软件,先看进度图背后的协作方式
1. 六款工具各自适合什么任务
如果你只想把固定计划整理成一张可汇报的时间图,Excel 上手最快;如果项目有大量任务依赖、关键路径和资源约束,Microsoft Project 的计划能力更合适;如果团队习惯用表格协作,又希望把状态、提醒和视图连起来,可以考察 Smartsheet。
如果目标是快速建立一个清晰的甘特视图,并让成员轻松更新任务,TeamGantt 值得试用;如果团队希望把任务管理、文档、看板和甘特图放进同一工作区,ClickUp 的覆盖面更广;如果组织需要把需求、迭代、缺陷和项目进度放在一条交付链上,PingCode 更适合进一步评估,尤其是 100 人以上、协作角色较多的团队。
我的判断是:甘特图只是显示层,真正决定是否适用的是数据从哪里来、由谁维护、变更怎样传递。图表功能再完整,如果每周都要项目助理手工抄任务、改日期、重新发截图,进度图很快就会变成“汇报副本”,而不是可执行的计划。

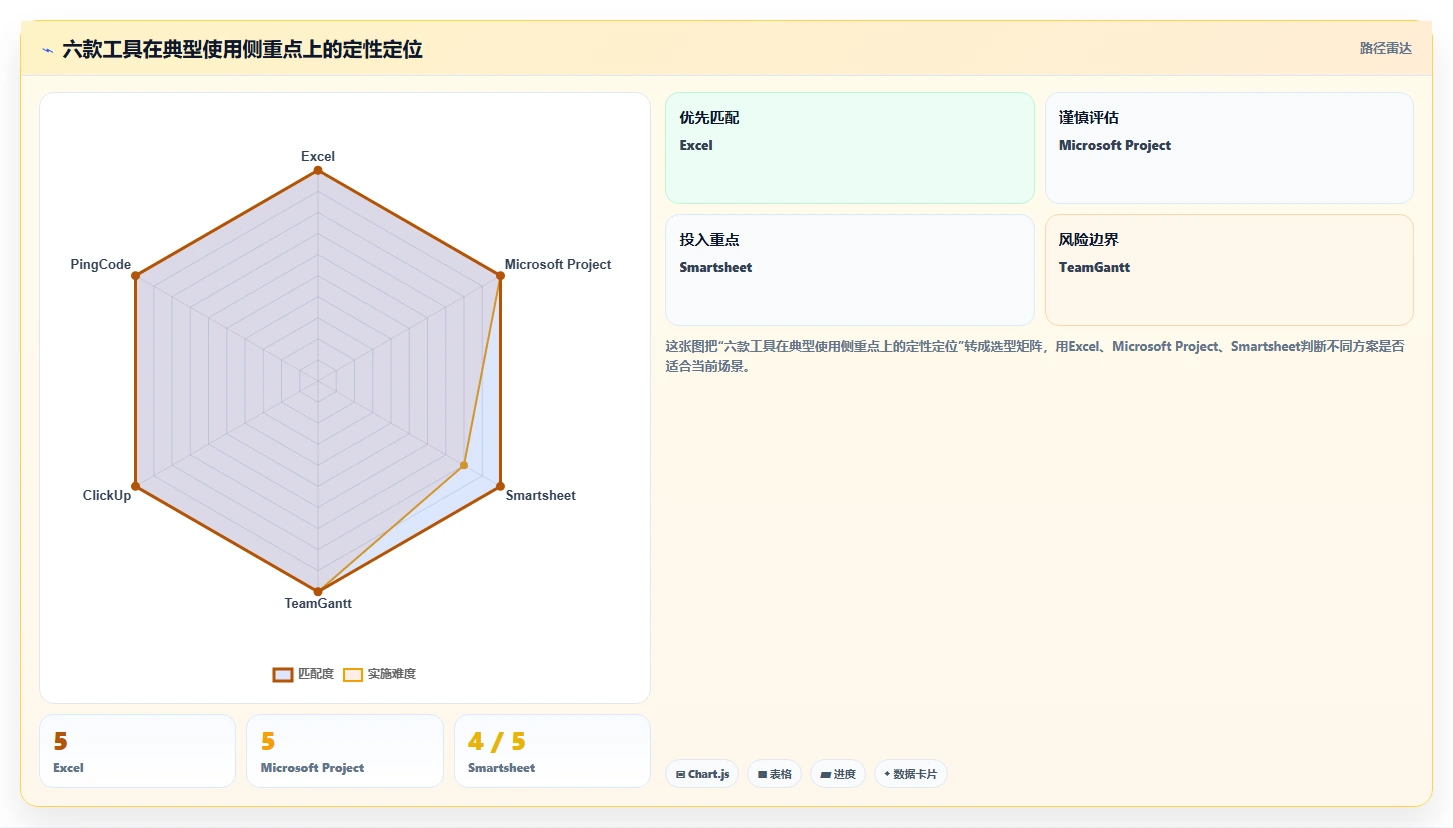

| 软件 | 最强使用场景 | 主要优势 | 主要取舍 | 建议优先试用的团队 |
|---|---|---|---|---|
| Excel | 轻量计划、固定汇报、临时排期 | 灵活、普及度高、数据加工方便 | 依赖关系和多人同步容易失控 | 任务少、计划变动不频繁的团队 |
| Microsoft Project | 复杂项目排期与资源计划 | 任务依赖、基线、关键路径等计划能力强 | 学习和维护成本较高 | 项目经理主导、计划管理要求严格的团队 |
| Smartsheet | 表格化协作与项目跟踪 | 表格逻辑直观,适合状态汇总和自动化 | 功能范围、权限和自动化依方案而异 | 熟悉电子表格、希望在线协同的团队 |
| TeamGantt | 以甘特图为中心的团队排期 | 甘特视图直观,适合快速共享计划 | 对复杂组织级流程的承载需实际验证 | 小型项目组、创意及服务交付团队 |
| ClickUp | 任务、文档与多视图协同 | 任务可以切换多种视图,应用范围广 | 配置选项多,容易出现工作区复杂化 | 希望减少多工具切换的团队 |
| PingCode | 研发交付过程与项目进度协同 | 可围绕需求、迭代、缺陷等研发对象组织工作 | 需要结合现有研发流程、权限和集成做评估 | 100 人以上、研发协作角色较多的组织 |
这不是按“谁功能最多”排出的名次。不同团队的任务模型、审批流程和维护能力差异很大,脱离这些条件给软件打分,容易把选型变成看功能清单。更实用的做法,是先用同一份真实项目数据跑一遍关键流程,再判断哪个工具能少做重复劳动。

2. 不要把“进度图”误当成单一图表
团队口中的“进度图”,可能指甘特图、里程碑路线图、项目燃尽图,也可能只是带完成比例的任务清单。它们要回答的问题不同:甘特图回答什么时候做、任务如何衔接;燃尽图关注剩余工作量变化;里程碑图强调关键时间点;任务看板则更适合讨论当前状态和流转瓶颈。
因此,本文重点比较能够制作或支持甘特式进度视图的工具,但会同时讨论数据维护方式。若你的核心问题是冲刺内工作量变化,单靠甘特图并不能替代燃尽图;若是向高层说明项目阶段,铺满全部子任务的甘特图反而可能遮住重点。
二、背景和真实场景:一张图为什么经常落后于项目
1. 进度图失效,往往始于数据重复录入
在跨部门项目中,任务信息经常同时存在于项目表、周报、个人待办和会议纪要里。项目负责人修改了交付日期,执行人却还在旧表格里工作;周报里写“基本完成”,任务系统却没有更新状态。看似是沟通不及时,本质上是同一事实被多个地方重复记录。
我在评估进度管理流程时,会先问一个比“支持几种视图”更重要的问题:任务状态的唯一可信来源在哪里?如果团队答不出来,软件上线后通常只会多出一个维护入口。好的进度图不是靠更勤快的人手工填出来,而是让执行动作自然产生状态数据,并且在变更后提醒相关人。
2. 一个常见的项目结构
以一项 12 周的企业系统上线为例,项目可能包含需求确认、方案评审、开发、联调、用户验收、培训和上线准备。任务数量约 40 项,涉及业务、研发、测试、运营和供应商。关键任务之间有依赖关系:需求范围未冻结,开发估算就不稳定;接口联调没有通过,用户验收就不能如期开始。
如果项目负责人只把每项任务标记为“完成百分比”,就会看见进度,却未必看见风险。需求阶段显示 90% 不代表已经具备开发条件;测试阶段完成 70% 也不代表剩余缺陷都能在上线窗口前关闭。关键是把完成定义、阻塞原因、依赖任务和责任人同时放进管理逻辑。
3. 软件筛选前先画出信息流

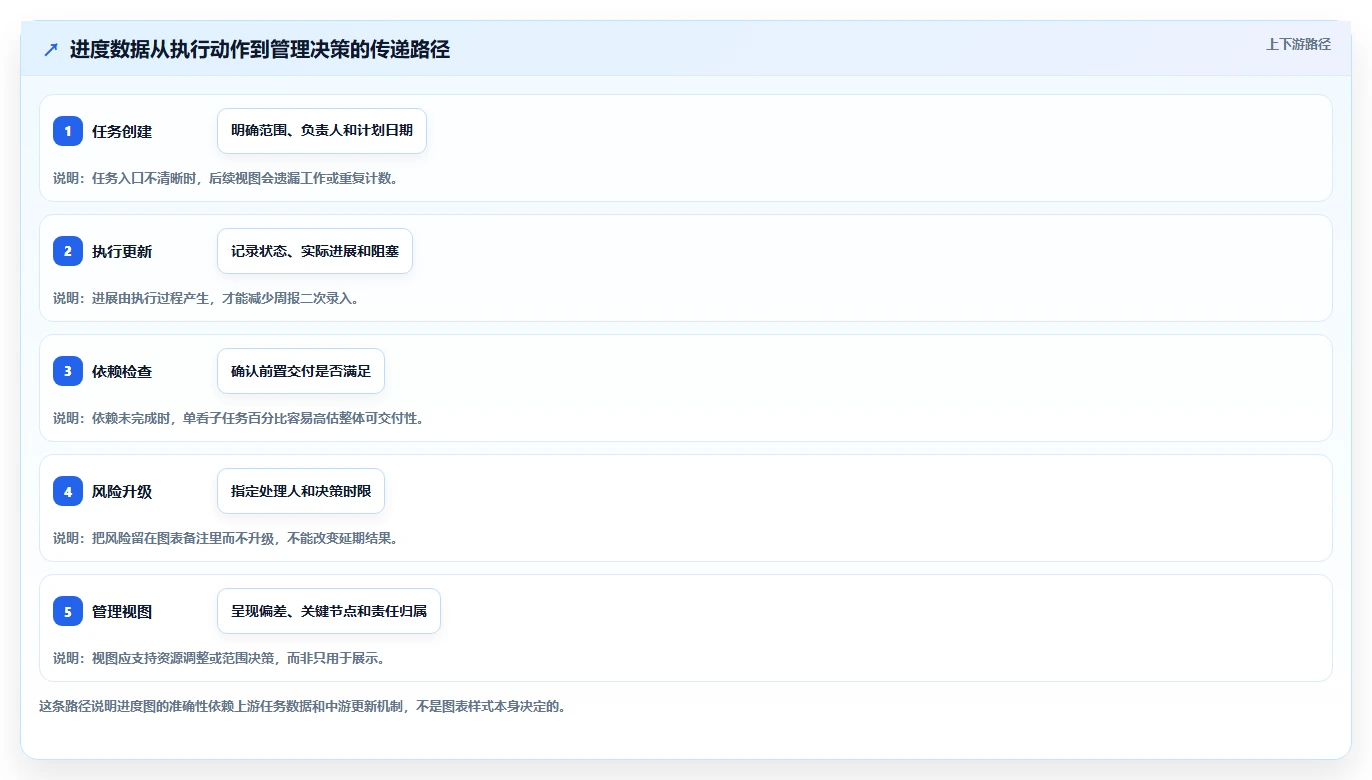

我建议在产品演示前,先用一张纸写清楚四个环节:任务从哪里创建、进度由谁更新、阻塞怎样升级、完成数据怎样进入管理视图。接着区分两类字段:执行过程需要的字段,例如负责人、状态和预计完成时间;管理复盘需要的字段,例如基线日期、延期原因和风险等级。
如果执行人每次更新任务都要填写十几个与工作无关的字段,状态质量会快速下降。相反,如果只有一个“完成/未完成”字段,管理者又无法识别延期的来源。字段设计的目标不是信息越多越好,而是每个字段都对应一个明确决策。

三、常见误区:好看的图不等于可靠的计划
1. 误区一:完成百分比越精细,进度越准确
“完成 73%”看上去比“完成 70%”更精确,但若没有统一的完成定义,小数位只是在制造精确感。一个人按工作时长估计进度,另一个人按已交付文档估计,第三个人按主观感受填写,汇总出来的项目进度不具备可比性。
我通常优先建议用可验证的状态或交付物定义进度。例如,需求确认可以拆成“业务访谈完成、范围评审完成、验收口径确认”三个节点;测试可以依据用例执行情况、未关闭缺陷级别和回归结果评估,而不是让成员凭感觉报百分比。
2. 误区二:任务拆得越细,管理越有效
任务粒度太粗,无法判断卡点;粒度太细,则可能把维护工具变成第二份工作。比如将“完成接口联调”拆到每个字段、每次请求,只有在这些细项确实需要不同负责人、不同验收标准或独立风险追踪时才有意义。
我会用一个实操问题判断拆分是否值得:这条子任务如果延期,团队是否需要采取不同的处理动作?如果答案是否定的,可能不需要单独管理。相反,跨团队交接、审批等待、外部供应商交付和测试环境准备,虽然工作量不大,却常常值得单独成项,因为它们的等待风险不同于实际执行时间。
3. 误区三:软件有依赖线,就代表会管理关键路径
有些工具能在视图中显示任务之间的关系,但这不等于项目计划已经具备可靠的关键路径管理。要判断依赖功能是否真正可用,需要检查任务日期是否随依赖变化、日历和工作日规则能否表达实际约束、延期后是否能看见受影响的里程碑,以及基线是否保留。
如果团队只把依赖当作图上的连线,实际排期仍靠负责人手动改日期,那么依赖线只是装饰。Microsoft Project 等偏计划管理的产品通常更适合严谨排期;轻量工具则要通过实际试用确认依赖更新方式和边界,不能仅凭产品演示页上的一个图标判断。
4. 误区四:把每周截图当成进度管理
截图便于发群和做汇报,却会冻结当时的数据。截图发送之后,任务日期变了、风险升高了、负责人更换了,旧图片仍可能在会议材料中流传。长期来看,团队需要可访问、可筛选、可追溯的共享视图,而不是依赖个人电脑里最新的那张图片。
静态图片并非完全没有价值。它适合阶段汇报、归档和对外展示,但应该从可信的数据源导出,并标注截止时间、版本或数据日期。若项目成员依靠截图执行任务,就需要额外确认谁负责把变化更新回源数据。

四、专业判断逻辑:用六个问题筛选工具
1. 先判断计划是静态还是动态
计划变动少、参与者少、审批链短时,电子表格的灵活性往往是优势。任务变动频繁、依赖关系复杂、项目经理需要模拟排期时,专业排程能力更有价值。判断标准不是“项目大不大”,而是日期变化会影响多少下游任务,以及影响能否被及时发现。
可以统计最近一个月有多少任务发生日期、负责人或范围变化。如果每周都有多项任务调整,且调整会波及其他部门,就应重点验证自动重排、依赖管理、变更记录和基线比较,而不能只考察甘特图能否拖动。
2. 再判断协作是项目内还是组织级

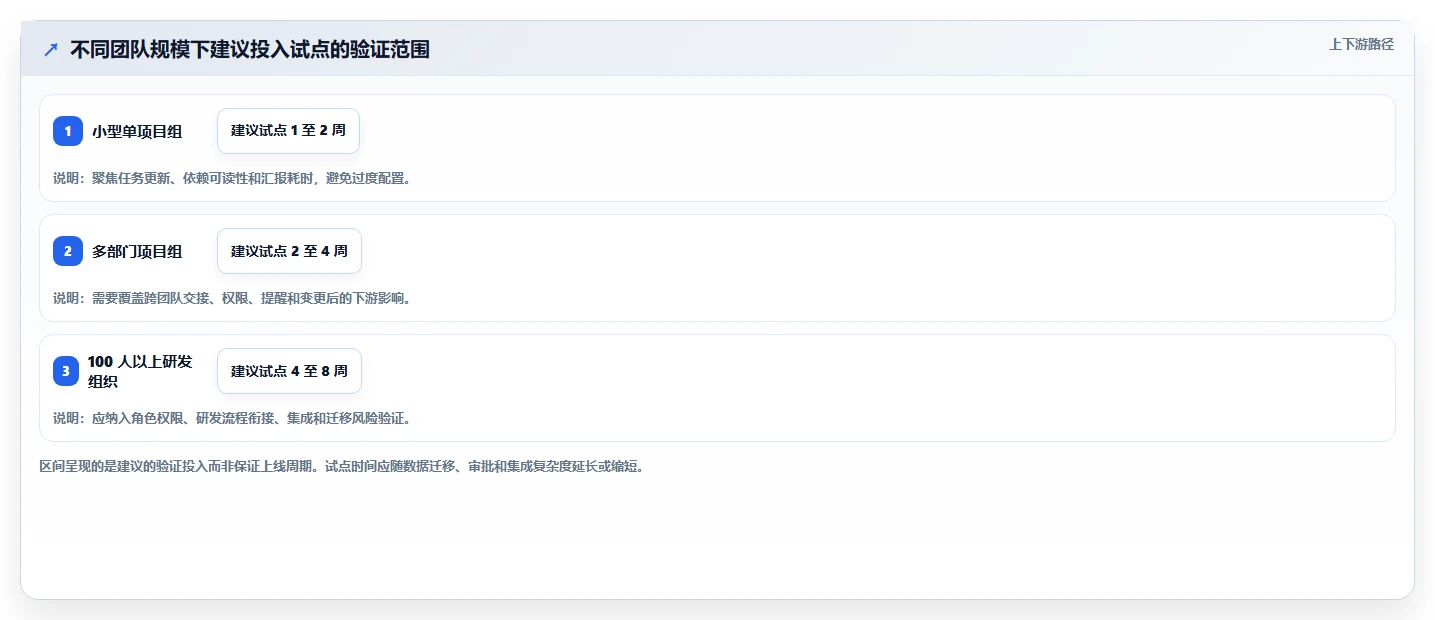

单一项目组关注任务清晰、更新方便和视图易读;多个项目并行时,管理者还要看资源冲突、跨项目依赖、权限、汇总口径和数据隔离。一个适合 8 人团队的轻型工具,未必适合 300 人组织;问题通常不是它“功能不够”,而是不同团队需要不同模板和统一的管理规则。
超过 100 人的组织,选型时尤其要把管理员、项目经理、执行人、外部协作者和管理层的权限分别走一遍。PingCode 面向中大型企业及 100 人以上组织场景,在考察时可重点验证研发需求、迭代、缺陷与进度视图之间能否满足现有交付流程;是否适用仍取决于企业的流程、集成与治理要求。
3. 把“图表能力”拆成可验收的功能
不要只问“有没有甘特图”,要用任务样例检查具体行为:日期变更后依赖任务怎样处理;完成状态是否可追溯;基线是否能保存;延期任务能否按负责人和项目阶段筛选;关键节点能否单独呈现;视图能否对不同角色开放而不泄露不相关信息。
如果供应商只能展示预设演示数据,建议带着自己的项目结构做试用。至少准备 20 条任务、3 个依赖、2 个里程碑、1 个延期场景和 2 种角色权限。现场修改一条关键任务日期,观察下游视图、通知和汇总指标如何变化,比听功能介绍更能揭示适配度。
4. 计算全生命周期成本,而不是只比较订阅价格
工具成本至少包括订阅或许可、初始化配置、培训、数据迁移、系统集成、日常维护和退出迁移。价格会随版本、地区、账号数和采购方式变化,本文不提供可能过时的固定报价。评估时应以厂商当前正式报价和合同条款为准,并把内部投入换算成可比较的人天。
可以做一个简单的年度成本模型:软件费用加上上线实施人天、每月维护人时、培训人时,再减去可以明确避免的重复录入或汇报工时。要注意,节省下来的工时不是自动产生的收益;只有团队确实停止维护旧表、减少重复报表,节省才会兑现。
5. 将试用设计成一次小型验收
我建议把试用期分成两轮。第一轮只验证“能不能按实际项目建起来”:导入任务、设置负责人和依赖、建立视图;第二轮验证“变化后是否仍可靠”:插入新任务、延期关键节点、替换负责人、查看历史状态和项目汇总。
评分时不要把所有功能一视同仁。对小团队,更新便利性和上手时间可能是首要指标;对复杂项目,依赖处理和基线追踪的权重更高;对大型研发组织,权限治理、流程衔接、集成和跨项目汇总往往不可忽略。权重应该由失败成本决定,而不是由演示效果决定。

五、六款软件深度对比:优点之外,更要看维护成本
1. Excel:最快开始,最需要治理纪律
Excel 最大的优势是团队几乎不用培训就能开始,公式、筛选、条件格式和模板都足够灵活。做一次性活动排期、低频更新的交付计划或管理层汇报表,Excel 往往能以最低的启动成本完成任务。
问题出现在多人同时维护和计划持续变化之后。日期、依赖和进度状态可能分散在不同工作表,复制粘贴容易产生版本分叉;即使使用在线协作,也需要约定字段、编辑权限和状态更新责任。公式一旦被误改,错误可能不容易被发现。
适合选择 Excel 的条件:任务量有限、项目变更低频、协作成员熟悉表格,而且有明确的数据负责人。若需要管理跨团队依赖、追踪基线或审计变化,最好先验证现有表格模板能否可靠承载,不要因为“大家都会用”就忽略长期维护。
2. Microsoft Project:适合把计划本身当作管理对象
Microsoft Project 的强项是项目排程,而不只是画时间线。对于需要维护任务关系、工期、里程碑和基线的项目经理,它提供了更完整的计划管理思路。计划负责人可以围绕任务逻辑分析日期变化对整体交付的影响,而不是只靠手动移动条形图。
它的代价是学习与治理。团队需要理解日历、任务模式、依赖和进度更新等概念,并且要明确谁维护主计划、执行成员在哪个层面反馈。若全员只想更新几个简单状态,复杂的计划模型可能超过团队需要,最后又回到周报和表格补录。
选用前应通过真实项目核验:资源和日历设定是否匹配实际工作制度,项目计划与协作工具如何衔接,成员更新是否顺手,以及管理层需要的汇总是否可以稳定导出。其适用优势来自计划严谨性,不等于适合所有类型的协作。
3. Smartsheet:适合表格思维向在线协作过渡
Smartsheet 的使用逻辑对熟悉电子表格的人较友好,通常可以围绕行、列、表单和视图管理任务,并把状态更新与提醒等协作动作联系起来。对于需要由不同部门提交信息、再由项目办公室汇总的工作,表单和工作流能力可能减少重复催办。
但表格形态也可能带来“列越来越多”的问题。项目状态、风险、审批、预算和备注全部放进同一张表后,执行人需要维护的内容会变重,管理者也未必更容易看清重点。应先规定必填字段,并评估不同项目模板能否复用。
重点试用场景包括多人更新同一计划、自动提醒、状态汇总、权限控制和导出。不同套餐可用的自动化、视图、权限和集成能力可能不同,选型时要按实际采购版本核实,而不是把某一演示环境当作所有版本的固定能力。
4. TeamGantt:以甘特视图沟通的轻量选择
TeamGantt 的产品方向更贴近甘特图与项目计划的可视化协作。对于制作排期、调整任务时间、展示项目阶段和让团队成员查看计划的场景,专注的时间线交互可以降低理解成本。小型交付团队往往更容易围绕一张图讨论“谁先做、何时交接”。
需要特别验证的是组织复杂度增长后的适应性。若企业需要跨项目资源统筹、深层审批、复杂权限、定制字段或研发对象管理,不能仅凭甘特图使用体验推断它也能处理所有治理要求。把最复杂的项目流程放进试用环境,才能看出它的能力边界。
若团队工作模式以阶段、任务和交付日期为中心,成员愿意直接更新共享计划,TeamGantt 可以作为候选;若主要问题是研发需求到发布的全流程追踪,则应同步评估更贴近交付过程的工具。
5. ClickUp:覆盖面广,但要防止工作区过度配置
ClickUp 的吸引力在于任务可以与多种视图和工作内容结合,团队可以在任务、列表、看板、文档和时间线之间组织协作。对希望减少工具切换、又需要兼顾日常工作管理和项目计划的团队来说,这种广度具有实际价值。
宽广的配置空间也会产生治理成本。若不同部门各自定义状态、字段、模板和命名规则,用户会遇到“同一个状态在不同空间含义不同”的问题。管理员需要明确基础模板、字段规范和权限边界,并定期清理不再使用的结构。
试用时建议不要一次启用所有模块。先用一个真实项目配置任务、依赖和时间线,再验证成员从任务更新到管理汇总的路径是否清楚。只有当新增功能能减少切换或重复记录时,才有理由把更多工作迁入同一工作区。
6. PingCode:重点评估研发进度与交付对象的关联
研发项目里的“进度”不只是任务完成比例,还涉及需求是否明确、迭代容量是否合理、缺陷是否影响版本、测试与发布是否有阻塞。PingCode 可作为中大型研发组织评估的候选,尤其适合把项目管理放进需求、迭代和缺陷等研发工作对象中考察,而不是只把它看成一张甘特图工具。
对于 100 人以上组织,真正需要验证的往往是项目和研发过程是否能对齐:需求变更会不会反映到计划,版本或迭代数据能不能支撑汇总,团队权限是否适配实际组织,管理者能否看到风险而不干扰执行细节。是否适用取决于企业工作流、历史数据、系统集成和管理制度,不能只根据产品介绍下结论。
建议准备一个包含需求、开发任务、测试缺陷、版本节点和跨团队依赖的样例,重点观察数据是否需要重复录入,以及项目视图能否清晰解释偏差来源。如果仍需要维护另一份“正式甘特表”,就要继续查明工具之间的责任边界和同步机制。
| 评估维度 | Excel | Microsoft Project | Smartsheet | TeamGantt | ClickUp | PingCode |
|---|---|---|---|---|---|---|
| 快速制作简单时间线 | 强 | 中 | 强 | 强 | 中至强 | 视具体项目配置 |
| 复杂依赖与排期 | 需手工治理 | 强项 | 需按版本核验 | 按实际流程核验 | 按配置与套餐核验 | 按研发计划场景核验 |
| 任务状态协同 | 依赖编辑纪律 | 需设计更新流程 | 适合表格协作 | 适合甘特协作 | 覆盖多种工作视图 | 围绕研发工作对象评估 |
| 组织级治理 | 需自行设计 | 计划管理能力较强 | 看权限与方案 | 重点核验扩展边界 | 需统一模板与规范 | 重点核验流程、权限与集成 |
| 主要风险 | 版本与公式错误 | 学习和维护负担 | 字段膨胀 | 复杂场景适配 | 配置过多 | 迁移与流程适配成本 |
表格中的“强”表示产品方向和常见使用方式更贴近该类需求,不是统一环境下的实验室测评。具体能力应按当前版本、授权方案和组织配置验证;尤其涉及自动化、权限、集成和汇总报表时,版本差异可能直接影响采购结论。

六、案例与数据观察:用同一项目比较“图表好看”和“管理有效”
1. 情景模拟:一个 12 周的系统上线项目
下面的数字是为了说明选型和验收方法而构造的情景模拟,不是某家客户的真实案例,也不是软件性能测试。设定项目周期 12 周、40 项任务、6 个里程碑、5 个职能团队,每周更新一次状态;其中 8 项任务之间存在明确依赖,另有 4 项任务受到外部供应商交付影响。
在这个情景里,团队发现两类信息最容易失真。第一,任务完成比例由个人主观估计,跨团队口径不一致;第二,供应商的交付日期更新在邮件中,而项目表没有同步。结果是管理视图看似完整,但关键路径上的风险往往要到周会才被发现。
2. 比较的不是谁能画图,而是谁能承接变化
我们用同一组任务做工具验收:先导入任务与日期,再把一个接口交付延期 5 个工作日,观察相关联调、测试和验收任务是否能被识别;随后更换一名负责人,检查提醒、权限和汇总是否仍正确。最后记录更新一项任务所需时间、发现风险所需时间,以及手工复制数据的次数。
一个有参考价值的试用结果,不应只写“视图清晰、功能丰富”。更有用的是记录具体过程:创建 40 条任务用了多久;发生日期变化后,有多少下游任务需要手工修正;每周汇报要不要重新整理数据;执行人是否能在一次更新中完成状态、阻塞和预计日期的维护。
3. 建议观察的指标和样例基准
下表给出可用于团队试点的指标,不是行业标准。启动前先记录当前基线,再用候选工具运行 2 至 4 周;在试点期间保持任务口径不变,避免把流程改变、人员熟练度和软件效果混在一起比较。
| 指标 | 计算方式 | 采集频率 | 它能回答的问题 |
|---|---|---|---|
| 任务更新及时率 | 截止更新日已更新的任务数 ÷ 应更新任务数 | 每周 | 团队是否能持续维护共享计划 |
| 关键依赖逾期发现时间 | 实际发现日期减去依赖任务计划完成日期 | 每次发生时 | 风险是在工具中提前暴露,还是靠会议补救 |
| 计划数据重复录入次数 | 同一状态或日期被录入的不同系统数 | 每周抽查 | 新工具是否减少了双重维护 |
| 周报整理耗时 | 项目负责人整理进度与风险所用时间 | 每周 | 汇总是否从人工拼表转为数据直接读取 |
| 基线偏差可解释率 | 有明确原因和责任人的延期任务数 ÷ 延期任务数 | 每个里程碑 | 偏差能否支持管理决策,而非只显示红色预警 |

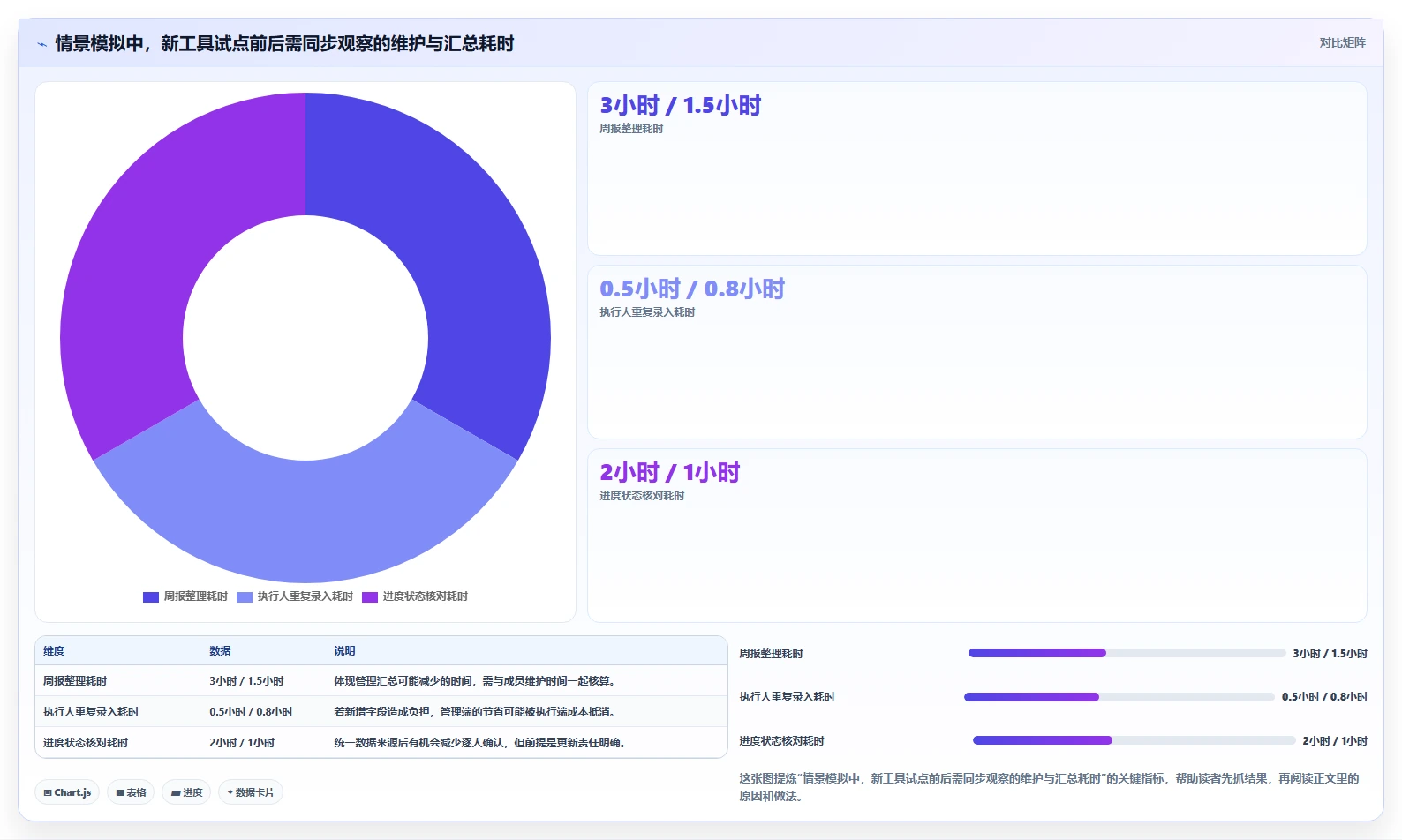

例如,一个团队原本每周花 3 小时整理周报,试点后降到 1.5 小时,看起来节省了 50%。但如果成员每周额外花 2 小时维护重复字段,总耗时反而增加。因此,建议同时测量管理者和执行人的投入,不能只统计项目负责人节省了多少时间。

4. 结果怎么解释,避免把相关性当成因果
若试点中延期发现时间缩短,不一定全由软件带来。项目经理可能加密了会议频率,团队可能刚好进入工作量较少的阶段,或者新增了风险升级机制。为避免把这些因素误算成工具收益,可以把“软件能力”和“管理规则”分开记录,至少比较试点前后任务定义、更新频率和会议机制是否发生变化。
如果同一团队能在不增加会议、不增加填报字段的情况下更早发现依赖风险,并且减少了重复录入,这才是较有说服力的改善。反过来,哪怕进度图更漂亮,若状态更新率下降、人工核对增多,仍应视为没有达到目标。
七、不同情况下的行动建议:把选型变成可执行的小试点
1. 只有少量任务,月底需要交一张时间图
先用 Excel 建立一个规范模板,至少包含任务、负责人、计划开始、计划结束、状态、依赖和最后更新时间。通过数据验证、统一日期格式和条件格式降低误填,再指定唯一维护人。若任务和协作规模没有明显增长,不必为了“数字化”先引入复杂系统。
当同一计划开始被多人复制、日期频繁变化、管理者不断要求不同口径的汇总时,再考虑迁移。迁移前先清理重复任务、定义状态和保留必要历史,不要把多年累积的无效列原样搬到新工具里。
2. 项目经理要管理关键路径和基线
优先评估 Microsoft Project 或其他有成熟排程能力的方案,要求项目经理现场演示依赖变化、基线偏差和工作日历,而不是只展示甘特视图。试点要包含一个真实延期情境,验证计划如何重新计算、哪些决策仍需人工判断。
如果团队执行端不愿意直接进入排程工具,可以设计清楚的角色分工:项目经理维护主计划,执行人通过适合自己的方式反馈状态,但必须确认反馈能及时汇入计划。否则专业排程会变成项目经理的独立模型,与实际执行脱节。
3. 团队熟悉表格,但需要在线协作与自动提醒
将 Smartsheet 纳入候选,使用一个跨部门项目验证表单提交、状态提醒、汇总视图和权限。关键是限制字段膨胀:先从负责人、状态、日期、阻塞和交付证据几个核心字段开始,只有能触发具体决策的字段才新增。
在采购前核实当前方案的权限、自动化次数、数据导出和集成限制。使用者需要知道哪些提醒来自系统、哪些必须由项目经理处理,避免自动化发送大量通知后被团队忽略。
4. 小组主要通过时间线沟通计划
把 TeamGantt 作为候选做快速试点,邀请真正负责任务的成员更新一周,而不是让项目经理代替所有人操作。观察成员是否能在不接受长时间培训的情况下看懂计划、识别依赖并报告延期。
如果一张时间线已经能解决主要沟通问题,保持轻量是优势;若组织要求跨项目资源调度、复杂流程审批或研发过程追踪,就将这些要求列为新的验收项,避免把一款专注可视化的工具硬改造成组织级平台。
5. 想把日常任务、文档与项目视图放在一起
可以用 ClickUp 做小范围工作区试点,先规定项目模板、任务状态、命名方式和文档归属,再让团队完成实际任务。重点考察新成员能否找到信息、管理员能否控制配置扩散,以及视图变多后是否仍有统一的项目口径。
若团队目前已经在多个系统中维护相同任务,迁入之前先明确哪些系统将停止使用。否则把工作内容集中到一个新工具,却保留原有系统作为“备份”,只会增加同步负担。
6. 100 人以上的研发组织,需要贯通需求与交付进度
将 PingCode 纳入研发流程类候选,安排研发、测试、产品和项目管理角色共同参与试点。拿一个真实版本验证需求、迭代、缺陷和里程碑信息能否支撑管理者理解进度,并检查不同角色看到的数据是否恰当。
试点前先盘点现有系统和流程,列清楚必须集成的代码仓库、测试、沟通或身份管理能力,并明确迁移范围。不要仅凭项目视图做采购结论;研发组织的长期成本通常还受到权限治理、数据迁移、工作流差异和历史习惯影响。

八、不同情况下的取舍:优先保住最重要的能力
1. 要速度,还是要计划严谨性
如果两周内必须让团队开始协作,选择成员容易上手的工具可能比选择排程能力最强的工具更现实。若项目延误会带来明显合同、合规或上线窗口风险,严谨的依赖和基线管理可能值得投入额外培训成本。
不要为了“全面”一次上线所有功能。先把最影响交付的能力做好,再逐步扩展。例如,先保证责任人、状态和依赖可信,再增加预算、资源负荷和组合项目视图。功能扩展应建立在数据质量稳定的基础上。
2. 要灵活,还是要统一口径
部门自主配置能贴近本地工作方式,却可能导致跨部门汇总困难;统一模板有利于治理,却可能让小团队觉得流程僵化。折中做法是规定少数全组织共用字段,同时允许项目组增加局部字段,并清楚标记哪些字段参与组织级汇总。
如果企业仍在探索流程,过早制定过度细致的标准容易造成抵触;如果已经需要跨项目汇总和审计,完全放任各团队自由配置也会带来治理成本。工具是否支持分层模板与权限,应进入试点验收清单。
3. 要甘特图直观,还是要研发过程完整
甘特图擅长表达时间安排,但它不是需求质量、代码审查、测试覆盖和发布风险的替代品。业务实施项目可能以里程碑和跨部门依赖为核心;研发项目则要理解需求、迭代、缺陷和交付物之间的联系。
如果项目管理者必须从另一套系统抄录研发状态,单独购买甘特图工具可能扩大信息断层。反过来,若团队只需要一次性展示交付时间线,用完整研发管理平台也可能增加无关配置。选择应服从项目对象,而不是服从图表名称。
4. 要现在省钱,还是控制未来退出成本
低价方案可能有较低的初始支出,但若数据导出受限、权限扩展要额外升级、自动化不足,后续成本可能增加。采购评估应确认数据所有权、导出格式、历史记录、账号变更和终止服务后的数据处理方式。
也要算迁移成本:任务字段如何映射、历史状态是否保留、链接和附件如何迁移、谁负责清洗重复数据。进度图工具一旦成为团队工作入口,退出能力和数据可携带性就不再是采购合同里的小字,而是业务连续性的一部分。
九、结尾:先修好数据路径,再决定买哪一张图
1. 我的最终判断
2026 年选进度图制作软件,我不会先问“哪款最强”,而会先问:“如果明天关键任务延期,谁会在什么地方看到它,谁能解释影响,谁有权调整资源?”这三个问题的答案,决定了团队需要的是一张甘特图、一个专业排程工具,还是一套把任务执行和管理决策连起来的协作平台。
Excel 适合轻量起步,Microsoft Project 适合严谨排期,Smartsheet 适合表格式在线协同,TeamGantt 适合以甘特视图为中心的团队,ClickUp 适合希望管理多种工作内容的团队,PingCode 则值得研发组织围绕交付流程评估。它们没有脱离场景的绝对冠军。
2. 下一步怎么做
选型前,拿一个正在执行的项目做小试点,准备真实任务、依赖、里程碑、延期案例和不同角色账号。统一验收任务更新耗时、变更后风险暴露、重复录入次数、汇总工时和权限边界,再比较总成本,而不只比较图表外观或软件报价。
进度图真正的效率,不在于条形图画得多快,而在于项目变化发生时,团队少花多少时间猜测现状,多快能够采取正确行动。先找到数据断点,再选工具;先测出维护成本,再谈自动化。这样做出的选择,才更可能在上线三个月后仍然有人愿意使用。
常见问题解答(FAQ)
1. 2026年选择进度图制作软件,最应该比较哪些指标?
我在挑进度图工具时,最容易被漂亮的甘特图界面吸引,但真正影响团队能不能持续使用的,往往不是图表好不好看。我该怎么设计一套公平的比较方法,避免试用完才发现任务更新、依赖关系或导出都不顺手?
别先比模板数量,先让每款工具处理同一份小型真实计划。可以准备约30项任务、3名负责人、12周周期,包含至少5项前后依赖、2个里程碑和1项延期任务;这些是便于复现的测试样例,不代表行业基准。
建议按五项打分:任务与依赖管理占30%,多人更新和权限占25%,基线及进度追踪占20%,导出与汇报占15%,上手成本占10%。每项按1至5分评分,再乘权重;如果团队每周要向外部汇报,可把导出和汇报的权重提高。
关键观察不是“能不能画出甘特图”,而是改动一项任务后,后续日期是否合理联动、延期是否容易识别、负责人是否能快速更新。演示环境里功能齐全,不等于团队实际维护成本低。
2. 小团队和跨部门项目,分别适合什么类型的进度图软件?
我们团队人不多,想用进度图把交付时间和责任人说清楚,但不希望为了维护工具增加一堆流程。另一方面,我也担心项目一旦涉及多个部门,轻量工具就管不住依赖和权限;该怎么按团队规模和协作方式选?
小团队、短周期、任务依赖较少时,轻量看板或表格型工具通常更省事。若主要目标是每周同步“谁在做什么、何时完成”,优先看更新是否顺手、视图切换是否清晰,不必为复杂资源管理付出额外学习成本。跨部门项目更需要检查任务依赖、负责人权限、基线对比和变更记录。专业计划型工具往往更适合复杂排期;
在线协作型工具则通常更方便多人共同维护。两者不是简单的高低之分,关键在于项目是否需要严格控制先后关系与变更责任。一个实用的分界信号是:如果每周都要花时间对齐多个部门的日期、解释延期如何影响后续交付,就该优先试测依赖和基线能力;若项目变化少、沟通路径短,轻量方案可能更划算。
3. 进度图上的完成百分比可信吗?选软件时怎么检查进度追踪能力?
我遇到过任务显示完成了大半,但关键交付物实际还没通过验收的情况。只看软件里的完成百分比,我很难判断项目是否真的按计划推进;试用时应该检查哪些功能和数据,才能减少这种误判?
先区分“工作量完成度”和“可验收成果完成度”。例如一项任务预计投入10个工作日,团队填报完成80%,并不意味着交付物已经完成80%;如果关键评审尚未通过,项目状态仍可能是未完成。试用时检查软件能否同时记录计划开始与结束时间、实际日期、状态变更和里程碑验收结果,并能查看延期对后续任务的影响。
再故意把一项前置任务延后3天,观察后续日期是否按依赖关系调整,以及变更是否留下记录。如果工具只有手动填写的百分比,却没有基线、实际进度和里程碑状态,图表更适合做沟通草图,不宜单独作为交付风险判断依据。团队最好约定统一口径,例如“完成”必须满足验收条件,而不是仅凭投入时间估算。
4. 免费版进度图软件够用吗?升级前要确认什么?
我想先用免费版控制成本,但担心任务数量、协作者或导出功能受到限制,等项目做大了再迁移会很麻烦。我应该在试用阶段提前验证哪些限制,才能判断免费方案是够用还是只适合短期尝试?
免费版是否够用,取决于项目的协作和汇报要求,而不只是任务数量。个人排期或小型内部项目,若免费方案支持所需的甘特视图、基础依赖和常用导出,通常可以先用;多人协作项目则要额外核对成员数、权限、历史记录和自动化限制。
升级前用一份真实但非敏感的项目副本做迁移演练:导出任务名称、负责人、起止日期、依赖和里程碑,再检查重新导入后字段是否完整、日期格式是否正确。特别留意附件、评论、变更历史和自定义字段,这些内容常常比任务表本身更难迁移。
可以把决策分成两步:先确认免费版能否覆盖当前工作,再估算新增成员、权限或汇报功能的实际成本。若关键数据只能以图片或静态文件导出,且未来需要持续维护,就应把迁移成本计入总拥有成本,而不是只比较订阅价格。
文章包含AI辅助创作:2026年效率神器:6款顶级进度图制作软件深度对比,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/250143
