项目管理平台选型最容易踩的坑,不是买贵了,而是买到一套“功能看起来齐全、团队仍然靠表格和群聊协作”的系统。《项目经理福音:2026年5大项目管理一体化平台选型指南》不做简单功能排名,而是从工作流、组织规模、数据治理、集成成本和推广阻力五个角度,判断不同平台到底适合哪类团队。文中的场景测算均明确标注为模拟数据;产品能力以各厂商公开资料和产品文档为核对起点,具体版本、价格、部署方式和区域可用性仍应以采购时的官方信息及实测为准。

一、先讲核心结论:一体化不等于把所有工作塞进一个页面

1. 选型的核心不是功能数量,而是关键工作流能否闭环

我判断一套项目管理平台是否真正“一体化”,通常先看四件事:工作从哪里进入,责任人如何确定,进度和风险如何暴露,交付结果如何沉淀。需求、任务、缺陷、版本、审批、工时、报表都可能有用,但如果这些对象之间没有清晰关联,所谓一体化往往只是把多个菜单放在同一个产品里。

举例来说,产品团队提交一项需求后,负责人能否把它拆成开发和测试任务;任务变更后,版本计划、风险看板和发布记录是否能同步更新;项目结束后,团队能否沿着需求、任务、测试和上线记录复盘。这条链路比“有多少种图表”更能说明平台是否解决了管理问题。

先记住一句话:选型不是寻找功能最多的工具,而是选择能够让核心工作流稳定运行、且不会迫使团队长期维护第二套台账的平台。因此,真正值得优先验证的不是演示环境,而是团队每天实际执行的一个完整工作周期。

2. 五个平台分别适合什么判断起点

本文选取 PingCode、Jira、Asana、ClickUp 和 Microsoft Planner 作为五种常见选型方向的代表。它们并非同一类产品的五个版本:有的更适合研发及产品协作,有的强调任务协同与跨职能工作,有的依托办公生态降低切换成本。比较时应把产品版本、部署方式、插件和企业套餐差异纳入核验。

平台 优先考察的团队 选型时重点验证 常见取舍
PingCode 研发、产品及测试协同较重,组织规模通常达到100人以上的中大型企业 需求到研发、测试、发布的关联能力,权限治理,迁移和集成方式 要验证团队实际流程是否匹配,不能只看演示中的模块完整度
Jira 研发流程成熟、已积累大量规则或插件的团队 工作流复杂度、应用依赖、管理员投入和云端或自管部署边界 灵活度可能伴随配置与治理成本,迁移前要盘点现有依赖
Asana 市场、运营、产品和项目团队需要跨职能跟进工作的组织 项目模板、目标对齐、组合视图、权限及现有办公系统连接 研发深度工作流是否满足要求,应以真实研发任务验证
ClickUp 希望在一个工作区管理多类任务、并愿意投入配置的团队 空间与层级设计、字段和自动化治理、报表一致性、权限边界 功能丰富不代表天然简单;配置自由度可能造成标准不统一
Microsoft Planner 已深度使用微软协作与身份体系、希望减少工具切换的团队 实际所购版本的能力、与相关办公产品的连接方式、项目组合需求 须区分基础任务协同与更复杂的项目组合、资源计划需求

这张表是选型起点,不是采购排名。不同产品的功能边界会随版本调整,尤其是许可套餐、自动化额度、访客权限、数据区域和高级报表能力。进入短名单前,应把官方文档中的能力逐项映射到自己的验收场景,而不是拿一张过期的功能对照表直接定案。

项目经理福音:2026年5大项目管理一体化平台选型指南

3. 我的建议:先确定主战场,再谈平台覆盖面

如果团队主要管理软件研发,先测需求、缺陷、迭代、测试和发布之间的关系;如果主要管理市场或运营项目,先测跨部门依赖、审批、排期和交付物;如果是企业级项目组合,则先验证项目组合视图、资源冲突、权限继承和高层汇报口径。

不要以“全公司都能用”作为第一条筛选标准。全公司可能意味着不同部门有不同对象、周期、审批人和数据权限。能否统一入口,不代表所有人都应使用同一套字段和流程。成熟的统一,通常是统一治理原则、数据口径和入口体验,而非强行把所有业务压成相同模板。

二、为什么一体化需求变强:真实问题通常发生在工具之间

1. 管理成本藏在交接处,而不只藏在项目内部

一项工作从提出到完成,常常经过需求人、项目经理、执行人、审批人和验收人。每多一次交接,就多一次状态转述、材料复制和责任确认。团队可能在任务工具里看进度,在文档里看方案,在即时通信里确认决策,最终又把数据抄进管理报表。

这种做法并不一定马上失败。小团队通过口头同步,常常能在短期内补上系统缺口。但人数和项目数上升后,管理者会越来越难回答三个问题:当前信息以哪里为准,谁对下一步负责,风险出现后多久能被看见。真正的一体化,是减少这些交接处的歧义,而非追求应用数量归零。

公开的项目管理框架强调项目目标、范围、进度、资源和风险等管理要素,但框架本身并不要求所有团队使用同一款软件。工具的作用是让责任、状态和决策过程更可见;如果团队没有共同的流程定义,换工具通常只会把原有混乱搬到新界面。

2. “一处填报、多处复用”比“一个入口做所有事”更实际

我更愿意把一体化拆成三个层次。第一层是信息关联,例如任务可以关联需求、版本或客户问题;第二层是流程联动,例如状态变化触发通知、审批或测试安排;第三层是数据治理,例如统一身份、权限、审计、字段定义和报表口径。

很多采购演示集中在第一层,展示对象之间能互相跳转,却没有证明第二层和第三层能在复杂组织中稳定运行。判断时要问:流程规则由谁维护?字段修改会不会影响报表?人员离职后任务是否有接管机制?外部协作方是否能只看到所需信息?这些问题决定系统能不能长期使用。

3. 一体化平台的收益必须扣除迁移和治理成本

采购成本只是总成本的一部分。完整的三年总拥有成本至少应包含许可费、实施与配置、数据清洗迁移、集成开发、管理员和培训投入,以及未来退出时的数据导出与替换成本。尤其是已使用多年、积累大量自动化规则和插件的团队,迁移不应只按“导入多少条任务”估算。

建议把总拥有成本拆成一次性成本、年度持续成本和退出成本。一次性成本包括流程梳理、迁移和培训;持续成本包括许可、管理员工时、集成维护和支持;退出成本包括数据导出、格式转换、历史记录保存与新旧系统并行。若平台让日常报表更快,却需要一名专职人员持续维护复杂配置,节省是否成立必须用实际人时计算。

项目经理福音:2026年5大项目管理一体化平台选型指南

三、常见误区:功能越多,未必越能解决管理问题

1. 误区一:功能清单最长的平台一定最全面

功能列表能说明产品提供了什么,却无法说明团队会不会使用、是否能配置、数据是否能连起来。一个企业可能同时需要需求池、项目组合、工时、预算和风险管理,但不代表每个模块都必须由项目管理平台承担。财务核算、合同审批、代码托管和文档管理往往已有专用系统,重复建设可能让信息源更分散。

比较功能时,我会把每项需求分成“必须具备”“可以集成”“未来可能需要”三类。必须具备的功能必须在试点中做完整验收;可以集成的功能要核对接口、权限和失败处理;未来可能需要的功能不应单独成为采购理由。这样做能避免团队为尚未发生的复杂场景付费,却漏掉当前最常见的流程阻塞。

2. 误区二:演示里跑通一次,就代表落地简单

演示环境往往已经准备好字段、权限和数据。真实落地则会遇到历史数据质量参差、部门命名不一致、责任人离职、审批流程变化和外部人员权限等问题。演示“可以配置”不代表普通管理员能维护,更不代表配置变更后历史报表仍然一致。

试点应要求厂商或实施团队用真实业务样本搭建流程,并让未来的内部管理员亲自修改字段、调整权限和排查一条异常同步。管理层看到的是界面是否漂亮,真正决定后续成本的,却往往是出现问题后谁能在不依赖供应商的情况下定位原因。

3. 误区三:自动化越多,效率一定越高

自动化能减少重复动作,但也会放大错误规则的影响。若“任务完成”并不等于“交付验收”,却被设置为自动关闭上游需求,那么系统会更快地产生错误状态。规则数量增加后,发生异常时很难判断是人工操作、条件配置还是集成同步造成。

我的原则是先自动化稳定、重复、可逆的步骤,例如提醒、状态同步和标准审批通知;涉及范围变更、交付验收、风险升级和资源承诺的动作,则保留明确责任人和人工确认。每条自动化规则都应该有负责人、触发条件、失败处理方式和停用方法。

4. 误区四:全公司共用一套流程,才算管理规范

统一流程有利于横向汇总,但过度统一会把真实差异藏起来。营销活动、软件迭代和设备交付的周期、风险类型与审批要求并不相同。如果三类工作都使用同一组状态,团队可能靠“其他”“待处理”一类模糊选项维持表面一致,报表反而失去解释力。

更可操作的做法是统一少量治理要素:项目负责人、目标、状态定义、风险升级原则、关键日期和关闭条件。具体执行流程允许按业务类型形成模板,但模板数量要受控,避免每个团队都建立一套彼此无法比较的私有规则。

5. 误区五:上线后使用率高,就证明项目成功

登录次数和任务数量只能说明有人打开系统,不能证明项目管理变得更好。强制录入可能短期提高使用率,却让员工把系统当成汇报负担。更值得观察的是项目状态更新是否及时、阻塞是否更早暴露、数据重复录入是否减少、管理报表是否能追溯到原始记录。

试点指标应同时包含结果指标和副作用指标。结果指标可以看周报耗时、逾期任务占比和风险响应时长;副作用指标则应看每个任务的额外录入时间、重复字段数量、管理员维护工时和用户绕开流程的比例。只看前者,很容易把“多填了信息”误当成“管理更透明”。

项目经理福音:2026年5大项目管理一体化平台选型指南

四、专业选型逻辑:把口号变成可验证的验收条件

1. 第一步:明确业务范围和不可妥协条件

选型前先写清楚系统要管理什么,以及明确不管理什么。范围可以是研发需求到发布,也可以是跨部门项目的立项到复盘。若边界不清,讨论很快会变成“这个功能有没有”,采购方不断追加需求,最终短名单里的产品没有一个能被公平比较。

不可妥协条件应具体到能验收,而不是“安全性高”“易用性好”这样的形容词。比如:特定角色只能查看所属项目;数据导出需保留关键关联;关键状态变化必须留下操作者和时间;系统故障期间可以通过约定方式继续工作;管理员能够独立完成常见字段调整。

2. 第二步:为每类需求设置权重和淘汰门槛

建议把需求分成业务流程、组织治理、集成能力、易用与推广、成本与服务五类。不同组织的权重应不同。研发型企业可以提高需求与交付追踪的权重;高度依赖办公生态的组织可以提高身份、日历和文件协作的权重;跨国或受监管团队则需要更严格地核查数据区域、审计和访问控制。

权重用于比较,淘汰门槛用于避免“平均分掩盖硬伤”。例如,某平台即便界面体验优秀,只要无法满足必需的数据导出或权限隔离要求,就不应靠其他高分补回来。评审表最好记录证据位置、验证人和待确认问题,避免不同评委凭印象打分。

3. 第三步:用同一组场景测试所有候选平台

每个平台都应完成同一组任务,而不是听各自准备好的产品演示。至少覆盖新建工作、跨部门依赖、范围变更、风险升级、人员离岗、历史数据查询和管理报表。每个场景要写清输入、执行角色、预期结果和失败边界。

例如,项目负责人发现版本日期需要延后一周,系统是否能让受影响的任务、测试安排和管理视图同步反映?是否能记录延期原因、批准人和新旧日期?如果某个外部团队只能查看而不能编辑,权限是否可按项目控制?这些都比“支持甘特图”更接近真实采购决策。

4. 第四步:把隐性成本转为工时和责任

把“配置复杂”改写成可测量的问题:新增一个项目模板需要几小时?调整一个字段后,管理员要检查多少张报表?新增部门需要谁审批?一个集成失败后多久能被发现,谁负责重试?这些问题不必追求一次得到完美答案,但必须记录试点中的真实耗时。

一个有用的方式是用人时而不是笼统的“实施容易”做对比。试点期间记录普通成员完成任务、负责人汇总进度、管理员处理权限和集成异常的时间。若平台在演示时省了操作步骤,却把负担转移给少数管理员,团队必须把这种分配变化纳入评估。

5. 第五步:建立分阶段试点,而不是一次性全员切换

试点不是缩小版的宣传项目,而是一次有退出选项的验证。选择一个流程边界清楚、负责人愿意投入、又能暴露关键问题的团队;保留必要的旧系统访问能力;设定开始前基线、试点周期和扩展门槛。试点中途不应频繁修改目标,否则结果很难解释。

试点结束后应回答四类问题:流程是否跑通,用户是否愿意继续用,管理员是否能独立维护,数据能否支持管理决策。只要其中一项不成立,就要判断是培训和流程设计问题,还是产品本身的能力边界,不要直接把问题归结为“用户不配合”。

项目经理福音:2026年5大项目管理一体化平台选型指南

6. 试点评审表应留下可复核证据

我建议评审表至少包含需求描述、重要度、测试场景、通过标准、测试结果、证据链接、责任人、未解决风险和决策备注。每项结果不要只写“通过”或“体验不错”,而要写明谁在什么数据条件下完成了什么操作,最终系统产生了什么结果。

对于尚无法验证的问题,标注“待确认”并设置责任人和截止时间。比如接口是否支持所需字段、数据能否批量导出、某类用户能否跨项目搜索,都应拿到产品文档、书面答复或测试证据。采购承诺若没有进入合同或验收附件,实施阶段仍可能产生理解差异。

五、五个平台怎么选:按工作形态比较,而非按名气排序

1. PingCode:研发与产品协同占主导时优先做深度验证

PingCode更适合作为中大型企业、尤其是100人以上组织的研发及产品协同候选方向。对这类团队来说,需求、迭代、缺陷、测试和发布之间的关系常常比单纯的任务分配更重要。评估重点应放在团队能否建立从提出需求到验证交付的可追溯链条,而不是只看模块菜单是否齐全。

在试点里,我会挑一项跨产品、开发和测试的真实工作,检查需求拆分、责任分配、状态变更、阻塞升级和结果回溯。还要验证不同团队是否能使用适合自己的流程,同时让管理层按共同口径查看项目状态。若组织已有代码、测试、文档或服务台系统,应把集成方式、同步方向、失败重试和责任归属一起列入测试。

需要谨慎的地方是,产品工作流越丰富,组织越要提前定义哪些字段必须统一、哪些流程允许差异。平台不会自动替代流程决策。若没有人负责治理需求类型、状态定义和权限结构,功能模块再齐全也可能产生多个相互冲突的“真实版本”。因此,大型组织应评估实施支持、权限和审计要求、数据迁移方案、服务响应机制以及退出能力。

2. Jira:已有研发体系和配置积累时,先算迁移账

Jira常见于研发团队和软件交付场景。对于已围绕它形成工作流、应用依赖、报表和自动化规则的组织,讨论重点不是“要不要换成另一套更简单的界面”,而是现有复杂度是否仍然带来收益,以及谁承担维护这些配置的工作。

我会先盘点项目空间、工作流、字段、权限方案、自动化、应用插件、脚本和报表,再挑出近半年仍被使用的部分。很多迁移计划只数项目和任务,却忽略了流程行为和关联数据。迁移后即使任务都在,也可能丢失历史审批上下文、复杂链接或团队原本依赖的报表口径。

如果团队的规则很成熟、管理员有能力治理,继续在现有生态中优化可能比整体迁移风险更低。若配置难以解释、重复字段过多、插件无人维护或升级成本持续上升,才有必要认真比较替代方案。无论决定留下还是迁移,都应以活跃流程和真实维护成本为依据,而不是因为某次产品演示显得更清爽。

3. Asana:跨职能项目追踪比研发流程深度更值得先测

Asana适合纳入市场、运营、产品和项目团队的跨部门协同评估。若组织的核心问题是工作分散在邮件、文档和即时通信里,需要明确任务负责人、日期、依赖和目标状态,那么评估时应聚焦项目视图、模板复用、跨团队可见性和管理汇总。

测试时可以选一项活动项目,覆盖需求确认、创意审批、物料制作、法务审查、上线和复盘。重点看每个节点是否有清楚的交付物和责任人,延期是否会及时暴露,管理者是否能查看整体进度而不需要成员重复汇报。若涉及研发团队,则还要额外验证缺陷、版本和测试流程是否需要连接其他系统。

对跨职能团队而言,“更多人能看见工作”不一定就是好事。项目资料可能包含预算、客户信息或未公开计划,权限默认值、外部协作者边界和搜索范围都应测试。若团队对审批、审计或行业合规有严格要求,采购前应核对具体套餐能力,而非仅凭通用演示作判断。

4. ClickUp:功能整合的吸引力,要和治理复杂度一起评估

ClickUp通常会吸引希望在一个工作区管理多类任务、减少工具切换的团队。它的选型价值在于整合空间,但真正的考验是组织能否把层级、字段、视图和自动化设计得可理解、可复制、可管理。功能灵活不是免费的灵活,最终总要有人维护选择和规则。

试点前先设计两到三种代表性工作,而不是一次性搭出覆盖全公司的大框架。让不同角色独立完成新建工作、筛选个人任务、查看项目进度和修改模板;观察他们是否需要记忆大量路径和字段。如果同一项工作在不同部门被重复建模,要提前约定共享模板的拥有者和变更流程。

还要重点测试权限继承、归档方式、报表口径和数据导出。若各团队都可以自由创建状态和自定义字段,短期体验可能很好,长期却会出现同名不同义、同义不同名的问题。适合这类平台的团队,通常需要同时具备一定的配置能力和明确的治理责任。

5. Microsoft Planner:微软生态协作收益与复杂计划边界都要核验

Microsoft Planner值得优先进入评估范围的情形,是组织已经广泛使用微软身份与办公协作体系,希望降低在多个应用之间切换的摩擦。此时的重点不是“能不能建任务”,而是现有许可证包含什么能力、不同计划层级有哪些差别,以及团队需要的复杂项目管理功能是否覆盖。

用一个具体项目验证任务分派、日期、依赖、附件、会议和团队协作之间的衔接。若组织需要跨项目资源平衡、复杂基线、组合级风险视图或严格的成本计划,应确认实际购买的产品组合是否支持,而不要把基础任务板直接当成完整项目组合管理能力。

生态一致可以减少身份和办公工具切换,但不能自动解决项目治理。团队仍需统一项目负责人、关键日期、状态和风险定义;如果这些信息在不同部门仍以不同方式记录,办公生态再完整,也无法直接产出可比的管理报告。

6. 不要把五个平台排成单一的“最好到最差”

比较不同产品时,至少分开讨论流程贴合度、权限治理、推广成本、集成可行性和总拥有成本。某平台在研发追踪上更合适,不代表它就适合市场活动管理;某平台与办公生态衔接自然,也不意味着它能承担所有企业级组合规划。

若采购团队必须输出综合分数,应先让业务方共同确认权重,再把硬性门槛单列。可以邀请产品负责人、项目经理、研发代表、信息技术人员、安全或合规人员分别评分,并要求每个高低分都附上测试证据。分数用于揭示分歧,不用于替代决策。

六、一个项目群试点怎么设计:用模拟案例看指标,而不是编造成功故事

1. 场景设定:三条产品线共用项目管理入口

以下案例是用于演示评估方法的情景模拟,不代表某家企业的真实上线结果。设定一家约180人的软件公司,包含三条产品线、多个研发小组和共享测试团队。原有做法是需求在文档中登记、任务在不同项目工具中跟进、测试问题单独记录,项目经理每周手工整理状态。

管理层决定选一个产品线做八周试点,目标不是证明新系统“更好用”,而是回答五个问题:需求能否关联到交付任务;阻塞是否更早暴露;周报时间能否下降;共享测试资源是否更好安排;平台管理员每周需要投入多少维护时间。

试点前先取四周基线,并约定统计口径。比如,“周报时间”从开始收集各组进度到报告发出;“阻塞响应时间”从阻塞被登记到责任人确认处理方案;“重复录入比例”则由抽样任务中重复维护同一状态的记录数除以样本任务数。口径先统一,才有资格比较上线前后。

2. 先定义指标,再选平台,不要边使用边改目标

以下数字均为情景模拟的建议观察值,不是行业平均,也不是任何厂商的性能承诺。它们的作用是展示如何让指标有明确分母、时间范围和业务含义。真实试点应按团队规模、项目周期和工作类型调整,并记录数据采集方式。

指标 建议口径 模拟基线 试点观察目标 不能忽略的限制
周报整理耗时 每周从收集状态到发送管理报告的总人时 每周18人时 降至每周10人时以内 若项目数或报告要求变化,必须注明,不可直接归因于平台
阻塞确认时长 阻塞登记到明确责任人及下一步方案的中位时长 2.5个工作日 控制在1.5个工作日以内 只缩短确认时间,不代表问题本身已经解决
重复状态维护率 抽样任务中同一状态被维护在两个及以上台账的比例 65% 降至30%以内 需人工抽样核查,不能只依赖平台日志
管理员维护工时 模板、字段、权限、自动化和同步异常处理的每周总工时 未单独记录 试点建立基线,扩展前不高于每周6小时 不记录新增维护时间,会高估工具收益
逾期任务比例 统计周期内到期未完成任务数除以到期任务总数 22% 观察是否下降,不设强制承诺值 可能受到需求变化、团队能力和周期波动影响

3. 八周试点按阶段推进,避免把系统上线当作项目终点

第1至2周用于流程梳理、数据抽样和场景配置。优先确定对象定义、状态含义、必填字段和权限规则,不在此时追求复杂自动化。若团队对“需求完成”“任务完成”和“交付验收”的含义都未达成一致,应先解决定义问题。

第3至4周进入受控使用,覆盖一条产品线及其共享测试团队。管理员记录每次配置变更和问题处理时间,项目经理每周检查数据完整性。团队可以保留原流程作为备份,但要标清主记录来源,避免两个系统都被当成最终版本。

第5至6周测试异常场景,包括责任人离岗、日期变更、外部依赖延期、权限调整和集成失败。许多平台在正常路径上表现良好,真正拉开差异的常常是异常如何被发现、通知和恢复。此阶段应特别检查审计记录和数据修复方式。

第7至8周复盘指标、用户反馈、管理员工时和未解决风险。评审不要只问“大家喜不喜欢”,而要看项目经理是否少做重复汇总、管理者是否能追溯判断依据、成员是否因新增字段而耗费更多时间,以及管理员是否能接手日常治理。

项目经理福音:2026年5大项目管理一体化平台选型指南

4. 试点数据出现改善,也要检查改善来自哪里

如果周报时间下降,首先要确认是数据自动汇总减少了重复整理,还是管理要求变少、项目数量减少,或者部分团队停止更新。若阻塞确认更快,也要看这是否因为任务分类变少、严重问题没有登记,不能仅凭系统中的平均响应时间判断效果。

建议同时抽样检查系统记录与会议纪要、邮件或交付物。抽样不是为了增加审计负担,而是验证平台数据是否代表真实工作。若系统显示项目状态正常,团队却通过群聊频繁升级问题,说明系统记录仍然滞后,平台并没有成为可信的管理入口。

5. 什么样的结果才够资格进入扩大部署

扩展部署前,至少要确认核心工作流跑通、权限边界符合要求、数据能够备份或导出、常见配置由内部人员维护、集成异常有责任人,以及主要用户没有明显增加重复录入。任何一项尚未解决,都可以作为采购谈判或第二轮试点的条件,而不是被“项目已经上线”掩盖。

对于无法量化的收益,例如跨部门信息更透明,应要求给出具体例子:谁在什么会议前看到了什么信息,提前避免了哪次返工或延期,是否能找到对应记录。具体案例比“协作改善明显”更有决策价值,也更容易在其他团队复制验证。

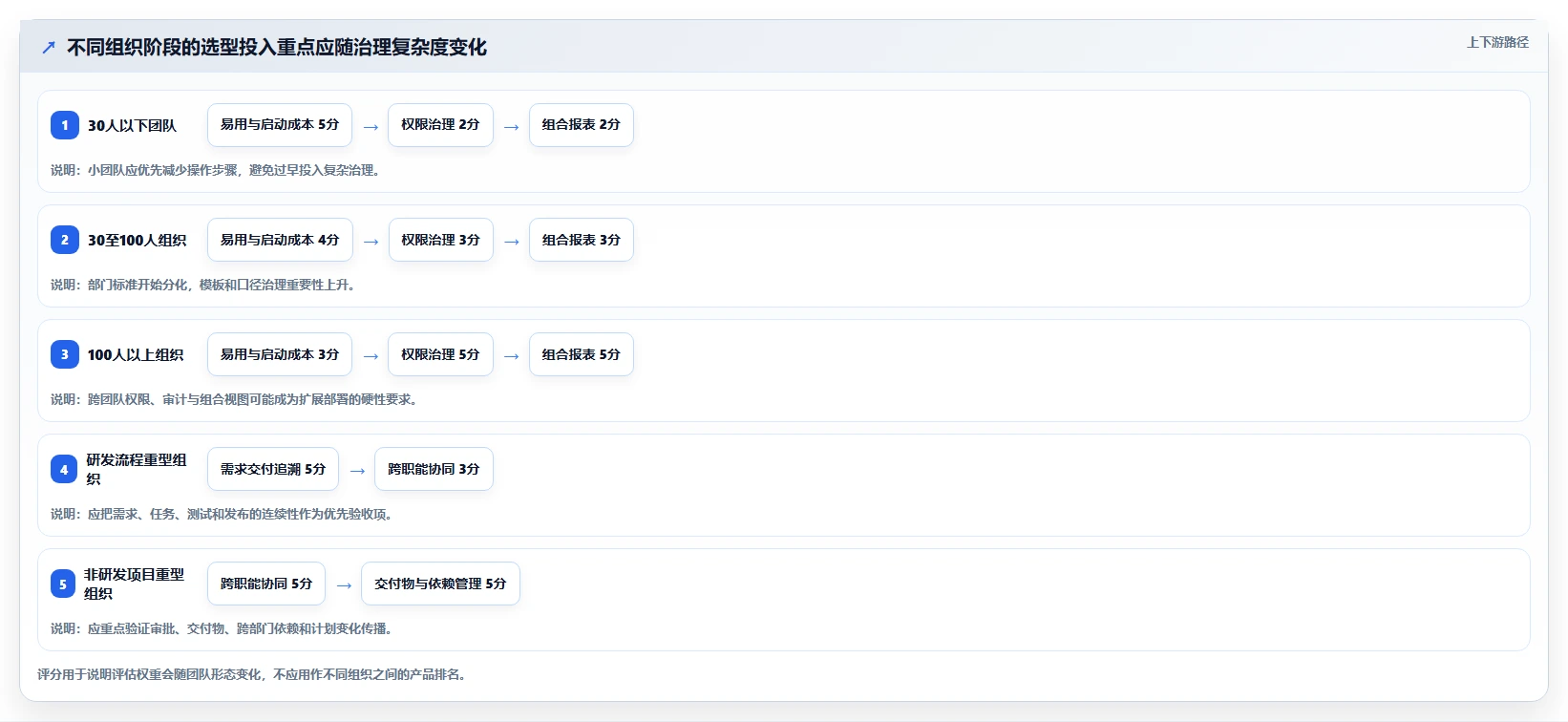

七、不同组织规模与工作类型的行动建议

1. 30人以下团队:先减少重复工具和流程负担

小团队通常不需要一开始就搭建复杂的项目组合和审批体系。优先选成员愿意每天更新、负责人可以快速查看进展、数据容易导出的方案。只设置少量稳定字段,比如负责人、优先级、截止日期、状态和阻塞原因,避免把团队变成填表单位。

若团队高度依赖某个办公生态,可以先用现有工具验证简单任务协同是否足够。若研发流程涉及需求、缺陷和发布追溯,则应选能覆盖这条主链路的工具,而不是因为人数少就忽略未来的追溯需要。早期选择要留出迁移空间,避免所有规则都绑在不可导出的自定义字段上。

2. 30至100人组织:先统一项目口径,再扩展自动化

这一规模最常见的问题是部门开始形成自己的台账和状态定义。建议先统一项目负责人、项目目标、关键日期、风险登记和关闭条件,再挑两类业务做试点。不要为了高层看板要求所有团队立即采用完全一致的执行流程。

安排明确的工具负责人,给出每周固定的治理时间,并建立模板审批和版本记录。此时自动化可以覆盖常见通知和标准交接,但应避免让规则依赖单个管理员的个人记忆。若企业正在快速扩张,权限设计、人员变动和跨项目搜索应提前验证。

3. 100人以上中大型企业:把治理和退出能力列为采购必测项

组织达到100人以上,特别是同时管理多条产品线、多部门或多个交付项目时,平台选择的重点会从单团队易用,转向流程分层、权限、审计、报表口径、集成和规模化维护。此时应有业务负责人、信息技术人员、安全人员和内部管理员共同参与,而非由单一项目经理独自采购。

以PingCode这类面向中大型企业研发及产品协同的候选平台为例,试点除了测需求和交付链路,也应确认不同项目的权限边界、数据迁移策略、可用的集成路径、报表口径以及管理员维护方式。若组织已有成熟研发工具,重点要证明新平台能减少断点,而不是仅增加一个新的信息入口。

采购合同和验收材料应尽量明确服务范围、数据处理方式、故障响应、数据导出格式、账号与权限管理、实施交付物和变更收费机制。大型组织不应把“支持企业级”当作充分证据,而应要求对照自己的安全和运营要求逐项确认。

4. 研发团队:优先验证需求到交付的追溯路径

研发团队应优先检查需求、任务、缺陷、测试、版本和发布之间的关联,尤其是状态变更、范围调整和发布后的问题回溯。若团队采用敏捷迭代,可以验证迭代计划、容量估算、阻塞处理和版本目标是否易于执行,但不要把固定仪式流程误认为敏捷成熟度。

若代码托管、持续集成、测试管理或客户反馈已经由其他系统承担,平台应与其协作,而不是重复存储所有信息。需要明确哪些数据同步、同步方向是什么、关联标识如何保留、接口中断后如何补偿。平台的价值往往来自组织关联工作,而不一定是取代所有专用研发工具。

5. 非研发项目团队:优先验证依赖关系和交付物管理

市场、运营、咨询、内部改善和客户交付项目,常见挑战是依赖多、交付物不同、临时变更频繁。可以用一项真实活动测试任务模板、审批节点、时间线、跨部门责任和复盘资料归档。重点观察每个人是否知道下一步要交付什么,以及延期后影响是否能及时传递给相关团队。

这类团队常把“看板漂亮”当成协作改善,但管理者更需要知道计划为什么变化、谁批准变更、交付物是否达标,以及哪些资源正在冲突。若工具无法承载这些信息,仍需保留会议或文档,但应明确哪些内容是权威记录,避免每个渠道都有一份不同版本。

项目经理福音:2026年5大项目管理一体化平台选型指南

八、选型中的取舍:哪些应该坚持,哪些可以妥协

1. 不应妥协的条件:安全边界、数据可携带和责任清晰

权限隔离、账号管理、必要的审计记录、数据备份与导出,以及服务责任边界,不应因为价格或界面体验而被忽略。具体要求取决于企业所在行业、数据敏感度和部署架构,但至少要有明确答案:谁能看到数据,谁能修改关键配置,系统异常时如何处理,合作结束后如何取回数据。

不能只接受口头保证。采购方应把关键要求落到官方文档、书面说明、合同条款或验收场景中。若某项要求暂时无法确认,应把它列为风险,不要把“销售说可以”写进评估结论当作已验证能力。

2. 可以妥协的条件:视觉偏好、边缘功能和少数人的特殊习惯

不同工具的页面结构和操作习惯不可能完全一致。只要核心任务路径清楚、可学习,团队通常可以适应适度差异。对于很少使用、替代成本低的边缘功能,也未必值得为它承担高额迁移或维护成本。

妥协不等于忽视用户体验。应区分“个人偏好”与“流程阻塞”:前者可以通过培训或模板改善,后者则会持续消耗团队时间。用试点中真实操作时间和错误率判断,比在会议室里围绕界面颜色争论更有效。

3. 不要为了低许可费接受高昂的长期维护负担

低价方案未必成本低。如果需要大量定制、外部插件、重复开发和人工核对,三年总成本可能超过许可价格更高但流程更匹配的候选平台。相反,价格较高也不自动代表更成熟,必须结合团队规模、实际使用范围和服务需求核算。

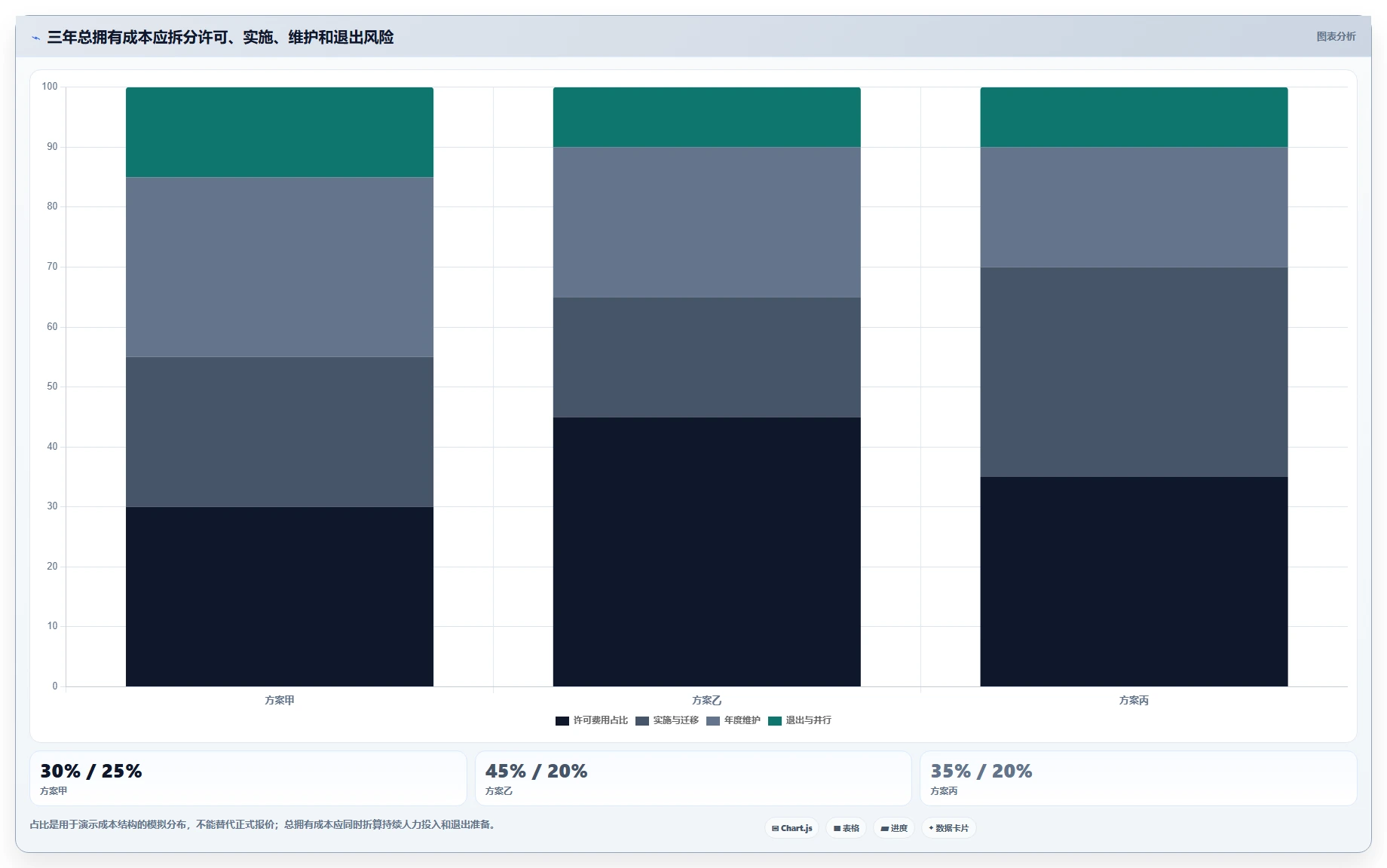

比较成本时,至少给出乐观、基准和保守三种情景。乐观情景假设集成顺利、培训到位;基准情景计入正常配置和支持成本;保守情景则考虑迁移返工、人员流动、部分功能未落地和系统并行。决策不应只依赖最乐观的采购估算。

4. 不要一次性迁移所有历史数据

历史数据迁移需要区分继续使用的活跃记录、需要只读查询的历史记录、法定或业务要求保留的数据,以及可以归档的数据。全部迁移可能造成字段映射复杂、数据清洗成本高和新平台信息噪音增加。

建议先选代表性样本迁移,核对对象关联、附件、时间戳、责任人和状态变化记录,再确定全量策略。旧系统也应明确只读期限、访问方式和退场条件,避免新旧平台长期并行,却没有任何一方成为可信数据源。

5. 要把供应商依赖纳入退出设计

选型时就应询问如何导出任务、附件、评论、状态历史和关联关系,导出格式是否可读,是否需要额外付费,以及账号终止后数据如何处理。若企业需要自建备份或进行审计,相关能力应在采购前验证,而不是等到更换平台时才发现。

退出设计不是预设要离开供应商,而是确保组织保有选择权。数据可携带、配置文档、接口说明和内部管理员能力,能降低未来业务变化时的谈判风险,也有助于避免关键流程只掌握在少数外部顾问手中。

项目经理福音:2026年5大项目管理一体化平台选型指南

九、采购后的落地计划:让平台成为工作方式,而不是额外填报层

1. 指定业务负责人、系统管理员和流程所有者

业务负责人决定平台要解决什么问题,系统管理员负责权限、配置和日常支持,流程所有者则负责状态定义、模板和规则。三者可以由不同的人担任,也可以在小团队中兼任,但职责必须明确。若所有决策都依赖供应商,组织就很难判断问题是流程、配置还是产品边界。

建议设立轻量级治理会议,每两到四周检查一次新增模板、字段和自动化规则。会议不必审批所有细节,而应优先处理影响多个团队的变更、权限风险、重复字段和报表口径冲突。小问题由管理员按约定处理,大范围变更则先在试点项目验证。

2. 设计少量模板,先覆盖高频场景

模板应来自真实的高频工作,而不是管理者预想出来的理想流程。可以先建研发迭代、跨部门活动和客户交付等少量模板,观察哪些字段真正被填、哪些状态容易停滞、哪些审批节点确实能降低风险。一个模板是否成功,取决于团队是否愿意重复使用,而不在于字段是否齐全。

每个模板应写清适用范围、负责人、状态解释、必填要求和退出条件。过期模板应归档,重要变化应留版本记录。若不同团队需要相似但不完全相同的流程,可以共享一组治理字段,再允许少量本地字段,避免无限复制出彼此不兼容的模板。

3. 培训围绕真实任务,不要只做功能导览

培训最有效的方式,是让成员完成自己即将处理的真实工作:提出需求、分配负责人、更新进展、登记阻塞和关闭任务。这样可以及时发现术语不一致、字段难懂和操作路径过长等问题。只介绍菜单和图标,用户离开培训后仍然不知道如何处理当天的任务。

项目经理和管理员还需要额外练习异常处理,例如人员更换、计划延期、重复任务、错误关联和权限调整。系统上线后应有明确的提问渠道、问题分类和响应时间,避免员工遇到问题后直接回到私人表格或群聊里,形成新的信息孤岛。

4. 定期清理数据和配置,防止系统慢慢失去可信度

项目结束后及时归档,定期检查未更新任务、过期用户权限、重复字段、无人维护的自动化和失效集成。系统的可信度不是一次性建立的,而是靠长期的数据清理和规则维护维持。若报表中常出现过期项目和不一致状态,管理者很快就会重新要求手工汇报。

治理指标可以包括过期任务比例、字段填充完整率、自动化失败次数、管理员维护工时和权限复核完成率。指标不应变成考核成员的理由,而应帮助团队发现系统设计和流程本身的问题。若某字段长期无人使用,应该讨论删除或重定义,而不是持续催促填写。

5. 扩展部署前设置明确的停止条件

如果试点出现严重权限风险、关键数据无法导出、核心工作流需要大量不可维护的定制,或成员的重复录入负担显著上升,应暂停扩展并重新评估。停止条件不是试点失败,而是帮助组织在投入更大之前发现边界。

扩展也应分批进行。先复制已经验证的流程模板,再逐步增加部门和项目类型;每批上线后重新检查口径和维护负担。不同业务的差异若在扩展中显现,应先判断是模板需要调整,还是平台不适合承载该类工作,不要为了维持统一而压制真实差异。

十、下一步怎么做:先完成一张可执行的选型清单

1. 一周内完成业务范围和候选筛选

先选出一条最重要的工作流,写清参与角色、输入、状态、交付结果和常见异常。再把需求分成必需、可集成和未来需要,并列出预算范围、部署约束、身份体系和数据要求。候选平台控制在少数几个,确保每个平台都能接受同一组测试。

2. 两周内完成统一场景演示和证据记录

为每个平台准备同一套匿名化业务数据和六至八个测试场景,要求演示者说明哪些能力是现成的、哪些需要配置、哪些依赖其他产品或服务。安排未来的系统管理员参与操作,不只让采购负责人看演示。每个结论记录证据、责任人和待确认项。

3. 选出一至两个候选进行真实试点

根据评分和硬性门槛选出短名单,制定四至八周试点计划,采集上线前基线。试点中同时记录结果、使用负担、管理员工时和异常情况。试点结论应覆盖产品能力、流程设计、数据治理、成本和用户反馈,不能只以使用率或主观满意度收尾。

4. 采购前确认合同、数据和退出问题

在最终签约前核对具体套餐、用户范围、部署条件、支持响应、数据处理、接口能力、实施交付物、续费调整和数据导出。将关键试点结果写入验收和服务约定;对无法满足的需求,明确替代流程及风险接受人。

5. 用三项长期指标检验选择是否正确

上线后三个月,重新检查重复录入是否减少,项目风险是否更早暴露,系统维护成本是否在可接受范围。若三项都没有改善,先查流程和治理,再判断产品是否不匹配。若只有部分团队受益,应分析业务差异,而不是强制每个部门复制相同配置。

我的最终判断是:项目管理平台最重要的价值,不是把所有工作装进一个软件,而是让团队减少对状态的重复解释,让关键决策能够追溯,让问题在造成延期之前被发现。先拿一条真实工作流做小规模验证,再用数据决定扩展、调整或放弃,这比相信任何一份功能排名更可靠。今天就可以开始的第一步,是选一项正在执行的项目,记录它的交接次数、周报耗时、重复台账和阻塞响应时间;这组基线会比任何宣传页更能告诉你该买什么。

常见问题解答(FAQ)

1. 2026年选择项目管理一体化平台,应该优先比较哪些指标?

我在整理选型需求时发现,每个平台都能展示任务、看板和报表,光看功能清单很难分出高下。我更想知道,哪些指标会真正影响团队日常协作,怎样比较才不容易被演示效果带偏?

先从团队的真实工作链路倒推指标,而不是数功能。对研发团队来说,需求变更能否关联任务、缺陷、版本和发布记录,往往比首页有多少个看板更重要;对跨部门团队来说,审批、权限和进度汇总可能更关键。可以用一套权重模型做初筛。下面的分值是选型方法示例,不是对具体产品的实测排名;应根据团队的工作方式调整权重。

评估维度建议权重验证问题 核心流程匹配30%能否覆盖从提出需求到交付复盘的关键步骤?跨团队协作与权限20%不同角色能否看到所需信息,同时避免越权?集成与数据流转15%现有代码、文档、日历或消息系统能否顺畅衔接?报表与管理可见性15%能否从项目状态追溯到延期原因和负责人?

易用性与推广成本10%新成员能否在短时间内完成常用操作?安全、部署与总成本10%部署、权限、支持和扩容成本是否清晰?每项按一至五分打分,并写下对应证据。例如,“支持权限管理”不算充分证据;应进一步确认权限能否按项目、角色和字段配置,并让不同角色现场操作。

没有证据的分数先记为待验证,不要凭演示印象补分。

2. 什么样的平台才算真正的一体化,而不是把多个功能放在同一个界面?

我看选型材料时,经常遇到任务、文档、工时和报表都齐全的平台,但不确定这些模块是否真的连得起来。我担心团队最后仍要在多个系统之间复制信息,想知道该怎么识别这种“看上去一体化”的情况。

判断一体化,关键不是模块数量,而是同一项工作能不能沿着业务关系持续流转,并保留上下文。比如需求状态改变后,相关任务、负责人、版本和汇总视图能否同步更新;若必须靠人工重复录入,功能再多也可能只是功能集合。

建议用一个真实、但风险可控的工作样本做端到端验证:选一项需求,经过评审、拆分任务、执行、提出缺陷、调整计划,最后生成进度汇总。记录每一步是否需要切换工具、重复录入、手动通知,以及历史信息能否追溯。可把测试结果分成三类:自动关联且可追溯,记为强集成;需要配置或少量人工操作,记为部分集成;

依赖导出、表格或人工复制,记为弱集成。尤其要检查数据回写方向,单向展示不等于双向协作。如果团队流程较简单,轻量工具加少量集成可能比“大而全”的平台更省心。若多个部门需要共享项目状态、统一权限和审计记录,才更值得为真正连贯的流程能力付费。

3. 项目管理平台试用时,怎样设计测试才能避免只看演示效果?

我以前参加过工具演示,讲解过程很顺畅,但实际使用时才发现权限、报表和数据迁移都需要额外处理。我想在采购前做一次更有效的试用,最好能用有限时间判断平台是否适合团队,而不是被预设样例说服。

试用不必覆盖所有功能,重点是设置能暴露问题的任务。挑选一个近期项目,去掉敏感信息后,准备需求、任务、一次延期、一项变更和几种用户角色;让实际使用者按日常方式操作,而不是由供应方替团队完成。建议至少测试四条路径:普通成员更新进度、负责人调整计划、管理者查看汇总、管理员配置权限。

每条路径记录完成时间、额外操作次数、失败或求助次数,以及结果是否能被其他角色正确看到。例如,试用组有六人时,可以把“多数人能独立完成核心操作”设为内部通过门槛:至少五人无需现场指导完成指定任务。这个门槛是便于团队决策的示例,不是行业标准;复杂流程还应增加安全、性能或审计检查。

最后做一次数据导出与迁移演练,并要求试用结束后能取回测试数据。若关键功能只有在定制开发、额外购买模块或人工维护后才能实现,应把这些限制写入评估记录和报价核对表,而不是留到合同签署后再确认。

4. 比较项目管理平台报价时,怎样估算真实总成本?

我发现报价单上的用户单价并不能代表实际支出,部署、培训、集成和后续维护可能分散在不同项目里。我想知道,怎样把这些成本放到同一张账上比较,也想判断智能功能是否值得额外付费。

把成本按至少三年估算,而不只看首年订阅费。可以使用这个框架:总拥有成本=许可或订阅费+部署与配置费+集成开发费+培训和迁移费+内部维护工时+扩容及支持费用。不同供应商的计费口径可能不同,比较前要统一用户数、模块、存储和服务范围。内部工时常被漏算。

试算时可分别估计管理员每月维护小时数、成员每周额外录入时间和新员工培训时间,再乘以团队人数及对应的人力成本。即使平台单价较低,如果长期要求重复填报,也可能产生更高的隐性成本。

对智能摘要、自动生成计划等功能,先定义一个可验证的收益指标,例如每周节省多少整理时间、输出是否需要大量人工校正,以及敏感数据是否会进入不符合组织要求的处理流程。先用少量真实但脱敏的任务试用,再决定是否扩大购买范围。建议要求报价明确列出必选项、可选项、服务边界、续费规则和数据导出条件。

若费用依赖活跃用户或高级模块,也要按团队扩张后的规模重新测算;当前人数下最便宜的方案,不一定是三年成本最低的方案。

读者评论

贾
贾若宁

把重复录入和人工汇总的收益扣除配置、集成维护工时,这个思路比较实在。不过文中的人时是模拟值,实际选型还是得先记录团队现有耗时。

马
马书瑶

我们之前试用时也遇到过演示流程顺畅、权限和历史数据一落地就复杂的问题。让内部管理员亲自改一次字段、处理一次同步异常,确实比只看产品演示更有参考价值。

侯
侯一凡

不同部门硬套同一套状态,最后很容易都填成“其他”。先统一负责人、风险和关闭条件,再保留业务模板,可能比追求全公司流程完全一致更可行。

文章包含AI辅助创作:项目经理福音:2026年5大项目管理一体化平台选型指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/249863

赞 (0)
飞飞飞飞
如何选择最适合你的项目团队管理软件?2026年8大热门工具对比
上一篇 21小时前
远程团队协作新选择:2026年热门项目管理在线工具盘点与分析
下一篇 21小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
